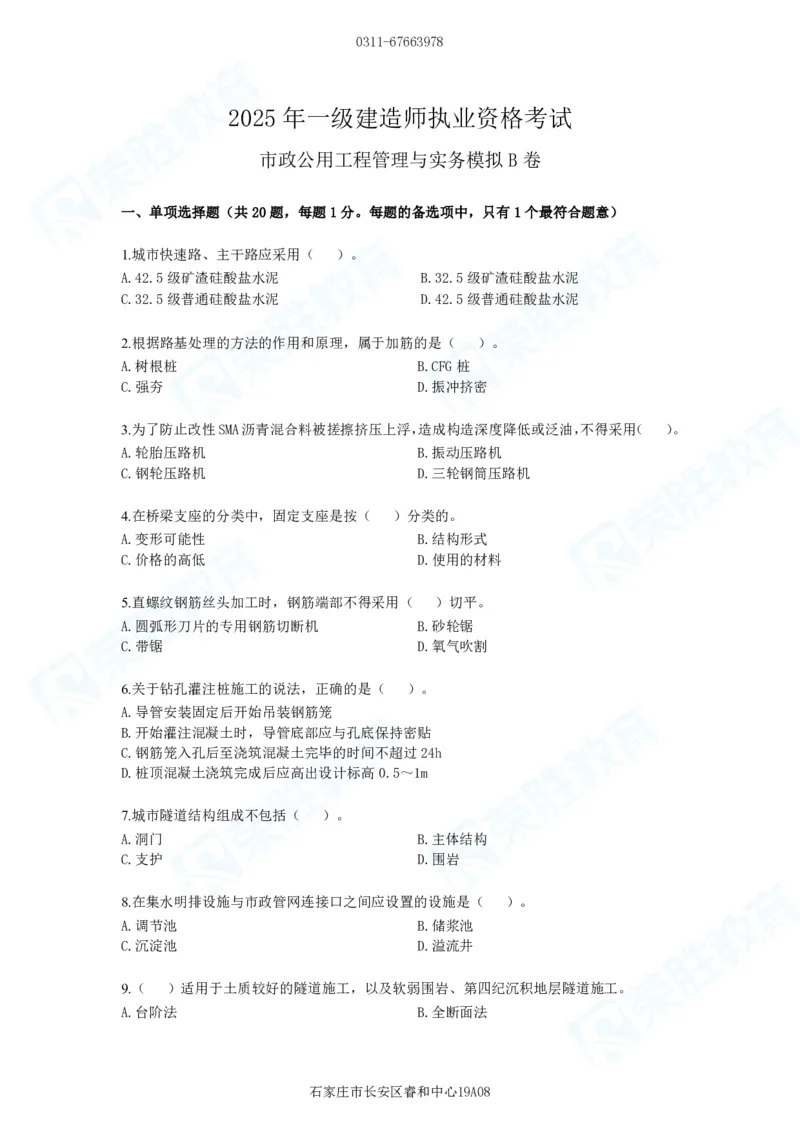

2025 年一级建造师执业资格考试
市政公用工程管理与实务模拟 B 卷
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1.城市快速路、主干路应采用( )。
A.42.5级矿渣硅酸盐水泥 B.32.5级矿渣硅酸盐水泥
C.32.5级普通硅酸盐水泥 D.42.5级普通硅酸盐水泥
2.根据路基处理的方法的作用和原理,属于加筋的是( )。
A.树根桩 B.CFG桩
C.强夯 D.振冲挤密
3.为了防止改性SMA沥青混合料被搓擦挤压上浮,造成构造深度降低或泛油,不得采用( )。
A.轮胎压路机 B.振动压路机
C.钢轮压路机 D.三轮钢筒压路机
4.在桥梁支座的分类中,固定支座是按( )分类的。
A.变形可能性 B.结构形式
C.价格的高低 D.使用的材料
5.直螺纹钢筋丝头加工时,钢筋端部不得采用( )切平。
A.圆弧形刀片的专用钢筋切断机 B.砂轮锯
C.带锯 D.氧气吹割
6.关于钻孔灌注桩施工的说法,正确的是( )。
A.导管安装固定后开始吊装钢筋笼
B.开始灌注混凝土时,导管底部应与孔底保持密贴
C.钢筋笼入孔后至浇筑混凝土完毕的时间不超过24h
D.桩顶混凝土浇筑完成后应高出设计标高0.5~1m
7.城市隧道结构组成不包括( )。
A.洞门 B.主体结构
C.支护 D.围岩
8.在集水明排设施与市政管网连接口之间应设置的设施是( )。
A.调节池 B.储浆池
C.沉淀池 D.溢流井
9.( )适用于土质较好的隧道施工,以及软弱围岩、第四纪沉积地层隧道施工。
A.台阶法 B.全断面法
石家庄市长安区睿和中心19A080311-67663978
C.双侧壁导坑法 D.单侧壁导坑法

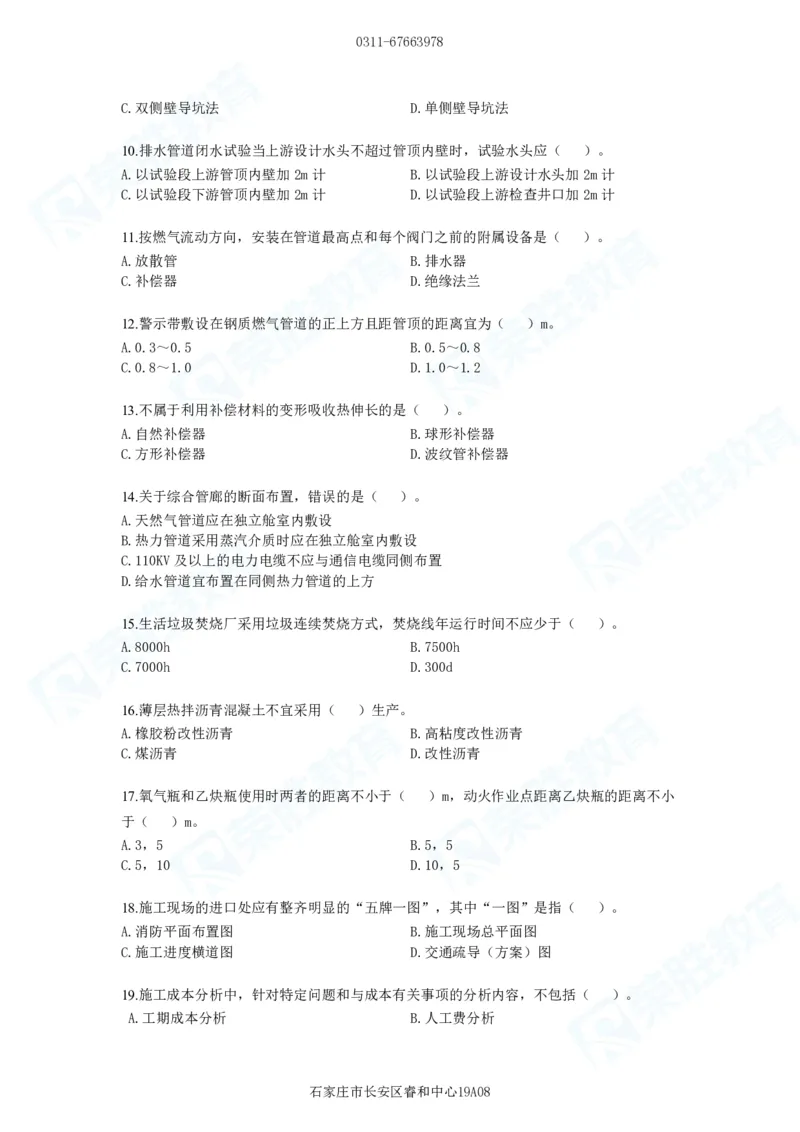

10.排水管道闭水试验当上游设计水头不超过管顶内壁时,试验水头应( )。
A.以试验段上游管顶内壁加2m计 B.以试验段上游设计水头加2m计
C.以试验段下游管顶内壁加2m计 D.以试验段上游检查井口加2m计
11.按燃气流动方向,安装在管道最高点和每个阀门之前的附属设备是( )。
A.放散管 B.排水器
C.补偿器 D.绝缘法兰

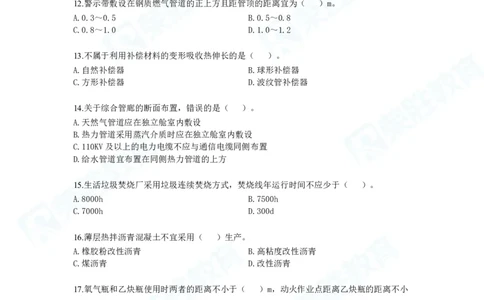

12.警示带敷设在钢质燃气管道的正上方且距管顶的距离宜为( )m。
A.0.3~0.5 B.0.5~0.8
C.0.8~1.0 D.1.0~1.2
13.不属于利用补偿材料的变形吸收热伸长的是( )。
A.自然补偿器 B.球形补偿器
C.方形补偿器 D.波纹管补偿器
14.关于综合管廊的断面布置,错误的是( )。
A.天然气管道应在独立舱室内敷设
B.热力管道采用蒸汽介质时应在独立舱室内敷设
C.110KV及以上的电力电缆不应与通信电缆同侧布置
D.给水管道宜布置在同侧热力管道的上方
15.生活垃圾焚烧厂采用垃圾连续焚烧方式,焚烧线年运行时间不应少于( )。
A.8000h B.7500h
C.7000h D.300d
16.薄层热拌沥青混凝土不宜采用( )生产。
A.橡胶粉改性沥青 B.高粘度改性沥青
C.煤沥青 D.改性沥青
17.氧气瓶和乙炔瓶使用时两者的距离不小于( )m,动火作业点距离乙炔瓶的距离不小
于( )m。
A.3,5 B.5,5
C.5,10 D.10,5
18.施工现场的进口处应有整齐明显的“五牌一图”,其中“一图”是指( )。
A.消防平面布置图 B.施工现场总平面图
C.施工进度横道图 D.交通疏导(方案)图
19.施工成本分析中,针对特定问题和与成本有关事项的分析内容,不包括( )。
A.工期成本分析 B.人工费分析
石家庄市长安区睿和中心19A080311-67663978
C.资金成本分析 D.施工索赔分析
20.分项工程应由( )组织施工单位项目专业技术负责人等进行验收。
A.项目经理 B.项目技术负责人
C.总监理工程师 D.专业监理工程师
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至
少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)

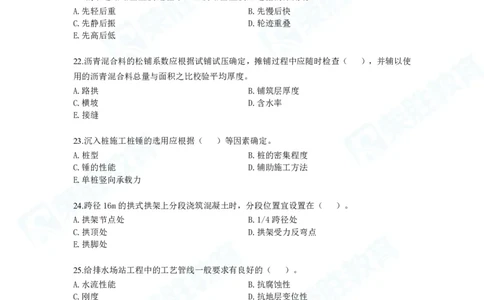

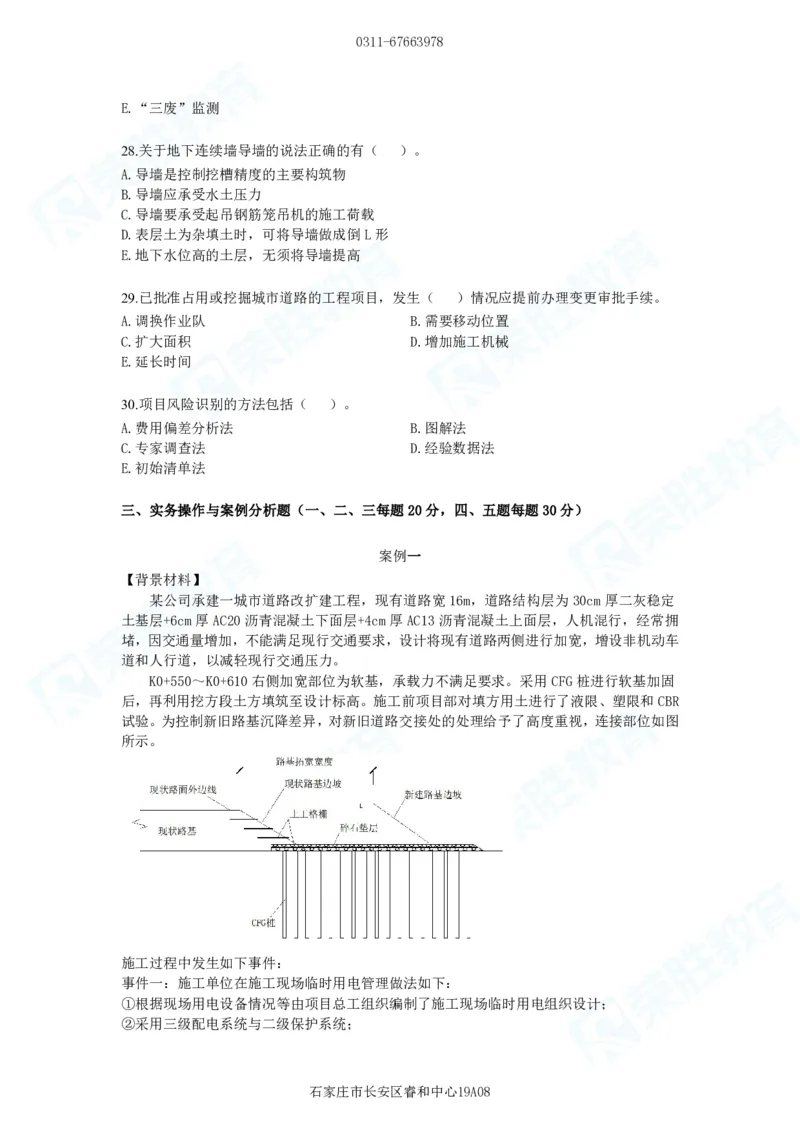

21.城市道路路基压实过程中,土质路基压实应遵循的原则有( )
A.先轻后重 B.先慢后快
C.先静后振 D.轮迹重叠
E.先高后低
22.沥青混合料的松铺系数应根据试铺试压确定,摊铺过程中应随时检查( ),并辅以使
用的沥青混合料总量与面积之比校验平均厚度。
A.路拱 B.铺筑层厚度
C.横坡 D.含水率
E.接缝
23.沉入桩施工桩锤的选用应根据( )等因素确定。
A.桩型 B.桩的密集程度
C.锤的性能 D.辅助施工方法
E.单桩竖向承载力
24.跨径16m的拱式拱架上分段浇筑混凝土时,分段位置宜设置在( )。
A.拱架节点处 B.1/4跨径处
C.拱顶处 D.拱架受力反弯点
E.拱脚处
25.给排水场站工程中的工艺管线一般要求有良好的( )。
A.水流性能 B.抗腐蚀性
C.刚度 D.抗地层变位性
E.稳定性
26.浅埋暗挖法土石方开挖施工的质量控制指标包括( )。
A.开挖断面轮廓线、中线、高程 B.隧道贯通平面位置的允许偏差
C.隧底加固处理方法 D.边墙基础及隧底地层土质
E.初期支护及其净空测量
27.施工监测按照监测内容可以分为( )。
A.施工变形监测 B.环境气候监测
C.力学监测 D.生态环保监测
石家庄市长安区睿和中心19A080311-67663978
E.“三废”监测
28.关于地下连续墙导墙的说法正确的有( )。
A.导墙是控制挖槽精度的主要构筑物
B.导墙应承受水土压力
C.导墙要承受起吊钢筋笼吊机的施工荷载
D.表层土为杂填土时,可将导墙做成倒L形
E.地下水位高的土层,无须将导墙提高
29.已批准占用或挖掘城市道路的工程项目,发生( )情况应提前办理变更审批手续。
A.调换作业队 B.需要移动位置
C.扩大面积 D.增加施工机械
E.延长时间
30.项目风险识别的方法包括( )。
A.费用偏差分析法 B.图解法
C.专家调查法 D.经验数据法
E.初始清单法
三、实务操作与案例分析题(一、二、三每题20分,四、五题每题30分)
案例一
【背景材料】
某公司承建一城市道路改扩建工程,现有道路宽16m,道路结构层为30cm厚二灰稳定
土基层+6cm厚AC20沥青混凝土下面层+4cm厚AC13沥青混凝土上面层,人机混行,经常拥
堵,因交通量增加,不能满足现行交通要求,设计将现有道路两侧进行加宽,增设非机动车
道和人行道,以减轻现行交通压力。
K0+550~K0+610右侧加宽部位为软基,承载力不满足要求。采用CFG桩进行软基加固
后,再利用挖方段土方填筑至设计标高。施工前项目部对填方用土进行了液限、塑限和CBR
试验。为控制新旧路基沉降差异,对新旧道路交接处的处理给予了高度重视,连接部位如图
所示。
施工过程中发生如下事件:

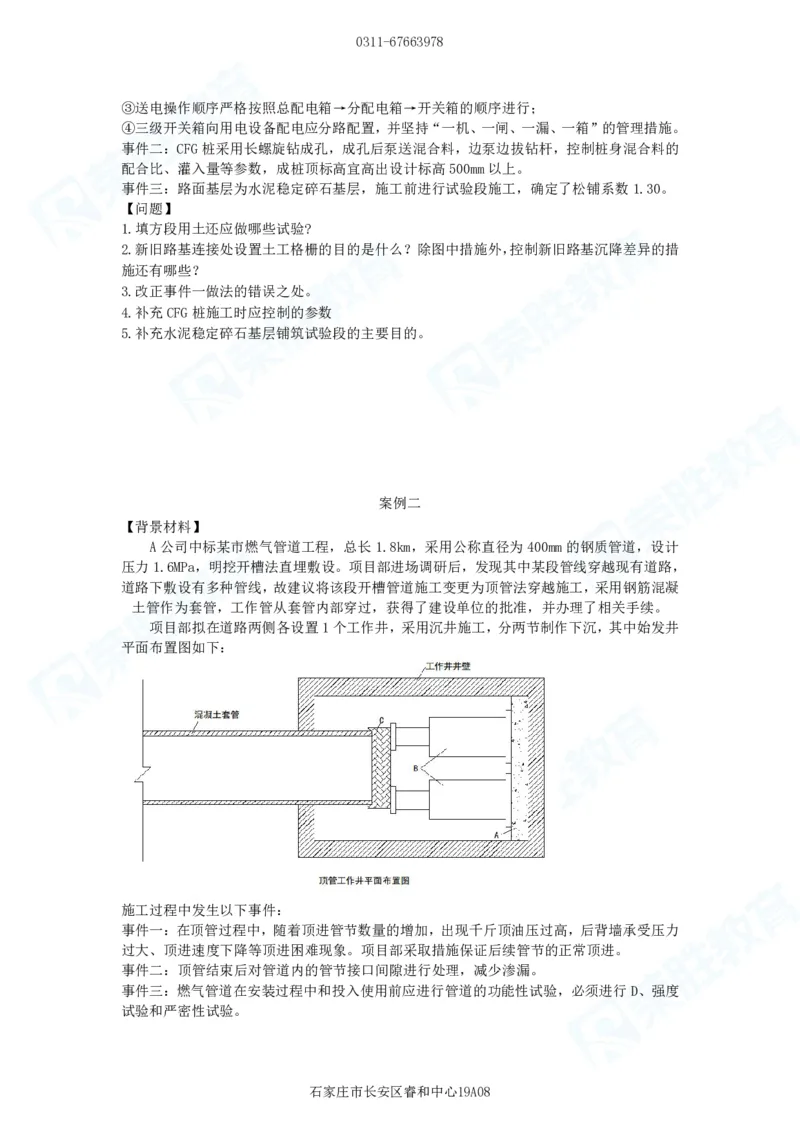

事件一:施工单位在施工现场临时用电管理做法如下:
①根据现场用电设备情况等由项目总工组织编制了施工现场临时用电组织设计;
②采用三级配电系统与二级保护系统;
石家庄市长安区睿和中心19A080311-67663978
③送电操作顺序严格按照总配电箱→分配电箱→开关箱的顺序进行;
④三级开关箱向用电设备配电应分路配置,并坚持“一机、一闸、一漏、一箱”的管理措施。
事件二:CFG桩采用长螺旋钻成孔,成孔后泵送混合料,边泵边拔钻杆,控制桩身混合料的
配合比、灌入量等参数,成桩顶标高宜高出设计标高500mm以上。
事件三:路面基层为水泥稳定碎石基层,施工前进行试验段施工,确定了松铺系数1.30。
【问题】
1.填方段用土还应做哪些试验?
2.新旧路基连接处设置土工格栅的目的是什么?除图中措施外,控制新旧路基沉降差异的措
施还有哪些?
3.改正事件一做法的错误之处。
4.补充CFG桩施工时应控制的参数
5.补充水泥稳定碎石基层铺筑试验段的主要目的。
案例二
【背景材料】
A公司中标某市燃气管道工程,总长1.8km,采用公称直径为400mm的钢质管道,设计
压力1.6MPa,明挖开槽法直埋敷设。项目部进场调研后,发现其中某段管线穿越现有道路,
道路下敷设有多种管线,故建议将该段开槽管道施工变更为顶管法穿越施工,采用钢筋混凝
土管作为套管,工作管从套管内部穿过,获得了建设单位的批准,并办理了相关手续。
项目部拟在道路两侧各设置1个工作井,采用沉井施工,分两节制作下沉,其中始发井
平面布置图如下:
施工过程中发生以下事件:
事件一:在顶管过程中,随着顶进管节数量的增加,出现千斤顶油压过高,后背墙承受压力
过大、顶进速度下降等顶进困难现象。项目部采取措施保证后续管节的正常顶进。
事件二:顶管结束后对管道内的管节接口间隙进行处理,减少渗漏。
事件三:燃气管道在安装过程中和投入使用前应进行管道的功能性试验,必须进行D、强度
试验和严密性试验。
石家庄市长安区睿和中心19A080311-67663978

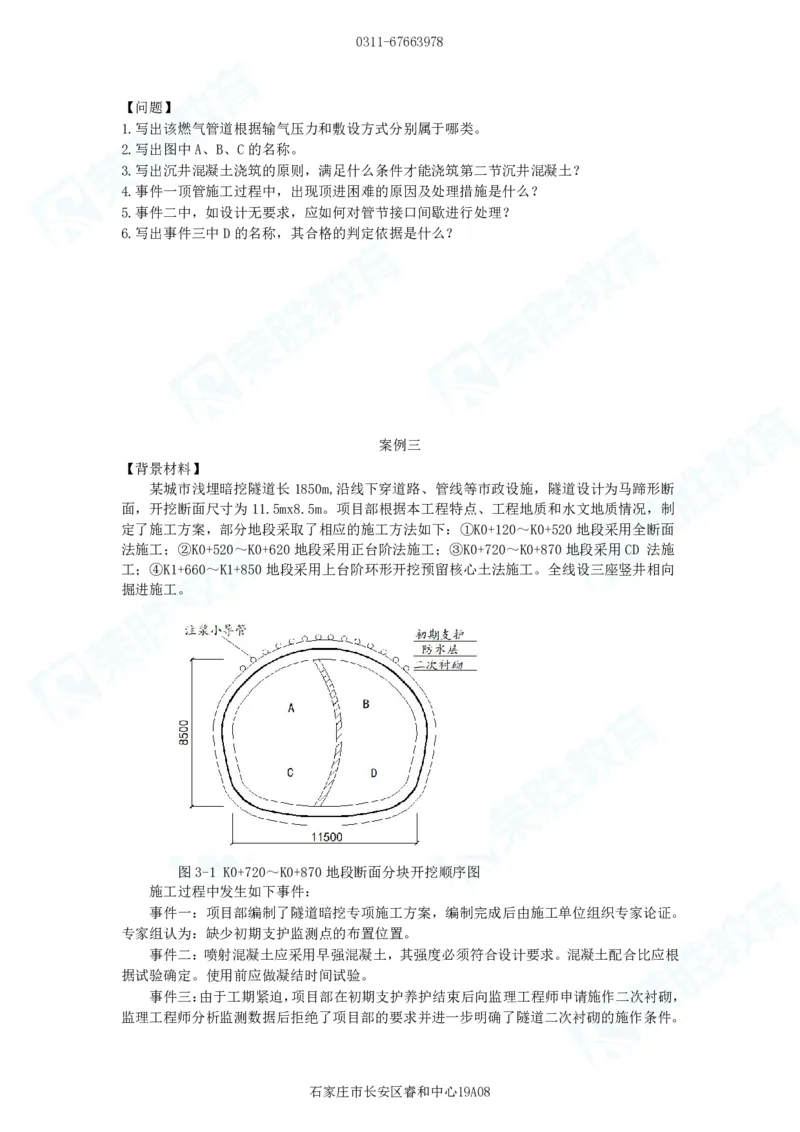

【问题】
1.写出该燃气管道根据输气压力和敷设方式分别属于哪类。
2.写出图中A、B、C的名称。
3.写出沉井混凝土浇筑的原则,满足什么条件才能浇筑第二节沉井混凝土?
4.事件一顶管施工过程中,出现顶进困难的原因及处理措施是什么?
5.事件二中,如设计无要求,应如何对管节接口间歇进行处理?
6.写出事件三中D的名称,其合格的判定依据是什么?
案例三
【背景材料】
某城市浅埋暗挖隧道长1850m,沿线下穿道路、管线等市政设施,隧道设计为马蹄形断
面,开挖断面尺寸为11.5mx8.5m。项目部根据本工程特点、工程地质和水文地质情况,制
定了施工方案,部分地段采取了相应的施工方法如下:①K0+120~K0+520地段采用全断面
法施工;②K0+520~K0+620地段采用正台阶法施工;③K0+720~K0+870地段采用CD 法施
工;④K1+660~K1+850地段采用上台阶环形开挖预留核心土法施工。全线设三座竖井相向
掘进施工。
图3-1 K0+720~K0+870地段断面分块开挖顺序图
施工过程中发生如下事件:
事件一:项目部编制了隧道暗挖专项施工方案,编制完成后由施工单位组织专家论证。
专家组认为:缺少初期支护监测点的布置位置。
事件二:喷射混凝土应采用早强混凝土,其强度必须符合设计要求。混凝土配合比应根
据试验确定。使用前应做凝结时间试验。
事件三:由于工期紧迫,项目部在初期支护养护结束后向监理工程师申请施作二次衬砌,
监理工程师分析监测数据后拒绝了项目部的要求并进一步明确了隧道二次衬砌的施作条件。
石家庄市长安区睿和中心19A080311-67663978
【问题】

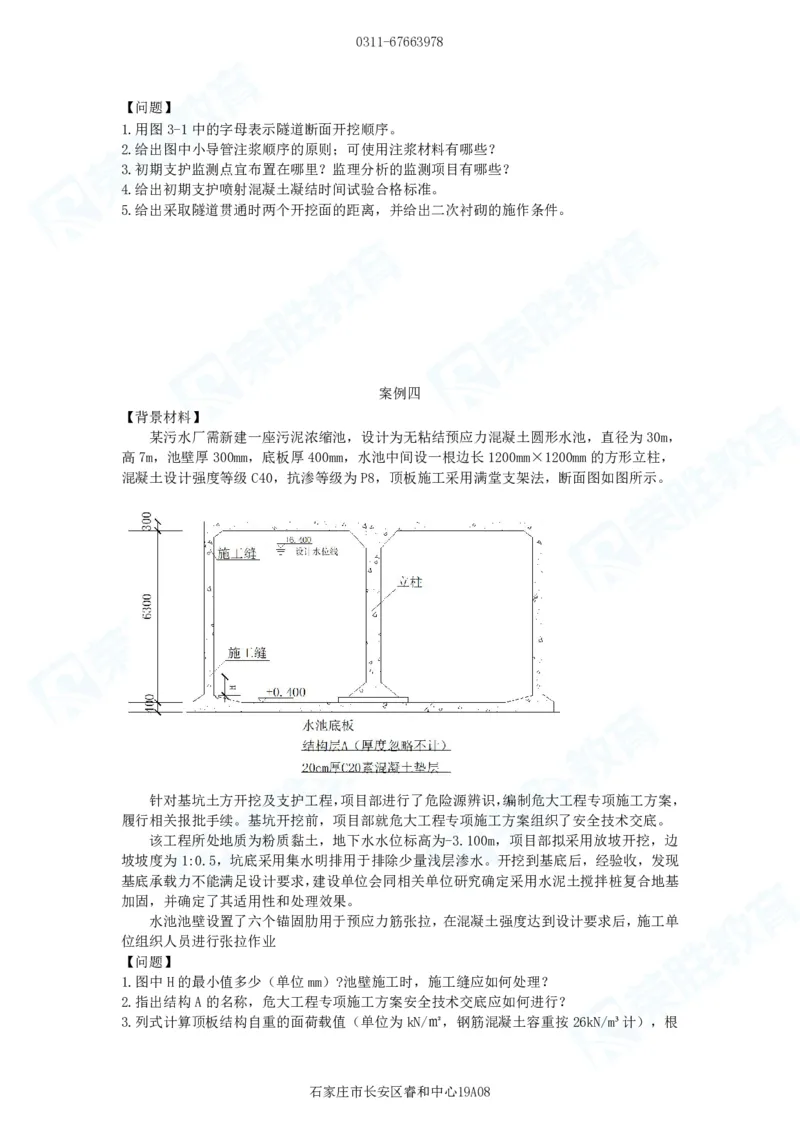

1.用图3-1中的字母表示隧道断面开挖顺序。
2.给出图中小导管注浆顺序的原则;可使用注浆材料有哪些?
3.初期支护监测点宜布置在哪里?监理分析的监测项目有哪些?
4.给出初期支护喷射混凝土凝结时间试验合格标准。
5.给出采取隧道贯通时两个开挖面的距离,并给出二次衬砌的施作条件。
案例四
【背景材料】
某污水厂需新建一座污泥浓缩池,设计为无粘结预应力混凝土圆形水池,直径为30m,
高7m,池壁厚300mm,底板厚400mm,水池中间设一根边长1200mm×1200mm的方形立柱,
混凝土设计强度等级C40,抗渗等级为P8,顶板施工采用满堂支架法,断面图如图所示。
针对基坑土方开挖及支护工程,项目部进行了危险源辨识,编制危大工程专项施工方案,
履行相关报批手续。基坑开挖前,项目部就危大工程专项施工方案组织了安全技术交底。
该工程所处地质为粉质黏土,地下水水位标高为-3.100m,项目部拟采用放坡开挖,边
坡坡度为1:0.5,坑底采用集水明排用于排除少量浅层渗水。开挖到基底后,经验收,发现
基底承载力不能满足设计要求,建设单位会同相关单位研究确定采用水泥土搅拌桩复合地基
加固,并确定了其适用性和处理效果。
水池池壁设置了六个锚固肋用于预应力筋张拉,在混凝土强度达到设计要求后,施工单
位组织人员进行张拉作业
【问题】
1.图中H的最小值多少(单位mm)?池壁施工时,施工缝应如何处理?
2.指出结构A的名称,危大工程专项施工方案安全技术交底应如何进行?
3.列式计算顶板结构自重的面荷载值(单位为kN/㎡,钢筋混凝土容重按26kN/m³计),根
石家庄市长安区睿和中心19A080311-67663978
据计算结果分别判断顶板支架施工方案是否需要编制专项方案及专家论证,说明理由。
4.建设单位应会同哪些单位确定加固措施?如何确定加固方法的适用性和处理效果?
5.水池池壁进行无粘结预应力张拉时宜采用单端张拉还是双端张拉,并说明理由。
6.该水池满水试验至少应分几次?分别列出每次充水的标高。
案例五
【背景材料】
某公司承建一座城市高架桥工程,总长为1005m,共11联,上部结构除跨越一条东西方向
的主干道采用三跨(30m+45m+30m)连续钢箱梁外,其余上部结构设计均为现浇预应力混凝
土连续箱梁,下部结构均采用花瓶式双肢H型墩,桥梁桩基为钻孔灌注桩。下部结构位于南
北走向主干路中央分隔带内,高架桥横断面如图所示:
钢梁(单箱四室钢箱梁)分5段工厂预制,现场采用支架法架设拼接,分段长度为
22+20+21+20+22。由于钢梁拼接缝位于既有东西走向的城市主干道上方,在主干道上设置施
工支架、搭设钢梁段拼接平台对现状道路交通存在干扰问题。钢梁平面布置及架设分段布置
如图所示:
石家庄市长安区睿和中心19A080311-67663978
现浇预应力混凝土连续箱梁采用盘扣式钢管支架钢模板施工,设计对支架模板的强度、
刚度和稳定性进行验算,并要求设置了施工预拱度。
针对本工程的特点,项目部编制了施工组织设计方案和支架专项方案,并组织专家对专
项方案进行论证,专家发现方案中缺少相关图纸及防高坠安全技术措施,要求项目部补充。
支架工程验收合格后,项目部在现场明显位置设置了验收标识牌。
【问题】
1.钢梁常用的安装方法还有哪些,根据什么条件选择安装方法?
2.钢梁安装时,东西走向的主干道应设几座支架,是否需要占用机动车道?说明理由。
3.高架桥下部结构施工时,可采取什么措施减少对交通的影响
4.根据背景判断,专项方案是否存在严重缺陷?项目部应如何处理?论证内容还包括什么?
5.施工支架专项方案应如何审批?现场验收标识牌应公示哪些内容?
6.现浇预应力混凝土连续梁的支架设置施工预拱度时应考虑哪些因素?
