一级建造师公路工程管理与实务
恒考点精析 主讲老师:卢小东
2教材结构
•
企业资质与施工组织 路基工程
招标投标与合同管理 路面工程
公
技
路
施工进度管理 桥梁工程
术
工
施工质量管理 程 隧道工程
管
管
理
施工成本管理 理 交通工程
与
施工安全管理
实
务 相关法规
绿色建造及施工现场环境管理 法
规
相关标准
施工技术与设备管理

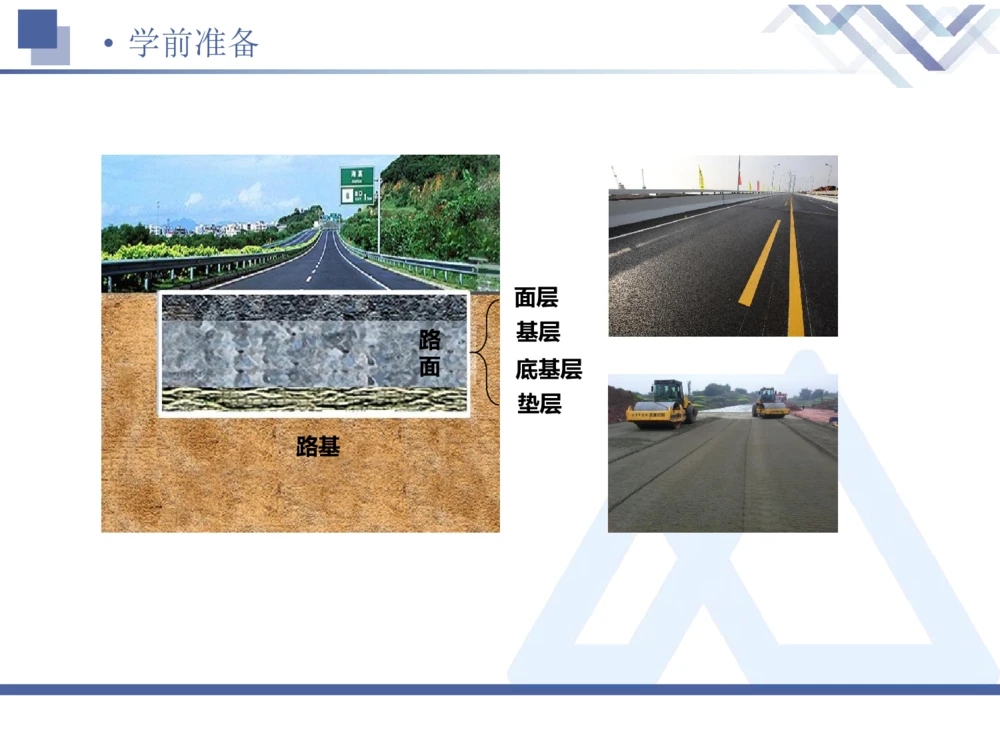

2学前准备
•
面层
基层
路
面 底基层
垫层
路基学前准备

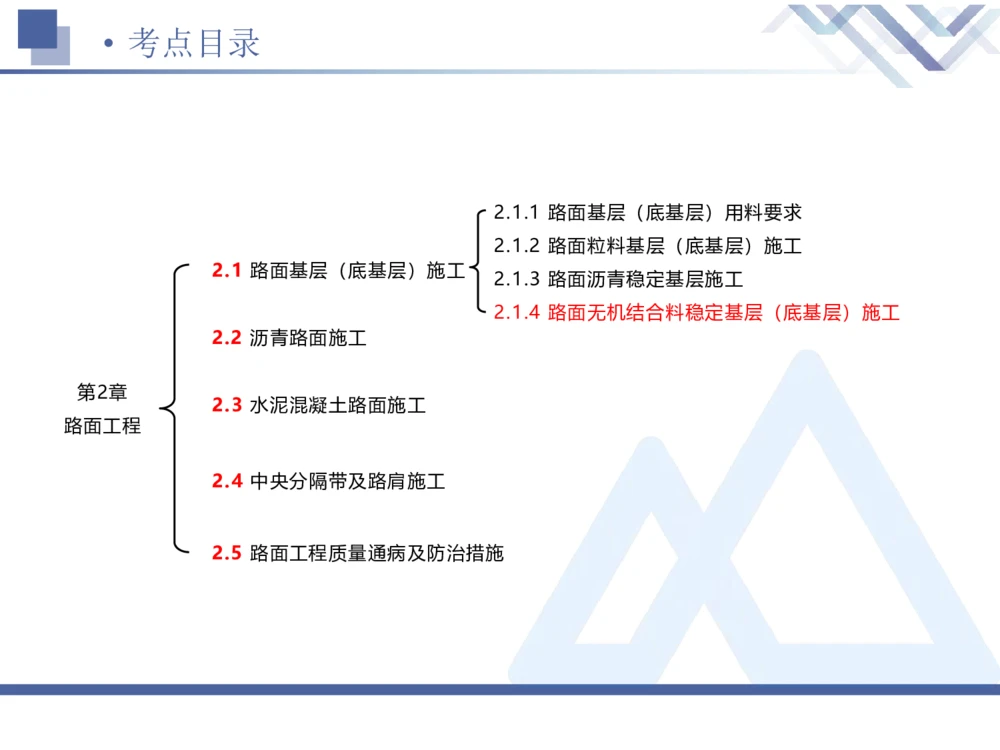

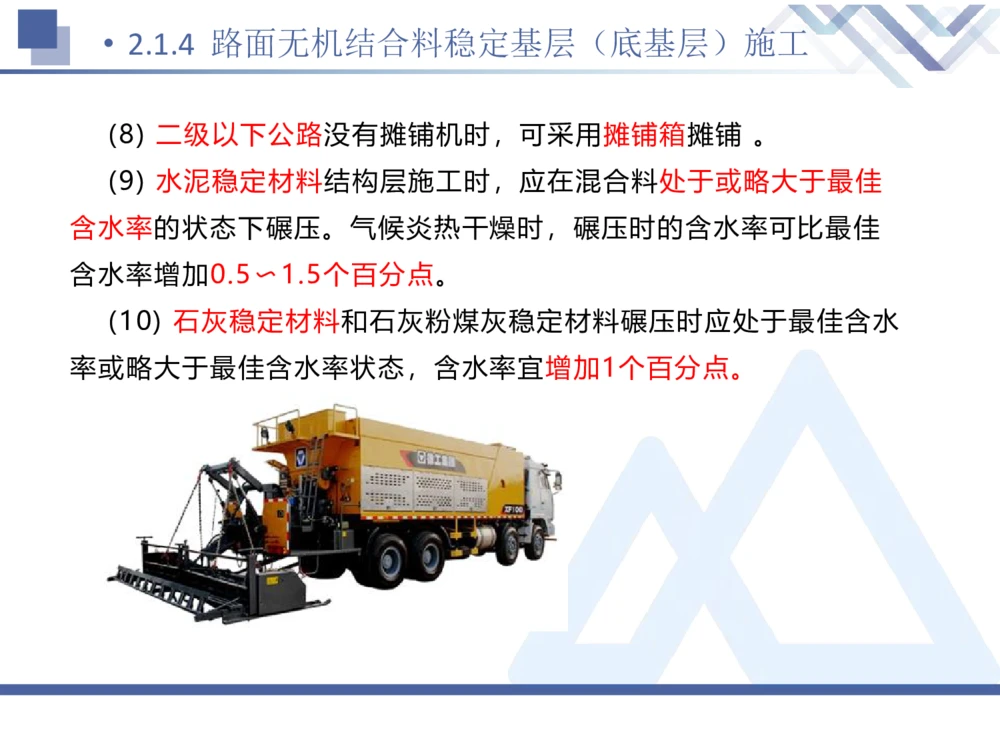

•考点目录
•
2.1.1 路面基层(底基层)用料要求
2.1.2 路面粒料基层(底基层)施工
2.1 路面基层(底基层)施工
2.1.3 路面沥青稳定基层施工
2.1.4 路面无机结合料稳定基层(底基层)施工
2.2 沥青路面施工
第2章
2.3 水泥混凝土路面施工
路面工程
2.4 中央分隔带及路肩施工
2.5 路面工程质量通病及防治措施路面无机结合料稳定基层(底基层)施工
• 2.1.4
知识内容

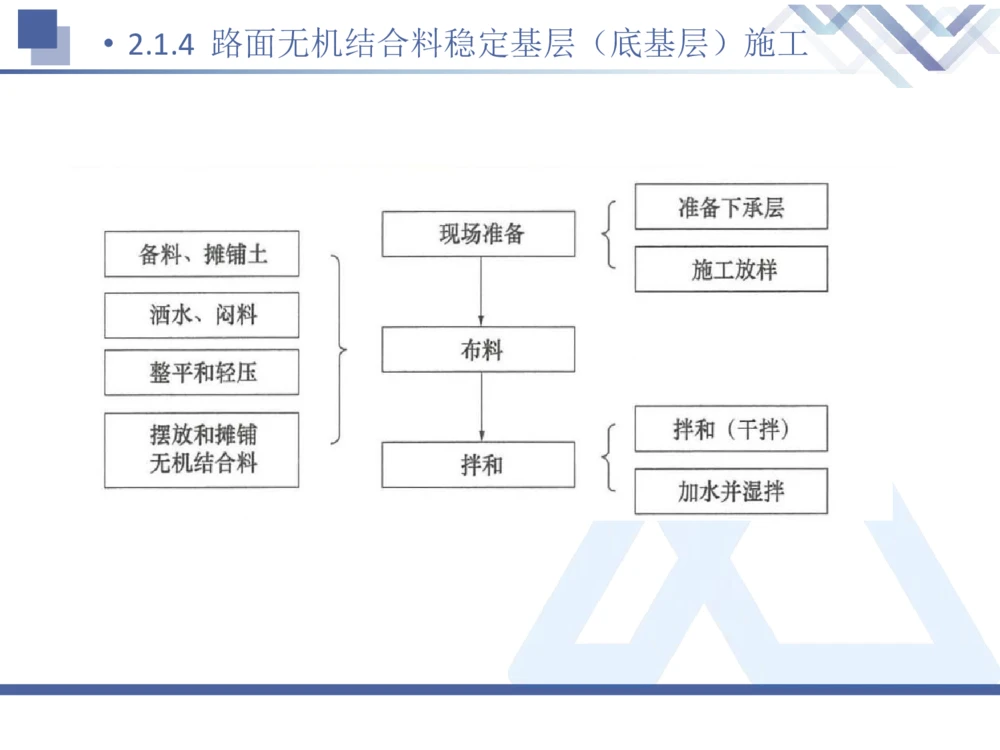

1. 混合料生产、摊铺及碾压
2. 无机结合料基层(底基层)养护、交通管制、层间处理及其他
考情分析
年份 2020 2021 2022 2023 2024
题型 1单选 2案例 1案例 / 1案例
分值 1分 6分 4分 0分 5分路面无机结合料稳定基层(底基层)施工
• 2.1.4
水泥 石灰 粉煤灰
细集料 粗集料 水路面无机结合料稳定基层(底基层)施工
• 2.1.4
1. 混合料生产、摊铺及碾压
or路面无机结合料稳定基层(底基层)施工
• 2.1.4

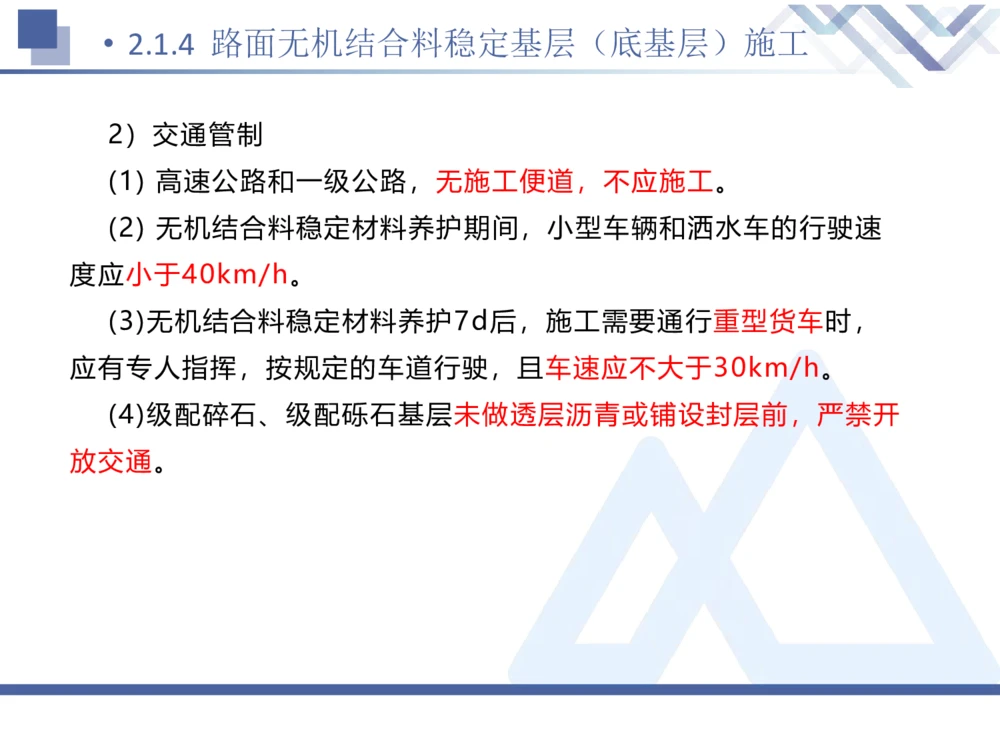

1) 一般规定

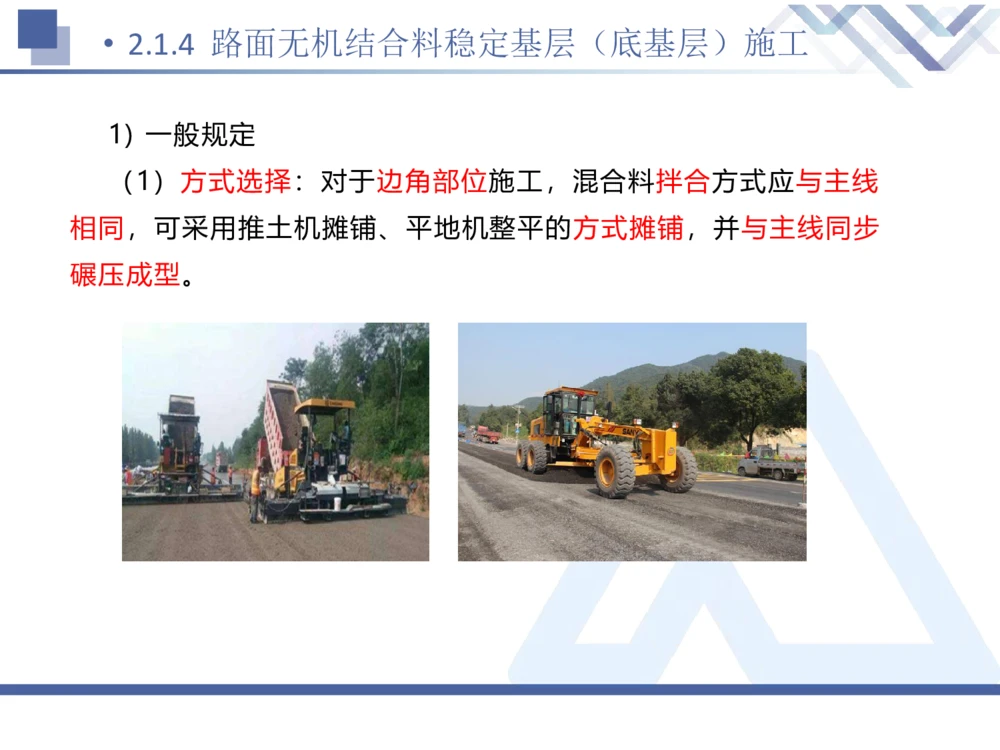

(1)方式选择:对于边角部位施工,混合料拌合方式应与主线
相同,可采用推土机摊铺、平地机整平的方式摊铺,并与主线同步
碾压成型。路面无机结合料稳定基层(底基层)施工
• 2.1.4

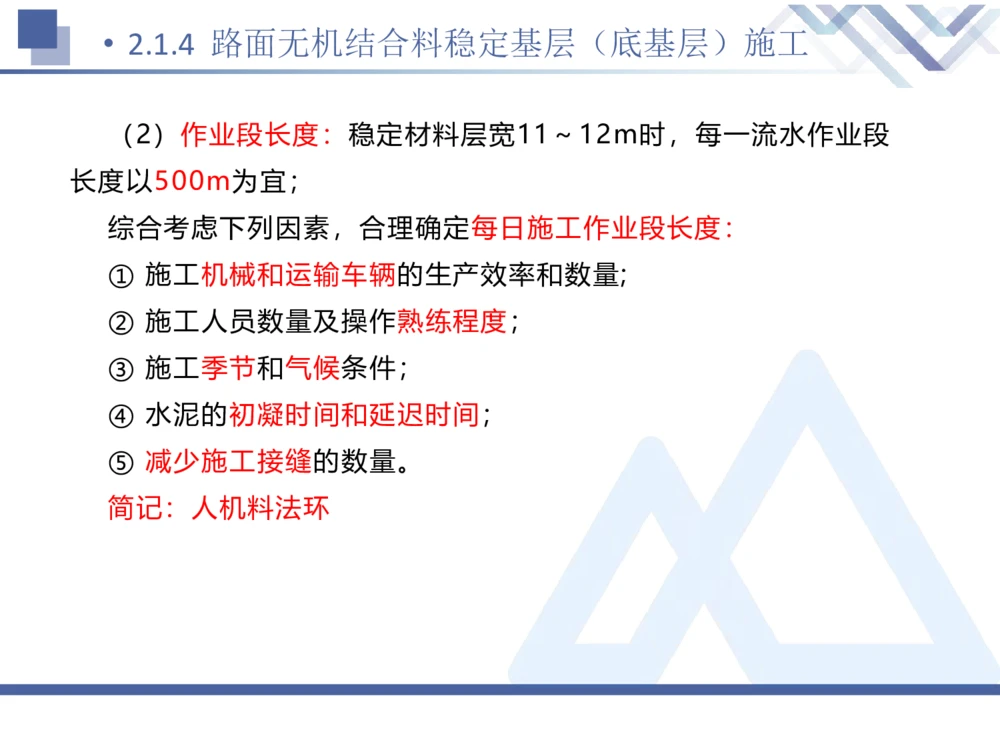

(2)作业段长度:稳定材料层宽11~12m时,每一流水作业段
长度以500m为宜;
综合考虑下列因素,合理确定每日施工作业段长度:
① 施工机械和运输车辆的生产效率和数量;
② 施工人员数量及操作熟练程度;
③ 施工季节和气候条件;
④ 水泥的初凝时间和延迟时间;
⑤ 减少施工接缝的数量。
简记:人机料法环路面无机结合料稳定基层(底基层)施工
• 2.1.4
延迟时间:

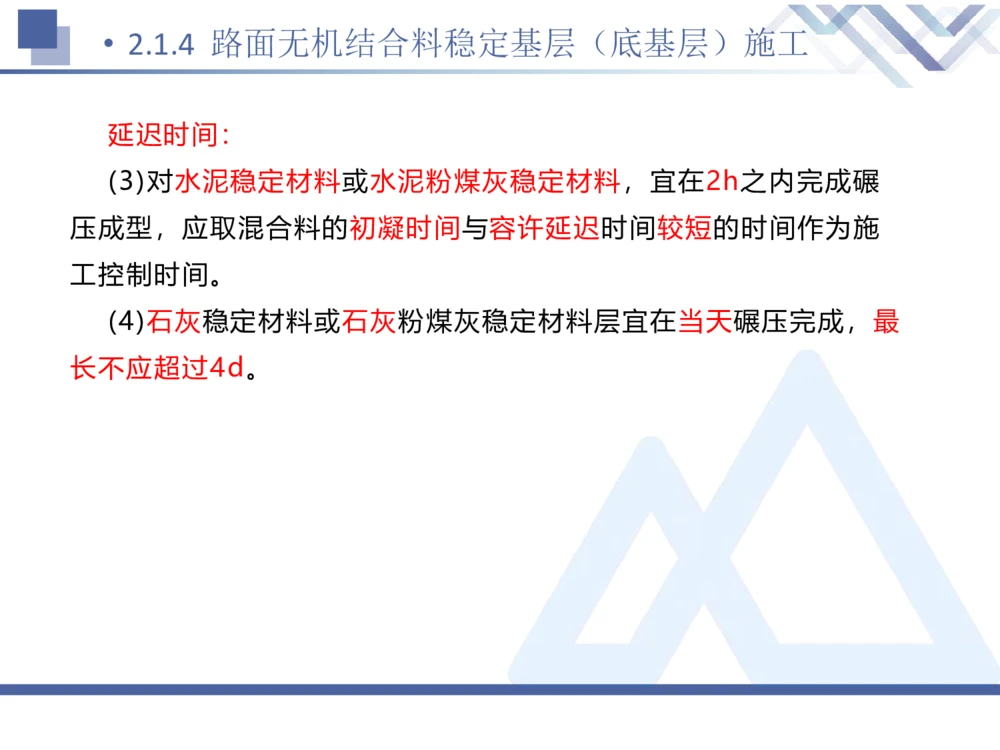

(3)对水泥稳定材料或水泥粉煤灰稳定材料,宜在2h之内完成碾
压成型,应取混合料的初凝时间与容许延迟时间较短的时间作为施
工控制时间。
(4)石灰稳定材料或石灰粉煤灰稳定材料层宜在当天碾压完成,最
长不应超过4d。路面无机结合料稳定基层(底基层)施工
• 2.1.4
2) 混合料集中厂拌与运输路面无机结合料稳定基层(底基层)施工
• 2.1.4
(1) 混合料的拌和能力与混合料摊铺能力应相匹配。
(2) 高速公路和一级公路的拌和厂,场地应采用混凝土硬化,混
凝土强度等级应不低于C15,厚度应不小于200mm。
(3) 细集料、水泥、石灰、粉煤灰等原材料应有覆盖。对高速公
路和一级公路,上述材料严禁露天堆放,应放置于专门搭建的防雨
棚内或库房内。路面无机结合料稳定基层(底基层)施工
• 2.1.4
(4) 某档材料的实际掺加量与设计要求值相差超过10%,应立即
停机检查原因,正常后方可继续生产。
(5) 天气炎热或运距较远时,无机结合料稳定材料拌和时宜适当
增加含水率。对稳定中、粗粒材料,混合料的含水率可高于最佳含
水率0.5~1个百分点;对稳定细粒材料,含水率可高于最佳含水率
1~2个百分点。
(6) 对高速公路和一级公路,应从拌和厂取料,每隔2h测定一次
含水率,每隔4h测定一次结合料的剂量,并做好记录。路面无机结合料稳定基层(底基层)施工
• 2.1.4
(7) 混合料运输车装料前应清理干净车箱,不得存有杂物。混合
料运输车装好料后,应用篷布将箱体覆盖严密,直到摊铺机前准备
卸料时方可打开。
(8) 对高速公路和一级公路,水泥稳定材料从装车到运输至现
场,时间宜不超过1h,超过2h时应作为废料处置。路面无机结合料稳定基层(底基层)施工
• 2.1.4

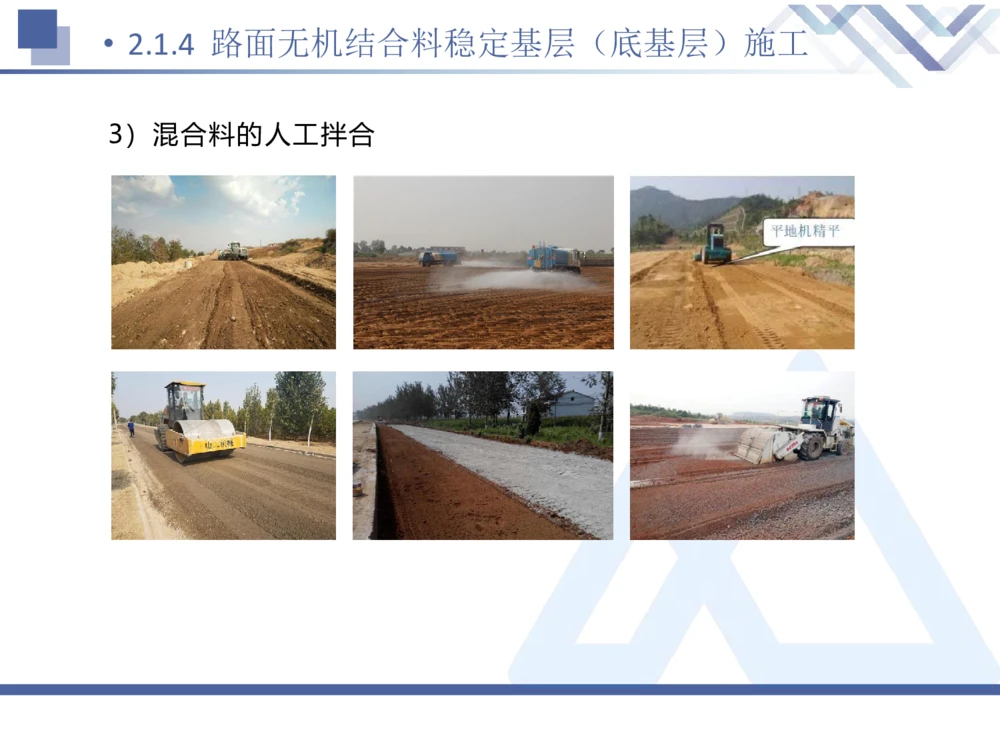

3)混合料的人工拌合路面无机结合料稳定基层(底基层)施工
• 2.1.4路面无机结合料稳定基层(底基层)施工
• 2.1.4
(1) 下承层为路基时,宜用12〜15t三轮压路机或等效的碾压机
械碾压3〜4遍,并符合下列规定:
①碾压过程中发现表层松散时,宜适当洒水。
②发现“弹簧”现象时,宜采用挖开晾晒、换土、掺石灰或水泥
等措施处理。
(2) 下承层为粒料底基层时,应检测弯沉值。
(3) 底基层或原路面上存在低洼和坑洞时,应填补及压实;对搓板
和辙槽应刮除;对松散应耙松洒水并重新碾压,达到平整密实。路面无机结合料稳定基层(底基层)施工
• 2.1.4

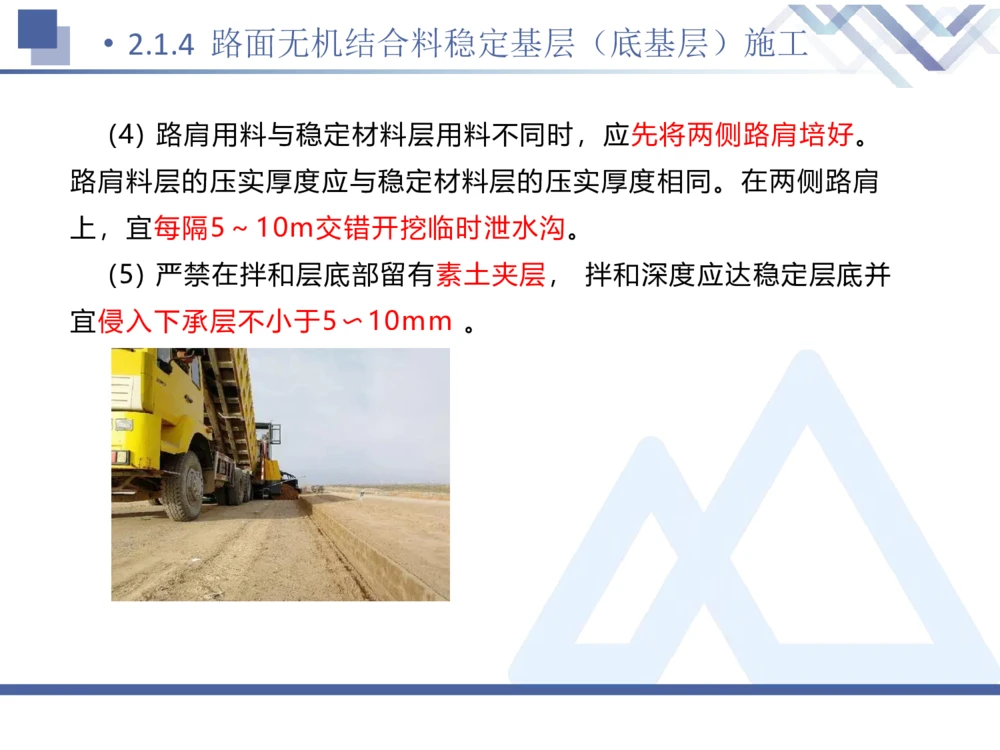

(4) 路肩用料与稳定材料层用料不同时,应先将两侧路肩培好。
路肩料层的压实厚度应与稳定材料层的压实厚度相同。在两侧路肩
上,宜每隔5~10m交错开挖临时泄水沟。
(5) 严禁在拌和层底部留有素土夹层, 拌和深度应达稳定层底并
宜侵入下承层不小于5〜10mm 。路面无机结合料稳定基层(底基层)施工
• 2.1.4

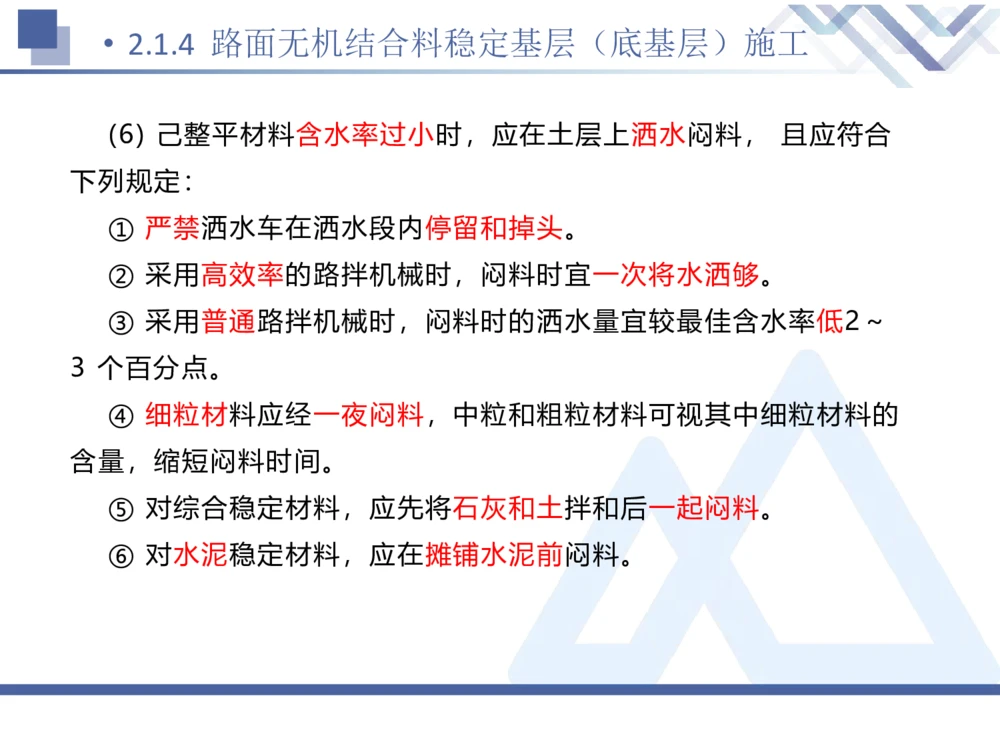

(6) 己整平材料含水率过小时,应在土层上洒水闷料, 且应符合
下列规定:
① 严禁洒水车在洒水段内停留和掉头。
② 采用高效率的路拌机械时,闷料时宜一次将水洒够。
③ 采用普通路拌机械时,闷料时的洒水量宜较最佳含水率低2~
3 个百分点。
④ 细粒材料应经一夜闷料,中粒和粗粒材料可视其中细粒材料的
含量,缩短闷料时间。
⑤ 对综合稳定材料,应先将石灰和土拌和后一起闷料。
⑥ 对水泥稳定材料,应在摊铺水泥前闷料。路面无机结合料稳定基层(底基层)施工

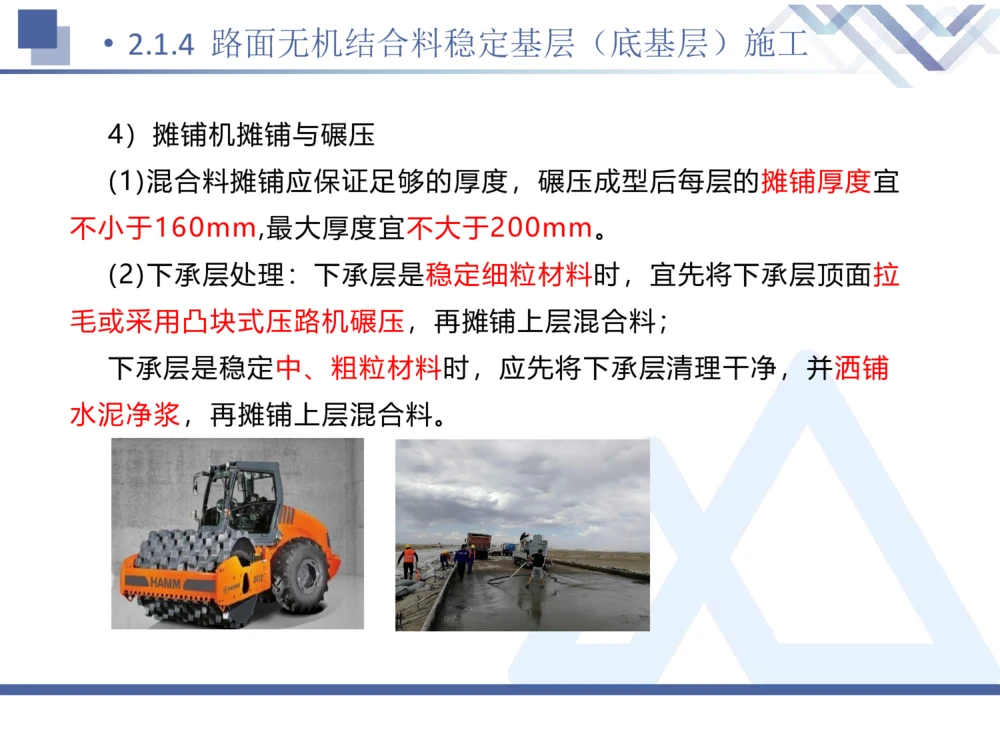

• 2.1.4
4)摊铺机摊铺与碾压
(1)混合料摊铺应保证足够的厚度,碾压成型后每层的摊铺厚度宜
不小于160mm,最大厚度宜不大于200mm。
(2)下承层处理:下承层是稳定细粒材料时,宜先将下承层顶面拉
毛或采用凸块式压路机碾压,再摊铺上层混合料;
下承层是稳定中、粗粒材料时,应先将下承层清理干净,并洒铺
水泥净浆,再摊铺上层混合料。路面无机结合料稳定基层(底基层)施工
• 2.1.4

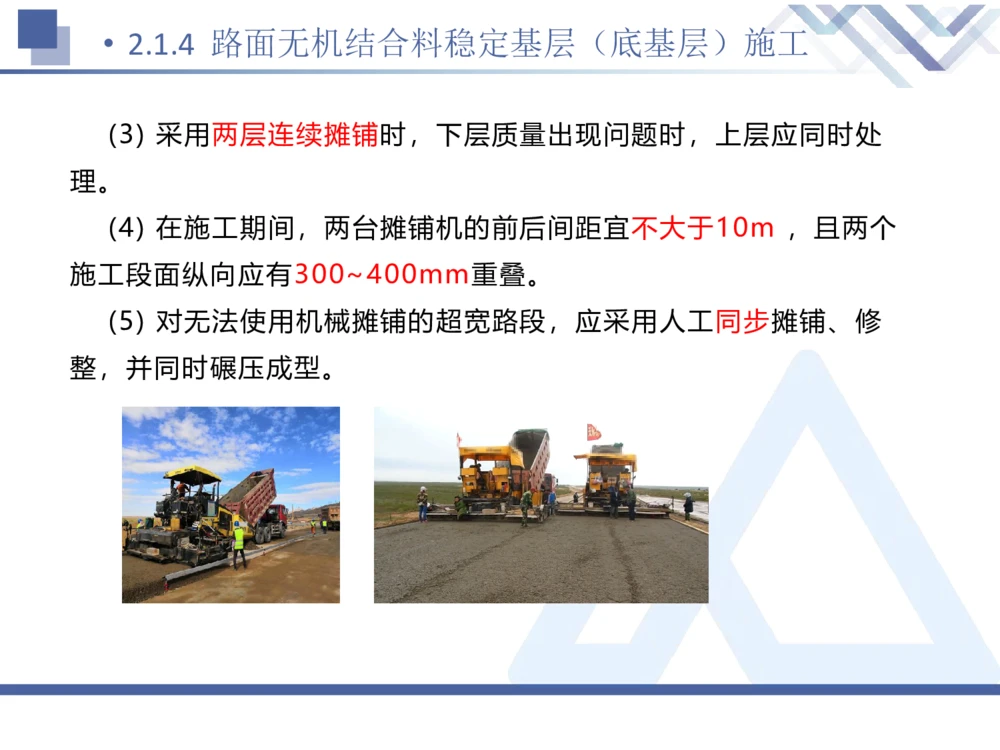

(3) 采用两层连续摊铺时,下层质量出现问题时,上层应同时处
理。
(4) 在施工期间,两台摊铺机的前后间距宜不大于10m ,且两个
施工段面纵向应有300~400mm重叠。
(5) 对无法使用机械摊铺的超宽路段,应采用人工同步摊铺、修
整,并同时碾压成型。路面无机结合料稳定基层(底基层)施工
• 2.1.4
(6) 摊铺机前宜增设橡胶挡板,橡胶挡板底部距下承层距离宜不
大于100mm。
(7) 对高速公路和一级公路,在摊铺过程中宜设立纵向模板。路面无机结合料稳定基层(底基层)施工
• 2.1.4
(8) 二级以下公路没有摊铺机时,可采用摊铺箱摊铺 。
(9) 水泥稳定材料结构层施工时,应在混合料处于或略大于最佳
含水率的状态下碾压。气候炎热干燥时,碾压时的含水率可比最佳
含水率增加0.5〜1.5个百分点。
(10) 石灰稳定材料和石灰粉煤灰稳定材料碾压时应处于最佳含水
率或略大于最佳含水率状态,含水率宜增加1个百分点。路面无机结合料稳定基层(底基层)施工
• 2.1.4
(11) 应根据施工情况配备足够的碾压设备,并应符合下列规定:
① 双向四车道高速公路或一级公路的半幅摊铺时,应配备不少于
4台重型压路机。
② 双向六车道的半幅摊铺时,应配备不少于5台重型压路机。
(12)对水泥稳定材料,因故中断时间大于 2h 时,应设置横向接
缝。
(13)摊铺时存在纵向接缝时, 纵缝应垂直相接,严禁斜接。路面无机结合料稳定基层(底基层)施工
• 2.1.4
2. 无机结合料基层(底基层)养护、交通管制、层间处理及其他
1)一般规定
(1) 无机结合料稳定材料层碾压完成并经压实度检查合格后,应
及时养护。
(2) 无机结合料稳定材料的养护期宜不少于7d。
(3) 养护期间应封闭交通,除洒水车和小型通勤车辆外,严禁其
他车辆通行。路面无机结合料稳定基层(底基层)施工
• 2.1.4
2)交通管制
(1) 高速公路和一级公路,无施工便道,不应施工。
(2) 无机结合料稳定材料养护期间,小型车辆和洒水车的行驶速
度应小于40km/h。
(3)无机结合料稳定材料养护7d后,施工需要通行重型货车时,
应有专人指挥,按规定的车道行驶,且车速应不大于30km/h。
(4)级配碎石、级配砾石基层未做透层沥青或铺设封层前,严禁开
放交通。路面无机结合料稳定基层(底基层)施工
• 2.1.4

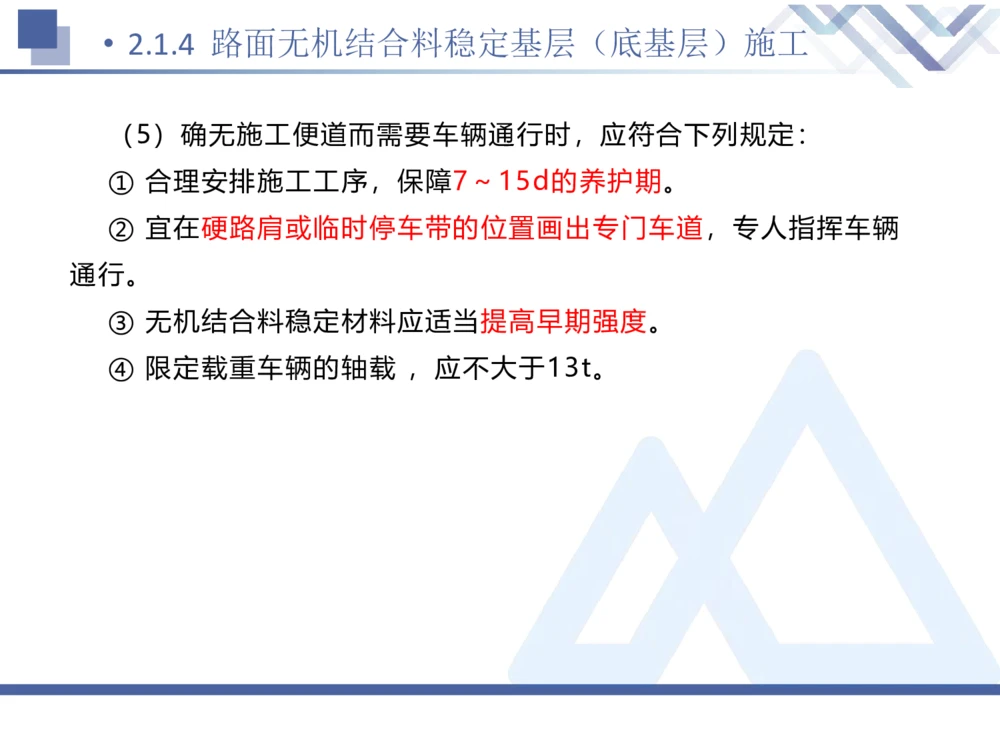

(5)确无施工便道而需要车辆通行时,应符合下列规定:
① 合理安排施工工序,保障7~15d的养护期。
② 宜在硬路肩或临时停车带的位置画出专门车道,专人指挥车辆
通行。
③ 无机结合料稳定材料应适当提高早期强度。
④ 限定载重车辆的轴载 ,应不大于13t。路面无机结合料稳定基层(底基层)施工
• 2.1.4

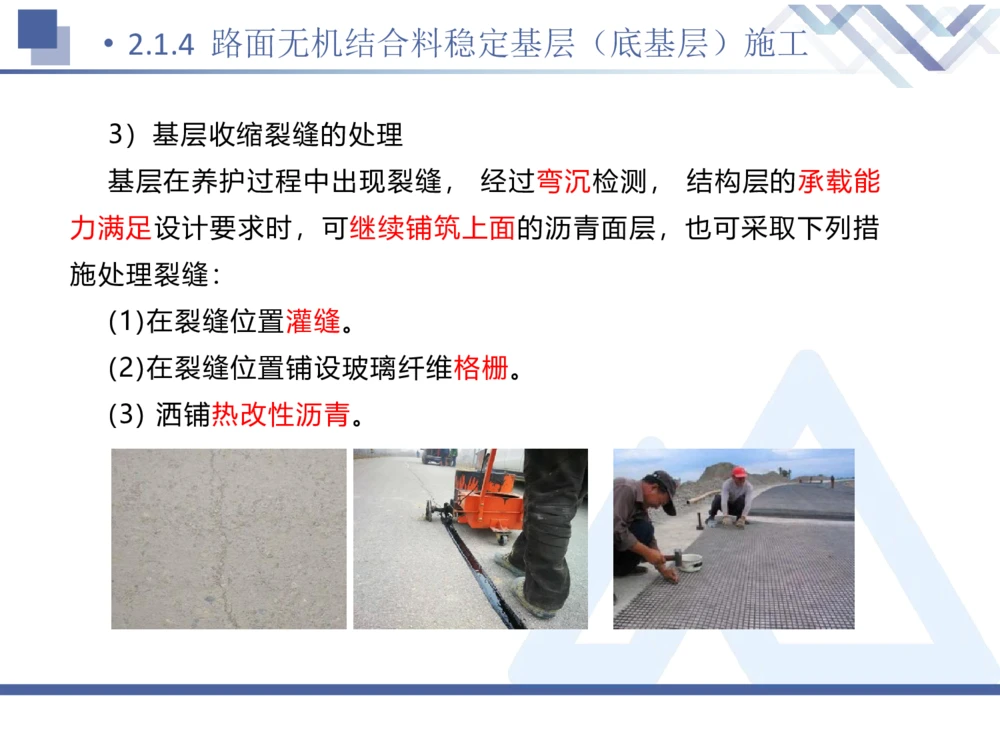

3)基层收缩裂缝的处理
基层在养护过程中出现裂缝, 经过弯沉检测, 结构层的承载能
力满足设计要求时,可继续铺筑上面的沥青面层,也可采取下列措
施处理裂缝:
(1)在裂缝位置灌缝。
(2)在裂缝位置铺设玻璃纤维格栅。
(3) 洒铺热改性沥青。考点小结
•
分类及适用范围
中、粗粒材料:含水增加0.5%-1%
集中厂拌 细粒材料:含水增加1%-2%
2h含水率、4h结合料剂量;超过2h作为废料
准备下承层→施工放样→备料、摊铺
土→洒水、闷料→整平轻压→摆放无
机结合料→拌合
人工拌合
下承层为路基碾压3〜4遍
混合料生产、
无机结合料稳定基 摊铺及碾压 下承层为粒料底基层检测弯沉值
层(底基层)施工
闷料要求 水泥前、石灰后
摊铺厚度160mm-200mm
细粒料:拉毛、凸块;粗粒料:水泥浆
摊铺机摊
水泥:增加0.5%〜1.5%
铺与碾压
石灰:增加1%
接缝垂直、严禁斜接
养护、交通管制、 压实度检查合格后,及时养护;养护不少于7d
层间处理 高速公路和一级公路,无施工便道,不应施工考点目录
•
2.2.1 沥青路面结构及类型
2.1 路面基层(底基层)施工
2.2.2 沥青路面施工准备
2.2.3 沥青路面用料要求
2.2 沥青路面施工
2.2.4 沥青路面面层施工
第2章 2.2.5 沥青路面透层、粘层、封层施工
2.3 水泥混凝土路面施工
路面工程 2.2.6 路面改(扩)建施工
2.4 中央分隔带及路肩施工
2.5 路面工程质量通病及防治措施沥青路面面层施工
• 2.2.4
知识内容
1. 热拌沥青混凝土路面施工工艺 2. 施工准备
3. 沥青混合料的拌和 4. 混合料的运输
5. 混合料的摊铺 6. 混合料的压实
7. 接缝处理
考情分析
年份 2020 2021 2022 2023 2024
1单选 1单选
题型 / 1多选 1案例
3案例 1案例
分值 11分 3分 0分 2分 4分沥青路面面层施工
• 2.2.4
1. 热拌沥青混凝土路面施工工艺
机械试运转 路缘石安装 沥青混凝土配合
比
配合比调试 喷洒透层油
批准配合比
试机拌合 试验段施工
沥青混合料生产 沥青混合料摊铺
抽提等试验 沥青混合料压实 压实检测
路面成型检测 制定改进措施沥青路面面层施工
• 2.2.4

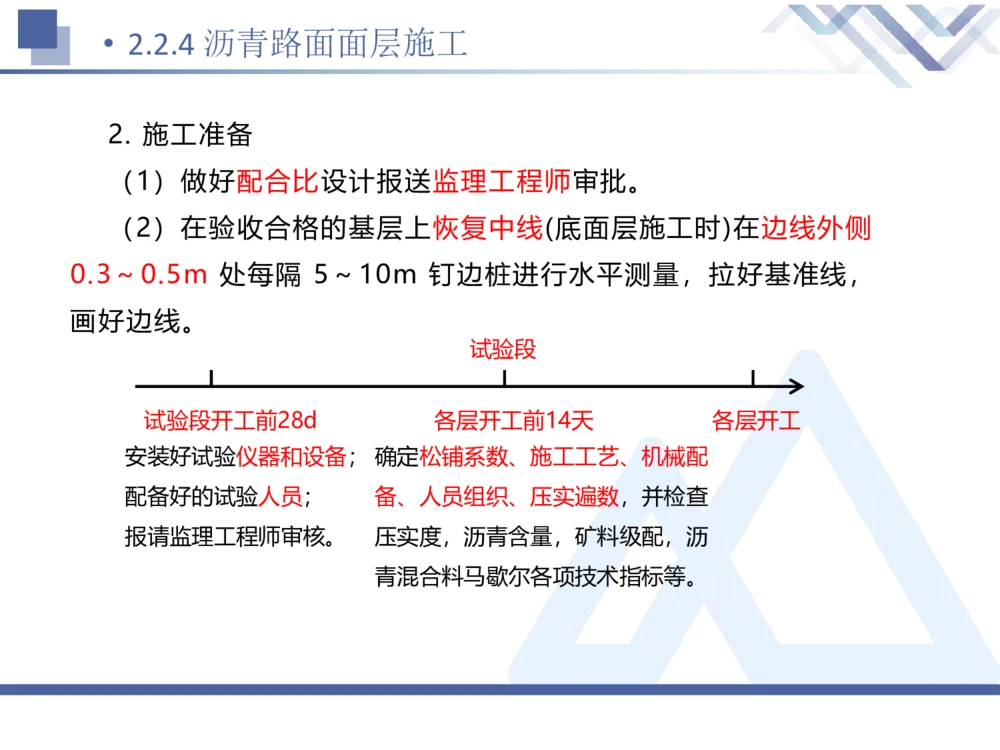

2. 施工准备
(1)做好配合比设计报送监理工程师审批。
(2)在验收合格的基层上恢复中线(底面层施工时)在边线外侧
0.3~0.5m 处每隔 5~10m 钉边桩进行水平测量,拉好基准线,
画好边线。
试验段
试验段开工前28d 各层开工前14天 各层开工
安装好试验仪器和设备; 确 定 松 铺系数、施工工艺、机械配
配备好的试验人员; 备、人员组织、压实遍数,并检查
报请监理工程师审核。 压实度,沥青含量,矿料级配,沥
青混合料马歇尔各项技术指标等。沥青路面面层施工
• 2.2.4

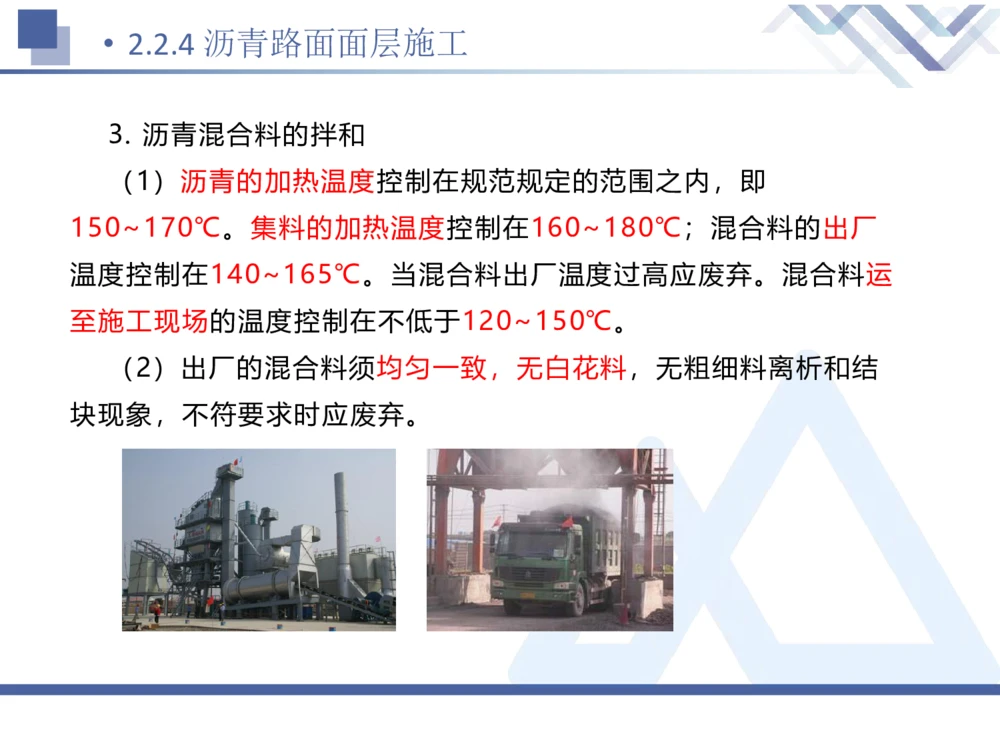

3. 沥青混合料的拌和
(1)沥青的加热温度控制在规范规定的范围之内,即
150~170℃。集料的加热温度控制在160~180℃;混合料的出厂
温度控制在140~165℃。当混合料出厂温度过高应废弃。混合料运
至施工现场的温度控制在不低于120~150℃。
(2)出厂的混合料须均匀一致,无白花料,无粗细料离析和结
块现象,不符要求时应废弃。沥青路面面层施工
• 2.2.4
4. 混合料的运输
(1) 根据拌合站的产量、运距,合理安排运输车辆。
(2) 运输车的车油内保持干净,涂防粘薄膜剂。运输车配备覆盖
篷布以防雨和热量损失。
(3) 已离析、硬化在运输车厢内的混合料及低于规定铺筑温度或
被雨淋的混合料应予以废弃。沥青路面面层施工
• 2.2.4
5. 混合料的摊铺
(1)根据路面宽度选用1〜2台具有自动调节摊铺厚度及找平装
置、可加热的振动熨平板,并选用运行良好的高密度沥青混凝土摊
铺机进行摊铺。
(2)底、中面层采用走线法施工,表面层采用平衡梁法施工。
(3)摊铺机均匀行驶,行走速度和拌合站产量相匹配。确保所
摊铺路面均匀不间断地摊铺。在摊铺过程中不准随意变换速度,尽
量避免中途停顿。沥青路面面层施工
• 2.2.4

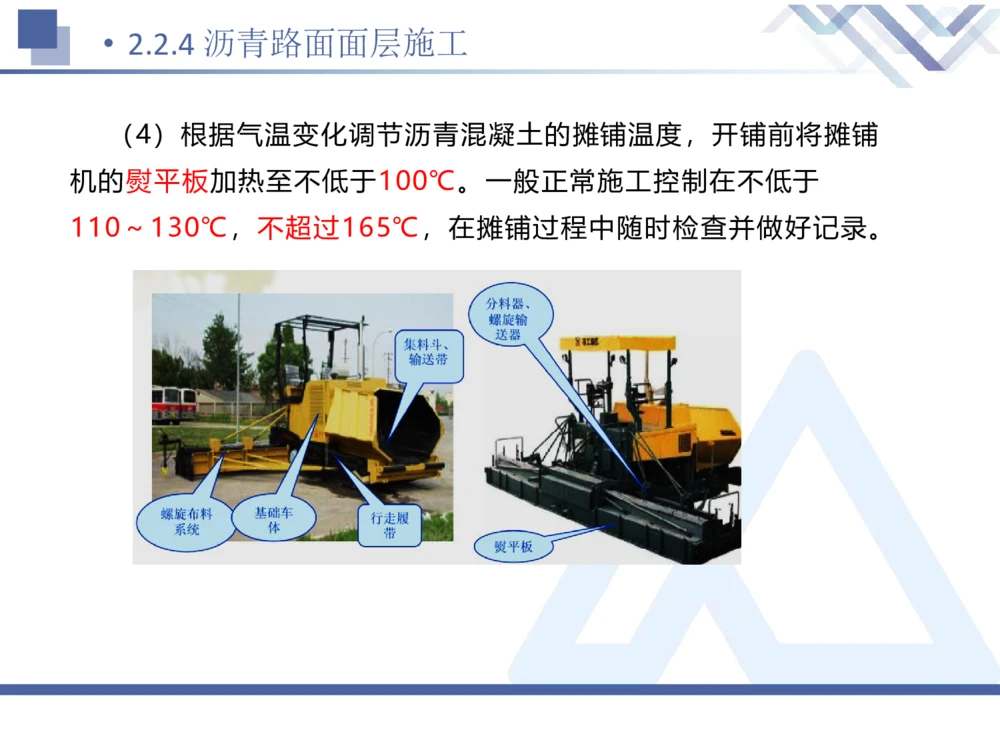

(4)根据气温变化调节沥青混凝土的摊铺温度,开铺前将摊铺
机的熨平板加热至不低于100℃。一般正常施工控制在不低于
110~130℃,不超过165℃,在摊铺过程中随时检查并做好记录。沥青路面面层施工
• 2.2.4

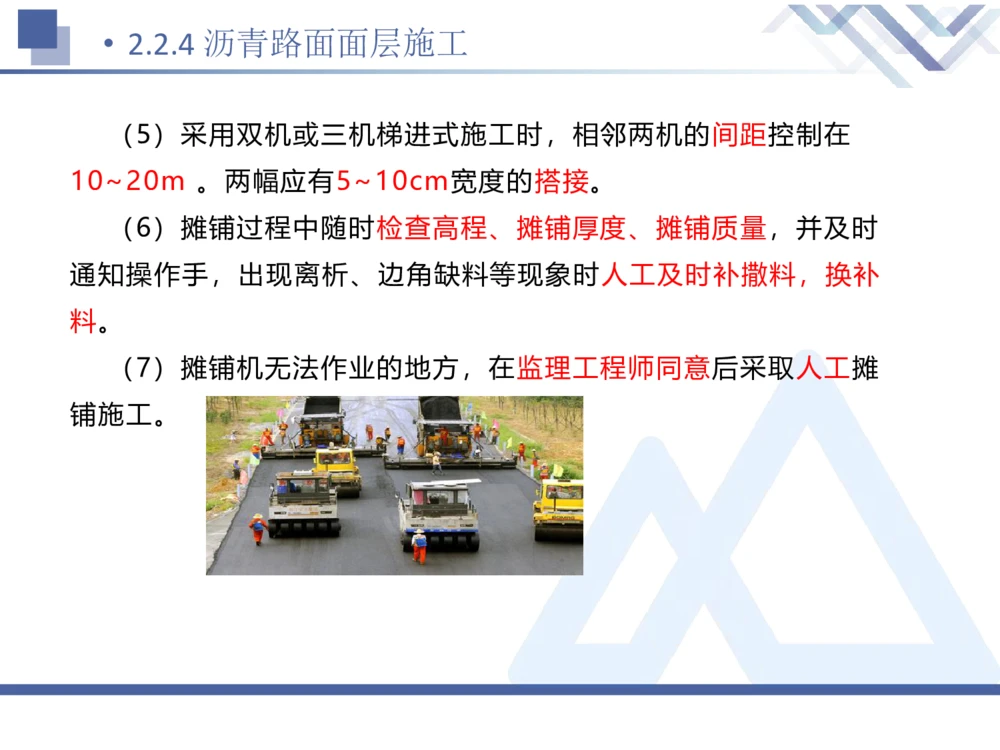

(5)采用双机或三机梯进式施工时,相邻两机的间距控制在
10~20m 。两幅应有5~10cm宽度的搭接。
(6)摊铺过程中随时检查高程、摊铺厚度、摊铺质量,并及时
通知操作手,出现离析、边角缺料等现象时人工及时补撒料,换补
料。
(7)摊铺机无法作业的地方,在监理工程师同意后采取人工摊
铺施工。沥青路面面层施工
• 2.2.4

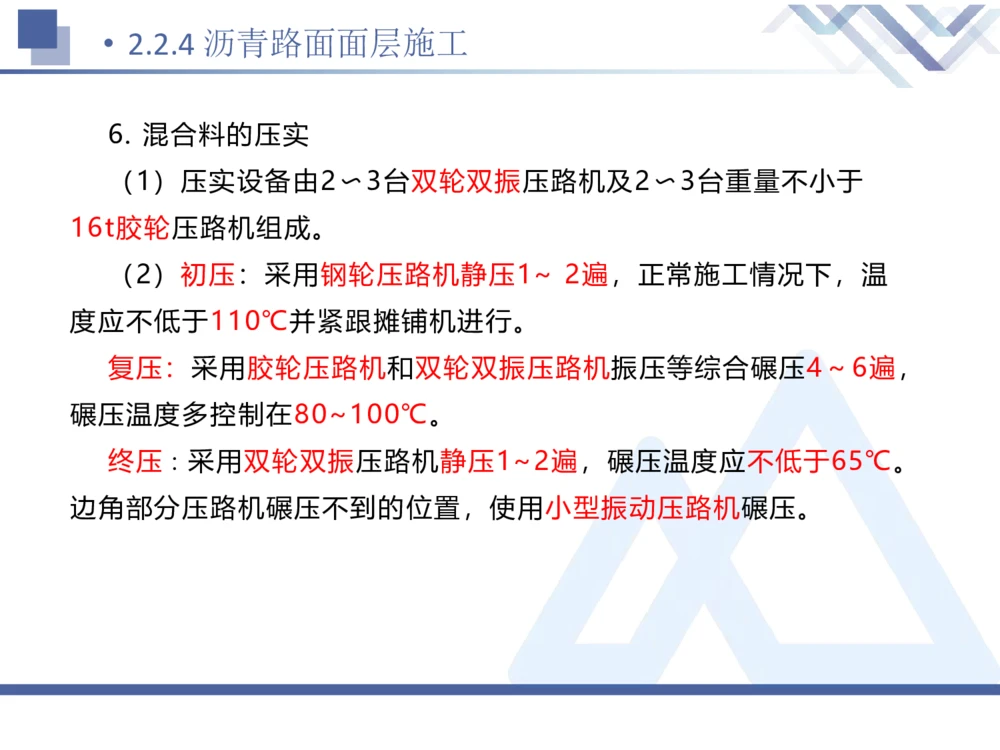

6. 混合料的压实
(1)压实设备由2〜3台双轮双振压路机及2〜3台重量不小于
16t胶轮压路机组成。
(2)初压:采用钢轮压路机静压1~ 2遍,正常施工情况下,温
度应不低于110℃并紧跟摊铺机进行。
复压:采用胶轮压路机和双轮双振压路机振压等综合碾压4~6遍,
碾压温度多控制在80~100℃。
终压∶采用双轮双振压路机静压1~2遍,碾压温度应不低于65℃。

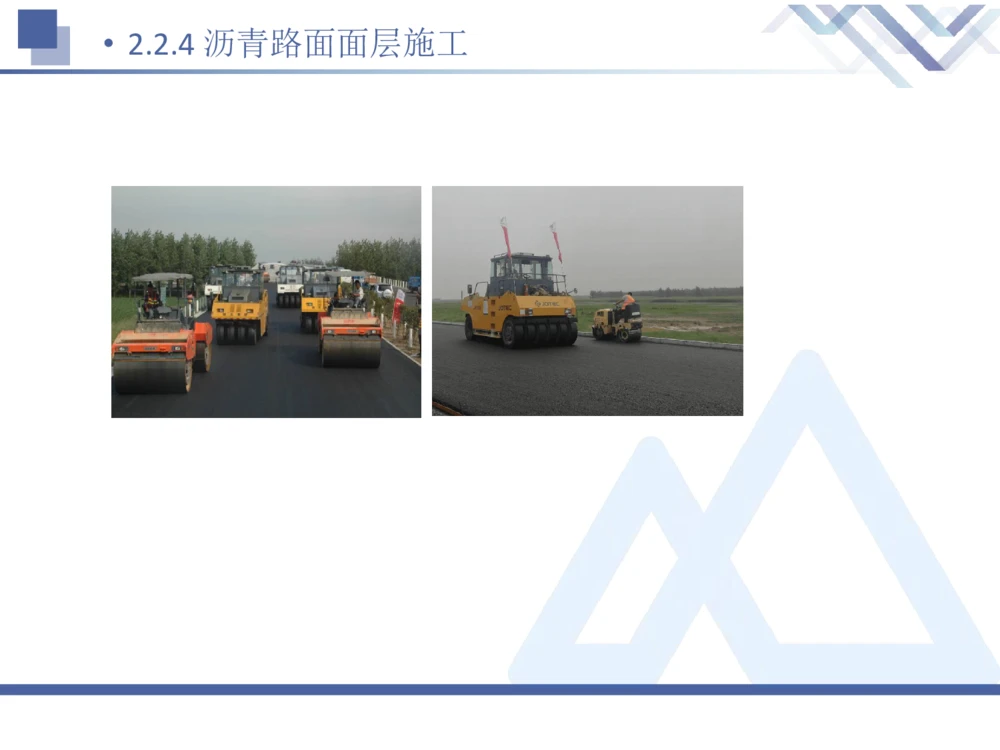

边角部分压路机碾压不到的位置,使用小型振动压路机碾压。沥青路面面层施工
• 2.2.4沥青路面面层施工
• 2.2.4
(3)碾压顺纵向由低边向高边按规定要求的碾压速度均匀进行。
相邻碾压重叠宽度大于300mm。
(4)采用雾状喷水法,以保证沥青混合料碾压过程中不粘轮。沥青路面面层施工
• 2.2.4
(5)不在新铺筑的路面上进行停机、加水、加油活动,以防各
种油料、杂质污染路面。压路机不准停留在温度尚未冷却至自然气
温以下已完成的路面上。
(6)碾压进行中,压路机不得中途停留、转向或制动,压路机
每次由两端折回的位置阶梯形随摊铺机向前推进,使折回处不在同
一横断面上,振动压路机在已成型的路面上行驶应关闭振动。沥青路面面层施工
• 2.2.4
7. 接缝处理
(1) 梯队作业采用热接缝,施工时将已铺混合料部分留下200〜
300mm宽暂不碾压, 作为后摊铺部分的高程基准面,后摊铺部分
完成立即骑缝碾压,以除缝迹。沥青路面面层施工
• 2.2.4
(2) 半幅施工不能采用热接缝时,采用人工顺直刨缝或切缝。铺
另半幅前必须将边缘清扫干净,并涂洒少量粘层沥青。摊铺时应重
叠在已铺层上50〜100mm,摊铺后将混合料人工清走。碾压时先
在已压实路面行走,然后压实新铺部分,再伸过已压实路面
100~150mm,充分将接缝压实紧密。沥青路面面层施工
• 2.2.4
(3)横接缝的处理
① 清理端部并涂粘层沥青,摊铺时调整好预留高度,接缝处摊铺
层施工结束后再用3m直尺检查平整度。
② 碾压:横向接缝的碾压先用双轮双振压路机进行横压,碾压时
压路机位于已压实的混合料层上伸入新铺层的宽为150mm,然后每
压一遍向新铺混合料方向移动150~200mm,直至全部在新铺层上
为止,再改为纵向碾压。
(4)纵向冷接缝上、下层的缝错开150mm以上,横向接缝错开
1m以上。沥青路面面层施工
• 2.2.4

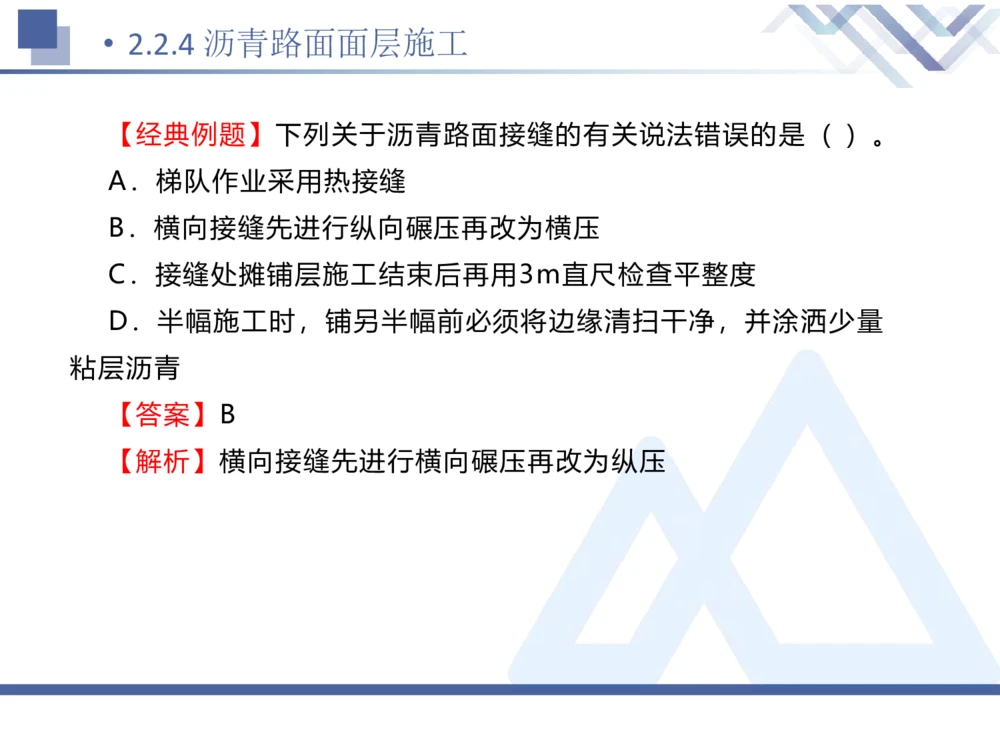

【经典例题】下列关于沥青路面接缝的有关说法错误的是( )。
A.梯队作业采用热接缝
B.横向接缝先进行纵向碾压再改为横压
C.接缝处摊铺层施工结束后再用3m直尺检查平整度
D.半幅施工时,铺另半幅前必须将边缘清扫干净,并涂洒少量
粘层沥青
【答案】B
【解析】横向接缝先进行横向碾压再改为纵压沥青路面面层施工
• 2.2.4

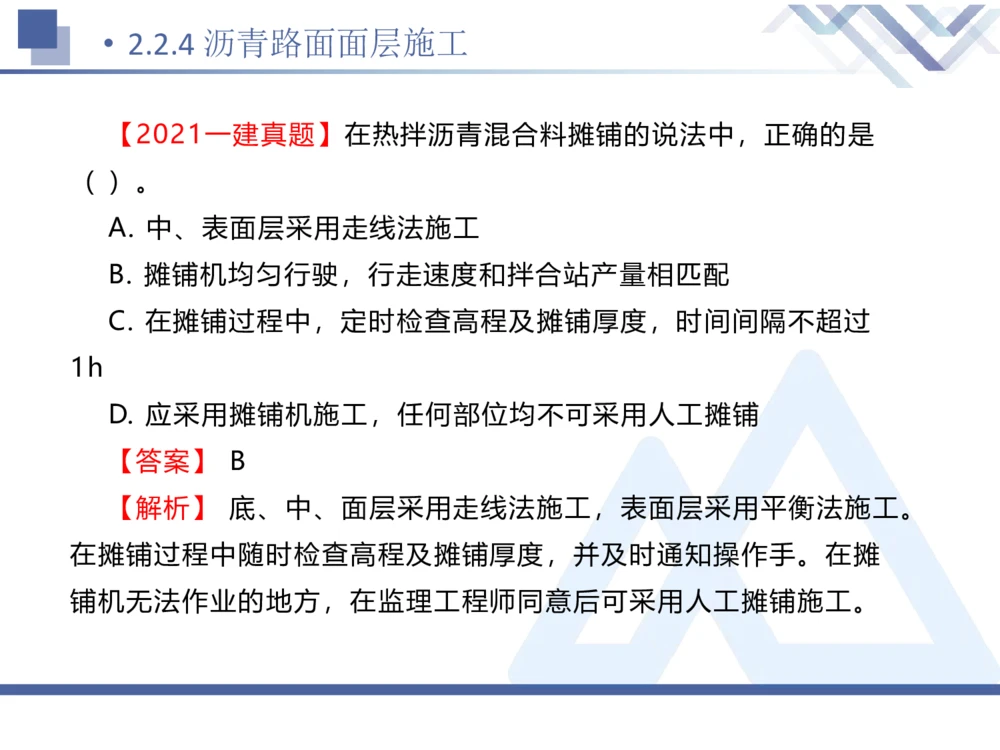

【2021一建真题】在热拌沥青混合料摊铺的说法中,正确的是
( )。
A. 中、表面层采用走线法施工
B. 摊铺机均匀行驶,行走速度和拌合站产量相匹配
C. 在摊铺过程中,定时检查高程及摊铺厚度,时间间隔不超过
1h
D. 应采用摊铺机施工,任何部位均不可采用人工摊铺
【答案】 B
【解析】 底、中、面层采用走线法施工,表面层采用平衡法施工。
在摊铺过程中随时检查高程及摊铺厚度,并及时通知操作手。在摊

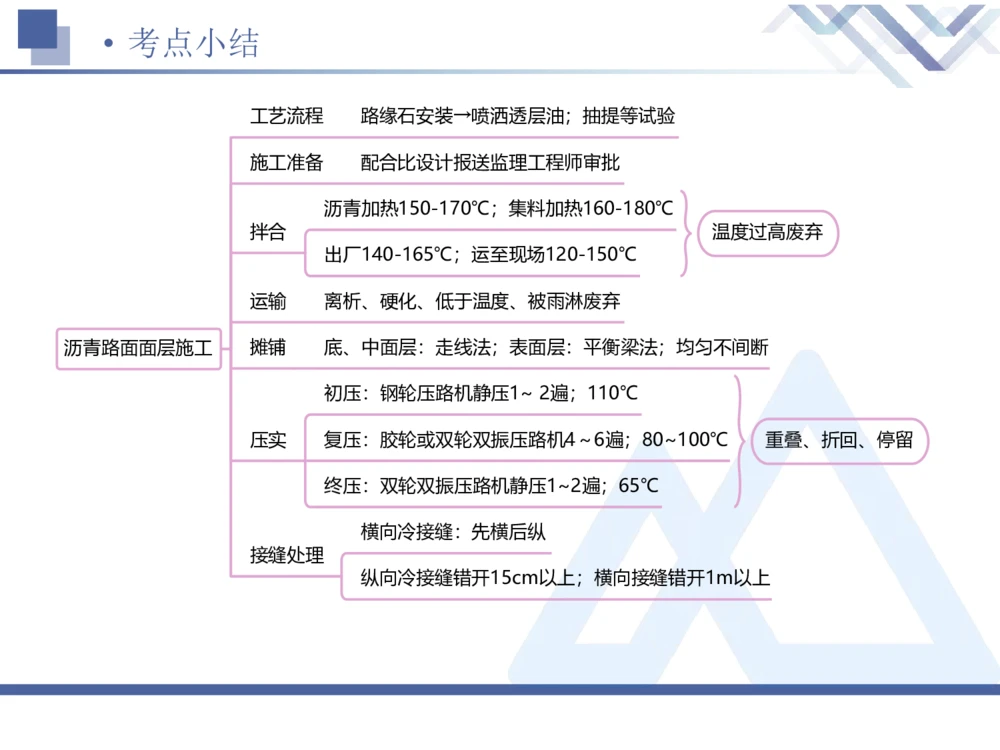

铺机无法作业的地方,在监理工程师同意后可采用人工摊铺施工。考点小结
•
工艺流程 路缘石安装→喷洒透层油;抽提等试验
施工准备 配合比设计报送监理工程师审批
沥青加热150-170℃;集料加热160-180℃
拌合 温度过高废弃
出厂140-165℃;运至现场120-150℃
运输 离析、硬化、低于温度、被雨淋废弃
沥青路面面层施工 摊铺 底、中面层:走线法;表面层:平衡梁法;均匀不间断
初压:钢轮压路机静压1~ 2遍;110℃
压实 复压:胶轮或双轮双振压路机4~6遍;80~100℃ 重叠、折回、停留
终压:双轮双振压路机静压1~2遍;65℃
横向冷接缝:先横后纵
接缝处理
纵向冷接缝错开15cm以上;横向接缝错开1m以上考点目录
•
2.1 路面基层(底基层)施工
2.2 沥青路面施工
2.3.1 水泥混凝土路面施工准备
第2章
2.3 水泥混凝土路面施工
2.3.2 水泥混凝土路面用料要求
路面工程
2.3.3 水泥混凝土路面施工
2.4 中央分隔带及路肩施工
2.5 路面工程质量通病及防治措施水泥混凝土路面施工

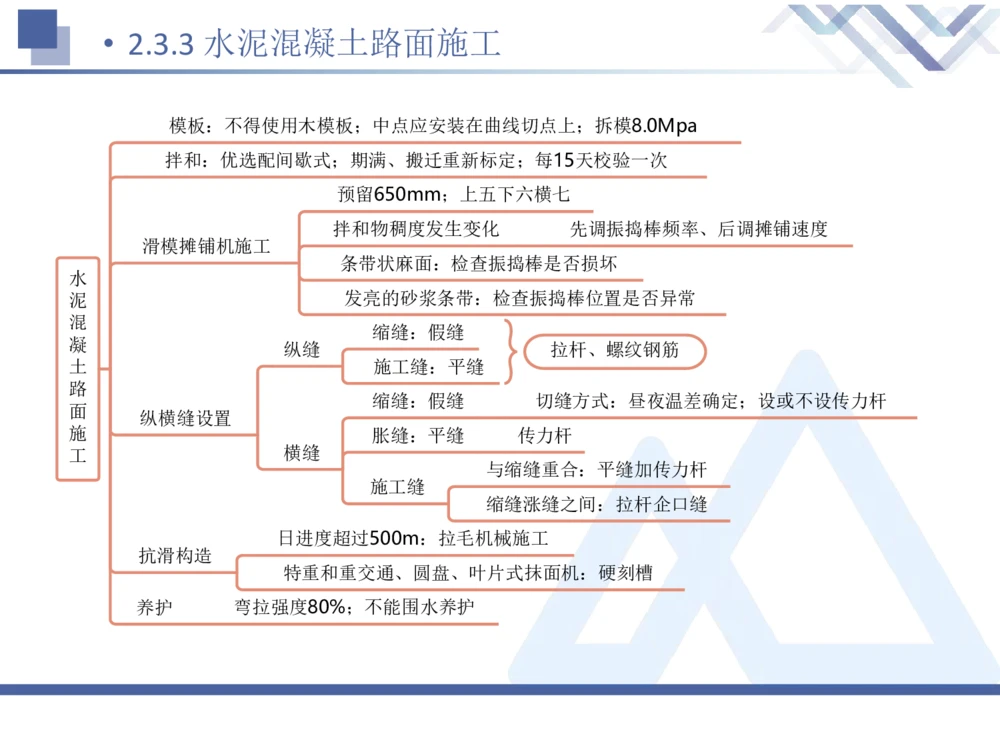

• 2.3.3
知识内容
1. 水泥混凝土路面施工技术
考情分析
年份 2020 2021 2022 2023 2024
1单选
1单选
题型 / 1单选 1多选 1案例
1多选
1案例
分值 0分 1分 11分 5分 3分水泥混凝土路面施工
• 2.3.3
1. 水泥混凝土路面施工技术

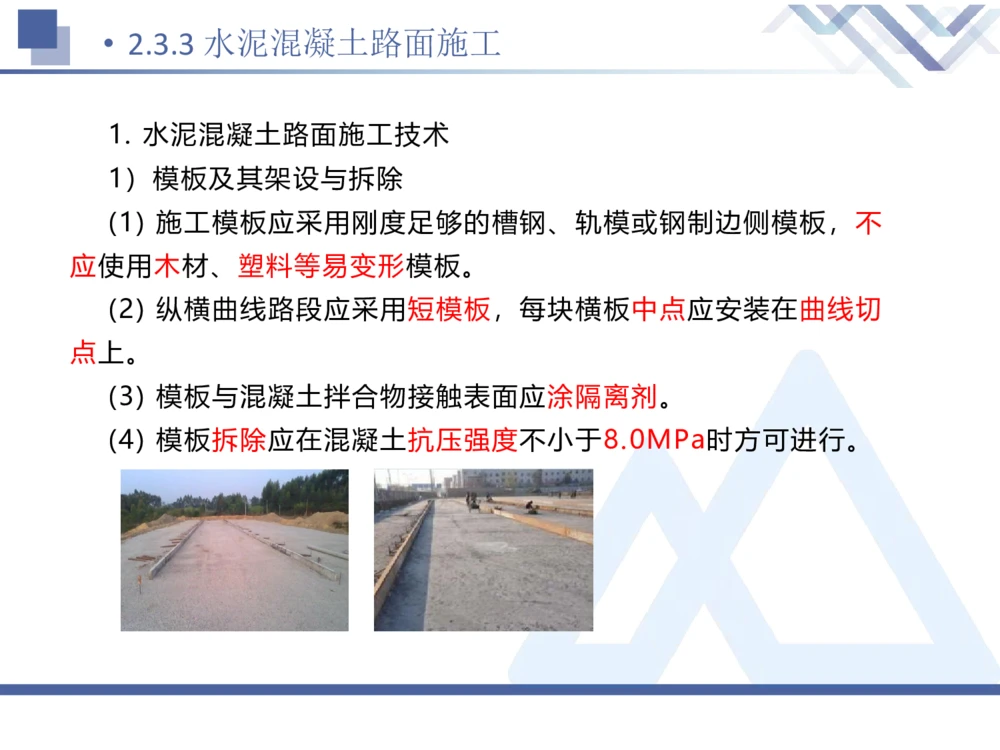

1)模板及其架设与拆除
(1) 施工模板应采用刚度足够的槽钢、轨模或钢制边侧模板,不
应使用木材、塑料等易变形模板。
(2) 纵横曲线路段应采用短模板,每块横板中点应安装在曲线切
点上。
(3) 模板与混凝土拌合物接触表面应涂隔离剂。
(4) 模板拆除应在混凝土抗压强度不小于8.0MPa时方可进行。水泥混凝土路面施工
• 2.3.3
2)混凝土拌合物搅拌
(1) 搅拌楼的配备,应优先选配间歇式搅拌楼,也可使用连续搅
拌楼。
(2) 每台搅拌楼在投入生产前,必须进行标定和试拌。在标定有
效期满或搅拌楼搬迁安装后,均应重新标定。施工中应每15d校验
一次搅拌楼计量精确度。水泥混凝土路面施工
• 2.3.3

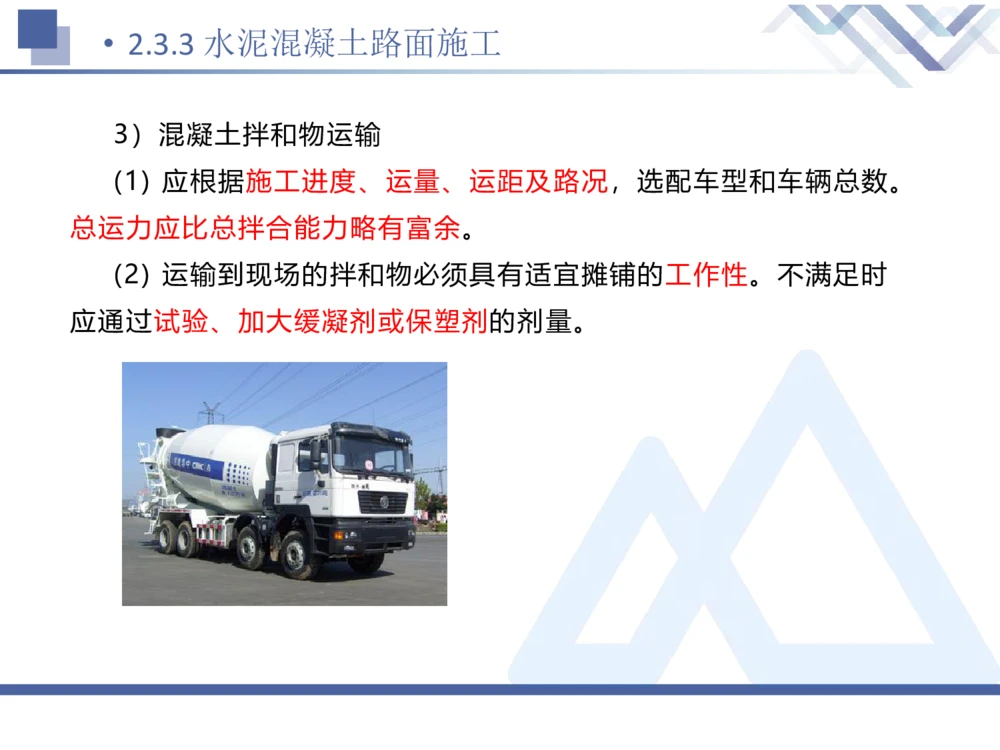

3)混凝土拌和物运输
(1) 应根据施工进度、运量、运距及路况,选配车型和车辆总数。
总运力应比总拌合能力略有富余。
(2) 运输到现场的拌和物必须具有适宜摊铺的工作性。不满足时
应通过试验、加大缓凝剂或保塑剂的剂量。水泥混凝土路面施工
• 2.3.3
【2021年一建真题】水泥混凝土路面施工时,模板拆除应在混
凝土( )不小于 8.0MPa 方可进行。
A. 抗压强度
B. 抗拉强度
C. 抗剪强度
D. 弯拉强度
【答案】 A
【解析】 模板拆除应在混凝土抗压强度不小于 8.0MPa 方可进
行。水泥混凝土路面施工
• 2.3.3
4)采用滑模摊铺机进行混凝土面层铺筑水泥混凝土路面施工
• 2.3.3

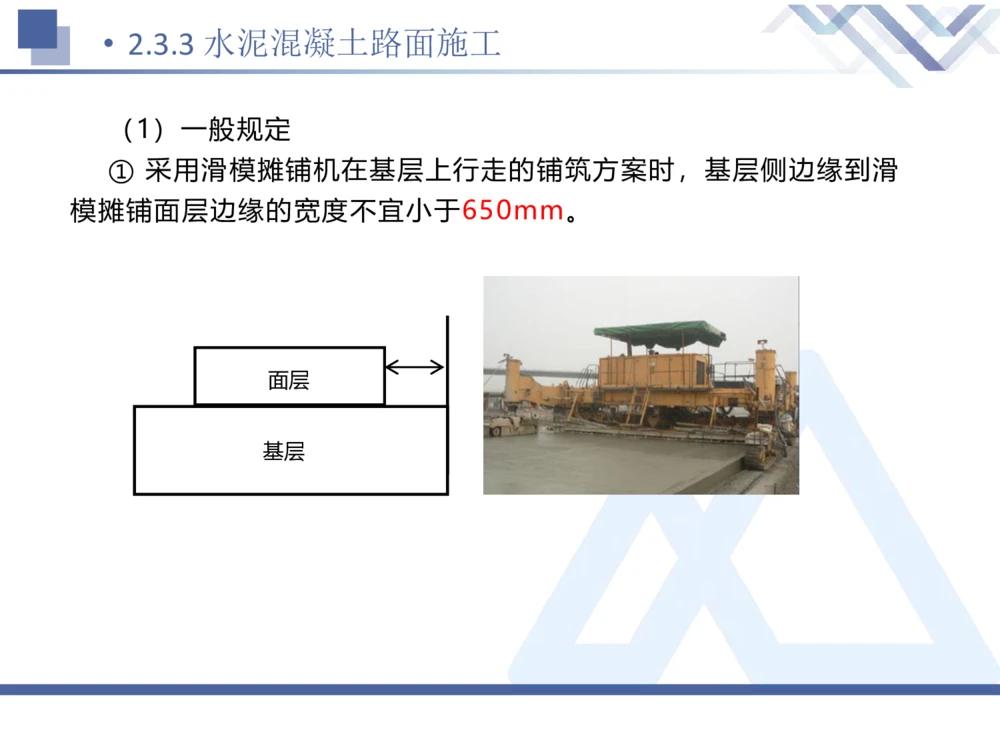

(1)一般规定
① 采用滑模摊铺机在基层上行走的铺筑方案时,基层侧边缘到滑
模摊铺面层边缘的宽度不宜小于650mm。
面层
基层水泥混凝土路面施工
• 2.3.3

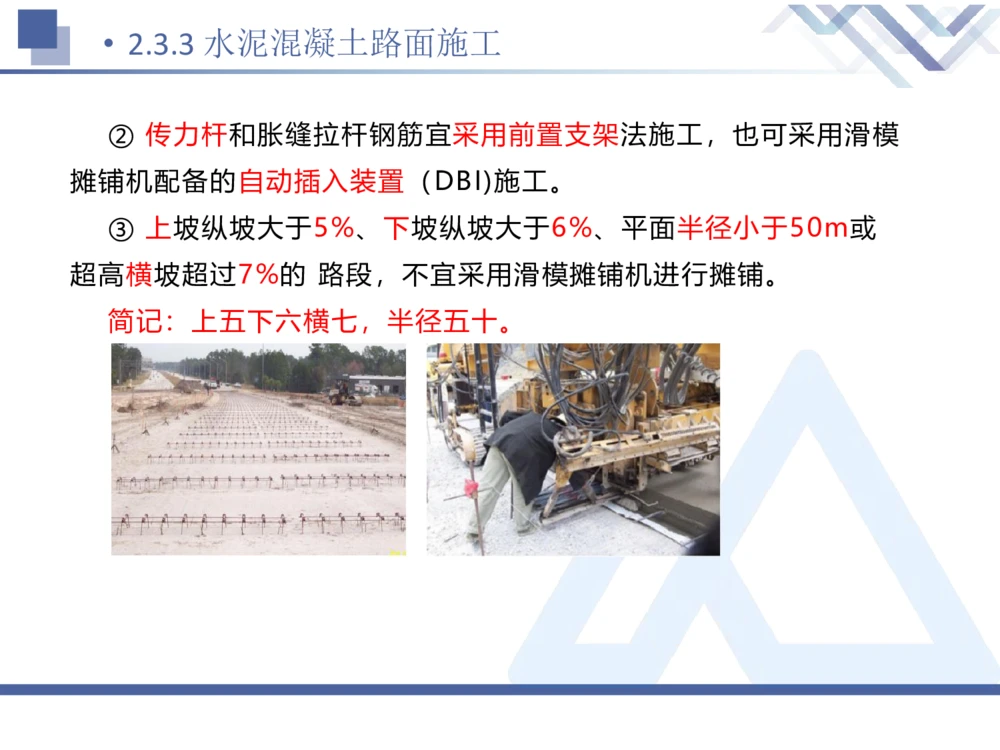

② 传力杆和胀缝拉杆钢筋宜采用前置支架法施工,也可采用滑模
摊铺机配备的自动插入装置(DBI)施工。
③ 上坡纵坡大于5%、下坡纵坡大于6%、平面半径小于50m或
超高横坡超过7%的 路段,不宜采用滑模摊铺机进行摊铺。
简记:上五下六横七,半径五十。水泥混凝土路面施工
• 2.3.3
(2) 水泥混凝土面层滑模摊铺机铺筑
① 滑模摊铺机前布料,应采用机械完成,布料高度应均匀一致,
不得采用翻斗车直接卸料的方式,并保证滑模摊铺机前的料位高度
位于螺旋布料器叶片最高点以下,最高料位高度不得高于松方控制
板上缘。
② 当面层传力杆、胀缝与隔离缝钢筋采用前置支架法施工时,不
得在支架顶面直接卸料。传力杆以下的混凝土宜在摊铺前采用手持
振捣棒振实。水泥混凝土路面施工
• 2.3.3

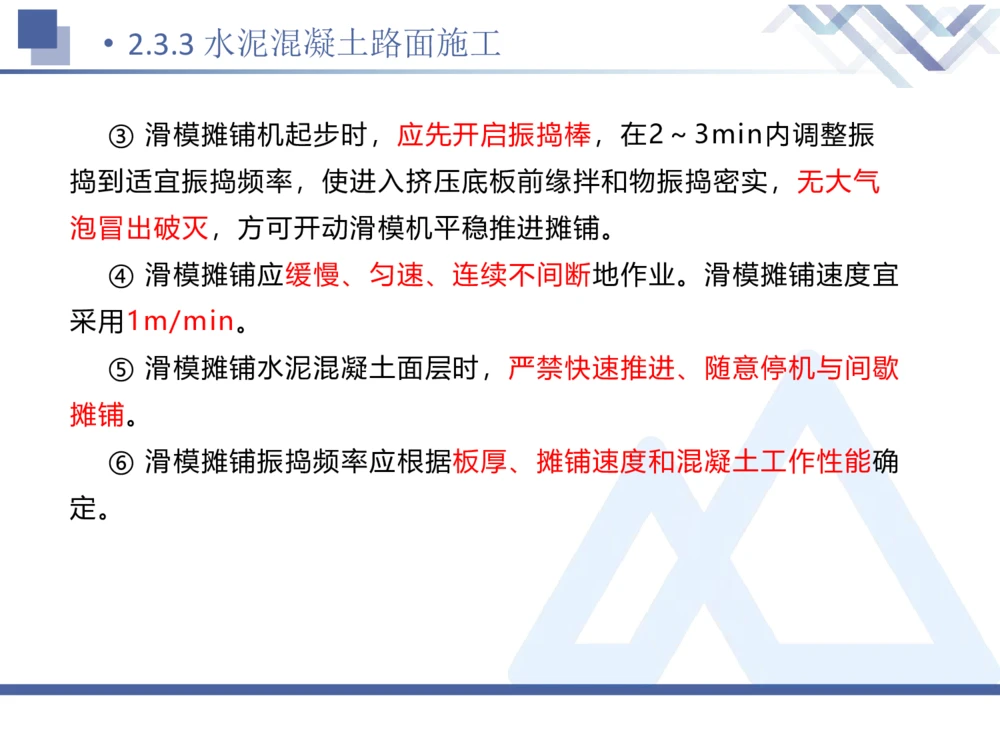

③ 滑模摊铺机起步时,应先开启振捣棒,在2~3min内调整振
捣到适宜振捣频率,使进入挤压底板前缘拌和物振捣密实,无大气
泡冒出破灭,方可开动滑模机平稳推进摊铺。
④ 滑模摊铺应缓慢、匀速、连续不间断地作业。滑模摊铺速度宜
采用1m/min。
⑤ 滑模摊铺水泥混凝土面层时,严禁快速推进、随意停机与间歇
摊铺。
⑥ 滑模摊铺振捣频率应根据板厚、摊铺速度和混凝土工作性能确
定。水泥混凝土路面施工
• 2.3.3
⑦ 当拌和物稠度发生变化时,宜先采取调振捣频率的措施,后采
取改变摊铺速度的措施。
⑧ 抗滑纹理做毕,应立即开始保湿养护。养护龄期不应少于5d。
且混凝土强度满足要求后,方可连接摊铺相邻车道面板。
⑨ 摊铺中应经常检查振捣棒的工作情况和位置。面层出现条带状
麻面现象时,应停机检查振捣棒是否损坏;摊铺面层上出现发亮的
砂浆条带时,应检查振捣棒位置是否异常;水泥混凝土路面施工
• 2.3.3
模板:不得使用木模板;中点应安装在曲线切点上;拆模8.0Mpa
拌和:优选配间歇式;期满、搬迁重新标定;每15天校验一次
预留650mm;上五下六横七
拌和物稠度发生变化 先调振捣棒频率、后调摊铺速度
滑模摊铺机施工
条带状麻面:检查振捣棒是否损坏
水
泥 发亮的砂浆条带:检查振捣棒位置是否异常
混
缩缝:假缝
凝 纵缝 拉杆、螺纹钢筋
土 施工缝:平缝
路
缩缝:假缝 切缝方式:昼夜温差确定;设或不设传力杆
面
纵横缝设置
施 胀缝:平缝 传力杆
工 横缝
与缩缝重合:平缝加传力杆
施工缝
缩缝涨缝之间:拉杆企口缝
日进度超过500m:拉毛机械施工
抗滑构造
特重和重交通、圆盘、叶片式抹面机:硬刻槽
养护 弯拉强度80%;不能围水养护感谢观看 THANKS
