当前位置:首页>文档>10.2025一建机电精题必练-第10讲-第7-10章资质与施组、招投标合同、进度、质量管理_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_03-习题精析✿实战特训✿模考通关

10.2025一建机电精题必练-第10讲-第7-10章资质与施组、招投标合同、进度、质量管理_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_03-习题精析✿实战特训✿模考通关

  • 2026-03-11 15:32:42 2026-01-26 14:39:43

文档预览

10.2025一建机电精题必练-第10讲-第7-10章资质与施组、招投标合同、进度、质量管理_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_03-习题精析✿实战特训✿模考通关
10.2025一建机电精题必练-第10讲-第7-10章资质与施组、招投标合同、进度、质量管理_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_03-习题精析✿实战特训✿模考通关
10.2025一建机电精题必练-第10讲-第7-10章资质与施组、招投标合同、进度、质量管理_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_03-习题精析✿实战特训✿模考通关
10.2025一建机电精题必练-第10讲-第7-10章资质与施组、招投标合同、进度、质量管理_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_03-习题精析✿实战特训✿模考通关
10.2025一建机电精题必练-第10讲-第7-10章资质与施组、招投标合同、进度、质量管理_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_03-习题精析✿实战特训✿模考通关
10.2025一建机电精题必练-第10讲-第7-10章资质与施组、招投标合同、进度、质量管理_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_03-习题精析✿实战特训✿模考通关
10.2025一建机电精题必练-第10讲-第7-10章资质与施组、招投标合同、进度、质量管理_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_03-习题精析✿实战特训✿模考通关

文档信息

文档格式
pdf
文档大小
1.154 MB
文档页数
7 页
上传时间
2026-01-26 14:39:43

文档内容

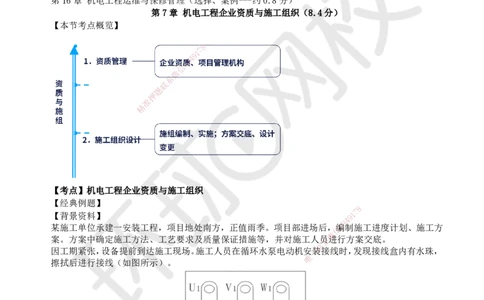

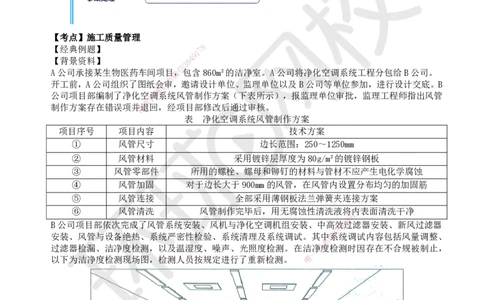

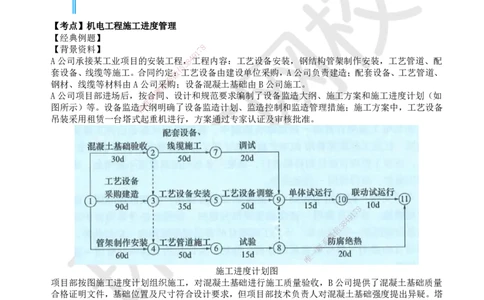

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 学员专用 请勿外泄 2025环球网校一级建造师《机电工程管理与实务》精题必练 第3篇 机电工程项目管理实务(约65分) 【本章框架】 第7章 机电工程企业资质与施工组织(选择、案例---约8.4分) 第8章 工程招标投标与合同管理(选择、案例---约5分) 第9章 施工进度管理(选择、案例---约8.6分) 第10章 施工质量管理(选择、案例---约6.8分) 第11章 施工成本管理(选择、案例---约2.2分) 第12章 施工安全管理(选择、案例---约4.2分) 第13章 绿色建造及施工现场环境管理(选择、案例---约1分) 第14章 机电工程项目资源与协调管理(选择、案例---约15.2分) 第15章 机电工程试运行及竣工验收管理(选择、案例---约5.2分) 第16章 机电工程运维与保修管理(选择、案例---约0.8分) 第7章 机电工程企业资质与施工组织(8.4分) 【本节考点概览】 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 【考点】机电工程企业资质与施工组织 【经典例题】 8 7 【背景资料】 9 1 4 8 某施工单位承建一安装工程,项目地处南方,正值雨季。项目部进场后,信编3制施工进度计划、施工方 微 案。方案中确定施工方法、工艺要求及质量保证措施等,并对施工人员系进行方案交底。 联 因工期紧张,设备提前到达施工现场。施工人员在循环水泵电动机安一装接线时,发现接线盒内有水珠, 唯 擦拭后进行接线(如图所示)。 电动机接线示意图 项目部在循环水泵单体试运转前,对电动机绝缘检查时,发现绝缘电阻不满足要求,釆用电流加热干 燥法对电动机进行干燥处理,用水银温度计测量温度时,被监理叫停。项目部整改后,严格控制干燥 温度,绝缘电阻达到规范要求。试运转中检查电动机的转向及杂声、机身及轴承温升均符合要求。试 运转完成后,项目部对电动机受潮原因调查分析,因电动机到货后未及时办理入库、露天存放未采取 防护措施所致。为防止类似事件发生,项目部加强了设备仓储管理,保证了后续施工的顺利进行。 扫码关注更多内容 第 1 页 共 7 页 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 学员专用 请勿外泄 【问题】 1.施工方案中的工序质量保证措施主要有哪些?由谁负责向作业人员进行施工方案交底? 2.图1中的电动机为何种接线方式?电动机干燥处理时为什么被监理叫停?应如何整改? 3.电动机试运转中还应检查哪些项目?如何改变电动机的转向? 4.到达现场的设备在检查验收合格后应如何管理?只能露天保管的设备应采取哪些措施? 第8章 工程招标投标与合同管理(5分) 【本节考点概览】 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 【考点】工程招标投标与合同管理 【经典例题】 某火力发电厂建设工程总投资额 50000万元。该工程以PC的承包形式进行了公开招标,共有A、B、C、 D、E五家承包商参与投标。经资格 预审,E公司因是民营企业而被取消投标资格。E公司提出抗议, 但未被采纳。 评标委员会由8人组成,全部由建设单位 的领导和一名工程技术人员组成。评标过程中,因A公司实 力较强,但报价偏高,评委与其协商让其总 价下浮5%,遭到A公司拒绝。在评标答疑中,评委问B 公司应如何进行设备监造,B公司回答将派有资质的专业技术人员驻厂监造,并认真进行出厂前设备 8 的验收、包装和发运,当问及监造大纲还应包括 哪些内容时,B公司无以对答9 1 7 。评委还问道:锅炉烟 8 4 风道安装中的非金属补偿器有什么作用?施工安装时 有哪些要求?锅炉烟信 3风道安装示意图如图所示。 微 系 联 一 唯 锅炉烟风道安装示意图 【问题】 1.E公司提出抗议是否合理?说明理由。 2.本工程中评标委员会构成存在哪些问题? 3.说明A公司拒绝下浮总价的法律依据。 4.设备监造大纲应包括哪些内容? 5.图中的非金属补偿器有什么作用?施工安装时有哪些要求? 第9章 施工进度管理(8.6分) 扫码关注更多内容 第 2 页 共 7 页 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 学员专用 请勿外泄 【本节考点概览】 【考点】机电工程施工进度管理 【经典例题】 【背景资料】 7 8 1 9 A公司承接某工业项目的安装工程,8 4工程内容:工艺设备安装,钢结构管架制作安装,工艺管道、配 3 信 套设备、线缆等施工。合同约定微:工艺设备由建设单位采购,A公司负责建造;配套设备、工艺管道、 系 钢材、线缆等材料由A公司联采购;设备混凝土基础由B公司施工。 题 A公司项目部进场后,按押合同、设计和规范要求编制了设备监造大纲、施工方案和施工进度计划(如 准 图所示)等。设备监造精大纲明确了设备监造计划、监造控制和监造管理措施;施工方案中,工艺设备 吊装采用租赁一台塔式起 重机进行,方案通过专家认证及审核批准。 8 1 7 9 8 4 信 3 微 系 联 一 唯 施工进度计划图 项目部按图施工进度计划组织施工,对混凝土基础进行施工质量验收,B公司提供了混凝土基础质量 合格证明文件,基础位置及尺寸符合设计要求,但项目部技术负责人对混凝土基础强度提出异疑。塔 式起重机按计划进场,安装检查时,发现塔式起重机定期检验日期是1年前的,被监理工程师要求重 新监督检验,塔式起重机经监督检验后通过验收。 由于建设单位资金原因,工艺设备达到施工现场比计划晚了7d,致使工艺设备安装不能按计划进行, 造成塔式起重机进场后闲置7d,损失台班费用100000元;还造成其他有关机械闲置、人员窝工等综 合损失费100000元。但建设单位仍要求该项目按原工期完工。施工单位在工艺设备调整工作上压缩 7d,但增加赶工费70000元;项目部向建设单位提出费用索赔。 【问题】 1.设备监造大纲还应明确哪些内容? 2.混凝土基础验收时,主要检查哪些内容要符合设计要求?如果对混凝土基础强度有怀疑时,应如何 进行复测? 3.指出施工进度计划图中的关键工作。原计划工期是多少天? 4.说明塔式起重机要重新监督检验的理由。应如何进行监督检验? 扫码关注更多内容 第 3 页 共 7 页 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 学员专用 请勿外泄 5.项目部向建设单位提出索赔要求是否合理?计算建设单位应补偿给A公司的总费用。 第10章 施工质量管理(6.8分) 【本节考点概览】 【考点】施工质量管理 【经典例题】 7 8 1 9 【背景资料】 8 4 3 信 A公司承接某生物医药车间项目微,包含860m²的洁净室。A公司将净化空调系统工程分包给B公司。 系 开工前,A公司组织了图纸会联审,邀请设计单位、监理单位以及B公司等单位参加,进行设计交底。B 题 公司项目部编制了净化空押调系统风管制作方案(下表所示),报监理单位审批,监理工程师指出风管 准 制作方案存在错误项并精退回,经项目部修改后通过审核。 表 净化空调系统风管制作方案 项目序号 项目内容 技术方案 ① 风管尺寸 边长范围:250~1250mm ② 风管材料 采用镀锌层厚度为80g/m²的镀锌钢板 ③ 风管零部件 所 用的螺栓、螺母和铆钉的材料与管材不应产生电化学腐蚀 ④ 风管加固 对于边 长大于900mm的风管,在风管内设置分布均匀的加固筋 ⑤ 风管连接 全部采用薄钢板法兰弹簧夹连接方案 ⑥ 风管清洗 风管制作 完 毕后,用无腐蚀性清洗液将 1 7内8表面清洗干净 9 B公司项目部依次完成了风管系统安装、风机与净化 空调机组安装、中高 信 效3 8 4 过滤器安装、新风过滤器 安装、风管与设备绝热、系统严密性检验、系统清理及 系统调试。其中微系统调试内容包括风量调整、 系 过滤器检漏、洁净度检测,以及温湿度、噪声、光照度检 测。在洁净联度检测时因存在不合规被制止, 一 以下为洁净度检测现场图,检测人员按规定进行了重新检测 。 唯 扫码关注更多内容 第 4 页 共 7 页 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 学员专用 请勿外泄 洁净度检测现场示意图 项目竣工验收后,A公司负责生物医药车间的低碳运维管理工作,建立提高能源资源利用效率和减少 碳排放的运行管理目标,依托碳排放检测平台对建筑碳排放进行采集和统计,在净化空调系统的碳排 放计算中包括了冷源能耗、热源能耗。 【问题】 1.本项目图纸会审的程序是否正确?应由哪个单位组织?设计交底分哪几种? 2.表中的净化空调系统风管制作方案中存在几个错误项?写出修改后的正确项。 3.净化空调系统施工流程存在什么问题?说明理由。 4.图中存在哪些不符合规定之处?净化空调系统还缺少哪些检测调试项目? 5.低碳运行管理人员在运维管理中应定期实施哪些内容?净化空调系统的碳排放计算还包括哪些能 耗? 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 扫码关注更多内容 第 5 页 共 7 页 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 学员专用 请勿外泄 2025环球网校一级建造师《机电工程管理与实务》精题必练 第3篇 机电工程项目管理实务(约65分) 第7章 机电工程企业资质与施工组织(8.4分) 【考点】机电工程企业资质与施工组织 【经典例题】 【参考答案】 1.(1)工序质量保证措施:制定工序控制点,明确工序质量控制方法。 (2)施工方案的编制人员向施工作业人员进行施工方案的交底。 2.(1)三角形(△)接线法。 (2)电动机干燥处理时被监理叫停原因:采用水银温度计测量温度不正确。 (3)干燥时不允许用水银温度计测量温度,应用酒精温度计、电阻温度计或温差热电偶。 3.(1)电动机运行中还应检查: 1)振动(双振幅值)不应大于标准规定值。 2)绕线型电动机的换向器、滑环及电刷的工作情况正常。 3)电动机第一次启动一般在空载情况下进行,空载试运行时间宜为 2h,机身和轴承的温升、电压和 电流等应符合工艺装置的空载状态运行要求,并应记录电流、电压、温度、运行时间等有关数据。 8 4)空载状态下可启动次数及间隔时间7应符合产品技术文件的要求。无要求时,连续启动 2 次的时间 1 9 4 间隔不应小于5min,并应在电动机8冷却至常温下进行再次启动。 3 信 (2)改变电动机的转向:在电微源侧或电动机接线盒侧任意对调两根电源线即可。 系 4.(1)及时办理入库手续。联对所到设备,分别储存,进行标识。 题 (2)对保管在露天的设备押应经常检查,采取防雨、防风措施。 准 精 第8章 工程招标投标与合同管理(5分) 【考点】工程招标投标与合同管理 【经典例题】 【参考答案】 1.(1)E公司抗议合理。 (2)因为《中华人民共和国招标投标法》明确规定,招标人非法限定投标人的所有制形式属于不平 等招标。本案例是公开招标,招标人取消 E公司投标资格属于违法行为。 2.从评标委员会构成要求入手分析,本案例 评标委员会构成存在的问题有: (1)评委不应是8人,应为5人以上单数组成; 8 (2)评标委员会不应全部是建设单位人员,还应 有从专家库中随机抽取的专9 1家 7 ; 8 4 (3)评委专家缺经济专家; 信 3 微 (4)技术和经济专家人数未达到评委总人数的2/3以上 。 系 3.从《中华人民共和国招标投标法》规定入手,既然是招 标而不是一议 联 标,就要充分体现公开、公平、 唯 公正,一旦公布,即不可更改,否则就不公平、公正,也避免 暗 箱操作之嫌。故A公司拒绝下浮总价 符合《中华人民共和国招标投标法》规定。公布后的报价不得更改。故A公司做法正确。 4.设备监造大纲主要内容: (1)监造计划及进行控制和管理的措施。 (2)设备监造单位,若外委则需签订设备监造委托合同;有资格的相应专业技术人员到设备制造现 场进行监造工作。 (3)设备监造过程,有设备制造全过程监造和制造中重要环节的监造;设备监造的技术要点和验收 实施要求。 5.(1)图中锅炉烟风道上的非金属补偿器的主要作用:补偿管道的热伸长,减小管壁的热胀力和作 用在阀件或支架结构上的作用力。 (2)根据《电力建设施工技术规范第2部分:锅炉机组》DL5190.2—2019第8.3.2条的规定,烟风 道上的非金属补偿器安装时应确保导流板安装方向及间隙符合设计要求,有足够的膨胀补偿量且密封 良好。 第9章 施工进度管理(8.6分) 【考点】机电工程施工进度管理 扫码关注更多内容 第 6 页 共 7 页 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 学员专用 请勿外泄 【经典例题】 【参考答案】 1.设备监造大纲还应明确的内容: (1)设备监造单位,若外委则需签订设备监造委托合同;有资格的相应专业技术人员到设备制造现 场进行监造工作。 (2)设备监造过程,有设备制造全过程监造和制造中重要环节的监造;设备监造的技术要点和验收 实施要求。 2.(1)混凝土基础验收时,主要检查验收其混凝土配合比、混凝土养护及混凝土强度是否符合设计 要求。 (2)如果对混凝土基础强度有怀疑时,可请有资质的工程检测单位,采用回弹法或钻芯法等对混凝 土基础强度进行复测。 3.(1)施工进度计划图中的关键工作:工艺设备采购监造、工艺设备安装、工艺设备调整、单体试 运行、联动试运行。 (2)原计划工期是200d。 4.(1)重新监督检验的理由:塔式起重机应每年1次进行定期检验。 (2)应当在施工前向施工所在地的检验检测机构申请监督检验。检验检测机构应当到施工现场实施 监督检验,按照相应的监督检验规则进8 行。 7 1 5.(1)项目部向建设单位提出索赔4要9求合理。 8 3 (2)建设单位应补偿给A公司的信总费用:100000+100000+70000=270000元。 微 系 第10章 施工质量管理(6.8分) 联 题 【考点】施工质量管理 押 准 【经典例题】 精 【参考答案】 1.(1)本项目图纸会审的程 序不正确。 (2)应由建设单位组织。 (3)设计交底分图纸交底和施工 交底。 2.表中的净化空调系统风管制作方案 中存在3个(②、④、⑤)错误项。 修改后的正确项: ②风管材料:采用镀锌钢板的镀锌层厚度 不应小于100g/m²。 ④风管加固:对于边长大于900mm的风管,净 化空调系统风管内不得设有加固框或加固筋。 ⑤风管连接:边长大于1000mm的净化空调系统 风 管,不得使用薄钢板法兰弹 1 簧7 8夹连接。 9 3.(1)净化空调系统施工流程存在的问题: 8 4 信 3 安装高效过滤器后安装新风过滤器; 微 系 风管与设备绝热之后进行系统严密性检验。 联 一 (2)理由:高效过滤器安装前,系统中末端过滤器前的所有 空气唯过滤器应安装完毕; 风管、部件及空调设备绝热工程施工应在风管系统防腐和漏风量 测试合格后进行。 4.(1)图中存在的不符合规定之处: 洁净度检测时,检测人员有1位没穿洁净工作服; 室内人员过多(5人); 洁净室生产设备正在运行(有工作人员)。 (2)净化空调系统还缺少含菌量检测和压差检测。 5.(1)低碳运行管理人员在运维管理中应定期调查能耗分布状况,分析节能潜力,并应提出节能运 行和改造建议。 (2)净化空调系统的碳排放计算还包括输配系统能耗、末端空气处理设备能耗。 扫码关注更多内容 第 7 页 共 7 页 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
