文档内容
一级建造师
市政公用工程管理与实务
核心考点速记-(2) 主讲老师:谢明凤课程设置
时间 章节
1月24日:第1讲:道路工程(1) 3月24日:第6讲:隧道工程(1)
2月14日:第2讲:道路工程(2) 4月2日:第7讲:隧道工程(2)
2月24日:第3讲:桥梁工程(1) 4月11日:第8讲:管道工程(1)
3月5日:第4讲:桥梁工程(2) 4月14日:第9讲:管道工程(2)
3月14日:第5讲:桥梁工程(3) 4月16日:第10讲:水处理厂站工程(1)

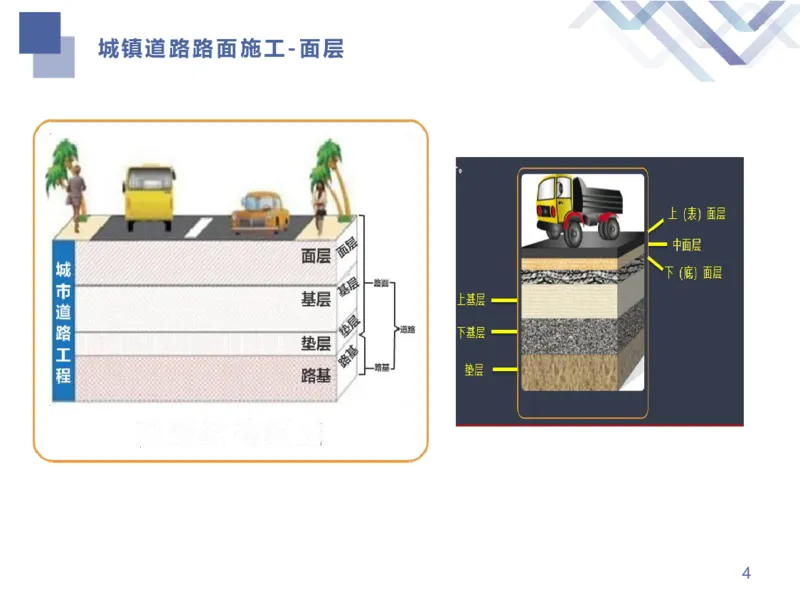

2城市道路工程城镇道路路面施工-面层

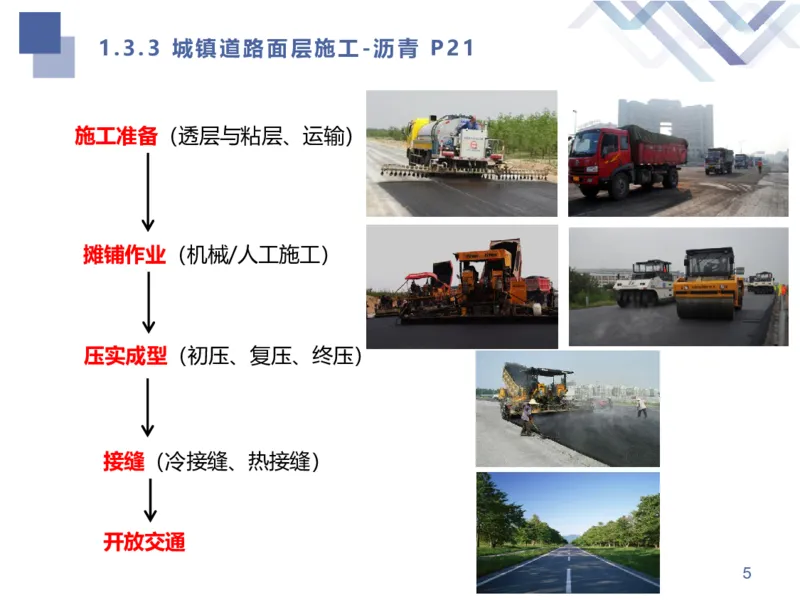

41.3.3 城镇道路面层施工-沥青 P21
施工准备(透层与粘层、运输)
摊铺作业(机械/人工施工)
压实成型(初压、复压、终压)
接缝(冷接缝、热接缝)
开放交通
51.3.3 城镇道路面层施工-沥青

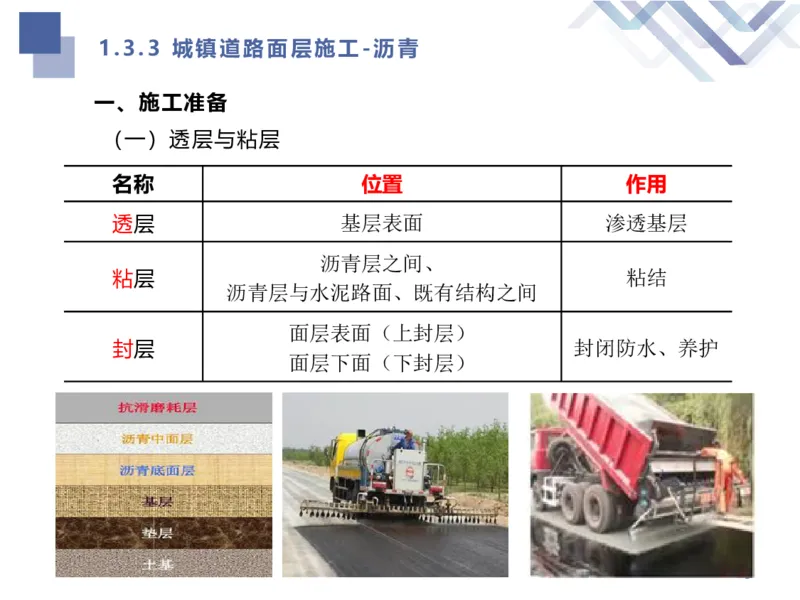

一、施工准备
(一)透层与粘层
名称 位置 作用
透层 基层表面 渗透基层
沥青层之间、
粘层 粘结
沥青层与水泥路面、既有结构之间
面层表面(上封层)
封层 封闭防水、养护
面层下面(下封层)
61.3.3 城镇道路面层施工-沥青

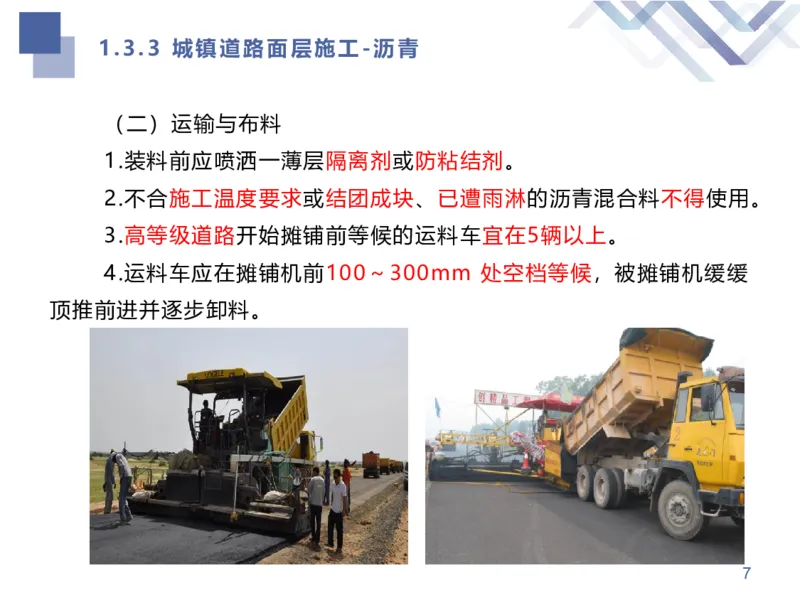

(二)运输与布料
1.装料前应喷洒一薄层隔离剂或防粘结剂。
2.不合施工温度要求或结团成块、已遭雨淋的沥青混合料不得使用。
3.高等级道路开始摊铺前等候的运料车宜在5辆以上。
4.运料车应在摊铺机前100~300mm 处空档等候,被摊铺机缓缓
顶推前进并逐步卸料。
71.3.3 城镇道路面层施工-沥青
二、摊铺作业
(一)机械施工

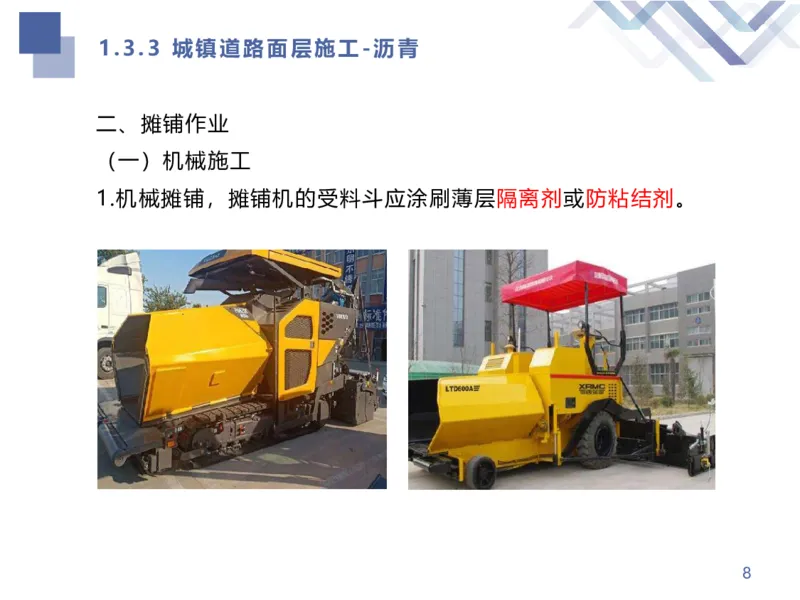

1.机械摊铺,摊铺机的受料斗应涂刷薄层隔离剂或防粘结剂。
81.3.3 城镇道路面层施工-沥青

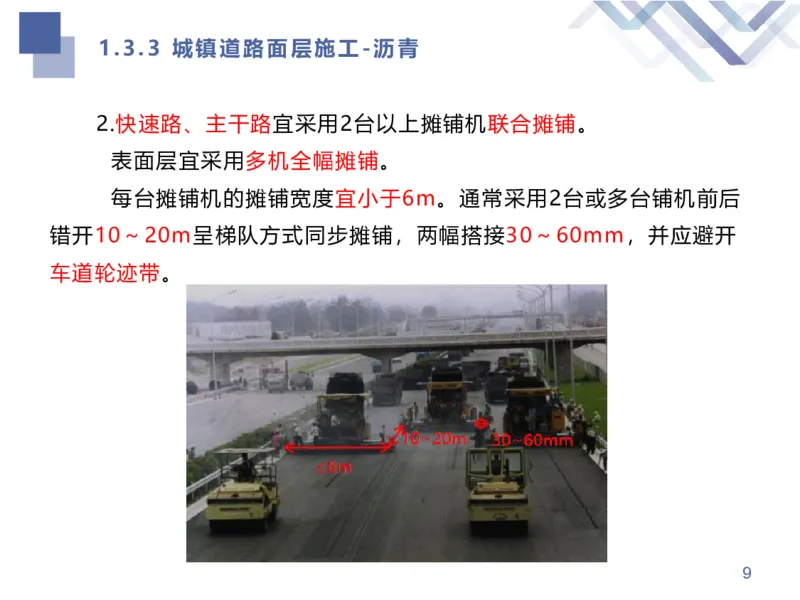

2.快速路、主干路宜采用2台以上摊铺机联合摊铺。
表面层宜采用多机全幅摊铺。
每台摊铺机的摊铺宽度宜小于6m。通常采用2台或多台铺机前后
错开10~20m呈梯队方式同步摊铺,两幅搭接30~60mm,并应避开
车道轮迹带。

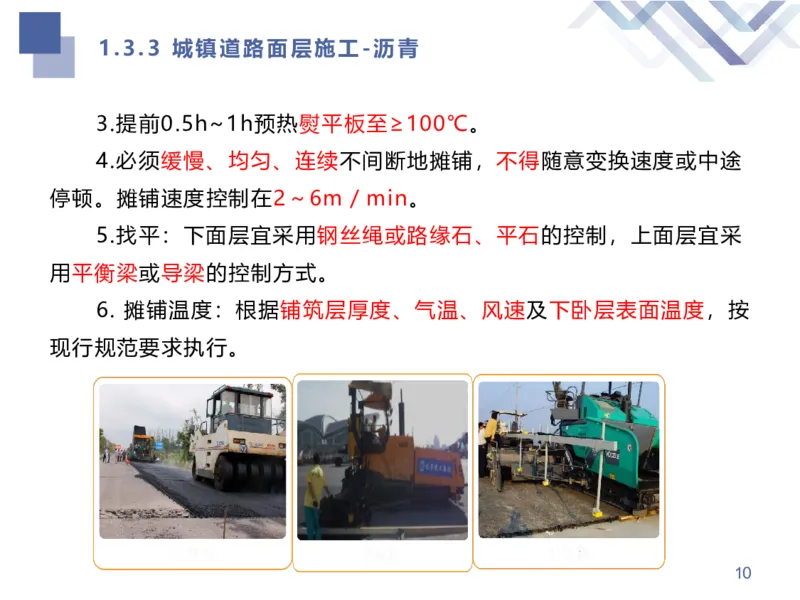

91.3.3 城镇道路面层施工-沥青
3.提前0.5h~1h预热熨平板至≥100℃。
4.必须缓慢、均匀、连续不间断地摊铺,不得随意变换速度或中途
停顿。摊铺速度控制在2~6m/min。
5.找平:下面层宜采用钢丝绳或路缘石、平石的控制,上面层宜采
用平衡梁或导梁的控制方式。
6. 摊铺温度:根据铺筑层厚度、气温、风速及下卧层表面温度,按
现行规范要求执行。
101.3.3 城镇道路面层施工-沥青

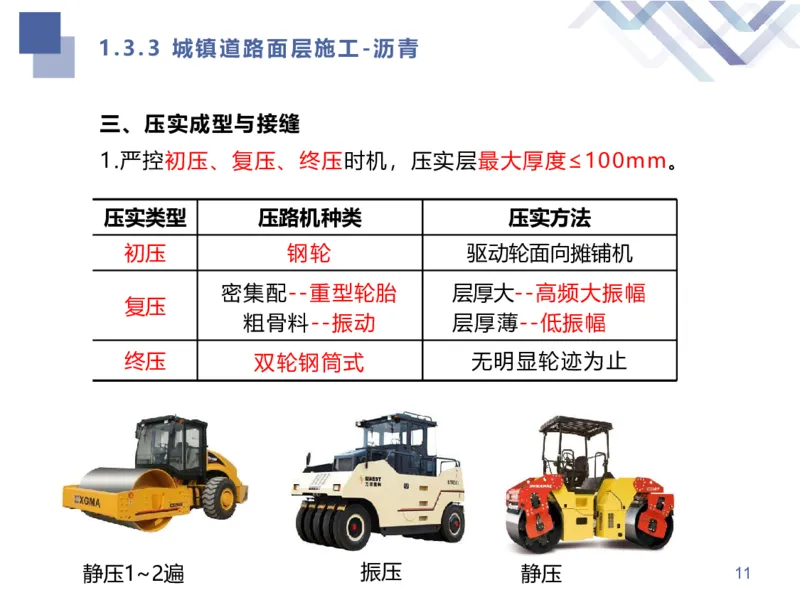

三、压实成型与接缝
1.严控初压、复压、终压时机,压实层最大厚度≤100mm。
压实类型 压路机种类 压实方法
初压 钢轮 驱动轮面向摊铺机
密集配--重型轮胎 层厚大--高频大振幅
复压
粗骨料--振动 层厚薄--低振幅
终压 双轮钢筒式 无明显轮迹为止

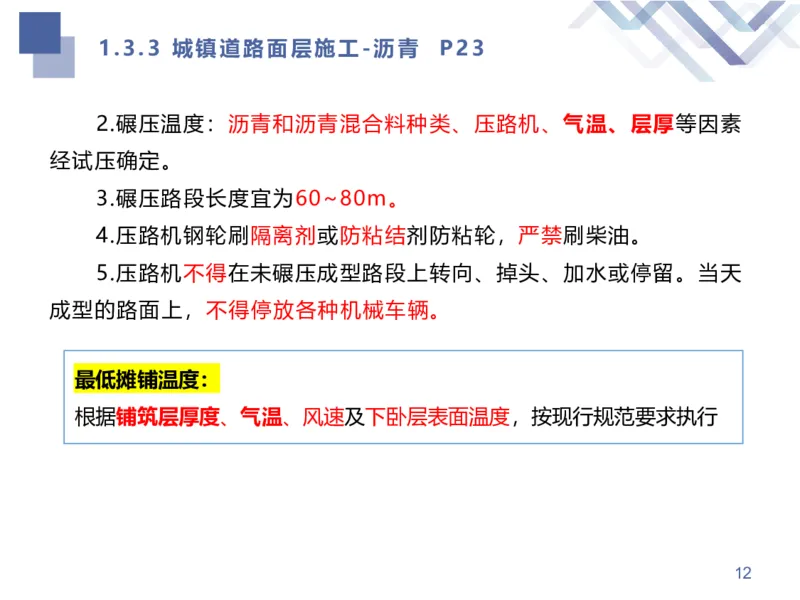

静压1~2遍 振压 静压 111.3.3 城镇道路面层施工-沥青 P23
2.碾压温度:沥青和沥青混合料种类、压路机、气温、层厚等因素
经试压确定。
3.碾压路段长度宜为60~80m。
4.压路机钢轮刷隔离剂或防粘结剂防粘轮,严禁刷柴油。
5.压路机不得在未碾压成型路段上转向、掉头、加水或停留。当天
成型的路面上,不得停放各种机械车辆。
最低摊铺温度:
根据铺筑层厚度、气温、风速及下卧层表面温度,按现行规范要求执行
121.3.3 城镇道路面层施工-沥青

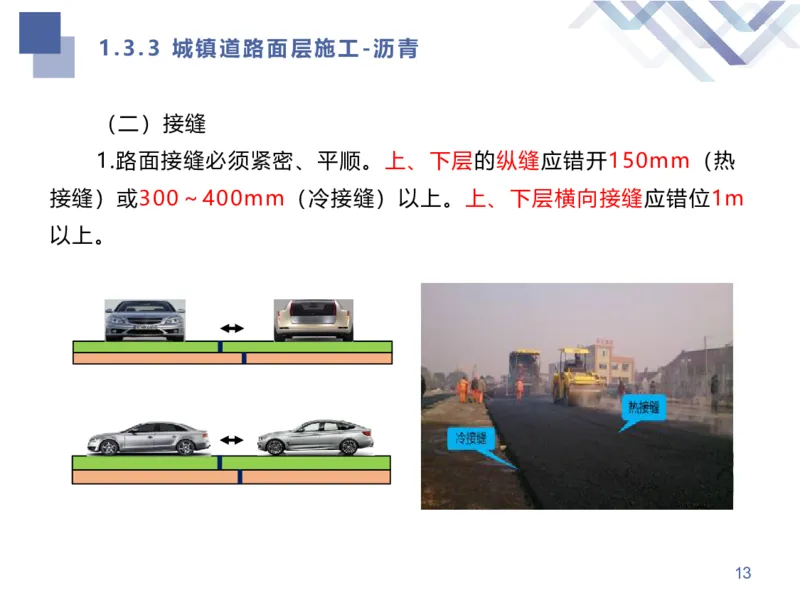

(二)接缝
1.路面接缝必须紧密、平顺。上、下层的纵缝应错开150mm(热
接缝)或300~400mm(冷接缝)以上。上、下层横向接缝应错位1m
以上。
131.3.3 城镇道路面层施工-沥青

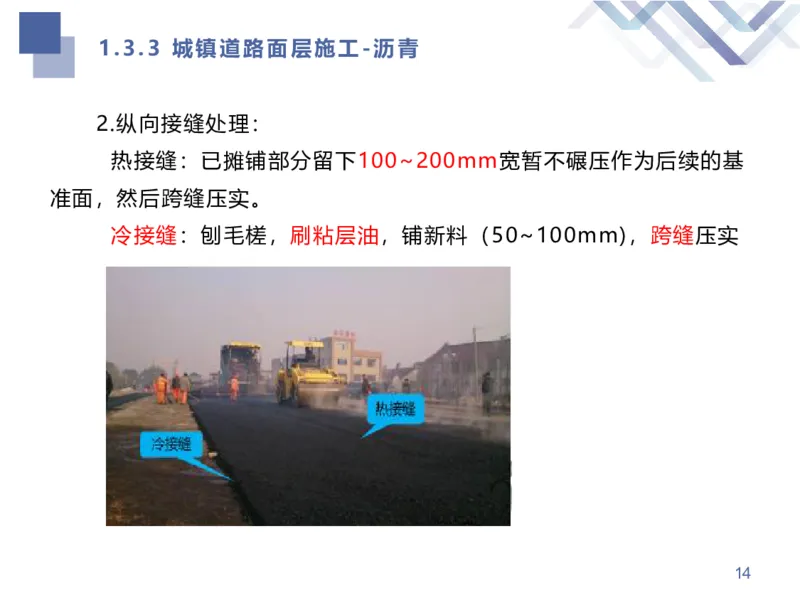

2.纵向接缝处理:
热接缝:已摊铺部分留下100~200mm宽暂不碾压作为后续的基
准面,然后跨缝压实。
冷接缝:刨毛槎,刷粘层油,铺新料(50~100mm),跨缝压实
141.3.3 城镇道路面层施工-沥青

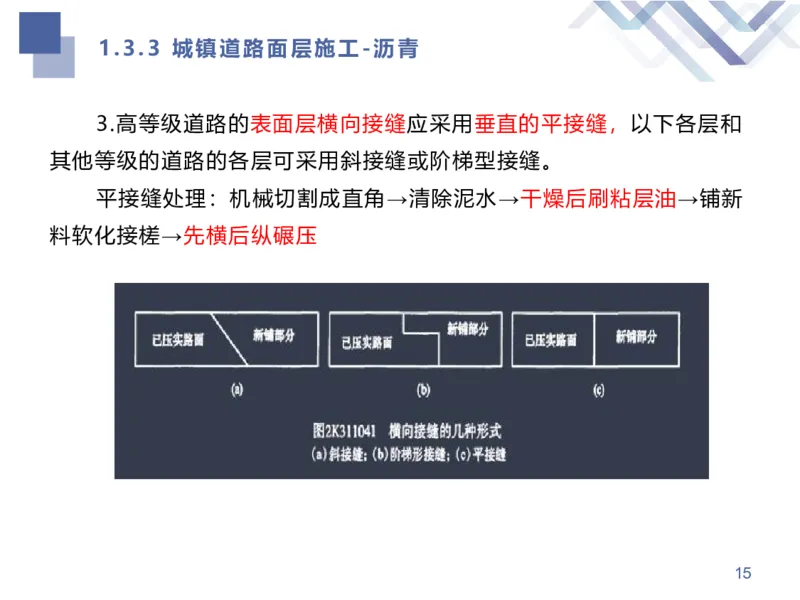

3.高等级道路的表面层横向接缝应采用垂直的平接缝,以下各层和
其他等级的道路的各层可采用斜接缝或阶梯型接缝。
平接缝处理:机械切割成直角→清除泥水→干燥后刷粘层油→铺新
料软化接槎→先横后纵碾压
151.3.3 城镇道路面层施工-沥青(改性)P24
◆ 改性沥青混合料面层施工技术
161.3.3 城镇道路面层施工-沥青(改性)P24

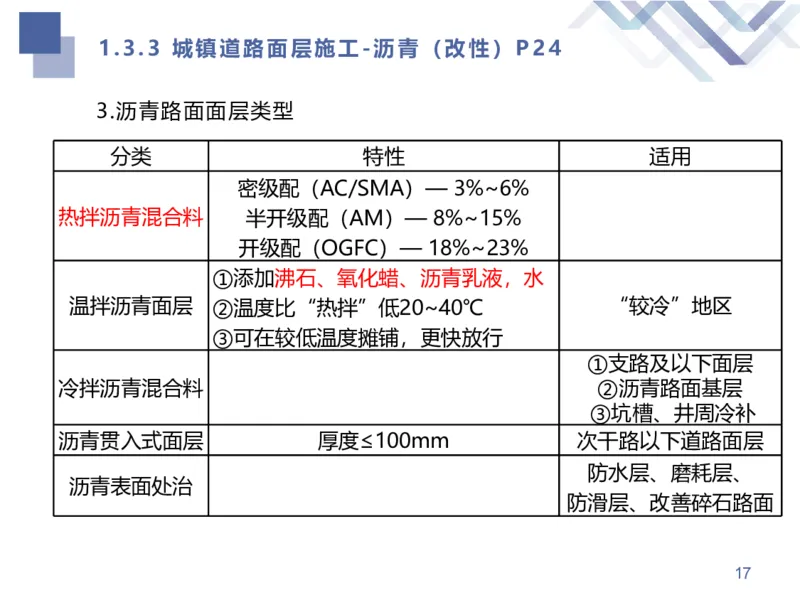

3.沥青路面面层类型
分类 特性 适用
密级配(AC/SMA)— 3%~6%
热拌沥青混合料 半开级配(AM)— 8%~15%
开级配(OGFC)— 18%~23%
①添加沸石、氧化蜡、沥青乳液,水
温拌沥青面层 ②温度比“热拌”低20~40℃ “较冷”地区
③可在较低温度摊铺,更快放行
①支路及以下面层
冷拌沥青混合料 ②沥青路面基层
③坑槽、井周冷补
沥青贯入式面层 厚度≤100mm 次干路以下道路面层
防水层、磨耗层、
沥青表面处治
防滑层、改善碎石路面
171.3.3 城镇道路面层施工-沥青(改性)P24
◆ 改性沥青混合料面层施工技术
普通 城镇次干道、辅路或人行道
掺加橡胶、树脂、高分子聚合物、磨细的橡胶粉
改性
特点:高温抗车辙能力、低温抗开裂、
主要 耐磨耗、使用寿命 快
速
类型
三多:粗集料、矿粉、沥青 路
SMA
一少:细集料
主
干
路
高温抗车辙能力、低温抗变形、
改性SMA 水稳性、构造深度大、抗滑性能好、
耐久性和耐老化性
181.3.3 城镇道路面层施工-沥青(改性)P24
◆ 改性沥青混合料面层施工技术
改性沥青混合料除满足普通沥青混合料摊铺要求外,还应做到:
(一)摊铺
1.改性SMA混合料施工温度应经试验确定,摊铺温度不低于160℃。
2.摊铺速度:1~3m/min。
3.找平方式:中、下面层宜用钢丝绳或导梁引导的高程控制方式,
上面层宜采用非接触式平衡梁。
191.3.3 城镇道路面层施工-沥青(改性)P24
(二)压实与成型
1.初压开始温度≥150℃,碾压终了的表面温度不低于90℃~120℃
2.宜采用振动压路机或钢筒式压路机,不应采用轮胎压路机。OGFC
宜采用12t以上钢筒式压路机碾压。
3.振动压路机应遵循“紧跟、慢压、高频、低幅”的原则。
201.3.3 城镇道路面层施工-沥青(改性)
(三)接缝
1.改性沥青混合料路面冷却后很坚硬,应尽量避免出现冷接缝。
2.横接缝处理:在其冷却之前垂直切割端部不平整及厚度不符合要
求的部分(3m直尺检查),并冲净、干燥,第2天,涂刷粘层油;再铺
新料。
211.3.3 城镇道路面层施工-沥青 P24

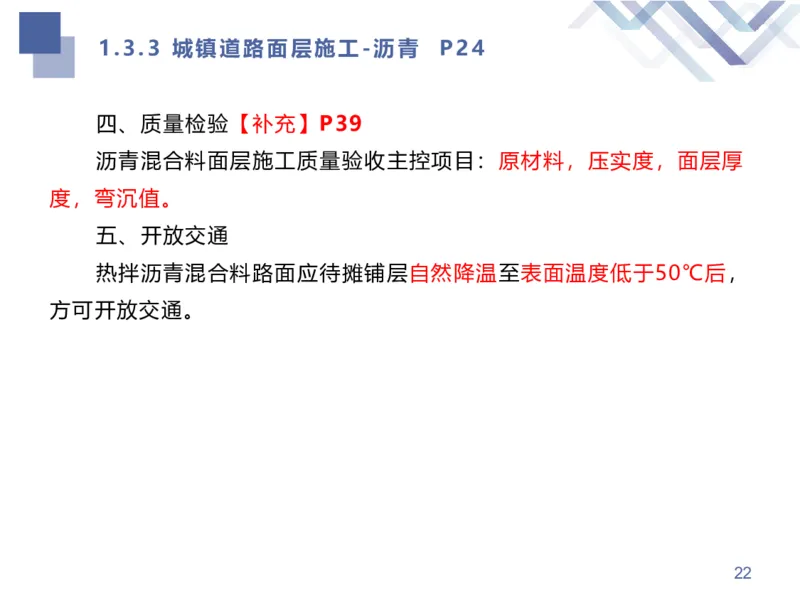

四、质量检验【补充】P39
沥青混合料面层施工质量验收主控项目:原材料,压实度,面层厚
度,弯沉值。
五、开放交通
热拌沥青混合料路面应待摊铺层自然降温至表面温度低于50℃后,
方可开放交通。
22小结

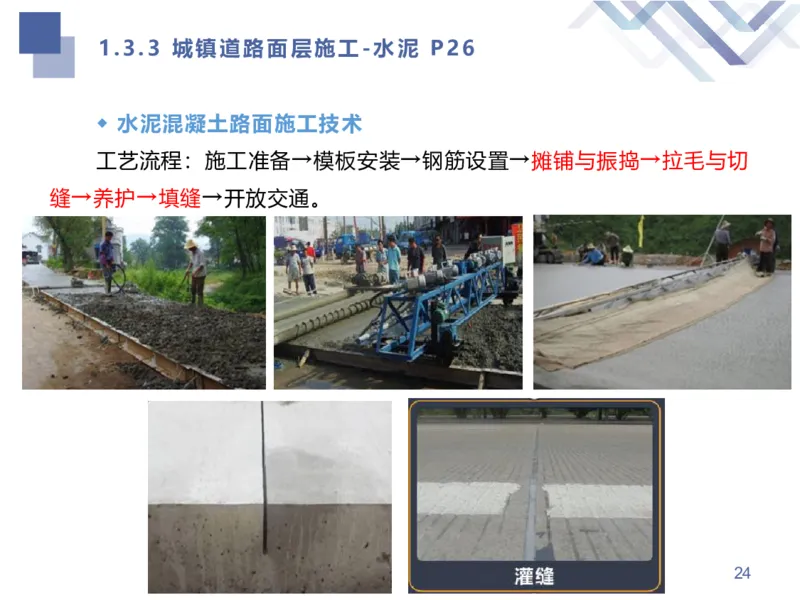

231.3.3 城镇道路面层施工-水泥 P26
◆ 水泥混凝土路面施工技术
工艺流程:施工准备→模板安装→钢筋设置→摊铺与振捣→拉毛与切
缝→养护→填缝→开放交通。
241.3.3 城镇道路面层施工-水泥 P26
一、混凝土运输
应根据施工进度、运量、运距及路况,选配车型和车辆总数。
不同摊铺工艺的混凝土拌合物从搅拌出料到铺筑完成的允许最长时
间应符合规定。
到运输完毕允许最长时间(h) 到铺筑完毕允许最长时间(h)
施工气温
(℃)
滑模、轨道 三辊轴、小机具 滑模、轨道 三辊轴、小机具
5~9 2.0 1.5 2.5 2.0
10~19 1.5 1.0 2.0 1.5
20~29 1.0 0.75 1.5 1.25
30~35 0.75 0.5 1.25 1.0
251.3.3 城镇道路面层施工-水泥

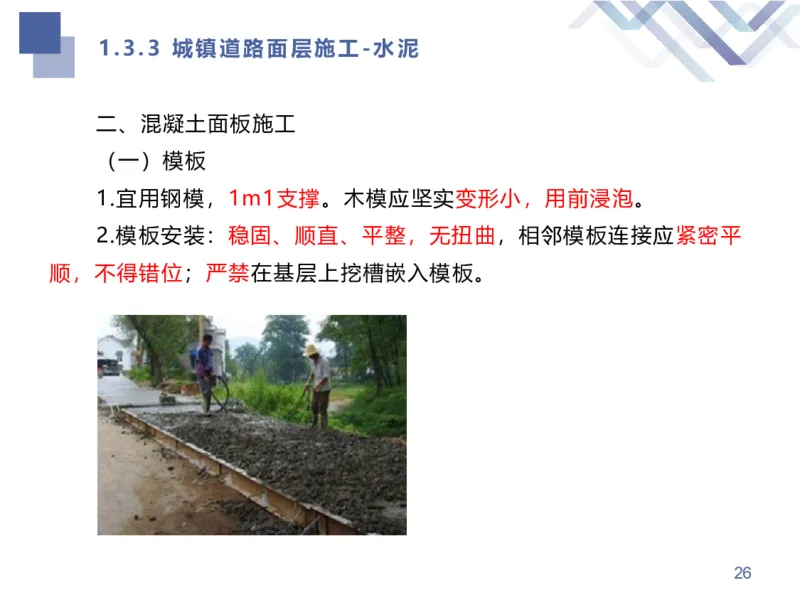

二、混凝土面板施工
(一)模板
1.宜用钢模,1m1支撑。木模应坚实变形小,用前浸泡。
2.模板安装:稳固、顺直、平整,无扭曲,相邻模板连接应紧密平
顺,不得错位;严禁在基层上挖槽嵌入模板。
261.3.3 城镇道路面层施工-水泥

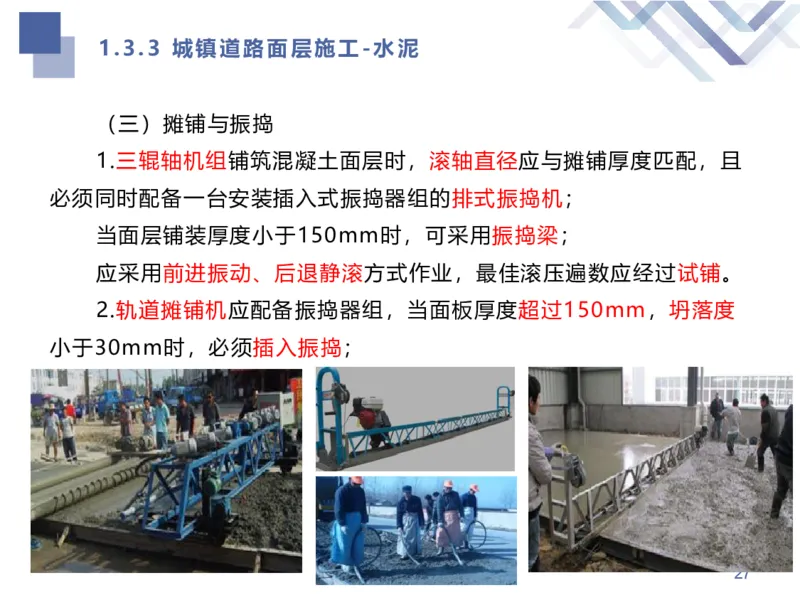

(三)摊铺与振捣
1.三辊轴机组铺筑混凝土面层时,滚轴直径应与摊铺厚度匹配,且
必须同时配备一台安装插入式振捣器组的排式振捣机;
当面层铺装厚度小于150mm时,可采用振捣梁;
应采用前进振动、后退静滚方式作业,最佳滚压遍数应经过试铺。
2.轨道摊铺机应配备振捣器组,当面板厚度超过150mm,坍落度
小于30mm时,必须插入振捣;
三辊轴机组
271.3.3 城镇道路面层施工-水泥
3.采用滑模摊铺机摊铺时:
混凝土坍落度小,应用高频振动,低速度摊铺;
混凝土坍落度大,应用低频振动,高速度摊铺。
4.小型机械摊铺
分层摊铺时,上层混凝土应在下层混凝土初凝前进行,且下层厚度
宜为总厚度的3/5。
281.3.3 城镇道路面层施工-水泥

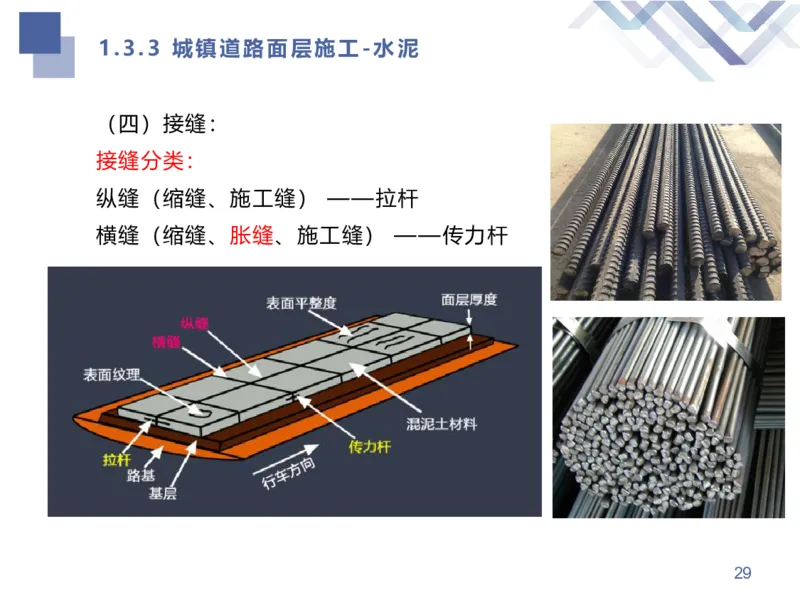

(四)接缝:
接缝分类:
纵缝(缩缝、施工缝) ——拉杆
横缝(缩缝、胀缝、施工缝) ——传力杆
291.3.3 城镇道路面层施工-水泥

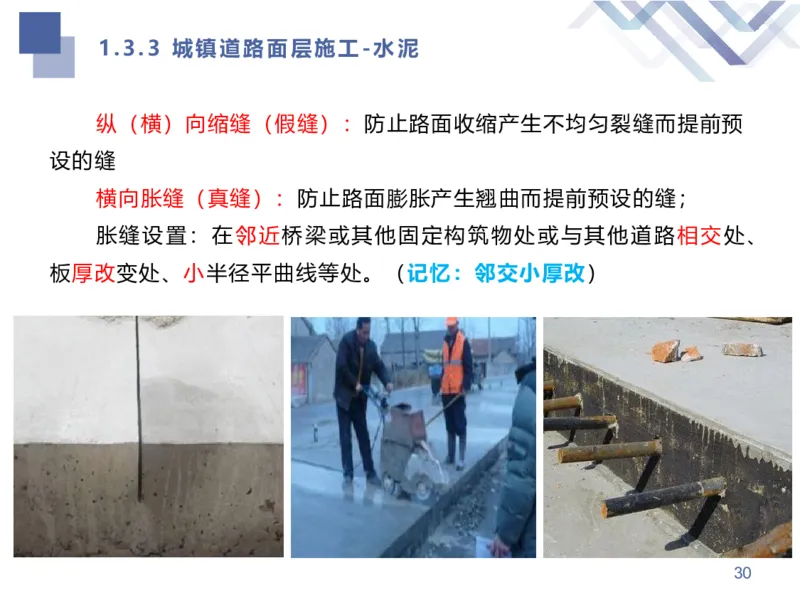

纵(横)向缩缝(假缝):防止路面收缩产生不均匀裂缝而提前预
设的缝
横向胀缝(真缝):防止路面膨胀产生翘曲而提前预设的缝;
胀缝设置:在邻近桥梁或其他固定构筑物处或与其他道路相交处、
板厚改变处、小半径平曲线等处。(记忆:邻交小厚改)
301.3.3 城镇道路面层施工-水泥

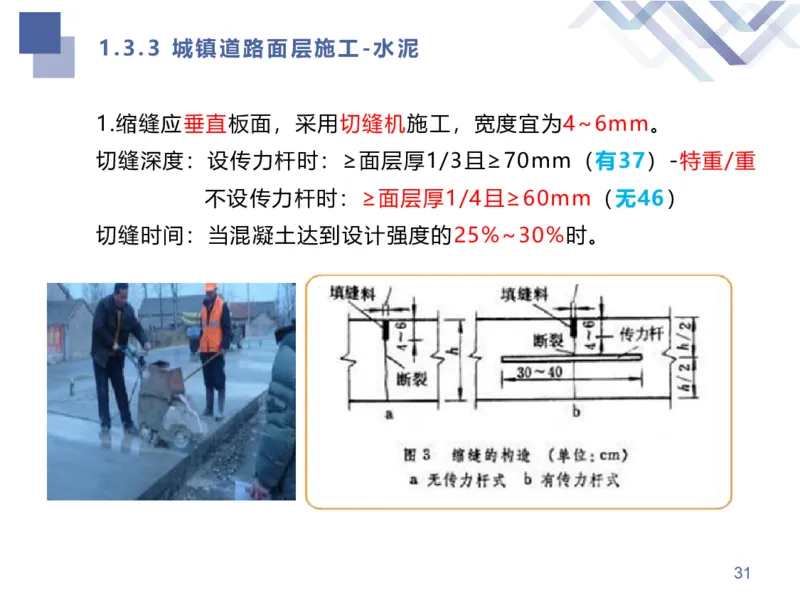

1.缩缝应垂直板面,采用切缝机施工,宽度宜为4~6mm。
切缝深度:设传力杆时:≥面层厚1/3且≥70mm(有37)-特重/重
不设传力杆时:≥面层厚1/4且≥60mm(无46)
切缝时间:当混凝土达到设计强度的25%~30%时。
311.3.3 城镇道路面层施工-水泥

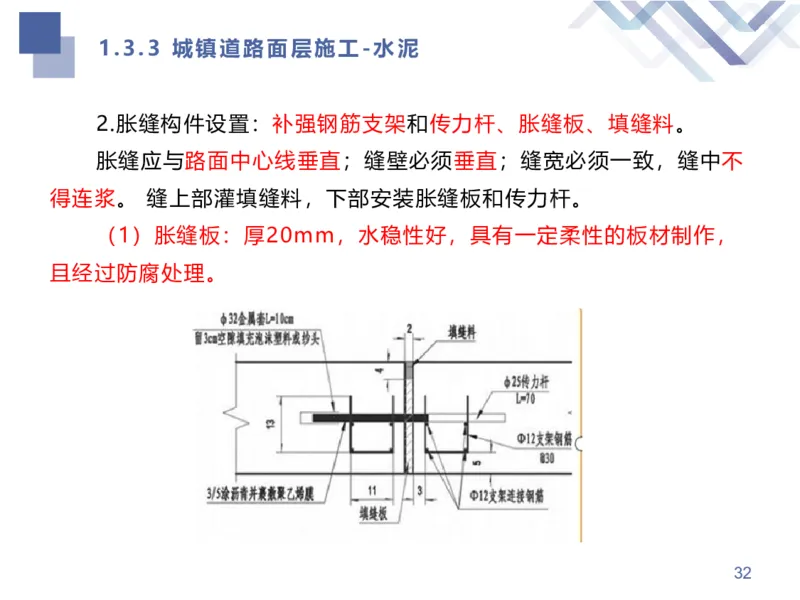

2.胀缝构件设置:补强钢筋支架和传力杆、胀缝板、填缝料。
胀缝应与路面中心线垂直;缝壁必须垂直;缝宽必须一致,缝中不
得连浆。 缝上部灌填缝料,下部安装胀缝板和传力杆。
(1)胀缝板:厚20mm,水稳性好,具有一定柔性的板材制作,
且经过防腐处理。
321.3.3 城镇道路面层施工-水泥

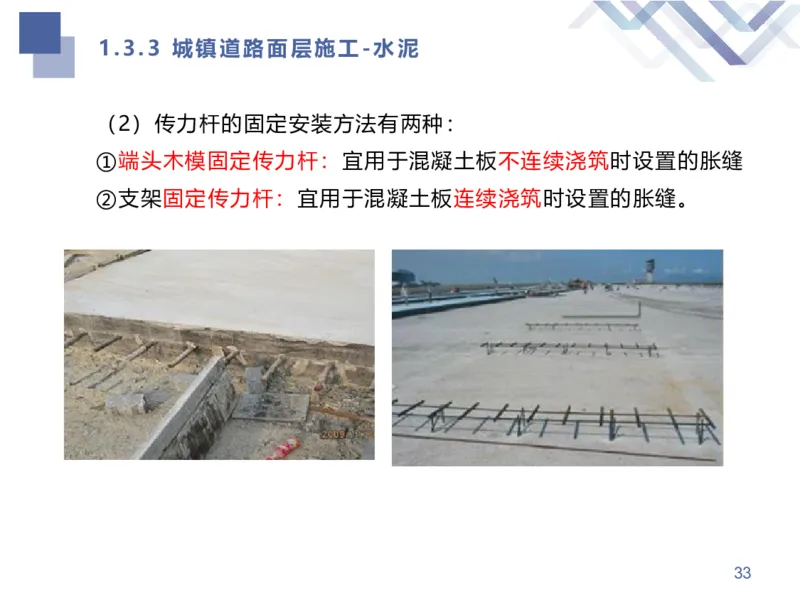

(2)传力杆的固定安装方法有两种:
①端头木模固定传力杆:宜用于混凝土板不连续浇筑时设置的胀缝
②支架固定传力杆:宜用于混凝土板连续浇筑时设置的胀缝。
331.3.3 城镇道路面层施工-水泥

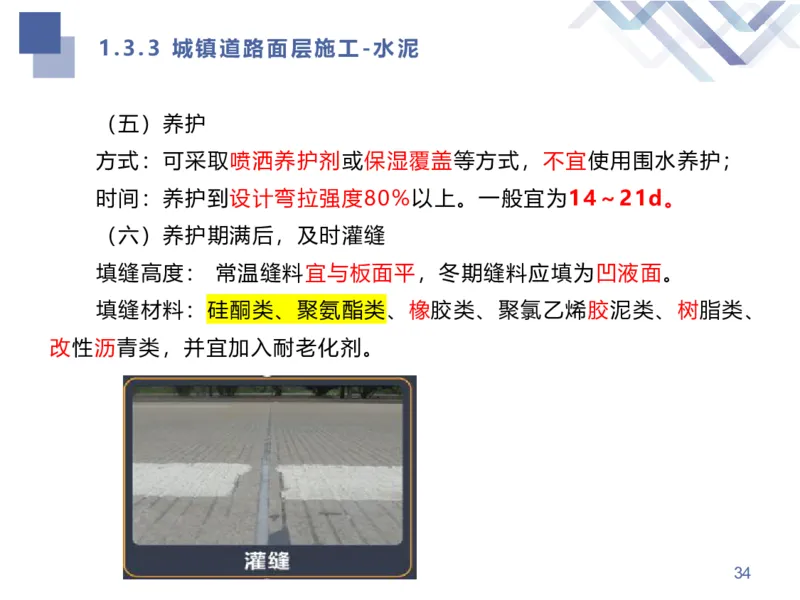

(五)养护
方式:可采取喷洒养护剂或保湿覆盖等方式,不宜使用围水养护;
时间:养护到设计弯拉强度80%以上。一般宜为14~21d。
(六)养护期满后,及时灌缝
填缝高度: 常温缝料宜与板面平,冬期缝料应填为凹液面。
填缝材料:硅酮类、聚氨酯类、橡胶类、聚氯乙烯胶泥类、树脂类、
改性沥青类,并宜加入耐老化剂。
341.3.3 城镇道路面层施工-水泥

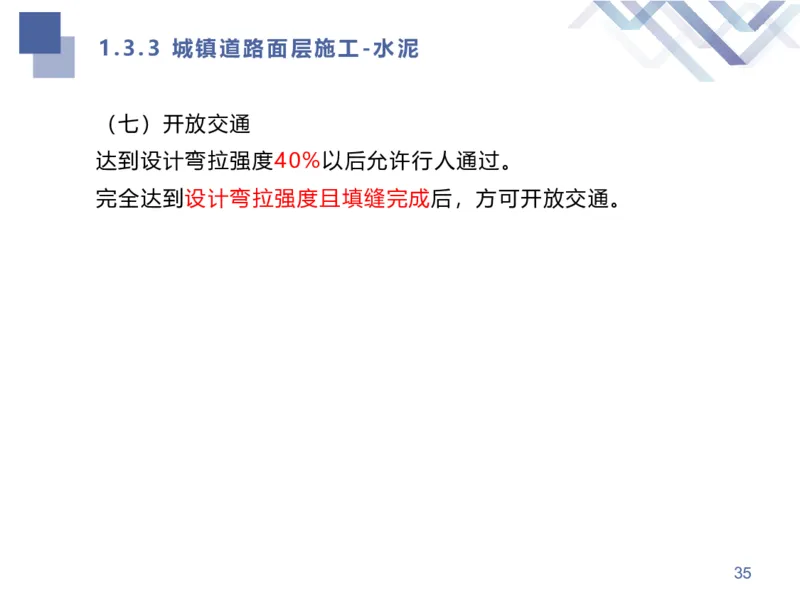

(七)开放交通
达到设计弯拉强度40%以后允许行人通过。
完全达到设计弯拉强度且填缝完成后,方可开放交通。

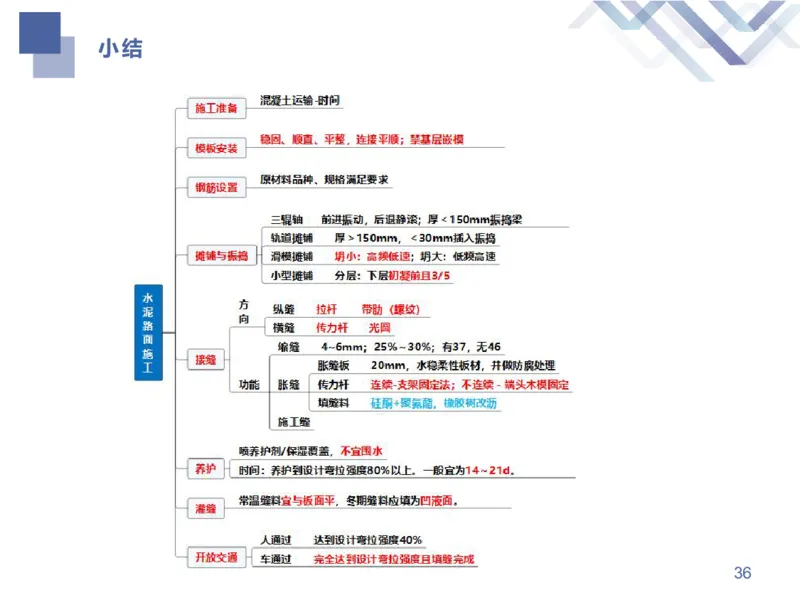

35小结
361.3.3 城镇道路面层施工-附属构筑物

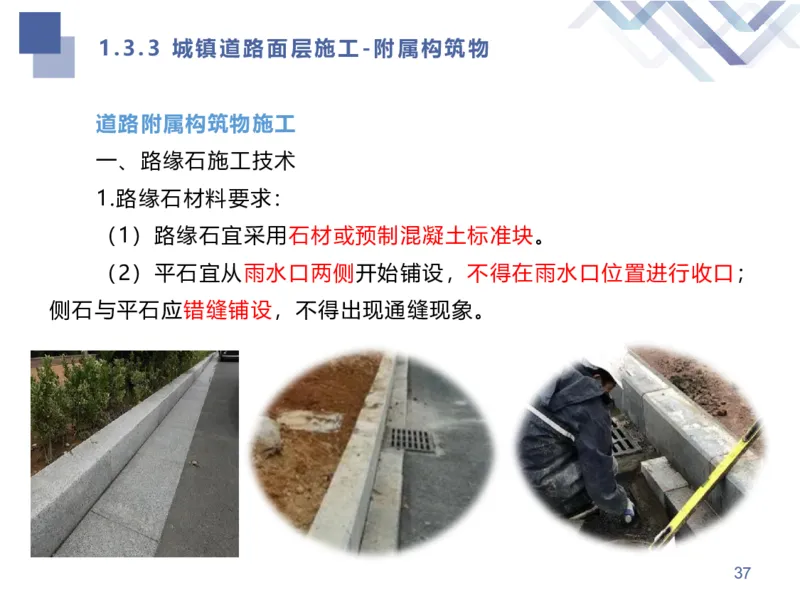

道路附属构筑物施工
一、路缘石施工技术
1.路缘石材料要求:
(1)路缘石宜采用石材或预制混凝土标准块。
(2)平石宜从雨水口两侧开始铺设,不得在雨水口位置进行收口;
侧石与平石应错缝铺设,不得出现通缝现象。
371.3.3 城镇道路面层施工-附属构筑物

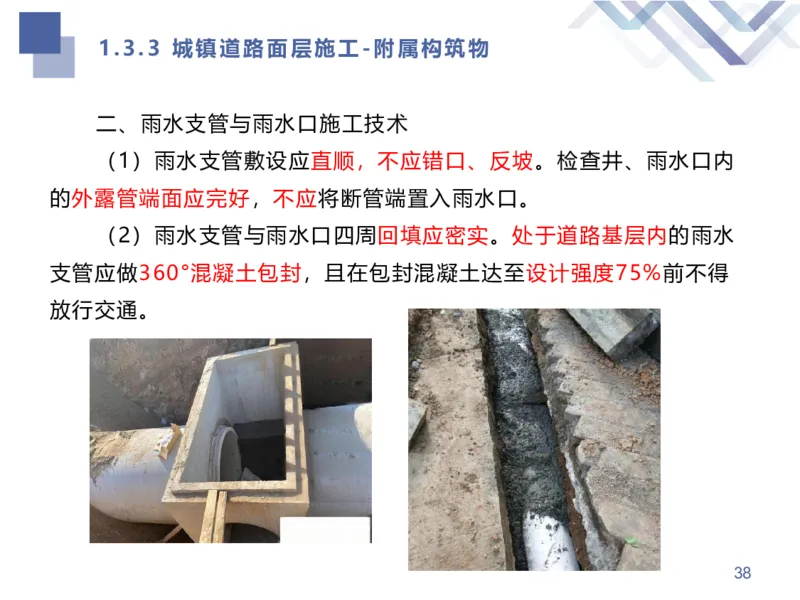

二、雨水支管与雨水口施工技术
(1)雨水支管敷设应直顺,不应错口、反坡。检查井、雨水口内
的外露管端面应完好,不应将断管端置入雨水口。
(2)雨水支管与雨水口四周回填应密实。处于道路基层内的雨水
支管应做360°混凝土包封,且在包封混凝土达至设计强度75%前不得
放行交通。
381.3.3 城镇道路面层施工-附属构筑物

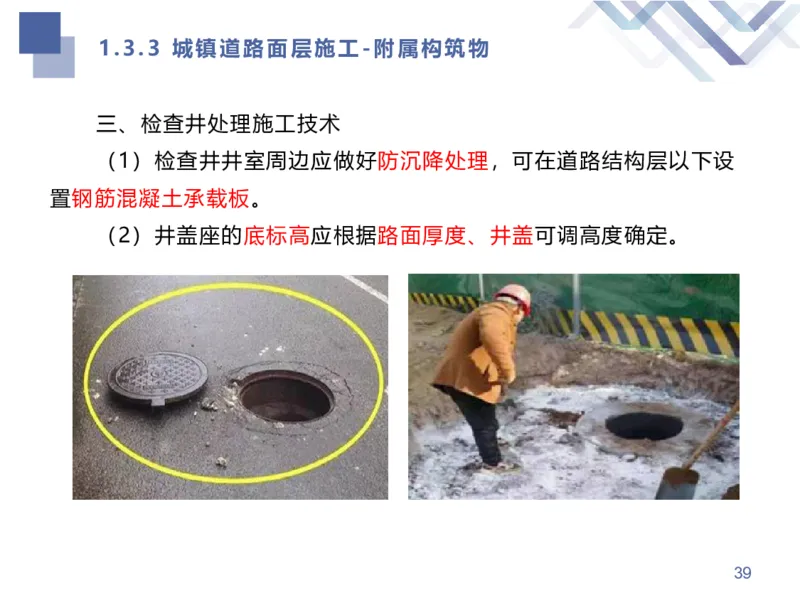

三、检查井处理施工技术
(1)检查井井室周边应做好防沉降处理,可在道路结构层以下设
置钢筋混凝土承载板。
(2)井盖座的底标高应根据路面厚度、井盖可调高度确定。

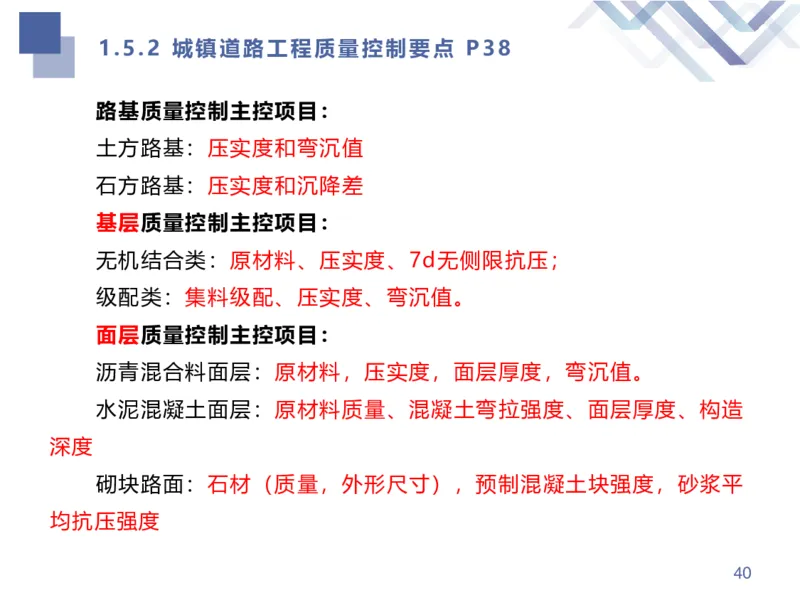

391.5.2 城镇道路工程质量控制要点 P38
路基质量控制主控项目:
土方路基:压实度和弯沉值
石方路基:压实度和沉降差
基层质量控制主控项目:
无机结合类:原材料、压实度、7d无侧限抗压;
级配类:集料级配、压实度、弯沉值。
面层质量控制主控项目:
沥青混合料面层:原材料,压实度,面层厚度,弯沉值。
水泥混凝土面层:原材料质量、混凝土弯拉强度、面层厚度、构造
深度
砌块路面:石材(质量,外形尺寸),预制混凝土块强度,砂浆平
均抗压强度

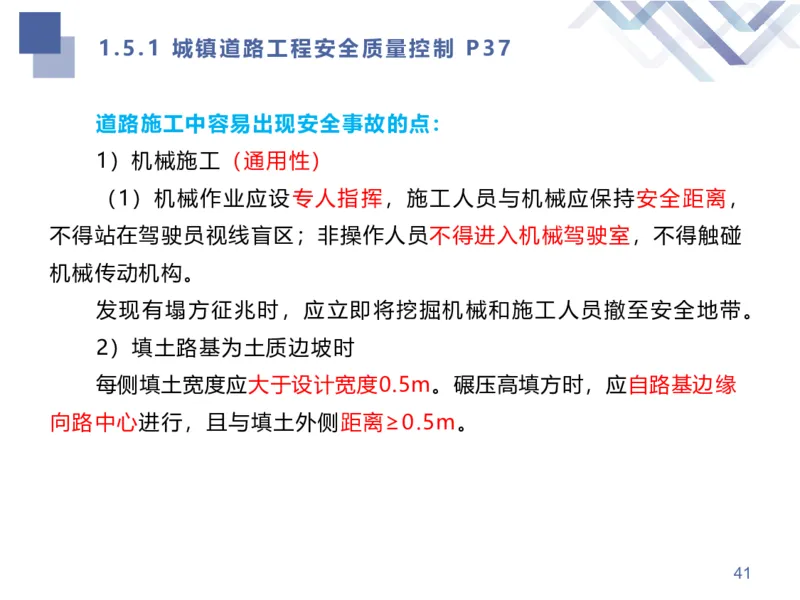

401.5.1 城镇道路工程安全质量控制 P37
道路施工中容易出现安全事故的点:
1)机械施工(通用性)
(1)机械作业应设专人指挥,施工人员与机械应保持安全距离,
不得站在驾驶员视线盲区;非操作人员不得进入机械驾驶室,不得触碰
机械传动机构。
发现有塌方征兆时,应立即将挖掘机械和施工人员撤至安全地带。
2)填土路基为土质边坡时
每侧填土宽度应大于设计宽度0.5m。碾压高填方时,应自路基边缘
向路中心进行,且与填土外侧距离≥0.5m。
411.5.1 城镇道路工程安全质量控制

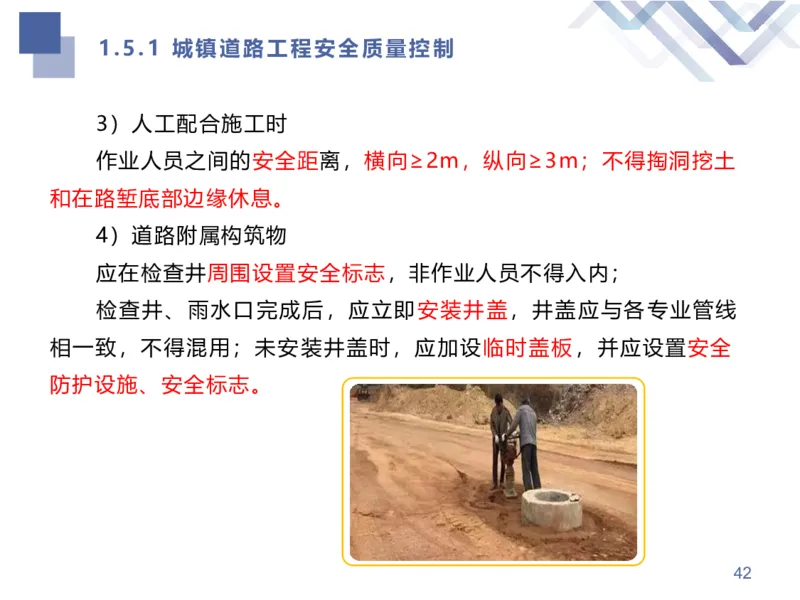

3)人工配合施工时
作业人员之间的安全距离,横向≥2m,纵向≥3m;不得掏洞挖土
和在路堑底部边缘休息。
4)道路附属构筑物
应在检查井周围设置安全标志,非作业人员不得入内;
检查井、雨水口完成后,应立即安装井盖,井盖应与各专业管线
相一致,不得混用;未安装井盖时,应加设临时盖板,并应设置安全
防护设施、安全标志。
421.5.1 城镇道路工程安全质量控制

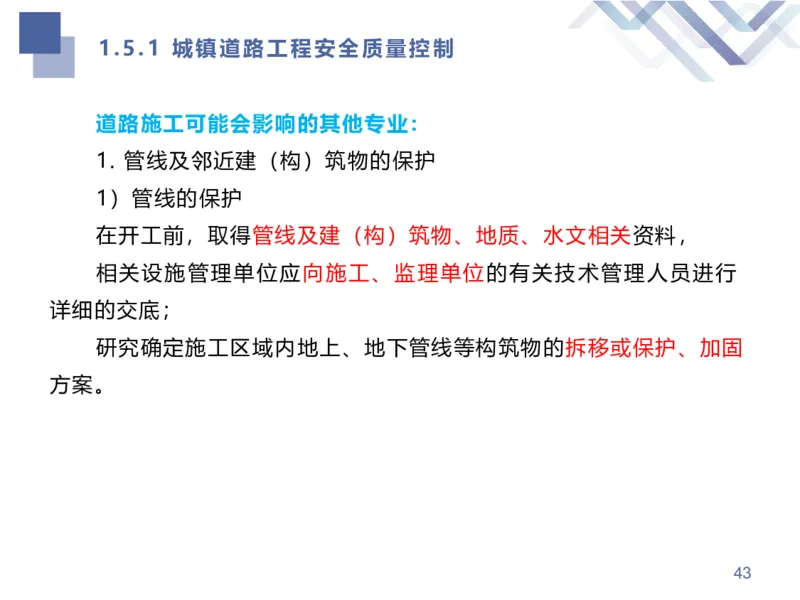

道路施工可能会影响的其他专业:
1. 管线及邻近建(构)筑物的保护
1)管线的保护
在开工前,取得管线及建(构)筑物、地质、水文相关资料,
相关设施管理单位应向施工、监理单位的有关技术管理人员进行
详细的交底;
研究确定施工区域内地上、地下管线等构筑物的拆移或保护、加固
方案。
431.5.1 城镇道路工程安全质量控制

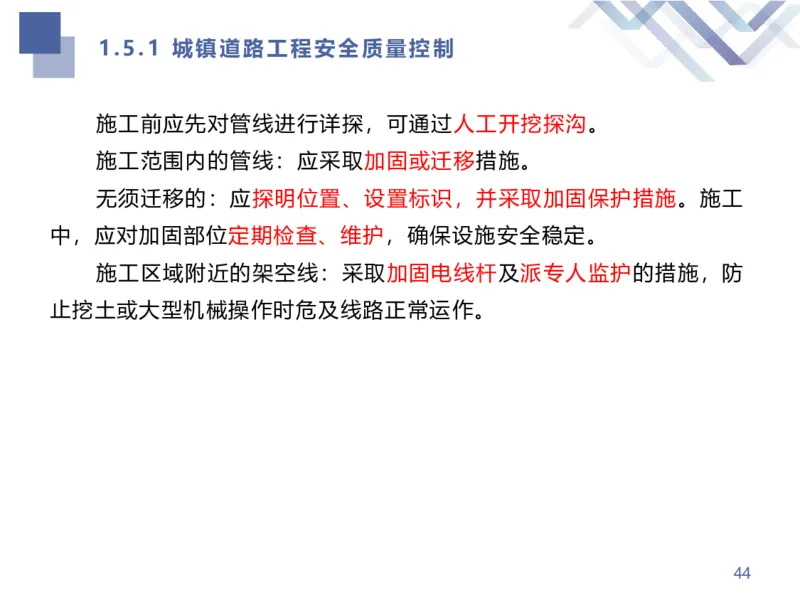

施工前应先对管线进行详探,可通过人工开挖探沟。
施工范围内的管线:应采取加固或迁移措施。
无须迁移的:应探明位置、设置标识,并采取加固保护措施。施工
中,应对加固部位定期检查、维护,确保设施安全稳定。
施工区域附近的架空线:采取加固电线杆及派专人监护的措施,防
止挖土或大型机械操作时危及线路正常运作。
441.5.1 城镇道路工程安全质量控制

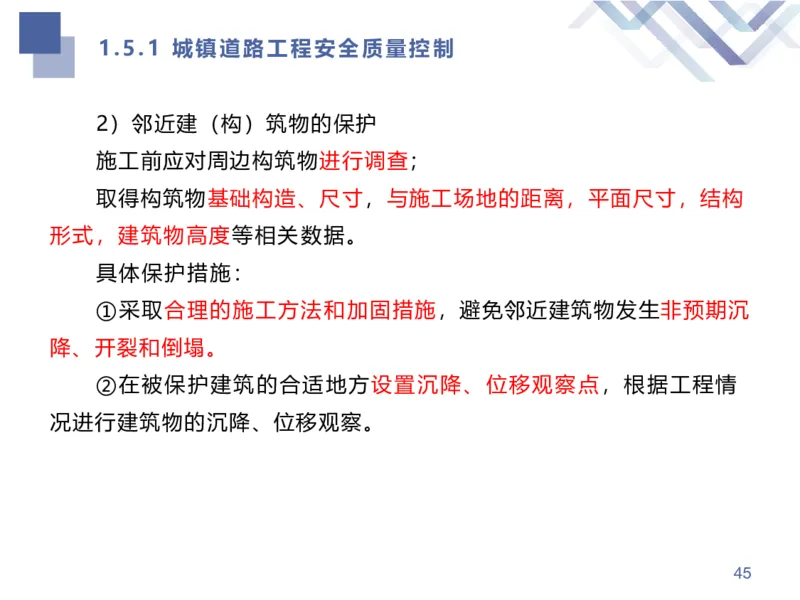

2)邻近建(构)筑物的保护
施工前应对周边构筑物进行调查;
取得构筑物基础构造、尺寸,与施工场地的距离,平面尺寸,结构
形式,建筑物高度等相关数据。
具体保护措施:
①采取合理的施工方法和加固措施,避免邻近建筑物发生非预期沉
降、开裂和倒塌。
②在被保护建筑的合适地方设置沉降、位移观察点,根据工程情
况进行建筑物的沉降、位移观察。
451.5.3 城镇道路工程季节性施工措施 P41

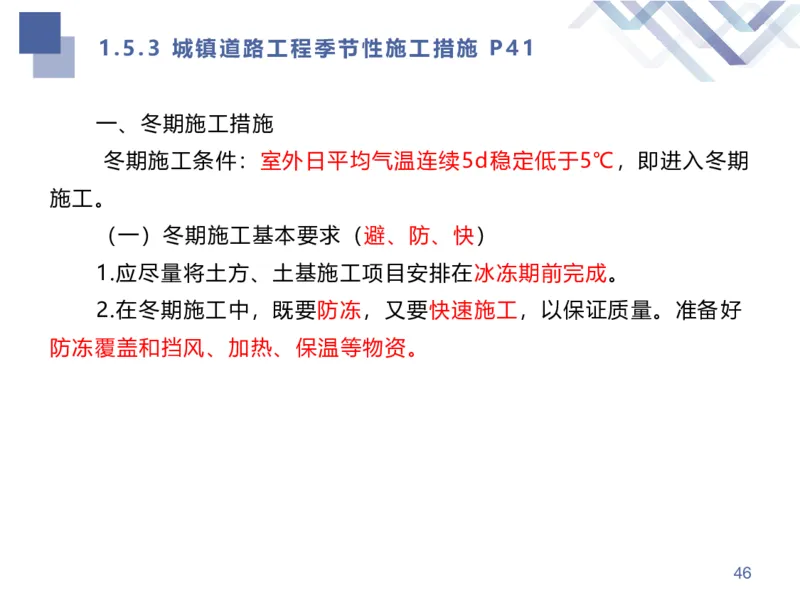

一、冬期施工措施
冬期施工条件:室外日平均气温连续5d稳定低于5℃,即进入冬期
施工。
(一)冬期施工基本要求(避、防、快)
1.应尽量将土方、土基施工项目安排在冰冻期前完成。
2.在冬期施工中,既要防冻,又要快速施工,以保证质量。准备好
防冻覆盖和挡风、加热、保温等物资。
461.5.3 城镇道路工程季节性施工措施

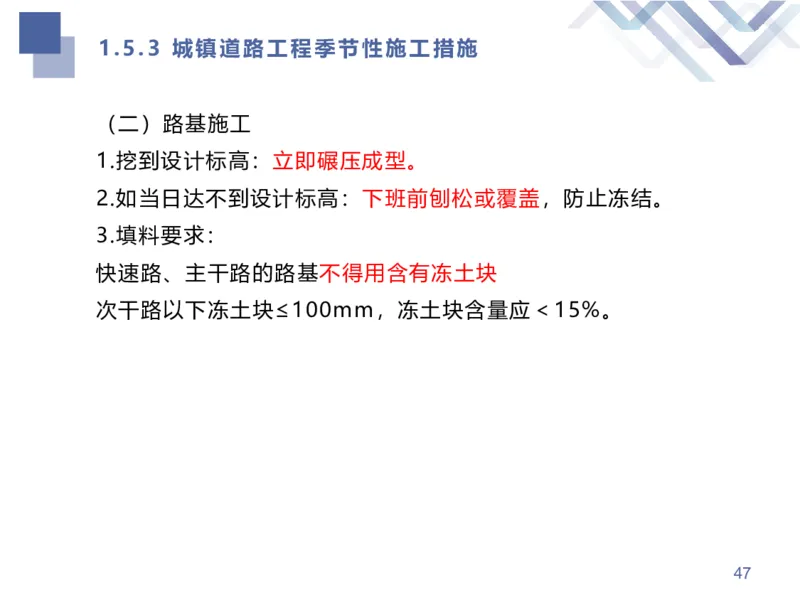

(二)路基施工
1.挖到设计标高:立即碾压成型。
2.如当日达不到设计标高:下班前刨松或覆盖,防止冻结。
3.填料要求:
快速路、主干路的路基不得用含有冻土块
次干路以下冻土块≤100mm,冻土块含量应<15%。
471.5.3 城镇道路工程季节性施工措施

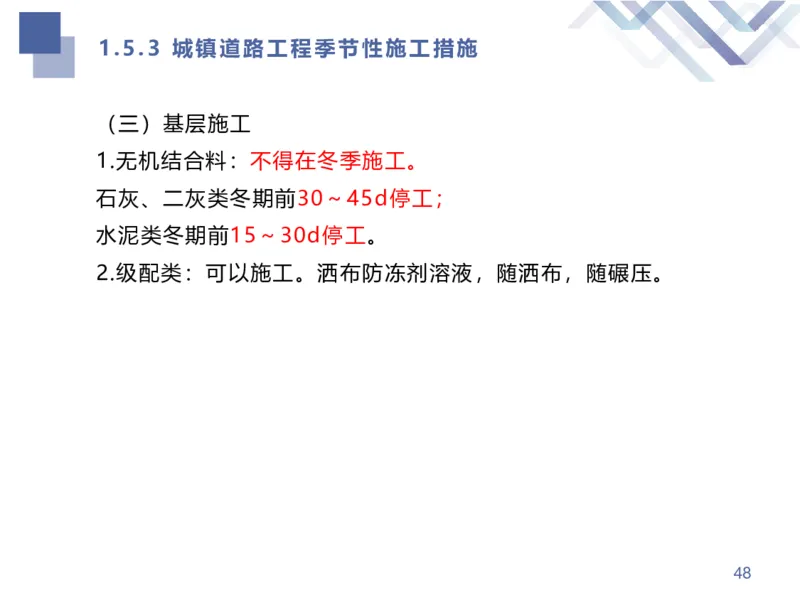

(三)基层施工
1.无机结合料:不得在冬季施工。
石灰、二灰类冬期前30~45d停工;
水泥类冬期前15~30d停工。
2.级配类:可以施工。洒布防冻剂溶液,随洒布,随碾压。
481.5.3 城镇道路工程季节性施工措施

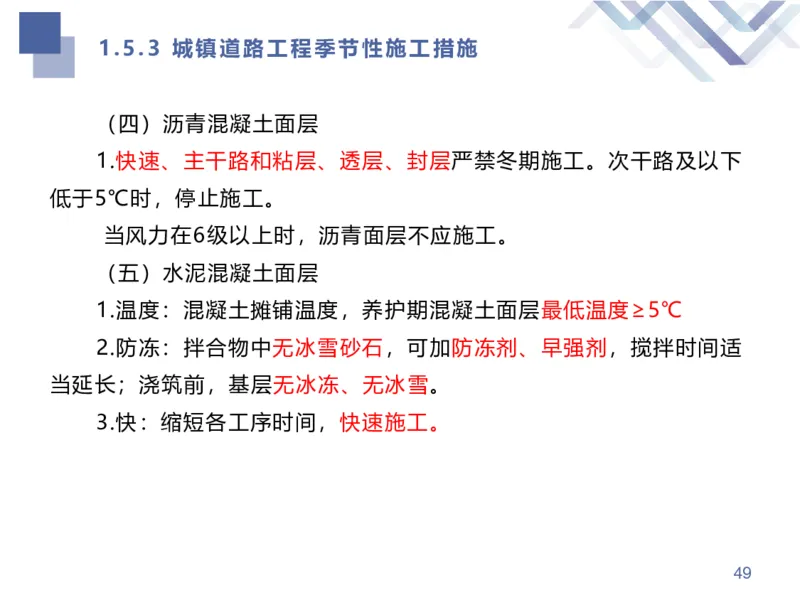

(四)沥青混凝土面层
1.快速、主干路和粘层、透层、封层严禁冬期施工。次干路及以下
低于5℃时,停止施工。
当风力在6级以上时,沥青面层不应施工。
(五)水泥混凝土面层
1.温度:混凝土摊铺温度,养护期混凝土面层最低温度≥5℃
2.防冻:拌合物中无冰雪砂石,可加防冻剂、早强剂,搅拌时间适
当延长;浇筑前,基层无冰冻、无冰雪。
3.快:缩短各工序时间,快速施工。

491.5.3 城镇道路工程季节性施工措施

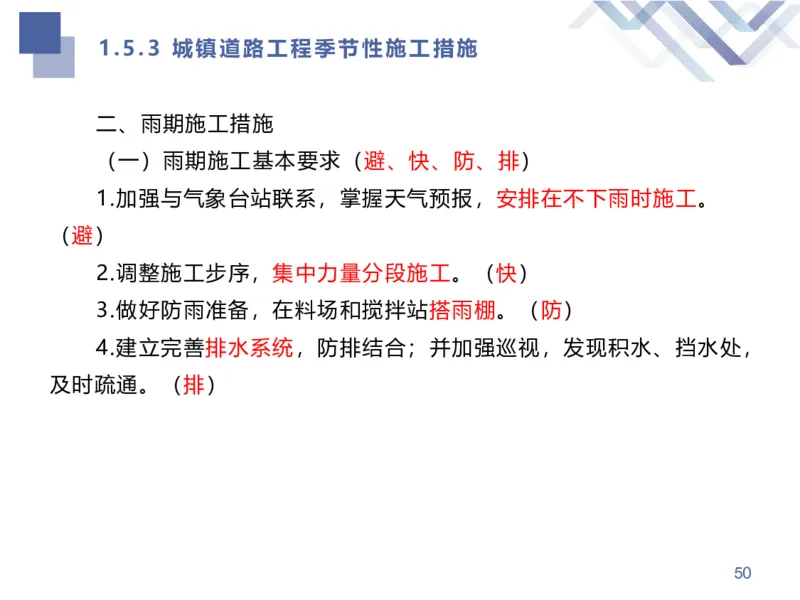

二、雨期施工措施
(一)雨期施工基本要求(避、快、防、排)
1.加强与气象台站联系,掌握天气预报,安排在不下雨时施工。
(避)
2.调整施工步序,集中力量分段施工。(快)
3.做好防雨准备,在料场和搅拌站搭雨棚。(防)
4.建立完善排水系统,防排结合;并加强巡视,发现积水、挡水处,
及时疏通。(排)
501.5.3 城镇道路工程季节性施工措施

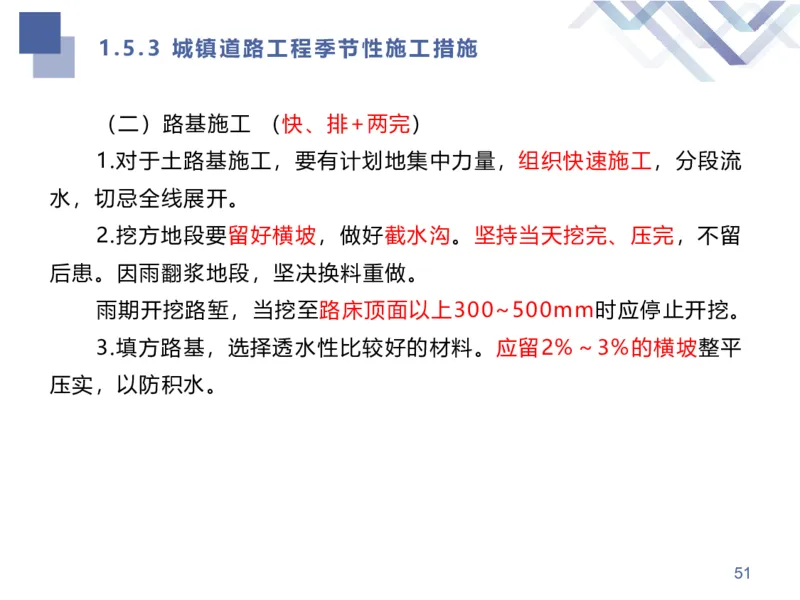

(二)路基施工 (快、排+两完)
1.对于土路基施工,要有计划地集中力量,组织快速施工,分段流
水,切忌全线展开。
2.挖方地段要留好横坡,做好截水沟。坚持当天挖完、压完,不留
后患。因雨翻浆地段,坚决换料重做。
雨期开挖路堑,当挖至路床顶面以上300~500mm时应停止开挖。
3.填方路基,选择透水性比较好的材料。应留2%~3%的横坡整平
压实,以防积水。
511.5.3 城镇道路工程季节性施工措施

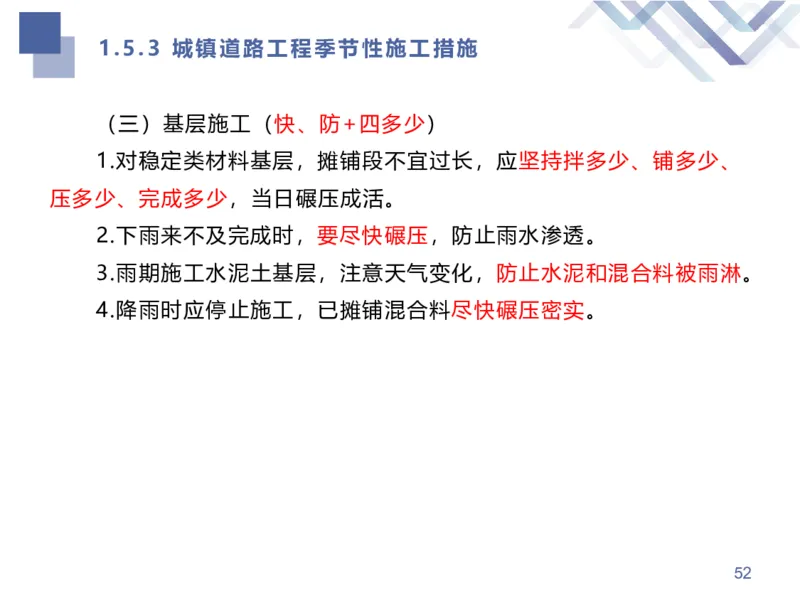

(三)基层施工(快、防+四多少)
1.对稳定类材料基层,摊铺段不宜过长,应坚持拌多少、铺多少、
压多少、完成多少,当日碾压成活。
2.下雨来不及完成时,要尽快碾压,防止雨水渗透。
3.雨期施工水泥土基层,注意天气变化,防止水泥和混合料被雨淋。
4.降雨时应停止施工,已摊铺混合料尽快碾压密实。
521.5.3 城镇道路工程季节性施工措施

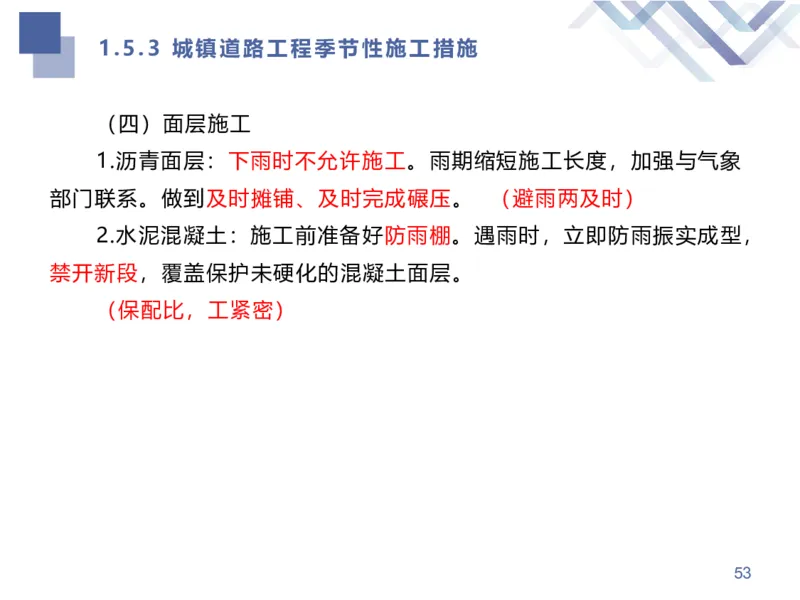

(四)面层施工
1.沥青面层:下雨时不允许施工。雨期缩短施工长度,加强与气象
部门联系。做到及时摊铺、及时完成碾压。 (避雨两及时)
2.水泥混凝土:施工前准备好防雨棚。遇雨时,立即防雨振实成型,
禁开新段,覆盖保护未硬化的混凝土面层。
(保配比,工紧密)
531.5.3 城镇道路工程季节性施工措施
三、高温施工措施
(一)高温期施工应编制专项施工方案,
(二)合理安排工作时间,施工应避开高温时段,现场配备防暑降
温物资,注意食堂卫生,确保作业人员安全。

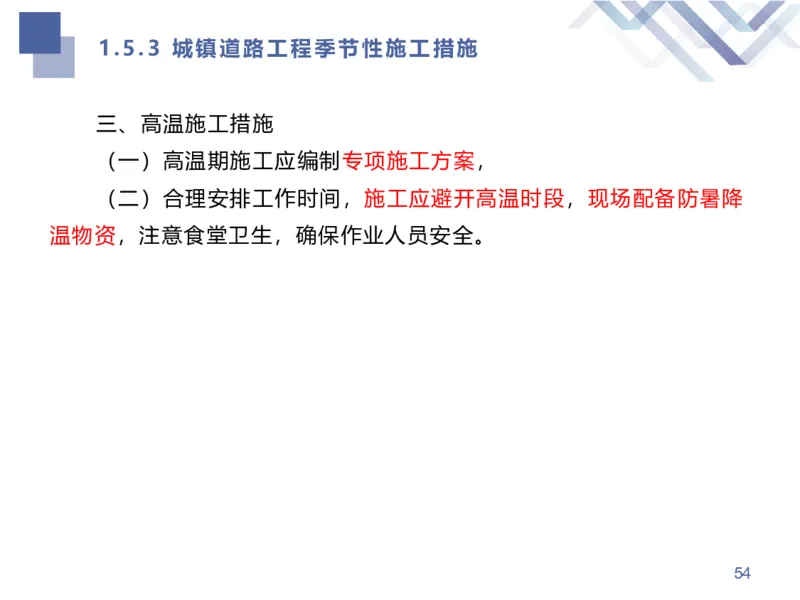

541.5.3 城镇道路工程季节性施工措施

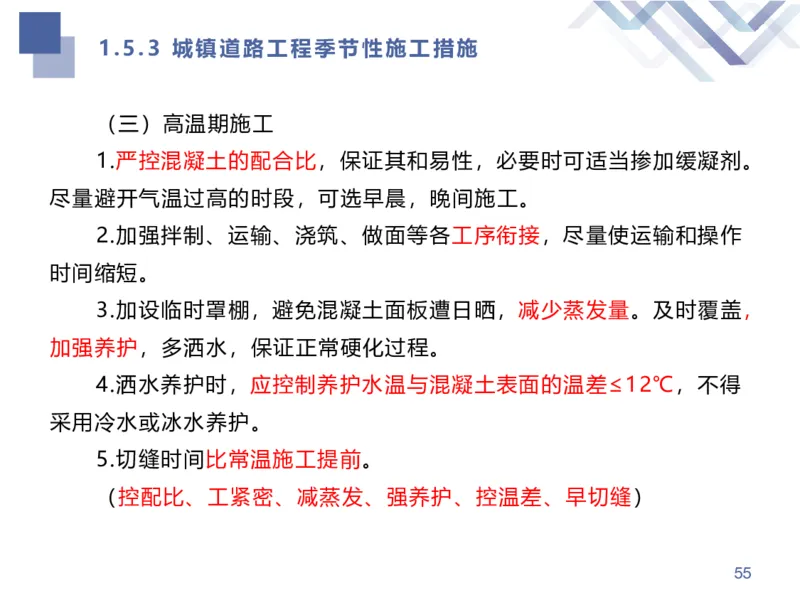

(三)高温期施工
1.严控混凝土的配合比,保证其和易性,必要时可适当掺加缓凝剂。
尽量避开气温过高的时段,可选早晨,晚间施工。
2.加强拌制、运输、浇筑、做面等各工序衔接,尽量使运输和操作
时间缩短。
3.加设临时罩棚,避免混凝土面板遭日晒,减少蒸发量。及时覆盖,
加强养护,多洒水,保证正常硬化过程。
4.洒水养护时,应控制养护水温与混凝土表面的温差≤12℃,不得
采用冷水或冰水养护。
5.切缝时间比常温施工提前。
(控配比、工紧密、减蒸发、强养护、控温差、早切缝)
551.4.1 挡土墙结构形式及分类 P32

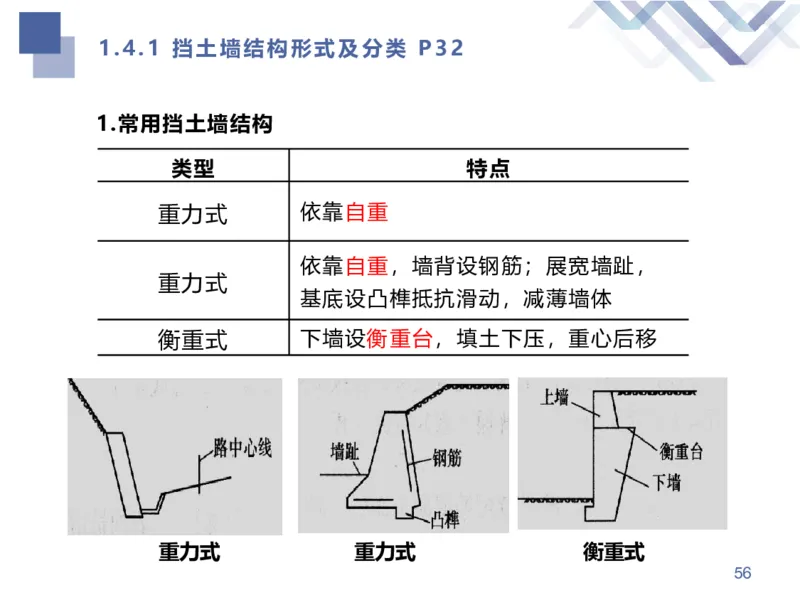

1.常用挡土墙结构
类型 特点
重力式 依靠自重
依靠自重,墙背设钢筋;展宽墙趾,
重力式
基底设凸榫抵抗滑动,减薄墙体
衡重式 下墙设衡重台,填土下压,重心后移
重力式 重力式 衡重式
561.4.1 挡土墙结构形式及分类 P32

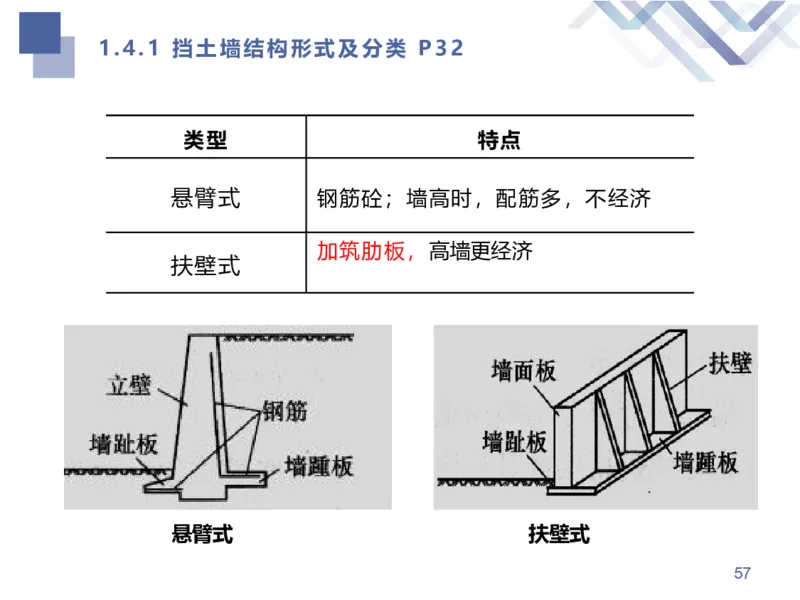

类型 特点
悬臂式 钢筋砼;墙高时,配筋多,不经济
加筑肋板,高墙更经济
扶壁式
悬臂式 扶壁式
571.4.1 挡土墙结构形式及分类 P32

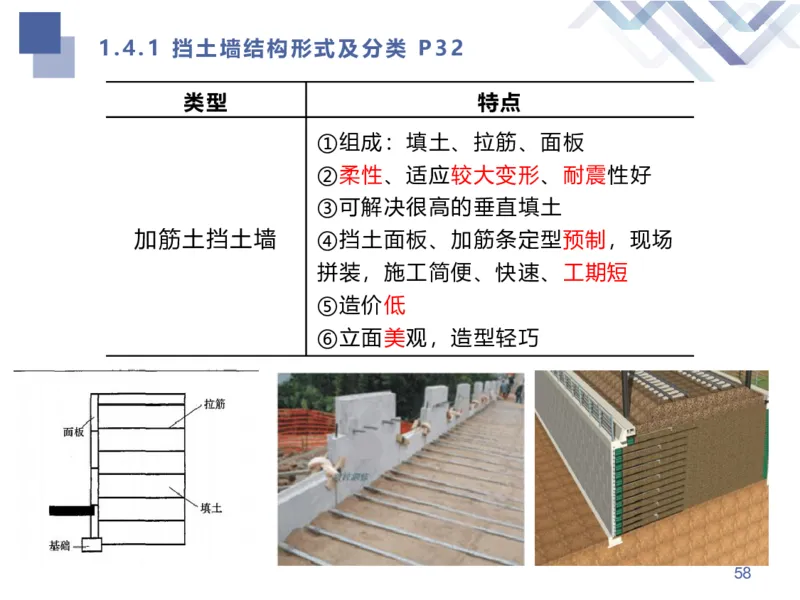

类型 特点
①组成:填土、拉筋、面板
②柔性、适应较大变形、耐震性好
③可解决很高的垂直填土
加筋土挡土墙 ④挡土面板、加筋条定型预制,现场
拼装,施工简便、快速、工期短
⑤造价低
⑥立面美观,造型轻巧
581.4.1 挡土墙结构形式及分类 P32

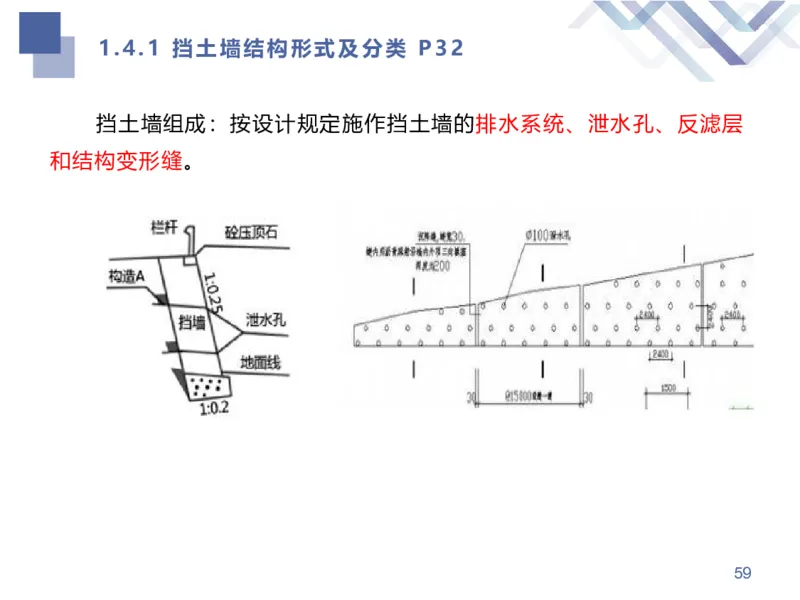

挡土墙组成:按设计规定施作挡土墙的排水系统、泄水孔、反滤层
和结构变形缝。
591.4.1 挡土墙结构形式及分类 P32

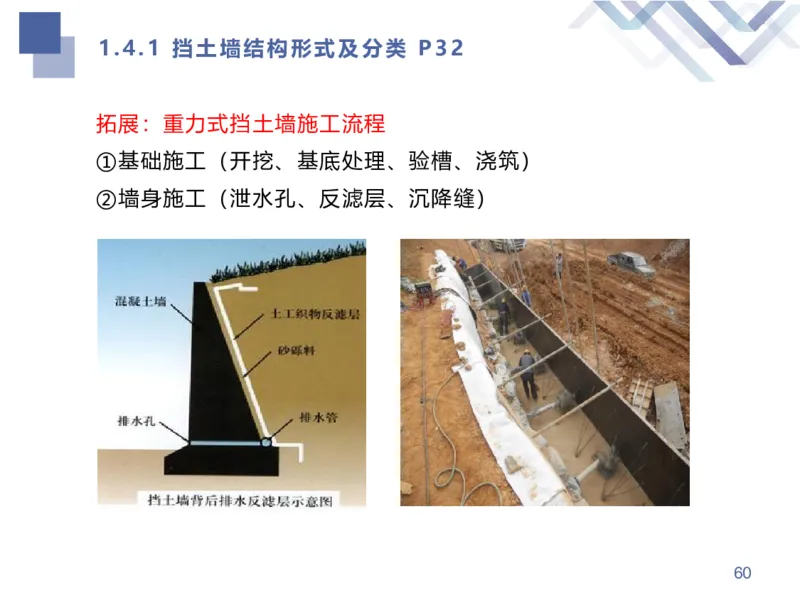

拓展:重力式挡土墙施工流程
①基础施工(开挖、基底处理、验槽、浇筑)
②墙身施工(泄水孔、反滤层、沉降缝)
601.4.1 挡土墙结构形式及分类 P32

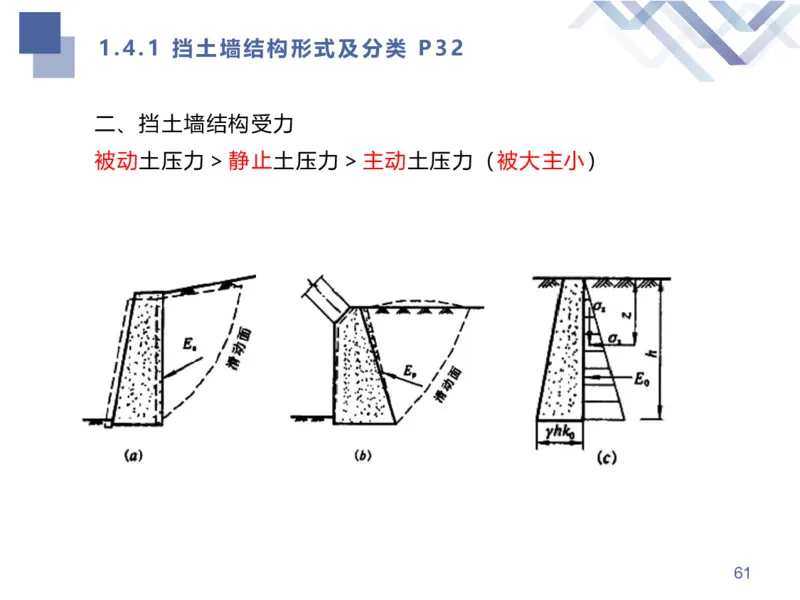

二、挡土墙结构受力
被动土压力>静止土压力>主动土压力(被大主小)
61挡土墙-题目练习
【例题】仅依靠墙体自重抵挡土压力作用的挡土墙,属于( )挡土
墙。
A.衡重式
B.重力式
C.自立式
D.悬臂式
【答案】B
62挡土墙-题目练习
【2021一建】某项目部承接一项河道整治项目,其中一段景观挡
土墙,长为50m,连接既有景观挡土墙。该项目平均分5个施工段施工,
端缝为20mm。
63挡土墙-题目练习

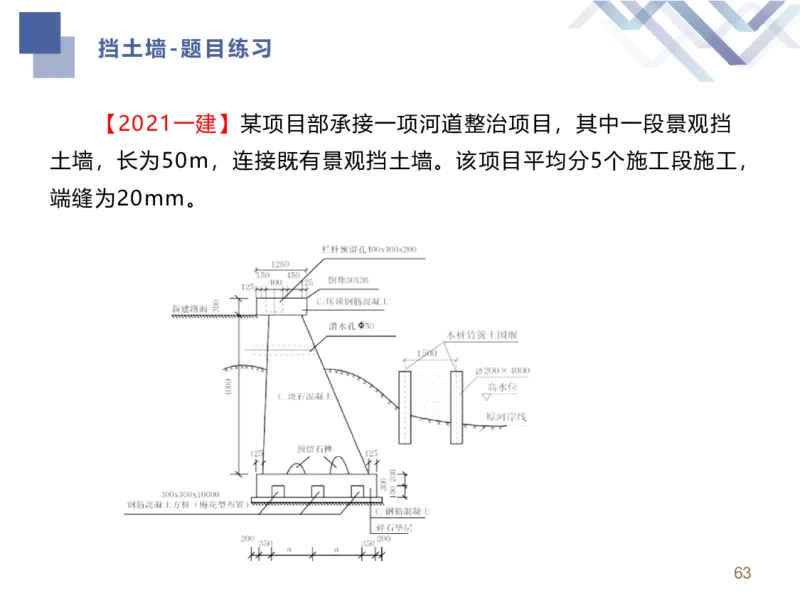

【问题】
1.根据图3所示,该档土墙结构形式属哪种类型?端缝属哪种类型?
(1)属于重力式(自重式)挡土墙。
(2)端缝属于结构变形缝(沉降缝、伸缩缝)。
64城镇道路工程
材
质量
结构
安全
序
65经典例题
【2024二建】
1.给出图1中构件 A、B 及接缝C的名称。【结构】
2.给出图1中沥青路面结构层D的名称;【结构】该层宜采用哪种沥
青材料?【材料】
3.事件一中,项目部通常还应对填方用土进行哪些试验?【施工】
4.事件二中,水泥混凝土路面开放交通应满足什么条件?过渡段面
层衔接应采取哪些施工工艺措施?【施工】
5.事件三中,给出应对线杆采取的安全保护措施。【安全】
66感谢观看 THANKS
