3.3 明(盖)挖法施工
名词解释:
冠梁(围护结构顶部钢筋混凝土梁)
腰梁(可钢筋混凝土亦可钢结构)
内支撑与外拉锚[注:天一文化专有版权,未经许可不可转发或复印传播]
格构柱
3.3 明(盖)挖法施工
3.3.1 基坑支护施工(2022案例五②基坑开挖深度计算)

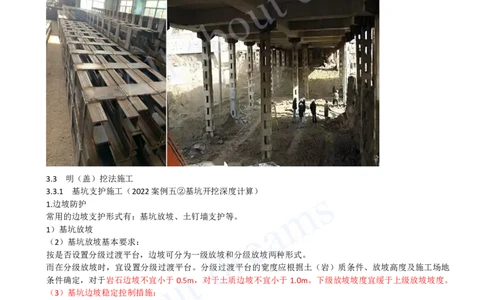

1.边坡防护
常用的边坡支护形式有:基坑放坡、土钉墙支护等。
1)基坑放坡
(2)基坑放坡基本要求:
按是否设置分级过渡平台,边坡可分为一级放坡和分级放坡两种形式。
而在分级放坡时,宜设置分级过渡平台。分级过渡平台的宽度应根据土(岩)质条件、放坡高度及施工场地
条件确定,对于岩石边坡不宜小于0.5m,对于土质边坡不宜小于1.0m。下级放坡坡度宜缓于上级放坡坡度。
(3)基坑边坡稳定控制措施:
根据土层的物理力学性质及边坡高度确定基坑边坡坡度,并于不同土层处做成折线形边坡或留置台阶。
施工时应严格按照设计坡度进行边坡开挖,不得挖反坡。
在基坑周围影响边坡稳定的范围内,应对地面采取防水、排水、截水等防护措施,防止雨水等地面水浸入土
体,保持基底和边坡的干燥。
严禁在基坑边坡坡顶较近范围堆放材料、土方和其他重物以及停放或行驶较大的施工机械。
对于土质边坡或易于软化的岩质边坡,在开挖时应及时采取相应的排水和坡脚、坡面防护措施。
在整个基坑开挖和地下工程施工期间,应严密监测坡顶位移,随时分析监测数据。当边坡有失稳迹象时,应
及时采取削坡、坡顶卸荷、坡脚压载或其他有效措施。(2023案例五)
(4)护坡措施:(2023案例五)
常用的防护措施有:(潘老师口诀:叠抹喷盖)
叠放砂包或土袋。
水泥砂浆或细石混凝土抹面。[注:天一文化专有版权,未经许可不可转发或复印传播]
挂网喷浆或混凝土。
其他措施:包括锚杆喷射混凝土护面、塑料膜或土工织物覆盖坡面等。

2)土钉墙支护
案例实操考点补充:[注:天一文化专有版权,未经许可不可转发或复印传播]

(1)一般要求
①土钉墙、预应力锚杆复合土钉墙的坡比不宜大于1:0.2;当基坑较深、土的抗剪强度较低时,宜取较小坡比。
②土钉水平间距和竖向间距宜为1〜2m。土钉倾角宜为5°〜20°。
(2)成孔注浆型钢筋土钉的构造应符合下列要求
①成孔直径宜取70〜120mm。
②土钉钢筋直径宜取16〜32mm。
③应沿土钉全长设置对中定位支架,其间距宜取1.5〜2.5m,土钉钢筋保护层厚度不宜小于20mm。
④土钉孔注浆材料可采用水泥浆或水泥砂浆,其强度不宜低于20MPa。

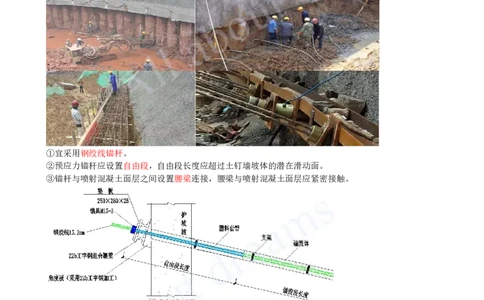

(3)采用预应力锚杆复合土钉墙
①宜采用钢绞线锚杆。
②预应力锚杆应设置自由段,自由段长度应超过土钉墙坡体的潜在滑动面。
③锚杆与喷射混凝土面层之间设置腰梁连接,腰梁与喷射混凝土面层应紧密接触。
④注浆时将注浆管插至孔底并由孔底注浆,且注浆管端部至孔底的距离不宜大于200mm;注浆及拔管时,注
浆管出浆口应始终埋入注浆液面内,应在新鲜浆液从孔口溢出后停止注浆;注浆后,当浆液液面下降时,应
进行补浆。
(4)墙高度不大于12m时,喷射混凝土面层的构造应符合下列要求
①喷射混凝土设计强度等级不宜低于C25,面层厚度宜取80〜100mm。
②喷射混凝土面层中应配置钢筋网和通长的加强钢筋。[注:天一文化专有版权,未经许可不可转发或复印传播]
③当土钉墙后存在滞水时,在含水层部位的墙面设置泄水孔或采取其他疏水措施。
④喷射混凝土终凝2h后应及时喷水养护。
⑤应在土钉、喷射混凝土面层的养护时间大于2d后,方可下挖基坑。
3)长条形基坑开挖与过程放坡(略)2013.23
土钉墙施工动画
小试牛刀
明挖基坑坡面保护措施有( )。
A.水泥砂浆抹面
B.挂网喷射混凝土
C.锚杆喷射混凝土护面
D.坡顶2m范围内堆放土袋
E.土工织物覆盖坡面
答案:ABCE
基坑开挖分级过渡平台的宽度应根据土(岩)质条件、放坡高度及施工场地条件确定,对于土质边坡,过渡
平台宽度不宜小于( )。
A.1.0m
B.0.8m
C.0.5m
D.1.5m
答案:A
下列关于土钉墙支护说法正确的是( )。
A.当基坑较深,土体抗剪强度较低时,边坡宜采取大坡比
B.土钉水平和竖向间距宜为1.5-2.5m
C.土钉倾角宜为5-20°
D.土钉钢筋保护层厚度不宜小于25mm
答案:C
