房地产项目的27个开发过程及需要报送的307项文件清单……

房地产项目的27个开发过程及需要报送的307项文件清单……

前几天,跟一帮朋友聊起房价,他们都说地产商太黑,我说:其实地产商是冤枉的,朋友们不服,我就在今日头条分享了:

《房地产项目的27个开发过程及需要报送的307项文件清单》,他们读后,骂声一片,今天分享给大家…….

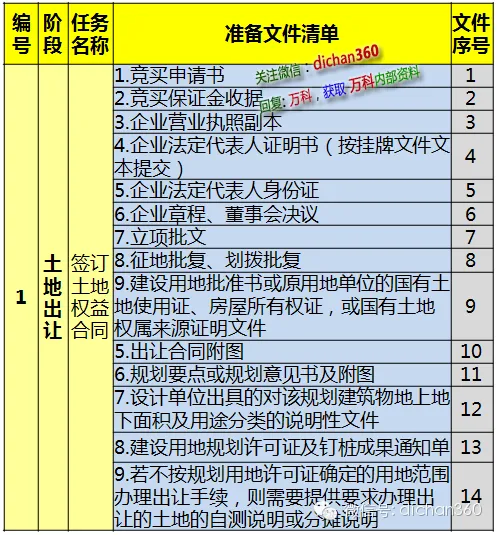

1.土地出让阶段

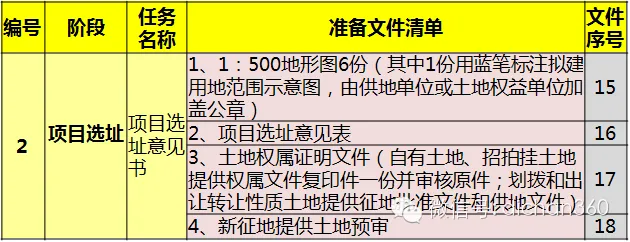

2.项目选址阶段

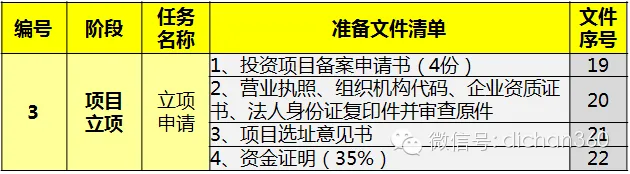

3.项目立项

4.拆迁阶段

5.市政综合

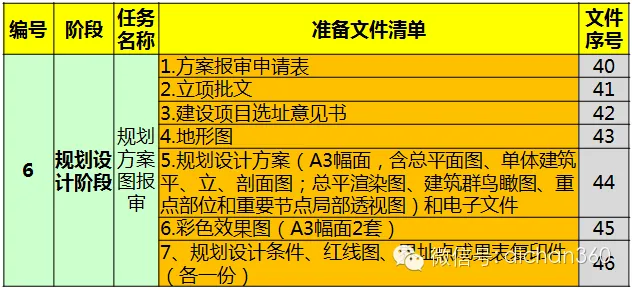

6.规划方案报审

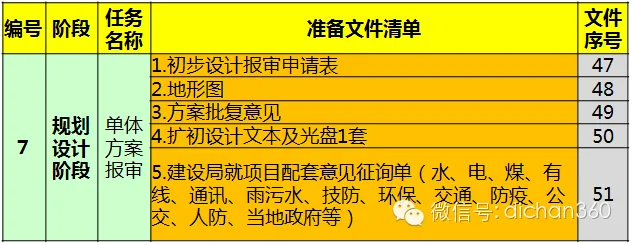

7.单体方案报审

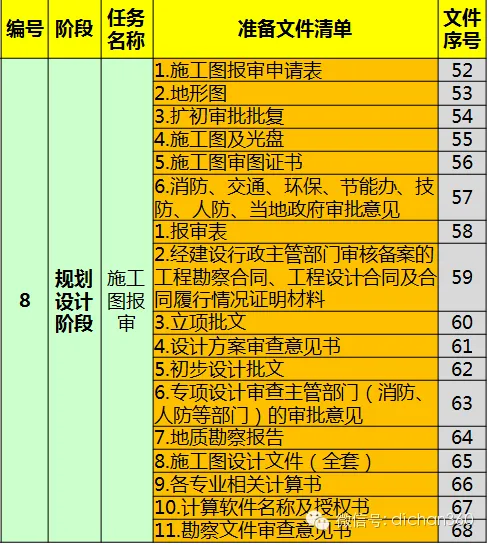

8.施工图报审

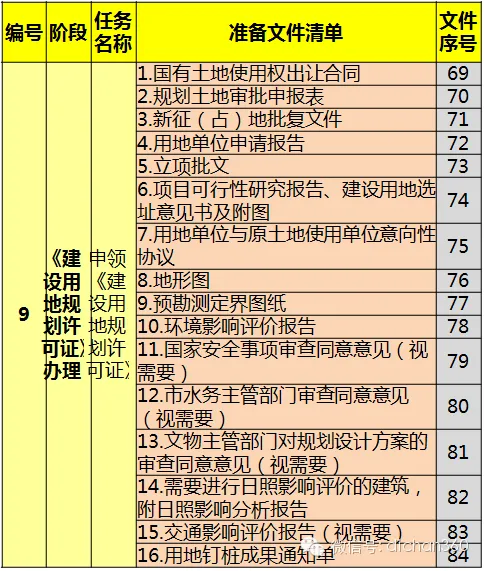

9.建设用地规划许可证

10.土地证办理

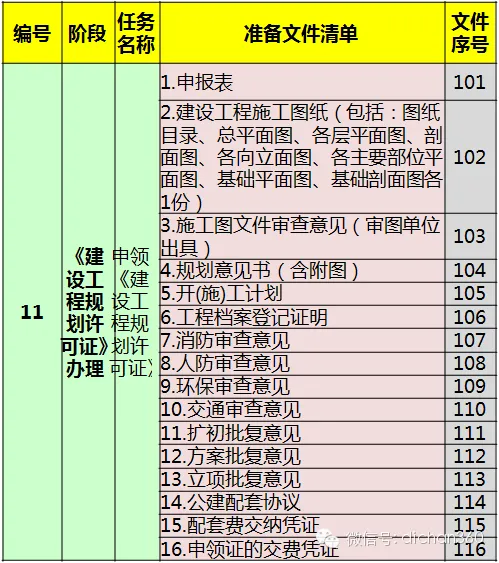

11.建设工程规划许可证

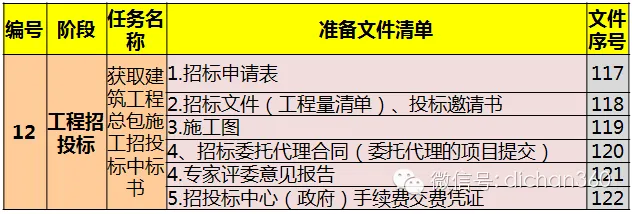

12.工程招标

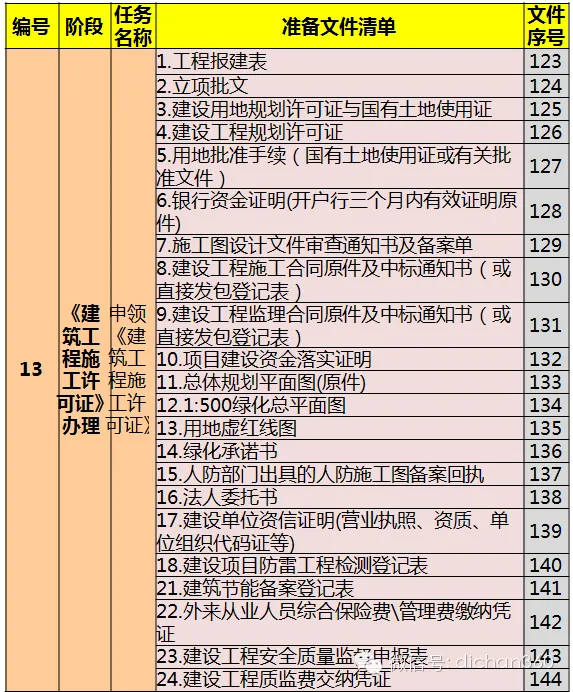

13.建筑工程施工许可证

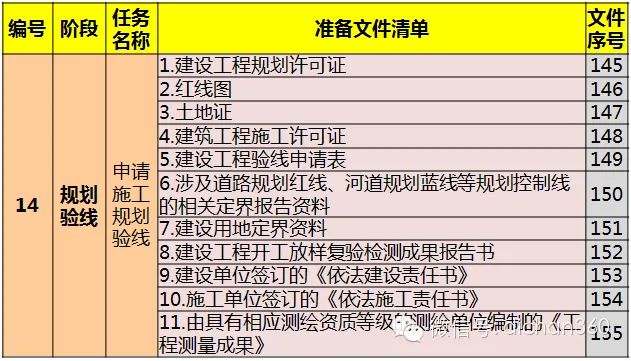

14.申请施工规划验线

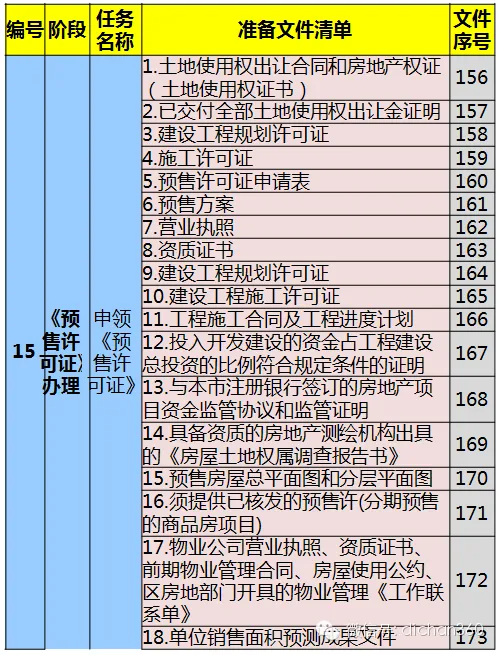

15.预售许可证

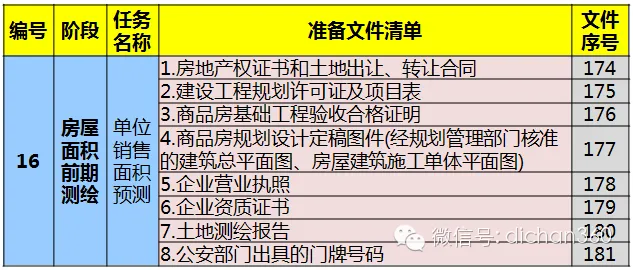

16.面积前期测绘

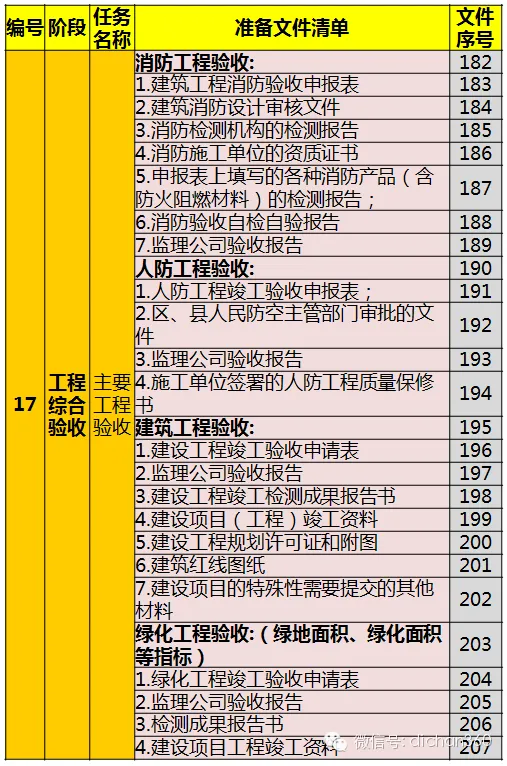

17.工程验收

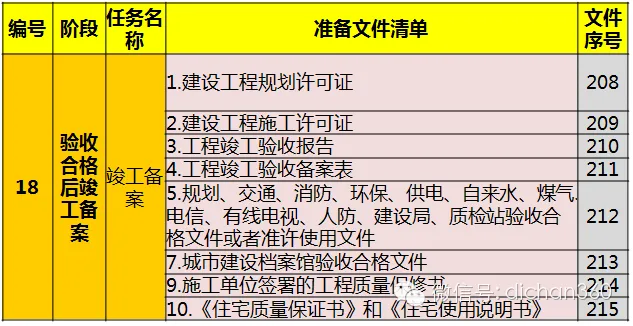

18.竣工备案

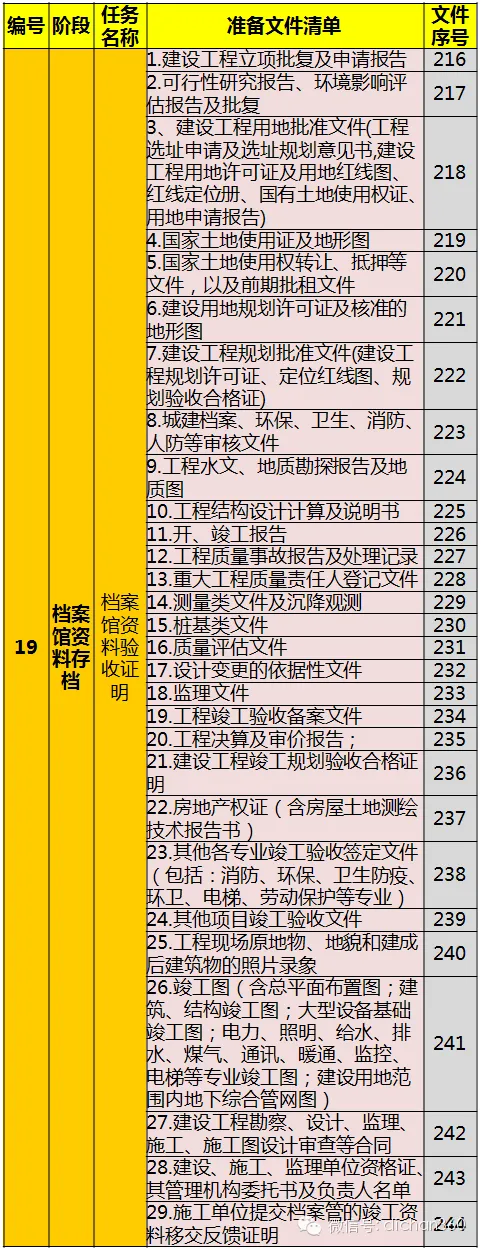

19.档案馆资料存档

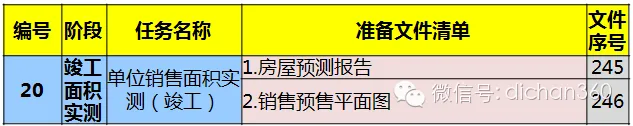

20.竣工面积实测

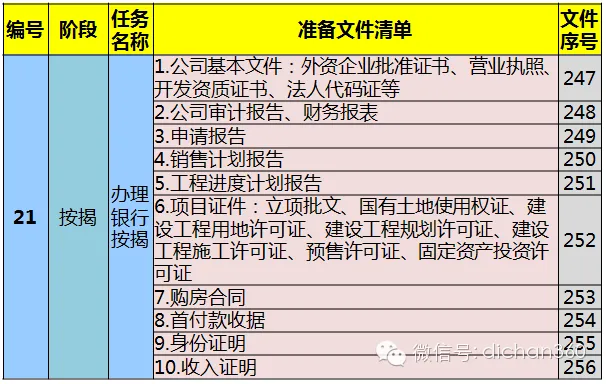

21.按揭

22.回购或按揭后退房

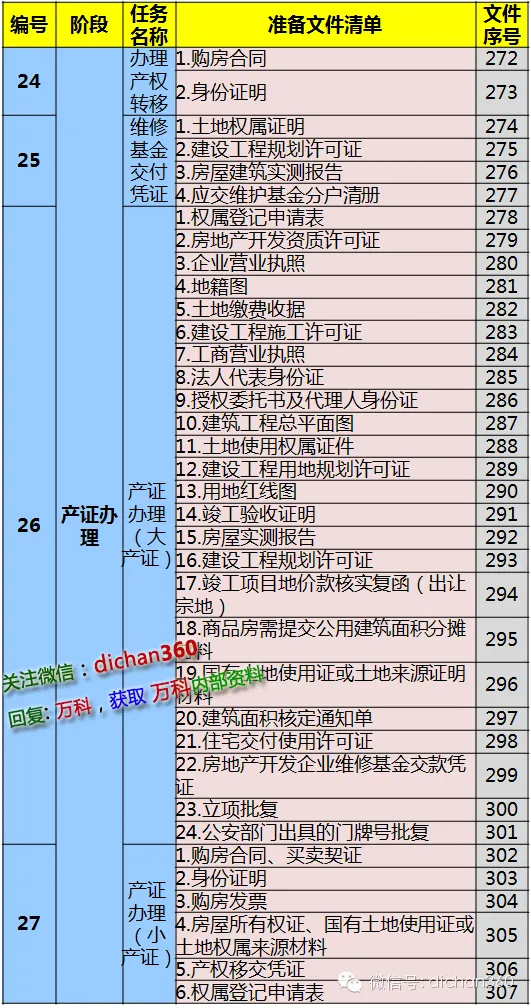

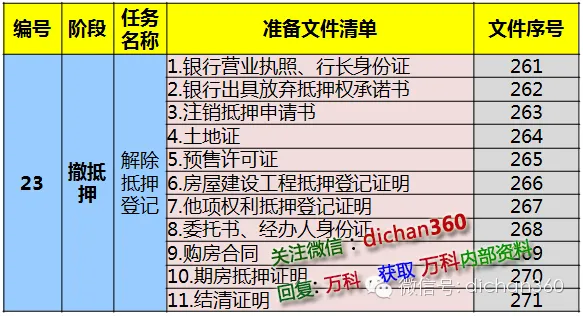

23.撤抵押

24-27.产证办理
