丰田产品开发系统到软件QCD升级

丰田产品开发系统到软件QCD升级

摘要

本文以丰田开发系统方法论为核心框架,结合PQ(Process Quality)指标和LAMDA(Look-Ask-Model-Discuss-Act)循环工具,在软件工程领域实施了一次系统性的开发流程改革。实践结果表明,通过聚焦于“问题拆分”质量提升和开发流程优化,软件开发过程中的“等待”、“延迟”等非增值环节显著减少,前期风险识别能力大幅增强,最终实现了QCD绩效的全面提升。本案例不仅验证了丰田制造理念在知识密集型软件开发领域的适用性,也为传统制造企业向数字化转型提供了可借鉴的融合路径。

第一章:引言——当制造业智慧遇见软件工程挑战

1.1 软件开发的现实困境与制造业的启示

在当今数字化转型浪潮中,软件已从传统的“支持工具”演变为产品的核心价值载体。然而,软件开发过程中长期存在的“三高”问题——高延期率、高返工率、高缺陷率——始终困扰着众多企业。特别是在仪器制造、工业控制、嵌入式系统等软硬件结合的领域,软件开发的复杂性和不确定性往往成为产品整体交付的瓶颈。

丰田生产系统(Toyota Production System, TPS)及其衍生的丰田产品开发系统(Toyota Product Development System)数十年来一直是全球制造业的学习标杆。这一系统不仅创造了“准时化生产”、“自働化”等革命性概念,更形成了一套完整的流程优化和持续改进哲学。然而,一个根本性问题摆在面前:诞生于汽车制造这一典型硬件生产领域的方法论,能否有效应用于以无形智力产出为核心的软件开发过程?

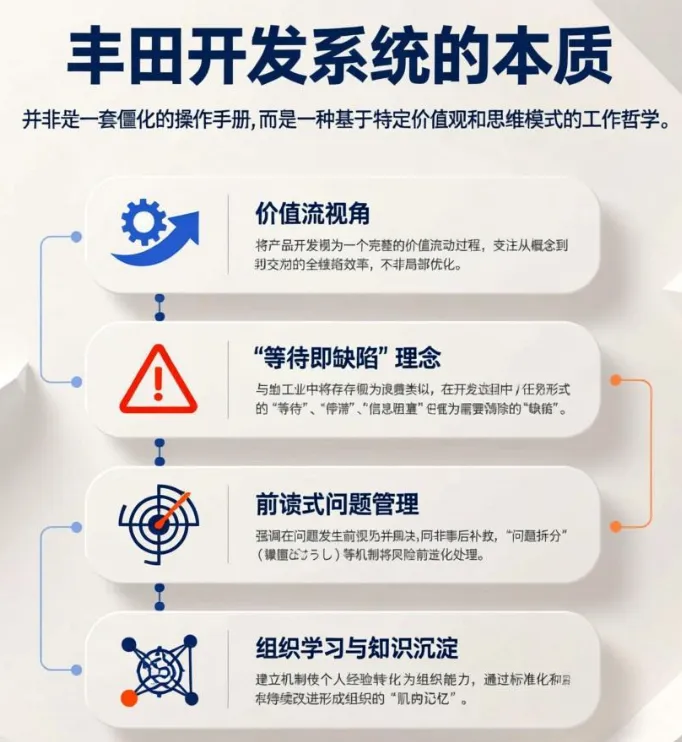

1.2 丰田开发系统的核心哲学:从“消除浪费”到“流畅创造”

丰田开发系统的本质并非一套僵化的操作手册,而是一种基于特定价值观和思维模式的工作哲学。其核心可概括为以下几点:

  1. 价值流视角:将产品开发视为一个完整的价值流动过程,关注从概念到交付的全链路效率,而非局部优化。

  2. “等待即缺陷”理念:与制造业中将库存视为浪费类似,在开发过程中,任何形式的“等待”、“停滞”、“信息阻塞”都被视为需要消除的“缺陷”。

  3. 前馈式问题管理:强调在问题发生前预见并解决,而非事后补救,通过“问题拆分”(課題ばらし)等机制将风险前置化处理。

  4. 组织学习与知识沉淀:建立机制使个人经验转化为组织能力,通过标准化和持续改进形成组织的“肌肉记忆”。

这一哲学与软件工程中日益受到重视的敏捷开发、持续集成/持续部署(CI/CD)、DevOps等理念在深层次上高度契合——它们都追求更快的反馈循环、更早的风险暴露和更强的自适应能力。

1.3 研究目标与路径设计

基于以上认识,设定了明确的研究目标:通过系统性地引入和适配丰田开发系统,在软件开发领域实现可量化、可持续的QCD全面提升

为实现这一目标,团队设计了三阶段实施路径:

第一阶段(探索适配期):提取丰田开发系统中与软件开发高度相关的核心原则,进行“翻译”和“适配”,形成初步的定制化框架。

第二阶段(试点验证期):选择典型项目进行试点,验证框架的有效性,收集数据,识别适配过程中的“水土不服”问题。

第三阶段(深度优化期):针对试点中暴露的深层次问题,引入LAMDA循环等强化工具,进行方法论“深挖”,实现从“形式引入”到“本质吸收”的跨越。

本文正是对这一完整历程,特别是第二、三阶段的深度复盘与总结。通过详实的实践数据和过程分析,我们试图回答以下关键问题:

  1. 丰田开发系统中的哪些要素对软件开发QCD提升最具影响力?

  2. 硬件领域的开发方法论需要经过怎样的“转译”才能在软件领域生效?

  3. 当初步引入效果出现分化时,应如何诊断问题并启动“二次改进”?

  4. LAMDA循环作为PDCA的进化版,在软件开发改进中展现出何种独特价值?

  5. 这种融合改进模式的可持续性和可推广性如何?


第二章:丰田开发系统解构——从汽车车间到代码世界的桥梁

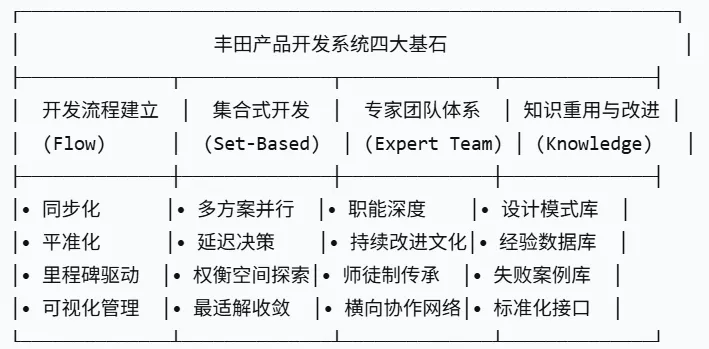

2.1 系统全貌:四个基石撑起的开发大厦

丰田产品开发系统并非单一工具或技术,而是一个由多维度、多层次要素构成的完整生态系统。Morgan和Liker在其经典著作《The Toyota Product Development System》中将其精髓概括为十三个核心原则。

图1:丰田产品开发系统的四大基石及其关系

1. 开发流程建立(确立流畅的价值交付管道)

这是系统中最直观、最易感知的部分,其核心目标是创建一个“平滑、可预测、高效”的开发价值流。关键实践包括:

  • 宏观/微观里程碑体系:通过分层级的里程碑(如概念确认、架构冻结、模块测试完成、系统集成等),将漫长的开发过程划分为一系列可控的“冲刺段”,每个段都有明确的输入输出标准。

  • 同步化机制:确保不同专业领域(如硬件设计、软件开发、测试验证)的工作节奏协调一致,避免因等待依赖而造成的“阻塞”。

  • 平准化负载管理:通过对任务量和难度的预估与调配,避免团队负荷的“波峰波谷”,维持可持续的开发节奏。

在软件领域,这一基石与敏捷开发中的“Sprint规划”、“看板管理”等实践有异曲同工之妙,但更强调跨职能的全局协同和长期节奏的稳定性。

2. 集合式开发(在不确定性中寻找最优路径)

这是丰田系统中最具智慧色彩的部分,其核心理念是“在收敛前充分发散”。传统开发模式常过早确定单一方案,后期发现问题时调整成本极高。集合式开发则要求:

  • 并行探索多个设计方案:在早期关键决策点(如架构选型、核心算法选择),同时保留2-3个有潜力的技术路径。

  • 基于实证数据逐步收敛:通过快速原型、仿真测试、小规模实验等方式,收集各方案的实际性能数据,基于事实而非假设做出淘汰或整合决策。

  • 保持灵活的决策时间窗:非关键决策适当推迟,待更多信息浮现后再做判断,减少因信息不足导致的决策失误。

对于软件开发,这意味着在架构设计阶段不应匆忙选定唯一的技术栈,而应通过概念验证(POC)对比不同框架的优劣;在关键算法实现上,可并行尝试不同思路,通过基准测试选择最优解。

3. 专家团队体系(组织能力的具体承载者)

丰田认为,卓越的开发系统最终要靠卓越的工程师来执行和演化。因此,他们构建了一套精心设计的专家培养和运作体系:

  • 深度的职能专业化:鼓励工程师在特定领域(如发动机控制、车身结构、嵌入式软件)深耕成为真正专家,而非频繁轮岗的“通才”。

  • 持续改进是日常工作:专家团队不仅负责执行开发任务,更有责任持续优化本领域的工作方法、工具和标准。

  • 强化的横向联系:通过“首席工程师”等角色和定期的技术交流会,确保不同领域的专家能够有效协作,形成“T型人才”网络。

在软件团队中,这意味着需要培养和认证在特定领域(如前端框架、数据库优化、安全协议、性能调优)有深厚积累的技术专家,并赋予他们改进开发过程和工具的责任与权力。

4. 知识重用与改进(让经验转化为组织资产)

这是确保组织持续学习、避免重复犯错的关键机制,包含显性和隐性两个层面:

  • 设计模式与标准件库:将经过验证的优秀设计抽象成可重用的模式、组件或模块,新项目可直接调用或适配。

  • 经验教训数据库:系统记录项目中的成功经验和失败案例,特别是技术决策背后的权衡分析和最终结果,供后续项目参考。

  • 标准化接口与协议:定义清晰的模块间接口规范,降低集成复杂度,提高组件可替换性。

对软件工程而言,这直接对应着企业级组件库、开源工具链的选型与封装、API设计规范、以及详实的技术决策记录(Architecture Decision Record, ADR)文化。

2.2 硬件与软件的范式差异与融合点

尽管核心理念相通,但将丰田系统从硬件制造移植到软件开发,必须正视两者在根本范式上的差异:

表1:硬件开发与软件开发的核心范式差异

维度
硬件开发(传统制造)
软件开发(数字产品)
对丰田系统适配的影响
变更成本
高,后期变更涉及模具、产线调整,代价巨大
相对低,代码可重写,但架构级变更成本仍高
软件可更晚收敛,但需警惕架构债务累积
迭代速度
慢,物理原型制作周期长
快,可通过虚拟环境快速构建和测试
软件可更频繁地验证假设,加速集合式开发循环
质量显现点
早期缺陷可能在测试甚至使用阶段才暴露
通过静态分析、单元测试可极早期发现部分缺陷
软件可建立更前置、更自动化的质量关卡
“浪费”形式
库存、搬运、等待、过量生产等物理形态浪费
等待(代码评审阻塞)、返工(缺陷修复)、过度工程(无用功能)、上下文切换
需重新定义软件领域的“浪费”类型并设计度量
价值流动单元
实体零部件、半成品
需求条目、代码提交、功能模块、用户故事
需识别软件价值流的“最小可交付单元”

“哲学借鉴,实践创新”,他们确定了几个关键的融合切入点:

  1. 将“等待”可视化:借鉴“安灯”(Andon)系统,在开发看板上突出显示被阻塞的任务、等待评审的代码、环境配置中的依赖,使其成为团队优先解决的问题。

  2. 重构“问题拆分”流程:将硬件设计中的“工程问题清单”转化为软件领域的“技术风险登记册”,在迭代规划时不仅规划功能实现,更规划风险探索任务。

  3. 建立“知识重用”平台:将内部优秀的代码结构、设计模式、解决方案文档化、组件化,形成可搜索、可复用的内部知识库。

  4. 引入“节奏感”概念:虽然软件可以持续部署,但为保持团队专注和协同,仍定义固定的集成节奏、发布周期,创造一种可预测的开发韵律。

通过这种有选择的借鉴和创造性转化,丰田系统开始从一套“外来方法论”逐渐演变为适配软件开发语境的“本土化实践框架”。


第三章:第一次浪潮——定制化框架的引入与初步效果

3.1 定制化丰田开发系统三原则

在深入研究丰田系统核心文献并与内部资深工程师多轮研讨后,ア提取了三个被认为与当前软件开发痛点最相关、且最易转化的核心原则,进行了定制化封装:

原则一:基于切分的开发与跨部门同步平准化

  • 核心实践:将大型开发项目切分为多个相对独立、可交付的“功能切片”,每个切片包含完整的需求分析、设计、编码、测试活动。不同部门(如前端、后端、测试、运维)围绕同一批切片同步工作,确保在切片完成时所有相关活动也同步完成。

  • 与传统敏捷的区别:不仅团队内部同步,更强调跨职能部门的节奏对齐,避免“前端做完等后端,后端做完等测试”的接力棒模式。

  • 实施工具:改进版的项目管理看板,横轴显示时间节奏(迭代),纵轴显示不同职能团队,每个切片的移动需所有相关职能同步推进。

原则二:详细计划对切片目标的全面覆盖

  • 核心实践:为每个开发切片制定极其详细的实施计划,不仅包括“做什么”(功能清单),更明确“怎么做”(技术方案)、“可能遇到什么问题”(风险预测)以及“如何验证”(验收标准)。

  • 关键转变:从“任务清单式”计划转变为“基于假设和验证的计划”,鼓励工程师在动手编码前先思考技术路径、依赖条件和潜在陷阱。

  • 实施工具:结构化切片定义模板,包含:业务目标、用户场景、技术方案草图、外部依赖清单、风险评估、测试策略等必填项。

原则三:将“问题拆分”嵌入作业计划

  • 核心实践:在每个开发切片的计划阶段,强制要求进行“问题拆分”会议。会议产出不是模糊的“风险提示”,而是具体的问题条目,每个条目需明确:问题描述、可能的影响、调查方法、责任人、解决期限。

  • 核心理念:“未知的未知”是最大风险,通过结构化方式将“未知”转化为“已知待调查项”,大幅降低后期意外。

  • 实施工具:问题追踪系统新增“前置风险”类型,与需求条目关联,可视化跟踪其解决状态。

3.2 试点展开与初步效果分化

在多个不同类型的软件项目中试点上述定制化框架,并收集了系统的项目数据。整体而言,试点取得了令人鼓舞的初步效果:

  • 平均开发周期缩短15%:通过切分和同步,减少了任务间的等待时间。

  • 后期缺陷密度降低22%:详细计划和问题拆分帮助提前发现设计缺陷。

  • 团队预测准确性提升:基于切片的估算比传统模块估算更接近实际耗时。

然而,随着试点范围扩大,一个令人困惑的现象出现了:效果出现了显著的分化。大约70%的项目团队取得了上述甚至更好的改进,但约30%的项目团队,尽管遵循了相同的流程、使用了相同的模板,改进效果却微乎其微,甚至个别项目的延迟率反而上升。

3.3 深入问题项目:当流程落地变成“走过场”

为了解构这一分化现象,质量保证团队深入那几个“效果不佳”的项目进行观察和访谈。他们发现了几个共性问题:

现象一:“问题拆分”形式化

  • 团队确实召开了会议,但产出的问题条目质量很低,多为“可能存在性能问题”、“接口可能需要调整”等模糊陈述。

  • 问题条目没有明确的调查行动,会后无人跟进,直到开发中真正遇到瓶颈时才仓促应对。

现象二:详细计划变成“文字游戏”

  • 计划文档内容充实,但技术与实现方案部分多是复制粘贴过往设计,缺乏对本次需求特殊性的深入思考。

  • 计划评审流于形式,评审者只检查格式是否完整,而非技术方案的合理性与风险。

现象三:同步机制演变为“等待借口”

  • 当某个职能遇到困难时,其他职能团队不是主动协助或调整自身工作,而是简单地“等待阻塞解除”,美其名曰“遵循同步规则”。

  • 切分边界不合理,导致某些切片内部耦合度过高,实际上无法独立开发测试。

根本原因逐渐清晰:这些团队虽然在形式上执行了定制化流程,但在实质上并未理解和内化流程背后的核心理念。他们完成了“填写模板”的任务,却没有完成“深度思考”的工作。流程从“改进工作的工具”异化为“需要应付的作业”。

3.4 关键洞察:从“流程合规”到“思维转变”

通过对成功与失败团队的对比分析,得出了一个至关重要的结论:丰田系统的有效性不仅取决于流程设计是否精妙,更取决于执行者思维模式是否同步转变。 流程只是“术”,思维才是“道”。

成功团队展现出以下思维特征:

  • 主人翁意识:将项目目标视为己任,主动思考如何更好地实现,而非被动执行指令。

  • 技术好奇心:对潜在问题有探究欲望,乐于深入技术细节,厘清不确定性。

  • 系统性视角:能看到任务之间的关联和影响,在局部决策时考虑全局后果。

  • 持续改进习惯:不满足于“完成任务”,总是思考“能否做得更好、更顺”。

失败团队则恰恰缺乏这些思维特质,他们更倾向于:

  • 任务完成导向:关注“做完”而非“做好”,避免任何可能增加短期工作量的深度思考。

  • 风险回避心态:不愿明确提出不确定性问题,怕被追问或增加责任。

  • 机械执行模式:将流程步骤视为必须完成的 checklist,不思考其目的和意义。

这一发现将改进推向了更深的层次:如何设计一种机制,不仅能推行新流程,更能催化团队思维的转变?团队意识到,需要一种更强有力的介入工具,它既能提供结构化的改进步骤,又能创造团队深度对话和反思的空间。这一需求最终将他们引向了LAMDA循环


第四章:第二次浪潮——LAMDA循环驱动的深度改进

4.1 为什么是LAMDA?超越PDCA的改进逻辑

面对“形式主义”困境,团队最初考虑加强培训和审计,但这可能加剧团队的抵触情绪,将改进变成“猫鼠游戏”。他们需要一种能激发内生动力的方法。在深入研究精益产品开发文献时,LAMDA循环进入了视野。

LAMDA是Look(观察)、Ask(提问)、Model(建模)、Discuss(讨论)、Act(行动) 的首字母缩写。它由精益产品开发专家德鲁·拉姆珀(Duru Raman)等人提出,被视为PDCA循环在知识工作和创新领域的“进化版”。

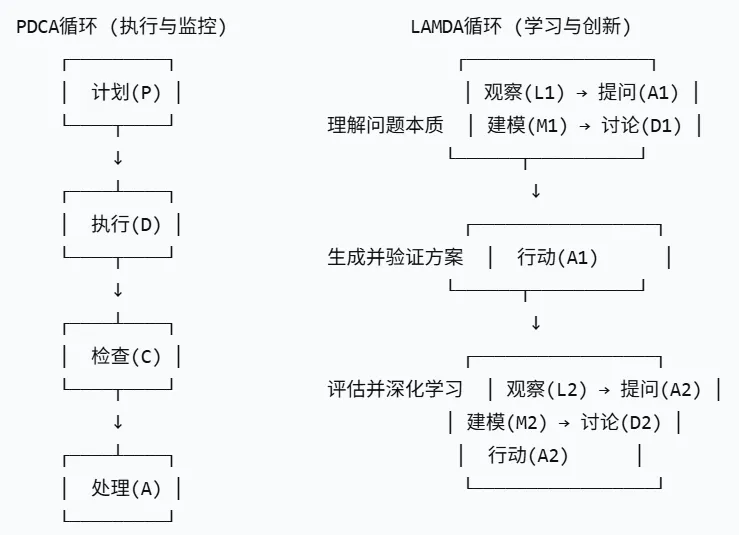

图2:LAMDA循环与PDCA循环的对比关系

关键区别与LAMDA的优势:

  1. 双循环结构:一次完整的LAMDA包含两轮“学习-行动”循环。第一轮(L1-A1-M1-D1-A1)聚焦于深入理解问题和生成初始方案(对应PDCA的P)。第二轮(L2-A2-M2-D2-A2)则专注于评估方案效果和进行深化改进(对应PDCA的C和A)。这种结构强制团队进行二次思考,避免浅尝辄止。

  2. 强调“建模”与“讨论”:M(Model)和D(Discuss)是LAMDA特有的核心环节。“建模”要求将模糊的问题或方案可视化、结构化(如画示意图、建逻辑模型、列对比表)。“讨论”则强调基于可视化的材料进行高质量的团队对话,凝聚共识。这两个环节正是此前失败团队所缺失的“深度思考”过程的外化推动力。

  3. 问题导向而非任务导向:PDCA常从“计划做什么”开始,容易陷入任务清单思维。LAMDA则从“观察到了什么现象/问题”开始,确保改进始终针对真实痛点,而非想象出来的“改进点”。

LAMDA循环提供了一个完美的介入框架:它不直接指责团队“执行不到位”,而是通过一个结构化的探究过程,引导团队自己发现流程执行中的表面化和深层次问题,并共同设计出真正有意义的改进措施。这是一个“授人以渔”而非“授人以鱼”的过程。

4.2 LAMDA循环的标准化实施框架

为了确保LAMDA循环能被有效应用,团队设计了详细的阶段说明、输出物模板和引导者指南。

表2:LAMDA循环各阶段详解与实践指南

阶段
核心问题
关键活动
输出物(证据)
常见陷阱与对策
L1: 观察
“我们实际看到了什么现象?”
• 收集定量数据(如延迟任务数、后期缺陷率)• 进行现场观察(如站会、评审会)• 查看过程工件(如计划文档、代码提交记录)
数据图表、观察笔记、问题现象清单
陷阱:带着预设结论去观察,只找支持自己观点的证据。对策:使用“5W1H”客观描述现象,区分事实与推断。
A1: 提问
“为什么会出现这些现象?根本原因是什么?”
• 5Why分析法追问根源• 与相关方访谈,了解不同视角• 参考历史类似案例(知识库)
根因分析图(鱼骨图等)、访谈记录、历史案例参考列表
陷阱:停留在表面原因(如“计划不周”),归咎于个人。对策:追问至流程、机制、能力等系统层面原因。
M1: 建模
“如何将问题和可能的解决方案清晰地呈现出来?”
• 绘制当前状态价值流图• 设计解决方案的概念模型或示意图• 制作方案对比分析表(利弊、成本、风险)
可视化模型、方案选项列表、方案评估矩阵
陷阱:模型过于复杂或抽象,无法指导行动。对策:模型应力求简洁,能清晰表达“从哪到哪”的变化。
D1: 讨论
“基于模型,我们团队认为最佳前进方向是什么?”
• 组织跨角色研讨会,展示并解读模型• 引导团队就方案选择、实施难点、所需支持进行辩论并达成共识• 明确各角色在方案中的职责
会议决议记录、达成共识的行动方案、职责分配表
陷阱:讨论变成领导一言堂或陷入无休止争论。对策:设定明确讨论目标和时间盒,使用决策矩阵辅助共识。
A1: 行动
“我们同意先尝试做什么?由谁在何时完成?”
• 制定具体的试点行动计划(谁、何时、何地、做什么、产出什么)• 获取必要资源和支持• 执行计划并记录过程
试点行动计划、行动日志、中间产出物
陷阱:行动项过多、责任不清、缺乏跟踪。对策:遵循SMART原则定义行动项,指定单一负责人,建立轻量跟踪机制。
L2: 观察
“行动产生了什么实际效果?有什么新发现?”
• 收集试点后的数据,与基线对比• 观察新流程/工具的实际使用情况• 收集参与者的反馈和感受
效果对比数据、新的观察笔记、反馈访谈摘要
陷阱:只关注预期内的效果,忽略副作用或意外发现。对策:保持开放心态,既关注目标指标,也关注过程和行为变化。
A2: 提问
“效果符合预期吗?哪些地方可以做得更好?”
• 分析差距:预期效果 vs 实际效果• 识别成功的关键因素和阻碍因素• 思考如何将试点经验标准化、规模化
差距分析报告、成功/阻碍因素清单、标准化建议草案
陷阱:急于宣布成功或失败,停止深入分析。对策:将差异视为学习机会,探究“为什么效果不同”。
M2 & D2 & A2
“如何将初步成功固化为可持续的改进?”
• 修改或细化解决方案模型(M2)• 讨论推广计划、培训需求和政策调整(D2)• 执行推广和标准化行动(A2)
更新版的解决方案文档、推广路线图、标准作业程序草案
陷阱:试点成功后无后续,改进成果随时间流失。对策:将标准化和推广作为LAMDA循环的必需闭环部分。

4.3 实战剖析:一个项目团队的LAMDA之旅

以下以某个在首次推广中“问题拆分”质量低下、项目频繁延迟的嵌入式软件项目团队(代号“Proj-Embed”)为例,完整展示其为期三个月的LAMDA改进周期。

第一阶段:问题诊断与初始方案(L1 → A1 → M1 → D1 → A1)

背景:Proj-Embed团队负责新一代测试设备的核心控制软件。项目采用定制化丰田框架后,计划文档齐全,但开发过程中仍不断涌现未预料的技术难题,导致多个里程碑延迟。

L1(观察)

  • 数据分析:统计最近一个已完成的开发切片,发现“计划阶段识别出的技术问题”为8个,而“开发过程中新发现的技术问题”高达32个,事前识别率仅20%。

  • 现场观察:参加该团队的“问题拆分”会议,发现会议节奏很快,大部分时间在“确认需求”而非“挖掘风险”。工程师提出的问题模糊(如“通信模块可能有性能压力”),无人深究。

  • 工件分析:检查其“问题追踪表”,发现条目描述简单,缺乏上下文,多数“解决措施”栏填写为“开发时注意”。

A1(提问)

  • 为什么会议中提不出具体问题?(追问)→ 因为大家觉得需求还没细到能识别具体问题。(再追问)→ 为什么要在需求完全细化后才思考技术问题?→ 因为习惯如此,觉得想早了也是空想。

  • 为什么问题描述模糊?(追问)→ 怕说错了显得不专业,或者担心提出具体问题后会分配给自己调研,增加工作量。

  • 为什么历史类似问题没有帮助?(追问)→ 不知道类似问题在哪查,或者觉得这次情况“不一样”。

M1(建模)

  • 绘制了当前“问题拆分会议”的价值流图,突出显示“信息准备不足”、“讨论浅层化”、“产出无后续”三个瓶颈点。

  • 设计了两个改进方案模型:

    • 方案A(专家引导型):引入外部技术专家(如架构师、资历深的工程师)主持会议,通过提问引导团队深入思考。优点:能快速提升会议深度;缺点:依赖专家资源,可能抑制团队自主性。

    • 方案B(结构化研讨型):设计一个强结构化的会议议程和模板,要求参会者必须按模板提前准备。例如,每个需求必须至少提出一个具体的技术假设及其验证方法。优点:可规模化,培养团队能力;缺点:初期可能感觉僵化,需要适应。

D1(讨论)

  • 召集团队核心成员(开发组长、骨干工程师、测试代表)和一位系统架构师进行研讨。

  • 经过利弊分析,团队倾向于从方案B开始,认为这更能从根本上改变工作习惯。但担心模板太复杂难以坚持。

  • 达成共识:设计一个“轻量但强制”的预思考模板,在会前填写。会议时间主要用于讨论模板中提出的“假设”和“验证思路”。由开发组长主持会议,架构师作为“技术顾问”参与前几次会议提供指导。

A1(行动)

  • 两周内,设计并试行新的“技术风险预思考模板”(包含:关联需求、我担心的技术点、可能的原因、最简单的验证方法、需要谁的信息或帮助)。

  • 下一次迭代规划会前,要求每位开发者针对自己认领的需求填写此模板。

  • 开发组长和架构师共同引导会议,确保每个被提出的“担心”都得到讨论并转化为明确的调查任务或风险应对计划。

第二阶段:效果验证与方案优化(L2 → A2 → M2 → D2 → A2)

L2(观察 – 两周后)

  • 数据对比:在新的迭代中,“事前识别问题”从平均8个上升到24个,“事后爆发问题”从32个下降到12个,事前识别率从20%提升至67%

  • 观察反馈:会议时间延长了30%,但讨论明显更具体。出现了如“我们担心这个实时控制循环在极端负载下响应时间可能超限,建议用仿真模型先跑一下边界条件”的实质性讨论。

  • 团队反馈:部分工程师感觉“工作量增加了”,但多数承认“对要写的代码心里更有底了”。

A2(提问)

  • 为什么仍有12个问题事后才发现?(分析发现)其中6个是关联模块接口变更未及时同步导致,3个是底层第三方库的未文档化行为,3个是真正未预料到的复杂交互。

  • 模板的使用体验如何?反馈显示模板有帮助,但填写时有时难以区分“真风险”和“胡思乱想”。

  • 会议效率是否可持续?部分成员担心长期如此会议时间会失控。

M2(建模 – 优化方案)

  • 针对“接口变更同步”问题,在团队看板上增加“接口合约”栏目,任何修改需立即更新并通知相关方。

  • 针对模板使用困惑,在模板中增加“风险评估”栏(高/中/低),引导开发者聚焦高概率、高影响的风险。

  • 针对会议效率,引入“时间盒”规则:每个风险讨论限时10分钟,若无法结论则转化为会后的具体调研任务,避免陷入无休止辩论。

D2 & A2(讨论与行动 – 标准化推广)

  • 团队一致同意优化后的方案。

  • 将修订后的模板和会议规程更新为标准作业程序(SOP)的一部分。

  • 团队主动提出,将这一套“风险前置识别”的做法分享给其他兄弟团队。

表3:Proj-Embed团队LAMDA改进过程核心记录(汇总)

LAMDA阶段
关键活动与发现
核心决策与产出
L1: 观察
事前问题识别率仅20%,会议流于形式,问题描述模糊。
确定改进焦点:提升“问题拆分”会议的有效性和产出质量。
A1: 提问
根因:缺乏结构化引导、心理安全感不足、历史知识未利用。
明确改进方向:需创建安全、结构化的深度讨论机制。
M1: 建模
设计两种方案模型:A.专家引导(快但不可持续);B.结构化研讨(可培养能力但需适应)。
产出可视化方案对比图,供团队决策。
D1: 讨论
团队选择方案B,但担心复杂度和会议效率。架构师同意提供初期辅导。
共识:开发“技术风险预思考模板”,并调整会议流程。
A1: 行动
设计并试行新模板和会议规程,进行了两次迭代。
试点开始,收集初始数据。
L2: 观察
事前识别率大幅提升至67%,会议讨论更具体,但仍有事后问题且会议时间增加。
确认方法有效,但识别出接口同步、模板易用性、会议效率三个新优化点。
A2: 提问
分析剩余事后问题的类型及原因,收集模板使用反馈。
明确二次优化方向:强化变更同步、优化模板、控制会议节奏。
M2: 建模
设计优化方案:增加“接口合约”看板、模板增加风险评估、会议引入时间盒。
产出优化后的流程和工具设计。
D2 & A2: 讨论与行动
团队评审并同意优化方案,更新SOP,并计划内部分享经验。
改进措施标准化,形成可复用的团队实践。

通过这个完整的LAMDA循环,Proj-Embed团队不仅解决了一个具体的流程问题(问题拆分质量低),更重要的是,团队经历了一次深刻的集体学习过程。他们从被动执行者转变为主动的问题诊断者和流程设计者。这种思维和身份的转变,正是第一次浪潮推广中那些失败团队所缺失的,也是LAMDA循环带来的最宝贵价值。


第五章:成果量化与质性分析——QCD全面提升的证据链

5.1 定量数据的说服力:从指标看改进

经过系统性推广(包括初始定制化框架和后续的LAMDA深度改进),选取了12个具有代表性的项目(涵盖嵌入式软件、上位机应用、测试算法等不同类型),对比了它们实施改进前后的关键QCD指标。

表4:代表性软件开发项目QCD核心指标改进对比(实施前后)

项目编号
开发类型
规模 (人月)
事前问题识别率 里程碑延迟率 千行代码缺陷密度 开发成本偏差率
前 -> 后
前 -> 后
前 -> 后
前 -> 后
P01
嵌入式控制
50
25% -> 78%
22% -> 8%
1.2 -> 0.4
+15% -> +3%
P02
图形化应用
30
30% -> 70%
18% -> 10%
0.8 -> 0.3
+10% -> +1%
P03
通信协议栈
40
20% -> 65%
25% -> 12%
1.5 -> 0.6
+20% -> +5%
P04
数据处理引擎
35
35% -> 80%
15% -> 5%
0.7 -> 0.2
+8% -> -2%
P05
设备驱动
20
40% -> 85%
10% -> 3%
1.0 -> 0.3
+5% -> 0%
P06
自动化测试脚本
15
50% -> 90%
5% -> 1%
0.5 -> 0.1
+3% -> -1%
P07
算法优化库
25
28% -> 72%
20% -> 9%
1.1 -> 0.4
+12% -> +4%
P08
系统配置工具
18
45% -> 82%
12% -> 4%
0.9 -> 0.2
+7% -> +1%
P09
实时监控
45
22% -> 68%
28% -> 15%
1.4 -> 0.7
+18% -> +8%
P10
数据可视化
22
38% -> 75%
16% -> 7%
0.6 -> 0.2
+9% -> +2%
P11
安全认证模块
32
15% -> 60%
30% -> 18%
2.0 -> 0.9
+25% -> +10%
P12
报表生成
12
55% -> 88%
8% -> 2%
0.4 -> 0.1
+4% -> 0%
平均 27.5 34% -> 75% 17.5% -> 7.8% 1.01 -> 0.38 +11.3% -> +2.6%

数据解读与洞察:

  1. 事前问题识别率(提升约121%):这是最直接、最显著的改进。平均从34%提升至75%,意味着超过三分之二的技术风险在动手编码前就被识别和应对。这正是丰田“前馈控制”思想的体现,也是后续所有改进的基石。

  2. 里程碑延迟率(下降约55%):延迟率大幅下降,项目可预测性增强。值得注意的是,延迟率的改善幅度虽大,但并未归零。这表明,改进方法有效控制了“已知未知”风险,但对“未知未知”和极端外部依赖仍存在一定影响。P09和P11项目(实时监控、安全认证)延迟率仍较高,与其技术复杂度和外部标准变化频繁有关。

  3. 千行代码缺陷密度(下降约62%):质量指标大幅改善。缺陷预防优于缺陷检测,大量的设计缺陷在早期通过“问题拆分”和详细计划被消除,流入测试阶段的代码质量更高,减少了高成本的后期修复。

  4. 开发成本偏差率(下降约77%):成本控制能力显著提升。成本偏差主要来源于延期导致的人月增加和返工。随着延期和返工的减少,成本自然得到更好控制。个别项目(如P04、P06)甚至出现了负偏差(实际成本低于预算),这通常是因为效率提升后,部分缓冲时间未被消耗。

关键相关性发现:通过统计分析发现,“事前问题识别率”的提升与“里程碑延迟率”、“缺陷密度”的下降存在强正相关(相关系数均超过0.7)。这以数据形式验证了团队的核心假设:提高前端风险识别能力是疏通开发流程、提升QCD综合表现的关键杠杆点。

5.2 定性反馈的深度:从行为到文化的涟漪效应

除了冰冷的数字,从团队访谈、回顾会记录和日常观察中,我们捕捉到了更丰富、更深层次的改变:

1. 工程师话语体系的转变

  • 过去:“这个需求我做完了。”

  • 现在:“这个需求,我考虑了A、B两种实现方案,A方案更简单但扩展性差,B方案稍复杂但利于后续功能。我选择B,因为根据‘问题拆分’我们识别出下个版本很可能需要扩展同类功能。这是相关风险评估和验证结果。”

工程师的沟通从单纯的“状态汇报”转向包含“决策逻辑”、“权衡分析”和“风险考量”的专业对话。这不仅是信息的增加,更是专业身份的强化。

2. 团队协作模式的进化

  • 从“交接”到“交织”:传统模式像流水线,上游做完丢给下游。新模式下,不同职能在“问题拆分”和计划阶段就紧密交织,后端工程师可能提前指出前端设计的技术约束,测试工程师提前构思验收场景。工作边界变得模糊,但目标一致性更强。

  • 心理安全感的建立:LAMDA循环中结构化的讨论和“对事不对人”的氛围,鼓励成员大胆提出“愚蠢的问题”或“不受欢迎的风险”。一位工程师分享:“以前怕提出来问题显得自己没能力,现在不提出来,万一后面出事责任更大。而且大家是一起分析,压力小了。”

3. 管理者角色的重新定位

  • 从“监工”和“救火队长”转向“教练”和“系统设计师”。一位开发组长感慨:“以前我大部分时间在催进度、协调资源、处理突发事件。现在我花更多时间和团队一起研究如何改进我们的工作方法,如何让计划更靠谱。虽然偶尔还有紧急情况,但少多了。”

  • 评价标准从“是否按时完成任务”部分转向“是否有效识别和化解了风险”、“是否沉淀了可重用的知识”。

4. 改进文化的内生萌芽

  • 团队开始自发组织小型的“改进研讨会”,不是由质量部门推动,而是为了解决自己遇到的具体烦恼。例如,一个团队觉得代码评审效率低,自行运用LAMDA循环分析,引入了“基于清单的轻量评审法”。

  • “这是我们自己试出来有效的方法”带来的自豪感和拥有感,远高于“上面要求我们执行的方法”。

这些质性变化表明,改进已经从流程层面渗透到行为层面,并开始影响文化层面。丰田系统所倡导的“尊重人性”、“持续改善”不再只是墙上的标语,而是逐渐体现在日常的细微工作习惯中。

5.3 经济效益的初步估算

尽管精确计算改进带来的经济效益较为复杂,但我们可以做一个保守的估算:

假设公司年度软件研发总投入为X人年。

  • 成本节约:开发成本偏差率从+11.3%降至+2.6%,直接节约约 0.087X 的成本超支。

  • 质量成本节约:缺陷密度下降62%,假设缺陷修复平均成本为C,年度总缺陷数为N,则质量成本节约约为 0.62 * N * C

  • 机会收益:开发周期平均缩短(延迟率下降可部分折算),产品更快上市带来的市场先机收益和现金流改善,此部分难以量化但价值巨大。

  • 无形收益:团队士气提升、知识资产积累、客户满意度提高带来的品牌价值,更是长期竞争力的基础。

综合来看,尽管引入和改进该方法需要投入(咨询、培训、团队改进时间),但其投资回报率(ROI)是显著为正的,且越到后期,随着组织能力的固化,边际成本越低,收益越持续。


第六章:讨论——丰田系统与软件开发的融合之道

6.1 成功关键要素解码

上述实践之所以能取得显著成效,并非简单照搬丰田方法,而是完成了一次精密的“翻译-适配-深化”过程。以下几个要素至关重要:

1. 原则性坚守与灵活性适配的平衡

  • 坚守的核心原则:“消除流程中的等待浪费”、“前馈式风险管理”、“基于事实的决策”、“尊重和培养专家”。这些是丰田系统的“神”。

  • 灵活适配的实践:将“安灯”转化为“看板阻塞项可视化”;将“实物原型”转化为“快速仿真与POC”;将“生产节拍”转化为“开发迭代节奏”。这些是结合软件特点的“形”。

  • 团队避免了两个极端:一是教条主义,硬把汽车行业的术语和做法套在软件上;二是机会主义,只借用几个时髦词汇而放弃其严谨的底层逻辑。

2. 从“流程改革”到“思维改革”的认知升维

  • 第一波推广解决了“做什么”(流程步骤)的问题,但未能解决“为什么这么做”和“如何做好”的问题。

  • LAMDA循环的引入,本质上是提供了一个思维训练框架。它通过强制性的观察、提问、建模、讨论环节,将隐性的思维过程显性化、结构化,让团队成员在实践中学习“像丰田工程师一样思考”。

  • 改进的焦点从“优化流程文档”转向“优化团队的集体认知和决策质量”。

3. 数据驱动与人文关怀的双螺旋

  • 数据驱动:始终以“事前识别率”、“延迟率”、“缺陷密度”等客观数据为起点和标尺,避免改进陷入主观争论。LAMDA循环始于观察(数据),终于验证(数据)。

  • 人文关怀:充分认识到改变人的行为和习惯的难度。通过创造心理安全的讨论环境、认可团队的小胜利、将改进成果与个人职业成长关联(如培养内部改进引导师),激发内驱力。

  • 两者的结合,使得改进既有“硬”的准绳,又有“软”的韧性。

4. 系统视角与渐进式推进的节奏感

  • 认识到开发系统是一个复杂系统,牵一发而动全身。没有试图一次性改变所有方面,而是选取了“问题拆分”这个高杠杆点进行深度突破。

  • 采用试点-总结-推广的渐进模式,尊重组织的吸收能力。用成功试点的事实(而非领导的权威)去说服其他观望团队。

6.2 LAMDA循环的独特价值再审视

在本次实践中,LAMDA循环被证明是打通“最后一公里”的关键工具。其价值超越了一般的过程改进方法:

1. 它是“知行合一”的加速器

  • 很多改进方法告诉团队“应该知道什么”(知识),但团队在“如何做到”(行动)上遇到困难。LAMDA通过其严格的阶段步骤,将“知”与“行”无缝衔接。例如,“建模(Model)”阶段就是强迫团队将“知道的问题”转化为“可视化的解决方案”。

  • 它缩短了从“理解概念”到“产生实效”的周期。

2. 它是集体智慧的编织机

  • 软件开发是高度协作的智力活动,单点智慧不足以保证成功。LAMDA循环中的“讨论(Discuss)”环节,特别是基于可视化模型的讨论,能有效整合不同角色(开发、测试、产品、运维)的视角,形成优于任何个体智慧的集体方案。

  • 它把会议从“信息同步会”升级为“共创工作坊”。

3. 它是应对复杂性的适应性框架

  • 软件项目充满不确定性,没有放之四海而皆准的改进方案。LAMDA循环不提供标准答案,而是提供一个应对不确定性的元流程。无论遇到什么问题,团队都可以启动一个LAMDA循环去探索和应对,这赋予了组织强大的自适应能力。

  • 它将团队从“执行预定改进方案的机器”转变为“自主诊断和解决问题的有机体”。

6.3 对传统软件工程实践的丰富与挑战

丰田开发系统的引入,对既有的软件工程实践产生了深刻的丰富,也带来了一些有益的挑战:

对敏捷/Scrum的丰富

  • 更强调前端深度:Scrum的Sprint计划会主要关注“做什么”(Product Backlog),丰田方式则通过“问题拆分”强烈要求在计划阶段就深入思考“怎么做”和“有什么风险”。

  • 更关注流程稳定性:丰田的“平准化”思想补充了敏捷中有时被忽略的可持续节奏管理,避免团队在“冲刺”与“疲惫”间剧烈振荡。

  • 更系统的知识管理:丰田对“知识重用”的重视,促使团队更结构化地沉淀技术决策、设计模式和失败教训,超越了敏捷中简单的“回顾会”输出。

对CMMI/过程成熟度模型的挑战

  • 从“过程符合度”到“价值流动效率”:传统过程改进常关注是否遵循了规定的流程步骤。丰田方式则更关心流程是否促进了价值的顺畅、快速、高质量流动。它提醒我们,完美的流程文档不等于卓越的开发绩效。

  • 拥抱必要的“模糊性”:集合式开发中并行探索多条路径、适当延迟决策的做法,与CMMI高阶中追求的“完全定义过程”存在一定张力。它表明,对于创新性工作,过度的前期确定化反而有害。

对DevOps文化的共鸣与深化

  • 共同的“流动”追求:DevOps追求从开发到运维的快速、平滑价值流,与丰田“开发流程建立”的目标高度一致。丰田的系统性工具(如价值流图)可以助力DevOps中的价值流映射(Value Stream Mapping)。

  • “专家团队”与“你建你运”:丰田的专家团队理念与DevOps中“你构建,你运行”所倡导的端到端责任和深度职能 expertise 不谋而合。

  • 前馈思维的应用:可将丰田的“问题拆分”应用于运维领域,在部署新特性前,系统思考其对监控、容量、安全的影响并提前准备。

6.4 实践中的陷阱与应对建议

基于上述经验,其他组织在尝试类似融合时,应警惕以下陷阱:

陷阱一:领导层的“速成”期望

  • 表现:期望引入一套新方法后,下个季度就能看到立竿见影的财务回报。

  • 风险:导致实施者只做表面文章,追求短期指标美化,损害长期文化改变。

  • 建议:设定合理的预期,将改进视为一场“马拉松”而非“冲刺”。关注领先指标(如问题识别率、团队反馈)和过程指标,而不仅是滞后指标(如利润率)。

陷阱二:质量/流程部门的“孤军奋战”

  • 表现:改进活动由质量部门或专门的“流程改进组”主导,业务部门和开发团队被动参与。

  • 风险:改进方案脱离实际业务痛点,被视为“额外负担”,遭到软抵制。

  • 建议:必须让一线技术负责人(开发经理、架构师、资深工程师)成为改进的“共同所有者”和主力军。质量部门扮演教练、引导者和数据支持者角色。

陷阱三:工具化崇拜

  • 表现:过度投资于购买或开发复杂的项目管理、协作软件,认为工具能自动带来改进。

  • 风险:工具变得复杂难用,团队时间花在伺候工具上,而非思考真正的工作问题。工具掩盖了流程的本质缺陷。

  • 建议:坚持“先有思路,后有工具”。从最简单的白板、便签、电子表格开始验证思路。只有当实践成熟稳定后,才考虑用工具提高效率。工具应该支持流程,而非定义流程。

陷阱四:忽略中层管理者的转型

  • 表现:培训重点放在高层战略宣导和一线工程师的技能培训,忽略了开发组长、项目经理等中层管理者的角色转变。

  • 风险:中层管理者用旧思维管理新流程,成为变革的“搅拌层”,扼杀一线活力。

  • 建议:专门设计中层管理者的转型项目,帮助他们从“任务分配者+进度监督者”转变为“系统设计者+团队教练+障碍清除者”。


第七章:结论与未来展望

7.1 核心结论:一次成功的深度融合实践

本研究通过长达数年的实践,系统性地探索并验证了将丰田产品开发系统深度应用于软件开发领域的可行性与有效性。主要结论如下:

  1. 丰田开发系统的核心哲学对软件开发具有普适价值:其“消除浪费”、“前馈控制”、“尊重专家”、“持续改善”的理念,直击软件开发中延期、返工、质量低下等顽疾的根本,不因载体从物理零件变为数字代码而失效。

  2. 成功的关键在于“深度适配”而非“表面模仿”:必须将丰田的原则“翻译”成软件工程的语境和实践,并找到合适的切入点(如“问题拆分”)。三原则及后续的LAMDA循环,构成了一个有效的适配框架。

  3. 思维转变是流程落地的前提与成果:最大的挑战和最大的收获都在于人。LAMDA循环作为一种强大的引导工具,能够有效促进团队从被动执行到主动思考、从孤立工作到协同共创的思维转变。这种转变是改进得以持续的内生动力。

  4. QCD的全面提升是可实现的目标:通过聚焦于提升前端风险识别能力(问题拆分质量),可以产生连锁反应,显著改善开发进度(D)的可预测性、最终产品(Q)的可靠性,并有效控制开发成本(C)。数据证明了这种改善的显著性和可重复性。

  5. “开发流程建立”与“专家团队”活动相辅相成:本研究先后实践了丰田四大基石中的这两项,并深刻体会到它们之间的乘数效应。流畅的流程为专家团队高效协作提供了平台,而专家团队的深度思考和持续改进又不断优化着流程。两者一体化推进,效果远优于单独实施。

7.2 理论贡献与实践意义

对理论研究的贡献

  • 提供了制造业精益方法论在知识工作领域(特别是软件工程)迁移的详细实证案例,丰富了跨领域知识转移的研究。

  • 深化了对LAMDA循环在组织学习与过程改进中作用机制的理解,展示了其作为PDCA在创新语境下补充框架的实操价值。

  • 提出了一个“原则适配-流程定制-思维催化(LAMDA)”的三阶段融合实施模型,为其他组织尝试类似跨界改进提供了可参考的路线图。

对行业实践的意义

  • 为众多面临软件开发QCD挑战的制造型企业、硬件公司或复杂系统集成商,提供了一个经过验证的、系统的改进路径。

  • 为软件行业提供了来自传统制造业的、经过时间考验的系统性思维和严谨的工作方法,可作为对当前敏捷、DevOps等思潮的有益补充和平衡。

  • 展示了质量保证部门如何从“合规警察”转型为“价值赋能者”和“改进催化师”的新角色模式。

7.3 未来展望:通向全面丰田式软件开发的旅程

基于当前的成功,团队规划了未来的发展方向:

  1. 向另外两大基石的拓展

    • 集合式开发(Set-Based Development)的探索:计划在大型、不确定性高的创新软件项目中,正式引入并行方案探索和延迟决策机制。例如,在下一代测试平台架构选型中,同时组建小团队评估微服务架构和强化单体架构的可行性。

    • 知识重用与改进的系统化:建设更智能的企业级“软件开发知识库”,不仅存储文档,更能通过标签化、关联分析,在工程师进行“问题拆分”或设计时主动推送相关历史案例、设计模式和组件。

  2. LAMDA循环的制度化与规模化

    • 培养一批内部的“LAMDA引导师”,将LAMDA循环从“特殊改进项目”的方法,变为团队解决日常难题的“标准工作方式”。

    • 探索将LAMDA循环与敏捷的Sprint回顾会、Scrum的Sprint规划会更深度地融合。

  3. 度量体系的持续演进

    • 开发更先进的“开发流程健康度”指标,不仅能反映结果,更能预测趋势。例如,通过分析“问题拆分”会议中讨论话题的演变模式,预测项目潜在的技术债务积累速度。

    • 将客户价值交付速度、员工技术成长速度等更长期的指标纳入评估体系。

  4. 生态系统的构建

    • 将改进实践向供应链上的关键软件合作伙伴延伸,通过共同的流程语言和协作机制,提升整个价值链的协同效率。

    • 积极参与行业交流,分享实践与教训,与学术界和其他企业共同推动软件开发方法论的发展。

7.4 结语:在变与不变中创造卓越

丰田生产系统及其开发哲学的精髓,在于它处理了一个永恒的难题:如何在充满变化和不确定性的环境中,持续地、高效地创造确定性的价值。这一难题,在软件成为世界核心驱动力的今天,变得更加尖锐和普遍。

本文的实践表明,答案不在于追逐最新的技术流行语或购买最贵的开发工具,而在于回归一些基本但强大的原则:关注价值流动而非局部效率、将问题暴露和解决尽可能前置、投资于人的能力与协作、将经验转化为组织记忆。这些原则是不变的基石。

而LAMDA循环这样的实践,则提供了在软件这一快速变化领域应用这些原则的适应性“船桨”。它不变的是“观察-学习-行动”的核心逻辑,变化的是每一次循环所面对的具体挑战和产出的具体创新。

在VUCA(易变性、不确定性、复杂性、模糊性)时代,软件开发的竞赛不仅是技术栈的竞赛,更是开发系统智慧和团队学习能力的竞赛。丰田开发系统与软件工程的这次深度握手,为我们照亮了一条通往更高韧性、更高绩效的道路——一条既尊重软件创造规律,又汲取了制造业百年智慧沉淀的道路。这条路没有终点,只有持续的观察、提问、建模、讨论和行动,而这,或许正是应对这个不确定时代最确定的方式。
