一、施工总体部署
第一节施工概况
1.1招标范围
本次治理河道范围为高邮市三垛镇2024年度生态河道建设项目。
治理范围:
1)河道疏浚。
2)岸坡整治。
3)配套绿化栽植。
4)桥梁出新工程
1.2现状河道存在问题
现状河部分河段河床高低不平(图1-1),砂石坑塘遍布,岸坡垃圾堆集(图1-2),严重影响到河道行洪安全。河道岸坡坍塌失稳(图1-3),威胁到村庄、道路的安全。河道两岸部分河段植被缺失,黄土裸露,水土流失严重。


(2)沿线污水直接排入河道,周边水环境差,影响周边居民生活质量,现状该河段沿线污水直接排入河道(图1–5),周边水环境差,严重影响周围自然环境和居民身体健康。

(3)河道两岸均无贯通的巡河路,遇险情,管理人员无法快速到达现场,造成管理、抢险的不便。
现状河道上开口两侧主要为民房、田地,场地狭小地面高低不平,人、车均无法通行,如汛期遇险情,管理人员无法快速到达现场。

1.3工程建设的必要性
(1)河道清淤整治工程是提高河道防洪排水标准,保障两岸村民生命财产安全的需要。
现状如不及时疏挖河道,增大过流断面,加高岸墙,流域内一旦发生较大降雨,将会行洪不畅,沿途大面积村庄、农田将面临洪水漫溢的风险,造成洪涝灾害。
为杜绝此类似事件,避免灾害的发生,对河道进行垃圾渣土清运,疏挖平整,清除行洪障碍物,加固河岸岸堤,提高河道排涝能力,确保居民生命财产安全是非常紧迫和必要的。
1.4施工交通及场地条件
本次治理河段有包1、冯家河河道疏浚、岸坡整治、绿化配套5.19公里;包2、徐邵河、一号河河道疏浚、岸坡整治、绿化配套4.28公里;包3、北港河河道疏浚、岸坡整治、绿化配套8.8公里;包4、潘岔3组河河道疏浚、岸坡整治、绿化配套2.9公里,其它段现状无路通行,河两岸建筑物较多,在起点附近、左岸较为开阔,可用于布设施工临时设施。(每包的成交供应商不得重复,只做其中一个)
1.5水文、气象条件
工程所在区域多年平均气温为11.5℃,地区多年平均降雨量约为618mm,降雨多集中在汛期6~8月。河非汛期有地表水,主要为沿沟两侧排放的生活污水,据现场调查,流量不大于0.2m3/s,平均水深不足0.5m。
1.6地形、地质条件
工程区在埋深30m范围内,地层主要为第四系冲洪积物(al+plQ4),地层分布比较稳定,除表层分别填土外,主要以粉土、粘性土和砂组成,局部地段以互层形式存在。渠底板3~5m以上,基本为上土,下砂双层结构,两岸表层填土较厚,岩性以粘性土和粉土为主,局部岸坡地表有少量生活垃圾和建筑垃圾。厚度1~5m,局部大于5m,性质较差。
在勘探深度范围内,工程区地下水埋藏类型为第四系孔隙潜水和承压水。潜水主要含水层为砂层及砂质粉土层,埋深约3.1~8.8m。承压水主要含水层为砂层,埋深约15~20m。
1.7施工用水、用电供应条件与修配加工条件
工程所在的三垛镇现有较完善的供水、供电设施,具备有较好的加工与机械修配条件,可满足本工程施工需要。
1.8天然建筑材料
本工程所需要的天然建筑材料包括土料、砂砾料和块石料等:土料利用开挖料,混凝土骨料、块石料等按市场购买考虑。
1.9施工导流
(1)导流标准
本工程安排在非汛期施工,考虑到本工程施工期较短,工程规模较小,导流标准采用非汛期常流量0.2m3/s进行设计。
(2)导流方式
河道拟布置横向围堰挡水,上游来水通过导流管过流。
(3)导流建筑物设计与施工
横向围堰高度1.5m,采用编织袋填土围堰,上游围堰作为两岸道路通行,围堰下埋设导流涵管过流。导流管采用1-DN255mmHDPE双壁波纹管。迎水面采用土工膜防渗处理。
围堰填筑所需土料利用开挖料,人工装车运输、装袋堆筑并铺设土工膜。围堰拆除采用1m3挖掘机挖装,10t自卸汽车运输弃渣,平均运距20km。
1.10河坡绿化
第二节施工交通及施工总布置
2.1施工交通及施工总布置
2.1.1施工交通运输
本工程可利用进行场外运输。河道考虑永临结合,前期结合永久巡河路路基修建场内道路,在两侧各布置一条施工临时道路,长约11.0km,路面宽度为5m,土路面。
2.1.2施工附属设施
本工程主要清除杂草、树根、废弃建筑物等。
施工用水按结合当地用水考虑,考虑从附近村庄取水,洒水车拉至现场使用;施工用电主要为桥闸等处用电,采用柴油发电机供电。
2.1.3施工总布置
(1)施工分区布置
工程施工期间拟设施工生产、生活区2处。每处设施工生产用房40m2、生活用房20m2,占地面积为100m2。
(2)土石方平衡
本工程土方开挖全部弃到渣土消纳场,平均运距20km。
(3)施工占地
施工临时占地包括:河道施工占地、施工生产生活区、截污管线施工占地等。
河道施工占地在施工河路范围外再布置3.5m,以作为施工临时道路用地。
2.1.2施工平面布置
一、施工总体布置
本工程范围内项目内容较多,绿地分布大,距离长,工期紧。所以在施工总体布置上分为几个施工区:种植工程施工区、配套工程施工区,并组成相对应的施工队,其中种植施工队分为大树移植施工班和苗木种植施工班。水利施工队为河道疏浚和岸坡整治。各个施工区、队、班及各工种在施工中相互配合,紧密合作,在项目部的统一协调下流水作业,种植、河道疏浚、配套工程相互交替进行。
二、场地总平面布置

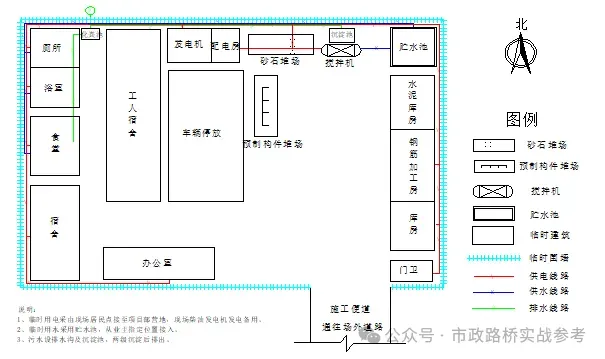

科学合理地安排施工现场,协调各专业管理和各项施工活动,控制污染,创造文明安全的施工环境和人流、物流、资金流、信息流畅通的施工秩序所进行的一系列管理工作。(施工平面图布置见附件)总平面布置是否合理,直接关系到施工进度的快慢,安全文明施工的要求和体现我公司管理水平的高低,施工平面布置应考虑以下因素:
1.确保场内道路畅通,满足施工对材料堆放场地的要求,尽量减少二次搬运和场内运输。
2.满足安全、文明施工对场地的要求,生活区和生产区要有明显的隔离。
3.符合施工现场防火要求和环境卫生的要求。
4.符合施工现场安全用电规范要求。
5.场地布置中,要避免工种相互干扰,还要满足甲方的有关要求。
(一)、临时道路:
根据施工场地布置的要求,结合总平面布置,利用场地内待建道路先做路基垫层后作为施工通道,一方面可避免重复挖填路基所造成的人力财力浪费.另一方面也可以趁施工运输碾压路基,防止道路沉降。在路侧设排水沟,出口处设洗车平台,并设沉淀池,废水经沉淀后排入指定管道。
(二)、临时设施
场地布置以保持现场总体环境,重点保护管线及周围环境、场内施工方便为原则。和城市建设管理的有关法规,科学合理地安排施工现场,协调各专业管理和各项施工活动,控制污染,创造文明安全的施工环境和人流、物流、资金流、信息流畅通的施工秩序所进行的一系列管理工作。(施工平面图布置见附件)总平面布置是否合理,直接关系到施工进度的快慢,安全文明施工的要求和体现我公司管理水平的高低,施工平面布置应考虑以下因素:
1.确保场内道路畅通,满足施工对材料堆放场地的要求,尽量减少二次搬运和场内运输。
2.满足安全、文明施工对场地的要求,生活区和生产区要有明显的隔离。
3.符合施工现场防火要求和环境卫生的要求。
4.符合施工现场安全用电规范要求。
5.场地布置中,要避免工种相互干扰,还要满足甲方的有关要求。
(三)、施工用电:
1.工地需装配总配电箱一台,下设分配电箱、开关箱。
2.配电线路布设:根据现场实际情况,为确保安全生产,配电线路采用电缆。室外部分埋地敷设,临时设施内穿在护套管内,不得外露。室内照明线路采用BV电线穿PVC护套管,临时照明线路采用三芯橡胶电缆。
3.配电箱及开关箱:
3.1配电箱和开关箱由专业生产厂家生产,并有合格证明。
3.2现场施工用电实行三级配电,三级保护。配电箱放置在干燥通风处,室外电箱设置挡雨装置。固定式配电箱底边距地面1.3M。移动式配电箱、开关箱装在紧固支架上。分配电箱设置在荷载较为集中区域。开关箱与其控制的用电设备的水平距离不大于3m,配电箱和开关箱周围应有二人可同时工作的空间,不得堆放其它物品。动力配电箱与照明配电箱分别设置。所有配电箱均标明编号。名称,用途,并作分路标记。
3.3总配电箱:总配电箱设总隔离开关和分路隔离开关,总熔断器和分路熔断器,并装设漏电保护器。总开关电器的额定值与分路开关相适应。
3.4分配电箱:分配电箱安装总隔离开关和分路隔离开关以及总熔断器和分路熔断器。分路隔离开关的数量应由该分配电箱控制用电设备的数量来决定。分配电箱和各分路应安装漏电保护器,其开关的额定值应与相应开关箱额定值相适应。
3.5开关箱:每台用电设备应有开关箱就近设置。做到一机一闸一保,并设有过载保护装置,禁止用同一个开关直接控制二台或二台以上设备。开关箱中必须装设漏电保护器,其开关的额定值与用电设备相适应。照明用开关箱单独设置,也实行一闸一保。
4.用电机械设备和手电动工具:施工现场所使用用电机械设备和手动电动工具,均应符合国家标准、专业标准和安全技术规程,且要有产品合格证和使用说明。用电机械设备安装由专业电工负责安装。非专业人员不得安装和拆除
5.照明:现场施工用照明装设单独的照明开关箱。在河道疏浚施工阶段,大面积照明采用镝灯,局部照明采用1Kw碘钨灯照明,桥梁出新碘钨灯照明。办公、生活区采用220V电压照明。
(四)、施工用水:
1.生活用水:利用建设方提供的水源接分表送到现场各生活区。
2.施工用水:施工现场利用建设方提供的水源以分管接至各施工点。
3.消防用水:消防用水接自现场消防备用蓄水池,由临时输水管道经加压后送至各施工区,同时在施工单体中配备消防器材,由现场后勤负责人管理及使用。
4.为保持施工现场的文明整洁,在施工现场周围需设置排水沟和沉淀池,确保雨季及施工场地的积水能通过排水沟经沉淀后迅速排入下水道和附近自然水系内。
(五)、半成品材料加工机械:
1.混凝土搅拌机、砂浆搅拌机:由于本工程施工区域较大,地形变化多,现场可供施工机械布置用地紧张;现场的搅拌场和材料堆场的具体位置根据施工安排和施工实际情况灵活安排。
2.木作、钢筋加工机械:因施工场地主要集中在河道附近,为方便施工,现场临设考虑安排河道东侧与木作、钢筋加工机械布置在临设加工棚也实行一闸一保。详见《施工现场平面布置图》。
3.用电机械设备和手电动工具:施工现场所使用用电机械设备和手动电动工具,均应符合国家标准、专业标准和安全技术规程,且要有产品合格证和使用说明。用电机械设备安装由专业电工负责安装。非专业人员不得安装和拆除。
(六)、施工场地布置
场地内划定施工场地,在划定的施工场地中实施硬地法施工,施工场地以园林构筑物周边外2.5米所围范围及每座园林构筑物旁的材料堆场、集中材料堆场等组成。施工场地与材料堆场之间用围栏分隔开来,施工活动限于在施工场地内进行。不同材料、清淤设备和绿化的材料都按指定场地堆放,堆放必须整齐,按《原材料、半成品的搬连。贮存程序》要求进行标识,并且做好贮存记录,要求准确、完整,账、卡、物相符。现场的材料堆场场地虽然不大,但要规划好场地,根据不同的施工阶段周转使用。材料整齐归类放置,不用的材料及时退场。


(七)、施工用电
7.1现场供电条件
本工程发包人不提供接线点,但施工区域附近已有国家电网覆盖,且附近有居民、垃圾处理站等多个机构,需协调进行接电。
7.2主要施工用电负荷
本工程主要施工用电项目为基坑抽排水、混凝土浇筑振捣、钢筋焊接、模板加工、机械修理、施工照明、环保作业以及生活用电等,具体负荷见表。

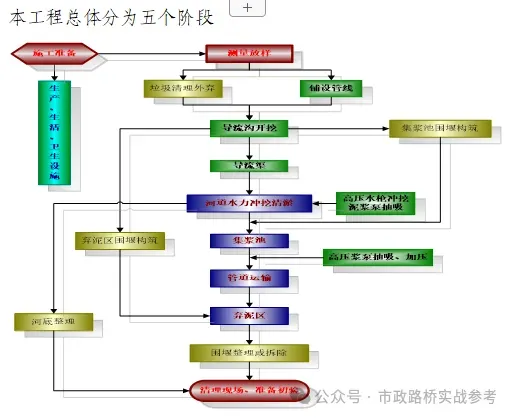

(1)施工准备阶段(2024年5月)
该阶段的施工任务主要有:①组织人员和设备进场;②进行临建设施的施工(水、电、路的布置),施工生活、生产设施的建设;③物资材料等供应商的确定;
(2)围堰填筑阶段(2024年5月~6月)
在5月份进行围堰填筑,该阶段的施工任务主要有:①进行边坡松散覆盖层的开挖;②进行河道清理施工;③前两项开挖的砂卵石用于围堰的填筑。
(4)圩堤坡面整治、水土保持林(绿化)工程(2024年6月至2021年7月)
该阶段的施工任务主要有:①清除杂草、树根、废弃建筑物等;②按原堤标准修
复整理,填凹补缺。③绿化栽植、桥梁出新同步进行。
(5)工程收尾(2024年7月)
完成临建设施(生产生活设施、围堰等)的拆除,复土还耕、竣工验收、资料整理等工程的扫尾工作。
4.2.4工程目标
一、工程质量目标
作为施工企业来说,质量是企业的生命,针对本工程的规模、特点,我公司将认真把握好这次机会,从抓施工现场管理入手,组织强有力的施工班子,从进场至竣工的整个施工过程中认真执行已通过论证的IS09002贯标《程序文件》和《质量保证手册》等一系列标准,严格按照施工图纸、国家建筑设计、施工验收规范和质量评定标准进行施工,对工程质量实行三级管理程序,集中公司的管理精英力量,确保工程达到合格等级。
第五节重难点分析与对策
5.1施工重点和难点分析
5.1.1施工重点
基坑深度大、安全风险高
基坑深度普遍超过10m,且地层透水性强,安全风险较大。

5.1.2施工干扰较多
本工程附近有村民聚居地,交通道路及桥梁多,且沿线多处市民休闲区,而本工区无法完全封闭,施工过程中容易造成市民围观,对施工中造成较大干扰。
5.1.3安全环保、文明施工要求高
本工程虽属于水利工程,但所处位置位于三垛镇,临近居民区,并需要使用工区附近的几条主要交通道路,施工过程中的安全防护、环保措施、文明施工等需参照市政施工的标准执行。
5.1.4协调难度大
本工程位于乡镇河道内,各个关于安全环保管理部门的共同管辖范围,施工协调难度较大。

5.2施工难点
5.2.1施工区域不连续
本工程分为:共计4个分段。施工工区不连续、跨度大,施工统筹协调及管理难度较大,尤其在施工资源调配和安全管控方面难度较大。
5.2.2水下工程部分有效施工期短
本工程有效施工期为5月至7月,水下工程部分有效施工期为5月至7月。6月以后,将进入汛期,根据我公司查询的流量记录对水下工程项目(基础混凝土、格宾石笼、砂卵石回填、河道疏浚等项目)将造成较大影响。
5.3针对重难点的对策
5.3.1针对施工重点的对策
5.3.1.1制定科学合理的施工方案,确保基坑安全
(1)制定科学合理的施工方案
制定科学合理的施工方案,正确处理好开挖与排水之间的工序衔接关系,做好基坑开挖施工期内的安全防护,应用成熟技术和工艺,选择经验丰富的管理和作业人员组织施工,确保基坑的施工进度和质量。
(2)组建专家组
组建专家组作为技术顾问,专家组定期或不定期到现场,指导、检查各阶段的施工,超前研究、解决技术难题,保证工程的顺利实施。
(3)加强安全监管
基坑边坡设置监测测点每天定时进行测量监测;详细观测记录渗水量进行比对;加强安全检查和巡视工作力度,确保基坑万无一失。
5.3.1.2加强与当地社区沟通协调保证工程顺利实施
(1)合理利用自身优势做好协调工作
本工程位于三垛镇与我公司同一市区,便于配合开展与当地社区的沟通协调工作。协助地方政府做好宣传工作,减少工程施工对当地群众的干扰和影响。
(2)做好围挡防护措施
在主要交通道口采用围挡、安全门等措施做好封闭,防止外来人员进入施工区内。在无法封闭的部位采用安全警示带进行围护,并安排兼职安全员巡视值守,引导外来人员远离施工区域。
5.3.1.3注重安全环保及文明施工措施
(1)安全、环保、文明体系建设
严格按照我公司的三体系文件精神进行安全、环保、文明等体系的建设,并有效运行,以体系制定措施,以措施规范施工。
(2)加强废水污染防治
施工期生产废水和施工区生活污水经处理达标后按要求排放或回收利用。含油废水经隔油加气浮法处理,洗车废水经隔油沉淀法处理,综合加工厂废水经过滤法处理,生活污水经隔油池、化粪池及地埋式生活污水处理装置处理。
(3)加强废气污染防治
合理选择设备、优化施工方法,采取除尘和降尘措施,控制和削减施工粉尘、机械燃油废气、爆破粉尘、道路扬尘等。
(4)加强噪声污染防治
①选用优质低噪设备,加强施工设备维护和保养。
②合理安排施工时间,控制夜间施工,不影响周边居民的正常生活。
(5)加强固废污染防治
生活垃圾统一收集清运至垃圾中转站,再运至垃圾填埋场处理。
(6)人群健康保护
采取卫生清理、卫生检疫和健康检查、环境卫生及食品卫生的管理与监督、环境卫生管理等人群健康防护措施。
(7)环境监测
接受和配合相关部门的环境监测,并按要求提供工程相关资料,并及时反馈到工程建设中。
(8)制定对突发事故的处理措施
①制定切实可行的突发环境事件、水土流失事件应急预案。
②若发生环境污染事故、水土流失事件,立即启动应急预案采取有效的污染控制、水土流失防止措施,并及时通报业主、可能受到影响的地区和居民,按事故影响程度按程序向地方环境保护行政主管部门报告,接受调查处理。
5.3.1.4加强与相关部门的联系保证工程施工正常开展
积极配合监理、业主以及主管部门做好的各项协调工作,加强与交通、环保、水务等相关部门的沟通协调,合理组织施工生产作业,保证工程施工正常开展。
5.4针对施工难点的对策
5.4.1合理安排、科学统筹施工
(1)结合现场实际分段开展施工
深入研究设计文件,合理安排施工工序,根据工程的特性,将黄家渡段和上稀饭段分别开展施工。
(2)合理投入加强管理
根据施工强度分析,合理配置资源设施;增加管理人员投入,各段均单独配置管理和技术人员,加强管理力度,确保工程有序地、保质保量地按要求推进。
5.4.2加大枯水期施工强度
在枯水期内,加大施工资源投入,加大各项水下工程的施工强度,尽量赶在汛期来临前完成各项水下工程,在汛期再施工水上工程。
。。。。。
| 加入2026《市政路桥实战参考》会员 |
| 2025《市政路桥实战参考》会员资料 |
|
2026年《市政路桥实战参考》会员资料 01. 施工方案 持续更新中,点击题目阅读 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
2026年《市政路桥实战参考》会员资料 02. 施工组织设计(技术标) |
|
| 持续更新中,点击题目阅读 | |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
2026年《市政路桥实战参考》会员资料 03. 考证系列 |
|
| 持续更新中,点击题目阅读 | |
|
|
|
|
|
|
|
|
|
|
|
|
|
2026年《市政路桥实战参考》会员资料 04. 道路工程 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
2026年《市政路桥实战参考》会员资料 05. 桥梁工程 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
2026年《市政路桥实战参考》会员资料 06. 市政管网、综合管廊 |
|
| 持续更新中,点击题目阅读 | |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
2026年《市政路桥实战参考》会员资料 07. 污水厂、水厂类工程 |
|
| 持续更新中,点击题目阅读 | |
|
|
|
|
|
|
|
2026年《市政路桥实战参考》会员资料 08. 水利、高标准农田 |
|
| 持续更新中,点击题目阅读 | |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
2026年《市政路桥实战参考》会员资料 09. 风电、光伏新能源 |
|
| 持续更新中,点击题目阅读 | |
|
|
|
|
|
|
|
2026年《市政路桥实战参考》会员资料 10. 园林景观 |
|
| 持续更新中,点击题目阅读 | |
|
|
|
|
|
|
|
|
|
|
2026年《市政路桥实战参考》会员资料 11. 隧道工程 |
|
| 持续更新中,点击题目阅读 | |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
2026年《市政路桥实战参考》会员资料 12. 轨道交通、铁路 |
|
| 持续更新中,点击题目阅读 | |
|
|
|
|
|
|
|
|
|
|
2026年《市政路桥实战参考》会员资料 13. 路桥综合 |
|
| 持续更新中,点击题目阅读 | |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
2026年《市政路桥实战参考》会员资料 14. 资料、检测、测量、图纸 |
|
| 持续更新中,点击题目阅读 | |
|
|
|
|
|
|
|
|
|
|
2026年《市政路桥实战参考》会员资料 15. 路桥质量标准化及创优 |
|
| 持续更新中,点击题目阅读 | |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
2026年《市政路桥实战参考》会员资料 16. 路桥通病防治 |
|
| 持续更新中,点击题目阅读 | |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
2026年《市政路桥实战参考》会员资料 17. 路桥安全标准化及危大工程 |
|
| 持续更新中,点击题目阅读 | |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
2026年《市政路桥实战参考》会员资料 18. 管理 |
|
| 持续更新中,点击题目阅读 | |
|
|
|
|
|
|
|
|
|
|
2026年《市政路桥实战参考》会员资料 19. 商务 |
|
| 持续更新中,点击题目阅读 | |
|
|
|
|
|
|
|
2026年《市政路桥实战参考》会员资料 20.工法 qc 科技 |
|
| 持续更新中,点击题目阅读 | |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
260230. 2024年生态河道建设项目技术标word500页
资料下载方式
点下面关注微信公众号:
夜雨聆风
