树脂混凝土排水管集水井的安装说明,记得收藏哦
一、前期准备
技术准备:熟读施工图纸,明确集水井位置、尺寸、标高及与排水管连接方式,掌握排水系统坡度要求(≥0.5%),对施工人员进行技术交底,确保其熟悉相关施工规范。
材料与工具准备:采购配套树脂混凝土集水井,检查壁厚、强度等指标,确保接口有橡胶密封圈槽。准备水准仪、挖掘机、蛙式打夯机、密封胶枪等工具,以及混凝土、砂石、防水密封胶等辅助材料。
现场准备:清理安装区域障碍物,放线定位确定开挖位置与尺寸。开挖槽底排水明沟与临时集水井,配备潜水泵将地下水位降至槽底500mm以下,做好雨季防汛措施。
二、基槽开挖与处理

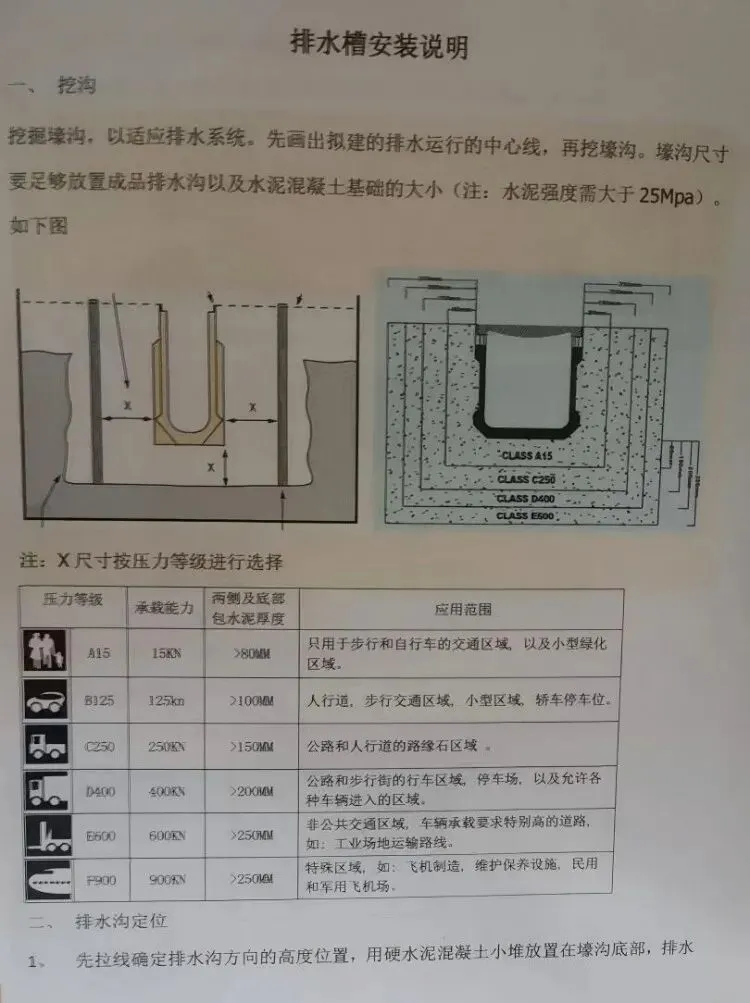

基槽开挖:按放线尺寸开挖,底部及两侧各预留100-200mm空间,采用机械为主、人工辅助的方式,避免超挖。根据土壤类型与开挖深度设置边坡坡度,随时测量深度与坡度确保符合要求。
槽底处理:开挖至设计标高后,清除浮土并夯实,压实度≥93%。遇软弱土层采用级配砂石换填,分层夯实后检测合格方可进行后续工序,同时制作引水斜坡指向排水出口。

三、集水井安装

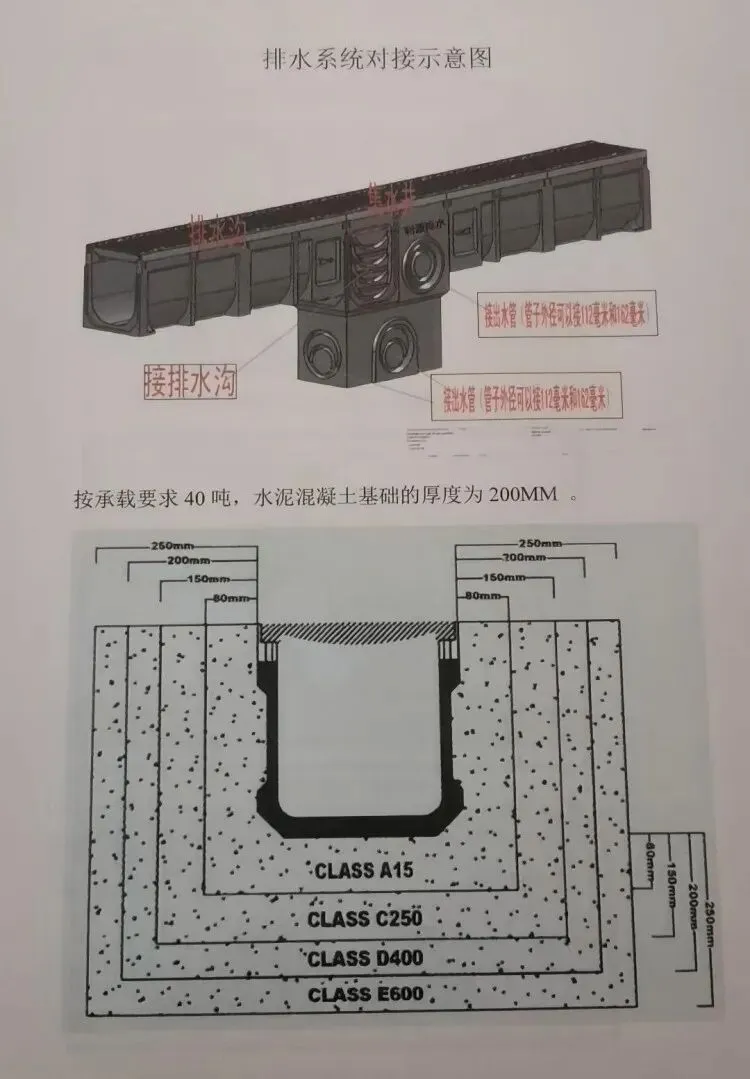

安装顺序:先铺设排水出口处集水井,再按逆水流方向铺设其他集水井与排水沟。
与市政排水系统连接集水井安装:确定接口位置,核对集水井及连接件规格,吊运至基槽调整好标高与水平度,用连接件与市政接口连通,加装盖板后浇筑侧边翼混凝土,防止集水井位移。
清污、检修集水井安装:从已铺设集水井处逆水流摆放,底部打垫层调整标高与水平度,确保与排水沟顺畅连接,两侧翼用混凝土拱腋加强,浇筑混凝土前安装盖板。
四、与排水管连接
连接前检查:检查集水井与排水管接口、橡胶密封圈,确保清洁无杂物,核对排水管坡度与标高。
连接施工:将排水管缓慢插入集水井接口,确保连接紧密,必要时用专用工具辅助,避免机械损伤。
缝隙处理:接口缝隙用混凝土填满压实,有防水要求的工程需额外用高强度防水胶密封。

五、防水处理
接口密封:严格防水工程需在接口卡缝处均匀涂抹结构胶,清理多余密封剂,涂抹前确保接口清洁干燥。
防水检查:通过注水试验检查渗漏情况,发现问题及时修补。
六、收尾验收
清理与盖板安装:清理施工现场及集水井内部杂物,安装并紧固盖板,确保平整稳固,路面集水井需与路面衔接平顺。
竣工验收:检查集水井位置、标高、尺寸、连接牢固性、防水效果等,合格后方可投入使用。
七、日常维护
定期检查:检查盖板固定情况,车辆密集区域缩短检查周期。
清理杂物:定期清理集水井内垃圾、泥沙,清洁污物蓝及市政接口。
防水与破损修补:检查密封胶状况,及时修补开裂、脱落处,发现集水井破损及时修复。
