2.2设计概况
1、本工程高层L4栋、洋房Y2栋、洋房Y5栋建筑内部分隔墙采用ALC轻质条板隔墙。
2、ALC条板全称蒸压轻质加气混凝土板,适用于钢结构、钢筋混凝土结构工业与民用建筑的非承重内、外填充墙、防火墙等。具有轻质、耐火、隔声、隔热等特性,本项目内墙采用100/200mm厚的ALC隔墙,槽口为T型板,采用竖装方式安装,内墙板实际长度一般比安装位置处的净尺寸短2~3公分,连接配件采用管卡节点,排版设计时,板材宽度以符合600mm的模数要求,尽量减少板材的切割,内、外墙补板宽度不小于200mm。

5.1.2 现场准备
(1)材料堆放与运输

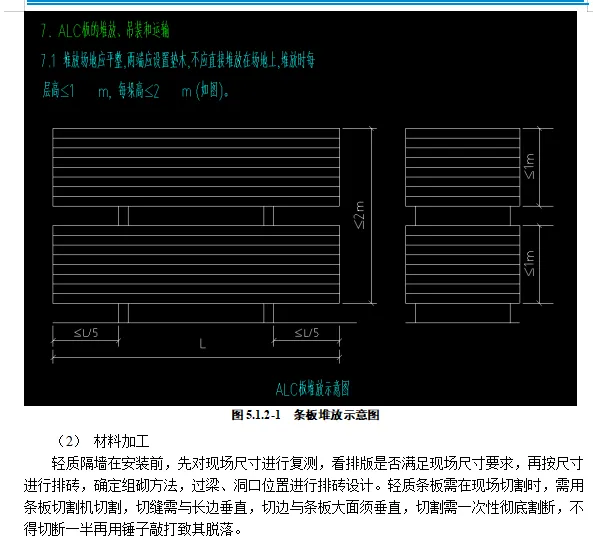

按现场平面布置图确定的材料堆放地点堆放条板,按进场日期进行标示。便于控制先进场先使用。
材料运输、装卸过程中严禁倾倒,进场后应按品种、规格分类堆放整齐,条板宜侧立堆放且不得超过两层,如下图;
板料在通过施工电梯运送至各楼层时每次运输不得超过六张板。
材料的检测按规范要求进行检测

第六章施工方法及工艺要求
6.1条板隔墙方案及技术参数
本工程采用的ACL条板厚度为100/200mm,宽度600mm,长度2410mm。
6.1.1 板材生产
生产厂家根据项目现场实际情况统计板材的规格和数量提前10天前完成生产备料,每块板均标有相对应的楼层及使用部位编号,并按板长L×板宽B×板厚H(200mm/100mm)(6块板叠放)尺寸捆扎包装好。板长根据现场施工需要确定,竖装板材在安装前复核墙体的净高度,横装板材需在安装前复核柱间净跨及墙体的净高度,根据建筑平面图确定板长。
6.1.2 板材运输
根据工地要料计划用汽车按时送到工地,装车时板材在高度方向最多装三层并捆扎牢固,板材运到工地现场后由监理组织对质量进行验收,对合格材料通过塔吊或汽车吊卸货并运至材料堆放场地,吊卸时采用专用尼龙吊带捆绑于板材两端600mm处,吊带规格为50mm*8m,每根吊带可承重2T。现场塔吊配合将板材从汽车上直接吊至各楼层施工电梯旁,用液压车、平板车运至各施工部位。

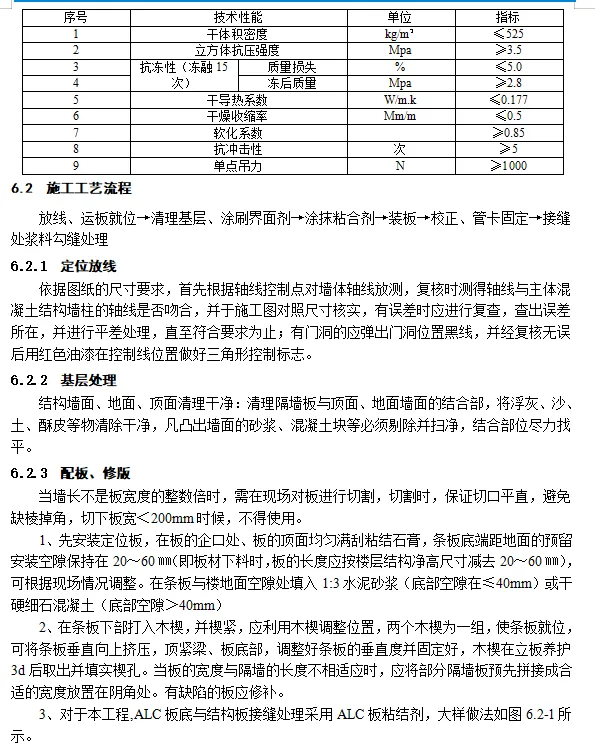

6.1.3 材料要求
本工程拟采用的ALC墙板应符合以下要求:




。。。。。。
内容过多,共35页,以下略
