夜雨聆风学习资料网

ARTICLE · 1010781

2026年一建市政真题命中分析,佳园命中 90 分!

2026年一建市政真题命中分析,佳园命中 90 分!

2026年一建市政真题命中分析

考试佳园核心资料100% 独家

2026 年一建市政考试正式结束。

这一场,佳园市政押题合计参考约 91 分 —— 选择题命中 16 道(参考约 19 分),案例命中 19 问(参考约 72 分)。

以下是四份押题资料(第一轮范围→90 选择 12 案例→考前补充→终极范围画书)的逐题命中标注,从考前 20 天到考前 2 天,每一道题、每一个考点,均可逐题核对、全程可查。

需要说明的是:参与统计的,都是佳园反复在群里强调的内容;没有着重强调的内容,不参与统计。

资料

选择题/参考分

案例小问/参考分

合计参考分

佳园市政第一轮范围

(考前20 天)

9道/11.5分

17问/约61分

约72.5分

佳园90 选择 12 案例

(考前10 天)

3道/3.5分

8问/约25分

约28.5分

佳园的考前补充

(考前2 天)

5道/4分

9问/约31分

约35分

佳园的终极范围画书

(考前6天)

5道/5分

5问/约16分

约21分

四份合并去重

16道/19分

19问/约72分

约91分

参与统计的,都是佳园反复在群里强调的内容,

没有着重强调的内容不参与统计,

以下是佳园qq小群强调记录

下面是 2026 年一建市政真题,命中明细

 下面是押题内容具体展示

单项选择题

【真题】

1.水泥混凝土路面用作次干路时,其设计使用年限为()。

A. 10

B. 15

C. 20

D. 30

【真题答案】C

【没押中】

【真题】

2.对暗沟、暗塘等软弱土进行浅层处理时,首先应进行的路基处理措施是()。

A. 碾压及夯实

B. 换填垫层

C. 加筋

D. 预压、排水固结

【真题答案】B

【命中资料】佳园市政第一轮范围表1.2-1(考点命中)

【命中资料】佳园的终极范围画书表1.2-1 标黄行(考点命中)

【真题】

3.关于钢筋施工技术的说法,错误的是()。

A. 钢筋在工地存放时间不宜超过6个月

B. 钢筋宜使用卷扬机调直

C. 钢筋骨架和钢筋网片的交叉点焊接宜采用电阻点焊

D. 钢筋与模板间设置的垫块宜采用专业化压制设备生产

【真题答案】B

【命中资料】佳园市政第一轮范围第41考点(考点命中)

【真题】

4.关于城镇道路施工测量技术要点的说法,正确的是()。

A. 道路平曲线范围内各类控制桩间距宜控制在15~20m

B. 卫星定位可实时获得测量点的空间三维坐标,定位精度可达毫米级

C. 道路平面位置应以道路边线为施工测量的控制基准

D. 填方段路基在距路床1.5m范围内应按设计纵、横坡线控制高程

【真题答案】D

【没押中】

【真题】

5.关于水泥混凝土路面填缝材料和接缝维修的说法,正确的是()。

A. 填缝料的更换周期应为4~5年

B. 填缝料脱落长度大于1/3缝长时应及时进行整条接缝更换

C. 接缝维修时应将缝壁清扫干净并洒水湿润后填缝

D. 接缝出现碎裂时,应先接缝处理,再扩缝补块

【真题答案】B

【没押中】

【真题】

6.下列内衬管材质中,不能用于管道原位固化法修复的是()。

A. 聚乙烯

B. 针状毛毡

C. 玻璃纤维

D. 树脂

【真题答案】A

【没押中】

【真题】

7.根据《建设工程施工现场消防安全技术规范》GB50720-2011,施工现场的消防安全管理应由()负责。

A. 建设单位

B. 设计单位

C. 监理单位

D. 施工单位

【真题答案】D

【命中资料】佳园的考前补充第7考点 施工现场消防安全管理(考点命中)

【真题】

8.下列工作职责中,不属于施工总承包单位项目总工程师主要职责的是()。

A. 组织编制施工组织设计、方案

B. 组织应急预案的编制、评审及演练

C. 组织编制项目竣工文件

D. 推广工程项目“四新技术”应用

【真题答案】B

【没押中】

【真题】

9.施工总承包合同文件一般包括:①通用条款;②专用条款;③中标通知书;④投标函;⑤技术标准和要求等。以上合同文件的优先顺序是()。

A. ①②⑤④③

B. ③④②①⑤

C. ④⑤①②③

D. ④③①②⑤

【真题答案】B

【命中资料】佳园的考前补充 15.2.2 合同管理(考点命中)

【真题】

10.某双代号网络施工进度计划如下图所示,工期单位为天,其中工作F因不可抗力因素延误3天,则总工期增加()天。

A. 0

B. 1

C. 2

D. 4

【真题答案】B

【没押中】

【真题】

11.土压平衡盾构掘进过程中,监测数据表明刀盘前方土质隆起,应采取的措施是()。

A. 增大掘进速度

B. 增大土仓压力

C. 螺旋出土器转速增加

D. 增大注浆量

【真题答案】C

【没押中】

【真题】

12.浅埋暗挖隧道二次衬砌的施作时间是()。

A. 初期支护基本稳定并防水验收合格

B. 初期支护沉降稳定

C. 支护强度满足要求

D. 地面层沉降稳定

【真题答案】A

【命中资料】佳园的终极范围画书 3.1.2 二次衬砌施工条件 标黄考点(考点命中)

【真题】

13.关于热力管线固定支架安装要求的说法,正确的是()。

A. 固定支架多设置在补偿器和附件旁

B. 固定支架不承受管道因温度、压力的影响产生的轴向伸缩推力和变形应力

C. 固定支架应与固定卡板结构焊接牢固

D. 固定支架应与管道焊接牢固

【真题答案】A

【命中资料】佳园市政第一轮范围供热管道支架安装考点(考点命中)

【真题】

14.关于垃圾池施工要求正确的是()。

A. 垃圾池建筑火灾危险分类为乙类

B. 垃圾池储仓池地面以下回填土压实系数最小为0.95

C. 垃圾池储仓池地面以上结构宜设置后浇带

D. 垃圾池储仓应设置伸缩缝

【真题答案】C

【没押中】

【真题】

15.关于聚乙烯燃气管道警示装置敷设的做法错误的是()。

A. 示踪线应敷设在管道正上方

B. 警示带宜敷设在管顶上方300~500mm处

C. 公称外径大于或等于400mm的管道,可在管道正上方敷设一条警示带

D. 保护板不得敷设在路面结构层

【真题答案】C

【命中资料】佳园市政第一轮范围第32考点(考点命中)

【真题】

16.同一孔跨(一跨)里面几片梁板,预制龄期差不宜超过()d。

A. 10

B. 12

C. 14

D. 16

【真题答案】A

【没押中】

【真题】

17.关于给排水构筑物施工技术要点的说法,错误的是( )。

A. 模板及其支架应满足浇筑混凝土时的承载能力,刚度和稳定性要求

B. 管件穿越有防水要求的结构时应设置套管,套管直径至少比管道直径大50mm

C. 两端能拆卸的螺栓中部应加焊止水环,止水环宜采用圆形

D. 池壁模板可先安装一侧,绑完钢筋后分层安装另一侧

【真题答案】C

【命中资料】佳园的终极范围画书 4.2.1 对拉螺栓 标黄考点(考点命中)

【真题】

18.关于桥梁沉入桩基础施工的说法,正确的是( )。

A. 密集桩群施工时,应自两端向中间选打

B. 基础设计标高不同时,宜先浅后深施打

C. 桩的规格有差异时,宜先施打规格小

D. 沉入桩位于斜坡地形时,应先施打坡顶

【真题答案】D

【命中资料】佳园市政第一轮范围沉桩顺序考点(考点命中)

【命中资料】佳园的考前补充 2 沉桩顺序(考点命中)

【命中资料】佳园的终极范围画书 2.2.2 沉桩顺序 标黄考点(考点命中)

【真题】

19.HDPE渗沥液收集花管热熔焊接分为五个阶段:①管材清洁;②固定管材;③热熔对接;④铣削管材;⑤保压冷却。正确的施工工艺流程为( )。

A. ①→②→③→④→⑤

B. ②→①→③→④→⑤

C. ②→①→④→③→⑤

D. ①→②→④→③→⑤

【真题答案】D

【命中资料】佳园 90 选择 12 案例 案例11第5问(变形题)

【命中资料】佳园的终极范围画书 7.1.2 HDPE管热熔焊接 标黄考点(考点命中)

【真题】

20.关于海绵城市建设工程渗透管渠施工的说法,正确的是( )。

A. (原题库中该选项文字缺失)

B. 渗透管渠开孔率应控制在4%~5%之间,无砂混凝土管的孔隙率为10%

C. 渗透管渠设在行车道下时覆土厚度应小于600mm

D. 渗透管的壁厚一般不应大于50mm

【真题答案】D

A选项缺失;保留原稿参考答案D,按该答案事实纳入内容对比,未据此宣称选项全文已补齐。

【没押中】

多项选择题

【真题】

21.关于桥梁板式橡胶支座施工的说法,正确的有( )。

A. 墩台帽、盖梁上的支座垫石和挡块宜一次浇筑

B. 支座安装前应将垫石顶面清理干净,采用干硬性水泥砂浆抹平

C. 实际支座安装温度与设计要求不同时,应通过计算设置支座顺桥方向的预偏量

D. 调整支座的顶面高程时,应采用钢垫片支垫

E. 支座安装完成后,应对支垫处留下的空隙采用环氧树脂砂浆填充密实

【真题答案】BCDE

【命中资料】佳园市政第一轮范围第37考点(考点命中)

部分覆盖:D.调整支座的顶面高程时,应采用钢垫片支垫;E.支座安装完成后,应对支垫处留下的空隙采用环氧树脂砂浆填充密实(2/4个答案点)。

【真题】

22.关于综合管廊防水技术要求的说法,正确的有( )。

A. 综合管廊现浇混凝土主体结构采用防水混凝土进行自防水

B. 管廊纵向区段错台处,卷材应按错台直角敷设

C. 止水带中间空心圆环与沉降缝及结构厚度中心线重合

D. 止水带接槎应设置在结构转角处

E. 预制拼装综合管廊承插式接口接缝部位的空腔,应采用弹性注浆材料封闭

【真题答案】ACE

【没押中】

【真题】

23.关于悬索桥主缆防护施工的说法,正确的有( )。

A. 主缆防护和桥面铺装应同时进行

B. 缠丝总体方向宜由低处向高处进行

C. 两个索夹之间缠丝应从低处向高处进行

D. 节间内钢丝需要焊接时,宜采用闪光对接焊

E. 一个节间内缠好的钢丝宜采用固结焊固结

【真题答案】CDE

【没押中】

【真题】

24.关于施工图预算的说法,正确的有( )。

A. 施工图预算造价是施工单位投标报价的依据

B. 施工图预算是项目部进行成本目标控制的主要依据

C. 施工图预算是工程费用调整的依据

D. 综合单价法应为包含增值税的税前全部费用价格

E. 综合单价法不包括合理范围的风险费

【真题答案】ABC

【命中资料】佳园 90 选择 12 案例 第72题原解析(考点命中)

【真题】

25.关于招投标管理要求的说法,正确的有( )。

A. 开标时间应晚于投标截止时间

B. 采用综合评估方法评标时,技术标权重不得低于60%

C. 在量化评分中,评标专家只有发现问题才可扣分

D. 对于技术较为复杂工程项目,应采用明标制作技术标书文件

E. 双方应在中标通知书发出30天内签订合同文件

【真题答案】CE

【没押中】

【真题】

26.管节安装采用法兰和橡胶圈接口时,应严格控制上下游管道的( )。

A. 接装长度

B. 中心位移偏差

C. 安装时间

D. 管节接缝宽度和深度

E. 安装时的湿度

【真题答案】ABD

【没押中】

【真题】

27.关于拱形涵施工技术要点的说法,错误的有( )。

A. 依据道路施工流程,可采取分幅施工

B. 遇有地下水时,应先将地下水降至基底以下300mm方可施工

C. 拱圈和拱上端墙应由一侧向另一侧顺序施工

D. 涵洞两侧的回填土,应在保护层砂浆强度达到2MPa时方可进行

E. 涵洞回填时,两侧应对称进行,高差最大为500mm

【真题答案】BCDE

【命中资料】佳园市政第一轮范围第67考点(考点命中)

部分覆盖:B项判错:地下水应降至基底以下500mm,非300mm;D项判错:保护层砂浆强度应达到3MPa,非2MPa;E项判错:两侧回填高差不得超过300mm,非500mm(3/4个答案点)。

【真题】

28.关于城镇道路工程安全技术要点的说法,正确的有( )。

A. 开挖过程中发现有塌方征兆时,应立即安排施工人员撤至安全地带

B. 挖掘机与220kV电力架空线路最小垂直安全距离为5m

C. 人工配合施工时,作业人员之间的横向安全距离不得小于2m

D. 道路附属构筑物应由下至上随道路结构层施工

E. 井盖未安装时,应加设临时盖板防护

【真题答案】ACDE

【命中资料】佳园市政第一轮范围第45—47考点(考点命中)

【真题】

29.关于沥青路面结构组成特点和性能要求的说法,正确的有( )。

A. 骨架型混合料SMA属于半开级配混合料

B. 温拌沥青混凝土生产过程中不得加水

C. 沥青贯入式面层宜用作城市次干路以下道路面层

D. 排水垫层应与边缘排水系统相连接

E. 半刚性垫层宜采用高剂量水泥、石灰等无机结合稳定粒料

【真题答案】CD

【命中资料】佳园的考前补充第7考点 沥青路面结构(考点命中)

部分覆盖:C.沥青贯入式面层宜用作城市次干路以下道路面层(1/2个答案点)。

【真题】

30.下列基坑围护结构中,可以部分或全部回收利用的有( )。

A. SMW工法桩

B. 钢板桩

C. 地下连续墙

D. 钻孔灌注桩

E. 咬合桩

【真题答案】AB

【命中资料】佳园市政第一轮范围第32、34考点(考点命中)

【命中资料】佳园 90 选择 12 案例 案例6第1问(考点命中(原解析))

部分覆盖:A.SMW工法桩(1/2个答案点)。

【命中资料】佳园的考前补充基坑围护结构钢板桩考点(考点命中)

部分覆盖:B.钢板桩(1/2个答案点)。

案例第31题 道路改造

【真题】

某公司承建一环线改造提升工程,包含道路、桥梁、排水、附属设施等施工内容。其中路堑段边坡整体稳定性较好,边坡最大高度14m,表层1~3m范围内为杂填土、素填土、粉质黏土夹碎石,下部岩质为中风化、强风化泥质砂岩,开挖影响范围内无构筑物、管线等障碍物。边坡采用人工配合机械开挖,拱形骨架+喷播植草防护,边坡典型断面示意图如图1所示。

施工过程中发生如下事件:

事件一:根据项目特点,项目部编制了临时用电工程组织设计。

事件二:项目部配备了自卸汽车、挖掘机等施工机械开展路基土石方开挖、防护、回填等施工内容。

事件三:路基施工过程中经历冬期,项目部准备了防冻覆盖和挡风、保温等物资。

【真题】

1.答出图1中坡顶截水沟布置位置离边坡坡口的最小距离及尺寸大小。

【真题答案】距离:不少于5m;尺寸:宽度、深度均不宜小于0.5m。

【没押中】

【真题】

2.答出图1所示边坡开挖防护应遵循的原则。

【真题答案】(1)从上到下开挖,不得挖反坡;(2)分层、分段、依次开挖,严禁超挖;(3)随开挖、随支护。

【命中资料】佳园市政第一轮范围第29、82考点(考点命中)

【真题】

3.事件一中,答出临时用电设备数量或总容量分别达到多少时应编制临时用电工程组织设计;编制前应现场勘测并确定哪些内容?

【真题答案】(1)临时用电设备在5台及以上或设备总容量在50kW及以上时,应编制临时用电工程组织设计;(2)编制前应现场勘测,确定电源进线、变压器或者配电所的位置、线路走向。

【命中资料】佳园市政第一轮范围第81考点 临时用电(考点命中)

【真题】

4.事件二中,还需配备哪些主要施工机械(至少3种)?

【真题答案】还需配备:平地机、压路机、夯实机具。

【命中资料】佳园市政第一轮范围路基压实考点(考点命中)

部分覆盖:压路机;夯实机具(2/3个答案点)。

【命中资料】佳园 90 选择 12 案例 第13题原解析(考点命中)

部分覆盖:压路机;夯实机具(2/3个答案点)。

【命中资料】佳园的考前补充路基压实考点(考点命中)

部分覆盖:压路机;夯实机具(2/3个答案点)。

【命中资料】佳园的终极范围画书 1.2.3 填石路基压实 标黄考点(考点命中)

部分覆盖:压路机;夯实机具(2/3个答案点)。

【真题】

5.答出事件三中路基冬期施工的主要施工措施。

【真题答案】(1)机械为主、人工为辅开挖冻土,挖到设计标高立即碾压成型;(2)达不到设计标高时,下班前应将作业面刨松或者覆盖,防止受冻。

【命中资料】佳园市政第一轮范围第53考点(考点命中)

部分覆盖:未至设计标高,下班前作业面刨松或者覆盖防冻(1/2个答案点)。

案例第32题 盾构隧道

【真题】

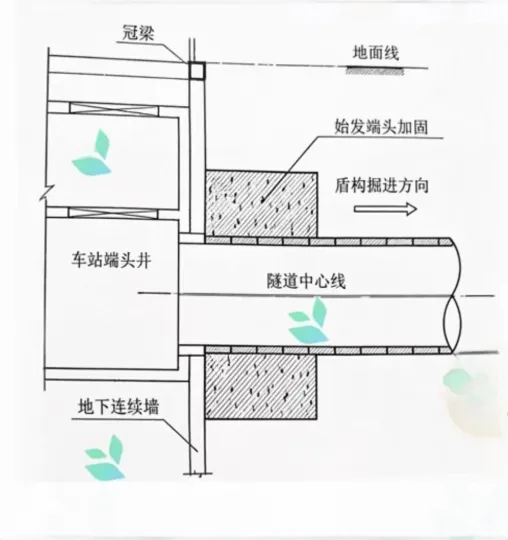

某地铁区间隧道采用盾构法施工,沿线穿越房屋建筑和城市地下管线。盾构始发端头剖面示意图如图2所示。施工前建设单位组织了隧道沿线详细勘察成果交底。盾构掘进过程中,总承包单位按相关要求开展施工监测。

施工过程中发生如下事件:

事件一:项目部进行了始发端头土体加固,并按规范要求进行加固体质量检测。

事件二:盾构掘进过程中遭遇不明障碍物,经监理单位确认并报建设单位同意后,由专业承包单位进行处置。专业承包单位编制了专项施工方案,经审批后组织实施。

事件三:总承包单位在规定期限内向监理单位提交索赔意向通知书,就不明障碍物处置增加的费用向建设单位提出索赔。

【真题】

1.答出本工程施工监测的必测项目。

【真题答案】地表沉降、沿线建筑物和地下管线的变形、隧道结构的变形。

【命中资料】佳园市政第一轮范围第80考点(考点命中)

【真题】

2.事件一中,分别答出加固体质量主控项目检测内容及检测数量。

【真题答案】原稿参考答案(待核):检测内容为加固地层的均匀性、强度、渗透性;检测数量写为“加固体的2%~5%”,但未说明抽样单位,暂不据此判定命中。

【待核】原稿“检测数量2%~5%”未说明抽样单位,且与查得的验收标准口径不同,暂不作命中或没押中裁决。

【真题】

3.答出事件二中专项施工方案审批流程。

【真题答案】专项施工方案应当由总承包单位技术负责人及分包单位技术负责人共同审核签字并加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。

【命中资料】佳园市政第一轮范围专项施工方案审核考点(考点命中)

【命中资料】佳园 90 选择 12 案例 案例6第6问(变形题)

部分覆盖:总包和分包技术负责人共同审核签字并加盖单位公章(1/2个答案点)。

【命中资料】佳园的考前补充专项施工方案审核(考点命中)

【命中资料】佳园的终极范围画书 14.3.1 专项施工方案审核 标黄考点(考点命中)

【真题】

4.事件三中,“规定期限”是多少天?索赔是否成立?说明理由。

【真题答案】规定期限为28d,即索赔事件发生后28d内提交索赔意向通知书;索赔成立。理由:地下遇到不明障碍物,属于建设单位应承担的责任,由此增加的费用可以索赔。

【没押中】

案例第33题 调节池基坑

【真题】

某施工单位承建一污水处理厂扩容工程,工程内容为新建沉砂池、调节池、二沉池等污水处理构筑物及相应配套辅助设施。其中调节池基坑开挖深度7.0m,采用上部放坡+下部桩锚支护,围护桩采用800钻孔灌注桩,设一道预应力锚杆。基坑支护断面示意图如图3-1所示,锚杆施工工艺流程图如图3-2所示。项目部编制了调节池基坑专项施工方案,内容包括:工程概况、施工计划、土方开挖、支护施工工艺技术、验收要求。

施工过程中发生如下事件:

事件一:锚固体强度达到要求后,开始进行锚杆张拉。

事件二:土方开挖时,现场施工人员发现围护桩间出现渗水情况,随即上报项目经理,项目部立即采取措施,排除险情。

事件三:项目部根据制定的扬尘控制措施,将开挖土方外运。

【真题】

1.答出调节池基坑专项施工方案还应包括的内容。

【真题答案】还应包括:编制依据、施工安全保证措施、施工管理及作业人员配备和分工、应急处置措施、计算书及相关施工图纸。

截图背景已列“支护施工工艺技术”,不再次作为待补内容。

【命中资料】佳园市政第一轮范围第8考点(考点命中)

【命中资料】佳园 90 选择 12 案例 案例9第2问(变形题)

【命中资料】佳园的考前补充专项施工方案内容(考点命中)

【命中资料】佳园的终极范围画书 14.3.2 专项施工方案内容 标黄考点(考点命中)

部分覆盖:施工管理及作业人员配备和分工(1/5个答案点)。

【真题】

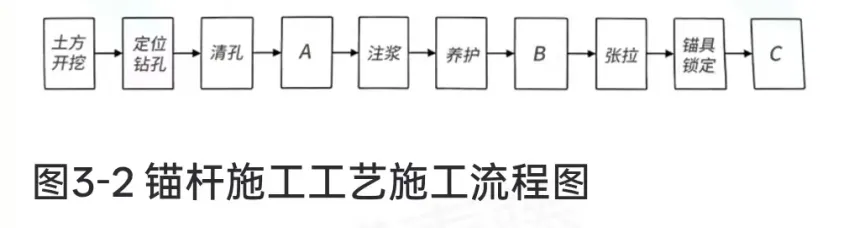

2.答出图3-2中A、B、C的内容。

【真题答案】A:插钢绞线和注浆管;B:安装锚具和传力装置;C:封锚。

【命中资料】佳园市政第一轮范围图3.3-7(考点命中)

【真题】

3.事件一中,根据《建筑基坑支护技术规程》JGJ120-2012要求,锚固体的强度达到多少时,方可进行锚杆张拉?

【真题答案】锚杆固结体的强度达到15MPa或设计强度的75%后,方可进行锚杆的张拉锁定。

原Word答案“80%”与题目指定规范不符,依据JGJ120-2012第4.8.7条第1款更正。

【没押中】

【真题】

4.答出事件二中项目部可采取的措施。

【真题答案】围护结构渗水、流土时,可采用坑内引流、封堵或坑外快速注浆堵漏;情况严重时应立即回填,再进行处理。

【命中资料】佳园市政第一轮范围第12考点(考点命中)

【命中资料】佳园 90 选择 12 案例 案例9第6问(同形题)

【真题】

5.答出事件三中土方外运时的扬尘控制措施。

【真题答案】①建立洒水清扫制度,配备设备并安排专人;②裸露地面、集中堆放土方采取抑尘措施;③运土车辆封闭或遮盖;④进出口设冲洗池和吸湿垫,保持车辆清洁;⑤六级及以上大风时停止土方开挖、回填、转运等易扬尘作业;⑥弃土场封闭并临时绿化。

【命中资料】佳园市政第一轮范围补充第3考点 扬尘控制(考点命中)

案例第34题 雨污水分流改造

【真题】

某施工单位承接一城市雨污水分流改造工程,合同总造价为6000万元。主要施工内容为部分新建雨水、污水管道及现状排水管道缺陷修复等工程。其中新建污水管道为D800mm钢筋混凝土管,采用180°混凝土基础,接口为橡胶圈承插接口形式。检查井为装配式预制混凝土井。污水管道采取分段施工,每300m为一段。污水管道结构断面示意图如图4所示。

施工过程中发生如下事件:

事件一:施工组织设计中明确了项目经理职责、专职安全生产管理人员配备、职责以及应急演练的频次等。

事件二:污水管道为沟槽放坡开挖,至槽底标高后对地基进行压实,监理现场发现部分沟槽超挖达100mm,长度为30m,要求对超挖部分进行处理。本段工程完工后,由建设单位会同相关单位人员验槽。

事件三:项目部编制了闭水试验方案,包括水源引接、排水疏导等,并将闭水试验段长度确定为150m。闭水试验在管道回填前完成,且沟槽内无积水。

事件四:管道充满水浸泡一段时间后,开始测量,观测60min的补水量为180L。允许渗水量为35.35m³/(24h·km)。

事件五:闭水试验合格后进行沟槽回填。

【真题】

1.项目经理的带班时间?(每月按30天算)安全员的配置?应急演练的频次?

【真题答案】(1)按本月施工时间不少于80%计,每月不少于30×80%=24天。(2)合同造价6000万元,按5000万元至1亿元配置不少于2名专职安全生产管理人员。(3)施工单位至少每半年组织一次生产安全事故应急救援预案演练。

原Word把“带班时间”误写成检查间隔;此处按截图恢复。

【命中资料】佳园市政第一轮范围第80考点 专职安全人员配置(考点命中)

部分覆盖:6000万元工程配备不少于2名专职安全生产管理人员(1/3个答案点)。

【真题】

2.机械开挖时,槽底预留多厚土层人工清理?超挖部分可以采用哪几种材料回填?

【真题答案】(1)槽底预留200~300mm土层,由人工开挖至设计高程并整平。(2)按所给教材,本题局部超挖100mm,未超过150mm,可用挖槽原土回填夯实,压实度不应低于原地基土的密实度;槽底有地下水或土层含水量较大、不适合加夯时,应按设计要求换填。

截图未考验槽方法。超挖材料依所给教材“地基处理”条款整理,未把槽底受浸泡的处理条件直接移用于本题。

【命中资料】佳园市政第一轮范围第4考点 槽底开挖(考点命中)

部分覆盖:机械开挖槽底预留200~300mm土层人工清理(1/2个答案点)。

【命中资料】佳园 90 选择 12 案例 第58题原解析(考点命中)

部分覆盖:机械开挖槽底预留200~300mm土层人工清理(1/2个答案点)。

【真题】

3.闭水试验前需要哪些准备工作?泡管时间应为多长?

【真题答案】准备条件:①管道及检查井外观质量验收合格;②开槽管道未回填且沟槽内无积水;③全部预留孔封堵,不得渗水;④两端堵板承载力经核算大于水压力合力,除预留进出水管外封堵坚固、不得渗水;⑤准备试验水源、引水及排水疏导方案。试验段灌满水后浸泡时间不应少于24h。

问法为“需要哪些准备工作”,含背景已给条件;不计本工程不适用的顶管注浆孔处理。

【命中资料】佳园 90 选择 12 案例 案例10第3问(变形题)

部分覆盖:灌满水后浸泡不少于24h(1/6个答案点)。

【命中资料】佳园的考前补充无压管道闭水试验准备(考点命中)

部分覆盖:管道及检查井外观质量验收合格;开槽管道未回填且沟槽内无积水;全部预留孔封堵且不渗水(3/6个答案点)。

【真题】

4.列式计算实测渗水量,并判断是否合格。

【真题答案】q=0.18m³÷(60/60h)÷0.15km×24h=28.8m³/(24h·km)。28.8<35.35m³/(24h·km),故闭水试验合格。

【没押中】

【真题】

5.事件五中,分段回填压实时,相邻的接槎如何处理?管道两侧采用机具压实?

【真题答案】相邻段接槎应呈台阶形。管道两侧应采用轻型压实机具;采用轻型压实设备时应夯夯相连。

保留截图“管道两侧采用机具压实?”原句,按机具选择作答;未把原Word另加的管顶压实度纳入。

【命中资料】佳园市政第一轮范围第7考点 刚性管道回填(考点命中)

【命中资料】佳园的考前补充基坑回填考点(考点命中)

部分覆盖:分段回填相邻接槎呈台阶形(1/2个答案点)。

案例第35题 挂篮悬臂施工

【真题】

某施工单位中标一城市桥梁工程,其中三跨跨越既有道路,采用悬臂浇筑方式施工,桥跨布置为60m+90m+60m,箱梁整幅宽26.1m,采用单箱三室斜腹板结构,箱梁采用三向预应力体系(纵向、竖向、顶板)。0号段长度12m,主墩0号段、边跨现浇段采用支架现浇法施工,其余节段采用挂篮悬臂浇筑。中跨合龙段1个,边跨合龙段2个。挂篮构件示意图如图5所示。

施工过程中发生如下事件:

事件一:项目部编制了专项施工方案,方案中指出,挂篮由主桁架承重系统、底篮系统、锚固系统、行走系统和工作平台组成。

事件二:本工程单侧挂篮重量为130t,最大梁段重量为290t。设计要求对挂篮进行预压,安全系数为1.2,采用砂袋预压,每个砂袋重量为1.5t。

事件三:施工单位组织专家对专项施工方案进行了论证。

事件四:项目部对已浇筑箱梁的变形值及结构应力进行了监测。

三向预应力体系括注按补图原文保留“纵向、竖向、顶板”,原Word作“纵向、横向、竖向”;本案所问答案点不受影响。

【真题】

1.答出图5中构件A、B、C的名称。

【真题答案】A:竖向立柱;B:翼缘板滑梁;C:底梁。

【没押中】

【真题】

2.事件一中,挂篮组成系统是否全面?如不全面,补充说明。

【真题答案】不全面,缺少的系统有:模板系统、悬吊系统、控制系统、安全系统。

【命中资料】佳园市政第一轮范围第32考点 挂篮组成(考点命中)

【真题】

3.事件二中,列式计算本工程最大梁段的预压重量是多少吨?该工况下需多少个砂袋?

【真题答案】最大梁段预压重量=290×1.2=348t;该工况所需砂袋=348÷1.5=232个。

【没押中】

【真题】

4.事件三中,答出施工单位参加专家论证会的主要人员。

【真题答案】总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员。

【命中资料】佳园的考前补充专家论证会参加人员(考点命中)

【命中资料】佳园的终极范围画书 14.3.1 专家论证会参会人员 标黄考点(考点命中)

【真题】

5.除事件四提及的监测项目外,还需监测哪些项目?

【真题答案】挂篮前端的垂直变形值、预拱度设置、施工中已浇段实际标高。

【命中资料】佳园市政第一轮范围悬臂前端标高监测考点(考点命中)

【命中资料】佳园 90 选择 12 案例 案例4第2问(变形题)

【命中资料】佳园的考前补充悬臂前端标高控制考点(考点命中)

【命中资料】佳园的终极范围画书 2.4.1 高程控制 标黄考点(考点命中)

【真题】

6.答出悬臂浇筑混凝土的浇筑方向及边跨、中跨的合龙顺序。

【真题答案】混凝土宜从悬臂前端开始浇筑,最后与前段混凝土连接。一般先边跨合龙,后次跨合龙,最后中跨合龙;本题三跨桥先边跨、后中跨。

【命中资料】佳园市政第一轮范围第34、35考点(考点命中)

【命中资料】佳园 90 选择 12 案例 案例4第2、3问原解析(考点命中)

【命中资料】佳园的考前补充悬臂浇筑顺序与合龙考点(考点命中)

【真题】

7.根据挂篮工程施工特点,除高处坠落、机械伤害外,本工程还存在哪些常见的施工安全事故隐患类型?

【真题答案】物体打击、触电、起重伤害、坍塌、中毒和窒息、火灾等。

【命中资料】佳园市政第一轮范围第1、3及消防安全考点(考点命中)

部分覆盖:触电;中毒和窒息;火灾(3/6个答案点)。

【命中资料】佳园的考前补充 5 起重伤害、9 火灾事故预防(考点命中)

部分覆盖:起重伤害;火灾(2/6个答案点)。

相关学习资料
