挑战用WPS灵犀开发APS排程系统(五):排程评估+产能缺口,一眼看出产能够不够

挑战用WPS灵犀开发APS排程系统(五):排程评估+产能缺口,一眼看出产能够不够

挑战用WPS灵犀开发APS排程系统(五):排程评估+产能缺口,一眼看出产能够不够

大家好,我是古老师。

订单接进来一堆,工作日历也建好了,排程系统是不是就能开工了?

还差一步。排之前你得先回答一个问题:这批单子,排得完吗?

以前怎么判断?多半是老师傅凭经验拍脑袋——"忙不过来""应该来得及"。说不上来差多少,也说不上来多排几天够不够。

今天这第五篇,我就把这件事做成一张表:排程评估。让它帮你把产能这笔账算明白——缺不缺、缺多少、多排几天够不够、加不加班、要不要加线,全部有数。


一、先想清楚:产能评估要算哪几笔账

说白了,产能够不够,就比两样东西:

  • 需求
    :手头这些待排程的订单,一共要花多少工时
  • 供给
    :给定排程窗口,现有产线能挤出多少工时

需求比供给大,就是产能不足;反过来,就是产能满足

账就两笔,但要把"供给"算准,不能只看排程天数,得落到真实日历上——哪天上班、哪天放假、一天上几小时。这正是第四篇工作日历的用武之地。

二、建一张排程评估表:把输入摆齐

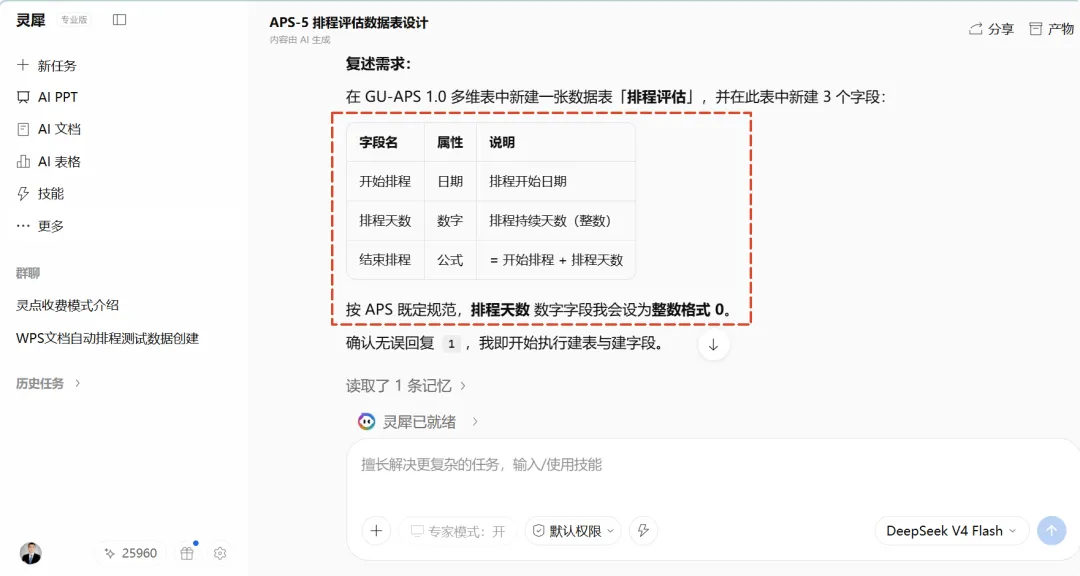

我在多维表里新建一张「排程评估」表,先把评估要用到的输入摆进去:

  • 开始排程
    (日期):哪天开始排
  • 排程天数
    (数字):这个窗口排几天
  • 结束排程
    (公式):开始排程加上排程天数,自动算出来
结束排程 = 开始排程 + 排程天数

后面所有判断,都从这三个字段往下长。

三、算需求:待排程订单要花多少工时

需求这头,我用一个公式字段订单用时,去子表里把"行状态=待排程"的订单用时全部汇总起来:

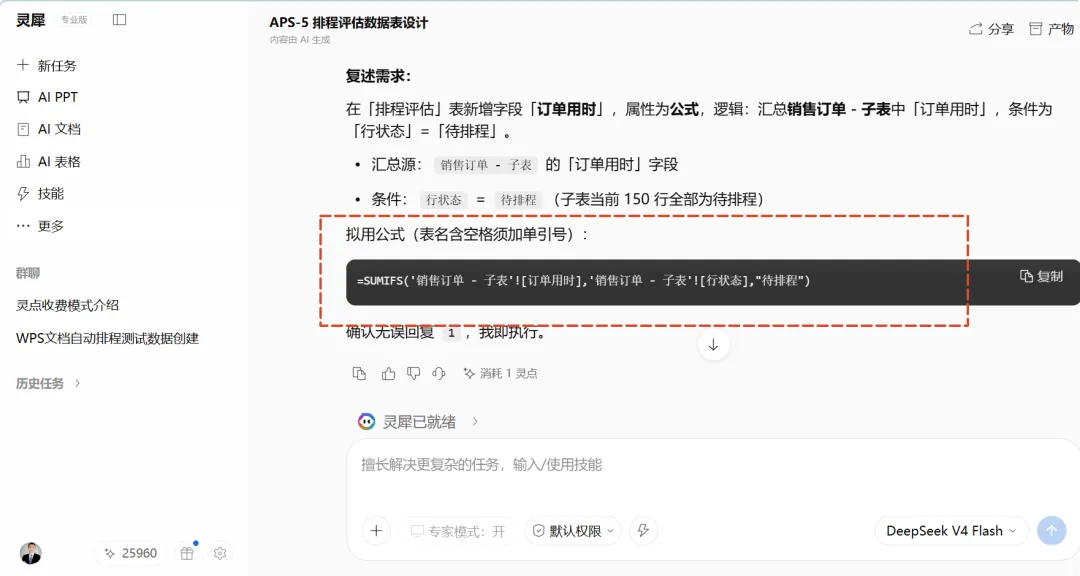

订单用时 = SUMIFS(子表订单用时, 行状态 = 待排程)

这一下,就把散在 150 笔订单里的工时需求,汇总成一个数——642.88 小时。这就是当前要消化掉的"需求大盘"。

四、算供给:这个窗口能干多少活

供给这头分两步。

第一步,算窗口内可用工时。按排程窗口去工作日历里,把这段时间每天的工时加起来:

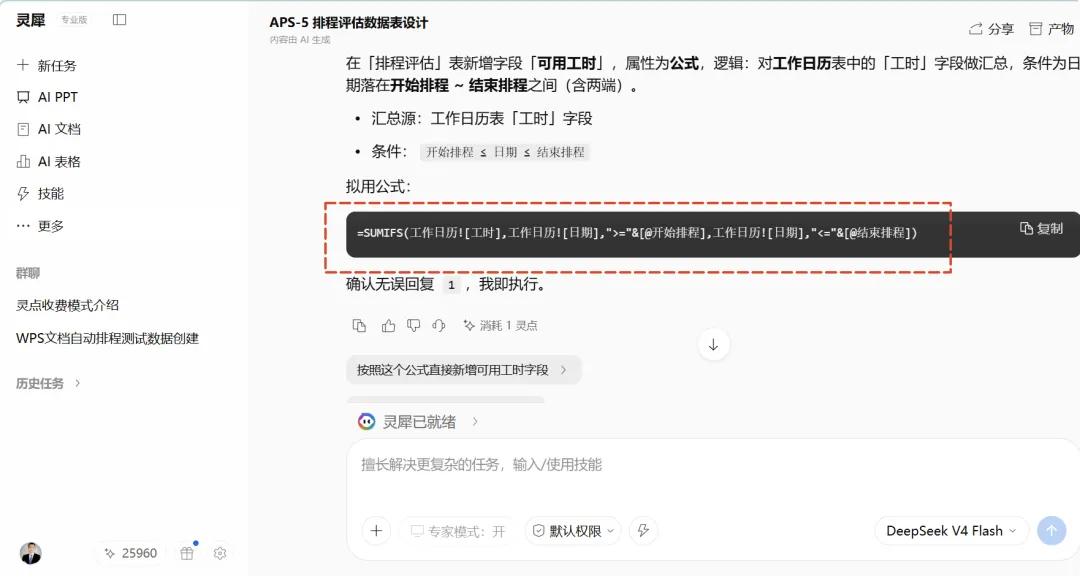

可用工时 = SUMIFS(工作日历工时, 日期 >= 开始排程, 日期 <= 结束排程)

这里有个关键点:它算的是真实日历,放假的日子自动不算,不用你手工去数几天班。

第二步,落到产线上。可用工时是"一条线的产能",工厂有 5 条装配线,那就得乘上实际线体数:

实时工时 = 实际线体 × 可用工时

至此,需求(订单用时)和供给(实时工时)都在一张表里了。

五、判断缺口:产能够不够,一算便知

两笔账齐了,就剩一个减法:

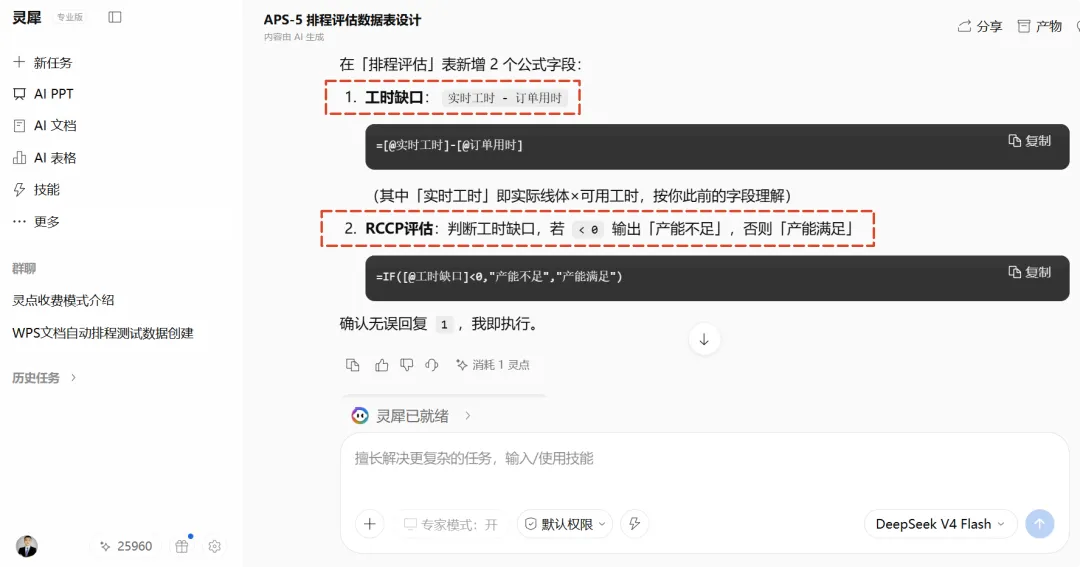

工时缺口 = 实时工时 - 订单用时

再套一个判断,让结果自己开口说话:

RCCP评估 = IF(工时缺口 < 0, "产能不足", "产能满足")

缺口是负的,就是产能不足;是正的,就是产能满足。

六、补一个"天花板"视角:极限到底能撑多少

实时工时算的是"正常班次"的产能。可现实中,交期紧的时候还会考虑加班、加线

所以我再加两个字段,看看天花板:

理论最大工时 = 排程天数 × 12 × 实际线体   // 每天12小时、无休息日的极限
理论工时缺口 = 理论最大工时 - 订单用时

这一算,加班到底顶不顶用,一目了然。

七、用三组数据验证:3天、7天、15天跑一遍

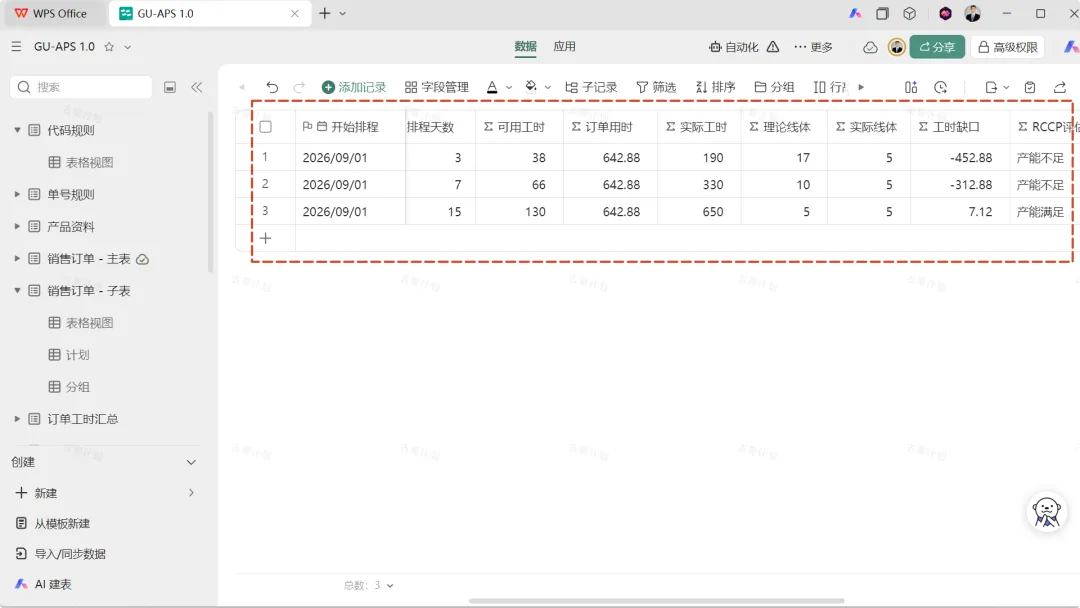

光有公式不够,得拿真数据验。我以 2026-09-01 为起点,分别按 3 天、7 天、15 天排程,跑出这么一张表:

排程天数

实时产能(5线·正常班)

工时缺口

RCCP判定

理论最大(12h无休×5线)

理论缺口

3 天

190 h

-452.88 h

产能不足

180 h

-462.88 h

7 天

330 h

-312.88 h

产能不足

420 h

-222.88 h

15 天

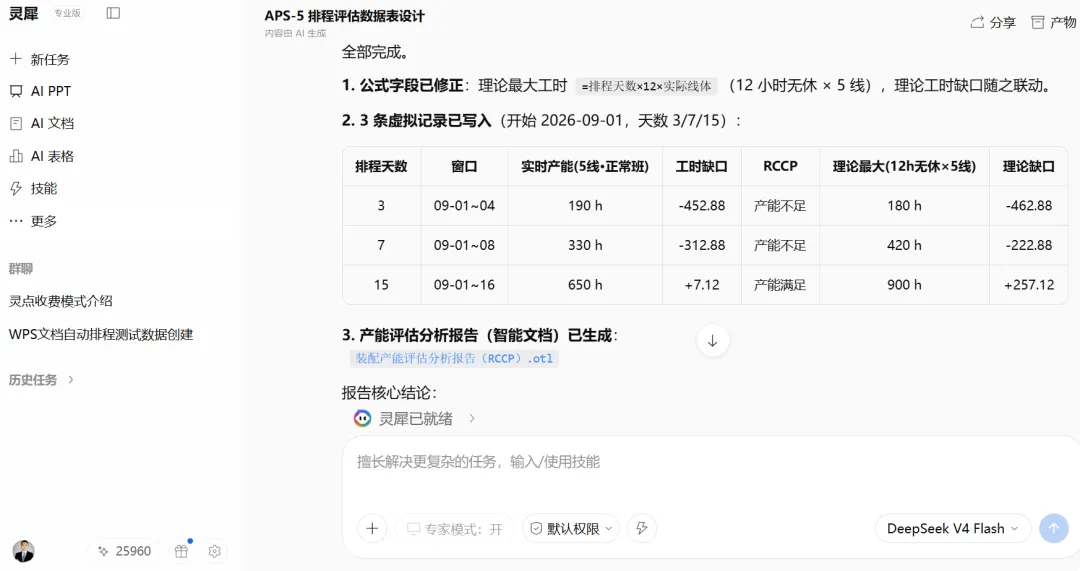

650 h

+7.12 h

产能满足

900 h

+257.12 h

结论很清楚:

  • 3 天、7 天都排不完
    ,缺口几百小时,想按期交付基本没戏
  • 15 天正常班次刚好够
    ,但只富余 7 小时,几乎没有缓冲,设备一抖就超期
  • 就算每天 12 小时无休,3 天、7 天也还是补不上;只有 15 天 + 极限加班,才能富余出 257 小时的安全垫

这就能反过来指导决策了:排程天不够就加天,天不能加就加班,班不能加就得加线——每一步都有数据撑着,不是拍脑袋。

八、结论一键成报告

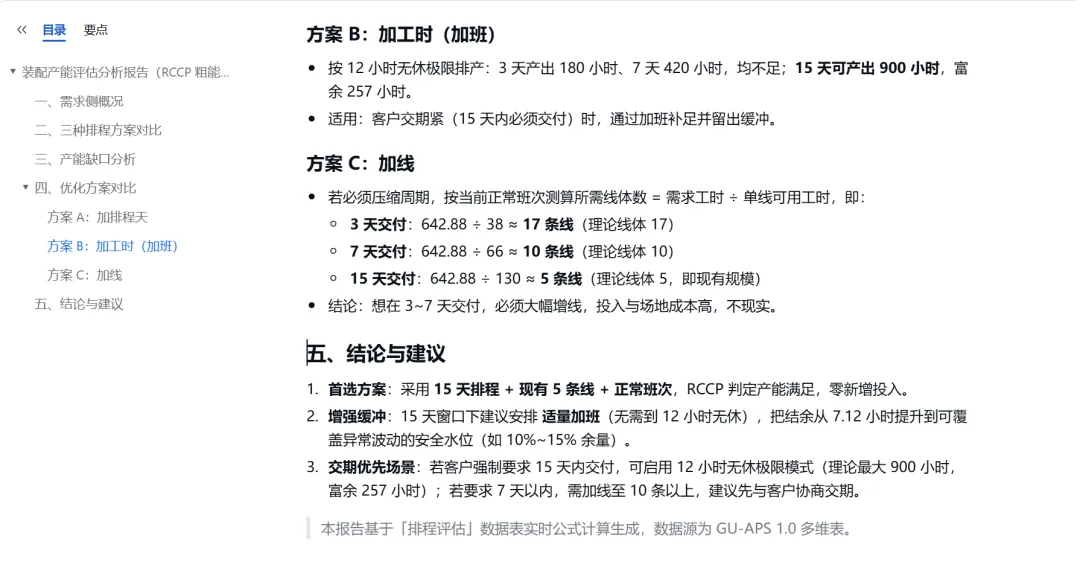

算完了,别让数据烂在表里。我用 API 把这套评估结果生成了智能文档《产能评估分析报告》,三种方案对比、加天/加班/加线的测算、结论建议,清清楚楚,直接能拿给领导看。

https://www.kdocs.cn/l/cj72vRJXXuhQ


📌

最后说一句

以前判断产能靠经验、靠感觉、靠"应该来得及"。现在只要往排程评估表里填一个开始日期和一个排程天数,需求、供给、缺口、判定自动算出来,产能够不够,一眼就有数

这,才是排程系统真正该有的样子。

想快速上手,就记住这套账:订单用时算需求,实时工时算供给,一减一判断,产能够不够全看它。

九、术语解释

文章里出现的技术名词,一句话说清楚:

RCCP(粗能力评估):排产前先粗略算一遍“这批活现有设备能不能干完”,不用细到每个零件,先看总量够不够。文章里就是用“工时缺口”的正负来判定产能够不够。

SUMIFS:一个“按条件求和”的函数,只把满足指定条件的数字加起来,比如“只汇总行状态=待排程的订单工时”。

APS:高级排产系统,在有限产能下自动安排生产计划的系统。咱们这套多维表,就是一步步往这个方向搭。


古老师(古哥计划)|中小制造数字化专家|金山 KVP(金山办公最有价值专家)|金山多维表格应用场景专家|金山 WPS 社区优秀创作者

深耕中小制造业数字化落地,擅长用 WPS 多维表格 + AI 低代码方案,帮工厂快速搭建进销存、生产计划、质量追溯等轻量化系统。不用复杂 IT,低成本落地,已服务数百家制造企业,实战经验丰富。

#多维表格 #工厂管理 #APS排程 #产能评估


本文由 AI 辅助创作

工具:灵犀专业版

模型:DeepSeek V4 Flash

灵点消耗:多维表格排程:-37  写文章:-12
