一个项目管理软件的诞生(五):工作项关系模型设计,层级、依赖、关联与追踪路径

一个项目管理软件的诞生(五):工作项关系模型设计,层级、依赖、关联与追踪路径

我在做内部项目管理软件时,曾经以为工作项拆得足够细,团队协作自然就会变清楚。

一条需求进入研发阶段后,我们会在它下面建立产品、策划、前端、后端、测试等多个工作项。每个工作项都有负责人、状态、优先级和计划完成时间,看起来已经足够完整。但到了真正推进交付的时候,团队仍然要在群里反复确认:

  • 后端任务是不是前端联调的前置条件?
  • 测试工作项验证的是整条需求,还是其中一个实现分支?
  • 某个缺陷会不会阻塞当前版本发布?
  • 需求已经标记完成,下面还有两个子工作项没有结束,应该相信哪个状态?

后来我才意识到,问题不在于工作项还不够多,而在于系统只记录了一个个对象,却没有准确记录这些对象为什么会同时出现、谁属于谁、谁等待谁,以及谁在验证谁。

工作项描述一个对象,关系描述对象之间的业务事实。 单个工作项解决“这件事由谁负责、现在进展怎样”,关系模型解决“这些工作如何共同完成一次交付”。

这就是第五篇要讨论的问题。它不是教人在详情页增加一个“关联工作项”控件,也不是研究树形视图怎样画得更漂亮,而是拆解一个更基础的产品模型:项目管理平台如何用层级、依赖和具名关联组织工作项,并沿这些关系形成可解释、可计算、可追踪的交付路径。

01

工作项之间没有关系,拆得再细也只是几张卡片

假设团队要交付一项“新增账号安全验证”的需求。

产品经理补充交互和规则,前端开发验证页面,后端开发风控接口,测试设计异常场景,发布负责人安排上线窗口。五条工作项都可以独立分派和流转,但它们并不是五件偶然同时发生的事。

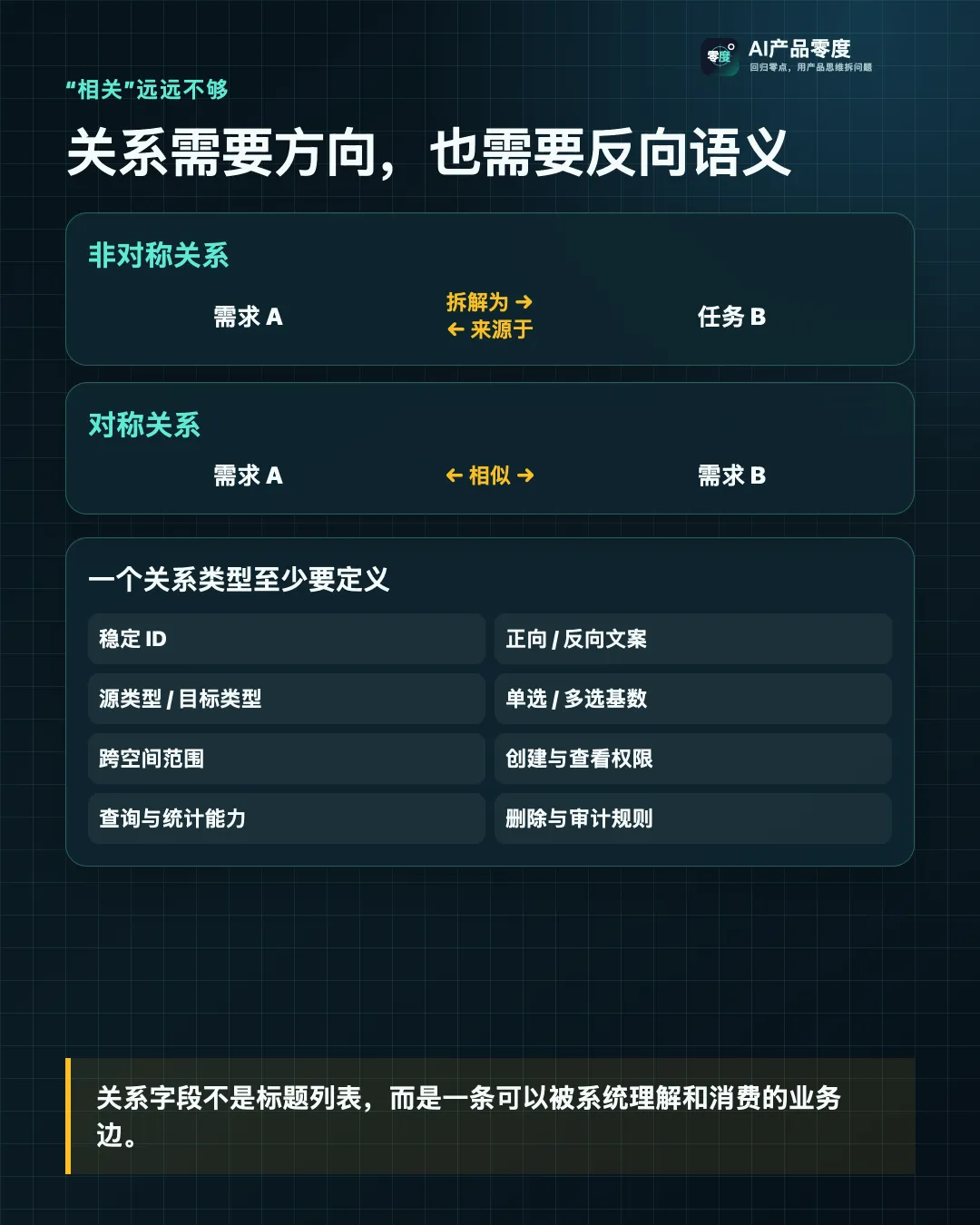

产品和研发任务来自同一条需求,这是 层级关系 ;前端联调必须等待后端接口,这是 依赖关系 ;测试用例用于验证需求,缺陷由某个实现引入,这是 具名关联 。

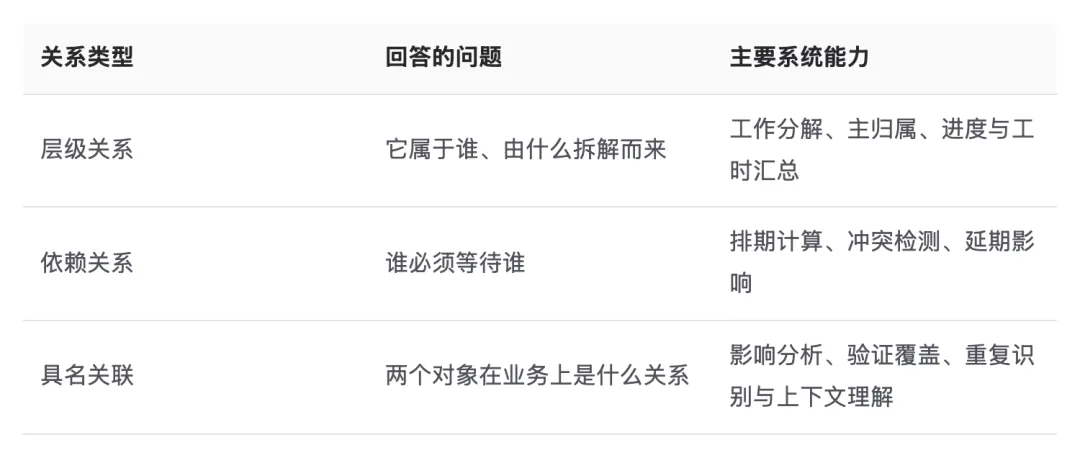

这三类关系回答的问题不同:

如果把这三种连接全部塞进一个“相关工作项”字段,人当然还能看懂,系统却无法继续判断。它不知道哪条关系要汇总,哪条关系要检查时间冲突,也不知道需求进入验收时应该寻找哪些测试对象。

所以,关系模型的价值不是把卡片连起来,而是把原本依赖人脑理解的协作事实,变成系统能够识别和消费的结构。

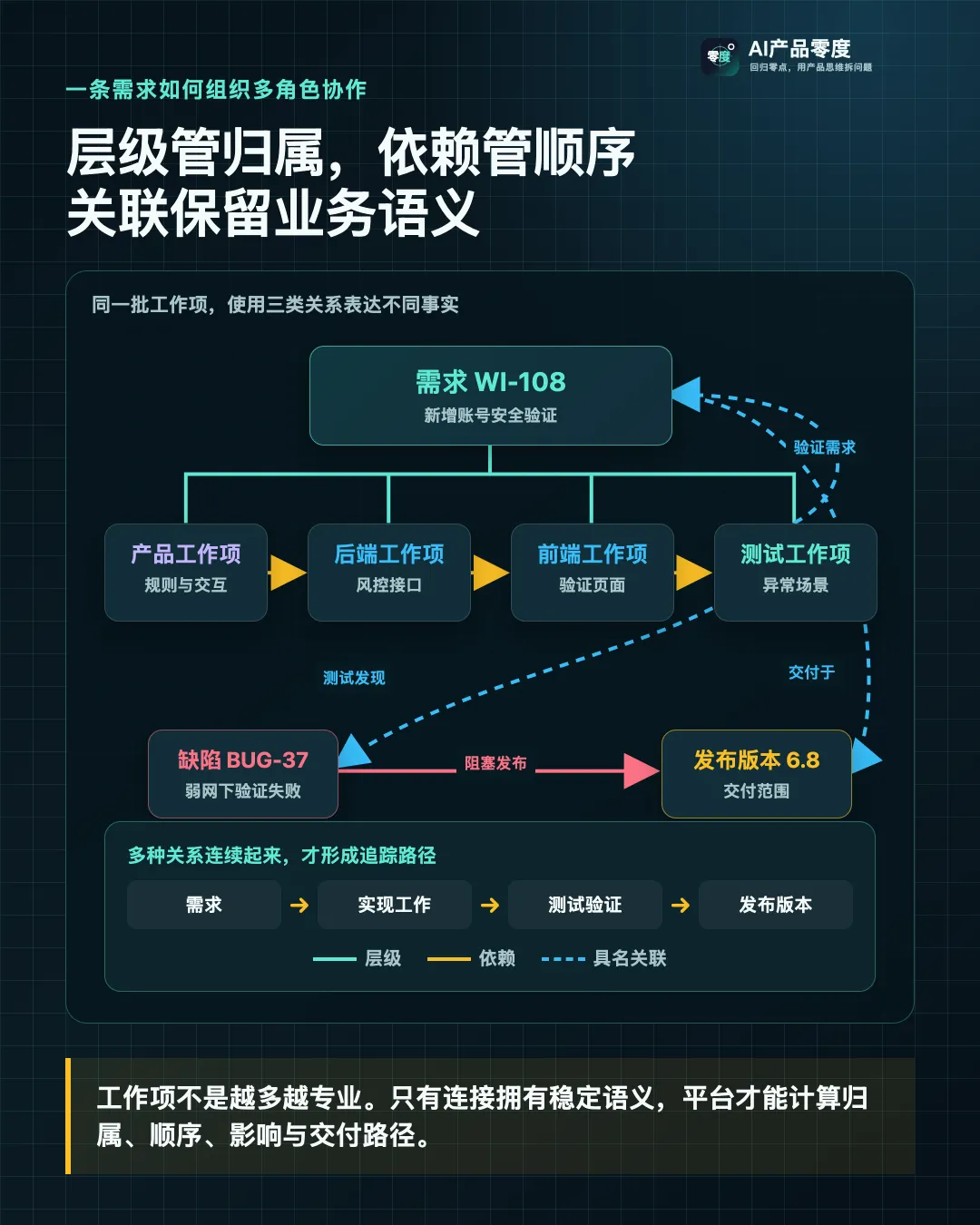

从这张图可以看到,工作项不是越多越专业。只有当不同连接拥有稳定语义,平台才能知道哪些对象属于同一交付范围、执行顺序在哪里、验证依据又在哪里。

02

先厘清四层:关系模型、关联字段、页面布局与关系视图

这一层特别容易混淆,因为用户最终看到的,往往只是详情页里的一个字段。

例如,飞书项目会把“关联工作项”作为字段配置到页面中;ONES 也允许把父工作项、子工作项或者关联关系字段放进工作项布局。于是很容易得出一个结论:关系就是一种字段。

这个说法只对了一半。

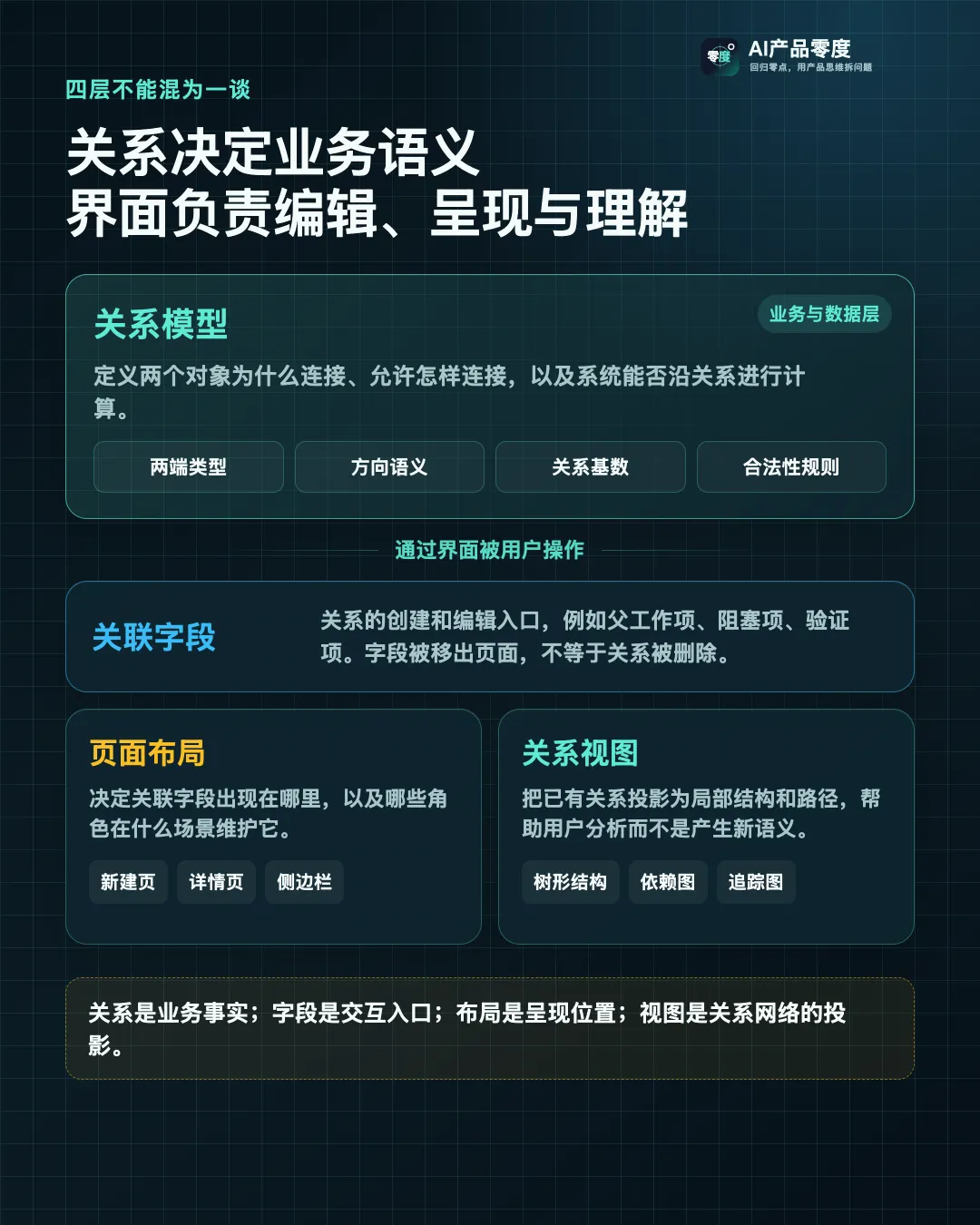

关系模型 定义两个对象为什么连接,连接有没有方向、允许连接哪些类型,以及建立后会产生什么规则。

关联字段 是创建和编辑关系的交互入口。用户在“父工作项”字段里选择另一条工作项,底层建立的是一条父子关系;字段消失了,已经建立的关系是否仍然存在,取决于产品的数据模型,而不是页面上有没有这个控件。

页面布局 决定字段出现在新建页、详情页还是侧边栏,解决的是不同角色在什么场景下看见和维护关系。

关系视图 则把多条关系投影成树形结构、甘特图、依赖图或追踪图,帮助用户理解局部结构和路径。

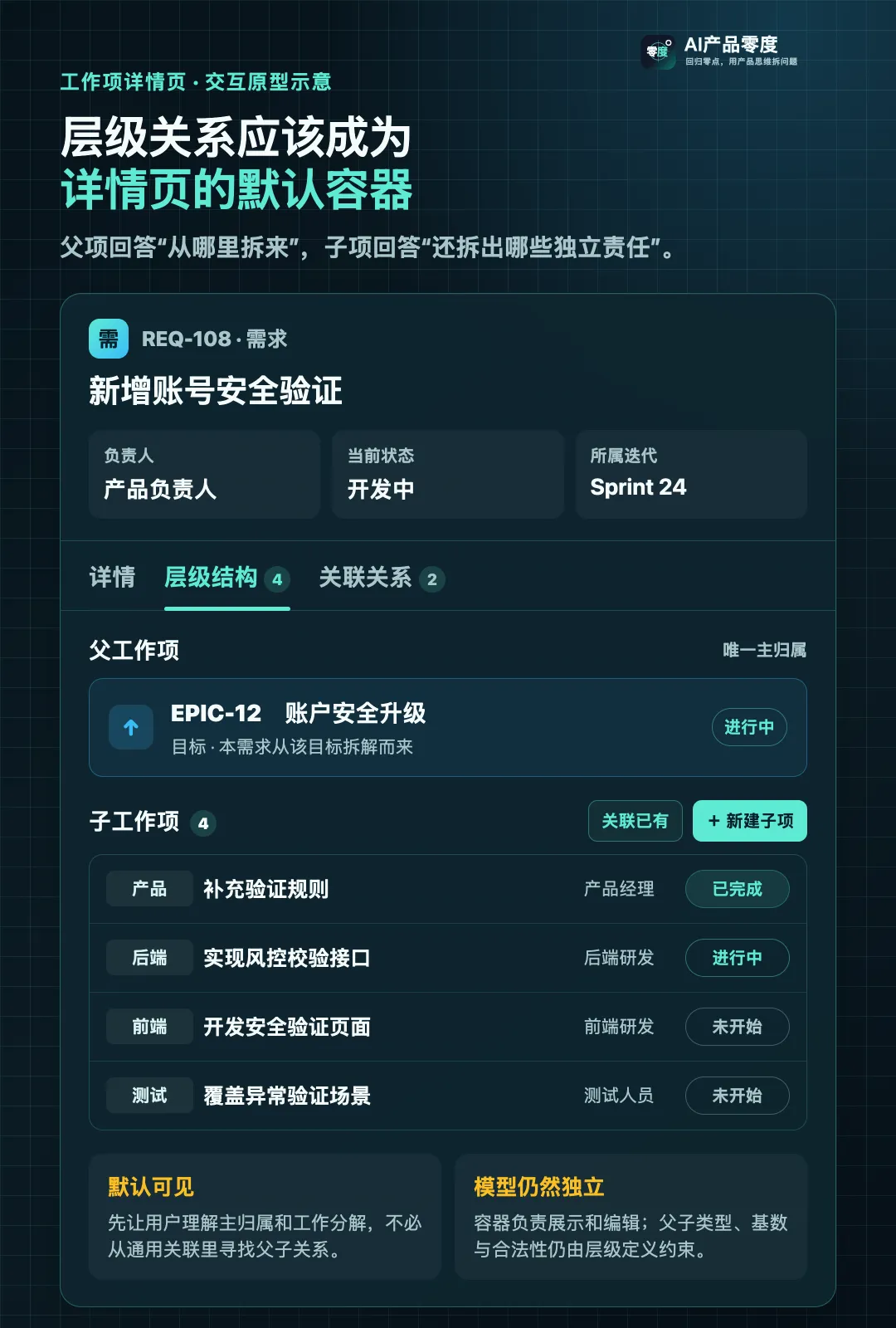

在页面布局里,层级关系是一个值得单独处理的例外。它承担主归属和工作分解,使用频率也高于“影响”“验证”“重复”等普通关联。用户不需要先理解关系类型,只要看到父工作项和子工作项,就能直觉判断当前对象从哪里拆出来、下面还有哪些独立责任。因此,层级关系通常应该进入详情页的默认布局,成为一个稳定容器,而不是藏在“关联工作项”的多选弹窗里。

这个容器最好把父项和子项分开呈现。父工作项区域回答主归属,通常是单值选择;子工作项区域回答工作分解,适合用列表展示类型、标题、负责人和状态,并直接提供“新建子项”和“关联已有”两个入口。页签上的数量可以帮助用户快速发现当前对象是否已经拆解,列表则让团队不离开详情页就能判断各条责任线的进度。

下面这张图不是对某个产品界面的复刻,而是一份通用交互原型:

需要注意,默认展示不等于把层级关系降级为固定字段。 页面容器只负责让用户看见和维护关系;哪些类型允许成为父项、一个子项能有几个父项、能否跨空间关联,仍然由层级关系定义控制。顶层类型不允许再选父项、叶子类型不允许继续创建子项时,页面应该隐藏或禁用对应入口;管理员调整布局时,也不能因为隐藏容器就删除已经存在的父子关系。

ONES 的公开配置路径很适合用来理解这四层。管理员不是先在页面上放一个“关联工作项”,而是先创建链接类型:限制关系两端允许出现的工作项类型,决定两端共用一个字段还是分别生成两个方向字段,再配置单选或多选。定义完成后,平台才生成链接工作项字段,管理员再把字段放进表单,并选择列表或选择框等显示方式。

这个顺序说明,关系类型先于关系字段存在,关系字段再进入页面布局。 至于树形视图和关系追溯图,是对已经建立的关系进行展示和分析,并没有创造一种新的关系语义。

四层必须分开,原因很现实。

如果把树形视图等同于层级关系,切换到列表页后,层级能力就像消失了一样;如果把“关联工作项”字段等同于全部关系,系统就会把父子、阻塞、验证和影响都做成同一种连接;如果把页面隐藏当成关系删除,配置布局甚至可能破坏已有数据。

字段和关系也不是非此即彼。优先级、严重程度、预估工时属于描述对象自身的属性字段;所属迭代、版本等信息通常是指向独立对象的引用字段;父子、依赖、实现、验证等则是具有明确业务语义的关系。后两者都可能通过字段呈现,但产品模型承担的规则并不相同。

我现在判断一条信息是否值得进入关系模型,会先看三个问题:

  • 被连接的两端是不是可以独立存在、独立授权和独立流转;
  • 用户是否需要从两端理解它,或者看到不同的正反向语义;
  • 系统是否要沿这条连接进行汇总、排期、校验、自动化或追踪。

如果都不是,用一个普通属性会更简单。反过来,如果两个独立对象之间的连接已经影响责任和交付,却仍然藏在描述文本里,平台就失去了计算它的机会。

03

一条可运行的关系,需要同时定义语义与约束

关系不是数据库里多存两个工作项 ID,也不是页面上画一条线。

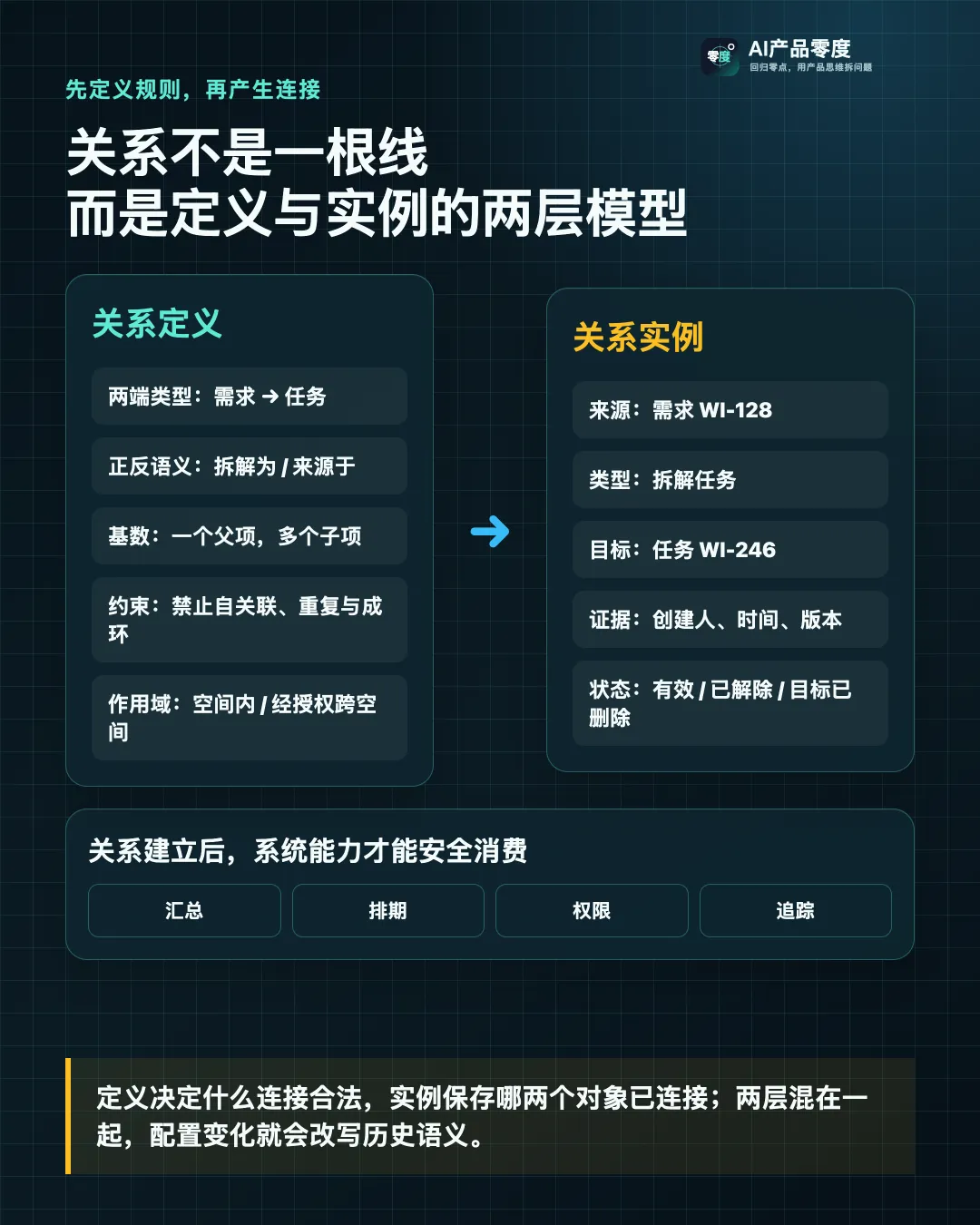

产品上至少要分清 关系定义 和 关系实例 两层。

关系定义描述一类连接的规则。例如,“实现”允许研发任务指向需求:任务侧显示“实现需求”,需求侧显示“由任务实现”;一条需求可以被多个任务实现,而一个任务只能有一个主来源需求。

关系实例保存一次具体连接。例如,“后端任务 DEV-231 实现需求 REQ-108”。实例至少需要记录关系类型、来源对象、目标对象、创建人和创建时间。跨系统同步时,再增加来源系统和外部标识;需要审计时,再保留解除记录和当时的关系定义快照。

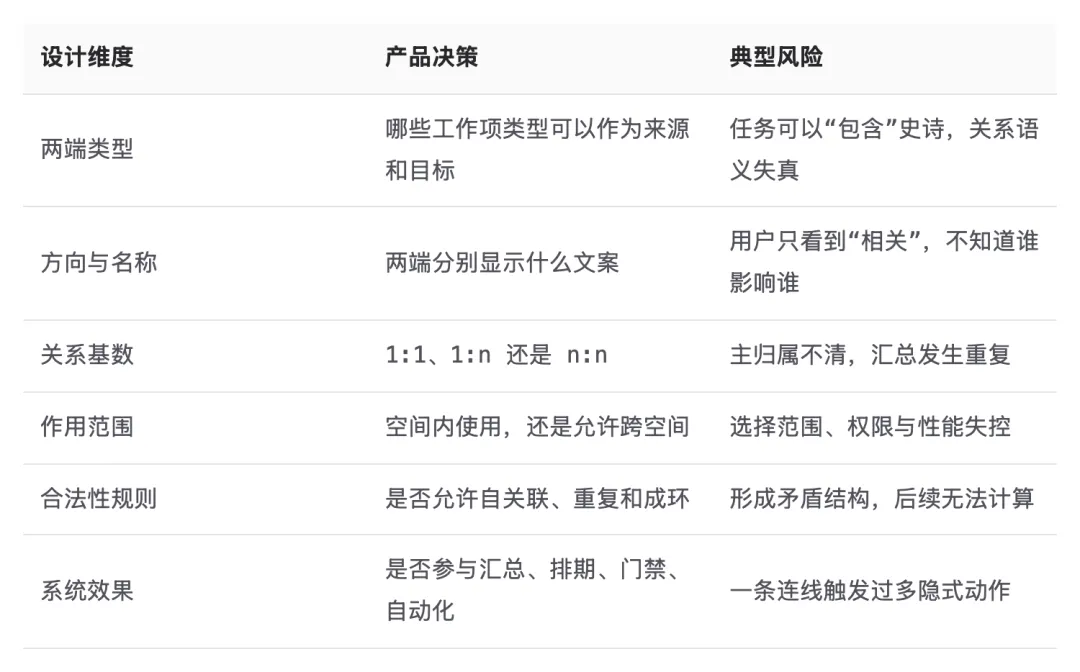

一份可运行的关系定义,需要回答六个问题:

这六个维度不是凭空抽象出来的。Jira 的 Link Type 最小化地定义名称、向外描述和向内描述,解决方向语义;ONES 进一步加入两端工作项类型、共享或拆分字段、单选或多选,解决端点与基数。文章在此基础上继续增加作用范围、合法性规则和系统效果,是因为关系一旦进入跨空间协作、排期和自动化,仅有名称与字段已经不够。

换句话说,前半部分是公开产品已经验证过的配置问题,后半部分是把关系继续做成平台能力时必须补上的产品决策。两者不能混成一句“业内都是这样设计”。

这里有一个很重要的产品取舍:关系语义和系统效果最好分开定义。

“A 阻塞 B”表达的是执行约束,但它不一定意味着系统必须立刻锁住 B 的状态。团队可能只希望提示风险,也可能要求强制门禁;可能需要自动调整排期,也可能只保留计划差异。关系说明事实,规则决定系统如何响应。两者绑死后,管理员只是想补充上下文,却可能意外改变整个团队的执行方式。

关系实例也不必一开始就拥有复杂生命周期。多数平台的基础版本只需要保证连接可识别、可审计、可解除;只有关系本身涉及双方承诺、合规证明或者跨系统确认时,才需要“待确认、已生效、已失效”等状态。为了理论完整而把每条普通关联都做成可审批对象,只会增加用户维护成本。

04

三类基础关系,分别管理归属、顺序和业务语义

层级关系管理工作分解与主归属

层级关系最接近项目管理里的工作分解结构。目标可以拆成需求,需求再拆成产品、策划、前端、后端和测试工作项。父项保存范围与结果,子项承担可以独立分派、估算和流转的责任。

但支持层级,不等于提供一个可以缩进的树形控件。真正需要决定的是三个问题:允许怎样的父子类型路径,一个子项能有几个父项,以及父项如何汇总子项。

首先是类型路径。Epic 下面可以是 Feature,Feature 下面可以是 Story,Story 下面可以是任务;在游戏研发中,也可能是版本目标下面拆玩法、系统和内容需求,再向下拆程序、美术、策划和测试工作。如果平台只有一个没有限制的“父工作项”字段,用户很快就能建立“任务包含需求”“缺陷包含版本”这样的结构。树还在,业务语义已经没有了。

Jira 为什么没有把父子关系完全交给通用 Link?一个重要原因是,它的工作类型层级本身就是结构配置。默认的 Epic、Story、Subtask 位于不同层级,Premium 和 Enterprise 版本还可以继续增加更高层级。父子关系必须服从这个层级,修改层级结构时,Jira 甚至会计算影响并警告已有父子关系可能被破坏。

这说明层级不是“名称叫 Parent 的普通关联”,而是会影响父子合法性、计划视图和存量数据的主结构。通用链接可以灵活补充上下文,主层级却不能因为灵活而失去约束。

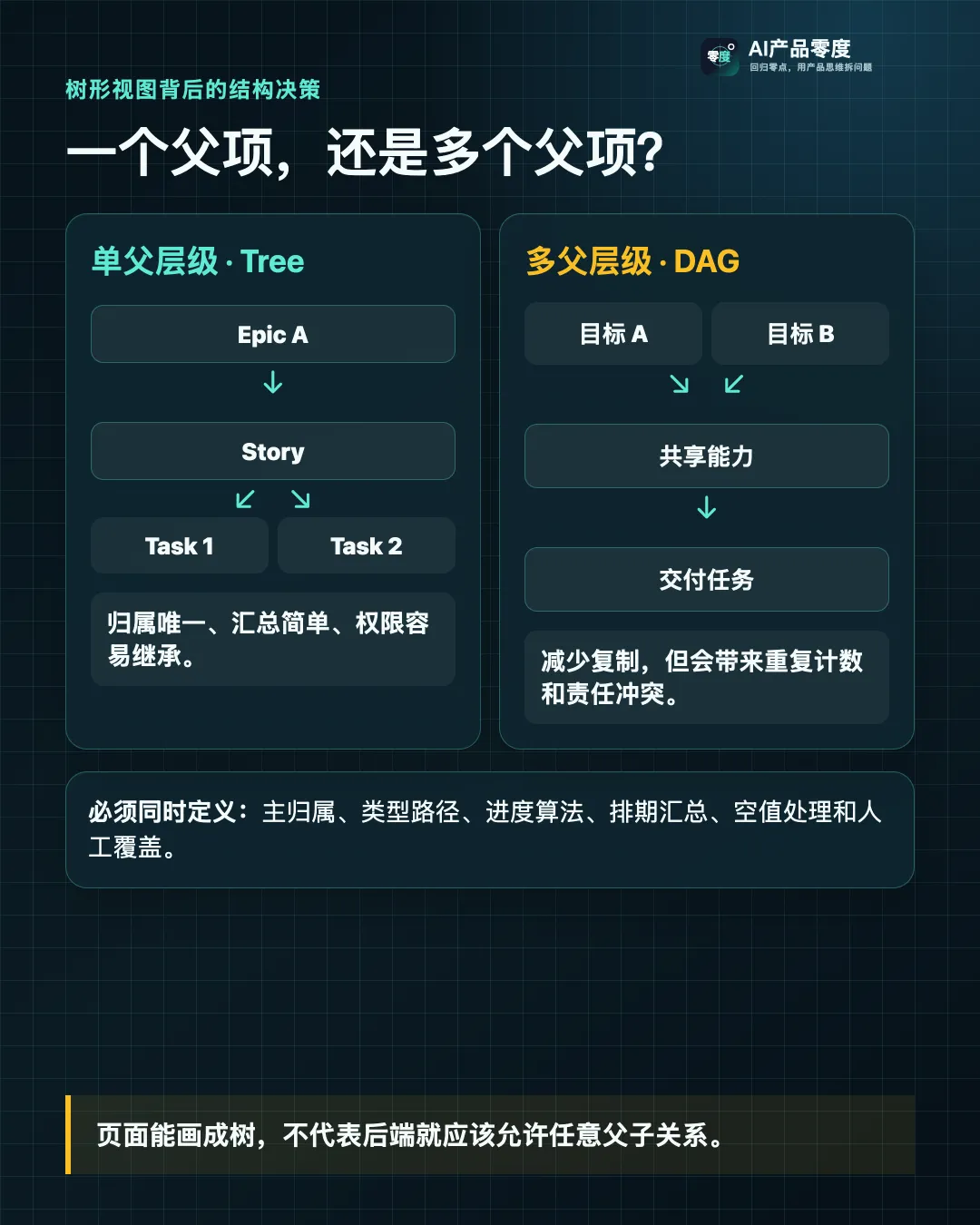

其次是父项数量。

严格树结构中,每个子项只有一个父项。它的优势不是模型简单,而是主归属、汇总和权限继承都容易解释。允许多个父项后,结构会变成有向无环图:同一项能力可以同时支持增长目标和安全目标,但它的工时和完成量不能在组织报表中被重复计算,多个父项也可能给出不同优先级。

我的倾向是:主层级保持唯一父项,负责工作分解和汇总;其他上层目标使用“贡献于”“支持”等具名关联表达。 多父层级并非不能做,只是必须同时回答去重、冲突和解释问题。

ONES 给出了另一种更开放的选择:层级可以配置为 1:n,也可以配置为 n:n,但它同时明确,甘特图等部分模块只支持 1:n;一个工作项拥有多个父项时,在树形视图里可能出现多次,在平铺表格里只出现一次。这恰好证明,多父关系的存储并不困难,困难的是每一种消费关系的产品能力都要重新解释“同一个对象算几次”。

ONES 修改层级结构后,也不会自动删除或补建已有工作项链接,新连接才遵守更新后的结构。这个处理与 Jira 的影响警告方向不同,但都在回答同一个企业级问题:结构配置变化以后,存量关系不能被悄悄改写。

最后是汇总。父项进度究竟按已完成子项数量、工时、估分计算,还是由负责人独立判断?取消项是否进入分母?没有估算的工作怎样处理?这些不是报表层的小问题,因为汇总结果会直接影响对交付承诺的判断。

比较稳妥的方式,是同时保留系统计算和业务验收:平台提供子项完成度、工时与计划范围,父项负责人维护最终验收结论。二者不一致时明确提示,不让一个简单公式替人作出“需求已经完成”的判断。

依赖关系管理执行顺序

“A 与 B 相关”不会改变工作顺序;“A 阻塞 B”则意味着 B 的开始或完成受到 A 约束。

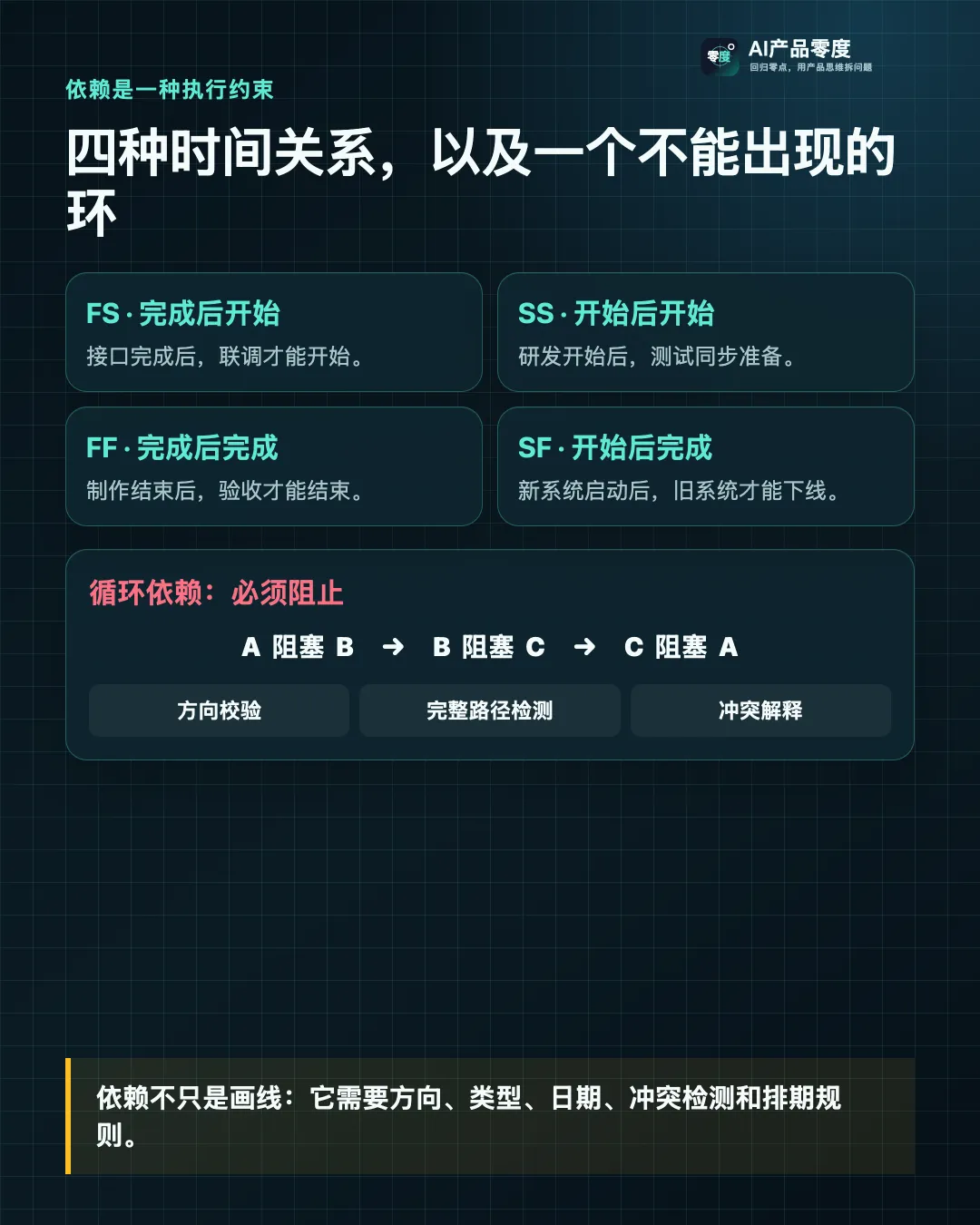

依赖关系是一条有方向、可能参与时间计算的边。传统计划管理常见四种依赖:完成后开始(FS)、开始后开始(SS)、完成后完成(FF)和开始后完成(SF)。研发工作最常见的是 FS,例如后端接口完成后才能开始联调;测试准备也可能使用 SS,在开发开始后同步设计用例。

TAPD 的需求前后置关系把这套模型落得很具体。它没有只保存“A 依赖 B”,而是分别保存起点需求、终点需求、起点字段和终点字段;字段只能选择开始或结束,于是组合出开始后开始、开始后结束、结束后开始、结束后结束四种关系。它还限制同一对需求最多存在一条前后置关系、不能指向自己,并要求两端位于同一项目。

这些限制不意味着所有平台都必须禁止跨空间依赖,但它揭示了依赖关系需要明确的四件事:方向、约束的是哪个时间事件、是否允许重复,以及作用范围在哪里。缺少其中任何一个,甘特图上的连线都很难进入稳定的计划计算。

依赖模型必须解决两个容易被忽略的问题。

第一个是环。如果 A 等 B、B 等 C、C 又等 A,三项工作都没有合法起点。系统不能只检查两个对象是否互相依赖,还要在新建关系时检查完整路径,并把形成环的链路告诉用户。

第二个是约束强度。排期计算、风险提醒和状态门禁不应该默认捆在一起。多数研发场景允许工作部分并行,前置延期时提醒后置负责人就够了;发布、安全检查等高风险节点才可能要求强制阻止流转。

依赖越“智能”,平台越要把它的影响说清楚。否则用户只画了一条线,系统却同时改了日期、锁了状态、发了通知,结果不是提升效率,而是制造一套没人敢维护的规则。

具名关联保留业务语义

层级和依赖仍然覆盖不了全部关系。一条缺陷可能由某项需求引入,一个测试用例用于验证某条需求,两条需求可能重复,一个风险可能影响某个发布版本。

这些连接不负责主归属,也不一定约束时间,但会改变人和系统对对象的理解。产品上最省事的做法,是把它们全部放进“相关工作项”;代价是系统再也无法判断这条关系能做什么。

Jira 的链接类型提供了一个足够小、也足够实用的模型:一个 Link Type 包含名称、向外描述和向内描述。例如同一条关系,在一端显示 causes,在另一端显示 is caused by。它解决的不是自动化,而是先让双方看到准确、可搜索的关系语义。

这个边界值得保留。一个链接被命名为“验证/由……验证”,并不代表系统天然知道需求验收时必须检查它;“阻塞/被……阻塞”也不等于自动锁定状态。Jira 证明了具名关系首先需要可读,至于它是否进入门禁、排期和自动化,仍然是上一节所说的“系统效果”决策。

更合理的方式,是建立数量有限、语义清楚的关系类型:

  • “重复于”通常是对称关系,两端含义一致;
  • “引入/由……引入”连接缺陷与需求或变更;
  • “实现/由……实现”连接需求与研发工作;
  • “验证/由……验证”连接测试对象与被验证需求;
  • “影响/受……影响”连接风险、工作项和发布范围。

关系类型也不是越多越专业。两个名称不同、用途相同的关系会制造同义字段和统计口径。管理员创建关系类型时,至少要说明两端类型、方向、基数和系统用途;说不清这些差异,就应该优先复用已有关系。

甘特图是层级、依赖与状态的组合投影

到了甘特图,层级、依赖和状态会同时出现在一个界面里,也最容易再次被混为一谈。

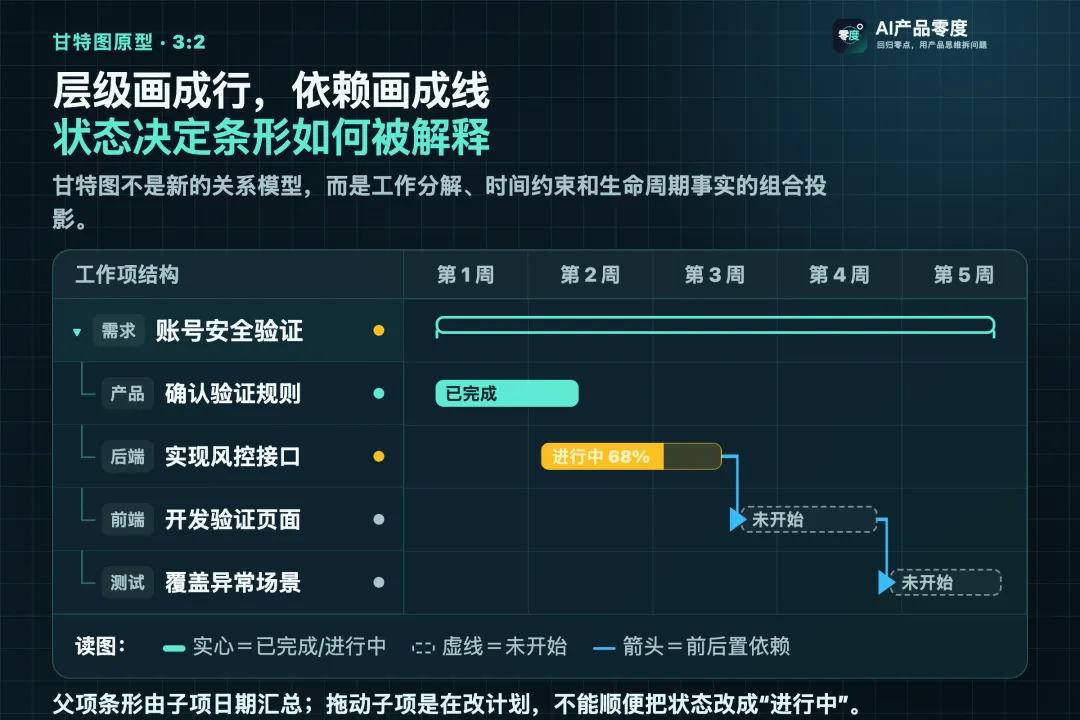

甘特图不是第四种关系。它只是把已经存在的关系与计划信息投影到同一张时间视图:左侧的缩进、展开和折叠表达父子层级;右侧连接两个条形的箭头表达前后置依赖;条形的颜色、填充比例或状态标签表达工作项当前处于哪个阶段。

层级首先决定“有哪些行”。父项作为汇总行,子项按照类型路径缩进展示。父项的计划条形通常不应该由用户随意画一段时间,而是根据子项最早开始时间和最晚结束时间生成范围;父项进度则按照平台约定的子项数量、工时或估分汇总。采用多父层级时,同一工作项可能在多个分支重复出现,因此甘特图还必须选择主父项、重复展示并标记,或者对汇总去重。这也是复杂计划视图往往更偏好 1:n 主层级的原因。

依赖决定“行之间怎样连”。完成后开始(FS)应该从前置条形的结束端连接后置条形的开始端,开始后开始(SS)则连接两个开始端。连线要有方向,选中工作项时突出直接前置与后置关系;普通的“影响”“验证”“重复”等具名关联不宜全部画在甘特图上,否则几条需求就会形成一团无法阅读的线。它们更适合在选中对象后按需展开。

状态则决定“这条计划该怎样解释”,但状态和日期不能互相冒充。一条未开始任务可以已经排好日期,一条进行中任务也可能尚未更新剩余工期。拖动条形修改的是计划开始和结束时间,不应该顺手把工作项改成进行中;用户执行“开始工作”改变的是生命周期状态,也不应该自动覆盖已经确认的排期。

图里父需求的条形覆盖全部子项计划范围,但父需求仍然拥有自己的业务状态。子项完成度可以汇总成 68%,负责人却可能因为验收条件尚未满足而不把父需求改成“已完成”。甘特图应该把这种差异显示出来,而不是用汇总公式替业务负责人完成验收。

状态操作通过关系规则进行判断,而不是被关系直接改写

真正麻烦的地方,是用户在甘特图或详情页执行状态操作时,关系应该怎样生效。

最省事的做法,是写死“所有子项完成,父项自动完成”“前置项未完成,后置项不能开始”。但这会把关系语义、组织规则和状态机绑成一件事。团队后来想把强制门禁改成风险提醒,或者父项还需要业务验收时,就只能修改底层逻辑。

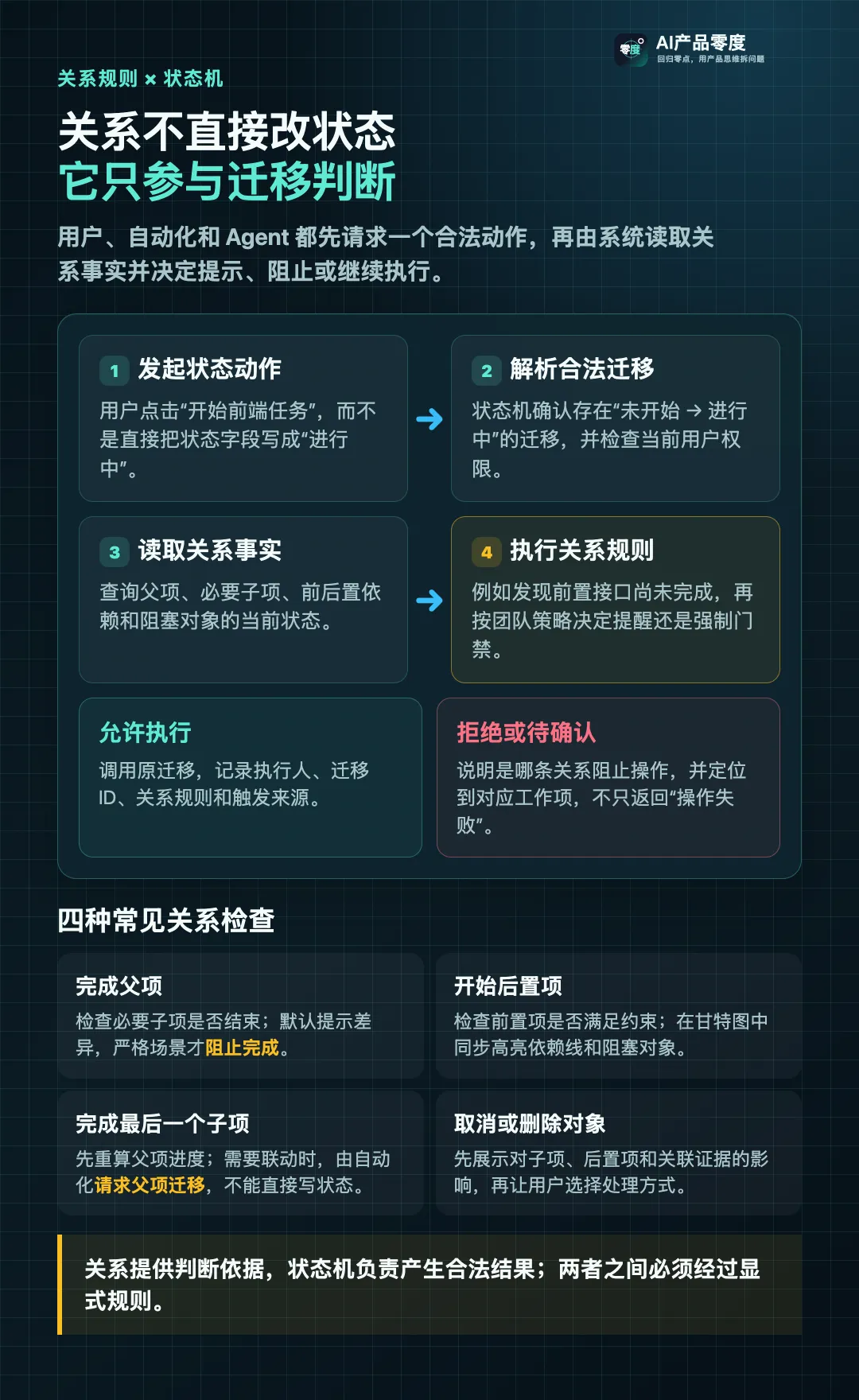

更稳妥的模型是:关系提供判断所需的事实,规则决定这些事实产生提醒、阻止还是自动化动作,状态机负责执行最终的合法迁移。

一次状态操作可以拆成五步:用户请求“开始前端任务”;状态机解析“未开始 → 进行中”的合法迁移;关系服务读取它的父项、前置项和阻塞对象;规则判断前置接口尚未完成时应该提醒还是阻止;允许执行时再调用原迁移,并把触发来源和命中的关系规则写入历史。

这种分层最终要体现在具体交互里。

  • 用户完成父项时,如果仍有必要子项未结束,系统应列出这些子项;普通研发流程可以提示并要求确认,发布或合规场景才配置为强制阻止。
  • 用户开始后置项时,如果前置项尚未满足依赖,应在甘特图中同时高亮依赖线和前置工作项,而不是只弹出一句“操作失败”。
  • 最后一个子项完成时,平台可以立即重算父项进度;如果组织配置了状态联动,自动化也只能请求父项执行“提交验收”或“完成”等明确迁移,仍要经过父项权限与校验。
  • 用户取消或删除工作项时,平台应先展示它对子项、后置项和追踪证据的影响,再让用户选择解除关系、迁移子项或保留只读记录,不能静默级联。

这样设计以后,关系并没有越权成为另一套工作流。它参与状态判断,却不拥有状态;它可以触发动作,却不能绕过状态机直接修改结果。甘特图、详情页、批量操作和 Agent 调用也因此可以共享同一套规则。

05

追踪不是第四种关系,而是一条可验证路径

现在可以回到开头的问题:需求显示完成以后,交付依据在哪里?

平台真正需要形成的是一条连续路径:

业务目标 → 产品需求 → 研发工作 → 测试验证 → 发布版本

这不是靠一个名为“追踪”的万能字段建立的,而是由“包含”“实现”“验证”“发布于”等关系连续组成。追踪能力来自三个条件:

第一,连接合法。用户只能在允许的对象类型之间建立关系。

第二,语义稳定。平台知道每条边代表层级、依赖、实现还是验证,而不是只保存一个 URL。

第三,结果可判断。系统能够发现需求没有实现工作、关键需求缺少验证对象,或者发布范围里仍然存在未验收事项。

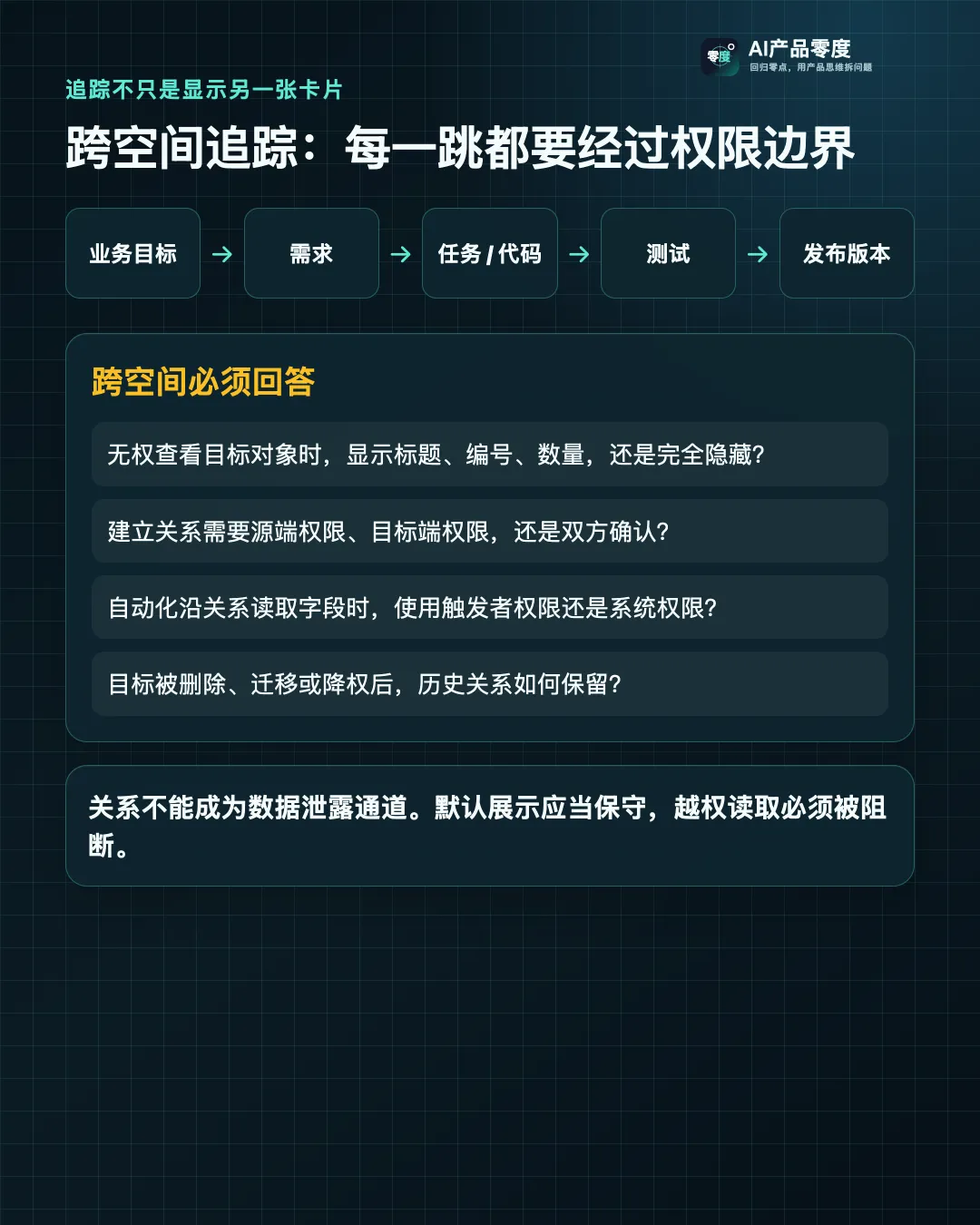

因此,追踪不是“把所有相关对象展示出来”。它需要根据业务问题选择关系类型、方向和最大深度,并返回一条可解释的路径。

例如,系统判断某个发布版本受到一条缺陷影响时,应该能够展开“缺陷影响需求、需求进入版本”的链路;如果中间对象没有查看权限,只能显示授权范围允许的摘要,不能为了证明结论泄露标题和详情。

路径也不能无限遍历。A 依赖 B、B 与 C 相似,并不能推出 A 依赖 C。层级可以向上寻找祖先,依赖可以沿方向分析传播,普通关联是否继续展开,则要由关系类型决定。否则所谓影响分析,只是把人工搜索变成一团更难理解的连线。

关系存在,也不等于交付证据有效。一个测试用例虽然关联了需求,但最近一次执行可能失败;一个实现工作虽然已经完成,却可能没有进入目标发布版本。完整的 DevOps 证据链会在后面的研发协同平台文章中展开。第五篇只确定它的数据前提:没有稳定关系和可信路径,所谓端到端追踪只能依靠人工对账。

06

把产品放在一起看,差别在于关系被系统消费到什么程度

前面分别拆开 Jira、ONES 和 TAPD,是因为它们恰好回答了关系模型的三个不同问题:关系怎样被准确表达,关系怎样进入企业配置,依赖怎样进入计划计算。再把飞书项目放进来,则能看到关系继续驱动跨空间协作之后,产品复杂度会怎样变化。

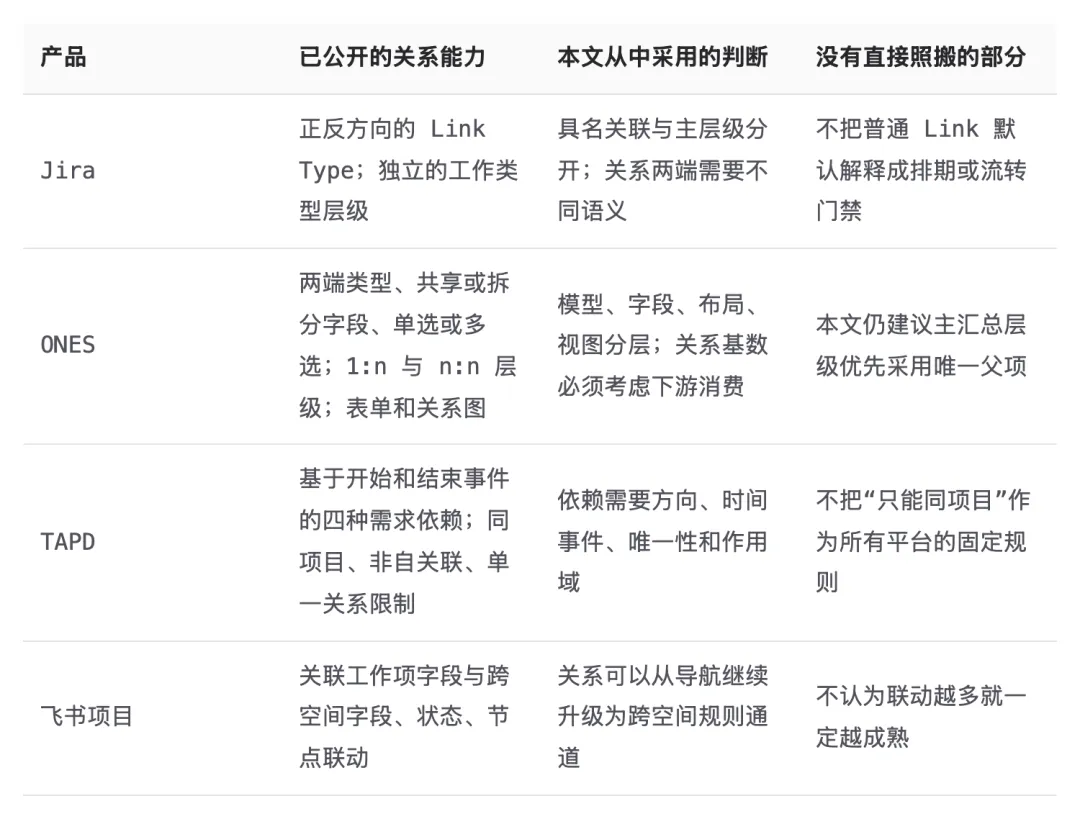

这里必须把产品事实和文章判断分开。上表第二列是公开产品已经提供的能力;第三、第四列是我基于这些能力做出的产品抽象与取舍。比如“主层级优先唯一父项”“追踪不是第四种关系”“关系语义与系统效果分离”,都不是某个产品的原话,而是把几套模型放在一起后形成的设计判断。

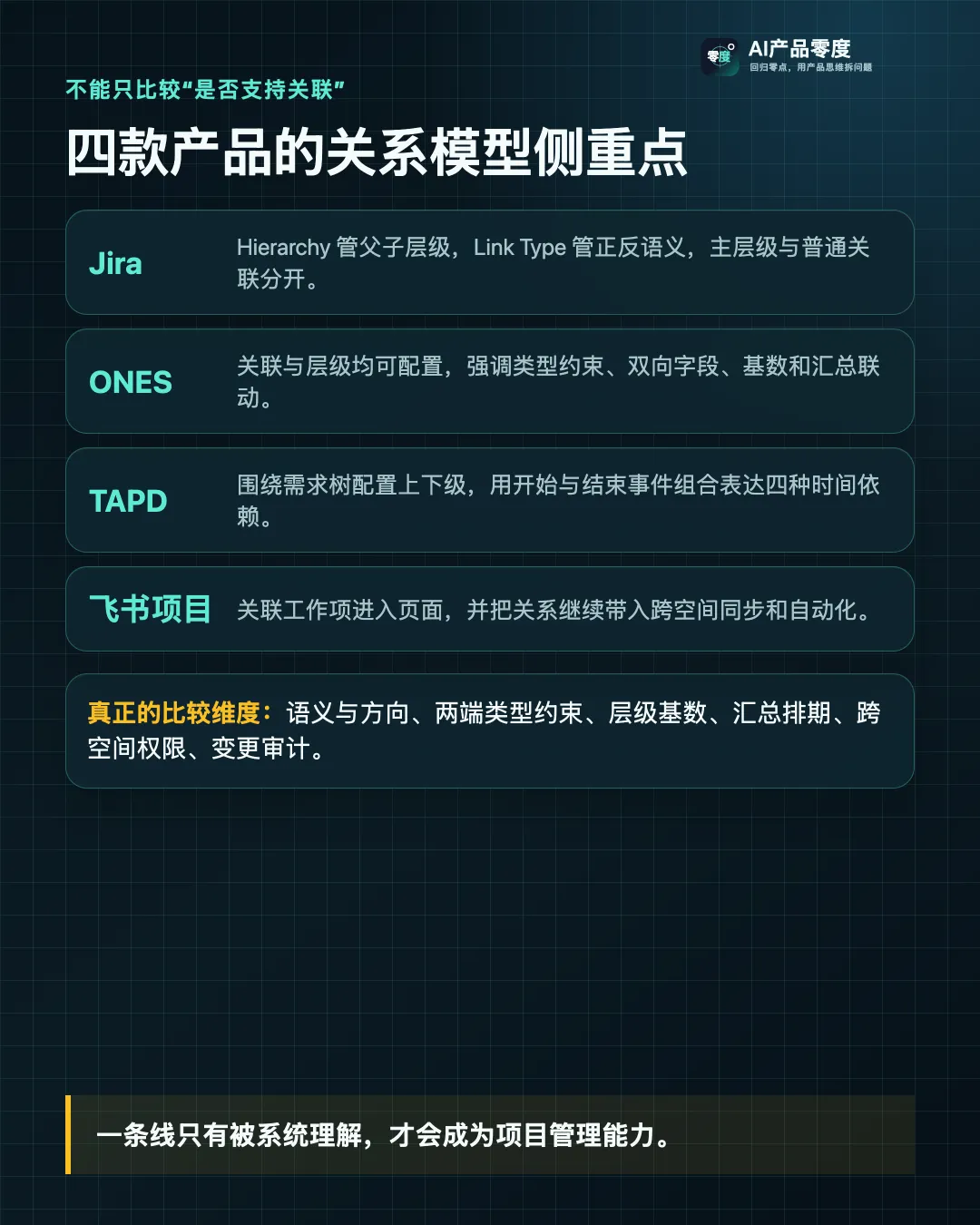

这也是竞品研究真正有价值的地方。不是统计谁有多少种关系,而是理解每个产品在哪一层停止:Jira 先保证关系可读,ONES 把关系继续做成企业配置,TAPD 把依赖落实到开始和结束事件,飞书项目则进一步探索跨空间联动。平台准备把关系能力做到哪一层,决定了后面必须承担多少权限、审计、性能和解释成本。

这些产品没有一条从低级到高级的固定路线。通用链接更灵活,严格层级更容易汇总,时间依赖更适合计划计算,跨空间联动更适合复杂协作。产品经理要做的不是把四套能力全部抄进来,而是先决定:这条关系只负责让人看见,还是还要被排期、权限、自动化和追踪消费。

07

关系进入企业级使用后,必须限制它的复杂度

关系一旦参与计算,就不再是辅助信息,而是平台的运行数据。

首先是权限。产品空间管理需求,研发空间管理实现,质量空间管理测试和缺陷。建立跨空间关系时,用户可能有权查看当前需求,却无权打开目标空间中的安全缺陷。平台必须决定:

  • 搜索时能不能发现无权查看的对象;
  • 无权打开时显示编号、类型、标题,还是只提示“存在受限对象”;
  • 建立和解除关系需要一端权限还是两端权限;
  • 自动化沿关系读取字段时使用触发者身份还是系统身份。

其次是配置变化。修改关系展示名称风险较小,改变两端类型、方向和基数却可能让历史连接变得不合法。平台应该区分“新规则只约束未来关系”和“迁移全部存量关系”,并在修改前给出影响范围。存量关系不能因为管理员改了一次配置就静默消失。

再往后是删除和审计。父项删除不应该默认级联删除所有子项;依赖目标被删除后可以解除有效约束,但历史事件仍需要解释;已经进入基线或审计的关系,通常只能失效,不能从记录中抹掉。

最后是查询边界。大型空间中,一条需求可能经过几层关系连接到数百个对象。系统需要限制关系类型、方向、深度和时间范围,优先返回最短或最有业务意义的路径。关系图不是越大越有价值,用户真正需要的是“为什么这个对象会受到影响”。

如果从零建设,我不会先做一套无限可配置的关系引擎。更合理的演进顺序是:

1. 先建立单父层级和少量预置具名关系,解决工作分解与人工对账;

2. 再增加有方向的依赖、环检测和风险提示,支持排期协作;

3. 最后根据真实跨团队需求开放自定义关系、跨空间授权、自动化和追踪分析。

原因很直接:每增加一种关系、一个方向和一条联动规则,详情页、选择器、权限、查询、报表、API 和历史记录都要理解它。关系配置得太快,平台会先得到一张没人敢维护的网。

08

关系模型的终点不是连线,而是可解释的协作

工作项关系模型解决的是“多个对象如何共同完成一次交付”。

层级关系让平台知道工作如何被分解,依赖关系让平台知道执行顺序受到什么约束,具名关联保存实现、验证和影响等业务语义。多种关系连续起来,才形成从目标到需求、研发、测试和发布的追踪路径。

真正成熟的关系模型,不是页面上连线最多,而是每条关系都能回答三个问题:为什么连接、允许怎样连接、系统会如何使用它。

关系明确以后,每个工作项仍然要独立回答另一个问题:它现在处于什么阶段,下一步允许发生什么变化?

这不能靠一个可以随意修改的状态字段解决。下一篇将进入单个对象内部,拆解状态、迁移和规则,看看项目管理平台如何用状态机管理一个工作项的生命周期。
