电梯顶板及挑檐模板支撑施工方案2026年60页

电梯顶板及挑檐模板支撑施工方案2026年60页
(260901)

第一章工程概况

一、模板支撑体系工程概况和特点

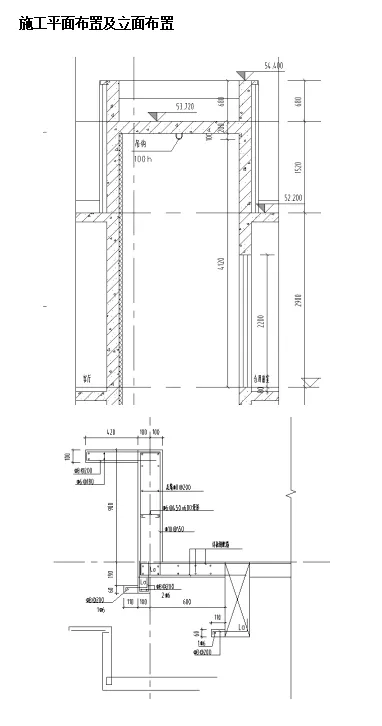

二、施工平面布置及立面布置

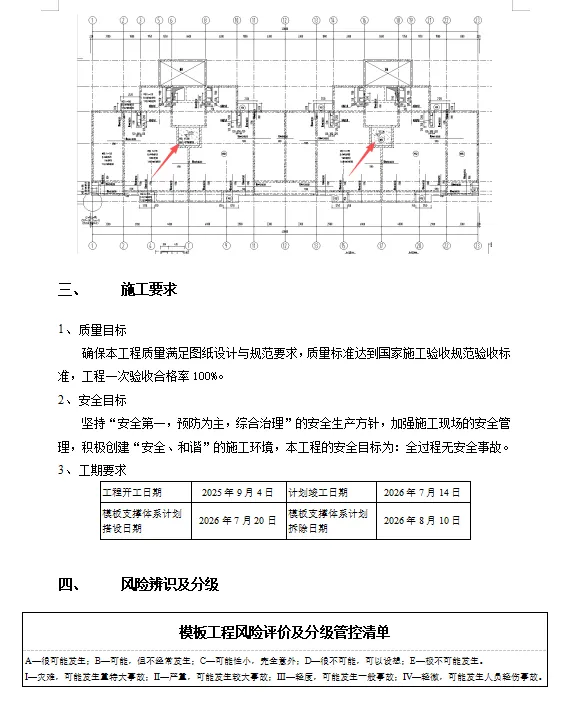

三、施工要求

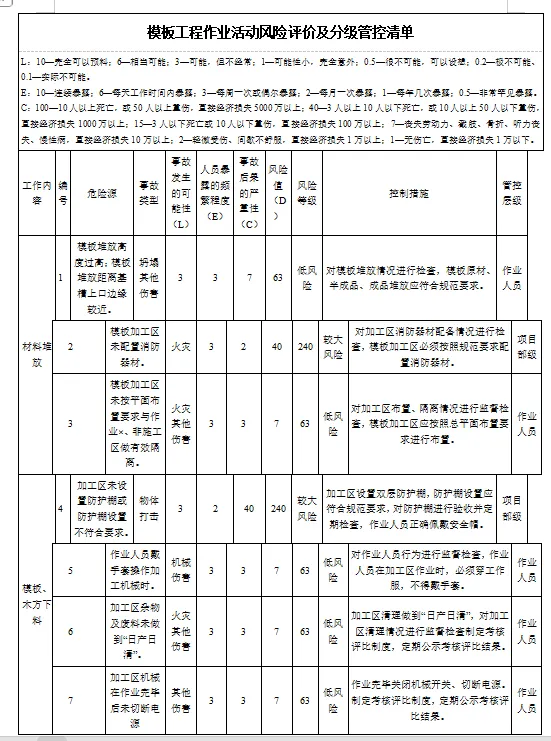

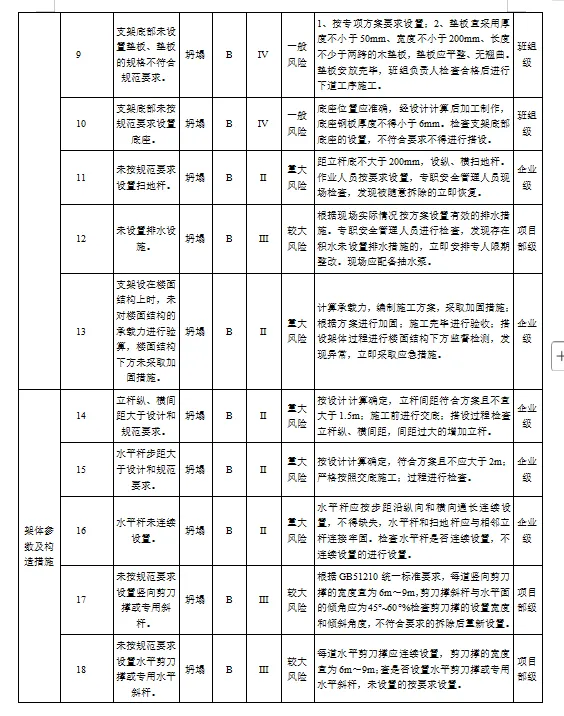

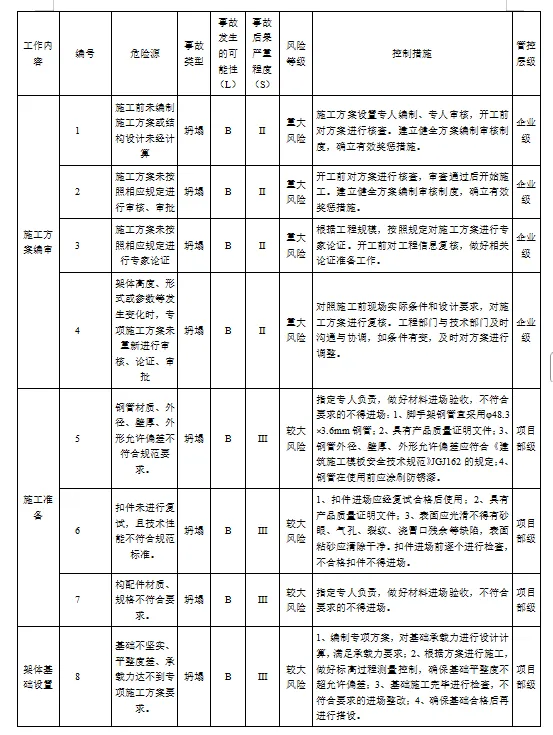

四、风险辨识及分级

五、气候特征和季节性天气

六、参建各方责任主体单位

第二章编制依据

第三章施工计划

一、施工进度计划

二、材料与设备计划

三、劳动力计划

第四章施工工艺技术

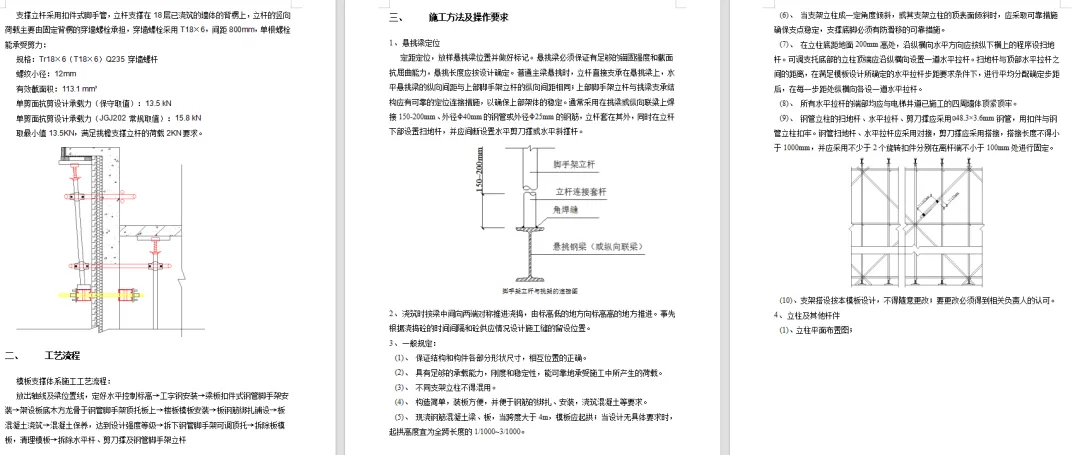

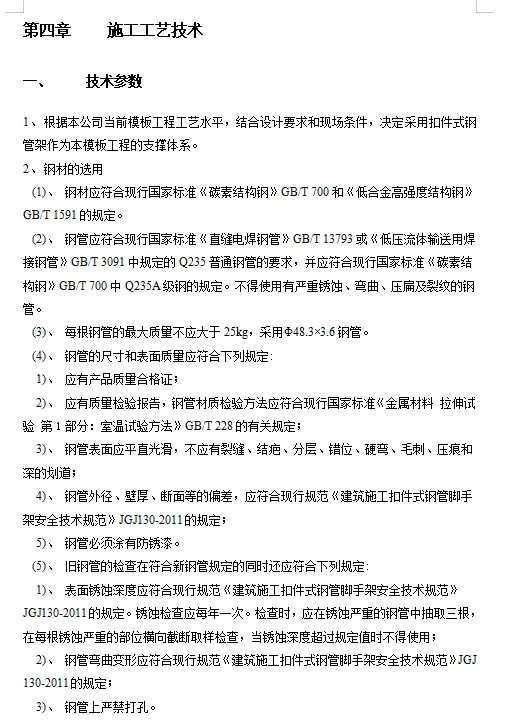

一、技术参数

二、工艺流程

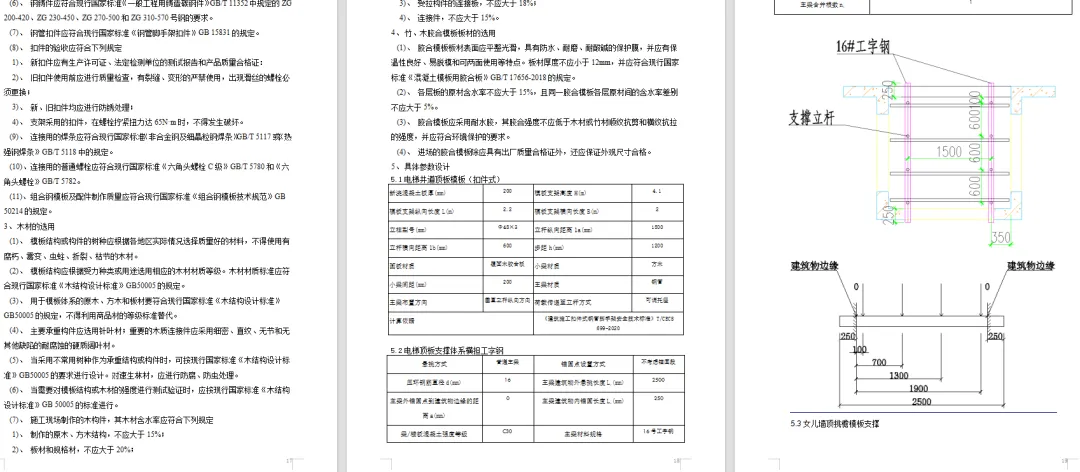

三、施工方法及操作要求

四、支撑架使用要求

五、检查要求

第五章施工保证措施

一、组织保障措施

二、技术措施

三、监测监控措施

第六章施工管理及作业人员配备和分工

一、施工管理人员

二、专职安全人员

三、特种作业人员

第七章验收要求

一、验收标准

二、验收程序及人员

三、验收内容

第八章应急处置措施

第九章计算书及相关图纸

一、计算书

一、 模板支撑体系工程概况和特点

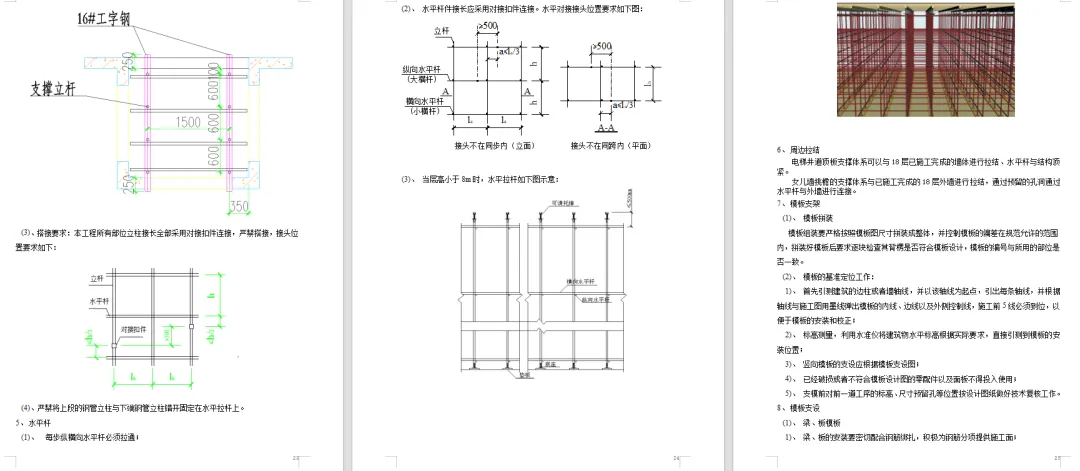

本工程电梯井道顶板厚度200mm,顶标高53.72,在17层采用16号工字钢横担在电梯井道两侧作为支撑体系的基础,支撑体系搭设高度4.2米。

本工程在楼顶女儿墙顶存在420宽结构挑檐,拟将挑檐模板的支撑立杆支撑在18层外墙背楞上。

1、危大工程概况和特点

(1)、主要特点:层高大,支模架搭设高度4.2m;荷载大,顶板厚度200mm,根据《危险性较大的分部分项工程安全管理规定》要求,本模板工程属高大模板工程。

(2)、难点:电梯井道顶板高度较高,各层均没有结构楼板,故拟采用在17层横担工字钢作为模板支撑体系的基础

(3)、重点:确保支模体系稳定,安全,无事故。钢筋砼结构质量满足要求。

2、模板支撑区域地基情况

电梯井道顶板支撑体系的基础是16#工字钢,挑檐的支撑立杆基础是18层外墙背楞。

。。。。。。
