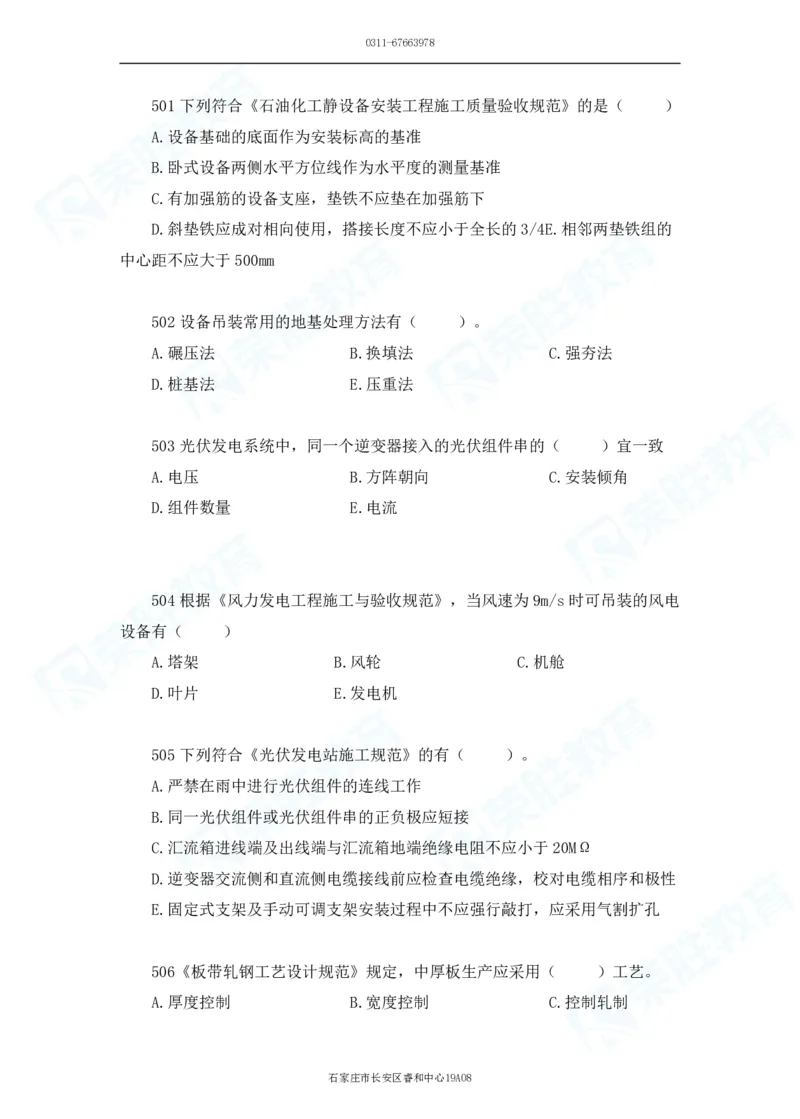

501下列符合《石油化工静设备安装工程施工质量验收规范》的是( )
A.设备基础的底面作为安装标高的基准
B.卧式设备两侧水平方位线作为水平度的测量基准
C.有加强筋的设备支座,垫铁不应垫在加强筋下
D.斜垫铁应成对相向使用,搭接长度不应小于全长的3/4E.相邻两垫铁组的
中心距不应大于500mm
502设备吊装常用的地基处理方法有( )。
A.碾压法 B.换填法 C.强夯法
D.桩基法 E.压重法
503光伏发电系统中,同一个逆变器接入的光伏组件串的( )宜一致
A.电压 B.方阵朝向 C.安装倾角
D.组件数量 E.电流
504根据《风力发电工程施工与验收规范》,当风速为9m/s时可吊装的风电
设备有( )
A.塔架 B.风轮 C.机舱
D.叶片 E.发电机
505下列符合《光伏发电站施工规范》的有( )。
A.严禁在雨中进行光伏组件的连线工作
B.同一光伏组件或光伏组件串的正负极应短接
C.汇流箱进线端及出线端与汇流箱地端绝缘电阻不应小于20MΩ
D.逆变器交流侧和直流侧电缆接线前应检查电缆绝缘,校对电缆相序和极性
E.固定式支架及手动可调支架安装过程中不应强行敲打,应采用气割扩孔
506《板带轧钢工艺设计规范》规定,中厚板生产应采用( )工艺。
A.厚度控制 B.宽度控制 C.控制轧制
石家庄市长安区睿和中心19A080311-67663978
D.热机轧制 E.轧后快速冷却
第3篇机电工程项目管理实务
第7章机电工程企业资质与施工组织
507工程设计资质类型包括( )。
A.综合资质 B.行业资质 C.专业资质
D.劳务资质 E.专项资质
508建筑业企业资质等级划分不包含( )。
A.施工总承包资质 B.专项承包资质
C.专业承包资质 D.施工劳务资质
509下列不符合机电工程施工总承包一级资质标准的是( )。
A.企业净资产1亿元以上
B.机电工程、建筑工程专业一级注册建造师合计不少于9人
C.技术负责人有10年以上从事工程施工技术管理工作经历
D.近5年承担过单项合同额2000万以上的机电工程施工总承包2项工程业
绩
510不满足冶金工程施工总承包一级资质业绩要求的是( )。
A.年产80万t以上炼钢工程
B.年产80万t以上轧钢工程
C.年产100万t以上炼铁工程
D.年产90万t以上炼焦工程
511下列属于工业机电专业工程的有( )。
A.消防工程 B.金属结构工程 C.管道工程
D.起重安装工程 E.防腐工程
512项目采购按采购方式可划分为( )。
石家庄市长安区睿和中心19A080311-67663978
A.招标采购 B.工程采购 C.直接采购
D.服务采购 E.询价采购
513材料采购合同履行环节不包括( )。
A.产品的交付 B.产品数量的验收
C.采购合同签订 D.交货检验的依据
514项目试运行阶段项目管理的任务中,不属于试运行准备的是( )。
A.技术准备 B.组织准备
C.验收准备 D.物资准备
515适用于较大机电工程项目的项目组织结构模式是( )。
A.职能组织结构模式 B.线性组织结构模式
C.直线职能组织结构模式 D.矩阵组织结构模式
516下列不属于施工组织设计按编制对象分类的是( )。
A.项目施工组织总设计 B.单项工程施工组织设计
C.单位工程施工组织设计 D.专项工程施工组织设计
517下列属于施工组织设计编制依据中工程文件的是( )。
A.合同文件 B.技术协议 C.投标文件
D.会议纪要 E.施工图纸
518下列属于施工准备中技术准备的有( )。
A.施工方案编制计划 B.技术资料的准备
C.设备调试工作计划 D.办公临时设施
E.编制资金使用计划
519临时用电施工图纸主要包括( )。
A.接地装置设计图 B.配电装置布置图 C.施工装置位置
石家庄市长安区睿和中心19A080311-67663978
D.用电设备总平面图 E.施工场地状况
520发生下列情况无需重新修改或补充施工组织设计的是( )。
A.主要施工班组重大调整 B.工程设计图纸重大修改
C.施工环境的重大改变 D.主要施工资源重大调整
521下列施工方案不需要进行专家论证的是( )。

A.跨度为32m的钢结构安装工程
B.重量为120t的大型结构的整体顶升工程
C.跨度为60m的网架结构安装工程
D.搭设总高度200m的桥式起重机安装工程
522电力建设工程中不属于超过一定规模的危险性较大分部分项工程的是
( )。
A.采用非常规起重设备吊装120kN的设备吊装工程
B.起重量500kN的超重设备安装工程
C.高度240m的内爬起重设备的拆除工程
D.海上风机吊装工程
523下列内容中不属于危大工程专项施工方案内容的是( )。
A.施工工艺技术 B.施工安全保证措施
C.专家论证要求 D.计算书及相关图纸
524下列施工方案需进行技术经济分析的是( )。
A.超重设备的运输方案 B.焊接工程量大的焊接方案
C.采用新技术的方案 D.使用外国技术的施工方案
E.综合系统试验及无损检测方案
525下列不属于施工技术交底依据的是( )。
A.施工招标文件 B.项目质量策划
石家庄市长安区睿和中心19A080311-67663978
C.工程设计文件 D.专项施工方案
526下列设计变更中,不属于重大设计变更的是( )。
A.工艺方案变化 B.增加单项工程
C.设计规模扩大 D.满足用户需求
527下列属于施工记录的有( )。
A.隐蔽工程验收记录 B.施工检查记录
C.分部工程验收记录 D.设计变更记录
E.质量事故处理记录
528关于竣工图的相关要求,说法错误的是( )。
A.竣工图按单位工程、装置或专业编制
B.竣工图的比例应与原施工图一致
C.设计图签中应有原设计单位人员签字
D.竣工图应由监理单位逐张加盖竣工图章
529关于工程竣工档案的移交说法正确的有( )。
A.工程档案的编制不得少于两套
B.档案资料原件由建设单位保管
C.应编制工程档案资料移交清单
D.双方应在移交清单上签字盖章
E.档案资料移交清单需一式三份
530某机电安装公司承接一办公楼机电安装项目,工程内容包括:建筑给排
水、建筑电气、通风与空调、建筑智能化工程等。
安装公司组建项目部,项目经理组织编制施工组织总设计,内容包括:工程
概况、主要施工方案、各项施工管理计划等,编制完成由项目技术负责人审批后
交监理单位报批时被驳回。在通风空调施工方案中明确了安全保证措施,并对易
发生质量通病、施工难度大的分项工程做出了重点说明。
石家庄市长安区睿和中心19A080311-67663978
技术部门根据施工组织设计、施工方案编制施工技术交底文件,并按层次、
分阶段进行了交底。
【问题】
1.施工组织总设计还应包括哪些内容?
2.说明监理单位驳回施工组织总设计报批的理由。
3.施工方案中的安全保证措施有哪些?还应对哪些分项工程做出重点说明?
4.施工技术交底的层次,阶段及形式应根据工程的哪些特点来确定?应在何
时完成施工技术交底?
531某安装公司承建一化工原料生产厂的机电安装工程,项目部进场后,编
制施工方案并对其进行了优化。厂房内设备有压缩机组及32/5吨桥式起重机,
安装公司经业主同意将桥式起重机的安装工程分包给了具有专业资格的B分包公
司。
B公司编制了安全专项施工方案,方案内容有施工工艺技术、验收要求、计
算书及相关图纸等。经审核合格,由相关单位组织了专家论证,论证结果为“通
过”。专项施工方案实施前,B公司项目部按照安全专项施工方案的要求进行两
层技术交底。
【问题】
1.说明桥式起重机安装的安全专项施工方案需专家论证的理由。
2.专项施工方案的施工工艺技术包括哪些内容?验收要求包括哪些内容?
3.安全专项施工方案应如何审批?应由哪个单位组织专家论证?
4.如何实施专项施工方案的两层交底?
石家庄市长安区睿和中心19A080311-67663978

532 A公司承接了一项生活垃圾焚烧发电项目,工作内容包括2500t/d的垃
圾焚烧炉1台,1台25MW的汽轮机发电机组及配套工程等。
A公司项目部编制了汽轮发电机组的施工方案,方案实施前,编制人员向作
业人员进行施工方案交底,交底内容齐全。工程实施中,主管道焊接方法由焊条
电弧焊变更为钨极气体保护焊,技术人员修改了施工组织设计后即进行焊接作业
被现场监理制止。
工程竣工验收阶段,A公司整理竣工资料。提交的施工阶段文件有:施工管
理文件、施工进度及造价文件、施工记录、施工质量验收记录。监理工程师审核
后提出“施工阶段文件内容不完整,需补齐所缺失文件”的审核意见。
竣工后,按单位工程进行竣工资料组卷,移交档案,保管期限根据临时厂房
9年后拆除确定。
【问题】
1.施工方案交底内容包括哪些?
2.现场监理做法是否正确,说明理由。
3.A公司提交的施工阶段文件中还缺少哪些文件?
4.档案保管期限有哪几种?本工程属于哪种?
533某安装公司承包一商务楼(上20层,下2层,1~5层商场)的变配电
安装工程。工程主要设备:三相干式电力变压器、配电柜、开关柜,设备由安装
公司采购,已运抵施工现场。
项目开工前,组织有关技术管理部门依据施工组织总设计、设计文件等进行
项目总体交底,针对各分部分项工程编制了施工方案,方案内容包括:工程概况、
施工进度计划等。
因建设单位计划增加配电柜的数量,要求施工单位按设计变更程序进行变更。
进入竣工验收阶段,安装公司按阶段对档案资料进行组卷,竣工图利用翻晒硫酸
图纸改绘施工图,对其中需要修改的部位进行处理。
【问题】
石家庄市长安区睿和中心19A080311-67663978
1.项目总体交底时对哪些部门和人员进行交底?
2.施工方案还应包括哪些内容?
3.安装公司提出设计变更时应如何履行变更程序?
4.竣工图中需要修改的部分应如何处理?
第8章工程招标投标与合同管理
534关于两阶段招标,符合要求的是( )。
A.对于技术复杂或者无法精确拟定技术规格的项目,可以分两阶段招标
B.第一阶段投标人需要提交带粗略报价的技术建议标
C.第二阶段投标人提交的投标文件不需要再包含技术方案
D.第二阶段招标人应当公开向社会发布招标文件
535关于标底和投标限价的说法,错误的是( )。
A.招标文件中应当明确最低投标限价
B.招标人自行决定是否编制标底
C.一个招标项目只能有一个标底,须保密
D.设最高投标限价的,应明确其计算方法
536招标人对投标人专业资格的审查内容包括( )。
A.施工装备 B.人员状况 C.基本资格
D.财务状况 E.类似工程业绩
537招标人有下列行为属于不平等招标的是( )。
A.向不同投标人提供有差别的信息
B.设定与项目不相适应的资格条件
C.对不同投标人采取相同评标标准
D.指定特定的品牌原产地或供应者
石家庄市长安区睿和中心19A080311-67663978
E.非法限定投标人的所有制形式
538由建设单位指定5名行政领导和1名技术专家组成评标委员会,存在的
错误有( )。
A.人数不是奇数 B.缺少经济专家
C.技术和经济专家未达到2/3以上 D.未从专家库随机抽取
E.总的人数不足
539招标文件编制的内容包括( )。
A.投标截止日期 B.投标保证金要求 C.合同主要条款
D.评标标准及方法 E.投标人组织形式
540招标过程一般不包括( )。
A.发标前准备 B.招标投标
C.评标定标 D.签订合同
541下列情况中,评标委员会不应当否决其投标的是( )。
A.投标报价明显低于成本
B.投标文件的编制格式与招标文件要求不一致
C.投标书提出的工期比招标文件的工期晚15天
D.投标单位投标后又在截止投标时间5分钟前突然降价
542研究招标文件的重点不包括( )。
A.投标要求格式 B.工程量清单
C.评标委员会 D.计价和报价方式
543关于投标程序中调查研究重点的说法,错误的是( )。
A.应考虑企业所在地的资源信息价格
B.应对比竞争对手状况如经验业绩等
C.应了解业主资金落实情况和关注重点
石家庄市长安区睿和中心19A080311-67663978
D.应对拟分包的专业承包公司考察
544电子招投标系统根据功能不同分类,不包括( )。
A.交易平台 B.公共服务平台
C.评标平台 D.行政监督平台
545组织分包人参加图纸会审,向分包人进行设计图纸交底的是( )。
A.建设单位 B.监理单位
C.总承包单位 D.设计单位
546国际机电工程项目合同风险中,属于自身风险的有( )。
A.财经风险 B.建设风险 C.收益风险
D.技术风险 E.管理风险
547合同控制的内容不包括( )。
A.组织进行合同交底 B.合同跟踪与控制
C.合同实施偏差分析 D.合同实施偏差处理
548下列关于总承包方对分包方的管理,说法正确的是( )。
A.仅需对关键工序进行管理
B.总承包方应派代表对分包方进行管理
C.分包方对工程自行检验合格后,由业主组织预验收
D.总包方无需对分包工程和分包单位进行综合评价
549下列情形中,可不进行合同变更的是( )。
A.增加或减少合同中任何工作
B.改变合同中任何工作的质量标准
C.改变工程的标高
D.取消合同中的工作,转由他人实施
石家庄市长安区睿和中心19A080311-67663978
550工程项目索赔的起因中,属于不可抗力因素的有( )。
A.地震 B.洪水 C.大风
D.疫情 E.战争
551索赔的分类中,属于按照索赔目的和要求分类的是( )。
A.工期索赔 B.工程延期索赔 C.费用索赔
D.工程加速索赔 E.工程变更索赔
552索赔成立的前提条件不包括( )。
A.与合同对照,事件已造成了承包人工程项目成本的额外支出,或直接工期
损失
B.造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或
风险责任
C.承包人完成了合同规定的工程内容
D.承包人按合同规定的程序和时间提交索赔意向通知和索赔报告
553承包人的工程索赔正式文件不包括( )。
A.批复的索赔意向书 B.进度款支付证书
C.索赔申请表 D.工程变更文件
554某国有工业扩建机电安装工程采用电子方式公开招标A、B、C、D、E、F、
G、H八家施工单位通过了资格预审,参加投标。
招投标过程中发生以下事件:
事件一:外省A单位下载资格预审文件时,提示地域受限制,必须提前报名
才可以下载。
事件二:B单位委托了电子招投标平台代理其投标。
事件三:C单位由于时间紧张未对投标文件进行加密,提交投标文件时说明
了理由,电子平台拒收了该文件。
石家庄市长安区睿和中心19A080311-67663978
事件四:D单位提交投标文件后发现有报价漏项,撤回文件进行修改,后文
件传输到99%时投标截止时间到,经D单位协调沟通,电子招投标平台接收了D
单位的新文件。
评标委员会由7人组成,建设单位代表2人,技术经济专家5人,开标时1
位专家因故无法出场。经协调,项目正常开标、评标。
评标时发现:C单位报价明显低于成本;E单位投标报价大小写金额混乱;F
单位投标文件写明的检验标准和方法不符合招标文件的要求;G单位报价有漏项;
其他单位的投标文件均符合招标文件要求。E单位采用无利润竞标法进行报价,
最终中标。
【问题】
1.资格预审中专业资格审查主要内容包括哪些?
2.分析招投标过程中发生的各事件是否符合要求,说明理由。
3.评标委员会1位专家无法出场,应如何协调才能正常开标评标?
4.判断C、E、F、G四家单位的投标是否有效?说明理由。
5.投标有效期应从何时算起?开标时间有何要求?如果最终投标人有2个,
是否可以按时开标?
6.投标人商务报价还可以采取哪些策略?
555 A公司中标某工业改建工程,合同内容包含厂区所有的设备、工艺管线
安装等施工总承包。A公司进场后,根据工程特点,对工程合同进行分析管理,
将其中亏损风险较大的部分埋地工艺管道(设计压力0.2MPa)施工分包给具有资
质的B公司。
A公司对B公司进行合同交底后,派出代表对B公司从施工准备、进场施工、
工程保修及技术方面进行了管理。B公司提交的施工进度统计报表、质量保证体
石家庄市长安区睿和中心19A080311-67663978
系、安全保证体系及措施、工程款支付申请、隐蔽工程验收报告等文件,A公司
检查并审核。
B公司进场后,由于建设单位无法提供原厂区埋地管线图,B公司在施工时
挖断供水管道,造成A公司65万元材料浸水无法使用,机械停滞总费用43万元,
每天人员窝工费用4.8万元,工期延误25天。B公司机械停滞费18万元。管沟
开挖完成后,当地发生疫情,导致所有员工被集中隔离,产生总隔离费用54万
元,工期延误15天。为此A公司向建设单位提交了工期及费用索赔文件。
【问题】
1.合同分析还包括哪些内容?
2.A公司还应从哪些方面对B公司进行全过程管理?A公司还应检查审核B
公司哪些文件?
3.分析并计算A公司可索赔的费用和工期。
4.施工索赔有哪些解决方式?
第9章施工进度管理
556下列进度计划属于按计划周期分类的是( )。
A.建设项目总进度计划 B.年度施工进度计划
C.单位工程施工进度计划 D.管道工程施工进度计划
557机电工程项目进度计划表示的方法不包括( )。
A.横道图 B.里程碑表法
C.网络图 D.流水作业图表
558下列属于横道图优点的是( )。
A.施工进度计划编制方法直观清晰 B.有利于施工进度的动态控制
C.便于实际进度与计划进度的比较 D.能反映影响工期的关键线路
E.便于工程劳动力的计算及安排
石家庄市长安区睿和中心19A080311-67663978
559下列工程中宜用网络图进度计划表示的是( )。
A.机电工程规模较大 B.衔接的逻辑关系较清楚
C.专业工艺关系复杂 D.大宗材料采购供应尚未全部清晰
E.制约因素较多
560下列属于施工进度计划检查内容的有( )。
A.关键工作进度 B.工作衔接关系变化 C.施工成本状况
D.施工资源配备状况 E.施工质量情况
561下列影响施工进度的因素中,属于施工单位自身管理能力的是( )。
A.拖欠工程进度款 B.施工图纸设计变更
C.新标准技术培训 D.施工方法失误造成返工
562下列不属于进度控制组织措施的是( )。
A.审查分包提交的进度计划 B.明确工程现场进度控制人员
C.建立设计变更管理制度 D.建立进度信息沟通网络
563施工进度偏差产生的原因中,属于建设单位原因的是( )。
A.工程款不能按时交付 B.施工计划编制失误
C.现场施工检查不及时 D.材料未按时到达现场
564非关键工作的延误时间为6天,总时差为8天,自由时差为4天,则
( )。
A.不影响总工期和紧后工作 B.不影响总工期但影响紧后工作
C.总工期和紧后工作均受到影响 D.影响总工期但不影响紧后工作
565施工进度计划的调整步骤中,选择适当调整方法之后应进行( )。
A.编制调整方案 B.确定调整对象和目标
C.对调整方案评价和决策 D.分析进度计划检查结果
石家庄市长安区睿和中心19A080311-67663978
566下列关于赢得值法的评价指标说法正确的是( )。

A.当费用绩效指数CPI>1时,表示超支,即实际费用低于预算费用
B.当进度绩效指数SPI>1时,表示进度提前,即实际进度比计划进度慢
C.当费用偏差CV为负值时,表示执行效果好,即实际费用超过预算费用
D.当进度偏差SV为负值时,表示进度落后,即实际进度慢于计划进度
567 A公司承包某项目的机电工程,工程内容包括建筑给排水、建筑电气和
通风空调工程等。工程设备、材料由A公司采购。A公司经业主同意后,将室内
给排水及照明工程分包给B公司施工。B公司编制的施工作业进度计划如下表,
总工期为122天,在交A公司审批时被驳回,要求B公司优化进度计划并缩短施
工工期,B公司重新优化后审批通过开始实施。
照明工程和室内给排水施工作业进度计划表
【问题】
1.此种进度计划的表达方法有哪些缺点?
2.说明B公司编制的施工作业进度计划被A公司否定的原因。
3.优化后的作业进度计划工期为多少天?
石家庄市长安区睿和中心19A080311-67663978
568 A安装公司承包一商场的建筑电气施工。安装公司项目部进场后,编制
了建筑电气工程的施工方案、施工进度及劳动力计划见下表。(每月按自然月30
天算)

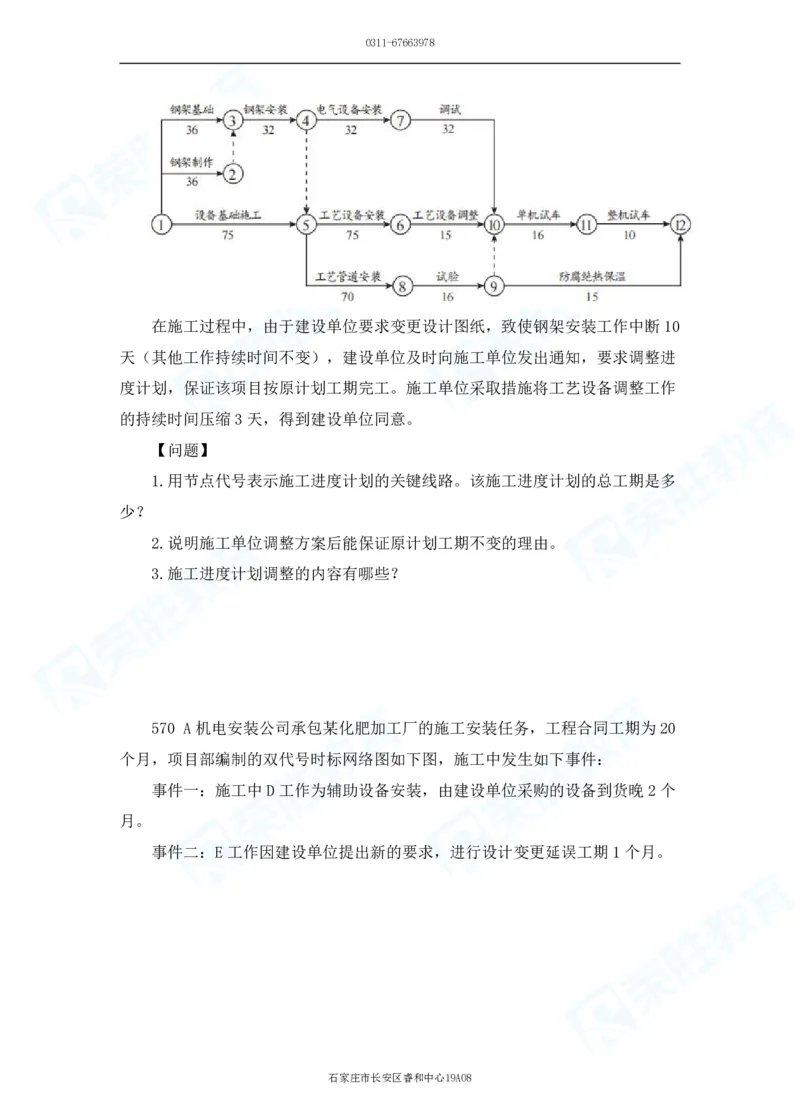

灯具、开关、插座按预定时间到达现场,但插接式母线槽因保管不当造成母
线槽受潮,安装前绝缘测试不合格,返回厂家干燥处理,耽误了工期,直到6月
30日才完成供电干线的施工。项目部调整施工进度计划及施工人数,变电所及供
电干线的送电验收调整到7月1日开始。
施工内容 施工 4月 5月 6月 7月
人数 1 11 21 1 11 21 1 11 21 1 11 21
施工准备 10人
变电所施工 20人
供电干线施工 30人
变电所及供电干 10人
线送电验收
室内配线施工 40人
照明灯具安装 30人
开关、插座安装 20人
照明系统送电调 20人
试
竣工验收 10人
【问题】
1.分别说明灯具和开关、插座最晚到达现场的时间。
2.6.30日才完成供电干线施工是否影响施工进度?说明理由。
3.计算5月下旬和6月上旬施工现场的施工人数。
569建设单位通过招标与施工单位签署了某工业项目的施工合同,主要工作
内容包含设备基础、钢架基础、设备钢架制作安装、工艺设备、工艺管道,电气
和仪表设备安装等。开工前施工单位按照合同约定向建设单位提交了施工进度计
划(如图)。
石家庄市长安区睿和中心19A080311-67663978

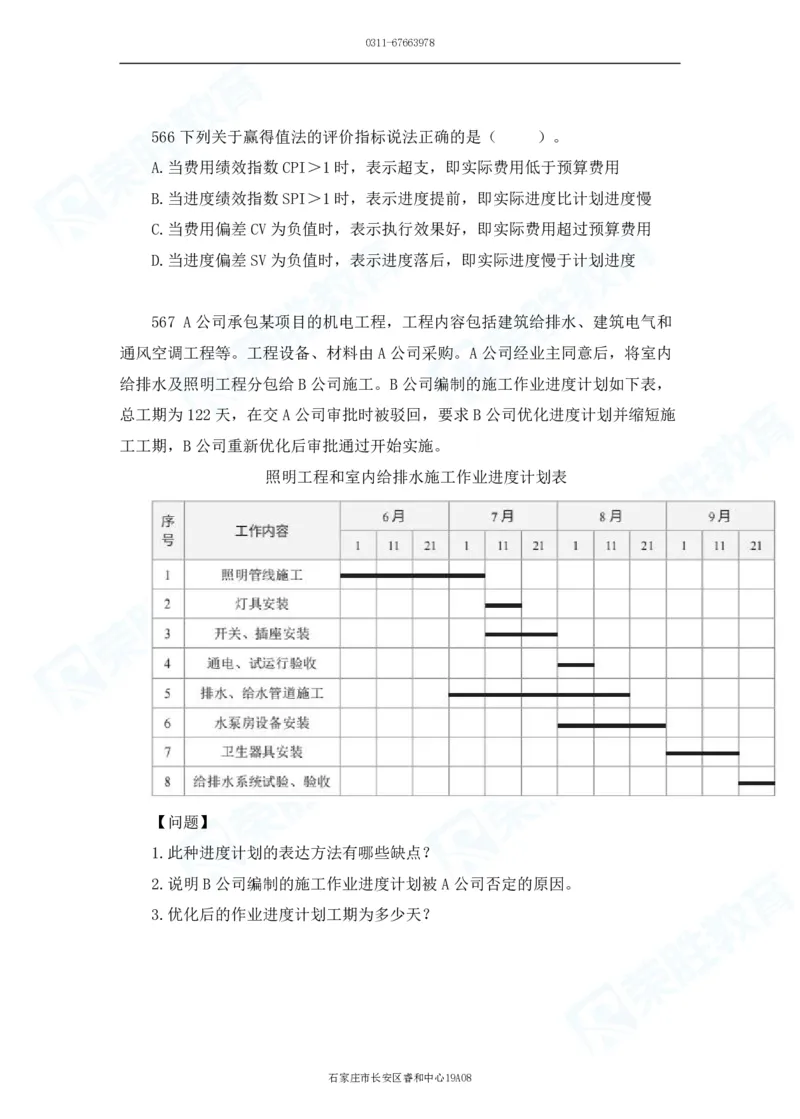

在施工过程中,由于建设单位要求变更设计图纸,致使钢架安装工作中断10
天(其他工作持续时间不变),建设单位及时向施工单位发出通知,要求调整进
度计划,保证该项目按原计划工期完工。施工单位采取措施将工艺设备调整工作
的持续时间压缩3天,得到建设单位同意。
【问题】
1.用节点代号表示施工进度计划的关键线路。该施工进度计划的总工期是多
少?
2.说明施工单位调整方案后能保证原计划工期不变的理由。
3.施工进度计划调整的内容有哪些?
570 A机电安装公司承包某化肥加工厂的施工安装任务,工程合同工期为20
个月,项目部编制的双代号时标网络图如下图,施工中发生如下事件:
事件一:施工中D工作为辅助设备安装,由建设单位采购的设备到货晚2个
月。
事件二:E工作因建设单位提出新的要求,进行设计变更延误工期1个月。
石家庄市长安区睿和中心19A080311-67663978
【问题】
1.指出该项目施工进度计划的关键线路(用工作代号表示)。
2.分别分析事件一、二是否影响工期,说明理由。

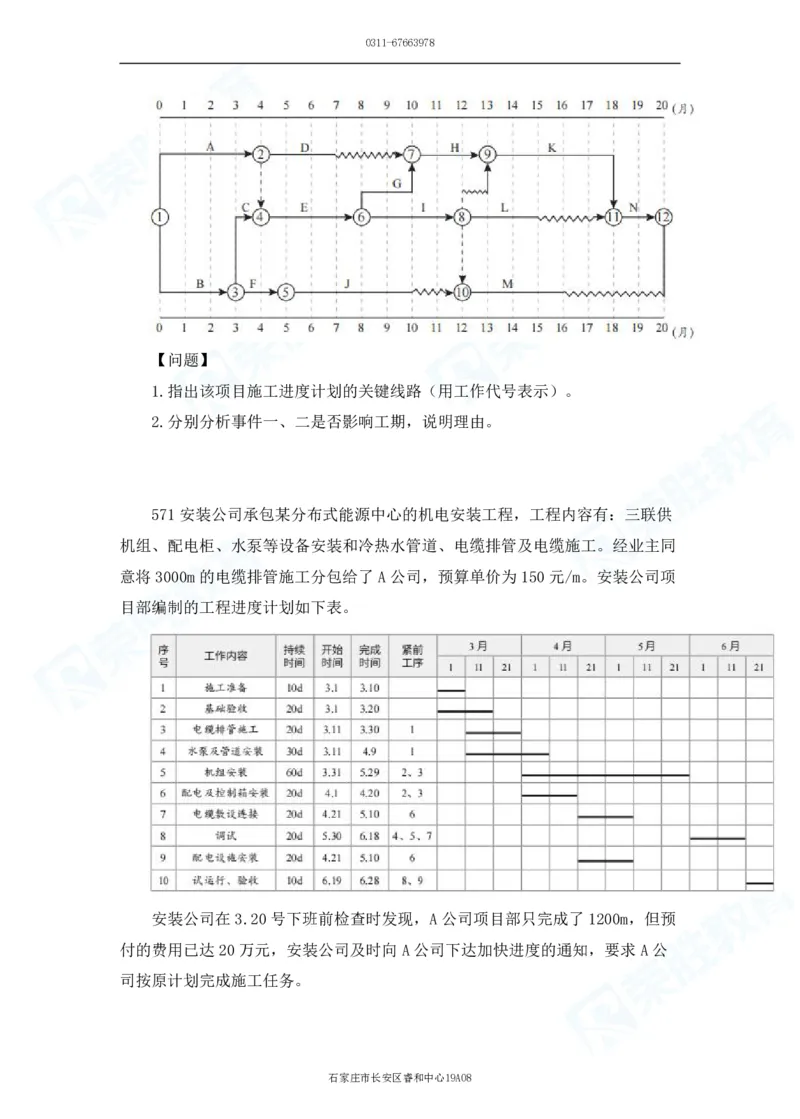

571安装公司承包某分布式能源中心的机电安装工程,工程内容有:三联供
机组、配电柜、水泵等设备安装和冷热水管道、电缆排管及电缆施工。经业主同
意将3000m的电缆排管施工分包给了A公司,预算单价为150元/m。安装公司项
目部编制的工程进度计划如下表。
安装公司在3.20号下班前检查时发现,A公司项目部只完成了1200m,但预
付的费用已达20万元,安装公司及时向A公司下达加快进度的通知,要求A公
司按原计划完成施工任务。
石家庄市长安区睿和中心19A080311-67663978
施工中因建设单位提高厂区的用电容量,导致到达现场的电缆需更换,项目
部向监理单位提出变更申请,监理工程师将变更后的图纸发至项目部,导致电缆
敷设连接工作拖延到5月25日才完成。
【问题】
1.根据给出的进度计划表找出关键线路(序号表示)。计算总工期为多少天。
2.利用赢得值法计算排管施工的费用绩效指数CPI和进度绩效指数SPI,判
断是否会影响总工期?
3.电缆敷设连接施工进度偏差了多少天。说明是否影响后续工作?
572施工单位承包了一厂房钢结构工程,钢结构采用高强度螺栓连接。工程
的围护材料(墙板、屋面板及其防火涂料)由业主采购。
施工单位项目部进场后,依据合同施工图,验收规范及总承包的进度计划,
编制了厂房的施工进度计划。当正式施工时,因厂房需提前验收,业主要求该厂

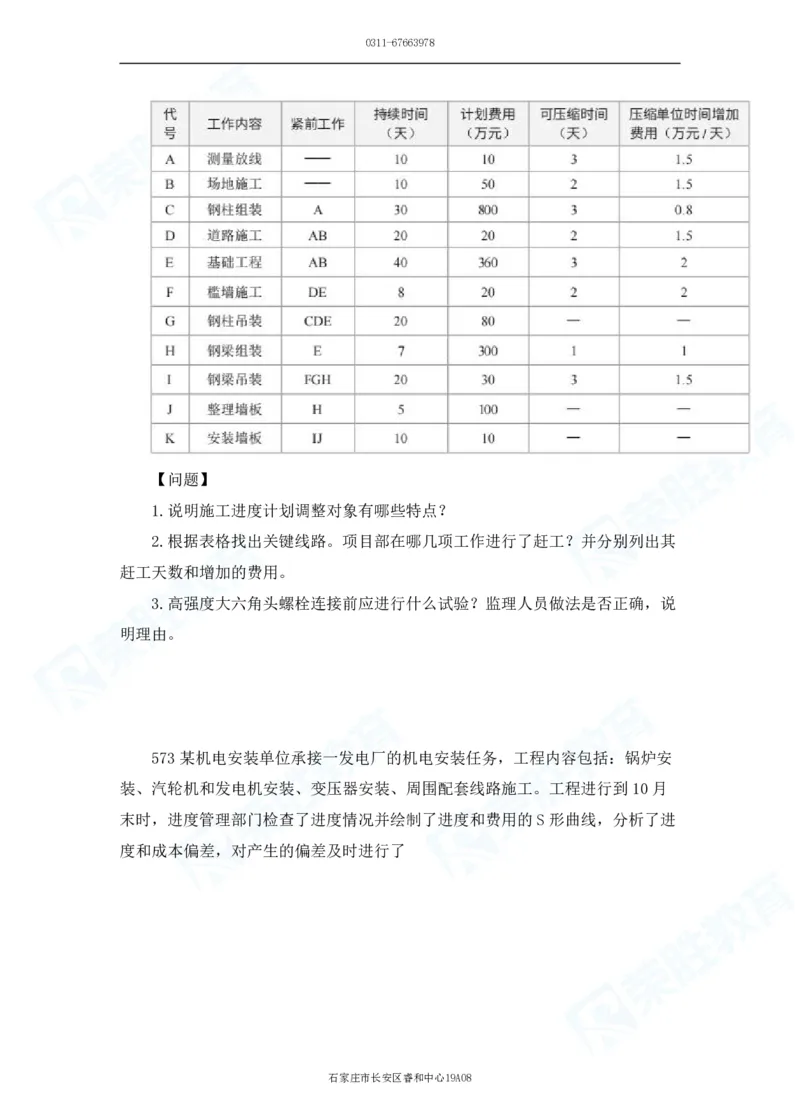

房工程提前5天完工。项目部按工作持续时间和计划费用(见下表)分析,在关
键工作上,以最小的赶工增加费用,在钢梁吊装工作前赶出了5天。
钢结构采用高强度大六角头螺栓连接,安装前施工单位对其摩擦面进行了试
验,合格后开始安装,安装中监理发现大六角头螺栓连接副的连接孔不能自由穿
入,作业工人采用气割进行扩孔,立即制止了其施工。
石家庄市长安区睿和中心19A080311-67663978
【问题】
1.说明施工进度计划调整对象有哪些特点?
2.根据表格找出关键线路。项目部在哪几项工作进行了赶工?并分别列出其
赶工天数和增加的费用。
3.高强度大六角头螺栓连接前应进行什么试验?监理人员做法是否正确,说
明理由。
573某机电安装单位承接一发电厂的机电安装任务,工程内容包括:锅炉安
装、汽轮机和发电机安装、变压器安装、周围配套线路施工。工程进行到10月

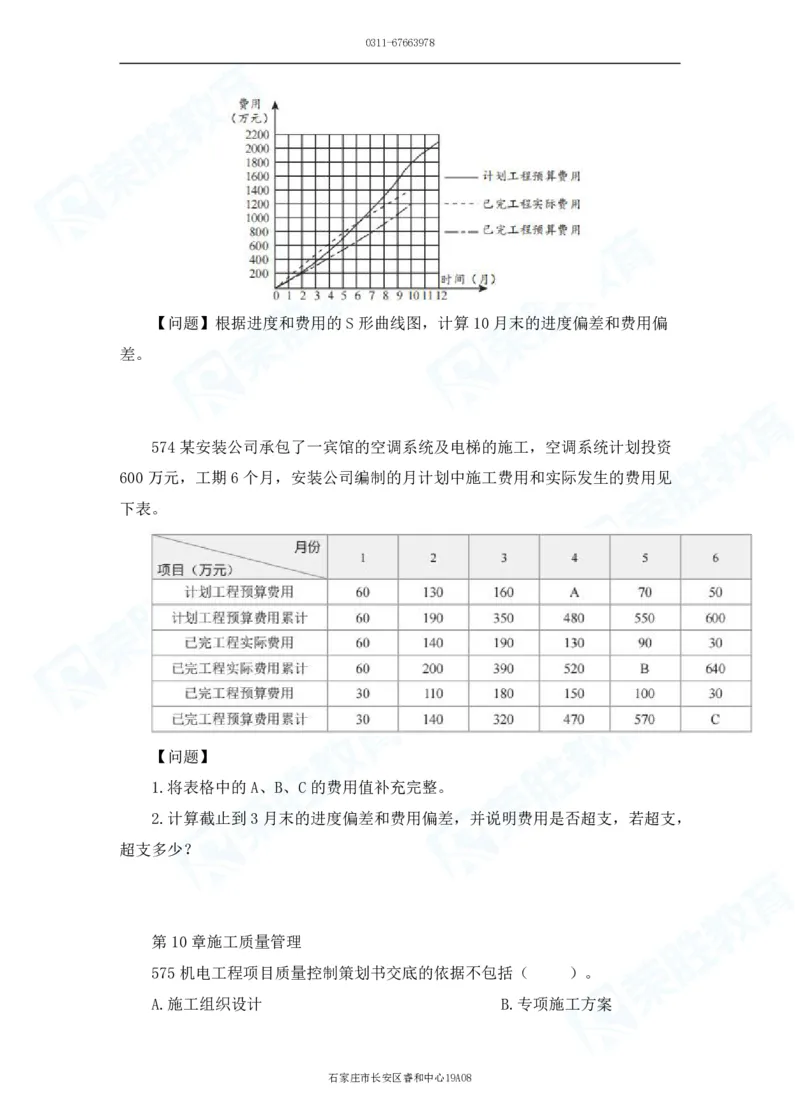

末时,进度管理部门检查了进度情况并绘制了进度和费用的S形曲线,分析了进
度和成本偏差,对产生的偏差及时进行了
石家庄市长安区睿和中心19A080311-67663978
【问题】根据进度和费用的S形曲线图,计算10月末的进度偏差和费用偏
差。
574某安装公司承包了一宾馆的空调系统及电梯的施工,空调系统计划投资
600万元,工期6个月,安装公司编制的月计划中施工费用和实际发生的费用见
下表。
【问题】
1.将表格中的A、B、C的费用值补充完整。
2.计算截止到3月末的进度偏差和费用偏差,并说明费用是否超支,若超支,
超支多少?
第10章施工质量管理
575机电工程项目质量控制策划书交底的依据不包括( )。
A.施工组织设计 B.专项施工方案
石家庄市长安区睿和中心19A080311-67663978
C.施工合同 D.施工图纸
576项目部应在特殊过程实施前或实施中进行的确认内容不包括( )。
A.对技术文件和工艺进行评审 B.确保关键过程处于受控状态
C.对施工人员的能力进行核实 D.记录必要的确认活动
577施工质量检验按施工阶段划分,下列属于过程检验的有( )。
A.原材料检查验收 B.隐蔽工程检验
C.质量控制点检验 D.分部分项验收
E.联动试车
578施工质量检验的主要依据不包括( )。
A.施工合同 B.设计文件
C.施工图纸 D.进度计划
579施工质量的三级检查制度不包括( )。
A.自检 B.互检
C.抽检 D.专检
580下列检查不属于互检的是( )。
A.施工人员对自己的施工作业进行检查
B.同组施工人员之间对已完作业进行互相检查
C.本班组质量检查员抽检
D.下道作业对上道作业的交接检验
581关于“三检制”的实施程序,说法不正确的是( )。
A.施工工序完成后,先自检再互检,最后专检
B.自检记录由施工班组负责人填写并保存
C.互检记录由质量检查员负责填写并保存
D.专检记录由相关质量检查人员负责填写
石家庄市长安区睿和中心19A080311-67663978
582对材料质量检验的内容不包括( )。
A.试验复验 B.材料实体质量检验

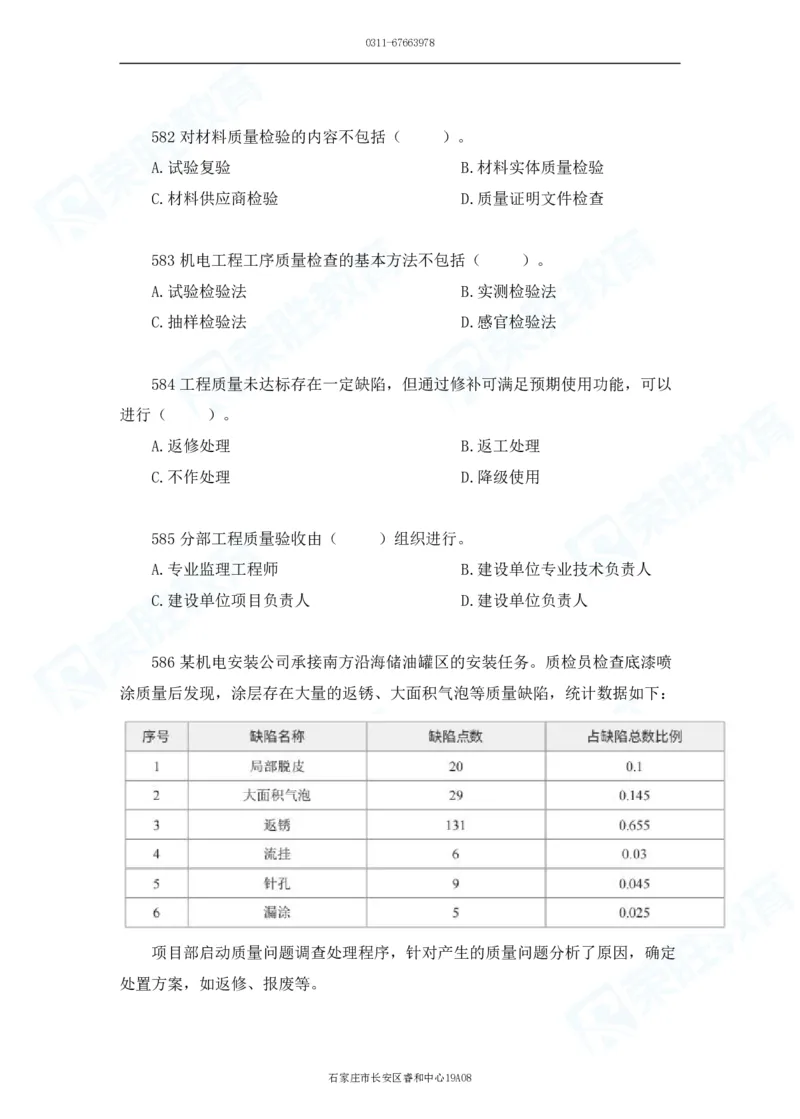

C.材料供应商检验 D.质量证明文件检查
583机电工程工序质量检查的基本方法不包括( )。
A.试验检验法 B.实测检验法
C.抽样检验法 D.感官检验法
584工程质量未达标存在一定缺陷,但通过修补可满足预期使用功能,可以
进行( )。
A.返修处理 B.返工处理
C.不作处理 D.降级使用
585分部工程质量验收由( )组织进行。
A.专业监理工程师 B.建设单位专业技术负责人
C.建设单位项目负责人 D.建设单位负责人
586某机电安装公司承接南方沿海储油罐区的安装任务。质检员检查底漆喷
涂质量后发现,涂层存在大量的返锈、大面积气泡等质量缺陷,统计数据如下:
项目部启动质量问题调查处理程序,针对产生的质量问题分析了原因,确定
处置方案,如返修、报废等。
石家庄市长安区睿和中心19A080311-67663978

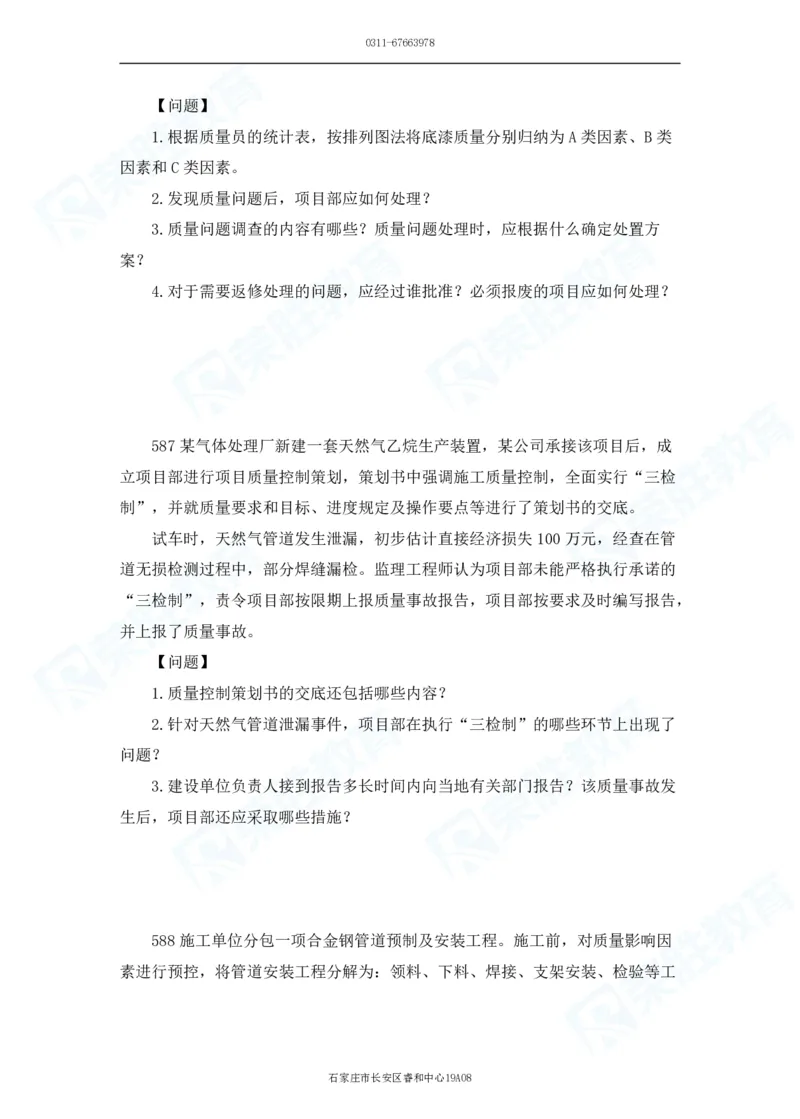

【问题】
1.根据质量员的统计表,按排列图法将底漆质量分别归纳为A类因素、B类
因素和C类因素。
2.发现质量问题后,项目部应如何处理?
3.质量问题调查的内容有哪些?质量问题处理时,应根据什么确定处置方
案?
4.对于需要返修处理的问题,应经过谁批准?必须报废的项目应如何处理?
587某气体处理厂新建一套天然气乙烷生产装置,某公司承接该项目后,成

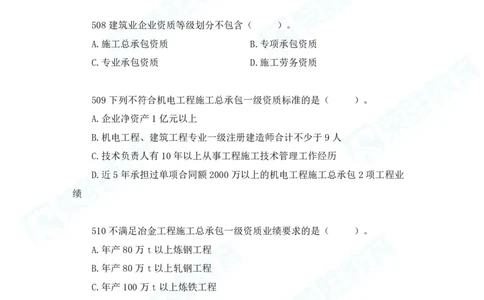

立项目部进行项目质量控制策划,策划书中强调施工质量控制,全面实行“三检
制”,并就质量要求和目标、进度规定及操作要点等进行了策划书的交底。
试车时,天然气管道发生泄漏,初步估计直接经济损失100万元,经查在管
道无损检测过程中,部分焊缝漏检。监理工程师认为项目部未能严格执行承诺的
“三检制”,责令项目部按限期上报质量事故报告,项目部按要求及时编写报告,
并上报了质量事故。

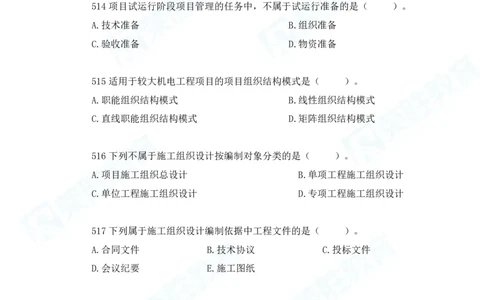

【问题】
1.质量控制策划书的交底还包括哪些内容?
2.针对天然气管道泄漏事件,项目部在执行“三检制”的哪些环节上出现了
问题?
3.建设单位负责人接到报告多长时间内向当地有关部门报告?该质量事故发
生后,项目部还应采取哪些措施?
588施工单位分包一项合金钢管道预制及安装工程。施工前,对质量影响因
素进行预控,将管道安装工程分解为:领料、下料、焊接、支架安装、检验等工
石家庄市长安区睿和中心19A080311-67663978
序。针对每个工序进行分析,找出可能存在的质量问题,制定预控方案,如焊接
过程中可能出现的裂纹。
【问题】
1.合金钢管道安装工程分解的工序还包括哪些?
2.请用文字表达形式列出焊接裂纹质量预控方案的内容。除文字表达形式外
还有哪些表达形式?

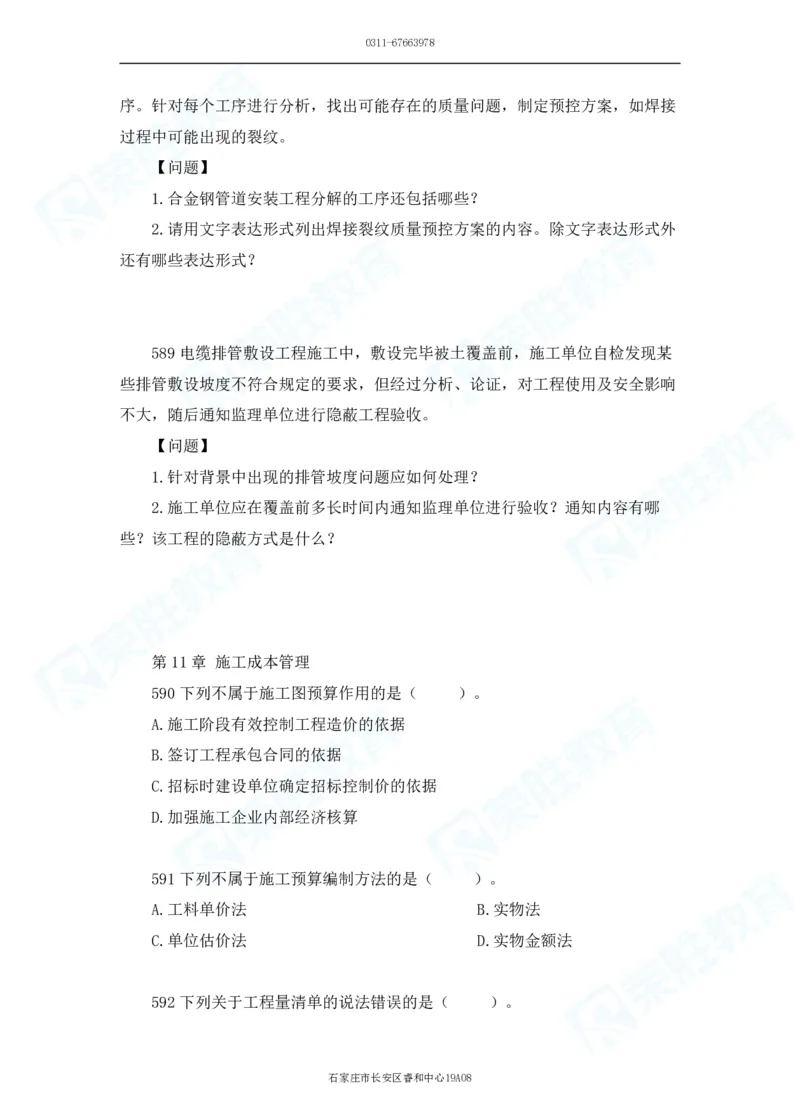

589电缆排管敷设工程施工中,敷设完毕被土覆盖前,施工单位自检发现某
些排管敷设坡度不符合规定的要求,但经过分析、论证,对工程使用及安全影响
不大,随后通知监理单位进行隐蔽工程验收。
【问题】
1.针对背景中出现的排管坡度问题应如何处理?
2.施工单位应在覆盖前多长时间内通知监理单位进行验收?通知内容有哪
些?该工程的隐蔽方式是什么?
第11章 施工成本管理
590下列不属于施工图预算作用的是( )。
A.施工阶段有效控制工程造价的依据
B.签订工程承包合同的依据
C.招标时建设单位确定招标控制价的依据
D.加强施工企业内部经济核算
591下列不属于施工预算编制方法的是( )。
A.工料单价法 B.实物法
C.单位估价法 D.实物金额法
592下列关于工程量清单的说法错误的是( )。
石家庄市长安区睿和中心19A080311-67663978
A.分部分项工程项目清单必须载明计量单位
B.项目编码的第5、6位是清单项目顺序码
C.“项目名称”为分项工程项目名称

D.清单项目的工程量包括预留长度和附加长度

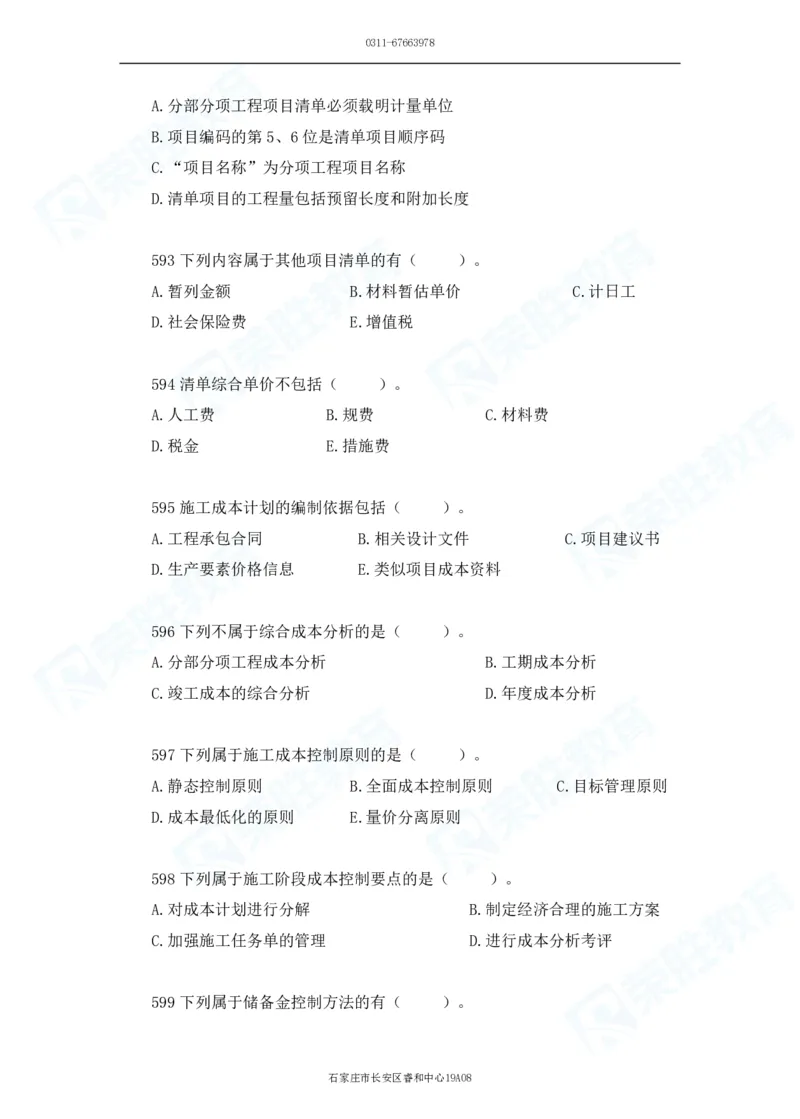

593下列内容属于其他项目清单的有( )。
A.暂列金额 B.材料暂估单价 C.计日工
D.社会保险费 E.增值税
594清单综合单价不包括( )。
A.人工费 B.规费 C.材料费

D.税金 E.措施费
595施工成本计划的编制依据包括( )。
A.工程承包合同 B.相关设计文件 C.项目建议书
D.生产要素价格信息 E.类似项目成本资料
596下列不属于综合成本分析的是( )。
A.分部分项工程成本分析 B.工期成本分析
C.竣工成本的综合分析 D.年度成本分析
597下列属于施工成本控制原则的是( )。
A.静态控制原则 B.全面成本控制原则 C.目标管理原则
D.成本最低化的原则 E.量价分离原则
598下列属于施工阶段成本控制要点的是( )。
A.对成本计划进行分解 B.制定经济合理的施工方案

C.加强施工任务单的管理 D.进行成本分析考评
599下列属于储备金控制方法的有( )。
石家庄市长安区睿和中心19A080311-67663978

A.编制材料设备采购计划 B.实行限额领料
C.缩短工期,回收资金 D.节约生产费用
E.做好变更费用核算

600下列关于安全文明施工费的说法正确的是( )。
A.发包人应在工程开工后的30天支付安全文明施工费
B.承包人对安全文明施工费的使用应专款专用
C.发包人没有按时支付,承包人不可催告发包人支付
D.付款期满发包人仍未支付,发生安全事故由承包人承担
石家庄市长安区睿和中心19A08
