437.施工成本过程控制中,控制人工费通常采用的方法是( )。
A.弹性管理
B.量价分离
C.指标包干
D.计量控制
438.采用过程控制的方法控制成本时,控制的要点有( )。
A.人工费按“量价分离”原则进行控制
B.材料价格主要由项目经理负责控制
C.零星材料均采用包干控制方法进行控制
D.合理安排施工生产,加强内部调配提高机械设备的利用率
E.对分包费用的控制,主要是要做好分包工程的询价、订立平等互利的分包合同、建立稳定的分包关系网络、
加强施工验收和分包结算等工作

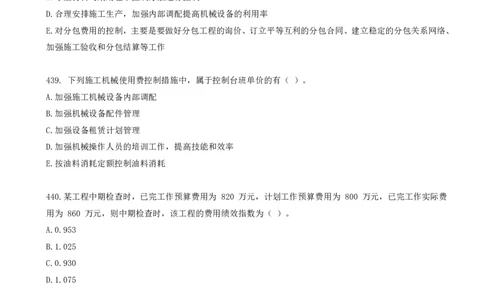

439. 下列施工机械使用费控制措施中,属于控制台班单价的有( )。
A.加强施工机械设备内部调配
B.加强机械设备配件管理
C.加强设备租赁计划管理
D.加强机械操作人员的培训工作,提高技能和效率
E.按油料消耗定额控制油料消耗
440.某工程中期检查时,已完工作预算费用为 820 万元,计划工作预算费用为 800 万元,已完工作实际费
用为 860 万元,则中期检查时,该工程的费用绩效指数为( )。
A.0.953
B.1.025
C.0.930
D.1.075
441.应用曲线法进行施工成本偏差分析时,已完工作实际费用曲线与已完工作预算费用曲线的竖向距离,表
示( )。
A.进度累计偏差
B.进度局部偏差
C.费用局部偏差
D.费用累计偏差
442.计划工程量 5000m3,计划成本 500 元/m3;实际完成工程量 4500m3,实际成本 520 元/m3;采用赢得值
法计算其费用偏差为( )万元。A.-10
B.-9
C.-16
D.-35
443.某工程开工后至第 4 月末,累计已完工程实际费用 300 万元,已完工程预算费用 350 万元,拟完工程
预算费用 330 万元。则该工程第 4 月末实际进展和费用支出状况,正确的是( )。
A.费用绩效指数为 0.86,实际费用超支
B.进度偏差为 20 万元,实际进度拖后
C.费用偏差为-50 万元,实际费用节约

D.进度绩效指数为 1.06,实际进度超前
444.应用曲线法进行施工成本偏差分析时,已完工作实际成本曲线与已完工作预算成本曲线的竖向距离表示
( )。
A.成本累计偏差
B.进度累计偏差
C.进度局部偏差
D.成本局部偏差
445.关于挣值法及其应用的说法,正确的是( )。
A.挣值法有四个基本参数和三个评价指标
B.费用(进度)绩效指数反映的是相对偏差
C.费用(进度)绩效指数仅适合对同一项目作偏差分析
D.进度偏差为正值,表示进度延误
446.关于成本偏差的表达方法,下列说法正确的是( )。
A.横道图法能够形象、直观、准确地表达费用的相对偏差
B.表格法反映的信息量少,一般在项目较高管理层应用
C.曲线法可预测项目完工时的费用偏差
D.曲线法可以反映局部进度和费用偏差
447.下列成本管理措施中,属于合同措施的是( )。
A.编制科学合理的成本计划
B.在项目实施过程中寻找索赔机会
C.对成本管理目标进行风险分析
D.对不同的技术方案进行比选448.下列施工成本的纠偏措施中,属于经济措施的有( )。
A.编制成本管理工作计划并确定合理的工作流程
B.进行技术经济分析,确定最佳施工方案
C.做好各项支出的使用计划并在施工中严格控制
D.分析合同条款,关注业主合同执行情况,寻求索赔机会
E.对各种变更及时做好增减账,落实业主签证并结算工程款
449.下列施工成本纠偏措施中,属于组织措施的有( )。
A.优化配置生产要素有效控制成本
B.做好施工采购计划
C.编制成本管理工作计划
D.加强日常合同管理,落实合同规定的责任
E.对各种变更,应及时做好增减账、落实业主签证并结算工程款
450.下列施工成本管理的措施中,属于技术措施的是( )。

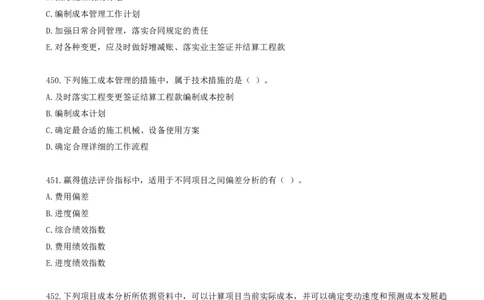

A.及时落实工程变更签证结算工程款编制成本控制
B.编制成本计划
C.确定最合适的施工机械、设备使用方案
D.确定合理详细的工作流程
451.赢得值法评价指标中,适用于不同项目之间偏差分析的有( )。
A.费用偏差
B.进度偏差
C.综合绩效指数
D.费用绩效指数
E.进度绩效指数
452.下列项目成本分析所依据资料中,可以计算项目当前实际成本,并可以确定变动速度和预测成本发展趋
势的是( )。
A.统计核算
B.表格核算
C.会计核算
D.业务核算
453.关于施工成本分析依据的说法,正确的是( )。
A.统计核算可以用货币计算
B.业务核算主要是价值核算C.统计核算的计量尺度比会计核算窄
D.会计核算可以对尚未发生的经济活动进行核算
454.成本分析的步骤包括:①收集成本信息;②选择成本分析方法;③进行成本数据处理;④分析成本形成
原因;⑤确定成本结果。正确的编制程序是( )。
A.①-②-④-③-⑤
B.①-②-⑤-③-④
C.②-①-③-④-⑤
D.②-①-④-⑤-③
口诀:放信理因果

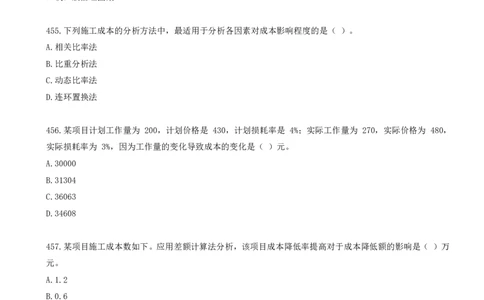

455.下列施工成本的分析方法中,最适用于分析各因素对成本影响程度的是( )。
A.相关比率法
B.比重分析法
C.动态比率法
D.连环置换法
456.某项目计划工作量为 200,计划价格是 430,计划损耗率是 4%;实际工作量为 270,实际价格为 480,
实际损耗率为 3%,因为工作量的变化导致成本的变化是( )元。
A.30000
B.31304
C.36063
D.34608
457.某项目施工成本数如下。应用差额计算法分析,该项目成本降低率提高对于成本降低额的影响是( )万
元。
A.1.2
B.0.6
C.1.1
D.1.8
458.在施工项目成本因素分析法中,应遵循的影响因素排序规则是( )。
A.先价值量,后实物量,先绝对值,后相对值
B.先实物量,后价值量:先相对值,后绝对值
C.先价值量,后实物量;先相对值,后绝对值
D.先实物量,后价值量:先绝对值,后相对值459.在进行月(季)度成本分析时,如果存在“政策性”亏损,则应( )。
A.增加收入,弥补亏损
B.降低标准,防止再超支
C.暂停生产,等待政策调整
D.控制支出,压缩超支额
460.进行施工成本管理绩效考核时,从企业层面考核项目施工成本降低额的正确计算公式是( )。
A.项目计划总成本-项目实际施工成本
B.项目施工合同成本-项目实际施工成本
C.施工计划总成本-工程竣工结算成本
D.施工责任目标成本-工程竣工结算成本
461.工程项目施工成本分析的基本方法包括( )。
A.比较法
B.因素分析法
C.比率法
D.专项成本分析法
E.分部分项工程成本分析法
462.施工项目年度成本分析的内容,除了月(季)度成本分析的六个方面以外,重点是( )。
A.针对下一年度施工进展情况,制定切实可行的成本管理措施
B.通过对技术组织措施执行效果的分析,寻求更加有效的节约途径
C.通过实际成本与计划成本的对比,分析成本降低水平
D.通过实际成本与目标成本的对比,分析目标成本控制措施落实情况
463.在进行月(季)度成本分析时,如果存在“政策性”亏损,则应( )。
A.增加收入,弥补亏损
B.降低标准,防止再超支
C.暂停生产,等待政策调整
D.控制支出,压缩超支额
464.单位工程竣工成本分析的内容包括( )。
A.专项成本分析
B.竣工成本分析
C.成本总量构成比例分析
D.主要资源节超对比分析
E.主要技术节约措施及经济效果分析465.关于分部分项工程成本分析的说法,正确的是( )。
A.分部分项工程成本分析的对象为已完成分部分项工程
B.分部分项工程成本分析是施工项目成本分析的基础
C.必须对施工项目的所有分析部分项工程进行成本分析
D.主要分部分项工程要做到从开工到竣工进行系统的成本分析
E.分部分项工程成本分析是定期的中间成本分析
466.下列施工成本管理绩效考核内容中,属于项目部对各施工队考核内容的是( )。
A.岗位成本管理责任的执行情况
B.班组任务单的管理情况
C.班组完成施工任务后的考核情况
D.班组责任成本的完成情况
E.岗位责任成本的完成情况
467.若施工企业具有明确的成本管理目标,健全的成本管理流程,完备的成本控制体系,以及较强的数据收
集和分析能力,可以实现对成本定量化考核且考核周期较短。则该企业适宜采用的成本管理绩效考核方法是
( )。
A.全视角反馈法
B.PDCA管理循环法
C.关键绩效指标法
D.目标管理法
468.采用 PDCA 循环法进行施工成本管理绩效考核的不足有( )。
A.不适合需要周期性考核的企业
B.投入成本高
C.会抑制各部门之间的协同合作
D.难以持续提高管理成效
E.过于强调计划性
469.作为施工成本管理绩效考核方法,与其他方法相比,关键绩效指标(KPIs)的优点有( )。
A.明确管理焦点
B.提高管理成效
C.增强部门协作
D.提高考核客观性
E.考核成本较低
