当前位置:首页>文档>01.2025龙炎飞-精炼强训课-案例题-(1)案例题1_2026年一级建造师_2026年一建建筑_2025年一建建筑SVIP_04-冲刺串讲✿考点强化✿小灶集训_18-建筑《案例精炼强训》龙炎飞HX_讲义

01.2025龙炎飞-精炼强训课-案例题-(1)案例题1_2026年一级建造师_2026年一建建筑_2025年一建建筑SVIP_04-冲刺串讲✿考点强化✿小灶集训_18-建筑《案例精炼强训》龙炎飞HX_讲义

  • 2026-03-13 04:18:47 2026-01-28 00:49:21

文档预览

01.2025龙炎飞-精炼强训课-案例题-(1)案例题1_2026年一级建造师_2026年一建建筑_2025年一建建筑SVIP_04-冲刺串讲✿考点强化✿小灶集训_18-建筑《案例精炼强训》龙炎飞HX_讲义
01.2025龙炎飞-精炼强训课-案例题-(1)案例题1_2026年一级建造师_2026年一建建筑_2025年一建建筑SVIP_04-冲刺串讲✿考点强化✿小灶集训_18-建筑《案例精炼强训》龙炎飞HX_讲义
01.2025龙炎飞-精炼强训课-案例题-(1)案例题1_2026年一级建造师_2026年一建建筑_2025年一建建筑SVIP_04-冲刺串讲✿考点强化✿小灶集训_18-建筑《案例精炼强训》龙炎飞HX_讲义

文档信息

文档格式
pdf
文档大小
0.356 MB
文档页数
3 页
上传时间
2026-01-28 00:49:21

文档内容

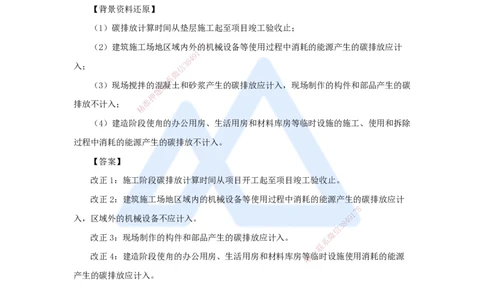

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 嗨学网 | 职业价值点亮者 案例题一(24年一建真题案例一) 背景资料 某新建保障房项目,单位工程为地下2层,地上9~12层,总建筑面积15.5万m2,施 工总承包单位按照合同组建项目部进场施工。项目部根据工程计划进场的混凝土搅拌运输 车、串筒等部分混凝土和土方施工机具照片见下图。 8 7 1 9 4 8 3 信 微 系 图 混凝土和土方施联工机具 题 押 项目部编制的准绿色施工方案中,采用太阳能热水技术等施工现场绿色能源技术以减少 精 施工阶段的碳排放;对建造阶段的碳排放进行计算,采用施工能耗清单统计法对施工阶段 的能源用量进行估算,以确定施工阶段的用电等产生碳排放的传统源消耗量。工程施工阶 段碳排放的计算边界确定为: (1)碳排放计算时间从垫层施工起至项目竣工验收止; (2)建筑施工场地区域内外的机械设备等使用过程中消耗的能源产生的碳排放应计 8 7 1 入; 4 9 8 3 信 微 (3)现场搅拌的混凝土和砂浆产生的碳排放应计入,现场制作的构件和部品产生的碳 系 联 一 排放不计入; 唯 (4)建造阶段使甪的办公用房、生活用房和材料库房等临时设施的施工、使用和拆除 过程中消耗的能源产生的碳排放不计入。 监理工程师在审查绿色施工方案时,提出以上方案内容存在不妥之处,要求整改。 【问题1】写出图中B~F处的施工机具名称。(如:A混凝土搅拌运输车) 【答案】 B:混凝土固定泵 C:布料机 D:串筒 E:振捣棒 1 www.haixue.com 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 嗨学网 | 职业价值点亮者 F:反铲挖掘机 【问题2】写出图中用于混凝土浇筑施工的机具使用先后顺序。(表示为:A-B)混凝 土浇筑自由倾落高度不满足要求时,除串筒外,可以使用的机具还有哪些? 【答案】 (1)混凝土施工机具使用先后顺序:A-B-C-D-E。 (2)溜管、溜槽。 【问题3】施工现场太阳能、空气能利用技术还有哪些?施工现场常用的传统能源还 有哪些? 【背景资料还原】 项目部编制的绿色施工方案中8,采用太阳能热水技术等施工现场绿色能源技术以减少 7 1 9 4 8 施工阶段的碳排放;对建造信阶3段的碳排放进行计算,采用施工能耗清单统计法对施工阶段 微 系 的能源用量进行估算,联以确定施工阶段的用电等产生碳排放的传统源消耗量。 题 押 【答案】 准 精 (1)施工现场太 阳能、空气能利用技术还有:施工现场太阳能光伏发电照明技术、空 气能热水技术。 (2)施工现场常用的传统 能源:汽油、柴油、燃气等。 知识点引申:绿色施工技术 (1)施工现场水收集综合利用技术包 括:基坑施工降水回收利用技术、雨水回收利用 8 1 7 技术、现场生产和生活废水回收利用技术。 8 4 9 信 3 微 (2)可回收的建筑垃圾包括:散落的砂浆和混凝土、剔凿产生的砖石和混凝土碎块、 系 联 一 打桩截下的钢筋混凝土桩头、砌块碎块、废旧木材、钢筋 余料唯、塑料等。 【问题4】施工阶段的能源用量计算方法选择是否妥当?说明理由。 【背景资料还原】 项目部编制的绿色施工方案中,对建造阶段的碳排放进行计算,采用施工能耗清单统 计法对施工阶段的能源用量进行估算。 【答案】 施工阶段的能源用量计算方法选择:不妥当。 理由:施工能耗清单统计法无法在施工前估算,只能是现场统计汇总。能源总用量估 算宜采用施工工序能耗估算法。 知识点引申:建造阶段碳排放计算方法 2 www.haixue.com 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 嗨学网 | 职业价值点亮者 建造阶段碳排放的关键在于确定施工阶段的电、汽油、柴油、燃气等能源的消耗量, 方法主要有两种: (1)施工工序能耗估算法 (2)施工能耗清单统计法,即通过现场电表、汽油和柴油的计量进行统计,汇总得到 建造阶段的实测总能耗。无法在施工前估算。 建造阶段的能源总用量宜采用施工工序能耗估算法计算。 【问题5】改正施工阶段碳排放计算边界中的不妥之处。 【背景资料还原】 (1)碳排放计算时间从垫层施工起至项目竣工验收止; (2)建筑施工场地区域内外的8机械设备等使用过程中消耗的能源产生的碳排放应计 7 1 9 4 8 入; 信 3 微 系 (3)现场搅拌的混联凝土和砂浆产生的碳排放应计入,现场制作的构件和部品产生的碳 题 押 排放不计入; 准 精 (4)建造阶段使 甪的办公用房、生活用房和材料库房等临时设施的施工、使用和拆除 过程中消耗的能源产生的碳排放不计入。 【答案】 改正1:施工阶段碳排放计算时 间从项目开工起至项目竣工验收止。 改正2:建筑施工场地区域内的机械 设备等使用过程中消耗的能源产生的碳排放应计 8 1 7 入,区域外的机械设备不应计入。 8 4 9 信 3 微 改正3:现场制作的构件和部品产生的碳排放应计入。 系 联 一 改正4:建造阶段使甪的办公用房、生活用房和材料 库房等唯临时设施使用消耗的能源 产生的碳排放应计入。 3 www.haixue.com 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
