2025环球网校一级建造师《市政公用工程管理与实务》考前专项突破
专题二 流程专题
【本讲内容】
【真题展示】
类型一:给出工作名称,直接排序。
【2020·单选】盾构接收施工,工序可为:①洞门凿除,②到达段掘进、③接收基座安装与固定、
④洞门密封安装、⑤盾构接收,施工程序正确的是( )。
A.①→③→④→②→⑤
B.①→②→③→④→⑤
C.①→④→②→③→⑤
D.①→②→④→③→⑤
【答案】A
【二建2023·案例】事件1:项目部编制了挡土墙施工方案,明确了各施工工序:①预埋件焊接、
钢筋连接;②二灰稳定碎石垫层施工;③吊装预制墙面饭;④现浇C30钢筋混凝土基础;⑤墙面板间
灌缝;⑥二次现浇C30混凝土。
【问题】写出挡土墙施工工艺流程(用背景资料中的序号“①~⑥”及和“→”表示)。
【参考答案】②→④→③→①→⑥→⑤
类型二:给出工作名称和流程,匹配排序。
【2023·案例】
将上部结构的施工工序划分为:①钢梁制作、②桥面板混凝土土浇筑、③组合吊模拆除、④钢梁
安装、⑤组合吊模搭设、⑥养护、⑦构件A焊接、⑧桥面板钢筋制安。
施工工艺流程为:①钢梁制作→B→C→⑤组合吊模搭设→⑧桥面板钢筋制安→②桥面板混凝土浇
筑→D→E。
【问题】
指出施工工序B~E的名称(用背景资料中的序号①~⑧作答)
【参考答案】
B-⑦、C-④、D-⑥、E-③
扫码关注更多内容
第 1 页 共 11 页学员专用 请勿外泄
类型三:不给工作名称,直接设问。
【2022·案例】……项目部沉井施工方案如下:
(1)测量定位后,在刃脚部位铺设砂垫层,铺垫木后进行刃脚部位钢筋绑扎、模板安装、浇筑
混凝土。
(2)刃脚部位施工完成后,每节沉井按照满堂支架→钢筋制作安装→A→B→C→内外支架固定→
浇筑混凝土的工艺流程进行施工。
【问题】
写出施工方案(2)中A、B、C代表的工序名称。
【参考答案】
A:内模安装、B:穿对拉螺栓、C:外模板安装。
【施工流程】
1、热拌沥青混合料路面
施工准备→运输→摊铺→接缝处理→压实成型→养护→开放交通
施工准备:封层、透层、粘层(既有结构和路缘石、检查井等构筑物与沥青混合料层的连接面、
沥青层之间、沥青层与水泥混凝土路面之间)
运输:
①展开绿色运输,使用清洁能源
②防止粘结车厢板,篷布覆盖
③轮胎不得粘泥,不得污染路面
④足够的运料车,5辆以上
⑤运料车在摊铺机前100-300mm外空档等候
摊铺:
①受料斗涂脱模机或防粘结剂
②两台以上摊铺机,表面层多机联合摊铺
③宽度小于6m,前后错开10-20m,两幅搭接30-60mm
④普通沥青2-6m/min,改性沥青1-3m/min
⑤高程:普通-下面层钢丝绳或路缘石、平石,上面层导梁、平衡梁
改性-中、下面层钢丝绳、导梁,上面层非接触式平衡梁
接缝:上下层纵缝-热接缝150mm,冷接缝300-400mm;横缝1m
压实:
初压:钢轮静压
复压:密集配——重型轮胎
粗集料——振动
改性——不应采用轮胎
改性SMA——不得使用轮胎
OGFC——钢筒式
终压:双钢轮筒式、关闭振动的振动压路机
养护
开放交通:
自然降温至表面温度低于50℃,方可开放交通。
补充:
改性SMA摊铺不低于160℃、改性沥青初压温度不低于150℃、碾压终了不低于90-120℃。
扫码关注更多内容
第 2 页 共 11 页学员专用 请勿外泄
2、水泥混凝土路面
施工准备→模板安装→钢筋设置→摊铺与振捣→拉毛与切缝→养护→填缝→开放交通
施工准备
模板安装:
钢模板:每1m设置1处支撑
木模板:直线部分板厚不宜小于50mm,每0.8~1m设1处支撑装置
弯道部分板厚宜为15~30mm,每0.5~0.8m设1处支撑装置
钢筋设置:
纵缝:设置拉杆(螺纹钢筋)
横缝:设置传力杆(光圆钢筋)——端头木模法、固定支架法
摊铺与振捣:
基层比面层每侧宽出:小型300mm、轨模500mm、滑模650mm
贫混凝土基层弯拉强度大于1.5MPa时,设置与面层对应的横向缩缝。
一次摊铺宽度大于7.5m时,应设置(横)纵向缩缝
坍落度小:高频低速
拉毛与切缝:
刻槽、压槽、拉槽、拉毛
纵缝:缩缝、施工缝; 横缝:胀缝、缩缝、施工缝
切缝时间:设计强度25%-30%
切缝深度:有传力杆—板厚1/3,70mm;无传力杆—板厚1/4,60mm
养护:
养护时间:不小于设计弯拉强度的80%,一般宜为14-21d
填缝:
材料:硅酮类、聚氨酯类、树脂类、橡胶沥青类、聚氯乙烯胶泥类、改性沥青类
开放交通:
设计弯拉强度40%以后,可允许行人通过。
完全达到设计弯拉强度且填缝完成前,不得开放交通。
3、道路改造
基底处理→清洁与整平→土工合成材料(张拉、搭接、固定)→洒布粘层油→铺新沥青
基底处理:
沥青:填补旧沥青路面,凹坑按高程控制、分层摊铺,每层不超100mm
混凝土:开挖式:凿除、换填基底、浇筑混凝土(对交通影响大)
非开挖:钻孔注浆(压力、初凝时间、注浆流量、浆液扩散半径)
注意雨水管、检查井(雨水口)位置和高程
清洁与整平:
对旧水泥混凝土路面层的胀缝、缩缝、裂缝应清理干净(M7.5 水泥砂浆/麻绳+沥青密封膏),并
采取防反射裂缝措施
土工合成材料:
材料:玻纤网、土工织物
铺设于加铺层或新建沥青面层底部,可以
减少或延缓由旧路面对沥青加铺层的反射裂缝
技术要求:抗拉强度、最大负荷延伸率、网孔尺寸、单位面积质量
玻纤网网孔尺寸宜为其上铺筑沥青面层材料最大粒径的0.5-1倍
土工织物能耐170℃以上高温
扫码关注更多内容
第 3 页 共 11 页学员专用 请勿外泄
洒布粘层油:
旧路面、既有结构和路缘石、检查井、沥青层间,当天洒布。
快裂或中裂乳化沥青、改性乳化沥青、快凝或中凝液体石油沥青
铺新沥青:
同热拌沥青混合料路面施工

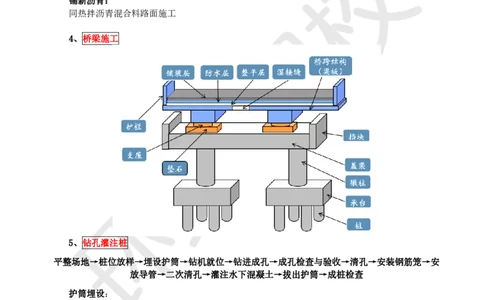

4、桥梁施工
5、钻孔灌注桩
平整场地→桩位放样→埋设护筒→钻机就位→钻进成孔→成孔检查与验收→清孔→安装钢筋笼→安
放导管→二次清孔→灌注水下混凝土→拔出护筒→成桩检查
护筒埋设:
护筒顶面宜高出施工水位或地下水位2m,且宜高出施工地面0.3m。
钻进成孔:
泥浆护壁成孔:正、反循环、冲击钻、旋挖钻、潜水钻、钻孔扩底
干作业:长螺旋、旋挖钻、钻孔扩底
扫码关注更多内容
第 4 页 共 11 页学员专用 请勿外泄
沉管成孔:锤击沉管、振动沉管
爆破成孔:凿岩钻机
成孔检查与验收:
对孔深、孔径、垂直度进行检查
清孔:抽浆法、换浆法、掏渣法、喷射法
沉渣厚度=终孔深度—清孔后深度(P119)
端承桩≤100mm;摩擦型桩≤300mm
安装钢筋笼:
①接头错开,同一连接区段接头率不超过50%
②主筋与箍筋点焊
③钢筋笼入孔后至混凝土浇筑完成不超4h
灌注水下混凝土:
①坍落度:180~220mm。粗骨料粒径不宜大于40mm。
②初灌导管埋入混凝土1.0m,正常灌注2~6m。
③中途停顿时间不宜大于30min, 严禁将导管提出混凝土灌注面。
④超灌0.5~1m
成桩检查:
无破损法:重要工程或重要部位的桩宜逐桩进行检测
钻取芯样法:设计有要求或对无破损法检测和桩的质量有疑问时
Ⅰ类桩——桩身完整
Ⅱ类桩——桩身有轻微缺陷,不会影响桩身结构承载力的正常发挥
Ⅲ类桩——桩身有明显缺陷,对桩身结构承载力有影响
IV类桩——桩身存在严重缺陷
6、先张法梁(板)预制
施工准备→张拉台座施工→穿预应力筋、调整初应力→张拉预应力筋→钢筋骨架制作→安装芯模、立
侧模→浇筑混凝土→混凝土养护→拆模→放松预应力筋→场内移运、存放
张拉台座施工:
具有足够的强度和刚度,抗倾覆≥1.5,抗滑移≥ 1.3,最大挠度≤2mm
穿预应力筋、调整初应力:
预应力筋连同隔离套管应在钢筋骨架完成后一并穿入就位,就位后严禁使用电弧焊对梁体钢筋及
扫码关注更多内容
第 5 页 共 11 页学员专用 请勿外泄
模板进行切割或焊接。
张拉预应力筋:
①同时张拉多根时,各根预应力筋初始应力应一致
②活动横梁与固定横梁始终保持平行
③预应力筋不得断丝、断筋或滑丝
安装钢筋、模板、浇筑混凝土
放张
①放张强度:设计未要求时,不得低于强度设计值的75%
②放张顺序:应符合设计要求,分阶段、对称、交错地放张
③ 放张前,应将限制位移的模板拆除
移运、存放:
分类存放、堆放整齐、设立标识
场地平整坚实、防水排水设施
下部垫高、上部覆盖
防水防雨、防污染、防锈蚀
存放时间、存放高度
材料 存放高度 时间要求
钢筋 整捆2m、散捆1.2m
6个月
钢筋笼/网/骨架 2m、3层
混凝土桩 4层 /
钢桩 3层 /
预应力筋/钢丝/钢绞线 / 6个月
大型宜2层,不超3层 3个月
预应力梁板构件
小型6-10层 特殊5个月
扫码关注更多内容
第 6 页 共 11 页学员专用 请勿外泄

7、后张法梁(板)预制
预制场建设→安装模板→安装钢筋骨架→安装波纹管及锚具→浇筑混凝土→构件养护→拆除模板→
清理检查管道→穿钢绞线束→张拉及锚固→孔道压浆→封锚养护→运至存梁区
安装波纹管及锚具:
先穿束时,定期抽动、转动预应力筋;
先浇混凝土时,浇筑后应立即疏通管道。
浇筑混凝土
张拉及锚固:
①不得低于强度设计值的75%
②曲线或L≥25m直线----两端;
L<25m直线----一端
③分批、分阶段对称;宜先中间,后上、下或两侧
④预应力筋不得断丝、断筋或滑丝
六不张拉:
①没有预应力筋出厂材料合格证
②预应力筋规格不符合设计要求
③配套件不符合设计要求
④张拉前交底不清
⑤准备工作不充分、安全设施未做好
⑥混凝土强度达不到设计要求
扫码关注更多内容
第 7 页 共 11 页学员专用 请勿外泄
智能数控张拉:
由实时张拉数据采集单元、工业遥控单元、千斤顶工作参数检测与传输单元、数据处理单元、
存储单元及辅助系统组成。
压浆:
灌浆前应全面检查预应力筋孔道、灌浆孔、排气孔、泌水管等是否畅通
采用专用成品灌浆料或专用压浆剂配置的浆体进行灌浆
封锚:
封锚混凝土强度不宜低于结构混凝土强度的80%,且不得低于30MPa
8、箱涵顶进
现场调查→工程降水→工作坑开挖→后背制作→滑板制作→铺设润滑隔离层→
箱涵制作→顶进设备安装→既有线加固→箱涵试顶→吃土顶进→监测→箱体就位→
拆除加固设施→拆除后背及顶进设备→工作坑恢复
扫码关注更多内容
第 8 页 共 11 页学员专用 请勿外泄
既有线加固:
① 小型箱涵——可采用调轨梁或轨束梁的加固法
② 大型即跨径较大的箱涵——可用横梁加盖、纵横梁加固、工字轨束梁或钢板脱壳法
③ 在土质条件差、地基承载力低、开挖面土壤含水量高、铁路列车不允许限速的情况下,可采
用低高度施工便梁方法。
箱涵试顶:
①专人统一指挥
②顶紧后检查顶进设备、后背和各部位
③ 严密监控顶镐、顶柱、后背、滑板、箱涵结构等部位的变形情况
④当顶力达到0.8倍结构自重时箱涵未启动,应立即停止顶进
吃土顶进:
①小型反铲挖掘机按侧刃脚坡度自上往下开挖,每次开挖进尺宜为0.5m
②三班连续作业,不得间断
③侧刃脚进土0.1m 以上,开挖面坡度不得大于1: 0.75,专人监护
④每前进一顶程,应观测轴线和高程
⑤顶进前检查液压系统、传力设备、刃脚、后背和滑板等的变化情况
9、钢-混凝土组合梁施工
钢梁预制并焊接传剪器→架设钢梁→安装横梁(横隔梁)及小纵梁(有时不设小纵梁)
→安装预制混凝土板并浇筑接缝混凝土或支搭现浇混凝土桥面板的模板并铺设钢筋
→现浇混凝土→养护→张拉预应力束→拆除临时支架或设施
10、给水管道开槽施工
测量放线→沟槽开挖→验槽→管道基础→管道安装→检查井砌筑→
压力管道管节回填夯实→功能试验→填土夯实
11、无压管道开槽施工
测量放线→沟槽开挖→验槽→管道基础→管道安装→检查井砌筑功能试验→填土夯实
扫码关注更多内容
第 9 页 共 11 页学员专用 请勿外泄
12、SMW工法桩
开挖导沟→设置导向定位钢板→SMW搅拌机定位→混合搅拌→插入型钢→施工完毕→型钢回收
13、地下连续墙
开挖导沟→修筑导墙→开挖沟槽→清除槽底淤泥和残渣→吊放接头管
→吊放钢筋笼→下导管→灌注水下混凝土→拔出接头管
14、燃气管道(补充
测量放线→沟槽开挖→管道安装、焊接→表面质量检查→无损探伤→管道吹扫
→部分回填(回填土至管顶上0.5m),留出焊口→强度试验→焊口防腐
→焊口回填(此时管线已全线回填至管上方0.5m)→严密性试验→其余部分回填
【实务操作类题目示例】
【背景资料】

某次干道维修改造工程,工程内容包括铣刨旧沥青路面上、中面层;加铺路面结构层;在道路右
侧新建DN800雨水主管道;道路两侧增设雨水口;新建道路照明设施。原路面上、中面层铣刨后保留
下面层和基层。道路横断面如图所示。
根据该工程特点和现场环境,施工单位将整个工程划分为:①人行道铺设、绿化、照明设施施工;
②左半幅沥青中面层施工;③右半幅沥青中面层施工;④雨水主管道、右半幅雨水支管及雨水口施工;
⑤左半幅雨水支管及雨水口施工;⑥沥青上面层施工等施工过程,以减少改造施工对现状交通的影响
为原则拟定了工程施工顺序,并在A、B、C、D、E、F、G处分阶段设置了围挡。
扫码关注更多内容
第 10 页 共 11 页学员专用 请勿外泄
【问题】
本工程合理的施工顺序是什么(用序号①~⑥及→表示)?本工程施工过程中,应该如何分阶段
设置围挡(用A、B、C、D、E、F、G作答)?
【参考答案】
(1)施工顺序:④→③→⑤→②→⑥→①。
(2)设置围挡:①第1阶段:DF处;②第2阶段:BD处;③第3阶段:BF处。④第4阶段:AC
处、EG处。
扫码关注更多内容
