2025环球网校一级建造师《建设工程项目管理》考前专项突破(三)
【计算1】流水施工工期的计算

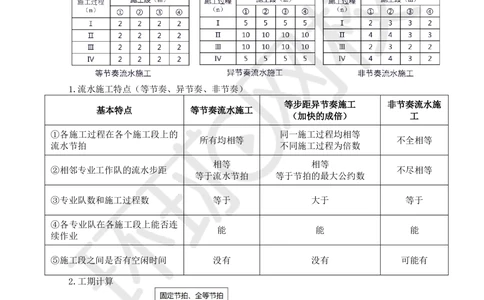

1.流水施工特点(等节奏、异节奏、非节奏)
等步距异节奏施工 非节奏流水施
基本特点 等节奏流水施工
(加快的成倍) 工
①各施工过程在各个施工段上的 同一施工过程均相等
所有均相等 不全相等
流水节拍 不同施工过程为倍数
相等 相等
②相邻专业工作队的流水步距 不尽相等
等于流水节拍 等于节拍的最大公约数
③专业队数和施工过程数 等于 大于 等于
④各专业队在各施工段上能否连
能 能 能
续作业
⑤施工段之间是否有空闲时间 没有 没有 可能有
2.工期计算
【随堂练习】
【例题·单选】某工程有三个施工过程,组织全等节拍流水施工,流水节拍均为2周,如果要求
扫码关注更多
第 1 页 共 8 页 内容学员专用 请勿外泄
流水施工工期是12周,则应划分的施工段个数是( )段。【2024二建】
A.4
B.3
C.5
D.6
【答案】A
【解析】流水施工工期的计算公式为T=(m+n-1)K,将题目已知数据代入公式,得出:12=(m+3-1)
×2,所以m=4。
【例题·单选】某工程分为三个施工段,每个施工段有三个施工过程,每个施工过程由一个专业

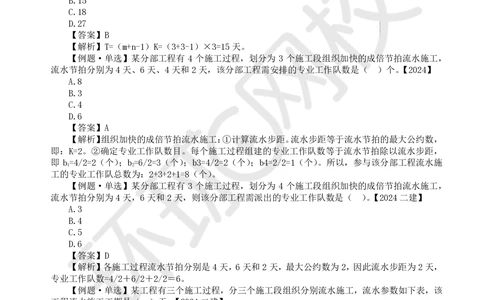

工作队完成,各专业工作队在各施工段上的流水节拍均是3天。该工程的流水工工期是( )天。【2024
二建】
A.9
B.15
C.18
D.27
【答案】B
【解析】T=(m+n-1)K=(3+3-1)×3=15天。
【例题·单选】某分部工程有 4 个施工过程,划分为 3 个施工段组织加快的成倍节拍流水施工,
流水节拍分别为4天、6天、4天和2天,该分部工程需安排的专业工作队数是( )个。【2024】
A.8
B.3
C.4
D.6
【答案】A
【解析】组织加快的成倍节拍流水施工:①计算流水步距。流水步距等于流水节拍的最大公约数,
即:K=2。②确定专业工作队数目。每个施工过程组建的专业工作队数等于流水节拍除以流水步距,
即 b=4/2=2(个);b=6/2=3(个);b3=4/2=2(个);b4=2/2=1(个)。所以,参与该分部工程流水施
1 2
工的专业工作队总数为:2+3+2+1=8(个)。
【例题·单选】某分部工程有 3 个施工过程,划分为 4 个施工段组织加快的成倍节拍流水施工,
流水节拍分别为4天,6天和2天,则该分部工程需派出的专业工作队数是( )。【2024二建】
A.3
B.4
C.5
D.6
【答案】D
【解析】各施工过程流水节拍分别是4天,6天和2天,最大公约数为2,因此流水步距为2天,
专业工作队数=4/2+6/2+2/2=6。
【例题·单选】某工程有三个施工过程,分三个施工段组织分别流水施工,流水参数如下表,该
工程流水施工工期是( )天。【2024二建】
施工段
施工过程
I II III
A 4 4 4
B 1 1 1
C 2 2 2
A.17
B.7
C.11
D.21
【答案】A
【解析】第一步:计算流水步距,KA,B=max(4,7,10,-3)=10。KB,C=max(1,0,-1,-6)
扫码关注更多
第 2 页 共 8 页 内容学员专用 请勿外泄
=1;第二步:计算流水工期=步距之和+最后一个专业工作队在各施工段上持续时间之和+间歇-搭接=
(10+1)+(2+2+2)=17天。

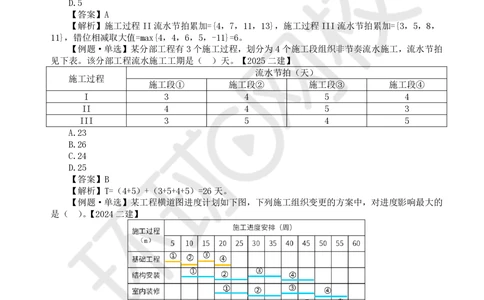

【例题·单选】某工程有3个施工过程,分4个施工段,如图所示施工过程Ⅱ到Ⅲ的步距是( )。
【2025二建】
流水节拍
施工过程
施工段① 施工段② 施工段③ 施工段④
I 3 5 4 3
II 4 3 4 2
III 3 2 3 3
A.6
B.3
C.4
D.5
【答案】A
【解析】施工过程II流水节拍累加={4,7,11,13},施工过程III流水节拍累加={3,5,8,
11},错位相减取大值=max{4,4,6,5,-11}=6。
【例题·单选】某分部工程有3个施工过程,划分为4个施工段组织非节奏流水施工,流水节拍
见下表。该分部工程流水施工工期是( )天。【2025二建】
流水节拍(天)
施工过程
施工段① 施工段② 施工段③ 施工段④
I 3 4 5 4
II 4 4 5 3
III 3 5 4 5
A.23
B.26
C.24
D.25
【答案】B
【解析】T=(4+5)+(3+5+4+5)=26天。
【例题·单选】某工程横道图进度计划如下图,下列施工组织变更的方案中,对进度影响最大的
是( )。【2024二建】
A.增加施工班组人数,使各班组流水节拍减少20%
B.增加一个施工段,使各班组流水节拍减少20%
C.增加结构安装和室内装修的班组,组织加快的成倍节拍流水施工
D.通过组织安排,使结构安装和室内装修搭接3周施工
【答案】C
【解析】A方案,工期48周。B方案,工期56周。C方案,工期45周。D方案,工期57周。所
以C方案对进度影响最大。
【计算2】网络计划时间参数的计算
扫码关注更多
第 3 页 共 8 页 内容学员专用 请勿外泄
【随堂练习】

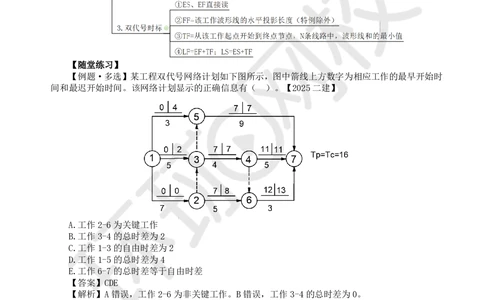

【例题·多选】某工程双代号网络计划如下图所示,图中箭线上方数字为相应工作的最早开始时
间和最迟开始时间。该网络计划显示的正确信息有( )。【2025二建】
A.工作2-6为关键工作
B.工作3-4的总时差为2
C.工作1-3的自由时差为2
D.工作1-5的总时差为4
E.工作6-7的总时差等于自由时差
【答案】CDE
【解析】A错误,工作2-6为非关键工作。B错误,工作3-4的总时差为0。
【例题·单选】某工程双代号网络计划如下图所示,其中的关键线路是( )条。【2025二建】
A.1
B.2
C.3
扫码关注更多
第 4 页 共 8 页 内容学员专用 请勿外泄
D.4
【答案】C
【解析】关键线路有3条,分别为:①→③→④→⑦;①→③→④→⑤→⑥→⑦;①→②→⑤→
⑥→⑦。计算工期为18。
【例题·多选】下图为一个单代号网络图,下列表述正确的有( )。
A.其计算工期为11
B.B工作为关键工作
C.C工作的最早开始时间为6
D.D工作的最早完成时间为11
E.A为关键工作
【答案】BCD
【解析】AE错误,关键线路为B-D-E,计算工期为:6+5+2=13。
【例题·多选】工程双代号时标网络计划如下图所示,图中表达的正确信息有( )。【2024】
A.工作A为非关键工作
B.工作C的自由时差为2周
C.工作G的自由时差为4周
D.工作D的总时差为1周
E.工作E的总时差为2周
【答案】ABE
【解析】C错误,工作G的自由时差为2周。D错误,工作D的总时差为0。
【例题·多选】某工程的双代号网络时标计划如下图所示,图中显示的正确信息有( )。【2024
二建】
扫码关注更多
第 5 页 共 8 页 内容学员专用 请勿外泄
A.工作A属于关键工作
B.工作D的总时差为3周
C.工作G的自由时差为2周
D.工作C的自由时差为2周
E.工作K的总时差等于自由时差
【答案】ADE
【解析】本题关键线路为①→④→⑤→⑥→⑦→⑧。B 错误,工作 D 的总时差为 2 周。C 错误,
工作G的自由时差为0。
【计算3】挣值法
施工阶段,施工单位需动态比较实际成本与计划成本,分析偏差原因并采取措施控制。常用挣值
法综合分析费用和进度。
1.三个基本参数
参数名称 缩写 定义 计算公式
已完工程 在某一时刻,对实际已完成的工程量,按批准
BCWP BCWP=∑(已完工程量×预算单价)
预算费用 的预算单价计算出的费用总额。【挣值/赢得值】
拟完工程 在某一时刻,按进度计划规定应完成的工程量,
BCWS BCWS=∑(计划工程量×预算单价)
预算费用 按预算单价计算出的费用总额。【计划值】
已完工程 截至某一时刻,已完成工程(或部分工程)实
ACWP ACWP=∑(已完成工程量×实际单价)
实际费用 际所花费的费用。【实际值】
2.四个评价指标
指标名称 计算公式 评价规则
CV<0:实际费用超支
费用偏差(CV) CV=已完工程预算费用(BCWP)-已完工程实际费用(ACWP) CV>0:实际费用节约
CV=0:费用符合预算
SV<0:进度落后
进度偏差(SV) SV=已完工程预算费用(BCWP)-拟完工程预算费用(BCWS) SV>0:进度提前
SV=0:进度符合计划
CPI<1:实际费用超支
费用绩效指(CPI) CPI=已完工程预算费用(BCWP)/已完工程实际费用(ACWP) CPI>1:实际费用节约
CPI=1:费用符合预算
SPI<1:进度落后
进度绩效指(SPI) SPI=已完工程预算费用(BCWP)/拟完工程预算费用(BCWS) SPI>1:进度提前
SPI=1:进度符合计划
【总结】
偏差分析(CV,SV):用减法得出绝对差值,直观反映成本超支/节约、进度超前/落后的具体金
额或工程量。
绩效指数分析(CPI,SPI):用除法得出相对比率,反映成本控制或进度执行的效率高低(>1高
效,<1低效)。
统一基准:所有指标均以 BCWP(挣值)为基础计算,将其分别与实际成本(ACWP)和计划成本
(BCWS)进行对比,实现对成本和进度的同步监控。
【随堂练习】
【例题·单选】某工程开工后至第4月末,累计已完工程实际费用300万元,已完工程预算费用
350万元,拟完工程预算费用330万元。则该工程第4月末实际进展和费用支出状况,正确的是( )。
【2024】
A.费用绩效指数为0.86,实际费用超支
B.进度偏差为20万元,实际进度拖后
C.费用偏差为-50万元,实际费用节约
D.进度绩效指数为1.06,实际进度超前
【答案】D
【解析】费用绩效指数(CPI)=已完工程预算费用(BCWP)/已完工程实际费用(ACWP)=350/300=1.17。
扫码关注更多
第 6 页 共 8 页 内容学员专用 请勿外泄
费用偏差(CV)=已完工程预算费用(BCWP)-已完工程实际费用(ACWP)=350-300=50。
进度偏差(SV)=已完工程预算费用(BCWP)-拟完工程预算费用(BCWS)=350-330=20。
进度绩效指数(SPI)=已完工程预算费用(BCWP)/拟完工程预算费用(BCWS)=350/330=1.06。
【例题·单选】某工程截至某时刻,已完工程预算费用7800万元,已完工程实际费用8100万元,
拟完工程预算费用7600万元。采用挣值法分析该工程实际状况,可得到的正确结论是( )。【2025
二建】
A.费用超支300万元
B.费用节约200万元
C.进度拖后200万元
D.进度提前500万元
【答案】A
【解析】费用偏差(CV)=已完工程预算费用(BCWP)-已完工程实际费用(ACWP)=7800-8100=-300
万元,当费用偏差CV为负值时,表明实际费用超支。
【例题·单选】某土方工程,计划于2025年2月初至5月底月平均完成土方工程量2400m³,预
算单价75元/m³,按计划开工后施工至2025年3月底时,实际完成土方工程量5300m³,实际单价81
元/m³,采用挣值法分析,该工程在3月底的进度绩效指数是( )。【2025二建】
A.0.91
B.1.10
C.0.93
D.1.08
【答案】B
【解析】进度绩效指数(SPI)=已完工程预算费用(BCWP)/拟完工程预算费用(BCWS)=(5300
×75)/(2400×2×75)=1.10。
【例题·单选】某土方工程,计划总量8万m³,预算单价75元/m³,4个月均衡施工。至第2月
末,实际工程量4.4万m³,实际单价76元/m³,进度偏差为( )万元。【2024二建】
A.30
B.-30
C.4.4
D.-4.4
【答案】A
【解析】计划总量 8万 m³需要 4个月均衡施工,故每个月计划施工 2万 m³。至第 2 月末,计划
完成工程量为4万m³。进度偏差=已完工程预算费用-拟完工程预算费用=4.4×75-4×75=30万元。
【例题·单选】某混凝土工程施工情况如下图,清单综合单价为1000元/m³,按月结算,根据赢
得值法,该工程6月末进度偏差(SV)是( )万元。
A.-215
B.-200
C.-125
D.-60
【答案】A
【解析】进度偏差(SV)=已完工作预算费用(BCWP)-计划工作预算费用(BCWS)=(2300×4+2500
×2+1250)×1000-(2500×4+2600×2+1200×2)×1000=-215万元。
扫码关注更多
第 7 页 共 8 页 内容学员专用 请勿外泄
【计算4】因素分析法(连环置换法)
因素分析法可用来分析各种因素对成本的影响程度。计算步骤如下:
①确定分析对象,计算实际与目标差异;
②确定指标因素,排序(先实物量,后价值量;先绝对值,后相对值);
③以目标数为基础,将各因素的目标数相乘,作为分析替代的基数;
④按顺序替换各因素实际数,保留替换后的实际数;
⑤比较每次替换结果与前一次结果的差异,即该因素对成本的影响;
⑥各个因素的影响程度之和应与分析对象的总差异相等
【随堂练习】
【例题·多选】某分项工程的混凝土成本数据如下表所示。应用因素分析法分析各因素对成本的
影响程度,可得到的正确结论是( )。
项目 单位 目标 实际
产量 立方米 800 850
单价 元 600 640
损耗率 % 5 3
A.由于产量增加50立方米,成本增加21300元
B.实际成本与目标成本的差额为56320元
C.由于单价提高40元,成本增加35020元
D.由于损耗率下降2%,成本减少9600元
E.由于产量增加50立方米,成本增加31500元
【答案】BE
【解析】A错,E正确,产量增加的影响:(850-800)×600×1.05=31500元。B正确,实际成本
与目标成本的差额:850×640×1.03-800×600×1.05=56320元。C错,单价提高的影响:850×(640-600)
×1.05=35700元。D错,损耗率下降的影响:850×640×(1.03-1.05)=-10880元。
【例题·单选】砖基础工程施工成本的主要影响因素由工程量、砖消耗量和价格构成。上述三个
影响因素的计划值分别为 500m³、529 块/m³和 0.26 元/块,实际值分别为 510m³、530 块/m³和 0.25
元/块。采用因素分析法进行成本分析时,按上述影响因素顺序第二次替代与第一次替代的差额是( )
元。【2024】
A.-2703
B.132.6
C.-1195
D.1375.4
【答案】B
【解析】第二次替代与第一次替代的差额:510×(530-529)×0.26=132.6元。
扫码关注更多
第 8 页 共 8 页 内容
