P133~141 3.3.3 预应力混凝土工程施工 ★★★
【考点】
【记】1. 预应力混凝土施工
【用】2. 先张法
【用】3. 后张法
【近五年考情】
年份 2024 2023 2022 2021 2020
单选题+案例
题型 多选题 0 0 单选题
题
分值 3 2 0 0 1
一、预应力混凝土施工
(一)预应力材料及预应力管道
4. 预应力筋锚具、夹具和连接器应具有可靠的锚固性能、足够的承载能力、良好的使
用性。
1
www.haixue.com嗨学网 | 职业价值点亮者
5. 锚具应满足分级张拉、补张、放松预应力的要求。
6. 夹具应具有良好的自锚性能、松锚性能、重复使用性能,主要锚固零件应具存良好
的防锈性能,可重复使用的次数不应少于300次。
7. 混凝土结构或构件中的永久性预应力筋连接器,应符合锚具的性能要求;用于先张
法施工且在张拉后还需进行放张和拆卸的连接器,应符合夹具的性能要求。
9. 锚具、夹具和连接器进场时
验收项目 验收数量
① 外观检查 抽取2%且不少于10套样品
② 尺寸检验 抽取2%且不少于10套样品
【文件+外观+力学性
③ 硬度检验 抽取3%且不少于5套样品
能】
文件:出厂合格证和
④ 静载锚固性能试验 3个预应力筋一锚具组装件
质量证明书
⑤ 对特大桥、大桥和重要桥梁工程中使用的锚具,应进行上
述4项检查和检验;
一般中、小桥梁(锚具用量较小)工程,仅需进行外观检查和
硬度检验
⑥ 验收批
验收内容 A. 锚具:每个验收批不宜超过2000套
B. 夹具、连接器:每个验收批不宜超过500套
14. 管道的进场检验
② 核对:类别、型号、规格及数量
【文件+外观+力学性能】 ③ 检验:A. 外观、尺寸
文件:出厂合格证和质量保证书 B. 集中荷载下的径向刚度
C. 荷载作用后的抗渗漏及抗弯曲渗漏
2
www.haixue.com嗨学网 | 职业价值点亮者
15. 波纹管在存放时应远离热源及可能遭受各种腐蚀性气体、介质影响的地方,存放
时间不宜超过6个月,在室外:支垫并遮盖。
(二)混凝土的浇筑

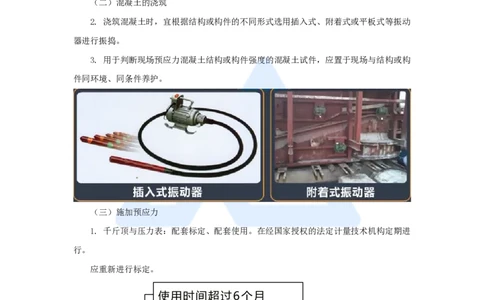

2. 浇筑混凝土时,宜根据结构或构件的不同形式选用插入式、附着式或平板式等振动
器进行振捣。
3. 用于判断现场预应力混凝土结构或构件强度的混凝土试件,应置于现场与结构或构
件同环境、同条件养护。
(三)施加预应力
1. 千斤顶与压力表:配套标定、配套使用。在经国家授权的法定计量技术机构定期进
行。
应重新进行标定。
2. 实施张拉时,应使千斤顶的张拉力作用线与预应力筋的轴线重合一致。
3
www.haixue.com嗨学网 | 职业价值点亮者
6. 预应力筋采用双控:应力控制,伸长值校核。设计无规定时,实际伸长值与理论伸
长值的差值应控制在6%以内。
8. 预应力筋张拉时,应先调整到初应力,该初应力宜为张拉控制应力σcon的
10%~25%,伸长值应从初应力时开始量测。
预应力筋张拉的实际伸长值△L(mm):
△Ls=△L1+△L2
式中:△L1——从初应力至最大张拉应力间的实测伸长值(mm);
△L2——初应力以下的推算伸长值(mm),可采用相邻级的伸长值。
二、先张法

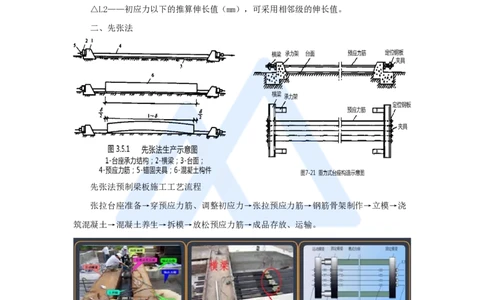

先张法预制梁板施工工艺流程
张拉台座准备→穿预应力筋、调整初应力→张拉预应力筋→钢筋骨架制作→立模→浇
筑混凝土→混凝土养生→拆模→放松预应力筋→成品存放、运输。
1. 墩式台座结构应符合下列规定
A. 抗倾覆安全系数应不小于1.5
① 承力台座
B. 抗滑移系数应不小于1.3
② 锚固横梁 受力后挠度应不大于2mm
4
www.haixue.com嗨学网 | 职业价值点亮者
3.(2)同时张拉多根预应力筋时,张拉过程中,应使活动横梁与固定横梁始终保持平
行,并应抽查预应力筋的预应力值,其偏差的绝对值不得超过按一个构件全部预应力筋预
应力总值的5%。
(4)张拉时,同一构件内预应力钢丝、钢绞线的断丝数量不得超过1%,同时对于螺
纹钢筋不容许断筋。
(3)预应力筋的张拉程序
预应力筋种类 张拉程序
夹片式等具有
低松弛力筋:0→初应力→σcon(持荷5min锚固)
钢丝、钢
自锚性能的锚具
绞线
其它锚具 0→初应力→1.05σ (持荷5min)→0→σ (锚固)
con con
0→初应力→1.05σ (持荷5min)→0.9σ →σ
con con con
螺纹钢筋
(锚固)
4. 先张法预应力筋的放张应符合下列规定
(1)预应力筋放张时构件混凝土的强度和弹性模量(或龄期)设计未规定时,混凝土
的强度应不低于设计强度等级值的80%,弹性模量应不低于混凝土28d弹性模量的80%。
(5)预应力筋放张后,对钢丝和钢绞线,应采用机械切割的方式进行切断;对螺纹钢
筋,可采用乙炔一氧气切割。
5. 先张法预应力筋下料长度:
台座长度、横梁宽度、夹具厚度、千斤顶长度、外露长度等。
三、后张法
5
www.haixue.com嗨学网 | 职业价值点亮者
后张法的工艺流程:
模板安装→钢筋绑扎及预应力管道安装→混凝土浇筑→混凝土养护→预应力张拉→预
应力孔道压浆→封锚。
1. 采用金属或塑料管道构成后张预应力混凝土结构或构件的孔道时,应符合下列规
定:
(2)管道与普通钢筋重叠时,应移动普通钢筋,不得改变管道的设计坐标位置。固定
孔管道的定位钢筋的间距:对钢管不宜大于1.0m;波纹管不宜大于0.8m。
(4)所有管道均应在每个顶点设排气孔及需要时在每个低点设排水孔,在每个顶点和
两端设检查孔。 口诀:高气低压
2. 采用钢管抽芯法制孔时,抽芯时间应通过试验确定,以混凝土抗压强度达到
0.4~0.8MPa时为宜,抽拔时不得损伤结构混凝土。抽芯后,应采用通孔器或压气、压水等
方法对孔道进行检査。
3. 预应力筋的安装应符合下列规定
(2)对钢绞线,可采用穿束机逐根将其穿入孔道内,但应保证其在孔道内不发生相互
6
www.haixue.com嗨学网 | 职业价值点亮者
缠绕。
(4)采用蒸汽养护混凝土时,在养护完成之前不应安装预应力筋。
5. 后张法预应力筋的张拉和锚固应符合下列规定
(2)张拉时,结构或构件混凝土的强度、弹性模量(或龄期)设计未规定时,混凝土
的强度应不低于设计强度等级值的80%,弹性模量应不低于混凝土28d弹性模量的80%。
(5)对曲线预应力筋
① 对钢束长度小于20m的直线预应力筋可在一端张拉;
② 对曲线预应力筋或钢束长度大于或等于20m的直线预应力筋,应采用两端张拉。
(9)预应力筋在张拉控制应力达到稳定后方可锚固。锚固完毕并经检验确认合格后方
可切割端头多余的预应力筋,切割时应采用砂轮锯,严禁采用电弧进行切割,同时不得损
伤锚具。
(10)切割后预应力筋的外露长度不应小于30mm,且不应小于1.5倍预应力筋直径。
6. 后张法预应力孔道压浆及封锚
① 压浆时间 张拉锚固后,48h内完成
不得含有氯盐、亚硝酸盐或其他对预应力筋有腐蚀作
外加剂
用的成分
② 浆液材料
A. 宜采用钙矾石系或复合型膨胀剂
膨胀剂 B. 不得采用以铝粉为膨胀源的膨胀剂或总碱量
0.75%以上的高碱膨胀剂
7
www.haixue.com嗨学网 | 职业价值点亮者
(7)压浆的充盈度应达到孔道另一端饱满且排气孔排出与规定流动度相同的水泥浆为
止,关闭出浆口后,宜保持一个不小于0.5MPa的稳压期,该稳压期的保持时间宜为
3~5min。
(9)压浆时,每一工作班应制作留取不少于3组尺寸为40mm×40mm×160mm的试件,
标准养护28d,进行抗压强度和抗折强度试验,作为质量评定的依据。
(10)压浆过程中及压浆后48h内,结构或构件混凝土的温度及环境温度不得低于
5℃。当环境温度高于35℃时,压浆宜在夜间进行。
(11)压浆完成后,需要封锚的锚具,应在压浆完成后对梁端混凝土凿毛并将其周围
冲洗干净,设置钢筋网浇筑封锚混凝土。
(12)对后张预制构件,在孔道压浆前不得安装就位;压浆后,应在浆液强度达到规
定的强度后方可移运和吊装。
(13)孔道压浆应填写施工记录。记录项目应包括:压浆材料、配合比、压浆日期、
搅拌时间、出机初始流动度、浆液温度、环境温度、稳压压力及时间,采用真空辅助压浆
工艺时尚应包括真空度。
7. 后张法预应力筋下料长度:
孔道长度、工作锚厚度、张拉设备长度(千斤顶,限位环等)、工具锚厚度、外露长
度等。
8
www.haixue.com嗨学网 | 职业价值点亮者
【2020年真题】预应力施工中,直径为32mm的预应力筋施工锚固完毕,切割后其外
露长度至少为( )。
A. 32mm
B. 48mm
C. 40mm
D. 63mm
【答案】B
【解析】切割后预应力筋的外露长度不应小于30mm,且不应小于1.5倍预应力筋直
径。32×1.5=48mm。
【2018年真题】预应力张拉用的千斤顶与压力表,不需要重新进行标定的情形是
( )。
A. 使用时间达到3个月
B. 张拉次数超过300次
C. 千斤顶检修后
D. 更换新压力表
【答案】A
【例题】预应力筋张拉的实际伸长值△L(mm),可按下式计算△Ls=△L +△L 式中△
1 2
L 表示从初应力至最大张拉力间的实测伸长值,△L 表示( )。
1 2
A. 初应力以下的推算伸长值
B. 超张拉伸长值
C. 预应力损失伸长值
D. 锚具变形伸长值
【答案】A
【例题】关于预应力管的说法,错误的是( )。
9
www.haixue.com嗨学网 | 职业价值点亮者
A. 所有管道均应设压浆孔
B. 应在管道最低点设排气孔
C. 必要时在管道最低点设排水孔
D. 管道应采用定位钢筋固定安装
【答案】B
考点总结
10
