2.1 工程概况

1)426省道京台高速贾汪互通连接线工程路线起于104国道高皇南1.0公里(104国道桩号 K723+000)处,向东上跨京沪铁路,经张茂村南、后高村北,在竹园村北上 跨京台高速公路,继续向东跨引龙河后接现贾汪互通联络线,然后沿连接线向东下穿京沪高铁,经赵家桥,终点接206国道(206国道桩号K663+970)江庄环岛,路线全长 11.57km。

(2)本公路技术等级为一级公路,设计速度 100km/h,沥青混凝土路面宽度2× 11.25m。

(3)本项目采用以下路面结构

①新建主线、原互通路面结构:

上面层:4cm细粒式改性沥青玛蹄脂碎石(SMA-13改性沥青)粘层:改性乳化沥青

中面层:6cm中粒式改性高性能沥青混合料(SUP-20改性沥青)粘层:改性乳化沥青

下面层:6cm 中粒式高性能沥青混合料(SUP-20A70石油沥青)下封层:改性乳化沥青

②项目起点104国道路面加宽:

上面层:4cm细粒式改性沥青玛蹄脂碎石(SMA-13改性沥青)粘层:改性乳化沥青

中面层:8cm中粒式改性高性能沥青混合料(SUP-20改性沥青)粘层:改性乳化沥青

下封层:改性乳化沥青

③桥面铺装:

上面层:4cm细粒式改性沥青玛蹄脂碎石(SMA-13改性沥青)粘层:改性乳化沥青

下面层:6cm中粒式改性高性能沥青混合料(SUP-20改性沥青)下封层:改性乳化沥青

④改移江柳路(二级公路、沥青混凝土路面):

上面层:4cm细粒式改性沥青玛蹄脂碎石(SMA-13改性沥青)粘层:改性乳化沥青

下面层:6cm 中粒式改性高性能沥青混合料(SUP-20A70石油沥青)下封层:改性乳化沥青

⑤两侧被交路顺接路面结构(沥青混凝土路面):上面层:4cm 细粒式改性沥青玛蹄脂碎石(AC-16FA70石油沥青)下封层:改性乳化沥青

五、施工重点控制

5.1 原材料进场控制

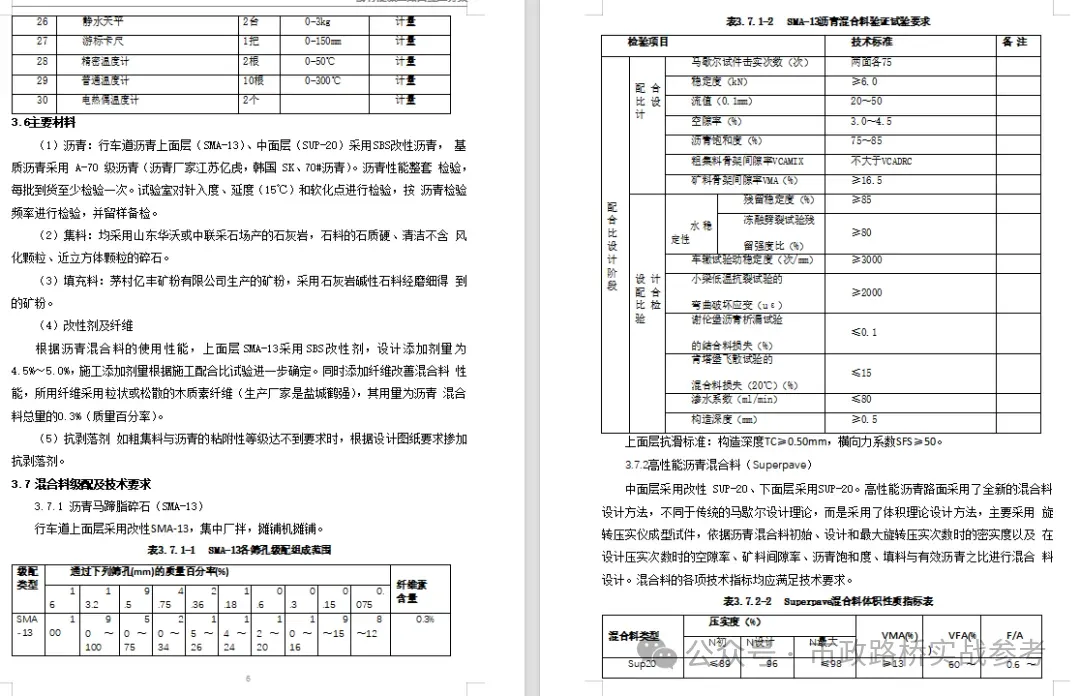

1)集料进场质量控制与管理

项目工程量体量大集料供应厂家至少选择2家,保证施工高峰期供料需求。供料厂家应提前进行调查,集料取样做试验检验合格后方可进场。集料进场后,应分仓堆放整齐,料仓设置材料标识牌,材料标识牌上写清楚进场集料规格、进场日期、数量、检验情况等,料仓高度不应低于2.5m,防止集料窜仓影响沥青混合料配比。

2) 沥青的进场质量控制与管理 沥青是路面面层的主要材料,进场前要进过严格的检验,各项指标应符合要求,包

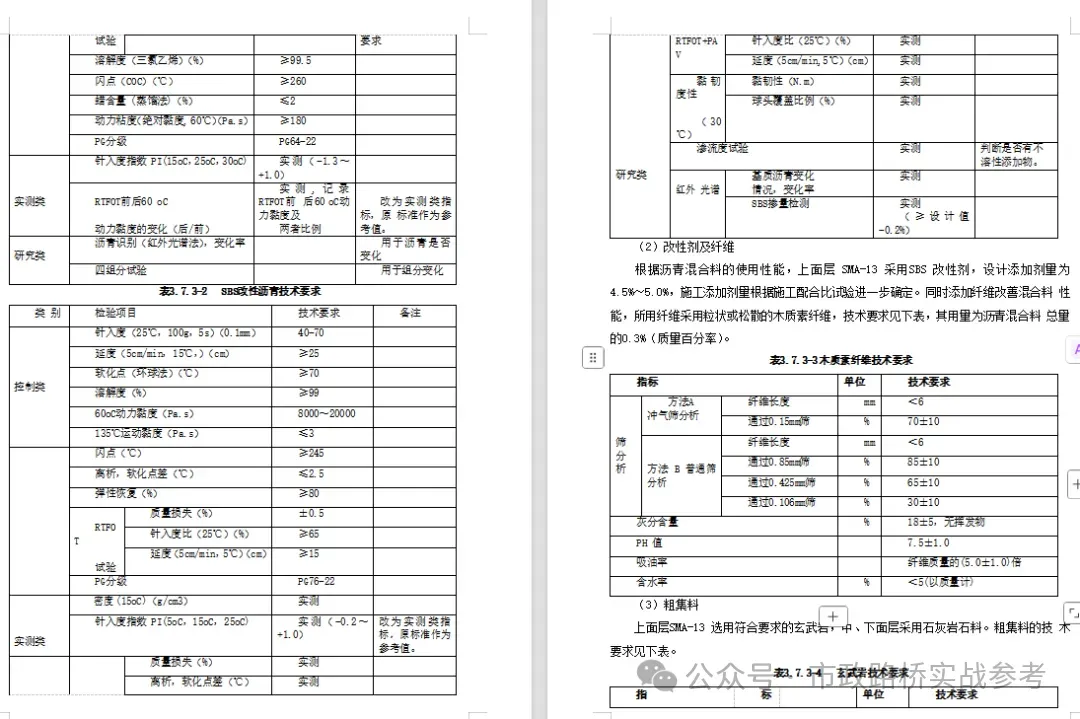

括针入度、研读、软化点、闪点、溶解度、含蜡量、薄膜烘箱加热试验等指标。沥青进场前拌合站沥青罐内沥青必须清罐,沥青进场后采用罐装储存,避免雨水、灰尘掺入,基质沥青和改性沥青应分开不得混杂。

5.2 沥青混合料拌合控制

1)沥青拌合楼生产前须进行计量标定,保证拌合楼计量准确性;

2)拌合前检查各生产运行系统,避免拌合楼在生产过程中发生故障;

3)沥青混合料要保证拌合时间,避免白花料、离析料出场;

4)在生产过程中不定时进行抽检,取料进行马歇尔试验,并要求采用两种以上测温计测 试温度,保证出料温度,普通沥青混合料温度控制在150-160℃,改性沥青混合料温度控制在170-180℃。

5.3 沥青施工控制

影响路面质量的主要因素主要表现在摊铺工艺、碾压工艺、纵横接缝的处理及施工温度控制等方面。

5.3.1摊铺

1)通过试验段的摊铺确定好松铺系数,确定摊铺的松铺厚度,并准备好松铺厚 度的垫板,调整好熨平板的仰角以便与摊铺厚度相匹配。

2) 摊铺机起步前一定要调整好参数,尤其在横向接缝处起步时不能高或过低,否 则会影响摊铺厚度及平整度。

3) 每次摊铺前应检查摊铺机的熨平板宽度和高度是否适当,铺料过程中随时调 整自动找平装置,以保证铺面的厚度和平整度。

4) 摊铺机的行进速度要根据拌和、运输能力来计算,以保证施工作业的均匀连续 性。在发生暂时性断料时,摊铺机应保持继续运转,停止振捣,并接通熨平板加热器。

5) 摊铺时运料车与摊铺机恰到好处地配合是保证平整度的一个重要方面,防止 料车撞击摊铺机或洒料到联结层上。具体做法是派专人指挥车辆,并随时清扫抛洒的混 合料。

5.3.2 碾 压

1) 碾压温度要按规范执行,在满足碾压温度的范围内尽量采用高温碾压,碾压终 了温度普通沥青混合料不能低于70℃,改性沥青混合料不能低于90℃。

2) 碾压区段尽量延长,保证不致因区段太短,压路机启、停、推产生碾压波浪。

3) 不允许压路机在新铺混合料上转向、调头、左右移动位置或突然刹车。

4) 初压时从动轮在后,以免倒退时在轮前留下波浪,影响平整度,终压用光轮压 路以消除轮迹。

5) 碾压应纵向进行,并由摊铺的低边向高边低速行进,相邻碾压重叠1/2轮宽。

6) 压路机停车时尽量停在硬路肩与土路肩边缘处。

7) 为提高路面横向平整度,应保证轮胎式压路机轮胎新旧程度相同,胎内压力相 同。

8) 摊铺现场设专人持3 m 直尺沿纵向连续检查,平整度最大间隙超过5 mm 处即 作标记,并通知压路机手横向振压消除

5.3.3 接缝处理

接缝的处理直接影响平整度指标,沥青混凝土路面的施工必须接缝紧密、连接平顺,

不得产生明显的接缝离析;上下层的纵缝应错开150mm(热接缝)或300~400mm(冷接 缝)以上。相邻两幅及上下层的横向接缝应错位1m以上,接缝施工采用3m直尺检查,确 保平整度符合要求。摊铺热料后人工将粗料刮去,添补细料,压实时应有轮宽15cm 左右 落于新铺路上,从原路面逐步向新铺方向移动,直至接缝平整而密实。

(1)纵向接缝:

①采用两台摊铺机成梯队联合摊铺方式的纵向接缝,应采用斜接缝。在已摊铺混合 料部分留下10~20cm宽暂不碾压作为后高程基准面,并有5~10cm左右的摊铺层重叠,以热接缝形式在最后作跨接缝碾压消除缝迹。如果两台摊铺机相隔距离较短,也可做一次碾压。上下层纵缝应错开15cm以上。

②当半幅施工或因特殊原因而产生纵向冷接缝时,宜加设挡板或加设切刀切齐,也 可在混合料尚未完全冷却前用镐刨除边缘留下毛茬的方式,但不宜在冷却后采用切割机 作纵向切缝。加铺另半幅前应涂洒少量沥青,重叠在已铺层上50~100mm,在铲走铺在 前半幅上面的混合料,碾压时由边向中碾压留下100~150mm,在跨缝挤紧压实。或者先 在已压密实路面上行走碾压新铺层150mm,然后碾压新铺部分。

(2)横向接缝:

①沥青混凝土路面施工时,尽量少设横向接缝。横向接缝应采用平接缝,切缝时间 宜在混合料尚未冷却结硬之前进行。原路面必须用切缝机锯齐,形成垂直的接缝面,并 用热沥青涂抹,然后用压路机进行横向碾压,碾压时压路机应位于已压实的面层上,错 过新铺层15cm,然后每压一遍,向新铺层移动 15~20cm,直至全部在新铺层上,再改为 纵向碾压。如用其他碾压方法,应保证横向接缝平顺密实。

②应特别注意横向接缝的平整度,切缝位置应通过3m直尺测量确定。

5.3.4 混合料的温度

沥青路面施工中有大温度是必须随时掌握的,即混合料的拌和、出厂、摊铺和碾 压温度,沥青混合料温度发生变化会影响路面的铺筑和碾压质量。

1)拌和站产量与摊铺机的铺筑量要相协调,否则会造成摊铺机的停顿,摊铺机底 部沥青混合料温度下降无法及时碾压,在铺层上造成难以消除的波浪。

2)摊铺碾压设有专人进行测温,保证摊铺碾压温度满足要求。

3)在施工过程中难免会遇到雨季,所以应时刻关注天气预报情况,及时调整施 工计划及周期,以保证工程的质量要求。在施工过程中如遇下雨应及时通知后场管理人员停止生产,前场摊铺作业队应根据雨量的大小选择是否将剩余的沥青集料铺掉,将摊铺好的沥青面层快速碾压成型;如因雨量大时间长造成沥青混合料温度低于要求,则不能摊铺应做废料处理。

六、主要施工工艺及方法

6.1 沥青下封层施工

沥青下封层施工工艺流程如下:

6.1-1沥青下封层施工工艺流程

1)水稳表面的清扫下封层施工前,水稳层表面安排扫地机和水车进行全面清扫,清扫要求带水作业不得扬尘,清扫完成后报验监理工程师,合格方可进行下封层施工。

2)喷洒乳化沥青

①乳化沥青和集料的质量必须符合规定。根据实测沥青含量决定乳化沥青喷洒数量。

②表面清扫完成后,用智能型沥青同步洒布车喷洒乳化SBS改性沥青,乳化沥青应做到喷洒均匀,洒布量为0.9-1.1kg/m2。施工时应根据周围的环境温度,经试喷后确定乳液的喷洒温度。起步、终止应采取措施,避免喷量过多;纵向和横向搭接处做到乳化沥青既不喷量过多也不漏洒。对于局部喷量过多的乳化沥青应刮除,对于漏喷的地方应用手工补洒。在下卧层上放置固定面积的搪瓷盘,沥青喷洒后测定盘中洒入沥青数量,测定沥青洒布量。

3)撒布集料

集料撒布采用智能型沥青同步洒布车撒布,洒布的数量按 3-5m3/1000m计。集料撒布应均匀,两幅搭接处不应漏撒,也不应多撒。一个施工段施工完成后,根据撒布总量,检查集料的平均撒布量。料堆处基层表面当集料用完后必须清扫、气吹干净,才能喷洒乳化沥青。若气温较高,为防止粘轮而多撒的集料可在铺沥青混凝土下面层前扫除。

4)碾压成型智能型沥青同步洒布车撒布后,即可进行碾压。沥青混凝土路面下封层宜用胶轮压路机均匀碾压3遍,每次碾压重叠1/3轮宽,碾压要求两侧到边,确保有效压实宽度。碾压顺序由路肩侧到中分带侧依次碾压。局部露黑处发生粘轮时,应再补撒少量集料。碾压成型后应尽快安排沥青混合料的摊铺,间隔时间不宜超过24h,其间应临时封 闭交通,避免下封层的二次污染。

6.2 粘层沥青施工

1)喷洒粘层沥青前,应将沥青面层表面清扫干净,用森林灭火器吹净浮灰,雨后或用水清洗的面层,水分必须蒸发干净、晒干;通道表面应清除调平层的杂物和浮灰,清除排水孔灰浆杂物,彻底洗刷干净。

2)粘层油宜在当天洒布,待乳化沥青破乳、水分蒸发完成,紧跟着铺装沥青混凝土层,确保粘层不受污染。

3)采用沥青洒布汽车喷洒乳化沥青,并选择适宜的喷嘴,洒布速度和喷洒量保持稳定。气温低于10℃或大风条件下,或即将降雨时,不得喷洒粘层油。路面潮湿时 不得喷洒粘层油,用水洗刷后需待表面干燥后喷洒。

4)喷洒的粘层油必须成均匀雾状,在路面全宽度内均匀分布成一薄层,不得有洒花漏空或成条状,也不得有堆积。喷洒不足的要补洒,喷洒过量处应予以刮除。喷洒粘层油后,严禁运料车外的其他车辆和行人通过。

。。。。。。

内容过多,共65页,以下略

加入2026《市政路桥实战参考》会员
2025《市政路桥实战参考》会员资料

2025年《市政路桥实战参考》会员资料

01. 施工方案

持续更新中,点击题目阅读
200
交通疏解专项施工方案word
199
桥梁墩柱专项施工方案word80页
198
【QC】隧道、管廊与桥梁多结构合建施工工法2025word
197
市政工程路基土石方施工方案word90页
196
中铁快速路EPC总承包施工组织设计(图文并茂)word230页
195
2025年《隐患识别图集(吊装作业)》ppt40页
194
预制T梁专项施工方案word100页
193
2025年《隐患识别图集(附着式升降脚手架)》ppt65页
192
机械顶管专项方案word110页
191
隧道专项施工方案word280页
190
2025年道路挖掘修复工程有限空间作业安全专项方案word50页
189
水泥稳定碎石基层(三维图示)施工方案2025word
188
公路桥梁维修加固施工方案word100页
187
施工便道专项施工方案word90页
186
高速公路测量施工方案word55页
185
长螺旋钻孔灌注桩施工方案word
184
导流围堰专项方案(含导流计算)word45页
183
清淤换填专项施工方案2024word
182
矮塔斜拉桥上部结构施工方案word170页附计算书、图纸
181
锚索桩板墙专项施工方案word95页
180
地下管线深基坑专项施工方案word115页
179
钢栈桥专项施工方案word55页
178
河道围堰施工方案word+ppt+cad
177
路基高边坡(深挖路堑)专项施工方案word100页
176
堤防挡土墙专项施工方案word80页
175
弃土场专项施工方案word
174
钢箱梁安装专项施工方案2021年word120页
173
道路工程冬季施工方案word
172
承台专项施工方案word60页
171
箱涵预制、安装、现浇施工方案word70页
170
钢管拱桥施工方案word230页
169
高速公路试验室建设专项施工方案30页
168
梁板预制施工方案(图文并茂)word80页
167
挡土墙专项施工方案word40页
166
沥青混凝土路面施工方案word65页
165
桥梁盖梁专项施工方案word100页
164
隧道超前地质预报监控量测及质量检测实施方案word100页
163
隧道施工专项施工方案word160页
162
桥梁桩基础专项施工方案word75页
161
高填路堤专项施工方案word90页
160
涵洞专项施工方案word65页
159
路基土石方专项施工方案word105页
158
龙门吊安拆安全专项施工方案word100页
157
隧道工程爆破施工专项施工方案word80页
156
电力工程质量策划方案编制指导手册2025年330页
155
污水顶管专项施工方案2023word100页
154
高速公路工程冬季施工专项方案2025word
153
雨污分流改造深基坑专项施工方案(论证后修改版)2022word270页
152
高速公路滑坡治理工程专项施工方案2022word105页
151
钻孔灌注桩施工方案word95页
150
转体桥梁施工方案2021word95页
149
水泥搅拌桩专项施工方案word40页
148
堤防挡土墙专项施工方案word80页
147
桥梁承台钢板桩施工方案(专家论证后修改,含CAD图、计算书、材料清单)word68页
146
路基高边坡安全专项施工方案word80页
145
小桥跨国道专项施工方案2025word130页
144
架桥机安拆安全专项施工方案word100页
143
大桥钢箱梁制作加工及安装专项施工方案word195页
142
施工安全技术方案和安全技术交底专项培训ppt155页
141
预制T梁张拉及压浆安全专项施工方案word
140
水环境综合生态修复施工方案word版80页
139
城市桥梁静力切割拆除专项施工方案2020word130页
138
2025年燃气管道有限空间作业专项施工方案(已专家论证)60页
137
桥梁顶升专项施工方案word150页
136
0#块临时固结及支撑体系专项施工方案2021年word128页
135
2025年道路改建工程施工期间交通组织方案word50页
134
2025年地下管网工程有限空间作业专项施工方案word50页
133
钢栈桥施工方案word100页
132
预制梁吊装专项施工方案2021年word120页
131
河道整治施工方案(图文并茂)word280页
130
2023版盖梁专项施工方案word130页附计算书
129
深挖路堑工程专项施工方案2022年word48页
128
水厂分水支线隧洞开挖支护专项施工方案2023word200页
127
排水工程专项施工方案word60页
126
桥梁工程塔吊安拆专项施工方案word90页
125
室外小市政施工方案2022年word50页
124
抱箍法盖梁施工方案word65页
123
水厂模板工程及支撑体系(盘扣式)施工方案附计算书2023年word
122
桥梁塔吊基础专项施工方案word70页
121
桥梁墩柱施工方案(Y型分叉墩)word130页
120
大桥主墩深基坑专项施工方案word120页
119
高速公路综合场站建设方案word120页
118
中铁道路桥梁工程质量创优规划word130页
117
水泥稳定碎石基层施工方案word
116
桥台专项施工方案2022word75页
115
道路快速化改造工程燃气管线保护方案word
114
高速公路改扩建工程三场建设方案word
113
50t、80t、150t龙门吊安拆专项施工方案word85页
112
连续梁专项施工方案2021word85页
111
雨水调蓄池、污水池支护及土方开挖专项施工方案2024word85页
110
深路堑高边坡专项施工方案word95页
109
河道围堰、清淤施工方案word
108
道路快速化改造工程试验检测计划方案word60页
107
工字梁预制施工方案2023word70页
106
路基挡土墙施工方案2020年word90页附计算书
105
预应力混凝土箱梁模板支架专项施工方案2023年word130页
104
雨污水管网顶管基坑支护专项施工方案word300页
103
墩柱专项施工方案安全技术交底word
102
路基边坡防护及排水施工方案2021年word70页
101
2023版公路桥梁现浇箱梁(盘扣式)专项施工方案word100页
100
水厂水池施工方案2022年word100页
99
特大桥连续梁施工方案word120页
98
盖梁施工方案编制指南word
97
2025年管道及设施改造项目有限空间作业专项施工方案word50页
96
2025年管道吊装专项施工方案word45页
95
旋挖钻专项施工方案技术交底word
94
回旋钻专项施工方案技术交底word
93
沉井顶管专项施工方案2021年word170页
92
中铁区间明挖基坑专项施工方案word75页
91
2021中铁智慧快速路管线改迁及保护方案word
90
盖板涵施工方案2021年word版
89
围堰专项施工方案2022年word33页
88
连续梁箱室有限空间作业专项施工方案word
87
拌合站建设方案word42页
86
特大桥支架现浇梁专项施工方案2021word90页+图纸+验收报告+专家论证意见
85
污水处理厂抗浮锚杆施工方案word
84
路基整修与路床交接标准化管理word
83
河道整治改造及挡墙工程施工方案
82
钢箱梁吊装专项施工方案2024word180页
81
隧道洞身开挖及初期支护专项施工方案+技术交底word195页
80
高边坡支护工程施工方案汇报ppt50页
79
高速公路雨季施工方案word
78
沥青路面施工方案2020word90页
77
雨污管网项目顶管专项施工方案(附专家论证意见)2021word150页
76
块石砌筑施工专项方案word
75
桥梁维修加固施工方案2022word100页
74
扬尘污染防治专项方案2025年word
73
盖梁抱箍法安全专项施工方案(含计算书)word80页
72
有限空间作业工程专项施工方案模板
71
桥面铺装施工方案2024年word70页
70
深坑路基填筑施工方案2022word105页
69
基层施工方案及交底范例word135页
68
隧道防水及二衬施工方案及交底范例word200页
67
土方路基工程施工方案及交底范例word140页
66
隧道洞口施工方案及交底范例word220页
65
5%灰土路基施工方案及交底范例word120页
64
沥青面层施工方案word100页
63
石方路基工程施工方案word100页
62
绿化吊装运输施工方案word
61
预制立柱、盖梁起重吊装及现场安装专项施工方案2021word90页
60
特大桥悬浇箱梁安全专项施工方案及附件word95页
59
梁板预制施工方案word80页
58
电力隧道沟槽开挖支护安全专项施工方案word80页及验算书
57
防洪防汛全套工作方案、预案、课件word+ppt
56
基础设施类施组方案标准化管理指南培训2024ppt80页
55
雨污分流管线施工方案word50页
54
基础设施类施组方案标准化管理指南2024word75页
53
边通车、边施工安全专项施工方案word
52
桥梁上部结构主体专项施工方案汇报ppt90页
51
综合交通枢纽项目地上钢桁架吊装方案2024word205页
50
预制管桩施工方案2023word80页
49
施工项目部新员工入场安全教育ppt60页
48
钢栈桥施工方案2023word100页
47
扬尘治理专项施工方案2024年word
46
施工方案交底记录编制指南
45
路基工程施工方案word75页
44
高速公路特大桥主桥安装方案220页
43
新能源光储一体化场站智慧化建设方案2023word98页
42
大桥主桥上部构造拆除安全专项施工方案word130页
41
钢结构吊装施工方案2025word48页
40
室外工程施工方案2024年word85页
39
隧道二次衬砌施工方案2021年word110页
38
电力管廊基坑开挖及支护施工方案word65页
37
沉井及顶管专项施工方案2023word100页
36
隧道斜井泄水专项施工方案word110页
35
崩塌地质灾害治理实施方案2021word40页
34
公路改扩建工程安全监理方案2024年word130页
33
路基土石方施工方案2024word90页
32
盖梁施工方案2022word
31
钢板桩支护专项施工方案word
30
管道工程一体化泵站专项施工方案2024word100页
29
管廊基坑支护、土方开挖施工方案word180页
28
基础设施项目施工期间交通组织方案2022年word80页
27
道路土石方工程专项施工方案word80页
26
污水管网工程深基坑专项施工方案word60页
25
中铁高压旋喷桩施工方案2021年word30页
24
公路改建工程施工期间交通组织方2024word100页
23
斜拉桥安全专项施工方案2021年word240页附计算书+图纸
22
深基坑及顶管专项施工方案(附专家论证意见)word145页
21
箱涵施工方案word45页
20
预制梁吊装专项施工方案2021word125页
19
公路项目综合场站建设方案2021word120页
18
T梁运输与安装专项施工方案(吊车+架桥机)2024年word208页
17
城乡供水一体化智慧水务项目实施方案2024word200页
16
钻孔灌注桩首件施工方案word2021年版50页
15
桥墩盖梁施工方案附计算书2023年word360页
14
高边坡安全专项施工方案2022年word55页
13
挂篮悬浇连续梁桥施工方案附计算300页
12
现浇连续梁施工方案(盘扣式支撑架)2022word130页
11
室外景观园林施工方案2021word45页
10
室外运动场地施工方案2021word56页
09
预制梁及运输施工方案2021word55页
08
道路工程交通导行专项方案2023word76页
07
公路改扩建工程安全监理方案2024word130页
06
围堰安拆工程施工方案2021word75页
05
贝雷梁支架法连拱大桥专项施工方案word100页附计算书附cad图
04
2024技术标高速公路工程冬季施工专项方案
03
污水管顶管专项施工方案word80页
02
隧道洞身开挖施工方案2021word110页
01
门式起重机安拆专项施工方案2021word70页

251112. 沥青混凝土路面施工方案word65页

资料下载方式

点下面关注微信公众号:

2025《市政路桥实战参考》会员资料

点击关注以下5个实用微信公众号

(来源:网络;版权归原作者所有,如有侵权请联系删除!)

本站文章均为手工撰写未经允许谢绝转载:夜雨聆风 » 沥青混凝土路面施工方案word65页(会员资料)

评论 抢沙发

8 + 2 =
  • 昵称 (必填)
  • 邮箱 (必填)
  • 网址
×
订阅图标按钮
