【PDF】八大特殊作业安全风险管控措详细清单

【PDF】八大特殊作业安全风险管控措详细清单

课件获取方式

公众号内发送关键词:课件

点击下方阅读原文,下载更多资料

该文档《八大特殊作业安全风险管控措施详细清单》依据《山东省安全生产风险管控办法》和《危险化学品企业特殊作业安全规范》(GB 30871-2022)等法规标准制定,旨在指导和规范危险化学品企业的特殊作业安全管理,防止火灾、爆炸、中毒窒息等事故发生。文档详细列出了八类特殊作业的风险管控措施,每类作业均按照“术语定义、危险机理分析、安全控制基本原则、作业前准备、作业过程管控、作业暂停或结束、相关联的其它危险作业、管理制度”的结构进行阐述。

1. 动火作业

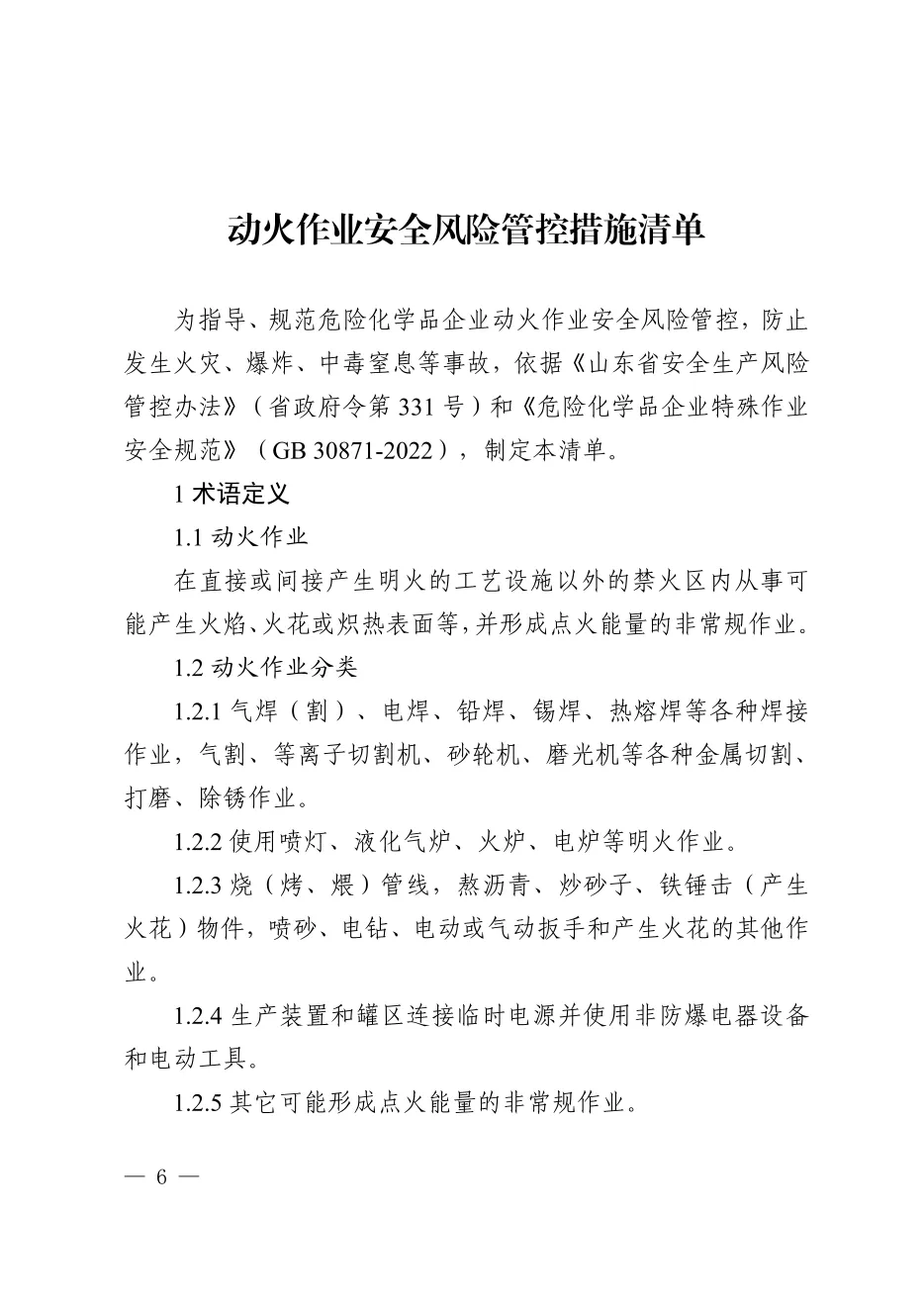

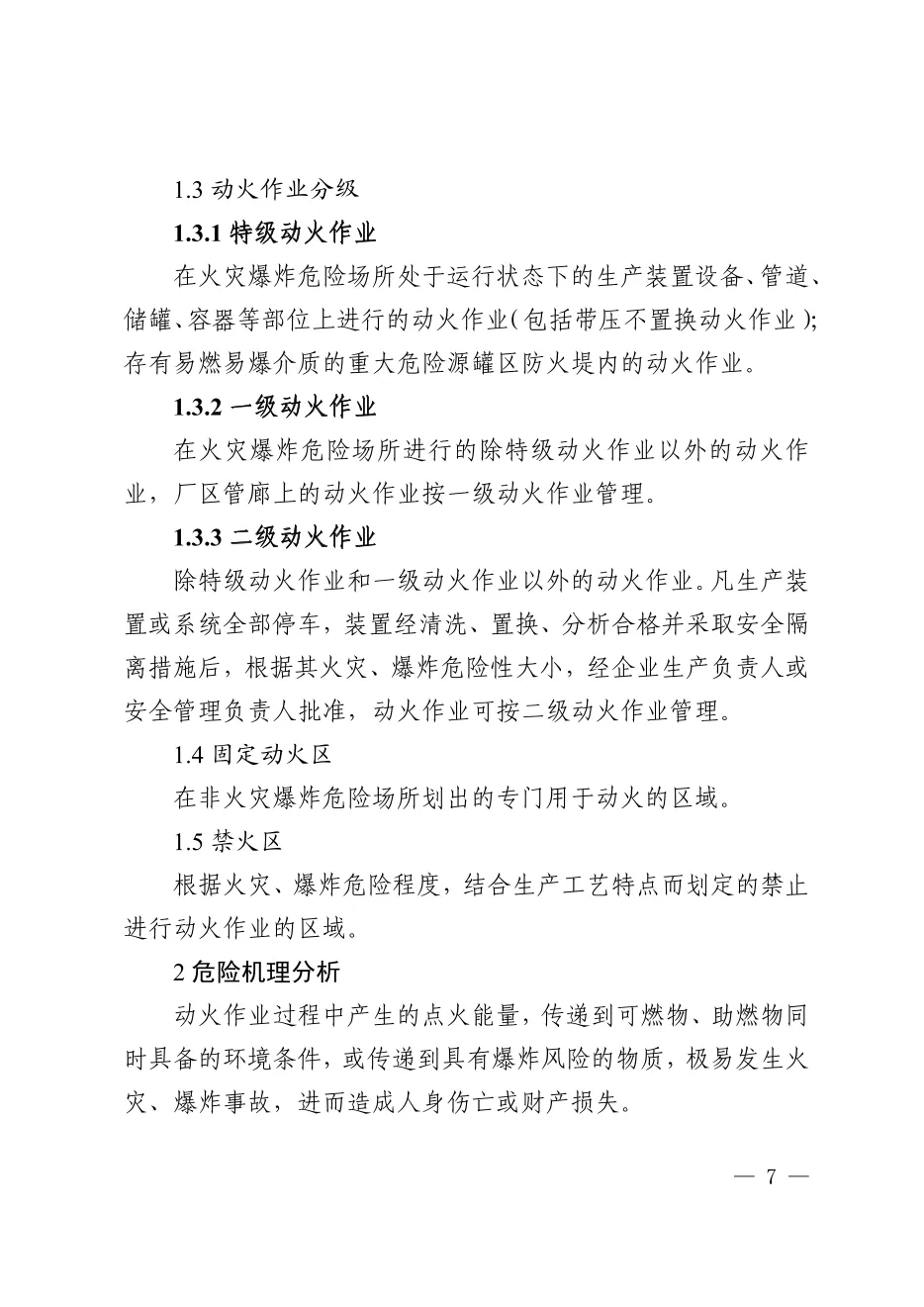

定义与分级:指在禁火区进行可能产生火焰、火花或炽热表面的非常规作业。分为特级(运行状态下生产装置等)、一级(火灾爆炸危险场所)、二级(除特级、一级外)。

核心管控:严格执行“三不动火”原则(无票不动火、监护人不在不动火、措施不落实不动火)。

关键措施:作业前必须进行风险分析、能量隔离(加盲板)、气体分析(合格标准严格);作业中需佩戴防护用品、设置警戒、专人监护、实时监测气体浓度;特级动火需连续监测并保持微正压。

管理要求:实行作业票审批制度,特级、一级票有效期不超过8小时,二级不超过72小时;推广信息化管理和视频监控。

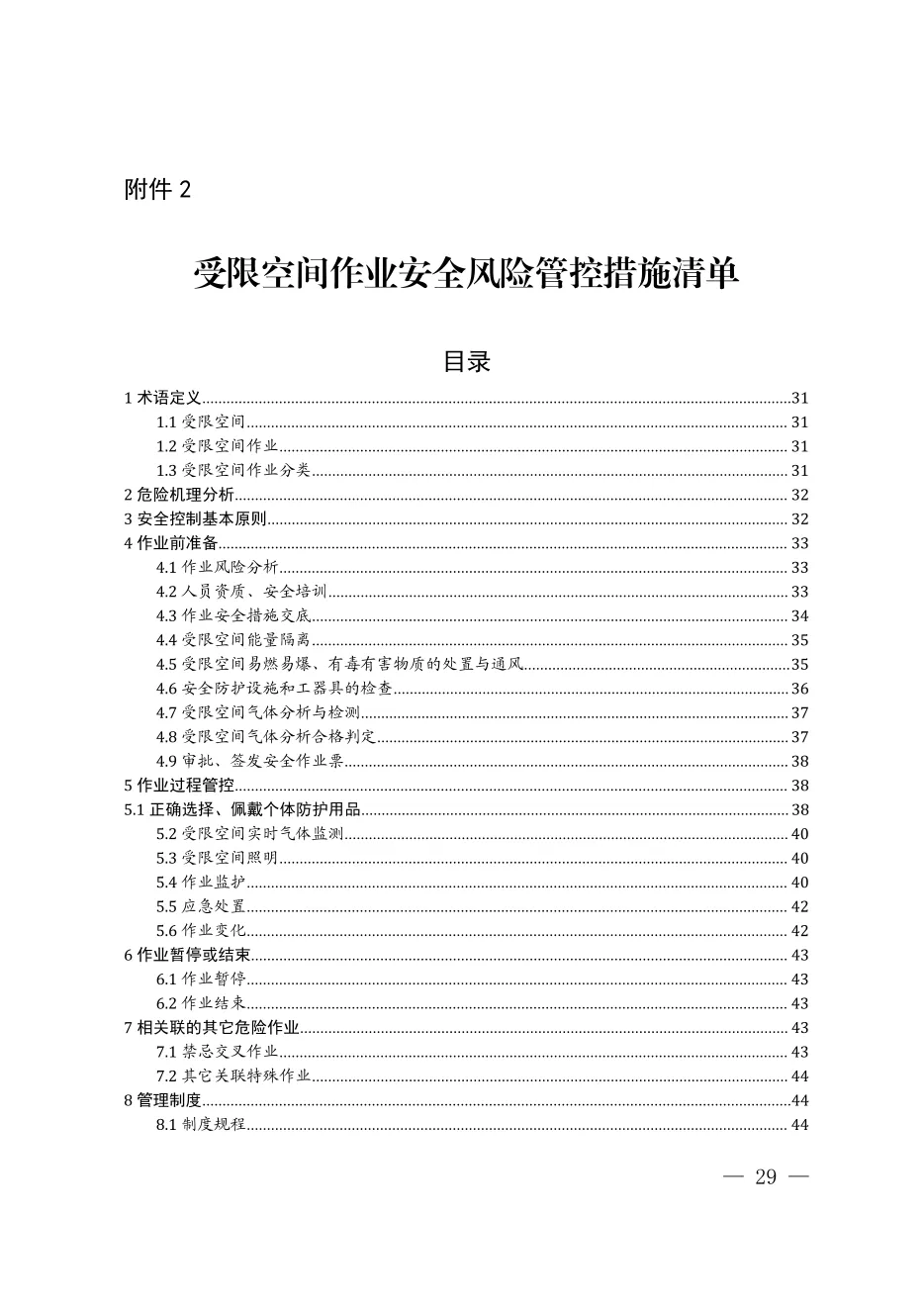

2. 受限空间作业

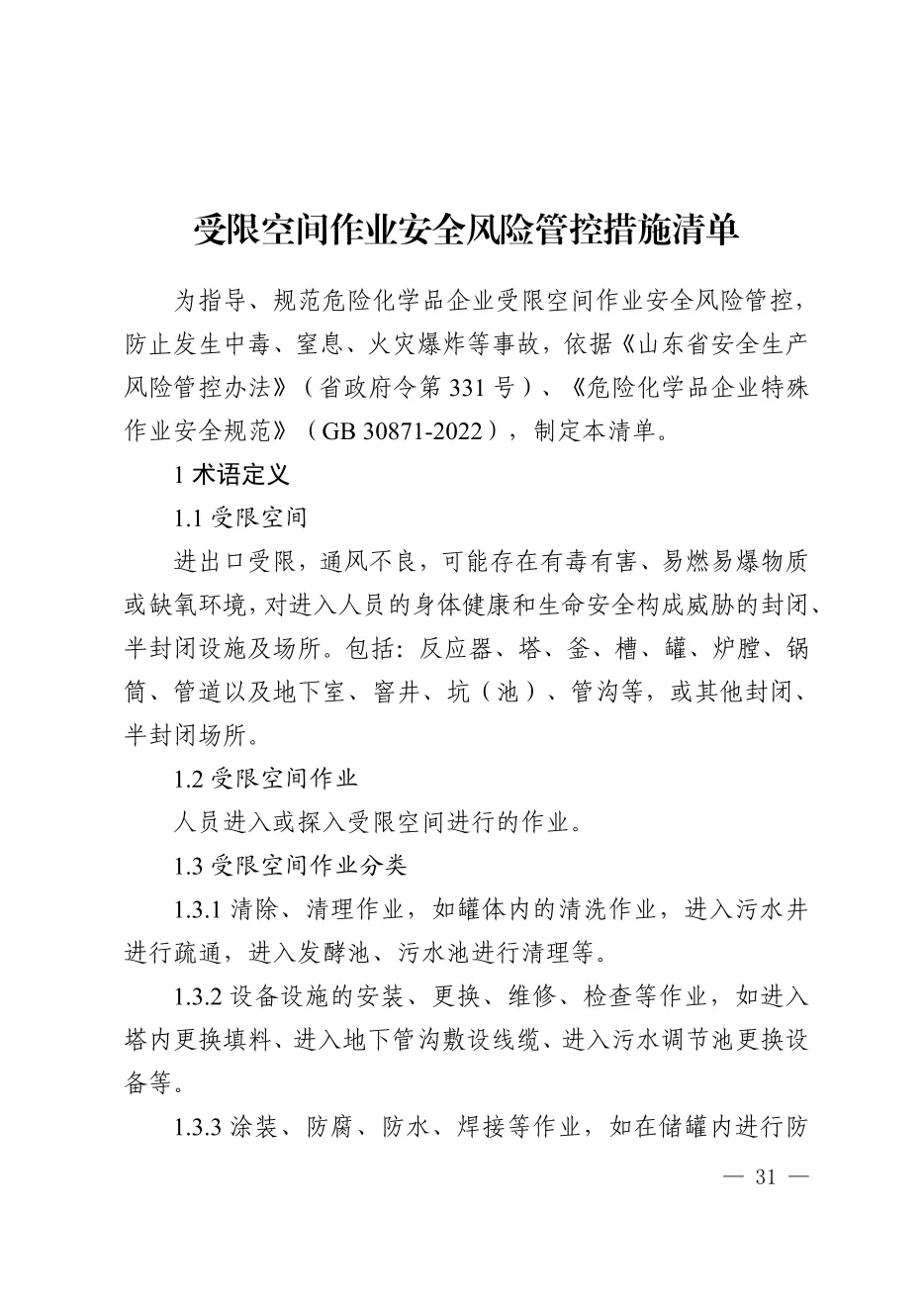

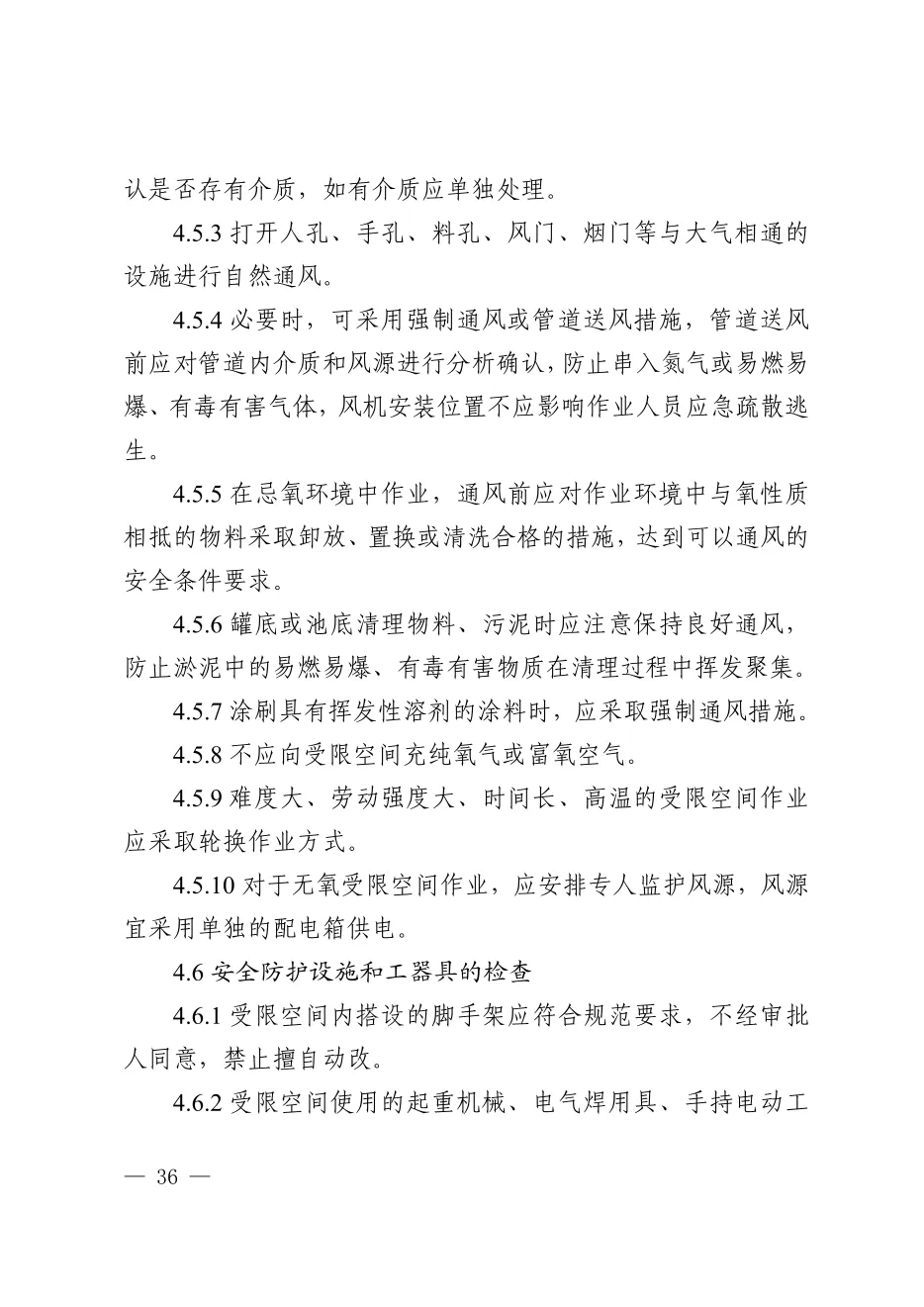

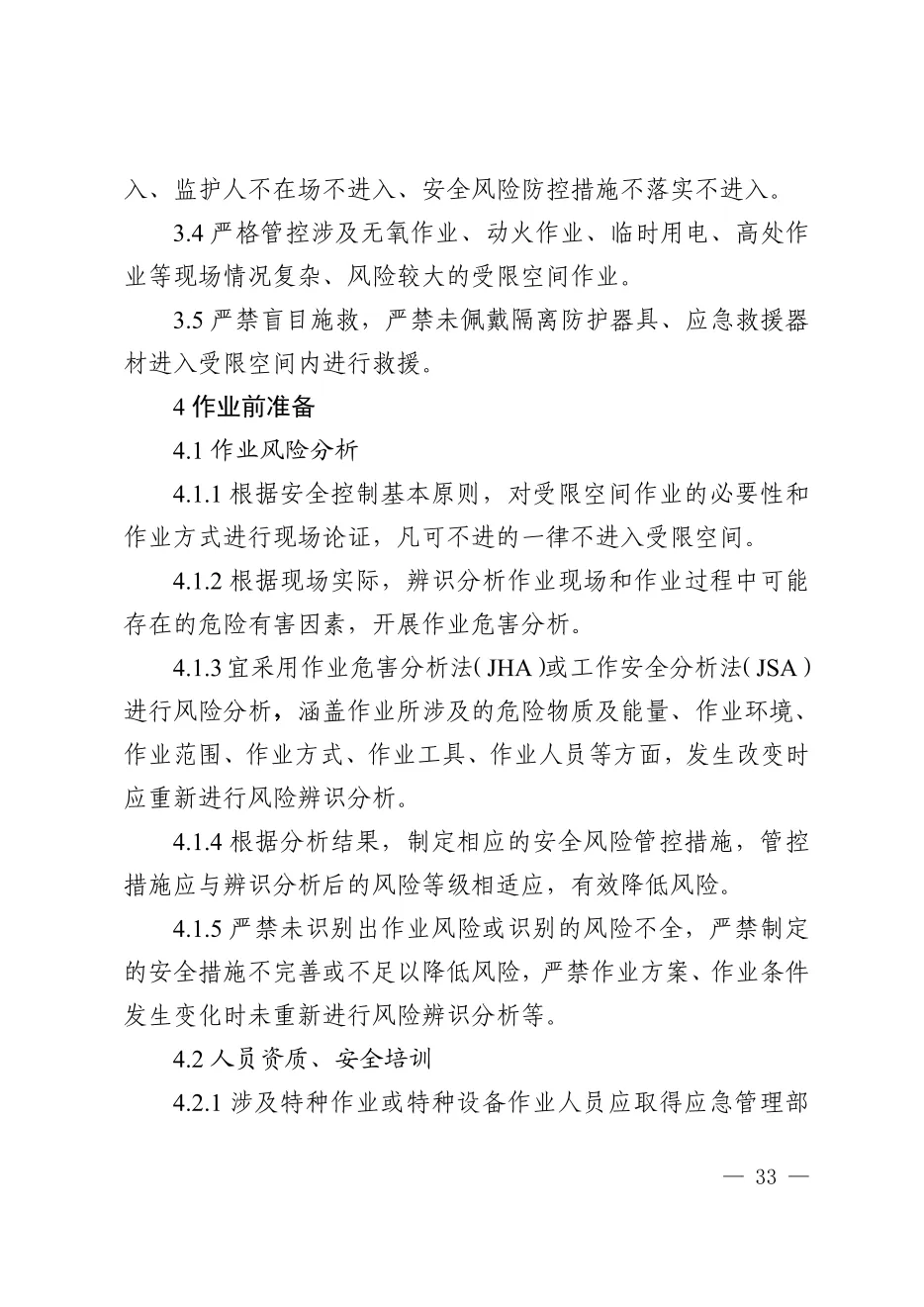

定义:进出口受限、通风不良,可能存在有毒有害、易燃易爆物质或缺氧环境的封闭/半封闭设施及场所。

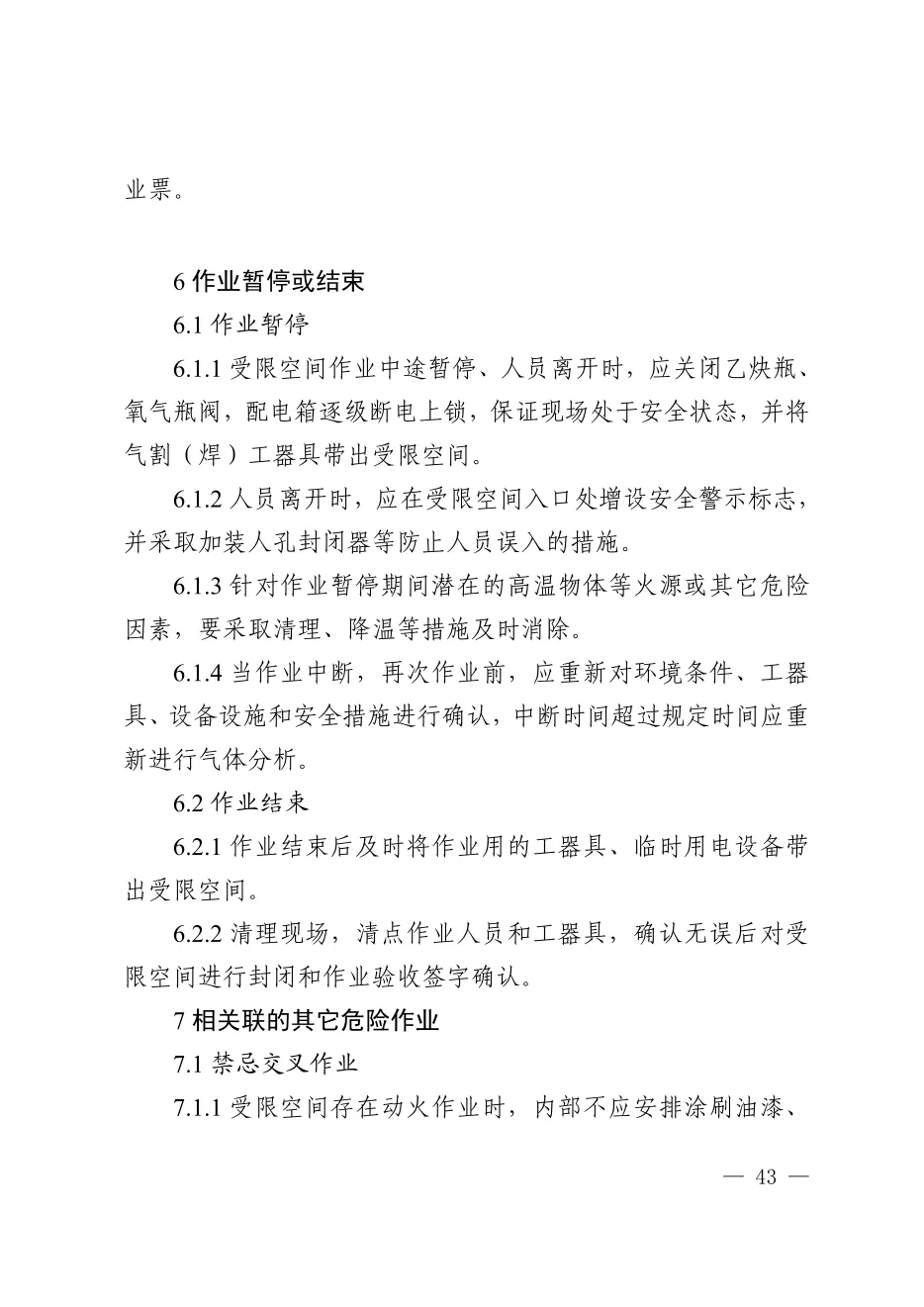

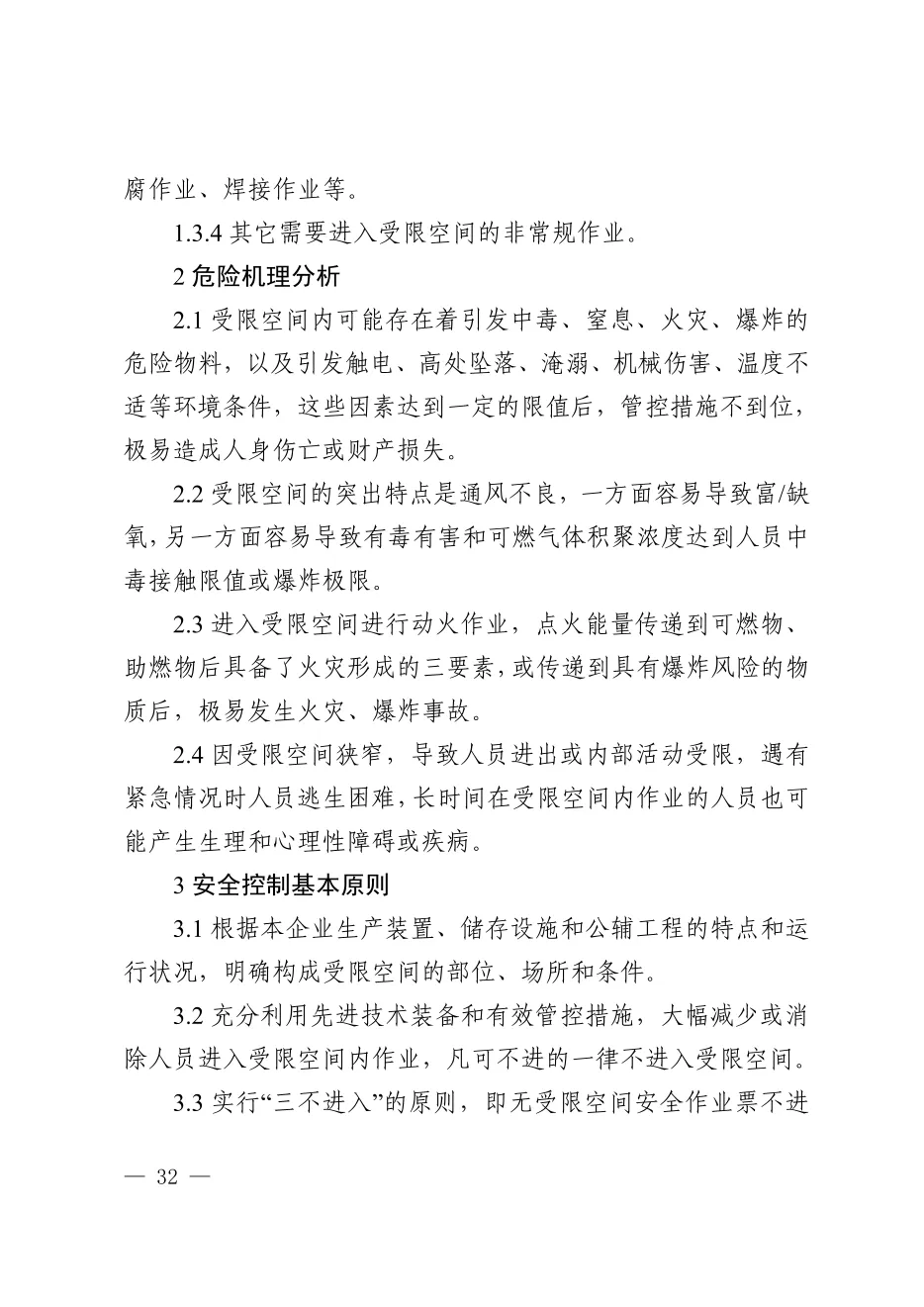

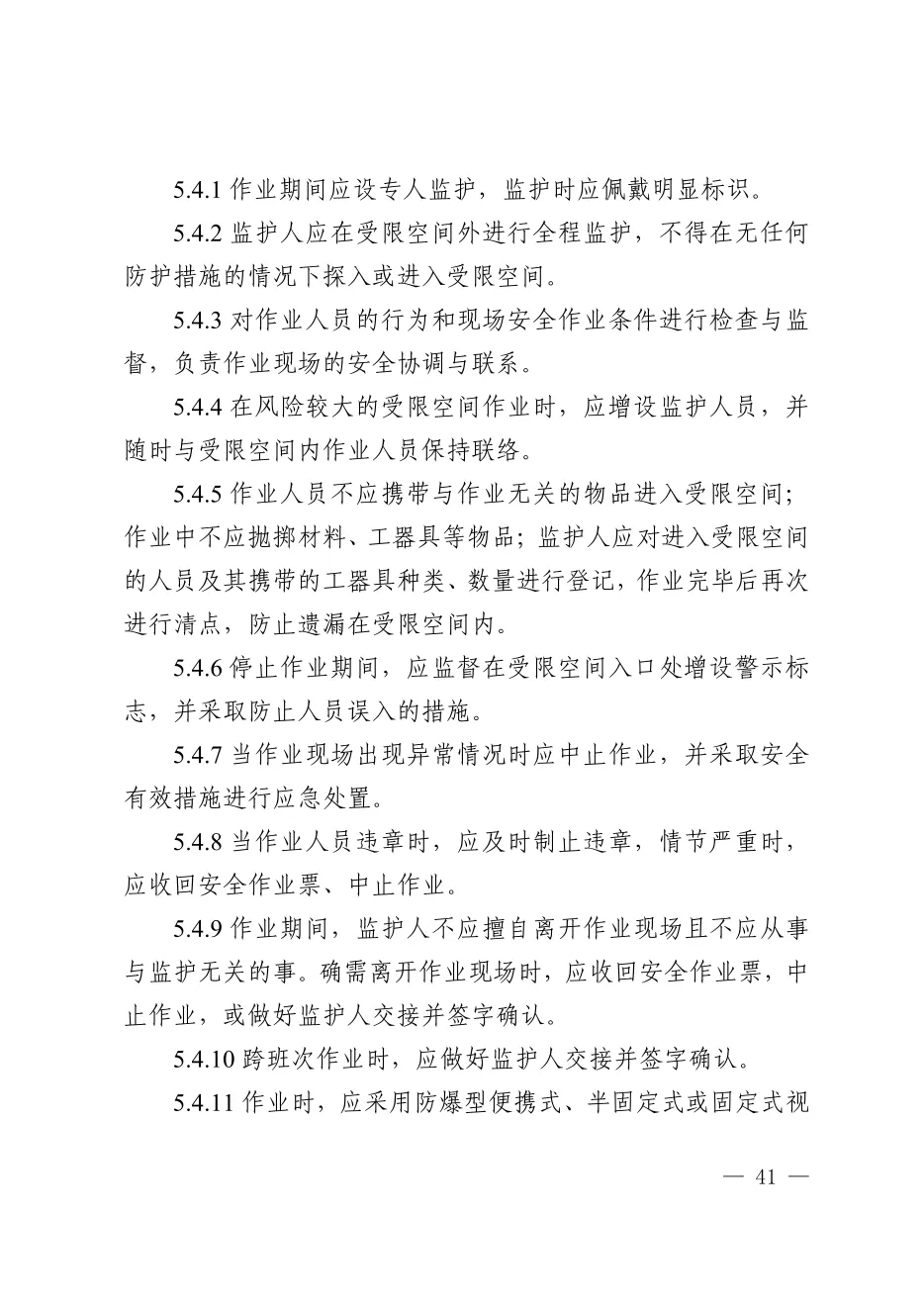

核心管控:执行“三不进入”原则(无票不进入、监护人不在不进入、措施不落实不进入)。严禁盲目施救。

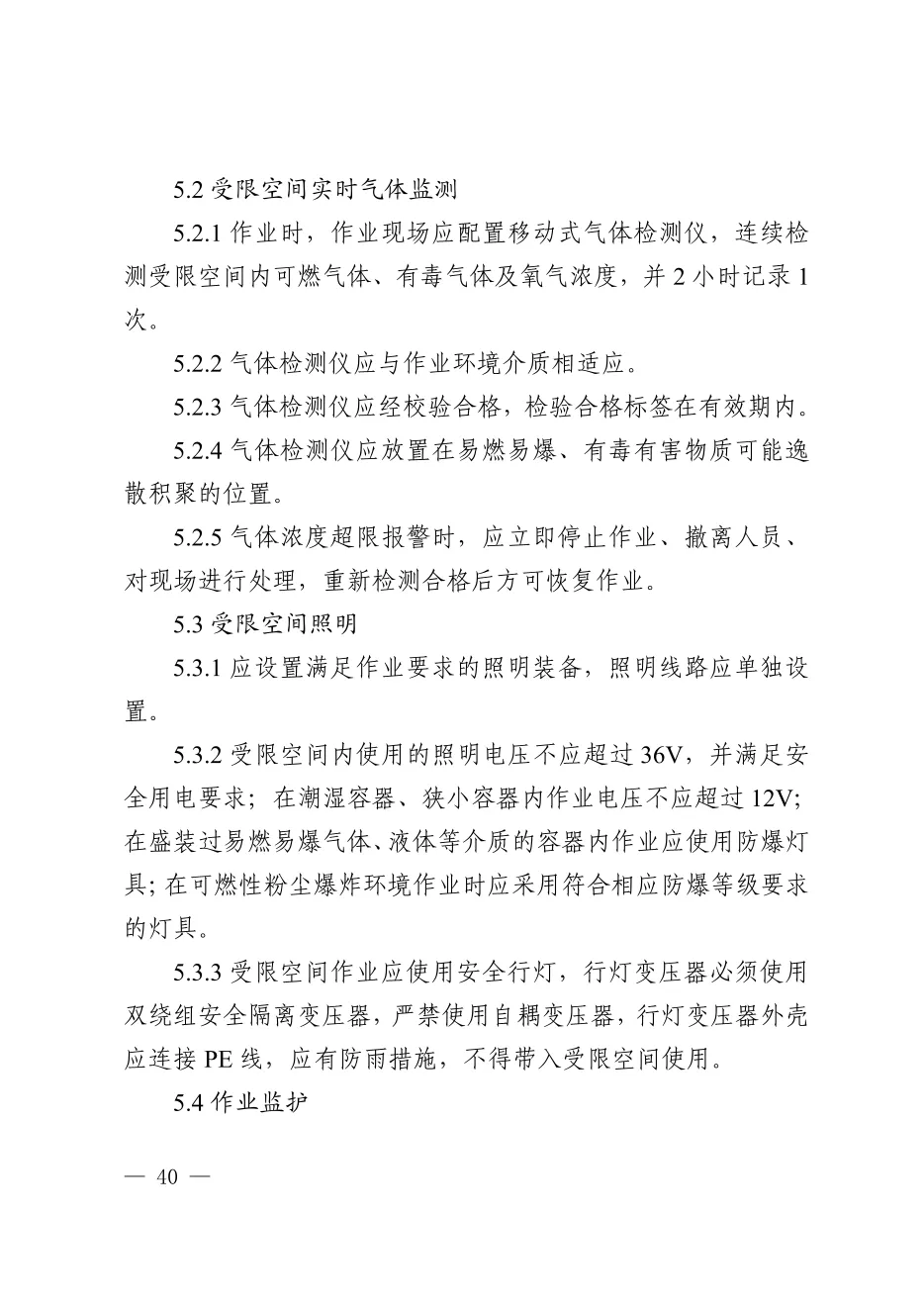

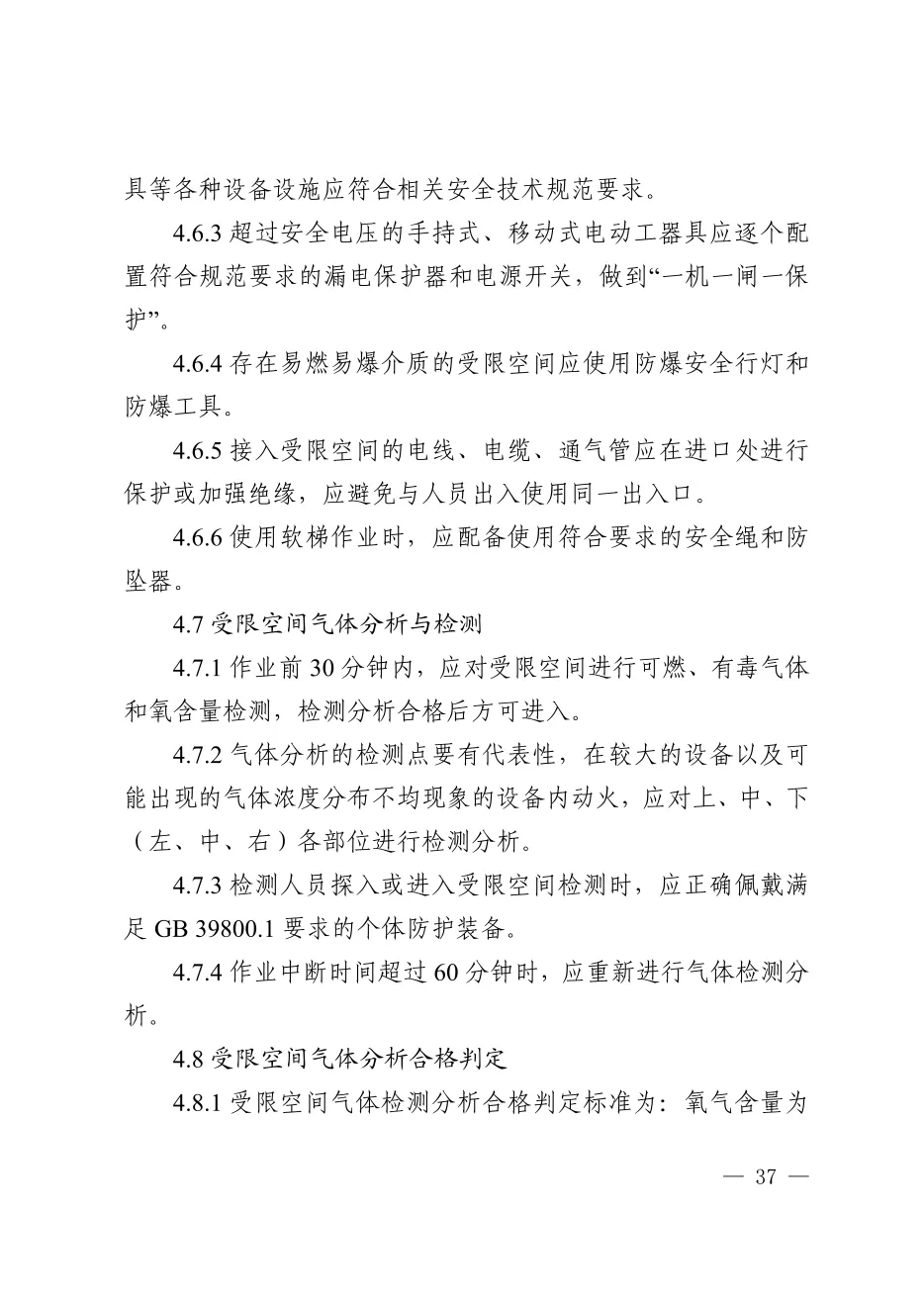

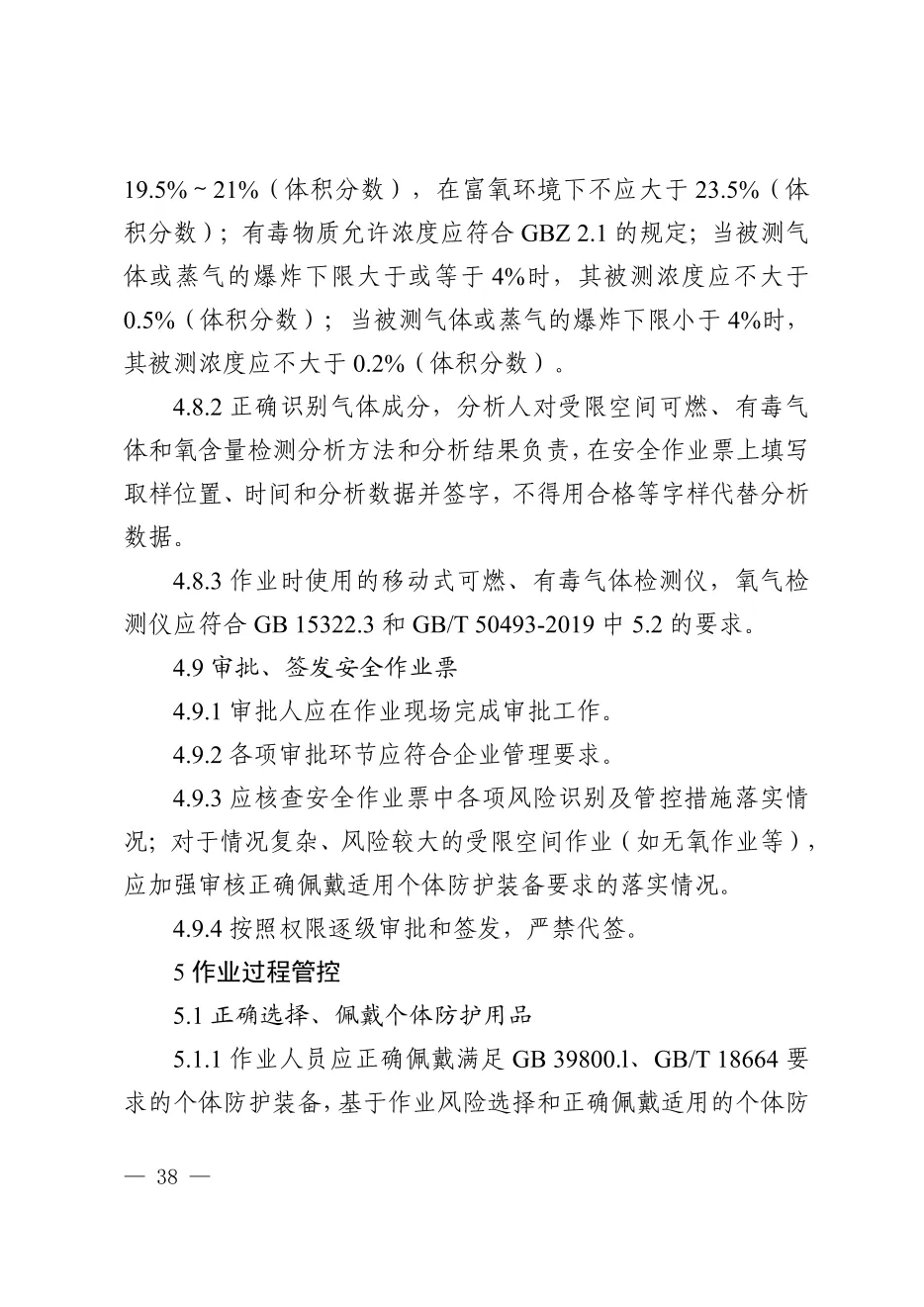

关键措施:作业前必须隔离能量(加盲板)、清洗置换、通风、气体检测(氧含量19.5%-21%,有毒/可燃气体达标);作业中连续监测气体、使用安全电压照明(潮湿/金属容器内≤12V)、专人全程监护;救援必须佩戴隔绝式呼吸防护装备。

管理要求:作业票有效期不超过24小时。

3. 盲板抽堵作业

定义:在设备、管道上安装或拆卸盲板的作业。

关键措施:作业前系统退料、吹扫置换、降压至常压;绘制盲板位置图并统一编号;作业人员在上风向,严禁正对物料喷出方向;有毒介质作业需佩戴隔绝式呼吸防护装备。

管理要求:一张作业票只能进行一块盲板的一项作业,抽、堵需分别办票。

4. 高处作业

定义:距坠落基准面2米及以上有可能坠落的作业。分为Ⅰ-Ⅳ级。

关键措施:必须佩戴安全带(高挂低用),设置警戒区;脚手架、梯子等设施需验收合格;严禁上下投掷工具材料;恶劣天气(五级以上风、雨雪雾等)禁止露天高处作业。

管理要求:作业票有效期最长7天。

5. 吊装作业

定义:利用吊装机具使重物发生位置变化的作业。按重量分为一级(>100吨)、二级(40-100吨)、三级(<40吨)。

关键措施:编制吊装方案(一、二级及特殊三级);检查吊索具;吊车站位坚实;设置警戒区,吊物下方严禁站人;严禁斜拉歪吊;六级以上大风等恶劣天气禁止露天吊装。

管理要求:特种作业人员(司机、指挥)必须持证上岗。

6. 临时用电作业

定义:正式电源上所接的非永久性用电。

关键措施:采用三级配电、二级保护、TN-S系统;实行“一机一闸一保护”;火灾爆炸场所使用防爆电器;电缆敷设规范(架空或埋地);电工持证上岗。

管理要求:一般不超过15天,特殊情况不超过30天。

7. 动土作业

定义:挖土、打桩、钻探等入土深度0.5米以上,或使用机械可能影响地下设施的作业。

关键措施:作业前确认地下隐蔽设施(电缆、管线)并采取保护措施;按规定坡度挖掘,堆土距坑边至少1米;深基坑设置逃生通道;发现异常立即停止。

管理要求:涉及多部门会签,防止破坏地下管网。

8. 断路作业

定义:生产区域内影响正常交通的施工、吊装等作业。

关键措施:制定交通组织方案,确保消防通道畅通;设置明显的交通警示标志、路栏、警示灯;夜间作业需设置红光警示灯。

管理要求:需消防、安全管理部门审核会签。

通用管理要求:

所有作业均需建立许可管理制度,实施作业前风险分析(JHA/JSA),进行安全交底,核查人员资质,落实监护责任,并在作业条件变化时重新评估。文档强调利用信息化手段(如人员定位、视频监控)提升管控水平,并建立了监督考核与评审修订机制。
