别再花冤枉钱!用Excel制作甘特图,项目管理超简单

别再花冤枉钱!用Excel制作甘特图,项目管理超简单

在日常工作中,你是否经常遇到这样的困扰:领导问项目进度,你支支吾吾说不清楚;团队协作任务重叠,导致工期延误;汇报时满屏的文字,别人看了半天也不知道项目到底进行到哪一步了。

其实,你只需要一张甘特图,就能解决这些问题。

更棒的是,不用花钱买昂贵的项目管理软件,你电脑里现成的Excel就能搞定。

一、应用场景:谁需要它?

中小型项目管理

对于不需要复杂企业级软件的项目,Excel甘特图是最佳选择。新产品开发、线下活动策划、装修工程、团队季度目标拆解……它都能帮你清晰地展示从启动到交付的每一个环节。

工作汇报与团队沟通

在周报、月报或项目启动会上,一张直观的甘特图,比500字的文字描述更能让老板和客户秒懂项目全局。

个人事务管理

毕业论文写作需要规划文献查阅、实验、撰写、修改的时间?备考计划需要倒排工期?求职进度需要同步多家公司的面试安排?甘特图都能帮你理清头绪。

市场与内容排程

产品上市推广、社交媒体内容发布、广告投放节奏……多线程任务同时推进时,甘特图能帮你避免资源冲突,确保每一步都踩在点上。

二、图表的优点:为什么选择Excel画甘特图?

尽管市面上有很多专业的项目管理工具,但Excel依然拥有不可替代的优势 :

  1. 极高的普及率与零成本: 微软Office套件几乎是办公电脑的标配,无需像购买专业软件那样投入额外预算,也无需让团队成员学习全新的复杂系统 。

  2. 灵活性与可定制性: Excel提供了极高的自由度。你可以完全根据自己的项目需求,自定义图表的颜色、格式、时间轴单位,甚至可以结合具体数据调整显示样式,而不受固定模板的限制 。

  3. 强大的数据整合能力: 甘特图的数据源就在Excel表格中。你可以利用Excel强大的公式和函数,直接对项目数据(如工期计算、资源统计)进行分析,实现数据与图表的无缝衔接 。

  4. 易于上手和传播: 大多数职场人对Excel的基本操作都比较熟悉,学习制作甘特图只需要掌握几个特定的图表技巧。生成的文件可以轻松通过邮件或共享文档传递给他人,兼容性极佳

赶紧让我们看下怎么制作一个完整的甘特图吧

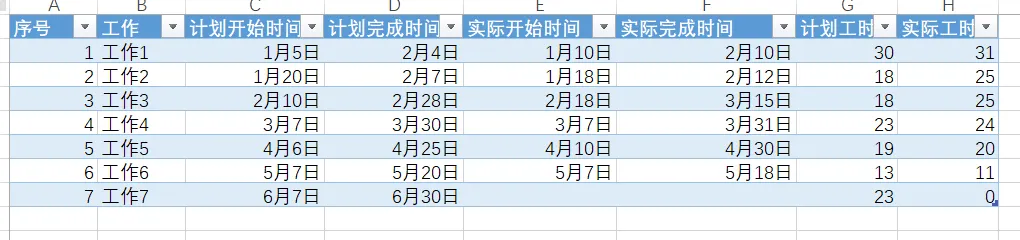

步骤一、构建表格数据如下:
将工作事项按时间先后顺序罗列,当然顺序不是唯一。同时计算从开始到结束 计划工时天数和实际工时天数,以及完成比例
步骤二、插入图表

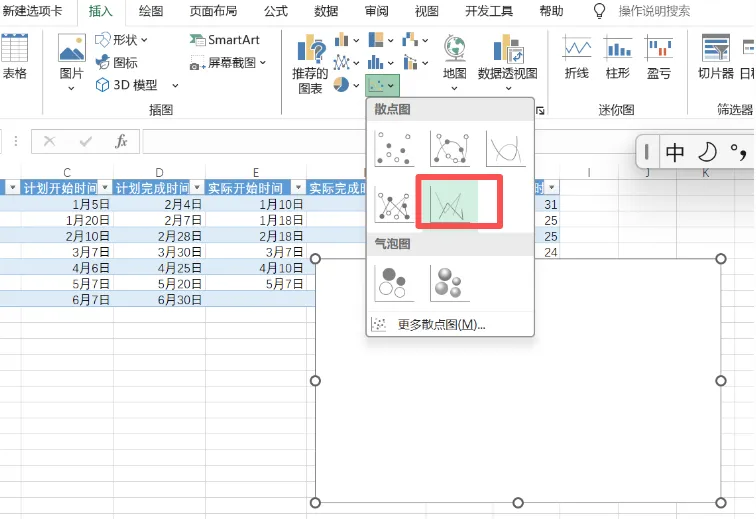

1、在空白表格处点击图表-散点图-带直线的散点图,

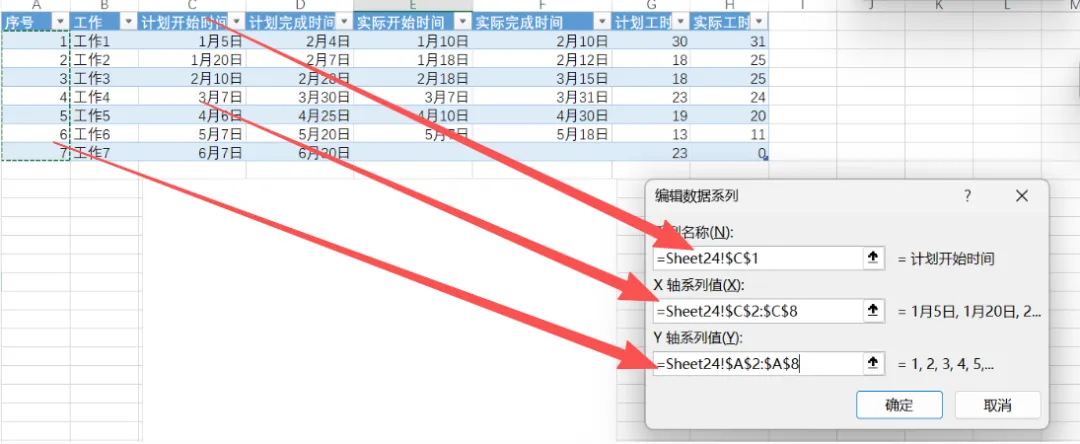

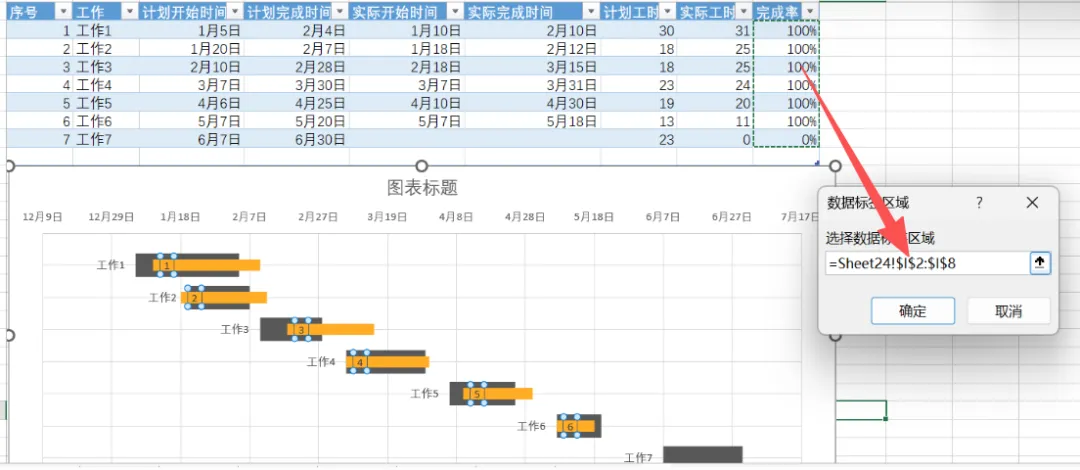

2、【右击】空白图表进入【选择数据】-【添加数据】-生成计划开始时间散点图
3、同样的操作添加实际开始时间数据添加进入图表
完成后如下:

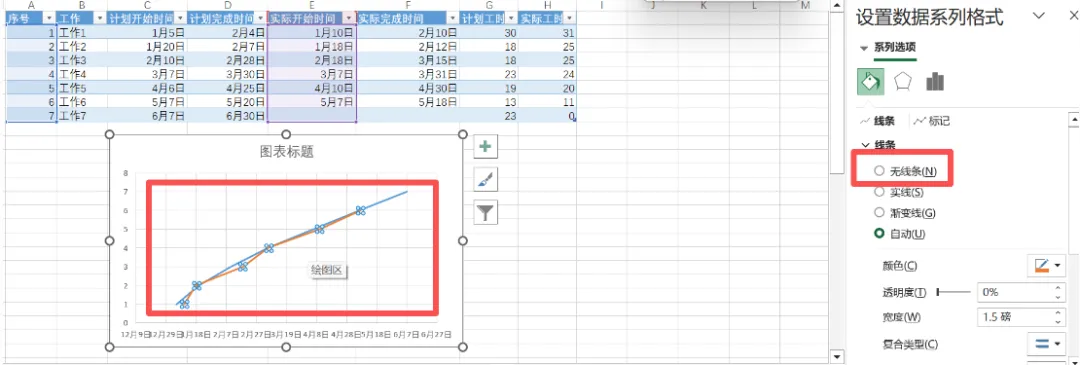

4、先后选中直线图 CTRL+1 在右侧属性设置中选择无线条
步骤三、设置图表

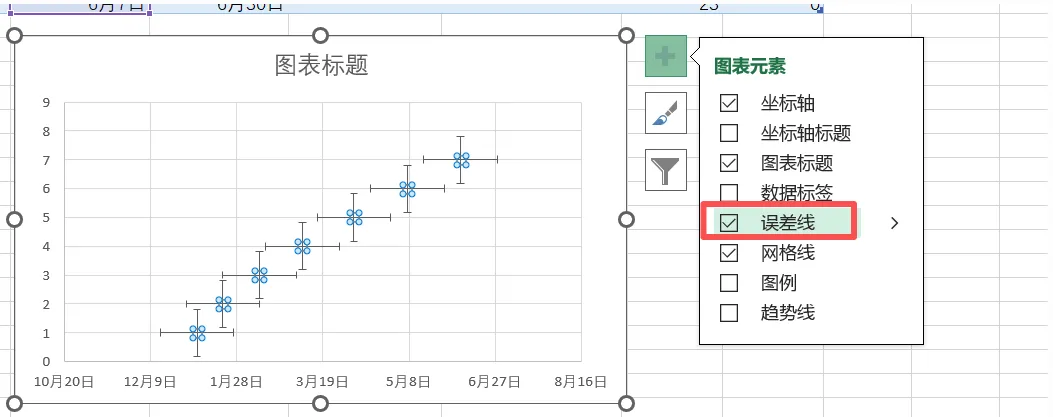

1、分别选中散点图,在右侧选框中将误差线勾选:

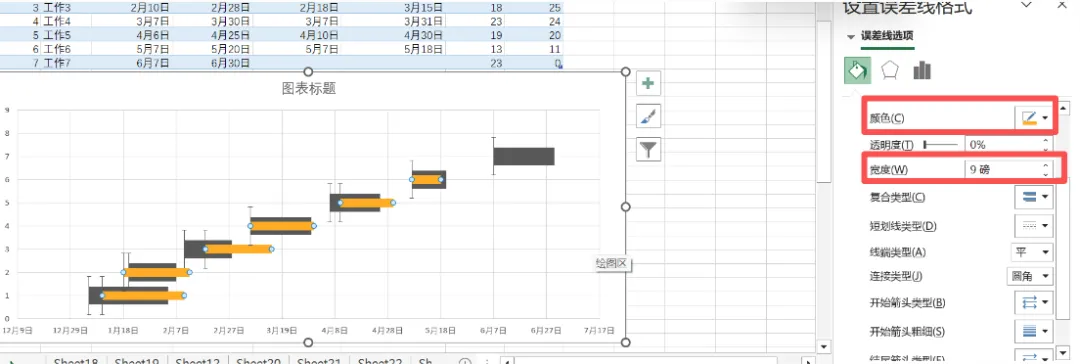

2、分别选中水平误差线 CTRL+1进行设置,将其设为正偏差、无端线。

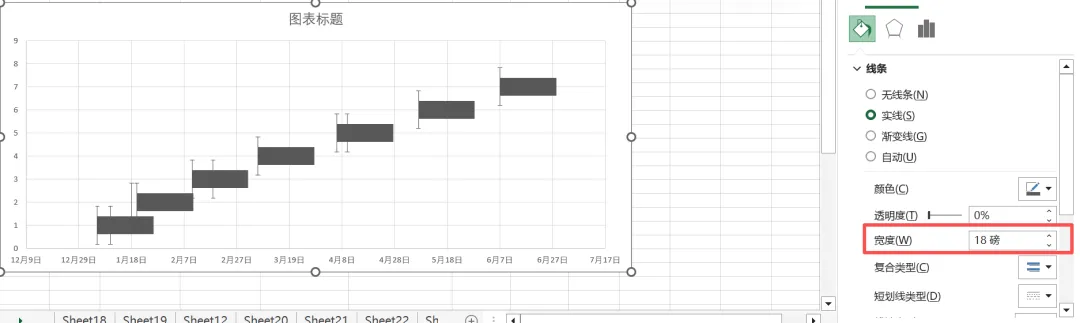

在下方将现款调为18磅

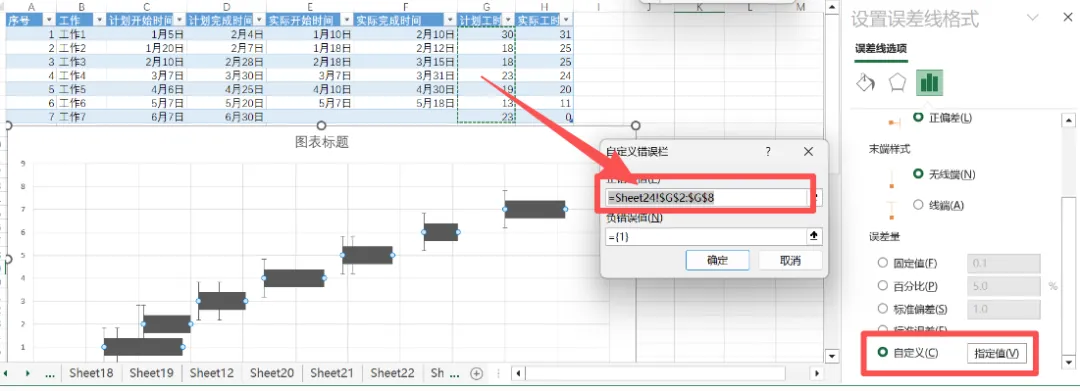

设置误差值,将误差正值设置为计划工时

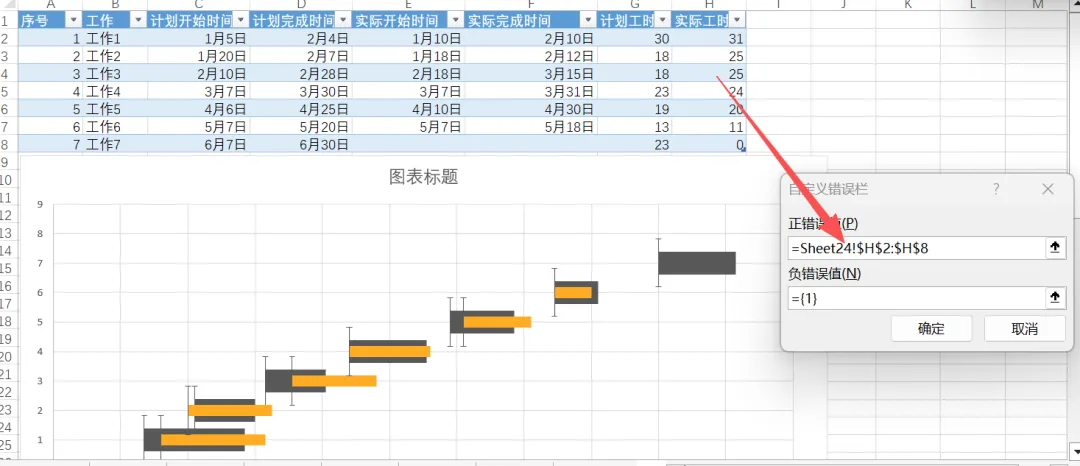

同理进行设置实际完工工时数据.接着删除纵向误差线

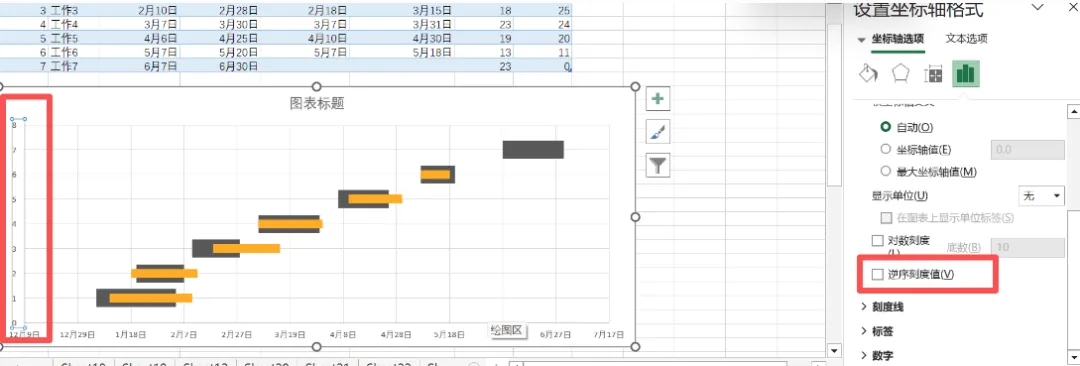

2、为了便于阅读,需要将各工作顺序调整、点击纵坐标,CTRL+1 在右侧选择逆序

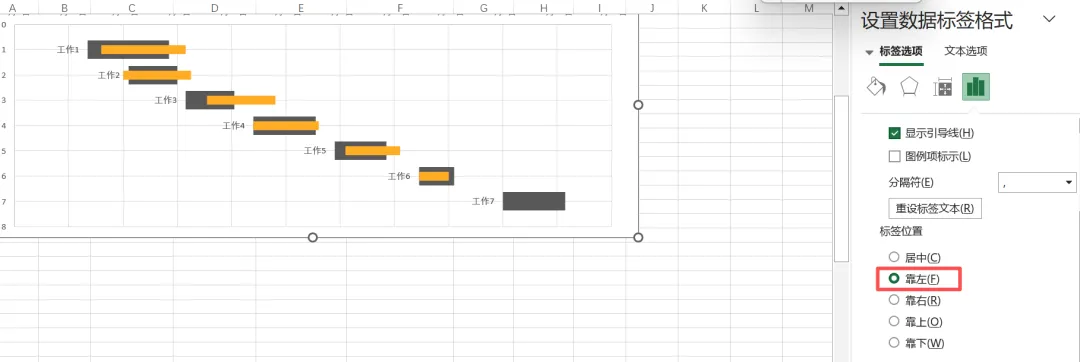

3、选中实际开始时间散点-右击选择-添加数据标签,将标签内容引用表格中工作项
位置设置靠左

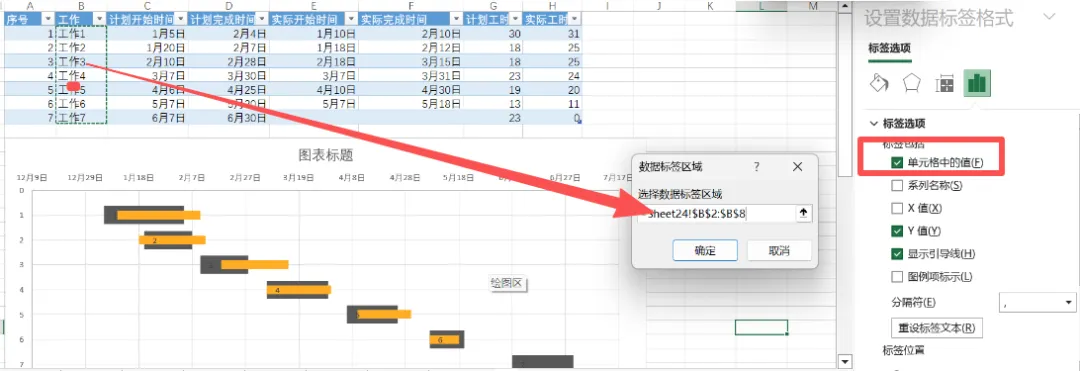

选中实际开始时间数据,添加标签,将标签内容选择完成率、如下
最后标记当前进度情况,便于读者查看。 最终图表如下:

用Excel制作甘特图,是一项入门简单、精通难的技能。它就像职场人的“瑞士军刀”——不一定天天用,但关键时刻拿出来,能让你脱颖而出。

哪怕只是学会基础版,也足以应对80%的工作场景。当你下次需要汇报项目进度时,不妨打开Excel,花半小时做一张甘特图,相信我,效果绝对比一页PPT的文字要好得多。

你用过Excel做甘特图吗?遇到过哪些坑?欢迎留言分享你的经验!
