通用施工临时用水计算书丨附Word版,可下载

通用施工临时用水计算书丨附Word版,可下载

功能归档:工程计算器 > 其他 > 施工临时用用水计算小程序

一、工程概况

本项目为典型住宅建筑工程,总建筑面积25000㎡(2.5公顷),结构类型为框架剪力墙结构,施工工期18个月,施工现场高峰施工人数200人,生活区居住人数180人,主要施工机械包括塔式起重机2台、施工电梯2台、混凝土输送泵3台、砂浆搅拌机2台,现场采用商品混凝土,主要施工工序为主体结构施工、砌筑工程、装饰装修工程,施工用水主要用于现场施工、机械冷却、现场及生活区人员生活,消防用水按施工现场临时消防规范要求配置。

文章复核小程序临时用水计算小程序

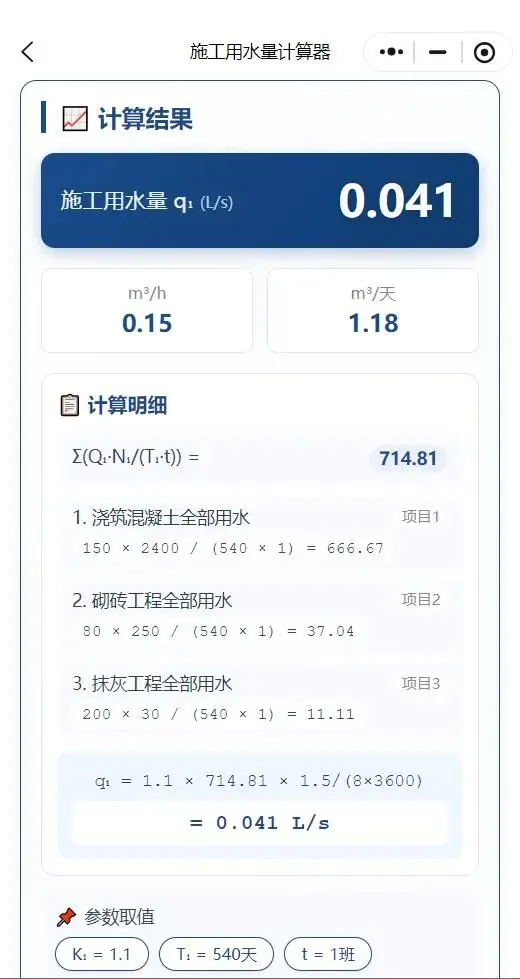

二、现场用水量计算(q1)

现场施工用水量计算公式:

式中各参数说明:

  • •  :现场施工用水量(L/s);
  • •  :未预见施工用水系数,取1.10~1.15,本项目取1.10;
  • •  :年(季)度工程量(以实物计量单位表示);
  • •  :施工用水定额,见下表;
  • •  :施工工期(天),本项目18个月,按540天计算;
  • • t:每天工作台班数,本项目取1个台班;
  • •  :用水不均衡系数,见下表,本项目取1.5。

施工用水定额表(  )

序号
施工用水名称
计量单位
耗水量
1
浇筑混凝土全部用水
L/m³
1700~2400
2
搅拌普通混凝土
L/m³
250
3
搅拌轻质混凝土
L/m³
300~350
4
搅拌泡沫混凝土
L/m³
300~400
5
搅拌热混凝土
L/m³
300~350
6
混凝土自然养护
L/m³
200~400
7
混凝土蒸汽养护
L/m³
500~700
8
冲洗模板
L/m³
5
9
搅拌机清洗
L/台班
600
10
人工冲洗石子
L/m³
1000
11
机械冲洗石子
L/m³
600
12
洗砂
L/m³
1000
13
砌砖工程全部用水
L/m³
150~250
14
砌石工程全部用水
L/m³
50~80
15
抹灰工程全部用水
L/m³
30
16
耐火砖砌体工程
L/m³
100~150
17
浇砖
L/m³
200~250
18
浇硅酸盐砌块
L/m³
300~350
19
抹面
L/m³
4~6
20
楼地面
L/m³
190
21
搅拌砂浆
L/m³
300
22
石灰消化
L/m³
3000
23
上水管道工程
L/m³
98
24
下水管道工程
L/m³
1130
25
工业管道工程
L/m³
35

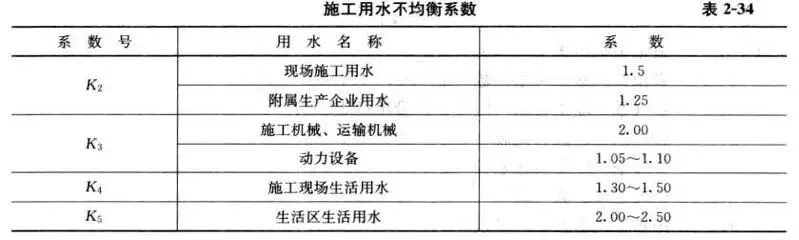

施工用水不均衡系数

本项目主要施工工序及用水量计算:

施工工序
最大日工程量
用水量定额  (L/m³或L/㎡)
日用水量(L)
主体结构混凝土浇筑
150m³
2400L/m³
150×2400=360000
砌筑工程
80m³
250L/m³
80×250=20000
装饰装修工程(抹灰)
200㎡
30L/㎡
200×30=6000
合计
360000+20000+6000=386000
代入公式计算:

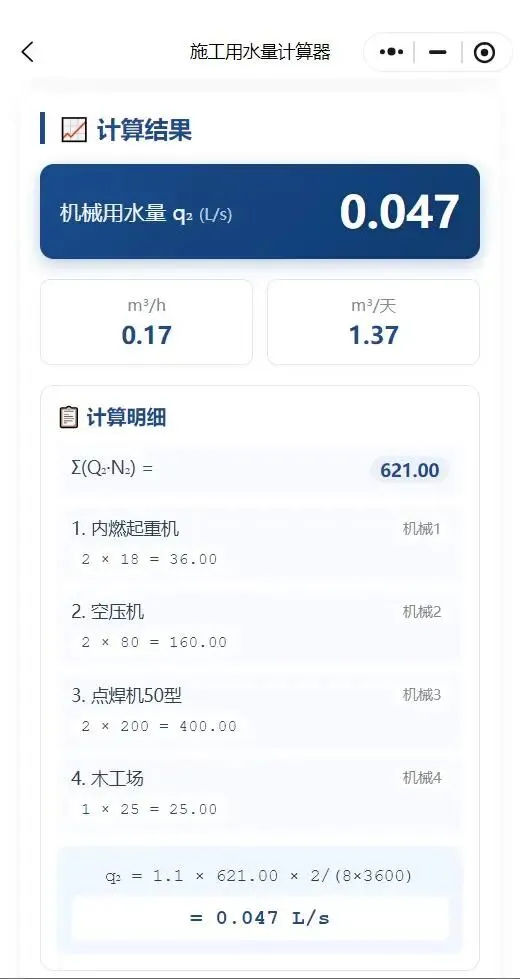

三、机械用水量计算(q2)

机械用水量计算公式:

式中各参数说明:

  • •  :机械用水量(L/s)
  • •  :未预见施工用水系数(1.05~1.15),同前取1.10;
  • •  :同一种机械台数(台);

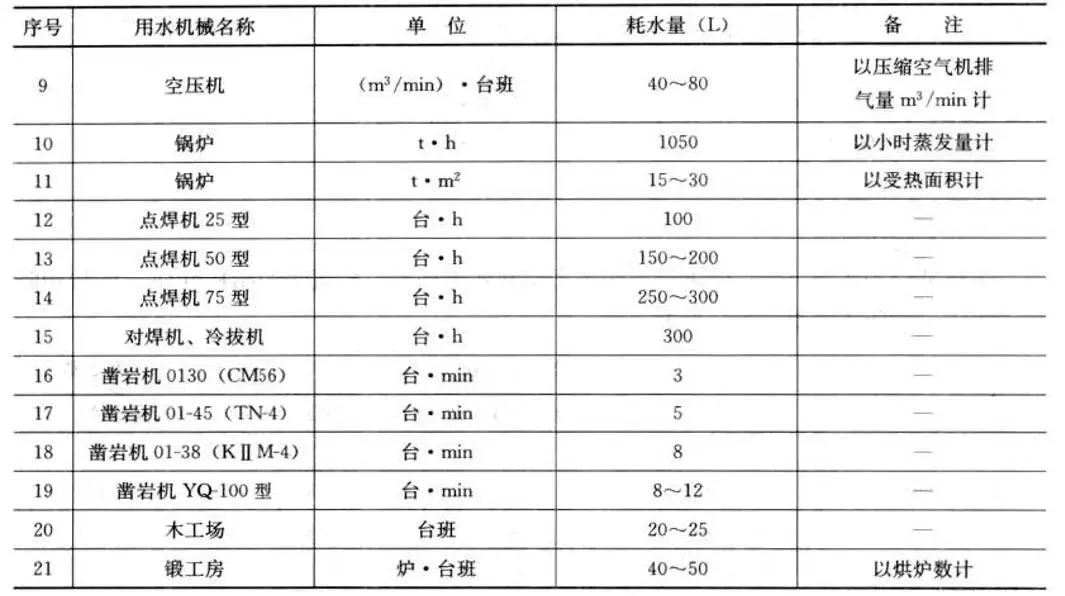

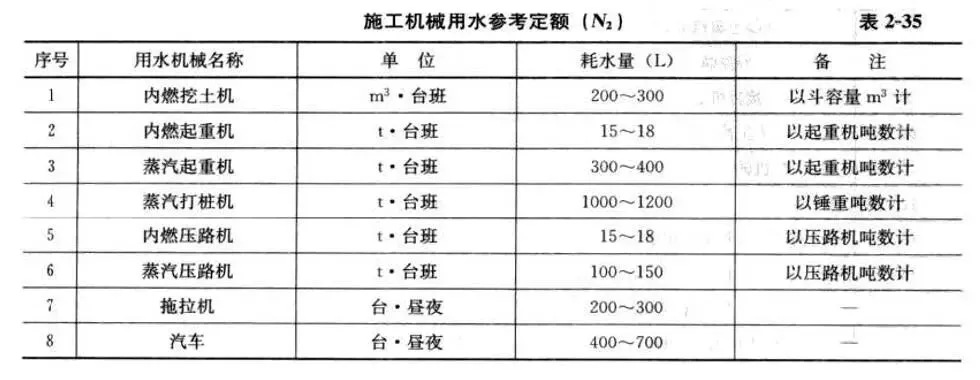

  • •  :施工机械台班用水定额,参考下表中的数据换算求得;
  • •  :机械用水不均衡系数,见上表,本项目取2.0。

施工机械用水参考定额


本项目主要施工机械及用水量计算:

机械名称
台数(台)
用水定额
日用水量(L)
内燃起重机
2
18 t·台班
2×18 = 36
空压机
2
80 (m³/min)·台班
2×80 = 160
木工场
1
25 台班
1×25 = 25
点焊机50型
2
200 台·h
2×200 = 400
合计
36+160+25+400 = 621

注:选取的机械均贴合本项目主体结构、钢筋加工、装饰装修等核心施工工序,定额取值均来自提供的机械用水定额表,台数结合现场实际配置确定。

代入公式计算:

已知:  ,  ,  ,

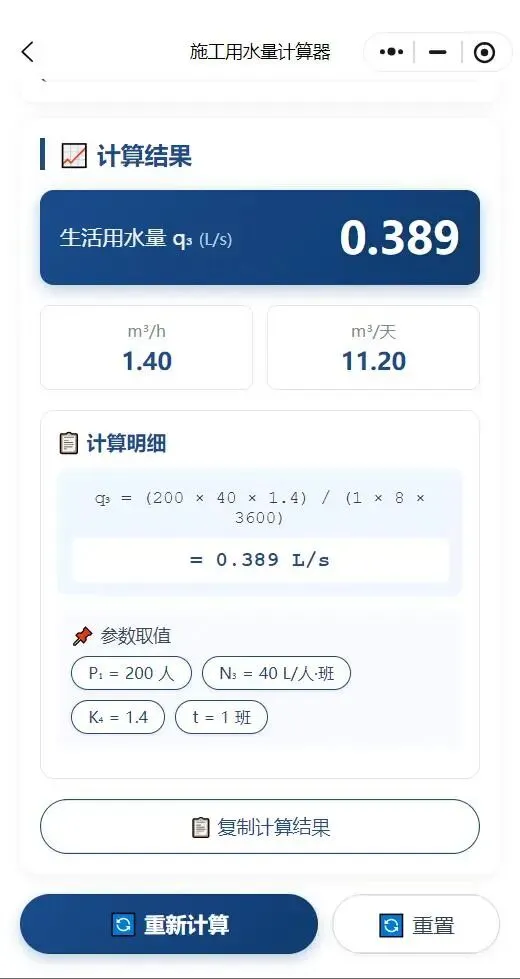

四、施工工地生活用水量计算(q3)

施工工地生活用水量计算公式:  = (  ×  ×  )÷(t ×8×3600)

式中各参数说明:

  • •  :施工现场高峰施工人数,本项目200人;
  • •  :施工现场生活用水定额,取20~60 L/人·天,本项目取40 L/人·天;
  • •  :施工现场生活用水不均衡系数,取1.3~1.5,本项目取1.4。
  • • t :每天工作班数(班)

代入公式计算:

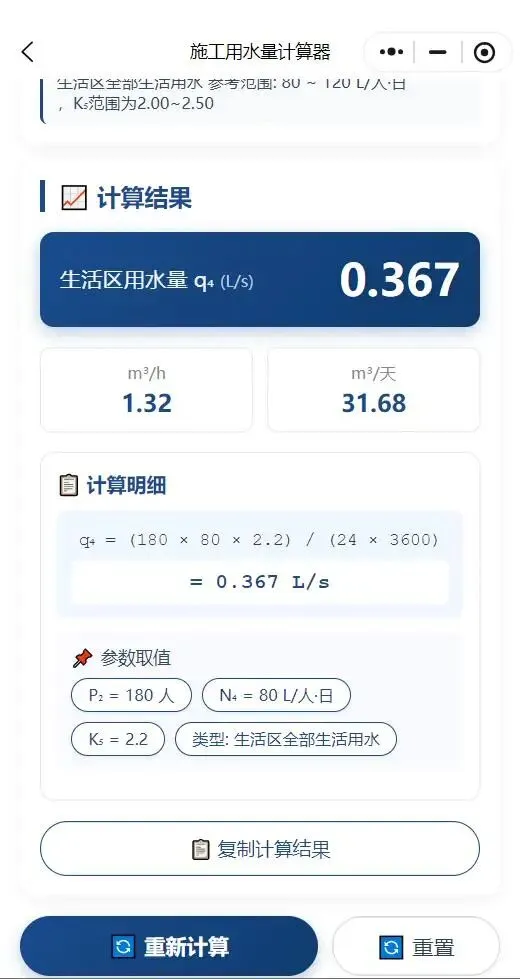

五、生活区生活用水量计算(q4)

生活区生活用水量计算公式:  = (  ×  ×  )÷(24×3600)

式中各参数说明:

  • •  :生活区居住人数,本项目180人;
  • •  :生活区生活用水定额,取50~100 L/人·天,本项目取80 L/人·天;
  • •  :生活区生活用水不均衡系数,取2.0~2.5,本项目取2.2。

代入公式计算:

 = (180×80×2.2)÷(24×3600) = 31680 ÷ 86400 ≈ 0.367 L/s


六、消防用水量计算(q5)

根据《建设工程施工现场消防安全技术规范》(GB 50720-2011),本项目施工现场占地面积小于5公顷,且建筑高度小于24m,消防用水量按临时室外消防用水量确定,取  = 10 L/s,火灾延续时间按2小时计算。

注:当施工现场同时存在施工用水和消防用水时,需对比施工总用水量(  +  +  +  )与消防用水量(  ),取较大值作为总用水量,若施工总用水量大于消防用水量,需叠加消防用水量;若小于,则按消防用水量计算。

七、施工总用水量计算(Q)

第一步:计算施工用水总量(不含消防):  +  +  +  = 0.041 + 0.047 + 0.389 + 0.367 = 0.844 , \text{L/s}

第二步:对比施工用水总量与消防用水量:0.844 L/s < 10 L/s,因此总用水量按消防用水量计算(无需叠加)。

第三步:总用水量计算公式:Q =  (因施工总用水量小于消防用水量,按消防用水量取值)

代入数据计算:Q = 10 L/s

考虑到管网漏损及未预见用水,总用水量需乘以1.05~1.10的系数,本项目取1.1。

最终总用水量:Q终 = 10 × 1.1 = 11.00 L/s(保留两位小数)

八、管径计算(d)

管径计算公式:

式中各参数说明:

  • • d:供水管径(m);
  • • Q:总用水量(L/s),取Q终 = 11.00 L/s;
  • • v:管网中水流速度(m/s),临时水管水流速度取1.0~2.0 m/s,本项目取1.5 m/s;
  • • π:圆周率,取3.14。

代入公式计算:

根据计算结果,结合施工现场常用水管规格,选取管径为100mm(DN100)的钢管,其内径约为95mm,满足水流速度及用水量要求。

九、计算结论

  • • 现场施工用水量(  ):约0.04 L/s(保留两位小数);
  • • 机械用水量(  ):约0.05 L/s(保留两位小数);
  • • 施工工地生活用水量(  ):约0.39 L/s(保留两位小数);
  • • 生活区生活用水量(  ):约0.37 L/s;
  • • 消防用水量(  ):10 L/s;
  • • 施工总用水量(含漏损):约11.00 L/s;
  • • 供水管径:选取DN100钢管。

本计算书参数选取符合《建筑施工临时用水规范》,计算过程准确,可作为本项目施工用水配置及微信小程序计算的依据。
