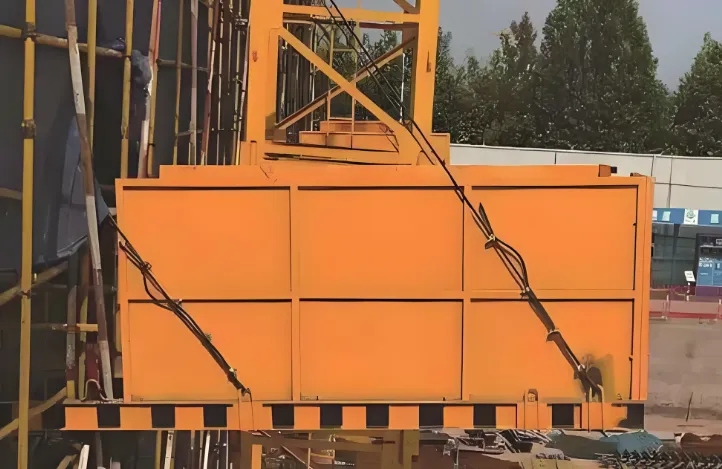

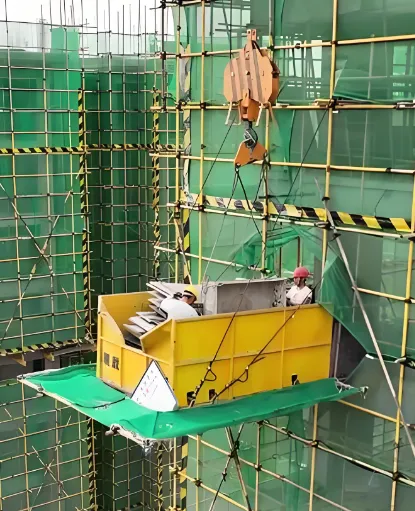

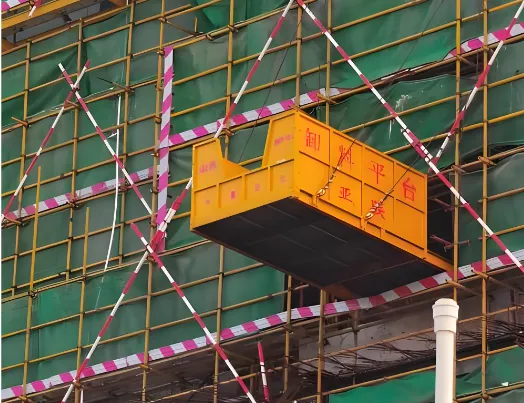

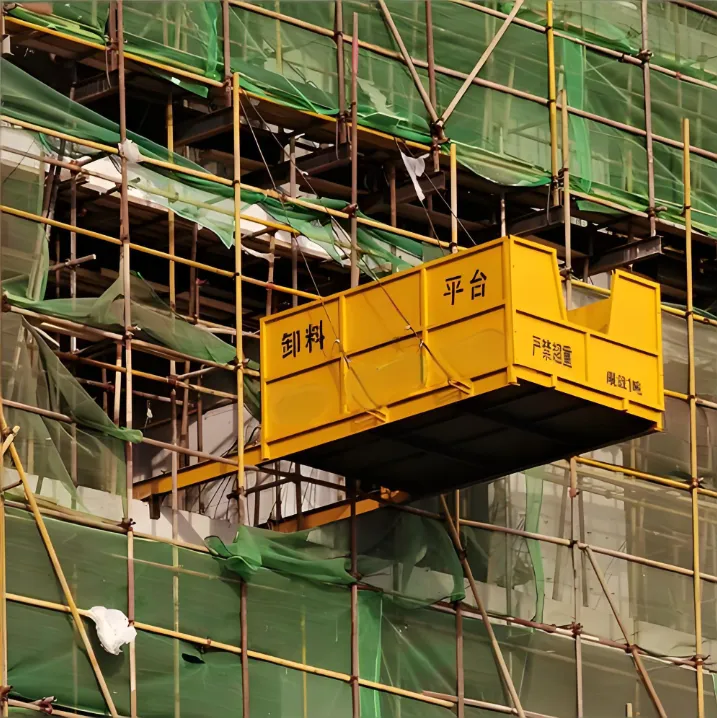

缩短15%的项目施工工期!工地材料周转神器——悬挑式卸料平台的规范使用

现代建筑工地使用标化悬挑式卸料平台,相比传统搭设方式具有以下几点优势:
-
安全性高
平台受力完全依附于建筑主体结构(楼板、梁),严禁与外脚手架连接。这种设计避免了因脚手架变形或失稳引发的连带事故,从根本上保障了结构安全。

-
标化材料,周转快
采用型钢在工厂预制加工,现场组装即可使用。不仅安装便捷,且可多次周转使用,符合绿色施工和成本控制要求,也是创建安全文明工地的标准配置。
由于减少了安装拆卸所需的人工和时间,材料在楼层间的流转衔接会更紧凑,效率提升估算可能在30%左右。作为众多工序中的一环,它为项目节约了15%的工期或绝对天数,这间接反映了物流周转对全局的贡献。
-
空间利用率高
悬挑式设计不占用地面空间,特别适合场地狭窄的市区工程。同时,平台不阻碍外架搭设和楼层施工,实现立体交叉作业。

-
标准化程度高:
严格按照设计方案制作,尺寸统一、构造规范,便于质量控制和验收管理。
-

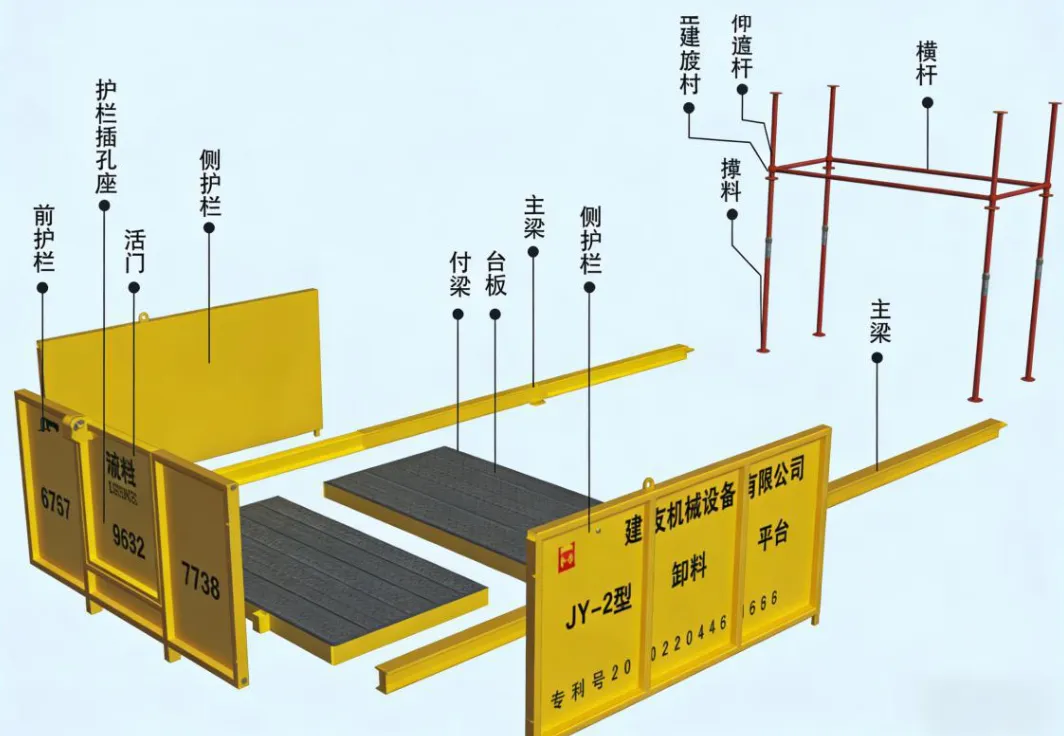

材料参数要求
-
主梁材料:16#-20#工字钢或槽钢,严禁使用钢管搭设;钢材等级不低于Q235。 -
平台板:厚度不小于50mm的木板或花纹钢板;木板需用铅丝或螺栓固定。 -
防护护栏:高度不低于1.5米,设置两道或三道横杆;内侧满挂密目安全网,下设180mm高挡脚板。 -
斜拉钢丝绳:每侧不低于2道独立设置,直径不小于16mm;与水平梁夹角45°-60°。
-
钢丝绳固定:绳卡数量不少于4个,压板置于长头侧;编插长度≥20倍直径且≥300mm
-
锚固要求:使用Φ20-25圆钢预埋环,每根主梁锚固点不少于2处;
-
吊环材质:必须使用圆钢,禁止使用螺纹钢。

-
设计参数要求
-

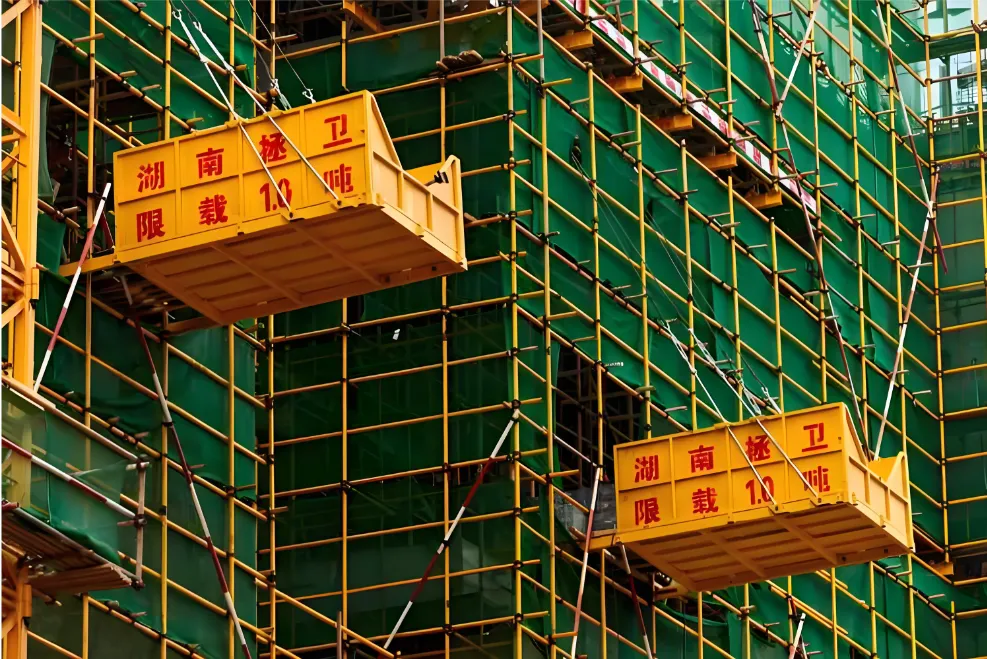

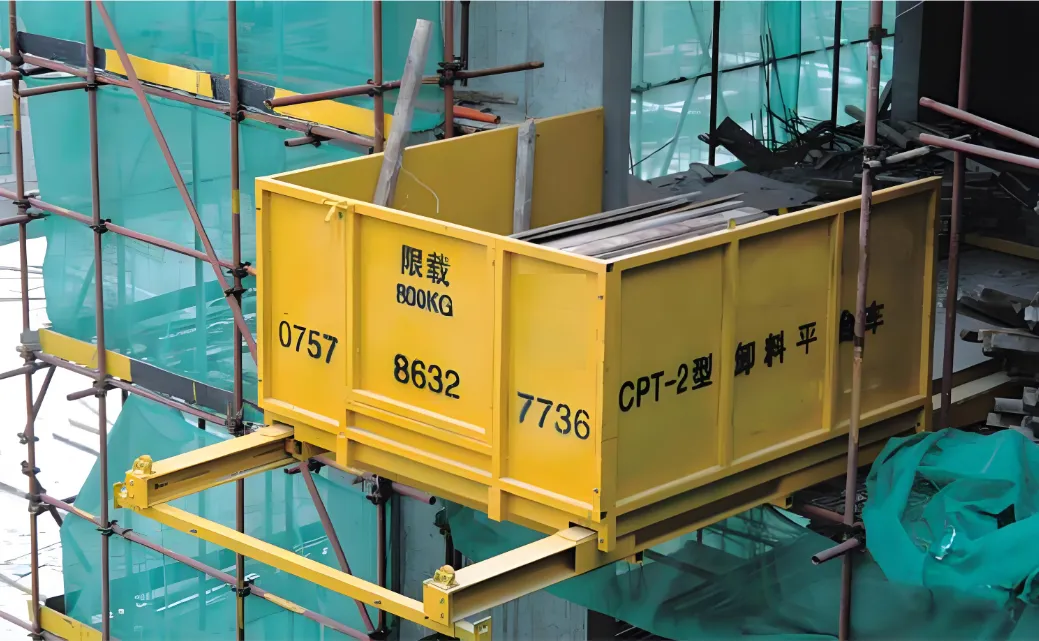

限载重量:通常按1.0吨设计,醒目位置悬挂限载牌。
-
焊缝要求:所有焊缝必须饱满连续,无脱焊、漏焊、夹渣、砂眼等缺陷,由持证焊工施焊。
-
1. 方案编制与审批:根据工程特点编制专项施工方案,包含设计计算书、构造详图、安装拆除方法该方案需要经公司技术负责人和总监理工程师审核批准。
-
2.现场定位:根据设计图纸,在建筑结构上标记出平台主梁锚固位置、吊点位置,确保定位准确,偏差≤3mm。

-
3.基础处理:落地式平台基础采用C30混凝土浇筑,厚度≥100mm,立杆底部设置垫板,地基平整夯实,排水良好。
-

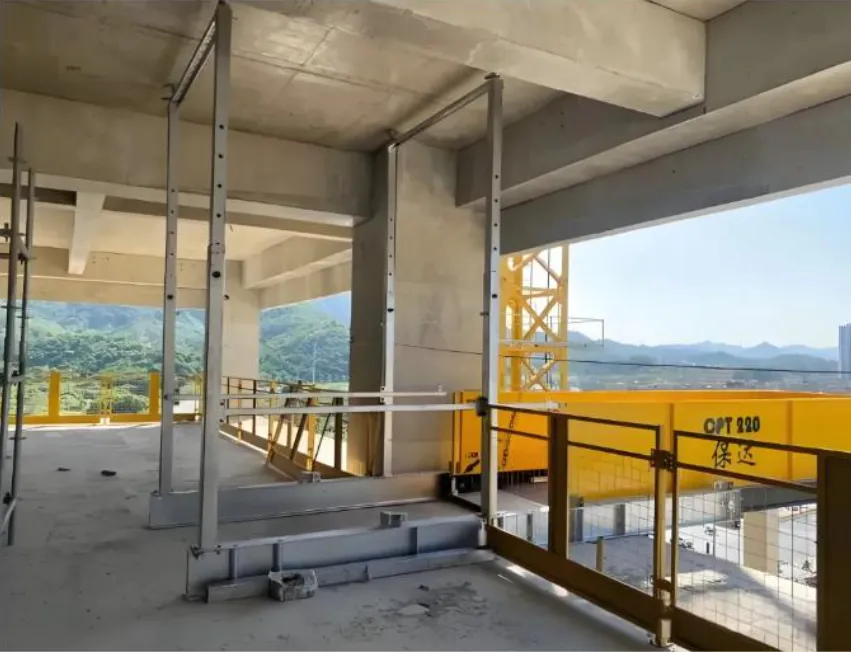

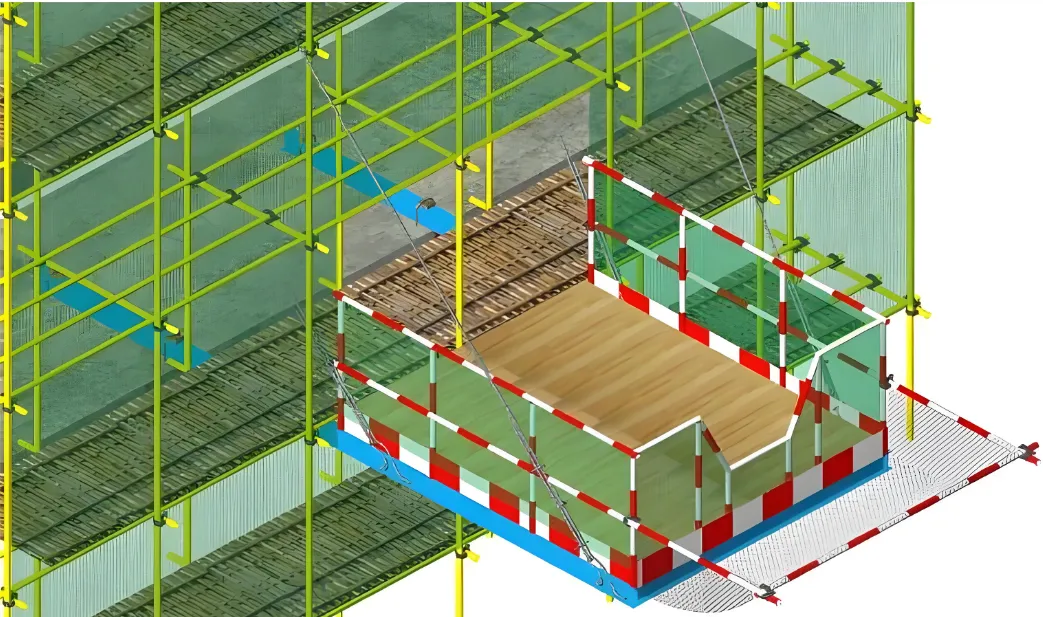

4.主梁固定:由塔吊将平台主梁吊至指定位置,主梁锚固端插入预埋的U形锚环内,用木楔或钢楔卡紧,尾部用两道及以上型钢压板或高强度螺栓穿过预埋锚环压紧,确保主梁与楼面牢固固定,防止水平移动和上拔,锚固长度不小于悬挑长度的1.25倍。

-
5.次梁与脚手板安装:将次梁垂直主梁焊接固定,次梁间距≤0.8m,焊接质量符合要求;脚手板满铺在主次梁上,用铁丝或螺栓固定牢固,板与板之间的间隙≤20mm,严禁出现探头板,平台外侧略高于内侧,避免物料滑落。
-
6.防护设施安装:平台三面设置不低于1.2m的定型化防护栏杆,下设180mm高挡脚板,栏杆内侧满挂密目安全网,底部铺设防护挡板;平台入口处设置可开启、可锁闭的工具式防护门,门高≥1.2m,不用时关闭上锁。

-
7.钢丝绳张拉:平台两侧各设置不少于2道独立的钢丝绳(主绳、副绳),分别作为主受力绳和保险绳,严禁单绳受力;钢丝绳一端穿过上层预埋吊环,另一端穿过平台主梁前端的吊环,用绳卡紧固,通过花篮螺栓调整松紧,使钢丝绳张拉适度、受力均匀,水平夹角≥45°,平台水平偏差≤10mm;每根主梁应独立设置两根斜拉钢丝绳分别拉结于上层结构两个独立的吊点,不得共用同一个拉环。
-
8.间隙封堵:平台与建筑结构之间的间隙≤100mm,采用脚手板封堵严密,防止物料坠落。

-
1.材料加工:型钢切割、下料采用机械加工,尺寸偏差≤±3mm,切口平整无毛刺,避免气割切割产生的变形;脚手板裁剪整齐,拼接严密,木脚手板需进行防腐处理。
-
2.框架焊接:焊工持证上岗,严格按设计图纸进行焊接作业,主梁与次梁连接采用满焊,焊缝高度≥8mm,焊缝长度≥100mm,无气孔、夹渣、裂纹、咬肉等缺陷;吊环与主梁焊接牢固,焊接位置准确,确保受力均匀。

-
3.配件安装:钢丝绳卡、螺栓等配件安装牢固,扭矩值符合要求;绳卡安装时,U形螺栓扣在钢丝绳的尾段上,数量≥4个,间距为钢丝绳直径的6-8倍(≥150mm),拧紧至钢丝绳压扁1/3左右。
-
4.防腐处理:焊接完成后清除焊渣,对所有型钢构件、焊缝涂刷防锈漆2遍,涂刷均匀,无漏涂、气泡,确保防腐效果,延长使用寿命。
-
5.质量检查:制作完成后,由质量员对平台框架尺寸、焊接质量、配件安装情况进行全面检查,不合格部位及时整改,直至验收合格。

-
1.限载管理(核心要点)
-
严禁超载:限载1.0吨的平台,严禁堆放超过此重量的材料。
-
物料应均匀堆放,避免偏载造成平台倾覆。
-
材料高度不得超过护栏高度。
-
限载牌必须悬挂于平台入口醒目位置。

-
2.使用规范
-
先卸后装:塔吊吊运材料时,平台上的材料应先卸清,再装运新料。
-
每日清理:每日下班前必须将平台上材料清空,不得堆放隔夜料。
-
严禁放置:严禁在平台上堆放易燃易爆物品,严禁作为电焊作业平台。

-
3.检查维护
-
班前检查:每天使用前检查钢丝绳、绳卡、锚固、焊缝等关键部位。
-
定期检查:每周组织专项检查,恶劣天气后立即检查。
-
维护记录:建立检查台账,发现问题立即停止使用并整改。
-
4.禁止行为
-
严禁拆除:严禁擅自拆除或损坏防护栏杆、挡脚板。
-
严禁改造:严禁在平台上焊接、切割或进行其他改动结构的行为。
-
严禁人员逗留:严禁工人在平台上休息、逗留,吊运材料时平台下方应设警戒区。

夜雨聆风
