【26年一建机电】真题命中分析,佳园命中 90 分!

我们不堆资料、不撒大网。发给学员的每一份,都是群里反复强调过、直接对应考点的内容;没有着重强调的,一律不参与统计。
以下是逐题命中明细,每一道题、每一个考点都可核对、全程可查
本次统计资料 | 选择题覆盖 | 案例覆盖 | 参考覆盖分 |
佳园考前终极补充33题 (考前一天出) | 1题 / 1分 | 3问 / 4分 | 5分 |
机电第二轮范围 (考前8天出) | 4题 / 6分 | 6问 / 17分 | 23分 |
机电终极范围(渠道画书) (考前7天出) | 10题 / 12分 | 11问 / 40分 | 51分 |
机电10个案例 (考前5天) | 1题 / 1分 | 3问 / 13分 | 14分 |
佳园独家渠道卷 (考前 7 天))(仅有 10个选择 5 个案例) | 0题 / 0分 | 3问 / 11分 | 11分 |
合并去重:共计命中81分
我们只统计了小群里反复强调的资料,不像有的机构只要出过的资料都算,那样没有任何意义,因为学员吸收不了这么多资料。下面是我们小群里强调的截图,可以看出我们一直强调的资料,让学员把最有限的时间放在重点资料上。

下面是 2026 年一建机电真题,命中明细
选择题逐题命中明细
【真题】
1. 下列铸铁材料中,常作为可锻铸铁生产毛坯的是( )。
A. 灰口铸铁
B. 白口铸铁
C. 球墨铸铁
D. 蠕墨铸铁
【真题答案】 B
【没押中】
【真题】
2. 下列配电设备中,能带负荷分合电路且在过载时不会自动跳闸的是( )。
A. 隔离开关
B. 断路器
C. 负荷开关
D. 漏电保护器
【真题答案】 C
【参考覆盖分】1分(本题1分) 【命中资料】佳园考前终极补充第2题(变形题;完整覆盖) |
【命中资料】机电第二轮范围第15考点(考点命中;完整覆盖) |
【真题】
3. 隧道工程采用中线法测量时,直线段的中线点间距最小为( )。
A. 60m
B. 80m
C. 100m
D. 120m
【真题答案】 C
【参考覆盖分】1分(本题1分) 【命中资料】机电终极范围第39考点(考点命中;完整覆盖) |
【真题】
4. 采用压重法进行地基承载力测试时,合格标准是压重块静置24h后观测点的最大沉降量不大于( )。
A. 1cm
B. 2cm
C. 5cm
D. 10cm
【真题答案】 C
【参考覆盖分】1分(本题1分) 【命中资料】机电第二轮范围第41考点(考点命中;完整覆盖) |
【命中资料】机电终极范围第49考点(考点命中;完整覆盖) |
【真题】
5. 酸性焊条烘干温度设为150℃,是为了去除焊条中的( )。
A. 吸附水
B. 结晶水
C. 化合水
D. 结合水
【真题答案】 A
【没押中】
【真题】
6. 下列绝热层施工方法中,可在被绝热对象处于运行状态下施工的是( )。
A. 捆扎法
B. 拼砌法
C. 粘贴法
D. 涂抹法
【真题答案】 D
【没押中】
【真题】
7. 下列化工机器或设备中,适合采用铅衬里进行防腐的是( )。
A. 真空蒸发器
B. 硫酸输送泵
C. 往复式压缩机
D. 高温反应釜
【真题答案】 B
【没押中】
【真题】
8. 计量器具中,严重损坏的计量器具,应标识为( )。
A. 失效
B. 禁用
C. 封存
D. 限用
【真题答案】 B
【没押中】
【真题】
9. 临时用电工程施工结束后,组织检查验收的单位是( )。
A. 施工单位
B. 建设单位
C. 设计单位
D. 监理单位
【真题答案】 A
【没押中】
【真题】
10. 为落实特种设备生产单位质量安全主体责任,特种设备安装单位必须依法配备( )。
A. 质保工程师
B. 质量总监和责任工程师
C. 质量安全总监和质量安全员
D. 安全总监和质量安全工程师
【真题答案】 C
【没押中】
【真题】
11. 下列分项工程中,属于自动跟踪定位射流灭火系统的是( )。
A. 储气瓶组的安装
B. 消防炮塔的安装
C. 探测装置的安装
D. 干粉储罐的安装
【真题答案】 C
【没押中】
【真题】
12. 下列螺栓紧固方法中,不能用于有预紧力要求螺栓紧固的是( )。
A. 定扭矩法
B. 液力拉伸法
C. 加热伸长法
D. 冷却收缩法
【真题答案】 D
【参考覆盖分】1分(本题1分) 【命中资料】机电终极范围第153考点(考点命中;完整覆盖) |
【命中资料】机电10案例 案例10第1问(变形题;完整覆盖) |
【真题】
13. 输送介质设计温度为-20℃的工业管道属于( )。
A. 低温管道
B. 常温管道
C. 中温管道
D. 高温管道
【真题答案】 B
【没押中】
【真题】
14. 充干燥气体运输的变压器,干燥气体的露点必须低于( )。
A. -10℃
B. -20℃
C. -30℃
D. -40℃
【真题答案】 D
【参考覆盖分】1分(本题1分) 【命中资料】机电终极范围第175考点(考点命中;完整覆盖) |
【真题】
15. 自动化仪表管道施工时,气源管道末端和集液处应设有( )。
A. 防冻阀
B. 排污阀
C. 止回阀
D. 安全阀
【真题答案】 B
【参考覆盖分】1分(本题1分) 【命中资料】机电终极范围第192考点(考点命中;完整覆盖) |
【真题】
16. 不能用于中压风管系统的是( )。
A. 法兰连接
B. 立咬口
C. S型插条
D. C型插条
【真题答案】 C
【没押中】
【真题】
17. 可用于监控空调机组过滤网阻力状态的是( )。
A. 压差开关
B. 压力开关
C. 流量开关
D. 空气开关
【真题答案】 A
【参考覆盖分】1分(本题1分) 【命中资料】机电终极范围第116考点(考点命中;完整覆盖) |
【真题】
18. 自动人行道空载额定速度和制停距离,符合规定的是( )。
A. 额定速度0.5m/s,制停距离0m
B. 额定速度0.65m/s,制停距离1.3m
C. 额定速度0.75m/s,制停距离1.6m
D. 额定速度0.95m/s,制停距离1.8m
【真题答案】 B
【没押中】
【真题】
19. 10kV干式电力变压器绕组连同套管的交流耐压试验电压为( )。
A. 16kV
B. 28kV
C. 30kV
D. 40kV
【真题答案】 B
【参考覆盖分】1分(本题1分) 【命中资料】机电终极范围第89考点(考点命中;完整覆盖) |
【真题】
20. 生活给水系统中,DN80的阀门强度试验最短持续时间是( )。
A. 15s
B. 30s
C. 60s
D. 80s
【真题答案】 C
【没押中】
【真题】
21. 根据《工业金属管道设计规范》GB 50316-2000,管道承受的固定荷载包括( )。
A. 输送流体的重力
B. 管道自身的重力
C. 试验用流体的重力
D. 管道保温材料的重力
E. 管道阀门和法兰的重力
【真题答案】 BDE
【没押中】
【真题】
22. 下列合同文件中,解释顺序排在通用合同条款之前的有( )。
A. 中标通知书
B. 投标函及其附录
C. 技术标准和要求
D. 已标价工程量清单
E. 专用合同条款及其附件
【真题答案】 ABE
【参考覆盖分】2分(本题2分) 【命中资料】机电第二轮范围第345考点(考点命中;完整覆盖) |
【真题】
23. 下列验收类别中,属于工程专项验收的有( )。
A. 消防验收
B. 建筑防雷验收
C. 隐蔽工程验收
D. 环境保护验收
E. 工程档案验收
【真题答案】 ABDE
【参考覆盖分】2分(本题2分) 【命中资料】机电第二轮范围第452、455考点(考点命中;完整覆盖) |
【命中资料】机电终极范围第342考点(考点命中;完整覆盖) |
【真题】
24. 关于照明灯具采用交流电源供电的说法,正确的有( )。
A. 安装在有人接触的水下灯具可采用的电压不大于AC25V
B. 1500W高强度气体放电灯的电源电压可采用AC380V
C. 光源额定功率1500W以下的电源电压可采用AC220V供电
D. 手提式防电击,Ⅲ类灯具在潮湿场所的电压不大于AC25V
E. 移动式防电击,Ⅲ类灯具在干燥场所的电压不大于AC50V
【真题答案】 BCDE
【没押中】
【真题】
25. 下列钢制圆筒形立式储罐组对及焊接时采用的预防变形措施中,正确的有( )。
A. 焊缝要对称布置
B. 排板要合理,焊缝要分散
C. 纵缝焊接时,先用弧形护板定位
D. 采取对称焊、分段焊和跳焊等焊接方法
E. 底板边缘板对接接头组对间隙要外大内小
【真题答案】 ABCD
【参考覆盖分】2分(本题2分) 【命中资料】机电终极范围第221考点(考点命中;部分覆盖3/4个答案点:A. 焊缝要对称布置;B. 排板要合理,焊缝要分散;C. 纵缝焊接时,先用弧形护板定位) |
【真题】
26. 关于锅炉密封施工的说法,正确的有( )。
A. 一般负压锅炉的风压试验宜选择0.5kPa
B. 一次密封施工,需在锅炉水压试验后开展
C. 二次密封施工,应在炉膛严密性试验前完成
D. 炉膛风压试验压力,按设备技术文件规定选择
E. 设计无规定的风压试验压力,按炉膛工作压力加0.5kPa取值
【真题答案】来源参考答案:ACD(待核)。
【说明】参考答案ACD;E项未区分正、负压锅炉条件,答案边界有争议,本题暂不计入覆盖分。
【待核】暂不计入参考覆盖分。
【真题】
27. 关于轧机设备安装要求的说法,正确的有( )。
A. 轧机设备安装精度等级可划分为Ⅰ级和Ⅱ级两个等级
B. Ⅰ级精度项目包括管材连轧机、高速线材轧机等设备
C. 轧机底座安装应以轧制中心线和机架窗口中心线为基准
D. 轧机机架安装后必检项目包括垂直度、水平度和中心线等
E. 连轧机底座安装应以出口侧轧机为基准,向入口侧逐次调整
【真题答案】 ABCD
【参考覆盖分】1分(本题2分) 【命中资料】机电终极范围第251考点(考点命中;部分覆盖2/4个答案点:A. 轧机设备安装精度等级可划分为Ⅰ级和Ⅱ级两个等级;B. Ⅰ级精度项目包括管材连轧机、高速线材轧机等设备) |
【真题】
28. 施工成本控制的原则有( )。
A. 责权利相结合原则
B. 开源与节流相结合原则
C. 适度弹性与可行性原则
D. 目标管理与动态控制原则
E. 成本最低化与全面成本控制原则
【真题答案】 ABDE
【没押中】
【真题】
29. 下列事件当中,属于施工现场、施工生产类突发事件的有( )。
A. 触电事件
B. 食物中毒
C. 高坠事件
D. 爆炸事件
E. 恐怖袭击
【真题答案】 ACD
【没押中】
【真题】
30. 下列设备采购谈判,适合采用单独合同谈判方式的有( )。
A. 拥有自主专利技术的专用设备
B. 为匹配原有设备新增采购的专项设备
C. 市场通用、无特殊技术要求的大型永久设备
D. 采购数量少,价值较低、制造高度专业化的设备
E. 工程紧急抢修、规避工期延误损失所需采购的设备
【真题答案】 ABE
【没押中】
案例题逐问命中明细
【案例一】(第31题)
本案例20分;参考覆盖2分。
【真题背景】
A公司承接某大型酒店机电安装工程,包括建筑给排水及采暖工程、通风空调工程、消防工程以及电气智能化工程。
A公司项目部对临时用电进行了现场勘测,确定电源进线、变配电装置、用电设备的位置及线路走向,并进行用电负荷计算、配电系统设计。项目部绘制临时用电施工图纸,包括用电设备总平面图、配电装置布置图以及接地装置设计图。
酒店大楼的消防工程采用了自动跟踪定位射流灭火系统。图1为喷射型自动射流灭火装置安装图。A公司对消防工程中的管道进行水压试验时,监理工程师发现部分钢丝网骨架塑料水管水压试验压力见表1,不符合规范要求,需整改。酒店地下车库消防工程采用自动喷水灭火系统。喷头安装前,项目部检查了喷头的商标、型号、制造厂及生产日期,标志均齐全。项目部串联设置减压阀,相邻两级串联设置的减压阀均采用比例式减压阀。监理工程师检查后认为,喷头检查的项目不完整,减压阀的设置不符合规范要求,需整改。项目进行中,施工地发生了洪涝灾害,项目部启动应急预案并进行预案的后期处置,完成了以下工作:现场清理、人员清点和撤离、事故调查和善后处理。应急终止后,现场应急指挥部编写应急总结,连同值班记录等资料进行汇总归档,并起草上报材料。
表1 钢丝网骨架塑料管压力试验表
序号 | 公称直径(mm) | 管道压力(MPa) | 测试压力(MPa) |
a | DN110 | 0.80 | 1.20 |
b | DN200 | 1.25 | 1.65 |
c | DN315 | 1.60 | 2.00 |
d | DN400 | 2.00 | 2.50 |

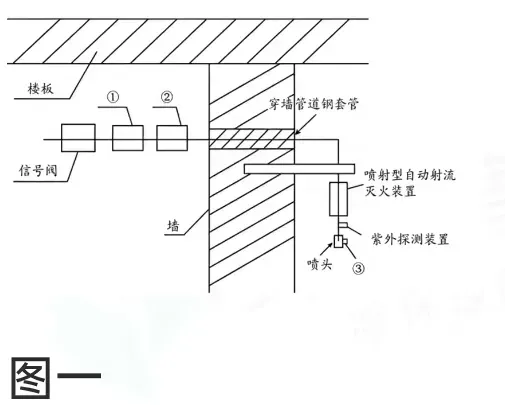

图1 喷射型自动射流灭火装置安装图

【真题】
1. A公司临时用电现场勘测后还需完成哪些工作?项目部临时用电施工还应补充什么图纸?
【真题答案】按背景已经完成的勘测、位置和线路确定、负荷计算及配电系统设计,尚需选择变压器、设计防雷装置;图纸还应补充配电系统接线图。
【参考覆盖分】2分(本问5分) 【命中资料】机电第二轮范围第318考点(考点命中;部分覆盖1/3个答案点:图纸补充配电系统接线图) |
【真题】
2. 图1中,①②③分别表示什么装置?指出表1中试验压力不符合规范的项目序号并改正。
【真题答案】①水流指示器;②自动控制阀(电磁阀或电动阀);③按图示位置推断为红外探测装置,名称仍待原图图例核定。按GB 51427—2021表5.4.4,a项试验压力应为1.40MPa,d项应为2.40MPa;b项1.65MPa、c项2.00MPa符合表列值。
【说明】装置③名称待核;压力按本题自动跟踪定位射流灭火系统专用标准修正,未沿用机构旧答案。
【参考覆盖分】0分(本问5分)
【没押中】
【真题】
3. 喷头安装前,项目部还应检查喷头哪两项性能参数?写出减压阀阀前、阀后压力比值的范围要求?如何整改减压阀设置中的错误?
【真题答案】还应检查喷头的公称动作温度、响应时间指数(RTI)。减压阀阀前、阀后压力比不宜大于3∶1;相邻两级串联应采用不同类型的减压阀,应将其中一级改为不同类型,例如后级采用可调式减压阀。
【参考覆盖分】0分(本问5分)
【没押中】
【真题】
4. 项目部应急预案后期处置中还有哪两项工作没有完成?应急总结材料应上报哪些单位?
【真题答案】还缺现场保护、现场洗消。应急总结及上报材料应报上级公司、地方政府相关部门。
【参考覆盖分】0分(本问5分)
【没押中】
【案例二】(第32题)
本案例20分;参考覆盖9分。
【真题背景】
我国东北某天然气处理终端新增处理能力6×10⁹立方米/年的天然气脱碳装置,B公司为施工总承包单位。本装置核心静置设备立式CO₂吸收塔直径5.6米,高度68米,本体重量186吨,由于运输限制,该塔分三段于11月下旬到场。项目部组织技术人员复查了到货设备的塔身直线度,检查了分段处的坡口质量。
项目部在现场完成了CO₂吸收塔卧式组对焊接、焊缝探伤、热处理和试压后,计划采用倾斜单桅杆进行设备整体吊装就位。CO₂吊装方案完成后,在桅杆顶部设有5条缆风绳,缆风绳a直接固定在附近的大型设备固定基础上。吊装方案经B公司审批后由监理工程师审批。监理工程师认为缆风绳与设备及相邻缆风绳之间的夹角不符合要求。
项目部对现场CO₂吸收塔的安全风险进行了辨识,已列出的安全风险包括:机械伤害、高空坠落、火灾风险。
吸收塔就位后,项目部组织塔梯平台、附塔管道、照明及电气、仪表及控制系统、防腐保温、内件和填料的安装。在清洁和联合检查并封闭后,吸收塔安装告一段落。

案例二缆风绳布置图

【真题】
1. 还应检查分段处的哪些项目?
【真题答案】分段处还应检查圆度、外圆周长偏差及端口不平度。
【参考覆盖分】5分(本问5分) 【命中资料】机电终极范围第211考点(考点命中;完整覆盖) |
【真题】
2. 焊条库应增设哪些设施?
【真题答案】焊条库应装设经校准合格的温度计、湿度计;库温不得低于5℃,相对湿度不得大于60%,不能满足时设置空调、除湿机等必要的升温、除湿设备。现有截图未说明库内已有设施,本答按必要配置列示。
【参考覆盖分】0分(本问5分)
【没押中】
【真题】
3. 指出缆风绳设置的条数和角度的错误,并改正。主缆风绳直接固定在附近的大型设备固定基础上需要征得哪个单位书面认可?
【真题答案】利用已有大型设备基础作地锚,须取得该基础设计单位的书面认可。若按直立单桅杆工况,顶部缆风绳宜为6~8根,相邻绳水平夹角不得大于60°,图示5根、72°均不符合;但题干写“倾斜单桅杆”,其要求为加设不少于2根后背主缆风绳,不能直接将直立工况的条数和角度套入。
【说明】条数和角度存在题干工况冲突,保留条件说明;不影响书面认可单位的核定。
【参考覆盖分】0分(本问5分)
【没押中】
【真题】
4. 安全风险还有哪些?
【真题答案】还包括起重伤害、物体打击、坍塌、触电、中毒窒息等风险。
【参考覆盖分】4分(本问5分) 【命中资料】机电10案例 案例9第5问(变形题;部分覆盖4/5个答案点:起重伤害;物体打击;坍塌;触电) |
【命中资料】佳园独家渠道卷第11、12题(变形题;部分覆盖3/5个答案点:起重伤害;坍塌;触电) |
【案例三】(第33题)
本案例20分;参考覆盖15分。
【真题背景】
某钢铁集团与C安装公司签订了4号高炉智能化升级改造项目承包合同,该项目包含了3座新建顶燃式热风炉,施工内容包括热风炉炉壳预制与安装、热风系统管道安装、助燃风机及附属设备安装、耐火材料砌筑、设备试运转及烘炉等。
该项目为区域绿色智能建造示范工程。热风炉安装主要工序及逻辑关系如图3。施工组织设计中明确热风炉炉壳采用工厂化预制,现场拼装,施工管理采用BIM技术和数字化管理一体智能系统,模块化安装方案。采用400吨履带式起重机和焊接机器人进行热风炉炉壳吊装和焊接作业。热风炉炉底板安装示意图如图3所示。
项目部编制的绿色施工方案包括工程概况、绿色施工目标、资源节约、环境保护、绿色施工管理、绿色施工措施6项内容。监理工程师对焊缝外观质量检查时,发现焊缝表面存在焊缝成型不好、表面气孔、咬边及未焊透现象。
项目进行到100天,项目部根据数据采用赢得值法进行成本与进度控制分析。截至当日数据如下:已完工程预算费用BCWP:5860万元;已完工程实际费用ACWP:6240万元;计划工程预算费用BCWS:6120万元。
图3 热风炉底板安装示意图

表3 热风炉安装工序及逻辑关系
工作内容 | 紧前 | 持续时间(天) | |
A | 基础验收,设置中心标板 | — | 10 |
B | 炉底板安装、焊接 | A | 12 |
C | 直筒段下部炉壳(1—5带)拼装;吊装焊接 | B | 30 |
D | 底座托圈及炉箅子安装 | C | 10 |
E | 直筒段下部炉壳(6—10带)拼装;吊装焊接 | D | 35 |
F | 炉顶炉壳(拱顶)拼装、带装、焊接、退火 | E | 25 |
G | 下部耐材施工 | E | 40 |
H | 拱顶耐材施工 | F | 20 |
I | 工艺钢结构及管道预制 | C | 30 |
J | 助燃风机及热风管道安装 | I | 35 |
K | 试运转 | J、H、G | 18 |
L | 气密性试验、烘炉 | K | 15 |
【真题】

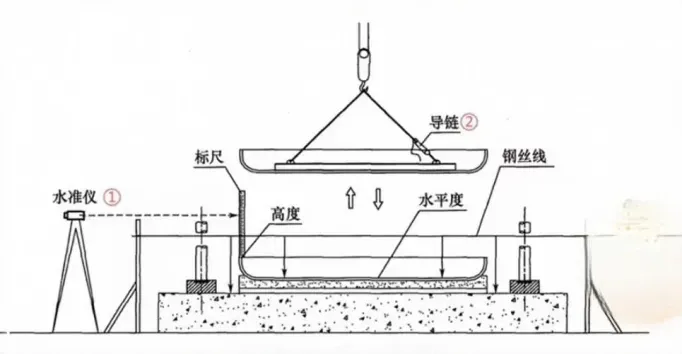

1. 指出图3中①②的名称。指出垫层所选材料以及其作用。
【真题答案】①水准仪;②导链(手拉葫芦);垫层采用干砂。垫层可起找平、使底板均匀承托的作用(由构造及教材接触要求归纳);教材明确底板与干砂应接触均匀且接触面大于60%。
【说明】垫层作用为据构造和教材要求归纳的参考表述;命中只计资料能直接支持的点。
【参考覆盖分】3分(本问5分) 【命中资料】佳园考前终极补充第25题(考点命中;部分覆盖1/4个答案点:垫层采用干砂) |
【命中资料】机电终极范围第42考点第1项(考点命中;部分覆盖1/4个答案点:①水准仪) |
【真题】
2. 炉壳表面焊缝缺陷中不允许存在的有哪两种?表面焊接无损检测有哪两种?
【真题答案】不允许存在表面气孔、未焊透;表面无损检测可采用磁粉检测(MT)、渗透检测(PT)。咬边应按允许限值评定。
【参考覆盖分】5分(本问5分) 【命中资料】机电第二轮范围第76、77考点(考点命中;完整覆盖) |
【命中资料】机电终极范围第73考点(考点命中;部分覆盖2/4个答案点:磁粉检测MT;渗透检测PT) |
【真题】
3. 根据表3确定热风炉安装关键线路,并计算计划工期。计算截至第100天的费用偏差CV、进度偏差SV,并分析项目成本与进度状况。
【真题答案】关键线路为A→B→C→D→E→F→H→K→L,工期为10+12+30+10+35+25+20+18+15=175天。CV=BCWP−ACWP=5860−6240=−380万元,成本超支;SV=BCWP−BCWS=5860−6120=−260万元,进度滞后。
【参考覆盖分】5分(本问5分) 【命中资料】机电第二轮范围第363、364考点(考点命中;部分覆盖4/6个答案点:CV=5860−6240=−380万元;CV<0,成本超支;SV=5860−6120=−260万元;SV<0,进度滞后) |
【命中资料】机电终极范围第334考点(考点命中;部分覆盖4/6个答案点:CV=5860−6240=−380万元;CV<0,成本超支;SV=5860−6120=−260万元;SV<0,进度滞后) 【命中资料】机电10案例 案例7第4问(同形题;部分覆盖4/6个答案点:CV=5860−6240=−380万元;CV<0,成本超支;SV=5860−6120=−260万元;SV<0,进度滞后) |
【命中资料】机电10案例 案例10第2问(同形题;部分覆盖2/6个答案点:关键线路A→B→C→D→E→F→H→K→L;计划工期175天) 【命中资料】佳园独家渠道卷综合案例二第1问(同形题;部分覆盖2/6个答案点:关键线路A→B→C→D→E→F→H→K→L;计划工期175天) |
【命中资料】佳园独家渠道卷第10题(变形题;部分覆盖4/6个答案点:CV=5860−6240=−380万元;CV<0,成本超支;SV=5860−6120=−260万元;SV<0,进度滞后) |
【真题】
4. 本工程使用了哪些绿色施工技术?绿色施工方案还应补充哪些内容?
【真题答案】本工程采用BIM和数字化管理、工厂预制与模块化装配、焊接机器人等技术。方案应补充人力资源节约和保护内容,以及技术和管理创新内容及相应措施;仅凭使用400t履带吊,不能认定其属于绿色施工技术。
【参考覆盖分】2分(本问5分) 【命中资料】机电第二轮范围第423考点(考点命中;部分覆盖1/5个答案点:补充人力资源节约和保护内容) |
【命中资料】机电终极范围第361考点(考点命中;部分覆盖2/5个答案点:补充人力资源节约和保护内容;补充技术和管理创新内容及相应措施) |
【案例四】(第34题)
本案例30分;参考覆盖4分。
【真题背景】
公司承接某高层建筑机电安装工程,包含电气、暖通空调、给排水、消防及建筑智能化等专业,该项目位于长江中下游地区,冬季多低温高湿天气。项目技术负责人在技术交底会议上,结合施工现场示意图(见图4,暂缺)对施工环境控制要求进行了专项说明。
施工准备阶段,项目部结合现场实测调整暖通空调管线走向,以减少管材用量,并编制变更方案,直接报送建设单位,建设单位转交设计单位审核。设计单位经水力计算核查,发现该方案中某室内热水供暖系统并联环路的压力损失相对差额达19%,超出国标限值随即退回方案并要求修改。
机房施工阶段,项目部将设备与管道划分为:设备单元模块、管道单元模块,依据LOD3.0三维加工图,在工厂使用数控设备预制管段,将合格部件运输至现场后组装为单元模块,通过焊接及少量螺栓连接,完成各模块间的装配。风管安装完毕后,项目部依据规范抽检总管与干管开展漏风量检测。监理工程师复检风管漏风测试记录(见表4)时,发现允许漏风量误用高压风管公式计算,随即要求检测人员予以更正。
通风与空调安装完毕后,项目部进行了设备单机试运转及调试,其中冷却塔风机与冷却水系统循环试运行3小时,冷却塔本体稳固且无异常振动,风机叶旋转方向正确,运转平稳。
表4 风管漏风量测试记录
分段序号 | 长(m) | 宽(m) | 高(m) | 试验压力(Pa) | 漏风读数(m³/h) | 允许漏风量[m³/(h·m²)] | 实测漏风量[m³/(h·m²)] |
Ⅱ | 4.0 | 0.8 | 0.4 | 940 | 14.4 | 1.0 | —— |
图4:原图暂缺;第1问依新补充参考答案列明五项作业。
【真题】
1. 依次说明图4所示的5项作业对环境温度湿度的要求。
【真题答案】按补充参考答案:①橡皮绝缘仪表电缆敷设,环境温度不低于−15℃(1分);②阀门壳体强度试验,无特殊规定时5~40℃,低于5℃采取升温措施(1分);③变压器器身检查,无雨雪,风力4级及以下、相对湿度不超过75%(2分);④热熔连接,温度−5~40℃、湿度不超过85%(2分,具体管材及适用条件待核);⑤防腐作业,环境温度宜10~30℃、相对湿度不宜大于85%,或被涂覆基体表面温度比露点高3℃(3分,按补充参考口径)。
【说明】图4仍缺,五项作业及9分权重按补充参考答案;第④项热熔环境条件未在现有教材核实。六组资料均未检出能支持上述温湿度要求的具体内容。
【参考覆盖分】0分(本问9分)
【没押中】
【真题】
2. 项目部设计变更的流程是否规范?说明理由,并说明并联环路压力损失相对差额限值为多少?
【真题答案】流程不规范。施工单位提出变更,应先报监理单位审核,再经建设单位确认后,由设计单位出具设计变更文件。室内热水供暖系统各并联环路(不包括共用段)之间压力损失相对差额不应大于15%。
【参考覆盖分】3分(本问5分) 【命中资料】机电第二轮范围第326考点(考点命中;部分覆盖1/2个答案点:流程不规范,施工单位应先报监理审核,再报建设单位,由设计单位形成变更) |
【命中资料】机电终极范围第308考点(考点命中;部分覆盖1/2个答案点:流程不规范,施工单位应先报监理审核,再报建设单位,由设计单位形成变更) |
【真题】
3. 该设备机房的施工方式并说明符合装配式施工要求?
【真题答案】采用模块化装配式施工。划分设备与管道单元、依据三维加工图进行工厂数控预制并运到现场装配,体现该方式。此外,教材要求LOD4.0级精度三维加工图,背景LOD3.0应修正。背景“通过焊接及少量螺栓连接”与教材“通过法兰螺栓连接或少量焊接”的要求不一致,不能据此认定全部做法均符合要求。
【参考覆盖分】1分(本问5分) 【命中资料】佳园考前终极补充第18题(变形题;部分覆盖1/4个答案点:采用模块化装配式施工) |
【真题】
4. 根据表4计算允许漏风量及实测漏风量,并判断其严密性试验是否合格。
【真题答案】 S=2×(0.8+0.4)×4=9.6m²。中压风管允许漏风量q=0.0352P0.65=0.0352×9400.65≈3.01m³/(h·m²);对应整段约28.93m³/h。实测单位面积漏风量=14.4÷9.6=1.50m³/(h·m²),小于允许值,合格。
【参考覆盖分】0分(本问5分)
【没押中】
【真题】
5. 冷却塔运行时间是否符合规范要求?冷却塔运行的检查还缺少哪些内容?
【真题答案】运行时间符合要求。冷却塔风机与冷却水系统循环试运行不应少于2h,3h满足要求;还应检查运行噪声不大于设计及设备技术文件规定值,水流量符合设计要求。
【参考覆盖分】0分(本问5分)
【没押中】
【案例五】(第35题)
本案例30分;参考覆盖24分。
【真题背景】
E公司承接某煤炭清洁高效利用项目的大件设备吊装工程,施工范围涵盖粉煤热解装置、煤分解气综合利用氢副产LNG装置、煤焦油轻质化联合装置及配套公用辅助工程。塔类设备运输至施工现场后,需完成梯子、操作平台、附塔管道等附属设施安装作业,再开展设备整体吊装施工。
在施工准备阶段,E公司项目部结合项目施工特点,编制完成《常解塔吊装专项施工方案》《履带起重机安拆专项施工方案》,专项方案针对性指导现场大件设备吊装、起重机械安装与拆卸全流程作业。
常解塔为立式塔类设备,外形尺寸直径6.8m,高度50.8m,安装标高为EL+0m,整体吊装总重量为329t。常解塔吊装执行图5-1所示的施工工艺。设备吊装就位状态、立面图如图5-2所示。主机机械采用650t履带起重机,吊装参数见表5;溜尾辅助机械采用260t履带起重机。
吊装专项方案经审批合格,项目部正式启动常解塔吊装作业。吊装前,方案编制人依据设计图纸、相关国家及行业规范标准,对现场技术人员及全体作业人员开展专项技术交底。内容包括:工程概况及特点、操作要点、控制要求、应急处置要求及岗位分工。
吊装作业过程中,项目部实施动态、全程监控,重点监测管控关键施工指标。主要包括:管轴式吊耳与板式吊耳的实时受力状态,起重机起升卷扬及变幅卷扬的运行工况,超起系统作业状态,作业区域地面沉降、吊装仪表实时参数以及施工环境风速。通过全方位全过程安全管控,保障常解塔平稳、安全精准就位。
表5 650t履带起重机吊装参数
工况:HDB主臂+超起桅杆+超起配重工况
参数 | 数值 | 参数 | 数值 |
主臂长度(m) | 72 | 作业半径 | 20 |
配重后配重(t) | 190 | 额定稳定起重量(t) | 389 |
配重中央配重(t) | 80 | 提升钢丝绳直径(mm) | 28 |
超起配重(t) | 310 | 提升钢丝绳线密度(kg/m) | 3.85 |
超起半径(m) | 17 | 提升钢丝绳单绳拉力(t) | 16.4 |
吊钩吨级(t) | 650 | 提升钢丝绳吊装时最大长度(m) | 72 |
吊钩自重(t) | 19.2 | 600t级平衡梁及吊索(t) | 5 |

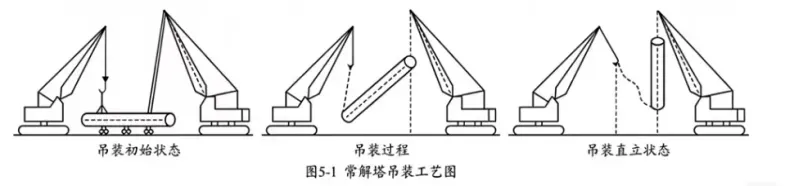

图5-1 常解塔吊装施工工艺

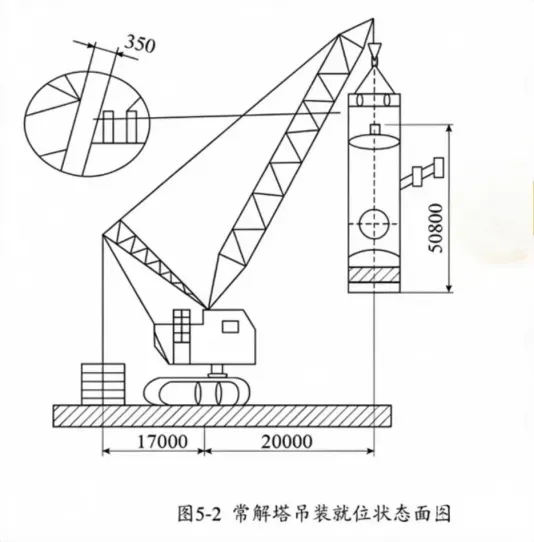

图5-2 常解塔吊装就位状态

【真题】
1. E公司项目部编制的常解塔吊装专项施工方案和履带起重机安拆专项施工方案是否需要组织专家论证?专家论证应由哪个单位组织?
【真题答案】两项专项施工方案均需组织专家论证。常解塔采用双机抬吊递送,按非常规吊装方法核定,单件起吊重量329t超过100kN门槛;650t履带起重机的安拆超过起重量300kN门槛。实行施工总承包时,由施工总承包单位组织专家论证。
【参考覆盖分】6分(本问6分) 【命中资料】机电终极范围第300、302考点(考点命中;完整覆盖) |
【真题】
2. 计算主吊钩钢丝绳穿绳倍率;吊钩上钢丝绳的重量、主吊负载,根据计算结果判定主吊负载是否符合要求(重量单位为t,除倍率外,计算结果均保留两位小数)。
【真题答案】穿绳倍率取22。若表5的72m为每股悬垂长度,则钢丝绳重量为22×72×3.85÷1000=6.10t;主吊负载为329+19.2+5+6.10=359.30t,小于389t,符合。若72m为全部钢丝绳总长度,则绳重为0.28t、负载353.48t,倍率仍取22且同样小于389t。
【说明】表5未明确72m为总长还是每股长度,保留两种计算;只统计已明确的载荷组成和校核规则。
【参考覆盖分】3分(本问6分) 【命中资料】佳园考前终极补充第1题(考点命中;部分覆盖1/6个答案点:履带起重机起升载荷还应计入起升钢丝绳质量) |
【命中资料】机电终极范围第46考点(考点命中;部分覆盖2/6个答案点:负载应包括设备、吊钩及平衡梁吊索的质量;主吊负载与389t额定值比较,满足要求) 【命中资料】佳园独家选择题57题 第12题(考点命中;部分覆盖1/6个答案点:负载应包括设备、吊钩及平衡梁吊索的质量) |
【真题】
3. 根据图5-1,指出常解塔吊装工艺名称。根据图5-2,判定主吊的吊装安全距离是否符合规范要求,并说明理由。
【真题答案】图示采用双机抬吊递送法(主吊与溜尾吊配合)。图中设备与臂杆最小距离350mm不符合要求,该距离宜大于500mm。
【参考覆盖分】3分(本问6分) 【命中资料】机电终极范围第285考点(考点命中;部分覆盖1/2个答案点:图示350mm不足,设备与臂杆间距离宜大于500mm) |
【真题】
4. 指出常解塔吊装专项方案交底的流程,方案交底的重点内容还有哪些?
【真题答案】专项方案实施前,由编制人员或项目技术负责人向施工现场管理人员交底;现场管理人员再向作业人员交底,按要求书面签字确认并留存记录。结合吊装专项交底,重点还应包括吊装程序、工艺方法、技术关键和安全措施。
【参考覆盖分】6分(本问6分) 【命中资料】机电第二轮范围第323考点(考点命中;部分覆盖3/6个答案点:补充吊装程序;补充工艺方法;补充安全措施) |
【命中资料】机电终极范围第61、305考点(考点命中;完整覆盖) 【命中资料】机电10案例 案例4第2问(同形题;部分覆盖4/6个答案点:补充吊装程序;补充工艺方法;补充技术关键;补充安全措施) |
【命中资料】佳园独家渠道卷第8题(解析)(考点命中;部分覆盖3/6个答案点:补充吊装程序;补充工艺方法;补充安全措施) |
【真题】
5. 常解塔吊装过程中重点监视的项目还有哪些?
【真题答案】还应重点监视吊索具受力情况、吊装安全距离、起重机水平度。
【参考覆盖分】6分(本问6分) 【命中资料】机电终极范围第354考点(考点命中;完整覆盖) |
