第一章 项目管理班子人员配备

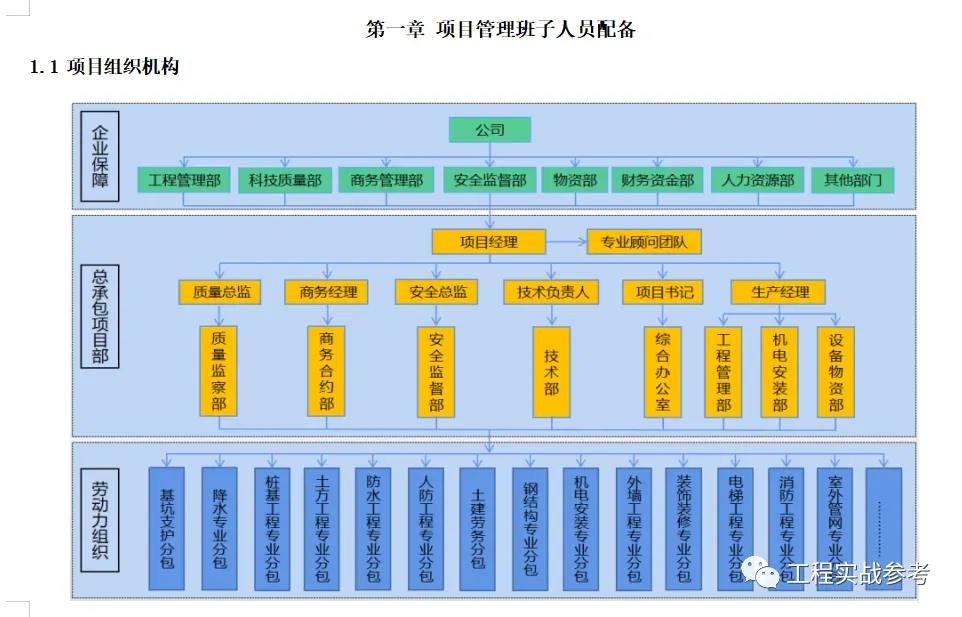

1.1 项目组织机构

1.2主要施工人员表

1.3项目负责人简历表

1.4 技术负责人信息

1.5 专业技术人员信息

第二章 施工资源需求计划

2.1 主要材料需求计划

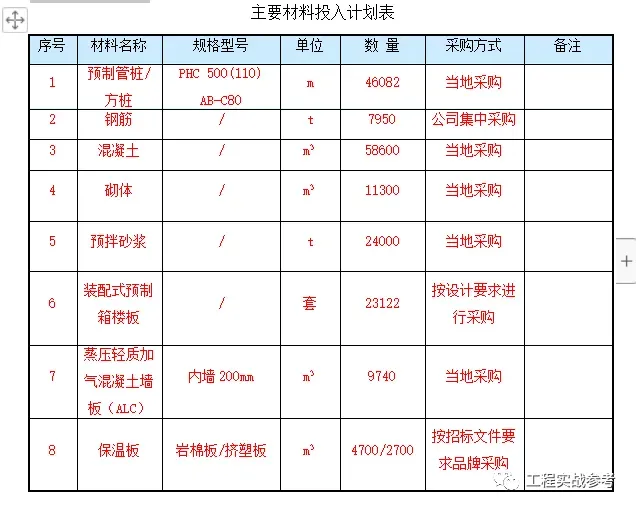

2.1.1 主要材料投入计划

2.1.2 材料供应保障措施

2.2 机械设备、大型工具、工艺设备需求计划

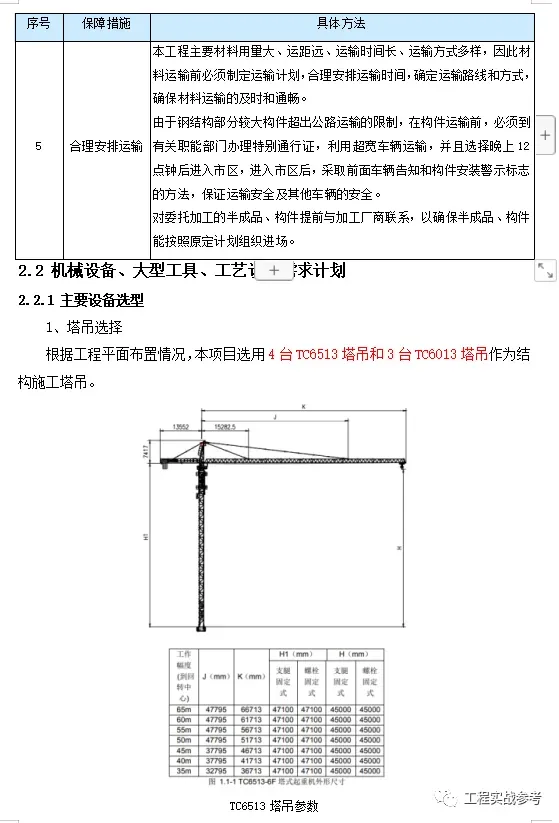

2.2.1 主要设备选型

2.2.2 施工设备投入计划

2.2.3 大型工具、设备投入计划

2.2.4 施工机械、大型工具、设备保障措施

2.3 施工设施需求计划

2.3.1 主要施工设施布置

2.3.2 施工设施投入计划

第三章 施工总平面布置规划

3.1 总平面布置概述

3.1.1 施工现场现状分析

3.1.2 总平面布置与交通管理基本原则

3.2 施工平面布置

3.2.1 施工总平面布置重点

3.2.2 施工总平面布置

3.2.3 各阶段则施工总平面说明

第四章 施工工期管理策划

4.1 施工总进度计划

4.1.1进度目标

4.1.2节点工期控制

4.1.3 进度计划编制说明

4.1.4 样板施工计划

4.2 进度保证措施

4.2.1管理制度

4.2.2 进度计划管理体系及流程

4.2.3进度管理的实施

4.2.4进度管理的奖罚

4.2.5施工进度保证措施

4.2.6 进度纠偏措施

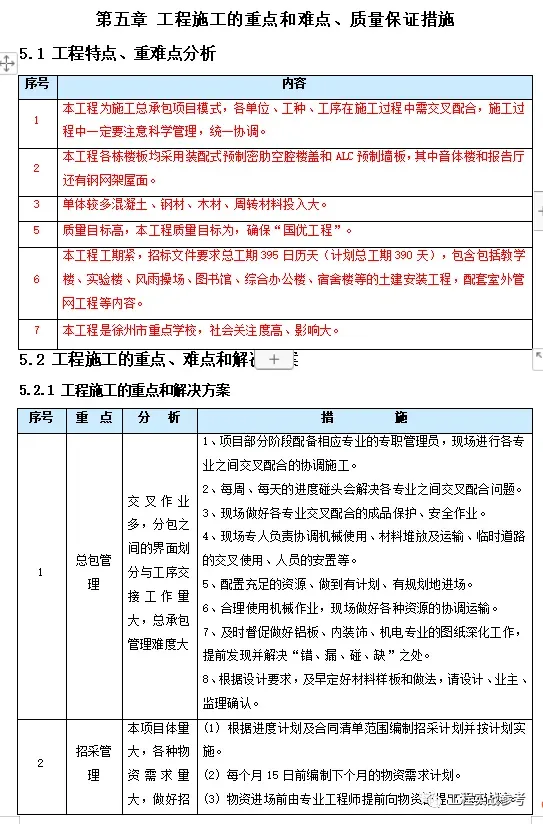

第五章 工程施工的重点和难点、质量保证措施

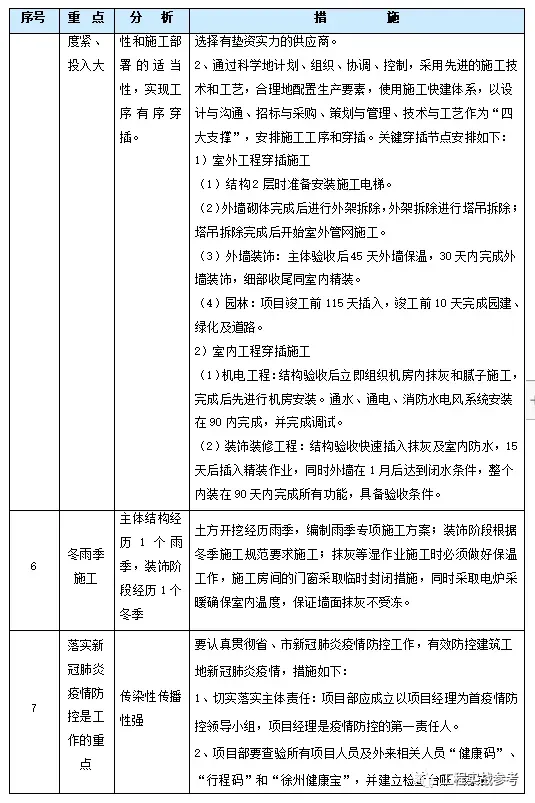

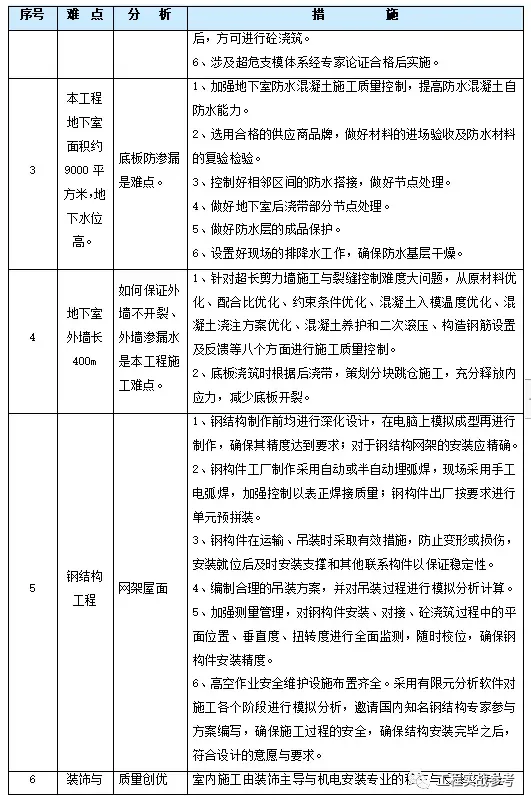

5.1工程特点、重难点分析

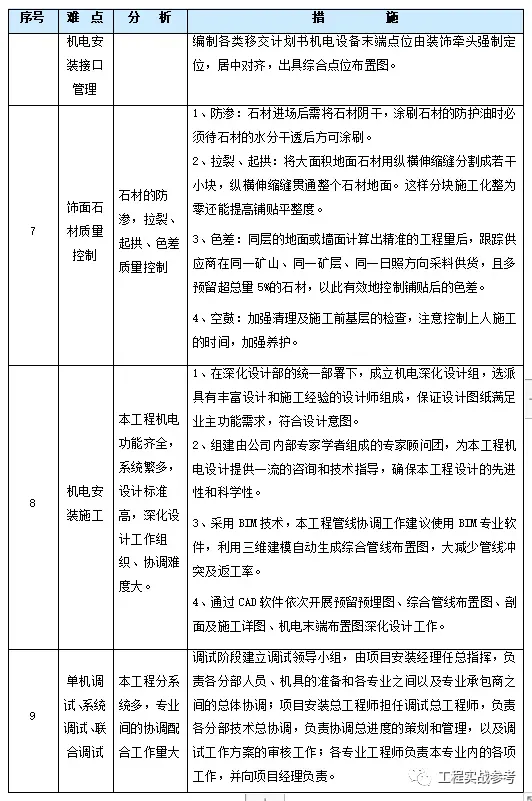

5.2 工程施工的重点、难点和解决方案

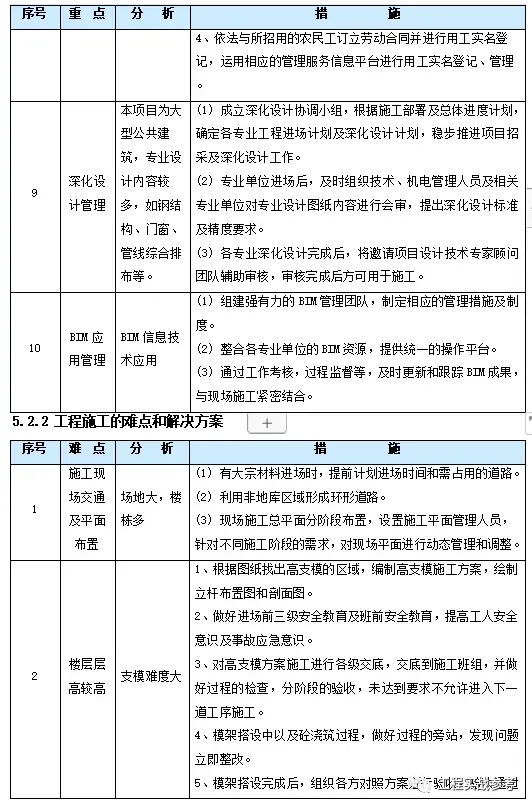

5.2.1 工程施工的重点和解决方案

5.2.2 工程施工的难点和解决方案

5.3 施工部署

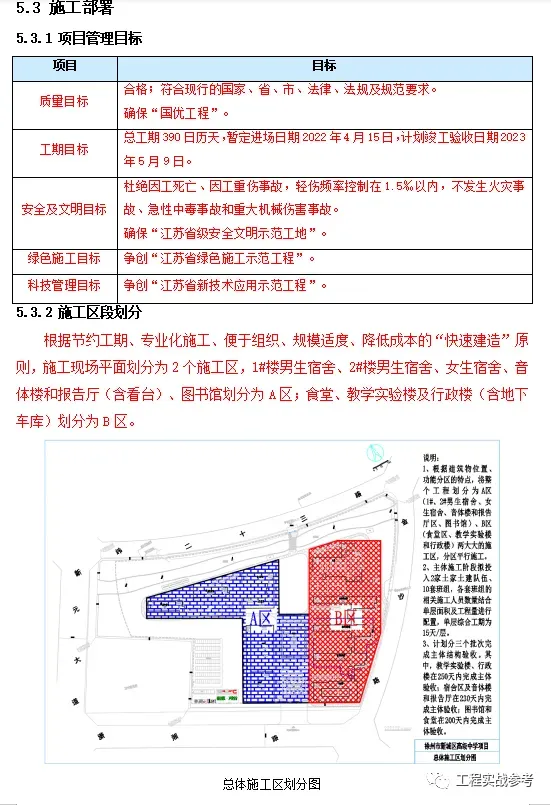

5.3.1项目管理目标

5.3.2施工区段划分

5.3.3施工安排

5.4 施工方法

5.4.1 测量工程

5.4.2基坑监测

5.4.3 桩基工程

5.4.4 基础工程

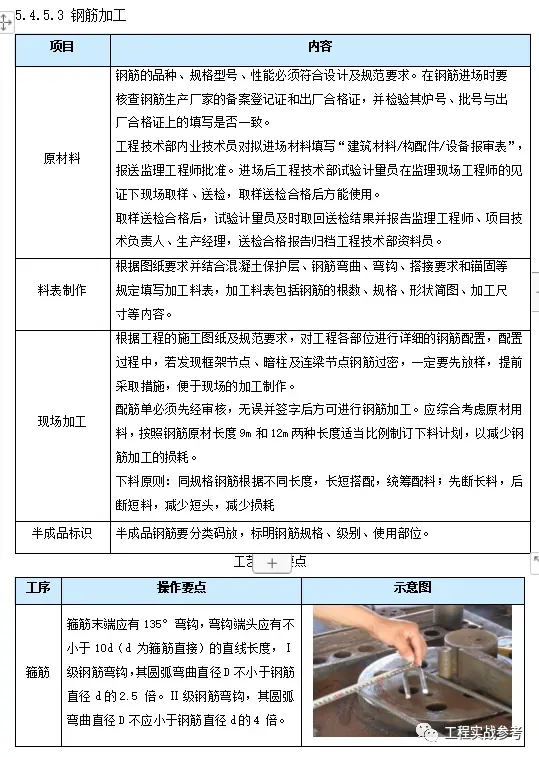

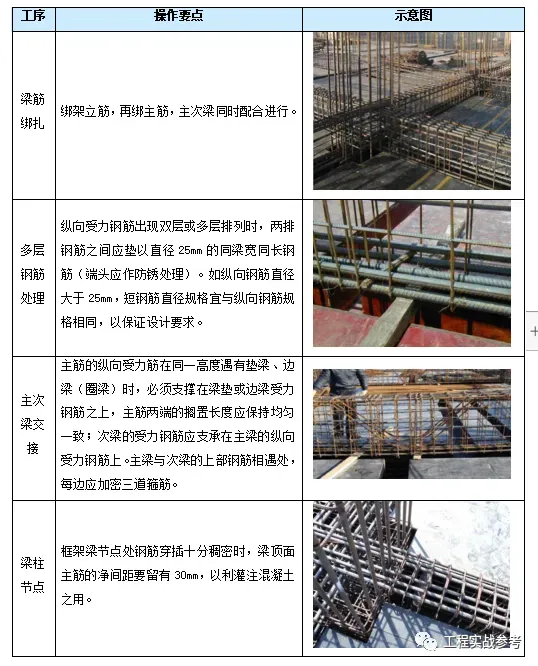

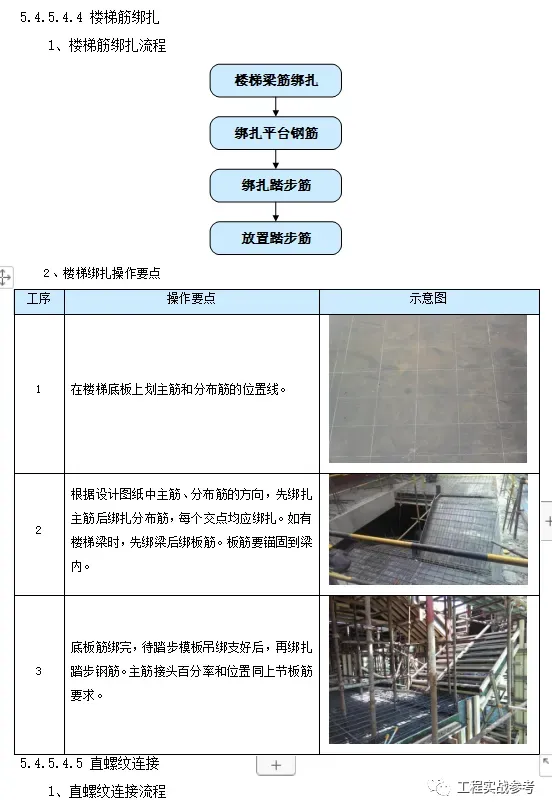

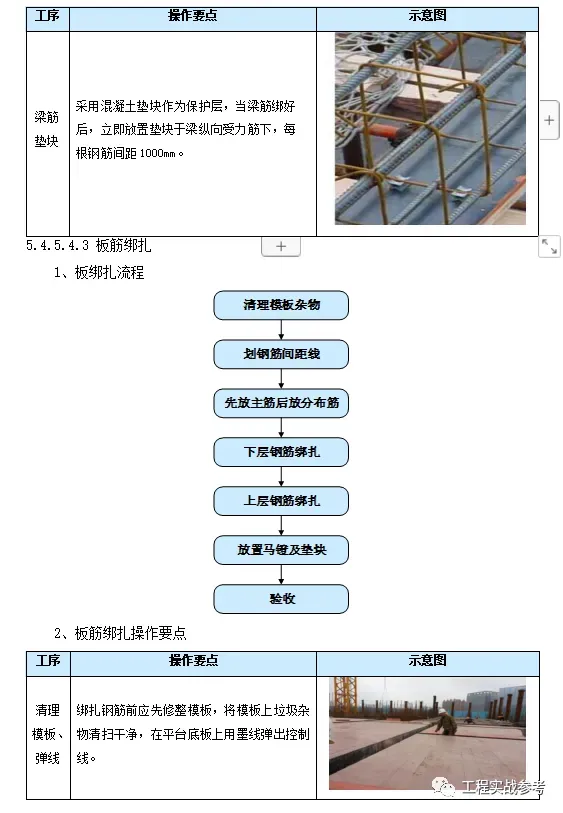

5.4.5钢筋工程

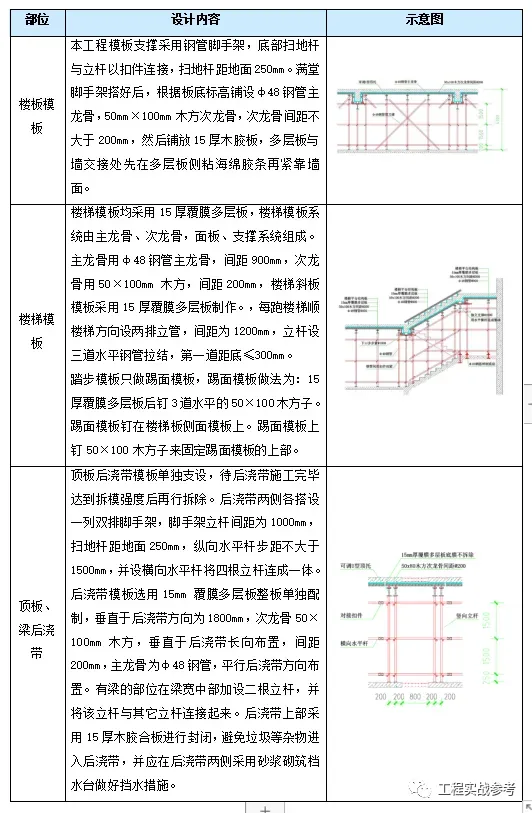

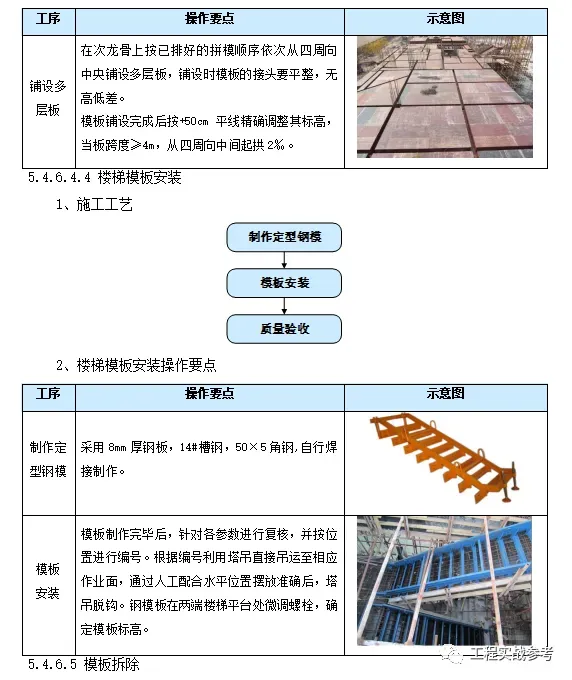

5.4.6 模板工程

5.4.7混凝土工程

5.4.8 脚手架工程

5.4.9HNJC装配式预制密肋空腔楼盖

5.4.10钢结构工程

5.4.11砌体工程

5.4.12屋面工程

5.4.13 墙体抹灰施工方案

5.4.14外墙工程

5.4.15室内精装修施工方案

5.4.16 给排水工程

5.4.17电气工程

5.4.18 暖通工程

5.4.19人防安装工程

5.4.20电梯工程施工方案

5.4.21安装联合调试方案

5.4.22围墙工程

5.4.23 冬雨季施工方案

5.4.24BIM施工技术

5.5 质量管理措施

5.5.1 质量管理保证体系

5.5.2 质量管理制度

5.5.3 施工质量管理措施

5.5.4 施工质量控制措施

5.5.5 工程质量保证措施

5.5.6 实测实量管理方案

5.5.7 质量通病防治措施

5.5.8 成品保护

5.5.9 工程保修与回访

5.6 质量创优策划

5.6.1 创优目标

5.6.2 细部策划

5.6.3 细部亮点做法

加入2023年度《工程实战参考》会员
2022年度《工程实战参考》会员资料

第二章施工资源需求计划

2.1 主要材料需求计划

2.1.1 主要材料投入计划

工程管理部根据施工进度计划及材料进场时间计划,及时提出材料需用计划,设备物资部根据计划货比三家优选购置,从质量上、单价上把关,必要时通过业主及有关部门审批。

原材料和半成品组织,钢材、混凝土、砌体、预拌砂浆、防水、钢结构、保温材料、装饰装修、机电安装材料等质量至关重要,因此在采购前先需进行考察,选择信誉好、质量高、货源充足的厂家,然后向业主、监理单位进行申报,经业主、监理单位确认,使用前须经业主、监理单位工地代表签字认可,进场的材料均需提供材料的质量保证书,然后在现场进行见证取样做试验,试验合格后才能用于工程施工,不合格品立即退货。

2.3 施工设施需求计划

2.3.1 主要施工设施布置

1、道路布置

(1)施工主道路的布置以交通便利为布置原则,设2个出入口,拟设4.5米宽混凝土路(大门入口处加宽),道路转弯半径R=12m,满足钢筋运输等车辆的转弯要求。

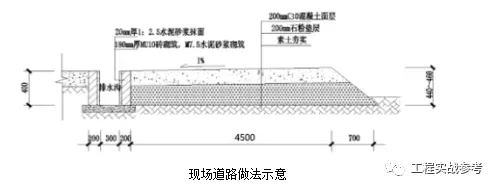

(2)道路做法:道路具体做法为:素土夯实,20cm厚石粉垫层,20cm厚C30混凝土面层。

(3)场区地面硬化:施工现场场地硬化标准:施工生产、生活场地内的道路、场地进行硬化处理,做法为10cm厚C20砼。硬化场地及路面应控制好标高,确保表面平顺,做到场内排水畅通,无积水现象,并在整个施工过程中加以维护。

2、现场大门和围挡

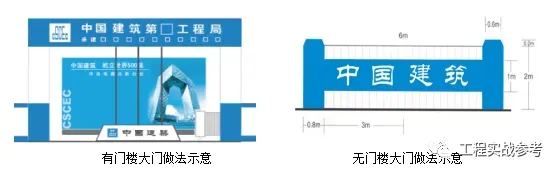

为方便施工管理和文明施工,现场沿总图围墙位置设置围挡,围挡基础采用砖基础,围挡采用可拆卸式彩钢板,并布置公司CI形象,沿围挡上部设置一圈喷淋系统。在现场南、北两侧布置2个大门(南大门为主大门,增加实名制门禁系统,采用有门楼大门做法,北大门采用无门楼大门做法),与场外道路连接,其余施工场地四周围墙封闭。

3、洗车池、沉淀池

在施工现场南大门入口内侧处设置洗车池,尺寸为6×4m。洗车池水沟盖板,用钢板进行焊制,可以周转使用,同时配备高压冲洗水枪。洗车池和沉淀池构成循环污水处理系统,冲洗车辆的水收集到沉淀池内沉淀,沉淀后的水进行现场洒水降尘等工作。

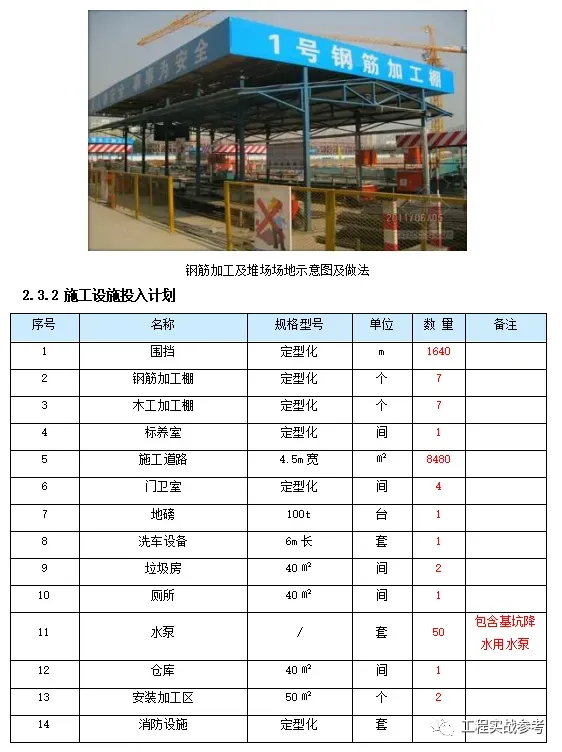

4、钢筋加工及堆放场地

钢筋原材堆场、钢筋加工场、模板及周转架料周转场地主要布置在建筑物周边。施工设备和材料堆场按照“就近堆放”和“及时周转”的原则,既尽量布置在塔吊覆盖范围内,同时考虑到交通运输的便利,各施工区的材料堆场尽量布置在各自施工区范围内,减少场内二次搬运和材料运输对其他施工区的影响。各类钢筋按不同规格堆放整齐,设置标识牌和检验状态。在满足土建自身施工要求的情况下,在现场还需布置专业分包材料设备堆场,以满足专业分包单位现场转运材料设备和材料加工的需求。

钢筋加工场、木工加工场等现场加工场采用钢管搭设防砸棚并进行相应的维护,地面采用10cm厚C20砼地面。模板及周转架料、钢筋原材堆场等材料堆场采用钢管搭设围挡与周边环境隔开,地面采用C15混凝土硬化。

第三章施工总平面布置规划

3.1总平面布置概述

3.1.1 施工现场现状分析

1、工程位置

徐州市新城区高级中学项目位于新城区新元大道以东,潇湘路以北。

2、周边与道路情况

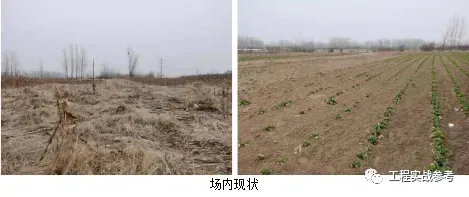

经现场勘查,场地现为拆迁场地,室外地面设计标高为32.25m,场地较平整,道路通畅,交通便捷。

3.1.2 总平面布置与交通管理基本原则

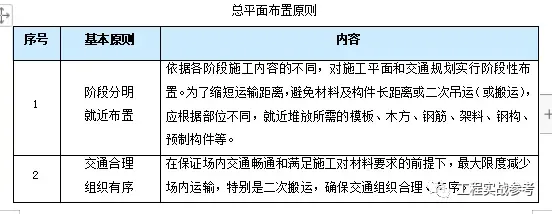

本项目包括教学楼、实验楼、风雨操场、图书馆、综合办公楼、宿舍楼等的土建安装工程,配套室外管网工程等,总建筑面积约10 万平方米,计划工期:390日历天。项目占地面积大、施工工期紧、涉及专业多,前后工序衔接非常紧凑,存在多个专业共同施工的现象。为了充分保证施工进度、降低相关专业施工之间的干扰,需要精心规划各阶段的施工总平面布置。

3.2 施工平面布置

3.2.1 施工总平面布置重点

1、施工进度快,总平面布置存在明显的阶段性

本工程是典型的“快速建造”建设模式的项目,需在390天内完成桩基、土方、土建结构、钢结构、内外装修、强弱电、给排水、室外管网系统等众多专业的施工。根据各阶段的施工内容,本工程可基本分为基础施工阶段、主体施工阶段、装修/机电/市政施工阶段,并依此规划、设计总平面布置。

2、同时开展的施工面大,应分类、分区多点布置堆场,避免长距离搬运

本工程建筑面积达到10万平方米,同时施工单层面积约2.3万平方米,每层划分为多个流水段同时施工。为了避免长距离搬运或二次倒运材料和构件,堆场和加工场应根据流水段、分包数量、塔吊覆盖范围等分类、分区布置。

3、水平和竖向流水同时存在

每个单体施工进度不一,势必存在水平和竖向流水同时存在的情况。因此,总平面布置需要满足水平和竖向同时流水对材料、加工场的要求。

3.2.2 施工总平面布置

1、主要机械布置

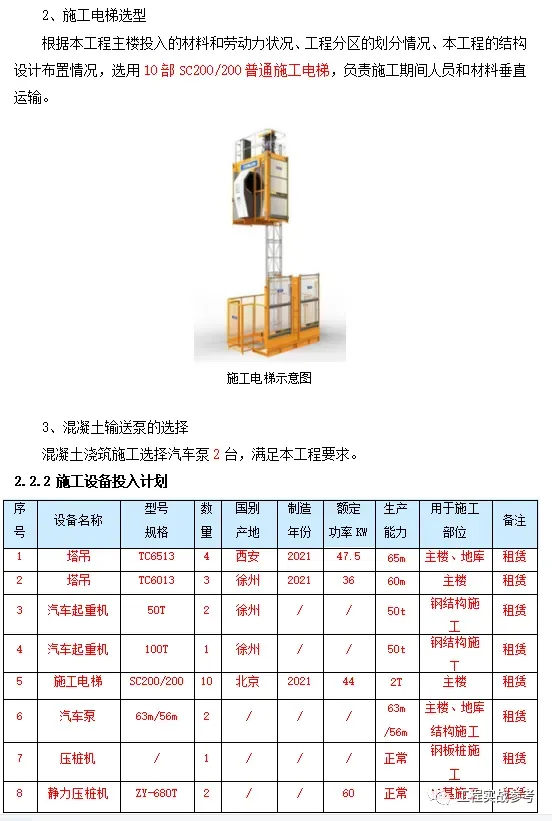

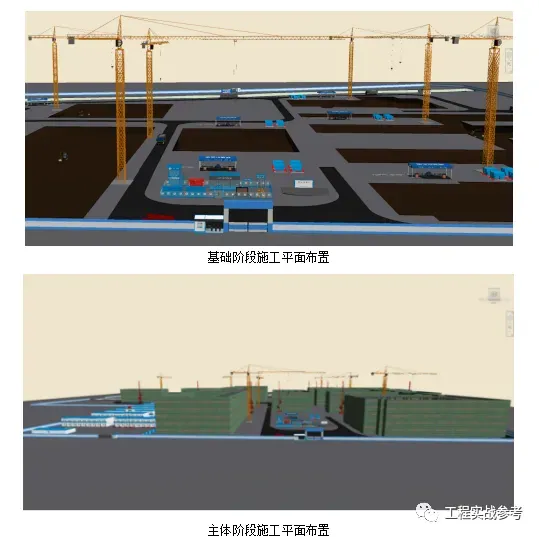

基础施工阶段,投入4台TC6513和3台TC6013塔吊,基本能够覆盖整个施工范围,能够满足基础结构施工的要求。配备2台汽车泵进行混凝土浇筑工作。主体施工阶段,二次结构穿插后,增加10台SC200/200施工电梯,负责砌体材料的垂直运输。装修/机电/市政施工阶段,现场塔吊拆除,垂直运输主要靠施工电梯和汽车吊解决。平面布置详见附图:《基础阶段施工平面布置图》、《主体阶段施工平面布置图》、《装饰阶段施工平面布置图》。

2、堆场布置

钢筋原材堆场、钢筋加工场、模板及周转材堆场主要布置在建筑物周边。施工设备和材料堆场按照“就近堆放”和“及时周转”的原则,尽量布置在塔吊覆盖范围内,同时考虑到交通运输的便利,各施工区的材料堆场尽量布置在各自施工区范围内,减少场内二次搬运和材料运输对其他施工区的影响。各类钢筋按不同规格堆放整齐,设置标识牌和检验状态。在满足土建自身施工要求的情况下,在现场还需布置专业分包材料设备堆场,以满足专业分包单位现场转运材料、设备和材料加工的需求。

3、加工场布置

钢筋加工场、木工加工场、安装加工场等现场加工场采用钢管搭设防砸棚并进行相应的维护,地面采用10cm厚C20砼地面。模板及周转材、钢筋原材堆场等材料堆场采用钢管搭设围挡与周边环境隔开,地面采用C15混凝土硬化。

4、临时道路布置

施工主道路的布置以交通便利为原则,施工现场设2个出入口,均与场内道路连接,拟设4.5米宽混凝土路(大门出入口处8米宽)。具体的布置见现场平面布置图。道路具体做法为:施工现场主要通道路面宽度为4.5米,素土夯实,20cm厚C30混凝土面层。

5、临时供水布置

施工临时用水采用消防与施工用水合并布管,东北角位置接金沙路市政给水管网,西南角位置接潇湘路市政给水管网;如暂时无法接入给水管网则在两个接驳口位置各设置一个增压水泵房供施工、消防用水。室外消防栓布置间距不超过120m,离地高度1m,并考虑出入口洗车、降尘喷淋系统。主干管采用DN200的PE管,过路位置埋设穿越套管。每栋楼设置一根DN100镀锌钢管立管与室内消防管道永临结合,每层安装一个异径三通、一个阀门,并设置相应的消防设施。

平面布置详见附图:《施工用水平面布置图》。

工地临时供水计算书

建筑工地临时供水主要包括:生产用水、生活用水和消防用水三种。生产用水包括工程施工用水、施工机械用水。生活用水包括施工现场生活用水和其他生活用水。

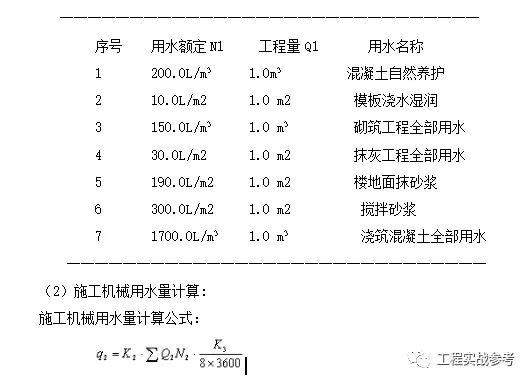

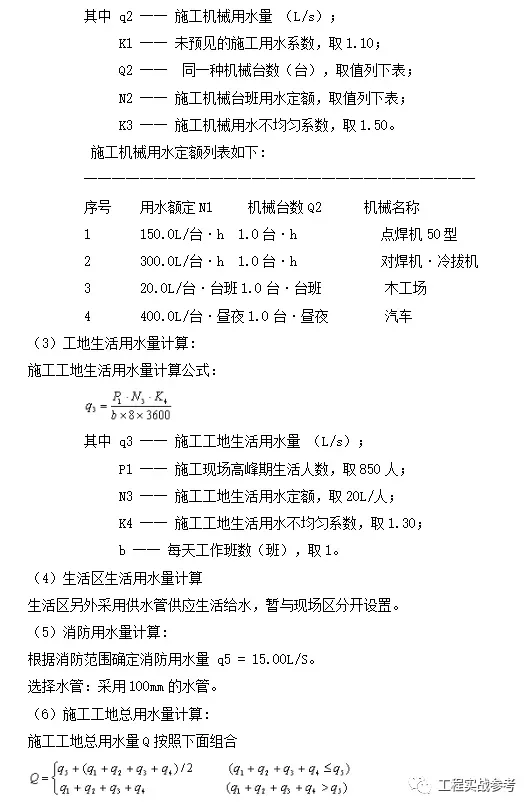

(1)工程用水量计算:

工地施工工程用水量计算公式:

其中q1 ── 施工工程用水量 (L/s);

K1 ── 未预见的施工用水系数,取1.10;

Q1 ── 年(季)度工程量 (以实物计量单位表示),取值列下表;

N1 ── 施工用水定额,取值列下表;

T1 ── 年(季)度有效工作日(d),取365天;

b ── 每天工作班数(班),取1;

K2 ── 用水不均匀系数,取1.50。

本例主管考虑设计给水主管网采用200mm的水管。

2、消防用水布置

(1)本工程现场消防设施按GB50720执行,每个木工加工区设消火栓两个并配备干粉灭火器数只,消防水源由市政管网或现场加压泵站引来,确保着火区域第一时间有充足的水源和充足的水压力,达到真正的灭火效果。

(2)本工程在每栋建筑物内每层各设一套(含两个干粉灭火器)消火栓,经计算每层两套灭火系统满足GB 50720现场灭火要求。

6、临时供电布置

(1)用电容量配置

现场布置3台400KVA的箱式变压器,其中1#变压器配备一个一级配电箱,2#、3#变压器各配备2个一级配电箱,分别编号为1~5#一级配电箱。1#变压器负责食堂、教学实验楼的施工用电;2#变压器负责男生、女生宿舍施工用电和工人生活区用电;3#变压器负责音体楼、报告厅、图书馆、行政楼施工用电和办公区用电。

(2)电缆敷设

电缆采用五芯交联聚乙烯铜电缆。沿路边埋地敷设,过路处埋设穿越钢套管。

(3)用电布线情况

1)从配电房向各用电点用YJV电缆穿管埋地敷设。

2)遵循生产生活用电分路的原则。由总配电室引三相五线至各用电点。

3)现场系统按“三级配电二级保护”的原则进行配置。

4)现场施工用电按《施工现场临时用电安全技术规范》JGJ46执行。

本工程现场临时用电采取TN-S供电系统,放射式多路主干线送至各用电区域,然后在每个供电区域内再分级放射式或树干式构成配电网络,并在配电柜及二级配电箱处做重复接地。按照变压器→现场总配电箱(一级配电箱)→现场分配电箱(二级配电箱),三级配电,两级漏电保护原则配电。

根据施工现场平面布置及用电负荷分布情况,电源由二级配用电箱分别引至塔吊、钢筋车间、办公区等配电箱,再由此箱引至各用电点。

(4)配电线路选择

按照供电区域负荷容量,并考虑可能出现的机动用电,从满足以下三个方面的条件进行配线选择:按机械强度选择、按允许电流选择、按允许电压降选择。

所选用的电缆以三个中负荷最大者为准。考虑到施工现场条件差、临时性强、变化大等因素,所有电缆针对使用环境及工况从YJV型中选用。

本工程采用TN-S接零保护系统,即三相五线制,并且在配电房及现场总配电箱处作重复接地,对于塔吊等高大金属设备做防雷接地。

配电线路的敷设

由于现场面积大,结构施工阶段和装修阶段用电区域相对稳定,为了施工现场的美观和用电线路的安全,所以用电线路的敷设主要为埋地敷设,埋设深度为0.8米,防止在冬季受冻和机械或人为致伤。为保证电缆埋地敷设安全,敷设时不能将电缆绷得太直,而应预留“S”形弯。直埋电缆上设电缆标桩,标明电缆走向。电缆横穿马路部位穿钢管保护。

钢筋加工车间、木工车间各支线电缆穿钢管保护敷设,不能明露,防止钢筋戳破绝缘层和电气着火。

配电箱设计

配电箱的设计依据《施工现场临时用电安全技术规范》JGJ46等电气安全、技术标准。

箱体材料选用3mm钢板,保证施工现场机械强度。

箱体结构上配置电器安装板和箱门。电器安装板用绝缘板制作,箱体关闭严密并配锁。箱体的尺寸要以保证电器器具便于安装和接线及维修为原则,同时也要留有电气安全距离。

箱体的电器保护措施主要是防漏电、触电措施。作为防漏电、触电的电气保护措施之一,箱内电器正常不带电的金属基座、外壳以及铁质支架之间应通过金属连接螺栓等保证电气连接,并应在箱体安装明确的保护接地端子(即采用TN-C-S保护系统),专门用于连接专用保护地线—PE线。

室外配电箱需作防护笼,刷红白色漆,保证防雨,防砸。笼门上锁,并有警示标志。笼体需安装在基础上,距地20cm以上,内填沙土。

(5)防雷与接地装置设计

依据《施工现场临时用电安全技术规范》JGJ46规定该现场采用中性点直接接地的TN-S接零保护系统。

1)重复接地的作用

为了增强接地的作用和效果,在零线多处再与大地作金属性连接,作为重复接地。它能降低漏电设备的对地电压。减轻零线断线时的触电危险和三相负荷不对称对地电压危险性。缩短碰壳或接地短路持续时间。

2)重复接地装置

本工程临时用电配电系统采取在配电房的低压配电柜、各用电区域内的主配电箱处分别设置重复接地装置,重复接地装置采用L40×4角钢或-40×4镀锌扁钢或直接与建筑物接地网可靠连接。

塔吊、施工电梯均要做好接地工作。尽管塔吊的防雷保护半径能保护住外脚手架,为安全起见,脚手架也要另做地,在主体转角处和周圈每个不大于50米,用L40×4镀锌角钢和用Φ12mm的镀锌圆钢或直接与建筑物接地网连接做接地极,分别与各处脚手架可靠焊接,并做防腐处理。

3)接地电阻

依据《施工现场临时用电安全技术规范》JGJ46规定,对各接地点做接地电阻摇测。接地电阻值不大于4欧姆。

7、临时排水排污布置

本工程采用水泵抽水+明沟排水的方法,同时设置一定数量的集水井、沉砂池和两个三级沉淀池。首先利用水泵将基坑内的积水抽至基坑内排水沟,水沟沿长度方向平均每40米设置一个沉沙池,通过有组织排水至集水井,再用水泵抽水至道路旁的排水沟,水沟汇入三级沉淀池,通过沉淀池,排至排洪渠。

8、办公区设置

办公区布置在现场西南侧操场位置。根据现场场地大小、考虑管理人员人数及职责分配进行设置,办公区搭建板房3栋,1栋办公双层共20间,1栋管理人员住宿双层共二十间,一栋生活附属用房单层共10间。

办公室均设空调,配备相应的灯光设备,在办公区配备大会议室一间,保证满足本工程会议及交流方面的需要。现场设置一个医疗室,配备医生,可用于一般疾病治疗及现场意外伤害的紧急治疗。

办公区外观按局CI要求进行美化,场区内全部混凝土硬化,办公室门前设置花坛,并进行绿化;停车场按标准停车场要求绘出分档线;正对大门设旗杆,悬挂国旗及中建总公司旗帜;营造一个整洁、文明、舒心的办公环境。办公区内设置会议室、总包办公室、医务室、停车位等。

在施工现场入口处大门均设置门卫室,具体位置见施工平面布置图,门卫室采用彩钢板搭设,外部按照公司CI形象要求进行布置。

管理人员宿舍区采用准军事化管理,宿舍配备统一被褥,宿舍区设娱乐室、餐厅,淋浴室、卫生间。

9、工人生活区布置

工人生活区临近办公区北侧设置。宿舍按850人数布置(高峰期临时增加人员使用集装箱作为宿舍),生活区建6栋双层板房作为宿舍共144间,房间尺寸为6m×3.6m,每间6人,床架被褥统一,实行公寓化管理,均用栅栏做封闭式围墙,设大门及门禁。生活区设置单层板房作为食堂、厕所、浴室、职工夜校等临时设施;为方便职工就餐,每个生活区设食堂和开水间,食堂内配冰柜,蒸箱、炉灶等设施,满足施工人员就餐需要。每天将剩余食品及时清出场外。

为了给职工营造舒适的住宿环境,在职工生活区内设置文化娱乐中心一处,其中乒乓球室一间,内设乒乓球桌,另外设置农民夜校,内装电视,供职工观看电视节目。

职工生活区厕所内设高位水箱自动冲洗,内贴瓷砖,设纱网窗。

现场排污布置:在现场厕所和生活区各设置一个化粪池,所有生活污水通过排污管道排入化粪池内,化粪池定期进行清运;设一个隔油池,食堂污水经隔油池后排入市政排水系统,隔油池定期进行清运;现场水统一排入靠围墙边排水暗沟。主排水沟末端设水处理设施,污水达到排放标准后排入市政排水系统;

整个生活区,定人定时进行卫生打扫,做到干净、整洁、无异味、排水通畅、道路整齐,并进行适当绿化、美化,为工人营造一个整洁、卫生的环境,展现企业形象。

3.2.3 各阶段则施工总平面说明

1、基础主体施工阶段

(1)主要施工内容:

基坑支护、桩基施工、土方开挖、垫层、基础和主体结构施工等工作,穿插进行塔吊安装以及机电预留预埋等内容。

(2)场地布置内容:

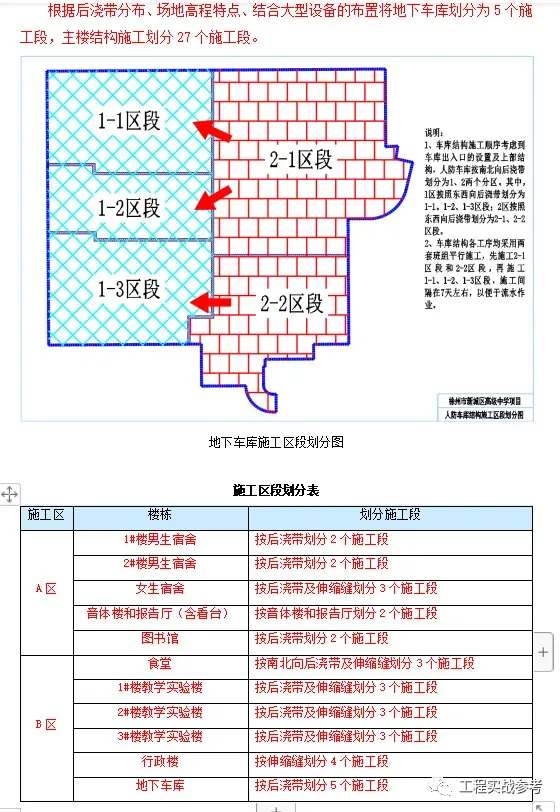

现场沿总图围墙位置设置围挡,围挡基础采用砖基础,围挡采用可拆卸式彩钢板,并布置公司CI形象,沿围挡上部设置一圈喷淋系统。在现场南、北两侧布置2个大门(位置同永久大门),与场外道路连接,其余施工场地四周围墙封闭,大门位置设置洗车池,方便进出场车辆清理。场内施工道路绕建筑物环形布置,使用现场挖方土填筑路基,采用C30混凝土进行硬化,厚度200mm,宽度4.5m。现场设置7个钢筋加工、7场木工加工场、5个装配式构件堆场,在现场南侧大门入口位置设置工艺工法展示样板及相关安全体验设施区。钢筋加工场按照原材-加工-半成品的加工流程,分成钢筋原材存放区、钢筋加工成型区和半成品钢筋存放区;木工加工场包括木加工棚、木方、模板堆场。现场设置两个垃圾房,一个位于食堂和教学实验楼旁边,一个位于音体楼和女生宿舍中间,既便于及时清运,又不影响整体场容场貌。项目部办公区及工人生活区布置在施工现场西侧。

2、装饰、安装施工阶段

(1)主要施工内容:进行设备、管线安装和室内精装等工作。

(2)场地布置内容:现场钢筋加工场及木加工场拆除后,增设安装及装饰材料堆场。

第四章施工工期管理策划

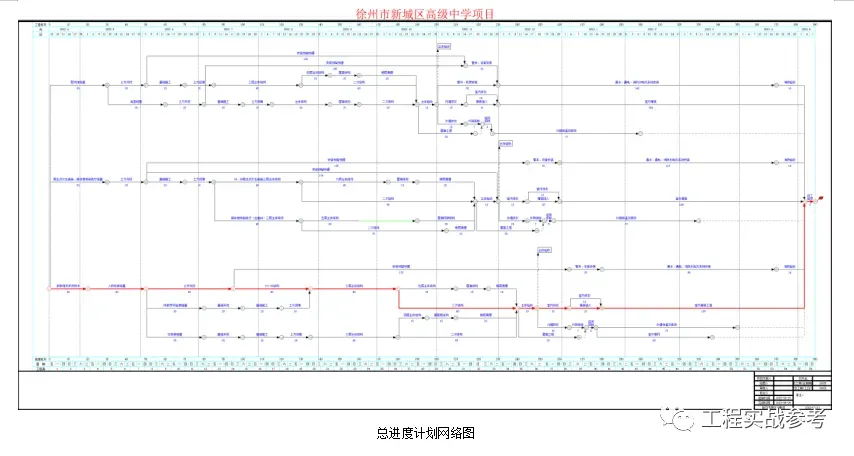

4.1 施工总进度计划

4.1.1进度目标

根据招标文件要求、工程特点、工程量、现场条件和拟定的施工方案,工程暂定开工时间2022年5月16日,计划竣工时间2023年6月9日,计划总工期390日历天。

*计划开工日期、竣工日期结合招标文件,总工期考虑是否有压缩空间,可合理压缩部分工期作为技术标加分项。主要工期节点按照招标文件和公司的五大节点确定。

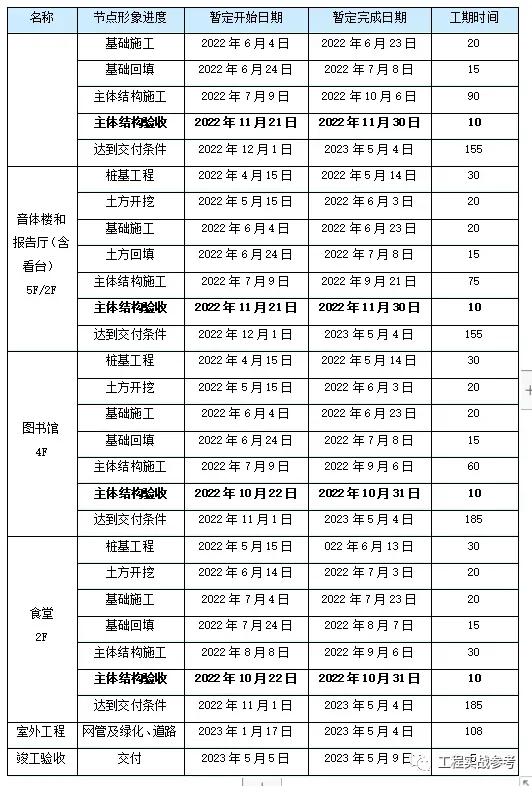

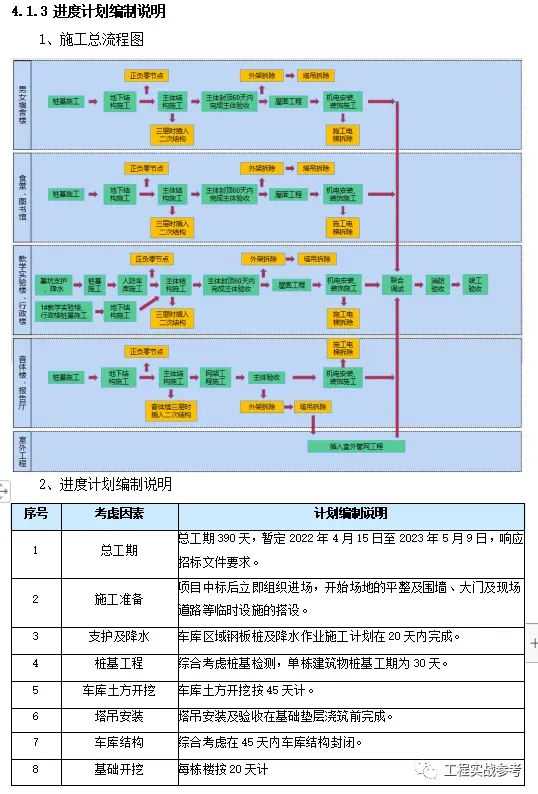

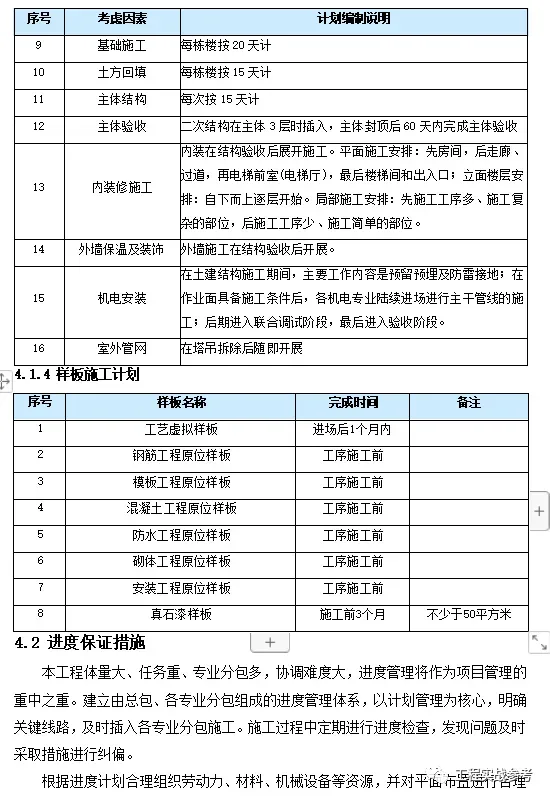

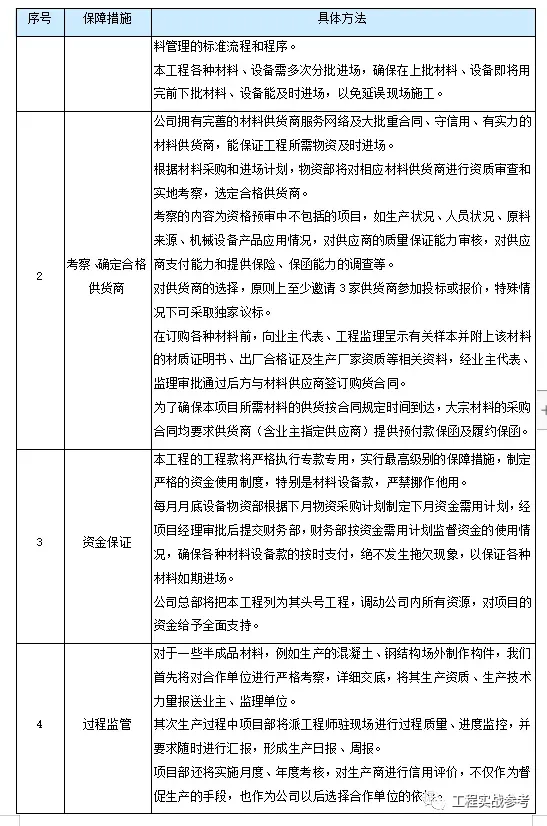

4.1.2节点工期控制

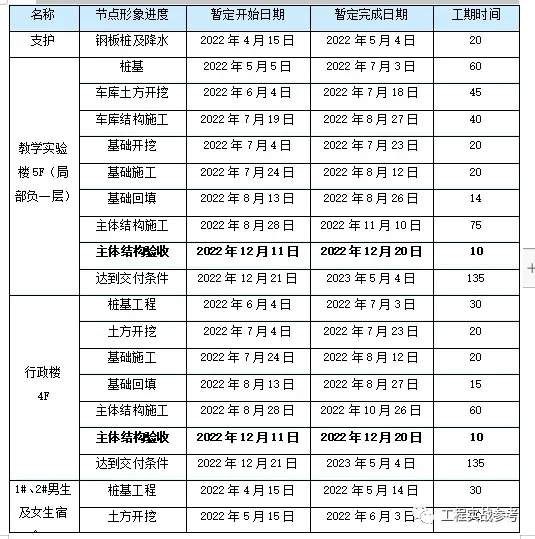

按照施工进度,总工期目标可分解为以下阶段性工期控制节点,如下表所述:

。。。。。
