各位HRIS、IT负责人和企业管理者,你是否也曾经历过这样的绝望?
项目上线后,供应商撤场,留下一堆运营的坑让你独自填; 当初承诺的“买断”,变成了每年高昂的升级费和隐藏的运维成本; 更别提那些“缺斤少两”的环境配置,让每一次测试都像是在“裸奔”……
所以,究竟怎么签合同,才能尽可能的避坑?
刘守维,千亿级别上市公司人力资源数字化负责人,负责全球人力资源数字化系统建设,整体采购金额超千万。
聂帅,前新希望(世界500强)人力资源数字化转型负责人,在新希望立项并实施13个项目,整体花费2000余万。外加Oracle实施8年,用友5年。
可以说,我们和Oracle,SAP, 用友,金蝶,北森,易路,平安等等公司都合作过,市面上有头有脸的供应商,都打过交道。
在这一背景下,我们耗费近30小时,总结了这份详尽的,IT项目供应商合同签订避坑指南。

全文太长,我们会分为2-3期发出,请持续关注。
<2>
私有化部署的项目,合同签订的坑
在私有化部署项目上,第一个坑,我们把它定义为:
第一、看不见的成本黑洞
很多用户以为,私有化部署的项目,只要把服务器的预算预先考虑进去,买够服务器就万事大吉了。
如果你仍然这么想,只能说Too young too simple!
私有化部署的项目,核心就两个字“买断”。
用户以为自己买断了产品,想怎么用就怎么用,今天给5000人用,明天给50000人用,反正我已经买了产品,这就是我的东西了。
殊不知,并非如此。
私有化部署的项目,即使在“买断模式”下,仍然会出现用户数“锁死”: 超量即瘫痪,厂商通过技术手段强制控量。并非你想要多少人使用,就多少人使用。
第二、看不见的中后台“盲点”
通常,业务方在选型时,精力都关注在前台功能上,对于中后台,往往由于业务部门没有IT力量而忽视。
但国内许多软件公司的产品,前中后台是分开收费的,你以为他投标时的报价包含了中台和后台,但实际上并非如此。
以某家软件厂商为例,其商务模式就分为:
前中后台一起售卖,打包价。 只卖前台,中后台给客户借用,一定时间内可能免费。 前台买断模式,中后台租用模式,每年缴费。
如果没有这方面的经验,任谁都不可能想到,单单是这一点,也能被玩出花。
第三,软件升级要付费
软件升级在当下十分稀松平常,我们手机里的APP升级,几乎都在我们不经意间完成了。不收费不说,甚至无感。
但如果你以为软件公司的服务也这样,那就太天真了。
软件公司的升级服务,是收费的。
你可能以为这个费用已经包含在了每年的服务费中,但实际上,并不全是这样。
有些供应商的合同中,年服务费是不含升级的,你以为的私有化“买断”,本质上就是一个伪命题,企业仍然需要给软件公司长期“付款”。
第四、交付环境的“罗生门”
许多甲方的系统负责人,可能是从Oracle或者SAP跳槽过去的,身上带有以往项目的实施经验和方法论,很容易会默认带入到国产软件的实施上。
以前做Oracle和SAP,开始实施后,必然实施商会提供至少3套环境,分别是开发环境,测试环境和正式环境。
现在,如果你选择的是国产软件,在签订合同过程中,必须要问清楚,是否带环境。
因为好几家国产软件厂商的报价中,默认都是不包含测试和开发环境的。
也就是说,这几家软件厂商,是可以直接在生产环境上进行开发和测试,然后清空数据给你当正式环境使用。
这就很奇葩了。
即使你留了心眼,把开发环境和测试环境写进了合同,以为避过了这个坑,但实际上,并没有完全避开。
软件公司提供的开发和测试环境的并发数和服务器配置都极低,且限制用户数,和正式环境差距很大,许多操作无法在这两个环境中进行,也就是说,没用。这才是真正的避无可避的大坑。
第五、版本迭代太快
版本迭代太快,乍看起来是好事,但实际上并非如此。
说个故事:
张三看了上面四点,把测试环境,开发环境写在了合同中,并申请到了资源,以为自己可以高枕无忧了,接下来版本迭代的操作,狠狠地打了张三的脸。
由于版本迭代太快,不同的环境部署时间又不一致,所以导致不同环境之间的功能也不一致。
你可能觉得这是无稽之谈,怎么会功能不一致?新的版本应该保留旧的功能,增加其他功能啊。
但现实情况并非如此,因为上一个版本,也只是一个半成品。
这代表什么?从好的一面看,这代表供应商确实没有骗你,开发环境和测试环境对用户来说,确实用处不大。
是的,你可能觉得魔幻,但这就是真实的现状。并非一家供应商如此,可以说,几乎都是这样。
避无可避,逃无可逃。
第六、增量license 的“价格坑”
增量license的价格坑,是多数企业最先意识到的。但仍然有企业会忽略,专业用户数和普通用户数的增量价格是不一样的,同时增300个和增3个,价格也是不一样的。
相对于前面的坑,这个坑算是最容易填的。
第七、报表平台“加价坑”
许多业务方在采购初期,都会要求供应商演示报表平台。并在合同中规定报表张数。
但实际有些项目仍然出现,在交付时,供应商提供给用户合同规定的报表,但不能调整和更改。
如果用户想要调整报表字段和规则,就需要再次付费,购买报表平台,二次收费。把原本默认的“功能”变成“加价功能”。

第八、集成和二开“人天不够坑”
许多人,包括我自己,都会认为集成也是开发,客开也是开发。因此通常在签合同时,只会签订一个统一的客开人天。
在实际项目实施时,集成究竟耗费了多少人天,不得而知。
站在中立的角度,集成和二开的人天,应该分开来算。因为集成属于与固定接口对接,而“二开”则很可能是新增需求或者功能模块,前者固定,后者难以评估人天。
如果统一打包,对供应商和甲方都不太公平。
因此,最好的做法是集成按固定工作量包死,二开则约定天数和单价,多于这个数量后,按需计费。

<3>
在当前,软件行业几乎进入了一个没有未来的死局。劣币驱逐良币,即使行业头部公司,也很难实现盈利。

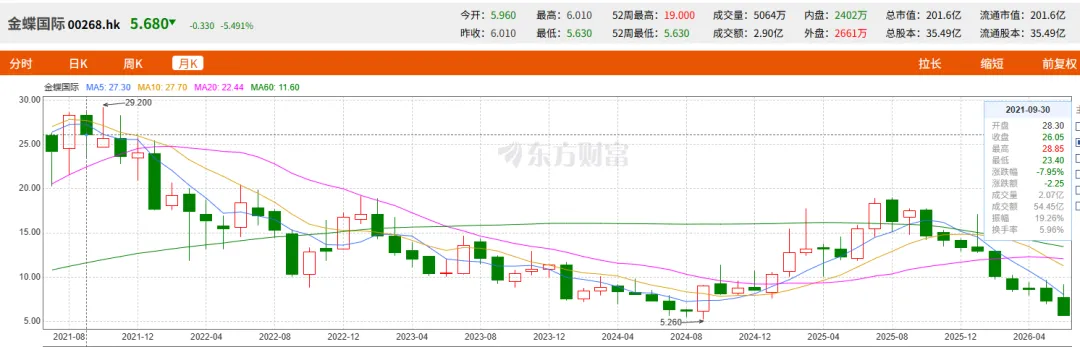

金蝶的股价从最高29块,到如今的5块多,市值蒸发超过60%。

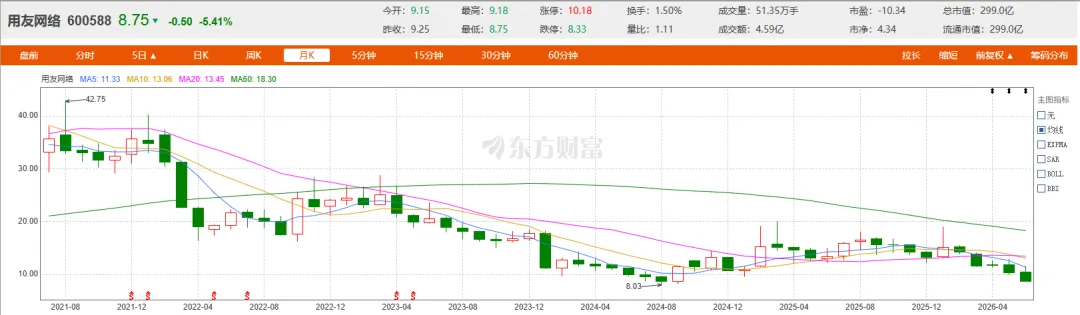

他的难兄难弟用友,也从2021年的40多,变为现在的9块,深陷负债门。

如果头部企业都难以盈利,说明整个行业陷入了恶性循环。
所以,在选型上,作为过来人,一定要记住:
在当下,大厂都难盈利,小厂更是在生死线上优先选头部企业,买大厂的“保险”,避免小厂缺乏持续投入能力导致的烂尾。
<4>
数字化项目的坑,并没有说完。
想要数字化项目,不再继续“裸奔”,企业需要的是专业人士。
这也是我和守维一直坚持公益直播,分享我们的专业经验给大家的目的。
如果你是HR,是IT,是职场人,都可以关注我们: 每周末晚8点,我们都与你相约直播间,深入探讨HRIT的未来模式及更多避坑指南。
如果想要咨询企业数字化转型的问题,获得专业解决方案,请留言或私信。
我们会与你联系。
不要让今天的“省小钱”,变成明天的“花大钱”。 专业避坑,从现在开始!
