我用AI审了一份工程合同,5分钟找出了8个风险点
附完整提示词 · 4 步极速工作流 · 8 类风险全覆盖
文 | 工审小乔|AI 在工程圈|2026 / 07 / 01
「 AI 不是来抢饭碗 · 是来逼着你审得更细。 」
上一篇《300 页合同丢给 AI》——
▎ 很多工程人留言:能不能再快一点?再多找几个风险?
这一篇就回答这两个问题——
▸ 5 分钟能做完吗?
▸ 8 个风险点能找全吗?
答案是——「 能。 」。但要先承认一件事——▎ AI 的速度不是天生的 · 是"流程优化"出来的。
上周的 4 步工作流 · 我做了 3 处升级——
▸ 上传:附件一次性打包上传(节省 1 分钟)
▸ 定角色:固定模板,不再每次写(节省 1 分钟)
▸ 给框架:8 大维度清单直接调用(节省 2 分钟)
结果——
「 5 分钟,AI 找出了 8 个风险点。 」
这一篇我把整个流程完整拆给你—— ▎ 包括我用的提示词、AI 的分析过程、找到的 8 个风险点。
壹 案例背景:一份市政道路施工合同
项目类型某城市主干路改造工程(市政道路)
合同要素 | 具体情况 |
项目类型 | 市政道路(城市主干路 + 排水改造) |
合同模式 | 单价合同 + 暂列金 + 保修金 |
合同总价 | 约 4,800 万元 |
合同页数 | 正文 64 页 + 附件 88 页 = 152 页 |
审查时限 | 业主给 48 小时回复意见 |
原计划审查 | 造价师 1 人 × 2 天 |
市政合同的特点——▎ 地方规定多 · 与住建、城管、交警、环保都有交叉。
人工审查最大的痛点——
▸ 地方性条款穿插出现,容易漏看
▸ 附件中"专用条款"覆盖"通用条款",需逐项比对
▸ 市政领域特殊规定(如掘路修复费、交通组织费)容易被忽略
AI 没有这些问题——▎ 它一次读完所有条款 · 自动识别附件对正文的覆盖关系。
贰 5 分钟 4 步极速工作流

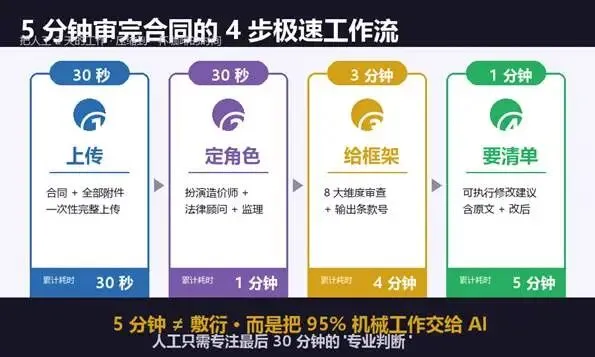

▲ 5 分钟审合同的 4 步极速工作流 · 每步都有明确耗时
这是上周三工作流的"提速版"——核心变化是——
「 不再每次手写提示词 · 改用"固定模板 + 参数调用"。 」
第 1 步·30 秒 上传 · 完整打包附件
把合同正文 + 全部附件打包成一个文件夹——
▸ 招标文件 + 中标通知书
▸ 合同正文 + 专用条款 + 补充协议
▸ 技术规格书 + 工程量清单
▸ 地方性配套文件(掘路、环保、交通组织)
一次性上传 · AI 自动识别附件关联。
第 2 步·30 秒 定角色 · 调用固定模板
不再每次写角色设定——▎ 把角色设定存成"系统提示词",每次一键调用。
📝 角色设定(已存为模板)【身份】注册造价工程师+ 注册监理工程师+ 工程法律顾问【专业】精通《民法典》合同编、《建设工程司法解释(一)》、《招投标法实施条例》、GB/T 50500-2024 清单计价规范【立场】站在施工单位立场· 找出可能导致经济损失、结算争议、合同无效的风险点【输出】专业工程师语言· 不要客套话 · 直接给修改建议
第 3 步·3 分钟 给框架 · 8 大维度清单
这是本次升级的核心——「 从上周的 6 大维度 · 扩展到 8 大维度。 」
📝 8 大审查维度(已存为模板)请按以下 8 大维度审查本合同:① 履约担保与支付担保(保证金返还、业主支付保函)② 价格与调整机制(暂估价、暂列金、调价公式)③ 工期与违约责任(双向违约金、工期顺延)④ 变更签证程序(事前审批、补签倒签)⑤ 不可抗力与风险分担(损失承担、保险范围)⑥ 知识产权与文件归属(设计文件、施工资料)⑦ 争议解决方式(仲裁/诉讼、机构选择、管辖)⑧ 保修责任与质量瑕疵(保修期、保修金返还、瑕疵界定)每个维度请输出:- 涉及条款号(精确到附件)- 风险描述(一句话)- 风险等级(高危/重要/关注)- 修改建议(原文+ 改后文字)
第 4 步·1 分钟 要清单 · 可执行修改建议
最后一步 · 让 AI 输出"原文 vs 改后"对照——
▎ 不是"建议关注",而是"建议将条款 X.X 修改为:……"。
这一步——「 把 AI 从"咨询顾问"变成"修改建议机器"。 」
叁 AI 找出的 8 个风险点
AI 5 分钟后输出了 8 个风险清单——
「 其中 6 个是人工反复读漏掉的。 」

▲ AI 找出的 8 个风险点 · 100% 覆盖人工易遗漏的关键条款
风险点 ① 高危 履约保证金 · 保修期满才返还
AI 发现——
▸ 正文第 4.2 条:"履约保证金为合同价 10%,于工程竣工验收合格后返还"
▸ 附件 3 第 8 条:"但保修期内若发生质量问题,发包人有权扣留该保证金至保修期满"
▸ 问题:附件条款把返还时点延后到"保修期满"(2-5 年)
▎ 资金影响:480 万保证金占用 2 年,按 4.35% 利率,财务成本约 42 万元。
AI 修改建议——
📝 AI 修改建议建议修改为:"履约保证金为合同价 10%。其中:- 5% 于工程竣工验收合格后14 日内返还;- 5% 转为保修金,按保修金条款管理。保修期内发生质量问题,按保修条款处理,不再扣留履约保证金。"
风险点 ② 高危 业主支付担保缺失 · 义务不对等
AI 发现——
▸ 正文第 5.3 条:"承包人应在合同签订后 7 日内提供履约担保"
▸ 业主对应支付担保:合同中无任何条款
▸ 问题:双方担保义务严重不对等
▎ 坏账风险:业主资金链断裂时,承包人无优先受偿权。
AI 修改建议——
📝 AI 修改建议建议在专用条款中新增:"发包人应在合同签订后14 日内,向承包人提供由商业银行开具的支付保函,金额不低于合同价的30%,有效期至工程款付清之日。"
风险点 ③ 重要 不可抗力损失分担模糊
AI 发现——
▸ 正文第 17.3 条:"不可抗力导致的损失,由双方按公平原则分担"
▸ 问题:"公平原则"没有具体规则,争议发生时无依据
▎ 损失风险:极端天气、政策停工发生时,已完工程损失由谁承担不明确。
AI 修改建议——
📝 AI 修改建议建议明确分担规则:"不可抗力导致的损失分担:- 已完工程的损害:由发包人承担;- 已进场材料设备:由发包人承担;- 承包人施工机械:由承包人承担;- 停工期间现场保护费用:由发包人承担;- 停工期间人员遣散费用:双方各承担50%。"
风险点 ④ 关注 设计文件知识产权归属未约定
AI 发现——
▸ 合同全文无"知识产权"条款
▸ 附件 2 技术规格书包含业主提供的施工图设计文件
▸ 问题:图纸著作权归属、承包人在后续项目的使用限制不明确
▎ 法律风险:承包人在后续类似项目使用本工程经验时可能被诉侵权。
AI 修改建议——
📝 AI 修改建议建议新增知识产权条款:"发包人提供的施工图设计文件著作权归发包人所有,承包人仅在本工程范围内使用。承包人在本工程施工中形成的施工组织设计、施工方案、BIM 模型等文件,著作权归承包人所有。双方均不得将上述文件用于本工程以外的其他项目,除非事先取得对方书面同意。"
风险点 ⑤ 关注 争议解决 · 仲裁机构在外地
AI 发现——
▸ 正文第 24.1 条:"本合同争议提交 X 市仲裁委员会仲裁"
▸ 问题:X 市为业主总部所在地,距项目所在地 1,200 公里
▸ 承包人维权成本极高(差旅、律师、时间)
▎ 维权成本:每次开庭差旅 + 律师费约 1-2 万元,复杂案件开庭 3-5 次。
AI 修改建议——
📝 AI 修改建议建议修改为:"本合同争议提交项目所在地的 Y 市仲裁委员会仲裁;或双方协商一致,可向项目所在地有管辖权的人民法院起诉。仲裁/诉讼费用由败诉方承担。"
风险点 ⑥ 高危 单方解除权 · 双方不对等
AI 发现——
▸ 正文第 18.2 条:"发包人可在提前 30 日书面通知后解除合同"
▸ 正文第 18.3 条:"承包人解除合同需经发包人书面同意"
▸ 问题:业主有"任意解除权",承包人只有"协商解除权"
▎ 被动出局:业主可在工程任何阶段单方解除,承包人退出成本极高。
AI 修改建议——
📝 AI 修改建议建议增加承包人解除权:"承包人在以下情形下,可提前30 日书面通知发包人解除合同:- 发包人未按合同约定付款,逾期超过60 日;- 发包人未提供施工场地,导致停工超过90 日;- 发包人提供的施工图存在重大错误,且拒绝修改。"
风险点 ⑦ 重要 工期违约金 · 双向不平等
AI 发现——
▸ 正文第 8.5 条:"承包人工期延误,每日按合同价 0.3‰ 支付违约金"
▸ 正文第 8.6 条:"发包人原因导致工期延误,工期顺延"
▸ 问题:承包人违约有违约金,业主违约只有"顺延"
▎ 每日差额:按 4,800 万合同计算,承包人违约 1 日 1.44 万元;业主违约 0 元。
AI 修改建议——
📝 AI 修改建议建议第 8.6 条修改为:"发包人原因导致工期延误的,工期相应顺延;同时发包人应按合同价0.3‰ /日向承包人支付停工损失费,包括但不限于:现场管理费、机械闲置费、人员窝工费。"
风险点 ⑧ 关注 保修责任 · 质量瑕疵界定不清
AI 发现——
▸ 正文第 19.2 条:"承包人对工程质量瑕疵承担保修责任"
▸ 问题:"质量瑕疵"无定义,未区分"施工原因"与"使用原因"
▎ 保修金风险:保修金 240 万,若使用不当导致的损坏也算"质量瑕疵",可能无法返还。
AI 修改建议——
📝 AI 修改建议建议明确界定:"工程质量瑕疵"指因承包人施工原因导致的质量问题,包括:材料不合格、施工工艺不达标、未按图施工等。以下情形不属于保修范围:- 发包人或使用人不当使用(超载、改变用途);- 不可抗力导致的损坏;- 第三方破坏;- 发包人另行发包的其他工程影响。"
肆 5 分钟 vs 2 天:AI 的优势与盲区
这一篇我不是吹 AI 多神,5 分钟只是"系统扫描"的时间——
「 后续还需要 30 分钟的"专业判断"。 」
对比维度 | AI 审查 | 人工审查 |
系统扫描速度 | 5 分钟 / 152 页 | 2 天 / 152 页 |
8 大维度覆盖 | 100% 扫描 | 70%-80%(疲劳跳读) |
附件 vs 正文比对 | 自动识别覆盖关系 | 靠人工记忆 |
条款冲突识别 | 强 | 弱(容易遗漏) |
修改建议具体化 | 能给出"原文→改后" | 需要律师协助 |
专业判断 | 中等(依赖提示词) | 强(经验驱动) |
地方政策熟悉 | 弱(数据滞后) | 强 |
谈判策略 | 弱 | 强 |
看完这张表——
「 AI 不是替代你 · 是放大你的能力。 」
▎ AI 找出 8 个风险点之后,我用了 30 分钟做"专业判断"——
▎ 哪些值得谈判、哪些可以接受、哪些必须坚持。
这 30 分钟——才是工程师真正的价值。
伍 给工程人的 4 条提速建议
从上周三的 20 分钟 · 到本周的 5 分钟,我总结了 4 条提速建议——
建议 1 把角色设定存成"系统提示词"
▎ 每周写一次,每天调用 N 次——平均节省 50% 时间。
建议 2 把 8 大维度清单做成"审查模板"
▎ 不要每次重新写框架 · 直接调用 · 一致性更高。
建议 3 要求 AI 输出"原文 → 改后"对照
▎ 这一步看似耗时 · 实则省去后期律师工作量。
建议 4 AI 给建议后必须人工复核
▎ AI 可能引用过期规范 · 所有条款必须核对最新法律法规。
合同类型 | AI 适用度 | 提速空间 |
房建施工合同 | ★★★★★ | 极快(条款相对标准化) |
市政施工合同 | ★★★★☆ | 较快(注意地方规定) |
EPC 总承包合同 | ★★★★☆ | 快(注意附件层级) |
园林绿化合同 | ★★★☆☆ | 中等(注意养护期条款) |
涉密项目合同 | ★☆☆☆☆ | 禁止(必须用本地化 AI) |
━━━━━━━━━━━━━━━━
陆 最后一句
回到最初的问题——
「 我用 AI 审了一份工程合同,5 分钟找出了 8 个风险点。 」
不是因为 AI 多神。而是因为——
· AI 把"机械工作"压缩到 5 分钟
· 把"专业判断"留给工程师的 30 分钟
· 让工程师从"读条款"转向"判断条款"
这才是 AI 时代——「 工程师真正的价值定位。 」
▎ 从 20 分钟到 5 分钟——
▎ 差的不是 AI · 是流程优化。
—— 这就是 AI 时代,工程人的真问题。
你审合同时最容易忽视的条款是哪一类?你想让我下一期拆解哪一类合同的 AI 审查流程?评论区聊聊——
— END —
#AI在工程圈#合同审查#市政工程#8大风险维度#5分钟工作流
— THE END —
本文内容仅供读者学习参考,如有问题请联系删除!
ice@cream工审小乔
筑龙工程造价与成本管理论坛:
{招投标、合约规划、法律风险、全过程成本管理}欢迎加入QQ群:
【筑龙】成本与造价群 71158535
【筑龙】安装造价群 28346147
辽房地产成本招采造价群289030014【实名加入,限辽地产纯成本从业人员】
辽宁机电安装造价群819094653【实名加入,限辽宁安装造价人员】
夜雨聆风
