食品加工厂速冻库安装:项目规划与避坑指南

食品加工厂速冻库安装:项目规划与避坑指南
在食品加工行业,速冻库安装是技术要求极高的冷链项目。我们曾接到一个东南亚海鲜加工厂的求助,他们之前的安装出了问题,核心并非设备本身,而是场地准备和气流设计。图纸上的参数看似正确,但安装团队忽略了附近清洗区的高湿负荷,蒸发器布置又产生了死角,导致产品中心温度在目标循环时间后仍高于-12°C。
本文基于我们为亚洲、中东和非洲食品工厂、海鲜出口商及中央厨房提供速冻库的实际经验,梳理了确保速冻库从第一天起就满足食品安全标准和产能要求的关键步骤。

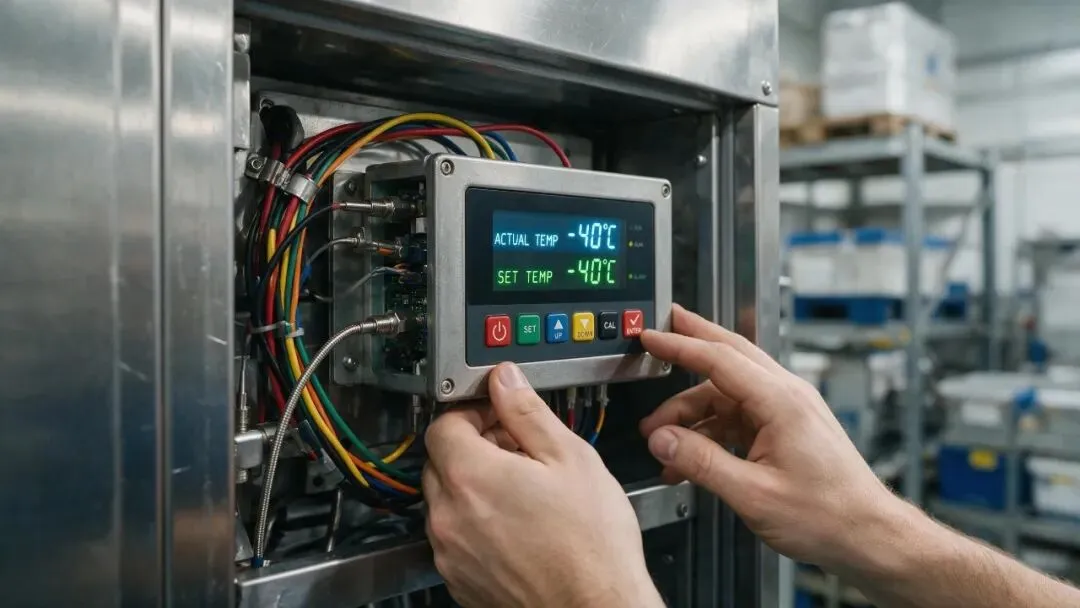

项目场景示意

项目工程阶段:先算清负荷再选型

在库板到场之前,必须明确三个核心问题:原料进库温度和包装形式是什么?达到-18°C中心温度所需的降温时间是多少?每日峰值处理量(公斤)是多少?这些数据直接决定制冷量、蒸发器面积、送风距离和开门频率。
例如,一条禽类加工线每班次将5吨+4°C的盒装鲜肉送入速冻库,与一个海鲜厂每批次冻结500公斤盘装速冻虾,所需的制冷系统截然不同。忽略产品负荷计算,是速冻库安装后性能不达标的最常见原因。

场地环境:别让湿气和热源毁了库体

速冻库的运行环境极为苛刻,内部蒸发温度常达-35°C,而周围车间可能为+30°C高湿环境。巨大的水蒸气分压力差会将湿气吸入库板接缝和地坪保温层,如果隔汽层不连续,必然结冰损坏。我们建议在确定库址前,现场勘查蒸汽管道、清洗区、排水沟和叉车通道。
在一个蔬菜加工项目中,仅将速冻库移离漂烫线6米,就使化霜频率降低40%,年能耗成本显著下降。这些安装前的决策虽不直接体现在报价单上,却决定了长期运营成本。

制冷系统:按产品负荷选配,而非库体负荷

速冻库的心脏是制冷系统。我们强烈建议采用独立压缩冷凝机组,并按产品降温负荷选型,而非仅计算库板传入热。常见错误是把速冻库当冻结物冷藏库,仅根据围护结构面积和环温选压缩机。实际上,前两小时的产品负荷可达传入热的5到8倍。
正确方法是计算产品呼吸热(如适用)、冰点以上比热、冻结潜热和冰点以下比热,再加上风机热、化霜热和开门渗入热。对于每批处理2000公斤熟肉的典型速冻库,我们常选用带能量调节的半封闭压缩机,并配大型冷凝器以应对热带工厂的高环温。

蒸发器与气流:风速和均匀度缺一不可

蒸发器必须提供高风速(通常4-7米/秒)以实现快速换热。但如果气流分布不均,部分货盘4小时冻透,另一些8小时后中心仍是软的。在大型项目中,我们采用计算流体动力学(CFD)分析货架、推车或吊轨周围的气流。蒸发器翅片间距也应比常规冷风机更宽,通常6-8毫米,以容纳冻结过程中的霜层积聚。
电化霜是标准配置,但如果压缩机排气管设计允许,热气化霜可缩短化霜时间并降低能耗。采购时应要求供应商提供蒸发器送风距离数据和化霜周期效率,而不仅仅是名义千瓦数。

控制系统:精准终止,杜绝未冻透

速冻库控制器需管理多个阶段:初始高风速降温、目标气温保持、基于产品中心温度的终止。仅靠时间终止风险很大,因为产品负荷会波动。我们集成插入样品热中心的热电偶,控制器仅在探针读到-18°C时才从速冻模式切换至保持模式。这既防止冻结不足,又避免过长循环浪费能源。
控制柜还应记录温度数据以满足HACCP要求,并在循环中温度偏离时发送报警。安装时,探针布置和校准必须用冰水混合物测试验证——这是缺乏经验的承包商常忽略的步骤。

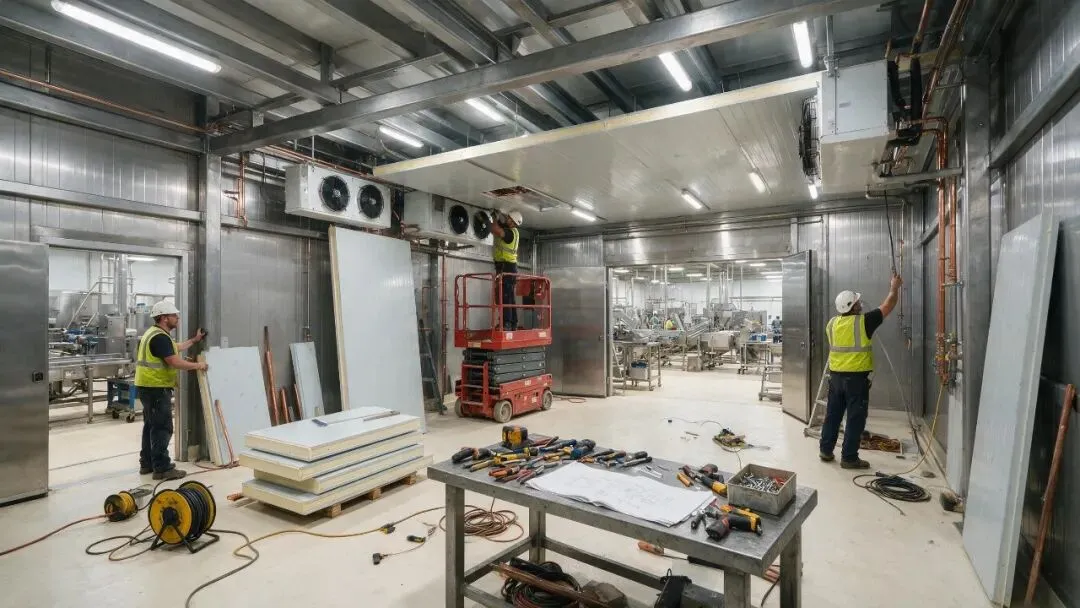

设备与安装细节示意

库板、地坪和门:细节决定寿命

速冻库板必须承受极端热应力。我们规定采用PIR(聚异氰脲酸酯)芯材库板,最小厚度150毫米,高温地区常用200毫米。库板接缝需用凸轮锁紧,并以耐低温弹性密封胶密封,该密封胶在-40°C下仍保持弹性。常见缺陷是接缝结冰,由蒸汽泄漏引起。当暖湿空气进入接缝冻结膨胀,会胀裂库板表面。
为防止此问题,安装团队必须在库体暖侧铺设连续隔汽层,所有接缝搭接,并密封管道和电缆穿孔。我们还建议在室内地坪与外部地坪之间设置断热层,防止冻胀抬起地坪损坏结构。通常是在混凝土地坪下铺设高密度挤塑聚苯乙烯(XPS)保温层,若地温低还需加设加热垫或通风管。

速冻库门:别让小部件酿大祸

速冻库门常被低估。带加热门框胶条的平移门至关重要,可防止门被冻住。对于频繁进出推车的生产线,我们常推荐快速卷帘门。较大库房可在门内加装软帘,减少开门时空气渗入。门框加热功率必须调试得当:功率太低会结冰影响密封;太高则浪费能源并损坏胶条。
验收时,我们会在常温下开关门50次,并在库温-35°C持续24小时后再测试,确保运行可靠。

调试与性能验证:满载测试才是真验收

速冻库调试不仅是降温测试,必须在满载条件下验证冻结时间。我们建议用模拟产品(如水容器或带探针的假货盘)进行负荷测试,确认达到规定降温时间。测试应测量多点气温、产品中心温度和蒸发器出风温度。化霜周期也应在负载条件下测试,确保冻结过程中霜层不积聚过度。
任何偏离规定冻结曲线的现象都应在移交前查明。例如,若气温下降快但产品中心温度滞后,可能是气流短路绕过产品。通常可通过调整风机转速、增加导风板或重新布置货架解决。

文档与维护:为长期合规打好基础

专业安装包含完整的文档。调试报告应包括制冷系统日志、压力测试记录、抽真空度、制冷剂充注量、控制系统设定和探针校准证书。对于需通过BRC、IFS或FSSC 22000审核的食品加工厂,这些文档是证明速冻库满足食品安全要求的关键。
我们还会提供维护计划,涵盖日常检查(门封、排水管加热器、温度显示)、每周检查(化霜接水盘、风机叶片、盘管结霜形态)和季度检查(制冷剂视液镜、接触器状态、保温完整性)。安装得当且维护良好的速冻库可稳定运行15至20年,但安装时的偷工减料会在第一年内就引发问题。
采购方评估供应商时,安装能力与设备价格同等重要。要求提供同类食品加工厂的案例参考,可能的话实地考察已完工项目,并在签约前审核安装施工方案。若供应商无法清晰说明如何管理隔汽、地坪保温和气流验证,其交付的库房很可能通不过食品安全审计。在Mayshuren,我们的项目工程师与当地承包商合作,确保每座速冻库安装都达到国际标准,无论是为海鲜加工商建造的单间库,还是为中央厨房配套的多间库。
