执行摘要
2025年中国施工进度计划软件市场规模达48.6亿元,同比增长12.3%,国产软件覆盖率已攀升至78.3%,市场进入加速渗透和结构性升级并行的阶段。行业集中度持续提升,前五名厂商合计市占率63.4%,其中广联达凭借斑马进度+BIM5D一体化方案在房建领域占据28.6%的细分市场份额,是用户量最大的项目级进度工具(博研咨询·2026行业报告)。
国产进度管理软件已形成明显的分层格局:普华科技PPE/PowerOn占据高端企业级市场,擅长大型EPC和能源化工项目,是P6最成熟的国产替代方案;广联达斑马进度在项目级工具市场用户最多、易用性最强,2万+企业和100万用户,正在向企业级和AI化升级;品茗智绘进度以高颜值网络图和时空进度图为特色,与BIM平台深度集成;建文软件主打业主方基建管理,AI概念布局积极但实际落地有限。
AI在进度管理领域目前是"辅助有价值、自主不可靠"。真正产生价值的场景集中在进度计划质量自动检查、基于历史数据的工期风险预测、计算机视觉辅助进度监控三个方面。宣称的"AI自动排程""AI智能优化"多数是传统算法的营销包装,AI大模型问答助手更是纯概念。国际权威调研显示,全球建筑业组织级AI全面嵌入率低于1%,核心瓶颈是建筑行业数据碎片化严重、现场隐性知识难以数字化、以及AI技能人才缺口(Construction Review Online·2026年4月)。
选型建议:不要用"功能最多"或"价格最低"作为决策标准,而应从管理成熟度、项目复杂度、行业属性和预算约束四维匹配。大型央企复杂EPC项目优先考虑普华科技,中型施工企业房建/市政项目斑马进度性价比最高,业主方基建项目可关注建文软件,从P6迁移需重点评估数据兼容性和组织变革成本。
一、市场格局与发展现状

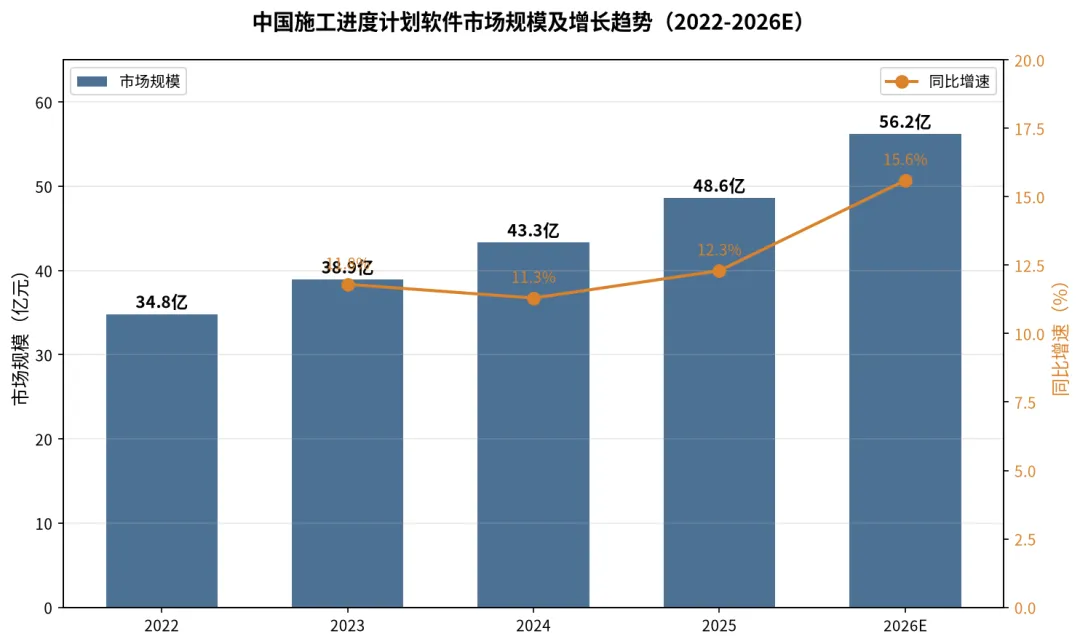

1.1 市场规模与增长
中国施工进度计划软件市场近年来保持稳健增长,2025年市场规模达48.6亿元,较2024年的43.3亿元增长12.3%,增速较2023-2024年平均复合增长率(10.7%)进一步提升,反映出政策驱动、项目合规要求强化及总承包单位数字化转型意愿增强的三重共振效应(博研咨询·2026行业报告)。

从应用渗透来看,2025年全国新开工房屋建筑和市政基础设施项目中,强制要求嵌入施工进度计划软件进行进度报审与动态预警的项目占比已达68.4%,政府投资类项目覆盖率接近100%,工业厂房及EPC总承包项目则达到76.3%(博研咨询·2026行业报告)。这一数据表明,进度管理软件正在从"锦上添花"的管理工具转变为项目合规的"基础设施"。
产品形态方面,本地化部署型软件仍占54.8%的主导份额,但云原生架构软件收入增速达28.6%,远高于整体行业增速。SaaS模式下年度订阅客单价达4.8万元,续费率升至82.6%,表明客户已从合规性采购转向价值型复购(博研咨询·2026行业报告)。
1.2 政策驱动因素
市场加速增长的核心推动力来自政策层面。2025年国家标准化管理委员会批准发布**《建设工程进度计划数据交换标准》(GB/T 44821–2025)**,首次统一了进度计划软件与BIM平台、智慧工地物联网系统之间的数据接口规范,强制要求自2026年1月1日起,所有新立项的政府投资项目所用进度计划软件必须通过该标准符合性认证(博研咨询·2026行业报告)。截至2025年末,已有17款主流施工进度计划软件完成标准适配并通过认证,覆盖市场92.4%的活跃用户。
与此同时,信创国产化要求进一步推高了对国产进度管理软件的需求。随着"2+8+N"信创体系的深化,政府、能源、电信、金融等关键行业的信创项目加速落地,原本大量使用Primavera P6的央企国企面临国产化替代的刚性需求,为具备信创资质的本土厂商开辟了战略新蓝海。普华科技等具备深厚P6实施经验的厂商直接受益,其核心产品已完成与统信、麒麟等国产操作系统以及华为云GaussDB、达梦等国产数据库的适配认证(普华科技2025半年报·2025年8月)。
1.3 竞争格局

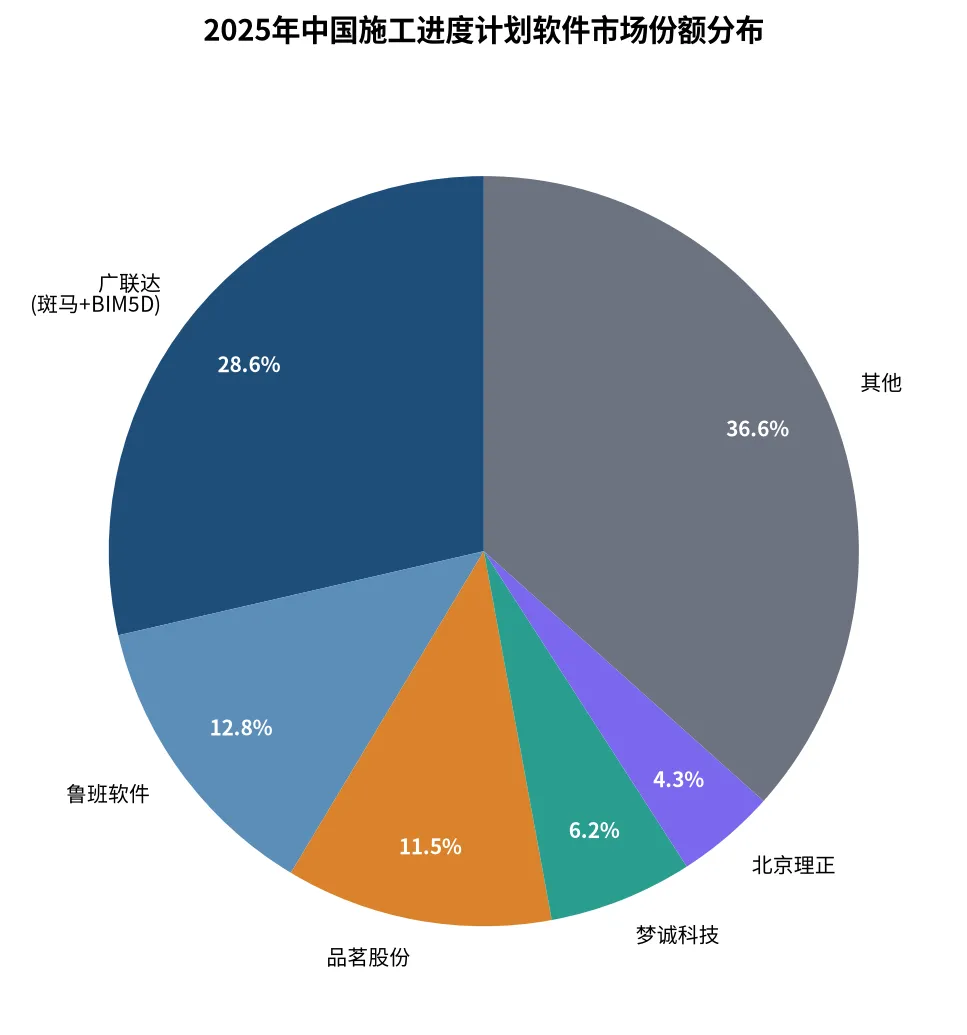

市场集中度持续提升,行业头部效应明显。2025年前五名厂商(广联达、鲁班软件、品茗股份、梦诚科技、北京理正)合计市占率达63.4%,较2024年的60.1%提高3.3个百分点。其中广联达凭借斑马进度+BIM5D一体化解决方案,在房建领域的领先优势显著(博研咨询·2026行业报告)。

值得注意的是,市场分化明显:项目级工具市场由广联达斑马进度、品茗智绘进度等易用性强的产品主导,竞争激烈但用户基数大;企业级管控市场由普华科技等少数专业厂商占据,壁垒高但客户价值也大;此外还有大量设计院和大型央企的自研系统在内部使用。
从区域分布看,华东地区以19.2亿元市场规模居首,占全国总量的39.5%;华北(20.2%)与华南(17.1%)紧随其后,三者合计贡献76.8%的市场产值。中西部地区虽然基数偏低,但2025年同比增速达16.7%,高于全国均值4.4个百分点,主要受益于成渝双城经济圈等重大基建项目的集中落地(博研咨询·2026行业报告)。
1.4 技术演进趋势
进度管理软件正在经历三波技术升级的叠加。第一波是网络化和云化,从单机版工具向多人协作的云端平台迁移,解决多项目、多角色协同的问题。第二波是BIM融合,将进度计划与三维模型挂接,实现4D进度模拟和形象进度可视化,让进度管理从抽象的甘特图走向直观的模型展示。第三波是AI智能化,各厂商纷纷布局AI功能,但目前处于概念先行、落地有限的阶段,真正产生价值的应用不多。
二、主要厂商产品深度分析
2.1 广联达斑马进度计划
核心判断:用户量最大的项目级进度工具,以易用性和性价比著称,正在向企业级管控和AI智能化两端升级。
斑马进度计划是广联达旗下专业的进度计划管理产品,定位为工程建设领域的专业、智能、易用的进度计划编制与管理(PDCA)工具与服务。产品覆盖从投标阶段的计划编制到施工过程的动态管控全流程,服务超过2万家企业和100万工程人,在房建、市政、基建、能源等多个行业均有广泛应用(广联达斑马进度官网·2025年8月)。
斑马进度之所以能快速崛起,核心在于它抓住了传统进度计划工具的两大痛点:一是Project等软件无法生成专业的双代号网络图,而工程行业特别是投标阶段对此有刚性需求;二是传统网络图软件(如梦龙)操作复杂、学习曲线陡峭,而斑马进度通过"一表双图"的创新交互大幅降低了使用门槛。
一表双图实时联动是斑马进度最核心的产品特色。用户可以在表格中输入任务信息,系统自动同步生成双代号网络图和横道图,三种视图实时联动计算。这种设计使得"会用Excel就会用斑马进度",大幅降低了学习成本,官方宣称计划编制效率可提升10倍(广联达斑马进度官网·2025年8月)。对于习惯了Excel做计划的施工员来说,迁移成本极低。
多级计划联动管理功能解决了长期困扰工程行业的"总月周计划脱节"问题。总计划从粗到细逐级细化,可按需自动截取生成月度计划、周计划;任务实际情况反馈到期间计划形成前锋线后,可向上层层反馈,真正打通多级计划管理,同时支持多级里程碑管理和工期自动预警(广联达斑马进度官网·2025年8月)。
前锋线+关键线路动态管控是进度管控的核心功能。前锋线直观、全面地反映计划与实际的差异,作业性计划的执行情况对上级控制性计划的具体影响也可以直观看出。拉直前锋线后,系统自动计算后续工作的关联影响以及关键线路变化,总工期和关键里程碑工期实时预警(广联达斑马进度官网·2025年8月)。这一功能在用户实际应用中评价较高,被认为是"最大亮点",相比传统模式中"计划有调整就要重新编制"的痛点改善明显(恒大TV项目部斑马进度应用总结·来源:bbs.zpert.com)。
生产进度与人材机资源联动计算功能支持自动均衡优化,可直观发现资源高峰和低谷,辅助项目编排资源最合理、工期最优的计划方案,同时可以对比实际资源和计划资源的偏差(广联达斑马进度官网·2025年8月)。
此外,斑马进度还支持导入Project、Excel计划文件并秒变双代号网络图,可以快速检查Project计划的逻辑关系错漏问题,这是其从存量用户中获取增量的重要入口(广联达斑马进度官网·2025年8月)。
斑马进度当前以C/S客户端为主要形态,辅以Web端的企业级看板和移动端功能。软件最新版本为7.0.648.0(2026年6月更新),支持Windows平台(广联达服务新干线·2026年6月)。从技术路线来看,斑马进度正在逐步加强云端和企业级能力,推出了"多项目进度看板"功能,让公司管理者可实时查看各项目进度报表。
值得关注的是,斑马进度正在与广联达的PMSmart(项目数据决策系统)深度集成。PMSmart以"算量为基础、进度为主线"的逻辑,将项目全周期的算量、进度、物资、劳务等核心数据自动拉通,斑马进度作为进度编制工具嵌入其中,实现进度与资源的协同管理(广联达袁正刚演讲·2025年9月)。这种从工具到平台的演进路径是斑马进度未来增长的关键变量。
广联达斑马进度是目前国产进度管理软件中AI宣传力度最大的厂商,2026年4月正式发布了AI+斑马进度的升级方案,主要包含三大AI能力:
AI赋能投标计划:AI智能解析招标文件,自动识别项目概况、关键节点,甚至完成单体楼层的智能拆解;基于解析结果快速生成多套不同施工逻辑的计划框架供比选,宣称整体效率提升10倍以上(新浪财经·2026年4月)。
AI赋能施工计划:AI基于海量行业实践智能推荐计划框架与工艺工法包;"AI计划检查"功能从内容完整性、逻辑合理性、工期合规性、环境适应性等多个维度进行智能扫描,宣称能发现50%-80%的常见隐患;结合前锋线反馈进行深度分析,预警关键路径变化与后续资源风险(新浪财经·2026年4月)。
AI赋能企业知识库:将企业内部的进度管理制度、标准节点模板、历史成功项目计划通过AI进行学习提炼,形成企业专属的本地化AI规则库,新项目可一键生成符合公司标准的计划草案(新浪财经·2026年4月)。
这些功能的宣传声势很大,但需要注意的是:AI解析招标文件和生成计划框架的本质是基于规则和模板的结构化提取,并非真正的智能排程;AI计划检查的价值相对实在,但"50%-80%隐患"的表述有明显的营销放大成分。企业知识库的概念很好,但落地效果高度依赖企业自身数据积累的质量,对于新项目和新企业来说可能是空中楼阁。
斑马进度的核心优势在于:第一,易用性极佳,一表双图的交互设计大幅降低了计划编制门槛,用户上手速度快;第二,用户基数大,2万+企业和100万用户形成了网络效应,行业认可度高;第三,性价比突出,相比P6和普华等企业级产品,斑马进度的价格更亲民,适合中小型项目部采购;第四,广联达生态优势,与广联达的算量、BIM5D、PMSmart等产品形成协同效应。
短板也同样明显:第一,企业级管控能力较弱,与普华PPE相比,在多级计划体系的严谨性、权重体系、赢得值深度分析等方面差距明显;第二,高端项目经验不足,在大型EPC、能源化工等复杂项目中的应用深度不如普华;第三,信创适配进展相对较慢,作为广联达旗下的项目级产品,信创适配的优先级低于企业级平台。
2.2 品茗科技:智绘进度 + 进度计划管理平台
核心判断:聚焦施工阶段,以高颜值网络图和时空进度图为特色,与BIM平台深度集成,适合房建施工企业的项目级和企业级进度管控。
品茗科技的进度管理产品形成了三级产品体系。第一级是智绘进度计划软件(标准版),定位单项目进度计划管控,适用于投标阶段网络图绘制以及施工过程的单个项目进度管理,支持本地实际进度检查、进度预测、计划调整、报表分析(品茗科技官网)。
第二级是智绘进度计划软件(企业版)+ 进度计划管理平台,适用于企业多个项目全过程进度计划系统化管理,通过关键线路+前锋线分析各项目执行情况,打通PDCA循环,配合企业Web云端和手机端(智绘进度管控小程序)实现多项目进度任务分配、进度预警及周报反馈(品茗科技官网)。
第三级是BIM云平台的Web端进度管理,通过云端BIM模型挂接进度计划,实现多项目的形象进度实时反馈;通过BIM模型颜色标识快速了解项目延误情况;通过进度任务派发确保进度数据来源准确和及时(品茗科技官网·BIM云平台)。
品茗智绘进度的最大特色是时空进度图(也叫形象进度图)。传统进度图只表达时间维度,时空进度图的纵轴添加了空间维度(楼层/工区),"横看看一层、纵看看一栋、斜看看一类",能够直观展示不同时间、不同空间下任务和资源分配情况,清晰体现各工作面的利用情况(品茗科技官网)。这种表达方式在施工方案汇报、投标技术标展示等场景中效果突出,视觉冲击力强。
三表一图分析是品茗企业版的核心管理功能,包括进度对比分析报表、计划变动分析报表、进度预警报表和进度偏差分析图,记录进度偏差及计划变动情况并附原因上传云端,过程文件全程留底,对关键里程碑节点进度实时掌控(品茗科技官网)。
进度预测与风险控制功能针对当前实际进度,提前预测对未来里程碑、总工期的影响,对关键线路进行重新计算,帮助及时采取纠偏措施。三种拉直前锋线的方法(按逻辑关系、按工期目标、按实际进度)可根据不同的滞后原因及影响灵活选择(品茗科技官网)。
此外,品茗智绘进度同样支持高效导入Project文件生成网络图、智能计算时间参数(总工期、关键路径、总时差、自由时差)、支持PDF/Excel/JPG等多种格式导出,这些基础CPM功能与斑马进度类似。
品茗科技的AI布局更多集中在造价和BIM领域而非进度管理。根据公开信息,品茗在AI方面的投入重点包括:AI智能组价产品(招投标场景)、AI智能分图技术(图纸处理)、国产WASM三维引擎、生成式AI技术(智能问答、企业知识管理)等(品茗股份·问财百科·2026年8月)。
在进度管理领域,品茗尚未推出明确的AI功能产品,相比广联达斑马进度的AI宣传攻势明显滞后。这可能与品茗的战略重心有关——其更注重BIM技术平台和施工阶段的数字化产品矩阵,进度管理是其中的一个模块而非独立的战略产品。
品茗进度的优势在于:第一,时空进度图的差异化体验,在形象进度展示和方案汇报场景中效果突出,配合图片注释的高颜值展示效果是其核心卖点;第二,BIM集成深度好,品茗整体定位就是施工阶段数字建造,进度管理与BIM云平台深度融合,4D形象进度展示体验佳;第三,施工行业理解深,品茗长期深耕施工阶段信息化,对施工企业的需求理解到位。
短板在于:第一,进度管理专业深度有限,与普华科技等专业厂商相比,在企业级多级计划管控、赢得值分析、权重体系等方面差距明显;第二,AI进度功能薄弱,在AI+进度管理的赛道上明显落后于广联达的宣传节奏;第三,品牌影响力偏施工领域,在业主方、设计院等群体中的认知度不及广联达和普华。
2.3 普华科技:PPE + PowerPlan + PowerOn
核心判断:国内最专业的企业级进度管控厂商,P6的最佳国产替代方案,擅长大型EPC和能源化工项目,信创适配完善。
普华科技(上海普华科技发展股份有限公司,证券代码430238)是国内项目管理软件领域的老牌厂商,1992年成立,最早将P3(Primavera Project Planner)引入中国市场。经过30多年的发展,普华科技从P3代理商转型为自主研发的项目管理整体解决方案提供商,2025年营业收入约1.68亿元,员工530人(企查查·2026年8月)。
普华的进度管理产品体系分三个层次:
第一层是PowerPlan(专业计划软件),定位类似P6的单机版/客户端版计划工具,基于CPM网络计划技术,支持WBS/作业维护,支持甘特图、网络图、跟踪逻辑图、时标概要图等多种视图,支持赢得值分析。它包含三个组件:项目统筹计划模块(Schema,给决策层用)、专业计划管理模块(Professional,给计划工程师用)、执行反馈模块(Reporter,给执行人用)(项目管理者联盟·普华PowerPlan专题)。
第二层是PowerPlan Enterprise(PPE,企业多级计划管控系统),这是普华目前的核心战略产品,定位企业级统筹计划与进度管控系统,面向企业管理层和项目指挥团队,打造"指挥系统"。PPE以PMBOK为指导,融入了普华20多年的大型工程项目管理实践经验,结合中国计划管控的思维习惯设计(普华PPE产品手册)。
第三层是PowerOn(项目管理集成系统),这是更大的企业核心业务系统,以"项目为主线、进度计划为龙头运筹协同、费用管理为核心深度控制",覆盖从市场开拓、投标报价、设计、采购、施工到竣工移交的项目全过程,面向设计院、EPC总承包工程公司、施工企业(PowerOn产品手册)。
PPE的核心设计思想是**"统筹计划与进度管控五步法"**,这也是普华区别于其他厂商的方法论优势。五步法包括:多级嵌套计划、CPM映射动态变化、权重体系、过程量化控制、赢得值目标评价(普华PPE产品手册)。
多级嵌套计划是PPE最核心的功能。它满足不同层次管理者对计划细化程度的要求,打造业主管控项目的"抓手"——业主的控制点逐层向下传达,总/分包计划控制在业主计划的时间框架之内,实现线上多级计划编制、审批流转和下达。PPE支持无限层级,可以按计划层级挖掘、追本溯源,解决了传统工具中"计划个人化"的问题(普华PPE产品手册)。
权重体系是普华提出的重要方法论创新,旨在解决进度失真的问题。传统进度管理中,不同部门上报的"进度"口径不一致——有的按投资完成金额、有的按实物量、有的凭经验估算,导致进度数据横向不可比。权重体系用定量、统一的度量衡评测不同工作的"工作份量",让进度回归本质,反映实实在在的完成工作份量(普华PPE产品手册)。
系统架构上,PPE分为四个层次:主数据管理层(OBS/EPS/WBS模板、作业分类码)、项目执行层(计划编制、送审、发包、权重分配、进度反馈等)、企业监控层(计划审批、目标对比、发包审核、进度预警、问题协调)、决策分析层(进度曲线、赢得值分析、工程量分析、偏差分析、进度预警)(普华PPE产品手册)。这种分层设计与大型企业的管理组织结构高度吻合。
普华科技与Primavera P6有着深厚的渊源。普华1992年成立时就是P3在中国的最早代理商,20多年来深度参与了国内几乎所有使用P3/P6的大型工程项目,积累了丰富的实施经验。在华亭电厂等早期项目中,普华的实施方案就是PowerOn + P3E/C的组合(36氪企服点评·2022年10月)。
随着信创和国产替代的推进,普华将自己定位为"P6的最佳国产替代"。PPE和PowerOn是其自主研发的产品,但设计理念和方法论吸收了P6的精华,同时融入了中国企业的管理习惯。具体差异体现在:PPE更强调多级计划的嵌套管控和权重体系(这些是针对中国企业"进度失真""计划与执行两张皮"等痛点的改进),界面和操作更符合国人习惯,支持中国式时标概要图等本土化表达形式,价格体系也更灵活。
普华科技在信创领域投入较早且深入。根据2025年半年度报告,其核心产品已完成与主流信创平台的兼容适配认证,包括:国产操作系统(统信、麒麟等)、中间件、数据库(华为云GaussDB、达梦、华为鲲鹏等)(普华科技2025半年报·2025年8月)。
在当前信创加速推进的背景下,普华的这一先发优势尤为重要。对于有P6使用经验、又面临信创替代要求的央企国企来说,普华科技是最顺畅的迁移选择——既有P6的专业方法论基础,又有完整的信创合规资质。
普华科技的客户高度集中在大型能源、化工、电力、交通等资本密集型行业的央企国企,包括:
电力/核电:上海核工程研究设计院、华东电力设计院、西北电力设计院、广东火电等 (PowerOn产品手册) 石油化工:中石化建设公司(SEI)、中国天辰、中石油华东院、东华科技、中石化南京工程等 (企查查·2026年8月) 交通基建:中铁一院、青岛港集团、宁波港集团等 (普华科技官网案例) 国际工程:中国港湾工程有限公司(国际工程项目计划与进度分析系统平台) (普华科技2025半年报·2025年8月)
普华科技的核心优势在于:第一,专业度最高,30年项目管理领域深耕,方法论扎实,是国内唯一能在企业级计划管控层面与P6正面对标的国产软件;第二,行业积累深,尤其在电力、石化等流程工业领域有大量大型EPC项目经验;第三,信创适配领先,已完成全栈信创适配认证,适合有国产化替代需求的大型央企;第四,国际项目能力强,与中国港湾等合作的国际工程项目经验使其更有能力支撑海外项目。
短板在于:第一,易用性不足,相比斑马进度等项目级工具,普华产品的学习曲线更陡峭,对计划工程师的专业能力要求高;第二,价格较高,企业级平台的实施费用通常在数十万到数百万级别,中小企业难以承受;第三,UI/UX相对传统,界面风格偏老式企业软件,视觉体验不如新兴产品;第四,用户基数较小,虽然客户都是高端大客户,但用户总量远低于斑马进度,行业覆盖面相对集中。
2.4 华东院(中国电建华东勘测设计研究院)自研进度管理系统
核心判断:设计院自研自用的典型代表,与水电EPC业务深度融合,不对外商业化销售,可作为行业研究的参考样本。
中国电建集团华东勘测设计研究院有限公司(简称"华东院")是国内顶尖的水电设计院之一,隶属于世界500强中国电力建设集团,名列中国勘察设计综合实力百强单位第7位、中国工程设计企业60强第8位。华东院的数字化能力在设计院群体中处于领先水平,全院3700余人中有10%为数字化工程师(华东院数字化解决方案PPT)。
华东院的进度管理系统是其自研的设计施工一体化平台的一部分。该平台成功运用项目300+个,涵盖项目规模突破1000亿+人民币,覆盖水电发电、新能源、市政交通、水环境等多个行业(华东院数字化解决方案PPT)。
需要特别说明的是,华东院的自研系统主要服务于内部EPC项目和对外提供数字化咨询服务,并不作为商用软件产品对外销售。将其纳入本报告,是因为它代表了大型设计院自主研发进度管理系统的一种路径,对于理解行业技术发展方向和评估自研vs外购的决策有参考价值。
华东院拥有"电子沙盘进度管理系统"软件著作权(2024SR0408661),这是其进度管理的核心系统之一(天眼查软件著作权·2024年3月)。
从公开的技术采购文件来看,华东院最新的BIM+进度管理模块功能相当完善,按照计划制定、执行、检查反馈、调整纠偏PDCA闭环管控的理念设计,通过物联网、BIM、AI等技术,实时掌握现场实际施工进度,减少人工填报工作量,通过赢得值等技术分析手段及时掌握关键线路工作情况,实现动态纠偏。模块包括形象工程、总计划、年度计划、月度计划、周计划等功能(建设招标网·2026年7月)。
值得关注的是华东院在进度计划智能检查方面的技术积累。2023年申请、2025年公开的"一种工程进度计划检查系统及方法"专利(CN120235439A)将工程进度检查拆分为八个模块:进度计划逻辑检查模块、负滞后检查模块、正滞后检查模块、长滞后检查模块、管理类型检查模块、大浮时检查模块、负浮时检查模块、大工期检查模块,可以对进度计划编制是否合理做出有效判断(金融界·2025年7月)。这八个模块的设计思路相当专业,反映了华东院作为大型设计院在进度管理理论方面的深度。
华东院的设计施工一体化平台采用"一平台+一系统+多个App"的架构,包括综合展示、设计管理、质量管理、进度管理、灌浆智能化监控、安全监测、施工视频监控等模块,进度管理是其中的核心模块之一(华东院数字化解决方案PPT)。
华东院的进度管理系统最典型的应用是在大型水电EPC项目中。杨房沟水电站是国内首个采用EPC建设模式的百万千瓦级大型水电工程,由水电七局·华东院联合体承建。在这个项目中,华东院自主研发了世界第一个大型水电工程设计施工BIM管理系统,形成了覆盖全工程、全要素、多角色、多层级、全生命周期的EPC项目智能建造统一平台(搜狐新闻·2020年11月)。
西藏DG水电站工程管理信息系统也是华东院的典型案例,该系统包含进度编制管理、BIM进度管理、进度统计等功能,可实现计划浇筑高程与实际浇筑高程的对比展示(华东院数字化解决方案PPT)。
对于其他企业来说,华东院的自研模式有以下借鉴价值:一是业务深度融合,自研系统可以和设计院自身的EPC业务流程深度绑定,最大限度满足个性化需求;二是BIM+进度一体化,华东院作为设计单位天然具有BIM模型优势,进度与模型的融合度远高于外购软件;三是知识产权自主可控,核心数据和技术能力掌握在自己手中。
但局限性也很明显:一是研发维护成本高,需要持续投入大量数字化人员,10%的数字化团队比例对一般企业来说难以承受;二是通用性不足,系统是围绕自身业务场景定制的,难以直接复制到其他行业或企业;三是功能广度有限,相比专业软件厂商的完整产品线,自研系统往往在某些细分领域深但不够全面。
此外值得注意的是,华东院并非完全自研所有模块。公开信息显示,华东电力设计院曾与普华科技就项目进度计划软件达成合作,由普华提供进度管理软件和培训服务(普华科技官网案例·2017年9月)。这说明即使是数字化能力很强的大型设计院,也会采取"外购专业工具+自研集成平台"的混合策略。
2.5 其他厂商
建文软件定位为"工程项目管理软件与AI+解决方案服务商",主打基建/业主方视角的项目管理。其进度管理模块包括进度计划、实际进度、进度预警、进度里程碑、挣值分析、进度模板等功能,采用云平台架构,支持移动端进度汇报(建文软件官网)。
建文是国产进度管理软件厂商中AI概念布局最积极的之一,宣称接入DeepSeek R1大模型,构建了插值式输出、外推式输出、发明式输出三层AI架构,AI功能包括AI进度分析、AI进度预测、AI自动填表、AI成本分析等(建文软件AI专题)。
在AI进度方面,建文宣称:AI进度分析基于WBS清单自动识别潜在的进度延误风险;AI进度预测基于历史项目数据分析预测项目各阶段的进度趋势(建文软件AI专题)。但从实际情况看,这些功能的案例验证不足,更多处于概念宣传阶段。
建文软件的客户群体以业主方和基建项目为主,覆盖甲方建设、EPC总包、施工承包等30+行业应用场景,其"五算五对比"和"投资红线管理"等投资控制功能是其差异化卖点。
北京梦龙科技是国内最早做网络计划软件的厂商之一,在工程行业有着较长的历史。梦龙网络计划编制软件支持双代号网络图、单代号网络图、横道图的双向转换,支持关键路径计算、前锋线动态控制、资源管理等功能,在传统网络图软件领域有相当的用户基础(项目管理者联盟·梦龙科技介绍)。
梦龙的特点是网络图绘制的专业性强,其"拟人化操作"设计理念——节点自动生成、拓扑关系自动推导、实时CPM计算——在当时是比较先进的。但近年来,随着斑马进度等新兴产品的崛起,梦龙在市场上的声量有所减弱,产品更新迭代速度也相对较慢,目前更多是作为传统工具在存量项目中使用。
广联达的教育培训资料中曾将梦龙网络计划作为BIM进度管理的工具进行介绍,侧面说明梦龙在行业内的历史地位(广联达BIM技术标培训资料)。
新中大科技是国内工程管理软件领域的老牌厂商,提供全行业工程管理数智化解决方案,覆盖投资、EPC、施工总承包、专业工程、工程建材等场景。其i8/i6p系列产品以综合项目管理为核心,进度管理是其中的一个模块而非独立产品(新中大科技官网)。
新中大的特点是产品线完整,从进度管理、成本管理、合同管理、物资管理到财务管理都有覆盖,适合需要一体化管理平台的工程企业。在进度管理方面,新中大更多强调与其他业务模块的协同,而非独立的计划编制专业能力。
2026年3月,新中大发布了工程管理安全可信数字员工N-Claw"小新",也在布局AI+工程管理的方向(新中大科技官网)。
严格来说,BIM5D不是独立的进度管理软件,但其4D进度模拟功能在进度可视化管理中应用广泛。BIM5D将BIM模型与进度计划深度耦合,支持4D进度模拟(直观展示不同时间段的施工状态),通过移动端采集项目进度照片与模型对比,实现进度可视化管理(广联达BIM5D产品介绍)。
BIM5D的进度功能偏向形象进度展示和4D模拟,核心价值在于"看得清",而不是在计划编制和动态管控层面的专业性。它通常和斑马进度计划搭配使用——斑马做计划编制和动态管控,BIM5D做形象进度展示和模型挂接。
三、产品功能横向对比
3.1 核心功能对比表
数据来源:各厂商官网、产品手册、行业报告等公开信息。✅ 完整支持 / ⚠️ 部分支持 / ❌ 不支持。

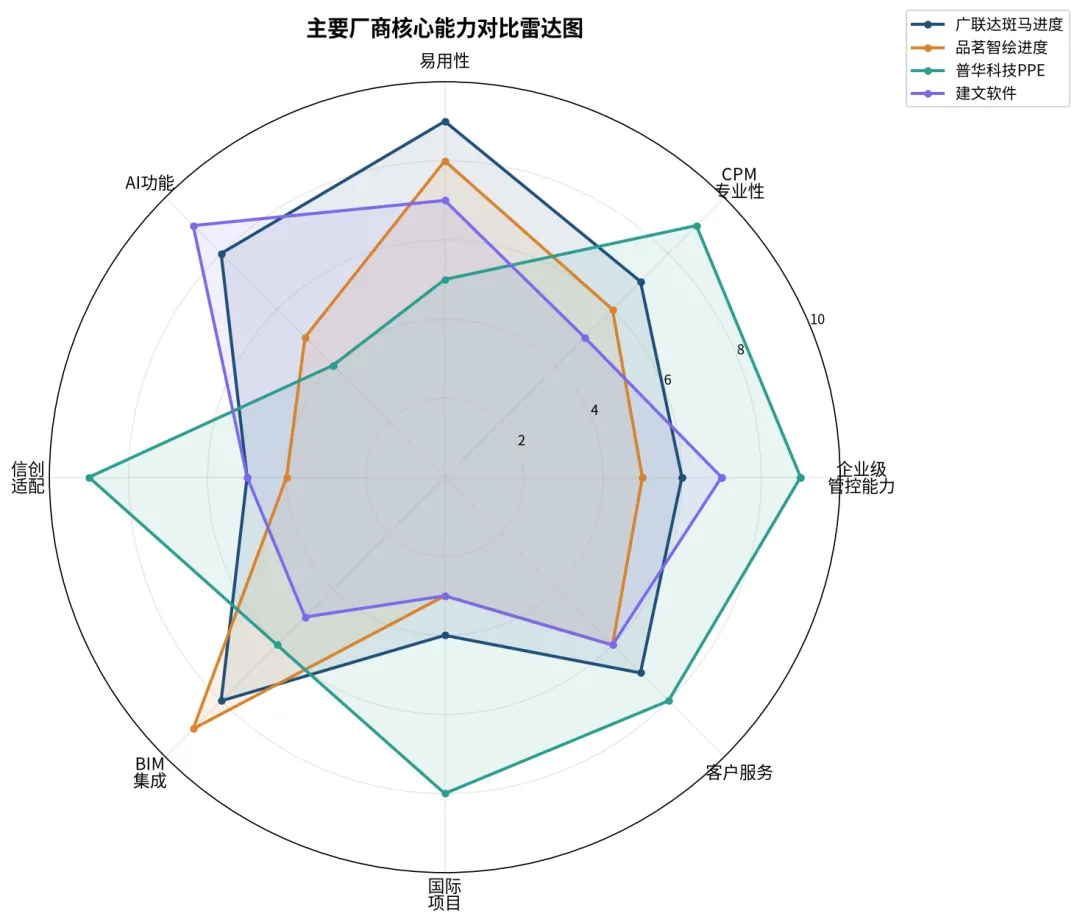

3.2 核心能力雷达图

从雷达图可以清晰看出各厂商的能力差异:
普华科技PPE在企业级管控能力、CPM专业性、信创适配、国际项目支持四个维度领先,是最接近P6的国产替代方案,但易用性和AI功能相对薄弱。 广联达斑马进度在易用性、AI功能、BIM集成方面表现突出,用户基数最大,但企业级管控深度不及普华,信创适配和国际项目经验是短板。 品茗智绘进度在BIM集成和易用性方面有优势,时空进度图是其差异化特色,但企业级管控能力和专业深度相对一般。 建文软件在AI功能宣传上力度最大,业主方视角的综合管理有特色,但CPM专业性和企业级管控深度不足。
3.3 与P6的功能对标
如果以Primavera P6为100分的标杆,各国产软件的功能对标程度大致如下:
普华科技PPE/PowerPlan:约75-80%。在核心CPM计算、多级计划、赢得值等专业功能上最接近P6,本土化功能(权重体系、时标概要图、中文界面)甚至优于P6。差距主要在资源平衡的深度、全球用户生态、与其他国际软件的集成度等方面。 广联达斑马进度企业版:约50-60%。在项目级计划编制层面功能较完整,但企业级管控体系的深度和广度与P6有明显差距。优势在于易用性和本土化表达形式(双代号网络图)。 品茗智绘进度企业版:约45-55%。情况类似斑马进度,在项目级工具层面功能较完整,企业级管控相对薄弱。 其他厂商:约30-50%。进度管理作为综合项目管理平台的一个模块,功能覆盖有但专业深度不足。
需要注意的是,功能对标程度不等于实际使用价值。P6的很多功能在国内项目中实际上很少用到,国产软件的本土化优化反而更符合国内工程管理的实际需求。选型时应关注"真正需要的功能"而不是"功能的数量"。
四、各厂商擅长领域分析

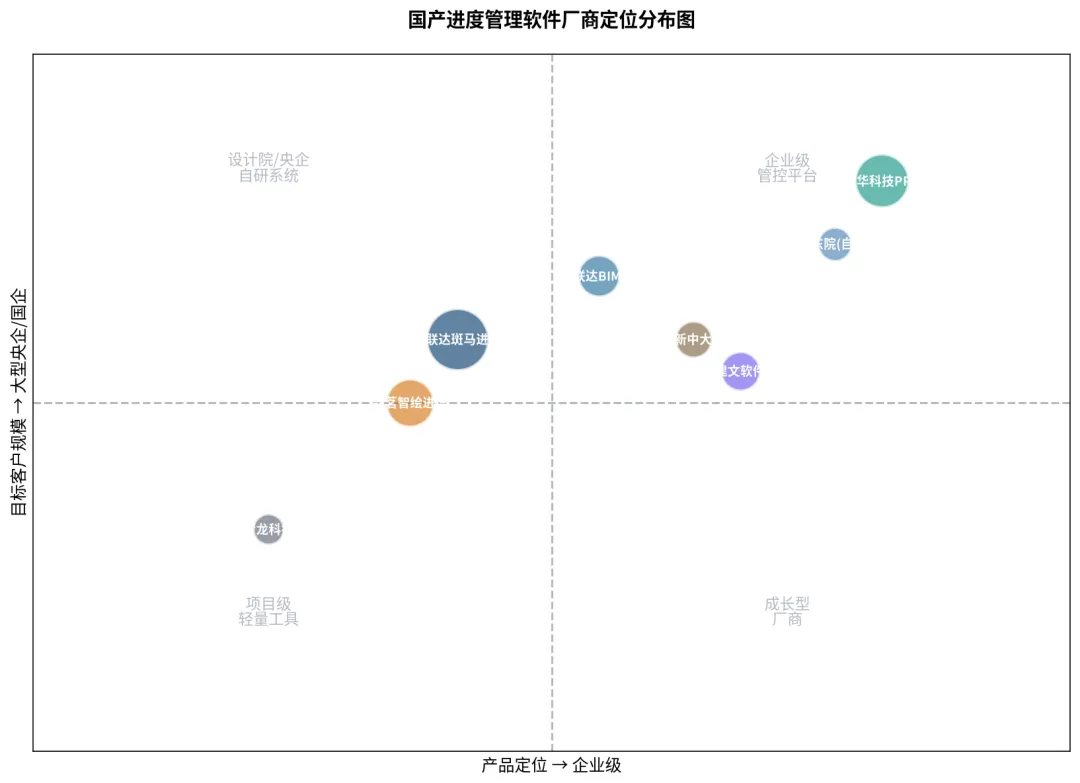

4.1 厂商定位分布

4.2 擅长领域细分
大型EPC/复杂项目:普华科技 > 华东院(自研)> 广联达企业级方案
大型EPC项目的进度管理特点是层级多、参与方多、复杂度高、对计划管控体系要求严格。普华科技的PPE/PowerOn体系就是为这类场景设计的,其多级嵌套计划、权重体系、赢得值分析等功能高度匹配大型EPC的管理需求。客户案例中的中石化SEI、东华科技、上海核工院等都是典型的EPC工程公司(普华科技2025半年报·2025年8月)。华东院的自研系统在水电EPC领域也有很强的实力,但不对外销售。
施工企业项目级管理:斑马进度 > 品茗智绘进度 > 梦龙科技
施工企业项目级进度管理的核心需求是好上手、能出图(投标用)、能管控(现场用)。斑马进度在这三个方面都做得很好,一表双图的易用性大幅降低了施工员的使用门槛,双代号网络图可以直接用于投标,前锋线+多级计划能满足现场管控需求。品茗智绘进度也类似,时空进度图更有特色。梦龙作为老牌工具,老用户基础大但产品迭代慢。
设计院EPC总承包:普华PowerOn > 华东院(自研)> 其他
设计院做EPC总承包的进度管理有其特殊性:设计是进度的源头,设计进度与施工进度的协同是关键;设计院通常有多个项目并行,需要企业级的多项目管控能力。普华PowerOn定位就是为设计院、EPC工程公司提供企业核心业务系统,以进度计划为龙头运筹协同,覆盖设计、采购、施工全过程(PowerOn产品手册)。华东院的自研系统是这一领域的标杆案例,但其属于内部工具。
业主/甲方基建管理:建文软件 > 普华PowerPiP > 其他
业主方的进度管理关注点与施工方不同:业主更关注投资控制、关键节点、多方协同、合规留痕。建文软件明确以业主方视角定位,"五算五对比"投资管控、多方协作、AI赋能等功能都是围绕业主需求设计的(建文软件官网)。普华的PowerPiP产品定位也是业主方和项目管理公司,但普华的重心更多在EPC和施工企业端。
国际工程项目:普华科技 > 广联达 > 其他
国际工程项目对进度管理的专业性要求最高,而且通常面临与国际业主、国际监理、国际承包商对接的问题,需要符合国际项目管理惯例。普华科技与中国港湾工程合作推进国际工程项目计划与进度分析系统平台,在国际项目上有实战经验(普华科技2025半年报·2025年8月)。普华本身就是从P3代理起家,对国际项目管理方法论的理解最深。斑马进度有英文版产品,但国际项目案例较少。
水电/能源行业:华东院(自研)> 普华科技 > 广联达
水电和能源行业是工程进度管理的高端领域,项目规模大、技术复杂、工期管控严格。华东院作为水电行业的顶尖设计院,自研的进度管理系统在水电领域有天然的行业理解优势。普华科技在电力行业有大量客户,包括各大电力设计院和电建企业,也是这个领域的主要玩家。
五、企业选型建议
5.1 按企业规模选型
大型央企/国企集团
首选普华科技PPE/PowerOn。理由有三:第一,企业级管控能力最强,多级嵌套计划、权重体系、赢得值分析等功能匹配集团化管理需求;第二,信创适配最完善,在当前国产化替代的政策背景下风险最低;第三,高端项目经验最丰富,在电力、石化、交通等大型央企中有大量成功案例。
备选方案是广联达斑马进度企业版 + PMSmart,如果企业的业务以房建和市政为主、项目复杂度中等、对易用性要求高,可以考虑广联达的方案,性价比更高,用户接受速度更快。
中型施工企业
首选广联达斑马进度企业版。理由:产品成熟、用户基数大、招人就能用(行业内会用斑马的人最多)、性价比高、与广联达其他产品(算量、BIM5D)的协同好。
备选方案是品茗智绘进度企业版,如果企业更看重BIM集成和形象进度展示,或者企业已经在用品茗的其他产品,品茗进度也是不错的选择。
小型企业/项目部级
首选广联达斑马进度标准版或品茗智绘进度标准版。理由:价格相对便宜、功能足够用、上手快、学习资源多。如果预算非常有限,也可以考虑梦龙网络计划等更便宜的工具,但需注意后续升级到企业版的兼容性。
5.2 按行业选型
建筑工程(房建)
斑马进度是房建领域的事实标准,用户量最大、行业认知度最高、生态最完善。品茗智绘进度也是房建领域的重要玩家,以高颜值网络图和BIM集成为特色。
电力/能源/石化
普华科技在能源化工领域积累最深,客户覆盖中石化、中石油、中核、各大电力设计院等头部企业,是这些行业的首选方案。如果是水电行业,也可以参考华东院的自研路径(但自研成本很高,需要评估投入产出比)。
交通基建
普华科技在交通领域有铁一院、青岛港、宁波港等案例,广联达有基建一体化解决方案。交通基建项目通常规模大、标段多,建议优先考虑企业级管控能力强的产品。
市政工程
斑马进度和品茗在市政领域应用广泛,市政项目相对房建项目复杂度更高一些,但仍属于施工企业项目级管理范畴,这两款产品都能满足需求。
5.3 按场景选型
国际项目
首选普华科技。国际项目需要与国际标准接轨,普华有P6的实施经验和国际项目案例,在方法论上最容易对接。需要注意的是,即使选用国产软件,也需要确保能输出符合国际业主/监理要求的进度文件格式,必要时可以考虑"国内用国产软件、对外用P6格式导出"的双轨制方案。
国内项目(甲乙方)
甲方业主方优先考虑建文软件或普华PowerPiP,重点关注投资控制、多方协同、合规留痕等业主视角的功能。施工方/总包方则根据行业和项目规模选择,一般房建/市政选斑马进度,能源/石化选普华。
5.4 从P6迁移到国产方案的实际考量
对于有P6使用历史、现在面临信创替代或成本优化需求的企业,迁移过程需要关注以下几个关键问题:
数据迁移可行性。这是最实际也是最容易被忽视的问题。P6的XER/XML文件中包含了丰富的项目数据(作业、逻辑关系、资源、费用、自定义字段等),国产软件能否完整导入这些数据?目前来看,普华科技因为有P6实施经验,数据兼容能力相对较好,但也不是100%无缝迁移。其他厂商基本不支持P6格式的直接导入。建议在选型阶段做一次真实项目的数据迁移测试,用实际项目的P6文件去导入,看哪些数据能过来、哪些会丢失。
功能迁移优先级。P6功能很多,但企业实际用到的往往只是其中一部分。迁移前应该做功能盘点,按使用频率和重要性分级,优先确保核心功能(WBS、CPM、逻辑关系、资源、报表)的匹配,再看高级功能(资源平衡、风险管理、角色权限等)的替代方案。有些P6的高级功能在国产软件中可能以不同的方式实现,不能只看功能名称是否一样。
组织变革成本。这往往比技术迁移更重要也更困难。P6用户已经形成了固定的使用习惯和工作流程,换软件意味着重新学习、重新适应。需要考虑:现有用户的培训成本有多大?企业内部的P6使用深度如何?如果只是少数计划工程师在用P6做计划编制,迁移成本相对较低;如果P6已经深入到企业的整个项目管理流程(从计划编报、审批到进度分析、绩效考核),迁移的组织变革成本会非常高。
渐进式迁移策略。对于P6使用较深的企业,建议采取渐进式迁移而非一刀切。可以先在新项目中试点国产软件,同时保留P6作为备份;待国产软件在实际项目中验证可用、人员适应后,再逐步扩大范围。对于有大量历史项目数据的企业,也可以采取"新办法管新项目、老办法管老项目"的策略,降低迁移风险。
六、AI在进度管理领域的真实能力分析
6.1 各厂商宣称的AI功能清单
当前,几乎所有国产进度管理软件厂商都在宣传AI功能,但实际内容和落地程度差异很大。以下是主要厂商的AI宣称汇总:
可信度评估为基于公开信息的分析判断,不代表厂商官方数据。
6.2 AI真正有价值的应用场景
结合国际学术研究和行业实践,AI在进度管理领域确实有价值的应用场景主要集中在以下几个方面:
场景一:进度计划质量自动检查。这是目前AI最有落地价值的应用。传统的进度计划编制依赖计划工程师的个人经验,容易出现逻辑错误、工期不合理、漏项等问题。AI可以基于规则和历史数据,对计划进行多维度自动检查——逻辑关系是否正确、工期是否合理、是否有明显的工序颠倒、关键路径上的风险点等。广联达斑马进度的"AI计划检查"和华东院的"八模块进度检查"都属于这个方向。这个场景之所以有价值,是因为它解决了一个明确且高频的痛点,而且AI的输出结果容易验证对错。
国际上也有类似的案例,nPlan等AI进度分析工具基于历史项目数据对进度计划进行风险分析,在Suffolk医院项目中帮助避免了20天的关键活动延期(International Journal of NIET·2026年3月)。
场景二:基于历史数据的工期风险预测。当企业有足够多的历史项目数据(最好是同类型项目),AI可以通过机器学习模型分析历史项目的工期偏差规律,预测当前项目的进度风险。ALICE Technologies在埃塞俄比亚公寓项目中的应用显示,AI预测准确率比传统回归模型提高了16-22%(International Journal of NIET·2026年3月)。
但这个场景的前提条件很苛刻——需要足够数量和质量的历史数据。国内大多数建筑企业的项目数据管理水平还达不到这个要求,数据不完整、格式不统一、缺乏标准化编码,这些都制约了AI预测的准确性。Robert Gordon大学的文献综述明确指出,数据集成问题、碎片化记录、缺乏标准化是有效AI部署的最主要障碍之一(Construction Review Online·2026年4月)。
场景三:计算机视觉辅助进度监控。通过无人机航拍、360度相机、固定摄像头等采集现场图像,利用计算机视觉技术对比BIM模型和进度计划,自动识别实际进度与计划的偏差。这种应用已经有一些实际落地案例,其价值在于减少了人工现场巡查的工作量,提高了进度数据采集的频率和客观性。
但这个场景也有局限性:它更多是进度数据采集的自动化,而不是进度计划本身的智能化;视觉识别的准确率受现场条件影响较大(天气、遮挡、角度等);而且它只能发现"是什么",不能解释"为什么"和提出"怎么办"。
场景四:行政文档自动化。利用NLP(自然语言处理)技术自动提取施工日志、周报、月报、RFI等文档中的结构化信息,减少管理人员的文档工作负担。这可能是目前投入产出比最高的AI应用之一——虽然技术含量不高,但解决了项目团队实实在在的痛点(大量重复性文档工作)。
6.3 AI的"噱头"成分
在厂商的AI宣传中,以下内容需要特别警惕"营销包装"的成分:
"AI自动排程":实际仍是规则+模板。很多厂商宣称"AI自动生成进度计划""智能排程",但拆开来看,本质上是基于规则模板的自动填充——输入项目参数(面积、楼层数、结构类型等),从模板库中匹配一个最接近的模板,然后做一些参数化调整。这确实提高了效率,但把它叫做"AI自动排程"有夸大成分。真正的AI自动排程(基于强化学习或遗传算法的自动优化)在理论研究阶段就很困难,在实际工程项目中的商业化应用更是极为有限。
"AI智能优化":本质是传统资源平衡算法包装。资源平衡和工期优化是进度管理软件的传统功能,有成熟的算法(如关键路径法、资源约束项目调度)。有些厂商把这些传统功能换个包装就叫"AI智能优化",这是典型的"旧酒装新瓶"。
"AI大模型聊天":纯概念,不参与核心计算。把大语言模型(如GPT、DeepSeek)接入软件做一个智能问答助手,回答操作问题或查询数据,这只能算"客服机器人"的升级版,和进度管理的核心功能(排程、计算、分析)没有关系。把它宣传成"AI进度管理"有明显的误导性。

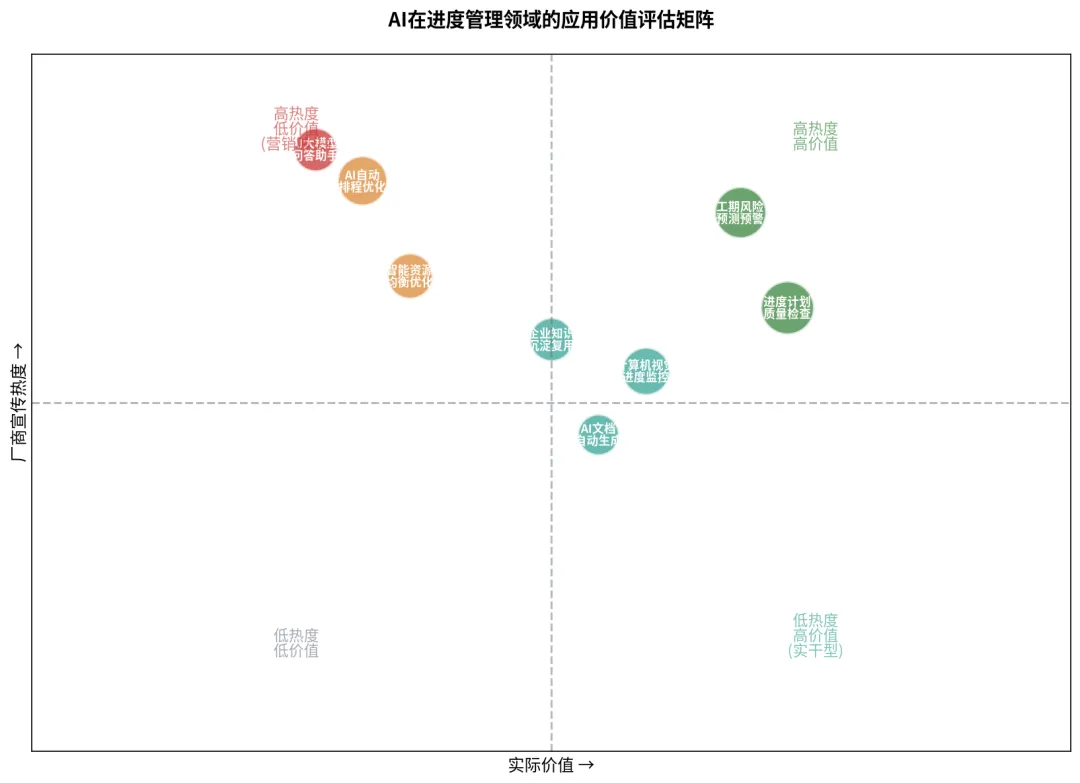

下面的价值评估矩阵更直观地展示了各AI应用的实际价值与宣传热度的关系:

6.4 AI的根本性局限
第一,数据质量问题。AI模型的效果高度依赖训练数据的质量和数量,而建筑行业的数据现状是:项目数据碎片化(分散在不同系统、不同部门)、格式不统一(没有统一的数据标准)、数据质量差(很多数据靠人工填报、不准确不及时)、数据不共享(企业之间甚至部门之间都不愿共享数据)。这不是AI技术能解决的问题,而是行业数据基础设施的问题。在数据基础没打好的情况下谈AI,无异于在沙滩上盖房子。
第二,隐性知识无法复制。工程进度管理的核心难点不在于计算(CPM算法几十年前就成熟了),而在于对现场情况的判断和决策。一个有经验的施工员或项目经理,对现场的判断往往基于大量无法言表的"隐性知识"——天气感觉、班组状态、材料供应商的靠谱程度、设计变更的可能性等等。这些是AI系统无法复制的。发表在Heliyon期刊上的一篇综述指出,建筑业AI采用速度较慢的原因之一就是建筑环境需要"应用知识"和"隐性知识",而现有AI系统缺乏这些(Construction Review Online·2026年4月)。
第三,责任归属问题。当AI系统给出一个建议,项目经理采纳后出了问题,责任算谁的?算AI的?算厂商的?还是算项目经理的?这在法律和管理上都是模糊地带。在工程行业,一个决策失误可能意味着几百万甚至几千万的损失,没有人愿意为AI的错误买单。Dodge Construction Network 2025年12月的调查显示,57%的承包商将AI输出可靠性不足列为主要担忧(Construction Review Online·2026年4月)。
第四,人才技能缺口。AI系统不是装上就能用的,需要有人来部署、维护、治理、解读输出结果。Robert Gordon大学的文献综述明确指出,AI技能缺口是主要的采用障碍之一——行业缺乏既懂数据分析和机器学习、又懂建筑工程和项目管理的复合型人才(Construction Review Online·2026年4月)。这个缺口不是短期能补上的。
6.5 人机协作的合理模式
对于建筑企业来说,对待AI的正确态度既不是盲目追捧也不是全盘否定,而是建立人机协作的合理模式:
AI处理数据处理和模式识别,人保留解释和决策权。这是未来可预见期内最合理的分工模式。AI擅长的是大数据量的模式匹配、异常检测、文档处理——它可以快速扫描上千条作业找出逻辑错误,可以分析几十个历史项目找出风险规律。但它不能做最终判断,不能为结果负责,不能应对超出历史数据范围的新情况。这些必须由人来做。
国际权威行业媒体Construction Review Online也持相同观点:"这种劳动分工不是等待技术成熟的暂时限制。在可预见的未来,它是建筑业的恰当模式,因为在建筑业,对算法输出 misplaced confidence 的后果是用真金白银、真实工期和真实安全结果来衡量的。"(Construction Review Online·2026年4月)
6.6 企业应对AI的务实策略
1. 从痛点出发,不追热点。不要因为"别人都在做AI"就上AI项目。先找到自己进度管理中真正的痛点——是计划编制太慢?还是计划质量太差?还是进度数据采集太费劲?然后看AI能不能解决这些痛点,能解决再上。
2. 从小场景切入,验证价值再扩展。不要一开始就搞"企业级AI平台",先找一个明确的、范围可控的场景做试点,比如"AI计划质量检查"或者"施工日志自动生成"。试点成功、看到实实在在的价值了,再逐步扩展。
3. 先打数据基础,再谈AI应用。AI是上层建筑,数据是地基。如果企业的项目数据还在Excel里、各个项目的数据标准不统一、历史项目数据没有系统沉淀,那第一步应该是数据治理和标准化,而不是急着上AI。
4. 保持人的主体性,不迷信AI。AI建议可以参考,但决策必须由人来做。要建立"AI建议+人工审核"的工作流程,让AI成为人的助手而不是替代者。尤其在进度管理这种涉及工期、成本、安全重大决策的领域,更要慎之又慎。
七、结论与建议
7.1 总体结论
第一,国产进度管理软件已经能够满足国内大多数工程项目的需求,在本土化体验、性价比、中文支持等方面甚至优于国外产品。市场规模持续增长,国产替代加速推进,2025年国产软件覆盖率已达78.3%。
第二,市场已形成明显的分层格局:广联达斑马进度在项目级工具市场用户最多、易用性最强;普华科技占据企业级管控和高端EPC市场,是P6最成熟的国产替代方案;品茗智绘进度以BIM集成和高颜值网络图为特色;建文软件主打业主方视角和AI概念;华东院等设计院走自研自用路线。
第三,没有"全能型"选手,选型关键在于匹配。各厂商在不同行业、不同规模、不同角色下的适配度差异很大,不存在一款"最好的"进度管理软件,只有"最适合你的"。
第四,AI在进度管理领域目前是"锦上添花"而非"雪中送炭"。AI在计划质量检查、风险预测等方面有实际价值,但远未达到"自动排程""智能优化"的宣传程度。企业选型时应该以核心功能(CPM计算、计划管控、数据集成等)为决策依据,AI功能作为加分项而非决定项。
7.2 关键选型建议
建议一:先评估自身管理成熟度,再选软件。如果企业的进度管理还处于"用Excel做计划、靠经验管现场"的阶段,不要一步到位上企业级管控平台——用不起来的高端软件反而浪费钱。建议从轻量级工具(如斑马进度标准版)起步,先把计划编制和项目级管控做扎实,积累经验和数据后再考虑升级到企业级平台。
建议二:信创替代场景优先考虑普华科技。如果企业有明确的信创国产化要求,需要替代P6,普华科技是当前最稳妥的选择。它有最深厚的P6实施经验积累,产品功能最接近P6的专业水准,信创适配最完善,而且有大量央企高端客户的验证。但也要做好组织变革的准备,因为任何平台迁移都涉及用户习惯的改变。
建议三:施工企业优先考虑斑马进度或品茗。对于以房建、市政为主的施工企业,斑马进度的性价比最高、用户基础最好、招人就能用的优势明显。如果企业已经在用品茗的BIM产品或者更看重形象进度展示,品茗智绘进度也是合理选择。这两款产品在施工项目级的功能覆盖度相差不大,主要差异在使用体验和生态联动上。
建议四:业主方关注投资控制和多方协同能力。业主方选进度管理软件不要只看进度功能,要重点关注投资控制、合同管理、多方协同等配套功能,因为业主方的进度管理本质上是为投资控制和项目整体管控服务的。建文软件的业主方定位、普华PowerPiP的业主平台都是值得考虑的方向。
建议五:对AI功能保持理性预期。选软件时主要看核心进度管理功能是否满足需求,AI功能可以作为加分项但不要作为决策依据。如果厂商把AI作为核心卖点大肆宣传,反而要警惕——往往核心功能不够强的厂商才需要靠AI概念来撑场面。AI的价值需要时间来验证,现阶段没必要为AI概念付太多溢价。
7.3 未来趋势展望
从技术发展来看,国产进度管理软件有几个明确的趋势方向:
云化和SaaS化是确定的方向。虽然当前本地化部署仍占主导,但云端产品的增速远高于整体市场,未来中小型项目和多项目协作场景会更多地转向云端。
BIM+进度的深度融合是必然趋势。进度管理从抽象的甘特图走向三维形象进度展示是不可逆的,与BIM模型的集成度将成为重要的竞争维度。在这方面,本身有BIM技术能力的厂商(广联达、品茗)有先天优势。
AI的渐进式渗透将持续,但节奏可能比厂商宣传的慢很多。未来3-5年内,AI更多会作为辅助工具(质量检查、风险预警、文档自动化)渗透到进度管理的各个环节,而不是颠覆式地替代传统方法。人机协作仍然是主流模式。
行业标准的完善会推动市场规范化。GB/T 44821-2025《建设工程进度计划数据交换标准》的实施,将促进不同软件之间的数据互通,也会淘汰一批达不到标准的小厂商,市场集中度将进一步提升。
对于正在选型的企业来说,最重要的不是预测未来,而是立足当下——先把基础的进度管理做好,再根据技术发展和业务需要逐步升级。管理软件是工具,管理提升才是目的。
数据来源说明:本报告基于各厂商官网产品介绍、产品手册、上市公司财报、行业研究报告、学术论文、第三方案例等公开信息综合分析而成,数据截至2026年8月。部分市场规模和份额数据来自第三方咨询机构报告,仅供参考,不构成投资或采购建议。
