AI 的尽头,终究是一场残酷的电网大逃杀。
在硅谷最顶级的机房里,成千上万张顶级 GPU 正在疯狂轰鸣。
它们算力惊人,胃口也极度凶残,当大模型开始分布式训练时,几万张显卡瞬间满载,电流像海啸一样狂涌;
而当模型训练遇到断点、或者等待数据同步时,电力需求又瞬间跌落谷底。
这种“神经质”的用电节奏,快把传统电网折腾疯了。
天然气轮机猛踩油门猛踩刹车,内部叶片震到开裂;
锂电池储能价格昂贵且撑不过几小时;
而传统核电站就像一头沉重笨拙的老大爷,一旦开机就只能匀速慢跑,根本应付不来 AI 的瞬时暴冲。
就在全行业为电发愁到快要拔网线的时刻,比尔·盖茨潜伏了整整二十年的核能帝国,突然掏出了一件足以颠覆游戏规则的“大杀器”。

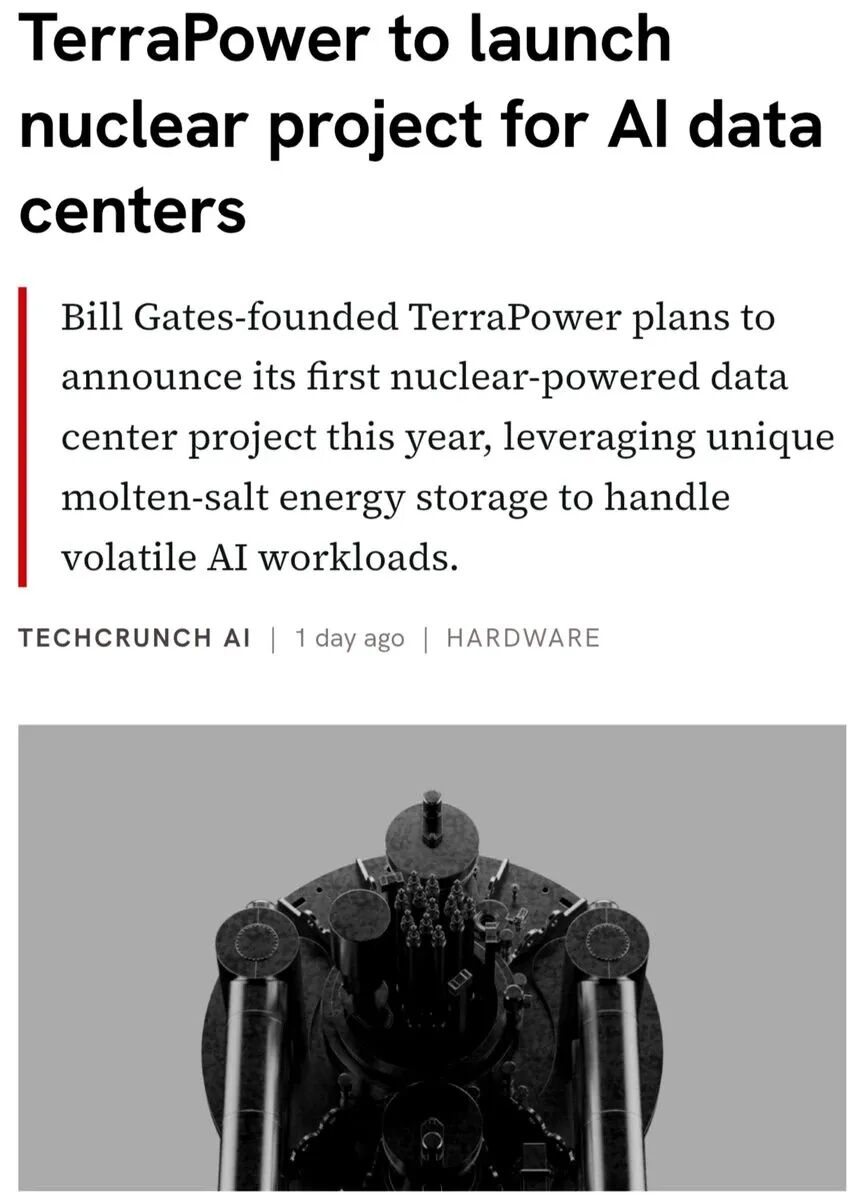

彭博社与多家科技媒体爆出猛料:比尔·盖茨创立的先进核能公司 TerraPower(泰拉能源) 正式宣布,将在年内敲定首个专为 AI 数据中心打造的核电项目,并计划于 2027 年 破土动工!

▲ SciTechEra 转述相关报道:TerraPower 计划推出面向 AI 数据中心的核电项目
这项计划已经从演示文稿和实验设想走向项目排期。
在此之前,扎克伯格的 Meta 已与 TerraPower 达成最多开发 8 座 Natrium 反应堆 的协议,锁定了最高 4000 兆瓦(4 GW) 的峰值电力!
把核反应堆直接接在机房门口,给大模型当“巨型充电宝”,人类算力史上最疯狂的一场联姻,正式拉开了序幕。
算力癫痫:传统电网被 AI 逼进绝境
要看懂盖茨这招有多绝,得先明白现在的 AI 巨头们究竟有多绝望。
过去一年,科技巨头们在核电领域的抢购狂潮几乎到了失去理智的地步:
微软不惜砸钱推动重启曾经发生过严重事故的三里岛核电站; 谷歌一口气打包了先进反应堆创业公司 Kairos Power 的 500 兆瓦电力; 亚马逊直接在宾夕法尼亚州的传统核电站旁边买地建机房。

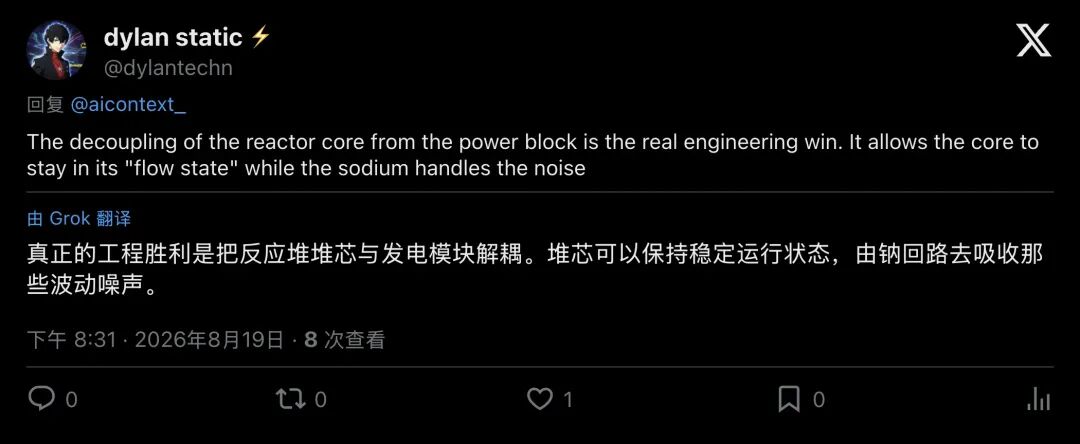

▲ 工程师们一针见血地指出:反应堆与发电模块解耦,才是这场工程奇迹的精髓
为什么一定要核电?
因为风能和光伏靠天吃饭,太不稳定;
煤电和气电碳排放爆表,违背巨头们的绿色承诺。
全天候、零碳排放、极其稳定的核能,成了科技巨头眼里唯一的救命稻草。
但这里有一个致命的工程死穴:传统核电站根本不会“拐弯”。
传统核电站的反应堆设计,是为了几十年如一日地以 100% 满功率向电网输出恒定电流。
它的升降功率速度极慢,强行让它配合 AI 机房一忽儿上一忽儿下的“潮汐负荷”,不仅经济性极差,还会带来严重的安全风险。
AI 需要的是随时能爆发、又随时能刹车的澎湃电力;
核电站给出的却是雷打不动的匀速输出。
两者的冲突,几乎是一道不可调和的物理死结。
直到 TerraPower 拿出了名为 Natrium(钠) 的全新物种。
熔盐充电宝:让核反应堆进入“心流状态”
Natrium 反应堆最神的一笔,是它在核工程上实现了一次教科书级的“热,电解耦”。
普通的商用核电站,大多是用高压水来冷却堆芯(轻水堆),内部压力高达上百个大气压,稍微有点风吹草动就得全系统高度警惕。
而盖茨的 Natrium 走的是液态金属钠冷却快堆路线。
千万不要把液态钠和食盐搞混,金属钠在常压下导热极快,沸点高达近 900 摄氏度。
因此,它在 350 度以上的高温工况下,仍可近常压运行,减轻高压系统相关风险,并利用重力和自然对流辅助被动安全散热。
液态钠之外,Natrium 还配有一块“熔盐热力充电宝”。
这里很多科技博主容易混淆两个概念:核岛里跑的是用来冷却堆芯的“液态钠”,而能量岛里存热的则是“熔盐”。
它的运作逻辑堪称优雅:
- 核岛稳如泰山
:堆芯里的液态钠不知疲倦地把裂变热量带出来,核反应堆永远保持在最舒服、效率最高的 100% 满血“心流状态”,以 345 兆瓦的基荷平稳产热。 - 熔盐吸收波动
:带出来的热量被灌进巨大的熔盐储热罐(就像光热电站里的热能蓄电池)。 - 电力瞬时暴冲
:当 AI 机房算力全开、电荒告急时,熔盐罐瞬间释放超高温热量,推动大型水蒸气轮机,把发电功率直接飙升到 500 兆瓦,并能持续满负荷狂轰 5.5 个小时! - AI 闲时回血
:当大模型集群在低谷期摸鱼时,反应堆不用降频,多余的热量继续安安静静地存进熔盐罐里备用。

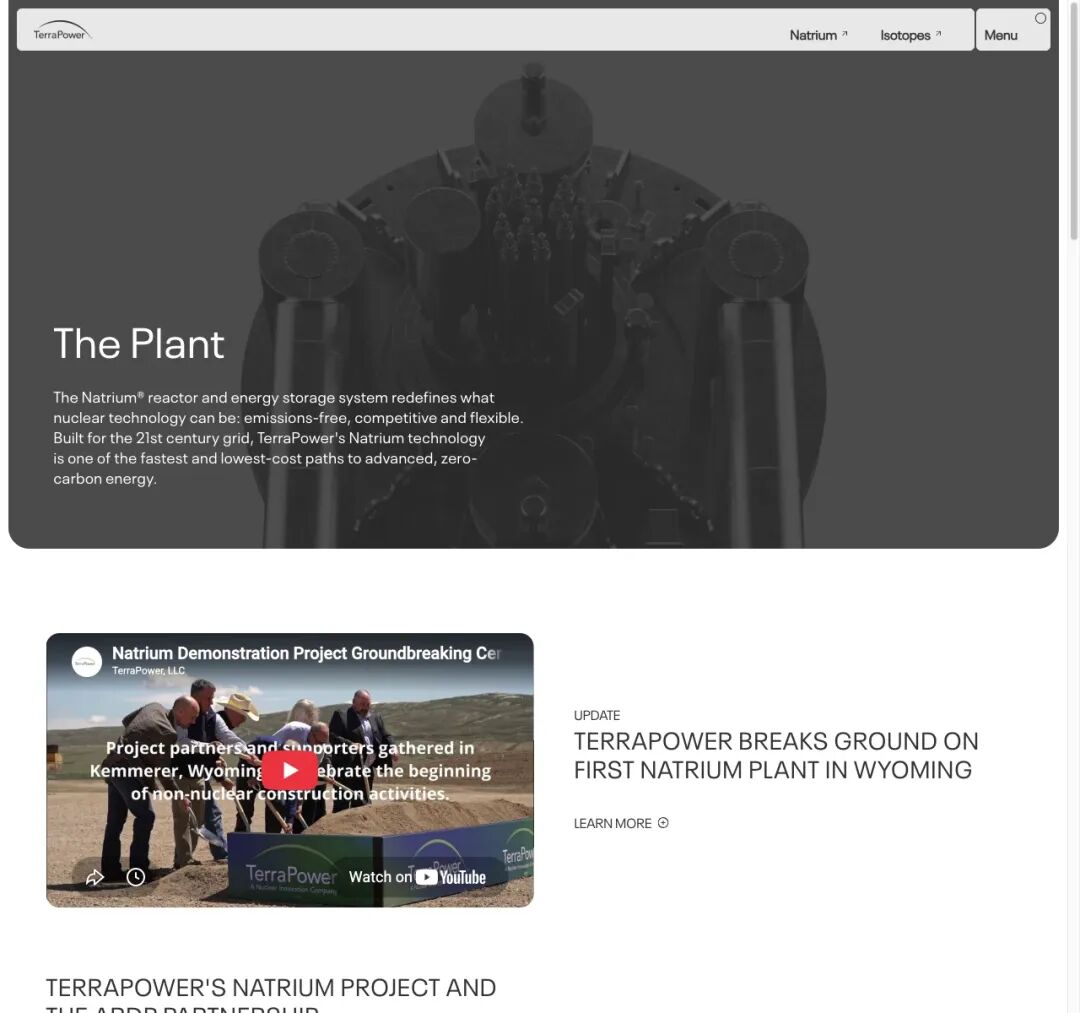

▲ TerraPower 官网的 Natrium 技术页:钠冷反应堆与熔盐储热共同提供稳定、灵活的电力
核岛只管心无旁骛地烧火,能量岛负责在外面替它抵挡所有的电网杂音。
按每个机柜约 10 千瓦的粗略口径换算,345 兆瓦对应约 3.4 万个机柜;
这只是数量级估算,并非官方承诺
它既拥有核电的高可靠性,又拥有抽水蓄能电站般的灵活弹性,这简直就是为大模型训练和推理量身定做的私人电站!
扎克伯格包圆 8 座!全球造船狂魔入场造核电
看懂了这个逻辑,你就能明白 Meta 为什么敢在今年 1 月直接签下多达 8 座反应堆 的世纪大单。
在这份协议中,Meta 锁定了高达 2.8 GW 的基础电力,借助熔盐储能系统,峰值电力更是可以一举顶到惊人的 4 GW!

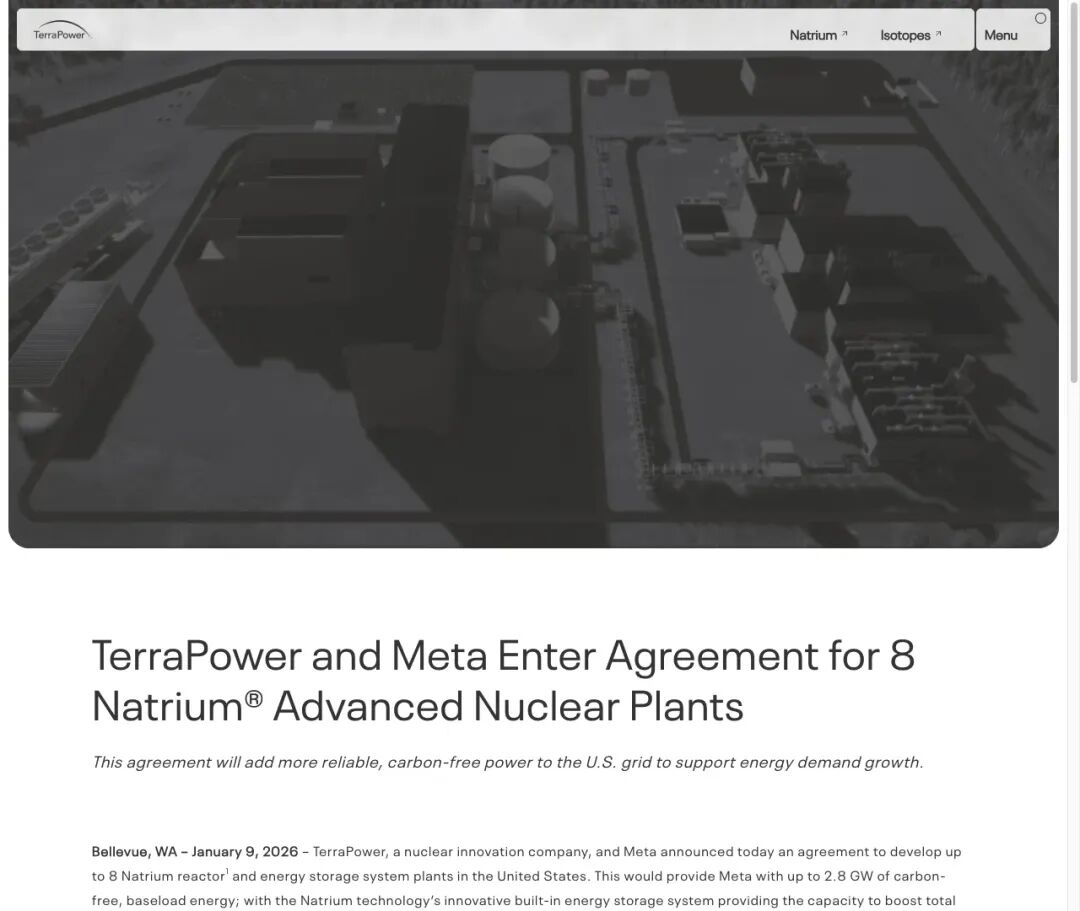

▲ TerraPower 官网新闻稿:与 Meta 达成最多 8 座 Natrium 先进核电站的合作协议
科技巨头买电的逻辑已经彻底变了
过去,大厂们买的是虚无缥缈的“绿色电力证书”,在财报上打个绿色标签做公关;
而现在,科技巨头正在像当年囤积英伟达 GPU 一样,不惜一切代价抢夺实物发电机组的“排队权”。
在电力变成最稀缺战略资产的时代,谁手里有电,谁才有资格留在通用人工智能(AGI)的牌桌上。
为了把这个庞大的核电版图从图纸变成流水线,盖茨还在全球拉来了一支极其强悍的“基建天团”。
就在今年 8 月中旬,TerraPower 高管团队亲赴韩国,一口气拉拢了韩国现代建设(HDEC)与 SK Innovation 等工业巨头。

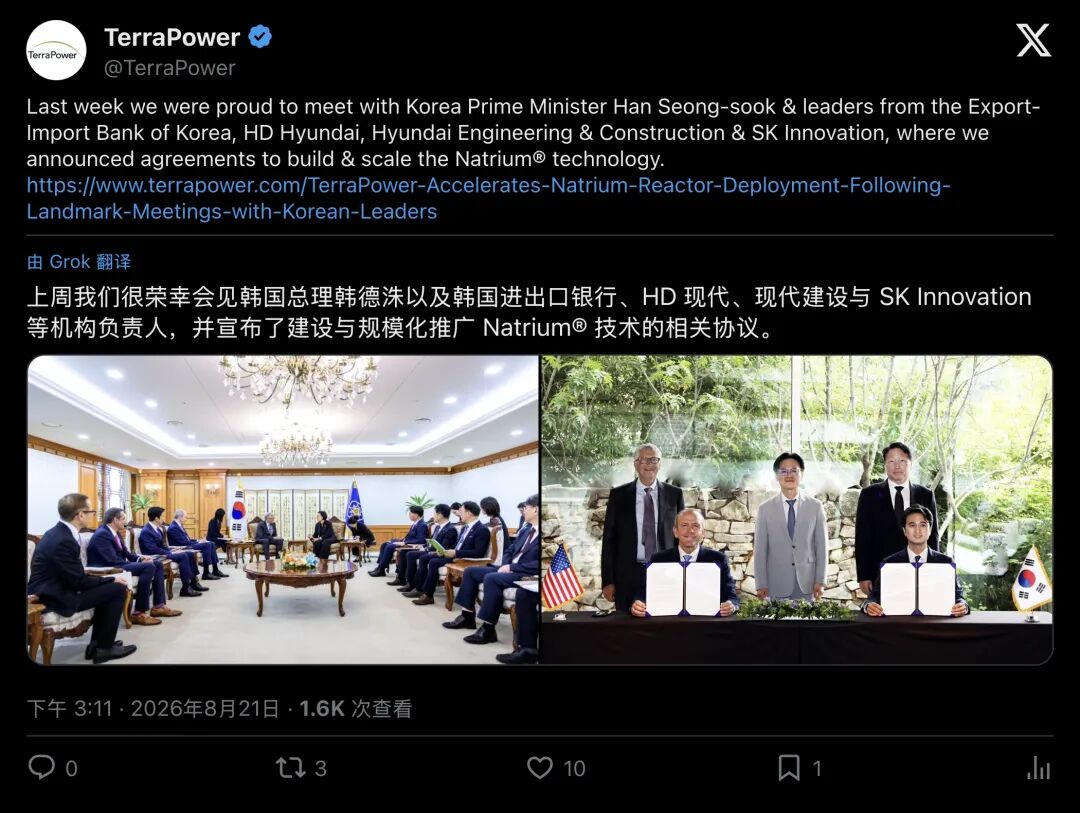

▲ TerraPower 宣布与韩国现代建设、SK 等达成深度合作,打造可复制的机队交付模式
现代建设作为全球工程交付的狠角色,直接为未来的 Natrium 机队提供完工、价格与工程绩效担保。
这是极其关键的一步
长久以来,欧美新建核电站最大的梦魇就是工期无限拖延、预算疯狂超支(比如美国 Vogtle 核电站拖了十几年)。
把具有丰富造船和重工业 EPC 经验的亚洲工程巨头拉进局,盖茨的目标非常明确:把核反应堆从一个充满不确定性的“高危科研项目”,硬生生做成能够流水线量产、标准化交付的“即插即用型能源商品”。
算力狂欢背后:GPU 能等得到 2032 年的电吗?
尽管蓝图美轮美奂,但如果摘下狂热的滤镜,冷酷的物理世界依然横亘着数座难以逾越的大山。
在狂欢的评论区里,有清醒的工程师一针见血地指出了最尴尬的痛点:时间错位。

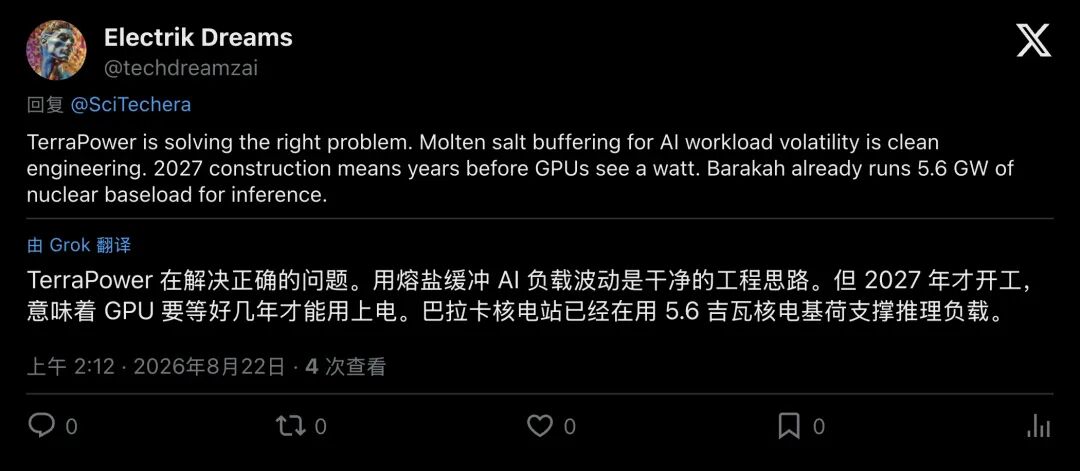

▲ 工程师直言:2027年才开工,意味着在显卡用上这度电之前,还有漫长的几年要熬
让我们摊开时间表看看现实:
TerraPower 位于怀俄明州的首座示范堆 Kemmerer Unit 1,虽然已在今年 3 月拿到了美国核管会(NRC)近十年来的首张商用建造许可,并于 4 月正式破土,但完整并网的目标是在 2030 年 前后; 本次爆出的第二座专供 AI 数据中心的反应堆,计划在 2027 年 开工; 而 Meta 锁定的 8 座机队,首批机组交付目标最早也要到 2032 年。
AI 模型的迭代周期是以“周”和“月”来计算的,而核电站的建设周期是以“五年”甚至“十年”来计算的。
在 2027 到 2032 年这片长达数年的“电力真空期”里,嗷嗷待哺的算力中心依然只能靠天然气电厂和改造旧电网苦苦支撑。
此外,燃料供应链也是悬在头顶的达摩克利斯之剑。
Natrium 采用的是丰度在 5% 到 20% 之间的高丰度低浓缩铀(HALEU)。
目前全美乃至全球的商业化 HALEU 产能极其紧张,能否在 2030 年前建立起成熟稳固的燃料加工链,依然存在变数。
拿到建造许可,不等于拿到运行许可;
签下框架大单,也不等于能按时通电
终极一战:算力与能源的物理合体
但无论前路有多少工程荆棘,这一步跨出,世界已经回不去了。
盖茨在二十年前埋下的这颗种子,终于在生成式 AI 带来的电荒中迎来了最凶猛的破土时刻。
回顾人类工业史,每一次算力的大跃迁,本质上都是能量控制能力的大跃迁:
从蒸汽机解放人类肌肉, 到内燃机与交流电催生现代工业, 再到如今,数十万颗硅基大脑的神经元脉冲,正在迫使人类重构最古老、最庞大的核裂变装置。
核岛内的液态金属在静默流淌,熔盐储罐在蓄势待发。
当最后一座冷却塔在算力中心的机房旁拔地而起,人类将亲眼见证现代科技最魔幻也最硬核的一幕:
那颗在宇宙深处燃烧了亿万年的原子之火,终于被接进了人类通往超级人工智能的服务器机架之中。
