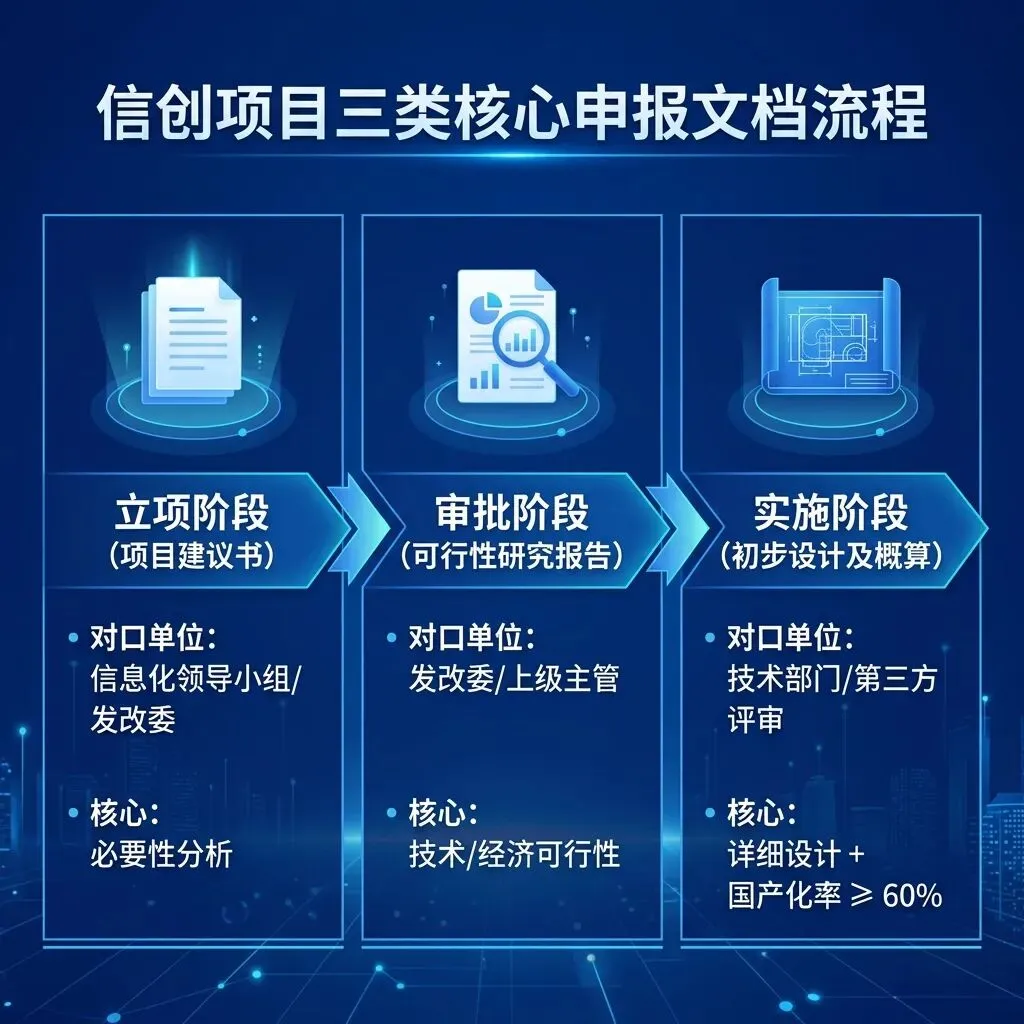

在政企信创项目中,很多项目经理都有一个疑问:为什么同一个项目,要分别编制《项目建议书》《可行性研究报告》和《初步设计及投资概算》?
其实,这三份文件并不是简单重复,而是项目从“想法”走向“落地”的三个关键阶段。可以简单理解为:第一份回答“为什么做”,第二份回答“能不能做”,第三份回答“具体怎么做、花多少钱”。
第一阶段:项目建议书,解决“为什么要做”
项目建议书是项目立项阶段的“敲门砖”。
它通常面向本单位信息化领导小组,政府投资项目还可能需要报送发展改革部门。
这个阶段,审批人员最关心三个问题:
第一,项目有没有必要建设?
第二,是不是符合国家政策、行业规划和单位发展要求?
第三,大概需要投入多少钱,资金从哪里来?
所以,建议书重点要写清楚建设背景、业务现状、存在问题和建设必要性。比如,围绕信创替代、国产化适配、关键系统安全可控等政策要求,说明现有系统与目标要求之间的差距。
同时,还要给出总体建设思路、系统规模、软硬件的大致数量,以及投资估算和资金筹措方式。
注意,项目建议书的颗粒度不需要太细,重点是把“为什么非做不可”讲清楚。只要必要性充分、政策依据明确、投资规模基本合理,就具备进入下一阶段的基础。
第二阶段:可行性研究报告,解决“能不能做、怎么做”
可行性研究报告是项目审批阶段的“通行证”,通常报送发改委或上级主管部门。
这个阶段,审批部门关注的是:技术路线是否成熟,投资是否合理,项目风险能不能控制。
因此,可研报告一般要重点论证四个方面。
第一是技术可行性。要说明国产化技术路线是否成熟,比如服务器、操作系统、数据库、中间件之间能否稳定适配。
第二是经济可行性。要分析建设投资、运维成本和总拥有成本,也就是TCO,证明项目不仅能建设,而且值得建设。
第三是实施可行性。包括建设周期、组织保障、人员安排和实施计划。
第四是风险分析。重点考虑技术风险、工期风险、供应链风险以及安全合规风险,并提出对应措施。
可研报告最关键的一点,是要进行多方案比选。不能只写一个方案,而要形成“主选方案加备选方案”,通过技术、投资、工期和风险等维度对比,证明主选方案是综合最优解。
第三阶段:初步设计及投资概算,解决“具体做什么、花多少钱”
初步设计及投资概算,是项目实施阶段的“施工图”,通常由本单位技术部门或第三方评审机构进行审核。
这个阶段,内容必须更加细化。系统架构要细化到业务、应用、数据、技术和安全等层面;设备要明确类别、数量和技术参数;软件要明确产品、授权数量和部署方式。
同时,还要编制详细工程清单和投资概算,按照“单价乘数量”的方式逐项计算,并汇总形成项目总投资。
在信创项目中,安全建设费、等保和密评费用、国产化适配改造费,以及必要的不可预见费,都不能遗漏。不可预见费通常可按项目实际情况合理计取。
尤其要注意,初步设计及概算往往是后续招标、采购、付款和项目验收的重要依据,所以每一项费用都必须有依据、有测算、有说明。
最后总结一下:
项目建议书,重点讲“为什么做”;
可行性研究报告,重点讲“能不能做、怎么做”;
初步设计及投资概算,重点讲“具体做什么、花多少钱”。
把这三个阶段区分清楚,才能减少重复修改,提高信创项目立项、审批和实施的成功率。
