文档内容
一级建造师
水利水电工程管理与实务
课程精讲

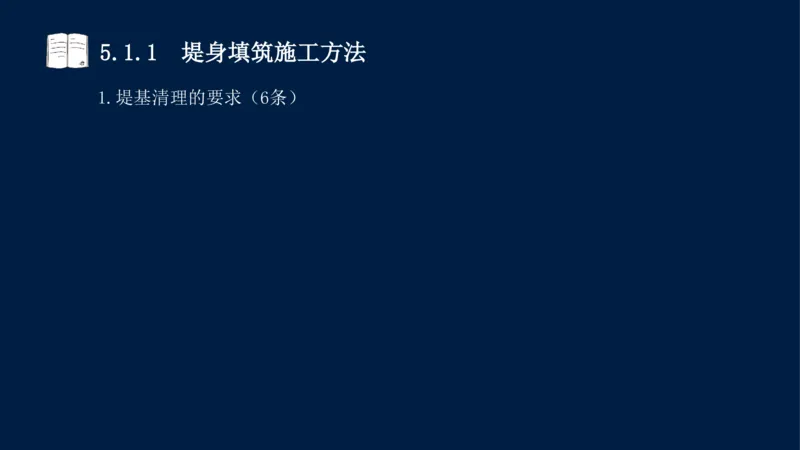

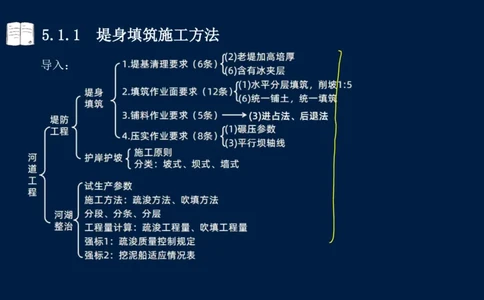

主讲老师:李想5.1.1 堤身填筑施工方法
第5章 堤防与河湖疏浚工程
5.1 堤防工程施工技术
5.2 河湖疏浚工程施工技术5.1.1 堤身填筑施工方法
5.1 堤防工程施工技术
5.1.1 堤身填筑施工方法
5.1.2 护岸护坡的施工方法

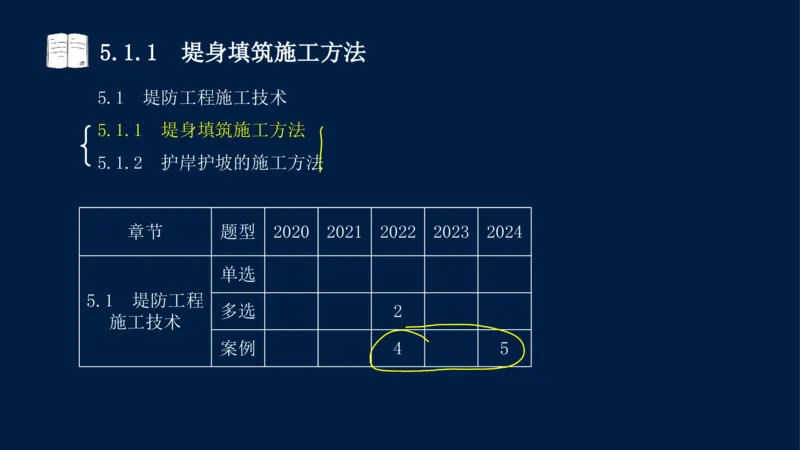

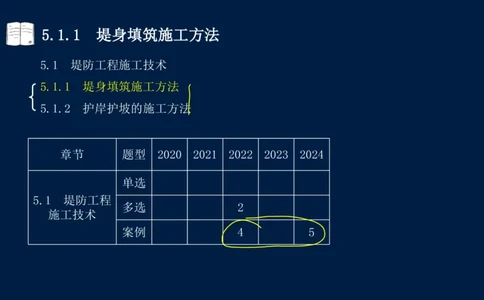

章节 题型 2020 2021 2022 2023 2024
单选
5.1 堤防工程
多选 2
施工技术
案例 4 55.1.1 堤身填筑施工方法
导入:5.1.1 堤身填筑施工方法
考情分析:
单选题:2016(1),2016(1),2020(1);
多选题:2011(1),2022(1);
案例题:2011(1),2012(1),2013(1),2014(1),
2017(1), 2022(1), 2024(1)。

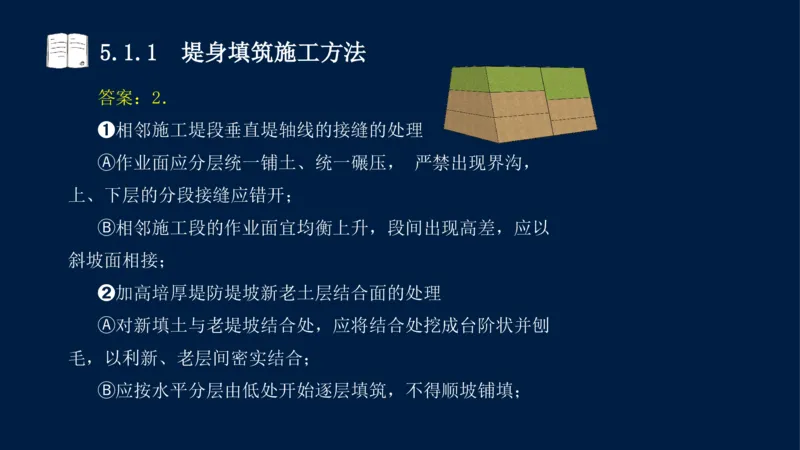

一、二建教材重复程度:50%。5.1.1 堤身填筑施工方法

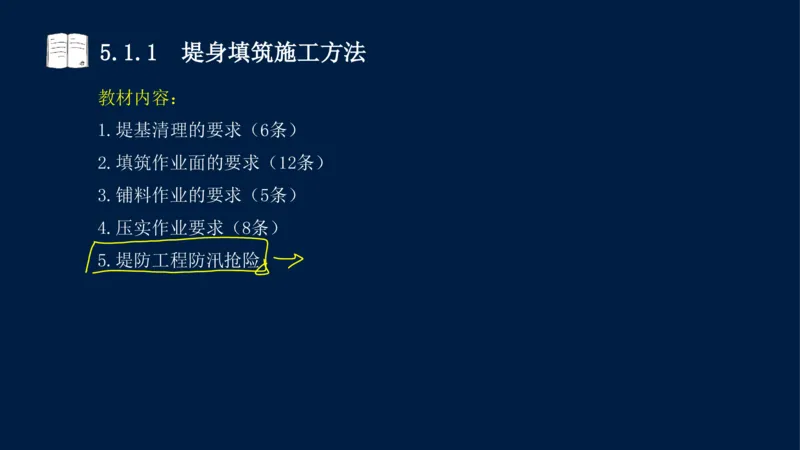

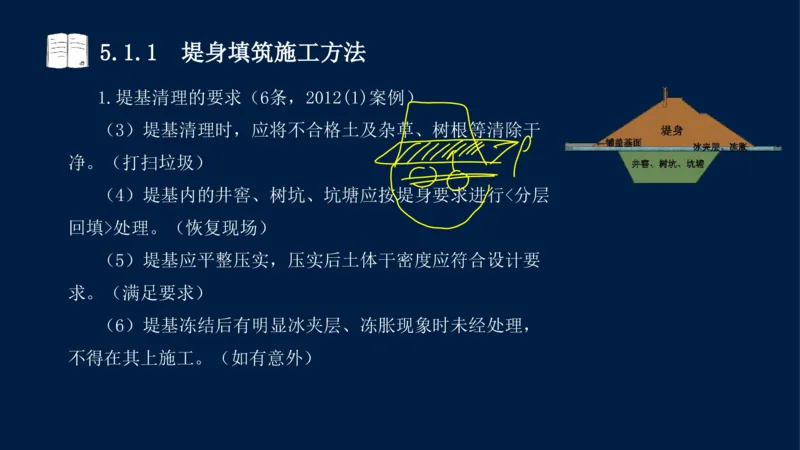

教材内容:
1.堤基清理的要求(6条)
2.填筑作业面的要求(12条)
3.铺料作业的要求(5条)
4.压实作业要求(8条)
5.堤防工程防汛抢险5.1.1 堤身填筑施工方法

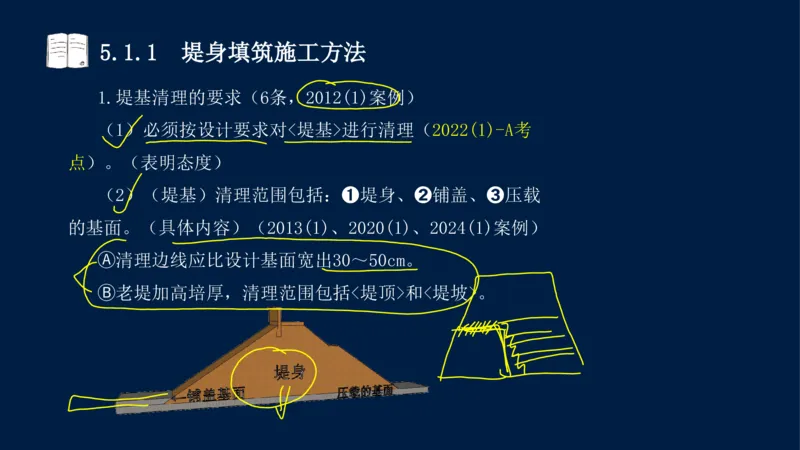

1.堤基清理的要求(6条)5.1.1 堤身填筑施工方法
1.堤基清理的要求(6条,2012(1)案例)
(1)必须按设计要求对<堤基>进行清理(2022(1)-A考
点)。(表明态度)
(2)(堤基)清理范围包括:➊堤身、➋铺盖、➌压载
的基面。(具体内容)(2013(1)、2020(1)、2024(1)案例)
清理边线应比设计基面宽出30~50cm。
Ⓐ
老堤加高培厚,清理范围包括<堤顶>和<堤坡>。
Ⓑ5.1.1 堤身填筑施工方法
1.堤基清理的要求(6条,2012(1)案例)
(3)堤基清理时,应将不合格土及杂草、树根等清除干
净。(打扫垃圾)
(4)堤基内的井窖、树坑、坑塘应按堤身要求进行<分层
回填>处理。(恢复现场)
(5)堤基应平整压实,压实后土体干密度应符合设计要
求。(满足要求)
(6)堤基冻结后有明显冰夹层、冻胀现象时未经处理,
不得在其上施工。(如有意外)5.1.1 堤身填筑施工方法

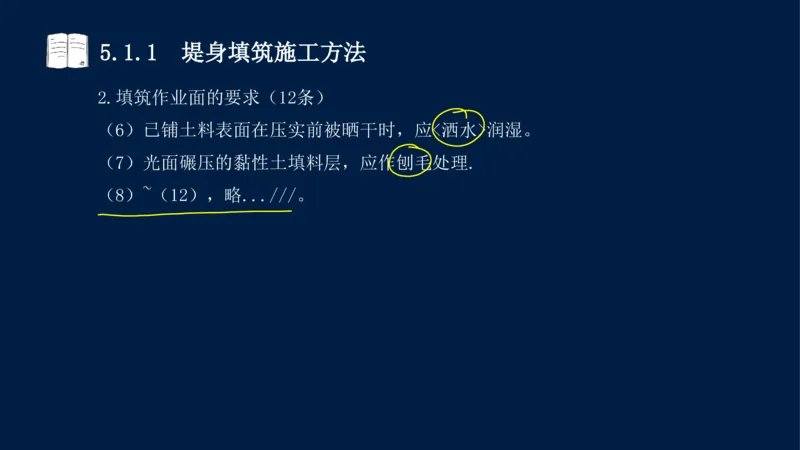

2.填筑作业面的要求(12条)5.1.1 堤身填筑施工方法

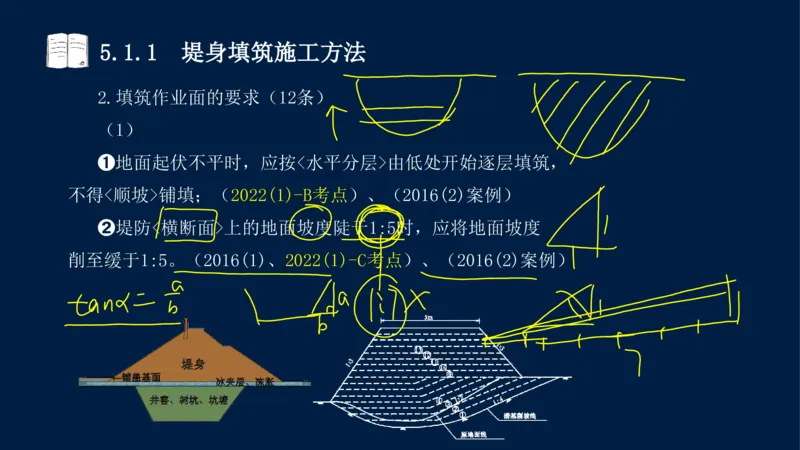

2.填筑作业面的要求(12条)
(1)
➊地面起伏不平时,应按<水平分层>由低处开始逐层填筑,
不得<顺坡>铺填;(2022(1)-B考点)、(2016(2)案例)
➋堤防<横断面>上的地面坡度陡于1:5时,应将地面坡度
削至缓于1:5。(2016(1)、2022(1)-C考点)、(2016(2)案例)5.1.1 堤身填筑施工方法

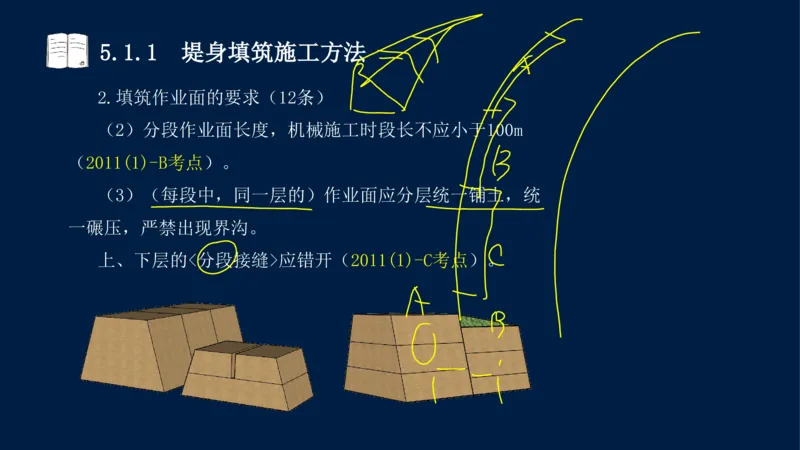

2.填筑作业面的要求(12条)
(2)分段作业面长度,机械施工时段长不应小于100m
(2011(1)-B考点)。
(3)(每段中,同一层的)作业面应分层统一铺土,统
一碾压,严禁出现界沟。
上、下层的<分段接缝>应错开(2011(1)-C考点)。5.1.1 堤身填筑施工方法

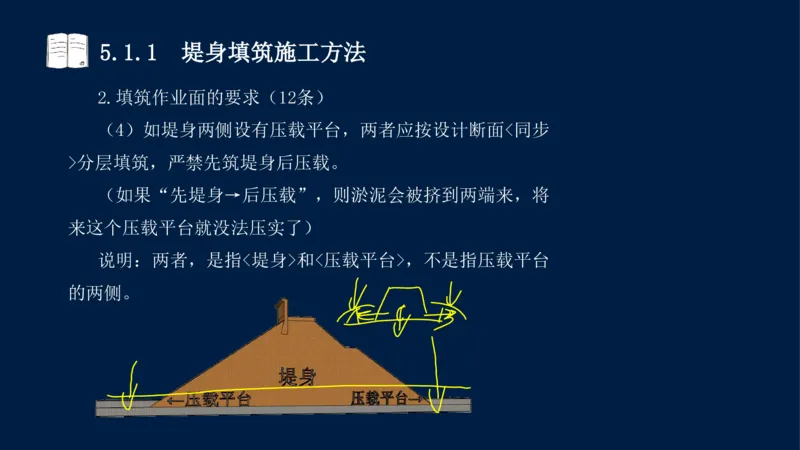

2.填筑作业面的要求(12条)
(4)如堤身两侧设有压载平台,两者应按设计断面<同步
>分层填筑,严禁先筑堤身后压载。
(如果“先堤身→后压载”,则淤泥会被挤到两端来,将
来这个压载平台就没法压实了)
说明:两者,是指<堤身>和<压载平台>,不是指压载平台
的两侧。5.1.1 堤身填筑施工方法

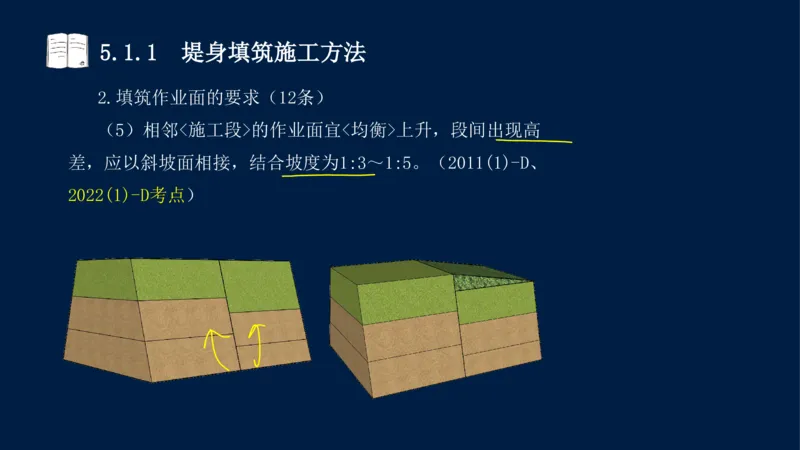

2.填筑作业面的要求(12条)
(5)相邻<施工段>的作业面宜<均衡>上升,段间出现高
差,应以斜坡面相接,结合坡度为1:3~1:5。(2011(1)-D、
2022(1)-D考点)5.1.1 堤身填筑施工方法
2.填筑作业面的要求(12条)
(6)已铺土料表面在压实前被晒干时,应<洒水>润湿。
(7)光面碾压的黏性土填料层,应作刨毛处理.
(8)~(12),略...///。5.1.1 堤身填筑施工方法

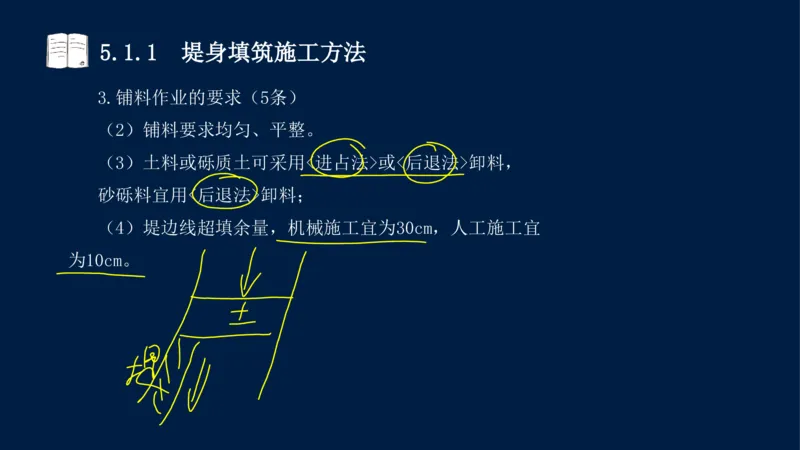

3.铺料作业的要求(5条)5.1.1 堤身填筑施工方法
3.铺料作业的要求(5条)
(2)铺料要求均匀、平整。
(3)土料或砾质土可采用<进占法>或<后退法>卸料,
砂砾料宜用<后退法>卸料;
(4)堤边线超填余量,机械施工宜为30cm,人工施工宜
为10cm。5.1.1 堤身填筑施工方法
4.压实作业要求(8条)5.1.1 堤身填筑施工方法
4.压实作业要求(8条)

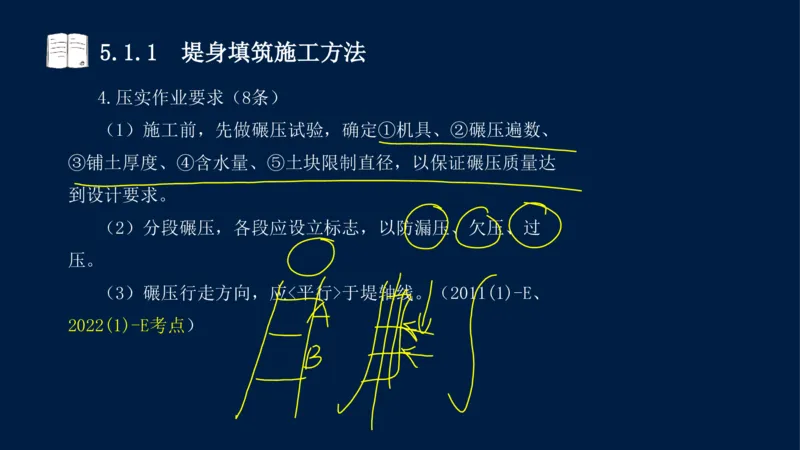

(1)施工前,先做碾压试验,确定①机具、②碾压遍数、
③铺土厚度、④含水量、⑤土块限制直径,以保证碾压质量达
到设计要求。
(2)分段碾压,各段应设立标志,以防漏压、欠压、过
压。
(3)碾压行走方向,应<平行>于堤轴线。(2011(1)-E、
2022(1)-E考点)5.1.1 堤身填筑施工方法

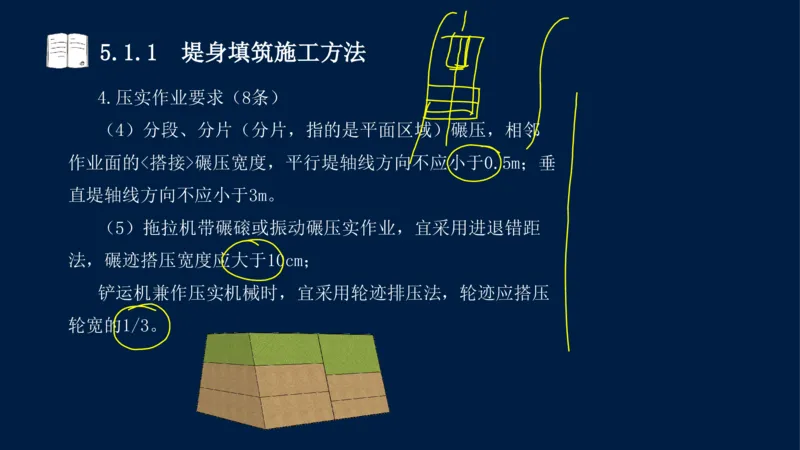

4.压实作业要求(8条)
(4)分段、分片(分片,指的是平面区域)碾压,相邻
作业面的<搭接>碾压宽度,平行堤轴线方向不应小于0.5m;垂
直堤轴线方向不应小于3m。
(5)拖拉机带碾磙或振动碾压实作业,宜采用进退错距
法,碾迹搭压宽度应大于10cm;
铲运机兼作压实机械时,宜采用轮迹排压法,轮迹应搭压
轮宽的1/3。5.1.1 堤身填筑施工方法
4.压实作业要求(8条)

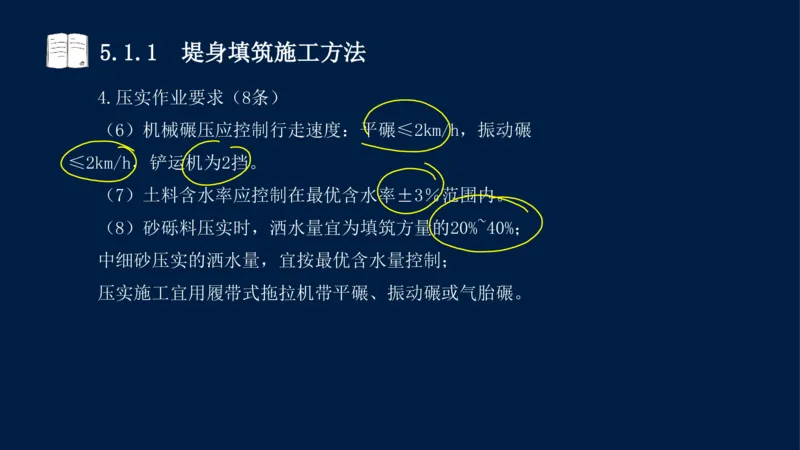

(6)机械碾压应控制行走速度:平碾≤2km/h,振动碾
≤2km/h,铲运机为2挡。
(7)土料含水率应控制在最优含水率±3%范围内。
(8)砂砾料压实时,洒水量宜为填筑方量的20%~40%;
中细砂压实的洒水量,宜按最优含水量控制;
压实施工宜用履带式拖拉机带平碾、振动碾或气胎碾。5.1.1 堤身填筑施工方法

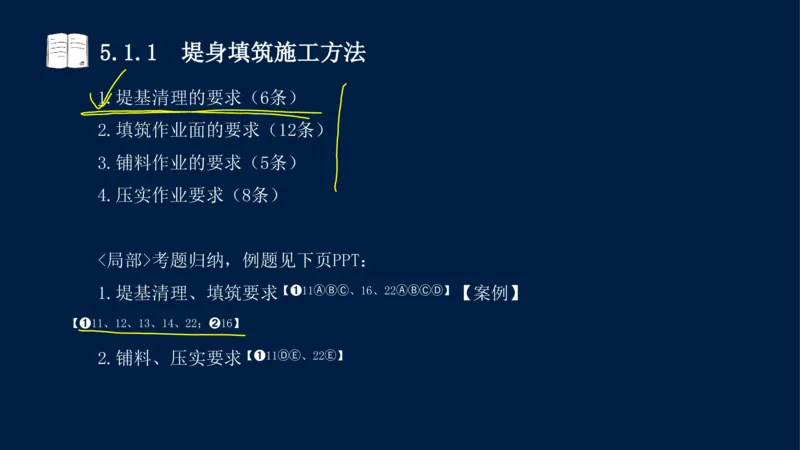

1.堤基清理的要求(6条)
2.填筑作业面的要求(12条)
3.铺料作业的要求(5条)
4.压实作业要求(8条)
<局部>考题归纳,例题见下页PPT:
1.堤基清理、填筑要求【➊11ⒶⒷⒸ、16、22ⒶⒷⒸⒹ】【案例】
【➊11、12、13、14、22;➋16】
2.铺料、压实要求【➊11ⒹⒺ、22Ⓔ】5.1.1 堤身填筑施工方法

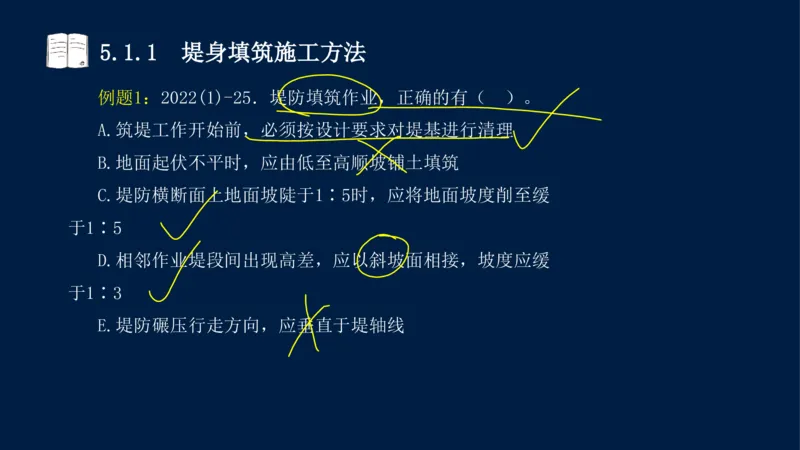

例题1:2022(1)-25.堤防填筑作业,正确的有( )。
A.筑堤工作开始前,必须按设计要求对堤基进行清理
B.地面起伏不平时,应由低至高顺坡铺土填筑
C.堤防横断面上地面坡陡于1∶5时,应将地面坡度削至缓
于1∶5
D.相邻作业堤段间出现高差,应以斜坡面相接,坡度应缓
于1∶3
E.堤防碾压行走方向,应垂直于堤轴线5.1.1 堤身填筑施工方法

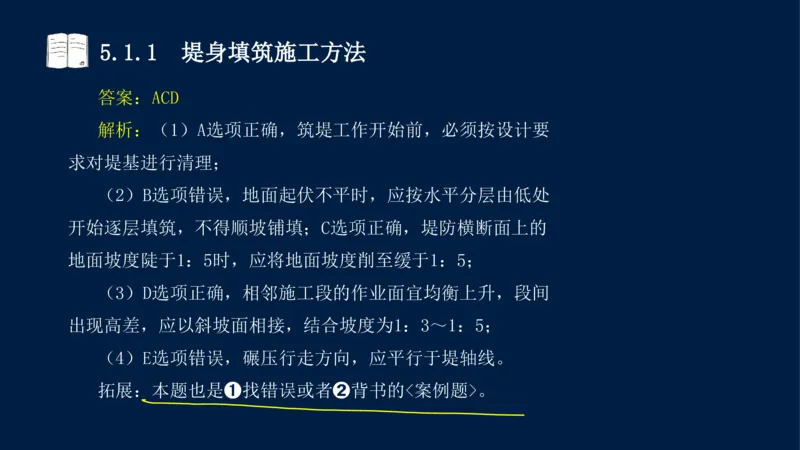

答案:ACD
解析:(1)A选项正确,筑堤工作开始前,必须按设计要
求对堤基进行清理;
(2)B选项错误,地面起伏不平时,应按水平分层由低处
开始逐层填筑,不得顺坡铺填;C选项正确,堤防横断面上的
地面坡度陡于1:5时,应将地面坡度削至缓于1:5;
(3)D选项正确,相邻施工段的作业面宜均衡上升,段间
出现高差,应以斜坡面相接,结合坡度为1:3~1:5;
(4)E选项错误,碾压行走方向,应平行于堤轴线。
拓展:本题也是➊找错误或者➋背书的<案例题>。5.1.1 堤身填筑施工方法

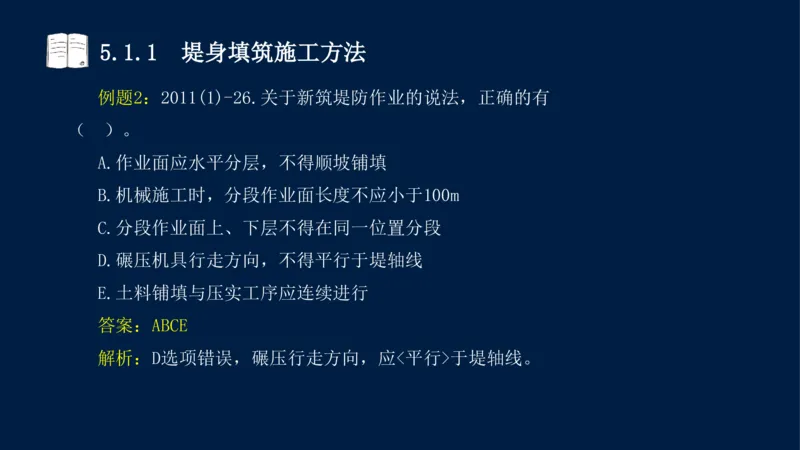

例题2:2011(1)-26.关于新筑堤防作业的说法,正确的有
( )。
A.作业面应水平分层,不得顺坡铺填
B.机械施工时,分段作业面长度不应小于100m
C.分段作业面上、下层不得在同一位置分段
D.碾压机具行走方向,不得平行于堤轴线
E.土料铺填与压实工序应连续进行
答案:ABCE
解析:D选项错误,碾压行走方向,应<平行>于堤轴线。5.1.1 堤身填筑施工方法

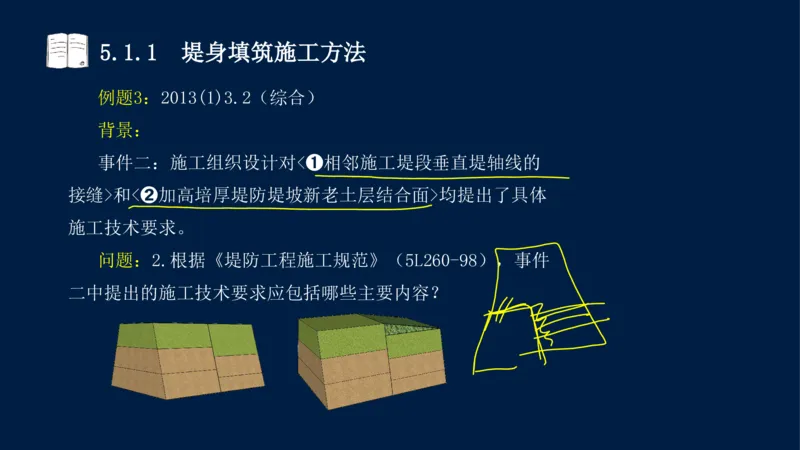

例题3:2013(1)3.2(综合)
背景:
事件二:施工组织设计对<➊相邻施工堤段垂直堤轴线的
接缝>和<➋加高培厚堤防堤坡新老土层结合面>均提出了具体
施工技术要求。
问题:2.根据《堤防工程施工规范》(5L260-98),事件
二中提出的施工技术要求应包括哪些主要内容?5.1.1 堤身填筑施工方法
答案:2.
➊相邻施工堤段垂直堤轴线的接缝的处理
作业面应分层统一铺土、统一碾压, 严禁出现界沟,
Ⓐ
上、下层的分段接缝应错开;
相邻施工段的作业面宜均衡上升,段间出现高差,应以
Ⓑ
斜坡面相接;
➋加高培厚堤防堤坡新老土层结合面的处理
对新填土与老堤坡结合处,应将结合处挖成台阶状并刨
Ⓐ
毛,以利新、老层间密实结合;
应按水平分层由低处开始逐层填筑,不得顺坡铺填;
Ⓑ5.1.1 堤身填筑施工方法
5.堤防工程防汛抢险5.1.1 堤身填筑施工方法

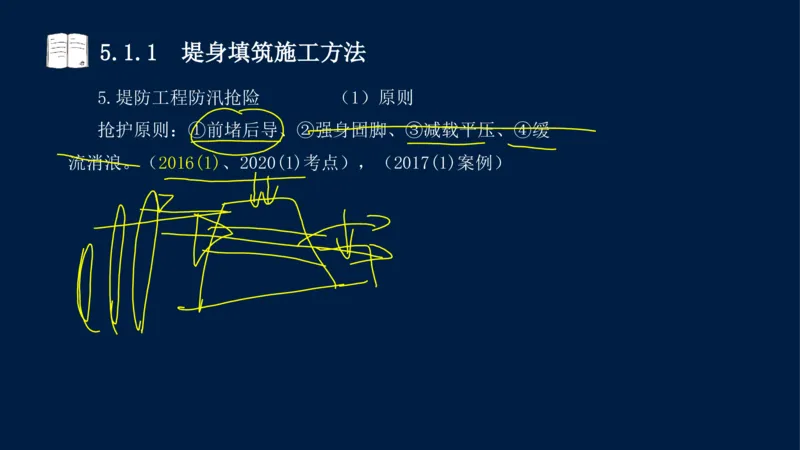

5.堤防工程防汛抢险 (1)原则
抢护原则:①前堵后导、②强身固脚、③减载平压、④缓
流消浪。(2016(1)、2020(1)考点),(2017(1)案例)5.1.1 堤身填筑施工方法
例题:2016(1)-8.堤防工程抢险原则不包括( )。
A.前导后堵
B.强身固脚
C.减载平压
D.缓流消浪
答案:A
解析:堤防工程抢护原则:前堵后导、强身固脚、减载平
压、缓流消浪。5.1.1 堤身填筑施工方法
5.堤防工程防汛抢险 (2)漏洞
堤身漏洞险情的抢护应遵守下列规定:
①堤身漏洞险情的抢护以“前截后导,临重于背”为原则。
在<临水侧>截断漏水来源,在<背水侧>漏洞出水口处采用反滤
围井的方法。
②略...///。
③略...///。5.1.1 堤身填筑施工方法

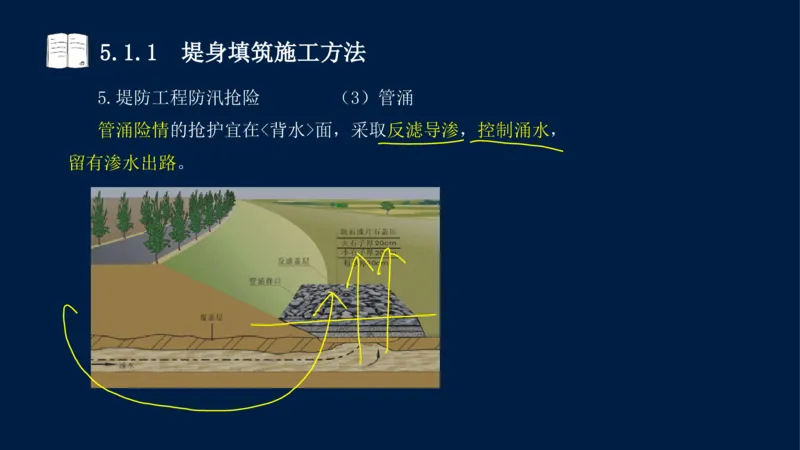

5.堤防工程防汛抢险 (3)管涌
管涌险情的抢护宜在<背水>面,采取反滤导渗,控制涌水,
留有渗水出路。5.1.1 堤身填筑施工方法

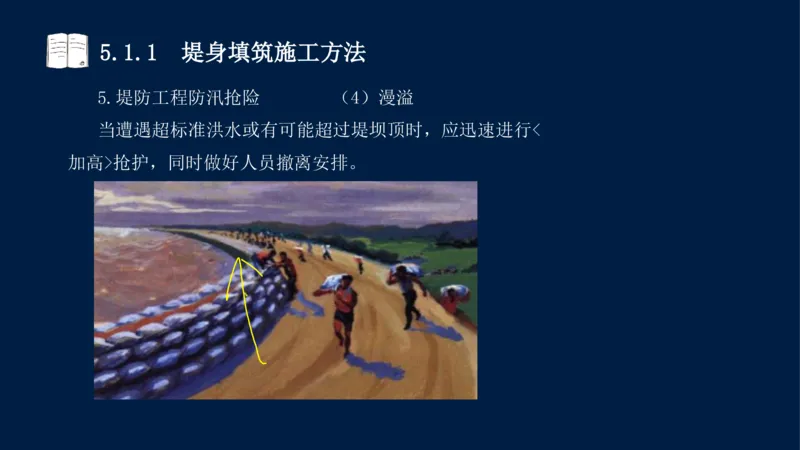

5.堤防工程防汛抢险 (4)漫溢
当遭遇超标准洪水或有可能超过堤坝顶时,应迅速进行<
加高>抢护,同时做好人员撤离安排。5.1.1 堤身填筑施工方法

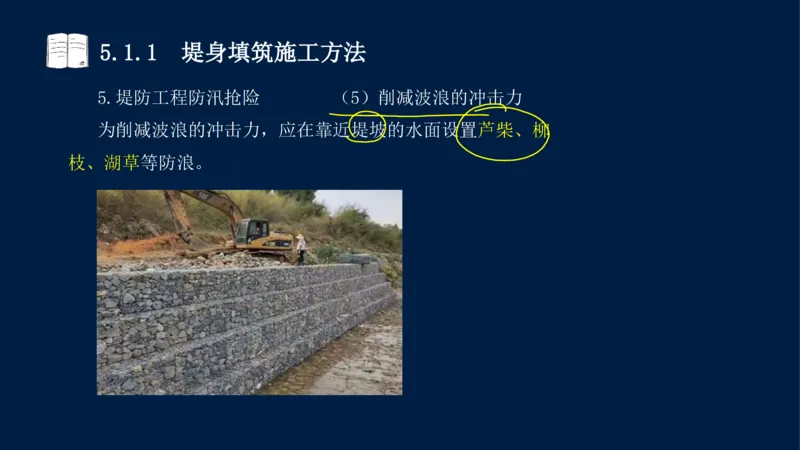

5.堤防工程防汛抢险 (5)削减波浪的冲击力
为削减波浪的冲击力,应在靠近堤坡的水面设置芦柴、柳
枝、湖草等防浪。5.1.1 堤身填筑施工方法

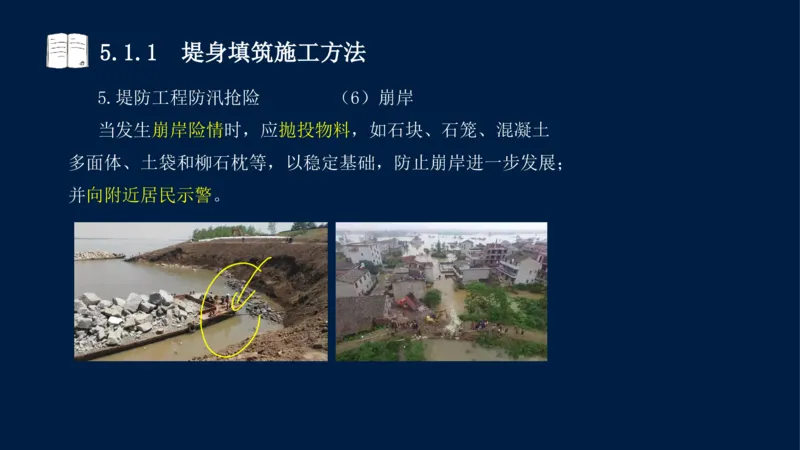

5.堤防工程防汛抢险 (6)崩岸
当发生崩岸险情时,应抛投物料,如石块、石笼、混凝土
多面体、土袋和柳石枕等,以稳定基础,防止崩岸进一步发展;
并向附近居民示警。5.1.1 堤身填筑施工方法

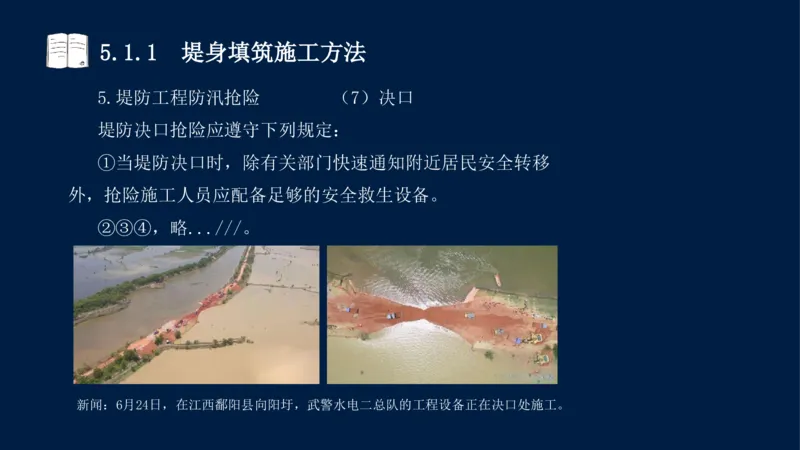

5.堤防工程防汛抢险 (7)决口
堤防决口抢险应遵守下列规定:
①当堤防决口时,除有关部门快速通知附近居民安全转移
外,抢险施工人员应配备足够的安全救生设备。
②③④,略...///。
新闻:6月24日,在江西鄱阳县向阳圩,武警水电二总队的工程设备正在决口处施工。5.1.1 堤身填筑施工方法

例题:2017(1)5.5
背景:
事件三:2015年汛前,该合同工程基本完工。由于当年汛
期水库防汛形势严峻,水库安全度汛,根据度汛方案,建设单
位组织参建单位对土坝和溢洪道进行险情巡查,并制定了土坝
和溢洪道工程险情巡查及应对措施预案,部分内容如表5所示
(表格见下页PPT)。
问题:5.根据本工程具体情况,指出表5中A、B、C、D、E
分别代表的险情种类。5.1.1 堤身填筑施工方法
例题:2017(1)5.5

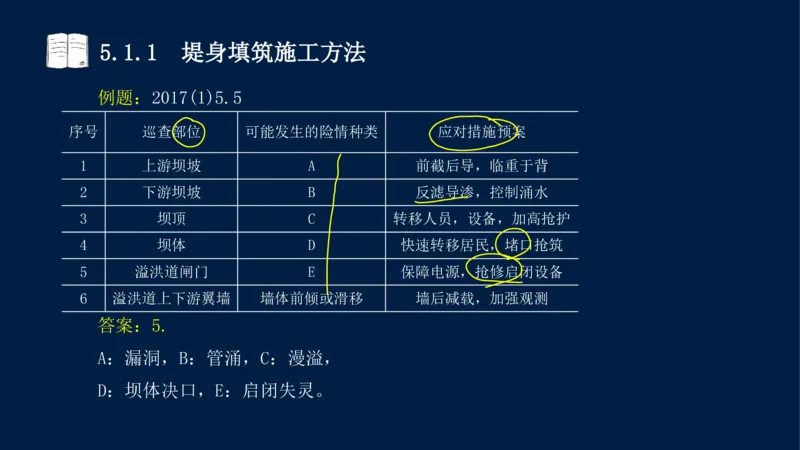

序号 巡查部位 可能发生的险情种类 应对措施预案
1 上游坝坡 A 前截后导,临重于背
2 下游坝坡 B 反滤导渗,控制涌水
3 坝顶 C 转移人员,设备,加高抢护
4 坝体 D 快速转移居民,堵口抢筑
5 溢洪道闸门 E 保障电源,抢修启闭设备
6 溢洪道上下游翼墙 墙体前倾或滑移 墙后减载,加强观测
答案:5.
A:漏洞,B:管涌,C:漫溢,
D:坝体决口,E:启闭失灵。5.1.1 堤身填筑施工方法

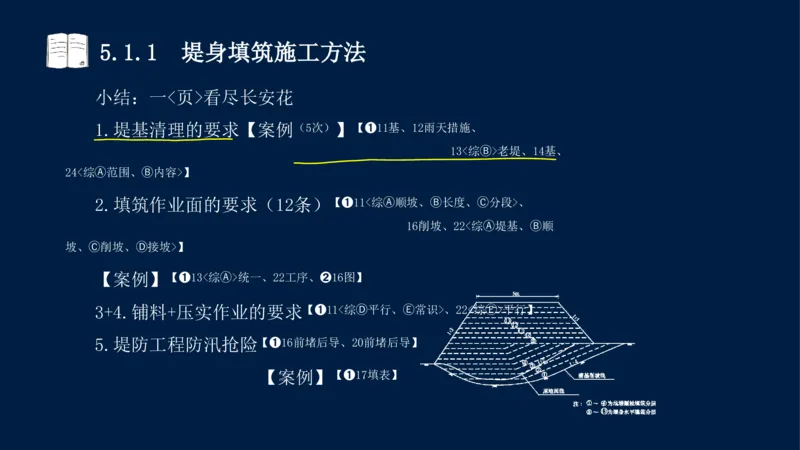

小结:5.1.1 堤身填筑施工方法
小结:一<页>看尽长安花
1.堤基清理的要求【案例(5次)】【➊11基、12雨天措施、
13<综Ⓑ>老堤、14基、
24<综Ⓐ范围、Ⓑ内容>】
2.填筑作业面的要求(12条)【➊11<综Ⓐ顺坡、Ⓑ长度、Ⓒ分段>、
16削坡、22<综Ⓐ堤基、Ⓑ顺
坡、Ⓒ削坡、Ⓓ接坡>】
【案例】【➊13<综Ⓐ>统一、22工序、➋16图】
3+4.铺料+压实作业的要求【➊11<综Ⓓ平行、Ⓔ常识>、22<综Ⓔ>平行】
5.堤防工程防汛抢险【➊16前堵后导、20前堵后导】
【案例】【➊17填表】5.1.1 堤身填筑施工方法5.1.2 护岸护坡的施工方法
考情分析:
单选题:无;
多选题:2006(1);
案例题:无。
一、二建教材重复程度:0%。5.1.2 护岸护坡的施工方法
教材内容:
1.护岸施工原则
2.坡式护岸
3.坝式护岸

4.墙式护岸5.1.2 护岸护坡的施工方法

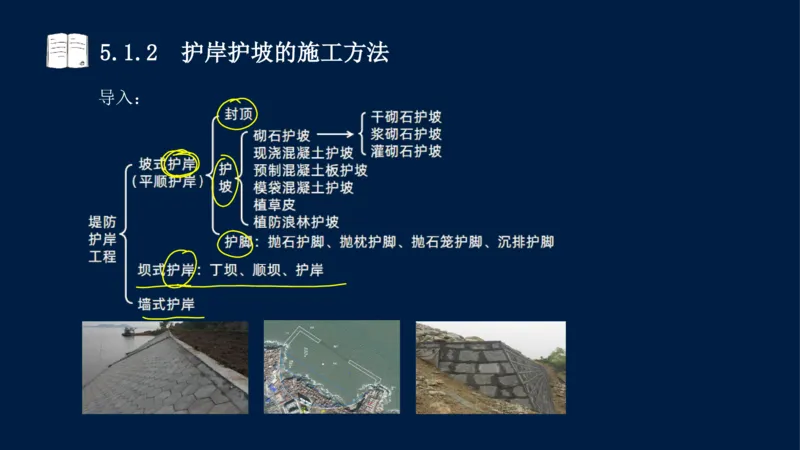

导入:5.1.2 护岸护坡的施工方法

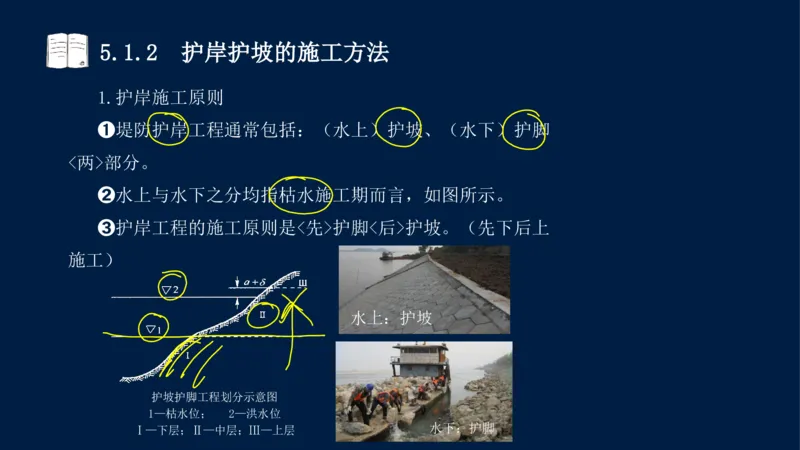

1.护岸施工原则5.1.2 护岸护坡的施工方法
1.护岸施工原则
➊堤防护岸工程通常包括:(水上)护坡、(水下)护脚
<两>部分。
➋水上与水下之分均指枯水施工期而言,如图所示。
➌护岸工程的施工原则是<先>护脚<后>护坡。(先下后上
施工)
水上:护坡
护坡护脚工程划分示意图
1—枯水位; 2—洪水位
水下:护脚
Ⅰ—下层;Ⅱ—中层;Ⅲ—上层5.1.2 护岸护坡的施工方法
1.护岸施工原则

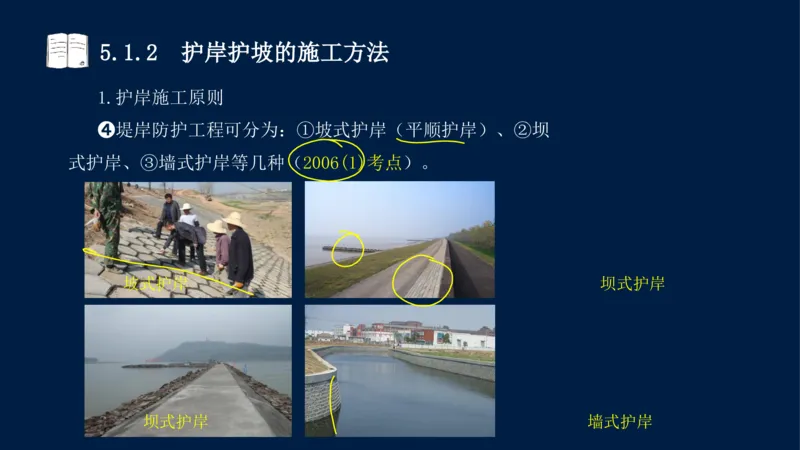

➍堤岸防护工程可分为:①坡式护岸(平顺护岸)、②坝
式护岸、③墙式护岸等几种(2006(1)考点)。
坡式护岸 坝式护岸
坝式护岸 墙式护岸5.1.2 护岸护坡的施工方法

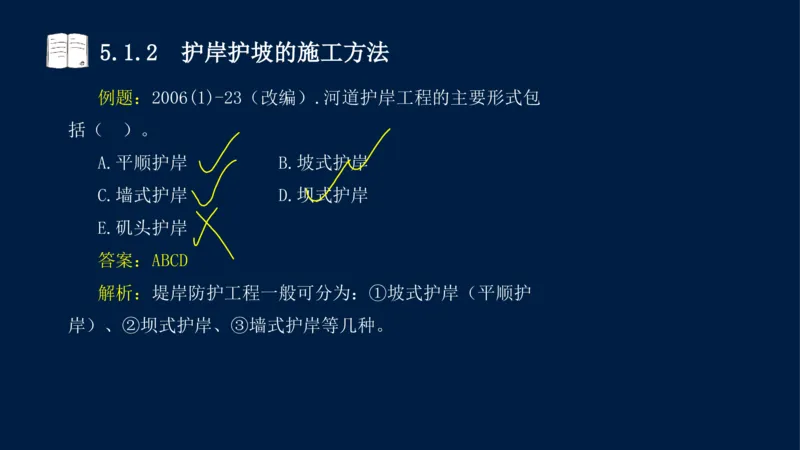

例题:2006(1)-23(改编).河道护岸工程的主要形式包
括( )。
A.平顺护岸 B.坡式护岸
C.墙式护岸 D.坝式护岸
E.矶头护岸
答案:ABCD
解析:堤岸防护工程一般可分为:①坡式护岸(平顺护
岸)、②坝式护岸、③墙式护岸等几种。5.1.2 护岸护坡的施工方法
2.坡式护岸5.1.2 护岸护坡的施工方法

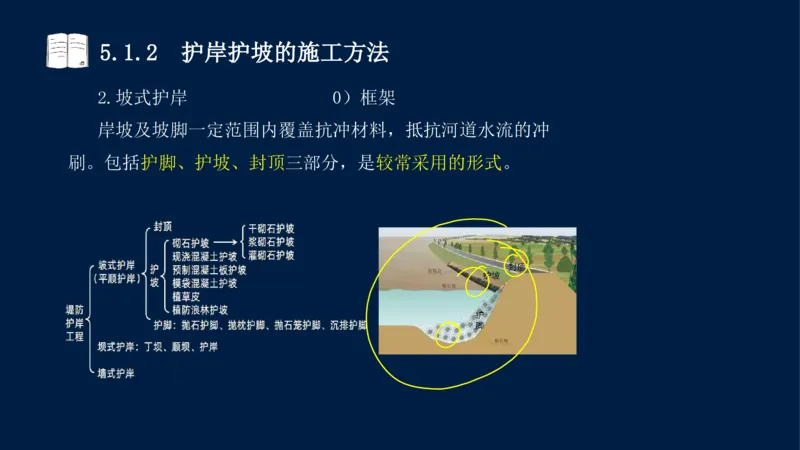

2.坡式护岸 0)框架
岸坡及坡脚一定范围内覆盖抗冲材料,抵抗河道水流的冲
刷。包括护脚、护坡、封顶三部分,是较常采用的形式。5.1.2 护岸护坡的施工方法

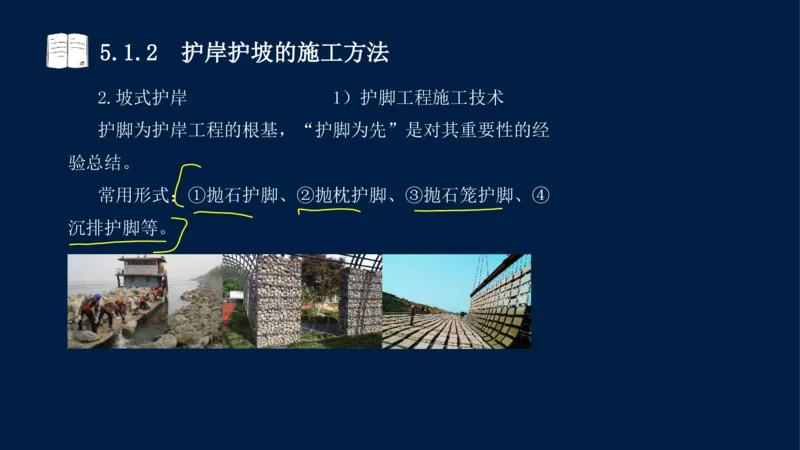

2.坡式护岸 1)护脚工程施工技术
护脚为护岸工程的根基,“护脚为先”是对其重要性的经
验总结。
常用形式:①抛石护脚、②抛枕护脚、③抛石笼护脚、④
沉排护脚等。5.1.2 护岸护坡的施工方法

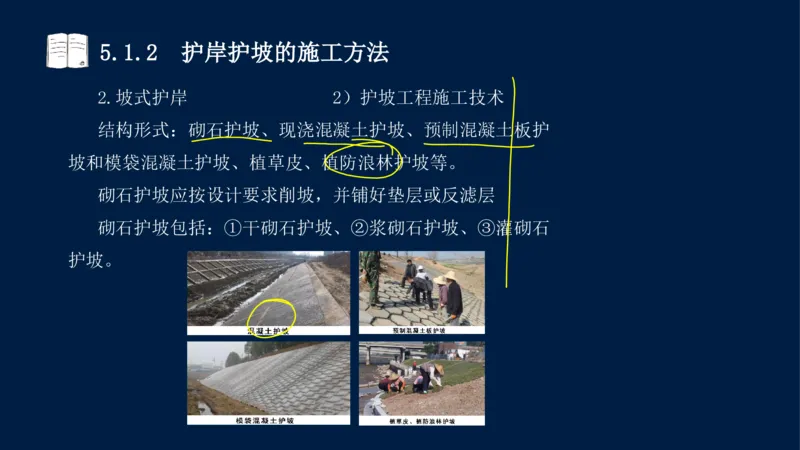

2.坡式护岸 2)护坡工程施工技术
结构形式:砌石护坡、现浇混凝土护坡、预制混凝土板护
坡和模袋混凝土护坡、植草皮、植防浪林护坡等。

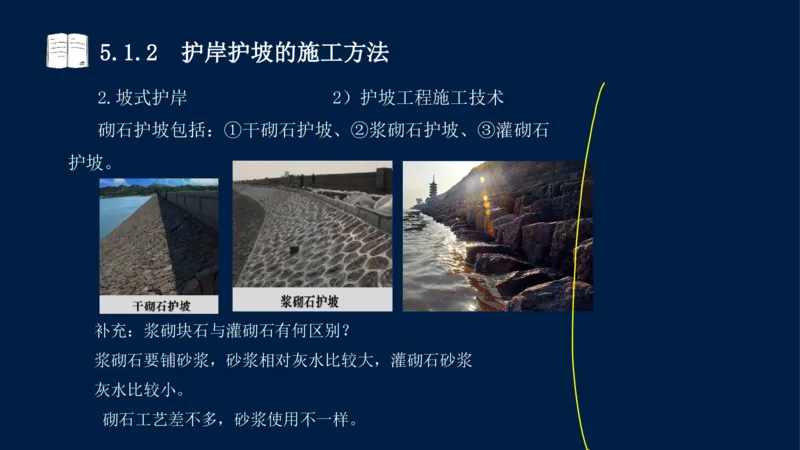

砌石护坡应按设计要求削坡,并铺好垫层或反滤层
砌石护坡包括:①干砌石护坡、②浆砌石护坡、③灌砌石
护坡。5.1.2 护岸护坡的施工方法
2.坡式护岸 2)护坡工程施工技术
砌石护坡包括:①干砌石护坡、②浆砌石护坡、③灌砌石
护坡。
补充:浆砌块石与灌砌石有何区别?
浆砌石要铺砂浆,砂浆相对灰水比较大,灌砌石砂浆
灰水比较小。
砌石工艺差不多,砂浆使用不一样。5.1.2 护岸护坡的施工方法
3.坝式护岸5.1.2 护岸护坡的施工方法
3.坝式护岸
多用于游荡性河流的护岸。(保护堤岸)
分为:①丁坝、②顺坝、③丁顺坝、④潜坝<四种>形式,
坝体结构基本相同。(gh航道整治,内容详细)
丁坝具有调整水流的作用。在河床宽阔、水浅流缓的河
段,常采用这种护岸形式。5.1.2 护岸护坡的施工方法
3.坝式护岸
名词解释:游荡性河段是水利学上的专用名词,是相对于
流路固定的河道而言,其主流摆动不定,河势变化急剧,河床
易冲易淤,对周边及下游生产生活造成威胁。5.1.2 护岸护坡的施工方法
4.墙式护岸5.1.2 护岸护坡的施工方法

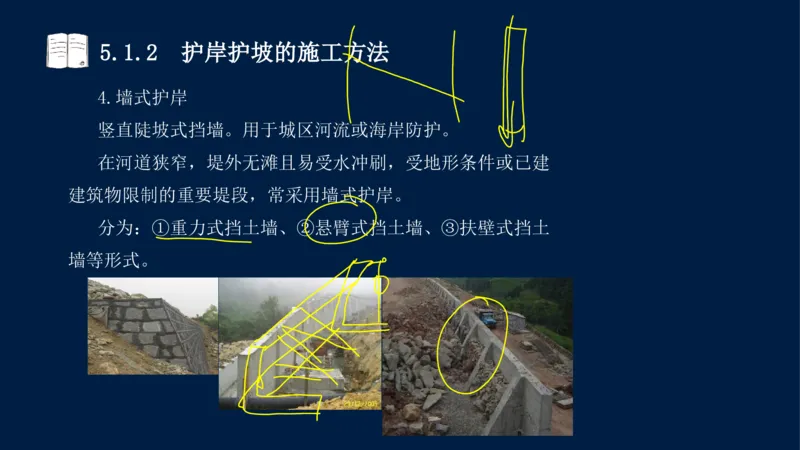

4.墙式护岸
竖直陡坡式挡墙。用于城区河流或海岸防护。
在河道狭窄,堤外无滩且易受水冲刷,受地形条件或已建
建筑物限制的重要堤段,常采用墙式护岸。
分为:①重力式挡土墙、②悬臂式挡土墙、③扶壁式挡土
墙等形式。5.1.2 护岸护坡的施工方法

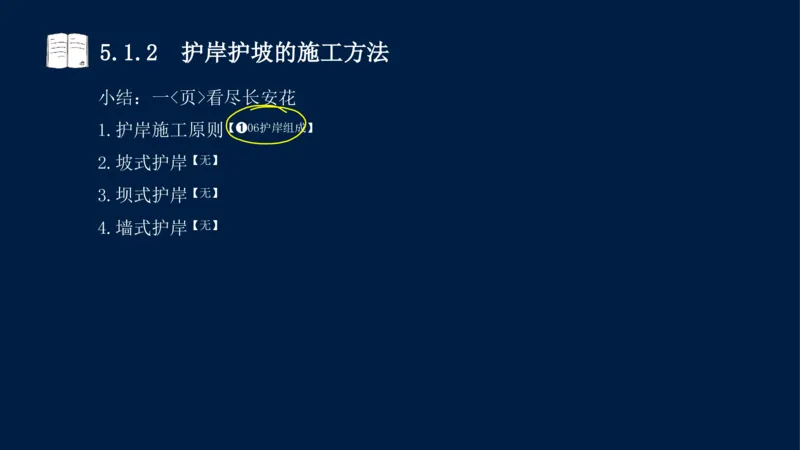

小结:5.1.2 护岸护坡的施工方法
小结:一<页>看尽长安花
1.护岸施工原则【➊06护岸组成】
2.坡式护岸【无】
3.坝式护岸【无】
4.墙式护岸【无】5.1.2 护岸护坡的施工方法5.2.1 水下工程施工
5.2 河湖疏浚工程施工技术
5.2.1 水下工程施工
5.2.2 水下工程施工质量控制
章节 题型 2020 2021 2022 2023 2024
单选 2 1
5.2 河湖疏浚
多选
工程施工技术

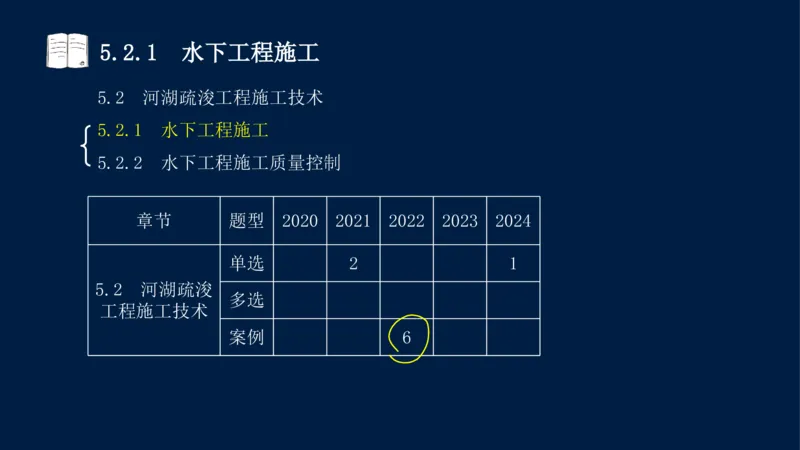

案例 65.2.1 水下工程施工

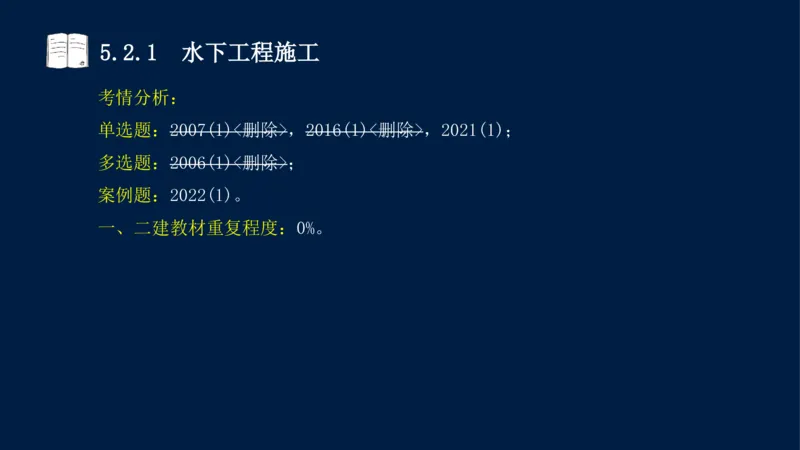

考情分析:
单选题:2007(1)<删除>,2016(1)<删除>,2021(1);
多选题:2006(1)<删除>;
案例题:2022(1)。
一、二建教材重复程度:0%。5.2.1 水下工程施工

前瞻性及相关性原则:
gh每年这个知识点有一道20~30分案例题。
G γ q γ γ
q W ρ m W 100%
1 γ γ
γ γ
0 W
0 W
q q
W 1 1
耙吸1
l l l
t
1 2 3 t t
1 2
v v v
1 2 35.2.1 水下工程施工
教材内容:

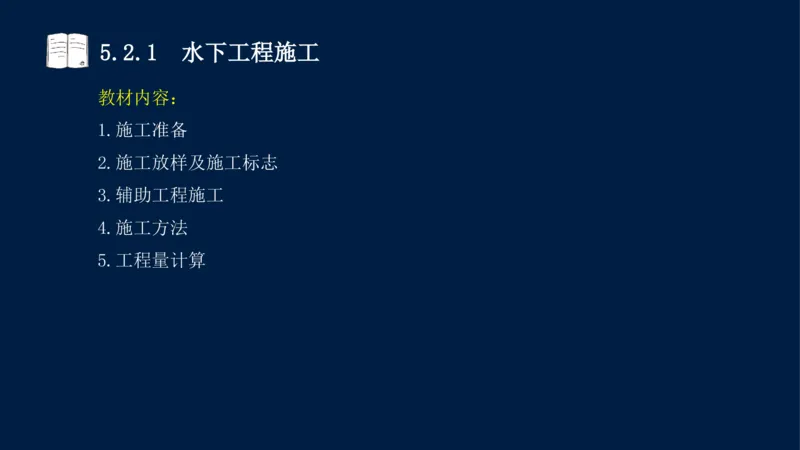

1.施工准备
2.施工放样及施工标志
3.辅助工程施工
4.施工方法
5.工程量计算5.2.1 水下工程施工

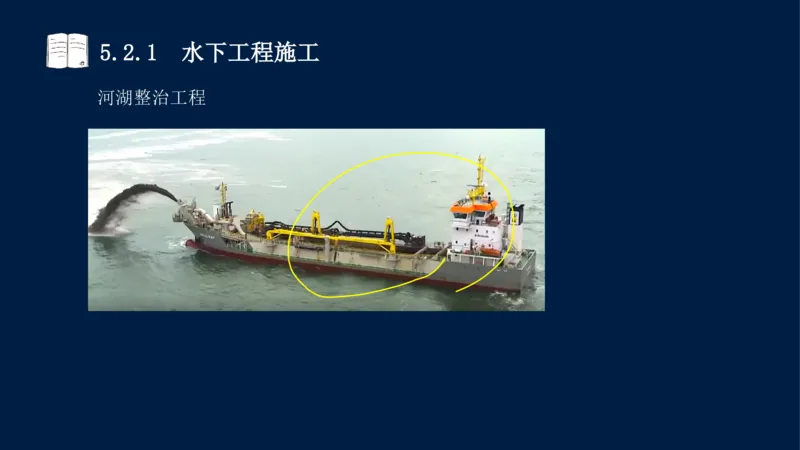

河湖整治工程5.2.1 水下工程施工
1.施工准备5.2.1 水下工程施工

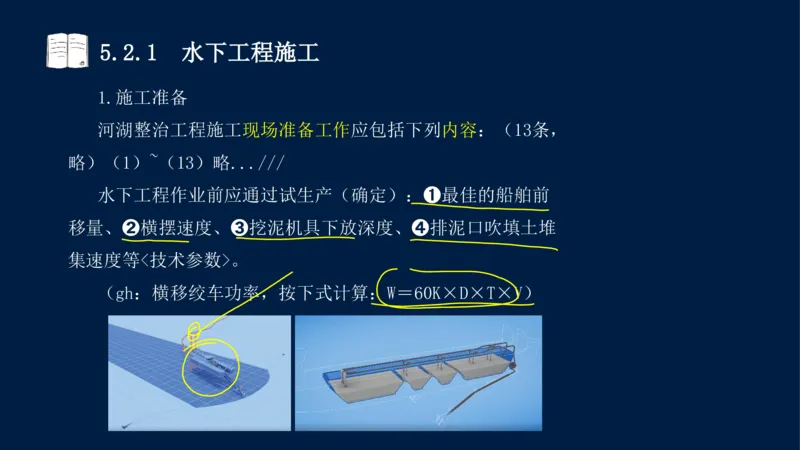

1.施工准备
河湖整治工程施工现场准备工作应包括下列内容:(13条,
略)(1)~(13)略...///
水下工程作业前应通过试生产(确定):➊最佳的船舶前
移量、➋横摆速度、➌挖泥机具下放深度、➍排泥口吹填土堆
集速度等<技术参数>。
(gh:横移绞车功率,按下式计算:W=60K×D×T×V)5.2.1 水下工程施工
1.施工准备——挖泥船视频5.2.1 水下工程施工
2.施工放样及施工标志5.2.1 水下工程施工

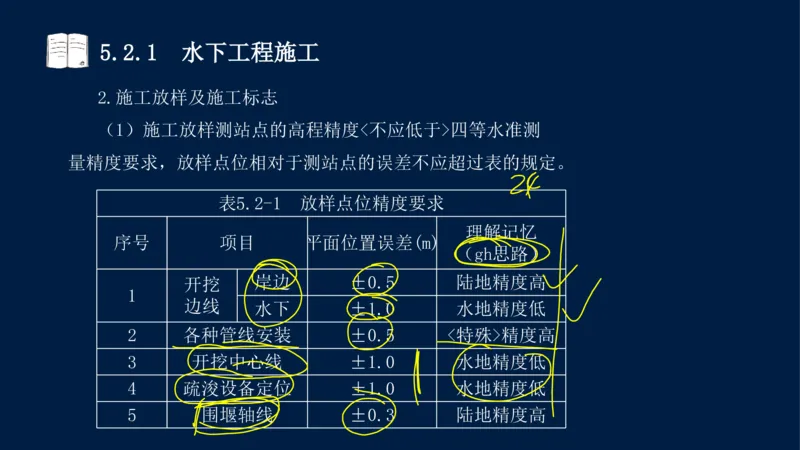

2.施工放样及施工标志
(1)施工放样测站点的高程精度<不应低于>四等水准测
量精度要求,放样点位相对于测站点的误差不应超过表的规定。
表5.2-1 放样点位精度要求
理解记忆
序号 项目 平面位置误差(m)
(gh思路)
开挖 岸边 ±0.5 陆地精度高
1
边线 水下 ±1.0 水地精度低
2 各种管线安装 ±0.5 <特殊>精度高
3 开挖中心线 ±1.0 水地精度低
4 疏浚设备定位 ±1.0 水地精度低
5 围堰轴线 ±0.3 陆地精度高5.2.1 水下工程施工

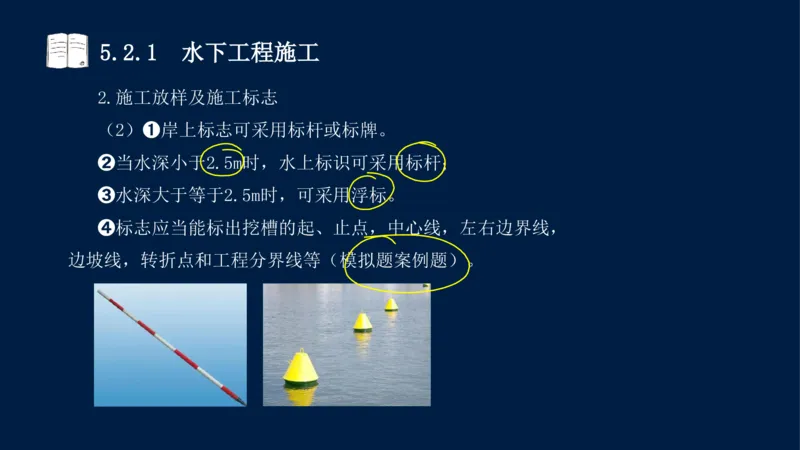

2.施工放样及施工标志
(2)➊岸上标志可采用标杆或标牌。
➋当水深小于2.5m时,水上标识可采用标杆;
➌水深大于等于2.5m时,可采用浮标。
➍标志应当能标出挖槽的起、止点,中心线,左右边界线,
边坡线,转折点和工程分界线等(模拟题案例题)。5.2.1 水下工程施工
3.辅助工程施工5.2.1 水下工程施工

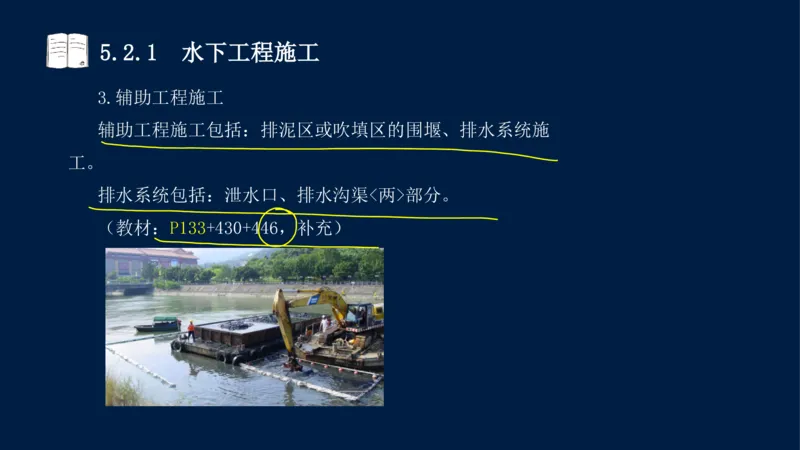

3.辅助工程施工
辅助工程施工包括:排泥区或吹填区的围堰、排水系统施
工。
排水系统包括:泄水口、排水沟渠<两>部分。
(教材:P133+430+446,补充)5.2.1 水下工程施工
4.施工方法5.2.1 水下工程施工
4.施工方法
➊疏浚工程:宜采用<顺流>开挖方式。
(这样,泥土可以顺流而下)
(记忆:<树>倒猢<孙>散,墙倒众人推。)
➋吹填工程:施工其他船型应采用<逆流>施工法。
特殊:➌抓斗船(吹填工作)采用<顺流>施工法。
(2021(1)考点)5.2.1 水下工程施工

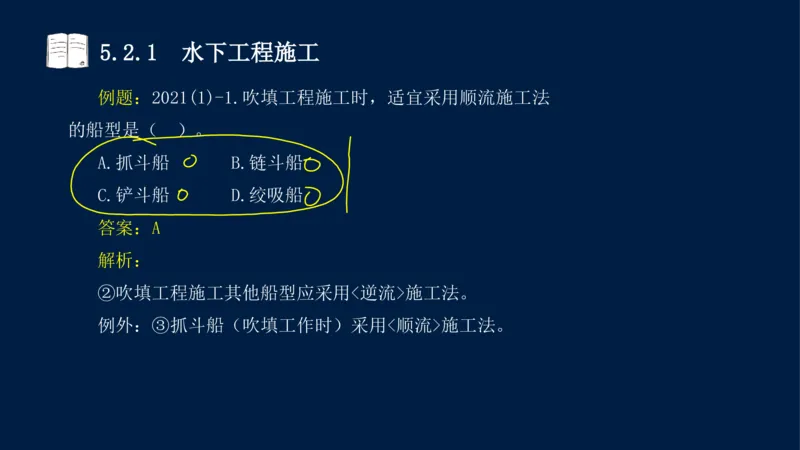

例题:2021(1)-1.吹填工程施工时,适宜采用顺流施工法
的船型是( )。
A.抓斗船 B.链斗船
C.铲斗船 D.绞吸船
答案:A
解析:
②吹填工程施工其他船型应采用<逆流>施工法。
例外:③抓斗船(吹填工作时)采用<顺流>施工法。5.2.1 水下工程施工
4.施工方法5.2.1 水下工程施工
4.施工方法
1)下列情况下,疏浚工程应(分段施工):
(5种情况)
2)下列情况下,疏浚工程应(分条施工):
(4种情况)
3)下列情况下,疏浚工程应(分层施工):

(6种情况)5.2.1 水下工程施工

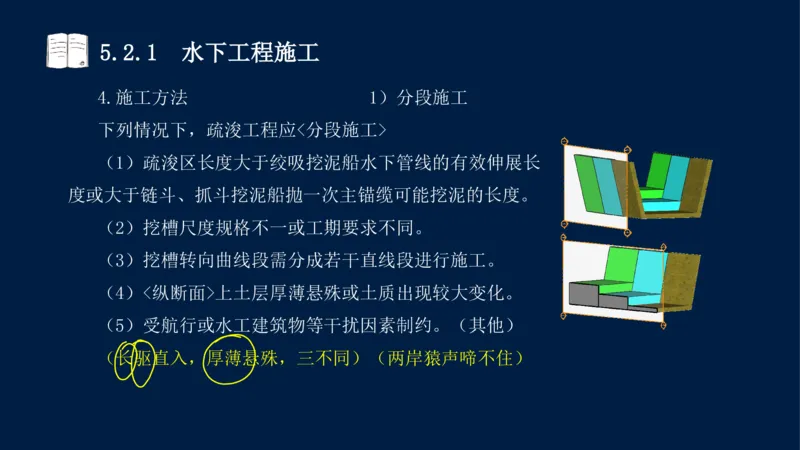

4.施工方法 1)分段施工
下列情况下,疏浚工程应<分段施工>
(1)疏浚区长度大于绞吸挖泥船水下管线的有效伸展长
度或大于链斗、抓斗挖泥船拋一次主锚缆可能挖泥的长度。
(2)挖槽尺度规格不一或工期要求不同。
(3)挖槽转向曲线段需分成若干直线段进行施工。
(4)<纵断面>上土层厚薄悬殊或土质出现较大变化。
(5)受航行或水工建筑物等干扰因素制约。(其他)
(长驱直入,厚薄悬殊,三不同)(两岸猿声啼不住)5.2.1 水下工程施工

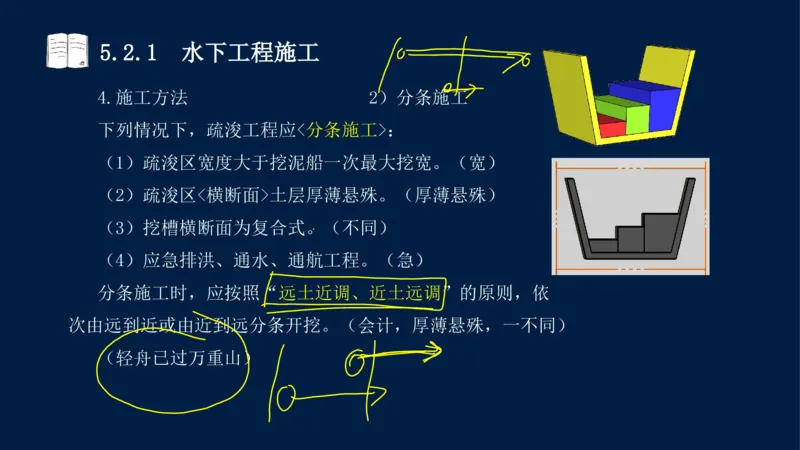

4.施工方法 2)分条施工
下列情况下,疏浚工程应<分条施工>:
(1)疏浚区宽度大于挖泥船一次最大挖宽。(宽)
(2)疏浚区<横断面>土层厚薄悬殊。(厚薄悬殊)
(3)挖槽横断面为复合式。(不同)
(4)应急排洪、通水、通航工程。(急)
分条施工时,应按照“远土近调、近土远调”的原则,依
次由远到近或由近到远分条开挖。(会计,厚薄悬殊,一不同)
(轻舟已过万重山)5.2.1 水下工程施工

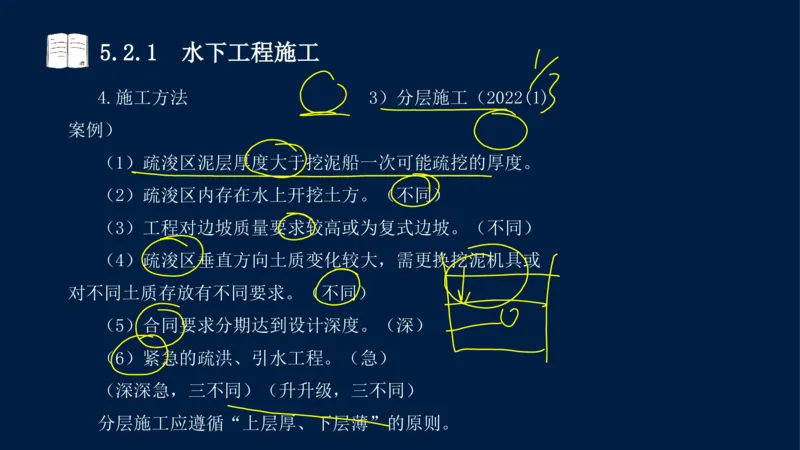

4.施工方法 3)分层施工(2022(1)
案例)
(1)疏浚区泥层厚度大于挖泥船一次可能疏挖的厚度。
(2)疏浚区内存在水上开挖土方。(不同)
(3)工程对边坡质量要求较高或为复式边坡。(不同)
(4)疏浚区垂直方向土质变化较大,需更换挖泥机具或
对不同土质存放有不同要求。(不同)
(5)合同要求分期达到设计深度。(深)
(6)紧急的疏洪、引水工程。(急)
(深深急,三不同)(升升级,三不同)
分层施工应遵循“上层厚、下层薄”的原则。5.2.1 水下工程施工

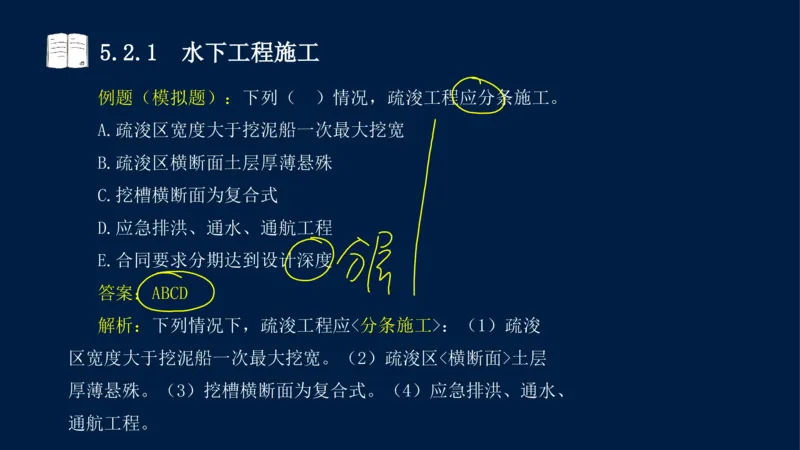

例题(模拟题):下列( )情况,疏浚工程应分条施工。
A.疏浚区宽度大于挖泥船一次最大挖宽
B.疏浚区横断面土层厚薄悬殊
C.挖槽横断面为复合式
D.应急排洪、通水、通航工程
E.合同要求分期达到设计深度
答案:ABCD
解析:下列情况下,疏浚工程应<分条施工>:(1)疏浚
区宽度大于挖泥船一次最大挖宽。(2)疏浚区<横断面>土层
厚薄悬殊。(3)挖槽横断面为复合式。(4)应急排洪、通水、
通航工程。5.2.1 水下工程施工

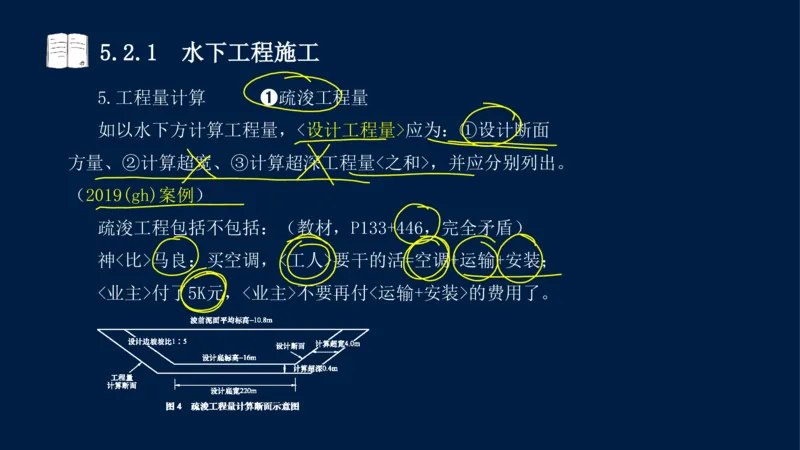

5.工程量计算5.2.1 水下工程施工
5.工程量计算 ➊疏浚工程量
如以水下方计算工程量,<设计工程量>应为:①设计断面
方量、②计算超宽、③计算超深工程量<之和>,并应分别列出。
(2019(gh)案例)
疏浚工程包括不包括:(教材,P133+446,完全矛盾)
神<比>马良:买空调,<工人>要干的活=空调+运输+安装;
<业主>付了5K元,<业主>不要再付<运输+安装>的费用了。5.2.1 水下工程施工

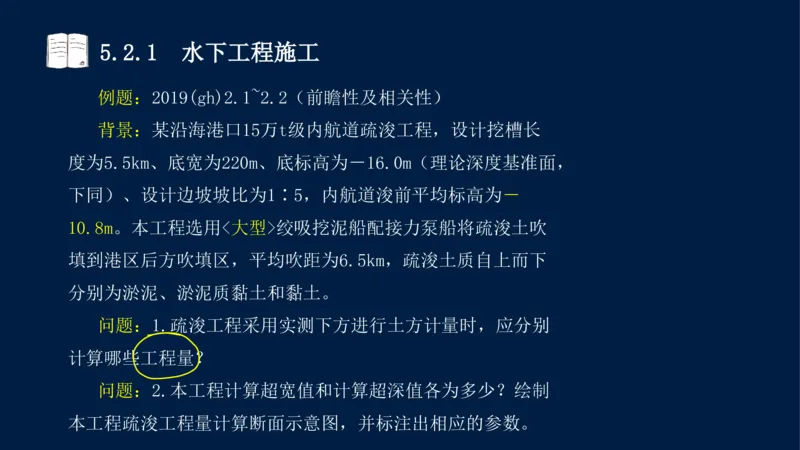

例题:2019(gh)2.1~2.2(前瞻性及相关性)
背景:某沿海港口15万t级内航道疏浚工程,设计挖槽长
度为5.5km、底宽为220m、底标高为-16.0m(理论深度基准面,
下同)、设计边坡坡比为1∶5,内航道浚前平均标高为-
10.8m。本工程选用<大型>绞吸挖泥船配接力泵船将疏浚土吹
填到港区后方吹填区,平均吹距为6.5km,疏浚土质自上而下
分别为淤泥、淤泥质黏土和黏土。
问题:1.疏浚工程采用实测下方进行土方计量时,应分别
计算哪些工程量?
问题:2.本工程计算超宽值和计算超深值各为多少?绘制
本工程疏浚工程量计算断面示意图,并标注出相应的参数。5.2.1 水下工程施工
例题:2019(gh)2.1~2.2(前瞻性及相关性)
答案:
1.疏浚计量时,计算设计断面工程量、计算超深与设计超
宽工程量、根据自然条件与施工工期计入的施工期回淤工程量。
2.➊本工程选用<大型>绞吸挖泥船,其挖泥产量已高达
5000m³/h以上,超深值为0.4m,超宽值为4.0m。
➋本工程疏浚工程量计算断面示意图,如图4所示。5.2.1 水下工程施工

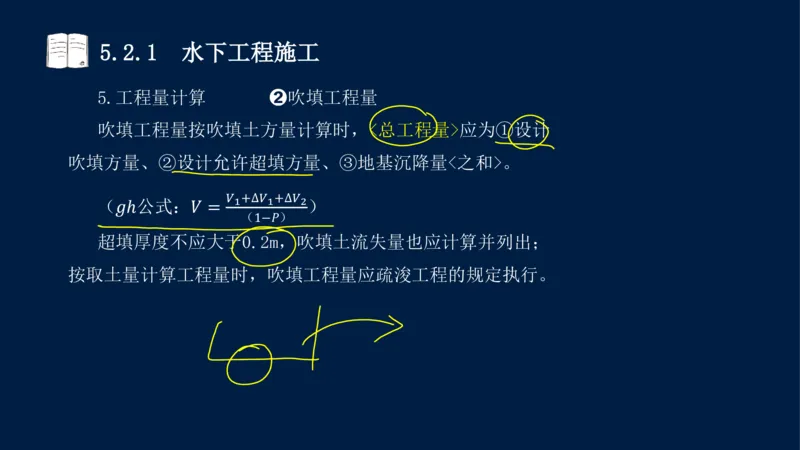

5.工程量计算 ➋吹填工程量
吹填工程量按吹填土方量计算时,<总工程量>应为①设计
吹填方量、②设计允许超填方量、③地基沉降量<之和>。
( 公式: )
( )
1+∆ 1+∆ 2
超填厚度不应大于0.2m,吹填土流失量也应计算并列出;
ℎ = 1−
按取土量计算工程量时,吹填工程量应疏浚工程的规定执行。5.2.1 水下工程施工
讲点道<李>:疏浚工程和吹填工程,为什么Δ不一样?

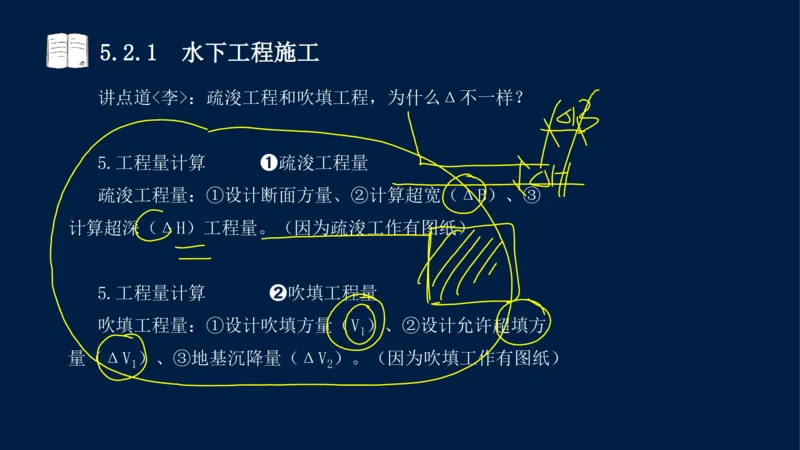

5.工程量计算 ➊疏浚工程量
疏浚工程量:①设计断面方量、②计算超宽(ΔB)、③
计算超深(ΔH)工程量。(因为疏浚工作有图纸)
5.工程量计算 ➋吹填工程量
吹填工程量:①设计吹填方量(V )、②设计允许超填方
1
量(ΔV )、③地基沉降量(ΔV )。(因为吹填工作有图纸)
1 25.2.1 水下工程施工

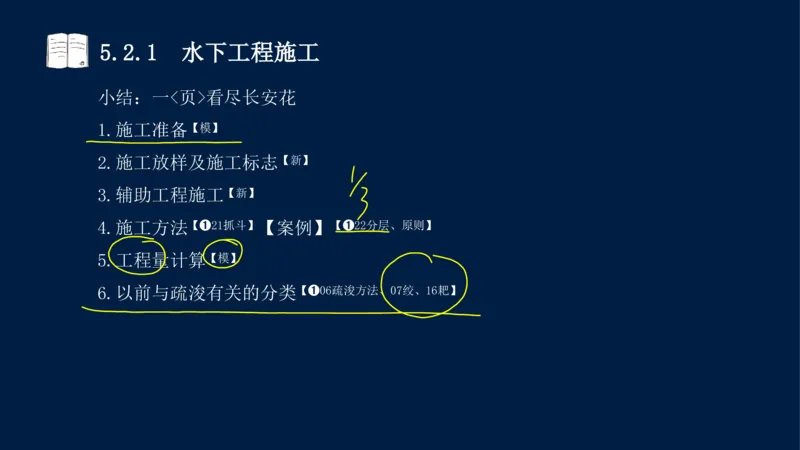

小结:5.2.1 水下工程施工
小结:一<页>看尽长安花
1.施工准备【模】
2.施工放样及施工标志【新】
3.辅助工程施工【新】
4.施工方法【➊21抓斗】【案例】【➊22分层、原则】
5.工程量计算【模】

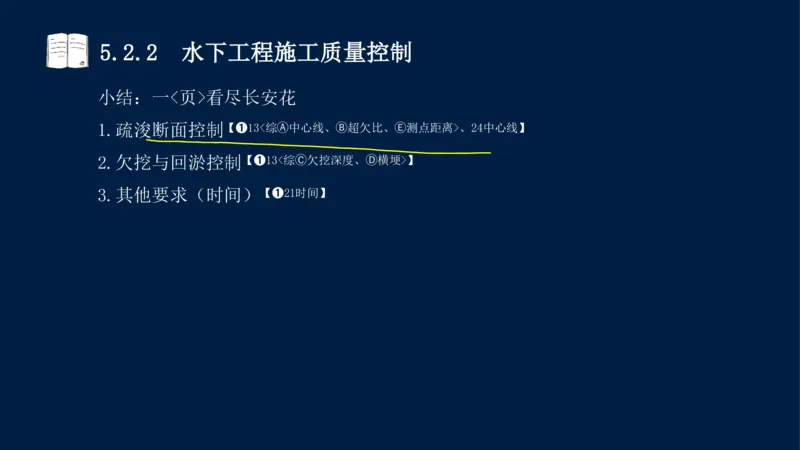

6.以前与疏浚有关的分类【➊06疏浚方法、07绞、16耙】5.2.1 水下工程施工5.2.2 水下工程施工质量控制

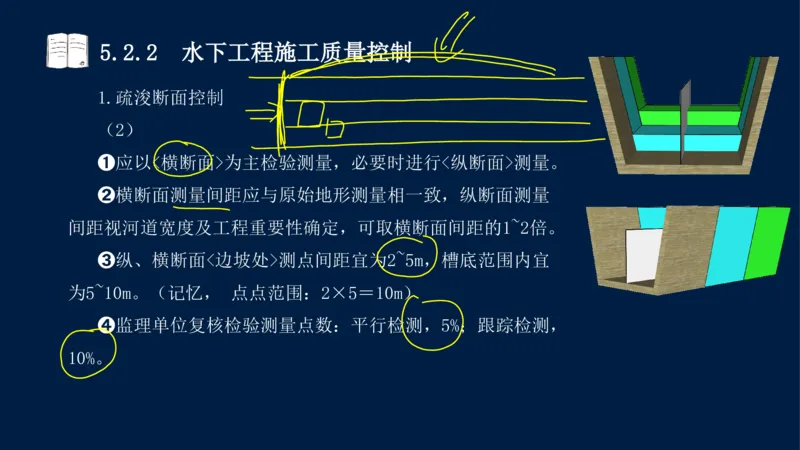

5.2 河湖疏浚工程施工技术
5.2.1 水下工程施工

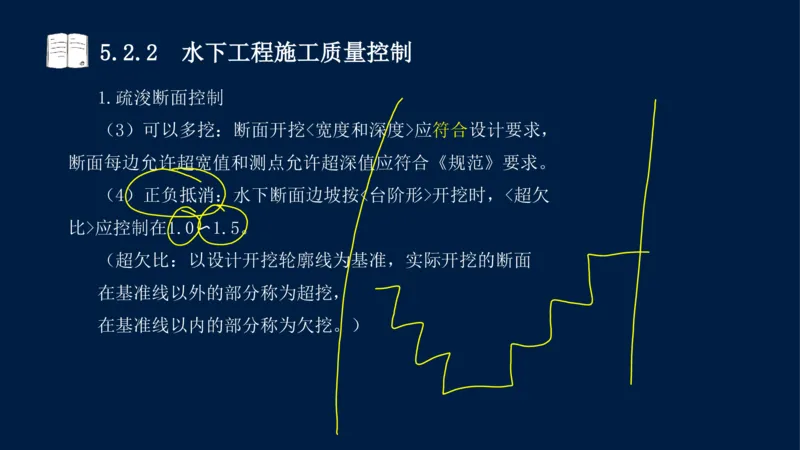

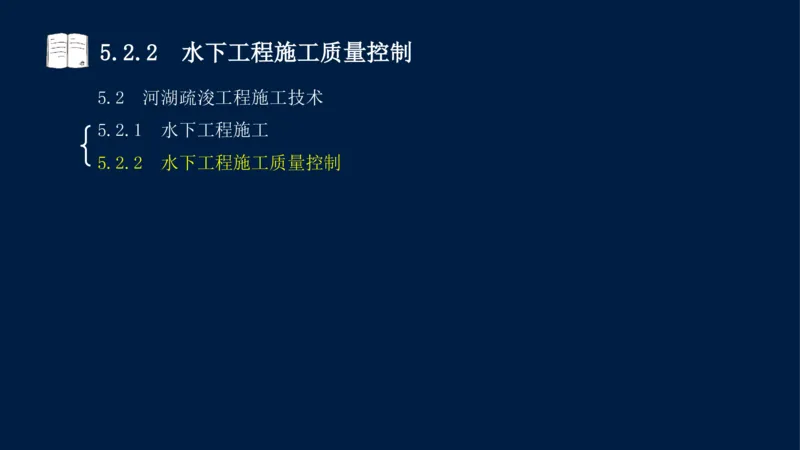

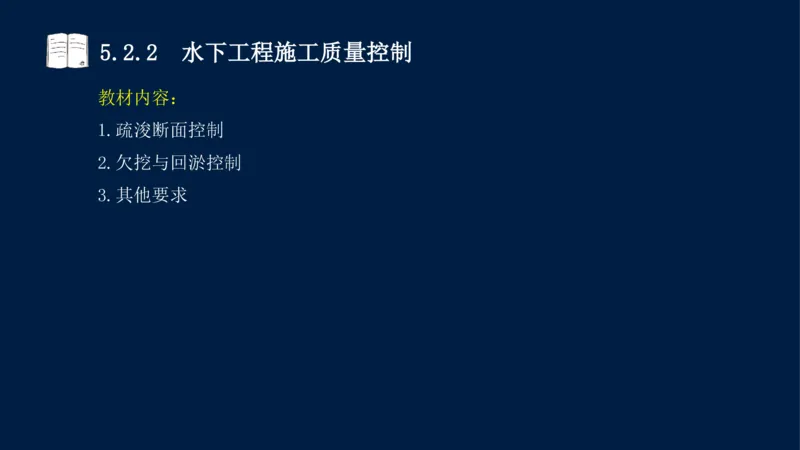

5.2.2 水下工程施工质量控制5.2.2 水下工程施工质量控制

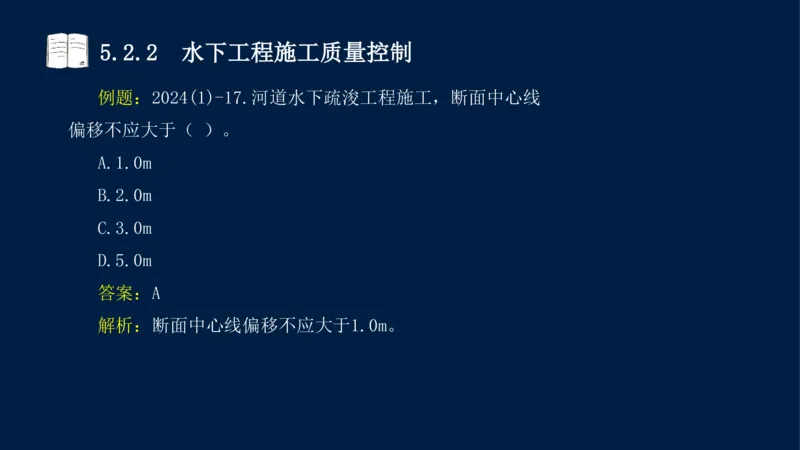

考情分析:
单选题:2021(1),2024(1);
多选题:2013(1);
案例题:无。
一、二建教材重复程度:0%。5.2.2 水下工程施工质量控制
教材内容:
1.疏浚断面控制
2.欠挖与回淤控制
3.其他要求5.2.2 水下工程施工质量控制
1.疏浚断面控制5.2.2 水下工程施工质量控制

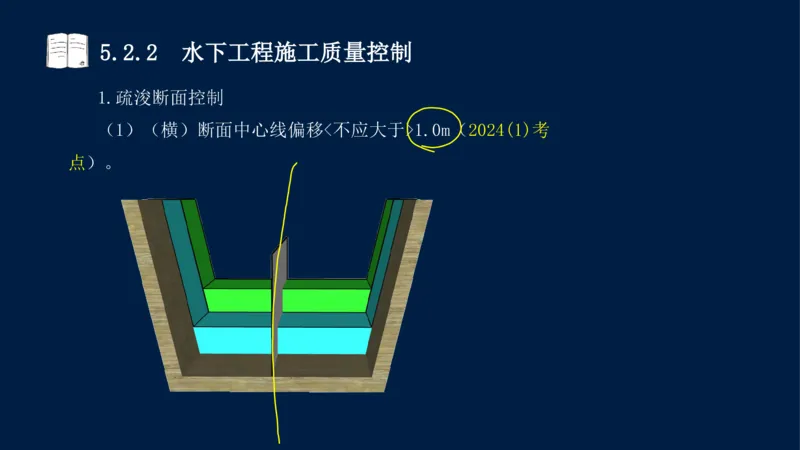

1.疏浚断面控制
(1)(横)断面中心线偏移<不应大于>1.0m(2024(1)考
点)。5.2.2 水下工程施工质量控制
例题:2024(1)-17.河道水下疏浚工程施工,断面中心线
偏移不应大于( )。
A.1.0m
B.2.0m
C.3.0m
D.5.0m
答案:A
解析:断面中心线偏移不应大于1.0m。5.2.2 水下工程施工质量控制
1.疏浚断面控制
(2)
➊应以<横断面>为主检验测量,必要时进行<纵断面>测量。
➋横断面测量间距应与原始地形测量相一致,纵断面测量
间距视河道宽度及工程重要性确定,可取横断面间距的1~2倍。
➌纵、横断面<边坡处>测点间距宜为2~5m,槽底范围内宜
为5~10m。(记忆, 点点范围:2×5=10m)
➍监理单位复核检验测量点数:平行检测,5%;跟踪检测,
10%。5.2.2 水下工程施工质量控制
1.疏浚断面控制
(3)可以多挖:断面开挖<宽度和深度>应符合设计要求,
断面每边允许超宽值和测点允许超深值应符合《规范》要求。
(4)正负抵消:水下断面边坡按<台阶形>开挖时,<超欠
比>应控制在1.0〜1.5。
(超欠比:以设计开挖轮廓线为基准,实际开挖的断面
在基准线以外的部分称为超挖,
在基准线以内的部分称为欠挖。)5.2.2 水下工程施工质量控制
补充:超欠比5.2.2 水下工程施工质量控制
2.欠挖与回淤控制5.2.2 水下工程施工质量控制

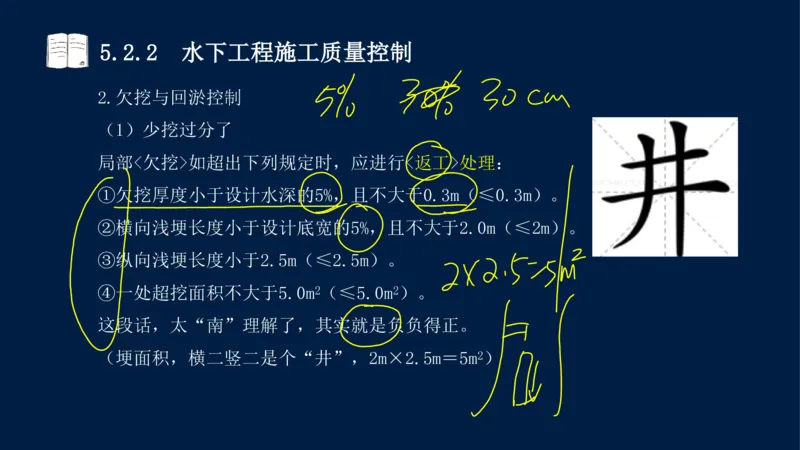

2.欠挖与回淤控制
(1)少挖过分了
局部<欠挖>如超出下列规定时,应进行<返工>处理:
①欠挖厚度小于设计水深的5%,且不大于0.3m(≤0.3m)。
②横向浅埂长度小于设计底宽的5%,且不大于2.0m(≤2m)。
③纵向浅埂长度小于2.5m(≤2.5m)。
④一处超挖面积不大于5.0m2(≤5.0m2)。
这段话,太“南”理解了,其实就是负负得正。
(埂面积,横二竖二是个“井”,2m×2.5m=5m2)5.2.2 水下工程施工质量控制
2.欠挖与回淤控制

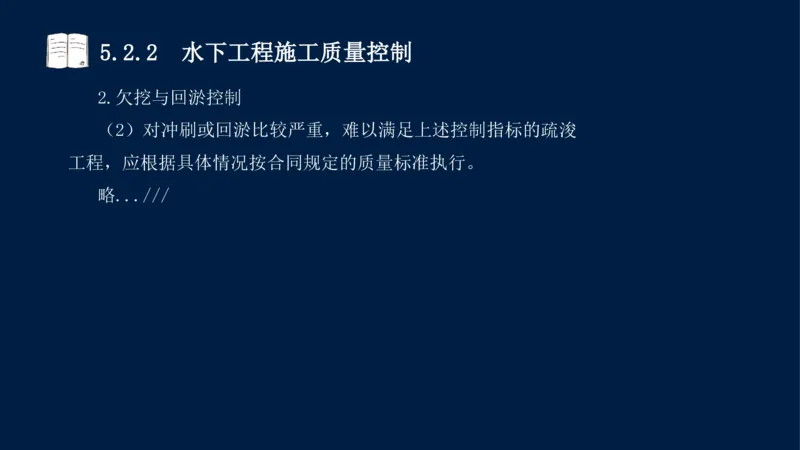

(2)对冲刷或回淤比较严重,难以满足上述控制指标的疏浚
工程,应根据具体情况按合同规定的质量标准执行。
略...///5.2.2 水下工程施工质量控制
例题:2013(1)-25(改编).关于疏浚工程断面质量控制
标准的说法,正确的有( )。
A.横断面中心线偏移不得大于1.5m
B.水下横断面边坡按台阶形开挖时,允许下超上欠,超欠
比应控制在1~1.5
C.局部欠挖部位的欠挖厚度小于设计水深的5%,且不大于
30cm
D.横向浅埂长度小于设计底宽的5%,且不大于2.0m
E.纵、横断面边坡处测点间距宜为2〜5m,槽底范围内宜
为5~10m5.2.2 水下工程施工质量控制

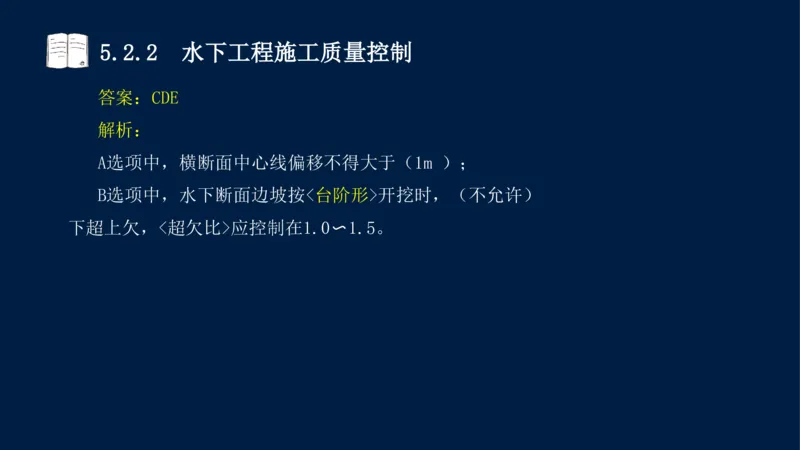

答案:CDE
解析:
A选项中,横断面中心线偏移不得大于(1m );
B选项中,水下断面边坡按<台阶形>开挖时,(不允许)
下超上欠,<超欠比>应控制在1.0〜1.5。5.2.2 水下工程施工质量控制
3.其他要求5.2.2 水下工程施工质量控制
3.其他要求
(1)(2)(3),略...///5.2.2 水下工程施工质量控制

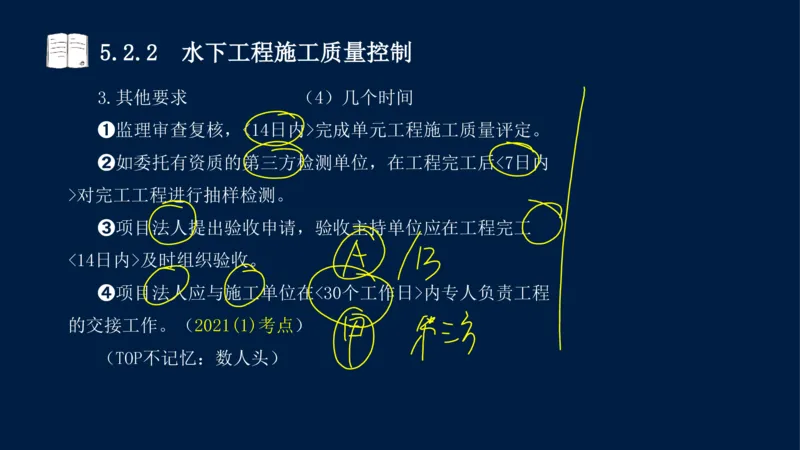

3.其他要求 (4)几个时间
➊监理审查复核,<14日内>完成单元工程施工质量评定。
➋如委托有资质的第三方检测单位,在工程完工后<7日内
>对完工工程进行抽样检测。
➌项目法人提出验收申请,验收主持单位应在工程完工
<14日内>及时组织验收。
➍项目法人应与施工单位在<30个工作日>内专人负责工程
的交接工作。(2021(1)考点)
(TOP不记忆:数人头)5.2.2 水下工程施工质量控制
例题:2021(1)-10.疏浚工程完工验收后,项目法人与施
工单位完成工程交接工作的时间应控制在( )个工作日内。
A.7 B.14
C.30 D.60
答案:C
解析:工程完工验收后<交接时间>
项目法人应与施工单位在30个工作日内专人负责工程的交
接工作,交接过程应有完整的文字记录,双方交接负责人签
字。5.2.2 水下工程施工质量控制
小结:5.2.2 水下工程施工质量控制
小结:一<页>看尽长安花
1.疏浚断面控制【➊13<综Ⓐ中心线、Ⓑ超欠比、Ⓔ测点距离>、24中心线】
2.欠挖与回淤控制【➊13<综Ⓒ欠挖深度、Ⓓ横埂>】
3.其他要求(时间)【➊21时间】5.2.2 水下工程施工质量控制
