建设工程项目管理
基础精讲
8
7
1
9
4
8
3
信
微
系
联
第题1 章建设工程项目组织、规划与控制
押
准
精
1.1工程项目投资管理与 实施

1.2工程项目管理组织与项目 经理
1.3工程项目管理规划与动态控制
1.1工程项目投资管理与实施
1.1.1工程项目投资管理制度
1.1.2工程建设实施程序
1
7
8
9
1.1.3工程承包模式
信
3 8
4
微
1.1.4工程监理 系
联
一
1.1.5工程质量监督 唯
任何一个工程项目从构思策划到建成投入使用,均需要经过投资决策和建设实施两大阶段。在通常情况下,
投资者会基于工程项目可行性研究进行决策,并按投资管理制度申请办理工程项目审批、核准或备案手续。工
程项目依法立项后,则需要按照工程建设实施程序完成工程项目,直至工程竣工验收合格交付使用为止。由此
可见,工程项目寿命期包含投资决策和建设实施两个阶段,而建设工程全寿命期还包含工程建成后的运营维护
阶段。这是两个不同的概念,区别主要在于是否包含运营维护阶段。
名称 阶段
项目寿命期 投资决策+建设实施
工程全寿命期 投资决策+建设实施+运营维护
1.1.1工程项目投资管理制度
考点1:项目资本金制度★★★
考点2:项目投资审批、核准或备案管理★★★
背景
优路官方网站:www.youlu.com 1
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
改革开放以来,我国对原有投资体制进行了一系列改革,打破了传统计划经济体制下高度集中的投资管理
模式,初步形成了投资主体多元化、资金来源多渠道、投资方式多样化的新格局。1996年8月,为深化投资体
制改革,建立投资风险约束机制,国务院决定对固定资产投资项目试行资本金制度,印发《国务院关于固定资
产投资项目试行资本金制度的通知》(国发〔1996〕35号),明确了投资项目资本金制度的实施范围,投资项目
资本金的含义、出资形式、最低比例要求等。
根据《国务院关于固定资产投资项目试行资本金制度的通知》(国发〔1996〕35号)规定,从1996年开始,
各种经营性固定资产投资项目,包括国有单位的基本建设、技术改造、房地产开发项目和集体投资项目,试行
资本金制度,投资项目必须首先落实资本金才能进行建设。个体和私营企业的经营性投资项目参照该通知的规
定执行。公益性投资项目不实行资本金制度。外商投资项目(包括外商投资、中外合资、中外合作经营项目)按
有关法规执行。
引申:项目资本金是指在一个投资项目中,投资者(如企业、股东、政府等)必须“真金白银”投入的“底
钱”,确保项目有实际资金支撑,而非全靠“借钱画饼”。这部分资金不能通过负债(如银行贷款、债券等)获
8
7
取,用于确保项目启动和风险共担。它的9核1心作用是防止企业“空手套白狼”(完全依赖借钱投资),降低金融
4
8
3
风险。 信
微
系
例如:张总想建一个食品加工联厂,总投资需要1000万元。根据国家规定,这类项目的资本金比例最低为
题
押
30%(不同行业比例不同)。准
精
项目资本金:300万元( 1000万×30%)作为项目资本金。这笔钱可以来自张总的存款、股东出资、企业
利润等,但不能是借来的钱。剩 下的700万元,张总可以向银行贷款或找其他正规渠道融资。
(1)风险共担:如果项目失败, 张总至少承担了300万损失,银行的风险也因资本金的存在而降低。
(2)防止过度借贷:避免企业完全依 赖贷款,导致金融系统风险累积。

考点1:项目资本金制度★★★
所谓项目资本金,是指在项目总投资中由投资者认缴的出资额。这里的总投资,是指投资项目的固定资产
8
投资与铺底流动资金之和。项目资本金属于非债务性资 金,项目法人不承担这部分资1 7金的任何利息和债务。投
9
8
4
资者可按其出资比例依法享有所有者权益,也可转让其出资 ,但不得以任何方式信抽3回。
微
1)项目资本金来源 联
系
一
项目资本金可以用货币出资,也可以用实物、工业产权、非专 利技术唯、土地使用权作价出资。
对作为资本金的实物、工业产权、非专利技术、土地使用权,必须经过有资格的资产评估机构依照法律、
法规评估作价,不得高估或低估。
除国家对采用高新技术成果有特别规定外,以工业产权、非专利技术作价出资的比例不得超过投资项目资
本金总额的20%。 “货 物 非 全 土”
2)项目资本金比例
序号 投资项目 最低资本金比例
城市轨道交通项目
城市和交
港口、沿海及内河航运项目 20%
1 通基础设
铁路、公路项目
施项目
机场项目 25%
房地产开 保障性住房和普通商品住房项目 20%
2
发项目 其他项目 25%
2 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
钢铁、电解铝项目 40%
产能过剩
3 水泥项目 35%
行业项目
煤炭、电石、铁合金、烧碱、焦炭、黄磷、多晶硅项目 30%
玉米深加工项目 20%
其他工业
4 化肥(钾肥除外)项目 25%
项目
电力等其他项目 20%
国家鼓励依法依规筹措重大投资项目资本金。对基础设施领域和国家鼓励发展的行业,鼓励项目法人和项
目投资方通过发行权益型、股权类金融工具,多渠道规范筹措投资项目资本金。通过发行金融工具等方式筹措
的各类资金,按照国家统一的会计制度应当分类为权益工具的,可以认定为投资项目资本金,但不得超过资本
金总额的50%。
存在下列情形之一的,不得认定为投资项目资本金:
(1)存在本息回购承诺、兜底保障等收益附加条件;
原因:资本金应该是真正的股权,如果承诺收益或者保本,那其实更像债务,会增加项目风险。
8
7
(2)当期债务性资金偿还前,可以分
9
1红或取得收益;
4
8
3
原因:在偿还债务前分红,这会影信响债权人的利益,因为资本金应该作为风险缓冲,先分红可能让债权人
微
系
面临更大风险。 联
题
押
(3)在清算时受偿顺序准优先于其他债务性资金。
精
原因:清算时优先受偿, 同样会让资本金持有者在清算时先于其他债权人得到偿付,这违背了资本金应有
的次级地位。
典型例题
1.【单选】关于投资项目资本金的说法 ,正确的是()。
A.项目资本金可以是债务性资金 B.项目法人要承担项目资本金的利息
C.投资者可转让项目资本金 D.投资者可抽回项目资本金
8
【参考答案】C
1
7
9
8
4
2.【单选】固定资产投资项目实行资本金制度,以工业 产权,非专利技术作信价3出资的比例不得超过投资项
微
目资本金总额的()。
系
联
一
唯
A.20% B.25%
C.30% D.35%
【参考答案】A
3.【单选】下列行业项目资本金占项目总投资比例最大的是()。
A.水泥项目 B.保障性住房项目
C.机场项目 D.城市轨道交通基础设施项目
【参考答案】A
4.【单选】固定资产投资项目资本金是指在项目总投资中()。
A.建筑安装工程费用与设备工器具费用总和 B.铺底流动资金
C.建筑安装工程费用 D.投资者认缴的出资额
【参考答案】D
5.【单选】对于实行项目资本金制度的投资项目,用来确定资本金的项目总投资是指该投资项目的()之
优路官方网站:www.youlu.com 3
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
和。
A.固定资产投资与全部流动资金 B.固定资产投资与铺底流动资金
C.建设投资与建设期贷款利息 D.工程费用与预备费
【参考答案】B
6.【多选】根据固定资产投资项目资本金制度相关规定,项目资本金可以用()作价出资。
A.实物 B.货币
C.工业产权 D.非专利技术
E.土地所有权 【参考答案】ABCD
7.【多选】根据投资项目资本金认定的相关规定,下列情形中不得认定为资本金的是()。
A.资本金来源于企业自有资金
B.项目清算时资本金受偿顺序优先于其他债务性资金
C.存在本息回购承诺、兜底保障等收益附加条件
8
7
D.在清算时受偿顺序优先于其他债务性9 1资金
4
8
3
E.作为资本金出资的实物经过有
微
资信格的资产评估机构依法评估作价
系
【参考答案】BCD 联
题
押
考点2:项目投资审批、准核准或备案管理★★★
精
根据《国务院关于投资体 制改革的决定》(国发〔2004〕20号),按照“谁投资、谁决策、谁收益、谁承担
风险”的原则,政府投资项目实 行审批制,对于企业不使用政府投资建设的项目,一律不再实行审批制,区别
①对于采用直接投资和资本金注入方式的政府投资项目,政府投资主管部门需从投资决策角度
审批项目建议书和可行性研 究报告。除特殊情况外,不再审批开工报告,同时应严格政府投资
项目的初步设计、概算审批工作 。
政府投资工程
②对于采用投资补助、转贷和贷款 贴息方式的政府投资项目,政府投资主管部门只审批资金申
(审批制) 8
请报告。 1 7
9
巧思妙记:直接投资:“初步建议,概算 可 行”
信
3 8
4
微
间接投资:“只审资金申请报告” 系
联
企业投资建设《政府核准的投资项目目录一》以内的项目时,仅需向核准机关提
核准制 唯
非政府 交项目申请书,不再经过批准项目建 议 书 、可行性研究报告和开工报告等程序。
投资工程 备案制 对于《政府核准的投资项目目录》以外的企业投资项目,实行备案管理。
巧思妙记:“内核准申请、外备案管理”
不同情况实行核准制或登记备案制。
典型例题
1.【单选】投资者在工程项目可行性研究的基础上进行投资决策后,需要按投资管理制度申请办理的手续
是()。
A.施工许可和质量监督 B.审批、核准或备案
C.招标申请和合同备案 D.概算或预算审批
【参考答案】B
2.【单选】根据《国务院关于投资体制改革的决定》,关于投资决策管理的说法,正确的是()。
A.采用贷款贴息的政府投资工程需审批开工报告
4 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
B.非政府投资工程需审批可行性研究报告
C.采用投资补助的政府投资工程需审批开工报告
D.非政府投资工程不需审批开工报告
【参考答案】D
3.【单选】根据《国务院关于投资体制改革的决定》,采用贷款贴息方式的政府投资工程,政府需要从投资
的角度审批()。
A.项目建议书 B.可行性研究报告
C.初步设计和概算 D.资金申请报告
【参考答案】D
4.【单选】根据《国务院关于投资体制改革的决定》,民营企业投资建设《政府核准的投资项目目录》中的
项目时,需向政府提交()。
A.项目申请书 B.可行性研究报告
8
7
C.初步设计和概算 9 1 D.开工报告
4
8
3
【参考答案】A
微
信
系
5.【单选】根据《国务院关于联投资体制改革的决定》,对于企业不使用政府投资建设的项目,实行的投资管
题
押
理制度是()。 准
精
A.审批制或核准制 B.核准制或登记备案制
C.审批制或承诺制 D.承诺制或登记备案制
【参考答案】B
重点回顾
工程项目投资
内容
管理制度
所谓项目资本金,是指 在项目总投资中由投资者认缴的出
8
资额。这里的总投资,
1
7
是指投资项目的固定资产投资与铺底流动资金之和。项9目资本金属于非债务性资
概念
金,项目法人不承担这部分 资 金的任何利息和债务信。
3 8
4
投资者可按其出资比例依法
微
享有所有者权益,也可转让其出 资,但不得以任
系
何方式抽回。
联
一
货币、实物、工业产权、非专利技术 、土地唯使用权。
以工业产权、非专利技术作价出资的比例 不得超过资本金总额的20%。
项目资本金 通过发行金融工具等方式筹措的各类资金,不得超过资本金总额的50%。
项目资本
制度 存在下列情形之一的,不得认定为投资项目资本金:
金来源
(1)存在本息回购承诺、兜底保障等收益附加条件;
(2)当期债务性资金偿还前,可以分红或取得收益;
(3)在清算时受偿顺序优先于其他债务性资金。
(1)钢铁-40%,水泥-35%;机场项目、房地产其他项目,化肥项目-25%;
项目资本
(2)城市轨道交通,港口航运、铁路、公路;保障性及普通商品房;电力等-20%;
金比例
(3)产能过剩行业项目资本金最低30%。(煤炭、铁合金、烧碱、多晶硅等)
①对于采用直接投资和资本金注入方式的政府投资项目,政府投资主管部门需从
项 目 投 资 审 投资决策角度审批项目建议书和可行性研究报告。除特殊情况外,不再审批开工
政府
批、核准或备 报告,同时应严格政府投资项目的初步设计、概算审批工作。
投资工程
案管理 ②对于采用投资补助、转贷和贷款贴息方式的政府投资项目,政府投资主管部门
只审批资金申请报告。
优路官方网站:www.youlu.com 5
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
企业投资建设《政府核准
的投资项目目录》以内的
项目时,仅需向核准机关
核准制 提交项目申请书,不再经
非政府 过批准项目建议书、可行
投资工程 性研究报告和开工报告等
程序。
对于《政府核准的投资项
备案制 目目录》以外的企业投资
项目,实行备案管理。
1.1.2工程建设实施程序
考点1:一般投资项目建设实施程序★★
考点2:政府和社会资本合作(PPP)项目实施方式及核心要求★★

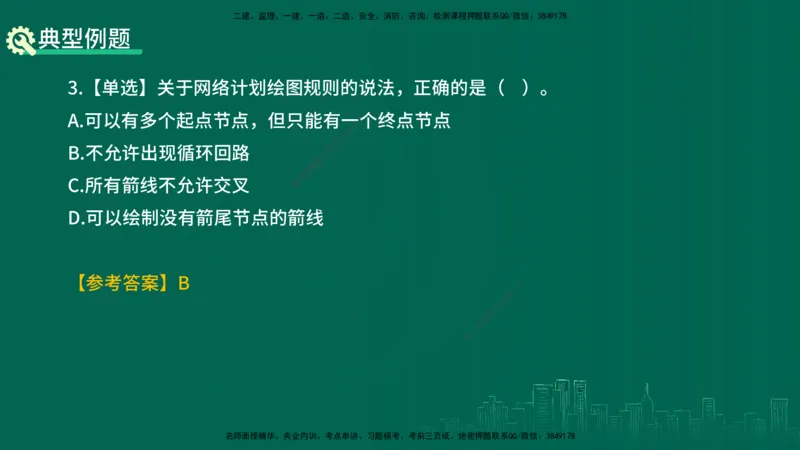

考点1:一般投资项目建设实施程序★★
8
7
工程建设实施程序是指工程项目经审9批1、核准或备案后,从勘察设计、施工到竣工验收、交付使用整个过
4
8
3
信
程中,各项工作必须遵循的先后次序微。
系
联
题
押
准
精
8
1)工程勘察设计
9
1 7
8
4
(1)工程勘察 信
3
微
系
工程勘察是工程建设实施阶段的首要环节,在工程建设中发 挥着龙头作联用。
一
唯
(2)工程设计
工程设计一般分为初步设计和施工图设计两个阶段,对于重大工程和技术复杂工程,可根据需要增加技术
设计阶段。
①初步设计:明确工程建设内容、规模、标准、用地规模、主要材料、设备规格和技术参数等。
②技术设计:为解决初步设计未解决的重大技术问题而进行的活动,包括工艺流程、建筑结构、设备选型
等问题。
③施工图设计:通过绘制施工图,完整地表现建筑物外形、内部空间分割、结构体系、构造状况及建筑群
组成和周围环境配合。在工艺方面,应具体确定各种设备型号、规格及各种非标准设备的制造加工图。
2)建设准备
在工程开工建设前,需要切实做好各项准备工作,这些准备工作包括:
(1)征地、拆迁和场地平整;
(2)完成施工用水、电、通信网络、交通道路等接通工作;
6 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(3)准备必要的施工图纸;
(4)组织工程监理、施工及材料设备采购招标工作;
(5)办理施工许可证、工程质量监督等手续。
上述建设准备工作主要应由建设单位完成。对于有些工程的施工场地平整,施工用水、电、通信网络、交
通道路等接通工作,可纳入工程施工合同交由施工单位承担。
“地平整、图完整、水电路信全部通,该办证、该招标,监督手续少不了”
3)工程施工
工程开工时间是指该工程设计文件中规定的任何一项永久性工程第一次正式破土开槽开始施工的时间。
不需开槽的工程,正式开始打桩的时间就是开工时间。
注意:工程地质勘察、平整场地、既有建筑物拆除、临时建筑、施工用临时道路和水、电等工程开始施工
不能算作正式开工。
4)生产准备
8
7
生产准备是衔接建设与生产的桥梁,9是1工程建设转入生产经营的必要条件。
4
8
3
根据工程项目种类不同,生产准备信工作内容会存在差异。但一般应包括以下内容:
微
系
①组建生产管理机构,制定生联产管理制度;
题
押
②招聘和培训生产人员,准组织生产人员参加设备安装、调试和工程验收工作;
精
③落实原材料、协作产品 、燃料、水、电、气等来源和其他需协作配合的条件,并组织工装、器具、备品、
备件等制造或订货等。
“组织定制度;人员去验收;资源要配齐”

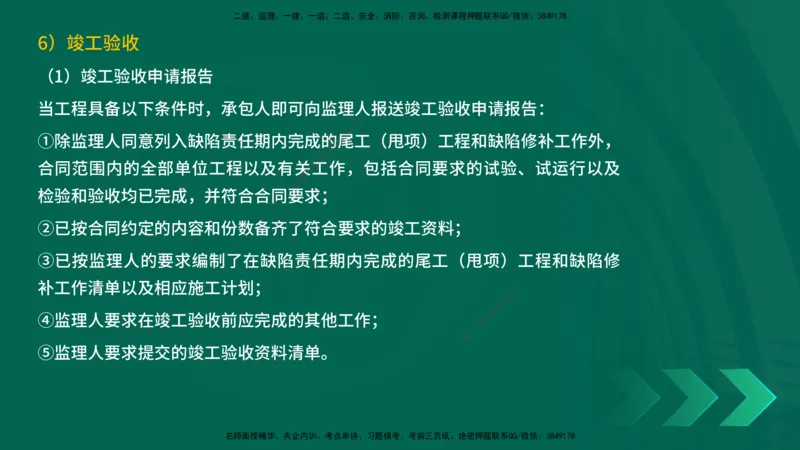

5)竣工验收
工程竣工验收是工程建设实施阶段最后一 个环节,是投资成果转入生产或使用的标志,也是全面考核工程
建设成果、检验工程质量的重要步骤。
8
建设工程自竣工验收合格之日起即进入缺陷责任期 。施工承包单位应在缺陷责任1 7期内对已交付使用的工程
9
8
4
质量缺陷承担责任。缺陷责任期最长不超过2年。在缺陷责 任期内发现有质量缺信陷3的,应及时修复,修复和查
微
验费用由责任方承担。 联
系
一
缺陷责任期届满时,建设单位应向工程承包单位返还工程施工 过程中唯扣留的工程质量保证金。
“施工单位修复,责任单位出钱”

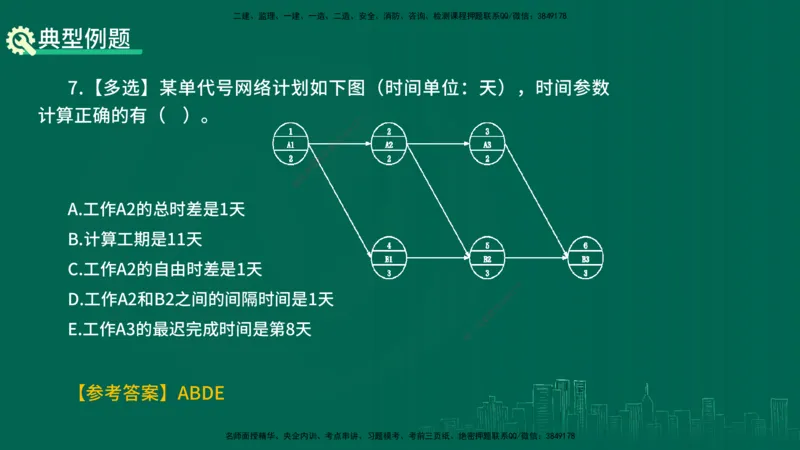

典型例题
1.【单选】下列工作内容中,属于工程建设实施阶段的是()。
A.可行性研究和初步设计 B.投资估算和设计概算
C.初步设计和工程施工 D.工程施工和工程保修
【参考答案】C
2.【单选】工程项目的设计工作一般划分为初步设计和施工图设计两个阶段,而对于重大项目和技术复杂
项目,可根据需要增加()阶段。
A.详细勘察 B.方案设计
C.技术设计 D.施工图审查
【参考答案】C
优路官方网站:www.youlu.com 7
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
3.【单选】在工程设计中,具体确定各种设备的型号、规格及各种非标准设备的制造加工图的阶段是()。
A.初步设计 B.方案设计
C.技术设计 D.施工图设计
【参考答案】D
4.【单选】建设工程开工时间是指工程建设文件中规定的任何一项永久性工程()的时间。
A.施工场址既有建筑物开始拆除 B.施工场地平整或临时设施开始施工
C.施工用临时道路开始施工 D.第一次正式破土开槽开始施工
【参考答案】D
5.【单选】建设工程缺陷责任期的起算时间是()之日。
A.工程质量评估报告提交 B.工程预验收合格
C.工程接收证书颁发 D.工程竣工验收合格
【参考答案】D
8
7
6.【多选】建设工程生产准备阶段需要9 1执行的工作有()。
4
8
3
A.组建生产管理机构,制定生产
微
管信理制度
系
B.招聘和培训生产人员,组织联生产人员参加设备安装、调试和工程验收工作
题
押
C.落实原材料、协作产品准、燃料、水、电、气等来源和其他需协作配合的条件
精
D.征地、拆迁和场地平整
E.准备必要的施工图纸
【参考答案】ABC
考点2:政府和社会资本合作(PPP) 项目实施方式及核心要求(新增)★★
政府和社会资本合作(PPP)是指政府通过特 许经营权、合理定价、财政补贴等事先公开的收益约定规则,引
入社会资本参与基础设施和公共服务项目投资和运营,以利益共享和风险共担为特征,发挥政府和社会资本优
8
势,提高公共产品或服务的质量和供给效率的项目实施 方式。 1 7
9
8
4
1)PPP具体实施方式 信 3
微
BOT是政府和社会资本合作新机制的基本实施方式,其余 实 施方式多为联
系
BOT演变形式。
一
(1)BOT基本形式。 唯
①标准BOT,即建设一经营—移交(Build-Operate-Transfer)。
建设(Build):私营企业融资并完成项目建设。
运营(Operate):通过收费(如高速公路过路费)或政府补贴回收成本。
移交(Transfer):特许期结束后,项目无偿移交给政府。
定义:政府授权私营部门负责项目的融资、建设、运营,通过特许经营期(如20-30年)收回投资并盈利,
期满后将项目无偿移交政府。特许期内私营部门仅有经营权,所有权始终属于政府。
②BOOT,即建设—拥有一经营—移交(Build-Own-Operate-Transfer)。
建设(Build):私营企业融资并完成建设。
拥有(Own):特许期内拥有资产所有权。
运营(Operate):通过运营获得收益。
移交(Transfer):期满后无偿移交政府。
8 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
定义:私营部门在特许期内拥有项目所有权,运营结束后移交政府。
与BOT区别:特许期内,BOT仅有经营权,而BOOT既有经营权也有所有权。BOOT的特许期要比BOT的
特许期长一些。
③BO0,即建设一拥有一经营(Build-Own-Operate)。
建设(Build):私营企业完成项目。
拥有(Own):永久拥有资产所有权。
运营(Operate):长期运营并获取收益。
定义:私营部门永久拥有并运营项目,无移交环节。
总结如下:
模式 所有权 移交机制
BOT 政府所有,私营运营 期满无偿移交
BOOT 特许期内私营所有 期满无偿移交
BOO 8 私营永久所有 无需移交
7
1
9
(2)BOT演变形式。
8
4
3
信
①TOT,即移交一经营一移交(微 Transfer-Operate-Transfer)。
系
联
移交(Transfer):政府将已题建成项目(如高速公路、水厂)在一定期限内移交给私营部门。
押
准
运营(Operate):私营精部门负责维护和运营,通过收费或政府补贴盈利。
移交(Transfer):特许期( 如20年)结束后交还政府。
定义:政府将现有基础设施的 运营权暂时移交给私营部门,私营部门通过运营收益收回投资并盈利,特许
期结束后将项目无偿交还政府。
特点:不涉及新建,仅针对已有设施;政府快速回收资金,私营部门避免建设风险。
②TBT,即移交一建设一移交(Transfer-Buil d-Transfer)。
移交(Transfer):政府移交现有设施(如旧机场 )。
8
1
7
建设(Build):私营部门融资扩建或新建设施(如新 航站楼)。
8
4
9
信
3
运营(Operate):通过整体运营(旧设施+新设施)获取 收益。 微
系
移交(Transfer):特许期结束后交还政府。
一
联
唯
定义:分两阶段实施,政府先将现有设施移交私营部门运营(类似 T OT),再由私营部门扩建或新建设施(类
似BOT),最终整体移交政府。
特点:结合现有项目运营和新增项目建设,实现资源整合。
③ROT,即改建一经营一移交(Rehabilitate-Operate-Transfer)。
改造(Rehabilitate):私营部门投资翻新、升级设施(如旧医院、管网)。
运营(Operate):通过收费或政府补贴盈利。
移交(Transfer):特许期结束后交还政府。
定义:私营部门对老旧或废弃设施进行改造升级,随后运营并回收投资,特许期结束后移交政府。
特点:与TOT区别:TOT仅涉及运营,ROT需先改造再运营。
④DBFOT,即设计-建设-融资-运营-移交(Design-Build-Finance-Operate-Transfer)。
设计(Design):私营部门根据政府需求设计方案。
建造(Build):按设计方案完成建设。
优路官方网站:www.youlu.com 9
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
融资(Finance):私营部门承担全部或部分融资。
运营(Operate):通过运营回收成本。
移交(Transfer):期满后无偿移交政府。
定义:私营部门负责设计、建设、融资、运营全流程,特许期结束后移交政府。
特点:与BOT区别:增加“设计”环节,私营部门承担更多责任(如技术优化)。
DBFOT模式是政府和社会资本合作新机制中唯一具有全寿命周期特性的具体实施模式,其核心是解决项目
设计需求和经济可行性,强调以民营企业降低建设风险、提高公共效率的融资功能。
总结如下:
模式 核心环节 所有权归属 适用阶段
TOT 移交-运营-移交 政府所有,私营运营 现有设施运营
TBT 移交-建设-移交 政府所有,私营扩建 现有+新增结合
ROT 改造-运营-移交 政府所有,私营改造 现有设施升级
DBFOT 设计-建造-融资-运 营-移交 政府所有,私营全流程 新建复杂项目
8
7
1
典型例题 9
4
8
3
信
1.【单选】关于BOT与BOOT模微式的主要区别,下列说法正确的是()。
系
联
A.BOT模式下私营部门拥有
题
项目所有权,BOOT模式下仅有经营权
押
B.BOT模式下特许期较短准,BOOT模式下特许期较长
精
C.BOT模式下项目需移交 政府,BOOT模式下无需移交
D.BOT模式下政府承担融资风 险,BOOT模式下私营部门承担融资风险
【参考答案】B
2.【单选】下列PPP模式中,私营部门 在特许期内既拥有经营权又拥有所有权的是()。
A.标准BOT B.BOOT
C.BOO D .TOT
8
【参考答案】B
9
1
7
8
4
3.【单选】关于BOO模式的特点,下列说法中正确的有 ()。 信
3
微
系
A.项目需在特许期结束后无偿移交政府 B.私营部门不 需要承担项联目的融资责任
一
唯
C.私营部门对项目资产拥有永久所有权 D.政府需通过补贴 方 式保证私营部门收益
【参考答案】C
4.【单选】以下关于PPP实施方式的描述正确的有()。
A.BOT是政府和社会资本合作的基本实施方式
B.BOOT的特许期通常比BOT更短
C.BOO模式下政府保留项目所有权
D.标准BOT中私营部门既有经营权也有所有权
【参考答案】A
5.【单选】关于TOT模式的特点,下列说法正确的是()。
A.私营部门需承担新建项目的融资风险 B.政府通过移交现有设施快速回收资金
C.特许期结束后项目所有权归私营部门 D.私营部门需对设施进行改建升级
【参考答案】B
10 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
6.【单选】DBFOT模式与BOT模式的核心区别在于()。
A.是否包含融资环节 B.是否包含设计环节
C.是否涉及特许期后的移交 D.是否需要政府补贴
【参考答案】B
7.【单选】关于ROT模式,下列说法错误的是()。
A.私营部门需对设施进行翻新或升级 B.政府需承担改建阶段的全部融资
C.特许期结束后项目无偿移交政府 D.与TOT的主要区别是增加了改造环节
【参考答案】B
8.【单选】PPP项目模式中,()是政府和社会资本合作新机制中唯一具有全寿命周期特性的具体实施模式。
A.TOT B.TBT
C.ROT D.DBFOT
【参考答案】D
8
7
重点回顾 9 1
4
8
3
工程建设实施程序 内容 信
微
系
一般分为初步设计和施工图设计两个阶段,对于重大工程和技术复杂工程,可
联
工程设计
题
押根据需要增加技术设计阶段。
准
精 工程开工时间是指该工程设计文件中规定的任何一项永久性工程第一次正式破
土开槽开始施工的时间。不需开槽的工程,正式开始打桩的时间就是开工时间。
投资决策与建设 工程施工
注 意:工程地质勘察、平整场地、既有建筑物拆除、临时建筑、施工用临时道
实施程序
路和 水、电等工程开始施工不能算作正式开工。
建设工程 自竣工验收合格之日起即进入缺陷责任期,最长不超过2年。
竣工验收 在缺陷责任期 内发现有质量缺陷的,应及时修复,修复和查验费用由责任方承
担。
8
1
7
BOT 9
8
4
基本形式 信 3
微
系
联
一
唯
PPP项目
BOT
演变形式
1.1.3工程承包模式
考点1:基于不同承包范围的承包模式★★★
考点2:基于不同承包关系的承包模式★★★
考点3:CM模式与Partnering模式★★
考点1:基于不同承包范围的承包模式★★★
优路官方网站:www.youlu.com 11
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
1)设计—招标一建造(DBB)模式
DBB(Design-Bid-Build)是一种较传统的工程承包模式,即建设单位分别与工程勘察设计单位、施工单位签
订合同,工程勘察设计、施工任务分别由勘察设计单位、施工单位完成。
DBB模式主要体现的是专业化分工。
(1)合同结构
8
7
1
(2)优点 4 9
8
3
信
①建设单位、勘察设计单位、施微工总承包单位及分包单位在合同约束下,各自行使其职责和履行义务,责
系
联
权利分配明确; 题
押
准
②建设单位直接管理工程勘察设计和施工,指令易贯彻执行;
精
③各平行承包单位前后工作衔接,构成质量制约,有助于发现工程质量问题。
(3)缺点
①工程设计、招标、施工按顺序依 次进行,建设周期长;
②由于施工单位无法参与工程设计,设 计与施工协调困难,容易产生设计变更,可能使建设单位利益受损;
③由于工程的责任主体较多,包括设计单位、施工单位、材料设备供应单位等,一旦工程出现问题,建设
单位将分别面对不同参与方,容易出现互相推诿,协 调工作量大。
8
2)工程总承包模式 9 1
7
8
4
DB(设计—建造)是指从事工程总承包的单位受建设单位 委 托,按照合同约
微
定信,
3
承担工程勘察设计和施工任
系
务。而在EPC(设计一采购—施工)模式中,工程总承包单位还要负 责材料设备联的采购工作,且其中的设计也不是
一
唯
一般意义上的工程设计,含有工艺流程设计、策划和管理等。
(1)合同结构
(2)优点
①有利于缩短建设工期。由于工程总承包单位能够在全部设计完成之前便可开始其他工作,如:材料设备
采购及某些可以与设计工作并行的施工等。这样,可在很大程度上缩短建设工期。
12 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
②便于建设单位提前确定工程造价。建设单位与工程总承包单位之间通常签订总价合同,这样使建设单位
在工程实施初期就确定工程总造价,便于控制工程总造价。此外,由于工程总承包单位负责工程总体控制,因
而有利于减少工程变更,将工程造价控制在预算范围内。
③使工程项目责任主体单一化。由工程总承包单位负责工程设计和施工,减少了工程实施过程中争议和索
赔的发生。同时,工程设计与施工责任主体的一体化,能够激励工程总承包单位更加注意整个工程项目的质量。
④可减轻建设单位合同管理的负担。与建设单位直接签订合同的工程参建方减少,建设单位的协调工作量
减少,合同管理工作量也大大减少。
(3)不足
①道德风险高。由工程总承包单位同时负责工程设计与施工,与传统的DBB模式相比,建设单位对项目的
控制要弱一些,有可能会发生工程总承包单位为节省资金而采取一些不恰当行为。同时,由于建设单位倾向于
将大量风险转移给工程总承包单位,因此,当风险发生且导致损失时,工程总承包单位有可能通过降低工程质
量等行为来弥补其损失。
8
7
②建设单位前期工作量大。由于工程9总1承包单位的技术水平和职业道德将直接影响到工程成败,因此,建
4
8
3
设单位为慎重选择工程总承包单位,不信得不在招标和评标阶段花费大量时间和精力对投标单位进行评审,这使
微
系
得项目初期投入将会加大。 联
题
押
③工程总承包单位报价高准。工程总承包单位为应对工程实施中增加的风险,可能会提高报价,导致整个工
精
程造价增加。
典型例题
1.【单选】某工程采用传统的设计 -招标-建造(DBB)模式,关于该模式的说法,正确的是()。
A.建设周期短 B.容易产生设计变更
C.设计和施工任务均由施工单位完成 D.工程的责任主体少,建设单位协调工作量小
【参考答案】B
8
2.【单选】下列不属于工程总承包模式优点的是( )。 1 7
9
8
4
A.有利于缩短建设工期 B.使工程 项目责任主体单一化信 3
微
C.会增加建设单位合同管理的负担 D.便于建设单 位提前确定联工
系
程造价
一
【参考答案】C 唯
3.【多选】与传统的设计-招标-建造(DBB)模式相比,采用工程总承包模式的不足点是()。
A.建设单位前期工作量大 B.建设单位合同管理负担重
C.不利于缩短建设工期 D.工程总承包单位报价高
E.道德风险高
【参考答案】ADE
考点2:基于不同承包关系的承包模式★★★
1)平行承包模式
优路官方网站:www.youlu.com 13
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
平行承包模式具有以下特点:
(1)有利于建设单位择优选择施工单位
(2)有利于控制工程质量
(3)有利于缩短建设工期
(4)组织管理和协调工作量大
(5)工程造价控制难度大
8
7
1
9
(6)与总承包模式相比,平行承包模8 4式不利于发挥那些技术水平高、综合管理能力强的总承包商综合优势。
3
信
微
2)联合体承包模式(理念:各
系
方相互承担连带责任,一荣俱荣,一损俱损)
联
联合体承包模式有以下特点题:
押
准
(1)建设单位合同结精构简单,组织协调工作量小,而且有利于工程造价和工期控制。
(2)可以集中联合体各成 员单位在资金、技术和管理等方面优势,克服一家单位力不能及的困难,不仅有
利于增强竞争能力,同时有利于增 强抗风险能力。
8
1
7
9
8
4
信
3
微
系
联
一
唯
3)合作体承包模式(理念:只想相互借势,不想承担连带责任)
合作体承包模式有以下特点:
(1)建设单位组织协调工作量小,但风险较大。
(2)各施工单位之间有合作愿望,但又不愿意组成联合体。
典型例题
1.【单选】采用联合体方式承包工程时,对联合体各成员单位的描述,正确的是()。
A.共同与建设单位签订工程承包合同
B.需要具有与工程规模相适应的相同承包资质
C.承担相同的工程承包合同义务和责任
D.共同与建设单位签订联合体协议
14 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
【参考答案】A
2.【单选】下列关于合作体承包模式特点的说法,正确的是()。
A.建设单位组织协调工作量大 B.建设单位承担的风险较大
C.施工单位之间承担连带责任 D.建设单位合同结构简单
【参考答案】B
3.【多选】平行承包是指建设单位将工程项目划分为若干标段,分别发包给多家施工单位承包。下列关于
平行承包模式特点的说法中,正确的有()。
A.有利于缩短建设工期 B.有利于建设单位择优选择施工单位
C.有利于控制工程质量 D.组织管理和协调工作量小
E.工程造价控制难度大 【参考答案】ABCE
考点3:CM模式与Partnering模式★★
1)CM模式
8
7
CM(ConstructionManagement)模式是9指1由建设单位委托一家CM单位承担项目管理工作,该CM单位以承
4
8
3
包单位的身份进行施工管理,并在一定信程度上影响工程设计活动,组织快速路径的生产方式,使工程项目实现
微
系
有条件的“边设计、边施工”。 联
题
押
(1)CM模式的特点:准
精
①采用快速路径法施工。
即在工程设计尚未结束之前 ,当工程某些部分的施工图设计已经完成时,就开始进行该部分工程的施工招
标,从而使这部分工程的施工提前到工程项目的设计阶段。
②CM单位有代理型和非代理型两种。
代理型的CM单位不负责工程分包的发包 ,与分包单位的合同由建设单位直接签订。
非代理型的CM单位直接与分包单位签订分包合 同。
8
③CM合同采用成本加酬金方式。 1 7
9
8
4
由于代理型合同是建设单位与分包单位直接签订,因此 ,采用简单的成本加信酬3金合同形式。而非代理型合
微
同则采用保证最大工程费用(GMP)加酬金的合同形式。这是因为 CM合同总联价
系
是在CM合同签订之后,随着CM
一
单位与各分包单位签约而逐步形成的。只有采用保证最大工程费用 ,建设唯单位才能控制工程总费用。
(2)CM模式在工程造价控制方面的价值
①与施工总承包模式相比,采用CM模式时的合同价更具合理性。
采用CM模式时,施工任务要进行多次分包,施工合同总价不是一次确定,而是有一部分完整施工图纸,
就分包一部分,将施工合同总价化整为零。而且每次分包都通过招标展开竞争,每个分包合同价格都通过谈判
进行详细讨论,从而使各个分包合同价格汇总后形成的合同总价更具合理性。
②CM单位不赚取总包与分包之间的差价。
与总分包模式相比,CM单位与分包单位或供货单位之间的合同价是公开的,建设单位可以参与所有分包
工程或设备材料采购招标及分包合同或供货合同的谈判。CM单位在进行分包谈判时,会努力降低分包合同价。
经谈判而降低合同价的节约部分全部归建设单位所有,CM单位可获得部分奖励,这样,有利于降低工程费用。
③应用价值工程方法挖掘节约投资的潜力。
CM承包模式不同于普通承包模式的“按图施工”,CM单位早在工程设计阶段就可凭借其在施工成本控制
优路官方网站:www.youlu.com 15
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
方面的实践经验,应用价值工程方法对工程设计提出合理化建议,以进一步挖掘节省工程投资的可能性。此外,
由于工程设计与施工的早期结合,使得设计变更在很大程度上得到减少,从而减少分包单位因设计变更而提出
的索赔。
④GMP可大大减少建设单位在工程造价控制方面的风险。
当采用非代理型CM模式时,CM单位将对工程费用的控制承担更直接的经济责任,他必须承担GMP的风
险。如果实际工程费用超过GMP,超出部分将由CM单位承担。由此可见,建设单位在工程造价控制方面的风险
将大大减少。
2)Partnering模式
Partnering模式的主要特征如下:
(1)出于自愿。Partnering协议并不仅仅是建设单位与承包单位之间的协议,而需要工程建设参与各方共
同签署,包括建设单位、总承包单位、主要的分包单位、设计单位、咨询单位、主要的材料设备供应单位等。
参与Partnering模式的有关各方必须是完全自愿,而非出于任何原因的强迫。
8
7
(2)高层管理者参与。由于Partneri9n1g模式需要参与各方共同组成工作小组,要分担风险、共享资源,因
4
8
3
此,高层管理者的认同、支持和决策是信关键因素。
微
系
(3)Partnering协议不是法律联意义上的合同。Partnering协议与工程合同是两个完全不同的文件。在工程合
题
押
同签订后,工程建设参与各方准经过讨论协商后才会签署Partnering协议。该协议并不改变参与各方在有关合同
精
中规定的权利和义务,主要用 来确定参与各方在工程建设过程中的共同目标、任务分工和行为规范。
(4)信息开放性。Partnerin g模式强调资源共享,信息作为一种重要的资源,对于参与各方必须公开。同
时,参与各方要保持及时、经常和开诚布公的沟通,在相互信任的基础上,要保证工程造价、进度、质量等方
面的信息能为参与各方及时、便利地获取 。
典型例题
1.【单选】建设工程采用CM模式时,CM单位 以()身份进行项目管理。
8
A.建设单位 B.监 理单位 1 7
9
8
4
C.承包单位 D.设计单 位 信 3
微
【参考答案】C 联
系
一
2.【单选】关于CM模式中非代理型与代理型的区别,下列说 法 正确 唯的是()。
A.非代理型CM单位直接与分包单位签订合同,合同形式为GMP加酬金
B.代理型CM单位负责工程分包的发包,并承担GMP风险
C.非代理型CM单位采用简单的成本加酬金合同形式
D.代理型CM单位与分包单位签订合同,建设单位不参与谈判
【参考答案】A
3.【单选】Partnering协议的法律性质是()。
A.具有法律约束力,可替代工程合同
B.属于参与各方的补充合同,需在工程合同前签订
C.是参与各方共同签署的行为规范,不改变原有合同权利义务
D.仅约束建设单位与总承包单位,其他单位无需遵守
【参考答案】C
16 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
4.【单选】Partnering模式的核心特征包括()。
A.协议需由建设单位与承包单位强制签订 B.强调高层管理者的参与和决策支持
C.要求信息对主要参与方公开透明 D.协议具有法律效力,优先于工程合同
【参考答案】B
5.【多选】下列属于CM模式在工程造价控制中的价值的有()。
A.与施工总承包模式相比,采用CM模式时的合同价更具合理性
B.CM单位通过赚取总包与分包差价盈利
C.应用价值工程方法优化设计方案
D.通过GMP减少建设单位工程造价的风险
E.采用CM模式时,施工合同总价一次确定,能够提前知晓合同价
【参考答案】ACD
重点回顾
8
工程承包模式 内容 1 7
9
4
8
优点:信 3
微
①建系设、勘察设计、施工总承包及分包单位在合同约束下,各自行使其职责和
联
题履行义务,责权利分配明确;
押
准②建设单位直接管理工程勘察设计和施工,指令易贯彻执行;
精
③各平行承包单位前后工作衔接,构成质量制约,有助发现工程质量问题。
设计-招标-
缺 点:
建 造 模 式
基于不同 ①工程设计、招标、施工按顺序依次进行,建设周期长;
(DBB)
承包范围的 ②由于 施工单位无法参与工程设计,设计与施工协调困难,容易产生设计变更,
承包模式 可能使建设 单位利益受损;
③由于工程的 责任主体较多,包括设计单位、施工单位、材料设备供应单位等,
一旦工程出现问题 ,建设单位将分别面对不同参与方,容易出现互相推诿,协
调工作量大。
8
1
7
工程 优点:①有利于缩短建设 工期;②便于建设单位提
8
前4 9确定工程造价;
总承包模式 ③使工程项目责任主体单一 化;④可减轻建设单信位
3
合同管理的负担。
微
(DB/EPC) 不足:①道德风险高;②建设单 位前期工作
联
量
系
大;③工程总承包单位报价高。
一
(1)有利于建设单位择优选择施工 单位唯。
(2)有利于控制工程质量。
平行承包 (3)有利于缩短建设工期。
基于不同
模式的特点 (4)组织管理和协调工作量大。
承包关系的
(5)工程造价控制难度大。
承包模式
(6)不利于发挥那些技术水平高、综合管理能力强的总承包商综合优势。
联合体 施工单位内部有联合体协议,施工单位间有连带责任,增强抗风险能力。
合作体 施工单位内部无协议,施工单位间无连带责任,建设单位风险较大。
(1)特点
①采用快速路径法施工。
CM 模 式 与 ②CM单位有代理型和非代理型两种。
Partnering 模 CM模式 代理型的CM单位不负责工程分包的发包,与分包单位的合同由建设单位直接
式 签订。非代理型的CM单位直接与分包单位签订分包合同。
③CM合同采用成本加酬金方式。
由于代理型合同是建设单位与分包单位直接签订,因此,采用简单的成本加酬
优路官方网站:www.youlu.com 17
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
金合同形式。而非代理型合同则采用保证最大工程费用(GMP)加酬金的合同形
式。
(2)CM模式在工程造价控制方面的价值
①与施工总承包模式相比,采用CM模式时的合同价更具合理性。
②CM单位不赚取总包与分包之间的差价。
③应用价值工程方法挖掘节约投资的潜力。
④GMP可大大减少建设单位在工程造价控制方面的风险。
Partnering (1)出于自愿。(2)高层管理者参与。
模式 (3)Partnering协议不是法律意义上的合同。(4)信息开放性。
1.1.4工程监理
考点1:强制实行监理的工程范围★★★
考点2:项目监理机构人员职责★★★
考点3:与项目监理机构相关的施工管理工作★★
考点1:强制实行监理的工程范围★★★
8
7
1
《建设工程质量管理条例》规定,下4 9列建设工程必须实行监理:
8
3
信
1)国家重点建设工程 微
系
联
2)大中型公用事业工程 题
押
准
3)成片开发建设的住精宅小区工程
4)利用外国政府或国际组 织贷款、援助资金的工程
5)国家规定必须实行监理的其 他工程
“外国重点大片”
1)国家重点建设工程
国家重点建设工程是指对国民经济和社会发 展有重大影响的骨干项目,包括:
(1)基础设施、基础产业和支柱产业中的大型项 目;
8
(2)高科技并能带动行业技术进步的项目;
8
4
9 1
7
信
3
(3)跨地区并对全国经济发展或者区域经济发展有重大影 响的项目; 微
系
(4)对社会发展有重大影响的项目;
一
联
唯
(5)其他骨干项目。
2)大中型公用事业工程
中型公用事业工程是指项目总投资额在3000万元以上的下列工程项目:
(1)供水、供电、供气、供热等市政工程项目;
(2)科技、教育、文化等项目;
(3)体育、旅游、商业等项目;
(4)卫生、社会福利等项目;
(5)其他公用事业项目。
3)成片开发建设的住宅小区工程
建筑面积在5万m²以上的住宅建设工程必须实行监理;5万m²以下的住宅建设工程,可以实行监理,具
体范围和规模标准由省、自治区、直辖市人民政府建设行政主管部门规定。
4)利用外国政府或国际组织贷款、援助资金的工程
18 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(1)使用世界银行、亚洲开发银行等国际组织贷款资金的项目;
(2)使用国外政府及其机构贷款资金的项目;
(3)使用国际组织或者国外政府援助资金的项目。
5)国家规定必须实行监理的其他工程
(1)项目总投资额在3000万元以上关系社会公共利益、公众安全的下列基础设施项目:
①煤炭、石油、化工、天然气、电力、新能源等项目;
②铁路、公路、管道、水运、民航以及其他交通运输业等项目;
③邮政、电信枢纽、通信、信息网络等项目;
④防洪、灌溉、排涝、发电、引(供)水、滩涂治理、水资源保护、水土保持等水利建设项目;
⑤道路、桥梁、地铁和轻轨交通、污水排放及处理、垃圾处理、地下管道、公共停车场等城市基础设施项
目;
⑥生态环境保护项目;
8
7
⑦其他基础设施项目。 9 1
4
8
3
(2)学校、影剧院、体育场馆项
微
信目。
系
典型例题 联
题
押
1.【单选】根据《建设工准程监理范围和规划标准规定》,必须实行监理的工程是()。
精
A.总投资额2500万元的 影剧院工程 B.总投资额2500万元的生态环境保护工程
C.总投资额2500万元的水资 源保护工程 D.总投资额2500万元的新能源工程
【参考答案】A
2.【单选】根据《建设工程监理范围和 规划标准规定》,必须实行监理的工程是()。
A.总投资额2000万元的供水项目 B.总投资额2000万元的通信项目
C.总投资额2000万元的学校项目 D .总投资额2000万元的地下管道项目
8
【参考答案】C 1 7
9
8
4
3.【单选】根据《建设工程监理范围和规划标准规定》 ,下列建设工程中,不信 3属于必须实行监理的是()。
微
A.总投资在3000万元以上的市政工程项目 联
系
一
B.使用国际组织援助资金总投资额为400万美元的项目 唯
C.建筑面积为2000㎡的小型剧场项目
D.建筑面积小于5万㎡的住宅小区项目
【参考答案】D
4.【单选】以下选项中,()工程不需要强制实行监理。
A.总投资额为2000万元的供热项目 B.建筑面积为6万m²的住宅建设工程
C.利用世界银行贷款建设的水电站工程 D.建筑面积为4万m²的学校建设项目
E.总投资额为2500万元的旅游景点项目 【参考答案】AE
考点2:项目监理机构人员职责★★★
对于实施监理的工程,工程监理单位需要在施工现场派驻项目监理机构。项目监理机构中监理人员通常由
总监理工程师、专业监理工程师和监理员组成。根据工程监理工作需要,项目监理机构可设总监理工程师代表。
施工单位在履行施工合同过程中,需要接受项目监理机构的监督检查。
优路官方网站:www.youlu.com 19
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
1)总监理工程师职责
(1)确定项目监理机构人员及其岗位职责;
(2)组织编制监理规划,审批监理实施细则;(不得委托)
(3)根据工程进展及监理工作情况调配监理人员(不得委托),检查监理人员工作;
(4)组织召开监理例会;
(5)组织审核分包单位资格;
(6)组织审查施工组织设计、(专项)施工方案;(不得委托)
(7)审查开复工报审表;签发工程开工令、暂行令和复工令(不得委托);
(8)组织检查施工单位现场质量、安全生产管理体系的建立及运行情况;
(9)组织审核施工单位付款申请;签发工程款支付证书,组织审核竣工结算(不得委托);
(10)组织审查和处理工程变更;
(11)调解建设单位与施工单位的合同争议,处理工程索赔;(不得委托)
8
7
(12)组织验收分部工程,组织审查9单1位工程质量检验资料;
4
8
3
(13)审查施工单位的竣工申请
微
,信组织工程竣工预验收,组织编写工程质量评估报告,参与工程竣工验收;
系
(不得委托) 联
题
押
(14)参与或配合工程质准量安全事故的调查和处理;(不得委托)
精
(15)组织编写监理月报 、监理工作总结,组织整理监理文件资料。
2)总监理工程师代表职责
总监理工程师代表是经工程监理单位法定代表人同意,由总监理工程师书面授权,代表总监理工程师行使
其部分职责和权力的人员。
总监理工程师不得将下列工作委托给总监 理工程师代表:
(1)组织编制监理规划,审批监理实施细则;
8
(2)根据工程进展及监理工作情况调配监理人员; 1 7
9
8
4
(3)组织审查施工组织设计、(专项)施工方案; 信 3
微
(4)签发工程开工令、暂停令和复工令; 联
系
一
(5)签发工程款支付证书,组织审核竣工结算; 唯
(6)调解建设单位与施工单位的合同争议,处理工程索赔;
(7)审查施工单位竣工申请,组织工程竣工预验收,组织编写工程质量评估报告,参与工程竣工验收;
(8)参与或配合工程质量安全事故的调查和处理。
3)专业监理工程师职责
专业监理工程师是由总监理工程师授权,负责实施某一专业或某一岗位的监理工作,有相应监理文件签发
权的人员。专业监理工程师应履行下列职责:
(1)参与编制监理规划,负责编制监理实施细则
(2)审查施工单位提交的涉及本专业的报审文件,并向总监理工程师报告;
(3)参与审核分包单位资格;
(4)指导、检查监理员工作,定期向总监理工程师报告本专业监理工作实施情况;
(5)检查进场的工程材料、构配件、设备的质量;
20 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(6)验收检验批、隐蔽工程、分项工程,参与验收分部工程;
(7)处置发现的质量问题和安全事故隐患;
(8)进行工程计量;
(9)参与工程变更的审查和处理;
(10)组织编写监理日志,参与编写监理月报;
(11)收集、汇总、参与整理监理文件资料;
(12)参与工程竣工预验收和竣工验收。
4)监理员职责
监理员是在专业监理工程师领导下从事工程检查、材料的见证取样、有关数据复核等具体监理工作的人员。
监理员应履行下列职责:
(1)检查施工单位投入工程的人力、主要设备的使用及运行状况;
(2)进行见证取样;
8
7
(3)复核工程计量有关数据; 9 1
4
8
3
(4)检查工序施工结果;
微
信
系
(5)发现施工作业中的问题,及联时指出并向专业监理工程师报告。
题
押
典型例题 准
精
1.【单选】下列监理机构 人员的职责中,总监理工程师可以书面授权委托给总监理工程师代表的是()。
A.签发工程开工令 B.组织编写监理月报
C.审批监理实施细则 D.组织编写工程质量评估报告
【参考答案】B
2.【多选】总监理工程师是由工程监理单 位法定代表人书面任命,负责履行建设工程监理合同、主持项目
监理机构工作的注册监理工程师。总监理工程师应履行的职责有()。
8
A.参与编制监理规划,负责编制监理实施细则 1 7
9
8
4
B.组织审核施工单位的付款申请,签发工程款支付证书 ,组织审核竣工结算信 3
微
C.审查开复工报审表,签发工程开工令、暂行令和复工令 联
系
一
D.处置发现的质量问题和安全事故隐患 唯
E.组织审核分包单位资格
【参考答案】BCE
考点3:施工单位与项目监理机构相关的工作★★
1)施工准备及开工报审
(1)参加图纸会审和设计交底会议
(建设单位主持,项目监理机构整理会议纪要,与会各方代表会签。)
(2)报审施工组织设计
(施工单位自检-项目监理机构审查-总监签认-建设单位审批)
(3)施工现场质量安全管理组织机构、制度及人员受检
(检查组织机构和规章制度、人员配置合格与否、核查机械设施安许验收手续。)
(4)报送工程开工报审表及相关资料
优路官方网站:www.youlu.com 21
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(施工单位提报-项目监理机构审查-总监理工程师签认-建设单位审批)
(5)报审分包单位资格(分包-总包-项目监理机构审查)
(6)参加第一次工地会议
(建设单位主持,项目监理机构整理会议纪要,与会各方代表会签。)
2)施工过程中的报审报验(施工单位均需报送项目监理机构审查)
(1)施工进度计划报审
(2)施工方案或专项施工方案报审
(3)“四新”质量报审
(4)施工控制测量成果及保护措施报审
(5)试验室报审
(6)材料、构配件、设备质量报验
(7)工程报验
8
7
(8)提出工程计量及付款申请 9 1
4
8
3
(9)提出工程变更或索赔
微
信
系
3)工程暂停情形 联
题
押
工程施工有下列情形之一准的,总监理工程师将会及时签发工程暂停令;
精
(1)建设单位要求暂停 施工且工程需要暂停施工的;
(2)施工单位未经批准擅自 施工或拒绝项目监理机构管理的;
(3)施工单位未按审查通过的工 程设计文件施工的;
(4)施工单位未按批准的施工组织设 计、(专项)施工方案施工或违反工程建设强制性标准的;
(5)施工存在重大质量、安全事故隐患或 发生质量、安全事故的。
4)竣工报验及结算申请
8
(1)竣工报验。 1 7
9
8
4
单位工程完工并经自检合格后,施工单位应向项目监理 机构提交单位工程竣信工3验收报审表及竣工资料。项
微
目监理机构组织工程竣工预验收合格后,编写工程质量评估报 告 并报送建设联单
系
位。施工单位代表应参加由建设
一
单位组织的竣工验收,并在工程竣工验收报告中签署意见。 唯
(2)竣工结算申请。
工程竣工验收合格后,施工单位应向项目监理机构提交竣工结算款支付申请。项目监理机构审核后报送建
设单位审批。竣工结算款支付申请经建设单位审批同意后,项目监理机构将向施工单位签发竣工结算款支付证
书。
典型例题
1.【单选】在建设工程施工准备阶段,项目监理机构需要进行的工作是()。
A.主持召开图纸会审和设计交底会议 B.主持召开第一次工地会议
C.核查施工机械和设施的安全许可验收手续 D.组织建立工程项目质量安全管理体系
【参考答案】C
2.【单选】施工单位采用新设备、新技术、新材料新工艺时,应将相应质量认证材料和相关验收标准报送
()审查。
22 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
A.项目监理机构 B.建设单位
C.设计单位 D.质量监督机构
【参考答案】A
重点回顾
工程监理 内容
1)国家重点建设工程。
强制实行监理 2)大中型公用事业工程。(3000万元以上)
的 3)成片开发建设的住宅小区工程。(5万m²以上)
工程范围 4)利用外国政府或国际组织贷款、援助资金的工程。
5)国家规定必须实行监理的其他工程。(学校、影剧院、体育场馆)
总监-总监代表-专监-监理员
总监理工程师不得将下列工作委托给总监理工程师代表:
(1)组织编制监理规划,审批监理实施细则;
(2)根据工程进展及监理 工作情况调配监理人员
8
7
(3)组织审查施工组织9 1设计、(专项)施工方案;
项目监理机构 8 4
(4)签发工程开工信令3、暂停令和复工令;
人员职责 微
(5)签发工程款系支付证书,组织审核竣工结算;
联
(6)调解建设题单位与施工单位的合同争议,处理工程索赔;
押
准
(7)审查
精
施工单位的竣工申请,组织工程竣工预验收,组织编写工程质量评估报告,参与工
程竣工验收 ;
(8)参与或配 合工程质量安全事故的调查和处理。
( 1)参加图纸会审和设计交底会议;(2)报审施工组织设计;
1.施工准备及 (3) 施工现场质量安全管理组织机构、制度及人员受检;
开工报审 (4)报送工程开工报审表及相关资料;(5)报审分包单位资格;
(6)参加第 一次工地会议。
(1)施工进度 计划报审;(2)施工方案或专项施工方案报审;
(3)“四新”质量 报审;(4)施工控制测量成果及保8护措施报审;
2.施工过程中 1 7
(5)试验室报审;(6 )材料、构配件、设备质
8
量4 9报验;
的报审报验
信
3
与项目监理机 (7)工程报验;(8)提出 工程计量及付款申 微 请;
系
构相关的施工 (9)提出工程变更或索赔; 联
一
管理工作 (1)建设单位要求暂停施工且 工程需唯要暂停施工的;
(2)施工单位未经批准擅自施工或 拒绝项目监理机构管理的;
3.工程暂停情 (3)施工单位未按审查通过的工程设计文件施工的;
形 (4)施工单位未按批准的施工组织设计、(专项)施工方案施工或违反工程
建设强制性标准的;
(5)施工存在重大质量、安全事故隐患或发生质量、安全事故的。
4.竣工报验及
(1)竣工报验;(2)竣工结算申请
结算申请
1.1.5工程质量监督
考点1:工程质量监督内容★★
考点2:工程质量监督程序★★
考点3:工程质量监督工作方式★
考点1:工程质量监督内容★★
优路官方网站:www.youlu.com 23
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
1)工程质量责任主体行为监督
《建设工程质量管理条例》规定,建设单位、勘察单位、设计单位、施工单位、工程监理单位依法对建设
工程质量负责。因此,建设单位、勘察单位、设计单位、施工单位、工程监理单位是建设工程质量责任主体。
工程质量监督机构需要从以下几方面对建设工程质量责任主体行为进行监督:
(1)建设单位、勘察单位、设计单位、施工单位、工程监理单位的质量行为是否符合有关法律法规及工程
建设标准规定。
(2)建设单位、勘察单位、设计单位、施工单位、工程监理单位的质量管理体系是否健全,质量责任是否
得到落实。
(3)建设单位、勘察单位、设计单位、施工单位、工程监理单位的主要质量管理人员是否按规定进行了培
训并考核合格。
(4)工程质量监督手续是否依法办理;工程竣工验收报告等是否按规定备案,竣工验收过程和程序是否符
合规定。
8
7
(5)工程质量事故、投诉举报的调查9 1处理是否符合有关规定,相关质量问题是否按要求整改落实。
4
8
3
2)工程实体质量监督
微
信
系
工程质量责任主体行为最终是联由工程实体质量来体现的,而工程质量保证资料又是工程实体质量的验证依
题
押
据。因此,工程质量监督机构准在对工程质量责任主体行为进行监督检查的同时,必须对工程实体质量及工程质
精
量保证资料进行监督检查。
(1)工程实体质量抽查
工程实体质量监督以抽查方式为主,重点检查涉及结构安全和使用功能的实体质量。
(2)工程质量保证资料核验
核验工程质量保证资料的目的是为了验证 工程实体质量。
8
1
7
9
8
4
信
3
微
系
联
一
唯
考点2:工程质量监督程序★★
图1.1-7工程质量监督程序
1)审核办理工程质量监督手续
工程开工前,建设单位需要到规定的工程质量监督机构办理工程质量监督手续,未按规定办理工程质量监
督手续的,一律不得开工。
建设单位在申请办理工程质量监督手续时,需提供下列资料:
(1)施工图设计文件审查报告和批准书;
(2)中标通知书和施工、监理合同;
(3)建设单位、施工单位和工程监理单位的项目负责人和机构组成;
(4)施工组织设计和监理规划(监理实施细则);
“施工图审批,中标签合同,单位项目负责人,机构组成和规划”
24 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
2)组织安排工程质量监督准备工作
(1)成立工程质量监督组,确定质量监督负责人;
(2)编制工程质量监督计划,并转发各参建单位;
(3)召开首次监督会议,明确相关职责;
(4)检查各方主体行为,确认具备开工条件。
3)组织实施工程施工质量监督
(1)制定年度、季度检查计划;
(2)实施监督检查;
(3)工程质量事故隐患及问题查处;
(4)投诉举报问题受理及调查。
4)组织实施工程竣工验收质量监督
工程质量监督机构应参加建设单位组织的工程竣工验收,并对现场验收的组织形式、验收程序、执行标准
8
7
规定等进行重点监督,发现有违反验收规9定1的行为,应责令改正。工程竣工验收工作结束后,工程质量监督机
4
8
3
构应出具工程质量监督报告。 信
微
系
工程质量监督报告必须由工程联质量监督负责人签认,经工程质量监督机构负责人审核同意并加盖单位公章
题
押
后出具。 准
精
考点3:工程质量监督工 作方式★
工程质量监督机构的监督检 查以抽查为主,实行专项检查与综合检查相结合、工程实体质量检查与工程参
建各方主体质量行为检查相结合的方式。
(1)工程实体质量检查;
(2)工程质量文件资料核查;
(3)听取现场人员汇报;
8
(4)进行相关数据分析。 1 7
9
8
4
典型例题 信 3
微
1.【单选】工程开工前,()需要到规定的工程质量监督机 构 办理工程质联
系
量监督手续。
一
A.施工单位 B.监理单位 唯
C.建设单位 D.工程总承包单位
【参考答案】C
2.【单选】根据《建设工程质量管理条例》,工程质量监督检查的主要内容是()。
A.工程质量责任主体行为和工程实体质量 B.工程质量监控体系和工程质量保证体系
C.工程设计质量和工程施工质量 D.工程材料质量和工程设备质量
【参考答案】A
3.【多选】建设单位在申请办理工程质量监督手续时,需提供的资料有()。
A.建设单位、施工单位和工程监理单位的项目负责人和机构组成
B.施工组织设计和监理规划
C.施工图设计文件审查报告和批准书
D.中标通知书和施工、监理合同
优路官方网站:www.youlu.com 25
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
E.设计合同
【参考答案】ABCD
4.【多选】工程质量监督机构应参加建设单位组织的工程竣工验收,并对现场验收的()进行重点监督。
A.组织形式 B.验收方法
C.验收程序 D.执行标准规定
E.观感质量检查 【参考答案】ACD
重点回顾
工程质量监督 内容
1.工程质量责任主体行为监督
建设单位、勘察单位、设计单位、施工单位、工程监理单位是建设工程质量责任主体。
工程质量监督内容
2.工程实体质量监督
(1)工程实体质量以抽查方式为主;(2)工程质量保证资料核验
8
7
1
9
4
工程质量监督程序 3 8
信
微
工程开工前,建设单位需要到规定的工程质量监督机构办理工程质量监督手续,未按规
系
联
定办理工题程质量监督手续的,一律不得开工。
押
工程质量监督 工程质准量监督机构的监督检查以抽查为主,实行专项检查与综合检查相结合、工程实体
精
工作方式 质量检查与工程参建各方主体质量行为检查相结合的方式。
1.2工程项目管理组织与项目经 理
1.2.1工程项目投资管理制度
1.2.2工程建设实施程序
1.2.3工程承包模式
1.2.1工程项目投资管理制度
8
1
7
9
考点1:业主方项目管理★★ 8 4
信
3
微
考点2:工程总承包方项目管理★
系
联
考点3:工程设计方项目管理★
唯
一
考点4:工程施工方项目管理★★
项目管理类型 目标 备注
进度目标是指工程项目交付使用的时间目标;质量目标是指工程
业主方 进度、质量、投资、绿色 特性要满足相关标准规定及业主需求;投资目标是指工程建设总
投资。
进度、质量、成本、安全、 工程总承包方项目管理应服务于项目整体利益和工程总承包方自
工程总承包方
绿色 身利益。
与设计有关的进度、质量、
设计方项目管理应服务于项目整体利益和工程设计方自身利益。
成本
设计方 不仅仅局限于工程设计阶段,而是会延伸到施工阶段和竣工验收
与工程有关的投资、进度、
阶段。
质量、绿色
施工方项目管理不能仅仅理解为施工承包单位的项目管理,工程
进度、质量、成本、安全、
施工方 咨询单位为施工承包单位提供的咨询服务也属于工程施工方项目
绿色
管理范畴。
26 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
典型例题
1.【单选】业主方通过有效控制工程建设进度、质量和投资目标,最终实现工程项目的价值,其中进度目
标指的是()。
A.项目竣工验收的时间目标 B.项目竣工结算的时间目标
C.项目保修期结束的时间目标 D.项目交付使用的时间目标
【参考答案】D
2.【单选】关于工程参建各方主体管理目标和任务的说法,正确的是()。
A.业主方项目管理目标包括工程建设进度、质量、成本和绿色目标
B.业主方进度目标是指工程项目竣工验收的时间目标
C.设计方项目管理仅在工程设计阶段进行相关设计工作
D.设计方项目管理服务于项目整体利益和工程设计方自身利益
【参考答案】D
8
7
1.2.2工程项目管理组织 9 1
4
8
3
考点1:工程项目管理组织结构
微
形信式★★★★
系
考点2:责任矩阵★★ 联
题
押
考点1:工程项目管理组准织结构形式★★★★
精
1)直线式组织结构
8
1
7
9
8
4
信
3
微
系
优点:结构简单、权力集中、易于统一指挥、隶属关系明确 、职责分明联、决策迅速。
一
唯
缺点:未设置职能部门,项目经理没有参谋和助手,无法实现管 理工 作专业化,不利于提高项目管理水平。
2)职能式组织结构
优点:强调管理业务专门化,由于管理人员业务工作专业化,易于提高工作质量,减轻领导负担。
缺点:存在多头领导,使下级执行者接受多方指令,容易造成职责不清。
3)直线职能式组织结构
优路官方网站:www.youlu.com 27
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
优点:集中领导、职责清楚、提高管理效率。
缺点:职能部门横向联系差、信息传递路线长、职能部门与指挥者之间容易产生矛盾。
4)矩阵式组织结构
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
优点:能够根据实际情况组建与之 相适应的项目管理机构,实现集权与分权的最优结合,有利于调动各类
人员的积极性。
缺点:稳定性差,业务人员工作岗位调动频繁。此外,矩阵中每一位成员同时受项目经理和职能部门经理
的双重领导,如果处理不当,会造成矛盾,产生扯皮 现象。
8
按照项目经理的权限不同,矩阵式组织结构又可分 为三种形式:强矩阵式组织、9 1
7
中矩阵式组织和弱矩阵式
8
4
组织。 信
3
微
系
(1)强矩阵式组织 联
一
唯
强矩阵式组织中,项目经理由企业最高领导任命,并全权负责项目。项目经理直接向企业最高领导负责,
项目部成员绩效完全由项目经理进行考核,项目部成员只对项目经理负责。
强矩阵式组织结构的特点是拥有专职的、具有较大权限的项目经理及专职项目管理人员。
28 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
强矩阵式组织结构适用于技术复杂且时间紧迫的工程项目。
(2)中矩阵式组织
中矩阵式组织也称平衡矩阵式组织。在平衡矩阵式组织结构中,项目经理被授予一定权力,对项目整体及
项目目标负责。平衡矩阵式组织结构的特点是需要精心建立管理程序和配备训练有素的协调人员。平衡矩阵制
8
7
组织结构适用于中等技术复杂程度且建设9周1期较长的工程项目。
4
8
3
(3)弱矩阵式组织
微
信
系
联
题
押
准
精
8
弱矩阵式组织中,并未明确对项目目标负责的项目 经理。即使有项目负责人,其1 7角色也只是一个项目协调
9
8
4
者或监督者,而不是一个管理者。同时,员工绩效由职能部 门经理进行考核。 信 3
微
弱矩阵式组织结构的特点是项目管理者的权限很小。弱矩 阵 式组织结构联适
系
用于技术简单的工程项目。
一
典型例题 唯
1.【单选】工程项目管理组织采用直线式结构的主要优点是()。
A.管理业务专门化,易提高工作质量 B.部门间横向联系差,管理效率高
C.隶属关系明确,易实现统一指挥 D.集权与分权结合,管理机构组建灵活
【参考答案】C
2.【单选】下图所示的组织结构形式属于()。
优路官方网站:www.youlu.com 29
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
A.直线式 B.职能式
C.矩阵式 D.直线职能式
【参考答案】A
3.【单选】某施工组织结构如下图所示,该组织结构属于()组织形式。
A.直线式 B.职能式
C.直线职能式 D.矩阵式
【参考答案】C
8
4.【单选】某公司为完成某大型复杂的
1
7工程项目,要求在项目管理组织机构内设量职能部门以发挥各类专
9
4
8
家作用。同时从公司临时抽调专业人员信 3到项目管理组织机构,要求所有成员只对项目经理负责,项目经理全权
微
系
负责该项目。该项目管理组织结构宜采用的组织形式是()。
联
题
A.直线式
准
押 B.强矩阵式
精
C.职能式 D.弱矩阵式
【参考答案】B
5.【单选】关于施工项目管理组 织结构形式的说法,正确的是()。
A.职能式组织结构,结构简单、权力集中、易于统一指挥
B.直线职能式组织结构,未设置职能部门 ,项目经理没有参谋和助手
C.职能式组织结构,各职能部门是项目经理的 参谋与助手,并无指挥决策权
D.直线职能式组织结构,职能部门横向联系差、 信 息传递路线长
1
7
8
9
【参考答案】D
信
3 8
4
微
6.【单选】下列项目管理的组织结构形式中,未明确项目经 理角色的是(系)组织结构。
联
一
A.职能式 B.弱矩阵式 唯
C.平衡矩阵式 D.强矩阵式
【参考答案】B
7.【单选】下图为矩阵式组织结构的形式之一,下列描述正确的是()。
30 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
A.此图为中矩阵式组织结构模式
B.该矩阵式组织结构适用于技术中等复杂的项目
C.该矩阵式组织结构适用于技术复杂且时间紧迫的项目
D.根据项目经理的权限不同,矩阵式组织结构可分为强矩阵式组织结构和弱矩阵式组织结构
【参考答案】C
考点2:责任矩阵★★
将工程项目管理的每一项任务分配到人、职责落实到位是工程项目管理的重要环节。责任矩阵作为项目管
理的重要工具,强调每一项工作需要由谁负责,并表明每个人在整个项目中的角色地位。通过编制责任矩阵,
可以清楚地表示每一个成员在项目实施过程中所承担的责任。
1)责任矩阵的编制
在责任矩阵图的行与列交叉窗口中,用不同字母或符号表示项目管理任务与执行者的责任关系,从而建立
“人”与“事”的关联。任务执行者在项目管理中通常有三种角色:
8
7
①负责人P(Principal);②支持者或参与9 1者S(Support);③审查者R(Review)。
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
2)责任矩阵的作用 8 4
信
3
微
责任矩阵可以非常方便地进行责任检查:横向检查可以确保每项工作有人负责;纵向检查可以确保每个人
系
联
至少负责一件“事”。基于管理活动的工作量估算,还可从横向统计 每个
唯
活一动的总工作量,从纵向统计每个角色
投入的总工作量。
施工项目管理中运用责任矩阵主要有以下作用:
(1)将工程项目管理的具体任务分配、落实到相关职能部门或人员,使工程项目部人员分工一目了然。
(2)清楚地显示出工程项目部各部门或个人的角色、职责和相互关系,避免职责不清而出现推诿、扯皮现
象。
(3)有利于项目经理从总体上分析管理任务的分配是否平衡适当,以便进行必要的调整和优化,确保最适
合的人员去做最适当的事情,从而提高项目管理工作效率。
典型例题
1.【单选】关于项目管理责任矩阵的说法,正确的是()。
A.责任检查时,横向检查可以确保每个人员至少负责一项工作
B.责任检查时,纵向检查可以确保每项工作有人员负责
优路官方网站:www.youlu.com 31
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
C.基于管理活动的工作量估算,可以横向统计每个活动的总工作量
D.基于管理活动的工作量估算,可以纵向统计每个活动的总工作量
【参考答案】C
2.【多选】在施工项目部编制的责任矩阵图中,任务执行者在项目管理中的角色有()。
A.顾问 B.授权人
C.负责人 D.参与者
E.审查者 【参考答案】CDE
重点回顾
施工项目管理组织 内容
结构简单、权力集中、易于统一指挥、隶属关系明确、职责分明、决策迅
优点
速。
直线式
未设置职能部门,项目经理没有参谋和助手,无法实现管理工作专业化,
缺点
不利于提高项目管理水平。
8
7
强调管9 1理业务专门化,由于管理人员业务工作专业化,易于提高工作质量,
优点 8 4
职能式 减信轻3领导负担。
微
缺点 系存在多头领导,使下级执行者接受多方指令,容易造成职责不清。
工程项目 联
优点 题 集中领导、职责清楚、提高管理效率。
押
管理组织 直线
准
精 职能部门横向联系差、信息传递路线长、职能部门与指挥者之间容易产生
结构形式 职能式 缺点
矛盾。
按照项 目经理的权限不同,矩阵式组织结构又可分为三种形式:
强矩阵式组 织、中矩阵式组织和弱矩阵式组织。
强矩阵 适用 于技术复杂且时间紧迫的项目。
矩阵式
平 衡矩
适用于中等技术复杂程度且建设周期较长的工程项目。
阵
弱矩阵 适用于技术简单的工程项目。
任务执行者在项目管理中通 常有三种角色: 8
1
7
9
①负责人P(Principal); 8 4
编制 信 3
②支持者或参与者S(Support); 微
系
责任矩阵 ③审查者R(Review)。 联
一
唯
责任矩阵可以非常方便地进行责任检查:横 向 检查可以确保每项工作有人负责;纵向
作用 检查可以确保每个人至少负责一件“事”。基于管理活动的工作量估算,还可从横向
统计每个活动的总工作量,从纵向统计每个角色投入的总工作量。
1.2.3项目经理
考点1:工程总承包项目经理职责和权限★★
考点2:施工项目经理职责和权限★★★
项目经理是指具备相应任职条件和能力,由企业法定代表人授权对工程项目进行全面管理的责任人。对承
包单位而言,根据其承包工程范围不同,项目经理可分为工程总承包项目经理和施工项目经理。
考点1:工程总承包项目经理职责和权限★★
根据《建设项目工程总承包管理规范》GB/T50358-2017,工程总承包项目经理是工程总承包项目的负责人,
经授权代表工程总承包企业负责履行项目合同,负责项目的计划、组织、领导和控制,对项目的质量、安全、
费用、进度等负责。
32 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
职责 权限
①执行工程总承包企业管理制度,维护企业合法权益; ①经授权组建项目部,提出项目部组织机构,选用项目
部成员,确定岗位人员职责;
②代表企业组织实施工程总承包项目管理,对实现合同 ②在授权范围内,行使相应管理权,履行相应职责;
约定的项目目标负责;
③完成项目管理目标责任书规定的任务; ③在合同范围内按规定程序使用工程总承包企业的相
关资源;
④在授权范围内负责与项目利益相关者协调,解决项目 ④批准发布项目管理程序;
实施中出现的问题;
⑤对项目实施全过程进行策划、组织、协调和控制; ⑤协调和处理与项目有关的内外部事项。
⑥负责组织项目的管理收尾和合同收尾工作。 巧思妙记:
“一建二权三用源,四批五协记心间”。
考点2:施工项目经理职责和权限★★★
职责 权限
①依据企业规定组建项目经理部,组织制定8项 目管理岗位职责,明确 ①参与项目投标及施工合同签订;
7
1
9
项目团队成员职责分工; 8 4 ②参与组建项目经理部,提名项目副经
3
信
②执行企业各项规章制度,组织制定微和执行施工现场项目管理制度; 理、项目技术负责人,选用项目团队成
系
③组织项目团队成员进行施工合同联交底和项目管理目标责任分解; 员;
题
④在授权范围内组织编制和落押实施工组织设计、项目管理实施规划、 ③主持项目经理部工作,组织制定项目
准
施工进度计划、绿色施工及精环境保护措施、质量安全技术措施、施工 经理部管理制度;
方案和专项施工方案; ④决定企业授权范围内的资源投入和
⑤在授权范围内进行项目管理指标分解,优化项目资源配置,协调施 使用;
工现场人力资源安排,并对工程材料、构配件、施工机具设备等资源 ⑤参与分包合同和供货合同签订;
的质量和安全使用进行全程监控; ⑥在授权范围内直接与项目相关方进
⑥组织项目团队成员进行经济活动分析,进 行施工成本目标分解和成 行沟通;
本计划编制制定和实施施工成本控制措施; ⑦根据企业考核评价办法组织项目团
⑦建立健全协调工作机制,主持工地例会,协调解决 工程施工问题; 队成员绩效考核评价,按企业薪酬制度
8
⑧依据施工合同配合企业或受企业委托选择分包单位, 组织审核分包 拟定项目团队
1
7成员绩效工资分配方案,
9
工程款支付申请; 提出不称
信
3职8
4
管理人员解聘建议。
⑨组织与建设单位、分包单位、供应单位之间的结算工作, 在授权范 巧思妙 微 记:
系
围内签署结算文件; “一三
联
参与、两授权、一主持、一制定”
唯
⑩建立和完善工程档案文件管理制度,规范工程资料管理及存档程序 , “提名选用做绩效”。
及时组织汇总工程结算和竣工资料,参与工程竣工验收。
⑪组织进行缺陷责任期工程保修工作,组织项目管理工作总结。
典型例题
1.【单选】《建设项目工程总承包管理规范》规定,工程总承包项目经理应履行的职责是()。
A.代表企业签订工程总承包合同
B.组织评估工程总承包项目投资估算的合理性
C.对项目实施全过程进行策划、组织、协调和控制
D.组织选择分包单位并签订工程分包合同
【参考答案】C
2.【多选】根据《建设工程施工项目经理岗位职业标准》的规定,施工项目经理具有的权限是()
A.签订施工合同 B.提名项目技术负责人
优路官方网站:www.youlu.com 33
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
C.组织编制施工组织设计 D.主持项目经理部工作
E.自定绩效考核标准进行项目人员考核
【参考答案】BD
3.【多选】根据《建设工程施工项目经理岗位职业标准》的规定,下列属于施工项目经理职责的有()。
A.组织项目团队成员进行施工合同交底和项目管理目标责任分解
B.建立健全协调工作机制,主持工地例会,协调解决工程施工问题
C.组织进行缺陷责任期工程保修工作,组织项目管理工作总结
D.主持项目经理部工作,组织制定项目经理部管理制度
E.执行企业各项规章制度,组织制定和执行施工现场项目管理制度
【参考答案】ABCE
1.3工程项目管理规划与动态控制
8
1.3.1工程项目管理规划
1
7
9
4
8
1.3.2施工组织设计 信 3
微
系
1.3.3工程项目目标动态控制
联
题
1.3.1工程项目管理规划 押
准
精
考点1:项目管理规划大 纲★★
考点2:项目管理实施规划★ ★
考点1:项目管理规划大纲★★
项目管理规划大纲是指导项目管理的纲领性文件,对于项目管理工作具有战略性、全局性和宏观性指导作
用。
(1)项目管理规划大纲编制程序
①明确项目需求和项目管理范围;②确定项目管 理 目标;
1
7 8
9
③分析项目实施条件,进行项目工作结构分解;
信
3 8
4
微
④确定项目管理组织模式、组织结构和职责分工; 系
联
一
⑤规定项目管理措施;⑥编制项目资源计划;⑦报送审批。 唯
“先有范围再目标-工作分解再分工-定完措施定计划-最后一步叫报批”
考点2:项目管理实施规划★★
项目管理实施规划是对项目管理规划大纲的进一步深化和细化,因此,项目管理规划大纲是项目管理实施
规划的重要依据。
(1)项目管理实施规划编制程序
①了解相关方要求;②分析项目具体特点和环境条件;
③熟悉相关法规和政策文件;④实施编制活动;
⑤履行报批手续。“要点属实报”
典型例题
1.【单选】业主方指导项目管理工作的纲领性文件是()。
A.项目管理实施规划 B.项目管理规划大纲
34 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
C.项目管理手册 D.施工组织设计
【参考答案】B
2.【单选】根据《建设工程项目管理规范》,项目管理实施规划的编制工作包括:①了解相关方的要求;②
熟悉相关的法规和文件;③分析项目特点和环境条件;④履行报批手续;⑤实施编制活动。正确的工作程序是
()。
A.①→②→③→④→⑤ B.①→③→②→⑤→④
C.③→②→①→⑤→④ D.③→①→②→⑤→④
【参考答案】B
3.【单选】根据《建设工程项目管理规范》GB/T50326-2017,项目管理规划大纲的编制工作包括:①分析
项目实施条件,进行项目工作结构分解;②明确项目需求和项目管理范围;③确定项目管理组织模式、组织结
构和职责分工;④规定项目管理措施;⑤编制项目资源计划;⑥报送审批;⑦确定项目管理目标。正确的编制
程序是()。
8
7
A.①→②→⑦→④→③→⑤→⑥ 9 1
4
8
3
B.①→②→⑦→⑤→③→④→⑥
微
信
系
C.②→⑦→①→③→④→⑤→联⑥
题
押
D.②→①→⑦→④→⑤→准③→⑥
精
【参考答案】C
1.3.2施工组织设计
考点1:施工组织设计★★★
考点2:单位工程施工组织设计★★★
考点3:施工方案★★★
考点4:施工组织设计的编制、审批及动态管理 ★★★
8
施工组织设计是施工项目管理的重要手段,也是科 学合理、均衡有序地组织施工1 7生产的重要保障。每一工
9
8
4
程项目均需要进行施工组织设计。 信 3
微
系
设计单位要编制指导性施工组织设计,施工单位要编制实施 性施工组织联设计。
一
对施工单位而言,施工投标时要编制标前施工组织设计,并依 此 进 行唯投标报价;中标后要编制标后施工组
织设计,进一步细化有关内容,以便于更好地指导工程施工。
施工组织设计的编制依据有:
①工程建设有关法律法规及政策;
②工程建设标准和技术经济指标;
③工程设计文件;
④工程招标投标文件或施工合同文件;
⑤工程现场条件,工程地质及水文地质、气象等自然条件;
⑥与工程有关的资源供应情况;
⑦施工单位的生产能力、机具设备状况及技术水平等。
“资产合法,现场设计标准”
考点1、2、3:施工组织设计★★★
优路官方网站:www.youlu.com 35
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
类别 施工组织总设计 单位工程施工组织设计 施工方案
对象 群体工程或特大型项目 单位工程 分部(分项)工程或专项工程
①工程概况 ①工程概况 ①工程概况
②总体施工部署 ②施工部署 ②施工安排
③主要施工方法 ③主要施工方案 ③施工方法及工艺要求
内容
④施工总进度计划 ④施工进度计划 ④施工进度计划
⑤总体施工准备与主要资源配置计划 ⑤施工准备与资源配置计划 ⑤施工准备与资源配置计划
⑥施工总平面布置 ⑥施工现场平面布置 ⑥/
单位工程施工进度计划编制程序:
施工总进度计划编制程序:
①划分工作
①计算工程量
②确定施工顺序
②确定各单位工程施工期限
③计算工程量
③确定各单位工程的开竣工时间和
④计算劳动量和机械台班数
相互搭接关系
⑤确定工作的持续时间
④编制初步施工总进度计划
⑥编制初始施工进度计划
⑤形成正式施工总进度计划 8
7
9 1 ⑦施工进度计划的调整和优化
4
8
3
备注: 信
微
系
(1)施工总平面布置原则:联
题
押
①平面布置科学合理,施准工场地占用面积少;
精
②合理组织运输,减少二 次搬运;
③施工区域划分和场地临时 占用应符合总体施工部署和施工流程要求,减少相互干扰;
④充分利用既有建(构)筑物和既有设施为工程施工服务,降低临时设施建造费用;
⑤临时设施应方便生产、生活,办公 区、生活区和生产区宜分离设置;
⑥符合节能、环保、安全和消防等要求;
⑦遵守工程所在地政府建设主管部门和建设单 位关于施工现场安全文明施工的相关规定。
(2)施工部署是施工组织设计的纲领性内容。包 括 :
1
7 8
9
8
4
①工程施工目标; 信 3
微
②进度安排和空间组织; 系
联
一
③施工重点和难点分析; 唯
④工程管理组织结构形式;
⑤“四新”使用部署或要求;
⑥分包单位要求。
考点4:施工组织设计的编制、审批及动态管理★★★
1)施工组织设计的编制和审批
文件名称 主持编制人 审批人
施工组织总设计 总承包单位技术负责人
施工单位技术负责人或授权的技术
单位工程施工组织设计 项目负责人
人员
施工方案 项目技术负责人
备注:
①规模较大的分部(分项)工程施工方案应按单位工程施工组织设计进行编制和审批。
36 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
②重点、难点分部(分项)工程施工方案和危险性较大的分部分项工程专项施工方案应由施工单位技术部门组
织相关专家评审,施工单位技术负责人批准。
③由专业承包单位施工的分部(分项)工程施工方案,应由专业承包单位技术负责人或技术负责人授权的技术
人员审批。有总承包单位时,应由总承包单位项目技术负责人核准备案。
④规模较大的分部(分项)工程施工方案应按单位工程施工组织设计进行编制和审批。
2)施工组织设计的动态管理
工程施工过程中发生下列情形时,应及时对施工组织设计进行修改或补充:
①工程设计有重大修改;
②有关法律、法规及标准实施、修订和废止;
③主要施工方法有重大调整;
④主要施工资源配置有重大调整;
⑤施工环境有重大改变。
典型例题
8
7
1.【单选】按编制对象不同,施工组织9 1设计可分为三个层次,包括()。
4
8
3
信
A.施工组织总设计、单位工程施
微
工组织设计、施工方案
系
B.单位工程施工组织设计、分联部分项施工组织设计、施工方案
题
押
C.单位工程施工组织设计准、施工方案、专项施工指导书
精
D.施工组织总设计、分部 分项施工组织设计、总体施工部署
【参考答案】A
2.【单选】下列关于施工组织设计 编制和审批的说法,正确的是()。
A.施工组织设计应由项目技术负责人主 持编制
B.施工组织总设计应由总承包单位负责人 审批
C.施工方案应由项目技术负责人审批
8
D.规模较大的分部(分项)工程施工方案应按单项工程 施工组织设计进行编制和审批1 7
9
8
4
【参考答案】C 信
3
微
系
3.【单选】工程施工过程中发生下列()情形时,应及时对 施工组织设联计进行修改或补充。
一
唯
A.工程设计有修改 B.有关法律有修订
C.施工方法有重大调整 D.施工环境有改变
【参考答案】B
4.【单选】根据《建设工程项目管理规范》GB/T50326-2017,施工总进度计划的编制工作包括:①确定各
单位工程的开竣工时间和相互搭接关系;②确定各单位工程施工期限;③计算工程量;④形成正式施工总进度
计划;⑤编制初步施工总进度计划。正确的工作程序是()。
A.①→②→③→④→⑤ B.①→③→②→⑤→④
C.③→②→①→⑤→④ D.③→①→②→⑤→④
【参考答案】C
5.【多选】下列属于针对分部(分项)工程而编制的施工组织设计内容的有()。
A.施工现场平面布置 B.施工准备与资源配置计划
C.施工方法 D.主要施工方案
优路官方网站:www.youlu.com 37
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
E.工程概况 【参考答案】BCE
6.【多选】下列属于单位工程施工组织设计和施工方案共同包含的内容有()。
A.工程概况 B.施工部署
C.施工进度计划 D.施工准备及资源配置计划
E.施工现场平面布置 【参考答案】ACD
7.【多选】下列施工组织设计内容中,属于单位工程施工组织设计中“施工部署”的有()。
A.主要施工方案 B.工程施工目标
C.施工重点和难点分析 D.主要分项工程施工工艺要求
E.项目经理部工作岗位设置与职责划分
【参考答案】BCE
1.3.3工程项目目标动态控制
考点1:工程项目目标体系构建★★
8
7
考点2:工程项目目标动态控制过程及9 1措施★★★
4
8
3
考点1:工程项目目标体系构建
微
★信★
系
1)工程项目总目标的分析论联证
题
押
工程项目目标是一个包含准工程进度、质量、成本、安全、绿色等目标的多目标体系,具有优先性、层次性
精
和动态性等特点。为有效控制 工程项目目标,首先需要根据工程合同及利益相关者需求,结合工程项目特点及
所处环境,遵循下列基本原则分 析论证工程项目总目标:
(1)确保工程质量、施工安全、 绿色施工及环境管理目标符合工程建设强制性标准。
(2)定性分析与定量分析相结合。
(3)不同施工项目的各个目标可具有不同 的优先等级。
2)工程项目总目标的分解
8
1
7
9
8
4
信
3
微
系
联
一
唯
图1.3-1工程项目多级目标体系
考点2:工程项目目标动态控制过程及措施★★★
1)工程项目目标动态控制过程
38 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
图1.3-2工程项目目标动态控制过程
8
7
1
2)工程项目目标控制措施 4 9
8
3
信
(1)组织措施。包括建立健全组微织机构和规章制度,配备相应管理人员并明确岗位职责分工;完善沟通机
系
联
制和工作流程,促进各参建单位题、各职能部门间协同工作;强化动态控制中的激励,调动和发挥员工实现项目
押
准
目标的积极性和创造性;建立施工项目目标控制工作考评机制,通过绩效考核实现持续改进等。
精
(2)技术措施。施工项目目标在很大程度上需要通过采取技术措施来实现。为此,需要结合施工项目目标
控制需求和工程特点,编制施工组 织设计、施工方案并对其技术可行性进行审查、论证;改进施工方法和施工
工艺,采用更先进的施工机具;采用新 技术、新材料、新工艺、新设备等“四新”技术并组织专家论证其可靠
性和适用性等。还要在整个项目实施过程 中,采用工程网络计划技术、价值工程、挣值分析等方法和数字化、
智能化技术等进行动态控制。
(3)经济措施。仅就施工项目而言,倘若在目 标控制中忽视经济措施,不仅会使施工成本目标难以实现,
8
而且会影响施工项目其他目标的实现。为此,需要明确 施工责任成本,落实加快施工9 1
7
进度所需资金,完善施工
8
4
成本节约奖励措施,对工程变更方案进行技术经济分析,及 时办理工程价款结算信和
3
支付手续等。
微
系
(4)合同措施。强化合同管理是控制施工项目目标的重要措 施。就施工联承包而言,在施工投标环节需要通
一
唯
过市场调查系统分析施工承包风险,并将其对施工承包风险的应对体 现 在投标报价中。在工程合同履行环节,
要做好合同交底工作,动态跟踪合同执行情况,合理处置工程变更和利用好工程索赔。
典型例题
1.【单选】关于施工项目目标控制措施,下列属于经济措施的是()。
A.建立施工项目目标控制工作考评机制,通过绩效考核实现持续改进
B.对工程变更方案进行技术经济分析,及时办理工程价款结算和支付手续
C.合理处置工程变更和利用好工程索赔
D.采用工程网络计划技术、价值工程、挣值分析等方法动态控制
【参考答案】B
2.【单选】关于施工项目目标控制措施,下列属于组织措施的是()。
A.完善沟通机制和工作流程
B.编制施工组织设计、施工方案并对其技术可行性进行审查、论证
优路官方网站:www.youlu.com 39
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
C.完善施工成本节约奖励措施
D.动态跟踪施工合同执行情况
【参考答案】A
3.【单选】施工项目目标控制可采取的合同措施是()。
A.建立施工项目绩效考核机制 B.对工程变更方案进行技术经济分析
C.明确施工责任成本 D.合理处置工程变更和索赔
【参考答案】D
4.【多选】下列施工项目目标控制工作内容中,属于事中过程控制的有()。
A.监督检查实施情况 B.分析偏差产生原因
C.分析各种实施风险 D.采取纠偏措施
E.计划与实际对比分析 【参考答案】AE
重点回顾
8
工程项目管理规划与动态控制 内容 1 7
9
4
8
(1)信 3项目管理规划大纲编制程序
微
①系明确项目需求和项目管理范围;
联
题②确定项目管理目标;
押
项目管理 准 ③分析项目实施条件,进行项目工作结构分解;
精
规划大纲 ④确定项目管理组织模式、组织结构和职责分工;
⑤规定项目管理措施;
工程项目 ⑥编制项目资源计划;
管理规划 ⑦报 送审批。
(1)项 目管理实施规划编制程序
①了解相关方 要求;
项目管理 ②分析项目具体 特点和环境条件;
实施规划 ③熟悉相关法规和政 策文件;
8
1
7
④实施编制活动;
8
4 9
⑤履行报批手续。 信
3
微
系
联
一
唯
施 工 组 织
内容
设计
40 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
编制、审批及
动态管理
工程施工过程发生下列情形时,应及时对施工组织设计进行修改或补充:
①工程设计有重大修改;②有关法律、法规及标准实施、修订和废止;
③主要施工方法有重大调整;④主要施工资源配置有重大调整;
⑤施工环境有重大改变。
事前:分析各种实施风险,构建工程项目目标体系,编制工程项目计划
动态控制
事中:执行施工项目计划,监督检查实施情况,计划与实际对比分析
过程 8
7
事后:分1析偏差产生原因,采取纠偏措施
9
4
8
组织信措3施——流程、分工、职能、与人有关等
微
如系强化动态控制中的激励,调动和发挥员工实现项目目标的积极性和创造性;
联
题建立施工项目目标控制工作考评机制,通过绩效考核实现持续改进等。
押
准
工程项目 技术措施——材料、机械、施工方案、施工工艺、施工方法等
精
目 标 动 态 如采用“四新”技术,工程网络计划技术、价值工程、挣值分析等方法和数字
控制 目标控制 化、智能化技术等进行动态控制。
措施 经济 措施——“与钱有关”
如明确施工责任成本,落实加快施工进度所需资金,完善施工成本节约奖励措
施,对工程变更方案进行技术经济分析,及时办理工程价款结算和支付手续等。
合同措施—— 合同、索赔相关等
如通过市场调查 系统分析施工承包风险,做好施工合同交底工作,动态跟踪施
工合同执行情况,合 理处置工程变更和利用好施工索8赔。
1
7
9
8
4
信
3
微
系
联
一
唯
优路官方网站:www.youlu.com 41
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
第 2 章建设工程项目管理相关体系标准
2.1 质量、环境、职业健康安全管理体系
2.2 风险管理与社会责任管理体系
2.3 项目管理标准体系
2.1质量、环境、职业健康安全管理体系
2.1.1 质量管理体系
2.1.2 环境管理体系
2.1.3 职业健康安全管理体系
2.1.4 卓越绩效管理
2.1.5 全面一体化管理
8
质量、环境、职业健康安全管理体系是7当今建筑企业应建立和运行的基本管理体系。这些管理体系不仅可
1
9
4
8
以有效规范建筑企业的管理行为,为建信 3筑企业提供持续改进框架,而且可以为业主及其他相关方提供信任,使
微
系
这些相关方相信建筑企业能够持续提供满意的产品,并能够保护环境和保障职业健康安全。此外,卓越绩效管
联
题
理、风险管理及社会责任管理押也日趋重要,值得关注。国内外项目管理标准更是建造师执业活动的指南。
准
精
2.1.1质量管理体系
考点1:质量管理体系标准结 构及关键要素★★
考点2:质量管理基本原则和核 心★★
背景
国际标准化组织(ISO)制定和发布了质量 管理体系标准(ISO9000族标准)、环境管理体系标准(ISO14000
系列标准)和职业健康安全管理体系标准(ISO45 001),我国等同采用这些国际标准,分别发布了相应的国家标
准。建筑企业在投标承揽工程时,若能提交质量、环 境 、职业健康安全管理体系认证
1
7证8书,可以提高其可信度
9
和竞争力,有助于赢得工程项目。因此,我国几乎所有建 筑 企业均要通过质量、
信
环3 8
4
境、职业健康安全管理体系
微
第三方认证。 系
联
一
考点1:质量管理体系标准结构及关键要素★★ 唯
1)质量管理体系核心标准
(1)《质量管理体系基础和术语》GB/T19000—2016。
该标准旨在帮助使用者理解质量管理的基本概念、原则和术语,以便能够有效地实施质量管理体系,帮助
组织实现其目标。
(2)《质量管理体系要求》GB/T19001—2016。
该标准所规定的要求是通用的,适用于各类不同规模和提供不同产品和服务的组织。
(3)《质量管理组织的质量实现持续成功指南》GB/T19004—2020。该标准为组织增强其实现持续成功的
能力提供指南。
2)质量管理体系结构
组织的质量管理体系按照PDCA循环原理运行。质量管理体系结构如图2.1-1所示。
优路官方网站:www.youlu.com 1
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
8
7
3)质量管理体系关键要素 9 1
4
8
3
(1)组织机构(2)过程
微
信
系
《质量管理体系要求》GB/T1联9001—2016中的三大过程分别是顾客导向过程、支持过程和管理过程。
题
押
过 准
概念 精 内容
程
顾 顾客导向过程是指通过输 入和输出直接与外部 市场需求的确定、产品和服务的开发、产品生产和服务
客 顾客联系的过程。 提供的控制、产品交付后的防护活动。
导
知识拓展:输入:顾客需求(如订 单、技术要求);输出:满足顾客要求的产品等
向
直接与顾客需求相关,通过输入转化为 输出,最终为顾客创造价值。
过
顾客导向过程是价值创造的“引擎”。
程
基础设施、过程环境、监视和测量设备、知识、能力、
支持过程是指提供主要资源或能力,为实现组 8
支 意识、沟通、形成文件的信息 9 1
7
、运行策划过程、外部供
织的经营目标,支持顾客导向过程实现预计质 8 4
持 应产 品和服务的控制、标信识3和可追溯性、顾客或外部供
量目标的过程。 微
过 方的财 产、产品和服务系放行、不合格产品和服务。
联
程 知识拓展:输入:资源需求(人力、材料、设备);输出:有效 支持(
唯
一维护良好的设备及培养合格员工等)。
支持过程是维持引擎的“燃料”。
管理过程是指用来衡量和评价顾客导向过程和
风险和机遇的应对措施、质量目标及其实施的策划、顾
管 支持过程的有效性和效率,组织策划将顾客要
客满意、数据分析与评价、内部审核、管理评审、不符
理 求转化为组织衡量的目标和指标,确定组织结
合和纠正措施、改进等。
过 构,产生组织决策和目标及更改等的过程。
程 知识拓展:高层主导的战略性活动,确保其持续有效性和符合战略方向。管理过程是把握方向的“方向
盘”。
(3)程序
程序可形成文件,也可不形成文件。当程序形成文件时,《质量管理体系要求》GB/T19001—2016标准中分
为要求保持的成文信息和要求保留的成文信息。
①要求保持的成文信息(动态维护)。包括:质量管理体系的范围、质量方针、质量目标。
②要求保留的成文信息(静态保存)。包括:监视和测量资源的校准与检定证据,人员能力证据,与产品和
服务有关要求的评审,设计与开发输入,设计与开发的评审、验证和确认,设计与开发输出设计与开发的变更,
2 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
外部供方的评价、选择和重新选择,可追溯性的唯一性标识,外部供方或顾客财产发生丢失、损坏的情况,生
产和服务提供的变更,产品和服务放行的证据,不合格输出控制的证据,管理体系绩效和有效性评价结果的证
据,内审实施及其结果的证据,不合格与纠正措施的证据。
(4)资源
《质量管理体系要求》GB/T19001—2016中的资源包括人员、基础设施、过程运行环境、监视和测量资源、
组织的知识等。
考点2:质量管理基本原则和核心★★
1)质量管理基本原则
《质量管理体系基础和术语》GB/T19000-2016提出了质量管理7项原则:
(1)以顾客为关注焦点
(2)领导作用
(3)全员积极参与
8
7
(4)过程方法 9 1
4
8
3
(5)改进
微
信
系
(6)循证决策 联
题
押
(7)关系管理 准
精
典型例题
1.【单选】质量管理体系强调 以领导作用为核心,将()原理应用于管理全过程并按照此模式运行。
A.集中管理 B.PDCA循环
C.反馈机制 D.纠偏
【参考答案】B
典型例题
8
2.【单选】《质量管理体系要求》GB/T19001—2016 中提出的三大过程分别是顾客1 7导向过程、支持过程和管
9
8
4
理过程。下列属于支持过程内容的是()。 信 3
微
A.市场需求的确定 B.产品生产和 服务提供的联控
系
制
一
C.知识、能力、意识、沟通等 D.风险和机遇的 应 对 措唯施
【参考答案】C
典型例题
3.【单选】质量管理体系中的关键要素程序是为进行某项活动或过程所规定的途径,程序可形成文件也可
不形成文件。当形成文件时,下列不属于要求保持的成文信息的是()。
A.质量管理体系的范围 B.质量方针
C.质量目标 D.人员能力证据
【参考答案】D
典型例题
4.【多选】根据《质量管理体系要求》GB/T19001—2016,质量管理体系的三大过程分别是指()。
A.质量策划过程 B.顾客导向过程
C.质量控制过程 D.支持过程
优路官方网站:www.youlu.com 3
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
E.管理过程 【参考答案】BDE
典型例题
5.【多选】质量管理原则是质量管理体系标准的编制基础。《质量管理体系基础和术语》GB/T19000—2016
提出了质量管理的7项原则,包括()。
A.以产品为关注焦点 B.循证决策
C.核心成员积极参与 D.过程方法
E.改进 【参考答案】BDE
重点回顾
质量管理体系 内容
结构 PDCA循环原理运行。
(1)组织机构;(2)过程
8
7
1
9
4
8
3
信
微
系
质量管理体系 联
关键要素 题
押
准
精
(3)程序
程序可形成文件,也 可不形成文件。当程序形成文件时,《质量管理体系要求》
GB/T19001—2016标准中 分为要求保持的成文信息和要求保
8
留的成文信息。
1
7
①要求保持的成文信息。包括 :质量管理体系的范围、
8
4质9量方针、质量目标。
②要求保留的成文信息。包括: 监视和测量资源的校信准
3
与检定证据,人员能力证据,
微
关键
与产品和服务有关要求的评审,设 计 与开发输
一
入联,
系
设计与开发的评审、验证和确认,
设计与开发输出设计与开发的变更,外 部供方唯的评价、选择和重新选择,可追溯性
要素
的唯一性标识,外部供方或顾客财产发生丢 失、损坏的情况,生产和服务提供的变
质量管理体系
更,产品和服务放行的证据,不合格输出控制的证据,管理体系绩效和有效性评价
结果的证据,内审实施及其结果的证据,不合格与纠正措施的证据。
(4)资源
《质量管理体系要求》GB/T19001—2016中的资源包括人员、基础设施、过程运行
环境、监视和测量资源、组织的知识等。
(1)以顾客为关注焦点(2)领导作用(3)全员积极参与
原则
(4)过程方法(5)改进(6)循证决策(7)关系管理
核心 (1)过程控制(2)全员参与(3)持续改进
2.1.2环境管理体系
考点1:环境管理体系标准分类及核心标准★
考点2:环境管理体系的基本理念和核心内容★
背景
4 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
国际标准化组织(ISO)环境管理技术委员会(TC207)负责制定的环境管理系列标准(通称为ISO14000系
列标准),其宗旨是支持环境保护工作,改善并维持生态环境质量,减少人类各项活动所造成的环境污染,使之
与社会经济发展保持平衡,促进可持续发展。我国使用翻译法等同采用此标准,发布了环境管理体系国家标准
(GB/T24000系列标准)。
考点1:环境管理体系标准分类及核心标准★
1)环境管理体系标准分类
分类 形式
按体系标准性质分类 基础标准、管理标准、技术标准
按体系标准功能分类 组织评价标准、产品评价标准
考点2:环境管理体系的基本理念和核心内容★
1)环境管理体系的基本理念
环境管理体系旨在采用全面、系统化管理方法,帮助组织有效管理和改善其环境性能。环境管理体系有如
下基本理念: 8
7
1
9
4
(1)持续改进;(2)法律合规;( 338)风险管理;
信
微
(4)绩效评估;(5)沟通与参系与;(6)资源管理;
联
题
(7)培训和意识。
押
准
2)环境管理体系的核精心内容
核心内容 包含范围
①理解组织及其所 处的环境;②理解相关方的需求和期望;
组织所处环境
③确定环境管理体系 的范围;④环境管理体系。
领导作用 ①领导作用和承诺;②环境方针;③组织的角色、职责和权限。
策划 ①应对风险和机遇的措施;②环境目标及其实现的策划。
支持 ①资源;②能力;③意识;④信息交流;⑤文件化信息。
运行 ①运行策划和控制;②应急准备和 响应。
8
绩效评价 ①监视、测量、分析和评价;②内部审 核;③管理评审。 1
7
9
8
4
改进 ①总则;②不符合和纠正措施;③持续改 进。 信 3
微
典型例题 系
联
一
1.【单选】环境管理体系旨在采用全面、系统化管理方法,帮 助 组 织唯有效管理和改善其环境性能。下列管
理理念中,属于环境管理体系基本理念的是()。
A.以顾客为关注焦点 B.应用过程方法
C.有效管理资源 D.注重关系管理
【参考答案】C
典型例题
2.【单选】根据《环境管理体系要求及使用指南》GB/T24001-2016中的核心内容描述,下列属于领导作用
包含内容的是()。
A.理解组织及其所处的环境 B.组织的角色、职责和权限
C.信息交流 D.内部审核
【参考答案】B
典型例题
优路官方网站:www.youlu.com 5
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
3.【多选】环境管理体系标准按功能进行分类,可分为()。
A.组织评价标准 B.基础标准
C.产品评价标准 D.管理标准
E.技术标准 【参考答案】AC
重点回顾
环境管理体系 内容
按体系标准性质分类 基础标准、管理标准、技术标准
环境管理体系标准分类
按体系标准功能分类 组织评价标准、产品评价标准
(1)持续改进;(2)法律合规;(3)风险管理;(4)绩效评估;
环境管理体系基本理念
(5)沟通与参与;(6)资源管理;(7)培训和意识。
8
7
1
9
4
环境管理体系核心内容 3 8
信
微
系
联
题
押
准
精
2.1.3职业健康安全管理体系
考点1:职业健康安全管理体系标 准的特点★
考点2:职业健康安全管理体系标准要 素及应用要求★
考点1:职业健康安全管理体系标准的特点 ★
(1)系统化管理机制
8
系统化管理通过三个方面实现: 1
7
9
8
4
①组织职责系统化;②风险管控系统化;③管理过程系 统化。 信
3
微
系
(2)法制化和规范化管理手段 联
一
唯
(3)广泛的适用性
职业健康安全管理体系标准适用于任何规模、类型和活动的组织。
(4)遵循自愿原则
组织是否根据职业健康安全管理体系标准建立和保持职业健康安全管理体系,是否进行职业健康安全管理
体系认证审核都取决于组织自身的意愿。
(5)与其他管理体系兼容
(6)应用的灵活性
(7)强调预防为主和持续改进
考点2:职业健康安全管理体系标准要素及应用要求★
非常规考点
典型例题
【多选】根据《职业健康安全管理体系要求及使用指南》GB/T45001-2020所述,下列属于职业健康安全管
6 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
理体系标准的特点有()。
A.系统化管理机制 B.局部适用性
C.遵循自愿原则 D.与其他体系既相融也相斥
E.强调预防为主和持续改进 【参考答案】ACE
2.1.4卓越绩效管理
考点1:卓越绩效管理特点和基本理念★
考点2:卓越绩效评价准则框架及评价要素★
考点3:建筑企业实施卓越绩效管理的措施★
背景
卓越绩效是以各国质量奖评价准则为代表的经营管理模式总称。实施卓越绩效管理已成为各国提升企业竞
争力,以及组织自身实现持续改进、保持并不断增强竞争优势的有效途径。
我国在21世纪初开始引进卓越绩效管理模式,于2004年发布了《卓越绩效评价准则》GB/T19580-2004和
8
7
《卓越绩效评价准则实施指南》GB/Z195799 1 -2004。2012年3月,我国又发布了修订后的《卓越绩效评价准则》
4
8
3
GB/T19580-2012和《卓越绩效评价准
微
信则实施指南》GB/Z19579-2012。这套标准不仅作为国家质量奖评审的唯一
系
标准,用于国家质量奖评审;而且联用于组织的自我学习,引导组织追求卓越绩效,提高产品、服务和经营质量,
题
押
增强竞争优势。 准
精
考点1:卓越绩效管理特 点和基本理念★
《卓越绩效评价准则》GB/T 19580-2012的核心是通过质量管理来实现企业经营的卓越管理。虽然与质量管
理体系标准(ISO9000族标准)同属于 质量管理标准,都是帮助组织提高质量管理水平、增强竞争力,但两者
存在较大差异。
质量管理体系标准属于“符合性评价”标 准,重在发现与规定要求的“偏差”,进而达到持续改进的目的;
而《卓越绩效评价准则》GB/T19580-2012属于“成熟 度评价”标准,是从组织管理的“效率”与“效果”着手,
8
旨在发现组织当前最迫切、最需要改进的地方,从而使 组织不断追求卓越。 1 7
9
8
4
《卓越绩效评价准则》GB/T19580-2012将所关注的质量 管理上升为经营管理信的3“大质量”管理,强调组织
微
系
的战略策划、经营结果和社会责任,体现了现代质量管理的最新 理念和方法联。
一
1)卓越绩效管理特点 唯
(1)从追求产品和服务质量转为追求核心竞争力
卓越绩效管理关注的不仅仅是产品和服务管理,更是拓展到组织经营管理过程、工作和体系质量,注重企
业核心竞争力的提高。卓越绩效管理涉及整个组织的领导力、战略、知识管理、过程管理和人力资源管理等,
能全面评价和考核组织的发展状况。
(2)聚焦组织经营结果
卓越绩效管理重点关注组织的经营结果。
(3)关注比较优势和竞争能力的提升
卓越绩效管理的目的是提升组织核心竞争力。
2)卓越绩效管理基本理念
《卓越绩效评价准则》GB/T19580-2012明确了卓越绩效管理的基本理念(也称为核心价值观),这些基本
理念可分为三个层面,分别为说明组织驱动力、阐明组织经营行为、提供组织运行方法和技术的基本理念。
优路官方网站:www.youlu.com 7
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(1)说明组织驱动力的基本理念。包括:远见卓识的领导;战略导向;顾客驱动。
(2)阐明组织经营行为的基本理念。包括:社会责任;以人为本;合作共赢。
(3)提供组织运行方法和技术的基本理念。包括:重视过程与关注结果;学习、改进与创新;系统管理。
考点2:卓越绩效评价准则框架及评价要素★
1)卓越绩效评价准则框架
《卓越绩效评价准则》GB/T19580-2012从“领导、战略、顾客与市场、资源、过程管理、测量、分析和改
进,结果”7方面详细规定了组织卓越绩效评价要求,为组织追求卓越提供了自我评价准则。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
图2.1-4卓越绩效评价准则框架
典型例题
1.【单选】根据《卓越绩效评价准则》GB/ T19580-2012,建筑企业实施卓越绩效管理,在组织驱动力层面
应遵循的基本理念是()。
8
A.以战略统领组织的管理活动 B.学 习、改进与创新 9 1
7
8
4
C.重视过程与关注结果 D.确保组 织 中员工的发展和
微
权信益
3
系
【参考答案】A 联
一
唯
典型例题
2.【多选】根据《卓越绩效评价准则》GB/T19580-2012,卓越绩效评价准则框架中的“领导作用”三角指
的是()。
A.过程管理 B.领导
C.战略 D.顾客与市场
E.分析和改进 【参考答案】BCD
重点回顾
卓越绩效管理 内容
(1)从追求产品和服务质量转为追求核心竞争力;
特点 (2)聚焦组织经营结果;
(3)关注比较优势和竞争能力的提升。
(1)说明组织驱动力的基本理念。包括:远见卓识的领导;战略导向;顾客驱动。
基本理念
(2)阐明组织经营行为的基本理念。包括:社会责任;以人为本;合作共赢。
8 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(3)提供组织运行方法和技术的基本理念。包括:重视过程与关注结果;学习、改进与创新;
系统管理。
“领导作用”三角:领导、战略、顾客与市场
框架及评价要
“过程作用”三角:资源、结果、过程管理
素
“测量、分析和改进”是组织运作的基础
2.1.5全面一体化管理
考点1:建立全面一体化管理体系的可行性★
考点2:建立全面一体化管理体系的作用和前提条件★
考点3:全面一体化管理体系文件的编制原则和程序★
背景
由于质量管理体系、环境管理体系、职业健康安全管理体系、卓越绩效管理等标准的问世时间不同,各类
组织最初总是分别采用这些标准建立各自的管理体系。但是,由于这些标准都属于管理性标准,有许多交叉重
叠之处,这就难免给组织带来工作重复、资源浪费,并使管理效率、效益受到影响。解决这一问题的最佳途径
8
7
就是实施全面一体化管理。 9 1
4
8
3
信
所谓全面一体化管理,是指组织微在其所有领域以质量、环境、职业健康安全为核心,以全面质量管理理论
系
为基础,依据国际管理体系标准框联架,融合其他管理要求,通过建立一体化管理体系,优化整合协调一致管理,
题
押
其目的是使顾客满意及员工、准相关方受益而达到长期成功的管理途径。
精
考点1:建立全面一体化 管理体系的可行性★
全面一体化管理体系可分为狭义和广义两种。
狭义的全面一体化管理体系也可称 为“三标一体化管理体系”,是指组织依据质量管理体系、环境管理体系、
职业健康安全管理体系三大标准建立的质 量、环境、职业健康安全一体化管理体系,其目的是满足顾客、社会、
员工及组织的相关方要求,用于第二方评价认定或第三方审核认证。
广义的全面一体化管理体系是指在狭义的全面 一体化管理体系基础上融合卓越绩效管理等,对组织一体化
8
管理提出的更高要求,目的在于组织绩效改进,追求卓 越,更好地满足顾客、社会、1员7工及组织相关方的期望。
9
8
4
尽管质量管理体系、环境管理体系、职业健康安全管理 体系及卓越绩效管理信等
3
标准的目的、对象、适用范
微
系
围及要求各不相同,但这些标准在逻辑思想、运行模式、框架结 构等方面具联有一致性或相似性,从而使组织整
一
唯
合这些管理体系、实施全面一体化管理成为可能。
1)相关管理体系标准的基本逻辑思想相同
2)相关管理体系标准的运行模式大致相同
3)相关管理体系标准的框架结构较为相似
考点2:建立全面一体化管理体系的作用和前提条件★
(1)建筑企业建立全面一体化管理体系的作用在于:
①简化工作程序;②避免交叉重叠;
③明确管理职责;④精简程序文件;
⑤理顺管理接口;⑥降低生产成本;
⑦提高工作效率;⑧追求卓越绩效。
考点3:全面一体化管理体系文件的编制原则和程序★
1)全面一体化管理体系文件的编制原则
优路官方网站:www.youlu.com 9
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(1)系统协调原则
(2)合理优化原则
(3)操作可行原则
(4)证实检查原则
典型例题
【单选】组织能够整合质量管理体系、环境管理体系、职业健康安全管理体系及卓越绩效管理标准,建立
全面一体化管理体系的主要原因是()。
A.各管理体系标准的认证机构相同
B.各管理体系标准的管理目标完全一致
C.各管理体系标准在逻辑思想、运行模式和框架结构上具有一致性或相似性
D.各管理体系标准的具体实施步骤完全相同
【参考答案】C
8
7
1
9
2.2风险管理与社会责任管理体系 8 4
3
信
微
系
2.2.1 风险管理体系 联
题
2.2.2 社会责任管理体系 准 押
精
背景
风险管理旨在保证组织恰当 地应对风险,提高风险应对效率和效果,增强决策和行动的合理性,有效配置
资源。为帮助组织在制定决策,设定 和实现目标及提升绩效的过程中管理风险,创造和保护价值,国际标准化
组织(ISO)于2009年首次发布了《风险管理原则与实施指南》ISO31000:2009,2018年2月发布了更新和升
级版《风险管理指南》ISO31000:2018。我国 等同采用此标准,发布了国家标准《风险管理指南》GB/T24353
—2022。
《风险管理指南》GB/T24353-2022采用“三轮” 形 式概括了风险管理的原则、框
1
7
架8和过程,使风险管理标
9
准内容描述更简洁、更易理解,更加注重与企业管理活动 的 融入和整合。
信
3 8
4
微
系
联
一
唯
知识拓展:
10 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
一、“三轮”定义
(1)“原则轮”是风险管理的根本指导方针,是构建风险管理体系的“价值观”和“灵魂”。
作用:回答“为什么要做风险管理”以及“如何正确开展风险管理”。
比喻:原则轮是“交通法规”,规定车辆行驶的基本规则,如“礼让行人”、“限速”等。
(2)“框架轮”是组织为落地风险管理而建立的顶层架构,包括制度、职责、资源等,是风险管理的“骨
骼系统”。
作用:回答“组织架构和资源如何支持风险管理”。
比喻:框架轮是“房屋结构”,包括地基、梁柱、门窗,确保风险管理体系稳固。
(3)“过程轮”是风险管理的具体实施步骤,是落地的“操作手册”,回答“如何一步步做风险管理”。
比喻:过程轮是“烹饪流程”,从备菜到调味,最后上菜。
二、三者协同关系
(1)原则轮指导框架轮与过程轮;
8
7
(2)框架轮支撑过程轮; 9 1
4
8
3
(3)过程轮反馈优化框架轮与原
微
信则轮。
系
三、“三轮”模型的实践意义联
题
押
(1)原则轮:解决“思准想问题”,确保全员对风险管理的认知统一。
精
(2)框架轮:解决“结 构问题”,避免风险管理流于形式。
(3)过程轮:解决“执行问 题”,提供可操作的方法论。
三者缺一不可,如同“方向盘(原 则)+车身(框架)+发动机(过程)”共同驱动风险管理有效运行。
2.2.1风险管理体系
考点1:风险管理原则及框架★★
考点2:风险管理过程★
8
考点1:风险管理原则及框架★★ 1 7
9
8
4
1)风险管理原则 信 3
微
系
风险管理的目的是创造和保护价值。风险管理能够改善绩效 、鼓励创新联、支持组织目标的实现。
一
唯
2)风险管理框架
风险管理框架的目的是协助组织将风险管理纳入重要的活动和职能中。
考点2:风险管理过程★
风险管理过程是将政策、程序和实践系统地应用于沟通和咨询、建立环境、风险评估、风险应对、监督和
检查、记录和报告等活动。风险管理过程是组织管理和决策的有机组成部分,需融入组织的架构、运营和流程
优路官方网站:www.youlu.com 11
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
中,它可以应用在战略、运营、项目群或单个项目层面。
其中,风险评估是风险识别、风险分析和风险评价的整个过程。
典型例题
【单选】《风险管理指南》GB/T24353—2022采用“三轮”形式概括了风险管理的原则、框架和过程,使
8
7
风险管理标准内容描述更简洁、更易理解9,1更加注重与企业管理活动的融入和整合。其中,风险管理原则轮的
4
8
3
核心是()。 信
微
系
A.创造和保护价值 联 B.领导作用与承诺
题
押
C.持续改进 准 D.整合
精
【参考答案】A
2.2.2社会责任管理体系
考点1:社会责任原则、核心主题 和议题★
考点2:社会责任管理体系标准要素及 实施方式★
考点3:社会责任报告★
考点4:社会责任与ESG的异同★
8
考点1:风险管理过程★ 1 7
9
8
4
1)社会责任核心主题和议题 信 3
微
核心主题 议题
系
联
一
1.组织治理 决策程序和结构 唯
2.人权 ①公民和政治权利;②经济、社会和文化权利;③工作 中的基本原则和权利
①就业和劳动关系;②工作条件和社会保护;③民主管理和集体协商;
3.劳工实践
④职业健康安全;⑤工作场所中人的发展与培训。
①污染预防;②资源可持续利用;③减缓并适应气候变化;
4.环境
④环境保护、生物多样性和自然栖息地恢复
5.公平运行
①反腐败;②公平竞争;③在价值链中促进社会责任;④尊重产权
实践
①公平营销、真实公正的信息和公平的合同实践;
6.消费者问 ②保护,消费者健康与安全,③可持续消费;
题 ④消费者服务、支持和投诉且争议处理;⑤消费者信息保护与隐私;
⑥基本服务获取;⑦教育和意识
7.社区参与 ①社区参与;②教育和文化;③就业创造和技能开发;④技术开发和获取;
和发展 ⑤财富和收入创造;⑥健康;⑦社会投资
考点2:社会责任管理体系标准要素及实施方式★非常规考点
12 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
考点3:社会责任报告★非常规考点
考点4:社会责任与ESG的异同★
ESG是环境(Environmental)、社会(Social)、治理(Governance)的缩写,是从环境、社会和公司治理三
个维度来衡量企业经营的可持续性与对社会价值观念的影响。
(1)社会责任与ESG具有明显的相似之处:一是均强调超越传统的财务或利润目标,要求更加全面地考
量企业的经营活动对人、社会和环境等多重影响,更加强调企业与所有利益相关方的关系,更加关注企业短期
利益与中长期利益的平衡;二是均关注环境、社会等具体细分内容,且两者有诸多重合;三是在企业内部通常
会由同一或相关部门统筹落实,也会在同一专栏对外进行信息披露。
(2)社会责任与ESG也存在一些差异:一是侧重点不同,社会责任更加注重“性质”体现,多用来体现
企业发展理念或价值导向;ESG更加注重“量值”体现,多用来反映企业在ESG方面所取得的具体实效;二是
对企业发展的作用及意义不同,社会责任传播属性更强,更注重口碑建立及品牌推广,而ESG与投融资等关系
更为密切。
8
7
知识拓展: 9 1
4
8
3
区别 社会责任 信 ESG
微
系
目标导向 强调企业“应该做什么”,体现企业的价值观和 关注企业“实际做得如何”,通过数据衡量可持
联
题
不同 道德追求。 押 续经营能力。
准
实施逻辑 精
由内向外推动,企业自主选择社会议题并行动。 由外向内约束,需响应投资者、监管机构的标准。
不同
应用场景 用于品牌传播与声 誉管理,影响消费者选择和 用于投融资决策与风险管理,影响股价和融资成
不同 员工认同。 本。
社会责任是“种子”:企业通过社会责任 行动播种价值观(如环保、公平)。
ESG是“果实”:通过ESG指标验证这些价值 观是否结出实际成果。
类比:
社会责任像学生承诺“努力学习”(口号);
ESG像考试成绩单(分数证明努力程度)。
1
7 8
9
典型例题
信
3 8
4
微
1.【单选】根据《社会责任指南》GB/T36000-2015,为履 行”公平运行实系践”的核心主题,建筑企业应确
联
一
定的社会责任议题是()。 唯
A.民主管理 B.尊重产权
C.职业健康安全 D.收入创造
【参考答案】B
典型例题
2.【单选】建筑企业应践行ESG发展理念。这里的“ESG”分别指的是()。
A.生态、社会、治理 B.环境、社会、治理
C.环境、监督、绿色 D.生态、监督、绿色
【参考答案】B
典型例题
3.【单选】社会责任与ESG的主要差异之一是()。
A.社会责任关注“量值”,ESG关注“性质” B.社会责任注重品牌推广,ESG与投融资关系密切
优路官方网站:www.youlu.com 13
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
C.两者在环境和社会议题上无重合 D.社会责任由不同部门管理,ESG由同一部门管理
【参考答案】B
重点回顾
风险管理与社会
内容
责任管理体系
1.风险管理的目的是创造和保护价值。
风险管理体系
2.风险管理框架的目的是协助组织将风险管理纳入重要的活动和职能中。
社会责任 社会责任
管理体系 核心主题和议题
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
重点回顾
ESG 是环境(Environmental)、社会(Social)、治理(Governance)
相似之处 :一是均强调超越传统的财务或利润目标,要求更加全面地考量企业的经
营活动对人、社会和环境等多重影响,更加强调企业与所有利益相关方的关系,更
加关注企业短期利益与中长期利益的平衡;二是均关注环境、社会等具体细分内容,
社会责任 社会责任 且两者有诸多重合 ;三是在企业内部通常会由同一或相关部门统筹落实,也会在同
管理体系 与ESG的异同 一专栏对外进行信息 披露。
差异:一是侧重点不同, 社会责任更加注重“性质”体现,
8
多用来体现企业发展理
1
7
念或价值导向;ESG更加注重 “量值”体现,多用来反
8
4映9企业在ESG方面所取得的
信
3
具体实效;二是对企业发展的作用及意义不同,社会责任传播属性更强,更注重口
微
系
碑建立及品牌推广,而ESG与投融资 等关系更联为密切。
一
唯
2.3项目管理标准体系
2.3.1项目管理标准及价值交付
2.3.2项目群与项目组合管理
2.3.1项目管理标准及价值交付
考点1:国内外项目管理标准★
考点2:价值交付★
考点1:国内外项目管理标准★非常规考点
考点2:价值交付★
面对复杂多变的项目环境,价值驱动型项目管理是项目管理的发展趋势。《项目管理知识体系指南(第7
版)》提出了以价值为导向的项目管理,认为衡量项目成功的标志应由传统项目管理所强调的范围、进度、成本
三重要素(“铁三角”)约束下满足质量要求从而成功地交付项目可交付成果,转变为实现收益并获取价值。
14 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
项目成功与否并不在于项目成果是否交付、是否得到相关方验收,而在于项目完成时相关方对可交付成果
的价值感知与价值认同,以及项目可交付成果投入运营后可交付成果为组织和社会创造的价值。为此,应树立
以价值交付为导向的项目管理理念,从项目需求提出开始到项目交付使用,以追求价值卓越为目标,最终完整
实现项目价值。
1)价值交付系统
《项目管理知识体系指南(第7版)》提出,一个符合组织战略的价值交付系统可有多种组件,包括项目组
合、项目群、项目、产品和运营,可以单独或共同使用多种组件来创造价值,这些组件共同组成一个符合组织
战略的价值交付系统。
2.3.2项目群与项目组合管理
考点1:项目群管理★★
考点2:项目组合管理★★
考点1:项目群管理★★
8
7
1)项目群及其特征 9 1
4
8
3
(1)项目群含义
微
信
系
项目群是指为实现组织的战略联目标、经营目标和收益提供优势,而被协调管理的一组相关项目群组件所形
题
押
成的临时结构。其中,项目群准组件是指组成项目群的项目、子项目群或其他相关工作。
精
一个项目群应至少由两个 项目群组件组成。
例如,由多个项目组成的通 信卫星系统就是一个典型的项目群实例,该项目群包括卫星和地面站的设计、
卫星和地面站的施工、系统集成、卫星发射等多个项目。
知识拓展:
目标:通过协调多个相互关联的项目群组 件(项目、子项目群等),实现组织的战略目标或运营收益。
本质:不是简单叠加项目,而是通过整合、优化资源与决策,最大化整体效益。
8
(2)项目群特征 1 7
9
8
4
项目群可以是战略性的、变革性的或经营性的。项目群 具有以下特征: 信 3
微
系
①项目群由具有相互依存和相互关联的项目群组件构成; 联
一
例如:某汽车公司推出新能源品牌,需同步推进以下组件: 唯
项目A:电池技术研发
项目B:充电桩网络建设
项目C:新车型设计与生产
依赖关系:若电池研发(A)延迟,车型生产(C)和充电桩布局(B)均会受阻。
②项目群为利益相关方提供收益,并帮助实现战略目标或经营目标;
例如:某电商企业为“提升用户体验”战略,启动项目群:
优化APP界面(项目1)
升级物流系统(项目2)
建立智能客服(项目3)
整体收益:通过多组件协同,最终实现用户留存率提升。
③项目群具有复杂性和不确定性,需要加以管理来尽可能减少复杂性和不确定性。
优路官方网站:www.youlu.com 15
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
例如:某市政府建设智慧城市项目群(交通、能源、政务子系统),需平衡:
资金分配(多个项目竞争预算)
技术标准统一(不同承包商接口兼容)
公众舆论(部分项目可能引发居民抗议)。
2)项目群管理的先决条件和收益
项目群管理是指指导相互关联的项目群组件实现项目群目标和收益的一组协调性活动。
(1)项目群管理先决条件。有效实施项目群管理,应具备如下先决条件:
①项目群管理必要性评估。当决定是否在组织内实行项目群管理时,宜考虑整合其他相关工作能力和适应
变化的能力。
②项目群管理一致性要求。项目群管理宜与管理组织和项目组合保持一致性。组织内项目群及其组件的持
续能力可通过平衡和优化社会、经济和环境特性达到一致。
③项目群角色和责任划分。高层管理人员宜分配和确定项目群管理角色、职责和权限。关键角色和责任者
8
7
包括:项目群发起人、项目群经理及项目9群1管理团队。
4
8
3
项目群发起人对整个项目群战略和信项目群支持负责任;
微
系
项目群经理负责项目群及相关联项目群组件的整体绩效;
题
押
项目群管理团队负责单个准或多个项目群组件或职能的绩效和实施。
精
(2)项目群管理的收益 。项目群管理的收益是指项目群管理的可评估结果。通过项目群管理可得到两种类
型的收益:
①通过将项目群组件进行协调管理而得到内部项目群收益;
②帮助实现战略或运营目标的外部项 目群收益。
在项目群生命周期或项目群收尾后都有可 能实现有形或无形的收益。
知识拓展:
8
案例:奥运会基础设施建设项目群 1 7
9
8
4
(1)项目群组件: 信 3
微
主体育场建设(项目A) 联
系
一
交通网络升级(项目B) 唯
赛事安保系统(项目C)
运动员村规划(项目D)
(2)管理要点:
依赖关系:交通网络(B)需在主体育场(A)竣工前完成周边道路改造。
战略目标:提升城市国际形象,推动旅游业发展。
(3)收益:
内部:通过统一调度缩短工期,降低超支风险;
外部:赛事成功举办带动长期经济收益。
考点2:项目组合管理★★
1)项目组合
项目组合是指为实现组织的整体或部分战略目标,便于进行有效管理而组合在一起的项目、项目群及其他
16 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
相关工作。
注:项目组合中的项目或项目群之间没必要相互关联或直接相关。
例如,一个基础设施公司为实现其投资回报最大化的战略目标,可将石油天然气、能源、水利、道路、铁
道、机场等多个项目或项目群组合在一起实施项目组合管理。
知识拓展:
目标:通过选择、优化和管理一组未必相关的项目或项目群,最大化组织战略目标的整体价值(如投资回
报、风险平衡、资源利用率)。
本质:像“投资基金经理”一样,将资源分配到不同“资产”(项目/项目群)中,追求战略收益最大化,
而非关注单个项目的成败。
案例:互联网巨头的业务组合
(1)公司战略:生态化布局,覆盖用户全生命周期需求。
(2)项目组合:
8
7
社交平台(流量入口) 9 1
4
8
3
支付系统(金融闭环) 信
微
系
云计算(基础设施) 联
题
押
短视频内容(用户粘性)准
精
(3)管理逻辑:通过不 相关的业务组合,构建护城河,降低单一业务风险。
典型例题
1.【单选】下列关于项目群管理和 项目组合管理的说法,正确的是()。
A.一个项目群可由一个或多个项目群组 件组成
B.项目群组件相互独立,互不关联
C.项目组合中的项目之间没必要相互关联或直接 相关
8
D.将石油天然气、能源、水利、道路、铁道、机场 等多个项目组合在一起实施的1 7管理称为项目群管理
9
8
4
【参考答案】C 信 3
微
典型例题 联
系
一
2.【多选】关于项目群及其管理的说法,正确的有()。 唯
A.项目群经理负责项目群的整体绩效
B.一个项目群应至少包含三个项目群组件
C.项目群为利益相关方提供收益
D.项目群可以是战略性或经营性的
E.项目群收尾后方可实现无形收益
【参考答案】ACD
重点回顾
项目管理标准体系 内容
(1)一个项目群应至少由两个项目群组件组成。
项 目
项目群与 例如,由多个项目组成的通信卫星系统就是一个典型的项目群实例,该项目群包
群
项目组合管理 括卫星和地面站的设计、卫星和地面站的施工、系统集成、卫星发射等多个项目。
管理
(2)项目群可以是战略性的、变革性的或经营性的。项目群具有以下特征:
优路官方网站:www.youlu.com 17
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
①项目群由具有相互依存和相互关联的项目群组件构成;
②项目群为利益相关方提供收益,并帮助实现战略目标或经营目标;
③项目群具有复杂性和不确定性,需要加以管理来尽可能减少复杂性和不确定性。
项目组合中的项目或项目群之间没必要相互关联或直接相关。
项 目
例如,一个基础设施公司为实现其投资回报最大化的战略目标,可将石油天然气、
组合
能源、水利、道路、铁道、机场等多个项目或项目群组合在一起实施项目组合管
管理
理。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
18 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
第 3 章建设工程招标投标与合同管理
3.1 工程招标与投标
3.2 工程合同管理
3.3 工程承包风险管理及担保保险
3.1工程招标与投标
3.1.1招标方式与程序
3.1.2合同计价方式
3.1.3施工投标
3.1.4工程总承包投标
工程招标投标是指招标人通过发布招标公告或发出投标邀请函方式提出工程招标条件后,建筑企业通过递
8
交投标文件参加竞争工程任务的一种交易方7式。
1
9
4
8
根据《中华人民共和国民法典》,要信 3约和承诺是订立合同的必经环节。建设单位招标属于要约邀请,建筑企
微
系
业投标即属于要约,这是签订工程合同的重要环节。
联
题
注:要约邀请是希望他人押向自己发出要约的意思表示,是当事人订立合同的预备行为。
准
精
要约是希望和他人订立合同的意思表示,目的在于获得对方的承诺以成立合同。
3.1.1招标方式与程序
考点1:招标方式★★
考点2:招标程序★★★
考点1:招标方式★★
1)公开招标
公开招标又称无限竞争性招标,是指招标人通过 新 闻媒体发布招标公告,邀请具
1
7备8条件的法人或组织投标
9
竞争,然后从中确定中标者并与之签订施工合同的过程。
信
3 8
4
微
优点:招标人可在较广范围内选择承包商,投标竞争激烈 ,有利于招标人系将工程项目交予可靠的承包商实
联
一
施,并获得有竞争性的报价。同时,也可在较大程度上避免招标过 程中的唯贿标行为。
缺点:准备招标、对投标申请者进行资格预审和评标的工作量大,招标时间长、费用高。
2)邀请招标
邀请招标也称有限竞争性招标,是指招标人以投标邀请书形式邀请预先确定的若干家符合条件的法人或组
织投标竞争,然后从中确定中标者并与之签订施工合同的过程。采用邀请招标方式时,邀请对象以5-10家为宜,
但不应少于3家,否则便失去竞争意义。
优点:不需要发布招标公告和设置资格预审程序,可节约招标费用、缩短招标时间。而且,由于招标人比
较了解投标人以往业绩和履约能力,可减少合同履行过程中承包商违约的风险。
缺点:由于邀请对象的选择面窄、范围较小,有可能会排除某些在技术上或报价上有竞争力的潜在投标人,
因而使投标竞争的激烈程度相对较差,进而会提高中标合同价。
深度总结:
不同点 公开招标 邀请招标
优路官方网站:www.youlu.com 1
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
别名 无限竞争性招标 有限竞争性招标
通过新闻媒体发布招标公告, 直接向预先确定的法人或组织
邀请方式
面向不特定法人或组织。 发送投标邀请书。
竞争范围 广泛(所有符合条件的投标人) 狭窄(仅限受邀的特定投标人)
(1)选择范围广、竞争激烈 (1)节约招标时间与费用
优点 (2)可获得竞争性报价 (2)减少资质审查工作量
(3)减少贿标风险 (3)降低承包商违约风险
(1)招标时间长、费用高 (1)竞争性较弱,可能抬高中标价
缺点
(2)资格审查与评标工作量大 (2)可能遗漏优质潜在投标人
邀请数量要求 无 通常5-10家,且不得少于3家
典型例题
1.【单选】投标人根据招标文件在约定期限内向招标人提交投标文件的行为,称为()。
A.承诺 B.要约
C.要约邀请 D.合同生效
8
7
1
【参考答案】B 4 9
8
3
信
典型例题 微
系
联
2.【单选】下列关于公开招题标和邀请招标特点的说法,正确的是()。
押
A.邀请招标有利于招标
精
人准获得有竞争性的报价
B.公开招标会提高中标合同价
C.招标人采用邀请招标方式, 应当向3个以上具备承担招标项目的能力的法人发出投标邀请书
D.公开招标的资格预审和评标的工 作量比较小,费用低
【参考答案】C
典型例题
3.【多选】关于招标方式的缺点,下列说法正确 的有()。
8
A.公开招标的资格预审和评标工作量大
9
1
7
8
4
B.公开招标可能导致合同履行中承包商违约风险增加
微
信
3
系
C.邀请招标可能排除技术或报价有竞争力的潜在投标人 联
一
唯
D.邀请招标的投标竞争激烈程度相对较差
E.邀请招标需要发布招标公告并设置资格预审程序
【参考答案】ACD
2 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
8
7
1
9
4
8
3
信
微
考点2:招标程序★★★ 系
联
题
1)施工招标准备 押
准
精
(1)组建招标组织
建设单位可自行组织招标, 也可委托具有相关资质的招标代理机构代为办理招标事宜。
(2)办理招标申请手续
《中华人民共和国招标投标法实施条 例》规定,按照国家有关规定需要履行项目审批、核准手续的依法必
须进行招标的项目,其招标范围、招标方式 、招标组织形式应报项目审批、核准部门审批、核准。
(3)进行招标策划
包括:划分施工标段、确定承包模式、选择合同 计价方式等。
8
1
7
9
(4)编制资格预审文件(公开招标) 8 4
信
3
微
对于采用公开招标的施工项目,为了保证潜在投标人能够公平地获得投标竞争机会,确保投标人满足招标
系
联
项目的资格条件,招标人应对投标人进行资格审查。
唯
一
国家发展和改革委员会等九部委联合发布的《标准施工招标资格预 审文件》规定,资格预审文件包括下列
内容:
资格预审公告;申请人须知;资格审查办法;
资格预审申请文件格式;项目建设概况等。
此外,招标人对资格预审文件所作的澄清、修改,也构成资格预审文件的组成部分。
(5)编制招标文件
施工招标文件包括下列内容:招标公告或投标邀请书;投标人须知;评标办法;合同条款及格式;工程量
清单;图纸;技术标准和要求;投标文件格式;投标人须知前附表规定的其他材料。此外,招标人对招标文件
所作的澄清、修改,也构成招标文件的组成部分。
典型例题
1.【单选】根据《招标投标法实施条例》,依法必须进行招标的项目,需要报项目审批部门审批的内容是()。
优路官方网站:www.youlu.com 3
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
A.投标人资质要求和招标时间 B.招标范围、招标方式、招标组织形式
C.评标委员会组成和合同条款 D.施工图纸和工程量清单
【参考答案】B
典型例题
2.【单选】施工招标策划的主要内容不包括()。
A.划分施工标段 B.选择合同计价方式
C.编制资格预审文件 D.确定承包模式
【参考答案】C
典型例题
3.【多选】关于施工招标文件的组成,下列说法正确的有()。
A.招标公告或投标邀请书 B.投标人须知和评标办法
C.资格审查办法和资格预审公告 D.合同条款及格式和工程量清单
8
7
E.技术标准和要求 9 1 【参考答案】ABDE
4
8
3
2)施工招标过程
微
信
系
联
题
押
准
精
(1)发布招标公告或投标邀请书
发布招标公告或发出投标邀请书的目的是让潜在投标人获得招标信息,以便于其进行项目筛选,确定是否
参与投标竞争。
8
1
7
9
①招标公告。招标公告适用于进行资格预审的公开招 标。 8 4
信
3
微
②投标邀请书。投标邀请书适用于进行资格后审的邀请招标。
系
联
(2)进行资格预审
唯
一
4 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
①发布资格预审公告。
对于依法必须进行招标的项目的资格预审公告,应在国务院发展改革部门依法指定的媒介发布。
②发售资格预审文件。
招标人应按照资格预审公告规定的时间、地点发售资格预审文件。资格预审文件的发售期不得少于5日。
潜在投标人或者其他利害关系人对资格预审文件有异议的,应在提交资格预审申请文件截止时间2日前向招标
人提出。招标人应自收到异议之日起3日内做出答复。做出答复前,应暂停招标投标活动。
③资格预审文件的澄清或修改。
招标人可以对已发出的资格预审文件进行必要的澄清或者修改。澄清或修改的内容可能影响资格预审申请
文件编制的,招标人应在提交资格预审申请文件截止时间至少3日前,以书面形式通知所有获取资格预审文件
的潜在投标人。
④资格预审申请文件的递交。
潜在投标人应严格按照资格预审文件要求的格式和内容,编制、装订、密封资格预审申请文件,并加写标
8
7
记和加盖申请人单位章,按照规定的时间9、1地点、方式递交。未按要求密封和加写标记、逾期送达或者未送达
4
8
3
指定地点的资格预审申请文件,招标将信不予受理。
微
系
⑤组建资格审查委员会。 联
题
押
国有资金占控股或者主导准地位的依法必须进行招标的项目,招标人应组建资格审查委员会审查资格预审申
精
请文件。资格审查委员会应由 招标人代表和有关技术、经济等方面的专家组成,成员人数为5人以上单数,其
中技术、经济等方面的专家不得 少于成员总数的2/3。
⑥审查资格预审申请文件。
审查委员会应按照资格预审文件载明 的审查标准和方法,对所有已受理的资格预审申请文件进行审查。
⑦资格预审申请文件的澄清或说明。
在资格审查过程中,资格审查委员会可以书面形式,要求申请人对所提交的资格预审申请文件中不明确的
8
内容进行必要的澄清或说明。申请人的澄清或说明应采 用书面形式,并不得改变资格1 7预审申请文件的实质性内
9
8
4
容。申请人的澄清和说明内容属于资格预审申请文件的组成 部分。招标人和审查信委3员会不接受申请人主动提出
微
的澄清或说明。 联
系
一
⑧提交审查报告。 唯
审查委员会按照规定的程序对资格预审申请文件完成审查后,确定通过资格预审的申请人名单,并向招标
人提交书面审查报告。
⑨通知和确认。
招标人应在申请人须知前附表规定的时间内以书面形式将资格预审结果通知申请人,并向通过资格预审的
申请人发出投标邀请书。
(3)发售招标文件和组织现场踏勘
①发售招标文件
招标人应按照招标公告或投标邀请书的时间、地点发售招标文件。
②组织现场踏勘
招标人组织投标人进行施工现场踏勘的目的:一是让投标人考察和了解施工现场的自然环境、社会环境及
施工条件,便于决定投标策略和报价原则,更好地结合工程实际编制投标文件;二是为避免施工合同履行中承
优路官方网站:www.youlu.com 5
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
包商以不了解现场情况为由推卸其应承担的责任。
③投标预备会
投标人须知前附表规定召开投标预备会的,招标人应按投标人须知前附表规定的时间和地点召开投标预备
会。招标人组织召开投标预备会的目的是为了澄清投标人提出的问题。
投标预备会后,招标人在投标人须知前附表规定的时间内,将对投标人所提问题的澄清,以书面方式通知
所有购买招标文件的投标人。该澄清内容为招标文件的组成部分。
根据《中华人民共和国招标投标法实施条例》,招标人对招标文件进行澄清或修改的内容可能影响投标文件
编制的,招标人应在投标截止时间至少15日前,以书面形式通知所有获取招标文件的潜在投标人。
(4)开标与评标
①投标文件的递交和接收。
投标人应严格按照招标文件要求的格式和内容,编制、装订、密封投标文件,并加写标记和加盖投标人单
位章,在投标截止时间前按照规定的地点、方式递交。在招标文件规定的开标时间前不得开启投标文件。
8
7
②组建评标委员会。 9 1
4
8
3
招标人应负责组建评标委员会。评信标委员会成员名单一般应在开标前确定,在中标结果确定前应当保密。
微
系
评标委员会应由招标人代表和有关联技术、经济等方面的专家组成,成员人数为5人以上单数,其中技术、经济
题
押
等方面的专家不得少于成员总准数的2/3。
精
评标委员会的专家成员应 从依法组建的专家库中,采取随机抽取或者直接确定的方式确定。
对于一般项目,可以采取随 机抽取的方式;
对于技术复杂、专业性强或者国家有特殊要求的招标项目,采取随机抽取方式确定的专家难以保证胜任的,
可以由招标人直接确定。
③开标。
招标人应按招标文件规定的投标截止时间(开标时间)和投标人须知前附表规定的地点公开开标,并邀请
8
所有投标人的法定代表人或其委托代理人准时参加。 1 7
9
8
4
④评标。 信 3
微
施工评标分初步评审和详细评审两个环节。 联
系
一
初步评审属于对投标文件的合格性审查,评审内容包括形式评 审、资唯格评审、响应性评审、施工组织设计
和项目管理机构评审标准四个方面。
经初步评审合格的投标文件,评标委员会应根据招标文件确定的评标标准和方法进行详细评审。
评标方法通常有两种:经评审的最低投标价法和综合评估法。
采用最低投标价法评标时,详细评审主要考虑单价遗漏、付款条件等评审因素。采用综合评估法评标时,
需要按评标办法前附表列明的评分标准对施工组织设计、项目管理机构、投标报价、其他因素等进行评分并汇
总。
⑤评标报告。
评标委员会完成评标后,应向招标人提交书面评标报告。
典型例题
1.【单选】资格预审文件的发售期不得少于()日。
A.3 B.5
6 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
C.7 D.10
【参考答案】B
典型例题
2.【单选】招标人对招标文件的澄清或修改可能影响投标文件编制的,应至少在()日前书面通知所有投
标人。
A.3 B.5
C.10 D.15
【参考答案】D
典型例题
3.【单选】对于技术复杂的招标项目,评标专家的确定方式可以是()。
A.必须随机抽取 B.必须由招标人直接指定
C.随机抽取或招标人直接指定 D.由投标人投票选举
8
7
【参考答案】C 9 1
4
8
3
典型例题 信
微
系
4.【多选】关于资格审查委员联会的组成,下列说法正确的有()。
题
押
A.成员人数为5人以上单准数 B.招标人代表可占多数
精
C.专家人数不得少于成员 总数的2/3 D.仅适用于公开招标项目
E.由招标代理机构指定成员 【参考答案】AC
典型例题
5.【多选】招标人组织现场踏勘的主要 目的包括()。
A.帮助投标人了解施工现场条件 B.便于投标人编制投标策略和报价
C.避免承包商以不了解现场为由推卸责任 D .直接筛选潜在中标人
8
E.强制要求投标人参与施工 【参 考答案】ABC 1 7
9
8
4
典型例题 信 3
微
6.【多选】初步评审的审查内容包括()。 联
系
一
A.形式评审 B.资格评审 唯
C.响应性评审 D.施工组织设计评分
E.投标报价合理性分析 【参考答案】ABC
3)施工决标成交
(1)确定中标人
招标人应依据评标委员会推荐的中标候选人确定中标人。中标人确定后,招标人应在招标文件规定的投标
有效期内以书面形式向中标人发出中标通知书,同时将中标结果通知未中标的投标人。
(2)合同谈判
为避免未来产生合同纠纷,合同谈判应重点关注以下内容:
A.工程内容和范围B.合同价款支付
C.价格调整及工程量变化D.不可预见的自然条件和人为障碍
E.合同条件完善F.工程保修G.争端解决及其他
优路官方网站:www.youlu.com 7
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(3)签订合同。
招标人和中标人应在中标通知书发出之日起30日内,根据招标文件和中标人的投标文件订立书面合同。
招标人最迟应在书面合同签订后5日内向中标人和未中标的投标人退还投标保证金及银行同期存款利息。
中标人无正当理由拒签合同的,其投标保证金不予退还。履约保证金不得超过中标合同金额的10%。
典型例题
1.【单选】招标人与中标人签订书面合同的法定期限是()。
A.中标通知书发出之日起15日内 B.中标通知书发出之日起30日内
C.评标报告提交之日起20日内 D.开标之日起45日内
【参考答案】B
典型例题
2.【单选】根据规定,履约保证金的最高限额不得超过()。
A.中标合同金额的5% B.中标合同金额的10%
8
7
C.投标报价的15% 9 1 D.招标项目估算价的20%
4
8
3
【参考答案】B
微
信
系
关于招投标相关时间,梳理一联下吧
题
押
3.1.2合同计价方式 准
精
考点1:合同计价方式分 类★★★
考点2:合同计价方式比较与 选择★★
考点1:合同计价方式分类★★★
1)总价合同
总价合同是指建设单位与承包单位按照一 个总价签订合同,承包单位按此价格完成合同规定的全部工程任
务。
8
(1)固定总价合同(“一次包死,固定不变”) 1 7
9
8
4
固定总价合同是指施工单位按其投标时建设单位接受的 投标报价一笔包死施信工3任务的计价方式。在合同履
微
系
行过程中,建设单位没有要求变更原定承包内容的,施工单位在 完成承包任联务后,不论其实际成本如何,均应
一
按签约合同价获得工程款支付。 唯
固定总价合同一般适用于下列情形:
①招标时已有施工图设计文件,施工任务和发包范围明确,合同履行中不会出现较大设计变更。
②工程规模较小、技术不太复杂的中小型工程或承包工作内容较为简单的工程部位,施工单位可在投标报
价时合理地预见施工过程中可能遇到的各种风险。
③工程量小、工期较短(一般为1年之内),合同双方可不必考虑市场价格浮动对承包价格的影响。
(2)可调总价合同
可调总价合同是指在固定总价合同的基础上,因合同履行过程中市场价格变动、工程变更及其他工程条件
变化而使工程成本增加时,可按合同约定对合同总价进行调整的计价方式。
对于工期较长(1年以上)的工程,施工单位在投标报价时无法合理地预见合同履行过程中市场价格变动
等因素的影响。因此,应在合同中明确约定合同价款的调整原则、方法和依据。常用的调价方法有:
①文件证明法
8 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
②票据价格调整法
③公式调价法
典型例题
1.【单选】2022年6月实际完成的某工程按2021年6月签约时的价格计算工程价款为1000万元,该工程
的固定要素为0.3,各参加调值的品种,钢材的价格指数增长了10%,水泥的价格指数增长20%,其余未发生
变化,钢材费用占调值部分的30%,水泥占调值部分的50%,按调值公式法进行动态结算,调整后的工程款为
()万元。
A.1400 B.1230
C.1091 D.951
【参考答案】C
典型例题
8
7
2.【单选】固定总价合同一般适用于(9 1)。
4
8
3
A.工程规模大且技术复杂
微
信 B.工期超过一年且市场价格波动较大
系
C.招标时已有施工图设计文件联且施工任务明确D.合同履行中可能出现重大设计变更
题
押
【参考答案】C 准
精
典型例题
3.【单选】可调总价合同的价 格调整因素不包括()。
A.市场价格变动 B.工程变更
C.施工单位管理失误导致的成本增加 D.工程条件变化
【参考答案】C
典型例题
8
4.【多选】固定总价合同的适用条件包括()。 1 7
9
8
4
A.工程规模较小且技术不太复杂 B.工期一 般在1年之内 信 3
微
C.施工过程中存在较大设计变更风险 D.承包工作内 容简单,风联险
系
可合理预见
一
E.市场价格浮动较大 【参考答案】A BD 唯
典型例题
5.【多选】可调总价合同中常用的调价方法有()。
A.文件证明法 B.票据价格调整法
C.工程量清单修正法 D.公式调价法
E.风险包干法 【参考答案】ABD
2)单价合同
单价合同是指施工单位在投标时按工程量清单中的分项工作内容填报单价,然后以实际完成工程量乘以所
报单价计算工程价款的合同。
单价合同大多用于工期长、技术复杂、实施过程中发生各种不可预见因素较多的大型工程,以及建设单位
为缩短工程建设周期,初步设计完成后就进行招标的工程。
(1)固定单价合同
优路官方网站:www.youlu.com 9
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
采用固定单价合同时,无论发生哪些影响价格的因素,都不对合同约定的单价进行调整。
(2)可调单价合同
①采用可调单价合同时,合同双方可以估算工程量为基准,约定实际工程量的变化超过一定比例时合同单
价的调整方式。
②合同双方也可约定,当市场价格变化达到一定程度或国家政策发生变化时,可以对哪些工程内容的单价
进行调整,以及如何进行调整。
由此可见,采用可调单价合同时,施工单位的风险相对较小。
典型例题
1.【单选】单价合同通常适用于()。
A.工期短、技术简单的小型工程 B.工期长、技术复杂且不可预见因素多的大型工程
C.施工图设计完善且工程量明确的工程 D.合同总价固定不变的工程
【参考答案】B
8
7
典型例题 9 1
4
8
3
2.【单选】关于固定单价合同,
微
下信列说法正确的是()。
系
A.合同单价可随市场价格波动联调整 B.工程量变化超过一定比例时需调整单价
题
押
C.无论发生何种因素,合准同单价均不调整 D.仅适用于国家政策稳定的项目
精
【参考答案】C
典型例题
3.【多选】可调单价合同中,合同 单价的调整情形包括()。
A.实际工程量变化超过约定比例 B.施工单位管理失误导致成本增加
C.市场价格变化达到一定程度 D.国家政策发生变化
E.施工图纸发生细微修改 【 参考答案】ACD
8
知识拓展 1 7
9
8
4
不同点 单价合同 信 3总价合同
微
风险承担 风险由双方分担(量-发包人;价-承包人) 系由承包人承担
联
结算依据 按实际工程量×单价
唯
一 固定总价
适用工程 适用于复杂、长期工程 适用于简单、短期工程
报价方式 按分项工程单价报价 按总价报价
3)成本加酬金合同
成本加酬金合同也称为成本补酬合同,是指将施工合同价款划分为工程直接成本和施工单位完成工作后应
得酬金两部分,合同履行过程中发生的直接成本由建设单位实报实销,另按合同约定的方式支付给施工单位相
应报酬的合同。
适用范围:适用于边设计、边施工的紧急工程或灾后修复工程。
(1)成本加固定百分比酬金合同
合同双方在签订合同时约定,酬金按实际发生的直接成本乘以某一百分比来计算。这种合同价款的计算式
如下:
C=C (1+P)
d
式中C——合同价款;
10 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
C ——实际发生的直接费;
d
P——合同双方约定的酬金百分比。
从上式可以看出,施工单位可获得的酬金将随着直接成本的增加而增加。因此,这种合同虽在签订时简单
易行,但不能激励施工单位缩短工期和降低成本。
(2)成本加固定酬金合同
合同双方在签订合同时约定酬金为某一固定值。这种合同价款的计算式如下:
C=C +F
d
式中F——合同双方约定的酬金。
这种合同虽不能鼓励施工单位关心降低直接成本,但从尽快获得全部酬金、减少管理投入出发,施工单位
会关心缩短工期。
(3)成本加浮动酬金合同
合同双方在签订合同时约定工程预期成本和固定酬金,以及实际发生的直接成本与预期成本有差异后的奖
8
7
罚计算办法。这种合同价款的计算式如下9:1
4
8
3
C=C d +F(C d =C0) 微 信
系
C=C +F+△F(C <C0) 联
d d 题
押
C=C +F-△F(C >C0) 准
d d 精
式中C ——合同双方签订 合同时约定的预期成本;F——合同双方约定的酬金;
0
从理论上讲,这种合同形式 对双方都没有太大风险,且又能促使施工单位关心成本降低和缩短工期。
(4)目标成本加奖罚合同
在仅有初步设计或工程说明书就迫切 需要开工的情况下,可根据大致估算的工程量和适当的单价表编制粗
略概算作为目标成本。
在签订合同时,以当时估算的目标成本作为依据,并以百分比形式约定基本酬金和奖罚酬金。进行工程结
8
算时,如果实际直接成本超过合同约定的目标成本界限 (如5%),则应按约定百分比1 7扣减成本超支的罚金;反
9
8
4
之,如果实际直接成本有节约时(也应有一个幅度界限), 则应按约定百分比增加信 3酬金。
微
这种合同价款的计算式如下: 联
系
一
唯
C=C
d
+P
1
C
0
+P
2
(C
0
-C
d
)
式中C ——目标成本;
0
P ——基本酬金计算百分比;P ——奖罚酬金计算百分比。
1 2
这种合同有利于鼓励施工单位降低成本和缩短工期,双方都不会承担太大风险。
典型例题
1.【单选】成本加固定百分比酬金合同中,施工单位获得的酬金()。
A.随直接成本增加而增加 B.随工期缩短而增加
C.为固定值,与成本无关 D.随成本节约而增加
【参考答案】A
典型例题
2.【单选】下列()合同既能激励施工单位缩短工期又能激励施工单位降低成本。
A.成本加固定百分比酬金合同 B.成本加固定酬金合同
优路官方网站:www.youlu.com 11
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
C.目标成本加奖罚合同 D.单价合同
【参考答案】C
典型例题
3.【单选】目标成本加奖罚合同的公式中,若P2(C0-Cd)>0表示()。
A.基本酬金 B.成本超支的罚金
C.成本节约的奖励 D.直接成本补偿
【参考答案】C
典型例题
4.【单选】成本加浮动酬金合同中,若实际直接成本C >C ,则合同价款为()。
d 0
A.C +F B.C +F+△F
d d
C.C +F-△F D.C -F
d d
【参考答案】C
8
7
典型例题 9 1
4
8
3
5.【单选】成本加酬金合同最适
微
用信于()。
系
A.施工图设计完善的大型工程联 B.边设计、边施工的紧急工程
题
押
C.工期短且技术简单的工准程 D.市场价格波动较小的工程
精
【参考答案】B
典型例题
6.【多选】关于成本加酬金合同, 下列说法正确的有()。
A.直接成本由建设单位实报实销 B.施工单位承担全部成本风险
C.适用于灾后修复工程 D.酬金支付方式与成本控制无关
E.合同类型包括目标成本加奖罚合同 【 参考答案】ACE
8
考点2:合同计价方式比较与选择★★ 1 7
9
8
4
1)合同计价方式 信 3
微
成本系加酬金合同
合同类型 总价合同 单价合同
联
一
固定百分比酬金 固唯定酬金 浮动酬金 目标成本加奖罚
应用范围 广泛 广泛 有局 限性 酌情
建设单位造价控制 易 较易 最难 难 不易 有可能
施工单位风险 大 小 基本没有 不大 有
2)合同计价方式选择
(1)工程复杂程度。
建设规模大且技术复杂的工程,承包风险较大,各项费用不易准确估算,因而不宜采用固定总价合同。最
好是对有把握的部分采用固定总价合同,估算不准的部分采用单价合同或成本加酬金合同。
(2)工程设计深度。
对于已完成施工图设计的工程,施工图纸和工程量清单详细而明确,可选择总价合同;对于实际工程量与
预计工程量可能有较大出入的工程,应优先选择单价合同;对于只完成初步设计,工程量清单不够明确的工程,
可选择单价合同或成本加酬金合同。
(3)技术先进程度。
12 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
对于施工中有较大部分采用新技术、新工艺的工程,建设单位和施工单位缺乏经验,又无国家标准的,不
宜采用固定总价合同,而应选用成本加酬金合同。
(4)工期紧迫程度。
对于一些紧急工程(如灾后恢复工程等)要求尽快开工且工期较紧的,可能仅有实施方案,尚无施工图纸,
施工单位在投标时不可能报出合理价格,因此,选择成本加酬金合同较为合适。
典型例题
【单选】对于一些紧急工程(如灾后恢复工程等),要求尽快开工且工期较紧的,可能仅有实施方案,尚无
施工图纸,施工单位在投标时不可能报出合理价格,因此,选择()较为合适。
A.固定单价合同 B.变动总价合同
C.成本加酬金合同 D.固定总价合同
【参考答案】C
3.1.3施工投标
8
7
考点1:施工投标报价策略★★ 9 1
4
8
3
考点2:施工投标文件★★
微
信
系
考点1:施工投标报价策略★联★
题
押
1)基本策略 准
精
(1)可选择报高价的情 形:
①施工条件差的工程;
②专业要求高的技术密集型工程且施工单位在这方面有专长,声望也较高;
③总价低的小工程,以及施工单位不 愿做而被邀请投标,又不便不投标的工程;
④特殊工程,如港口码头、地下开挖工程 等;
⑤投标对手少的工程;
8
⑥工期要求紧的工程; 1 7
9
8
4
⑦支付条件不理想的工程。 信 3
微
系
(2)可选择报低价的情形: 联
一
①施工条件好的工程,工作简单、工程量大而其他施工单位都 可 以 做唯的工程;
②施工单位急于打入某一市场、某一地区,或虽已在某一地区经营多年,但即将面临没有工程的情况,机
械设备无工地转移时;
③附近有工程而本项目可利用该工程的机械设备、劳务或有条件短期内突击完成的工程;
④投标对手多,竞争激烈的工程;
⑤支付条件好的工程。
2)报价技巧
(1)不平衡报价法
不平衡报价法是指在不影响工程总报价的前提下,通过调整内部各个项目的报价,以达到既不提高总报价、
不影响中标,又能在结算时得到更理想收益的报价方法。不平衡报价法适用于以下几种情况:
①能够早日结算的项目(如前期措施费、基础工程、土石方工程等)可以适当提高报价,以利于资金周转,
提高资金时间价值。后期工程项目(如设备安装、装饰工程等)的报价可适当降低。
优路官方网站:www.youlu.com 13
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
②经过工程量核算,预计今后工程量会增加的项目,适当提高单价,这样在最终结算时可多盈利;而对于
将来工程量有可能减少的项目,适当降低单价,这样在工程结算时不会有太大损失。
③设计图纸不明确、估计修改后工程量要增加的,可以提高单价;而工程内容说明不清楚的,则可降低一
些单价,在工程实施阶段通过索赔再寻求提高单价的机会。
④对暂定项目要作具体分析。因这一类项目要在开工后由建设单位研究决定是否实施,以及由哪一家承包
单位实施。如果工程不分标,不会另由一家承包单位施工,则其中肯定要施工的单价可报高些,不一定要施工
的则应报低些。如果工程分标,该暂定项目也可能由其他承包单位施工时,则不宜报高价,以免拾高总报价。
⑤单价与包干混合制合同中,招标人要求有些项目采用包干报价时,宜报高价。一来这类项目多半有风险,
二来这类项目在完成后可全部按报价结算。对于其余单价项目,则可适当降低报价。
⑥有时招标文件要求投标人对工程量大的项目报“综合单价分析表”,投标时可将单价分析表中的人工费及
机械设备费报得高一些,而材料费报得低一些。这主要是为了在今后补充项目报价时,可以参考选用“综合单
价分析表”中较高的人工费和机械使用费,而材料则往往采用市场价,因而可获得较高收益。
8
7
(2)多方案报价法 9 1
4
8
3
多方案报价法是指在投标文件中报信两个价:一个是按招标文件的条件报一个价;另一个是加注解的报价,
微
系
即如果某条款作某些改动,报价可联降低多少。这样,可降低总报价,以此吸引招标人。
题
押
多方案报价法适用于招标准文件中的工程范围不明确、条款不清楚或不公正,或技术规范要求过于苛刻的工
精
程。采用多方案报价法,可降 低投标风险,但投标工作量较大。
(3)保本报价法
对于缺乏竞争优势的承包单位,在不得已时可采用根本不考虑利润的报价方法,以获得中标机会。保本报
价法通常在下列情形时采用:
①有可能在中标后,将大部分工程分包给 索价较低的一些分包商。
②对于分期建设的工程项目,先以低价获得首期工程,而后赢得机会创造第二期工程中的竞争优势,并在
8
以后的工程实施中获得盈利。 1 7
9
8
4
③较长时期内,施工单位没有在建工程项目,如果再不 中标,就难以维持生信存3。因此,虽然本工程无利可
微
图,但只要能有一定的管理费维持企业日常运转,就可设法渡 过 暂时困难,联以
系
图将来东山再起。
一
(4)突然降价法 唯
突然降价法是指先按一般情况报价或表现出自己对该工程兴趣不大,等快到投标截止时,再突然降价。采
用突然降价法,可以迷惑对手,提高中标概率。但对承包单位的分析判断和决策能力要求很高,要求承包单位
能全面掌握和分析信息,作出正确判断。
(5)其他报价技巧
典型例题
1.【单选】下列情形中,施工单位应选择报高价的是()。
A.施工条件好且工程量大的工程 B.专业要求高的技术密集型工程且施工单位有专长
C.支付条件理想的工程 D.投标对手多且竞争激烈的工程
【参考答案】B
典型例题
2.【单选】采用不平衡报价法时,以下()是合理的。
14 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
A.对预计工程量会减少的项目提高单价 B.对设计图纸不明确可能增加工程量的项目降低单价
C.对暂定项目中肯定要施工的部分报低价 D.对早期结算的基础工程适当提高报价
【参考答案】D
典型例题
3.【单选】保本报价法最可能用于()。
A.施工单位希望获得高额利润 B.工程分期建设,先低价中标首期工程
C.招标文件条款清晰且竞争公平 D.施工单位技术优势明显
【参考答案】B
典型例题
4.【单选】突然降价法的核心目的是()。
A.展示技术实力 B.迷惑竞争对手,提高中标概率
C.降低工程成本风险 D.响应招标文件的多方案要求
8
7
【参考答案】B 9 1
4
8
3
典型例题 信
微
系
5.【多选】下列情形中,施工联单位可选择报低价的有()。
题
押
A.施工条件好且工程量大准的工程 B.施工单位急需打入某一地区市场
精
C.附近有可利用的机械设 备和劳务 D.投标对手少且工期要求宽松
E.支付条件良好的工程 【参考答案】ABCE
典型例题
6.【多选】关于多方案报价法,下列说 法正确的有()。
A.需在投标文件中报两个不同报价 B.适用于招标文件条款模糊或技术规范苛刻的工程
C.可完全避免投标风险 D .会增加投标工作量
8
E.其中一个报价需附带修改条件的说明 【参 考答案】ABDE 1 7
9
8
4
考点2:施工投标文件★★ 信 3
微
1)施工投标文件内容 联
系
一
施工投标文件通常包括技术标书、商务标书、投标函及其他有 关文件唯三部分内容。
(1)技术标书主要是指施工组织设计。
(2)商务标书主要包括工程报价、优惠条件、对合同条款的确认等内容。
(3)投标函及其他有关文件,是指投标函及“投标人须知”规定必须提交的文件,包括投标函及投标函附
录、投标担保、授权书、联合体协议书、资格预审更新资料或资格后审资料、投标人承揽的在建工程情况、分
包人情况等。
2)施工投标文件校对和密封
密封袋封口后,需要按招标文件要求加盖投标人公章,并由投标人法定代表人签名或盖章。
典型例题
1.【单选】技术标书主要指的内容是()。
A.工程报价 B.施工组织设计
C.投标担保 D.分包人情况
优路官方网站:www.youlu.com 15
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
【参考答案】B
典型例题
2.【单选】施工投标文件密封后,需满足的要求是()。
A.仅加盖投标人公章 B.由法定代表人签名或盖章并加盖公章
C.仅需法定代表人签名 D.无需任何签名或盖章
【参考答案】B
典型例题
3.【多选】商务标书主要包括的内容有()。
A.施工组织设计 B.工程报价
C.优惠条件 D.对合同条款的确认
E.投标担保 【参考答案】BCD
3.1.4工程总承包投标
8
7
考点1:工程总承包招标要求★ 9 1
4
8
3
考点2:工程总承包投标报价工
微
作信要点★
系
考点1:工程总承包招标要求联★非常规考点
题
押
考点2:工程总承包投标准报价工作要点★非常规考点
精
3.2工程合同管理
3.2.1施工合同管理
3.2.2工程总承包合同管理
3.2.3专业分包与劳务分包合同管理
3.2.4材料设备采购合同管理
3.2.1施工合同管理
1
7 8
9
考点1:施工合同文件的组成及优先解释顺序★★
信
3 8
4
微
考点2:施工合同订立管理★★ 系
联
一
考点3:施工合同履行管理★★★ 唯
考点4:施工合同纠纷审理相关规定★
考点1:施工合同文件的组成及优先解释顺序★★
1)施工合同文件的组成
施工合同文件包括:合同协议书、中标通知书、投标函及投标函附录、专用合同条款、通用合同条款、技
术标准和要求、图纸、已标价工程量清单及组成施工合同的其他文件。
施工发包人和承包人的法定代表人或其委托代理人在合同协议书上签字并盖单位章后,施工合同生效。
2)施工合同文件的优先解释顺序
除专用合同条款另有约定外,解释合同文件的优先顺序如下:
①合同协议书;②中标通知书;③投标函及投标函附录;
④专用合同条款;⑤通用合同条款;⑥技术标准和要求;
⑦图纸;⑧已标价工程量清单;⑨其他合同文件。
16 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
考点2:施工合同订立管理★★
1)施工合同有关各方义务或职责
(1)发包人主要义务
①发出开工通知
发包人应委托监理人发出开工通知,监理人应在开工日期7天前向承包人发出开工通知。
②提供施工场地
发包人应按专用合同条款约定向承包人提供施工场地,以及施工场地内的地下管线和地下设施等有关资料,
并保证资料的真实、准确、完整。
③协助承包人办理证件和批件
除专用合同条款另有约定外,发包人应根据合同工程的施工需要,负责办理取得出入施工场地的专用和临
时道路的通行权,以及取得为工程建设所需修建场外设施的权利,并承担有关费用。
由承包人负责运输的超大件或超重件,应由承包人负责向交通运输管理部门办理申请手续,发包人给予协
8
7
助。运输超大件或超重件所需的道路和桥9梁1临时加固改造费用和其他有关费用,由承包人承担。
4
8
3
④组织设计交底 信
微
系
⑤支付合同价款 联
题
押
⑥组织竣工验收 准
精
(2)承包人主要义务
①查勘施工现场;②编制工 程实施措施计划
A.施工组织设计和施工进度计划;
B.工程质量保证措施文件
承包人应在施工场地设置专门的质量检查 机构,配备专职质量检查人员,建立完善的质量检查制度。在合
同约定期限内,提交工程质量保证措施文件,包括质量检查机构的组织和岗位责任、质检人员的组成、质量检
8
查程序和实施细则等,报送监理人审批。 1 7
9
8
4
C.施工安全管理措施计划;D.环境保护措施计划 信 3
微
③负责施工现场内交通道路和临时工程;④测设施工控制 网 ;⑤提出开联工
系
申请;
一
⑥完成各项承包工作;⑦保证工程施工和人员的安全; 唯
⑧负责施工场地及其周边环境与生态的保护工作;
⑨避免施工对公众与他人的利益造成损害;⑩工程的维护和照管。
(3)监理人职责
监理人受发包人委托,享有合同约定的权利。监理人发出的任何指示应视为已得到发包人的批准,但监理
人无权免除或变更合同约定的发包人和承包人的权利、义务和责任。
监理人员对承包人的任何工作、工程或其采用的材料和工程设备未在约定的或合理的期限内提出否定意见
的,视为已获批准,但不影响监理人在以后拒绝该项工作、工程、材料或工程设备的权利。
①审查承包人实施方案
②发出开工通知
③监督管理施工过程
④参与工程竣工验收
优路官方网站:www.youlu.com 17
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
2)施工合同订立时需要明确的内容
(1)因物价变化引起的合同价格调整
为了区分因政策法规变化或市场物价变化对合同价格影响的责任,通用合同条款中将投标截止日前第28
天规定为基准日期。在基准日期后,因法律法规、规范标准等变化,导致承包人在合同履行中所需要的工程成
本发生约定以外的增减时,相应调整合同价款。
拓展:
(2)办理保险的责任
①承包人办理保险
考虑到承包人是工程施工的最直接责任人,通用合同条款因此规定,由承包人负责投保“建筑工程一切险”
8
7
1
“安装工程一切险”和“第三者责任保险4 9”,并承担办理保险的费用。
8
3
信
②发包人办理保险 微
系
联
工程施工采用平行发包方式题时,施工任务分别交由多个承包人施工。如果由几家承包人分别投保,有可能
押
准
产生重复投保或漏保,此时应由发包人投保为宜。为此,双方可在专用合同条款中约定,由发包人办理工程保
精
险和第三者责任保险。
无论是由承包人还是发包人办 理工程险和第三者责任保险,均必须以发包人和承包人的共同名义投保。
典型例题
1.【单选】在施工合同文件的优先解释 顺序中,优先级排在中标通知书之前的是()。
A.通用合同条款 B.合同协议书
C.投标函及附录 D .专用合同条款
8
【参考答案】B 9 1
7
8
4
典型例题 信
3
微
系
2.【单选】监理人向承包人发出开工通知的时间要求是()。 联
一
唯
A.开工日期3天前 B.开工日期7天前
C.合同签订后5日内 D.投标截止时间前15日
【参考答案】B
典型例题
3.【单选】基准日期是指()。
A.合同签订日 B.开工通知发出日
C.投标截止日前第28天 D.竣工验收日
【参考答案】C
典型例题
4.【单选】根据《通用合同条款》相关规定,承包人应承担办理的保险是()。
A.建筑工程一切险和第三者责任险 B.项目监理机构人员保险
C.发包人自行投保的工程险 D.平行发包时的共同保险
18 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
【参考答案】A
典型例题
5.【单选】下列不属于承包人必须提交给监理人审批的文件是()。
A.施工场地地下管线资料 B.工程质量保证措施文件
C.工程进度款支付申请 D.分包单位资质证明
【参考答案】A
典型例题
6.【多选】根据《标准施工招标文件》,发包人的主要义务有()。
A.负责施工现场内交通道路和临时工程 B.组织设计交底
C.组织竣工验收 D.负责办理法律规定的有关施工证件
E.提供施工场地 【参考答案】BCE
考点3:施工合同履行管理★★★
8
7
1)施工进度管理 9 1
4
8
3
2)施工质量管理
微
信
系
3)工程计量与支付管理 联
题
押
4)施工安全与环境保护准
精
5)变更管理
6)竣工验收
7)不可抗力事件的处理
8)索赔管理
9)违约责任
1)施工进度管理
8
1
7
9
8
4
信
3
微
系
联
一
唯
(1)工期延误
①发包人原因造成的工期延误。
在履行合同过程中,由于发包人的下列原因造成工期延误的,承包人有权要求发包人延长工期和(或)增
加费用,并支付合理利润:
A.增加合同工作内容;
B.改变合同中任何一项工作的质量要求或其他特性;
C.发包人迟延提供材料、工程设备或变更交货地点;
D.因发包人原因导致的暂停施工;
E.提供图纸延误;
优路官方网站:www.youlu.com 19
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
F.未按合同约定及时支付预付款、进度款。
②承包人原因造成的工期延误。
由于承包人原因,未能按合同进度计划完成工作,或监理人认为承包人施工进度不能满足合同工期要求的,
承包人应采取措施加快进度,并承担加快进度所增加的费用。
③异常恶劣气候条件造成的工期延误。
由于出现专用合同条款规定的异常恶劣气候的条件导致工期延误的,
承包人有权要求发包人延长工期。
(2)提前竣工
发包人要求承包人提前竣工,或承包人提出提前竣工的建议能够给发包人带来效益的,应由监理人与承包
人共同协商采取加快工程进度的措施和修订合同进度计划。发包人应承担承包人由此增加的费用,并向承包人
支付专用合同条款约定的相应奖金。
(3)暂停施工
8
7
①因承包人原因暂停施工。 9 1
4
8
3
因下列暂停施工增加的费用和(或信)工期延误由承包人承担:
微
系
A.承包人违约引起的暂停施工联;
题
押
B.由于承包人原因为工程准合理施工和安全保障所必需的暂停施工;
精
C.承包人擅自暂停施工;
D.承包人其他原因引起的暂停 施工。
②因发包人原因暂停施工。
由于发包人原因引起暂停施工造成工 期延误的,承包人有权要求发包人延长工期和(或)增加费用,并支
付合理利润。
③监理人暂停施工指示。
8
监理人认为有必要时,可向承包人作出暂停施工的 指示,承包人应按监理人指示1 7暂停施工。不论由于何种
9
8
4
原因引起的暂停施工,暂停施工期间承包人应负责妥善保护 工程并提供安全保障信。3
微
④暂停施工后的复工。 联
系
一
暂停施工后,监理人应与发包人和承包人协商,采取有效措施 积极消唯除暂停施工的影响。当工程具备复工
条件时,监理人应立即向承包人发出复工通知。承包人收到复工通知后,应在监理人指定的期限内复工。承包
人无故拖延和拒绝复工的,由此增加的费用和工期延误由承包人承担;因发包人原因无法按时复工的,承包人
有权要求发包人延长工期和(或)增加费用,并支付合理利润。
巧思妙记:
工期延误+暂停施工+暂停后的复工
①发包人原因造成——发包人承担,工期+费用+利润
②承包人原因造成——承包人承担
③异常恶劣气候条件——工期
④发包人要求提前竣工——费用+奖励
典型例题
1.【单选】因发包人原因导致工期延误时,承包人有权要求()。
20 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
A.仅延长工期 B.延长工期和增加费用,并支付合理利润
C.仅增加费用 D.支付违约金
【参考答案】B
典型例题
2.【单选】因异常恶劣气候条件导致工期延误时,承包人可主张()。
A.延长工期和费用补偿 B.仅延长工期
C.仅费用补偿 D.支付合理利润
【参考答案】B
典型例题
3.【单选】根据《标准施工招标文件》,监理人向承包人作出暂停施工的指示,则暂停施工期间负责保护工
程并提供安全保障的主体为()。
A.监理人 B.承包人
8
7
C.发包人 9 1 D.项目管理公司
4
8
3
【参考答案】B
微
信
系
典型例题 联
题
押
4.【单选】关于暂停施工准后的复工,下列说法正确的有()。
精
A.承包人无故拖延复工的 ,承担费用和工期延误
B.发包人原因无法复工时,承 包人可索赔工期、费用和利润
C.监理人指示暂停施工后,承包人 无需保护工程
D.复工前需发包人和承包人协商消除影 响
E.暂停施工期间承包人应提供安全保障
【参考答案】ABDE
8
2)施工质量管理 1 7
9
8
4
(1)承包人的质量管理。 信 3
微
承包人应在施工场地设置专门的质量检查机构,配备专职 质 量检查人员联,
系
建立完善的质量检查制度。承包
一
人应在合同约定的期限内,提交工程质量保证措施文件,包括质量 检查机唯构的组织和岗位责任、质检人员的组
成、质量检查程序和实施细则等,报送监理人审批。
(2)材料和工程设备质量要求
①承包人提供的材料和工程设备
除专用合同条款另有约定外,承包人提供的材料和工程设备均由承包人负责采购、运输和保管。
对承包人提供的材料和工程设备,承包人应会同监理人进行检验和交货验收,查验材料合格证明和产品合
格证书,并按合同约定和监理人指示,进行材料的抽样检验和工程设备的检验测试,检验和测试结果应提交监
理人,所需费用由承包人承担。
②发包人提供的材料和工程设备
发包人提供的材料和工程设备的规格、数量或质量不符合合同要求,或由于发包人原因发生交货日期延误
及交货地点变更等情况的,发包人应承担由此增加的费用和(或)工期延误,并向承包人支付合理利润。
优路官方网站:www.youlu.com 21
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
③不合格工程的清除
承包人使用不合格材料、工程设备,或采用不适当的施工工艺,或施工不当,造成工程不合格的,监理人
可以随时发出指示,要求承包人立即采取措施进行补救,直至达到合同要求的质量标准,由此增加的费用和(或)
工期延误由承包人承担。
由于发包人提供的材料或工程设备不合格造成的工程不合格,需要承包人采取措施补救的,发包人应承担
由此增加的费用和(或)工期延误,并支付承包人合理利润。
(3)工程隐蔽部位覆盖前的检查
①通知监理人检查。经承包人自检确认的工程隐蔽部位具备覆盖条件后,承包人应通知监理人在约定的期
限内检查。监理人应按时到场检查。经监理人检查确认质量符合隐蔽要求,并在检查记录上签字后,承包人才
能进行覆盖。监理人检查确认质量不合格的,承包人应在监理人指示的时间内修整返工后,由监理人重新检查。
②监理人未到场检查。监理人未按合同约定的时间进行检查的,除监理人另有指示外,承包人可自行完成
覆盖工作,并作相应记录报送监理人,监理人应签字确认。监理人事后对检查记录有疑问的,可按合同约定重
8
7
新检查。 9 1
4
8
3
③监理人重新检查。承包人按合同信约定覆盖工程隐蔽部位后,监理人对质量有疑问的,可要求承包人对已
微
系
覆盖的部位进行钻孔探测或揭开重联新检验,承包人应遵照执行,并在检验后重新覆盖恢复原状。经检验证明工
题
押
程质量符合合同要求的,由发准包人承担由此增加的费用和(或)工期延误,并支付承包人合理利润;经检验证
精
明工程质量不符合合同要求的 ,由此增加的费用和(或)工期延误由承包人承担。但承包人未通知监理人到场
检查,私自将工程隐蔽部位覆盖 的,监理人有权指示承包人钻孔探测或揭开检查,由此增加的费用和(或)工
期延误由承包人承担。
8
1
7
9
8
4
信
3
微
系
联
一
唯
典型例题
1.【单选】某工程施工过程中,承包人未通知监理人检查,私自对某隐蔽部位进行了覆盖,监理人指示承
包人揭开检查,经检查该隐蔽部位质量符合合同要求。根据《标准施工招标文件》,由此增加的费用和工期延误
应由()承担。
A.发包人 B.监理人
C.承包人 D.分包人
【参考答案】C
典型例题
2.【单选】根据《标准施工招标文件》,承包人自检确认并经监理验收后覆盖隐蔽的项目,总监理工程师要
求重新检验,经检验证明工程质量符合要求,则由此增加的费用和工期延误的承担方式是()。
22 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
A.增加的费用和工期延误由监理人承担
B.增加的费用和工期延误由承包人承担
C.增加的费用由承包人承担,工期延误由发包人承担
D.增加的费用和工期延误由发包人承担
【参考答案】D
3)工程计量与支付管理
(1)工程计量
①单价子目计量
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
(2)预付款
①预付款及其支付
预付款用于承包人为合同工程施工购置材料、工程设备、施工设备、修建临时设施及组织施工队伍进场等。
发承包双方应在专用合同条款中约定预付 款的比例和支付额。预付款必须专用于合同工程。
《建设工程工程量清单计价规范》明确规 定,包工包料工程的预付款支付比例不得低于签约合同价(扣除
暂列金额)的10%,不宜高于签约合同价(扣除暂 列金额)的30%。发包人应在收到支付申请的7天内进行核
8
实后向承包人发出预付款支付证书,并在签发支付证书 后的7天内向承包人支付预付1 7款。
9
8
4
《计价规范》对安全文明施工费的预付款也作出明确规 定。发包人应在工程信开3工后的28天内预付不低于当
微
年施工进度计划的安全文明施工费总额的60%。承包人对安全 文 明施工费应联专
系
款专用,在财务账目中单独列项
一
备查,不得挪作他用。 唯
②预付款保函
除专用合同条款另有约定外,承包人应在收到预付款的同时向发包人提交预付款保函,预付款保函的担保
金额应与预付款金额相同。
保函的担保金额可根据预付款扣回的金额相应递减。
③预付款的扣回与还清
《计价规范》规定,预付款应从每一个支付期应支付给承包人的工程进度款中扣回,直到扣回的金额达到
合同约定的预付款金额为止。发包人应在预付款扣完后的14天内将预付款保函退还给承包人。
(3)工程进度付款
优路官方网站:www.youlu.com 23
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(4)工程质量保证金
工程质量保证金(或称保留金)是指发包人与承包人在专用合同条款中约定,从应付工程款中预留,用以
保证承包人在缺陷责任期内对工程施工质量缺陷进行维修的资金。
在合同约定的缺陷责任期满时,承包人向发包人申请到期应返还承包人剩余的工程质量保证金金额,发包
8
7
人应在14天内会同承包人按照合同约定的9 1内容核实承包人是否完成缺陷责任。若承包人没有完成缺陷责任,发
4
8
3
包人有权扣留与未履行责任剩余工作所信需金额相应的工程质量保证金余额,并有权根据合同约定要求延长缺陷
微
系
责任期,直至完成剩余工作为止。联
题
押
(5)竣工结算 准
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
(6)最终结清
典型例题
1.【单选】根据工程计量相关规定,当单价子目已完成工程量按月计量时,若监理人未在收到承包人提交
24 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
的工程量报表后约定时间内进行复核,则以下说法正确的是()。
A.承包人需重新提交工程量报表
B.监理人有权单方面修改工程量报表
C.承包人提交的工程量报表中的工程量视为实际完成量
D.监理人可自动延长复核时间
【参考答案】C
典型例题
2.【单选】在单价子目计量过程中,若监理人对承包人提交的工程量报表中的数量有异议,以下做法不符
合合同约定的是()。
A.监理人可要求承包人共同复核
B.监理人可要求承包人进行抽样复测
C.承包人未按监理人要求参加复核,监理人修正的工程量无效
8
7
D.承包人应协助监理人进行复核并提供9 1补充计量资料
4
8
3
【参考答案】C
微
信
系
典型例题 联
题
押
3.【单选】根据《建设工准程工程量清单计价规范》,关于包工包料工程的预付款支付比例,下列说法正确的
精
是()。
A.不得低于签约合同价的5%
B.不得低于签约合同价(扣除暂列 金额)的10%
C.不得高于签约合同价的20%
D.不得高于签约合同价(扣除暂列金额) 的40%
【参考答案】B
8
典型例题 1 7
9
8
4
4.【单选】关于预付款保函的退还,下列说法正确的是 ()。 信 3
微
A.预付款保函应在预付款支付后立即退还 B.预付款保函 应在工程竣联工
系
验收后退还
一
C.发包人应在预付款扣完后的7天内退还 D.发包人应在预 付 款 扣唯完后的14天内退还
【参考答案】D
典型例题
5.【单选】发包人应在工程开工后的()天内预付不低于当年施工进度计划的安全文明施工费总额的()。
A.28,50% B.30,50%
C.28,60% D.30,60%
【参考答案】C
典型例题
6.【单选】根据工程进度付款的相关规定,承包人提交进度付款申请单及其支持性证明文件后,监理人完
成核查并提出发包人应支付金额的时限是()。
A.7天内 B.14天内
C.21天内 D.28天内
优路官方网站:www.youlu.com 25
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
【参考答案】B
典型例题
7.【单选】关于工程进度付款证书的出具与支付,以下说法错误的是()。
A.监理人出具进度付款证书前需经发包人审查同意
B.监理人出具进度付款证书即表示已同意、批准或接受了承包人完成的工作
C.发包人应在监理人收到进度付款申请单后的28天内支付进度款
D.发包人不按期支付进度款的,应按专用合同条款约定支付逾期付款违约金
【参考答案】B
典型例题
8.【单选】关于工程质量保证金(保留金)的返还,以下说法正确的是()。
A.缺陷责任期满后,发包人应立即无条件返还全部工程质量保证金
B.承包人申请返还工程质量保证金前,无需完成缺陷责任期内的所有维修工作
8
7
C.发包人应在收到承包人的返还申请后9 114天内核实是否完成缺陷责任
4
8
3
D.若承包人未完成缺陷责任,发
微
包信人无权扣留相应金额的工程质量保证金
系
【参考答案】C 联
题
押
典型例题 准
精
9.【单选】监理人在收到 承包人提交的竣工付款申请单后,完成核查并提出发包人到期应支付价款的时限
是()。
A.7天内 B.14天内
C.21天内 D.30天内
【参考答案】B
4)施工安全与环境保护
8
在合同履行过程中,经发包人同意,监理人可按合 同约定的变更程序向承包人作1 7出变更指示,承包人应遵
9
8
4
照执行。 信 3
微
(1)发包人的施工安全责任。 联
系
一
发包人应对其现场机构雇佣的全部人员的工伤事故承担责任, 但由于唯承包人原因造成发包人人员工伤的,
应由承包人承担责任。
发包人应负责赔偿以下两种情况造成的第三者人身伤亡和财产损失:一是工程或工程的任何部分对土地的
占用所造成的第三者财产损失;二是由于发包人原因在施工场地及其毗邻地带造成的第三者人身伤亡和财产损
失。
(2)承包人的施工安全责任。
承包人应按合同约定的安全工作内容编制施工安全措施计划,应按监理人的指示制定应对灾害的紧急预案。
施工安全措施计划和应对灾害的紧急预案均应报送监理人审批。
(3)承包人的环境保护责任。
承包人应按合同约定的环保工作内容,编制施工环保措施计划,报送监理人审批。
典型例题
1.【单选】在合同履行过程中,若需对施工进行变更,且该变更需经发包人同意,则有权按照合同约定的
26 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
变更程序向承包人发出变更指示的是()。
A.发包人 B.承包人
C.监理人 D.建设行政主管部门
【参考答案】C
典型例题
2.【单选】关于承包人的施工安全责任,下列说法错误的是()。
A.承包人应编制施工安全措施计划,并按监理人的指示制定应对灾害的紧急预案
B.施工安全措施计划和应对灾害的紧急预案均需报送监理人审批
C.承包人应对其现场机构雇佣的全部人员的工伤事故承担责任
D.承包人需按照合同约定的安全工作内容执行
【参考答案】C
5)变更管理
8
7
在合同履行过程中,经发包人同意,9监1理人可按合同约定的变更程序向承包人作出变更指示,承包人应遵
4
8
3
照执行。没有监理人的变更指示,承包信人不得擅自变更。变更指示只能由监理人发出。
微
系
(1)变更范围和内容。除专联用合同条款另有约定外,在履行合同中发生以下情形之一,应进行变更:
题
押
①取消合同中任何一项工准作,但被取消的工作不能转由发包人或其他人实施;
精
②改变合同中任何一项工 作的质量或其他特性;
③改变合同工程的基线、标 高、位置或尺寸;
④改变合同中任何一项工作的施工时间或改变已批准的施工工艺或顺序;
⑤为完成工程需要追加的额外工作。
(2)变更程序
8
1
7
9
8
4
信
3
微
系
联
一
唯
(3)变更估价
除专用合同条款另有约定外,因变更引起的价格调整按以下原则处理:
①已标价工程量清单中有适用于变更工作的子目的,采用该子目的单价;
②已标价工程量清单中无适用于变更工作的子目,但有类似子目的,可在合理范围内参照类似子目的单价,
由监理人和合同当事人商定或确定变更工作的单价;
③已标价工程量清单中无适用或类似子目的单价,可按照成本加利润的原则,由监理人和合同当事人商定
或确定变更工作的单价。
当工程变更导致清单项目的工程量偏差超过15%时,可调整综合单价,调整的原则为:当工程量增加15%
以上时,增加部分的工程量的综合单价应予调低;当工程量减少15%以上时,减少后剩余部分的工程量综合单
优路官方网站:www.youlu.com 27
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
价应予调高。
例:某独立土方工程,招标文件中估计工程量为100万m3,合同中规定:土方工程单价为10元/m3,当
实际工程量增加超过估计工程量15%时,调整单价,单价调整为9元/m3。当实际工程量减低超过估计工程量
15%时,调整单价,单价调整为11元/m3。工程结束时实际完成土方工程量为130万m3,则土方工程款为多少
万元?
④承包人报价浮动率可按下列公式计算:
招标工程:承包人报价浮动率=(1-中标价/招标控制价)×100%
非招标工程:承包人报价浮动率=(1一报价值/施工图预算)×100%
(拓展)若施工中发生合同外的变更工程,需按报价浮动率调整新增单价。
例如:某新增一项工作,原招标控制价中类似项目单价为1000元/㎡,报价浮动率按照10%考虑,则承包
人结算单价为:
典型例题
8
7
1.【单选】因变更引起的价格调整中,9 1已标价工程量清单中没有适用于变更工作的子目,但有类似子目的,
4
8
3
此时变更工作的单价应()。 信
微
系
A.按照实际成本加投标报价利联润率由监理人确定
题
押
B.按照成本加利润的原则准由承包人确定单价
精
C.直接采用类似子目的单 价
D.在合理范围内参照类似子目 的单价确定
【参考答案】D
典型例题
2.【单选】招标工程的招标控制价为1.6亿 ,某投标人报价为1.55亿,修正计算性错误后,以1.45亿的报
价中标,则该承包人的报价浮动率为()。
8
A.9.125% B.9.3 75% 1 7
9
8
4
C.9.355% D.9.677% 信
3
微
【参考答案】B 联
系
一
典型例题 唯
3.【单选】在合同履行过程中,下列属于应进行变更的范围和内容的情形有()。
A.承包人自行决定取消合同中某项非关键工作,且该工作可以由发包人实施
B.发包人要求改变合同中某项工作的质量标准
C.监理人指示改变合同工程的基线、标高、位置或尺寸
D.承包人因材料供应问题,自行调整已批准的施工工艺
E.为应对突发自然灾害,需要追加的额外防护工作
【参考答案】BCE
6)竣工验收
(1)竣工验收申请报告
当工程具备以下条件时,承包人即可向监理人报送竣工验收申请报告:
①除监理人同意列入缺陷责任期内完成的尾工(甩项)工程和缺陷修补工作外,合同范围内的全部单位工
28 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
程以及有关工作,包括合同要求的试验、试运行以及检验和验收均已完成,并符合合同要求;
②已按合同约定的内容和份数备齐了符合要求的竣工资料;
③已按监理人的要求编制了在缺陷责任期内完成的尾工(甩项)工程和缺陷修补工作清单以及相应施工计
划;
④监理人要求在竣工验收前应完成的其他工作;
⑤监理人要求提交的竣工验收资料清单。
(2)验收
①监理人对承包人竣工验收申请报告的审查。
监理人收到承包人提交的竣工验收申请报告后,应审查申请报告的各项内容,并按以下不同情况进行处理:
A.监理人审查后认为尚不具备竣工验收条件的,应在收到竣工验收申请报告后的28天内通知承包人,指出
在颁发接收证书前承包人还需进行的工作内容。
B.监理人审查后认为已具备竣工验收条件的,应在收到竣工验收申请报告后的28天内提请发包人进行工程
8
7
验收。 9 1
4
8
3
②发包人验收工程。 信
微
系
发包人验收工程后有以下两种联情形:
题
押
A.发包人经过验收后同意准接收工程的,应在监理人收到竣工验收申请报告后的56天内,由监理人向承包人
精
出具经发包人签认的工程接收 证书。
B.发包人验收后不同意接收工 程的,监理人应按照发包人的验收意见发出指示,要求承包人对不合格工程
认真返工重作或进行补救处理,并承担由此产生的费用。
③实际竣工日期。
除专用合同条款另有约定外,经验收合格 工程的实际竣工日期,以提交竣工验收申请报告的日期为准,并
在工程接收证书中写明。发包人在收到承包人竣工验 收申请报告56天后未进行验收的,视为验收合格,实际竣
8
工日期以提交竣工验收申请报告的日期为准,但发包人 由于不可抗力不能进行验收的1 7除外。
9
8
4
(3)试运行。 信 3
微
除专用合同条款另有约定外,承包人应按专用合同条款约 定 进行工程及联工
系
程设备试运行,负责提供试运行
一
所需的人员、器材和必要的条件,并承担全部试运行费用。 唯
(4)竣工清场。竣工清场费用由承包人承担。
典型例题
1.【单选】在竣工验收后,若发包人验收工程后不同意接收,要求承包人对不合格工程进行返工或补救处
理,则由此产生的费用应由()承担。
A.发包人 B.承包人
C.监理人 D.第三方机构
【参考答案】B
典型例题
2.【多选】承包人向监理人报送竣工验收申请报告时需满足的条件有()。
A.合同范围内的全部单位工程及试验、试运行均已完成,并符合合同要求
B.已按监理人的要求编制了在缺陷责任期内完成的尾工(甩项)工程和缺陷修补工作清单
优路官方网站:www.youlu.com 29
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
C.监理人已提前发出同意竣工验收的书面通知
D.已备齐符合要求的竣工资料,并按合同约定的内容和份数提交
E.承包人已完成竣工清场工作,并支付了相关费用
【参考答案】ABD
7)不可抗力事件的处理(不可预见、不可克服、不可避免)
除专用合同条款另有约定外,不可抗力导致的人员伤亡、财产损失、费用增加和(或)工期延误等后果,
由合同双方按以下原则承担:
(1)永久工程,包括已运至施工场地的材料和工程设备的损害,以及因工程损害造成的第三者人员伤亡和
财产损失由发包人承担;
(2)承包人设备的损坏由承包人承担;
(3)发包人和承包人各自承担其人员伤亡和其他财产损失及其相关费用;
(4)承包人的停工损失由承包人承担,但停工期间应监理人要求照管工程和清理、修复工程的金额由发包
8
7
人承担; 9 1
4
8
3
(5)不能按期竣工的,应合理延
微
信长工期,承包人不需支付逾期竣工违约金。发包人要求赶工的,承包人应
系
采取赶工措施,赶工费用由发包人联承担。
题
押
典型例题 准
精
【多选】根据《建设工程 施工合同(示范文本)》,关于不可抗力后果承担的说法,正确的有()。
A.承包人在施工现场的人员伤 亡损失由承包人承担
B.因工程损害造成的第三者人员伤 亡和财产损失由发包人承担
C.承包人在停工期间按照发包人要求照 管工程的费用由发包人承担
D.承包人自有施工机械损坏由发包人承担
E.发包人在施工现场的人员伤亡损失由承包人承 担
8
【参考答案】ABC 1 7
9
8
4
8)索赔管理 信 3
微
(1)承包人索赔 联
系
一
①承包人索赔程序 唯
A.承包人应在知道或应当知道索赔事件发生后28天内,向监理人递交索赔意向通知书。
B.承包人应在发出索赔意向通知书后28天内,向监理人正式递交索赔通知书。
C.索赔事件具有连续影响的,承包人应按合理时间间隔继续递交延续索赔通知。
D.在索赔事件影响结束后的28天内,承包人应向监理人递交最终索赔通知书。
②承包人索赔处理程序
A.监理人收到承包人提交的索赔通知书后,应及时审查索赔通知书的内容、查验承包人的记录和证明材料,
必要时监理人可要求承包人提交全部原始记录副本。
B.监理人应与合同当事人商定或确定追加的付款和(或)延长的工期,并在收到上述索赔通知书或有关索
赔的进一步证明材料后的42天内,将索赔处理结果答复承包人。
C.承包人接受索赔处理结果的,发包人应在作出索赔处理结果答复后28天内完成赔付。
③承包人提出索赔的期限
30 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
承包人按合同约定接受了竣工付款证书后,应被认为已无权再提出在合同工程接收证书颁发前所发生的任
何索赔。
承包人按合同约定提交的最终结清申请单中,只限于提出工程接收证书颁发后发生的索赔。提出索赔的期
限自接受最终结清证书时终止。
《标准施工招标文件》通用合同条款中涉及应给承包人补偿的条款及内容见表3.2-1。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
典型例题
1.【单选】在工程实施过程中 发生索赔事件以后,承包人首先应做的工作是在合同规定的时间内()。
A.向工程建设行政主管部门报告 B.向监理人提交正式索赔报告
C.收集并完善相关索赔证据 D.向监理人递交索赔意向通知书
【参考答案】D
典型例题
8
2.【单选】根据《标准施工招标文件》,承包人有权 向发包人同时提出工期、费用9 1
7
和利润索赔的情形是()。
8
4
A.发包人未按合同约定支付进度款 B.基准日 后 因法律变化引起价
微
信格
3
调整
系
C.因恶劣的气候条件导致工期延误 D.因发包人原 因需进一步联实施试运行
一
唯
【参考答案】A
典型例题
3.【单选】根据《标淮施工招标文件》,承包人提出索赔的期限自()时终止。
A.颁发工程接收证书 B.通过工程竣工验收
C.缺陷责任期届满 D.接受最终结清证书
【参考答案】D
9)违约责任
(1)承包人违约情形
在履行合同过程中发生的下列情况属承包人违约:
A.承包人违反合同约定,私自将合同的全部或部分权利转让给其他人,或私自将合同的全部或部分义务转
移给其他人;
B.承包人违反合同约定,未经监理人批准,私自将已按合同约定进入施工场地的施工设备、临时设施或材
优路官方网站:www.youlu.com 31
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
料撤离施工场地;
C.承包人违反合同约定使用了不合格材料或工程设备,工程质量达不到标准要求,又拒绝清除不合格工程;
D.承包人未能按合同进度计划及时完成合同约定的工作,已造成或预期造成工期延误;
E.承包人在缺陷责任期内,未能对工程接收证书所列的缺陷清单的内容或缺陷责任期内发生的缺陷进行修
复,而又拒绝按监理人指示再进行修补;
F.承包人无法继续履行或明确表示不履行或实质上已停止履行合同。
(2)发包人违约情形
A.发包人未能按合同约定支付预付款或合同价款,或拖延、拒绝批准付款申请和支付凭证,导致付款延误
的;
B.发包人原因造成停工的;
C.监理人无正当理由没有在约定期限内发出复工指示,导致承包人无法复工的;
D.发包人无法继续履行或明确表示不履行或实质上已停止履行合同的。
8
7
典型例题 9 1
4
8
3
【多选】在合同履行过程中,()信情形属于承包人的违约行为。
微
系
A.承包人私自将合同的全部权联利转让给第三方
题
押
B.承包人经监理人批准后准,将部分施工设备撤离施工场地用于其他项目
精
C.承包人使用了不合格材 料导致工程质量不达标,并拒绝清除不合格工程
D.承包人因不可抗力因素导致 工期延误
E.承包人在缺陷责任期内拒绝修复 工程接收证书所列的缺陷
【参考答案】ACE
考点4:施工合同纠纷审理相关规定★非 常规考点
3.2.2工程总承包合同管理
8
考点1:设计施工总承包合同文件的组成及优先解 释顺序★ 1 7
9
8
4
考点2:工程总承包合同订立时需明确的内容★ 信 3
微
系
考点3:工程总承包合同履行要点★ 联
一
考点1:设计施工总承包合同文件的组成及优先解释顺序★ 唯
1)设计施工总承包合同文件的组成
设计施工总承包合同文件包括:合同协议书、中标通知书、投标函及投标函附录、专用合同条款、通用合
同条款、发包人要求、承包人建议书、价格清单及组成设计施工总承包合同的其他文件。
2)设计施工总承包合同文件的优先解释顺序
①合同协议书
②中标通知书
③投标函及投标函附录
④专用合同条款
⑤通用合同条款
⑥发包人要求
⑦承包人建议书
32 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
⑧价格清单
⑨其他合同文件
考点2:工程总承包合同订立时需明确的内容★非常规考点
考点3:工程总承包合同履行要点★非常规考点
3.2.3专业分包与劳务分包合同管理
考点1:专业分包合同管理★★
考点2:劳务分包合同管理★★
考点1:专业分包合同管理★★
1)专业分包合同有关各方的权利和义务
(1)承包人的权利和义务
就分包工程范围内的有关工作,承包人随时可以向分包人发出指令,分包人应执行承包人根据分包合同所
发出的所有指令。分包人拒不执行指令,承包人可委托其他施工单位完成该指令事项,发生的费用从应付给分
8
7
包人的相应款项中扣除。 9 1
4
8
3
承包人应提供总包合同(有关承包信工程的价格内容除外)供分包人查阅。承包人应完成的工作通常有:
微
系
①向分包人提供根据总包合同联由发包人办理的与分包工程相关的各种证件、批件、各种相关资料,向分包
题
押
人提供具备施工条件的施工场准地;
精
②组织分包人参加发包人 组织的图纸会审,向分包人进行设计图纸交底;
③提供合同专用条款中约定 的设备和设施,并承担因此发生的费用;
④随时为分包人提供确保分包工程的施工所要求的施工场地和通道等;
⑤负责整个施工场地的管理工作,协 调分包人与同一施工场地的其他分包人之间的交叉配合,确保分包人
按照经批准的施工组织设计进行施工;
⑥为运至施工场地内用于分包工程的材料和待安装设备办理保险。发包人已经办理的保险视为承包人办理
8
的保险。 1 7
9
8
4
(2)分包人的责任和义务 信 3
微
系
分包人应全面了解总包合同中除价格内容以外的各项规定, 应履行并承联担总包合同中与分包工程有关的承
一
包人的所有义务与责任,同时须服从承包人转发的发包人或监理人 与 分 包唯工程有关的指令。未经承包人允许,
分包人不得以任何理由与发包人或监理人发生直接工作联系,分包人不得直接致函发包人或项目监理机构,也
不得直接接受发包人或监理人的指令。
分包人应完成的工作有:
①应按照分包合同的约定,对分包工程进行设计(分包合同有约定时)、施工、竣工和保修。
②按照专用合同条款约定的时间,完成规定的设计内容,报承包人确认后在分包工程中使用。承包人承担
由此发生的费用。
③向承包人提交一份详细的施工组织设计,承包人应在专用合同条款约定的时间内批准,分包人方可执行。
④应允许承包人、发包人、工程师及其三方中任何一方授权的人员在工作时间内,合理进入分包工程施工
场地或材料存放的地点,以及施工场地以外与分包合同有关的分包人的任何工作或准备的地点,分包人应提供
方便。
⑤已竣工工程未交付承包人之前,分包人应负责已完分包工程的成品保护工作,保护期间发生损坏,分包
优路官方网站:www.youlu.com 33
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
人自费予以修复。
典型例题
1.【单选】关于分包人与发包人的直接工作联系,下列说法正确的是()。
A.分包人可以直接致函发包人提出建议 B.分包人需经承包人允许后才能与发包人联系
C.分包人可直接接受监理人的口头指令 D.分包人可随时与发包人协商合同条款
【参考答案】B
典型例题
2.【多选】根据《建设工程施工专业分包合同》,分包人的义务包括()。
A.提交施工组织设计并获承包人批准 B.允许承包人授权人员进入分包工程场地
C.负责已完分包工程的成品保护 D.直接办理分包工程保险
E.向发包人提供总包合同价格内容 【参考答案】ABC
典型例题
8
7
3.【多选】根据《建设工程施工专业分9 1包合同》,下列选项中,属于分包人责任和义务的是()。
4
8
3
A.提供具备施工条件的施工场地
微
信 B.协调同一施工场地分包人之间的工作关系
系
C.编制分包工程详细的施工组联织设计 D.负责已完分包工程交付前的成品保护
题
押
E.为运至施工场地内用于准分包工程的材料和待安装设备办理保险
精
【参考答案】CD
考点2:劳务分包合同管理★ ★
1)相关保险的办理
劳务分包人施工开始前,工程承包人 应获得发包人为施工场地内的自有人员及第三人人员生命财产办理的
保险,且不需劳务分包人支付保险费用。
知识拓展:开工前,承包人应向发包人主动索要其为本工程自有人员及第三人购买的保险单复印件证明,
8
若发包人拒绝提供证明,承包人可通过书面函件留存证 据,明确责任划分,避免后续1 7争议。
9
8
4
运至施工场地用于劳务施工的材料和待安装设备,由工 程承包人办理或获得信保3险,且不需劳务分包人支付
微
保险费用。 联
系
一
此外,工程承包人还必须为租赁或提供给劳务分包人使用的施 工机械唯设备办理保险,并支付保险费用。
劳务分包人必须为从事危险作业的职工办理意外伤害保险,并为施工场地内自有人员生命财产和施工机械
设备办理保险,支付保险费用。
典型例题
1.【单选】根据《建设工程施工劳务分包合同(示范文本)》,关于保险办理的说法,正确的是()。
A.劳务分包人施工开始前,应由工程承包人为施工场地内自有人员及第三人人员生命财产办理保险
B.工程承包人提供给劳务分包人使用的施工机械设备由劳务分包人办理保险并支付费用
C.工程承包人需为从事危险作业的劳务人员办理意外伤害险并支付费用
D.运至施工场地用于劳务施工的材料,由工程承包人办理保险并支付费用
【参考答案】D
典型例题
2.【多选】根据《建设工程施工劳务分包合同》,下列选项中,须由劳务分包人承担保险费用的有()。
34 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
A.运至施工现场用于施工的材料和待安装的设备
B.施工场地内劳务分包人自有人员生命财产
C.承包人提供给劳务人员使用的机械设备
D.从事危险作业的劳务分包单位员工的意外伤害险
E.施工场地内劳务分包人自有的施工机械设备
【参考答案】BDE
3.2.4材料设备采购合同管理
考点1:材料采购合同管理★
考点2:设备采购合同管理★
考点1:材料采购合同管理★
1)合同价格与支付
(1)合同价格。材料采购合同协议书中载明的签约合同价包括卖方为完成合同全部义务应承担的一切成本、
8
7
费用和支出及卖方的合理利润。供货周期9不1超过12个月的签约合同价通常为固定价格。供货周期超过12个月
4
8
3
且合同材料交付时材料价格变化超过专信用合同条款约定的幅度的,双方应按照专用合同条款中约定的调整方法
微
系
对合同价格进行调整。 联
题
押
(2)合同价款支付。 准
精
除专用合同条款另有约定 外,买方应通过以下方式和比例向卖方支付合同价款:
①预付款:合同生效后,买 方在收到卖方开具的注明应付预付款金额的财务收据正本一份并经审核无误后
28日内,向卖方支付签约合同价的10 %作为预付款。
②进度款:卖方按照合同约定的进度 交付合同材料并提供相关服务后,买方在收到卖方提交的下列单据并
经审核无误后28日内,应向卖方支付进度款, 进度款支付至该批次合同材料的合同价格的95%。
③结清款:全部合同材料质量保证期届满后,买方在收到卖方提交的由买方签署的质量保证期届满证书并
8
经审核无误后28日内,向卖方支付合同价格5%的结清 款。 1 7
9
8
4
2)交付 信 3
微
系
合同材料的所有权和风险自交付时起由卖方转移至买方,合 同材料交付联给买方之前包括运输在内的所有风
一
险均由卖方承担。 唯
3)检验和验收
合同材料交付后,买方应在专用合同条款约定的期限内安排对合同材料的规格、质量等进行检验。专用合
同条款可约定下列检验方式中的一种:
①由买方对合同材料进行检验;
②由专用合同条款约定的拥有资质的第三方检验机构对合同材料进行检验;
③专用合同条款约定的其他方式。
4)质量保证期和履约保证金
除专用合同条款和(或)供货要求等合同文件另有约定外,合同材料的质量保证期自合同材料验收之日起
算,至合同材料验收证书或进度款支付函签署之日起12个月止(以先到的为准)。
除专用合同条款另有约定外,履约保证金自合同生效之日起生效,在合同材料验收证书或进度款支付函签
署之日起28日后失效。
优路官方网站:www.youlu.com 35
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
典型例题
1.【单选】在材料采购合同中,若供货周期超过12个月且材料价格变化超过约定幅度,合同价格的调整依
据是()。
A.买方单方面决定 B.卖方单方面决定
C.专用合同条款中的约定 D.市场平均价格
【参考答案】C
典型例题
2.【单选】关于合同价款的支付,下列说法错误的是()。
A.预付款为签约合同价的10%
B.进度款支付至该批次合同材料的合同价格的95%
C.结清款在收到质量保证期届满证书后28天内支付,金额为合同价格的10%
D.预付款的支付需卖方提供经审核无误的财务收据
8
7
【参考答案】C 9 1
4
8
3
典型例题 信
微
系
3.【单选】合同材料交付后的联检验方式不包括()。
题
押
A.买方自行检验 准 B.由第三方检验机构检验
精
C.卖方自行检验后通知买 方 D.专用合同条款约定的其他方式
【参考答案】C
典型例题
4.【多选】下列关于合同价款支付的说 法中,正确的是()。
A.预付款支付需经审核无误的财务收据 B.进度款支付至合同价格的100%
C.结清款在质量保证期届满后支付 D .预付款为签约合同价的10%
8
E.进度款和结清款的支付均需收到并审核相关单据 1 7
9
8
4
【参考答案】ACDE 信 3
微
典型例题 联
系
一
5.【多选】关于合同材料的质量保证期和履约保证金,下列说 法 中正 唯确的有()。
A.质量保证期自合同材料验收之日起算
B.质量保证期最长为12个月,无论合同如何约定
C.履约保证金在合同生效之日起生效
D.履约保证金在合同材料验收证书签署之日起28日后自动失效,除非专用合同条款另有约定
E.质量保证期至进度款支付函签署之日起12个月止,不考虑先到原则
【参考答案】ACD
考点2:设备采购合同管理★
1)价款支付
①合同生效后,买方在收到卖方开具的注明应付预付款金额的财务收据正本一份并经审核无误后28日内,
向卖方支付签约合同价的10%作为预付款。
买方支付预付款后,如卖方未履行合同义务,则买方有权收回预付款;如卖方依约履行了合同义务,则预
36 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
付款抵作合同价款。
②卖方按合同约定交付全部合同设备后,买方在收到卖方提交的下列全部单据并经审核无误后28日内,向
卖方支付合同价格的60%。
③买方在收到卖方提交的买卖双方签署的合同设备验收证书或已生效的验收款支付函正本一份并经审核无
误后28日内,向卖方支付合同价格的25%。
④买方在收到卖方提交的买方签署的质量保证期届满证书或已生效的结清款支付函正本一份并经审核无误
后28日内,向卖方支付合同价格的5%。
2)交付
合同设备的所有权和风险自交付时起由卖方转移至买方,合同设备交付给买方之前包括运输在内的所有风
险均由卖方承担。
典型例题
1.【单选】在设备采购合同中,关于预付款的描述,说法错误的是()。
8
7
A.预付款为签约合同价的10% 9 1
4
8
3
B.预付款在合同生效后支付
微
信
系
C.预付款支付需基于卖方开具联的注明应付预付款金额的财务收据
题
押
D.预付款支付后,无论卖准方是否履行合同义务,均不可收回
精
【参考答案】D
典型例题
2.【多选】关于设备采购合同中的 价款支付和交付,下列说法中正确的有()。
A.预付款支付后,如卖方未履行合同义 务,买方有权收回预付款
B.买方支付合同价格的60%是在收到全部 合同设备并审核无误相关单据后
C.买方支付合同价格的25%是在合同设备验收 证书签署后
8
D.买方支付合同价格的5%是在质量保证期届满证书 签署后 1 7
9
8
4
E.合同设备的所有权和风险自签约时起由卖方转移至买 方 信 3
微
【参考答案】ABCD 联
系
一
唯
3.3工程承包风险管理及担保保险
3.3.1工程承包风险管理
3.3.2工程担保
3.3.3工程保险
3.3.1工程承包风险管理
考点1:工程承包常见风险★★
考点2:工程承包风险管理计划★★
考点3:工程承包风险管理程序★★★★
考点1:工程承包常见风险★★
1)项目本身的风险
(1)施工组织管理风险(2)施工进度延误风险
优路官方网站:www.youlu.com 37
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(3)施工质量安全风险(4)工程分包风险
(5)工程款支付及结算风险
2)外部环境风险
(1)市场风险(2)政策风险
(3)社会风险(4)自然环境风险
典型例题
1.【单选】下列风险中,属于工程承包“外部环境风险”的是()。
A.施工质量安全风险 B.工程分包风险
C.政策风险 D.工程款支付及结算风险
【参考答案】C
典型例题
2.【多选】下列属于工程承包“项目本身风险”的有()。
8
7
A.施工组织管理风险 9 1 B.市场风险
4
8
3
C.施工进度延误风险
微
信 D.自然环境风险
系
E.工程款支付及结算风险 联 【参考答案】ACE
题
押
考点2:工程承包风险管准理计划★★
精
1)项目风险管理计划
根据《建设工程项目管理规 范》GB/T50326—2017,施工承包单位应建立风险管理制度,明确各层次管理人
员的风险管理责任,管理各种不确定因素对施工项目的影响。
项目管理机构应在项目管理策划时确 定项目风险管理计划。
项目风险管理计划应在工程开工前编制完 成,可在实施过程中根据风险变化进行调整,并经工程承包单位
授权人批准后实施。
8
典型例题 1 7
9
8
4
1.【单选】根据《建设工程项目管理规范》GB/T5032 6—2017,施工承包单信位3在项目管理策划时应确定的
微
关键文件是()。 联
系
一
A.施工组织设计 B.项目风险管理 计 划 唯
C.施工进度计划 D.施工质量保证措施
【参考答案】B
典型例题
2.【单选】依据《建设工程项目管理规范》GB/T50326—2017,关于项目风险管理计划的编制时间和批准
权限描述正确的是()。
A.应在施工过程中编制,由项目经理批准后实施
B.应在工程开工前编制完成,由工程承包单位法定代表人批准后实施
C.应在工程开工前编制完成,经工程承包单位授权人批准后实施
D.可在施工过程中根据需要随时编制,由施工项目管理机构负责人批准后实施
【参考答案】C
考点3:工程承包风险管理程序★★★★
38 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
1)风险识别
根据《建设工程项目管理规范》GB/T50326—2017,项目管理机构应在工程项目实施前识别工程实施过程
中的各种风险,并编制项目风险识别报告。
(1)项目风险识别方法。项目风险识别可采用专家调查法、财务报表法、初始清单法、流程图法、统计资
料法等方法。
项目风险识别报告应包括下列内容:
①风险源的类型、数量;
②风险发生的可能性;
③风险可能发生的部位及风险的相关特征。
2)风险评估
(1)风险评估内容
①风险因素发生的概率;
8
7
②风险损失量; 9 1
4
8
3
③风险等级。 信
微
系
(2)风险评估方法 联
题
押
①概率评估方法:主观推准断法、专家估计法、会议评审法
精
②损失量评估方法:专家 预测法、趋势外推法、敏感性分析法、盈亏平衡分析法、决策树。
③风险等级评估
8
1
7
9
(VH+H)风险等级为很大、大的风险因素表示风险重 要性较高,是不可接受
信
3的8
4
风险;
微
(M)风险等级为中等的风险因素是不希望有的风险; 系
联
一
(L)风险等级为小的风险因素是可接受的风险; 唯
(VL)风险等级为很小的风险因素是可忽略的风险。
(3)风险评估报告
①各类风险发生的概率;
②可能造成的损失量和风险等级;
③风险相关的条件因素。
3)风险应对
(1)风险规避
风险规避是彻底规避风险的一种做法,即断绝风险来源。例如彻底改变原方案也属于风险规避方式。
(2)风险减轻
风险减轻是指将不利风险事件发生的可能性和(或)影响降低到可接受范围内的风险应对策略。典型的工程
承包风险减轻策略是以联合体形式承包工程,联合体各方共担风险。通过降低施工方案的复杂性降低风险事件
优路官方网站:www.youlu.com 39
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
发生的概率;通过增加那些可能出现风险的施工方案的安全冗余度来降低风险事件发生后可能带来的负面效果。
(3)风险转移
风险转移是指将风险转移给他人承担,以避免风险损失。
①保险转移。保险转移是指通过向保险公司投保,将工程实施过程中可能出现的因自然灾害和意外事故造
成的损失转移给保险公司。
②非保险转移
A.工程分包;
B.签订合同时明确计价方式;
C.第三方担保
(4)风险自留
风险自留是指将可能的风险损失留给自己承担。
风险自留分为两种情况:
8
7
一种是主动自留。即已知有风险存在9,1采取风险应对措施的费用支出超过自担风险的损失时,常常会主动
4
8
3
接受风险。 信
微
系
(“坦然面对”) 联
题
押
一种是被动自留。即已知准有风险存在,但由于可能获得高额利润而需要冒险,且无法采用其他合理的应对
精
策略时,必须被动地保留和承 担这种风险。例如隧道及地下工程项目。
(“富贵险中求”)
4)风险监控
工程承包单位应收集和分析与工程承 包风险相关的各种信息,获取代表风险程度和水平的风险信号,预测
未来风险和提出预警,并将风险预警纳入工程 进展报告。
典型例题
8
1.【单选】根据《建设工程项目管理规范》GB/T5 0326—2017,项目管理机构在1 7工程项目实施前应首要完
9
8
4
成的任务是()。 信 3
微
A.编制施工组织设计 B.识别工程实 施过程中的联各
系
种风险
一
C.确定施工进度计划 D.组织施工图纸 会 审 唯
【参考答案】B
典型例题
2.【单选】在风险评估中,若某风险因素的风险等级为VH,则表示该风险因素()。
A.风险重要性较低,是可接受的风险 B.风险重要性较高,是不可接受的风险
C.风险重要性中等,是不希望有的风险 D.风险重要性极低,是可忽略的风险
【参考答案】B
典型例题
3.【单选】风险减轻策略中,通过联合体形式承包工程属于()。
A.风险规避 B.风险减轻
C.风险转移 D.风险自留
【参考答案】B
40 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
典型例题
4.【多选】风险识别报告应包括的内容有()。
A.风险源的类型、数量 B.风险发生的可能性
C.风险可能发生的部位及风险的相关特征 D.风险应对策略
E.风险等级 【参考答案】ABC
典型例题
5.【多选】风险评估方法中,属于损失量评估方法的有()。
A.主观推断法 B.专家预测法
C.会议评审法 D.敏感性分析法
E.决策树 【参考答案】BDE
典型例题
6.【多选】风险转移的方式包括()。
8
7
A.保险转移 9 1 B.工程分包
4
8
3
C.签订合同时明确计价方式
微
信 D.第三方担保
系
E.增加安全冗余度 联 【参考答案】ABD
题
押
3.3.2工程担保 准
精
考点1:投标担保★★★
考点2:履约担保★★★
考点3:预付款担保★★
考点4:工程款支付担保★★
考点5:工程质量保证金★
考点1:投标担保★★★
8
投标担保是指投标人在投标活动中,随同投标文件 一起向招标人提交的担保。投1 7标担保形式:投标保函、
9
8
4
投标保证金等。 信 3
微
系
投标担保的主要目的是保证投标人在递交投标文件后不得撤 销投标文件联,中标后不得无正当理由不与招标
一
人订立合同,在签订合同时不得向招标人提出附加条件或者不按照 招 标 文唯件要求提交履约担保,否则,招标人
有权不予退还其提交的投标保证金。
《中华人民共和国招标投标法实施条例》规定,招标人在招标文件中要求投标人提交投标保证金的,投标
保证金不得超过招标项目估算价的2%。投标保证金有效期应与投标有效期一致。依法必须进行招标的项目的境
内投标单位,以现金或者支票形式提交的投标保证金,应当从其基本账户转出。招标人不得挪用投标保证金。
投标人撤回已提交的投标文件,应在投标截止时间前书面通知招标人。招标人已收取投标保证金的,应自
收到投标人书面撤回通知之日起5日内退还。投标截止后投标人撤销投标文件的,招标人可以不退还投标保证
金。
典型例题
1.【单选】依据《中华人民共和国招标投标法实施条例》规定,关于投标担保的说法正确的是()。
A.投标保证金不得超过招标项目估算价的2%
B.投标保证金有效期超出投标有效期30天
优路官方网站:www.youlu.com 41
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
C.投标截止后投标人撤销投标文件的,招标人应该退还投标保证金
D.招标人已收取投标保证金的,应自收到投标人书面撤回通知之日起3日内退还
【参考答案】A
典型例题
2.【单选】投标人撤回已提交的投标文件,招标人应在收到书面撤回通知后()日内退还投标保证金。
A.3 B.5
C.7 D.10
【参考答案】B
典型例题
3.【多选】关于投标担保,下列说法符合《招标投标法实施条例》的有()。
A.投标保证金有效期应与投标有效期一致
B.境内投标单位以现金形式提交的投标保证金须从基本账户转出
8
7
C.投标人撤销投标文件后,招标人可不9 1退还保证金
4
8
3
D.投标担保形式包括履约保函
微
信
系
E.投标保证金可用于招标人临联时资金周转
题
押
【参考答案】ABC 准
精
考点2:履约担保★★★
履约担保是指中标人在签订 合同前向招标人提交的保证履行合同义务和责任的担保。联合体中标的,应由
联合体牵头人提交履约担保。履约担保形式有银行履约保函、履约担保书、履约保证金等。履约担保的目的是
发包人为防止施工承包单位不履行合同或 违约,用来弥补给发包人造成的经济损失。
《中华人民共和国招标投标法实施条例》 规定,招标文件要求中标人提交履约保证金的,中标人应按照招
标文件的要求提交。
8
履约保证金不得超过中标合同金额的10%。 1 7
9
8
4
典型例题 信 3
微
1.【单选】根据《中华人民共和国招标投标法实施条例》, 履 约保证金的联
系
上限是中标合同金额的()。
一
唯
A.5% B.10%
C.15% D.20%
【参考答案】B
典型例题
2.【多选】关于履约担保,以下说法正确的有()。
A.履约担保是中标人在签订合同前向招标人提交的
B.联合体中标的,履约担保应由联合体所有成员共同提交
C.履约担保的形式包括银行履约保函、履约担保书、履约保证金等
D.履约担保的目的是防止施工承包单位不履行合同或违约,弥补发包人的经济损失
E.履约保证金可以超过中标合同金额的10%
【参考答案】ACD
典型例题
42 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
3.【多选】工程担保中,履约担保的担保形式有()。
A.履约担保书 B.履约保证金
C.抵押 D.担保公司担保
E.银行履约保函 【参考答案】ABE
考点3:预付款担保★★
预付款担保的主要作用在于保证承包人能够按合同规定进行施工,偿还发包人已支付的全部预付金额。
《标准施工招标文件》通用合同条款规定,承包人应在收到预付款的同时向发包人提交预付款保函,预付
款保函的担保金额应与预付款金额相同。保函的担保金额可根据预付款扣回的金额相应递减。
典型例题
【单选】关于预付款担保,以下说法不正确的是()。
A.预付款担保的主要作用是保证承包人能够按合同规定进行施工
B.承包人应在收到预付款的同时向发包人提交预付款保函
8
7
C.预付款保函的担保金额应始终与预付9 1款金额相同,不得递减
4
8
3
D.保函的担保金额可根据预付款
微
扣信回的金额相应递减
系
【参考答案】C 联
题
押
考点4:工程款支付担保准★★
精
工程款支付担保是指为保 证发包人履行合同约定的工程款支付义务,由担保人向承包人提供的担保。发包
人应在签订施工合同时向承包人 提交工程款支付担保。
发包人要求承包人提供履约担保的,发包人应向承包人提供支付担保。支付担保可以采用银行保函或担保
公司担保等形式。
考点5:工程质量保证金★
工程质量保证金是指发承包双方在施工合同中约定,从应付工程款中预留,用以保证承包人在缺陷责任期
8
内对工程施工质量缺陷进行维修的资金。 1 7
9
8
4
典型例题 信 3
微
【多选】关于工程款支付担保和工程质量保证金,以下说 法 正确的有(联)
系
。
一
A.工程款支付担保是为保证发包人履行工程款支付义务而提供 的 担 保唯
B.发包人要求承包人提供履约担保的,发包人应向承包人提供支付担保
C.支付担保可以采用银行保函或担保公司担保等形式
D.工程质量保证金是从应付工程款中预留的资金
E.工程质量保证金用于保证承包人在工程竣工验收后对工程施工质量缺陷进行维修
【参考答案】ABCD
3.3.3工程保险
考点1:工程保险种类★★★
考点2:工程保险的选择★
考点3:工程保险理赔★
考点1:工程保险种类★★★
1)建筑工程一切险
优路官方网站:www.youlu.com 43
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
建筑工程一切险是指以建设工程为标的,对建设工程整个施工期间工程本身、施工机具和工地设备因自然
灾害或意外事故造成的物质损失给予赔偿的保险。
(1)投保人和被保险人
建筑工程一切险以发包人和承包人的共同名义投保。被保险人包括发包人、总承包人、分包人、发包人聘
用的监理人员、与工程有密切关系的单位或个人,如贷款银行等。
(2)保险期限
保险期限是从投保工程动工之日起直至工程验收之日止。
(3)保险项目和责任范围
建筑工程一切险的责任范围包括工程项下的物质损失部分,即工程标的有形财产的损失和相关费用的损失。
物质损失部分的保险责任主要有保险单中列明的各种自然灾害和意外事故,如洪水、风暴、水灾、暴雨、地陷、
冰雹、雷电、火灾、爆炸等多项,同时还承保盗窃、工人或技术人员过失等人为风险,以及原材料缺陷或工艺
不善引起的事故。
8
7
(4)免责范围 9 1
4
8
3
建筑工程一切险保单中的除外责任信通常包括:
微
系
①设计错误引起的损失和费用联;
题
押
②自然磨损、内在或潜在准缺陷、物质本身变化、自燃、自热、氧化、锈蚀、渗漏、鼠咬、虫蛀、大气(气
精
候或气温)变化、正常水位变 化或其他渐变原因造成的保险财产自身的损失和费用;
③因原材料缺陷或工艺不善 引起的保险财产本身的损失以及为换置,修理或矫正这些缺点错误所支付的费
用;
④非外力引起的机械或电气装置损坏 ,或施工用机具、设备、机械装置失灵造成的本身损失;
⑤维修保养或正常检修的费用;
⑥档案、文件、账簿、票据、现金、各种有价证券、图表资料及包装物料的损失;
8
⑦货物盘点时发现的盘亏损失; 1 7
9
8
4
⑧领有公共运输行驶执照的,或已由其他保险予以保障 的车辆、船舶和飞机信的3损失;
微
⑨在保险单保险期限终止前,被保险财产中已由工程所有 人 签发完工验联收
系
证书或验收合格或实际占有或使
一
用或接收的部分。 唯
2)安装工程一切险
安装工程一切险是指以各种大型机器、设备安装工程为标的,对承保机械和设备在安装过程中因自然灾害
或意外事故所造成的物质损失、费用损失承担赔偿责任的保险。
(1)投保人和被保险人
《标准施工招标文件》通用条款规定,承包人应以发包人和承包人的共同名义投保。
(2)保险期限
安装工程一切险的保险期限原则上也是规定自投保工程动工之日起直至工程验收之日止。
(3)保险项目和保险责任
安装工程一切险的责任范围与建筑工程一切险的责任范围基本一致,但增加了对安装工程常遇到的电气事
故,如超负荷、超电压、碰线、电弧、走电、短路、大气放电等造成的损失赔偿责任。此外,因承包人安装人
员技术不精引起的事故也可成为向保险公司索赔的理由。
44 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(4)免责范围
除建筑工程一切险中所提及事项外,安装工程一切险还会免赔因超负荷、超电压、碰线等电气原因所造成
的电气设备或电气用具本身的损失。
3)第三者责任险
第三者责任险是指在保险期限内,对因工程意外事故造成的、依法应由被保险人负责的工地上及毗邻地区
的第三者人身伤亡、疾病或财产损失(本工程除外),以及被保险人因此而支付的诉讼费用和事先经保险人书面
同意支付的其他费用等赔偿责任。
《标准施工招标文件》通用合同条款规定,在缺陷责任期终止证书颁发前,承包人应以承包人和发包人的
共同名义投保第三者责任险。
第三者责任险的责任期间与建筑工程一切险和安装工程一切险的责任期间相同,只是责任范围仅限于赔偿
保险标的工程的工地及邻近地区的第三者因工程实施而蒙受人身伤亡、疾病或财产损失。第三者责任险的责任
范围还包括赔偿被保险人因此而支付的诉讼费用和事先经保险人书面同意支付的其他费用,但不能超过保险单
8
7
列明的赔偿限额。 9 1
4
8
3
4)工程设计责任险
微
信
系
工程设计责任险是指以工程设联计单位因设计工作疏忽或过失而引发工程质量事故造成损失或费用应承担的
题
押
经济赔偿责任为保险标的的职准业责任保险。按其保险标的不同,工程设计责任险可分为综合年度保险、单项工
精
程保险、多项工程保险三种。
典型例题
1.【单选】第三者责任险的责任期 间与下列()保险的责任期间相同。
A.建筑工程一切险和意外伤害险 B.安装工程一切险和工伤保险
C.建筑工程一切险和安装工程一切险 D.意外伤害险和工伤保险
【参考答案】C
8
典型例题 1 7
9
8
4
2.【单选】工程设计责任险的保险标的是()。 信 3
微
A.工程设计单位的财产损失 B.工程设计人 员的生命安联全
系
一
C.工程设计单位因设计工作疏忽或过失引发的经济赔偿责任 唯
D.工程设计过程中的所有费用
【参考答案】C
典型例题
3.【单选】安装工程一切险相较于建筑工程一切险,增加的保险责任是()。
A.洪水造成的损失 B.电气事故(如短路、超负荷)造成的损失
C.原材料缺陷引起的损失 D.自然磨损造成的损失
【参考答案】B
典型例题
4.【单选】第三者责任险的保险责任期间是()。
A.工程动工至验收之日 B.缺陷责任期终止证书颁发前
C.工程竣工验收后5年 D.仅施工期间
优路官方网站:www.youlu.com 45
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
【参考答案】B
典型例题
5.【单选】下列属于建筑工程一切险免责范围的是()。
A.洪水造成的工程损失 B.施工机具因火灾损毁
C.设计错误引起的损失 D.工人过失导致的材料损坏
【参考答案】C
典型例题
6.【单选】工程设计责任险的投保人是()。
A.建设单位 B.施工单位
C.设计单位 D.监理单位
【参考答案】C
典型例题
8
7
7.【多选】建筑工程一切险的被保险人9 1包括()。
4
8
3
A.发包人
微
信 B.总承包人
系
C.分包人 联 D.贷款银行
题
押
E.材料供应商 准 【参考答案】ABCD
精
典型例题
8.【多选】安装工程一切险的 保险责任包括()。
A.自然灾害造成的设备损失 B.安装人员技术不精引起的事故损失
C.原材料缺陷引起的设备损失 D.电气短路造成的电气设备自身损失
E.正常检修费用 【参考答案】AB
考点2:工程保险的选择★非常规考点
8
考点3:工程保险理赔★非常规考点 1 7
9
8
4
信
3
微
系
联
一
唯
46 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
第 4 章建设工程进度管理
4.1 工程进度影响因素与进度计划系统
8
7
1
4.2 流水施工进度计划 4 9
8
3
信
4.3 工程网络计划技术 微
系
联
4.4 施工进度控制 题
押
准
精
4.1工程进度影响因素与进度计划系统
4.1.1工程进度影响因素
4.1.2工程进度计划系统及表达形式
4.1.1工程进度影响因素
考点1:工程设计进度影响因素★★★
考点2:工程施工进度影响因素★★★
8
考点1:工程设计进度影响因素★★★ 1 7
9
8
4
(1)业主建设意图及要求的改变 信 3
微
系
(2)设计各专业之间的协调配合 联
一
(3)设计文件审查批准延误 唯
考点2:工程施工进度影响因素★★★
1)相关单位影响
(1)建设单位原因。如建设单位使用要求改变而进行设计变更;应提供的施工场地条件不能及时提供或所
提供的场地不能满足正常施工需要;建设资金不到位,不能及时向施工单位支付工程款等。
(2)勘察设计单位原因。如勘察资料不准确,特别是地质资料错误或遗漏;设计内容不完善,规范应用不
当,设计有缺陷或错误;设计方案的可施工性差或设计考虑不周;施工图纸供应不及时、不配套,或出现重大
差错等。
(3)工程监理单位原因。如工程监理指令延迟发布或有误,施工进度协调工作不力,进场材料、设备质量
检查或已完工程质量检查验收不及时等。
(4)材料、设备供应单位原因。如材料、设备及构配件等供应有差错,品种、规格、质量、数量、时间不
能满足施工需要等。
优路官方网站:www.youlu.com 1
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
2)有关协作部门及社会环境影响
(1)有关协作部门原因。如有关协作部门协作配合不够或支持力度不够等。
(2)社会环境原因。如其他单位邻近工程的施工干扰;节假日交通、市容整顿限制;临时停水、停电、断
路;国外的法律及制度变化、经济制裁、战争、骚乱、罢工、企业倒闭、汇率浮动和通货膨胀等。
3)自然条件影响
(1)如复杂的工程地质条件;
(2)不明的水文气象条件;
(3)地下埋藏文物的保护、处理;
(4)洪水、地震、台风等不可抗力等。
4)施工单位自身因素影响
(1)施工技术因素。
如施工方案、施工工艺或施工安全措施不当;特殊材料及新材料的不合理使用;施工设备不配套,选型失
8
7
当或有故障;不成熟的技术应用等。 9 1
4
8
3
(2)组织管理因素。
微
信
系
如向有关部门提出各种申请审联批手续的延误;合同签订时遗漏条款、表达失当;计划安排不周密,组织协
题
押
调不力,导致停工待料、相关准作业脱节;指挥不力,使各专业、各施工过程之间交接配合不顺畅等。
精
典型例题
1.【单选】下列影响施工进度 的不利因素中,属于自然条件因素的是()。
A.临时停水、停电、断路 B.地下埋藏文物的处理
C.地质勘察资料不准确 D.不成熟的施工技术应用
【参考答案】B
典型例题
8
2.【单选】在工程施工进度影响因素中,下列属于 施工单位自身因素影响的是(1)7。
9
8
4
A.特殊材料及新材料的不合理使用 B.建设资 金不到位 信 3
微
C.地质资料错误或遗漏 D.其他单位临 近工程的施联工
系
干扰
一
【参考答案】A 唯
典型例题
3.【多选】下列影响施工进度的不利因素中,属于有关协作部门及社会环境影响的有()。
A.建设资金不到位,不能及时向施工单位支付工程款
B.节假日交通、市容整顿限制
C.复杂的工程地质条件
D.其他单位邻近工程的施工干扰
E.施工安全措施不当
【参考答案】BD
4.1.2工程进度计划系统及表达形式
考点1:工程进度计划系统★★
考点2:工程进度计划表达形式★★
2 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
考点1:工程进度计划系统★★
1)建设单位计划系统
建设单位计划系统包括:工程项目前期工作计划、工程项目建设总进度计划和工程项目年度计划。
(1)工程项目前期工作计划。工程项目前期工作计划是指对工程项目可行性研究、项目评估甚至包括初步
设计等工作的进度安排,该计划可使工程项目策划决策阶段各项工作的时间得到控制。
(2)工程建设总进度计划。工程建设总进度计划是指初步设计被批准后,根据初步设计对工程项目从开始
建设(施工图设计、施工准备)至竣工投产(动用)全过程的统一部署。
(3)工程项目年度计划。工程项目年度计划是指依据工程建设总进度计划、批准的设计文件及分批配套投
产或交付使用要求编制的,合理安排工程项目年度建设任务的计划。
2)设计单位计划系统
包括:设计总进度计划、阶段性设计进度计划和设计作业进度计划。
3)工程监理单位计划系统
8
7
包括:工程监理总进度计划和工程监9理1总进度分解计划。
4
8
3
4)单位计划系统
微
信
系
(1)按项目组成编制的施工联进度计划。
题
押
包括:施工总进度计划、准单位工程施工进度计划及分部分项工程进度计划。
精
(2)按时间进展阶段编 制的施工进度计划。
包括:年度施工计划、季度 施工计划和月(旬)作业计划。
考点2:工程进度计划表达形式★ ★
1)横道图
8
1
7
9
8
4
信
3
微
系
联
一
唯
图4.1-1某桥梁工程施工进度横道图计划
施工进度计划采用横道图表示形式,具有形象直观、编制简单、使用方便等优点,但也有不足:
①不能明确反映各项工作之间的相互联系、相互制约关系;
②不能反映影响工期的关键工作和关键线路;
③不能反映工作所具有的机动时间(时差);
④不能反映工程费用与工期之间的关系,因而不便于施工进度计划的优化。
2)网络图
(1)双代号网络图
优路官方网站:www.youlu.com 3
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
图4.1-2某桥梁工程施工进度双代号网络计划
(2)单代号网络图
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
图4.1-3某桥梁工程施工进度单代号网络计划
(3)网络计划特点。与横 道图计划相比,网络计划具有以下特点:
①能够明确表达各项工作之间的先后顺序关系(也即逻辑关系)。
②能够通过时间参数计算,找出影响 工期的关键工作和关键线路。
③能够通过时间参数计算,确定各项工 作的机动时间(也即时差)。
④能够利用项目管理软件进行计算、优化和调整。
典型例题
8
1
7
9
1.【单选】施工进度计划可以按照项目组成编制,也 可以按照进展时间编制,8 4下列属于施工进度计划按照
信
3
微
进展时间编制的是()。
系
联
A.施工总进度计划 B.年度施工计划
唯
一
C.单位工程施工进度计划 D.分部分项工程进度 计划
【参考答案】B
典型例题
2.【单选】采用横道图编制施工进度计划的优点是()。
A.可以明确表示各项工作之间的逻辑关系 B.可以直接判断各项工作的机动时间
C.可以直接显示整个计划的关键工作 D.可以直观表明各项工作的持续时间
【参考答案】D
重点回顾
施工进度影响因素 内容
相关单位影响 建设单位、勘察设计单位、工程监理单位、材料设备供应单位等原因。
有关协作部门及 有关协作部门协作配合不够;
社会环境影响 社会法律变化、节假日交通、经济制裁、战争、通货膨胀等。
4 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
自然条件影响 复杂的工程地质条件、洪水、地震、台风等。
施工单位
施工技术因素、组织管理因素。
自身因素影响
重点回顾
施工进度计划 内容
按项目组成编制:
施工总进度计划、单位工程施工进度计划、分部分项工程进度计划
进度计划系统
按进展时间编制:
年度施工计划、季度施工计划和月(旬)作业计划
横道图
①不能明确反映各项工作之间的相互联系、相互制约关系;
②不能反映影响工期的关键工作和关键线路;
③不能反映工作所具有的机动时间(时差);
进度计划表达 ④不能反映工程费用与工期之间的关系,因而不便于施工进度计划的优化。
形式 网络图 8
7
1
9
①能够明确表达各项工作4之间的先后顺序关系(也即逻辑关系);
8
3
信
②能够通过时间参数微计算,找出影响工期的关键工作和关键线路;
系
③能够通过时间参联数计算,确定各项工作的机动时间(也即时差);
题
④能够利用项押目管理软件进行计算、优化和调整。
准
精
4.2流水施工进度计划
4.2.1流水施工特点及表达方式
4.2.2流水施工参数
4.2.3流水施工基本方式
4.2.1流水施工特点及表达方式
考点1:流水施工特点★★★
8
1
7
考点2:流水施工表达方式★★
8
4 9
信
3
考点1:流水施工特点★★★ 微
系
联
根据工程施工特点、工艺流程、资源利用、平面或空间布置等要求不一同,工程施工组织方式通常有三种:
唯
依次施工、平行施工和流水施工。
举例:
某住宅小区拟建设Ⅰ、Ⅱ、Ⅲ三栋建筑结构相同的住宅楼,其基础工程均包含挖基坑、浇基础和回填土三
个施工过程,分别由相应的专业工作队按照施工工艺要求依次完成。各专业工作队在每栋住宅楼的施工时间均
为5周,各专业工作队人数分别为:10人、16人和8人。三栋住宅楼的基础工程分别采用不同施工组织方式的
比较如图:
优路官方网站:www.youlu.com 5
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
图4.2-1采用不同施工组织方式的比较
1)依次施工
8
7
1
9
(1)没有充分利用工作面进行施工8,4工期较长;
3
信
微
(2)如果按专业组建工作队,
系
则各专业工作队不能连续作业,工作出现间歇,劳动力和施工机具等资源无
联
法均衡使用; 题
押
准
(3)如果由一个工作精队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;
(4)单位时间内投入劳动 力、施工机具等资源量较少,有利于资源供应的组织;
(5)只有一个工作队进行施工 作业,施工现场的组织管理比较简单。
2)平行施工
(1)能够充分利用工作面进行施工,工 期短;
(2)如果每一施工对象均按专业组建工作 队,则各专业工作队不能连续作业,工作出现间歇,劳动力和施
工机具等资源无法均衡使用;
8
1
7
(3)如果由一个工作队完成一个施工对象的全部施工 任务,则不能实现专业化
8
4 9施工,不利于提高劳动生产
信
3
率和工程质量; 微
系
(4)单位时间内投入的劳动力、施工机具等资源成倍增加, 不利于资一
联
源供应的组织;
唯
(5)有多个专业工作队在现场施工,施工现场组织管理比较复杂 。
3)流水施工
(1)尽可能利用工作面进行施工,工期较短;
(2)各工作队实现专业化施工,有利于提高施工技术水平和劳动效率,也有利于提高工程质量:
(3)专业工作队能够连续施工,同时使相邻专业工作队之间能够最大限度地进行搭接作业;
(4)单位时间内投入的劳动力、施工机具等资源较为均衡,有利于资源供应的组织;
(5)为施工现场的文明施工和科学管理创造了有利条件。
典型例题
1.【单选】与依次施工和流水施工相比,平行施工的特点是()。
A.单位时间内投入的资源量较少 B.能够使各专业工作队连续作业
C.施工现场的组织管理较为简单 D.能够充分利用工作面进行施工
【参考答案】D
6 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
典型例题
2.【多选】关于依次施工组织方式的特点,说法正确的有()。
A.施工现场的组织管理比较简单 B.有利于提高劳动生产率和工程质量
C.劳动力和施工机具等资源无法均衡使用 D.没有充分利用工作面进行施工,工期较长
E.单位时间内投入劳动力、施工机具等资源量较少
【参考答案】ACDE
典型例题
3.【多选】下列属于流水施工组织方式特点的有()。
A.尽可能利用工作面进行施工,但工期长 B.施工现场的组织管理比较复杂
C.有利于提高施工技术水平和劳动效率 D.为施工现场的文明施工和科学管理创造了有利条件
E.单位时间内投入的劳动力、施工机具等资源较为均衡
【参考答案】CDE
8
7
考点2:流水施工表达方式★★ 9 1
4
8
3
1)流水施工横道图表示法
微
信
系
联
题
押
准
精
图4.2-2某基础工程流水施工横道图计划
采用横道图表达流水施工的优点是:绘图简单 ,施工过程及其先后顺序表达清楚,时间和空间状况形象直
8
1
7
观,使用方便,因而被广泛用于工程实践中。
8
4 9
信
3
2)流水施工垂直图表示法 微
系
联
一
唯
图4.2-3某标段公路工程流水施工垂直计划
(1)垂直轴代表时间,水平轴代表施工段;
(2)斜率大小直接反映了各施工段上不同施工过程的流水强度;
(3)斜率越大,单位时间内完成的工作量越少,进度越慢;
(4)斜率越小,单位时间内完成的工作量越多,进度越快。
采用垂直图表达流水施工的优点是:施工过程及其先后顺序表达清楚,不仅时间和空间状况形象直观,而
优路官方网站:www.youlu.com 7
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
且斜向进度线的斜率还可直观反映各施工过程的进展速度。
典型例题
【单选】下列选项中,不属于流水施工垂直图表示法的优点是()。
A.施工过程及其先后顺序表达清楚 B.时间和空间状况形象直观
C.编制起来比横道图方便
D.斜向进度线的斜率可以直观地表示出各施工过程的进展速度
【参考答案】C
4.2.2流水施工参数
考点1:工艺参数★★
考点2:空间参数★★
考点3:时间参数★★
(1)施工过程:过程划分粗细程度由实际需要而定。
工艺参数 施工过程数目通常用“n”表
1
示7 8。
9
4
“过度” (2)流水强度:指流水施3 8工的某施工过程在单位时间内所完成的工程量,
信
也称为流水能力或生产微能力。
系
联
(1)工作面 题
空间参数 押
(2)施工段:准将拟建工程在平面上划分成若干个劳动量相等或大致相等的施工区段,
“段面” 精
通常用“m”表 示。
(1)流水节拍:指某个专业队在一个施工段上的施工时间,以符号“t”表示。
时间参数
(2)流水步距:指两 个相邻的专业队进入流水作业的间隔时间,以符号“K”表示。
“拮据期”
(3)流水工期:可用符号 “T”表示。
典型例题
1.【单选】下列流水施工参数中,用以表达 流水施工在空间布置上开展状态的参数(空间参数)是()。
A.施工段 B .流水强度
8
C.施工过程 D.流 水节拍 9 1
7
8
4
【参考答案】A
微
信
3
系
典型例题 联
一
唯
2.【单选】下列流水施工参数中属于工艺参数的是()。
A.流水段和流水步距 B.流水步距和流水强度
C.流水强度和施工过程 D.施工过程和流水段
【参考答案】C
4.2.3流水施工基本方式
考点1:有节奏流水施工★★★★
考点2:非节奏流水施工★★★★
8 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
图4.2-4流水施工分类
考点1:有节奏流水施工★★★★
1)等节奏流水施工
等节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍都相等的流水施工,也称为固定节拍流
水施工或全等节拍流水施工。
(1)流水施工工期的计算
计算公式为:T=(m+n-1)×K
【例题】某建设工程项目,施工进度按等节奏流水施工进行,相关施工信息如下表,求工期。
【解答】①根据题意可知,此项目为等节奏流水施工,则K=t=2。根据图表可知n=3,m=3。
②流水工期T=(m+n-1)×K=(3+3-1)×2=10周
建筑一 建筑二 建筑三
施工过程编号 施工过程
流水节拍(周) 流水节拍(周) 流水节拍(周)
Ⅰ 土方开挖 7 8 2 2 2
1
9
Ⅱ 基础施工 8 4 2 2 2
3
信
Ⅲ 地上结构微 2 2 2
系
联
在组织流水施工时,除考虑相邻两个专业工作队之间的流水步距外,还应考虑合理的工艺间歇时间,称之
题
押
为技术间歇时间。如混凝土浇准筑后的养护时间,抹灰、油漆粉刷后的干燥时间等。有时,为了缩短工期,在前
精
一个专业工作队完成部分作业 ,为后一个专业工作队提供一定工作面后,后者可提前进入,从而使两者在同一
个施工段上平行搭接施工,这段搭接时间称为平行搭接时间或提前插入时间。在考虑技术间歇时间和提前插入
时间的情形下,流水施工工期计算公式 为:
T=(m+n-1)×K+∑Z-∑C
式中∑Z——技术间歇时间之和;
∑C——提前插入时间之和。
8
【例题】某工程分为I、Ⅱ、Ⅲ、IV四个施工过程 ,各施工过程的流水节拍均
9
为1
7
4天。其中,施工过程I
8
4
与Ⅱ之间有2天提前插入时间,Ⅲ与IV之间有1天技术间歇 时间,试编制流水施信工
3
进度计划并确定流水施工工
微
系
期。 联
一
唯
图4.2-5全等节拍流水施工进度计划
【解答】由于各施工过程的流水节拍均为4天,故该工程可组织全等节拍流水施工。编制全等节拍流水施
工进度计划如图所示,流水施工工期计算如下:
T=(m+n-1)K+∑Z-∑C=(4+4-1)×4+1-2=27天
(2)等节奏流水施工基本特点:
优路官方网站:www.youlu.com 9
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
①所有施工过程在各个施工段上的流水节拍均相等;
②相邻施工过程的流水步距相等,且等于流水节拍;
③专业工作队数等于施工过程数,即每一个施工过程组建一个专业工作队;
④各专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
2)异节奏流水施工
异节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍各自相等,而不同施工过程之间的流水
节拍不尽相等的流水施工。
8
(1)异节奏流水施工方式
1
7
9
4
8
①等步距异节奏流水施工 信 3
微
系
等步距异节奏流水施工是指在组织异节奏流水施工时,按每个施工过程流水节拍之间的比例关系,成立相
联
题
应数量的专业工作队而进行的押流水施工,也称为成倍节拍流水施工。为加快施工进度,对流水节拍长的施工过
准
精
程可相应增加专业工作队,按全等节拍方式组织施工。因此,有时也称为加快的成倍节拍流水施工。
②异步距异节奏流水施工
异步距异节奏流水施工是指在组 织异节奏流水施工时,每个施工过程成立一个专业工作队,由其完成各施
工段任务的流水施工。
【例题】某工程由四幢相同的装配式单体 建筑组成,每幢建筑可视为一个施工段,施工过程划分为基础工
程、结构安装、室内装修和室外工程,编制的异步 距异节奏流水施工进度计划如图所示。
【解答】由图可知,如果按4个施工过程组建4 个 专业工作队组织异步距异节奏
1
7
流8水施工,流水施工工期
9
为:T=(5+10+25)+5×4=60周
信
3 8
4
微
系
联
一
唯
图4.2-6异步距异节奏流水施工进度计划
10 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(辅助)异步距异节奏流水施工的特点:
①同一施工过程在各个施工段上的流水节拍均相等,不同施工过程的流水节拍不一定相等;
②相邻施工过程的流水步距不一定相等;
③专业工作队数等于施工过程数;
④各专业工作队在各施工段上能够连续作业,施工段之间可能有空闲时间。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
图4.2-7加快的成倍节拍流水施工进度计划
(2)等步距异节奏流水施工---即加快的成倍节拍流水施工特点:
①同一施工过程在各个施工段上的流水节拍均相等;不同施工过程的流水节拍为倍数关系。
②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数。
③专业工作队数大于施工过程数。对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目。
④各专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
考点2:非节奏流水施工★★★★
在工程实践中,通常每个施工过程在各施工段上的工程量彼此不相等,或各专业工作队的生产效率相差较
大,导致多数流水节拍彼此不相等,从而难以组织全等节拍或成倍节拍流水施工。在这些情形下,虽然流水节
拍无任何规律,但仍可组织流水施工是最为普遍的流水施工组织方式。
(1)流水施工工期的计算。计算公式为:
优路官方网站:www.youlu.com 11
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
T=∑K+∑t+∑Z-∑C
式中∑K-各施工过程(或专业工作队)之间流水步距之和;
∑t-最后一个施工过程(或专业工作队)在各施工段上的流水节拍之和。
【例题】某工程建设中,为安装4台规格型号和基础条件均不相同的设备,需要修筑相应基础工程,施工
过程包括基坑开挖、基础处理和浇筑混凝土,各施工过程流水节拍见表,试编制该设备基础工程流水施工进度
计划并计算流水施工工期。
施工段
施工过程
设备A 设备B 设备C 设备D
基坑开挖 2 3 3 2
基础处理 4 4 3 3
浇筑混凝土 2 3 2 2
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
图4.2-8非节奏流水施工进度计划
(2)非节奏流水施工具有以 下特点:
①各施工过程在各施工段上的流 水节拍不全相等;
②相邻施工过程的流水步距不尽相等 ;
③专业工作队数等于施工过程数;
④各专业工作队能够在施工段上连续作业,但 有的施工段之间可能有空闲时间。
典型例题 8
1
7
9
1.【单选】某工程分为三个施工段,每个施工段有三 个 施工过程,每个施工
信
过3 8
4
程由一个专业工作队完成,
微
各专业工作队在各施工段上的流水节拍均是3天。该工程的流 水工工期是()系天。
联
一
A.9 B.15 唯
C.18 D.27
【参考答案】B
典型例题
2.【单选】某建设工程划分为4个施工过程,4个施工段组织加快的成倍节拍流水施工,流水节拍分别为6
天、3天、9天和12天,则需要专业工作队总数为()个。
A.3 B.4
C.10 D.11
【参考答案】C
典型例题
3.【单选】某分部工程有3个施工过程,分为4个施工段组织流水施工。流水节拍如下图所示,则流水施
工工期为()天。
12 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
A.20 B.21
C.22 D.23
【参考答案】D
施工过程 施工段1 施工段2 施工段3 施工段4
A 3 5 4 3
B 3 4 4 2
C 4 3 3 4
典型例题
4.【多选】建设工程组织固定节拍流水施工的特点有()。
A.相邻施工过程的流水步距相等 B.专业工作队数等于施工过程数
C.各施工段的流水节拍不全相等 D.施工段之间可能有空闲时间
E.各专业工作队能够连续作业 【参考答案】ABE
典型例题
8
7
1
9
5.【多选】关于非节奏流水施工的特
8
4点,说法正确的有()。
3
信
A.工作队数等于施工过程数 微 B.相邻施工过程的流水步距相等
系
联
C.有的施工段之间可能有空题闲时间 D.各专业工作队能够在施工段上连续作业
押
准
E.各施工过程在各施工精段上的流水节拍不全相等
【参考答案】ACDE
重点回顾
流水施工 内容
依次施工:工期较长,单 位时间内资源投入小,施工队不能连续作业,现场管理简单。
施工组织方式 平行施工:工期短,单位时间 内资源投入大,施工队不能连续作业,现场管理复杂。
流水施工:工期较短,单位时间内 资源投入均衡,施工队可以连续作业,文明施工科学管理。
横道图优点:绘图简单,施工过程及其先后顺序表达清楚,时间和空间状况形象直观,使用方
8
流水施工 便,因而被广泛用于工程实践中。 9 1
7
8
4
表达方式 垂直图优点:施工过程及其先后顺序表达清 楚,不仅时间和空间信状
3
况形象直观,而且斜向进度
微
线的斜率还可直观反映各施工过程的进展速度 。 系
联
一
工艺参数 施工过程、 流水唯强度
流水施工参数 空间参数 施工段、工作 面
时间参数 流水节拍、流水步距、流水工期
重点回顾
流水施工 内容
①所有施工过程在各个施工段上的流水节拍均相等;
②相邻施工过程的流水步距相等,且等于流水节拍;
等节奏
③专业工作队数等于施工过程数;
④各专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
流水施工 ①同一施工过程在各个施工段上的流水节拍均相等;不同施工过程的流水节拍为倍数
基本方式 关系。
异 等
②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数。
节 步
③专业工作队数大于施工过程数。对于流水节拍大的施工过程,可按其倍数增加相应
奏 距
专业工作队数目。
④各专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
优路官方网站:www.youlu.com 13
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
①同一施工过程在各个施工段上的流水节拍均相等,不同施工过程的流水节拍不一定
异 相等;
步 ②相邻施工过程的流水步距不一定相等;
距 ③专业工作队数等于施工过程数;
④各专业工作队在各施工段上能够连续作业,施工段之间可能有空闲时间。
①各施工过程在各施工段上的流水节拍不全相等;
②相邻施工过程的流水步距不尽相等;
非节奏
③专业工作队数等于施工过程数;
④各专业工作队能够在施工段上连续作业,但施工段之间可能有空闲时间。
重点回顾
流水施工 内容
大差法 适用于所有流水施工的计算:T=∑K+∑t
流水施工 公式法 T=(m+n-1)K,仅适用于等节奏流水施工
计算 最大公 异节奏流水施工,通过确定流水节拍的最大公约数,对流水节拍过长的施工过程增加施工
约数法 队进而缩短流水工期,8 从而转化为等步距异节奏流水施工。
7
1
9
4
8
4.3工程网络计划技术 信 3
微
系
联
4.3.1工程网络计划编制程序题和方法
押
准
4.3.2时间参数计算方法
精
4.3.3关键工作及关键线路确定方法
4.3.1工程网络计划编制程序和 方法
考点1:计划编制准备阶段★
考点2:网络图绘制阶段★★★
考点3:时间参数计算阶段★★★
考点4:网络计划优化阶段★★
8
考点1:计划编制准备阶段★ 9 1
7
8
4
信
3
(1)调查研究
微
系
(2)确定网络计划目标 联
一
唯
①时间目标,即工期目标;
②时间-资源目标;
③时间-成本目标。
考点2:网络图绘制阶段★★★
(1)工程项目分解
(2)确定逻辑关系
(3)绘制网络图
双代号网络计划特点
双代号网络图是以箭线及其两端节点的编号表示工作的网络图。
14 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
双代号网络计划构成要素
1)箭线(工作:本工作、先行工作、紧前工作;后续工作、紧后工作;平行工作)
8
7
1
9
实箭线:表示工作占用时间、消耗资8 4源(有时只占时间)。
3
信
微
虚箭线:表达工作中的逻辑关系,实际中并不存在的虚设工作,起工作间联系、区分和断路的作用。
系
联
题
押
准
精
8
1
7
2)节点
8
4 9
信
3
(1)起点节点——只有外向箭线——1个 微
系
(2)终点节点——只有内向箭线——1个 一
联
唯
(3)中间节点——既有内向箭线,又有外向箭线——可有多个
(4)网络图节点的编号顺序应从小到大,可不连续,但不允许重复。
3)线路
(1)概念
从起始节点开始,沿箭头方向顺序通过一系列箭线与节点,最后达到终点节点的通路称为线路。
(2)关键线路
①判定——持续时间最长的线路是关键线路。
②数量——网络图中至少有一条关键线路,也可有多条关键线路。
③特点——关键线路上可能有虚工作,执行过程中关键线路有可能发生转移。
优路官方网站:www.youlu.com 15
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
双代号网络计划绘图规则
(1)网络图必须按照已定逻辑关系绘制。
(2)网络图中严禁出现从一个节点出发,顺箭头方向又回到原出发点的循环回路。
8
(3)网络图中的箭线应保持自左向右
1
的7方向,不应出现箭头指向左方的水平箭线和箭头偏向左方的斜向箭
9
4
8
线。 信 3
微
系
(4)网络图中严禁出现双向
联
箭头和无箭头的连线。
题
押
准
精
(5)网络图中严禁出现没 有箭尾节点的箭线和没有箭头节点的箭线。
(6)严禁在箭线上引入或引出箭线。
8
1
7
9
8
4
信
3
微
系
联
一
(7)应尽量避免网络图中工作箭线的交叉。当交叉不可避免 时,可唯以采用过桥法或指向法处理。
(8)网络图应只允许有一个起点节点和一个终点节点,其他所有节点均是中间节点(多目标网络计划除外)。
考点3:时间参数计算阶段★★★
16 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
主要包括计算时间参数、确定关键工作和关键线路等工作。
考点4:网络计划优化阶段★★
主要包括优化网络计划和编制正式网络计划等工作。
(1)优化网络计划。根据所追求的目标不同,网络计划优化包括工期优化、费用优化和资源优化。
所谓工期优化,是指网络计划的计算工期不满足要求工期时,通过压缩关键工作的持续时间以满足要求工
期目标的过程。工期优化的基本方法是在不改变网络计划中各项工作之间逻辑关系的前提下,通过压缩关键工
作的持续时间来达到优化目标。
选择缩短持续时间的关键工作应考虑下列因素:
①缩短持续时间对质量和安全影响不大的工作;
②有充足备用资源的工作;
③缩短持续时间所需增加费用最少的工作。
在工期优化过程中,按照经济合理的原则,不能将关键工作压缩成非关键工作。此外,当工期优化过程中
8
7
出现多条关键线路时,必须将各条关键线9路1的总持续时间压缩相同数值,否则,不能有效地缩短工期。
4
8
3
(2)编制正式网络计划。
微
信
系
根据网络计划优化结果,编制联正式网络计划,并附网络计划编制说明书。
题
押
典型例题 准
精
1.【单选】下列网络计划 的编制工作中,属于网络图绘制阶段的是()。
A.确定计划目标 B.确定关键线路
C.优化网络计划 D.工程项目分解
【参考答案】D
典型例题
2.【单选】在工程网络计划编制准备阶段需进行 的工作是()。
8
A.工程项目分解 B.确 定网络计划目标 1 7
9
8
4
C.绘制网络图 D.计算时 间参数 信 3
微
【参考答案】B 联
系
一
典型例题 唯
3.【单选】关于网络计划绘图规则的说法,正确的是()。
A.可以有多个起点节点,但只能有一个终点节点
B.不允许出现循环回路
C.所有箭线不允许交叉
D.可以绘制没有箭尾节点的箭线
【参考答案】B
典型例题
4.【单选】某网络计划如下图,逻辑关系正确的是()。
优路官方网站:www.youlu.com 17
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
A.E的紧前工作是BD B.A完成后同时进行CF
C.AB均完成后进行E D.F的紧前工作是DE
【参考答案】A
典型例题
5.【单选】某工程网络计划如下图,存在绘图错误是()。
8
7
1
9
4
8
3
信
微
系
A.工作的节点编号不规范
联
B.存在多余的虚工作
题
C.存在多个终点节点
准
押 D.存在未标注名称的工作
精
【参考答案】B
典型例题
6.【单选】某双代号网络计划如 下图所示(时间单位:天),存在的绘图错误是()。
8
1
7
9
8
4
信
3
微
系
A.有多个起点节点 B.工作标识不 一致 一
联
唯
C.节点编号不连续 D.时间参数有多余
【参考答案】A
典型例题
7.【多选】工程网络计划工期优化过程中,为达到缩短工期的目的,应选择()的关键工作缩短其持续时
间。
A.有充足备用资源 B.单位时间所需资源最少
C.缩短持续时间对质量和安全影响不大 D.缩短持续时间所需增加费用最少
E.持续时间较长 【参考答案】ACD
4.3.2时间参数计算方法
考点1:网络计划中的时间参数★★★
考点2:双代号网络计划时间参数的计算★★★
18 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
考点3:单代号网络计划时间参数的计算★★★
考点4:双代号时标网络计划中时间参数的判定★★★
考点5:单代号搭接网络计划时间参数的计算★★
考点1:网络计划中的时间参数★★★
1)工期
①要求工期(Tr):任务委托人所要求的工期。
②计算工期(Tc):根据网络计划时间参数计算出来的工期。
③计划工期(Tp):根据要求工期和计算工期所确定的作为实施目标的工期。
当要求工期已规定时,计划工期≤要求工期
当要求工期未规定时,计划工期=计算工期
2)六个时间参数
(1)时间参数的概念
8
7
1
9
4
8
3
信
微
系
联
题
押
准
①最早开始时间(ES):
精
指在各紧前工作全部完成后,工作有可能开始的最早时刻。
②最早完成时间(EF):指在各紧前工作全部完成后,工作有可能完成的最早时刻。
③最迟开始时间(LS):指在不 影响总工期的前提下,工作必须开始的最迟时刻。
④最迟完成时间(LF):指在不影 响总工期的前提下,工作必须完成的最迟时刻。
⑤自由时差(FF):指在不影响其紧后 工作最早开始时间的前提下,本工作可以利用的机动时间。
⑥总时差(TF):指在不影响总工期的前提 下,本工作可以利用的机动时间。
典型例题
8
1.【单选】在工程网络计划中,已知某工作总时差 和自由时差分别为7天和5天9 1
7
,如果该工作的实际完成
8
4
时间延长了3天,则该工作对网络计划的影响是()。
微
信
3
系
A.使总工期延长3天,但不影响其后续工作的正常进行 联
一
唯
B.不影响总工期,但使其后续工作的开始时间推迟3天
C.使后续工作的开始时间推迟3天,且总工期延长2天
D.既不影响总工期,也不影响其后续工作的正常进行
【参考答案】D
典型例题
2.【单选】在工程网络计划中,工作的自由时差是指在不影响()的前提下,该工作可以利用的机动时间。
A.其紧后工作最早开始时间 B.其后续工作最迟开始时间
C.其最迟开始时间 D.其最迟完成时间
【参考答案】A
典型例题
3.【单选】某工作有两个紧前工作,紧前工作的最早完成时间分别是2和4,该工作持续时间为5,该工作
的最早完成时间为()。
优路官方网站:www.youlu.com 19
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
A.6 B.7
C.9 D.11
【参考答案】C
典型例题
4.【单选】利用施工网络进度计划,分析某项工作的进度偏差对总工期影响的时间参数是()。
A.总时差 B.工作的最早完成时间
C.间隔时间 D.节点的最早时间
【参考答案】A
考点2:双代号网络计划时间参数的计算★★★
1)六时标注法
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
2)标号法
3)二时标注法
8
1
7
9
8
4
信
3
微
系
联
一
唯
考点3:单代号网络计划时间参数的计算★★★
1)单代号网络图时间参数位置LAG
注:单代号网络图中一个节点代表一项工作,可用圆圈或方框表示。
单代号网络图中,箭线表示相邻工作之间的逻辑关系,不使用虚箭线。
20 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
单代号网络图中的LAGij指的是相邻两项工作之间的时间间隔。
单代号网络图绘图规则和双代号几乎一致,不再赘述。
2)标号法计算单代号网络图时间参数
8
7
1
9
4
8
3
信
微
系
联
题
押
考点4:双代号时标网络准计划时间参数的判定★★★
精
考点5:单代号搭接网络 计划时间参数的计算★★
1)搭接关系及其表达方式
在搭接网络计划中,工作之间的搭接关系是由相邻两项工作之间的不同时距决定的。所谓时距,就是在搭
接网络计划中相邻两项工作之间的时间差 值。
(1)结束到开始(FTS)的搭接关系。
表示紧前工作i的完成时间与紧后工作j的开始 时间之间的时间距离。
8
1
7
9
8
4
信
3
微
系
联
一
唯
例如:在修堤坝时,需要等土堤自然沉降后才能修护坡,筑土堤 与 修护坡之间的等待时间就是FTS时距。
(2)开始到开始(STS)的搭接关系。
表示紧前工作i的开始时间与紧后工作j的开始时间之间的时间距离。
例如:在道路工程中,当路基铺设工作开始一段时间为路面浇筑工作创造一定条件后,路面浇筑工作即可
开始,路基铺设工作的开始时间与路面浇筑工作的开始时间之间的差值就是STS时距。
(3)结束到结束(FTF)的搭接关系。
表示紧前工作i的完成时间与紧后工作j的完成时间之间的时间距离。
优路官方网站:www.youlu.com 21
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
例如:在前述道路工程中,如果路基铺设工作的进展速度小于路面浇筑工作的进展速度,须考虑为路面浇
筑工作留有充分的工作面。否则,路面浇筑工作就将因没有工作面而无法进行。路基铺设工作的完成时间与路
面浇筑工作的完成时间之间的差值就是FTF时距。
(4)开始到结束(STF)的搭接关系。
表示紧前工作i的开始时间与紧后工作j的完成时间之间的时间距离。
8
7
1
例如:有一个修筑道路的项目,其中4 9一项工作是修筑路肩(工作i),另一项工作是铺设路面层(工作j)。
8
3
信
为了确保路面层铺设工作不会在路肩微工作开始之前结束,规定路肩工作开始一定时间后,路面层工作才能结束。
系
联
(5)混合搭接关系。 题
押
准
在搭接网络计划中,除上述四种基本搭接关系外,相邻两项工作之间有时还会同时出现两种以上的基本搭
精
接关系。例如工作i和工作j之间可能同时存在STS时距和FTF时距,或同时存在STF时距和FTS时距等,其表
达方式如图:
8
1
7
9
8
4
信
3
微
系
联
2)搭接网络计划时间参数的计算方法(选学)
唯
一
备注:
(1)单代号搭接网络计划在计算过程中,若某工作的最早开始时间出现负值,应将该工作与虚拟工作(起
点节点)用虚线相连,重新计算该工作的最早开始时间和最早完成时间。
(2)在单代号搭接网络计划中,决定工期的工作不一定是最后进行的工作,因此,在完成网络图基本计算
之后,还应检查网络计划中其他工作的最早完成时间是否超过已算出的计算工期。若存在此种情况,应将最早
22 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
完成时间最大值对应的工作与虚拟工作(终点节点)用虚箭线相连,确定计算工期。
(3)单代号搭接网络计划在计算过程中,先确定六个时间参数,然后再结合相关时距计算时间间隔。
典型例题
1.【单选】某双代号网络计划中。工作M的最早开始时间为第12天,其持续时间为5天。工作M有3项
紧后工作,它们的最早开始时间分别为第21天、第24天和第28天,则工作M的自由时差为()天。
A.1 B.3
C.4 D.8
【参考答案】C
典型例题
2.【单选】某工程网络计划中,工作M的持续时间是1天,最早第4天开始,工作M的两个紧后工作的最
迟开始时间分别为第7天和第9天,工作M的总时差是()天。
A.2 B.1
8
7
C.4 9 1 D.5
4
8
3
【参考答案】A
微
信
系
典型例题 联
题
押
3.【单选】双代号网络计准划中,某工作最早第3天开始,工作持续时间2天,有且仅有2个紧后工作,紧
精
后工作最早开始时间分别是第 5天和第6天,对应总时差是4天和2天。该工作的总时差和自由时差分别是()。
A.3天,0天 B.0天,3天
C.2天,1天 D.1天,2天
【参考答案】A
典型例题
4.【单选】关于双代号网络计划的时间参数计算 ,下列选项中,错误的是()。
8
A.本工作总时差=本工作最迟开始时间减去本工作最 早开始时间 1 7
9
8
4
B.本工作自由时差=所有紧后工作的最早开始时间的最 小值减去本工作的最早信 3开始时间和持续时间
微
C.本工作自由时差=所有紧后工作的最早开始时间的最小值 减 去本工作的联
系
最早开始时间
一
D.本工作最早开始时间=所有紧前工作最早完成时间的最大值 唯
【参考答案】C
典型例题
5.【单选】已知某工程网络计划的计划工期等于计算工期,其中工作M的开始节点和结束节点均为关键节
点,则该工作()。
A.为关键工作 B.自由时差为0
C.总时差等于自由时差 D.总时差为0
【参考答案】C
典型例题
6.【多选】某分部工程双代号网络计划见下图(时间单位:天),下列说法正确的有()。
优路官方网站:www.youlu.com 23
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
A.工作B自由时差为1天 B.工作H总时差为3天
C.工作N最早开始时间为第17天 D.工作F最迟开始时间为第9天
E.计算工期为28天 【参考答案】DE
典型例题
7.【多选】某单代号网络计划如下图(时间单位:天),时间参数计算正确的有()。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
A.工作A2的总时差是1天 B.计算工期是11天
C.工作A2的自由时差是1天 D.工作A2和B2之间的间隔时间是1天
E.工作A3的最迟完成时间是第8天 【参考答案】ABDE
典型例题
8
1
7
9
8.【多选】某项目分部工程双代号时标网络计划如下 图,关于该网络计划的说8法4,正确的有()。
信
3
微
系
联
一
唯
A.工作C、E、I、L组成关键线路 B.工作A、C、H、L是关键工作
C.工作H的总时差为2天 D.工作D的总时差为1天
E.工作G的总时差与自由时差相等
【参考答案】ACD
典型例题
9.【多选】某工程双代号网络计划如下图,已标出各项工作的最早开始时间(ESi-j)、最迟开始时间(LSi-j)
和持续时间(Di-j)。该网络计划表明()。
24 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
A.工作C和工作E均为关键工作
B.工作B的总时差和自由时差相等
C.工作D的总时差和自由时差相等
D.工作G的总时差、自由时差分别为2天和0天
E.工作J的总时差和自由时差相等
【参考答案】BCDE
8
7
1
9
4.3.3关键工作及关键线路确定方法8 4
3
信
微
考点1:网络计划中关键工作及
系
关键线路的确定(单双代号通用说法)★★★★
联
考点1:网络计划中关键工题作及关键线路的确定(单双代号通用说法)★★★
押
准
1)关键工作 精
(1)关键线路上的工作。
(2)网络计划中总时差最小的 工作。
(3)当计划工期等于计算工期时( T
P
=T
C
),总时差为零的工作。
(4)工作最迟开始(完成)时间与最早 开始(完成)时间的差值最小的工作。
2)关键线路
(1)总持续时间最长的线路。
8
1
7
(2)当计划工期等于计算工期时(T
P
=T
C
),总时差为 零的线路。
8
4 9
信
3
(3)双代号网络计划中,全部由关键工作组成的线路。 微
系
(4)双代号时标网络计划中,没有波形线的线路。 一
联
唯
(5)单代号网络计划中,从起点节点到终点节点均为关键工作, 且相邻工作之间的时间间隔均为零。
(6)单代号搭接网络计划中,从起点节点到终点节点均为关键工作,且相邻工作之间的时间间隔均为零。
3)关键线路与关键工作升级版(简称:“丝滑六句”)
(1)网络图中,关键线路上的工作一定是关键工作。
(2)网络图中,由关键工作组成的线路不一定是关键线路(单代号不成立)。
(3)网络图中,关键线路上的节点一定是关键节点。
(4)网络图中,由关键节点组成的线路不一定是关键线路。
(5)网络图中,关键工作上的节点一定是关键节点。
(6)网络图中,由关键节点组成的工作不一定是关键工作。
典型例题
1.【单选】关于双代号网络计划关键线路的说法,正确的是()。
优路官方网站:www.youlu.com 25
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
A.一个网络计划可能有几条关键线路 B.在网络计划执行中,关键线路始终不会改变
C.关键线路是总的工作持续时间最短的线路 D.关键线路上的工作总时差为零
【参考答案】A
典型例题
2.【多选】工程网络计划中,关键工作是指()的工作。
A.最早开始时间与最迟开始时间相差最小 B.总时差最小
C.时标网络计划中无波形线 D.单代号网络计划中与紧后工作之间时间间隔为零
E.双代号网络计划中两端节点均为关键节点 【参考答案】AB
典型例题
3.【多选】工程网络计划中,关键线路是指()的线路。
A.双代号时标网络计划中无波形线 B.双代号网络计划中无虚箭线
C.双代号网络计划中由关键节点组成 D.单代号网络计划中工作自由时差均为零
8
7
E.单代号网络计划中关键工作之间时间9 1间隔为零
4
8
3
【参考答案】AE
微
信
系
典型例题 联
题
押
4.【多选】下列选项中,准关于关键工作、关键线路的说法,正确的有()。
精
A.总时差为零的工作就是 关键工作
B.最迟开始时间与最早开始时 间差值最小的工作是关键工作
C.从起点节点开始到终点节点均为 关键工作的线路为关键线路
D.一个网络图中只允许有一条关键线路
E.双代号网络图中,自始至终全部由关键 工作组成的线路是关键线路
【参考答案】BE
类型 内容
1
7 8
9
双代号网络计划
熟 悉 网络图的节点、箭线、信
3
线
8
4
路、网络图逻辑关系及绘图
微
单代号网络计划
规则
系
双代号时标网络计划 一
联
唯
时间参数 内容
最早时间 最早开始时间=紧前工作最早完成时间的最大值 顺向累加,求和取大
最早完成时间=本工作最早开始时间+持续时间
最迟时间 最迟完成时间=紧后工作最迟开始时间的最小值 逆向递减,遇值取小
最迟开始时间=本工作最迟完成时间-持续时间
自由时差 ①两工作时间间隔=紧后工作最早开始时间—本工作最早完成时间
②自由时差=本工作与紧后工作时间间隔取最小值
总时差 本工作总时差=(最迟开始时间-最早开始时间)或(最迟完成时间-最早完成时间)
本工作总时差=(本工作与紧后工作时间间隔+紧后工作总时差)之和取最小值
时间参数 内容
关键工作 (1)关键线路上的工作
(2)网络计划中总时差最小的工作。
(3)当计划工期等于计算工期时(TP=TC),总时差为零的工作。
(4)工作最迟开始(完成)时间与最早开始(完成)时间的差值最小的工作。
26 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
关键线路 (1)总持续时间最长的线路。
(2)当计划工期等于计算工期时(TP=TC),总时差为零的线路。
(3)双代号网络计划中,全部由关键工作组成的线路。
(4)双代号时标网络计划中,没有波形线的线路。
(5)单代号网络计划中,从起点节点到终点节点均为关键工作,且相邻工作之间的时间间隔均为
零。
关键总结 (1)网络图中,关键线路上的工作一定是关键工作。
版 (2)网络图中,由关键工作组成的线路不一定是关键线路(单代号不成立)。
(“丝滑 (3)网络图中,关键线路上的节点一定是关键节点。
六句”) (4)网络图中,由关键节点组成的线路不一定是关键线路。
(5)网络图中,关键工作上的节点一定是关键节点。
(6)网络图中,由关键节点组成的工作不一定是关键工作。
4.4施工进度控制
4.4.1施工进度计划实施中的检查与分析8
7
1
9
4.4.2实际进度与计划进度比较方法
3
8 4
信
微
4.4.3施工进度计划调整方法及系措施
联
题
4.4.1施工进度计划实施中
押
的检查与分析
准
考点1:施工进度监测精系统过程★★
考点2:施工进度调整系统 过程★★
在施工进度计划实施过程中,应经常地、定期地对进度计划执行情况进行动态监测,并进行实际进度与计
划进度的比较分析,以便发现问题,及时 采取措施调整计划。施工进度监测和调整的系统过程如图所示:
8
1
7
9
8
4
信
3
微
系
联
一
唯
考点1:施工进度监测系统过程★★
1)收集整理实际进度数据
2)实际进度与计划进度比较分析
考点2:施工进度调整系统过程★★
1)分析进度偏差产生原因
2)分析进度偏差对后续工作及总工期的影响
3)确定后续工作及总工期的限制条件
4)调整施工进度计划
典型例题
优路官方网站:www.youlu.com 27
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
1.【单选】下列建设工程施工进度控制工作中,属于施工进度监测系统过程的是()。
A.分析进度偏差对后续工作的影响 B.分析比较实际进度与计划进度
C.分析进度偏差对总工期的影响 D.分析进度偏差产生的原因
【参考答案】B
典型例题
2.【多选】下列建设工程施工进度控制工作中,属于施工进度调整系统过程的有()。
A.分析进度偏差产生原因 B.确定后续工作限制条件
C.分析进度偏差对总工期的影响 D.比较分析实际进度与计划进度
E.分析判断是否有进度偏差 【参考答案】ABC
4.4.2实际进度与计划进度比较方法
考点1:横道图比较法★★
考点2:S曲线比较法★★
8
7
考点3:前锋线比较法★★★ 9 1
4
8
3
考点1:横道图比较法★★
微
信
系
横道图比较法为最常用的实际联进度与计划进度比较方法。只需将检查收集的实际进度数据加工整理后直接
题
押
以横道线形式平行绘制于原计准划横道线下方,即可形象直观地反映各项工作实际进度、计划进度及其偏差情况。
精
8
1
7
9
8
4
信
3
考点2:S曲线比较法★★
微
系
S曲线比较法是指以横坐标表示时间,纵坐标表示累计完成 工程任务量联的实际进度与计划进度比较方法。
一
唯
采用S曲线比较法,可在同一坐标系中表示整个工程在不同时点计划 累 计任务量、实际累计完成任务量及其偏
差情况。
若工程实际进展点落在计划S曲线左侧(即a点),表明此时实际进度超前;若工程实际进展点落在计划S
曲线右侧(即b点),表明此时实际进度拖后;若工程实际进展点正好落在计划S曲线上,则表示此时实际进度
28 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
与计划进度一致。
考点3:前锋线比较法★★★
前锋线比较法是指在时标网络计划中通过绘制实际进度前锋线进行实际进度与计划进度比较的方法。所谓
实际进度前锋线,是指在施工进度时标网络计划中,从实际进度检查时刻的时标点出发,用点划线依次将各项
工作实际进展位置点连接而成的折线。
【例】某工程施工进度时标网络计划如图所示。该计划执行到第6周末检查实际进度时发现,工作A、B
已全部完成,工作D、E分别完成计划任务量的20%和50%,工作C尚需4周完成,试用前锋线比较法分析工
作实际进度偏差及其对后续工作及总工期的影响。
8
7
1
9
4
8
3
信
微
系
联
典型例题 题
押
准
1.【单选】某分项工程精双代号时标网络计划执行至第7周结束检查进度时,前锋线如下图所示。下列分析
结论中正确的是()。
8
1
7
9
8
4
信
3
微
A.第7周结束检查进度时,工作E提前1周,影响工期1周 系
联
一
B.第7周结束检查进度时,工作E拖后1周,影响工期1周 唯
C.第7周结束检查进度时,工作C拖后2周,不影响工期
D.第7周结束检查进度时,工作D拖后2周,影响工期1周
【参考答案】D
典型例题
2.【单选】下列对于S曲线比较法的描述中,正确的是()。
A.如果工程实际进展点落在计划S曲线左侧,表明此时实际进度比计划进度拖后
B.如果工程实际进展点落在S计划曲线右侧,表明此时实际进度比计划进度超前
C.如果工程实际进展点正好落在计划S曲线上,则表示此时实际进度与计划进度一致
D.在S曲线比较图中无法直接读出实际进度比计划进度超额或拖欠的任务量
【参考答案】C
典型例题
优路官方网站:www.youlu.com 29
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
3.【多选】下列方法中可用来从工程项目整体结构角度分析比较实际进度与计划速度的有()。
A.横道图比较法 B.前锋线比较法
C.动态比率比较法 D.S曲线比较法
E.流程图比较法 【参考答案】ABD
典型例题
4.【多选】某工程双代号时标网络计划执行至第6周末和第10周末检查进度时,实际进度前锋线如下图所
示。下列分析结论中正确的有()。
A.第6周末检查进度时,工作D拖后1周,影响工期1周
B.第10周末检查进度时,工作G拖后1周,不影响工期
C.第6周末检查进度时,工作C拖后2周,影响工期2周
D.第6周末检查进度时,工作E提前1周,不影响工期
E.第10周末检查进度时,工作H已提前完成,不影响工期
8
7
【参考答案】CDE 9 1
4
8
3
4.4.3施工进度计划调整方法及措
微
信施
系
考点1:压缩某些工作的持续联时间★★★
题
押
考点2:改变某些工作间准的逻辑关系★
精
当工程实际进度偏差影响 到后续工作、总工期而需要调整施工进度计划时,调整方法主要有两种:
一是通过压缩某些工作的持 续时间来缩短工期;
二是通过改变某些工作的逻辑关系来缩短工期。
考点1:压缩某些工作的持续时间★★ ★
为压缩某些工作的持续时间,通常需要采 取以下措施来达到目的:
(1)组织措施。如:①增加工作面,组织更多 施工队伍;
8
②增加每天施工时间,采用加班或多班制施工方式 ; 1 7
9
8
4
③增加劳动力和施工机械数量等。 信 3
微
系
(2)技术措施。如:①改进施工工艺和施工技术,缩短工艺 技术间歇联时间;
一
②采用更先进的施工方式,减少施工过程数量; 唯
③采用更先进的施工机械等。
(3)经济措施。如:①实行包干奖励;
②提高奖金数额;
③对所采取的技术措施给予相应经济补偿等。
(4)其他配套措施。如:①改善外部配合条件;
②改善施工作业环境;
③实施强有力的组织调度等。
考点2:改变某些工作间的逻辑关系★非常规考点
典型例题
1.【单选】通过缩短关键工作的持续时间来调整建设工程施工进度计划时,可采用的技术措施是()。
A.组织更多施工队伍 B.采用更先进的施工方式
30 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
C.改善外部配合条件 D.增加每天施工时间
【参考答案】B
典型例题
2.【单选】通过缩短关键工作的持续时间来调整建设工程施工进度计划时,可采取的组织措施是()。
A.改善施工作业环境 B.增加施工机械数量
C.改进施工工艺 D.采用更先进的施工机械
【参考答案】B
典型例题
3.【多选】针对施工进度计划的调整,下列属于压缩某些工作的持续时间经济措施的有()。
A.组织更多施工队伍 B.实行包干奖励
C.提高奖金数额 D.对所采取的技术措施给予相应经济补偿
E.改善施工作业环境 【参考答案】BCD
8
施工进度控制 内容 1 7
9
4
8
实际进度与计划进度比较方法 横道图信 3比较法、S曲线比较法、前锋线比较法
微
组系织措施。如:增加工作面,组织更多施工队伍;增加每天施工时间,采用加
联
题班或多班制施工方式;增加劳动力和施工机械数量等。
押
准
技术措施。如:改进施工工艺和施工技术,缩短工艺技术间歇时间;采用更先
精
进的施工方式,减少施工过程数量;采用更先进的施工机械等。
施工进度计划调整方法
经济措施。如:实行包干奖励;提高奖金数额;对所采取的技术措施给予相应
经济 补偿。
其他配套措施。如:改善外部配合条件;改善施工作业环境;实施强有力的组
织调度等。
8
1
7
9
8
4
信
3
微
系
联
一
唯
优路官方网站:www.youlu.com 31
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
第 5 章建设工程质量管理
8
7
5.1 工程质量影响因素及管理体系 9 1
4
8
3
5.2 施工质量抽样检验和统计分 微 析信方法
系
5.3 施工质量控制 联
题
押
5.4 施工质量事故预防与准调查处理
精
5.1工程质量影响因素及管 理体系
5.1.1工程质量形成过程及影响因 素
5.1.2全面质量管理
5.1.3工程质量管理体系
5.1.1工程质量形成过程及影响因素
考点1:建设工程固有特性★★
1
7 8
9
考点2:工程质量形成过程★★
信
3 8
4
微
考点3:工程质量影响因素★★★ 系
联
一
考点1:建设工程固有特性★★ 唯
优路官方网站:www.youlu.com 1
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
“经济环境十全可美”
典型例题
1.【单选】建设工程既要满足强度、刚度、稳定性的要求,又要防灾抗灾能力强,这体现了建设工程固有
特性的()。
A.实用性 B.安全性
C.可靠性 D.美观性
【参考答案】C
典型例题
2.【多选】下列属于建设工程固有特性的是()。
A.实用性 B.安全性
C.经济性 D.均衡性
E.美观性
8
7
【参考答案】ABCE 9 1
4
8
3
考点2:工程质量形成过程★★
微
信
系
1)工程投资决策 联
题
押
建设工程投资决策阶段主准要是确定建设工程应达到的质量目标及水平。因此,投资决策阶段是影响工程质
精
量的关键阶段,要充分反映业 主对质量的要求和意愿。
2)工程勘察设计
建设工程勘察设计是根据投资决策阶段已确定的质量目标和水平,通过工程勘察、设计使其具体化。工程
设计在技术上是否可行、工艺是否先进、 经济是否合理、设备是否配套、结构是否可靠等,都将决定着工程建
成后的功能和使用价值。因此,勘察设计阶段 是影响工程质量的决定性阶段。
3)工程施工
8
工程施工阶段是根据合同约定、设计文件和图纸要 求,通过施工形成工程实体。1 7这一阶段直接影响工程的
9
8
4
最终质量。因此,工程施工阶段是工程质量控制的关键阶段 。 信 3
微
4)工程竣工验收 联
系
一
工程竣工验收是对施工阶段的质量(施工质量)进行试车运转 、检查唯评定、考核质量目标是否符合合同约
定、设计文件的质量要求。这一阶段是工程建设向生产使用转移的必要环节,影响工程能否最终形成生产能力,
体现了工程质量水平的最终结果。
5)工程保修
工程竣工验收合格后,在规定的保修期限内,因勘察、设计、施工、材料等原因造成的质量缺陷,由施工
承包单位负责维修、返工或更换,由责任单位负责赔偿损失。
典型例题
1.【单选】工程建设活动中,形成工程实体质量的关键性阶段是()。
A.工程决策 B.工程设计
C.工程施工 D.工程竣工验收
【参考答案】C
典型例题
2 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
2.【单选】工程竣工验收合格后,在规定的保修期限内,因设计单位原因造成的质量缺陷,由施工承包单
位负责维修、返工或更换,由()负责赔偿损失。
A.监理单位 B.建设单位
C.设计单位 D.咨询单位
【参考答案】C
典型例题
3.【单选】()阶段主要是确定建设工程应达到的质量目标及水平。
A.投资决策 B.勘察设计
C.工程施工 D.竣工验收
【参考答案】A
考点3:工程质量影响因素★★★
1)人因影响
8
7
工程建设全过程都是通过人的工作来9完1成的。人包括工程建设的决策者、管理者、操作者。人因影响是工
4
8
3
程质量影响因素中可变性最大的因素。信在工程质量管理中,人的因素起着决定性作用。
微
系
工程质量管理,应以控制人的联因素为基本出发点。
题
押
2)工程材料影响 准
精
工程材料是指构成工程实 体的原材料、半成品、成品、构配件等。这些材料是构成工程实体的物质条件,
是工程实体质量的基础。
3)机械设备影响
(1)构成工程实体及配套的工艺设备 和各类机具,如用于生产产品的设备、电梯、智能控制及暖通设备等。
(2)施工机具,如垂直运输设备,各类操 作工具、测量仪器和计量器具,各种施工安全设施等。
4)方法或工艺影响
8
方法或工艺是指施工方法、施工工艺、施工方案和 技术措施等。 1 7
9
8
4
5)环境影响 信 3
微
(1)自然环境包括地质、水文、气象条件和周边建筑、地 下 障碍物及联其
系
他不可抗力等因素;
一
(2)技术环境包括施工所依据的规范、规程、设计图纸、质 量 评价 唯标准等因素;
(3)管理环境包括质量检验、监控制度、质量管理制度等。
典型例题
1.【单选】工程质量影响因素中,起着决定性作用的是()。
A.人的影响 B.工程材料影响
C.机械设备影响 D.方法或工艺影响
【参考答案】A
典型例题
2.【单选】影响工程质量的环境因素中,属于技术环境的是()。
A.地质、气象条件 B.质量检验、监控制度
C.质量管理制度 D.质量评价标准
【参考答案】D
优路官方网站:www.youlu.com 3
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
典型例题
3.【多选】施工机具是指施工过程中使用的各类机械设备,包括()。
A.操作工具 B.垂直运输设备
C.测量仪器 D.电梯
E.施工安全设施
【参考答案】ABCE
重点回顾
工程质量形成过程
内容
及影响因素
建设工程固有特性 (1)经济性(2)实用性(3)安全性(4)可靠性(5)美观性(6)环境协调性
1)工程投资决策
建设工程投资决策阶段主要是确定建设工程应达到的质量目标及水平。因此,投资决策阶
段是影响工程质量的关键阶段,要充分反映业主对质量的要求和意愿。
8
2)工程勘察设计
1
7
9
4
勘察设计阶段是影3响8工程质量的决定性阶段。
信
3)工程施工
系
微
联
工程质量形成过程 工程施工阶题段是工程质量控制的关键阶段。
押
4)工程准竣工验收
精
这一阶段是工程建设向生产使用转移的必要环节,影响工程能否最终形成生产能力,体现
了工程质 量水平的最终结果。
5)工程保修
工程竣工验收合格 后,在规定的保修期限内,因勘察、设计、施工、材料等原因造成的质
量缺陷,由施工承包 单位负责维修、返工或更换,由责任单位负责赔偿损失。
1)人因影响:在工程质 量管理中,人的因素起着决定性作用。工程质量管理,应以控制
人的因素为基本出发点。
2)工程材料影响:工程材料是指构成工程实体的原材料、半成品、成品、构配件等。这
8
些材料是构成工程实体的物质条件 ,是工程实体质量的基础。9 1
7
8
4
3)机械设备影响 信 3
微
(1)构成工程实体及配套的工艺设备和 各类机具,如用系于生产产品的设备、电梯、智能
联
控制及暖通设备等。
唯
一
工程质量影响因素 (2)施工机具,如垂直运输设备,各类操作工具 、测量仪器和计量器具,各种施工安全
设施等。
4)方法或工艺影响:方法或工艺是指施工方法、施工工艺、施工方案和技术措施等。
5)环境影响
(1)自然环境包括地质、水文、气象条件和周边建筑、地下障碍物及其他不可抗力等因
素;
(2)技术环境包括施工所依据的规范、规程、设计图纸、质量评价标准等因素;
(3)管理环境包括质量检验、监控制度、质量管理制度等。
5.1.2全面质量管理
考点1:全面质量管理的思想★
考点2:全面质量管理的特点★★
考点3:全面质量管理的基础工作★★
考点1:全面质量管理的思想★
4 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
全面质量管理(TotalQualityManagement,TQM)是一个组织以质量为中心,以全员参与为基础,目的在
于通过让顾客满意和组织所有成员及社会受益而达到长期成功的管理途径。
质量管理的发展大致可分为三个阶段:质量检验阶段、统计质量控制阶段、全面质量管理阶段。
(1)第一阶段:是以检查为中心的质量保证。
(2)第二阶段:是以制造过程的工序管理为重点的质量保证。
(3)第三阶段:为用最经济的生产成本为消费者提供完全满意的优质产品。
考点2:全面质量管理的特点★★
(1)管理内容的全面性
(2)管理范围的全面性
(3)参加管理人员的全面性
(4)管理方法的多样性
考点3:全面质量管理的基础工作★★
8
7
1)标准化工作 9 1
4
8
3
标准化是一个发展着的运动过程,信包括制定标准、贯彻标准、修订完善标准的全过程,这是一个不断循环
微
系
和螺旋式上升的运动过程。 联
题
押
标准化工作包括:技术标准准、管理标准、工作标准,它是一个完整的标准化管理体系。其中,
精
①技术标准:产品标准、 基础标准、方法标准、安全卫生与环境保护标准;
②管理标准:管理业务标准 、质量管理标准、程序标准;
③工作标准:专用工作标准、通用工作标准、干部工作标准、工作程序等。
标准化工作和质量管理有着极其密切 的关系。标准化是质量管理的基础,质量管理是贯彻执行标准的保证。
2)计量和理化工作
计量和理化工作(包括测试、化验、分析等工作),是保证化验分析、测试计量的量值准确和统一,确保技
8
术标准的贯彻执行,保证零部件互换和产品质量的重要 手段。加强计量和理化工作,1 7必须抓好以下几个主要环
9
8
4
节。 信 3
微
(1)正确、合理地使用计量器具。 联
系
一
(2)严格执行计量器具的检定。为了确保计量器具的质量,对 企 业 唯所有的计量器具,必须按照国家检定规
程规定的检定项目和方式进行检定。主要包括:
①入库检定;②入室检定;③周期检定;④返还检定。
(3)计量器具的及时修理和报废。
(4)计量器具的存放保管。
(5)逐步实现检测手段和计量技术的现代化。
为了做好计量工作,企业必须设置专门的计量管理机构,配备专职或兼职的计量工作人员。
3)质量信息工作
4)质量教育工作和质量责任制
典型例题
1.【单选】质量管理发展阶段中,以“制造过程的工序管理为重点”的阶段是()。
A.质量检验阶段 B.统计质量控制阶段
优路官方网站:www.youlu.com 5
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
C.全面质量管理阶段 D.标准化管理阶段
【参考答案】B
典型例题
2.【单选】全面质量管理(TQM)的特点中,“管理范围的全面性”指的是()。
A.仅覆盖施工过程 B.包括设计、施工、验收全流程
C.仅针对产品质量 D.仅涉及技术标准
【参考答案】B
典型例题
3.【单选】标准化工作包括:技术标准、管理标准、工作标准,它是一个完整的标准化管理体系。其中属
于技术标准的是()。
A.管理业务标准 B.安全卫生与环境保护标准
C.干部工作标准 D.程序标准
8
7
【参考答案】B 9 1
4
8
3
典型例题 信
微
系
4.【单选】企业为确保计量器联具质量,需执行的检定类型包括()。
题
押
A.入库检定、周期检定、准日常检定 B.入室检定、返还检定、临时检定
精
C.入库检定、入室检定、 周期检定、返还检定D.周期检定、强制检定、校准检定
【参考答案】C
重点回顾
全面质量管理 内容
质量管理的发展大致可分为三个阶段:质量检验阶段、统计质量控制阶段、全面质量管理阶段。
全面质量 (1)第一阶段:是以检查为中心的质量保证。
管理的思想 (2)第二阶段:是以制造过程的工 序管理为重点的质量保证。
8
(3)第三阶段:为用最经济的生产成 本为消费者提供完全满意的优
9
1质
7
产品。
8
4
全面质量 (1)管理内容的全面性(2)管理范围的全 面性 信 3
微
管理的特点 (3)参加管理人员的全面性(4)管理方法的 多样性 系
联
(1)标准化工作
唯
一
标准化工作包括:技术标准、管理标准、工作标准,它 是一个完整的标准化管理体系。其中,
①技术标准:产品标准、基础标准、方法标准、安全卫生与环境保护标准;
②管理标准:管理业务标准、质量管理标准、程序标准;
全面质量管理
③工作标准:专用工作标准、通用工作标准、干部工作标准、工作程序等。
的
(2)计量和理化工作
基础工作
严格执行计量器具的检定。为了确保计量器具的质量,对企业所有的计量器具,必须按照国家
检定规程规定的检定项目和方式进行检定。
主要包括:①入库检定;②入室检定;③周期检定;④返还检定。
(3)质量信息工作(4)质量教育工作和质量责任制
5.1.3工程质量管理体系
考点1:工程质量管理体系的性质、特点和构成★★★
考点2:工程质量管理体系的建立★★
考点3:工程质量管理体系的运行★★
6 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
考点1:工程质量管理体系的性质、特点和构成★★★
1)工程质量管理体系的性质
建设工程质量管理体系既不是业主方也不是施工方的质量管理体系或质量保证体系,而是整个建设工程项
目目标控制的一个工作系统,其性质如下:
(1)工程质量管理体系是以工程项目为对象,由工程项目实施的总组织者负责建立的面向项目对象开展质
量控制的工作体系。
(2)工程质量管理体系是工程项目管理组织的一个目标控制体系,它与项目投资控制、进度控制、职业健
康安全与环境管理等目标控制体系,共同依托于同一项目管理组织机构。
(3)工程质量管理体系根据工程项目管理的实际需要而建立,随着工程项目的完成和项目管理组织的解体
而消失,因此,是一个一次性的质量管理工作体系,不同于企业质量管理体系。
2)工程质量管理体系的特点
不同点 工程质量管理体系 企业质量管理体系
目的不同 特定的7 8工程项目质量管理 建筑企业或组织
1
9
4
服务范围不同 所3 8有的质量责任主体 某建筑企业或组织机构
信
微
目标不同 工程项目质量目标 某建筑企业或组织的质量管理目标
系
联
作用时效不同 题 一次性 永久性
押
评价的方式不同 准 自我评价与诊断 第三方认证
精
3)工程质量控制体系的 结构
建设工程项目质量管理体系 ,一般形成多层次、多单元的结构形态,这是由其实施任务的委托方式和合同
结构所决定的。
层级分类 建立单位
第一层次 建设单位、委托方项目管理机构、工程总承包单位
多层次 第二层次 设计总负责单位、施工总承包单位
第三层次 承担工程的设计、施工 、安装、设备供应等
8
多单元结构是指在工程质量管理总体系下 ,第二层次的质量管理体系及9 1
7
其以下的质量自控或保证
多单元 8 4
体系可能有多个。 信 3
微
考点2:工程质量管理体系的建立★★
联
系
一
1)工程质量管理体系的建立原则 唯
(1)分层次规划原则
(2)目标分解原则
(3)质量责任制原则
(4)系统有效性原则
2)工程质量管理体系的建立程序
(1)确立工程质量责任的网络架构(“谁管谁”)
(2)制定工程质量管理制度(“谁凭什么管谁”)
(3)分析工程质量管理界面(“谁依据什么管谁”)
①静态界面根据法律法规、合同条件、组织内部职能分工来确定。
②动态界面主要是指项目实施过程中设计单位之间、施工单位之间、设计与施工单位之间的衔接配合关系
及其责任划分,必须通过分析研究,确定管理原则与协调方式。
优路官方网站:www.youlu.com 7
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(4)编制工程质量计划(“效果怎么样”)
考点3:工程质量管理体系的运行★★
工程质量管理体系的运行,实质上就是系统功能的发挥过程,也是质量活动职能和效果的管理过程。工程
质量管理体系要有效地运行,还有赖于系统内部的运行环境和运行机制的完善。
1)运行环境
(1)项目合同结构(纽带)
(2)质量管理资源配置(基础条件)
(3)质量管理组织制度(基本保证)
2)运行机制
(1)动力机制(核心)(2)约束机制
(3)反馈机制(4)持续改进机制
典型例题
8
7
1.【单选】建设工程项目质量控制体系9 1的建立包括下列工作:①制定工程质量管理制度;②编制工程质量
4
8
3
计划;③确立工程质量责任的网络架构信;④分析工程质量管理界面。上述工作的正确顺序是()。
微
系
A.①-②-③-④ 联 B.①-③-④-②
题
押
C.③-①-④-② 准 D.③-④-①-②
精
【参考答案】C
典型例题
2.【单选】建设工程项目质量控制 体系运行的核心机制是()。
A.约束机制 B.反馈机制
C.动力机制 D.持续改进机制
【参考答案】C
8
典型例题 1 7
9
8
4
3.【单选】项目质量控制体系得以运行的基础条件是( )。 信 3
微
A.项目合同结构 B.质量管理组 织制度 联
系
一
C.质量管理资源配置 D.程序性文件 唯
【参考答案】C
典型例题
4.【单选】关于工程质量管理体系的说法,正确的是()。
A.涉及工程项目实施中所有的质量责任主体 B.目的是用于建筑业企业的质量管理
C.其管理目标是建筑业企业的质量管理目标 D.体系有效性要进行第三方审核认证
【参考答案】A
典型例题
5.【多选】多层次结构是对应于工程系统纵向垂直分解的单项、单位工程项目的质量管理体系。下列属于
第二层次的参建单位有()。
A.建设单位 B.设计总负责单位
C.施工总承包单位 D.工程总承包企业
8 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
E.委托方项目管理机构
【参考答案】BC
重点回顾
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
工程质量管理体系 内容
(1)分层次规划原则;(2)目标分解原则;
建立原则
(3)质量责任制原则;(4)系统有效性原则。
工程质量管理 (1 )确立工程质量责任的网络架构;
体系的建立 (2)制 定工程质量管理制度;
建立程序
(3)分析工 程质量管理界面;
(4)编制工程 质量计划。
(1)项目合同结构(纽带);
8
运行环境 (2)质量管理资源配 置(基础条件); 9 1
7
工程质量管理 8 4
(3)质量管理组织制度 (基本保证)。 信 3
体系的运行 微
(1)动力机制(核心);(2 )约束机制;系
运行机制 联
(3)反馈机制;(4)持续改进 机制。
唯
一
5.2施工质量抽样检验和统计分析方法
5.2.1施工质量抽样检验方法
5.2.2施工质量统计分析方法
5.2.1施工质量抽样检验方法
考点1:抽样检验缘由★
考点2:检验批★★
考点3:随机抽样方法★★★
考点4:抽样检验分类★★
考点5:施工质量检验方法★★★★
考点1:抽样检验缘由★
抽样检验是指从一批产品中抽取适当数量产品作为样本,对这些样本产品逐一进行检验,以此来判别整批
优路官方网站:www.youlu.com 9
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
产品是否符合标准和能否接收的过程。从理想角度考虑,为了获得100%的合格品,只有采用全数检验才有可
能达到目的。但是,由于下列原因,工程实践中必须采用抽样检验方式:
(1)破坏性检验,无法采取全数检验方式。
(2)全数检验有时会耗时长,在经济上也未必合算。
(3)采取全数检验方式,未必能绝对保证100%的合格品。
考点2:检验批★★
提供检验的一批产品称为检验批,检验批中所包含的单位产品数量称为批量,通常记作N。
(1)检验批构成。构成一批的所有单位产品,不应有本质差别,只能有随机波动。一个检验批应当是由生
产条件基本相同、生产时间基本一致的同形式、同等级、同类型、同尺寸及同成分的单位产品所组成。
(2)批量。一批产品所包含的产品总数称为批量。批量大小没有统一规定。一般地,质量不太稳定的产品,
以小批量为宜;质量很稳定的产品,批量可以取大些。
(3)批质量衡量方法。
8
7
衡量一批产品质量的方法主要有两种9:1计数方法和计量方法。
4
8
3
①计数方法。计数方法有两种:信
微
系
A.以批不合格品率为质量指标联,也称为计件;
题
押
准
精
B.以批中每百单位产品的平均不合格数 为质量指标,不合格数应为不合格品(个)数×不合格项数,也称
为计点。计算公式分别如下:
②计量方法。计量方法可以是:
8
A.以批中单位产品某个质量特性的平均值为质量指 标; 1 7
9
8
4
B.以批不合格品率为质量指标; 信 3
微
C.以批中单位产品某个质量特性的标准差为质量指标等。 联
系
一
考点3:随机抽样方法★★★ 唯
随机抽样可分为简单随机抽样、系统随机抽样、分层随机抽样、分级随机抽样和整群随机抽样等。
1)简单随机抽样:简单随机抽样就是排除人的主观因素,按以下方式逐个抽取样本单元的方法:第一样本
单元从总体中所有N个抽样单元中随机抽取;第二个样本单元从剩下的(N-1)个抽样单元中随机抽取……依
此类推,直至抽取n个样本单元为止。这种抽样方法广泛用于原材料、构配件进货检验和分项工程、分部工程、
单位工程完工后检验。
说明:操作简单,每个样本入选的概率相同。
2)系统随机抽样:系统随机抽样是指将总体中的抽样单元按某种次序排列,在规定范围内随机抽取一个或
一组初始单元,然后按一套规则确定其他样本单元的抽样方法。如每隔一定时间或空间抽取一个样本,其第一
个样本是随机的,所以又称为机械随机抽样。用系统随机抽样得到的样本称为系统样本。这种方法主要用于工
序质量检验。
说明:①按照一定的规则排序;
10 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
②确定抽样间隔【N/n】;
③第一个样本的抽取是随机的。
3)分层随机抽样:分层随机抽样是指将总体分割成互不重叠的子总体(层);在每层中独立地按给定的样
本量进行简单随机抽样。
说明:层内比较相似,层间相差较大。
4)分级随机抽样:多阶段抽样。分级随机抽样是指第一级抽样从总体中抽取初级抽样单元,以后每一级抽
样是在上一级抽样单元中抽取次一级的抽样单元。分级随机抽样一般用于总体很大的情况下,例如对批量很大
的砖的抽样,就可以按二次抽样来进行。
说明:适用于体量较大的抽样检验,采用多阶段抽样。
5)整群随机抽样:整群随机抽样是指将总体分成若干互不重叠的群,每个群由若干个体组成。总体中随机
抽取若干个群,抽出的群中所有个体便组成样本。
说明:抽中则调查其群内所有样本,未抽中则不调查。
8
7
典型例题 9 1
4
8
3
1.【单选】某工程承包商从一生
微
产信厂家购买了一批相同规格的预制构件,并将其整齐码放在现场。对这批
系
构件进行进场检验时,宜采用的抽联样方法是()。
题
押
A.简单随机抽样 准 B.分层随机抽样
精
C.系统随机抽样 D.整群随机抽样
【参考答案】A
典型例题
2.【单选】第一个样本随机抽取,然后 每隔一定时间抽取一个样本,这种抽样检验方法称为()。
A.简单随机抽样 B.系统随机抽样
C.分层随机抽样 D .多阶段抽样
8
【参考答案】B 1 7
9
8
4
考点4:抽样检验分类★★ 信 3
微
1)按检验目的不同 联
系
一
(1)监督检验。监督检验是除生产方、用户外,受委托的第三 方 机 构唯或政府部门为督促产品生产者或经销
者切实履行自己在产品质量方面的义务和责任,以法律法规为依据而实施的检验。
(2)验收检验。验收检验是指通过检查判断产品是否合乎质量标准而进行的检验。验收检验的目的是把关,
产品合乎质量标准要求的,就予以接收;否则就拒收或另作处理。
2)按产品质量特征不同
(1)计数抽样检验。
如果在抽样检验中只是利用计数检验结果,即:样本中不合格品个数,就称为计数抽样检验。例如,从包
含N个产品的一批产品中随机选取n个产品,通过检验这n个产品,若不合格数不大于预先给定的数C,则接
收这批产品;否则,拒收这批产品。
(2)计量抽样检验。
如果在抽样检验中只是利用计量检验结果,如:样本均值或样本标准差等,就称为计量抽样检验。例如,
从包含N个产品的一批产品中随机选取n个产品,测出这n个产品的某一质量特性值,该质量特性值的均值或
优路官方网站:www.youlu.com 11
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
标准差不大于预先给定的数值时,可判定这批产品检验通过;否则判定这批产品检验不通过。
计数抽样检验优点:使用简便、运用范围广泛;
缺点:所需要的样本量较大,样本信息利用也不充分。
计量抽样检验优点:信息利用充分、需要的样本量较小等。
缺点:使用程序较繁琐,适用范围较窄。
3)按抽取样本次数不同
(1)一次抽样检验
8
7
1
9
4
8
3
信
微
(2)二次抽样检验
系
联
(3)多次抽样检验。多次抽题样检验与二次抽样检验类似。每次抽取一批产品进行检验,若能按判断规则做
押
准
出抽查合格与否的判断,则精检验工作终止;否则,再进行下一次抽检,如此这般,直至能做出抽检合格与否的
判断为止。
4)按抽样方案是否可调整
(1)调整型抽样检验。主要是根据产 品质量变化情况,按照预先确定的规则适当地调整抽样方案。一般地,
当批质量处于正常情况时,采用正常抽样方 案;当批质量变坏时,改用加严抽样方案;当批质量显著变好时,
允许使用放宽抽样方案。
(2)非调整型抽样检验。一般不利用产品的质 量历史,使用中也没有调整规则,适用于对孤立批产品的检
8
1
7
验。
8
4 9
信
3
5)按是否可组成批 微
系
(1)逐批检验。如果每一批都进行检验,就称为逐批检验。 一
联
唯
(2)连续抽样检验。有些产品不能在形成批之后进行检验,而是 在 生产过程中进行检验,这就需要在重要
工序设立固定检验点进行直接抽检,这称为连续抽样检验或流动批检验。
典型例题
1.【单选】关于抽样检验的说法,正确的是()。
A.计量抽样检验是对单位产品的质量采取计数抽样的方法
B.一次抽样检验涉及3个参数,二次抽样检验涉及5个参数
C.一次抽样检验和二次抽样检验均为计量抽样检验
D.一次抽样检验和二次抽样检验均涉及3个参数,即批量、样本数和合格判定数
【参考答案】B
典型例题
2.【单选】某产品质量检验采用计数型二次抽样检验方案,已知:N=1000,n1=40,n2=60,C1=1,C2=4;
经二次抽样检得:d1=2,d2=3,则正确的结论是()。
12 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
A.经第一次抽样检验即可判定该批产品质量合格 B.经第一次抽样检验即可判定该批产品质量不合格
C.经第二次抽样检验即可判定该批产品质量合格 D.经第二次抽样检验即可判定该批产品质量不合格
【参考答案】D
典型例题
3.【多选】施工质量抽样检验工作中,与计量抽样检验相比,计数抽样检验的优点有()。
A.使用简便 B.所需样本量较小
C.样本信息利用充分 D.运用范围广泛
E.检验结果可信度高 【参考答案】AD
考点5:施工质量检验方法★★★★
1)感观检验法
感观检验法是以施工规范和检验标准为依据,利用人体的视觉器官、听觉器官和触觉器官来检验施工质量
情况。这类方法主要是根据质量要求,采用“看、摸、敲、照”等方法对检查对象进行检查。
8
7
“看”,就是根据质量标准要求进行外9 1观检查,如结构表面是否有裂缝、混凝土振捣是否符合要求等。
4
8
3
“摸”,就是通过手感触摸进行检信查鉴别。
微
系
“敲”,就是运用敲击方法进联行音感检查,根据声音虚实、脆闷判断有无质量问题。
题
押
“照”,就是通过人工光准源或反射光照射,仔细检查难以看清的部位。
精
2)物理检验法
物理检验法是指利用物理原 理借助各种检测工具和仪器设备对施工质量进行检验的方法。物理检验法是一
种在施工质量检验中被广泛应用的重要方法,包括度量检测、电性能检测、机械性能检测和无损检测等。
(1)度量检测法。度量检测法是指利 用工具和设备通过检测材料、构件、工程等的长度、质量、体积、密
度等来判定工程质量情况。
(2)电性能检测法。电性能检测法是指利用电 工电子仪器和适当的测量方法来检测电器设备和材料性能的
8
方法。 1 7
9
8
4
(3)机械性能检测法。机械性能检测法是指利用物理力 学专用仪器对工程材信 3料、构件等机械性能进行检测
微
的方法。工程建设中,机械性能检测项目一般是指钢材的抗拉 、 抗弯、抗剪联和
系
焊接性能;混凝土的抗压、抗渗
一
性;水泥砂浆的抗压性能;机砖的抗压、抗拉、抗剪性能等。 唯
(4)无损检测法。无损检测法是指在不损坏被检物的前提下,对被检物内部或表面缺陷、性质、状态和结
构进行检验的方法。
优路官方网站:www.youlu.com 13
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
在常规无损检测方法中:
超声和射线照相方法主要用于探测被检物的内部缺陷;
渗透方法仅用于探测被检物表面开口的缺陷;
磁粉和电磁(涡流)方法用于探测被检物的表面和近表面缺陷。
3)化学检验法
化学检验法是指利用化学试剂和试验仪器对工程材料的化学成分及其含量进行测定的方法。这种方法常用
来检测水泥、钢材的化学成分。
4)现场试验法
现场试验法是指直接在施工现场对工程构件、设备等进行试验的方法。例如:桩基的静载试验、小应变试
验;给水工程、供暖工程中的压力试验;设备安装工程中的设备试运行;电器安装工程中的电器设备动作试验
等。
典型例题
8
7
1.【单选】在不损坏被检物的前提下,9 1对被检物内部或表面缺陷、性质、状态和结构进行检验的方法是()。
4
8
3
A.度量检测法
微
信 B.电性能检测法
系
C.无损检测法 联 D.化学检验法
题
押
【参考答案】C 准
精
典型例题
2.【单选】工程建设中,适用 于钢材的抗拉、抗弯、抗剪和焊接性能的检测方法是()。
A.现场试验法 B.化学检验法
C.度量检测法 D.机械性能检测法
【参考答案】D
典型例题
8
3.【单选】仅用于探测被检测物表面开口缺陷的是 ()。 1 7
9
8
4
A.射线探伤 B.超声波 探伤 信 3
微
C.渗透探伤 D.电磁感应检 测 联
系
一
【参考答案】C 唯
重点回顾
施工质量
内容
抽样检验方法
随机抽样方法 简单随机抽样、系统随机抽样、分层随机抽样、分级随机抽样和整群随机抽样
按检验目的不同 (1)监督检验;(2)验收检验
(1)计数抽样检验;(2)计量抽样检验
计数抽样检验优点:使用简便、运用范围广泛;
按产品质量特征不同 缺点:所需要的样本量较大,样本信息利用也不充分。
抽样检验的分类 计量抽样检验优点:信息利用充分、需要的样本量较小等。
缺点:使用程序较繁琐,适用范围较窄。
(1)一次抽样检验;(2)二次抽样检验;
按抽取样本次数不同
(3)多次抽样检验。
按抽样方案是否可调 (1)调整型抽样检验;(2)非调整型抽样检验。
14 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
整
按是否可组成批 (1)逐批检验;(2)连续抽样检验。
重点回顾
施工质量
内容
抽样检验方法
感官检验法 “看、摸、敲、照”
度量检测、电性能检测、机械性能检测和无损检测
在常规无损检测方法中:
物理检验法 (1)超声和射线照相方法主要用于探测被检物的内部缺陷;
施工质量检验方
(2)渗透方法仅用于探测被检物表面开口的缺陷;
法
(3)磁粉和电磁(涡流)方法用于探测被检物的表面和近表面缺陷。
化学检验法 常用来检测水泥、钢材的化学成分。
例如:桩基的静载试验、小应变试验;给水工程、供暖工程中的压力试验;
现场检验法
设备安装工程中的设备试运行;电器安装工程中的电器设备动作试验等。
5.2.5施工质量统计分析方法
7
8
1
9
4
考点1:分层法★
信
3 8
微
考点2:调查表法★ 系
联
题
考点3:因果分析图法★★押★
准
精
考点4:排列图法★★★
考点5:相关图法★★
考点6:直方图法★★★
考点7:控制图法★★
考点1:分层法★
分层法是指将调查收集的原始数据,根据不同的目的和要求,按某一性质进行分组整理的分析方法。每组
就称为一层,因此,分层法又称为分类法或分组法。 分层的结果是使各层间数据的差异8突显出来,在此基础上
1
7
9
进行层间、层内的比较分析,可以更深入地发现和认识质 量问题及其产生原因。分8 4层法是工程质量统计分析中
信
3
微
的一种最基本方法。 系
联
典型例题
唯
一
【单选】在进行工程质量统计分析时,采用的最基本的方法是() 。
A.因果分析图法 B.直方图法
C.分层法 D.相关图法
【参考答案】C
考点2:调查表法★
调查表法又称为调查分析法、检查表法,是指利用专门设计的统计表对工程质量数据进行收集和整理,并
粗略地进行原因分析的一种方法。
根据使用目的不同,采用的调查表有:工序分布检查表、缺陷位置检查表、不良项目检查表、不良原因检
查表等。检查表的形式繁多,也可根据数据收集的需要自行设计调查表。
考点3:因果分析图法★★★
因果分析图又称为质量特性因果图、鱼刺图或树枝图,是一种反映质量特性与质量缺陷产生原因之间关系
优路官方网站:www.youlu.com 15
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
的图形工具,可用来分析、追溯质量缺陷产生的最根本原因。
8
7
1
9
4
8
3
应用因果分析图法进行质量特性因信果分析时,应注意以下几点:
微
系
(1)一个质量特性或一个质联量问题使用一张图分析。
题
押
(2)通常采用QC小组准活动的方式进行,集思广益,共同分析。
精
(3)必要时可邀请QC小 组以外的有关人员参与,广泛听取意见。
(4)分析时要充分发表意见 ,层层深入,排除所有可能的原因。
(5)在充分分析的基础上,由各 参与人员采用投票或其他方式,从中选择1~5项多数人达成共识的最主
要原因。
典型例题
1.【单选】下列关于应用因果分析图法进行质量 特性因果分析的说法,正确的是()。
8
A.不同类型质量问题可以共同使用一张图分析 1 7
9
8
4
B.不能邀请QC小组以外的有关人员参与 信 3
微
C.由参与人员采用投票方式,从中选择1~3项最主要原因 联
系
一
D.采用QC小组活动的方式进行,集思广益,共同分析 唯
【参考答案】D
典型例题
2.【单选】能够反映质量特性与质量缺陷产生原因之间关系并且能够追溯质量缺陷产生最根本原因的分析
方法是()。
A.分层法 B.因果分析图法
C.排列图法 D.直方图法
【参考答案】B
考点4:排列图法★★★
排列图法又称为主次因素分析法或帕累托图法,是用来分析影响质量主次因素的有效方法。如图所示,排
列图由两个纵坐标、一个横坐标、若干个连起来的直方形和一条曲线组成。左侧纵坐标是频数或件数,右侧纵
坐标是累计频率;横坐标表示影响质量的各个因素(或项目),按影响程度大小从左至右排列。直方图形的高度
16 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
表示影响因素的影响大小,将其累计频率(百分数)点连成一条折线,即为帕累托曲线。
举例:对某模板施工精度进行抽样检查,得到150个不合格点数的统计数据,然后按照质量特性不合格点
数(频数)由大到小的顺序,重新整理,分别计算出累计频数和累计频率。
某项模板施工精度的抽样检查数据
序号 检查项目 轴线位置 序号 检查项目 不合格点数
1 不合格点数 1 5 平面水平度 15
2 垂直度 8 6 表面平整度 75
3 标高 4 7 预埋设施中心位置 1
4 截面尺寸 45 8 预留孔洞中心位置 1
重新整理后的抽样检查数据
序号 项目 频数 频率(%) 累计频率
1 表面平整度 75 50.0 50.0
2 截面尺寸 45 30.0 80.0
3 平面水平度 7 8 15 10.0 90.0
1
9
4 垂直度 8 4 8 5.3 95.3
3
信
5 标高 微 4 2.7 98.0
系
6
其联他
3 2.0 100.0
题
押
合计 准 150 100.0
精
根据统计数据画出构件尺寸不合格点排列图:
8
1
7
9
8
4
信
3
微
系
联
一
唯
累计频率在0~80%范围内的因素定为A类因素,即主要因素,加强控制,重点管理;
累计频率在80%~90%范围内的因素定为B类因素,即次要因素,常规管理;
累计频率在90%~100%范围内的因素定为C类因素,即一般因素,放宽管理。
典型例题
1.【单选】在质量管理排列图中,对应于累计频率曲线80%~90%部分的因素,属于()因素。
优路官方网站:www.youlu.com 17
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
A.主要 B.次要
C.一般 D.其它
【参考答案】B
典型例题
2.【单选】下列质量统计分析方法中,可用来分析施工影响质量主次因素的有效方法是()。
A.分层法 B.控制图法
C.相关图法 D.排列图法
【参考答案】D
考点5:相关图法★★
相关图又称为散布图,是用来观察分析两种质量数据之间相关关系的图形方法。
1)相关图绘制
首先从生产过程中随机收集两种相关变量的对应数据(一般不少于30个),然后将这些数据点描绘在直角
8
7
坐标图中,即可得到相关图。 9 1
4
8
3
2)相关图观察分析
微
信
系
相关图中点的集合,反映了两联种数据之间的散布状况。典型的相关图如下:
题
押
准
精
8
1
7
9
8
4
信
3
微
系
联
(a)正相关(b)弱正相关(c)不相关(d)负相关(e)弱负 相关
唯
(一 f)非线性相关
典型例题
1.【单选】某相关图如下所示,其表示的类型是()。
A.弱正相关 B.弱负相关
C.非线性相关 D.不相关
【参考答案】D
典型例题
2.【多选】相关图中点的集合,反映了两种数据之间的散布状况,包括的类型有()。
18 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
A.正相关 B.弱正相关
C.强正相关 D.不相关
E.负相关
【参考答案】ABDE
考点4:直方图法★★★
直方图又称频数分布直方图,是用来反映产品质量数据分布状态和波动规律的统计分析方法。
直方图的主要用途是:判断工序的稳定性;推断工序质量规格标准的满足程度;分析不同因素对质量的影
响;计算工序能力等。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
(1)观察直方图形状,判断 产品质量状况。
将直方图分布状态与正态分布图 进行对比,可分析判断产品质量状况。
8
1
7
9
8
4
信
3
微
系
联
一
唯
(a)正常型(b)折齿型(c)左(或右)缓坡型(d)孤岛型(e)双峰型(f)峭壁型
①正常型。如图(a)所示,正常型直方图基本符合正态分布规律,其形状特征为中间高、两侧低,左右接
近对称。表示工序处于稳定状态,只存在随机误差。
②折齿型。如图(b)所示,折齿型直方图是由于分组不当或组距确定不当而造成的。
③左(或右)缓坡型。如图(c)所示,左(或右)缓坡型直方图主要是由于操作中对上限(或下限)控制
太严造成的。
④孤岛型。如图(d)所示,孤岛型直方图是因原材料发生变化,或短时间内工人操作不熟练造成的。
优路官方网站:www.youlu.com 19
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
⑤双峰型。如图(e)所示,双峰型直方图往往是因取样时混批所致,如将两台设备、两种不同施工方法的
产品混在一起或在两个不同批量中取样等。
⑥峭壁型。如图(f)所示,峭壁型直方图通常是因数据收集不正常,可能有意识地去掉下限以下的数据,
或是在检测过程中某种人为因素造成的。
(2)将直方图与质量标准比较,判断实际生产能力。在观察分析直方图整体形状的同时,还可将直方图与
质量标准对比,借以判断工序对标准的适应能力和改善余地。(左下限右上限)
8
7
1
9
4
8
3
信
微
系
联
题
(a)表明工序质量稳定
准
,押不会出废品。
精
(b)如果生产状态一旦 发生变化,就可能超出质量标准下限而出现不合格品。
(c)生产过程一旦发生小的 变化,产品的质量特性值就可能超出质量标准。出现这种情况时,必须立即采
取措施,以缩小质量特性的分布范围 。
(d)表明工序稳定,但工序能力过于宽裕,经济性差。
(e)表示实际质量分布过于偏离质量标准 中心,已经单边超限,出现不合格品。
(f)质量分布范围已超出质量标准的上、下 界限,表明工序能力太小,必然出现不合格品。
典型例题 8
1
7
9
1.【单选】采用直方图法分析工程质量状况时,将两 种 不同工艺方法产生的
信
数3 8据
4
混在一起,可能绘制出()
微
直方图。 系
联
一
A.孤岛型 B.双峰型 唯
C.折齿型 D.峭壁型
【参考答案】B
典型例题
2.【多选】应用直方图法的目的是()。
A.判断工序的稳定性 B.推断工序质量规格标准的满足程度
C.分析不同因素对质量的影响 D.计算工序能力
E.反映质量特性与质量缺陷产生原因之间关系【参考答案】ABCD
典型例题
3.【多选】下列关于直方图与质量标准的对比分析中,正确的有()。
20 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
A.图(3),表明工序质量稳定,不会出废品 B.图(2),可能超出质量标准下限而出现不合格品
C.图(1),临界状态,可能超出质量标准 D.图(5),超出上界限,出现不合格品
E.图(4),工序能力过于宽裕,经济性差 【参考答案】BE
考点7:控制图法★★
控制图又称管理图,是一种在直角坐标系内画有控制界限,描述生产过程中产品质量波动状态的图形。
1)控制图基本形式
控制图一般有三条线:上面一条虚线为上控制线(UCL),下面一条虚线为下控制线(LCL),中间一条实线
8
为中心线(CL)。控制界限一般根据“3σ”
1
7原理来确定,上下控制界限标志着质量特性值允许波动范围。
9
4
8
3
信
微
系
联
题
押
准
精
2)控制图的观察分析
分析用控制图中的点子同时满足以下两个条件时 ,可以认为生产过程基本上处于稳8定状态:
1
7
9
①连续25点中没有一点在界限外或连续35点中最多 一 点在界限外或连续1
信
030 8
4
点中最多2点在界限外;
微
②控制界限内的点子随机排列且没有缺陷。 系
联
一
如果控制图中的点子分布不满足上述条件时,说明生产过程发 生了异唯常变化。有异常现象的点子分布如图
所示。属于生产过程有异常的情形有:
(1)连续7点或更多点在中心线同一侧,如图(a)所示。
优路官方网站:www.youlu.com 21
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(2)连续7点或更多点呈上升或下降趋势,如图(b)所示。
(3)连续11点中至少有10点在中心线同一侧,如图(c)所示。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
(4)连续14点中至少有12点在中心线同 一侧。
(5)连续17点中至少有14点在中心线同一侧 。
8
1
7
(6)连续20点中至少有16点在中心线同一侧。
8
4 9
信
3
(7)连续3点中至少有2点和连续7点中至少有3点落在 二倍标准差与三微倍标准差控制界限之间,如图(d)
系
所示。 一
联
唯
(8)点子呈周期性变化,如图所示。
22 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
典型例题
1.【单选】在施工质量控制过程中,生产处于稳定状态的控制图中点子分布状态是()。
A.连续7点或更多点在中心线同一侧 B.随机落在上、下控制界限内
C.呈现周期性变化 D.连续7点或更多点呈上升趋势
8
7
【参考答案】B 9 1
4
8
3
2.【多选】采用控制图法控制生
微
产信过程质量时,说明点子在控制界限内排列有异常的情形有()。
系
A.点子连续在中心线一侧出现联7个以上 B.连续7个以上的点子上升或下降
题
押
C.连续11个点子落在1准倍标准偏差控制界限之外 D.点子落在2倍标准偏差控制界限之外
精
E.点子落在3倍标准偏差 控制界限附近 【参考答案】AB
重点回顾
统计分析方法 内容
应用因果分析 图法进行质量特性因果分析时,应注意以下几点:
1.一个质量特性或 一个质量问题使用一张图分析。
2.通常采用QC小组活 动的方式进行,集思广益,共同分析。
因 果 分
3.必要时可邀请QC小组 以外的有关人员参与,广泛听取意见。
析图法
8
4.分析时要充分发表意见, 层层深入,排除所有可能的原
1
因7。
9
5.在充分分析的基础上,由各 参 与人员采用投票或其
信
他3 8方
4
式,从中选择1~5项多数
施工质量 人达成共识的最主要原因。 微
系
统计分析方法 累计频率在0-80%范围内的因素定为 A类因素一,
联
即主要因素;
唯
累计频率在80%-90%范围内的因素定为 B 类 因素,即次要因素;
排 列 图
累计频率在90%-l00%范围内的因素定为C类因素,即一般因素。
法
A类因素是需要加强控制、重点管理的对象;对B类因素可按常规管理;对C类因
素则可放宽管理,以利于将主要精力放在改善A类因素上。
相 关 图
正相关、弱正相关、不相关、负相关、弱负相关、非线性相关
法
施工质量
直 方 图
统计分析方法
法
(a)正常型(b)折齿型(c)左(或右)缓坡型
优路官方网站:www.youlu.com 23
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(d)孤岛型(e)双峰型(f)峭壁型
(a)表明工序质量稳定;(b)可能超出质量标准下限而出现不合格品;
(d)经济性差;(e)出现不合格品。
分析用控制图中的点子同时满足以下两个条件时,可以认为生产过程基本上处于稳
控 制 图
定状态:①连续25点中没有一点在界限外或连续35点中最多一点在界限外或连续
法
100点中最多2点在界限外;②控制界限内的点子随机排列且没有缺陷。
5.3施工质量控制
5.3.1施工准备质量控制
5.3.2施工过程质量控制
5.3.3施工质量检查验收
施工质量控制是一个包含事前控制、事中控制和事后控制三大环节的系统过程。
所谓事前控制,就是要预先进行周密的质量计划,并按质量计划进行质量活动前准备工作状态的控制。例
如在施工准备阶段,施工单位编制和审查施7 8工组织设计、施工方案,进行施工现场准备和施工部署等。
1
9
4
8
所谓事中控制,是指对产品生产过3程中各项作业技术活动操作者的行为约束和对质量活动过程和结果的监
信
微
督控制。这种监督控制既包括来自系企业内部管理者的检查检验,也包括来自企业外部工程监理单位和工程质量
联
题
监督机构等的监控。由此可见押,完整的施工质量控制体系是一个自控与他控相结合的控制体系。当然,增强操
准
精
作者质量意识、坚持质量标准,实现有效的自我控制是关键,他人控制是必要补充,没有前者或以后者取代前
者都是不正确的。
所谓事后控制,是指对质量活动 结果的评价认定和对质量偏差的纠正。
典型例题
【单选】下列施工质量控制工作中,属于事前控制的是()。
A.对质量活动过程和结果的监督控制 B.对质量活动结果的评价认定
C.编制和审查施工组织设计 D. 增强操作者质量意识 8
1
7
9
【参考答案】C
信
3
8
4
微
5.3.1施工准备质量控制 系
联
一
考点1:施工准备工作基本要求★
唯
考点2:施工技术准备★
考点3:施工现场准备★
考点4:材料构配件质量控制★
考点5:施工机械配置的控制★
考点1:施工准备工作基本要求★非常规考点
考点2:施工技术准备★
1)熟悉与会审图纸
施工单位收到拟建工程的设计图纸和有关技术文件后,应尽快组织有关工程技术人员熟悉和自审图纸,写
出自审图纸记录。自审图纸记录应包括对设计图纸的疑问和对设计图纸的有关建议。
施工图会审会议由建设单位主持,设计单位和施工单位、工程监理单位参加。
2)编制和报审施工组织设计
24 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
施工单位在完成施工组织设计的编制及内部审批工作后,报请项目监理机构审查,由总监理工程师审核签
认。项目监理机构审查批准的施工组织设计应报送建设单位。
典型例题
【单选】施工单位在完成施工组织设计的编制及内部审批工作后,应由()审核签认并报送建设单位。
A.总监理工程师 B.专业监理工程师
C.项目技术负责人 D.监理单位技术负责人
【参考答案】A
考点3:施工现场准备★
1)测量控制网的控制
施工测量质量的好坏直接决定工程的定位和标高是否正确,并且制约施工过程有关工序的质量。因此,施
工单位在工程开工前必须做好施工测量工作。
2)施工平面布置的控制
8
7
建设单位按照合同约定并结合施工的9实1际需要,事先划定并提供施工用地和现场临时设施用地的范围,协
4
8
3
调平衡和审批各施工单位的施工平面布信置方案。
微
系
施工单位应根据批准的施工平联面布置图和施工进度计划的安排,科学合理地使用施工场地,正确布置施工
题
押
机械设备和其他临时设施,维准护现场施工道路畅通,合理控制材料的进场与堆放,保证充足的水电供应,保持
精
良好的防洪排涝能力。
项目监理机构要检查施工现 场平面布置是否合理,是否有利于保证施工的正常、顺利地进行,是否有利于
保证质量,特别要对场区的道路、防洪排水、器材存放、给水及供电、混凝土供应及主要垂直运输机械设备布
置等方面进行重点检查与控制。
典型例题
1.【单选】施工测量质量的好坏直接决定工程的 定位和标高是否正确,并制约施工过程中相关工序的质量。
8
根据上述内容,施工测量工作的责任主体是()。 1 7
9
8
4
A.建设单位 B.设计单 位 信 3
微
C.施工单位 D.监理单位 联
系
一
【参考答案】C 唯
典型例题
2.【多选】项目监理机构在检查施工现场平面布置时,需重点关注的方面包括()。
A.场区道路的畅通性 B.防洪排水能力
C.材料进场的时间安排 D.给水及供电的稳定性
E.混凝土供应及主要垂直运输机械设备的布置
【参考答案】ABDE
考点4:材料、构配件质量控制★
1)进场材料、构配件检验
(1)工程采用的主要材料、半成品、成品、构配件、器具和设备应进行进场检验。涉及安全、节能、环境
保护和主要使用功能的重要材料、产品应按各专业相关规定进行复验,并应经项目监理机构检查认可。
(2)涉及结构安全、节能、环境保护和主要使用功能的试块、试件及材料,应按规定进行见证检验。
优路官方网站:www.youlu.com 25
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(3)混凝土预制构件出厂时的混凝土强度不得低于设计混凝土强度等级值的75%。
典型例题
【单选】混凝土预制构件出厂时的混凝土强度不宜低于设计混凝土强度等级值的()。
A.50% B.65%
C.75% D.90%
【参考答案】C
考点5:施工机械配置的控制★
施工机械设备的选择,要考虑其技术性能、工作效率、可靠性及维修难易、能源消耗,以及安全、灵活等
因素,要满足施工生产的实际需求。还要考虑所选择的施工机械设备对施工质量的影响及保证质量的程度。其
质量控制主要围绕施工机械设备的选型、机械设备性能参数的确定、机械设备数量、使用操作等方面进行。
5.3.2施工过程质量控制
考点1:作业技术准备状态的控制★
8
7
考点2:作业技术活动过程质量控制★9 1
4
8
3
考点3:作业技术活动结果控制
微
★信
系
考点1:作业技术准备状态的联控制★
题
押
作业技术准备状态是指在准正式开展施工作业前,各项施工准备工作是否按预先计划的安排落实到位的状况,
精
包括配置的人员、材料、机具 、施工环境、通风、照明、安全设施等。
作业技术准备状态的控制, 应着重抓好以下环节的工作:
1)质量控制点的设置
质量控制点是指为保证作业过程质量 而确定的重点控制对象、关键部位或薄弱环节。设置质量控制点是保
证施工质量达到质量要求的必要前提。
(1)质量控制点的设置原则
8
①施工过程中的关键工序或环节及隐蔽工程,例如 预应力结构的张拉工序、钢筋1 7混凝土结构中的钢筋架立
9
8
4
等。 信 3
微
系
②施工中的薄弱环节或质量不稳定的工序、部位或对象,例 如地下防水联层施工等。
一
③对后续工程施工或对后续工序质量或安全有重大影响的工序 、 部 位唯或对象,例如预应力结构中的预应力
钢筋质量、模板的支撑与固定等。
④采用新技术、新工艺、新材料的部位或环节。
⑤施工无足够把握、施工条件困难或技术难度大的工序或环节,例如复杂曲线模板的放样等。
显然,是否设置为质量控制点,主要是视其对质量特性影响的大小、可能造成的危害程度及质量保证难度
大小而定。
(2)质量控制点的监控对象
26 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
2)作业技术交底控制
施工单位做好技术交底,是取得好的 施工质量的条件之一。为此,每一分项工程开始实施前均要进行交底。
为做好技术交底,应由项目技术人员编制技 术交底书,并经项目技术负责人批准。
关键部位或技术难度大、施工复杂的检验批,在分项工程施工前,施工单位的技术交底书(或作业指导书)
要报项目监理机构。
8
1
7
9
3)作业环境状态控制 8 4
信
3
微
(1)施工作业环境控制。作业环境条件主要是指水电供应 、施工照明、
系
安全防护设备、施工场地空间条件
联
和通道、交通运输和道路条件等。
唯
一
(2)施工质量管理环境控制。施工质量管理环境主要是指施工单位 的质量管理体系和质量控制自检系统是
否处于良好状态;项目管理组织结构、管理制度、检测制度、检测标准、人员配备等方面是否完善和明确;质
量责任制是否落实。
(3)现场自然环境条件控制。施工单位对于未来施工期间,可能出现对施工作业质量不利影响的自然环境
条件,要有充分的认识并做好充足的准备和制定有效预防措施与对策,以保证工程质量。例如,对严寒季节的
防冻;夏季的防高温;高地下水位情况下基坑施工的排水或细砂地基防止流砂;施工场地的防洪与排水;风浪
对水上打桩或沉箱施工质量影响防范等。
典型例题
1.【单选】分项工程在施工前,技术交底书应由()编制,并经项目技术负责人批准。
A.专监 B.总监
C.项目技术人员 D.项目施工班组长
优路官方网站:www.youlu.com 27
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
【参考答案】C
典型例题
2.【单选】下列质量控制工作中,属于“施工作业环境控制”因素的是()。
A.质量责任制应落实到位 B.确保水电供应处于良好状态
C.制定应对极端天气的专项紧急预案 D.施工场地的防洪与排水
【参考答案】B
典型例题
3.【多选】根据对混凝土结构施工过程中质量控制点的要求,属于以施工技术参数为对象设置的质量控制
点是()。
A.混凝土的外加剂掺量 B.防水混凝土抗渗等级
C.冷拉钢筋先焊接后冷拉 D.水泥安定性复试
E.大体积混凝土内外温差 【参考答案】ABE
8
7
考点2:作业技术活动过程质量控制★9 1
4
8
3
1)施工单位“三检”制度
微
信
系
施工单位是施工质量的直接实联施者和责任者。施工单位必须有整套的制度及工作程序,即“三检制度”:作
题
押
业活动结束后,作业者必须自准检;不同工序交接,相关人员必须进行交接检查;施工单位专职质检员的专检。
精
(自检、专检、交接检)
2)技术复核工作
技术复核是施工单位应履行的技术工作责任,其复核结果应报送项目监理机构复验确认后,才能进行后续
相关工序施工。
3)见证取样、送检
施工单位在对进场材料、试块、试件、钢筋接头等实施见证取样前,要通知负责见证取样的监理人员。在
8
监理人员现场监督下,施工单位按相关规范要求,完成 材料、试块、试件等的取样过1 7程。完成取样后,施工单
9
8
4
位将送检样品装入木箱,由监理人员加封。不能装入箱中的 试件,如钢筋样品、信钢3筋接头,则贴上专用加封标
微
志,然后送往试验室。 联
系
一
4)工程变更控制 唯
工程变更要求可能来自建设单位、设计单位或施工单位。为确保工程质量,不同情况下,工程变更的实施、
设计图纸的澄清、修改有不同的工作程序。
(1)施工单位的变更要求及处理。在施工过程中,施工单位提出的工程变更要求有下列两种情况:
①技术修改。施工单位根据施工现场具体条件和自身的技术、经验和施工设备等条件,在不改变原设计图
纸和技术文件的前提下,提出对设计图纸和技术文件进行某些技术上的修改。
技术修改问题通常可由专业监理工程师组织,施工单位和现场设计代表参加,经各方同意后签字并形成纪
要,作为工程变更单附件,经总监理工程师批准后实施。
②工程变更。工程变更是指施工期间,对于设计单位在设计图纸和设计文件中所表达的设计标准状态的改
变和修改。在此情形下,施工单位就要求变更的问题填写《工程变更单》,送交项目监理机构。总监理工程师根
据施工单位的申请,经与设计、建设、施工单位研究并作出变更决定后,签发《工程变更单》,并附设计单位提
出的变更设计图纸。施工单位签收后按变更后的图纸施工。
28 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
如果工程变更涉及结构主体及安全,该工程变更还要按有关规定报送施工图原审查单位进行审查,否则变
更不能实施。
典型例题
1.【单选】在施工质量控制过程中,施工单位需建立完善的“三检”制度,包括()。
A.自检、互检、专检 B.材料检验、过程检验、成品检验
C.自检、互检、交接检 D.自检、专检、交接检
【参考答案】D
典型例题
2.【单选】若工程变更涉及结构主体及安全,该工程变更应按有关规定报送()进行审查,否则变更不能
实施。
A.建设行政主管部门 B.施工图原审查机构
C.工程质量监督机构 D.建设单位主管部门
8
7
【参考答案】B 9 1
4
8
3
考点3:作业技术活动结果控制
微
★信
系
作业技术活动结果控制是施工联过程中间产品及最终产品质量控制的方式,只有作业活动的中间产品质量都
题
押
符合要求,才能保证最终工程准的质量。作业技术活动结果控制的主要内容包括以下几方面:
精
1)工序质量检验
工程施工过程是由一系列相 互关联、相互制约的工序所构成,工序质量是基础,直接影响工程项目整体质
量。
2)隐蔽工程验收
隐蔽工程验收是质量控制的一个关键环节 。隐蔽工程施工完毕,施工单位按有关技术规程、规范、施工图
纸进行自检。自检合格后,填写《隐蔽工程报验申请表》,并附隐蔽工程检查记录及有关证明材料,报送项目监
8
理机构。 1 7
9
8
4
3)工序交接验收 信 3
微
工序交接验收是指作业活动中一种必要的技术停顿、作业 方 式转换及作联业
系
活动效果的中间确认。
一
5.3.3施工质量检查验收 唯
考点1:施工质量验收一般规定★★★
考点2:施工质量验收要求及组织★★★★
考点3:单位工程完工后,各相关单位进行工程竣工验收的要求★★
考点4:工程质量保修★
考点1:施工质量验收一般规定★★★
施工质量验收应包括单位工程、分部工程、分项工程和检验批施工质量验收,并应符合下列规定:
(1)检验批应根据施工组织、质量控制和专业验收需要,按工程量、楼层、施工段划分,检验批抽样数量
应符合有关专业验收标准的规定。
(2)分项工程应根据工种、材料、施工工艺、设备类别划分。
(3)分部工程应根据专业性质、工程部位划分。
(4)单位工程应为具备独立使用功能的建筑物或构筑物。
优路官方网站:www.youlu.com 29
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
考点2:施工质量验收要求及组织★★★★
1)施工质量验收要求和组织
验收记录
分类 质量验收合格符合的规定
组织者 参加者
①主控项目和一般项目的确定应符合国家现行强制性工程建设标准
和现行相关
施工单位项目专
标准的规定;
检验批 业质量检查员、专
②主控项目的质量经抽样检验应全部合格; 专业监理
业工长
③一般项目的质量应符合国家现行相关标准的规定; 工程师
④应具有完整的施工操作依据和质量验收记录。
分项 ①所含检验批的质量应验收合格; 施工单位项目专
工程 ②所含检验批的质量验收记录应完整、真实。 业技术负责人
①所含分项工程的质量应验收合格;②质量控制资料应完整、真实;
施工单位项目负
分部 ③有关安全、节能、环境保护和主要使用功能的抽样检验结果应符合 总监理
责人和项目技术
工程 要求; 8 工程师
7
9 1 负责人
④观感质量应符合要求。 8 4
3
信
①所含分部工程的质量应全微部验收合格;②质量控制资料应完整、真
系
实; 联
题
押
③所含分部工程中有关安全、节能、环境保护和主要使用功能的检验 监理、施工、设计、
准
单位 精
资料应完整; 建设单位 勘察等相关单位
工程
④主要使用功能的抽 查结果应符合国家现行强制性工程建设标准规 项目负责人
定;
⑤观感质量应符合要求。
备注:
勘察、设计单位项目负责人和施工单位技 术、质量部门负责人应参加地基与基础分部工程的验收;
设计单位项目负责人和施工单位技术、质量部门负责人应参加主体结构、节能分部工程的验收。
8
2)施工过程质量验收不合格的处理
1
7
9
8
4
(1)当检验批施工质量不符合验收标准时,应按下列 规定进行处理: 信 3
微
①经返工或返修的检验批,应重新进行验收;
系
联
一
②经有资质检测机构检测能够达到设计要求的检验批,应予以 验收;唯
③经有资质的检测机构检测达不到设计要求,但经原设计单位核算认可能够满足安全和使用功能的检验批,
应予以验收。
(2)当经返修或加固处理的分项工程、分部工程,确认能够满足安全及使用功能要求时,应按技术处理方
案和协商文件的要求予以验收。
(3)经返修或加固处理仍不能满足安全或重要使用功能要求的分部工程及单位工程,严禁验收。
考点3:单位工程完工后,各相关单位进行工程竣工验收的要求★★
(1)勘察单位应编制勘察工程质量检查报告,按规定程序审批后向建设单位提交;
(2)设计单位应对设计文件及施工过程的设计变更进行检查,并应编制设计工程质量检查报告,按规定程
序审批后向建设单位提交;
(3)施工单位应自检合格,并应编制工程竣工报告,按规定程序审批后向建设单位提交;
(4)项目监理机构应在施工单位自检合格后组织工程竣工预验收,预验收合格后应编制工程质量评估报告,
30 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
按规定程序审批后向建设单位提交;
(5)建设单位应在竣工预验收合格后组织监理、施工、设计、勘察单位等相关单位项目负责人进行工程竣
工验收。
考点4:工程质量保修★★
(1)对于建筑工程,施工单位应编制工程使用说明书。
(2)当工程在保修期内出现一般质量缺陷时,建设单位应向施工单位发出保修通知,施工单位应进行现场
勘察、制定保修方案,并及时进行修复。
(3)当工程在保修期内出现涉及结构安全或影响使用功能的严重质量缺陷时,应由原设计单位或相应资质
等级的设计单位提出保修设计方案,施工单位实施保修。
典型例题
1.【单选】检验批质量验收合格应符合的规定包括()。
A.所含分项工程的质量应验收合格 B.有关安全、节能、环境保护的检验结果应符合要求
8
7
C.观感质量应符合要求 9 1 D.主控项目的质量经抽样检验应全部合格
4
8
3
【参考答案】D
微
信
系
典型例题 联
题
押
2.【单选】进行单位工程准竣工验收时,编制单位工程竣工报告的主体是()。
精
A.建设单位 B.项目监理机构
C.施工单位 D.项目验收小组
【参考答案】C
典型例题
3.【单选】检验批应由()组织施工单位 项目专业质量检查员、专业工长等进行验收。
A.专业监理工程师 B .总监理工程师
8
C.监理员 D.建 设单位代表 1 7
9
8
4
【参考答案】A 信 3
微
典型例题 联
系
一
4.【单选】下列关于施工质量验收组织的说法,错误的是()。 唯
A.分项工程应由专业监理工程师组织施工单位项目专业技术负责人等进行验收
B.监理单位应组织建设、施工、设计、勘察单位等相关单位项目负责人进行工程竣工验收
C.分部工程应由总监理工程师组织施工单位项目负责人和项目技术负责人等进行验收
D.检验批应由专业监理工程师组织施工单位项目专业质量检查员、专业工长等进行验收
【参考答案】B
典型例题
5.【单选】施工质量验收环节,需要进行观感质量验收的是()。
A.检验批验收 B.分部工程验收
C.分项工程验收 D.工序质量验收
【参考答案】B
典型例题
优路官方网站:www.youlu.com 31
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
6.【单选】下列关于施工过程质量验收不合格处理的说法中,错误的是()。
A.在检验批验收时,发现存在严重缺陷的应推到重做
B.在检验批验收时,有一般的缺陷通过反修或更换消除缺陷后,不需要再验收
C.严重质量缺陷或超过检验批范围内的缺陷,经法定检测单位检测鉴定以后,认为能够达到设计要求的检
验批,应予以验收
D.经返修或加固处理仍不能满足安全或重要使用功能要求的分部工程及单位工程,严禁验收
【参考答案】B
典型例题
7.【多选】根据《建筑工程施工质量验收统一标准》GB50300-2013,分项工程的划分依据有()。
A.工种 B.工程量
C.专业性质 D.材料
E.施工工艺 【参考答案】ADE
8
7
8.【多选】下列分部工程中,需要设计9 1单位项目负责人参加施工质量验收的有()。
4
8
3
A.电梯分部工程
微
信 B.地基与基础分部工程
系
C.主体结构工程 联 D.节能分部工程
题
押
E.屋面分部工程 准 【参考答案】BCD
精
重点回顾
施工质量控制 内容
事前控制:编制和审查施 工组织设计、施工方案,进行施工现场准备和施工部署等;
动态控制 事中控制:对操作者的行为约 束和对质量活动过程和结果的监督控制;
事后控制:对质量活动结果的评价认定和对质量偏差的纠正;
(1)熟悉与会审图 纸:施工图会审会议由建设单位主持,设计单位和施工单位、
工程监理单位参加。
施工技术准备 (2)编制和报审施工组织 设计:施工单位在完成施工组
1
7
织8设计的编制及内部审批
9
工作后,报请项目监理机构审 查,由总监理工程师审核8 4签认。
施工准备 信 3
项目监理机构审查批准的施工组 织设计应报送建设微单位。
系
施工现场准备 (1)测量控制网的控制;(2)施工 平面布置的联控制
一
唯
材料、构配件
混凝土预制构件出厂时混凝土强度不低于 设 计混凝土强度等级值的75%
质量控制
1.作业技术交底控制:每一分项工程开始实施前均要进行交底。
由项目技术人员编制,并经项目技术负责人批准。
作业技术准备
2.作业环境状态控制:
状态
施工过程 (1)施工作业环境控制;(2)施工质量管理环境控制;(3)现场自然环境条件控
制。
作业技术活动 1.施工单位“三检”制度:自检、专检、交接检
过程 2.见证取样、送检需监理人员进行全程见证
①主控项目和一般项目的确定应符合国家现行强制性工程建设标准和现行相关标
检验批 准的规定;
施工质量 (专业监理工 ②主控项目的质量经抽样检验应全部合格;
检查验收 程师) ③一般项目的质量应符合国家现行相关标准的规定;
④应具有完整的施工操作依据和质量验收记录。
分部工程 ①所含分项工程的质量应验收合格;
32 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(总监理工程 ②质量控制资料应完整、真实;
师) ③有关安全、节能、环保和主要使用功能的抽样检验结果应符合要求;
④观感质量应符合要求。
(1)当检验批施工质量不符合验收标准时,应按下列规定进行处理:
①经返工或返修的检验批,应重新进行验收;
②经有资质检测机构检测能够达到设计要求的检验批,应予以验收;
③经有资质的检测机构检测达不到设计要求,但经原设计单位核算认可能够满足安
不合格处理 全和使用功能的检验批,应予以验收。
(2)当经返修或加固处理的分项工程、分部工程,确认能够满足安全及使用功能
要求时,应按技术处理方案和协商文件的要求予以验收。
施工质量 (3)经返修或加固处理仍不能满足安全或重要使用功能要求的分部工程及单位工
检查验收 程,严禁验收。
①勘察单位编制勘察工程质量检查报告,向建设单位提交;
②设计单位应对设计文件及施工过程的设计变更进行检查,并编制设计工程质量检
查报告,向建设单位提交;
竣工验收 8
7
③施工单位应自1检合格,编制工程竣工报告,向建设单位提交;
9
4
8
④项目监理信 3机构应在施工单位自检合格后组织工程竣工预验收,预验收合格后应编
微
制工程系质量评估报告,按规定程序审批后向建设单位提交;
联
质量保修 对于题建筑工程,施工单位应编制工程使用说明书。
押
准
精
5.4施工质量事故预防与调查处理
5.4.1施工质量事故分类
5.4.2施工质量事故预防
5.4.3施工质量事故调查处理
5.4.1施工质量事故分类
考点1:按事故造成后果分类★★
8
考点2:按事故责任分类★★★
9
1
7
8
4
考点3:按事故产生原因分类★★★ 信
3
微
系
考点4:按事故严重程度分类★★★★ 联
一
唯
考点1:按事故造成后果分类★★
(1)未遂事故。出现了质量问题,经及时采取措施,未造成经济损失、延误工期或其他不良后果,均属于
未遂事故。
(2)已遂事故。凡出现不符合质量标准或设计要求,造成经济损失、工期延误或其他不良后果,均属于已
遂事故。
考点2:按事故责任分类★★★
由于工程实施指导或领导失误而造成的质量事故。
指导责任事故(领导)
如负责人片面追求施工进度、降低质量标准。
由于操作人员不按规程和标准实施操作而造成的质量事故。
操作责任事故(员工) 如土方工程中不按规定的填土含水率和碾压遍数施工、浇筑混凝土时随意加水或振捣
疏漏造成混凝土质量事故等。
典型例题
1.【单选】某工程项目施工工期紧迫,楼面混凝土刚浇筑完毕即上人作业,造成混凝土表面不平并出现楼
优路官方网站:www.youlu.com 33
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
板裂缝,按事故责任分此质量事故属于()事故。
A.操作责任 B.社会责任
C.自然灾害 D.指导责任
【参考答案】D
典型例题
2.【单选】某工程混凝土浇筑过程中,因工人直接浇筑高度超出施工方案要求造成质量事故,该事故按照
事故责任分类属于()。
A.操作责任事故 B.指导责任事故
C.技术责任事故 D.管理责任事故
【参考答案】A
考点3:按事故产生原因分类★★★
由于设计、施工技术上的失误而造成的质量事故。
技术原因 例如:结构设计计算错误;地7质8情况估计错误;盲目采用技术上未成熟、实际应用中未得到充分
1
9
4
实践检验验证其可靠的新技8术;采用不适宜的施工方法或工艺等引发的质量事故。
3
信
由于管理不完善或失误微而引发的质量事故。
系
联
管理原因 例如:施工单位的质量管理体系不完善;质量检验制度不严密,质量控制不严;质量管理措施落
题
押
实不力;检测仪准器设备管理不善而失准;进料检验不严格等引发的质量事故。
精
由于社会、经济因素及社会上存在的弊端和不良风气引起建设中的错误行为,导致出现质量事故。
社会经济
例如:某些施工企 业盲目追求利润而不顾工程质量,在投标报价中随意压低标价,中标后则依靠
原因
违法的手段或修改方案 追加工程款,甚至偷工减料等。
典型例题
1.【单选】施工单位检测仪器未经校准 导致质量检测错误,并由此引发质量事故,按产生的原因分类,该
事故属于()引发的质量事故。
A.技术原因 B .管理原因
8
C.社会原因 D.经 济 原因
8
4
9 1
7
信
3
【参考答案】B 微
系
典型例题
联
一
唯
2.【多选】下列施工质量事故发生的原因中,属于技术原因的有 ( ) 。
A.地质情况估计错误 B.检测仪器设备管理不善而失准
C.检验制度不严密 D.采用了不合适的施工方法或施工工艺
E.结构设计方案不正确
【参考答案】ADE
考点4:按事故严重程度分类★★★★
安全事故 一般 较大 重大 特别重大
死亡 A<3 3≤A<10 10≤A<30 A≥30
重伤 A<10 10≤A<50 50≤A<100 A≥100
直接经济损失 100万≤A<1000万 1000万≤A<5000万 5000万≤A<1亿 A≥1亿
典型例题
1.【单选】某工程因混凝土搅拌违反规程要求导致发生质量事故,经调查,事故造成10人死亡,10人重伤,
34 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
直接经济损失900万元,该起质量事故的等级是()。
A.特别重大事故 B.重大事故
C.较大事故 D.一般事故
【参考答案】B
2.【多选】根据工程质量事故造成损失的程度分级,下列属于重大事故的有()。
A.50人以上100人以下重伤 B.5000万元以上1亿元以下直接经济损失
C.3人以上10人以下死亡 D.1亿元以上直接经济损失
E.1000万元以上5000万元以下直接经济损失 【参考答案】AB
5.4.2施工质量事故预防
考点1:施工质量事故的成因分析★★
考点2:施工质量事故预防措施★
考点1:施工质量事故的成因分析★★
8
7
(1)违背工程建设基本规律 9 1
4
8
3
(2)工程地质勘察失误或地基处
微
信理失误
系
(3)设计计算失误 联
题
押
(4)材料构配件不合格准
精
(5)施工与管理失控
(6)自然条件影响
考点2:施工质量事故预防措施★
(1)坚持按工程建设程序办事
(2)做好必要的技术复核、技术核定工作
(3)严格把好建筑材料及制品的质量关
8
(4)加强质量培训教育,提高全员质量意识 1 7
9
8
4
(5)加强施工过程组织管理 信 3
微
系
(6)做好应对不利施工条件和各种灾害的预案 联
一
(7)加强施工安全与环境管理 唯
5.4.3施工质量事故调查处理
考点1:施工质量事故处理要求及依据★
考点2:施工质量事故处理程序★★★★
考点1:施工质量事故处理要求及依据★
1)施工质量事故处理依据
(1)法律法规;(2)合同文件;(3)工程建设标准;(4)企业内部管理制度
考点2:施工质量事故处理程序★★★★
1)事故报告
(1)工程质量事故发生后,事故现场有关人员应当立即向本单位负责人报告;单位负责人接到报告后,应
于1h内向事故发生地县级以上人民政府住房和城乡建设主管部门及有关部门报告。
情况紧急时,事故现场有关人员可直接向事故发生地县级以上人民政府住房和城乡建设主管部门报告。
优路官方网站:www.youlu.com 35
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(2)住房和城乡建设主管部门接到事故报告后,应当依照下列规定上报事故情况,并同时通知公安、监察
机关等有关部门:
①较大、重大及特别重大事故逐级上报至国务院住房和城乡建设主管部门,一般事故逐级上报至省级人民
政府住房和城乡建设主管部门,必要时可以越级上报事故情况。
②住房和城乡建设主管部门上报事故情况,应当同时报告本级人民政府;国务院住房和城乡建设主管部门
接到重大和特别重大事故的报告后,应当立即报告国务院。
③住房和城乡建设主管部门逐级上报事故情况时,每级上报时间不得超过2h。
④事故报告后出现新情况,以及事故发生之日起30日内伤亡人数发生变化的,应当及时补报。
(3)事故报告。事故报告包括下列内容:
①事故发生单位概况;
②事故发生的时间、地点以及事故现场情况;
③事故的简要经过;
8
7
④事故已经造成或者可能造成的伤亡9人1数和初步估计的直接经济损失;
4
8
3
⑤已经采取的措施; 信
微
系
⑥其他应当报告的情况。 联
题
押
2)事故调查 准
精
(1)事故调查组及其职 责
特别重大事故 由国务院或国务院授权有关部门组织事故调查组进行调查。
重大事故 事故发生地省级人民政府负责调查
可直接组织、也可授权或委托
较大事故 设 区的市级人民政府负责调查
有关部门组织事故调查组进行
一般事故 县级人 民政府负责调查
未造成人员伤亡的一般事故,县级人民政府也可 以委托事故发生单位组织事故调查组进行调查。
(2)事故调查报告
8
①事故发生单位概况; 1
7
9
8
4
②事故发生经过和事故救援情况; 信
3
微
系
③事故造成的人员伤亡和直接经济损失; 联
一
唯
④事故发生的原因和事故性质;
⑤事故责任的认定和事故责任者的处理建议;
⑥事故防范和整改措施。
3)事故处理
当工程某些部分的质量虽未达到规范、标准或设计规定的要求,存在一定缺陷,但经过返修后可以达
到要求的质量标准,又不影响使用功能或外观要求时,可采取返修处理的方法。
例如,某些混凝土结构表面出现蜂窝、麻面或者混凝土结构局部出现损伤,如结构受撞击、局部未振
返修
实、冻害、火灾、酸类腐蚀、碱骨料反应等;再比如对混凝土结构出现裂缝,经分析研究认为不影响
处理
结构的安全和使用功能时,也可采用返修处理。
当裂缝宽度不大于0.2mm时,可采用表面密封法;当裂缝宽度大于0.3mm时,采用嵌缝密闭法;当裂
缝较深时,则应采取灌浆修补的方法。
主要是针对危及结构承载力的质量缺陷的处理。通过对缺陷的加固处理,使建筑结构恢复或提高承载
加固
力,重新满足结构安全性及可靠性的要求,使结构能继续使用或改作其他用途。
处理
对混凝土结构常用加固的方法主要有:增大截面加固法、外包角钢加固法、粘钢加固法、增设支点加
36 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
固法、增设剪力墙加固法和预应力加固法等。
当工程质量缺陷经过返修、加固处理后仍不能满足规定的质量标准要求,或不具备补救可能性,则必
须采取返工处理。
返工
例如,某防洪堤坝填筑实后,其压实土的干密度未达到规定值,经核算将影响土体的稳定且不满足抗
处理
渗能力的要求,需挖除不合格土、重新填筑、重新施工;某公路桥梁工程预应力按规定张拉系数为1.3,
而实际仅为0.8,属严重的质量缺陷,也无法修补,只能重新制作。
①不影响结构安全、生产工艺和使用要求的质量缺陷。②下一道工序可以弥补的质量缺陷。
不作
③法定检测单位鉴定合格的工程。④出现质量缺陷的工程,经检测鉴定达不到设计要求,但经原设计
处理
单位核算,仍能满足结构安全和使用功能的。
4)事故处理的鉴定验收
5)提交处理报告
事故处理结束后,还必须向主管部门和相关单位提交事故处理报告,其内容包括:事故调查报告,事故原
因分析,事故处理依据,事故处理方案、方法及技术措施,处理过程中的各种原始记录资料,检查验收记录,
事故处理结论等。
8
7
1
9
典型例题 4
8
3
信
1.【单选】工程质量事故发生后微,事故现场有关人员应立即向()报告。
系
联
A.本单位负责人 题 B.项目技术负责人
押
准
C.质量监督机构 精 D.项目监理机构
【参考答案】A
典型例题
2.【单选】当工程质量缺陷经过返 修处理后仍不能满足规定的质量标准要求,或不具备补救可能性,则必
须实行()。
A.加固处理 B.返工处理
C.返修处理 D .限制使用
8
【参考答案】B
8
4
9 1
7
信
3
典型例题 微
系
3.【单选】施工质量事故处理的工作包括:①事故报告;② 事故调查
一
;
联
③事故处理的鉴定验收;④提交事
唯
故处理报告;⑤事故处理。正确的程序是()。
A.①-②-⑤-③-④ B.①-②-③-④-⑤
C.②-①-③-④-⑤ D.④-②-⑤-①-③
【参考答案】A
典型例题
4.【单选】下列施工质量缺陷问题可不作处理的是()。
A.某混凝土结构出现0.4mm宽裂缝
B.某防洪堤坝填筑压实后,其压实土的干密度未达到规定值
C.某桥梁工程中预应力构件张拉系数不满足设计要求存在严重缺陷
D.某混凝土现浇楼面平整度偏差10mm,后道工序可以弥补
【参考答案】D
典型例题
优路官方网站:www.youlu.com 37
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
5.【单选】某工程施工中,混凝土结构出现宽度0.3mm的裂缝,且裂缝较深,则适合采用的处理方法是()。
A.灌浆修补法 B.表面密封法
C.嵌缝密闭法 D.纤维加固法
【参考答案】A
重点回顾
质量事故预防与
内容
调查处理
责任分
指导责任事故(领导)、操作责任事故(员工)
类
技术原因,由于在工程项目勘察、设计、施工中技术上的失误。
原因分
管理原因,由于管理不完善或失误而引发的质量事故。
施工质 类
社会经济原因,由于社会、经济因素及社会上存在的弊端和不良风气引起。
量事故
分类 死亡 重伤 直接经济损失
分类
特大事故 A≥30
8
A≥100 A≥1亿
严重程 1 7
重大事故 10≤A<4 9 30 50≤A<100 5000万≤A<1亿
度分类 3 8
信
较大事故 3≤ 微A<10 10≤A<50 1000万≤A<5000万
系
一般事故 联A<3 A<10 100万≤A<1000万
题
1.事故发生押后,事故现场有关人员应当立即向本单位负责人报告;
准
单位负责精人接到报告后,应当于1h内向事故发生地县级以上人民政府报告。
2.特别重大事 故、重大事故,逐级上报至国务院有关部门
事故报告 较大事故,逐级上报至省、自治区、直辖市有关部门
一般事故,逐级上报至设区的市级有关部门
3.有关部门逐级上报事 故情况,每级上报时间不得超过2小时。
4.出现新情况,以及事故 发生之日起30日内伤亡人数发生变化的,应当及时补报。
特别重大事故——由国务院或 国务院授权有关部门组织事故调查组进行调查。
重大事故——事故发生地省级人 民政府负责调查
事故调查
8
较大事故——设区的市级人民政府负 责调查
1
7
9
一般事故——县级人民政府负责调查
信
3 8
4
微
混凝土表面出现蜂窝、麻面或裂缝,经过返修后可以达到要求的质量标准,不
系
影响使用功能或外观要求时可采取 。 一
联
返修处理 唯
当裂缝宽度不大于0.2mm时,可采用 表 面密封法;当裂缝宽度大于0.3mm时,
采用嵌缝密闭法;当裂缝较深时,则应采取灌浆修补的方法。
加固处理 主要是针对危及结构承载力的质量缺陷的处理。
防洪堤坝填筑压实后,压实土的干密度未达到规定值,经核算将影响土体稳定
且不满足抗渗能力的要求,需挖除不合格土、重新填筑、重新施工;公路桥梁
事故处理 返工处理
工程预应力按规定张拉系数为1.3,而实际仅为0.8,属严重的质量缺陷,也无
法修补,只能重新制作。
①不影响结构安全、生产工艺和使用要求的质量缺陷。
②下一道工序可以弥补的质量缺陷。
不作处理 ③法定检测单位鉴定合格的工程。
④出现质量缺陷的工程,经检测鉴定达不到设计要求,但经原设计单位核算,
仍能满足结构安全和使用功能的。
38 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
第 6 章建设工程质量管理
8
7
6.1工程成本影响因素及管理流程 9 1
4
8
3
6.2施工成本计划
微
信
系
6.3施工成本控制 联
题
押
6.4施工成本分析与管理准绩效考核
精
6.1工程成本影响因素及管 理流程
6.1.1工程成本分类及影响因素
6.1.2工程成本管理流程
6.1.1工程成本分类及影响因素
考点1:工程成本分类★★★★
考点2:工程成本影响因素★
1
7 8
9
考点1:工程成本分类★★★★
信
3 8
4
微
1)按工程成本对象的范围分类 系
联
一
工程成本分为建设工程项目总成本、单项工程成本、单位工程 成本、唯分部工程成本和分项工程成本。
2)按工程成本发生的阶段分类
工程成本分为投标成本、勘察设计成本、采购成本、施工成本及竣工验收成本。
3)按生产费用计入工程成本的方法分类
(1)直接成本。直接成本是指工程项目实施过程中直接耗费的构成工程实体或有助于工程实体形成的各项
支出,包括人工费、材料费、机械使用费和其他直接费。
(2)间接成本。间接成本是指工程承包单位为工程设计、采购、施工准备、组织和管理施工生产所发生的
全部施工间接费支出,包括勘察设计费、采购成本、现场管理人员的人工费、资产使用费、工具用具使用费、
保险费、检验试验费、工程保修费以及其他费用等。
4)按工程成本与工程数量的关系分类
(1)固定成本是指在一定的期间和一定的工程量范围内不受工程量增减变动影响的成本,如办公设施的折
旧费、管理人员工资等。
优路官方网站:www.youlu.com 1
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(2)变动成本是随着工程量的增减变化而成正比例变化的各项成本,如材料费、计件工资等。
5)按成本形成的时间划分
(1)预算成本。预算成本是建设单位和工程承包单位通过招标投标签订的工程建设合同时确定的工程成本。
该成本是工程承包单位根据建设单位招标文件要求的要求以及自身的管理水平确定的完成全部合同工程消耗的
费用总和。
(2)计划成本。计划成本是工程承包单位根据工程合同要求,完成相应的设计、采购、施工等工作,结合
项目实际及本单位的管理水平和生产力水平而计算确定的工程项目最低的资源消耗和费用总和。
(3)实际成本。实际成本是工程承包单位在项目实施期内实际发生的各项费用的总和,包括设计成本、采
购成本、施工成本等。
6)按工程成本的可控性分类
可控成本是指能够为特定部门的职能权限所控制的成本。
例如,对于施工过程中发生的材料成本,工程部门能够控制材料的消耗量,按照特定价格(如计划价格)
8
7
及其消耗量计算材料成本,属于工程部门9的1可控成本。
4
8
3
不可控成本是指由于工程部门无法信控制材料价格,进而导致价格变动引起的材料成本的变动。
微
系
7)按工程成本要素构成划分联
题
押
(1)工期成本;(2)质准量成本
精
①控制成本
预防成本是指为防止工程质 量缺陷和偏差出现,保证工程质量达到质量标准所采取的各项预防措施所支出
的费用,包括质量规划费、工序控制费、新工艺鉴定费、质量培训费、质量信息费等;
鉴定成本是指为保证工程质量而对工 程本身及材料、构配件、设备等进行质量鉴定所支出的费用,包括施
工图纸审查费,施工文件审查费,原材料、外 购件检验试验费,工序检验费,工程质量验收费等。
②损失成本
8
内部损失成本是指在工程施工过程中因指挥决策失 误、违反标准及操作规程、成1 7品保护及机具设备保养不
9
8
4
善等引起工程质量缺陷而造成的损失,以及为处理工程质量 缺陷而发生的费用,信包3括返工损失、返修损失、停
微
工损失、质量事故处理费用等; 联
系
一
外部损失成本是指工程移交后,在使用过程中发现工程质量缺 陷而需唯支付的费用总和,包括工程保修费、
损失赔偿费等。
(3)安全成本
安全生产保障成本包括安全防护工程费用、安全防护措施费用、安全教育培训费用等;
安全事故损失成本包括企业内部损失成本和企业外部损失成本。
(4)绿色成本。绿色成本是指按照绿色低碳发展要求,在工程施工中所采取的绿色建造措施成本,以及因
绿色建造不善造成的损失费用之和。
典型例题
1.【单选】施工成本按工程成本与工程量的关系划分,可分为固定成本和变动成本,下列属于固定成本的
是()。
A.计件工资 B.材料费
C.施工机械使用费 D.管理人员工资
2 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
【参考答案】D
典型例题
2.【单选】施工成本按生产费用计入工程成本的方法划分,可分为直接成本和间接成本,下列属于间接成
本的是()。
A.人工费 B.施工机具使用费
C.措施费 D.工资性津贴
【参考答案】D
典型例题
3.【单选】下列选项中,属于质量损失成本中的“外部损失成本”的是()。
A.违反标准及操作规程造成的损失 B.返工损失
C.工程保修费 D.质量事故处理费用
【参考答案】C
8
7
考点2:工程成本影响因素★ 9 1
4
8
3
1)项目范围
微
信
系
2)工程设计 联
题
押
3)工程施工 准
精
6.1.2工程成本管理流程
考点1:施工成本管理流程★ ★
考点1:施工成本管理流程★★
工程成本管理是指项目管理机构以责 任成本为主线,对工程成本进行计划、控制、分析,并进行工程成本
管理绩效考核的过程。市场经济条件下以企业 内部经济责任承包制为基础的工程成本管理,已不再是传统计划
经济体制下的成本预测、成本计划、成本控制、成本核算、成本分析和成本考核流程。而且,工程成本控制也
8
不再单纯考虑建造成本,而是综合考虑建造成本、工期 成本、质量成本、安全成本和1 7绿色成本的全要素成本控
9
8
4
制。工程成本管理流程如图6.1-2所示。 信 3
微
系
联
一
唯
图6.1-2工程成本管理流程
优路官方网站:www.youlu.com 3
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
工程成本管理各环节是一个有机联系与相互制约的系统过程。其中,
①成本计划是开展成本控制和分析的基础,也是成本控制的主要依据;
②成本控制能对成本计划的实施进行监督,保证成本计划的实现;
③成本分析是对成本计划是否实现进行的检查,并为成本管理绩效考核提供依据;
④成本管理绩效考核是实现责任成本目标的保证和手段。
典型例题
【单选】施工成本控制的主要依据是()。
A.成本预测 B.成本核算
C.成本分析 D.成本计划
【参考答案】D
重点回顾
施工成本 内容
直接成本 人工费、7材8料费、机械使用费和其他直接费。
1
按生产费用计入工 9
4
勘察设3 8计费、采购成本、现场管理人员的人工费、资产使用费、工具用具使
程成本的方法分类 间接成本 信
用微费、保险费、检验试验费、工程保修费以及其他费用等。
系
联
题固定成本是指在一定的期间和一定的工程量范围内不受工程量增减变动影响
固定成本押
按工程成本与工程 准 的成本,如办公设施的折旧费、管理人员工资等。
精
数量的关系分类 变动成本是随着工程量的增减变化而成正比例变化的各项成本,如材料费、
变动成本
计件工资等。
重点回顾
施工成本 内容
工期成本、质量成本、安全成本、绿色成本
质量规划费、工序控制费、新工艺鉴定费、质量培训费、质量信
预防成本
按工程成 控制 息费 等;
本要素构 成本 施工图纸 审查费、施工文件审查费、原材8料、外购件检验试验费,
质量成本 鉴定成本 1
7
9
成划分 工序检验费 ,工程质量验收费等。 8 4
信
3
损失 内部损失 返工\返修\停工 损失、质量事故处微理费
系
成本 外部损失 工程保修费、损失 赔偿费 联
一
唯
工程成本管理各环节是一个有机联系与相互制约的系统 过 程。其中,
①成本计划是开展成本控制和分析的基础,也是成本控制的主要依据;
管理流程 ②成本控制能对成本计划的实施进行监督,保证成本计划的实现;
③成本分析是对成本计划是否实现进行的检查,并为成本管理绩效考核提供依据;
④成本管理绩效考核是实现责任成本目标的保证和手段。
6.2施工成本计划
6.2.1施工责任成本构成
6.2.2施工成本计划编制
6.2.1施工责任成本构成
考点1:施工责任成本★★
考点2:施工责任成本构成★
考点1:施工责任成本★★
4 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
施工责任成本是以履行施工合同为前提,依据施工项目预算成本,经过施工单位和项目管理机构协商确定
的由项目管理机构控制的成本总额。
通常,责任成本具有四个条件:
①可考核性;②可预计性;③可计量性;④可控制性。
考点2:施工责任成本构成★
施工责任成本由人工费、材料费、施工机具使用费、专业分包费、措施费、间接费、其他费用组成。
施工责任成本=预计结算收入-税金-企业管理费-目标利润
施工责任成本降低额=施工责任成本-项目实际成本
施工责任成本降低率=施工责任成本降低额/施工责任成本
典型例题
1.【单选】施工责任成本等于()。
A.预计结算收入-税金-企业管理费-目标利润 B.施工责任成本-项目实际成本
8
7
C.施工责任成本降低额/施工责任成本9 1 D.预计结算收入-项目目标利润
4
8
3
【参考答案】A
微
信
系
典型例题 联
题
押
2.【多选】按照现代企业准管理理念,施工责任成本通常具备的条件有()。
精
A.可考核性 B.可耦合性
C.可预计性 D.可控制性
E.可计量性
【参考答案】ACDE
6.2.2施工成本计划编制
考点1:施工成本计划的类型★★★★
8
考点2:施工成本计划的编制依据和程序★★ 1 7
9
8
4
考点3:施工成本计划编制方法★★★★ 信 3
微
系
考点1:施工成本计划的类型★★★★ 联
一
(1)竞争性成本计划 唯
竞争性成本计划是指在施工投标及签订合同阶段的估算成本计划。这类成本计划以招标文件中的合同条件、
投标者须知、技术规范、设计图纸和工程量清单为依据。
(2)指导性成本计划
指导性成本计划是指在选派项目经理阶段的预算成本计划,是项目经理的责任成本目标。它是以合同价为
依据,按照企业定额标准制定的施工成本计划,用以确定施工责任成本。
(3)实施性成本计划
实施性成本计划是指在工程项目施工准备阶段,以项目实施方案为依据,以落实项目经理责任目标为出发
点,根据企业施工定额编制的施工成本计划。
典型例题
1.【单选】某施工企业经过投标获得了某工程的施工任务,合同签订后,公司有关部门开始选派项目经理
并编制成本计划,该阶段所编制的成本计划属于()。
优路官方网站:www.youlu.com 5
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
A.竞争性成本计划 B.指导性成本计划
C.实施性成本计划 D.战略性成本计划
【参考答案】B
典型例题
2.【单选】关于施工企业指导性成本计划的说法,正确的是()。
A.以合同价为依据,按照企业定额标准制定的施工成本计划
B.是在施工投标及签订合同阶段的估算成本计划
C.是在工程项目施工准备阶段,以项目实施方案为依据编制的成本计划
D.以落实项目经理责任目标为出发点,根据施工定额编制的成本计划
【参考答案】A
考点2:施工成本计划的编制依据和程序★★
1)施工成本计划的编制依据
8
7
(1)合同文件 9 1
4
8
3
(2)项目管理实施规划
微
信
系
(3)相关设计文件 联
题
押
(4)价格信息 准
精
(5)相关定额
(6)类似项目成本资料
2)施工成本计划的编制程序
(1)预测项目成本;
(2)确定项目总体成本目标;
(3)编制项目总体成本计划;
8
(4)项目管理机构与企业职能部门根据其责任成本 范围,分别确定各自成本目1标7并编制相应的成本计划;
9
8
4
(5)针对成本计划制定相应的控制措施; 信 3
微
(6)由项目管理机构与企业职能部门负责人分别审批相应 的 成本计划联。
系
一
施工成本计划的编制应以成本预测为基础,关键是确定目标成 本。唯
典型例题
1.【单选】成本计划在编制过程中包括如下工作:①预测项目成本;②针对成本计划制定相应的控制措施;
③编制项目总体成本计划;④项目管理机构与组织的职能部门根据其责任成本范围,分别确定自己的成本目标,
并编制相应的成本计划;⑤确定项目总体成本目标;⑥由项目管理机构与组织的职能部门负责人分别审批相应
的成本计划。下列选项中排序正确的是()。
A.①→②→③→④→⑤→⑥ B.①→③→⑤→④→②→⑥
C.②→①→③→④→⑤→⑥ D.①→⑤→③→④→②→⑥
【参考答案】D
2.【多选】某施工项目为实施成本管理收集了以下资料,属于编制施工成本计划依据的有()。
A.相关定额 B.合同文件
C.相关设计文件 D.招标文件
6 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
E.施工图预算 【参考答案】ABC
考点3:施工成本计划编制方法★★★★
1)按成本组成编制施工成本计划的方法
按成本构成分解,施工成本可分为人工费、材料费、施工机具使用费和企业管理费等。在此基础上,可编
制按成本构成分解的成本计划,如图所示:
图6.2-1按成本构成分解的成本计划
2)按项目结构编制施工成本计划的方法
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
3)按工程实施阶段编制施工成本计划 的方法
8
1
7
9
8
4
信
3
微
系
联
一
唯
按工程实施阶段编制施工成本计划的步骤如下:
(1)编制工程项目施工进度时标网络计划;
(2)根据施工进度计划中每项工作在单位时间内完成的实物工程量或投入的人力、物力和财力,计算单位
时间(月或旬)施工成本,并在时标网络计划中按时间(月或旬)编制成本支出计划;
(3)计算规定时间计划累计支出的成本额;
(4)绘制S曲线。
注:每一条S形曲线都对应某一特定工程的施工进度计划。由于在施工进度网络计划的非关键路线中,会
存在若干有时差的工作,因而会使S形曲线必然被包络在由全部工作均按最早开始时间开始和全部工作都按最
迟开始时间开始的两条S曲线所组成的“香蕉图”内。项目管理机构可根据编制的成本支出计划来合理安排资
优路官方网站:www.youlu.com 7
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
金投入,并通过调整非关键路线上的工作开始时间,力争将实际成本支出控制在计划范围内。
对施工单位而言,施工进度网络计划中的所有工作均按最早开始时间开始、按最早完成时间完成,可以尽
早获得工程进度款支付,同时也能提高工程按期竣工的保证率,但同时也会占用建设单位大量资金。因此,必
须合理地确定成本支出计划,达到既节约成本支出又能控制工期的目的。
典型例题
1.【单选】绘制时间—成本累积曲线的环节有:①计算单位时间(月或旬)施工成本;②编制工程项目施
工进度时标网络计划;③计算规定时间计划累计支出的成本额;④绘制S形曲线。正确的绘制步骤是()。
A.①→②→③→④ B.②→①→③→④
C.①→③→②→④ D.②→③→④→①
【参考答案】B
2.【单选】某项目施工成本计划如下图,则5月末计划累计成本支出为()万元。
A.18 B.75
8
7
C.270 9 1 D.325
4
8
3
信
微
系
联
题
押
准
精
【参考答案】C
3.【多选】施工成本按照成本组成可分解为()。
A.措施项目费 B.施工机具使用费
C.人工费 D.企业管理费
E.规费【参考答案】BCD
1
7
8
9
重点回顾
信
3 8
4
微
施工成本计划 内容 系
联
条件 ①可考核性;②可预计性;③可计量性;④可控制一性。
施工责任成本 唯
组成 人工费、材料费、施工机具使用费、专业分 包 费 、措施费、间接费、其他费用。
(1)竞争性成本计划是施工项目投标及签订合同阶段的估算成本计划;
(2)指导性成本计划是选派项目经理阶段的预算成本计划,以合同价为依据,按照企
类型 业定额标准制定,用以确定施工责任成本;
(3)实施性成本计划指在工程项目施工准备阶段以项目实施方案为依据,根据企业施
工定额编制。
编制 (1)合同文件;(2)项目管理实施规划;(3)相关设计文件;
施工成本计划
依据 (4)价格信息;(5)相关定额;(6)类似项目成本资料。
(1)预测项目成本;(2)确定项目总体成本目标;(3)编制项目总体成本计划;
(4)项目管理机构与企业职能部门根据其责任成本范围,分别确定各自成本目标并编
编制
制相应的成本计划;
程序
(5)针对成本计划制定相应的控制措施;
(6)由项目管理机构与企业职能部门负责人分别审批相应的成本计划。
重点回顾
8 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
施工成本计划 内容
成本组成 分为人工费、材料费、施工机具使用费和企业管理费等。
项目结构 分为单项成本、单位成本、分部成本、分项成本等。
按工程实施阶段编制施工成本计划的步骤如下:
(1)编制工程项目施工进度时标网络计划;
(2)根据施工进度计划中每项工作在单位时间内完成的实物工程量或投入的人力、
施工成本计划 物力和财力,计算单位时间(月或旬)施工成本,并在时标网络计划中按时间(月
编制方法 或旬)编制成本支出计划;
实施阶段
(3)计算规定时间计划累计支出的成本额;
(4)绘制S曲线。
S形曲线必然包络在由全部工作均按最早开始时间开始和全部工作都按最迟开始时
间开始的两条S曲线所组成的“香蕉图”内。调整非关键路线上的工作开始时间,
力争将实际成本支出控制在计划范围内。
6.3施工成本控制
8
7
1
9
6.3.1施工成本控制过程
8
4
3
信
6.3.2施工成本控制方法 微
系
联
6.3.1施工成本控制过程 题
押
准
考点1:管理行为控制精过程★★
考点2:指标控制过程★★
施工成本控制过程可分为两类 :
一是管理行为控制过程;二是指标 控制过程。
管理行为控制是对施工成本全过程控制的基础,指标控制则是成本控制的重点。两个过程既相对独立又相
互联系,既相互补充又相互制约。
考点1:管理行为控制过程★★
8
1
7
1)建立项目成本管理体系的评审组织和评审程序
8
4
9
信
3
2)建立项目成本管理体系运行的评审组织和评审程序 微
系
3)目标考核,定期检查
一
联
唯
4)制定对策,纠正偏差
备注:
①管理行为控制过程是为规范项目成本管理行为而制定的约束和激励体系。
②成本管理体系的建立是企业自身生存发展的需要,无社会组织来评审和认证。
③项目成本管理体系的运行有一个逐步推行的渐进过程。
考点2:指标控制过程★★
(1)确定成本管理分层次目标
(2)采集成本数据,监测成本形成过程
(3)找出偏差,分析原因
(4)制定对策,纠正偏差
(5)调整改进成本管理方法
典型例题
优路官方网站:www.youlu.com 9
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
1.【单选】下列有关施工成本控制的程序,正确的是()。
A.指标控制程序是对成本进行过程控制的基础
B.管理行为程序是对成本全过程控制的重点
C.成本管理体系的建立是企业自身生存发展的需要,没有社会组织的评审和论证
D.管理行为程序和指标控制程序各自独立,互不联系
【参考答案】C
2.【单选】施工成本的指标控制工作有:①采集成本数据,监测成本形成过程;②调整改进成本管理方法;
③确定成本管理分层次目标;④制定对策,纠正偏差;⑤找出偏差,分析原因。正确的程序是()。
A.①-③-⑤-②-④ B.③-①-⑤-④-②
C.①-③-②-④-⑤ D.③-①-②-⑤-④
【参考答案】B
6.3.2施工成本控制方法
8
7
考点1:施工成本过程控制方法★★★9 1
4
8
3
考点2:成本动态监控方法★★
微
★信★
系
考点1:施工成本过程控制方联法★★★
题
押
施工阶段是成本发生的主准要阶段,这个阶段的成本控制主要是通过确定成本目标并按计划成本组织施工,
精
合理配置资源,对施工现场发 生的各项成本费用进行有效控制,其具体的控制方法如下:
1)人工费的控制
人工费的控制实行“量价分离”的方法,将作业用工及零星用工按定额工日的一定比例综合确定用工数量
与单价,通过专业作业分包合同进行控制 。
加强劳动定额管理,提高劳动生产率,降 低工程耗用人工工日,是控制人工费支出的主要手段。
2)材料费的控制
8
材料费控制同样按照“量价分离”原则,控制材料 用量和材料价格。 1 7
9
8
4
(1)材料用量的控制 信 3
微
系
在保证符合设计要求和质量标准的前提下,合理使用材料, 通过定额控联制、指标控制、计量控制、包干控
一
制等手段有效控制物资材料的消耗,具体方法如下: 唯
①定额控制:对于有消耗定额的材料,以消耗定额为依据,实行限额领料制度。
限额领料的形式:按分项工程实行限额领料;按工程部位实行限额领料;按单位工程实行限额领料。
②指标控制:对于没有消耗定额的材料,则实行计划管理和按指标控制的办法。
③计量控制:准确做好材料物资的收发计量检查和投料计量检查。
④包干控制:在材料使用过程中,对部分小型及零星材料(如钢钉、钢丝等)根据工程量计算出所需材料
量,将其折算成费用,由作业者包干使用。
(2)材料价格的控制
材料价格主要由材料采购部门控制。主要通过掌握市场信息,采用招标和询价等方式控制材料、设备的采
购价格。
3)施工机具使用费的控制
4)施工分包费用的控制
10 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
典型例题
1.【单选】在施工成本的过程控制中,需进行包干控制的材料是()。
A.钢筋 B.水泥
C.钢钉 D.石子
【参考答案】C
2.【单选】下列施工管理手段中,属于控制人工费支出的是()。
A.节约使用劳动保护 B.提高劳动生产率
C.改善劳动作业环境 D.改变施工作业流程
【参考答案】B
3.【单选】下列关于施工成本过程控制中材料费的说法,正确的是()。
A.材料费的控制应按照“量价分离”的原则
B.材料费的控制应由作业者包干控制
8
7
C.材料费的控制就是控制材料价格 9 1
4
8
3
D.材料费的控制主要就是计划配
微
料信和控制发料
系
【参考答案】A 联
题
押
考点2:成本动态监控方准法★★★★
精
1)挣值法的三个基本参 数
已完工程预算费用( BCWP) 已完工程量×预算单价
拟完工程预算费用(BC WS) 计划工程量×预算单价
已完工程实际费用(ACWP) 已完工程量×实际单价
2)挣值法的四个评价指标
费用偏差(CV) 已完工程预算费用—已 完工程实际费用 CV>0,项目节支;CV<0,项目超支
进度偏差(SV) 已完工程预算费用—拟完工 程预算费用 SV>0,进度提前;SV<0,进度延误
8
费用绩效指数(CPI) 已完工程预算费用/已完工程实 际费用 CPI>1,项目节支1;7 CPI<1,项目超支
9
8
4
进度绩效指数(SPI) 已完工程预算费用/拟完工程预算费 用 SPI>1,进度信提3前;SPI<1,进度延误
微
备注: 系
联
一
①费用(进度)偏差反映的是绝对偏差,仅适用于对同一项目 作偏差唯分析。
②费用(进度)绩效指数反映的是相对偏差,不受项目层次和项目实施时间的限制,同一项目和不同项目
均可采用。
③在项目的费用、进度综合控制中引入赢得值法,可以克服以往进度、费用分开控制的缺点,可定量地判
断进度、费用的执行效果。
3)成本偏差的表达方法
成本偏差可采用不同的表达方法,常用的有横道图法、表格法和曲线法。
(1)横道图法。采用横道图法表达施工成本偏差,是指用不同的横道标识已完工程预算费用(BCWP)、拟
完工程预算费用(BCWS)和已完工程实际费用(ACWP),横道的长度与其金额成正比。横道图法能够形象、直
观、准确地表达费用的绝对偏差,而且能直观地表明费用偏差的严重性,但这种方法反映的信息量少,一般在
项目较高管理层应用。
优路官方网站:www.youlu.com 11
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(2)表格法。表格法是指将项目编号、名称、各费用参数及费用偏差数综合归纳在一张表格中,直接在表
格中进行费用偏差分析。由于各偏差参数都在表中列出,使得费用管理者能够综合了解并处理这些数据。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
(3)曲线法。在施工项目实施过程中,根据前述三个参数 可以形成挣值
系
分析曲线,即拟完工程预算费用
联
(BCWS)、已完工程预算费用(BCWP)、已完工程实际费用(ACW P)三
唯
条一曲线。
BAC—项目完工预算=计划工作量×预算价
EAC—预测的项目完工估算=工程量×预测价格(即当前实际价格)
VAC—预测项目完工时的费用偏差。VAC=BAC-EAC
12 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
举例:某清单工程量为1000㎡,预算单价为60元/㎡,计划每天施工100㎡,第六天检查时发现实际完成
800㎡,实际费用为5万元。根据上述情况,预测项目完工时的费用偏差(VAC)?
4)施工成本偏差原因分析
在施工项目实施过程中,最理想的状态是已完工程实际费用(ACWP)、拟完工程预算费用(BCWS)、已完
工程预算费用(BCWP)三条曲线靠得很近、平稳上升,表明施工项目按预定计划进行。如果三条曲线离散度不
断增加,则可能出现较大的费用偏差。
5)施工成本纠偏措施
(1)组织措施:实行项目经理责任制,落实成本管理的组织机构和人员,明确各级成本管理人员的任务和
职能分工、权利和责任。编制成本管理工作计划、确定合理详细的工作流程。要做好施工采购计划,通过生产
要素的优化配置、合理使用、动态管理,有效控制实际成本。
(2)技术措施:进行技术经济分析,确定最佳的施工方案;结合施工方法,进行材料使用的比选,在满足
功能要求的前提下,通过代用、改变配合比、使用外加剂等方法降低材料消耗的费用;确定合适的施工机械、
8
7
设备使用方案;结合项目的施工组织设计9及1自然地理条件,降低材料的库存成本和运输成本;应用先进的施工
4
8
3
技术,运用新材料,使用先进的机械设信备等。
微
系
(3)经济措施:对成本管理联目标进行风险分析,并制定防范性对策。对各种支出应做好资金的使用计划,
题
押
并在施工中严格控制各项开支准。及时准确地记录、收集、整理、核算实际支出的费用。对各种变更,应及时做
精
好增减账、落实业主签证并结 算工程款。
(4)合同措施:应仔细分析 合同中的索赔条款,既要密切注视对方合同执行情况,以寻求合同索赔的机会;
同时也要密切关注己方履行合同的情况,以防被对方索赔。
典型例题
1.【单选】某土方工程,计划总量8万m 3,预算单价75元/m3,4个月均衡施工。至第2月末,实际工程
量4.4万m3,实际单价76元/m3,进度偏差为() 万元。
8
A.30 B.-30 1 7
9
8
4
C.4.4 D.-4.4 信
3
微
【参考答案】D 联
系
一
2.【单选】某工程施工至2023年11月底时,已完工程预算费 用 38 0 唯 0万元,已完工程实际费用4800万元,
拟完工程预算费用4200万元,关于该工程此时费用和进度状况的说法,正确的是()。
A.进度拖后400万元 B.费用节约1000万元
C.费用绩效指数为0.90 D.进度绩效指数为0.79
【参考答案】A
3.【单选】采用挣值法进行施工成本动态监控时,若CPI<1,则表示()。
A.实际费用节约 B.实际进度延后
C.实际费用超支 D.实际进度提前
【参考答案】C
4.【单选】关于挣值法及相关评价指标的说法,错误的是()。
A.费用(进度)偏差是绝对偏差,仅适合于对同一项目作偏差分析
B.采用挣值法可以克服进度、费用分开控制的缺点
优路官方网站:www.youlu.com 13
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
C.引入挣值法即可定量地判断进度、费用的执行效果
D.费用(进度)绩效指数是相对偏差,仅适合于对不同项目作偏差分析
【参考答案】D
5.【单选】下列选项中,属于施工成本偏差中横道图法的不足之处是()。
A.形象、直观 B.能够准确表达出费用的绝对偏差
C.反映的信息量少 D.直观地表明偏差的严重性
【参考答案】C
6.【多选】下列施工成本的纠偏措施中,属于经济措施的有()。
A.编制成本管理工作计划并确定合理的工作流程
B.进行技术经济分析,确定最佳施工方案
C.做好各项支出的使用计划并在施工中严格控制
D.分析合同条款,关注业主合同执行情况,寻求索赔机会
8
7
E.对各种变更及时做好增减账,落实业9 1主签证并结算工程款
4
8
3
【参考答案】CE
微
信
系
7.【多选】下列施工成本的纠联偏措施中,属于组织措施的有()。
题
押
A.对成本管理目标进行风准险分析,并制定防范性对策
精
B.进行技术经济分析,确 定最佳施工方案
C.编制成本管理工作计划,确 定合理详细的工作流程
D.落实业主签证并结算工程款
E.实行项目经理责任制
【参考答案】CE
重点回顾
施工成本控制 内容
1
7 8
9
管理行为控制过程是对施工成本全 过 程控制的基础;
信
3 8
4
成本控制过程 指标控制过程是成本控制的重点; 微
系
两个过程既相对独立又相互联系,既相互 补充又相互
联
制约。
一
唯
实行“量价分离”。
人工费
方法:加强劳动定额管理、提高劳动生产率,降低工程耗用人工工日。
过程控制
实行“量价分离”。
方法
材料费 材料用量的控制:定额控制、指标控制、计量控制、包干控制。
材料价格的控制:主要由材料采购部门控制。
已完工程预算费用(BCWP)=已完工程量×预算单价
挣值法
拟完工程预算费用(BCWS)=计划工程量×预算单价
三参数
已完工程实际费用(ACWP)=已完工程量×实际单价
CV>0,项目节支
成本动态 费用偏差(CV)=已完工程预算费用—已完工程实际费用
CV<0,项目超支
监控方法
挣值法 SV>0,进度提前
进度偏差(SV)=已完工程预算费用—拟完工程预算费用
四指标 SV<0,进度延误
CPI>1,项目节支
费用绩效指标(CPI)=已完工程预算费用/已完工程实际费用
CPI<1,项目超支
14 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
SPI>1,进度提前
进度绩效指标(SPI)=已完工程预算费用/拟完工程预算费用
SPI<1,进度延误
①费用(进度)偏差反映的是绝对偏差,仅适用于对同一项目作偏差分析。
②费用(进度)绩效指数反映的是相对偏差,同一项目和不同项目均可采用。
重点回顾
施工成本控制 内容
①横道图法
优点:形象、直观、准确地表达费用的绝对偏差,表明费用偏差的严重性。
缺点:反映的信息量少,一般在项目较高管理层应用。
成本动态 成本偏差 ②表格法;
监控方法 表达方法 ③曲线法
BAC-项目完工预算;EAC-预测的项目完工估算;
VAC-预测项目完工时的费用偏差。
VAC=BAC-EAC
组织措施:实行项8目 经理责任制,落实成本管理的组织机构和人员,明确各级成本管
7
1
理人员的任务和4 9职能分工、权利和责任。编制成本管理工作计划、确定合理详细的工
8
3
信
作流程。要做好施工采购计划,通过生产要素的优化配置、合理使用、动态管理,有
微
系
效控制实联际成本。
题
技术押措施:进行技术经济分析,确定最佳的施工方案;结合施工方法,进行材料使用
准
的精比选,在满足功能要求的前提下,通过代用、改变配合比、使用外加剂等方法降低
成本动态 施工成本 材料消耗的费用;确定合适的施工机械、设备使用方案;结合项目的施工组织设计及
监控方法 纠偏措施 自然地理条件,降低材料的库存成本和运输成本;应用先进的施工技术,运用新材料,
使用先进的 机械设备等。
经济措施:对成 本管理目标进行风险分析,并制定防范性对策。对各种支出应做好资
金的使用计划,并 在施工中严格控制各项开支。及时准确地记录、收集、整理、核算
实际支出费用。对各种 变更,应及时做好增减账、落实业主签证并结算工程款。
合同措施:应仔细分析合 同中的索赔条款,既要密切注视对方合同执行情况,以寻求
合同索赔的机会;同时也要 密 切关注己方履行合同的情况,
1
7以8防被对方索赔。
9
8
4
信
3
6.4施工成本分析与管理绩效考核
微
系
联
6.4.1施工成本分析
唯
一
6.4.2施工成本管理绩效考核
6.4.1施工成本分析
考点1:施工成本分析的内容和步骤★★★
考点2:施工成本分析方法★★★★
考点1:施工成本分析的内容和步骤★★★
1)施工成本分析的依据
主要是价值核算。根据相关方法记录企业的一切生产经营活动,据此提出一些用货币来反映的有关
会计核算
各种综合性的经济指标数据。如资产、负债、所有者权益、收入、费用和利润等。
它的计量尺度比会计宽,可以用货币计算,也可以用实物或劳动量计量。
统计核算 它通过全面调查和抽样调查等特有的方法,不仅能提供绝对数据指标,还能提供相对数和平均数指
标,既可以计算当前的实际水平,还可以确定变动速度以预测发展的趋势。
业务核算 范围比会计核算、统计核算范围广。
优路官方网站:www.youlu.com 15
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
会计和统计核算一般是对已经发生的经济活动进行核算,而业务核算不但可以核算已经完成的项目
是否达到原定的目的、取得预期的效果,而且可以对尚未发生或正在发生的经济活动进行核算,以
确定该项经济活动是否有经济效果,是否有执行的必要。
特点:对个别的经济业务进行单项核算,例如各种技术措施、新工艺等项目。
目的:迅速取得资料,以便在经济活动中及时采取措施进行调整。
2)施工成本分析的内容
(1)时间节点成本分析
(2)工作任务分解单元成本分析
(3)组织单元成本分析
(4)单项指标成本分析
(5)综合项目成本分析
3)施工成本分析的步骤
(1)选择成本分析方法
8
7
(2)收集成本信息 9 1
4
8
3
信
(3)进行成本数据处理
微
系
(4)分析成本形成原因 联
题
押
(5)确定成本结果 准
精
典型例题
1.【单选】关于工程成本会计核算、业务核算和统计核算区别和联系的说法,正确的是()。
A.会计核算是对已发生的经济活动 进行核算,而业务核算和统计核算还可对正在进行的经济活动进行核算
B.业务核算是价值核算,会计核算的范 围比业务核算的范围更广
C.统计核算和会计核算必须用货币计量, 业务核算可以用实物量或劳动量计量
D.统计核算是利用会计核算和业务核算的资料, 把数据按统计方法加以系统管理,发现企业生产经营活动
8
的规律 1 7
9
8
4
【参考答案】D 信
3
微
系
2.【单选】成本分析的步骤有:①收集成本信息;②确定成 本结果;③联选择成本分析方法;④进行成本数
一
唯
据处理;⑤分析成本形成原因。正确的排序是()。
A.①⑤③④② B.①③⑤④②
C.③①④⑤② D.③①⑤④②
【参考答案】C
3.【多选】下列选项中,属于成本分析内容的有()。
A.时间节点成本分析 B.工作任务分解单元成本分析
C.组织单元成本分析 D.综合项目成本分析
E.经济效果指标成本分析 【参考答案】ABCD
考点2:施工成本分析方法★★★★
1)施工成本分析的基本方法
(1)比较法
比较法又称“指标对比分析法”,是指对比技术经济指标,检查目标的完成情况,分析产生差异的原因,进
16 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
而挖掘降低成本的方法。
①将实际指标与目标指标对比--分析影响目标完成的积极因素和消极因素;
②将本期实际指标与上期实际指标对比--反映施工管理水平的提高程度;
③与本行业平均水平、先进水平对比--反映本项目的技术和经济管理水平与行业的平均及先进水平的差距。
(2)因素分析法
因素分析法又称连环置换法,可用来分析各种因素对成本的影响程度。
(因素相关关系的排序:先实物量,后价值量;先绝对值,后相对值)
因素 单位 目标 实际 差额
产量 m3 600 630 +30
单价 元 710 730 +20
损耗率 % 4 3 -1
成本 元 443040 473697 +30657
(3)差额计算法
8
7
1
【例】某施工项目某月的实际成本比
4
9计划增加2.40万元,施工成本对比分析表见表所示。应用“差额计算
8
3
信
法”分析预算成本和成本降低率对成微本降低额的影响程度。
系
项目 单联位 计划 实际 差额
题
押
预算成本 准万元 300 320 +20
精
成本降低率 % 4 4.5 +0.5
成本降低额 万元 12 14.40 +2.40
(4)比率法
比率法是指用两个以上指标的比例进行分析的方法。
①相关比率法:将两个性质不同但相关 的指标对比,考察经营成果的好坏。
例如:产值和工资是两个不同的概念,但它 们是投入与产出的关系。在一般情况下,都希望以最少的工资
支出完成最大的产值,因此,用产值工资率指标来考核人工费的支出水平,可以很好地分析人工成本。
8
1
7
②构成比率法:通过构成比率,可以考察成本总量的 构成情况及各成本项目占
8
4总9成本的比重,同时也可看
信
3
出预算成本、实际成本和降低成本的比例关系,从而寻求降低 成本的途径。 微
系
联
一
唯
③动态比率法:动态比率法是将同类指标不同时期的数值进行对比,求出比率,以分析该项指标的发展方
优路官方网站:www.youlu.com 17
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
向和发展速度。
基期指数(本期与首期)和环比指数(本期与上期)两种方法。
指标 第一季度 第二季度 第三季度 第四季度
降低成本(万元) 45.60 47.80 52.50 64.30
基期指数(%)
- 104.82 115.13 141.01
(第一季度=100)
环比指数(%)
- 104.82 109.83 122.48
(上一季度=100)
典型例题
1.【单选】下列施工成本分析方法中,通过技术经济指标对比,检查目标完成情况并分析产生差异的原因,
进而挖掘降低成本潜力的方法是()。
A.因素分析法 B.差额计算法
C.比较法 D.比率法
8
【参考答案】C
9
1 7
4
8
3
典型例题 信
微
系
2.【单选】某商品混凝土目标联成本与实际成本对比如下表,用因素分析法计算,单价的变动对成本的影响
题
押
是()元。 准
精
项目 单 位 计划 实际
产量 m3 800 830
单价 元 620 650
损耗率 % 4 3
A.24720 B.25647
C.24960 D.25896
【参考答案】D
8
1
7
9
典型例题 8 4
信
3
3.【单选】某施工项目的成本投标如下表所示,采用动态 比率法进行成本
系
微分析时,第四季度的基期指数是
联
()。 一
唯
指标 第一季度 第二季度 第三季度 第四季度
降低成本(万元) 45.60 47.80 52.50 64.30
基期指数(%) - 104.82
环比指数(%) - 122.48
A.141.01 B.122.48
C.115.13 D.109.83
【参考答案】A
典型例题
4.【多选】某项目成本及成本构成比例数据如下表,正确的有()。
A.成本增加比例最大的是间接成本 B.成本降低最多的项目是机械费
C.成本节约效益最大的是材料费 D.成本节约做得最好的是措施费
E.直接成本增加比例最大的是人工费 【参考答案】ACDE
18 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
2)综合成本分析方法
(1)分部分项工程成本分析
①分部分项工程成本分析是施工项目成本分析的基础。
②分析的对象为已完成分部分项工程。
③分析的方法是:“三算”对比(预算成本、目标成本和实际成本)。
资料来源:预算成本来自投标报价成本,目标成本来自施工预算,实际成本来自施工任务单。
④由于施工项目包括很多分部分项工程,无法也没有必要对每一个分部分项工程都进行成本分析。
对于那些主要分部分项工程必须进行成本分析,而且要做到从开工到竣工进行系统的成本分析。
(2)月(季)度成本分析
①月(季)度成本分析是定期的、经常性的中间成本分析。
②月(季)度成本分析的依据是当月(季)的成本报表。
(3)年度成本分析
8
7
①企业成本要求一年结算一次,不得9将1本年成本转入下一年度。
4
8
3
②项目成本是以项目的建设周期为信结算期,要求从开工到竣工直至保修期结束连续计算。
微
系
③重点是针对下一年度的施工联进展情况制定切实可行的成本管理措施。
题
押
④年度成本分析的依据是准年度成本报表。
精
(4)竣工成本的综合分 析
单位工程竣工成本分析,应 包括以下三方面内容:
①主要资源节超对比分析;
②竣工成本分析;
③主要技术节约措施及经济效果分析。
3)成本项目分析方法
8
(1)人工费分析 1 7
9
8
4
除了按合同规定支付劳务费以外,还可能发生一些其他 人工费支出,主要有信:3
微
①因实物工程量增减而调整的人工和人工费; 联
系
一
②定额人工以外的计日工工资; 唯
(如果已按定额人工的一定比例由作业队包干,并已列入承包合同的,不再另行支付)
③对在进度、质量、节约、文明施工等方面作出贡献的班组和个人进行奖励的费用。
(2)材料费分析
材料费分析包括主要材料、结构件和周转材料使用费分析以及材料储备分析。
材料的储备资金是根据日平均用量、材料单价和储备天数(即从采购到进场所需要的时间)计算的。
(3)施工机具使用费分析
(4)管理费分析
典型例题
1.【多选】关于分部分项工程成本分析,下列说法正确有()。
A.分部分项工程成本分析是施工项目成本分析的基础
B.分部分项工程成本分析方法为:进行预算成本、目标成本和实际成本的“三算”对比
优路官方网站:www.youlu.com 19
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
C.必须对每一个分部分项工程都进行成本分析
D.分部分项工程成本分析的对象为已完成分部分项工程及正在进行的和尚未发生的分部分项工程
E.主要的分部分项工程成本分析要做到从开工到竣工进行系统的成本分析
【参考答案】ABE
典型例题
2.【多选】下列选项中,属于单位工程竣工成本分析的是()。
A.竣工成本分析 B.年度成本分析
C.主要资源节超对比分析 D.成本盈亏异常分析
E.主要技术节约措施及经济效果分析 【参考答案】ACE
重点回顾
施工成本分析 内容
会 计
主要是价值核算。
核算 8
7
1
9
计量尺度比会计宽,8 4可以用货币计算,也可以用实物或劳动量计量。
统 计 信 3
既能提供绝对数微据指标,还能提供相对数和平均数指标,既可以计算当前的实际水平,还
核算 系
编制依据 可以确定变动联速度以预测发展的趋势。
题
范围比会押计核算、统计核算范围广。
准
精
业 务 会计和统计核算一般是对已经发生的经济活动进行核算,而业务核算不但可以核算已经完
核算 成的项目是 否达到原定的目的、取得预期的效果,而且可以对尚未发生或正在发生的经济
活动进行核算 。
基本方法 比较法、因素分析法、差额计算法、比率法。(注意知识点里的计算)
①分部分项工程成本分析是施工项目成本分析的基础。
②分析的对象为已完成 分部分项工程。
分 部
③分析的方法是:“三算”对 比(预算成本、目标成本和实际成本)。
分 项
资料来源:预算成本来自投标报 价成本,目标成本来自施工预算,实际成本来自施工任务
工 程 8
单。 1 7
综合成本 成 本
8
4 9
④由于施工项目包括很多分部分项工程 ,无法也没有必要对
信
每3一个分部分项工程都进行成
分析方法 分析 微
本分析。对于那些主要分部分项工程必须 进行成本分析,系而且要做到从开工到竣工进行系
联
统的成本分析。 一
唯
月(季)度成本分析:
①月(季)度成本分析是定期的、经常性的中间成本分析。
②月(季)度成本分析的依据是当月(季)的成本报表。
重点回顾
施工成本分析 内容
①企业成本要求一年结算一次,不得将本年成本转入下一年度。
年度 ②项目成本是以项目的建设周期为结算期,要求从开工到竣工直至保修期结束连续计
成本 算。
综合成本分 分析 ③重点是针对下一年度的施工进展情况制定切实可行的成本管理措施。
析方法 ④年度成本分析的依据是年度成本报表。
①主要资源节超对比分析;
竣工成本
②竣工成本分析;
综合分析
③主要技术节约措施及经济效果分析。
20 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
6.4.2施工成本管理绩效考核
考点1:施工成本管理绩效考核的内容★
考点2:施工成本管理绩效考核指标★★
考点3:施工成本管理绩效考核方法★★
考点1:施工成本管理绩效考核的内容★
施工成本管理绩效考核应分层进行,包括企业对项目成本的考核、对项目管理机构可控责任成本的考核和
项目经理对所属部门、施工队和班组的考核。
(1)企业对项目成本的考核包括对施工成本目标(降低额)完成情况的考核和成本管理工作业绩的考核。
(2)企业对项目管理机构可控责任成本的考核包括:
①项目成本目标和阶段成本目标完成情况;
②建立以项目经理为核心的成本管理责任制的落实情况;
③成本计划的编制和落实情况;
8
7
④对各部门、各施工队和班组责任成9本1的检查和考核情况;
4
8
3
⑤在成本管理中贯彻责权利相结合信原则的执行情况。
微
系
典型例题 联
题
押
【单选】下列施工成本管准理绩效考核内容中,不属于企业对项目管理机构可控责任成本的考核内容的是()。
精
A.项目成本管理责任制的 执行情况 B.项目成本计划的编制和落实情况
C.项目各班组责任成本的考核 情况 D.项目成本目标的完成情况
【参考答案】A
考点2:施工成本管理绩效考核指标★ ★
(1)企业的项目成本考核指标
项目施工成本降低额=项目施工合同成本-项目实 际施工成本
8
项目施工成本降低率=项目施工成本降低额/项目施 工合同成本×100% 1 7
9
8
4
(2)项目管理机构可控责任成本考核指标 信 3
微
①项目经理责任目标总成本降低额和降低率 联
系
一
目标总成本降低额=项目经理责任目标总成本-项目竣工结算总 成 本 唯
②施工责任目标成本实际降低额和降低率
施工责任目标成本实际降低额=施工责任目标总成本-工程竣工结算总成本
③施工计划成本实际降低额和降低率
施工计划成本实际降低额=施工计划总成本-工程竣工结算总成本
典型例题
【单选】进行施工成本管理绩效考核时,从企业层面考核项目施工成本降低额的正确计算公式是()。
A.项目计划总成本-项目实际施工成本 B.项目施工合同成本-项目实际施工成本
C.施工计划总成本-工程竣工结算成本 D.施工责任目标成本-工程竣工结算成本
【参考答案】B
考点3:施工成本管理绩效考核方法★★
1)关键绩效指标(KPIs)
优路官方网站:www.youlu.com 21
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
优点:明确管理焦点;提高管理成效;提高考核客观性
缺点:指标难界定且缺乏弹性;适用范围有限;实施困难
适用:需要定量化考核且考核周期短的企业,要求企业具有明确的成本管理目标、健全的成本管理流程、
完备的成本控制体系,以及较强的数据收集和分析能力。
2)360°反馈法
优点:提高考核准确性;促进个体发展;增强部门合作
缺点:考核时间和成本较高;考核标准不明确;存在负面影响
适用:需要定性化考核的企业,要求企业具有良好的团队文化、完善的考核指标体系以及较强的数据收集
和分析能力,同时部门成员之间相互信任、尊重和共享。
3)PDCA管理循环法
优点:提高管理成效;增强部门协作
缺点:投入成本高;过于强调计划性
8
7
适用:需要周期性考核的企业,要求9企1业具有良好的团队合作精神和健全的成本管理流程。
4
8
3
4)平衡积分卡
微
信
系
优点:提高考核准确性;提高联管理效率;促进长期发展;激发个体积极性
题
押
缺点:实施难度大且缺乏准弹性;实施周期长
精
适用:需要定量化考核且 考核周期长的企业,要求企业具有明确的成本管理目标、健全的成本管理流程、
先进的成本管理水平,以及较强 的数据收集和分析能力。
5)目标管理法(MBO)
优点:提高管理成效;提高考核客观 性;考核成本较低;激发个体积极性
缺点:目标设定难度大且协调成本高;缺 乏过程管理
适用:需要定量化考核的企业,要求企业具有明确的成本管理目标、多部门的组织结构、人性化的企业文
8
化,以及较强的数据收集和分析能力。 1 7
9
8
4
典型例题 信 3
微
1.【单选】下列施工成本管理绩效考核方法中,适用于需 要 定性化考核联的
系
企业,要求企业具有良好的团队
一
文化、完善的考核指标体系以及较强的数据收集和分析能力,同时 部门成唯员之间相互信任、尊重和共享的是()。
A.360°反馈法 B.PDCA管理循环法
C.关键绩效指标 D.目标管理法
【参考答案】A
典型例题
2.【多选】关于施工成本管理绩效考核方法,需要定量化考核的有()。
A.关键绩效指标 B.360°反馈法
C.PDCA管理循环法 D.平衡积分卡
E.目标管理法
【参考答案】ADE
典型例题
3.【多选】采用关键绩效指标法考核施工成本管理绩效的优点有()。
22 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
A.明确管理焦点 B.提高管理成效
C.实施容易 D.适用范围广
E.提高考核客观性 【参考答案】ABE
重点回顾
施工成本管理绩效
内容
考核指标
考 核 指 企业 项目施工成本降低额=项目施工合同成本-项目实际施工成本
标 项目 目标总成本降低额=项目经理责任目标总成本-项目竣工结算总成本
优点:明确管理焦点;提高管理成效;提高考核客观性
关 键 绩
缺点:指标难界定且缺乏弹性;适用范围有限;实施困难
效 指 标
适用:需要定量化考核且考核周期短的企业,要求企业具有明确的成本管理目标、健全
(KPIs)
考 核 方 的成本管理流程、完备的成本控制体系,以及较强的数据收集和分析能力。
法 优点:提高考核准确性;促进个体发展;增强部门合作
360°反 缺点:考核时间和成本 较高;考核标准不明确;存在负面影响
8
7
馈法 适用:需要定性化9考1核的企业,要求企业具有良好的团队文化、完善的考核指标体系以
4
8
及较强的数据收信 3集和分析能力,同时部门成员之间相互信任、尊重和共享。
微
优点:提高系管理成效;增强部门协作
联
PDCA
缺点:投题入成本高;过于强调计划性
押
管 理 循
准
适用精:需要周期性考核的企业,要求企业具有良好的团队合作精神和健全的成本管理流
环法
程。
优点:提 高考核准确性;提高管理效率;促进长期发展;激发个体积极性。
考核 平 衡 积 缺点:实施难 度大且缺乏弹性;实施周期长
方法 分卡 适用:需要定量化考核且考核周期长的企业,要求企业具有明确的成本管理目标、健全
的成本管理流程、先进的成本管理水平,以及较强的数据收集和分析能力。
优点:提高管理成效;提高考核客观性;考核成本较低;激发个体积极性
目 标 管
缺点:目标设定难度大且协 调成本高;缺乏过程管理
理 法
适用:需要定量化考核的企业 ,要求企业具有明确的成本管理目8标、多部门的组织结构、
(MBO)
9
1 7
人性化的企业文化,以及较强的数 据收集和分析能力。
8
4
信
3
微
系
联
一
唯
优路官方网站:www.youlu.com 23
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
第 7 章建设工程施工安全管理
8
7
7.1施工安全管理基本理论 9 1
4
8
3
7.2施工安全管理体系及基本制度
微
信
系
7.3专项施工方案及施工安全联技术管理
题
押
7.4施工安全事故应急预准案和调查处理
精
7.1施工安全管理基本理论
7.1.1施工生产危险源及其控制
7.1.2安全事故致因理论
7.1.1施工生产危险源及其控制
考点1:危险源分类及控制★★★
考点2:施工生产常见危险源★
1
7 8
9
考点3:危险源辨识与风险评价方法★★
信
3 8
4
微
考点1:危险源分类及控制★★★ 系
联
一
(1)第一类危险源。 唯
第一类危险源是指施工现场或施工生产过程中存在的,可能发生意外释放能量(机械能、电能、势能、化
学能、热能等)的根源,包括施工现场或施工生产过程中各种能量或危险物质。
能量源:①直接产生、供给能量的装置和设备,如变电站、锅炉;②具有较高势能的装置、设备、场所,
如起重/提升机械、高度差较大的场所;③可能发生能量蓄积或突然释放的装置、设备、场所,如压力容器、受
压设备、封闭的金属加工空间、炸药/化学物质储存空间等;④运行或作业过程中拥有能量的人或物(能量载体),
如带电导体、行驶中的车辆、作业中的施工机具。
危险物质:①一类是干扰人体与外界能量交换的有害物质,如一氧化碳、氮气;②另一类是具有化学能的
危险物质,分为可燃烧爆炸危险物质和有毒、有害危险物质两类,如炸药、氯气、苯、二氧化硫等。
第一类危险源决定了事故后果的严重程度,是第二类危险源出现的前提。
控制措施包括消除能量源、约束或限制能量(针对生产过程不能完全消除的能量源)、屏蔽隔离、防护等技
术手段,同时应落实应急预案的保障措施。
优路官方网站:www.youlu.com 1
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(2)第二类危险源。
第二类危险源是指导致能量或危险物质约束或限制措施破坏或失效,以及防护措施缺乏或失效的因素,包
括物的不安全状态(危险状态)、人的不安全行为、环境不良(环境不安全条件)及管理缺陷等因素。
第二类危险源决定了事故发生的可能性,是第一类危险源导致事故的必要条件。
控制措施包括消除人的不安全行为、物的不安全状态,规避环境不良(不安全条件),包括建立健全危险源
管理规章制度,做好危险源控制管理基础工作,明确责任,加强安全教育、危险源的日常管理,定期检查,做
好危险源控制管理,实施考核评价和奖惩等。
典型例题
1.【单选】施工生产危险源可分为第一类危险源和第二类危险源。下列危险源中,属于第二类危险源的是
()。
A.施工用炸药储存室 B.行驶中的车辆
C.违规操作设备 D.可燃烧危险物质
8
7
【参考答案】C 9 1
4
8
3
典型例题 信
微
系
2.【单选】下列属于第二类危联险源控制措施的是()。
题
押
A.消除能量源 准 B.屏蔽隔离
精
C.建立健全危险源管理规 章制度 D.加强个体防护
【参考答案】C
典型例题
3.【多选】下列属于第一类危险源的有 ()。
A.封闭的金属加工空间 B.行驶中的车辆
C.人的不安全行为 D .炸药
8
E.安全设施的缺陷 1 7
9
8
4
【参考答案】ABD 信 3
微
考点2:施工生产常见危险源★ 联
系
一
(1)高处坠落事故危险源 唯
(2)物体打击事故危险源
(3)坍塌倾覆事故危险源
(4)机械伤害事故危险源
(5)触电与火灾事故危险源
考点3:危险源辨识与风险评价方法★★
在职业健康安全管理中,“危险源”由潜在危险性、存在条件和触发因素三个要件组成,缺一不可。例如,
易燃气体是一个危险源,安全阀是其约束条件,而明火可能是其触发因素。
常见的危险源辨识与评价方法:
(1)安全检查表法(2)预先危险性分析(3)危险与可操作性分析
(4)事故树分析法
事故树分析从一个可能的事故开始,自下而上、一层层地寻找顶事件的直接原因事件和间接原因事件,直
2 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
到基本原因事件,并用逻辑图将这些事件之间的逻辑关系表达出来的分析方法。
(5)LEC评价法
该方法侧重于风险评价,用与风险有关的三种因素指标值的乘积来评价操作人员伤亡风险的大小。这三种
因素分别是
L(Likelihood,事故发生的可能性)
E(Exposure,人员暴露于危险环境中的频繁程度)
C(Consequence,一旦发生事故可能造成的后果)。
典型例题
1.【单选】在常见的危险源辨识与评价方法中,从一个可能的事故开始,自下而上、一层层地寻找顶事件
的直接原因事件和间接原因事件,直到基本原因事件,并用逻辑图将这些事件之间的逻辑关系表达出来的分析
方法是()。
A.安全检查表法 B.预先危险性分析法
8
7
C.事故树分析法 9 1 D.LEC评价法
4
8
3
【参考答案】C
微
信
系
典型例题 联
题
押
2.【单选】某施工现场使准用LEC法进行风险评价,测得某危险源的L=3(可能发生)、E=6(每天暴露)、C=15
精
(轻微伤害)。则该危险源的 风险值D为()。
A.D=270 B.D=90
C.D=45 D.D=24
【参考答案】A
7.1.2安全事故致因理论
考点1:事故频发倾向理论★
8
考点2:事故因果连锁论★★ 1 7
9
8
4
考点3:能量意外释放理论★ 信 3
微
系
考点4:轨迹交叉理论★★ 联
一
考点5:系统理论★ 唯
考点1:事故频发倾向理论★
事故频发倾向理论认为事故的发生主要是由于人的因素引起的。
考点2:事故因果连锁论★★
与事故频发倾向理论将事故原因归结于人的因素不同,海因里希事故因果连锁论提出了人的不安全行为和
物的不安全状态是导致事故的直接原因这一论断。
1931年海因里希首先提出了事故因果连锁论,用以描述导致事故的各种原因要素之间及与事故之间的关
系。海因里希最初提出的事故因果连锁过程包括5个因素。5个因素及其连锁关系是:遗传及社会环境→(诱
发)人的缺点→(造成)人的不安全行为或物的不安全状态→(发生)事故→(导致)伤害。
考点3:能量意外释放理论★
能量意外释放理论认为,大多数伤亡事故都是由于能量或有害物质的意外释放所引起,这种意外释放都来
源于人的不安全行为或物的不安全状态。
优路官方网站:www.youlu.com 3
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
考点4:轨迹交叉理论★★
前述海因里希事故因果连锁论认为事故的主要原因是由于人的不安全行为或者是由于物的不安全状态,没
有一起事故是由于人的不安全行为和物的不安全状态共同引起的,且几乎所有的伤害事故都是由于人的不安全
行为造成的;能量意外释放理论揭示了事故的物理本质,但认为能量意外释放是人的原因或物的原因造成的,
因而,事故发生原因仍然是人的不安全行为或物的不安全状态。轨迹交叉理论则基于人的不安全行为和物的不
安全状态共同作用进行事故致因分析。
轨迹交叉理论将事故的发生与发展过程描述为:基本原因→间接原因→直接原因→事故→伤害。这一事故
致因过程是人的因素运动轨迹和物的因素运动轨迹交叉的结果。
考点5:系统理论★
非常规考点
典型例题
1.【单选】海因里希提出的事故因果连锁过程包括五个因素:①伤害;②事故;③遗传及社会环境;④人
8
7
的缺点;⑤人的不安全行为或物的不安全9状1态。上述因素之间正确的连锁关系是()。
4
8
3
A.①→②→③→④→⑤
微
信 B.③→④→⑤→②→①
系
C.③→④→①→②→⑤ 联 D.⑤→③→①→④→②
题
押
【参考答案】B 准
精
典型例题
2.【多选】根据轨迹交叉理论 造成安全事故的直接原因有()。
A.社会环境条件差 B.物的不安全状态
C.组织不健全 D.管理制度不完善
E.人的不安全行为 【参考答案】BE
重点回顾
8
施工生产危险源 1 7
9
8
4
及其控制 信 3
微
重点回顾 联
系
一
唯
4 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
7.2施工安全管理体系及基本制度
7.2.1施工安全管理体系
7.2.2施工安全管理基本制度
7
8
1
9
4
7.2.1施工安全管理体系 3 8
信
微
考点1:施工企业安全生产主体系责任★
联
题
考点2:施工安全管理常见押缺陷★
准
精
考点3:施工安全管理体系的内容★
考点4:本质安全化管理★非常规考点
7.2.2施工安全管理基本制度
考点1:全员安全生产责任制★★
考点2:安全生产费用提取、管理和使用 制度★★
考点3:安全生产教育培训制度★★
考点4:安全生产许可制度★★★ 8
1
7
9
考点5:管理人员及特种作业人员持证上岗制度★★ ★
信
3
8 4
微
考点6:重大危险源管理制度★ 系
联
考点7:劳动保护用品使用管理制度★
唯
一
考点8:安全生产检查制度★
考点9:安全生产会议制度★
考点10:施工设施、设备和劳动防护用品安全管理制度★
考点11:安全生产考核和奖惩制度★
考点1:全员安全生产责任制★★
(1)全员安全生产责任制是企业所有安全生产管理制度的核心,是企业最基本的安全管理制度。
(2)企业主要负责人是本单位安全生产第一责任人,对本单位的安全生产工作全面负责。
(3)全员安全生产责任制内容:各岗位的责任人员、责任范围和考核标准。
(4)企业要将全员安全生产责任制教育培训工作纳入安全生产年度培训计划,通过自行组织或委托具备安
全培训条件的中介服务机构等实施。
典型例题
优路官方网站:www.youlu.com 5
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
1.【单选】根据安全生产法和相关法律法规,施工单位安全生产第一责任人是()。
A.施工项目经理 B.企业技术负责人
C.企业安全生产总监 D.企业主要负责人
【参考答案】D
典型例题
2.【多选】根据《建设工程安全生产管理条例》,施工企业安全生产责任制包括()。
A.为作业人员提供劳动保护用品 B.特种作业人员持证上岗
C.各岗位的责任人员 D.各岗位的责任范围
E.各岗位的考核标准 【参考答案】CDE
考点2:安全生产费用提取、管理和使用制度★★
企业应按照规定提取和使用安全生产费用,专门用于改善企业或项目安全生产条件。安全生产费用在成本
中据实列支。企业职工薪酬、福利不得从企业安全生产费用中支出。企业从业人员发现报告事故隐患的奖励支
8
7
出,应从企业安全生产费用中列支。 9 1
4
8
3
建设工程施工企业编制投标报价应信包含并单列企业安全生产费用,竞标时不得删减。建设单位应在合同中
微
系
单独约定并于工程开工日一个月内联向承包单位支付至少50%企业安全生产费用。
题
押
工程竣工决算后结余的企准业安全生产费用,应退回建设单位。
精
建设工程施工企业安全生 产费用应用于以下支出:
(1)完善、改造和维护安全 防护设施设备支出(不含“三同时”要求初期投入的安全设施),包括施工现
场临时用电系统、洞口或临边防护、高处作业或交叉作业防护、临时安全防护、支护及防治边坡滑坡、工程有
害气体监测和通风、保障安全的机械设备 、防火、防爆、防触电、防尘、防毒、防雷、防台风、防地质灾害等
设施设备支出。
(2)应急救援技术装备、设施配置及维护保养 支出,事故逃生和紧急避难设施设备的配置和应急救援队伍
8
建设、应急预案制修订与应急演练支出。 1 7
9
8
4
(3)开展施工现场重大危险源检测、评估、监控支出, 安全风险分级管控和信事3故隐患排查整改支出,工程
微
项目安全生产信息化建设、运维和网络安全支出。 联
系
一
(4)安全生产检查、评估评价(不含新建、改建、扩建项目 安 全评 唯价)、咨询和标准化建设支出。
(5)配备和更新现场作业人员安全防护用品支出。
(6)安全生产宣传、教育、培训和从业人员发现并报告事故隐患的奖励支出。
(7)安全生产适用的新技术、新标准、新工艺、新装备的推广应用支出。
(8)安全设施及特种设备检测检验、检定校准支出。
(9)安全生产责任保险支出。(10)与安全生产直接相关的其他支出。
典型例题
1.【单选】建设单位应在合同中单独约定并于工程开工日一个月内向承包单位支付至少()企业安全生产
费用。
A.20% B.50%
C.80% D.90%
【参考答案】B
6 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
典型例题
2.【多选】根据安全生产费用管理相关规定,施工企业安全生产费用的用途有()。
A.完善施工现场临时用电系统支出 B.专职安全生产管理人员薪酬
C.从业人员报告事故隐患的奖励 D.特种设备检测检验支出
E.特种作业人员补贴 【参考答案】ACD
考点3:安全生产教育培训制度★★
1)企业主要负责人和安全生产管理人员安全培训
企业主要负责人和安全生产管理人员初次安全培训时间不得少于32学时。每年再培训时间不得少于12学
时。
2)从业人员上岗培训
施工企业其他从业人员,在上岗前必须经过企业、施工项目部、班组三级安全培训教育。企业新上岗的从
业人员,岗前安全培训时间不得少于24学时。从业人员在本单位内调整工作岗位或离岗一年以上重新上岗时,
8
7
应重新接受项目部和班组级的安全培训。9 1
4
8
3
典型例题 信
微
系
1.【单选】根据相关规定,施联工企业安全生产管理人员初次接受安全培训的时间不得少于()学时。
题
押
A.12 准 B.24
精
C.32 D.40
【参考答案】C
典型例题
2.【多选】关于安全生产教育培训制度 ,下列说法正确的有()。
A.项目负责人是本单位安全生产第一责任 人
B.企业主要负责人初次安全培训时间不得少于 12学时
8
C.从业人员在上岗前必须经过企业、施工项目部、 班组三级安全培训教育 1 7
9
8
4
D.企业新上岗的从业人员,岗前安全培训时间不得少于 24学时 信 3
微
E.从业人员离岗半年以上重新上岗时,应重新接受企业和项 目部的安全联培
系
训
一
【参考答案】CD 唯
考点4:安全生产许可制度★★★
国务院住房和城乡建设主管部门负责对全国建筑施工企业安全生产许可证的颁发和管理工作进行监督指
导。建筑施工企业从事建筑施工活动前,应当向企业注册所在地省、自治区、直辖市人民政府住房和城乡建设
主管部门申请领取安全生产许可证。
安全生产许可证的有效期为3年。安全生产许可证有效期满需要延期的,企业应当于期满前3个月向原安
全生产许可证颁发管理机关办理延期手续。
企业在安全生产许可证有效期内,严格遵守有关安全生产的法律法规,未发生死亡事故的,安全生产许可
证有效期届满时,经原安全生产许可证颁发管理机关同意,不再审查,安全生产许可证有效期延期3年。
建筑施工企业变更名称、地址、法定代表人等,应当在变更后10日内,到原安全生产许可证颁发管理机关
办理安全生产许可证变更手续。
典型例题
优路官方网站:www.youlu.com 7
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
【单选】下列有关安全生产许可证管理的说法,正确的是()。
A.安全生产许可证的有效期为3年
B.企业在安全生产许可证有效期内,严格遵守有关安全生产的法律法规,未发生死亡事故的,安全生产许
可证有效期届满时,不再审查,安全生产许可证有效期延期3年
C.建筑施工企业变更名称、地址、法定代表人等,应当在变更后7日内,到原安全生产许可证颁发管理机
关办理安全生产许可证变更手续
D.安全生产许可证有效期满需要延期的,企业应当于期满前1个月向原安全生产许可证颁发管理机关办理
延期手续
【参考答案】A
考点5:管理人员及特种作业人员持证上岗制度★★★
1)管理人员持证上岗制度
施工单位主要负责人、项目负责人、专职安全生产管理人员应经建设行政主管部门或者其他有关部门考核
8
7
合格后方可任职。施工单位应对管理人员9和1作业人员每年至少进行一次安全生产教育培训。
4
8
3
2)特种作业人员持证上岗制度
微
信
系
特种作业是指容易发生事故,联对操作者本人、他人的安全健康及设备、设施的安全可能造成重大危害的作
题
押
业。特种作业的范围由特种作准业目录规定。建筑施工特种作业人员包括建筑电工、建筑架子工、建筑起重信号
精
司索工、建筑起重机械司机、 建筑起重机械安装拆卸工、高处作业吊篮安装拆卸工和经省级以上人民政府住房
和城乡建设主管部门认定的其他 特种作业人员等。
特种作业人员应符合下列条件:
(1)年满18周岁,且不超过国家法 定退休年龄。
(2)经社区或者县级以上医疗机构体检健 康合格。
(3)具有初中及以上文化程度。
8
(4)具备必要的安全技术知识与技能。 1 7
9
8
4
(5)相应特种作业规定的其他条件。 信 3
微
特种作业操作证每3年复审1次。特种作业人员在特种作 业 操作证有效联期
系
内,连续从事本工种10年以上,
一
严格遵守有关安全生产法律法规的,经原考核发证机关或者从业所 在地考唯核发证机关同意,特种作业操作证的
复审时间可以延长至每6年1次。
特种作业操作证有效期届满需要延期换证的,应按照规定申请延期复审。
特种作业操作证申请复审或者延期复审前,特种作业人员应参加必要的安全培训并考试合格。安全培训时
间不少于8个学时。
典型例题
1.【单选】关于特种作业人员应该具备的条件中,说法错误的是()。
A.年满16周岁,且不超过国家法定的退休年龄 B.经社区或县级以上医疗机构体检合格
C.初中及以上文化程度 D.具备必要的安全技术知识与技能
【参考答案】A
典型例题
2.【单选】特种作业人员在特种作业操作证有效期内,连续从事本工种10年以上、严格遵守有关安全生产
8 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
法律法规的,经原考核发证机关或者从业所在地考核发证机关同意,特种作业操作证的复审时间可以延长至()。
A.每6年1次 B.每3年1次
C.每4年1次 D.每5年1次
【参考答案】A
考点6:重大危险源管理制度★
(1)对危险性较大的分部分项工程,施工前必须编制专项施工方案。专项施工方案除应有切实可行的安全
技术措施外,还应包括监控措施、应急预案及紧急救护措施等内容。
(2)保证用于重大危险源防护措施所需的费用及时划拨。将施工现场重大危险源的安全防护、文明施工措
施费单独列支,保证专款专用。
考点7:劳动保护用品使用管理制度★
(1)劳动保护用品的发放和管理,坚持“谁用工,谁负责”的原则。施工作业人员所在企业必须按国家规
定免费发放劳动保护用品,更换已损坏或已到使用期限的劳动保护用品,不得收取或变相收取任何费用。
8
7
(2)劳动保护用品必须以实物形式发9 1放,不得以货币或其他物品替代。
4
8
3
(3)企业应建立完善劳动保护用
微
信品的采购、验收、保管、发放、使用、更换、报废等规章制度。同时,应
系
建立相应的管理台账,管理台账保联存期限不得少于两年,以保证劳动保护用品的质量具有可追溯性。
题
押
考点8:安全生产检查制准度★
精
1)施工企业安全生产检 查的内容
(1)安全管理目标的实现程 度;(2)安全生产职责的履行情况;
(3)各项安全生产管理制度的执 行情况;(4)施工现场管理行为和实物状况;
(5)生产安全事故、未遂事故和其他 违规违法事件的报告调查、处理情况;
(6)安全生产法律法规、标准规范和其他 要求的执行情况。
2)安全生产检查的形式
8
施工企业安全检查的形式应包括各管理层的自查、 互查及对下级管理层的抽查等1 7;安全检查的类型应包括
9
8
4
日常巡查、专项检查、季节性检查、定期检查、不定期抽查 等。 信 3
微
典型例题 联
系
一
1.【多选】关于安全检查制度中,属于施工企业安全检查形式 有 () 唯。
A.管理层的自查 B.管理层的互查
C.下级管理层的抽查 D.季节性检查
E.日常巡查
【参考答案】ABC
典型例题
2.【多选】根据施工企业安全生产检查的内容,下列选项中属于检查范畴的有()。
A.安全管理目标的实现程度 B.安全生产职责的履行情况
C.各项安全生产管理制度的执行情况 D.施工现场管理行为和实物状况
E.员工个人绩效考核的完成情况 【参考答案】ABCD
考点9:安全生产会议制度★
施工项目安全生产会议包括定期安全生产例会和不定期安全生产会议、班前会议。
优路官方网站:www.youlu.com 9
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
1)定期安全生产例会
(1)月度安全生产例会。施工项目部每月召开一次月度安全生产分析会议,由项目经理组织。
(2)周安全生产例会。项目经理部每周组织召开一次安全生产例会。
2)不定期安全生产会议
(1)安全生产技术交底会。根据施工生产进展情况和需要,对重大安全生产保障措施进行安全生产技术交
底。
(2)安全生产专题会。针对安全生产和特殊季节安全防范的需要,适时召开安全生产专题会议。
(3)安全生产事故分析会。根据事故发生情况,及时召开安全生产事故分析会,教育事故单位,警示其他
单位等,防止类似事故的再次发生。
(4)安全生产现场会。根据工作需要,结合各类评比活动,适时召开安全生产现场会,达到树立典型、推
动后进,共同提高安全生产管理工作水平。
典型例题
8
7
【单选】关于安全生产会议制度中,9说1法错误的是()。
4
8
3
A.施工项目安全生产会议包括定
微
期信安全生产例会和不定期安全生产会议、班前会议
系
B.据施工生产进展情况和需要联,对重大安全生产保障措施进行安全生产技术交底,属于不定期安全生产例
题
押
会 准
精
C.施工项目部每月召开一 次月度安全生产分析会议,由单位技术负责人组织
D.项目经理部每周组织召开一 次安全生产例会
【参考答案】C
考点10:施工设施、设备和劳动防护 用品安全管理制度★非常规考点
考点11:安全生产考核和奖惩制度★
安全生产考核应包括下列内容:
8
①安全目标实现程度; 1 7
9
8
4
②安全职责履行情况; 信 3
微
③安全行为; 联
系
一
④安全业绩; 唯
⑤施工企业应针对生产经营规模和管理状况,明确安全生产考核的周期,并应及时兑现奖惩。
典型例题
【多选】下列不属于安全生产考核内容的是()。
A.安全目标实现程度 B.安全行为
C.安全业绩 D.安全合同要求履行情况
E.安全会议
【参考答案】DE
重点回顾
10 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
优路官方网站:www.youlu.com 11
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
7.3专项施工方案及施工安全技术管理
7.3.1专项施工方案编制与报审
7.3.2施工安全技术措施及安全技术交底
7
8
1
9
4
7.3.1专项施工方案编制与报审 3 8
信
微
考点1:专项施工方案编制对象系★★★
联
题
考点2:专项施工方案内容押★
准
精
考点3:专项施工方案编制和审查程序★
考点1:专项施工方案编制对象★★★
《建设工程安全生产管理条例》 规定,对下列达到一定规模的危险性较大的分部分项工程,施工单位应编
制专项施工方案,并附具安全验算结果, 经施工单位技术负责人、总监理工程师签字后实施,由专职安全生产
管理人员进行现场监督:
①基坑支护与降水工程; ②土方开挖工程;
③模板工程; ④ 起重吊装工程;
8
1
7
9
⑤脚手架工程; ⑥拆除 、爆破工程; 8 4
信
3
微
⑦国务院建设行政主管部门或者其他有关部门规定的其他危险性较大的工程。
系
联
上述工程中涉及深基坑、地下暗挖工程、高大模板工程的专项 施工方
唯
一案,施工单位还应当组织专家进行论
证、审查。
考点2:专项施工方案内容★非常规考点
考点3:专项施工方案编制和审查程序★
(1)专项施工方案编制。
施工单位应在危险性较大的分部分项工程施工前,组织工程技术人员编制专项施工方案。
实行施工总承包的,专项施工方案应由施工总承包单位组织编制。
危险性较大的分部分项工程实行分包的,专项施工方案可由相关专业分包单位组织编制。
(2)专项施工方案专家论证。对于超过一定规模的危险性较大的分部分项工程,施工单位应组织召开专家
论证会对专项施工方案进行论证。实行施工总承包的,由施工总承包单位组织召开专家论证会。
专家论证的主要内容应包括:
①专项施工方案内容是否完整、可行;
12 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
②专项施工方案计算书和验算依据、施工图是否符合有关标准规范;
③专项施工方案是否满足现场实际情况,并能够确保施工安全。
专家论证会后,应形成论证报告,对专项施工方案提出通过、修改后通过或者不通过的一致意见。专家对
论证报告负责并签字确认。
超过一定规模的危险性较大的分部分项工程专项施工方案经专家论证后结论为“通过”的,施工单位可参
考专家意见自行修改完善;结论为“修改后通过”的,专家意见要明确具体修改内容,施工单位应按照专家意
见进行修改,修改情况应及时告知专家;专项施工方案经论证不通过的,施工单位修改后应按照规定的要求重
新组织专家论证。
(3)专项施工方案的审批。
专项施工方案应由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业
印章后方可实施。
危险性较大的分部分项工程实行分包并由分包单位编制专项施工方案的,专项施工方案应由总承包单位技
8
7
术负责人及分包单位技术负责人共同审核9签1字并加盖单位公章。
4
8
3
典型例题 信
微
系
1.【单选】根据《建设工程安联全生产管理条例》,对达到一定规模的危险性较大的分部分项工程,施工单位
题
押
应编制专项施工方案的是()准。
精
A.场地平整工程 B.土方开挖工程
C.砌体工程 D.抹灰工程
【参考答案】B
典型例题
2.【单选】超过一定规模的危险性较大的 分部分项工程专项施工方案经专家论证后结论为“修改后通过”
的,施工单位正确的做法是()。
8
A.参考专家意见自行修改完善 1 7
9
8
4
B.修改后应按照规定的要求重新组织专家论证 信 3
微
C.应按照专家意见进行修改,修改情况应及时告知专家 联
系
一
D.重新编制专项施工方案并组织专家论证 唯
【参考答案】C
典型例题
3.【多选】对于专业分包单位实施的危险性较大的分部分工程,由该专业分包单位编制的专项施工方案应
由()共同审核签字并加盖单位公章后,方可报送项目监理机构。
A.建设单位项目负责人 B.总承包单位技术负责人
C.专业分包项目技术负责人 D.专业分包单位技术负责人
E.总承包单位项目负责人 【参考答案】BD
7.3.2施工安全技术措施及安全技术交底
考点1:施工安全技术措施★★
考点2:安全防护设施、用品技术要求★★
考点3:施工安全技术交底★★★
优路官方网站:www.youlu.com 13
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
考点1:施工安全技术措施★★
1)防高处坠落的安全技术措施
(1)临边作业防坠落措施。
坠落高度基准面2m及以上进行临边作业时,应在临空一侧设置防护栏杆,并应采用密目式安全立网或工
具式栏板封闭。
(密目式安全立网)(工具式防护栏板)
(2)洞口作业防坠落措施。洞口作业防坠落措施要求:
8
7
1
9
4
8
3
信
微
系
联
(3)攀登作业防坠落措施。题
押
准
①同一梯子上不得两人同时作业。在通道处使用梯子作业时,应有专人监护或设置围栏。脚手架操作层上
精
严禁架设梯子作业。
②使用单梯时梯面应与水平面 成75°夹角,踏步不得缺失,梯格间距宜为300mm,不得垫高使用。
③使用固定式直梯攀登作业时,当 攀登高度超过3m时,宜加设护笼;当攀登高度超过8m时,应设置梯
间平台。
(4)交叉作业。
①交叉作业时,下层作业位置应处于上层作业 的坠落半径之外,高空作业坠落半径应按规范要求确定。安
8
全防护棚和警戒隔离区范围的设置应视上层作业高度确 定,并应大于坠落半径。 9 1
7
8
4
②交叉作业时,坠落半径内应设置安全防护棚或安全防 护网等安全隔离措施信。
3
当尚未设置安全隔离措施时,
微
系
应设置警戒隔离区,人员严禁进入隔离区。 联
一
唯
③处于起重机臂架回转范围内的通道,应搭设安全防护棚。
④施工现场人员进出的通道口,应搭设安全防护棚。
⑤不得在安全防护棚棚顶堆放物料。
2)防物体打击的安全技术措施
物体打击主要是高处坠落物或地面物体坠落至基坑、槽造成的伤害事故,针对性技术措施包括防落物措施、
防飞溅物伤人措施和防护措施三方面。
(1)防物体坠落或飞溅的措施
①脚手架。施工层应设有1.2m高防护栏杆和18~20cm高挡脚板。
②严禁使用麻绳起吊重物。吊装不易放稳的构件或大模板时应用卡环,不得用吊钩。
(2)防护措施
①防护棚。施工工程邻近必须通行的道路上方和施工工程出入口处上方,均应搭设坚固、密封防护棚。
②防护隔离层。垂直交叉作业时,必须设置有效的隔离层,防止坠落物伤人。
14 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
③设置防护栏杆。起重机械和桩机机械下不准站人或穿行。
④安全帽。
3)防坍塌倾覆的安全技术措施
(1)做好基坑支护。基坑(槽)、边坡设置坑(槽)壁支撑时,应根据开挖深度、土质条件、地下水位、
施工方法及相邻建(构)筑物等情况设计支撑。拆除支撑时应按基坑(槽)回填顺序自下而上逐层拆除,随拆
随填,防止边坡塌方或相邻建(构)筑物产生破坏,必要时应采取加固措施。
(2)保证临边堆码及施工作业安全距离。基坑(槽)、边坡和基础桩孔边堆置各类建筑材料的,应按规定
距离堆置。各类施工机械距基坑(槽)、边坡和基础桩孔边的距离,应根据设备重量、基坑(槽)、边坡和基础
桩的支护、土质情况确定,并不得小于15m。
(3)按顺序组织施工。施工时应遵循自上而下的开挖顺序,严禁先切除坡脚。爆破施工时,应防止爆破振
动影响边坡稳定。地质灾害易发区内施工时,施工单位应根据地质勘察资料编制施工方案。
(4)按规范搭设模板支撑系统,控制施工荷载。对模板支撑宜采用钢支撑材料作支撑立柱,不得使用严重
8
7
锈蚀、变形、断裂、脱焊、螺栓松动的钢9支1撑材料和竹材作立柱。
4
8
3
4)防机械伤害的安全技术措施
微
信
系
(1)机械安全操作技术要求联
题
押
①特种设备操作人员应经准过专业培训、考核合格取得相关主管部门颁发的操作证,并应经过安全技术交底
精
后持证上岗。
②机械作业前,施工技术人 员应向操作人员进行安全技术交底。
③机械使用前,应对机械进行检查、试运转。
④不得擅自离开工作岗位或将机械交 给其他无证人员操作。无关人员不得进入作业区或操作室内。
通常,将机械伤害预防(不包含机械本体 安全技术可靠性)铁律归纳为“十二条”。
“十二条”机械伤害预防铁律
8
1
7
9
8
4
信
3
微
系
联
一
唯
5)防触电和火灾的安全技术措施
(1)防触电技术措施
①按规范设置配供电系统。
a.线路采用TN-S系统(低压配电系统/保护接地系统);
b.“三级控制、两极保护”“一机、一闸、一漏、一箱”;
c.现场照明要和动力照明分开;
d.灯具距地面高度不小于3m,否则使用36V安全电压
(目的是在灯具安装高度不足的情况下,通过降低电压来保护人员安全);
e.一人操作、一人监护,现场不得带电作业,并做好记录。
优路官方网站:www.youlu.com 15
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
②保护接地:是为了防止电气设备绝缘损坏时人体遭受触电危险,而在电气设备的金属外壳或架构等与接
地体之间所作的良好的连接。
③保护接零:是为了防止人身因电气设备绝缘损坏而遭受触电,将电气设备的金属外壳与电网的零线相连
接。
④工作接地:主要指的是变压器中性点或中性线接地。
8
7
1
⑤装设漏电保护器。 4 9
8
3
信
⑥绝缘安全用具。常用的绝缘安微全用具有绝缘手套、绝缘靴、绝缘鞋、绝缘垫和绝缘台等。
系
联
(2)防火技术措施 题
押
准
①合理设置消防扑救通道。施工现场出入口的设置应满足消防车通行要求,并宜布置在不同方向,其数量
精
不宜少于2个。当确有困难只能设置1个出入口时,应在施工现场内设置满足消防车通行的环形道路。
施工现场内应设置临时消防车 道,临时消防车道与在建工程、临时用房、可燃材料堆场及其加工场的距离,
不宜小于5m,且不宜大于40m。
8
1
7
9
8
4
信
3
微
系
联
一
唯
②保证防火间距。施工现场临时办公、生活、生产、物料存贮等功能区宜相对独立布置,防火间距应符合:
易燃易爆危险品库房与在建工程的防火间距不应小于15m,
可燃材料堆场及其加工场、固定动火作业场与在建工程的防火间距不应小于10m,其他临时用房、临时设
施与在建工程的防火间距不应小于6m。
典型例题
1.【单选】工程施工中,坠落高度基准面()及以上进行临边作业时,应在临空一侧设置防护栏杆,并应
采用密目式安全立网或工具式栏板封闭。
A.0.5m B.1.0m
C.1.5m D.2.0m
【参考答案】D
典型例题
16 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
2.【单选】工程施工中,坠落高度基准面()及以上进行临边作业时,应在临空一侧设置防护栏杆,并应
采用密目式安全立网或工具式栏板封闭。
A.0.5m B.1.0m
C.1.5m D.2.0m
【参考答案】D
典型例题
3.【单选】为防止触电,施工现场照明灯具离地面的高度应不小于()。
A.1.8m B.2.0m
C.2.4m D.3.0m
【参考答案】D
典型例题
4.【单选】关于防高处坠落安全技术措施的说法,正确的是()。
8
7
A.悬空作业(安装拆除模板、吊装等)9 1,施工人员必须站在操作平台上作业并系好安全带
4
8
3
B.在坠落高度基准面2m进行临
微
边信作业时,应在临空一侧设置防护栏杆,但不必用密目式安全立网或工具
系
式栏板封闭 联
题
押
C.当垂直洞口短边边长大准于或等于800mm时,应在临空一侧设置高度不小于900m的防护栏杆,并采用空
精
目式安全立网或工具式栏板封 闭
D.非竖向洞口短边边长大于 等于1000mm时应在洞口作业侧设置高度不小于900mm的防护栏杆,并采用
安全平网封闭
【参考答案】A
典型例题
5.【多选】下列施工现场防火做法中,满足相关 要求的有()。
8
A.易燃易爆危险品库房与在建工程的防火间距超过 10m 1 7
9
8
4
B.将消防相关条件纳入施工总平面布局 信 3
微
C.消火栓泵专用配电线路自施工现场二级配电箱接入 联
系
一
D.在现场不同方向设置2个满足消防车通行要求的出入口 唯
E.固定动火作业场所与在建工程的防火间距超过10m
【参考答案】BDE
考点2:安全防护设施、用品技术要求★★
1)防护栏杆
临边作业防护栏杆应由横杆、立杆及挡脚板组成,防护栏杆应符合下列规定:
(1)防护栏杆应为两道横杆,上杆距地面高度应为1.2m,下杆应在上杆和挡脚板中间设置。
(2)当防护栏杆高度大于1.2m时,应增设横杆,横杆间距不应大于600mm。
(3)防护栏杆立杆间距不应大于2m。(4)挡脚板高度不应小于180mm。
(5)防护栏杆立杆底端应固定牢固。
优路官方网站:www.youlu.com 17
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
2)防护棚与警示标志
防护棚与警示标志应符合下列规定:
(1)进出建筑物主体通道口应搭设防护棚。棚宽大于道口,两端各长出1m,进深尺寸应符合高处作业安
全防护范围。、
坠落半径(R)分别为:
8
7
1
(2)内(外)道路边线与建筑物(或4 9外脚手架)边缘距离分别小于坠落半径的,应搭设安全通道。
8
3
信
(3)木工加工场地、钢筋加工场微地等上方有可能坠落物件或处于起重机调杆回转范围之内,应搭设双层防
系
联
护棚。 题
押
准
(4)各类防护棚应有
精
单独的支撑体系,固定可靠安全。严禁用毛竹搭设,且不得悬挑在外架上。
(5)配电箱应有单独的工作防护棚,禁止非操作人员出入。
(6)塔式起重机、施工电梯底 部都要配套独立的工作防护棚,禁止非操作人员出入。
3)施工安全网
①密目式安全立网的网目密度应为10 cm×10cm,面积大于或等于2000目;
②采用平网防护时,严禁使用密目式安全立网代替平网使用;
③密目式安全立网使用前,检查产品分类标记、 产品合格证、网目数及网体重量,确认合格方可使用。
8
4)安全带 9 1
7
8
4
按照其种类不同,安全带可分为围杆作业安全带、区域 限制安全带和坠落悬信挂
3
式安全带。
微
系
5)安全帽 联
一
唯
安全帽是防止冲击物伤害头部的防护用品。由帽壳、帽衬、下颊 带 和后箍组成。
安全帽的基本技术性能的要求包括冲击吸收性能、耐穿刺性能、侧向刚性、电绝缘性、阻燃性、耐温性能
等。
典型例题
1.【单选】临边作业防护栏杆应由横杆、立杆及挡脚板组成,防护栏杆立杆间距不应大于()m。
A.0.9 B.1.2
C.1.8 D.2.0
【参考答案】D
典型例题
2.【单选】下列关于防护棚与警示标志的说法,正确的是()。
A.棚宽大于道口,两端各长出1m
B.当坠落物高度大于30m时,R为5m
18 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
C.内(外)道路边线与建筑物(或外脚手架)边缘距离分别大于坠落半径的,应搭设安全通道
D.防护棚可以用毛竹搭设,但不得悬挑在外架上
【参考答案】A
典型例题
3.【单选】下列选项中,不属于安全帽的基础技术性能的要求的是()。
A.耐穿刺性 B.阻燃性
C.耐久性 D.电绝缘性
【参考答案】C
考点3:施工安全技术交底★★★
首先,由项目技术负责人向施工员、班组长、分包单位技术负责人交底,再由班组长向操作工人交底;对
于超过一定规模的危险性较大分部分项工程,必须先由施工单位技术负责人向项目技术负责人交底。
1)施工安全技术交底的要求
8
7
(1)施工项目部必须实行逐级安全技9 1术交底制度,纵向延伸到班组全体作业人员;
4
8
3
(2)应将工程概况、施工方法、
微
信施工程序、安全技术措施等向施工员、班组长进行详细交底,应将安全技
系
术措施、安全操作规程、防护用品联用具使用等向操作人员进行详细交底。
题
押
2)施工安全技术交底的准主要内容
精
(1)工程项目和分部分 项工程的概况;
(2)施工项目的施工作业特 点和危险点;
(3)针对危险点的具体预防措施 ;
(4)作业中应遵守的安全操作规程及 应注意的安全事项;
(5)作业人员发现事故隐患应采取的措施 ;
(6)发生事故后应及时采取的避难和急救措施 。
8
典型例题 1 7
9
8
4
1.【单选】在项目开工前,应由()向分包单位技术负 责人进行书面技术交信底3。
微
A.施工企业技术负责人 B.施工项目经 理 联
系
一
C.总监理工程师 D.项目技术负责 人 唯
【参考答案】D
典型例题
2.【单选】关于施工项目安全技术交底的说法,错误的是()。
A.超过一定规模的危险性较大分部分项工程,必须先由施工单位技术负责人向项目技术负责人交底
B.实行逐级安全技术交底制度,纵向延伸到班组全体作业人员
C.交底时应将施工程序向班组长进行详细交底
D.定期向多工种交叉施工的作业队做口头技术交底
【参考答案】D
典型例题
3.【多选】关于安全技术交底要求的说法,正确的有()。
A.必须采用新的安全技术措施 B.必须实行逐级安全技术交底制度
优路官方网站:www.youlu.com 19
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
C.定期向多工种交叉施工作业队伍书面交底
D.应将安全技术措施、安全操作规程、防护用品用具使用等向操作人员进行详细交底
E.保留书面安全技术交底签字记录
【参考答案】BCDE
7.4施工安全事故应急预案和调查处理
7.4.1施工安全事故隐患处置和应急预案
7.4.2施工安全事故等级和应急救援
7.4.3施工安全事故报告和调查处理
7.4.1施工安全事故隐患处置和应急预案
考点1:安全风险分级管控★★
考点2:安全事故隐患治理体系★★
8
考点3:安全事故隐患治理“五落实”1 7★★
9
4
8
考点4:安全事故应急预案★★★信★3
微
系
施工安全事故隐患分为一般事联故隐患和重大事故隐患。
题
一般事故隐患是指危害和押整改难度较小,发现后能够立即整改排除的隐患。
准
精
重大事故隐患是指危害和整改难度较大,应当全部或者局部停产停业,并经过一定时间整改治理方能排除
的隐患,或者因外部因素影响致 使企业自身难以排除的隐患。
考点1:安全风险分级管控★★
重大风险,用红色表示。
较大风险,用橙色表示。
一般风险,用黄色表示。
低风险,用蓝色表示。
1
7 8
9
考点2:安全事故隐患治理体系★★
信
3 8
4
微
(1)企业是事故隐患排查、治理和防控的责任主体。企业 主要负责人对本系单位事故隐患排查治理工作全面
联
一
负责。 唯
(2)对于一般事故隐患,由企业负责人或者有关人员立即组织整改。对于重大事故隐患,由企业主要负责
人组织制定并实施事故隐患治理方案。
考点3:安全事故隐患治理“五落实”★★
(1)落实隐患排查治理责任
(2)落实隐患排查治理措施
(3)落实隐患排查治理资金
(4)落实隐患排查治理时限
(5)落实隐患排查治理预案
考点4:安全事故应急预案★★★★
应急预案包含三方面内容:一是事前预防,即通过危险辨识和事故后果分析,采用技术和管理措施降低安
全事件发生概率;二是应急处置,制定发生安全事件的应急处置程序和方法,能快速反应,将影响消除在萌芽
20 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
状态;三是抢险救援,即应对已发生的安全事件和事故,能够采用预定的应急抢险救援方案,控制事态发展并
减少损失。
1)应急预案的分类
2)应急预案的评审
8
7
(1)应急预案编制完成后,企业应按9 1法律法规有关规定组织评审或论证。
4
8
3
(2)参加应急预案评审的人员可
微
信包括有关安全生产及应急管理方面的、有现场处置经验的专家。
系
(3)评审人员与所评审应急联预案的企业有利害关系的,应当回避。
题
押
3)应急预案的批准、发准布与备案
精
企业应急预案经评审或者 论证后,由本单位主要负责人签署,向本单位从业人员公布,并及时发放到本单
位有关部门、岗位和相关应急救援 队伍。企业应在应急预案公布之日起20个工作日内,按照分级属地原则,向
县级以上人民政府应急管理部门和其他负有安全生产监督管理职责的部门进行备案,并依法向社会公布。
4)应急预案的演练
企业应制定本单位的应急预案演练计划,建 筑施工单位应至少每半年组织一次生产安全事故应急预案演练,
并将演练情况报送所在地县级以上地方人民政府负有安全生产监督管理职责的部门。
8
5)应急预案的评估 1 7
9
8
4
建筑施工企业应当每三年进行一次应急预案评估。 信 3
微
典型例题 联
系
一
1.【单选】施工安全风险等级从高到低可划分为重大风险、较 大 风 险唯、一般风险和低风险,分别用()四
种颜色标示。
A.橙、紫、黄、蓝 B.红、橙、黄、蓝
C.紫、橙、蓝、黄 D.红、橙、蓝、黄
【参考答案】B
典型例题
2.【单选】在应急预案体系的构成中,针对具体设施所制定的应急处置措施属于()。
A.综合应急预案 B.专项应急预案
C.现场处置方案 D.应急行动指南
【参考答案】C
典型例题
3.【单选】下列关于施工安全应急预案的说法,正确的是()。
优路官方网站:www.youlu.com 21
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
A.第三方专家均可受邀参与评审工作
B.企业应在应急预案公布之日起20个工作日内向相关部门进行备案
C.建筑施工单位应至少每2年组织一次生产安全事故应急预案演练
D.建筑施工企业应当每2年进行一次应急预案评估
【参考答案】B
重点回顾
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
7.4.2施工安全事故等级和应急救援
考点1:施工安全事故等级★★★★
考点2:施工安全事故应急救援 ★
考点1:施工安全事故等级★★★★
依据《生产安全事故报告和调查处理条 例》,生产安全事故分为以下等级:
8
1
7
9
8
4
信
3
微
系
联
一
唯
典型例题
【单选】某工程项目施工过程中发生安全事故,导致1人死亡,11人重伤,直接经济损失约为500万元。
该生产安全事故等级属于()。
A.特别重大事故 B.较大事故
C.重大事故 D.一般事故
【参考答案】B
考点2:施工安全事故应急救援★
非常规考点
7.4.3施工安全事故报告和调查处理
考点1:施工安全事故报告★★★★
22 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
考点2:施工安全事故调查★★★★
考点3:施工安全事故处理★★★
考点4:施工安全事故罚款处罚★★
考点1:施工安全事故报告★★★★
1)事故单位上报
事故发生后,事故现场有关人员应当立即向本单位负责人报告;单位负责人接到报告后,应当于1h内向事
故发生地县级以上人民政府应急管理部门和负有安全生产监督管理职责的有关部门报告。实行施工总承包的建
设工程,由总承包单位负责上报事故。
情况紧急时,事故现场有关人员可以直接向事故发生地县级以上人民政府应急管理部门和负有安全生产监
督管理职责的有关部门报告。
2)主管部门报告
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
应急管理部门和负有安全 生产监督管理职责的有关部门逐级上报事故情况,每级上报时间不得超过2小时。
报告事故应包括下列内容:
(1)事故发生单位概况。
(2)事故发生的时间、地点以及事故现场情况。
(3)事故的简要经过。
(4)事故已经造成或者可能造成的伤亡人数 (包括下落不明的人数)和初步估计的直接经济损失。
(5)已经采取的措施。
1
7
8
9
(6)其他应当报告的情况。
信
3 8
4
微
事故报告后出现新情况,应当及时补报。自事故发生之日起 30日内(道系路交通事故、火灾事故自发生之日
联
一
起7日内),事故造成的伤亡人数发生变化的,应当及时补报。 唯
典型例题
1.【单选】应急管理部门和负有安全生产监督管理职责的有关部门接到事故报告后应依照相关规定逐级上
报事故情况,每级上报的时间不得超过()小时。
A.2 B.3
C.4 D.1
【参考答案】A
典型例题
2.【多选】重大安全事故的报告中包括()。
A.事故发生单位概况 B.事故发生的原因和事故性质
C.事故的简要经过 D.事故责任的认定以及对事故责任者的处理建议
E.已经采取的措施 【参考答案】ACE
优路官方网站:www.youlu.com 23
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
典型例题
3.【多选】根据《生产安全事故报告和调查处理条例》,下列生产安全事故中,有关单位将事故情况报告国
务院应急管理部门的有()。
A.死亡1人,重伤8人的事故 B.无人员死亡,重伤50人的事故
C.死亡10人,直接经济损失500万元的事故 D.死亡8人,直接经济损失5000万元的事故
E.死亡3人,直接经济损失1000万元的事故 【参考答案】BCD
考点2:施工安全事故调查★★★★
1)分级调查与组织
8
7
1
9
4
8
3
信
微
系
联
特别重大事故以下等级事故题,事故发生地与事故发生单位不在同一个县级以上行政区域的,由事故发生地
押
准
人民政府负责调查,事故发精生单位所在地人民政府应当派人参加。
特别重大事故
2)调查时限和调查报告
事故调查组应当自事故发生之日起 60日内提交事故调查报告;特殊情况下,经负责事故调查的人民政府批
准,提交事故调查报告的期限可以适当延长 ,但延长的期限最长不超过60日。
事故调查报告应当包括下列内容:
(1)事故发生单位概况;
8
1
7
(2)事故发生经过和事故救援情况;
8
4 9
信
3
(3)事故造成的人员伤亡和直接经济损失; 微
系
(4)事故发生的原因和事故性质; 一
联
唯
(5)事故责任的认定以及对事故责任者的处理建议;
(6)事故防范和整改措施。
典型例题
1.【多选】关于安全事故上报及调查,下列说法正确的有()。
A.单位负责人接到报告后,应立即内向事故发生地县级以上人民政府应急管理部门和负有安全生产监督管
理职责的有关部门报告
B.应急管理部门和负有安全生产监督管理职责的有关部门逐级上报事故情况,每级上报的时间不得超过2h
C.事故调查组自事故发生之日起30日内提交事故调查报告
D.对于一般事故,政府自收到调查报告之日起15日内批复
E.未造成伤亡的一般事故,县级人民政府也可委托事故发生单位组织调查
【参考答案】BDE
典型例题
24 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
2.【多选】下列选项中,属于事故调查报告的内容有()。
A.对事故责任者的处理建议 B.事故的简要经过
C.事故已经造成或者可能造成的伤亡人数 D.事故发生的原因和事故性质
E.事故防范和整改措施 【参考答案】ADE
考点3:施工安全事故处理★★★
重大事故、较大事故、一般事故,负责事故调查的人民政府应当自收到事故调查报告之日起15日内做出批
复;特别重大事故,30日内做出批复,特殊情况下,批复时间可以适当延长,但延长的时间最长不超过30日。
典型例题
【单选】应由县级人民政府立案,且应自收到调查报告15日内作出批复的事故是()。
A.无人员死亡的较大事故 B.直接经济损失较小的重大事故
C.存在人员死亡的一般事故 D.特别重大事故
【参考答案】C
8
7
考点4:施工安全事故罚款处罚★★9 1
4
8
3
1)事故发生单位谎报、瞒报、伪
微
信造等行为的罚款
系
事故发生单位有下列行为之一联的,将根据事故等级处以不同额度的罚款:①谎报或者瞒报事故的;②伪造
题
押
或者故意破坏事故现场的;③准转移、隐匿资金、财产,或者销毁有关证据、资料的;④拒绝接受调查或者拒绝
精
提供有关情况和资料的;⑤在 事故调查中作伪证或者指使他人作伪证的。具体罚款额度如下:
(1)发生一般事故的,处1 00万元以上150万元以下的罚款。
(2)发生较大事故的,处150万 元以上200万元以下的罚款。
(3)发生重大事故的,处200万元以 上250万元以下的罚款。
(4)发生特别重大事故的,处250万元以 上300万元以下的罚款。
2)事故发生单位贻误事故抢救或造成重大社会 影响等行为的罚款
8
事故发生单位有上述谎报、瞒报、伪造等行为,贻 误事故抢救或者造成事故扩大1 7或者影响事故调查或者造
9
8
4
成重大社会影响的,将根据事故等级处以不同额度的罚款: 信 3
微
(1)发生一般事故的,处300万元以上350万元以下的罚 款 。 联
系
一
(2)发生较大事故的,处350万元以上400万元以下的罚款 。 唯
(3)发生重大事故的,处400万元以上450万元以下的罚款。
(4)发生特别重大事故的,处450万元以上500万元以下的罚款。
3)事故发生单位主要负责人及其他人员在事故发生后违法违规的罚款
(1)对事故发生单位主要负责人的罚款:(①②同理)
①在事故发生后不立即组织事故抢救,或者在事故调查处理期间擅离职守,或者瞒报、谎报、迟报事故,
或者事故发生后逃匿的,处上一年年收入60%至80%的罚款;贻误事故抢救或者造成事故扩大或者影响事故调
查或者造成重大社会影响的,处上一年年收入80%至100%的罚款。
②伪造、故意破坏事故现场,或者转移、隐匿资金、财产、销毁有关证据、资料,或者拒绝接受调查,或
者拒绝提供有关情况和资料,或者在事故调查中作伪证,或者指使他人作伪证的,处上一年年收入60%至80%
的罚款;贻误事故抢救或者造成事故扩大或者影响事故调查或者造成重大社会影响的,处上一年年收入80%至
100%的罚款。
优路官方网站:www.youlu.com 25
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
③漏报事故的,处上一年年收入40%至60%的罚款;贻误事故抢救或者造成事故扩大或者影响事故调查或
者造成重大社会影响的,处上一年年收入60%至80%的罚款。
(2)对事故发生单位直接负责的主管人员和其他直接责任人员的罚款:有《生产安全事故报告和调查处理
条例》第三十六条规定的行为之一的,处上一年年收入60%至80%的罚款;贻误事故抢救或者造成事故扩大或
者影响事故调查或者造成重大社会影响的,处上一年年收入80%至100%的罚款。
典型例题
1.【单选】某建筑公司发生一起一般事故后,谎报了事故情况,但未贻误事故抢救。根据相关规定,应对
该公司处以()罚款。
A.100万元至150万元 B.150万元至200万元
C.300万元至350万元 D.200万元至250万元
【参考答案】A
典型例题
8
7
2.【单选】某施工单位在发生重大事故9 1后,伪造事故现场并导致事故扩大。根据规定,应处()罚款。
4
8
3
A.200万元至250万元
微
信 B.400万元至450万元
系
C.350万元至400万元 联 D.450万元至500万元
题
押
【参考答案】B 准
精
典型例题
3.【单选】某施工企业主要负 责人因漏报生产安全事故,且该行为贻误了事故抢救,导致事故扩大。根据
相关规定,应对其处以上一年年收入的罚款比例是()。
A.40%至60% B.60%至80%
C.80%至100% D.40%至80%
【参考答案】B
8
典型例题 1 7
9
8
4
4.【单选】某施工单位直接负责的主管人员在事故发生 后伪造事故现场,并信指3使他人作伪证,导致事故调
微
查受到严重影响。根据规定,应对其处以上一年年收入的罚款 比 例是()。联
系
一
A.40%至60% B.60%至80% 唯
C.80%至100% D.60%至100%
【参考答案】C
典型例题
5.【多选】根据《生产安全事故报告和调查处理条例》及相关规定,下列对事故发生单位主要负责人及其
他人员罚款的表述中,正确的有()。
A.主要负责人迟报事故且未贻误事故抢救的,处上一年年收入60%至80%的罚款
B.直接负责的主管人员转移资金并造成事故扩大的,处上一年年收入80%至100%的罚款
C.主要负责人漏报事故但未造成严重后果的,处上一年年收入40%至60%的罚款
D.直接责任人员在事故调查中作伪证且未影响调查的,处上一年年收入60%至80%的罚款
E.主要负责人谎报事故且导致重大社会影响的,处上一年年收入60%至80%的罚款
【参考答案】ABCD
26 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
重点回顾
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
优路官方网站:www.youlu.com 27
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
第 8 章绿色建造及施工现场环境管理
8
7
8.1绿色建造管理 9 1
4
8
3
8.2施工现场环境管理
微
信
系
联
8.1绿色建造管理 题
押
准
精
8.1.1绿色建造基本要求
8.1.2各方主体绿色施工职责
8.1.3绿色施工措施
8.1.1绿色建造基本要求
考点1:绿色策划★
考点2:绿色设计★
考点3:绿色施工★
1
7 8
9
考点4:绿色交付★
信
3 8
4
微
绿色建造需要将绿色发展理念融入工程策划、设计、施工、 交付的建造全系过程,充分体现绿色化、工业化、
联
一
信息化、集约化和产业化的总体特征。 唯
考点1:绿色策划★
建设单位应在工程立项阶段组织编制项目绿色策划方案,工程建设各参与方应遵照执行。
绿色策划方案应明确绿色建造总体目标和资源节约、环境保护、减少碳排放、品质提升、职业健康安全等
分项目标,应包括绿色设计策划、绿色施工策划、绿色交付策划等内容。
1)绿色设计策划
(1)应根据绿色建造目标,结合项目定位,在综合技术经济可行性分析基础上,确定绿色设计目标与实施
路径,明确主要绿色设计指标和技术措施。
(2)应推进建筑、结构、机电设备、装饰装修等专业的系统化集成设计。
(3)应以保障性能综合最优为目标,对场地、空间、室内环境、建筑设备进行全面统筹。
(4)应明确绿色建材选用依据、总体技术性能指标,确定绿色建材的使用率。
(5)应综合考虑生产、施工的便易性,提出全过程、全专业、各参与方之间的一体化协同设计要求。
优路官方网站:www.youlu.com 1
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
2)绿色施工策划
(1)应结合施工现场及周边环境、工程实际情况等进行影响因素分析和环境风险评估,并依据分析和评估
结果进行绿色施工策划。
(2)应按照国家标准《建筑工程绿色施工评价标准》GB/T50640-2010中的优良级别,明确项目绿色施工
关键指标。
(3)应对生态环境保护、资源节约与循环利用、碳排放降低、人力资源节约及职业健康安全等进行总体分
析,策划适宜的绿色施工技术路径与措施。
3)绿色交付策划
(1)应根据建筑类型和运营维护需求确定绿色建造项目的实体交付内容及交付标准。
(2)宜按照城市信息化建设要求和运营维护需求,制定数字化交付标准和方案,明确各阶段责任主体和交
付成果。
(3)应明确综合效能调适及绿色建造效果评估的内容及方式。
8
7
典型例题 9 1
4
8
3
1.【单选】根据绿色设计策划要
微
求信,下列不属于绿色设计策划内容的是()。
系
A.确定绿色设计目标与实施路联径 B.推进建筑、结构、机电设备等专业的系统化集成设计
题
押
C.明确综合效能调适的内准容及方式 D.确定绿色建材的使用率
精
【参考答案】C
典型例题
2.【多选】下列属于绿色施工策划 要求的有()。
A.结合施工现场进行环境风险评估 B.明确绿色施工关键指标需达到国家标准优良级别
C.策划碳排放降低的技术路径与措施 D.制定数字化交付标准和方案
E.明确绿色建材的总体技术性能指标 【 参考答案】ABC
8
考点2:绿色设计★ 1 7
9
8
4
1)设计要求 信 3
微
(1)场地设计应有效利用地域自然条件,尊重城市肌理和 地 域风貌,实联现
系
建筑布局、交通组织、场地环境、
一
场地设施和管网的合理设计。 唯
(2)应按照“被动式技术优先、主动式技术优化”的原则,优化功能空间布局,充分发掘场地空间、建筑
本体与设备在节约资源方面的潜力。
(3)应综合考虑安全耐久、节能减排、易于建造等因素,择优选择建筑形体和结构体系。
(4)应根据建筑规模、用途、能源条件以及国家和地区节能环保政策对冷热源方案进行综合论证,合理利
用浅层地能、太阳能、风能等可再生能源以及余热资源。
(5)应体现海绵城市建设理念,采用“渗、滞、蓄、净、用、排”等措施对施工期间及建筑竣工后的场地
雨水进行有效统筹控制,溢流排放应与城市雨水排放系统衔接。
(6)应优先采用管线分离、一体化装修技术,对建筑围护结构和内外装饰装修构造节点进行精细设计。
(7)宜采用标准化构件和部件,使用集成化模块化建筑部品,提高工程品质,降低运行维护成本。
2)协同设计
(1)应建立涵盖设计、生产、施工等不同阶段的协同设计机制,实现生产、施工、运营维护各方的前置参
2 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
与,统筹管理项目方案设计、初步设计、施工图设计。
(2)宜采用协同设计平台,集成技术措施、产品性能清单、成本数据库等,实现全过程、全专业、各参与
方的协同设计。
(3)应按照标准化、模块化原则对空间、构件和部品进行协同深化设计,实现建筑构配件与设备和部品之
间模数协调统一。
(4)宜实现部品部件、内外装饰装修、围护结构和机电管线等一体化集成。
3)数字设计
(1)宜采用BIM正向设计,优化设计流程,支撑不同专业间以及设计与生产、施工的数据交换和信息共
享。
(2)宜集成应用BIM、地理信息系统(GIS)、三维测量等信息技术及模拟分析软件,进行性能模拟分析、
设计优化和阶段成果交付。
(3)应统一设计过程中BIM组织方式、工作界面、模型细度和样板文件。
8
7
(4)宜采用BIM信息平台,支撑BIM9 1模型存储与集成、版本控制,保障数据安全。
4
8
3
(5)应在设计过程中积累可重复
微
信利用及标准化部品构件,丰富和完善BIM构件库资源。
系
(6)宜推进BIM与项目、企联业管理信息系统的集成应用,推动BIM与城市信息模型(CIM)平台及建筑产
题
押
业互联网的融通联动。 准
精
4)材料选用
(1)建筑材料的选用应符合 下列规定:
①应符合国家和地方相关标准规范环保要求;
②宜优先选用获得绿色建材评价认证 标识的建筑材料和产品;
③宜优先采用高强度、高性能材料;
④宜选择地方性建筑材料和当地推广使用的建筑材料。
8
典型例题 1 7
9
8
4
1.【单选】绿色设计中,建筑材料的选用应优先考虑( )。 信 3
微
A.进口高端材料 B.当地推广使 用的建筑材联料
系
一
C.色彩鲜艳的装饰材料 D.低强度通用材 料 唯
【参考答案】B
典型例题
2.【多选】下列属于绿色设计协同设计要求的有()。
A.建立涵盖设计、生产、施工的协同设计机制B.采用BIM正向设计优化流程
C.按照标准化原则对空间和构件进行深化设计D.集成应用BIM和GIS进行性能模拟
E.实现部品部件与机电管线一体化集成 【参考答案】ACE
考点3:绿色施工★非常规考点
考点4:绿色交付★非常规考点
8.1.2各方主体绿色施工职责
考点1:绿色施工相关理念、原则和方法★★
考点2:各方主体绿色施工具体职责★★
优路官方网站:www.youlu.com 3
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
考点1:绿色施工相关理念、原则和方法★
1)可持续发展和清洁生产理念
(1)可持续发展理念
涵盖经济可持续性、社会可持续性、环境可持续性。其主要考量:一是资源的永续利用;二是环境容量的
承载能力。可持续发展有公平性、持续性和共同性三项基本原则。
(2)清洁生产理念
清洁生产的主要内容可归纳为“三清一控”:①清洁的原料与能源;②清洁的生产过程;③清洁的产品;④
贯穿于清洁生产的全过程控制。
(3)环境伦理要求
工程建设需要满足环境伦理的如下要求:①整体性要求;②不损害性要求;③补偿性要求。
2)循环经济“3R”原则
(1)“减量化”原则:通过输入端控制方式,用较少资源投入来达到既定的生产目的,从经济活动的源头
8
7
就注意节约资源和减少废弃物排放。 9 1
4
8
3
(2)“再利用”原则:通过过程
微
端信控制方式,将废物直接作为产品或经修复、翻新、再制造后继续作为产
系
品使用,或者将废物的全部或部分联作为其他产品部件予以使用。
题
押
(3)“再循环”原则:通准过输出端控制方式,将生产出来的物品在完成其使用功能后通过回收利用重新变
精
成可用资源,减少垃圾的产生 。
典型例题
1.【单选】下列不属于可持续发展 基本原则的是()。
A.公平性 B.持续性
C.共同性 D.多样性
【参考答案】D
8
典型例题 1 7
9
8
4
2.【单选】循环经济的3R原则中“再循环”是指()。 信 3
微
A.通过输入端控制方式,用较少资源投入来达到既定的生产 目的 联
系
一
B.通过过程端控制方式,将废物直接作为产品或经修复、翻新 、 再 制唯造后继续作为产品使用
C.通过过程端控制方式,将废物的全部或部分作为其他产品的部件予以使用
D.通过输出端控制方式,将生产出来的物品在完成其使用功能后通过回收利用重新变成可用资源
【参考答案】D
典型例题
3.【多选】清洁生产的主要内容可归纳为()。
A.清洁的原料与能源 B.清洁的产品
C.清洁的生产过程 D.清洁的施工现场环境
E.贯穿于清洁生产的全过程控制 【参考答案】ABCE
考点2:各方主体绿色施工具体职责★★
1)建设单位绿色施工职责
(1)在编制工程概算和招标文件时,应明确绿色施工的要求,并提供包括场地、环境、工期、资金等方面
4 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
的条件保障。
(2)应向施工单位提供建设工程绿色施工的设计文件、产品要求等相关资料,保证资料的真实性和完整性。
(3)应建立建设工程绿色施工的协调机制。
2)设计单位绿色施工职责
(1)应按国家现行有关标准和建设单位的要求进行工程的绿色设计。
(2)应协助、支持、配合施工单位做好建设工程绿色施工的有关设计工作。
3)工程监理单位绿色施工职责
(1)应对建设工程绿色施工承担监理责任。
(2)应审查绿色施工组织设计、绿色施工方案或绿色施工专项方案,并在实施过程中做好监督检查工作。
4)施工单位绿色施工职责
(1)施工单位是建设工程绿色施工的实施主体,应组织绿色施工的全面实施。
(2)实行总承包管理的建设工程,总承包单位应对绿色施工负总责。
8
7
(3)总承包单位应对专业承包单位的9绿1色施工实施管理,专业承包单位应对工程承包范围的绿色施工负责。
4
8
3
(4)施工单位应建立以项目经理
微
信为第一责任人的绿色施工管理体系,制定绿色施工管理制度,负责绿色施
系
工组织实施,进行绿色施工教育培联训,定期开展自检、联检和评价工作。
题
押
(5)绿色施工组织设计准、绿色施工方案或绿色施工专项方案编制前,应进行绿色施工影响因素分析,并据
精
此制定实施对策和绿色施工评 价方案。
典型例题
1.【单选】施工单位应建立绿色施 工管理体系,并明确()是项目绿色施工管理的第一责任人。
A.施工单位负责人 B.施工单位技术负责人
C.项目负责人 D.项目技术负责人
【参考答案】C
8
典型例题 1 7
9
8
4
2.【多选】根据《建筑工程绿色施工规范》,建设单位 的绿色施工职责有()信。3
微
A.审查绿色施工组织设计 B.组织绿色施 工的实施 联
系
一
C.提供绿色施工所需资金保障 D.编制绿色施工 专 项 方唯案
E.建立绿色施工协调机制 【参考答案】CE
重点回顾
各方主体绿色施工职责 内容
(1)可持续发展理念
涵盖经济可持续性、社会可持续性、环境可持续性。
可持续发展有公平性、持续性和共同性三项基本原则。
可持续发展和清洁生产
(2)清洁生产理念
理念
清洁生产的主要内容可归纳为“三清一控”:
①清洁的原料与能源;②清洁的生产过程;
③清洁的产品;④贯穿于清洁生产的全过程控制。
(1)“减量化”原则:通过输入端控制方式,用较少资源投入来达到既定的
循环经济“3R”原则 生产目的,从经济活动的源头就注意节约资源和减少废弃物排放。
(2)“再利用”原则:通过过程端控制方式,将废物直接作为产品或经修复、翻新、
优路官方网站:www.youlu.com 5
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
再制造后继续作为产品使用,或者将废物的全部或部分作为其他产品部件予以使用。
(3)“再循环”原则:通过输出端控制方式,将生产出来的物品在完成其使用功能后
通过回收利用重新变成可用资源,减少垃圾的产生。
8.1.3绿色施工措施
考点1:绿色施工管理措施★★
考点2:绿色施工技术措施★★
考点1:绿色施工管理措施★★
1)绿色施工组织设计和绿色施工方案
绿色施工方案应在施工组织设计中独立成章,并按有关规定进行审批。
绿色施工方案应包括以下内容:
①节材措施;②节水措施;
③节能措施;④节地与施工用地保护措施;
⑤环境保护措施。(即“四节一环保”)8
7
1
9
2)人员安全与健康管理
3
8 4
信
微
对于人员安全与健康管理,应系制定并落实好如下措施:
联
(1)制定施工防尘、防毒
押
、题防辐射等职业危害的措施,保障施工人员的长期职业健康。
准
(2)合理布置施工场地精,保护生活及办公区不受施工活动的有害影响。施工现场建立卫生急救、保健防疫
制度,在安全事故和疾病疫情出 现时提供及时救助。
(3)提供卫生、健康的工作与 生活环境,加强对施工人员的住宿、膳食、饮用水等生活与环境卫生等管理,
明显改善施工人员的生活条件。
3)设备材料管理
施工现场应建立机械设备保养、限额领料、 建筑垃圾再利用的台账和清单,制定工程材料和机械设备的存
放、运输保护措施,使现场材料堆放有序,储存环境适宜,措施得当。
8
1
7
4)用能用水管理
8
4 9
信
3
应制定合理的施工能耗指标,明确节能措施,提高施工能 源利用率。施工微现场分别设定生产、生活、办公
系
联
和施工设备的用电控制指标,定期进行计量、核算、对比分析,并有预防一与纠正措施。
唯
5)排放和减量化管理
应按照分区划块原则,规范施工污染排放和资源消耗管理,进行定期检查或测量,实施预控和纠偏措施,
保持现场良好的作业环境和卫生条件。
6)环境监测管理
环境监测具有环节构成的系统性,监测对象和监测手段的综合性,环境状态随时间变化的时序性特征。
常规环境监测包括环境质量监测、污染源监测、生态环境监测;特殊目的监测包括研究型监测、污染事故
监测和仲裁监测。
典型例题
1.【单选】“四节一环保”中“四节”是指()。
A.节能、节地、节水、节材 B.节电、节地、节水、节材
C.节能、节水、节油、节材 D.节油、节电、节水、节材
6 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
【参考答案】A
典型例题
2.【多选】下列关于环境监测分类的表述中,属于常规环境监测范畴的是()。
A.环境质量监测 B.研究型监测
C.污染源监测 D.污染事故监测
E.生态环境监测 【参考答案】ACE
考点2:绿色施工技术措施★★
1)节材与材料资源利用
(1)结构材料利用。推广使用高强度钢筋和高性能混凝土;推广使用预拌混凝土和商品砂浆;推广钢筋专
业化加工和配送。准确计算采购数量、供应频率、施工速度,在施工过程中动态控制,减少资源消耗。优化钢
筋配料和钢构件下料方案,优化钢结构制作和安装方法。
(2)围护材料利用。围护结构选用耐候性及耐久性良好的材料,其中门窗采用密封性、保温隔热性能、隔
8
7
声性能良好的型材和玻璃等材料;屋面、9外1墙采用具有良好的防水性能和保温隔热性能的材料。施工应确保密
4
8
3
封性、防水性和保温隔热性,屋面或墙信体等部位采用基层加设保温隔热系统的方式施工时,应选择高效节能、
微
系
耐久性好的保温隔热材料,以减小联保温隔热层的厚度及材料用量。
题
押
根据建筑物的实际特点,准优选屋面或外墙的保温隔热材料系统和施工方式,例如保温板粘贴、保温板干挂、
精
聚氨酯硬泡喷涂、保温浆料涂 抹等,以保证保温隔热效果,并减少材料浪费。要加强保温隔热系统与围护结构
的节点处理,尽量降低热桥效应 。
(3)装饰装修材料利用。采用非木 质的新材料或人造板材代替木质板材;木制品及木装饰用料、玻璃等各
类板材等宜在工厂采购或定制。
(4)周转材料利用。应选用耐用、维护与 拆卸方便的周转材料和机具。其中,模板应以节约自然资源为原
则,推广使用定型钢模、钢框竹模、竹胶板;推广采用外墙保温板替代混凝土施工模板的技术。施工前应对模
8
板工程的方案进行优化,多层、高层建筑使用可重复利 用的模板体系,模板支撑宜采1 7用工具式支撑。优先选用
9
8
4
制作、安装、拆除一体化的专业队伍进行模板工程施工。力争 工地临房、临时围挡材信 3料的可重复使用率达到70%。
微
(5)节材措施。鼓励就地取材,施工现场500km以内生产 的 建筑材料用联
系
量占建筑材料总重量的70%以上,
一
宜优先选用获得绿色建材评价认证标识的建筑材料和产品。 唯
典型例题
1.【单选】根据现行绿色施工评价标准,施工现场500km以内生产的建筑材料用量占建筑材料总重量的比
例应不低于()。
A.50% B.60%
C.70% D.80%
【参考答案】C
典型例题
2.【多选】根据节材与材料资源利用的要求,下列属于结构材料利用措施的有()。
A.推广使用高强度钢筋和高性能混凝土 B.施工前对模板工程方案进行优化
C.准确计算采购数量并动态控制施工速度 D.优先选用获得绿色建材评价认证标识的材料
E.推广钢筋专业化加工和配送 【参考答案】ACE
优路官方网站:www.youlu.com 7
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
典型例题
3.【多选】关于围护材料利用的要求,下列表述正确的有()。
A.门窗应选用密封性、保温隔热性能良好的型材和玻璃
B.保温隔热系统施工时,应选择高效节能、耐久性好的材料以减小厚度
C.围护结构施工必须采用保温板干挂方式
D.需加强保温隔热系统与围护结构的节点处理以降低热桥效应
E.屋面或外墙的保温隔热材料系统可根据实际特点选择粘贴、喷涂等方式
【参考答案】ABDE
2)节水与水资源利用
提高用水节水效率。应根据用水量设计布置施工现场供水管网,做到管径合理、管路简捷,还应采取有效
措施(如阀门预设)减少管网和用水器具的漏损。
施工现场应建立可再利用水的收集处理系统,使水资源得到梯级循环利用,尤其是雨量充沛地区的大型施
8
7
工现场应建立雨水收集利用系统。现场机9具1、设备、车辆冲洗用水必须设立循环用水装置。施工现场办公区、
4
8
3
生活区的生活用水应采用节水系统和节信水器具,提高节水器具配置比率。项目临时用水应使用节水型产品,安
微
系
装计量装置,采取针对性的节水措联施。
题
押
施工中应采用先进的节水准施工工艺。现场搅拌用水、养护用水应采取有效的节水措施,优先采用中水搅拌、
精
中水养护,有条件的地区和工 程应收集雨水养护。处于基坑降水阶段的工地,宜优先采用地下水作为混凝土搅
拌用水、养护用水、冲洗用水和 部分生活用水。现场机具、设备、车辆冲洗、喷洒路面、绿化浇灌等用水,优
先采用非传统水源,尽量不使用市政自 来水。力争施工中非传统水源和循环水的再利用量大于30%。
典型例题
1.【单选】施工单位应在施工中,将非传 统水源和循环水的再利用量大于()。
A.20% B .30%
8
C.40% D.50 % 1 7
9
8
4
【参考答案】B 信 3
微
典型例题 联
系
一
2.【多选】为提高施工现场用水节水效率,下列措施中符合要 求 的有 唯()。
A.雨量充沛地区的大型施工现场建立雨水收集利用系统
B.现场机具、设备、车辆冲洗用水必须使用市政自来水
C.基坑降水阶段的工地优先采用地下水作为混凝土养护用水
D.施工现场办公区和生活区安装节水器具并提高配置比率
E.临时用水不安装计量装置以简化管理
【参考答案】ACD
3)节能与能源利用
施工用电及照明节能。照明设计以满足最低照度为原则,照度不应超过最低照度的20%。施工现场宜错峰
用电。
4)节地与施工用地保护
(1)临时用地。临时设施的占地面积应按用地指标所需的最低面积设计。临时设施占地面积有效利用率大
8 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
于90%。
(2)施工总平面布置和临时设施。施工现场搅拌站、仓库、加工厂、作业棚、材料堆场等布置应尽量靠近
已有交通线路或即将修建的正式或临时交通线路,缩短运输距离。塔式起重机等垂直运输设施基座宜采用可重
复利用的装配式基座或利用在建工程的结构。生活区与生产区应分开布置,并设置标准的分隔设施。
5)环境保护
(1)扬尘控制。
施工现场宜搭设封闭式垃圾站。运送土方、垃圾、设备及建筑材料等,不污损场外道路。运输容易散落、
飞扬、流漏的物料车辆,必须采取措施封闭严密,保证车辆清洁。施工现场出口应设置洗车槽。
施工现场非作业区达到目测无扬尘的要求。对现场易飞扬物质采取有效措施,如洒水、地面硬化、围挡、
密网覆盖、封闭等,防止扬尘产生。土方作业阶段,采取洒水、覆盖等措施,达到作业区目测扬尘高度小于1.5m,
不扩散到场区外。在场界四周隔挡高度位置测得的大气总悬浮颗粒物月平均浓度与城市背景值的差值不大于
0.08mg/m³。
8
7
结构施工、安装装饰装修阶段,作业区9 1目测扬尘高度小于0.5m。对易产生扬尘的堆放材料应采取覆盖措施;
4
8
3
对粉末状材料应封闭存放;场区内可能信引起扬尘的材料及建筑垃圾搬运应有降尘措施,如覆盖、洒水等;浇筑
微
系
混凝土前清理灰尘和垃圾时尽量使联用吸尘器,避免使用吹风器等易产生扬尘的设备;机械剔凿作业时可采用局
题
押
部遮挡、掩盖、水淋等防护措准施;高层或多层建筑清理垃圾应搭设封闭性临时专用道或采用容器吊运。
精
构筑物拆除前,做好扬尘 控制计划。构筑物机械拆除可采取清理积尘、拆除体洒水、设置隔挡等措施。
施工现场使用的热水锅炉等 宜使用清洁燃料。不得在施工现场融化沥青或焚烧油毡、油漆及产生有毒、有
害烟尘和恶臭气体的其他物质。
(2)噪声与振动控制。
现场噪声排放不得超过国家标准《建筑施 工场界环境噪声排放标准》GB12523-2011的规定,昼间场界环境
噪声不得超过70dB(A),夜间场界环境噪声不得超 过55dB(A)。同时,夜间噪声最大声级超过限值的幅度不
8
得高于15dB(A)。在施工场界需对噪声进行实时监测。 1 7
9
8
4
(3)光污染控制。 信 3
微
尽量避免或减少施工过程中的光污染,应根据现场和周边 环 境采取限时联施
系
工、遮光和全封闭等措施。夜间
一
室外照明灯加设灯罩,透光方向集中在施工范围。在光线作用敏感 区域施唯工时,电焊作业和大型照明灯具应采
取防光外泄措施。
(4)水污染控制。
施工现场应针对不同的污水设置相应处理设施,如食堂、盥洗室、淋浴间的下水管线应设置过滤网,食堂
应另设隔油池;施工现场宜采用移动式厕所,并应定期清理,固定厕所应设化粪池;隔油池和化粪池应做防渗
处理,并应进行定期清运和消毒。施工机械设备使用和检修时,应控制油料污染;清洗机具的废水和废油不得
直接排放。
保护地下水环境。采用隔水性能好的边坡支护技术。在缺水地区或地下水位持续下降的地区,基坑降水尽
可能少地抽取地下水;当基坑开挖抽水量大于50万m³时,应进行地下水回灌,并避免地下水被污染。
施工现场存放的油料和化学溶剂等物品应设专门库房,地面应做防渗漏处理。易挥发、易污染的液态材料,
应使用密闭容器存放。废弃、渗漏的油料和化学溶剂应集中处理,不得随意倾倒。
(5)土壤保护。
优路官方网站:www.youlu.com 9
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
对于电池、墨盒、油漆、涂料等有毒有害废弃物,应回收后交有资质的单位处理,不能作为建筑垃圾外运,
避免污染土壤和地下水。
(6)垃圾回收利用和处置。
加强建筑垃圾的回收再利用,力争使建筑垃圾的再利用和回收率达到30%,建筑物拆除产生的废弃物再利
用和回收率大于40%。对于碎石类、土石方类建筑垃圾,可采用地基填埋、铺路等方式提高再利用率,力争再
利用率大于50%。
严禁将生活垃圾和危险废物混入建筑垃圾排放。有毒有害废弃物的分类率应达到100%,对有可能造成二
次污染的废弃物应单独储存,并设置醒目标识。
(7)地下设施、文物和资源保护。
施工前应调查清楚地下各种设施,做好保护计划,保证施工场地周边的各类管道、管线、建筑物、构筑物
的安全运行。施工过程中一旦发现文物,立即停止施工,保护现场并通报文物管理部门,同时协助做好相关工
作。要避让、保护施工场区及周边的古树名木。
8
7
6)发展绿色施工“四新”技术 9 1
4
8
3
国家鼓励各地区开展绿色施工的政信策与技术研究,发展绿色施工的新技术、新设备、新材料与新工艺,推
微
系
行应用示范工程。 联
题
押
典型例题 准
精
1.【单选】施工现场照明 设计的照度不应超过最低照度的()。
A.10% B.15%
C.20% D.25%
【参考答案】C
典型例题
2.【单选】临时设施占地面积的有效利用率应大 于()。
8
A.80% B.85 % 1 7
9
8
4
C.90% D.95% 信 3
微
【参考答案】C 联
系
一
典型例题 唯
3.【单选】按照绿色施工要求,在结构施工阶段,应将作业区目测扬尘高度控制在()。
A.1.0m B.1.5m
C.2.0m D.0.5m
【参考答案】D
典型例题
4.【单选】关于绿色施工技术措施说法中,正确的是()。
A.力争工地临房、临时围挡材料的可重复使用率达到70%
B.现场500km以内生产的建筑材料用量占建筑材料总重量的50%以上
C.建筑物拆除产生的废弃物再利用和回收率大于30%
D.照明设计以满足最低照度为原则,照度不应超过最低照度的10%
【参考答案】A
10 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
典型例题
5.【单选】昼间施工场界环境噪声排放限值为()。
A.65dB(A) B.70dB(A)
C.75dB(A) D.80dB(A)
【参考答案】B
典型例题
6.【单选】当基坑开挖抽水量超过()时,应进行地下水回灌。
A.30万m³ B.40万m³
C.50万m³ D.60万m³
【参考答案】C
典型例题
7.【单选】建筑垃圾的再利用和回收率应达到()。
8
7
A.20% 9 1 B.30%
4
8
3
C.40%
微
信 D.50%
系
【参考答案】B 联
题
押
典型例题 准
精
8.【多选】关于施工现场 扬尘控制,下列措施正确的有()。
A.土方作业阶段目测扬尘高度 小于1.5m B.结构施工阶段目测扬尘高度小于0.5m
C.粉末状材料露天存放 D.高层建筑清理垃圾采用吹风器除尘
E.机械剔凿作业采取局部遮挡和水淋措 施 【参考答案】ABE
典型例题
9.【多选】下列属于水污染控制措施的有()。
8
A.食堂下水管线设置隔油池 B.固 定厕所设化粪池并定期消毒 1 7
9
8
4
C.油料存放库房地面做防渗处理 D.清洗机 具的废水直接排放 信 3
微
E.基坑降水阶段优先抽取地下水 【参考答案 】 ABC 联
系
一
唯
8.2施工现场环境管理
8.2.1施工现场文明施工要求
8.2.2施工现场环境保护措施
8.2.1施工现场文明施工要求
考点1:文明施工的作用及管理理念★★
考点2:文明施工管理目标及工作要求★★★
考点1:文明施工的作用及管理理念★★
1)文明施工管理理念
(1)企业社会责任理念。
(2)精益管理理念。
(3)“8S”管理理念。
优路官方网站:www.youlu.com 11
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
文明施工作为施工现场管理的重要工作,应贯彻“8S”管理理念。首先,要对施工现场的各种要素进行整
理(Seri)、整顿(Seiton)、清扫(Seiso)、清洁(Seiketsu),并考虑人的素养(Shitsuke)。上述五大要素在日语
中罗马发音均以“S”打头,故称为“5S”。在此基础上,增加安全(Safety)要素,即称为“6S”。之后,又增
加了节约(Save)和学习(Study)两大要素,即成为当今施工现场的“8S”管理理念。
典型例题
【单选】文明施工应贯彻的“8S”管理理念,是在整理、整顿、清扫、清洁、素养、安全6S管理要素的基
础上,又增加了()两大要素。
A.监督和学习 B.节约和学习
C.监督和供应 D.节约和供应
【参考答案】B
考点2:文明施工的管理目标及工作要求★★★
1)文明施工管理目标
8
7
建筑企业及施工项目部应努力做到文9明1施工管理的“六化”:现场管理制度化、安全设施标准化、现场布置
4
8
3
条理化、机料摆放定置化、作业行为规信范化、环境协调和谐化。
微
系
2)文明施工具体要求 联
题
押
现场围挡:采用封闭围挡准,高度不小于1.8m;
精
“五牌一图”:在进门处 悬挂工程概况牌、安全生产牌、消防保卫牌、管理人员名单及监督电话牌、文明施
工牌;施工现场总平面图。
典型例题
1.【单选】现场围挡应采用封闭围挡, 高度不小于()。
A.1.5m B.1.8m
C.2.0m D.2.5m
8
【参考答案】B 1 7
9
8
4
典型例题 信 3
微
2.【多选】下列属于“五牌一图”内容的有()。 联
系
一
A.工程概况牌 B.环境保护牌 唯
C.消防保卫牌 D.施工进度计划牌
E.施工现场总平面图
【参考答案】ACE
典型例题
3.【多选】文明施工管理的“六化”目标包括()。
A.现场管理制度化 B.安全设施标准化
C.材料采购透明化 D.作业行为规范化
E.环境协调和谐化 【参考答案】ABDE
8.2.2施工现场环境保护措施
考点1:控制项★★
考点2:一般项★★
12 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
考点3:优选项★★
考点1:控制项★★
这里的“控制项”是指绿色施工过程中必须达到的基本要求条款。对于施工现场环境保护而言,“控制项”
包括以下内容:
(1)绿色施工策划文件中应包含环境保护内容,并建立环境保护管理制度。
(2)施工现场应在醒目位置设环境保护标识。
(3)施工现场的古迹、文物、树木及生态环境等应采取有效保护措施,制定地下文物应急预案。
考点2:一般项★★
这里的“一般项”是指绿色施工过程中根据实施情况进行评价,难度和要求适中的条款。对于施工现场环
境保护而言,“一般项”包括以下内容:
(1)扬尘控制应符合下列规定:
①现场应建立洒水清扫制度,配备洒水设备,并有专人负责;②对裸露地面、集中堆放的土方应采取抑尘
8
7
措施;③现场进出口应设车胎冲洗设施和9吸1湿垫,保持进出现场车辆清洁;④易飞扬和细颗粒建筑材料应封闭
4
8
3
存放,余料回收;⑤拆除、爆破、开挖信、回填及易产生扬尘的施工作业应有抑尘措施;⑥高空垃圾清运应采用
微
系
封闭式管道或垂直运输机械;⑦遇联有六级及以上大风天气时,应停止土方开挖、回填、转运及其他可能产生扬
题
押
尘污染的施工活动;⑧现场运准送土石方、弃渣及易引起扬尘的材料时,车辆应采取遮盖措施;⑨弃土场应封闭,
精
并进行临时性绿化;⑩现场搅 拌并设有密闭和防尘措施;⑪现场采用清洁燃料。
(2)废气排放控制应符合下 列规定:
①车辆及机械设备废气排放应符合国家现行相关标准的规定;
②现场厨房烟气应净化后排放;
③在敏感区域内的施工现场,进行喷漆作 业时,应设有防挥发物扩散措施。
(3)建筑垃圾处置应符合下列规定:
8
①制定建筑垃圾减量化专项方案,明确减量化、资 源化具体指标及各项措施; 1 7
9
8
4
②装配式建筑施工的垃圾排放量不大于200t/万m²,非 装配式建筑施工的垃信圾3排放量不大于300/万m²;
微
③建筑垃圾回收利用率达到30%,建筑材料包装物回收利 用 率达到10联0%
系
;
一
④现场垃圾分类、封闭、集中堆放; 唯
⑤办理施工渣土、建筑废弃物等排放手续,按指定地点排放;
⑥碎石和土石方类等建筑垃圾用作地基和路基回填材料;
⑦土方回填不采用有毒有害废弃物;
⑧施工现场办公用纸两面使用,废纸回收,废电池、废硒鼓、废墨盒、剩油漆、剩涂料等有毒有害的废弃
物封闭分类存放,设置醒目标志,并由符合要求的专业机构消纳处置;⑨施工选用绿色、环保材料。
(4)污水排放应符合下列规定:
①现场道路和材料堆放场地周边应设置排水沟;
②工程污水和试验室养护用水应处理合格后,排入市政污水管道,检测频率不应少于1次/月;
③现场厕所应设置化粪池,化粪池定期清理;
④工地厨房应设置隔油池,定期清理;
⑤工地生活污水、预制场和搅拌站等施工污水应达标排放和利用;
优路官方网站:www.youlu.com 13
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
⑥钻孔桩作业应采用泥浆循环利用系统,不应外溢漫流。
(5)光污染控制应符合下列规定:
①应采取限时施工、遮光和全封闭等措施,避免或减少施工过程的光污染;
②焊接作业时,应采取挡光措施;
③施工场区照明应采取防止光线外泄措施。
(6)噪声控制应包括下列内容:
①针对现场噪声源,采取隔声、吸声、消音等降噪措施;
②采用低噪声施工设备;
③噪声较大的机械设备远离现场办公区、生活区和周边敏感区;
④混凝土输送泵、电锯等机械设备设置吸声降噪屏或其他降噪措施;
⑤施工作业面设置降噪设施;
⑥材料装卸设置降噪垫层,轻拿轻放,控制材料撞击噪声;
8
7
⑦施工场界声强限值昼间不大于70dB9 1(A),夜间不大于55dB(A)。
4
8
3
考点3:优选项★★
微
信
系
这里的“优选项”是指绿色施联工过程中实施难度较大、要求较高的条款。
题
押
对于施工现场环境保护而准言,“优选项”包括以下内容:
精
(1)施工现场宜设置可 移动环保厕所,并定期清运、消毒。
(2)现场宜采用自动喷雾( 淋)降尘系统。
(3)施工场界宜设置扬尘自动监 测仪,动态连续定量监测扬尘。
(4)施工场界宜设置动态连续噪声监 测设施,保存昼夜噪声曲线。
(5)装配式建筑施工的垃圾排放量不宜大 于140t/万m²,
非装配式建筑施工的垃圾排放量不宜大于210t /万m²。
8
(6)建筑垃圾回收利用率宜达到50%。 1 7
9
8
4
(7)施工现场宜采用地磅或自动监测平台,动态计量 建筑废弃物重量。 信 3
微
(8)施工现场宜采用雨水就地渗透措施。 联
系
一
(9)施工现场宜采用生态环保泥浆、泥浆净化器反循环快速 清 孔等 唯环境保护技术。
(10)施工现场宜采用水封爆破、静态爆破等高效降尘的先进工艺。
(11)土方施工宜采用水浸法湿润土壤等降尘方法。
(12)施工现场淤泥质渣土宜经脱水后外运。
典型例题
1.【单选】在施工现场环境保护措施的一般项中,施工场界声强限值昼间不大于()dB(A)。
A.55 B.60
C.70 D.80
【参考答案】C
典型例题
2.【单选】施工现场污水排放检测频率不应少于()。
A.1次/周 B.1次/月
14 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
C.2次/月 D.1次/季度
【参考答案】B
3.【多选】下列属于扬尘控制一般项措施的有()。
A.裸露地面采取抑尘措施 B.高空垃圾清运采用封闭式管道
C.施工现场设置可移动环保厕所 D.遇六级大风时停止土方作业
E.现场搅拌采用防尘措施 【参考答案】ABDE
4.【多选】根据绿色施工评价标准,下列环境保护要求中,属于绿色施工评价“控制项”的有()。
A.制定地下文物保护应急预案
B.现场宜采用自动喷雾(淋)降尘系统
C.装配式建筑施工的垃圾排放量不宜大于140t/万m²
D.施工现场应在醒目位置设置环境保护标识
E.绿色施工策划文件中应包含环境保护内容,并建立环境保护管理制度
8
7
【参考答案】ADE 9 1
4
8
3
5.【多选】下列属于绿色施工优
微
选信项的有()。
系
A.建筑垃圾回收利用率宜达到联50% B.施工现场宜设置扬尘自动监测仪
题
押
C.土方回填采用无毒有害准废弃物 D.噪声夜间限值为55dB(A)
精
E.装配式建筑垃圾排放量 不宜大于140t/万m²【参考答案】ABE
重点回顾
施工现场环境管理 内容
理念 (1)企业社 会责任理念;(2)精益管理理念;(3)“8S”管理理念。
“六化”:现场 管理制度化、安全设施标准化
文明施工 目标 现场布置条理化、 机料摆放定置化
管理目标及工作要 作业行为规范化、环境 协调和谐化
8
求 现场围挡:采用封闭围挡, 高度不小于1.8m。 1 7
9
要求 “五牌一图”:工程概况牌、 安 全生产牌、消防保卫
信
牌3 8
4
、管理人员名单及监督电话
微
牌、文明施工牌;施工现场总平面图。
系
“控制项”是指绿色施工过程中必须达到的 基本要求一条
联
款;
唯
(1)绿色施工策划文件中应包含环境保护内容 , 并建立环境保护管理制度。
(2)施工现场应在醒目位置设环境保护标识。
(3)施工现场的古迹、文物、树木及生态环境等应采取有效保护措施,制定地下文物应
环境保护措施
急预案。
“一般项”是指绿色施工过程中根据实施情况进行评价;
“优选项”是指绿色施工过程中实施难度较大、要求较高的条款。
优路官方网站:www.youlu.com 15
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
第 9 章国际工程承包管理
8
7
9.1国际工程承包市场开拓 9 1
4
8
3
9.2国际工程承包风险及应对策略
微
信
系
9.3国际工程投标与合同管理联
题
押
准
9.1国际工程承包市场开精拓
9.1.1国际工程承包相关政策
9.1.2国际工程承包市场进入
9.1.1国际工程承包相关政策
考点1:促进对外承包工程高质量发展基 本原则★
考点2:对外承包市场开拓和健康发展政策要 求★
考点3:对外承包工程及劳务合作管理相关法规★
1
7 8
9
考点4:企业境外投资管理★★
信
3 8
4
微
考点5:企业合规管理★ 系
联
一
考点1:促进对外承包工程高质量发展基本原则★ 唯
2019年9月,《商务部等19部门发布关于促进对外承包工程高质量发展的指导意见》(商合发〔2019〕273
号),要求坚持新发展理念,坚定奉行互利共赢开放战略,以共建“一带一路”为统领,以基础设施等重大项目
建设和产能合作为重点,加快形成国际经济合作和竞争新优势,推动对外承包工程转型升级和高质量发展。该
指导意见提出如下基本原则:
(1)坚持企业主体;
(2)坚持质量优先;
(3)坚持互利共赢;
(4)坚持规范有序。
考点2:对外承包市场开拓和健康发展政策要求★非常规考点
考点3:对外承包工程及劳务合作管理相关法规★非常规考点
考点4:企业境外投资管理★★
优路官方网站:www.youlu.com 1
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
2017年12月,国家发展和改革委员会发布《企业境外投资管理办法》(国家发展和改革委员会令第11号),
倡导投资主体创新境外投资方式、坚持诚信经营原则、避免不当竞争行为、保障员工合法权益、尊重当地公序
良俗、履行必要社会责任、注重生态环境保护、树立中国投资者的良好形象。
投资主体依法享有境外投资自主权,自主决策、自担风险。投资主体开展境外投资,应当履行境外投资项
目核准、备案等手续,报告有关信息,配合监督检查。
实行核准管理的范围是投资主体直接或通过其控制的境外企业开展的敏感类项目核准机关是国家发展和改
革委员会。
实行备案管理的范围是投资主体直接开展的非敏感类项目,也即涉及投资主体直接投入资产、权益或提供
融资、担保的非敏感类项目。
实行备案管理的项目中,投资主体是中央管理企业的,备案机关是国家发展和改革委员会;投资主体是地
方企业,且中方投资额3亿美元及以上的,备案机关是国家发展和改革委员会;投资主体是地方企业,且中方
投资额3亿美元以下的,备案机关是投资主体注册地的省级政府发展改革部门。
8
7
考点5:企业合规管理★非常规考点9 1
4
8
3
典型例题 信
微
系
1.【单选】根据《企业境外投联资管理办法》,地方企业开展中方投资额2亿美元的非敏感类项目,备案机关
题
押
应为()。 准
精
A.国家发展和改革委员会 B.省级政府发展改革部门
C.商务部 D.国务院国资委
【参考答案】B
典型例题
2.【多选】根据《企业境外投资管理办法 》,以下情况需由国家发展和改革委员会备案的有()。
A.中央管理企业开展的非敏感类项目
8
B.地方企业且中方投资额3亿美元的非敏感类项目 1 7
9
8
4
C.地方企业且中方投资额2.5亿美元的非敏感类项目 信 3
微
D.地方企业且中方投资额4亿美元的敏感类项目 联
系
一
E.投资主体通过其控制的境外企业开展的敏感类项目 唯
【参考答案】AB
典型例题
3.【多选】促进对外承包工程高质量发展的基本原则包括()。
A.坚持企业主体 B.坚持政府主导
C.坚持互利共赢 D.坚持规范有序
E.坚持速度优先目
【参考答案】ACD
9.1.2国际工程承包市场进入
考点1:企业设立条件及注册要求★
考点2:承包工程许可制度★
考点3:工程招标投标★
2 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
考点4:外籍劳务要求★★
考点5:限制领域★
考点6:税收政策★
考点7:技术标准★
考点1:企业设立条件及注册要求★非常规考点
考点2:承包工程许可制度★非常规考点
考点3:工程招标投标★★
大多数国家和地区均建立了招标投标制度,并根据不同项目类型、资金来源等对招标投标方式做了明确规
定。按照资金来源不同,可将招标项目分为以下三类:
(1)政府出资项目招标;
(2)私人筹资项目招标;
(3)国际金融机构贷款和援助资金项目招标。
8
7
考点4:外籍劳务要求★★ 9 1
4
8
3
不同国家有关外籍劳务输入的规定信对我国工程承包企业开展投标策划、项目组织实施有重要影响。不少国
微
系
家和地区为了保护本地劳动力就业联,对外籍劳务输入有严格限制,一般需经过申请劳务输入配额、办理居留签
题
押
证和工作许可等申请过程,并准常对外籍劳务的技术水平、工作经验、受教育程度、从业工种和就业期限加以限
精
制。
考点5:限制领域★非常规考 点
考点6:税收政策★非常规考点
考点7:技术标准★非常规考点
典型例题
1.【多选】根据资金来源不同,招标项目可分为 ()。
8
A.政府出资项目招标 B.公 开招标项目 1 7
9
8
4
C.国际金融机构贷款和援助资金项目招标 D.私人筹 资项目招标 信 3
微
E.国内投资项目招标 【参考答案 】 ACD 联
系
一
典型例题 唯
2.【多选】为了保护本地劳动力就业,世界上不少国家和地区对外籍劳务输入有严格限制,进入此国家和
地区承包工程的企业需要办理的事项有()。
A.申请获得政府担保 B.申请纳税证明
C.申请劳务输入配额 D.申请居留签证
E.申请工作许可
【参考答案】CDE
9.2国际工程承包风险及应对策略
9.2.1国际工程承包风险
9.2.2国际工程承包风险应对策略
优路官方网站:www.youlu.com 3
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
9.2.1国际工程承包风险非常规考点
9.2.2国际工程承包风险应对策略
考点1-7:非常规考点
考点8:践行ESG发展理念,落实ESG风险管控★★
考点9:发挥保险保障功能,规范投保转移风险★★
考点8:践行ESG发展理念,落实ESG风险管控★★
ESG是指环境(Environmental)、社会(Social)和治理(Governance)。ESG投资评估作为一种长期风险评
估机制,具有筛选非财务风险、提高长期收益的优势,已成为跨国投资和国际工程承包的新兴策略。
ESG评价指标体系由三个方面组成:
(1)环境(E)评价指标:评估企业在经营过程中对环境的影响,包括企业的能源使用、碳及温室气体排
放、水资源管理、废物污染及管理政策、环境治理、自然资源使用和管理政策、生物多样性、合规性、员工环
境意识、绿色采购政策、节能减排措施、环境成本核算、绿色技术等。
8
7
(2)社会(S)评价指标:评估企业9对1所在社区、员工和相关利益相关者的义务履行程度,包括性别及性
4
8
3
别平衡政策、人权政策及违反情况、健信康安全、管理培训、产品责任、产品质量、企业员工福利、劳动关系、
微
系
供应链责任管理、扶贫济困、公益联慈善等。
题
押
(3)治理(G)评价指标准:评估企业管理结构的稳健性、透明度和合规性,包括董事会运作、股东权利、
精
公司透明度、内部控制、公司 治理、贪污受贿政策、反不公平竞争、风险管理、道德行为准则、合规性、组织
结构、投资者关系等。
考点9:发挥保险保障功能,规范 投保转移风险★★
投保是国际工程风险转移的重要手段 。国际工程承包商可以通过购买保险把不确定的项目风险转变为固定
的保费支出,从而将项目风险转移给保险公司 ,使己方遇风险发生时免遭重大损失。
按保险保障的范围,可将保险划分为财产保险、人身保险、责任保险、保证保险四大类。
8
典型例题 1 7
9
8
4
1.【单选】建筑企业应践行ESG发展理念。这里的“E SG”分别指的是()。信 3
微
系
A.生态、社会、治理 B.环境、社会 、治理 联
一
C.环境、监督、绿色 D.生态、监督、 绿 色 唯
【参考答案】B
典型例题
2.【单选】下列不属于ESG中的“环境(E)”评价指标的是()。
A.能源使用 B.碳及温室气体排放
C.产品质量 D.节能减排措施
【参考答案】C
典型例题
3.【多选】根据ESG评价体系,下列属于“社会(S)”维度的指标包括()。
A.性别平衡政策 B.绿色采购政策
C.产品责任履行 D.投资者关系管理
E.公益慈善活动 【参考答案】ACE
4 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
典型例题
4.【多选】国际工程承包商可以通过()方式利用保险来转移风险。
A.购买财产保险以覆盖项目资产损失 B.购买人身保险以保障员工生命安全
C.购买责任保险以应对可能的法律责任 D.购买保证保险以确保合同履行
E.通过保险将所有风险完全消除 【参考答案】ABCD
9.3国际工程投标与合同管理
9.3.1国际工程投标策略
9.3.2FIDIC施工合同和设计-采购-施工(EPC)合同管理
9.3.3NEC施工合同和AIA合同
9.3.1国际工程投标策略
考点1:谨慎做好项目选择及投标决策★
8
考点2:全面研究分析和把握招标文件1 7★
9
4
8
考点3:做实投标前的调查与现场信考3察★
微
系
考点4:因地制宜制定科学的联施工方案★
题
考点5:做好工程量和报
准
价押的准确估算★
精
考点6:确定恰当的报价 水平和策略★
考点1:谨慎做好项目选择及 投标决策★
在国际工程项目跟踪和投标选择 时,应遵循择优原则,注重提高中标率和利润率,不盲目投标。
投标人在投标之前应就投标项目开展 考虑自身内部的优势(Strengths)、劣势(Weaknesses)和外部市场环
境的机会(Opportunities)与威胁(Threats) 的SWOT分析,以帮助制定投标的策略定位。
9.3.2FIDIC施工合同和设计-采购-施工(E PC)合同管理
考点1:FIDIC施工合同管理★★
1
7 8
9
考点2:FIDIC设计-采购-施工(EPC)合同管理★
信
3 8
4
微
FIDIC系列合同条件 适用范围 计价系方式 备注
联
《施工合同条件》 适用于各类大型或较复杂的工程项目 ,尤
唯单
一
价 业主委托工程师管理合同
简称“新红皮书” 其适用于传统的“设计-招标-建造”模式
没有业主委托的工程师这
《设计采购施工(EPC)/交
适用于由承包商承担设计、采购和施工的 一角色,由业主或业主代
钥匙工程合同条件》 总价
总承包 表管理合同和工程的具体
简称“银皮书”
实施
典型例题
1.【单选】下列关于FIDIC系列合同条件-《施工合同条件》简称“新红皮书”的说法,不正确的是()。
A.《施工合同条件》适用于由承包商承担设计、采购和施工的总承包
B.《施工合同条件》采用的计价方式是单价合同
C.《施工合同条件》中,业主委托工程师管理合同
D.《施工合同条件》尤其适用于传统的“设计—招标—建造”模式
【参考答案】A
优路官方网站:www.youlu.com 5
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
典型例题
2.【单选】FIDIC《施工合同条件》(新红皮书)采用()计价方式。
A.单价 B.固定总价
C.可调总价 D.成本加酬金
【参考答案】A
考点1:FIDIC施工合同管理★★
1)争端和仲裁
(1)争端避免/裁决
合同履行过程中发生的索赔等争端应按照约定由争端避免/裁决委员会DAAB裁决。合同双方应在承包商收
到中标函后28天内或规定的日期内联合任命DAAB的成员,并各付一半酬金。DAAB由具备资格的一人或三人
组成,DAAB成员可在日常参与处理合同双方潜在问题及分歧,及早化解争端。
如果合同双方发生争端,任一方可将争端事项提交DAAB决定。DAAB应在收到提交后84天内或商定的期
8
7
限内做出决定。该决定对双方具有约束力9,1除非并直到该决定在友好协商解决或仲裁后做出修改,无论是否发
4
8
3
出不满意通知,双方均应立即予以遵守信。
微
系
即使任一方已按照上述规定发联出了表示不满的通知,双方还应在仲裁前努力以友好协商的方式解决争端,
题
押
如未能友好协商解决,需待发准出不满意通知的28天后启动仲裁。
精
(2)仲裁
对DAAB的决定未能成为具有 约束力的最终决定的任何争端,应通过国际仲裁最终解决。除非双方另有商
定,争端应依据国际商会仲裁规则最终解决,根据该规则任命一位或三位仲裁员负责解决。仲裁过程中,任一
方均应提供证据,工程师可被传为证人,D AAB的任何决定也应被接受为证据。对裁决要求一方向另一方支付的
款项,应立即支付,无需进一步的证明或通知 。仲裁在工程竣工前或竣工后均可进行,各方义务不得因工程正
在进行的任何仲裁而改变。
8
考点2:FIDIC设计-采购-施工(EPC)合同管理★非 常规考点 1 7
9
8
4
典型例题 信 3
微
1.【单选】在FIDIC施工合同管理中,下列有关争端和仲裁 的 说法,正确联
系
的是()。
一
A.DAAB由具备资格的一人或五人组成 唯
B.DAAB成员可在日常参与处理合同双方潜在问题及分歧,及早化解争端
C.若合同双方发生争端,只能由事前约定好的合同一方将争端事项提交DAAB决定
D.仲裁只能在工程竣工前进行
【参考答案】B
典型例题
2.【单选】DAAB(争端避免/裁决委员会)的成员应在()被联合任命。
A.承包商提交投标文件后 B.承包商收到中标函后28天内或规定的日期内
C.工程开工后 D.合同签订后任意时间
【参考答案】B
典型例题
3.【单选】如果合同双方对DAAB的决定不满意,启动仲裁程序前需要等待()。
6 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
A.7天 B.14天
C.21天 D.28天
【参考答案】D
9.3.3NEC施工合同和 AIA合同
考点1:NEC施工合同★★
考点2:AIA施工合同★★
考点1:NEC施工合同★★
NEC系列合同条件主要包括:
(1)工程施工合同(ECC),用于业主和总承包商之间的主合同,也被用于总包管理的一揽子合同。ECC合
同同时包含了工程设计和施工,承包商的工作内容可以是施工,或是施工加部分设计,或是设计加施工的EPC
模式,适用于不同设计深度的项目。
(2)工程施工分包合同,用于总承包商与分包商之间的合同。
8
7
(3)专业服务合同,用于业主与项目9 1管理人、监理人、设计人、测量师、律师、社区关系咨询师等之间的
4
8
3
合同。 信
微
系
(4)裁决人合同,用于业主联和承包商共同与裁决人订立的合同,也可用于分包和专业服务合同。
题
押
1)ECC合同内容组成 准
精
工程施工合同(ECC)的 结构组成呈模块化,包括下列六个模块,使用者可根据需求自由选择使用。
(1)核心条款。
核心条款是施工合同的主要共性条款,内容包括:总则、承包商的主要责任、工期、测试和缺陷、付款、
补偿事件、所有权、风险和保险、争端和 合同终止9条,构成施工合同的基本构架。
(2)主要选项条款。
主要选项条款是对核心条款补充和细化,使用者应根据需要选择适用的条款。对于主要选项条款,可在如
8
下6个不同合同计价模式中选择一个适用模式(且只能 选择一项),将其纳入到合同1条7款之中:
9
8
4
选项A:带有分项工程表的标价合同;选项B:带有工 程量清单的标价合同信;3
微
系
选项C:带有分项工程表的目标合同;选项D:带有工程量清 单的目标联合同;
一
选项E:成本补偿合同;选项F:管理合同。 唯
(3)争议解决与避免程序。
争议解决与避免程序提供了下列三种争端解决程序,使用者可根据需要,选择其中一种来完成主要选项的
配置:
①高级代表—裁决员—诉讼/仲裁。
②高级代表(可跳过)—裁决员—诉讼/仲裁。
③争端避免委员会(DisputeAvoidanceBoard,DAB)—诉讼/仲裁。
典型例题
1.【单选】工程施工合同(ECC)主要选项条款中的不同合同计价模式中,选项B属于()。
A.带有分项工程表的标价合同
B.带有工程量清单的标价合同
C.成本补偿合同
优路官方网站:www.youlu.com 7
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
D.带有工程量清单的目标合同
【参考答案】B
典型例题
2.【单选】ECC合同的内容组成中,主要选项条款有6个不同的合同计价模式,带有分项工程表的标价合同
类型是()。
A.选项A B.选项B
C.选项C D.选项D
【参考答案】A
典型例题
3.【单选】根据英国土木工程师学会(ICE)颁布的工程施工合同(ECC),在提交诉讼或仲裁之前,能够裁
决合同争议的人员或机构是()。
A.高级代表、裁决员 B.工程师、争端避免委员会
8
7
C.建筑师、高级代表 9 1 D.裁决员、争端避免委员会
4
8
3
【参考答案】A
微
信
系
典型例题 联
题
押
4.【多选】NEC系列合同准条件包括的主要合同类型有()。
精
A.工程施工合同(ECC) B.工程施工分包合同
C.专业服务合同 D.裁决人合同
E.材料供应合同 【参考答案】ABCD
考点2:AIA施工合同★★
AIA系列合同条件主要用于私营的房屋建 筑工程,该合同条件下确定了传统模式、设计—建造模式、CM模
式和集成化管理模式等不同类型的工程管理模式。
8
AIA针对不同项目管理模式和合同各方关系颁布了 多个系列的合同和文件,合同1 7文件依据“系列—类型—
9
8
4
交付方式—序列—分布年份”的规则命名,分为A至G系列 。 信 3
微
A系列:业主与施工承包商、CM承包商、供应商,以及总 承 包商与分联包
系
商之间的标准合同文件。
一
B系列:业主与建筑师之间的标准合同文件。 唯
C系列:建筑师与专业咨询人员之间的标准合同文件。
D系列:建筑师行业内部使用的文件。
E系列:合同和办公管理中使用的文件。
F系列:财务管理报表。
G系列:建筑师企业与项目管理中使用的文件。
1)IPD合同模式
IPD模式,即集成项目交付模式,亦称为综合项目交付模式或一体化项目交付模式。
IPD模式通过建立项目参与各方各阶段密切协同合作的组织管理机制,共同管控项目目标、共担项目风险、
共享分配收益,力争实现项目利益最大化。
按合作程度和集合程度的由低到高,可将IPD模式划分为:
(1)过渡型IPD模式
8 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(2)多方合同型IPD模式
(3)单一目标实体型IPD模式
典型例题
1.【单选】AIA美国建筑师协会系列文件中,B系列表示()。
A.业主与施工承包商、CM承包商之间的标准合同文件
B.业主与建筑师之间的标准合同文件
C.建筑师与专业咨询人员之间的标准合同文件
D.建筑师行业内部使用的文件
【参考答案】B
典型例题
2.【单选】根据AIA合同文件命名规则,业主与建筑师之间的标准合同文件属于()。
A.A系列 B.B系列
8
7
C.C系列 9 1 D.D系列
4
8
3
【参考答案】B
微
信
系
典型例题 联
题
押
3.【单选】按合作程度由准低到高排列,IPD模式依次为()。
精
A.过渡型→多方合同型→ 单一目标实体型 B.多方合同型→过渡型→单一目标实体型
C.单一目标实体型→多方合同 型→过渡型 D.过渡型→单一目标实体型→多方合同型
【参考答案】A
典型例题
4.【多选】根据AIA合同文件分类,以下 描述正确的有()。
A.A系列用于业主与总承包商之间的合同 B .E系列是建筑师行业内部使用的文件
8
C.G系列涉及项目管理的企业文件 D.D 系列包含建筑师与专业咨询人1员7的合同
9
8
4
E.F系列涉及财务管理报表 【参考答 案】ACE 信 3
微
系
联
一
唯
优路官方网站:www.youlu.com 9
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
第 10 章建设工程项目管理智能化
8
7
10.1建筑信息模型及其在工程项目管9理1中的应用
4
8
3
10.2智能制造与智慧工地
微
信
系
联
10.1 建筑信息模型及其在工题程项目管理中的应用
押
准
精
10.1.1BIM技术的基本特 征
10.1.2BIM技术在工程项目管 理中的应用
10.1.1BIM技术的基本特征
考点1:模型操作的可视化★
考点2:模型信息的完备性★
考点3:模型信息的关联性★
考点4:模型信息的一致性★
1
7 8
9
考点5:模型信息的动态性★
信
3 8
4
微
考点6:模型信息的可拓展性★ 系
联
一
背景 唯
当前技术条件下,建筑信息模型(BIM)、智能建造及智慧工地是实现建设工程项目管理智能化的重要手段。
BIM侧重于“建筑模型”、智能建造侧重于“建造过程和方式”、智慧工地则侧重于“建造条件和场景”。基于这
些技术,有利于打通原有管理模式下的数据孤岛,实现建设工程全要素数据的全面集成,进而推动建设工程项
目管理智能化。
建筑信息模型(BIM,BuildingInformationModeling)是指在建设工程全寿命期内,对其物理和功能特性进
行数字化表达,并依此进行设计、施工、运营的过程和结果的总称。建筑信息模型以工程项目各项相关信息数
据作为模型的基础,进行建筑模型的建立,通过数字信息仿真模拟建筑物所具有的真实信息,包括三维几何形
状信息,如建筑构件的材料、性能、价格、重量、位置、进度等,使工程建设整个进程中显著提高效率、大量
减少风险,以支持建设工程全生命周期管理。
模型操作的可视化
模型信息的完备性
优路官方网站:www.youlu.com 1
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
模型信息的关联性
模型信息的一致性
模型信息的动态性
模型信息的可拓展性
“可视完备关联强,一致动态拓展广”
典型例题
【多选】下列属于BIM模型基本特征的有()。
A.模型操作的可视化 B.模型信息的完备性
C.模型信息的独立性 D.模型信息的动态性
E.模型信息的可拓展性
【参考答案】ABDE
10.1.2BIM技术在工程项目管理中的应用
8
7
考点1:BIM技术应用实施模式及相关9 1方职责★★
4
8
3
考点2:BIM技术在工程项目进
微
度信管理中的应用★★
系
考点3:BIM技术在工程项目联成本管理中的应用★★
题
押
考点4:BIM技术在工程准项目质量管理中的应用★★
精
考点5:BIM技术在工程 施工安全管理中的应用★★
考点6:BIM技术在工程合同 管理中的应用★★
考点7:BIM技术在工程项目信息 管理中的应用★★
考点1:BIM技术应用实施模式及相关 方职责★★
1)相关方职责
(1)建设单位职责
8
①组织策划项目BIM实施策略,确定项目的BIM应 用目标、应用要求,并落实相1 7关费用。
9
8
4
②委托工程项目BIM总协调方。BIM总协调方可以为满 足要求的建设单位相信关3部门、设计单位、施工单位
微
系
或第三方咨询机构。 联
一
③与各参与方签订合同。 唯
④接收通过审查的BIM交付模型和成果档案。
(2)BIM总协调方职责
①制定项目BIM应用方案,并组织管理和贯彻实施。
②BIM成果的收集、整合与发布,并对项目各参与方提供BIM技术支持;
审查各阶段项目参与方提交的BIM成果并提出审查意见,协助建设单位进行BIM成果归档。
③根据建设单位BIM应用的实际情况,可协助其开通和辅助管理维护BIM项目协同平台。
④组织开展对各参与方的BIM工作流程的培训。
⑤监督、协调及管理各分包单位的BIM实施质量及进度,并对项目范围内最终的BIM成果负责。
(3)施工总承包单位职责
①配置BIM团队,并根据项目BIM应用方案的要求提供BIM成果,利用BIM技术进行节点组织控制管理,
提高项目施工质量和效率。
2 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
②接收设计BIM模型,并基于该模型,完善施工BIM模型,且在施工过程中及时更新,保持适用性。
③根据项目BIM应用方案编写项目施工BIM实施方案,并完成项目施工BIM实施方案制定的各应用点。
④施工单位项目BIM负责人负责内外部的总体沟通与协调,组织施工BIM的实施工作,根据合同要求提交
BIM工作成果,并保证其正确性和完整性。
⑤接受BIM总协调方的监督,对总协调方提出的交付成果审查意见及时整改落实。
⑥根据合同确定的工作内容,统筹协调各分包单位施工BIM模型,将各分包单位的交付模型整合到施工总
承包的施工BIM交付模型中。
⑦利用BIM技术辅助现场管理施工,安排施工顺序节点,保障施工流水合理,按进度计划完成各项工程目
标。
(4)专业分包单位职责
①配置BIM团队,并根据项目BIM应用方案和项目施工BIM实施方案的要求,提供BIM成果,并保证其
正确性和完整性。
8
7
②接收施工总承包的施工BIM模型,9并1基于该模型,完善分包施工BIM模型,且在施工过程中及时更新,
4
8
3
保持适用性。 信
微
系
③根据项目BIM应用方案和项联目施工BIM实施方案编写分包项目施工BIM实施方案,并完成分包项目施工
题
押
BIM实施方案制定的各应用点准。
精
④分包单位项目BIM负责 人负责内外部的总体沟通与协调,组织分包施工BIM的实施工作。
⑤接受BIM总协调方和施工 总承包方的监督,并对其提出的审查意见及时整改落实。
⑥利用BIM技术辅助现场管理施工 ,安排施工顺序节点,保障施工流水合理,按进度计划完成各项工程目
标。
典型例题
【多选】施工总承包单位的BIM职责包括()。
8
A.接收设计BIM模型并完善施工模型 B.监 督专业分包单位的BIM实施质1 7量
9
8
4
C.利用BIM技术辅助现场管理施工顺序 D.组织对 各参与方的BIM工作信流3程培训
微
E.编写项目施工BIM实施方案并完成应用点 【参考答案 】 ACE 联
系
一
考点2:BIM技术在工程项目进度管理中的应用★★ 唯
(1)施工进度模拟。通过将BIM与施工进度计划相链接,将空间信息与时间信息整合在一个可视的4D模
型中(即3D+时间维度),可以直观、精确地反映整个工程施工过程。同时,还能实时追踪当前的进度状态,分
析影响进度的因素,协调各专业制定应对措施,从而缩短工期、降低成本和提高质量。
(2)资金和资源动态分析。BIM技术能够动态模拟进度计划与实际进度的差异,展示资金和资源的分布曲
线和变化趋势。通过分析计划与实际的消耗情况,可以调整施工时间和资源投入,达到最优的成本控制效果,
方便资金资源的安排和调配。
(3)实时进度跟踪监控。基于BIM可以进行实时的进度跟踪监控,包括管理目标计划、创建跟踪视图、
更新工程进度等。
(4)进度分析和优化。基于BIM的进度管理体系可以进行网络结构优化、进度可视化模拟、计划与实际
进度对比等,从不同角度指导项目进度的控制目标。
典型例题
优路官方网站:www.youlu.com 3
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
1.【单选】通过BIM技术将施工进度计划与空间信息整合形成的模型是()。
A.3D模型 B.4D模型
C.5D模型 D.6D模型
【参考答案】B
典型例题
2.【多选】BIM技术在进度管理中的功能包括()。
A.实时追踪当前进度状态 B.生成施工合同文本
C.协调各专业制定应对措施 D.优化网络结构
E.自动生成设计图纸 【参考答案】ACD
考点3:BIM技术在工程项目成本管理中的应用★★
通过BIM技术将项目成本管理与3D和4D模型集成,形成5D模型。成本维度将建筑元素和工程活动与成
本数据进行关联,实现对项目成本的估算、控制和优化。
8
7
(1)工程算量。BIM建模不仅包含二9维1图纸的位置和长度等信息,还包含材料等详细信息,计算机可以识
4
8
3
别模型中的不同构件及其几何物理信息信(时间维度、空间维度等),自动统计各种构件的数量。这一过程简化了
微
系
算量工作,减少了人为错误,并节联约了人力和时间。
题
押
另外,BIM技术可以生成准模型所需材料的名称、数量和尺寸等信息,保持与设计的一致性。在设计变更时,
精
BIM模型能够自动更新,实现 动态查询和统计预算工程量和成本信息。同时,BIM模型能够对比中标工程量、
施工预算量、实际使用量,进行 各专业的盈亏平衡分析,以控制各层级和各专业的用量。
(2)成本控制。BIM技术可以通 过模型自动提取工程量,并与企业定额库进行关联,快速生成定额清单,
从而提高编制效率和准确性。根据模型模 拟的工程进度,对物料消耗进行统计和计算,建立实际成本数据库,
实现成本与进度的动态管理。通过模型反馈现 场的实际消耗情况,并与预测消耗进行对比,能够及时发现偏差
并采取措施。
8
典型例题 1 7
9
8
4
1.【单选】BIM技术在成本管理中可自动完成的任务是 ()。 信 3
微
A.签订分包合同 B.统计构件工 程量 联
系
一
C.编制施工组织设计 D.安排施工人员 唯
【参考答案】B
典型例题
2.【多选】BIM技术在成本控制中的作用包括()。
A.自动提取工程量生成定额清单 B.对比中标量与预算量进行盈亏分析
C.实时更新设计变更的成本信息 D.编制安全教育培训计划
E.动态管理实际成本与进度 【参考答案】ABCE
考点4:BIM技术在工程项目质量管理中的应用★★
(1)碰撞检测。利用BIM技术建立三维模型,可以对建筑结构、设备、管线等进行空间上的对比和分析,
以发现潜在的碰撞问题。通过软件平台的碰撞检测功能,可以检查各专业之间是否存在实体相交(硬碰撞)或
间距不足(软碰撞)的问题。这有助于避免设计变更、返工、工期延误等风险。当发现碰撞问题时,BIM技术
能够根据避让原则生成碰撞报告和标识,并提供修改优化模型的指导,方便各方及时解决问题。
4 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(2)质量问题管理。BIM技术可以通过利用移动设备、云平台、二维码等技术,对施工现场的质量问题进
行快速定位、记录、上传、分配和跟踪。当在施工过程中进行质量检查时,可以利用手机对问题进行拍照、录
音和文字记录,并与三维模型进行关联。这些记录可以上传到云端,实现电脑和手机数据的同步,并在模型中
以文档图钉的形式展示。这样可以协助生产人员对质量问题进行管理和跟踪。将质量问题与模型进行关联,实
现质量信息的可视化和实时更新,并对问题进行分类、分级和统计,有助于加强质量管理和提升施工质量。
典型例题
1.【单选】BIM碰撞检测中“软碰撞”指()。
A.实体相交 B.间距不足
C.材料冲突 D.颜色不匹配
【参考答案】B
典型例题
2.【单选】质量问题通过BIM技术关联后以()形式展示。
8
7
A.纸质报告 9 1 B.文档图钉
4
8
3
C.语音留言
微
信 D.手写笔记
系
【参考答案】B 联
题
押
考点5:BIM技术在工程准施工安全管理中的应用★★
精
(1)施工安全教育
①利用BIM技术的可视化、 模拟性的优势特点,将特殊施工工艺和专项施工方案做成视频动画,对技术人
员及工人进行交底,普及施工过程中的安全注意事项。
②结合BIM和虚拟现实(VR)技术,施 工作业人员通过佩戴VR眼镜可以零距离地真实体验安全情境模拟,
可有效提高施工作业人员的安全意识,降低事 故发生率,提升安全教育效果。
(2)施工现场的安全措施布置
8
施工现场的安全措施通常是临时的,并且随着施工 阶段的进展会被安装和拆除。1 7仅靠施工现场巡查进行安
9
8
4
全措施布置,可能会导致安全措施滞后甚至遗漏等问题。因 此,应用BIM的建模信 3和4D模拟技术,确定建筑各
微
部位、各施工阶段的安全隐患,布置相应的安全措施,如在临 边 洞口处应设联置
系
防护栏杆。施工单位可以根据模
一
拟的结果进行安全设施备料,按照进度计划安装洞口防护栏、设备 围栏等唯安全措施。
(3)施工安全模拟
针对工程项目中复杂、危险性大的施工工序,应用BIM技术对其施工过程进行预演,在模拟环境中更加直
观地查找危险源,明确出现的原因、位置、时间,对原有施工方案中潜藏的安全问题实施优化处理,确保施工
过程中的安全。如应用BIM对深基坑施工、高大模板施工等安全隐患较大的施工过程进行模拟,及时发现问题
并采取措施加以应对。
典型例题
1.【单选】BIM结合VR技术用于安全教育的优势是()。
A.降低材料成本 B.提高安全意识
C.加快施工进度 D.优化设计图纸
【参考答案】B
典型例题
优路官方网站:www.youlu.com 5
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
2.【单选】BIM在安全管理中的应用包括()。
A.制作施工工艺动画进行交底 B.预演复杂工序查找危险源
C.自动生成工程量清单 D.模拟安全措施安装时间
E.统计材料用量 【参考答案】ABD
考点6:BIM技术在工程合同管理中的应用★★
(1)依据合同中的BIM要求进行BIM管理。通过梳理工程项目合同中的BIM要求,可以明确项目中使用
BIM的目标和范围,确保所有参与方都清楚地了解BIM的应用方式和要求,从而更好地协同工作,便于工程项
目顺利进行。
(2)合同执行和界面管理。由于工程项目涉及的任务和工作量通常较大,涉及多个不同的专业领域,如结
构专业、机电专业、装修专业等。一个完整的工程项目通常涉及多个专业的分包,因此具有多级合同体系。各
专业分包单位应用BIM技术建立各专业模型,导入BIM协同平台,在相应部位施工前,根据施工进度及时更新
和集成BIM模型,便于各专业协同施工,辅助各分包合同顺利执行。并且根据平台中各分包专业的BIM模型,
8
7
可以确定工作界面的配合时间、技术、范9围1及参与责任方,能避免因缺陷或遗漏引起的设计变更、附加工程增
4
8
3
加、现场窝工等,便于施工现场的界面信管理。
微
系
典型例题 联
题
押
1.【单选】BIM技术辅助准合同执行的关键是()。
精
A.统一术语和编码 B.生成设计图纸
C.自动计算工期 D.提供施工机械
【参考答案】A
典型例题
2.【单选】BIM在合同管理中主要用于( )。
A.确定工作界面责任方 B .编制财务报告
8
C.设计建筑外观 D.安 排员工住宿 1 7
9
8
4
【参考答案】A 信 3
微
考点7:BIM技术在工程项目信息管理中的应用★★ 联
系
一
(1)BIM内置信息分类编码、工程量清单或定额。 唯
应用BIM技术能够集成与工程项目相关的各类信息,并且在BIM中可以内置项目信息的分类和编码,保证
每一项信息匹配唯一且固定的编码。BIM中信息分类和编码的确定,使工程信息具有层次性和唯一性,可大幅
提高信息的检索和提取的效率,并且通过统一的信息分类编码,各参与方可以在项目中使用相同的术语和标准,
避免因术语不一致而导致的沟通障碍,促进项目各参与方的信息传递工作。
同时,在BIM中也可以内置工程量清单或者定额,在BIM信息分类和编码的基础上,可实现一键生成工程
量清单。传统的算量流程是设计院先完成施工图纸,咨询公司在施工图纸基础上进行描图或者二次建模,在导
入算量软件中,通过套定额等方式经过计算生成工程量清单。而BIM算量的方式以三维正向设计为开端,自动
提取模型数据并计算直接生成工程量清单。因此,借助BIM可以在正式出图前控制设计限额,降低建造成本。
(2)工程项目信息集成管理。
①BIM模型可以整合项目各类的工程信息,不同于传统CAD软件,建筑对象的名称、位置、材料、供应商
等信息都作为对象的属性信息储存在BIM模型中,极大地方便了信息提取,也可根据项目需求自定义建筑对象
6 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
的属性信息。
②在BIM模型中可以链接进度计划、成本计划、劳动力使用计划、资金使用计划等各项计划,有助于项目
参与者更好地了解项目进展、资源分配、劳动力需求和资金使用情况,从而提高项目管理效率。通过链接不同
计划,实现对各项计划的综合分析,更好地实现项目计划的集成和信息共享。
③应用BIM技术还可以链接设计说明、施工方案、技术规范等文档信息、传感器信息、气象数据信息等,
实现更全面、准确和智能的信息集成,提供更多的决策支持和项目管理功能。
典型例题
1.【单选】BIM中内置信息分类编码的主要目的是()。
A.提高信息检索效率 B.美化模型外观
C.降低材料成本 D.加快施工速度
【参考答案】A
典型例题
8
7
2.【单选】BIM与传统CAD在信息管理9 1中的核心区别是()。
4
8
3
A.存储对象属性信息
微
信 B.生成二维图纸
系
C.使用相同术语 联 D.支持手写输入
题
押
【参考答案】A 准
精
重点回顾
建筑信息模型及其在
内容
工程项目管理中的应用
(1)模型操作 的可视化;(2)模型信息的完备性;
BIM技术的基本特征 (3)模型信息的关 联性;(4)模型信息的一致性;
(5)模型信息的动态 性;(6)模型信息的可拓展性。
(1)施工进度模拟(2)资金和资源动态分析
进度管理
(3)实时进度 跟 踪监控(4)进度分析和优化
1
7
8
9
成本管理 (1)工程算量(2 )成本控制 8 4
信
3
质量管理 (1)碰撞检测(2)质 量问题管理 微
系
BIM技术在工程项目 (1)施工安全教育(2)施 工现场的联安全措施布置
安全管理
唯
一
管理中的应用 (3)施工安全模拟
(1)依据合同中的BIM要求进行BIM管理
合同管理
(2)合同执行和界面管理
(1)BIM内置信息分类编码、工程量清单或定额
信息管理
(2)工程项目信息集成管理
10.2 智能建造与智慧工地
10.2.1智能建造
10.2.2智慧工地
10.2.1智能建造
考点1:智能建造的基本特征★
考点2:智能建造相关重点任务★
非常规考点
优路官方网站:www.youlu.com 7
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
10.2.2智慧工地
考点1:智慧工地基本特点和总体架构★★
考点2:智慧工地建设★★
考点3:智慧工地运行★★
考点1:智慧工地基本特点和总体架构★★
1)智慧工地基本特点
(1)技术驱动:智慧工地依赖于物联网、云计算、人工智能、大数据、移动互联网等先进的信息技术。
(2)全面感知与数据收集:智慧工地对工地上的人、机、料、法、环等生产要素进行全面的感知和数据收
集,这些数据是智慧工地运行和决策的基础。
(3)信息的共享和协作:智慧工地通过系统间的信息共享和协作,实现更高效的资源利用和更科学的决策
制定。
2)智慧工地总体架构
8
7
智慧工地总体架构主要可分为三个层9次1,每一层都有其特定的功能和责任,共同构成了一个高效、智能的
4
8
3
工地管理系统。 信
微
系
(1)感知层:这一层是智慧联工地的基础,主要包括各种传感器、监控设备、无人机等终端设备。这些设备
题
押
负责实时感知和收集工地上的准各种数据,包括人员、机械设备、物资、环境等各个方面的信息。这些数据是智
精
慧工地运行和决策的基础。
(2)网络层:这一层是智慧 工地的数据通道和处理中枢,它起到桥梁和枢纽的作用,连接感知层和应用层,
保证数据的高效流动和准确处理。包括 4G网络、5G网络、光纤通信、卫星通信和物联网管理中心等网络设备
和技术,它们保证了数据的高速、稳定的 传输,使得数据能够实时、准确地传送到需要的地方。此外,这一层
还包括云计算、大数据等技术,它们负责对收 集到的大量数据进行存储、处理和分析,为上层应用提供支持。
(3)应用层:这一层是智慧工地的核心,主要 包括各种基于数据的智能应用。这些应用利用网络层处理和
8
分析的数据,提供各种智能化的管理和服务,包括人员 管理、机械设备管理、物资管1 7理、环境与能耗管理、视
9
8
4
频监控管理、施工过程检测与监测管理等。这些应用不仅提 高了工地的效率和安信全3性,也为管理者提供了全面、
微
准确的工地状态信息,帮助他们做出科学的决策。 联
系
一
典型例题 唯
1.【单选】智慧工地的核心技术驱动不包括()。
A.物联网 B.人工智能
C.区块链 D.云计算
【参考答案】C
典型例题
2.【多选】智慧工地应用层的功能包括()。
A.人员管理 B.传感器安装
C.环境与能耗管理 D.光纤通信维护
E.施工过程监测 【参考答案】ACE
考点2:智慧工地建设★★
1)建设原则
8 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
(1)满足社会监管需求; (2)优化管理效率;
(3)资源整合与节约; (4)实现全方位覆盖;
(5)全过程覆盖; (6)人文关怀。
2)基础设施
智慧工地基础设施作为智慧工地管理系统的核心组成部分,主要包括硬件设施和软件设施两大部分。这些
设施和平台负责收集、传输、处理和显示工地的各类信息,对于实现智慧工地的高效运营至关重要。
(1)硬件设施。硬件设施是智慧工地的物理基础,包括但不限于传感器、自动识别装置、网关、路由器、
服务器和显示屏等设备。这些设备负责收集、传输和处理工地的各类信息,为智慧工地的决策提供数据支持。
(2)软件设施。软件设施是智慧工地的技术支撑,主要有数据处理软件、数据分析软件和数据显示软件,
包括但不限于工程管理、设计协作、任务分配、安全检查、资源优化等方面的应用程序和系统。这些软件负责
处理、分析和显示收集到的数据,为智慧工地的管理提供技术支持。主要包括:
①数据处理软件;
8
7
②数据分析软件; 9 1
4
8
3
③数据显示软件。 信
微
系
典型例题 联
题
押
1.【单选】智慧工地建设准原则中“全过程覆盖”指()。
精
A.覆盖施工所有阶段 B.仅覆盖施工高峰期
C.仅覆盖安全管理 D.覆盖所有社会监管需求
【参考答案】A
典型例题
2.【多选】智慧工地建设原则包括()。
A.优化管理效率 B .仅关注施工进度
8
C.资源整合与节约 D.全 过程覆盖 1 7
9
8
4
E.忽略人文关怀 【参考答 案】ACD 信 3
微
考点3:智慧工地运行★★ 联
系
一
智慧工地运行应以施工场景为核心,充分利用从现场实时获取 到的“唯人、机、料、法、环”等数据,主要
包含人员管理、机械设备管理、物资管理、环境与能耗管理、视频监控管理、施工过程检测与监测管理等模块
的运行。
典型例题
1.【单选】智慧工地运行的核心是()。
A.施工场景 B.政府监管
C.财务核算 D.设计图纸
【参考答案】A
典型例题
2.【单选】智慧工地实时获取的数据类型不包括()。
A.法(方法) B.环(环境)
C.料(材料) D.财(财务)
优路官方网站:www.youlu.com 9
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
【参考答案】D
典型例题
3.【多选】智慧工地运行管理模块包括()。
A.环境与能耗管理 B.施工过程检测
C.物资管理 D.设计图纸优化
E.财务报表生成 【参考答案】ABC
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
10 优路官方网站:www.youlu.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
点亮职业人生
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
优路官方网站:www.youlu.com 11
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
