2025年一建《市政公用工程管理与实务》案例 房超
课 程 导 学
一、案例目标分值
选择题目标:25分以上
案例题目标:71分以上(80分为标准)
科目 总分 考试时间
工程实务 160 周日下午 14:00--18:00 四小时
单选题20×1=20 案例1、2、3×20=60
多选题10×2=20 案例4、5×30=60
满分160分,合格线96分
二、案例考点分布

一、道路工程

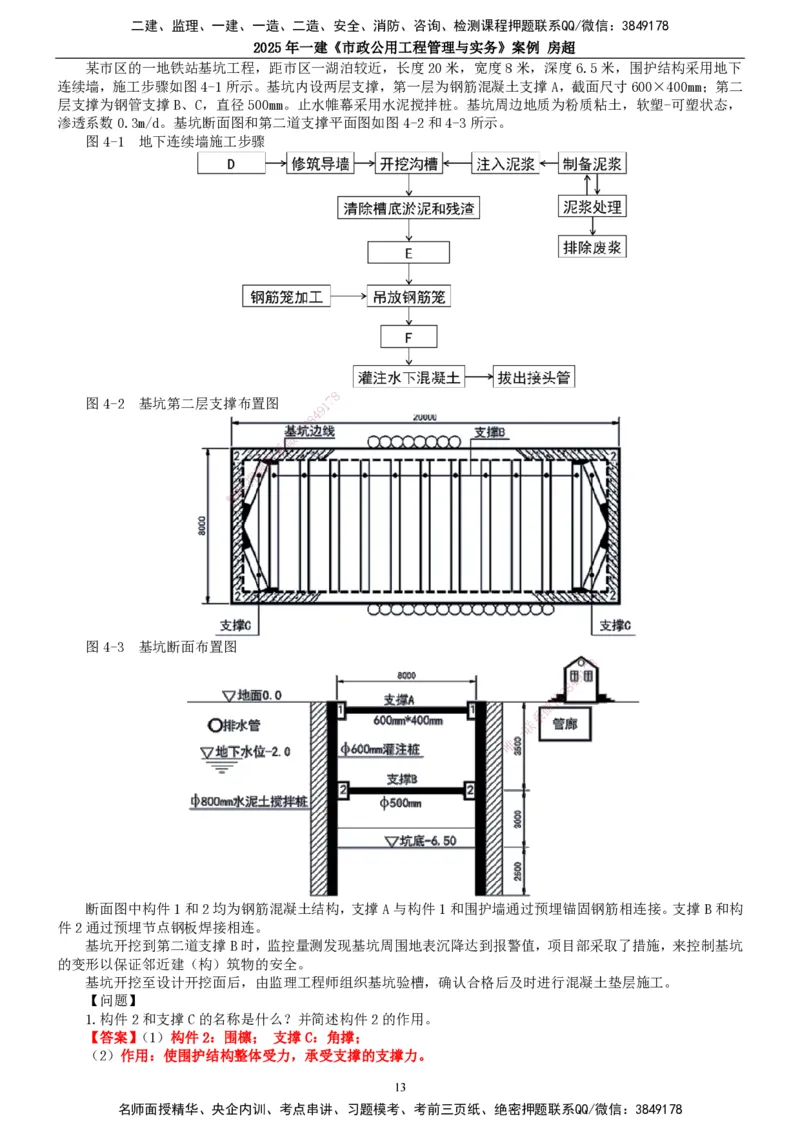

2024 挖方路段排水、路基压实度不足分析、沥青智能摊铺技术、盲道砖铺设
2023 水泥路面接缝识别、裂缝处理措施、雨期沥青面层控制措施
2022 施工顺序;挡土墙特点;板底脱空处理、旧路面探测、加铺沥青高程调整
2021 土工布的设置和作用,水泥稳定碎石基层施工改错,挡土墙识别、结构缝,挡土墙基本施工流程补充
2020 基层主控项目,沥青热接缝摊铺改错,计算桩号、工程数量
路基施工原地面处理改错,沥青层摊铺过程改错,沥青面层质量检验主控项目及检验方法,面层破损
2019
修复改错,粘层油施工
8
7
1 二、桥梁工程
9
4
8
钢桁架验收项目、组成部分、3焊接顺序、钢梁安装前的工作内容、 箱涵易渗漏部位、质量风险管控
信
微
2024 环节、垫石、盖梁图识别、先简支后连续施工流程补充、临时支座材料、拆除时间、拆除目的、 钢绞
系
线受力方式、受力最大联的位置、简支梁和连续梁接头接缝浇筑条件、张拉人员要求和张拉设备要求
题
2023 钢-混上部结构施工、押桥面浇筑原则、吊环、支架可调顶托、支架杆件补充
准
2022 支架搭设、预压、精人员资格、上部结构施工顺序、悬臂浇筑识别
沉桩选择,预应力体系识别,钢绞线检查与计算,侧模芯模拆除条件,坍落度判断,灌注桩施工改错,
2021
箱涵顶进流程、检查部位
水上作业平台安全措施,支架拆除安全措施,钻机类型和成桩方式,识图及施工机具要求,桩长计算,
2020
沉渣厚度
上部结构施工方法选择,施工次数计算,合龙顺序、时间,门洞安全防护措施,围堰类型选择及围堰
2019
高度要求
三、轨道交通工程
2024 高压喷射注浆介质、流程、参数确定;基坑防坍塌应急物资;安全防范措施;侧墙浇筑原则。
8
2023 支撑结构识别、支撑预应力损失处理、支撑拆除、围护结构特点、降水效果、7护坡措施、坡面失稳处理
1
9
4
2022 工作井位置选择、基坑降水作用、降水手续、回灌理由、工作井保护措施8
3
信
2021 水泥搅拌桩水泥产量依据,地基质量主控项 微
系
2020 钢板桩特点,管井,降水注意事项、结束时间 联
一
围护结构选择,支护结构施工顺序补全,支撑结构预应力损失唯处理,支护开挖的防护措施,加固洞口
2019
浆液及作用;
四、城市给水排水工程
2024
2023 -
2022 沉井下沉、干封底;混凝土施工工序、振捣;膨胀加强带;止水带识图改错;水池高温季节施工。
2021 -
底模拆除要求,钢筋混凝土水池满水试验时机,满水准备压力验算+水池易漏水部位+水位、沉降观测,
2020
测读时间+浸湿面积计算
后浇带施工技术要求(扩展),沉井施工工艺补全,刃脚加固原因,降水高程,挖土机械选择,下沉
2019
辅助方法
五、管道工程
2024
2023 需要严密性试验的管道判断
2022 最小覆土厚度、沟槽回填保护措施
2021 排水管线漏水的危害,排水铺管计算,排水严密性试验封堵和拆除
2020 闭水试验单位换算,沟槽开挖质量验收项
1
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
2025年一建《市政公用工程管理与实务》案例 房超
管道更新方法选择,管道施工安全管理措施,顶管施工出洞检查部位,后背名称及设置,顶进纠偏的
2019
方法
六、垃圾填埋及海绵城市建设
填埋基础回填程序、HDPE膜焊接工艺和对应的检测方法、导排层铺设层识别、垃圾填埋工艺填图;
2024
透水砖透水系数、植草沟铺设层

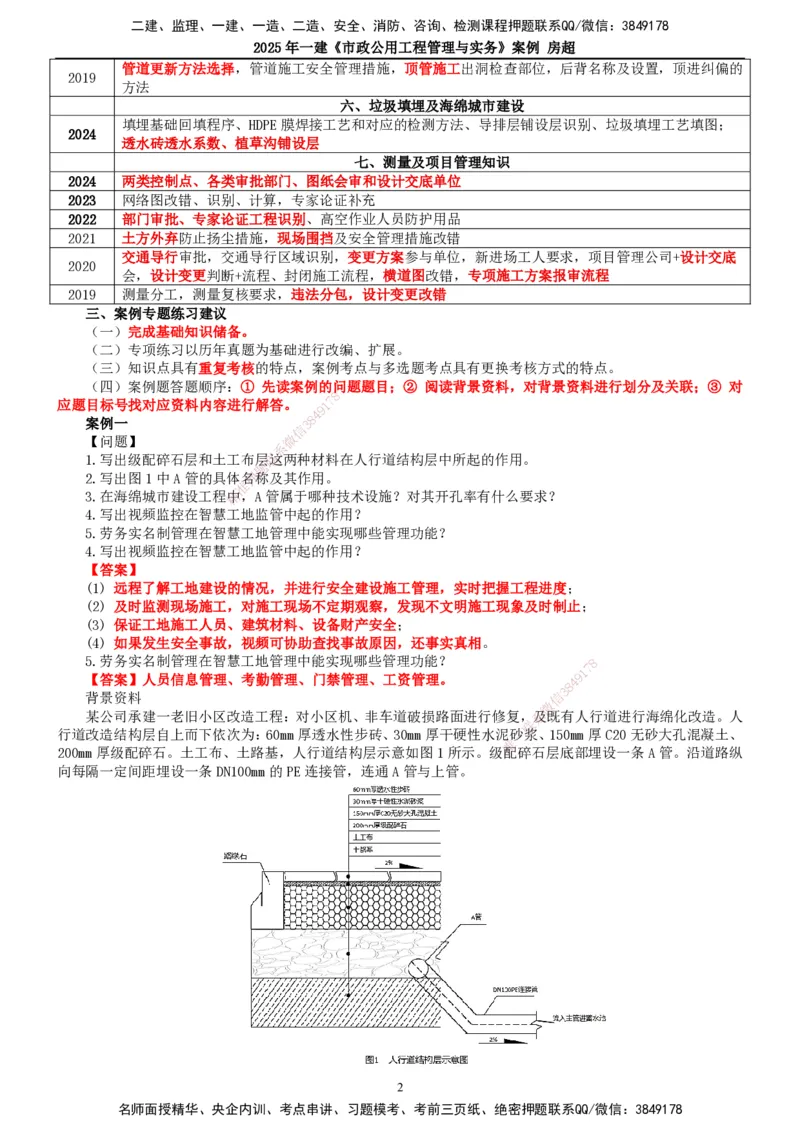

七、测量及项目管理知识
2024 两类控制点、各类审批部门、图纸会审和设计交底单位
2023 网络图改错、识别、计算,专家论证补充
2022 部门审批、专家论证工程识别、高空作业人员防护用品
2021 土方外弃防止扬尘措施,现场围挡及安全管理措施改错
交通导行审批,交通导行区域识别,变更方案参与单位,新进场工人要求,项目管理公司+设计交底
2020
会,设计变更判断+流程、封闭施工流程,横道图改错,专项施工方案报审流程
2019 测量分工,测量复核要求,违法分包,设计变更改错

三、案例专题练习建议
(一)完成基础知识储备。
(二)专项练习以历年真题为基础进行改编、扩展。
(三)知识点具有重复考核的特点,案例考点与多选题考点具有更换考核方式的特点。
(四)案例题答题顺序:① 先读案例的问题题目;② 阅读背景资料,对背景资料进行划分及关联;③ 对
8
应题目标号找对应资料内容进行解答。 1 7
9
4
案例一 3 8
信
【问题】 微
系

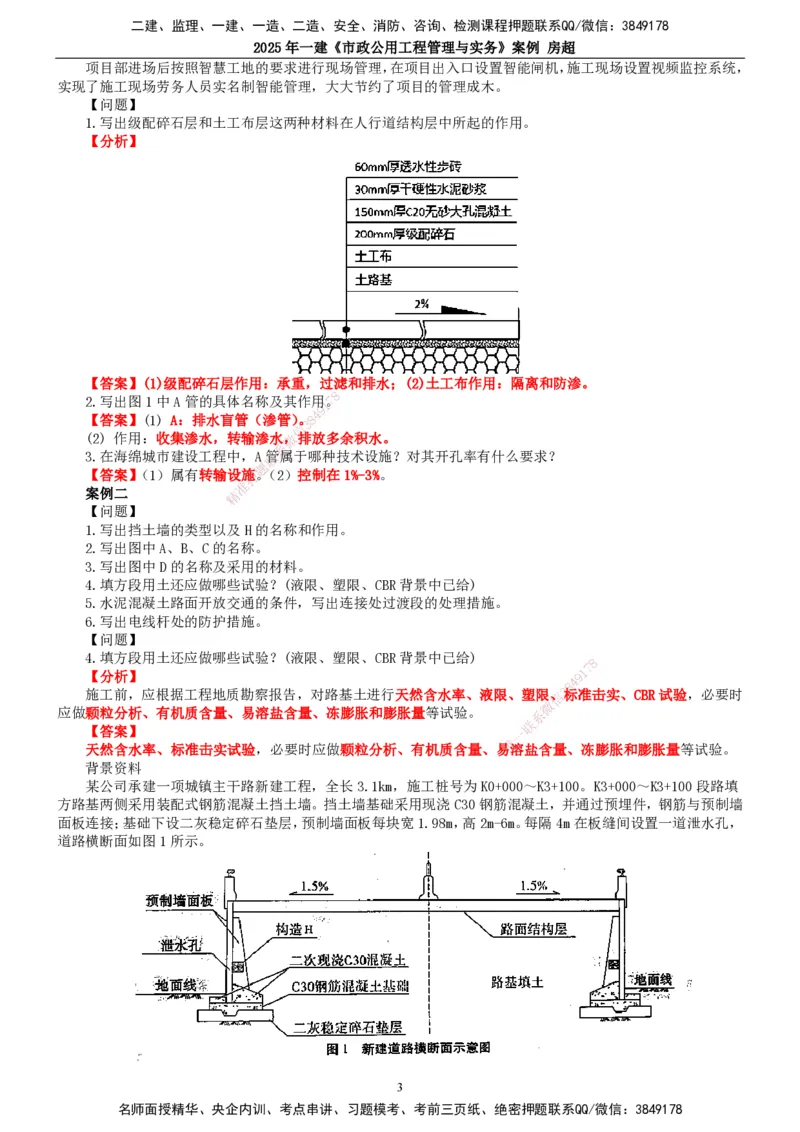

1.写出级配碎石层和土工布层联这两种材料在人行道结构层中所起的作用。
题
2.写出图1中A管的具体名押称及其作用。
准
3.在海绵城市建设工程精中,A管属于哪种技术设施?对其开孔率有什么要求?
4.写出视频监控在智慧工 地监管中起的作用?
5.劳务实名制管理在智慧工地 管理中能实现哪些管理功能?
4.写出视频监控在智慧工地监管中起的作用?
【答案】
(1) 远程了解工地建设的情况,并进行 安全建设施工管理,实时把握工程进度;
(2) 及时监测现场施工,对施工现场不 定期观察,发现不文明施工现象及时制止;
(3) 保证工地施工人员、建筑材料、设备财 产安全;
(4) 如果发生安全事故,视频可协助查找事故原因,还事实真相。
5.劳务实名制管理在智慧工地管理中能实现哪些管 理功能? 8
1
7
【答案】人员信息管理、考勤管理、门禁管理、工资 管理。
8
4 9
背景资料 信
3
微
某公司承建一老旧小区改造工程:对小区机、非车道破损路 面进行修复,系及既有人行道进行海绵化改造。人
联
行道改造结构层自上而下依次为:60mm厚透水性步砖、30mm厚干硬性水泥一砂浆、150mm厚C20无砂大孔混凝土、
唯
200mm厚级配碎石。土工布、土路基,人行道结构层示意如图1所示 。级 配碎石层底部埋设一条A管。沿道路纵
向每隔一定间距埋设一条DN100mm的PE连接管,连通A管与上管。
2
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
2025年一建《市政公用工程管理与实务》案例 房超
项目部进场后按照智慧工地的要求进行现场管理,在项目出入口设置智能闸机,施工现场设置视频监控系统,
实现了施工现场劳务人员实名制智能管理,大大节约了项目的管理成木。
【问题】
1.写出级配碎石层和土工布层这两种材料在人行道结构层中所起的作用。
【分析】
【答案】(1)级配碎石层作用:承重,过滤和排水;(2)土工布作用:隔离和防渗。
8
2.写出图1中A管的具体名称及其作用1 7。
9
4
【答案】(1) A:排水盲管(渗管)。8
3
信
(2) 作用:收集渗水,转输渗水微,排放多余积水。
系
3.在海绵城市建设工程中,A联管属于哪种技术设施?对其开孔率有什么要求?
题
【答案】(1)属有转输设施押。(2)控制在1%-3%。
准
案例二 精

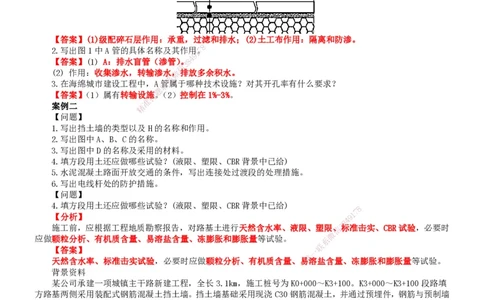

【问题】
1.写出挡土墙的类型以及H的名称和作用。
2.写出图中A、B、C的名称。
3.写出图中D的名称及采用的材料 。
4.填方段用土还应做哪些试验?(液限、塑限、CBR背景中已给)
5.水泥混凝土路面开放交通的条件,写出 连接处过渡段的处理措施。
6.写出电线杆处的防护措施。
【问题】
4.填方段用土还应做哪些试验?(液限、塑限、CB R背景中已给)
8
【分析】 9 1
7
8
4
施工前,应根据工程地质勘察报告,对路基土进行天然 含水率、液限、塑限信、3标准击实、CBR试验,必要时
微
应做颗粒分析、有机质含量、易溶盐含量、冻膨胀和膨胀量等试 验。 系
【答案】 一
联
唯
天然含水率、标准击实试验,必要时应做颗粒分析、有机质含量 、 易溶盐含量、冻膨胀和膨胀量等试验。
背景资料
某公司承建一项城镇主干路新建工程,全长3.1km,施工桩号为K0+000~K3+100。K3+000~K3+100段路填
方路基两侧采用装配式钢筋混凝土挡土墙。挡土墙基础采用现浇C30钢筋混凝土,并通过预埋件,钢筋与预制墙
面板连接;基础下设二灰稳定碎石垫层,预制墙面板每块宽1.98m,高2m-6m。每隔4m在板缝间设置一道泄水孔,
道路横断面如图1所示。
3
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
2025年一建《市政公用工程管理与实务》案例 房超

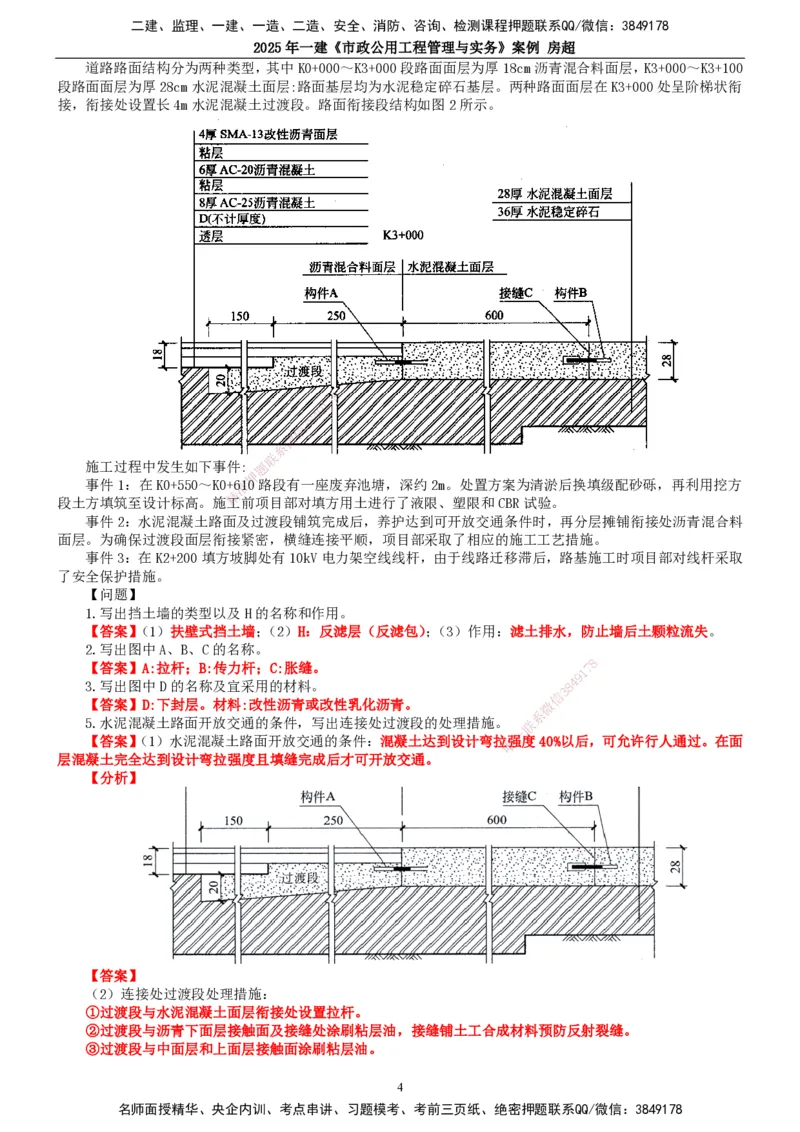

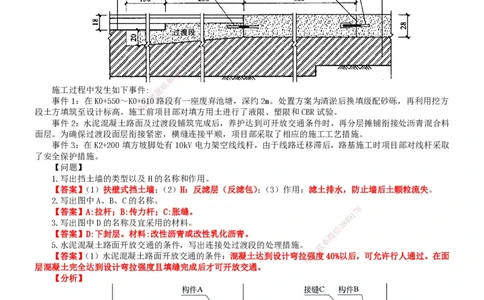

道路路面结构分为两种类型,其中K0+000~K3+000段路面面层为厚18cm沥青混合料面层,K3+000~K3+100
段路面面层为厚28cm水泥混凝土面层:路面基层均为水泥稳定碎石基层。两种路面面层在K3+000处呈阶梯状衔
接,衔接处设置长4m水泥混凝土过渡段。路面衔接段结构如图2所示。
8
7
1
9
4
8
3
信
微
系
联
施工过程中发生如下事件: 题

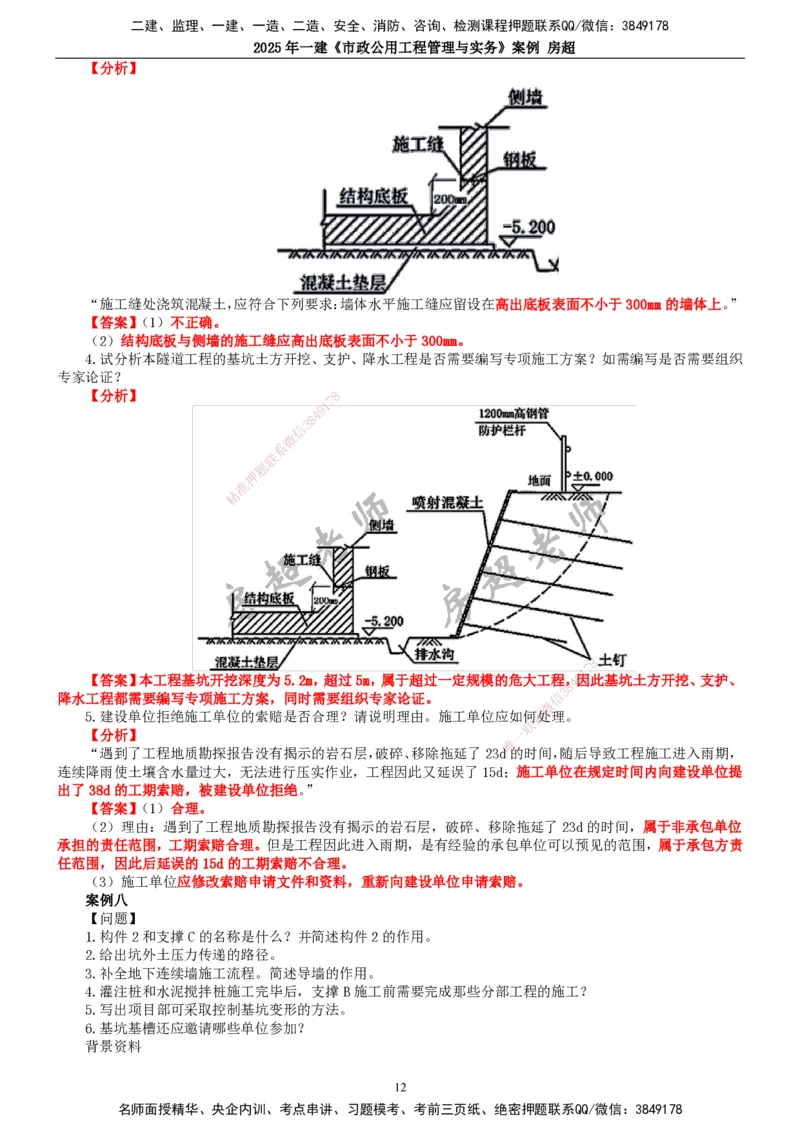

押
事件1:在K0+550~K0+准610路段有一座废弃池塘,深约2m。处置方案为清淤后换填级配砂砾,再利用挖方
精
段土方填筑至设计标高。施工前项目部对填方用土进行了液限、塑限和CBR试验。
事件2:水泥混凝土路面及 过渡段铺筑完成后,养护达到可开放交通条件时,再分层摊铺衔接处沥青混合料
面层。为确保过渡段面层衔接紧密,横缝连接平顺,项目部采取了相应的施工工艺措施。
事件3:在K2+200填方坡脚处有 10kV电力架空线线杆,由于线路迁移滞后,路基施工时项目部对线杆采取
了安全保护措施。
【问题】
1.写出挡土墙的类型以及H的名称和作用 。
【答案】(1)扶壁式挡土墙;(2)H:反滤层(反滤包);(3)作用:滤土排水,防止墙后土颗粒流失。
2.写出图中A、B、C的名称。
8
【答案】A:拉杆;B:传力杆;C:胀缝。
1
7
9
3.写出图中D的名称及宜采用的材料。 8 4
信
3
【答案】D:下封层。材料:改性沥青或改性乳化沥青。 微
系
5.水泥混凝土路面开放交通的条件,写出连接处过渡段的处 理措施。 联
一
【答案】(1)水泥混凝土路面开放交通的条件:混凝土达到设 计弯拉唯强度40%以后,可允许行人通过。在面
层混凝土完全达到设计弯拉强度且填缝完成后才可开放交通。
【分析】
【答案】
(2)连接处过渡段处理措施:
①过渡段与水泥混凝土面层衔接处设置拉杆。
②过渡段与沥青下面层接触面及接缝处涂刷粘层油,接缝铺土工合成材料预防反射裂缝。
③过渡段与中面层和上面层接触面涂刷粘层油。
4
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
2025年一建《市政公用工程管理与实务》案例 房超
④浇筑混凝土过渡段在下面层处留台阶。
6.写出电线杆处的防护措施。
【分析】
①有高压线,首先思考安全距离,1~10kV高压线与机械安全距离不小于6m。
②其次,路基施工对既有构筑物的拆改、加固保护:电线杆属于既有构筑物。路基施工时,对既有构筑物
进行加固保护,设置防护设施,施工过程中对其进行监护和观测。
【答案】(1)在距架空线路一定范围划定作业区,严禁机械近距离作业。
(2)对电力线杆进行加固,线杆周围设置防护栅栏等措施,并悬挂警告标志牌。
(3)路基施工时,设专人全程监护和观测。

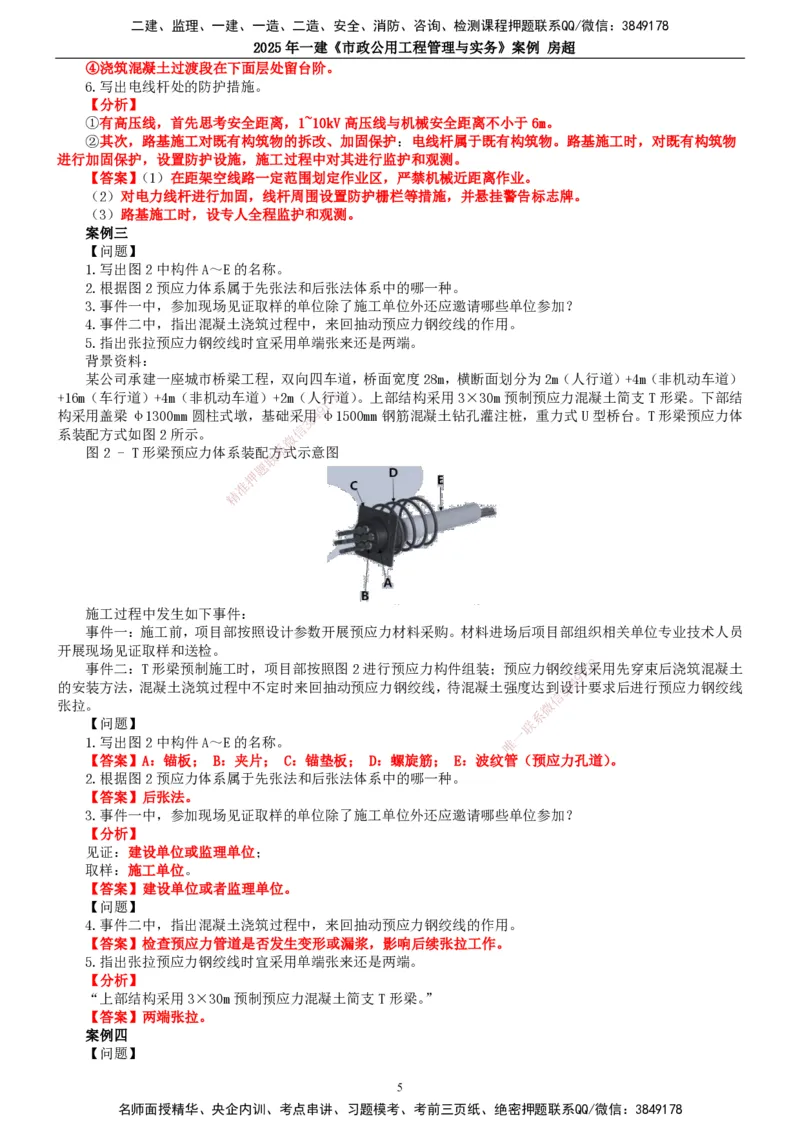

案例三
【问题】
1.写出图2中构件A~E的名称。
2.根据图2预应力体系属于先张法和后张法体系中的哪一种。
3.事件一中,参加现场见证取样的单位除了施工单位外还应邀请哪些单位参加?
4.事件二中,指出混凝土浇筑过程中,来回抽动预应力钢绞线的作用。
5.指出张拉预应力钢绞线时宜采用单端张来还是两端。
背景资料:
某公司承建一座城市桥梁工程,双向四车道,桥面宽度28m,横断面划分为2m(人行道)+4m(非机动车道)
+16m(车行道)+4m(非机动车道)+2m(人行7 8道)。上部结构采用3×30m预制预应力混凝土简支T形梁。下部结
1
9
构采用盖梁φ1300mm圆柱式墩,基础采用4φ1500mm钢筋混凝土钻孔灌注桩,重力式U型桥台。T形梁预应力体
8
3
信
系装配方式如图2所示。
微
图2 - T形梁预应力体系装配方系式示意图
联
题
押
准
精
施工过程中发生如下事件:
事件一:施工前,项目部按照设计参数开展预应力材料采购。材料进场后项目部组织相关单位专业技术人员
开展现场见证取样和送检。
8
事件二:T形梁预制施工时,项目部按照图2进行预 应力构件组装;预应力钢绞线1 7采用先穿束后浇筑混凝土
9
的安装方法,混凝土浇筑过程中不定时来回抽动预应力钢 绞线,待混凝土强度达到设8
4
计要求后进行预应力钢绞线
信
3
张拉。 微
系
【问题】 联
一
1.写出图2中构件A~E的名称。 唯
【答案】A:锚板; B:夹片; C:锚垫板; D:螺旋筋; E:波 纹 管(预应力孔道)。
2.根据图2预应力体系属于先张法和后张法体系中的哪一种。
【答案】后张法。
3.事件一中,参加现场见证取样的单位除了施工单位外还应邀请哪些单位参加?
【分析】
见证:建设单位或监理单位;
取样:施工单位。
【答案】建设单位或者监理单位。
【问题】
4.事件二中,指出混凝土浇筑过程中,来回抽动预应力钢绞线的作用。
【答案】检查预应力管道是否发生变形或漏浆,影响后续张拉工作。
5.指出张拉预应力钢绞线时宜采用单端张来还是两端。
【分析】
“上部结构采用3×30m预制预应力混凝土简支T形梁。”
【答案】两端张拉。
案例四
【问题】
5
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
2025年一建《市政公用工程管理与实务》案例 房超

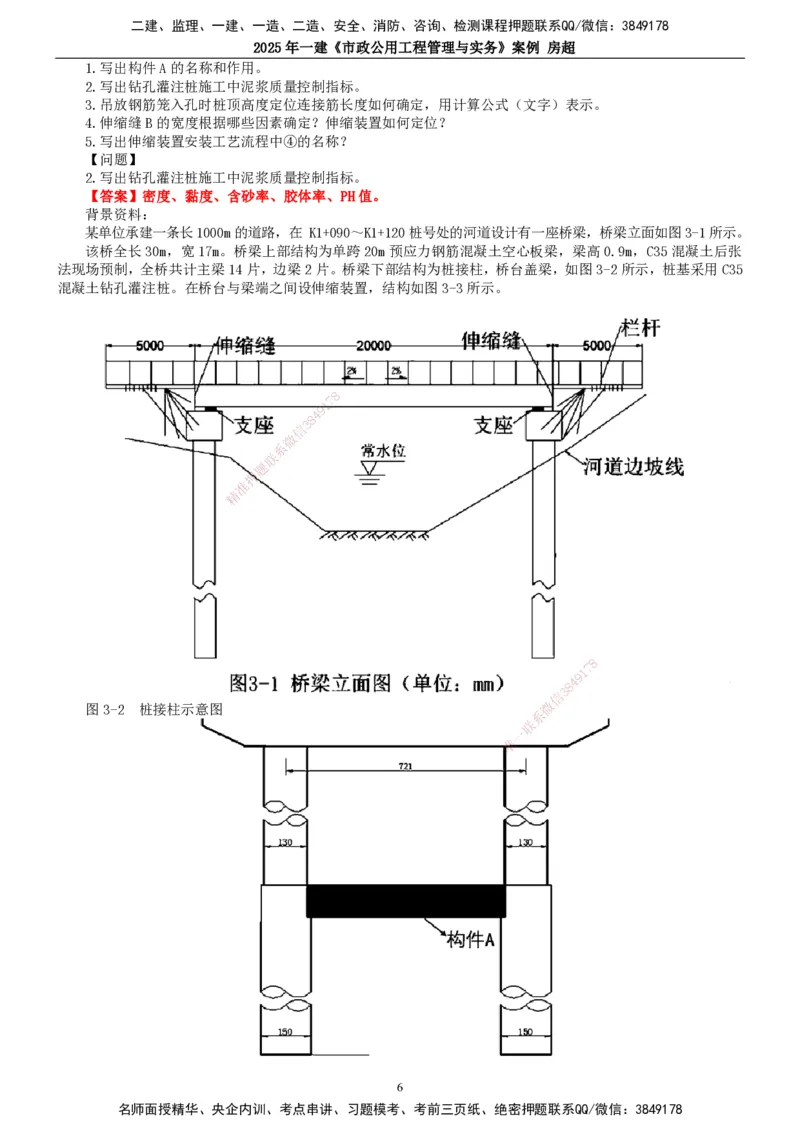

1.写出构件A的名称和作用。
2.写出钻孔灌注桩施工中泥浆质量控制指标。
3.吊放钢筋笼入孔时桩顶高度定位连接筋长度如何确定,用计算公式(文字)表示。
4.伸缩缝B的宽度根据哪些因素确定?伸缩装置如何定位?

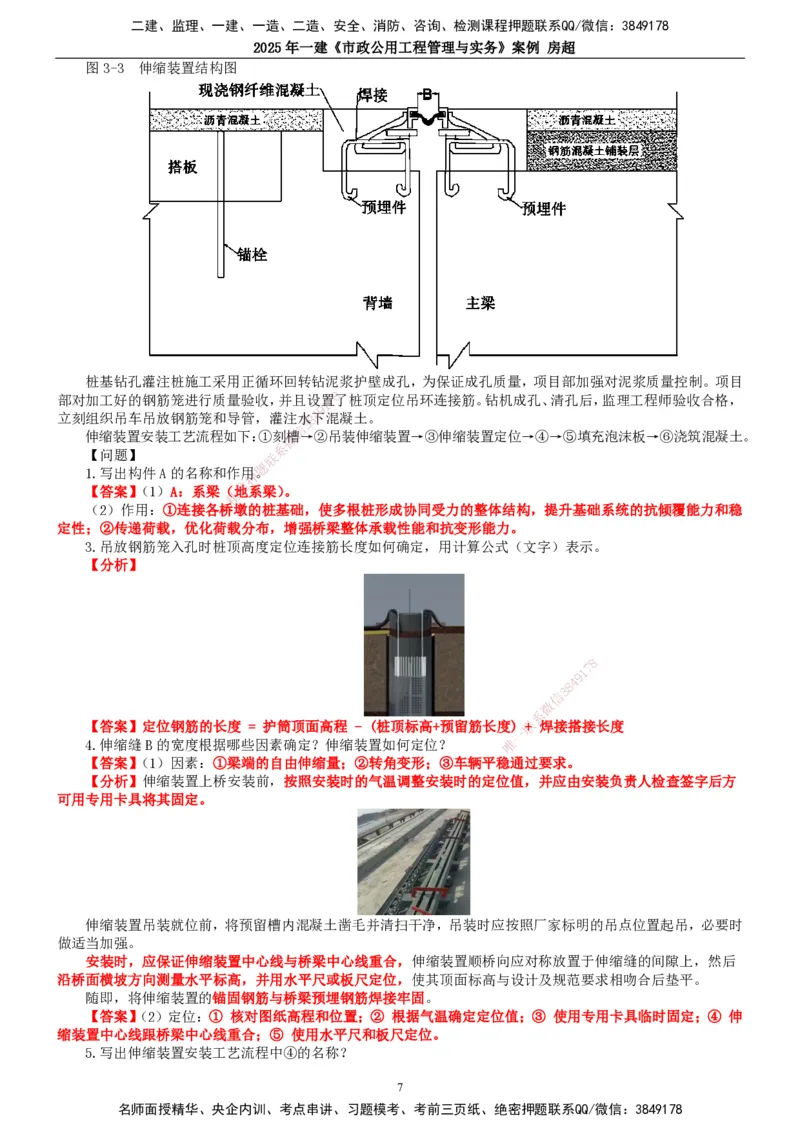

5.写出伸缩装置安装工艺流程中④的名称?
【问题】
2.写出钻孔灌注桩施工中泥浆质量控制指标。
【答案】密度、黏度、含砂率、胶体率、PH值。
背景资料:
某单位承建一条长1000m的道路,在 K1+090~K1+120桩号处的河道设计有一座桥梁,桥梁立面如图3-1所示。
该桥全长30m,宽17m。桥梁上部结构为单跨20m预应力钢筋混凝土空心板梁,梁高0.9m,C35混凝土后张
法现场预制,全桥共计主梁14片,边梁2片。桥梁下部结构为桩接柱,桥台盖梁,如图3-2所示,桩基采用C35
混凝土钻孔灌注桩。在桥台与梁端之间设伸缩装置,结构如图3-3所示。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
图3-2 桩接柱示意图 微
系
联
一
唯
6
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
2025年一建《市政公用工程管理与实务》案例 房超
图3-3 伸缩装置结构图
桩基钻孔灌注桩施工采用正循环回转钻泥浆护壁成孔,为保证成孔质量,项目部加强对泥浆质量控制。项目
部对加工好的钢筋笼进行质量验收,并且设置7 8了桩顶定位吊环连接筋。钻机成孔、清孔后,监理工程师验收合格,
1
9
立刻组织吊车吊放钢筋笼和导管,灌注水8 4下混凝土。
3
信
伸缩装置安装工艺流程如下:①刻微槽→②吊装伸缩装置→③伸缩装置定位→④→⑤填充泡沫板→⑥浇筑混凝土。
系
【问题】 联
题
1.写出构件A的名称和作用押。
准
【答案】(1)A:系梁(地系梁)。
精
(2)作用:①连接各桥墩 的桩基础,使多根桩形成协同受力的整体结构,提升基础系统的抗倾覆能力和稳
定性;②传递荷载,优化荷载分布,增强桥梁整体承载性能和抗变形能力。
3.吊放钢筋笼入孔时桩顶高度 定位连接筋长度如何确定,用计算公式(文字)表示。
【分析】
8
1
7
9
8
4
信
3
微
系
【答案】定位钢筋的长度 = 护筒顶面高程 - (桩顶标高+预 留筋长度) 联+ 焊接搭接长度
一
4.伸缩缝B的宽度根据哪些因素确定?伸缩装置如何定位? 唯
【答案】(1)因素:①梁端的自由伸缩量;②转角变形;③车辆平 稳通过要求。
【分析】伸缩装置上桥安装前,按照安装时的气温调整安装时的定位值,并应由安装负责人检查签字后方
可用专用卡具将其固定。
伸缩装置吊装就位前,将预留槽内混凝土凿毛并清扫干净,吊装时应按照厂家标明的吊点位置起吊,必要时
做适当加强。
安装时,应保证伸缩装置中心线与桥梁中心线重合,伸缩装置顺桥向应对称放置于伸缩缝的间隙上,然后
沿桥面横坡方向测量水平标高,并用水平尺或板尺定位,使其顶面标高与设计及规范要求相吻合后垫平。
随即,将伸缩装置的锚固钢筋与桥梁预埋钢筋焊接牢固。
【答案】(2)定位:① 核对图纸高程和位置;② 根据气温确定定位值;③ 使用专用卡具临时固定;④ 伸
缩装置中心线跟桥梁中心线重合;⑤ 使用水平尺和板尺定位。
5.写出伸缩装置安装工艺流程中④的名称?
7
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
2025年一建《市政公用工程管理与实务》案例 房超
【分析】
“①刻槽→②吊装伸缩装置→③伸缩装置定位→④→⑤填充泡沫板→⑥浇筑混凝土。”
【答案】钢筋焊接。
案例五

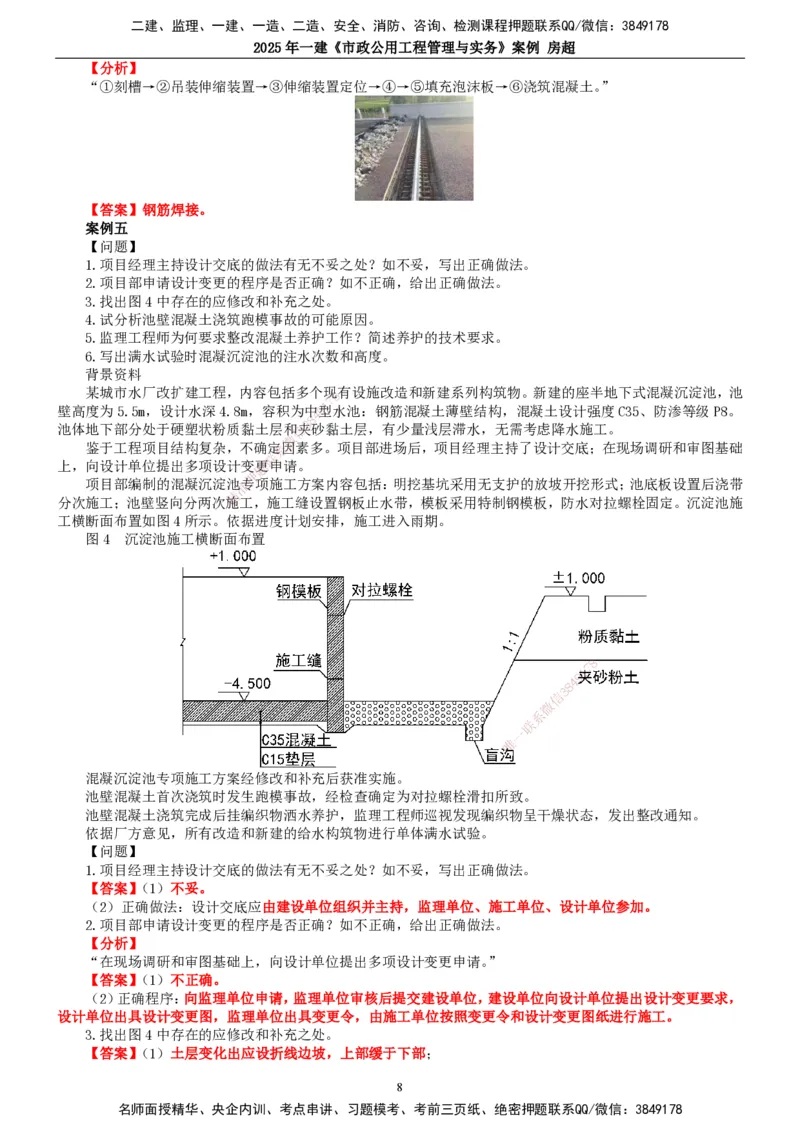

【问题】
1.项目经理主持设计交底的做法有无不妥之处?如不妥,写出正确做法。
2.项目部申请设计变更的程序是否正确?如不正确,给出正确做法。
3.找出图4中存在的应修改和补充之处。
4.试分析池壁混凝土浇筑跑模事故的可能原因。
5.监理工程师为何要求整改混凝土养护工作?简述养护的技术要求。
6.写出满水试验时混凝沉淀池的注水次数和高度。
背景资料
某城市水厂改扩建工程,内容包括多个现8 有设施改造和新建系列构筑物。新建的座半地下式混凝沉淀池,池
7
1
壁高度为5.5m,设计水深4.8m,容积为中9型水池:钢筋混凝土薄壁结构,混凝土设计强度C35、防渗等级P8。
4
8

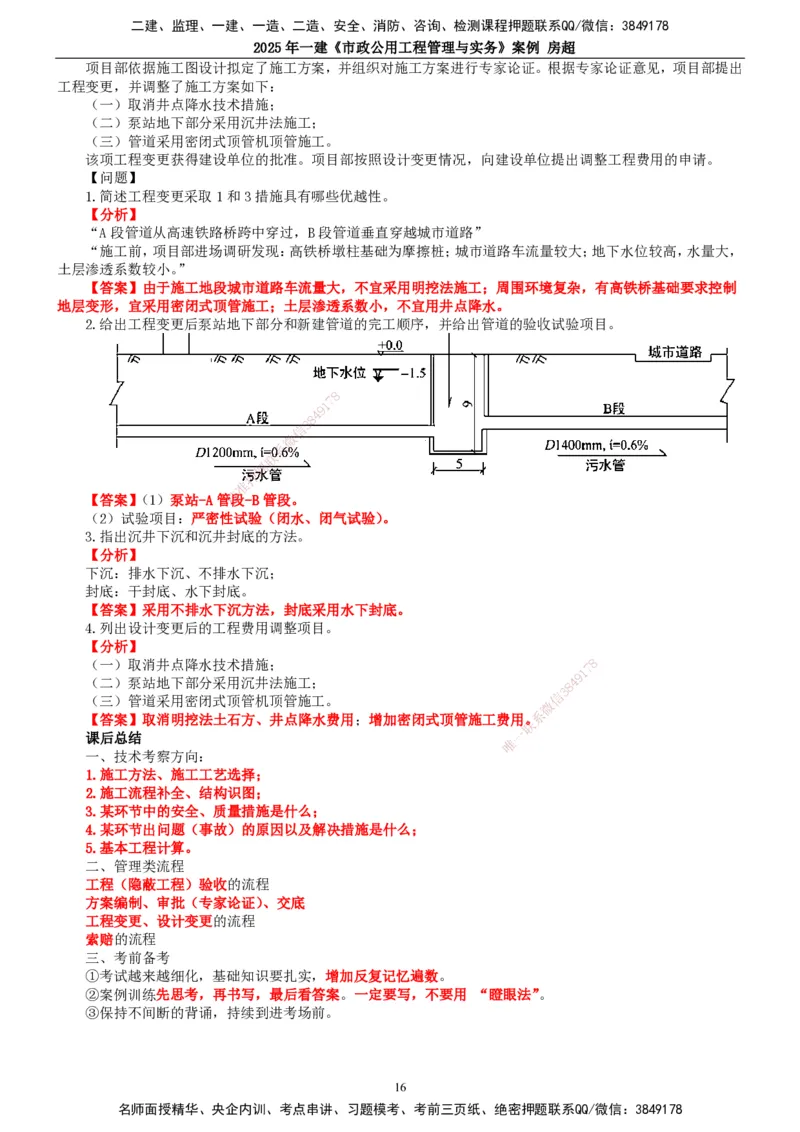

3
池体地下部分处于硬塑状粉质黏土层和信夹砂黏土层,有少量浅层滞水,无需考虑降水施工。
微
鉴于工程项目结构复杂,不确定系因素多。项目部进场后,项目经理主持了设计交底;在现场调研和审图基础
联
上,向设计单位提出多项设计变题更申请。
押
项目部编制的混凝沉淀池准专项施工方案内容包括:明挖基坑采用无支护的放坡开挖形式;池底板设置后浇带
精
分次施工;池壁竖向分两次施工,施工缝设置钢板止水带,模板采用特制钢模板,防水对拉螺栓固定。沉淀池施
工横断面布置如图4所示。依据 进度计划安排,施工进入雨期。
图4 沉淀池施工横断面布置
8
1
7
9
8
4
信
3
微
系
联
一
唯
混凝沉淀池专项施工方案经修改和补充后获准实施。
池壁混凝土首次浇筑时发生跑模事故,经检查确定为对拉螺栓滑扣所致。
池壁混凝土浇筑完成后挂编织物洒水养护,监理工程师巡视发现编织物呈干燥状态,发出整改通知。
依据厂方意见,所有改造和新建的给水构筑物进行单体满水试验。
【问题】
1.项目经理主持设计交底的做法有无不妥之处?如不妥,写出正确做法。
【答案】(1)不妥。
(2)正确做法:设计交底应由建设单位组织并主持,监理单位、施工单位、设计单位参加。
2.项目部申请设计变更的程序是否正确?如不正确,给出正确做法。
【分析】
“在现场调研和审图基础上,向设计单位提出多项设计变更申请。”
【答案】(1)不正确。
(2)正确程序:向监理单位申请,监理单位审核后提交建设单位,建设单位向设计单位提出设计变更要求,
设计单位出具设计变更图,监理单位出具变更令,由施工单位按照变更令和设计变更图纸进行施工。
3.找出图4中存在的应修改和补充之处。
【答案】(1)土层变化出应设折线边坡,上部缓于下部;
8
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
2025年一建《市政公用工程管理与实务》案例 房超
(2)盲沟边缘离开基坑边坡坡脚应不小于0.3m;
(3)内外模板采用对拉螺栓固定时,应该在对拉螺栓的中间设置防渗止水片;
(4)施工缝处应该设置钢板止水带;
(5)底板和垫层之间缺少防水层。
4.试分析池壁混凝土浇筑跑模事故的可能原因。
【答案】(1)螺栓和螺母不配套;螺栓数量偏少、间距过大;螺母拧紧度不一致。
(2)混凝土浇筑高度过高、速度过快,浇筑时侧压力过大;混凝土振捣不当,导致振捣侧压力过大。
5.监理工程师为何要求整改混凝土养护工作?简述养护的技术要求。
【答案】(1)整改原因:干燥,水分少,容易产生混凝土强度不足 、裂缝。
(2)养护技术要求:①洒水湿润养护,并使用棉毡、草袋、土工布、薄膜覆盖等覆盖保湿;②控制内外温
差,冬期保温养护,养护时间不少于14天。
6.写出满水试验时混凝沉淀池的注水次数和高度。
【分析】
“向池内注水宜分3次进行,每次注水为设计水深的1/3;”
【答案】(1)注水次数:3次。
(2)高度:第一次注水至池底以上1.6m;第二次注水至池底以上3.2m;第三次注水至设计水深4.8m。
案例六

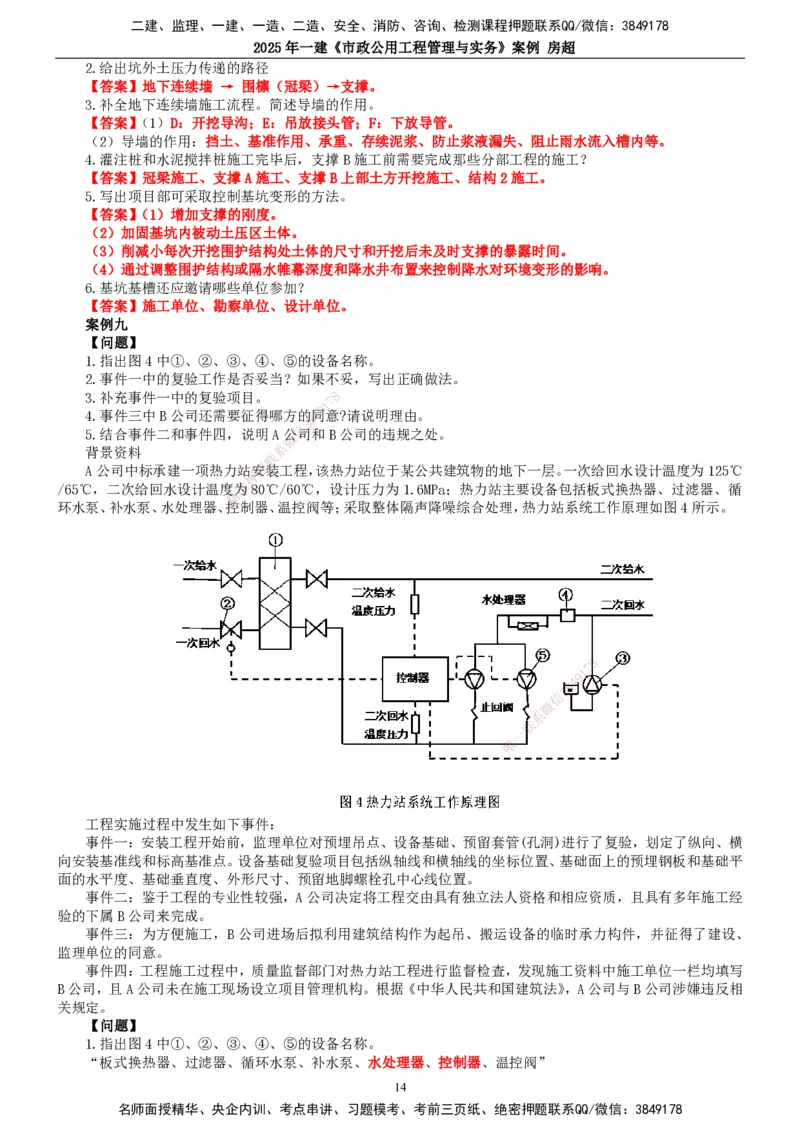

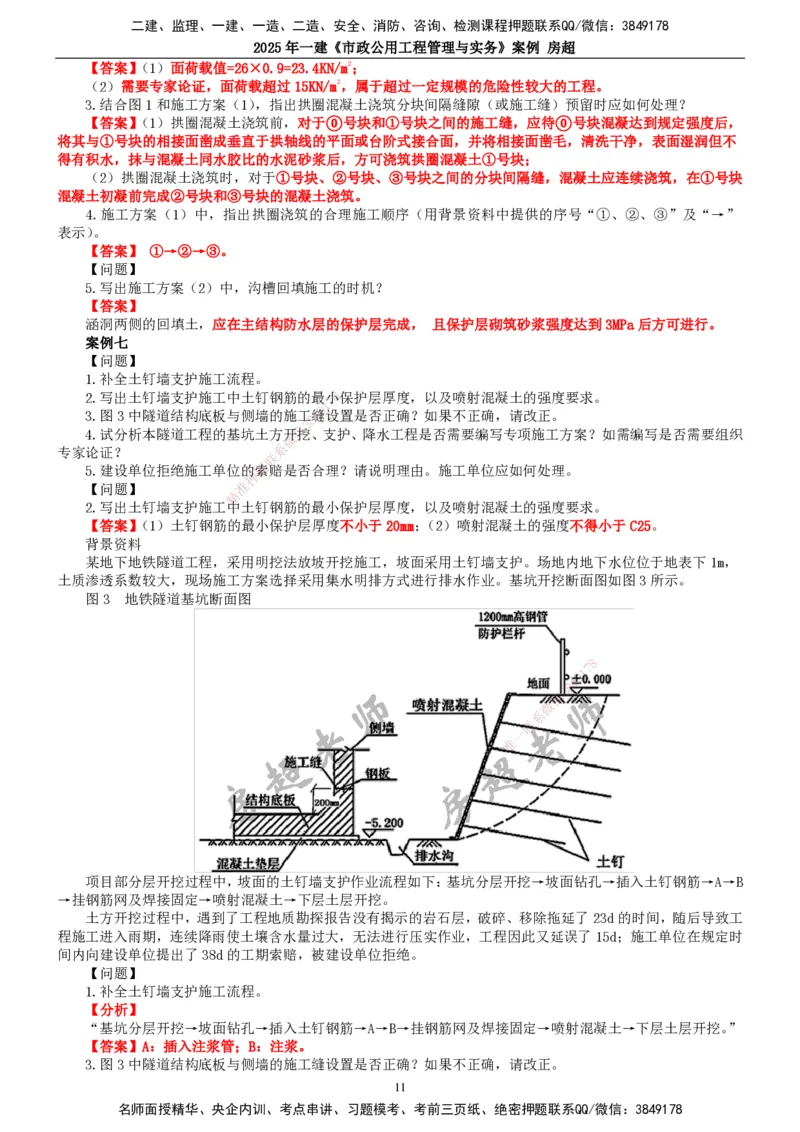

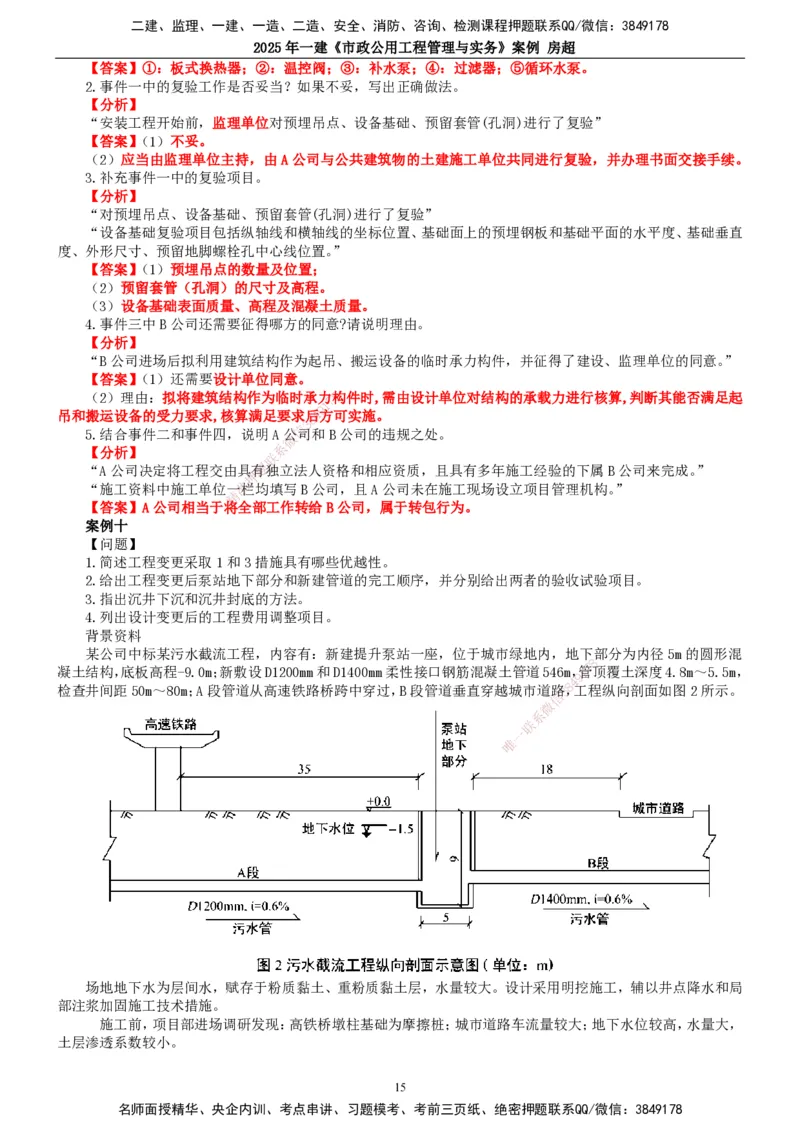

【问题】
1.写出图2中A的名称。 7 8
1
9
2.列式计算拱圈最小厚度处结构自重8 4的面荷载值(单位为KN/m2,钢筋混凝土容重按26KN/m܁计);该拱架施
3

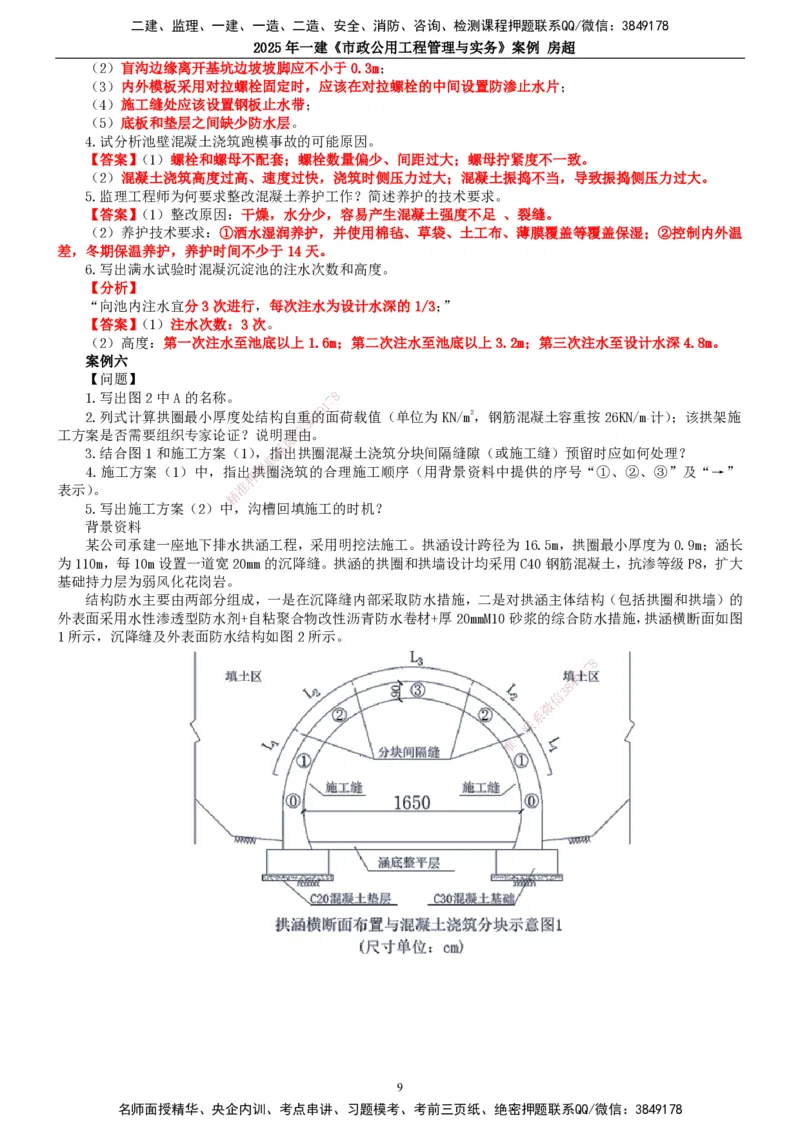

信
工方案是否需要组织专家论证?说明微理由。
系
3.结合图1和施工方案(1),指出拱圈混凝土浇筑分块间隔缝隙(或施工缝)预留时应如何处理?
联
题
4.施工方案(1)中,指出拱圈浇筑的合理施工顺序(用背景资料中提供的序号“①、②、③”及“→”
押
表示)。 准
精
5.写出施工方案(2)中, 沟槽回填施工的时机?
背景资料

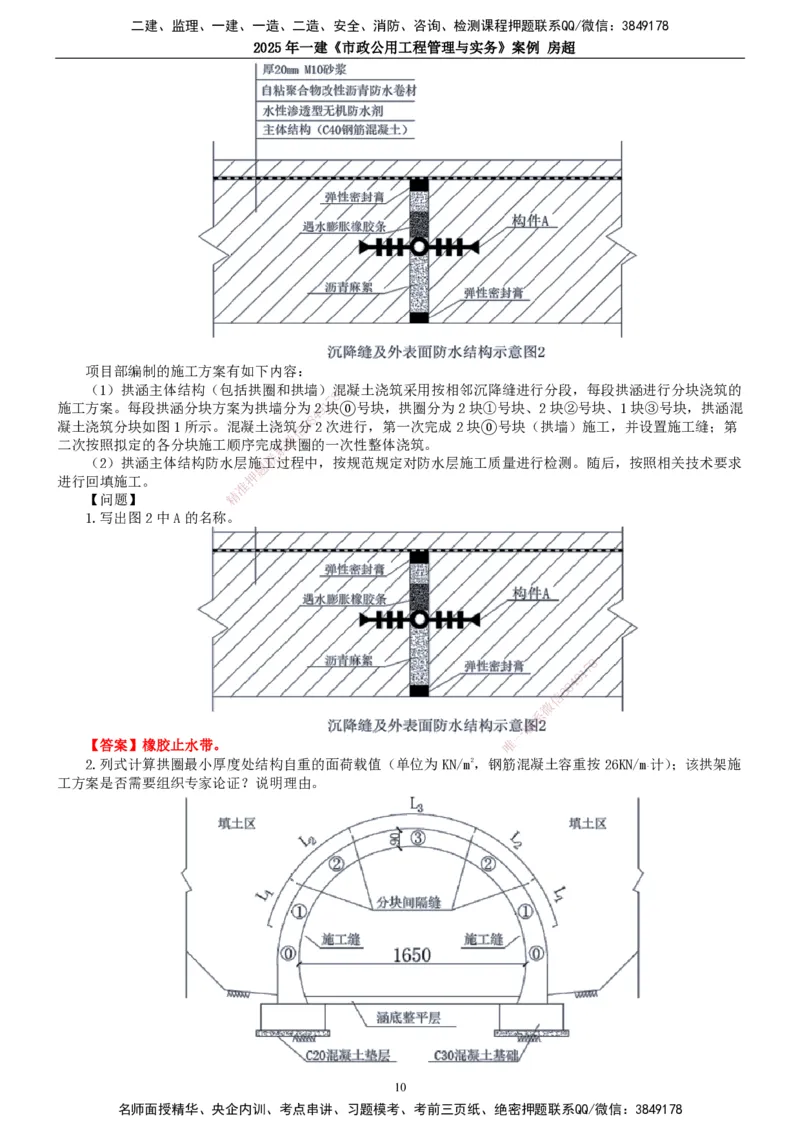

某公司承建一座地下排水拱涵 工程,采用明挖法施工。拱涵设计跨径为16.5m,拱圈最小厚度为0.9m;涵长
为110m,每10m设置一道宽20mm的沉降缝。拱涵的拱圈和拱墙设计均采用C40钢筋混凝土,抗渗等级P8,扩大
基础持力层为弱风化花岗岩。
结构防水主要由两部分组成,一是在沉降 缝内部采取防水措施,二是对拱涵主体结构(包括拱圈和拱墙)的
外表面采用水性渗透型防水剂+自粘聚合物改性 沥青防水卷材+厚20mmM10砂浆的综合防水措施,拱涵横断面如图
1所示,沉降缝及外表面防水结构如图2所示。
8
1
7
9
8
4
信
3
微
系
联
一
唯
9
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
2025年一建《市政公用工程管理与实务》案例 房超
项目部编制的施工方案有如下内容:
(1)拱涵主体结构(包括拱圈和拱墙)混 凝土浇筑采用按相邻沉降缝进行分段,每段拱涵进行分块浇筑的
8
7
施工方案。每段拱涵分块方案为拱墙分为921块⓪号块,拱圈分为2块①号块、2块②号块、1块③号块,拱涵混
4
8
凝土浇筑分块如图1所示。混凝土浇筑信分32次进行,第一次完成2块⓪号块(拱墙)施工,并设置施工缝;第
微
二次按照拟定的各分块施工顺序完成系拱圈的一次性整体浇筑。
联
(2)拱涵主体结构防水层施工过程中,按规范规定对防水层施工质量进行检测。随后,按照相关技术要求
题
押
进行回填施工。
准
【问题】 精
1.写出图2中A的名称。
8
1
7
9
8
4
信
3
微
系
一
联
【答案】橡胶止水带。 唯
2.列式计算拱圈最小厚度处结构自重的面荷载值(单位为KN/m2, 钢筋混凝土容重按26KN/m܁计);该拱架施
工方案是否需要组织专家论证?说明理由。
10
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
2025年一建《市政公用工程管理与实务》案例 房超
【答案】(1)面荷载值=26×0.9=23.4KN/m2;
(2)需要专家论证,面荷载超过15KN/m2,属于超过一定规模的危险性较大的工程。
3.结合图1和施工方案(1),指出拱圈混凝土浇筑分块间隔缝隙(或施工缝)预留时应如何处理?
【答案】(1)拱圈混凝土浇筑前,对于⓪号块和①号块之间的施工缝,应待⓪号块混凝达到规定强度后,
将其与①号块的相接面凿成垂直于拱轴线的平面或台阶式接合面,并将相接面凿毛,清洗干净,表面湿润但不
得有积水,抹与混凝土同水胶比的水泥砂浆后,方可浇筑拱圈混凝土①号块;
(2)拱圈混凝土浇筑时,对于①号块、②号块、③号块之间的分块间隔缝,混凝土应连续浇筑,在①号块
混凝土初凝前完成②号块和③号块的混凝土浇筑。
4.施工方案(1)中,指出拱圈浇筑的合理施工顺序(用背景资料中提供的序号“①、②、③”及“→”
表示)。
【答案】 ①→②→③。
【问题】
5.写出施工方案(2)中,沟槽回填施工的时机?
【答案】
涵洞两侧的回填土,应在主结构防水层的保护层完成, 且保护层砌筑砂浆强度达到3MPa后方可进行。
案例七
【问题】
1.补全土钉墙支护施工流程。
2.写出土钉墙支护施工中土钉钢筋的最7小8保护层厚度,以及喷射混凝土的强度要求。
1
9
3.图3中隧道结构底板与侧墙的施工4缝设置是否正确?如果不正确,请改正。
8
3
信
4.试分析本隧道工程的基坑土方开挖、支护、降水工程是否需要编写专项施工方案?如需编写是否需要组织
微
专家论证? 系
联
5.建设单位拒绝施工单位的题索赔是否合理?请说明理由。施工单位应如何处理。
押
【问题】 准
精
2.写出土钉墙支护施工中土钉钢筋的最小保护层厚度,以及喷射混凝土的强度要求。
【答案】(1)土钉钢筋的最 小保护层厚度不小于20mm;(2)喷射混凝土的强度不得小于C25。
背景资料
某地下地铁隧道工程,采用明挖法放坡开挖施工,坡面采用土钉墙支护。场地内地下水位位于地表下1m,
土质渗透系数较大,现场施工方案选择采 用集水明排方式进行排水作业。基坑开挖断面图如图3所示。
图3 地铁隧道基坑断面图
8
1
7
9
8
4
信
3
微
系
联
一
唯
项目部分层开挖过程中,坡面的土钉墙支护作业流程如下:基坑分层开挖→坡面钻孔→插入土钉钢筋→A→B
→挂钢筋网及焊接固定→喷射混凝土→下层土层开挖。
土方开挖过程中,遇到了工程地质勘探报告没有揭示的岩石层,破碎、移除拖延了23d的时间,随后导致工
程施工进入雨期,连续降雨使土壤含水量过大,无法进行压实作业,工程因此又延误了15d;施工单位在规定时
间内向建设单位提出了38d的工期索赔,被建设单位拒绝。
【问题】
1.补全土钉墙支护施工流程。
【分析】
“基坑分层开挖→坡面钻孔→插入土钉钢筋→A→B→挂钢筋网及焊接固定→喷射混凝土→下层土层开挖。”
【答案】A:插入注浆管;B:注浆。
3.图3中隧道结构底板与侧墙的施工缝设置是否正确?如果不正确,请改正。
11
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
2025年一建《市政公用工程管理与实务》案例 房超
【分析】
“施工缝处浇筑混凝土,应符合下列要求:墙体水平施工缝应留设在高出底板表面不小于300mm的墙体上。”
【答案】(1)不正确。
(2)结构底板与侧墙的施工缝应高出底板表面不小于300mm。
4.试分析本隧道工程的基坑土方开挖、支护、降水工程是否需要编写专项施工方案?如需编写是否需要组织
专家论证?
【分析】 8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
1
7
8
【答案】本工程基坑开挖深度为5.2m,超过5m,属于 超过一定规模的危大工程
8
,4 9因此基坑土方开挖、支护、
降水工程都需要编写专项施工方案,同时需要组织专家论证 。 信
3
微
5.建设单位拒绝施工单位的索赔是否合理?请说明理由。施 工单位应如何系处理。
联
【分析】 一
唯
“遇到了工程地质勘探报告没有揭示的岩石层,破碎、移除拖延了 23 d的时间,随后导致工程施工进入雨期,
连续降雨使土壤含水量过大,无法进行压实作业,工程因此又延误了15d;施工单位在规定时间内向建设单位提
出了38d的工期索赔,被建设单位拒绝。”
【答案】(1)合理。
(2)理由:遇到了工程地质勘探报告没有揭示的岩石层,破碎、移除拖延了23d的时间,属于非承包单位
承担的责任范围,工期索赔合理。但是工程因此进入雨期,是有经验的承包单位可以预见的范围,属于承包方责
任范围,因此后延误的15d的工期索赔不合理。
(3)施工单位应修改索赔申请文件和资料,重新向建设单位申请索赔。
案例八
【问题】
1.构件2和支撑C的名称是什么?并简述构件2的作用。
2.给出坑外土压力传递的路径。
3.补全地下连续墙施工流程。简述导墙的作用。
4.灌注桩和水泥搅拌桩施工完毕后,支撑B施工前需要完成那些分部工程的施工?
5.写出项目部可采取控制基坑变形的方法。
6.基坑基槽还应邀请哪些单位参加?
背景资料
12
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
2025年一建《市政公用工程管理与实务》案例 房超
某市区的一地铁站基坑工程,距市区一湖泊较近,长度20米,宽度8米,深度6.5米,围护结构采用地下
连续墙,施工步骤如图4-1所示。基坑内设两层支撑,第一层为钢筋混凝土支撑A,截面尺寸600×400mm;第二
层支撑为钢管支撑B、C,直径500mm。止水帷幕采用水泥搅拌桩。基坑周边地质为粉质粘土,软塑-可塑状态,
渗透系数0.3m/d。基坑断面图和第二道支撑平面图如图4-2和4-3所示。
图4-1 地下连续墙施工步骤
8
图4-2 基坑第二层支撑布置图 1 7
9
4
8
3
信
微
系
联
题
押
准
精
图4-3 基坑断面布置图
8
1
7
9
8
4
信
3
微
系
联
一
唯
断面图中构件1和2均为钢筋混凝土结构,支撑A与构件1和围护墙通过预埋锚固钢筋相连接。支撑B和构
件2通过预埋节点钢板焊接相连。
基坑开挖到第二道支撑B时,监控量测发现基坑周围地表沉降达到报警值,项目部采取了措施,来控制基坑
的变形以保证邻近建(构)筑物的安全。
基坑开挖至设计开挖面后,由监理工程师组织基坑验槽,确认合格后及时进行混凝土垫层施工。
【问题】
1.构件2和支撑C的名称是什么?并简述构件2的作用。
【答案】(1)构件2:围檩; 支撑C:角撑;
(2)作用:使围护结构整体受力,承受支撑的支撑力。
13
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
2025年一建《市政公用工程管理与实务》案例 房超
2.给出坑外土压力传递的路径
【答案】地下连续墙 → 围檩(冠梁)→支撑。
3.补全地下连续墙施工流程。简述导墙的作用。
【答案】(1)D:开挖导沟;E:吊放接头管;F:下放导管。
(2)导墙的作用:挡土、基准作用、承重、存续泥浆、防止浆液漏失、阻止雨水流入槽内等。
4.灌注桩和水泥搅拌桩施工完毕后,支撑B施工前需要完成那些分部工程的施工?
【答案】冠梁施工、支撑A施工、支撑B上部土方开挖施工、结构2施工。
5.写出项目部可采取控制基坑变形的方法。
【答案】(1)增加支撑的刚度。
(2)加固基坑内被动土压区土体。
(3)削减小每次开挖围护结构处土体的尺寸和开挖后未及时支撑的暴露时间。
(4)通过调整围护结构或隔水帷幕深度和降水井布置来控制降水对环境变形的影响。
6.基坑基槽还应邀请哪些单位参加?
【答案】施工单位、勘察单位、设计单位。
案例九
【问题】
1.指出图4中①、②、③、④、⑤的设备名称。
2.事件一中的复验工作是否妥当?如果不妥,写出正确做法。
3.补充事件一中的复验项目。 7 8
1
9
4.事件三中B公司还需要征得哪方的4同意?请说明理由。
8
3
信
5.结合事件二和事件四,说明A公司和B公司的违规之处。
微
背景资料 系
联
A公司中标承建一项热力站安题装工程,该热力站位于某公共建筑物的地下一层。一次给回水设计温度为125℃
押
/65℃,二次给回水设计温度准为80℃/60℃,设计压力为1.6MPa;热力站主要设备包括板式换热器、过滤器、循
精
环水泵、补水泵、水处理器、控制器、温控阀等;采取整体隔声降噪综合处理,热力站系统工作原理如图4所示。
8
1
7
9
8
4
信
3
微
系
联
一
唯
工程实施过程中发生如下事件:
事件一:安装工程开始前,监理单位对预埋吊点、设备基础、预留套管(孔洞)进行了复验,划定了纵向、横
向安装基准线和标高基准点。设备基础复验项目包括纵轴线和横轴线的坐标位置、基础面上的预埋钢板和基础平
面的水平度、基础垂直度、外形尺寸、预留地脚螺栓孔中心线位置。
事件二:鉴于工程的专业性较强,A公司决定将工程交由具有独立法人资格和相应资质,且具有多年施工经
验的下属B公司来完成。
事件三:为方便施工,B公司进场后拟利用建筑结构作为起吊、搬运设备的临时承力构件,并征得了建设、
监理单位的同意。
事件四:工程施工过程中,质量监督部门对热力站工程进行监督检査,发现施工资料中施工单位一栏均填写
B公司,且A公司未在施工现场设立项目管理机构。根据《中华人民共和国建筑法》,A公司与B公司涉嫌违反相
关规定。
【问题】
1.指出图4中①、②、③、④、⑤的设备名称。
“板式换热器、过滤器、循环水泵、补水泵、水处理器、控制器、温控阀”
14
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
2025年一建《市政公用工程管理与实务》案例 房超
【答案】①:板式换热器;②:温控阀;③:补水泵;④:过滤器;⑤循环水泵。
2.事件一中的复验工作是否妥当?如果不妥,写出正确做法。
【分析】
“安装工程开始前,监理单位对预埋吊点、设备基础、预留套管(孔洞)进行了复验”
【答案】(1)不妥。
(2)应当由监理单位主持,由A公司与公共建筑物的土建施工单位共同进行复验,并办理书面交接手续。
3.补充事件一中的复验项目。
【分析】
“对预埋吊点、设备基础、预留套管(孔洞)进行了复验”
“设备基础复验项目包括纵轴线和横轴线的坐标位置、基础面上的预埋钢板和基础平面的水平度、基础垂直
度、外形尺寸、预留地脚螺栓孔中心线位置。”
【答案】(1)预埋吊点的数量及位置;
(2)预留套管(孔洞)的尺寸及高程。
(3)设备基础表面质量、高程及混凝土质量。
4.事件三中B公司还需要征得哪方的同意?请说明理由。
【分析】
“B公司进场后拟利用建筑结构作为起吊、搬运设备的临时承力构件,并征得了建设、监理单位的同意。”
【答案】(1)还需要设计单位同意。
(2)理由:拟将建筑结构作为临时承力7 8构件时,需由设计单位对结构的承载力进行核算,判断其能否满足起
1
9
吊和搬运设备的受力要求,核算满足要求后4方可实施。
8
3
信
5.结合事件二和事件四,说明A公司和B公司的违规之处。
微
【分析】 系
联
“A公司决定将工程交由具有题独立法人资格和相应资质,且具有多年施工经验的下属B公司来完成。”
押
“施工资料中施工单位一准栏均填写B公司,且A公司未在施工现场设立项目管理机构。”
精
【答案】A公司相当于将全部工作转给B公司,属于转包行为。
案例十
【问题】
1.简述工程变更采取1和3措施具有哪些优越性。
2.给出工程变更后泵站地下部分和新 建管道的完工顺序,并分别给出两者的验收试验项目。
3.指出沉井下沉和沉井封底的方法。
4.列出设计变更后的工程费用调整项目。
背景资料
某公司中标某污水截流工程,内容有:新建提升泵站一座,位于城市绿地内,地下部分为内径5m的圆形混
8
凝土结构,底板高程-9.0m;新敷设D1200mm和D1400mm柔 性接口钢筋混凝土管道546m,1管
7
顶覆土深度4.8m~5.5m,
9
检查井间距50m~80m;A段管道从高速铁路桥跨中穿过,B 段 管道垂直穿越城市道
信
路3 8,
4
工程纵向剖面如图2所示。
微
系
联
一
唯
场地地下水为层间水,赋存于粉质黏土、重粉质黏土层,水量较大。设计采用明挖施工,辅以井点降水和局
部注浆加固施工技术措施。
施工前,项目部进场调研发现:高铁桥墩柱基础为摩擦桩;城市道路车流量较大;地下水位较高,水量大,
土层渗透系数较小。
15
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
2025年一建《市政公用工程管理与实务》案例 房超
项目部依据施工图设计拟定了施工方案,并组织对施工方案进行专家论证。根据专家论证意见,项目部提出
工程变更,并调整了施工方案如下:
(一)取消井点降水技术措施;
(二)泵站地下部分采用沉井法施工;
(三)管道采用密闭式顶管机顶管施工。
该项工程变更获得建设单位的批准。项目部按照设计变更情况,向建设单位提出调整工程费用的申请。
【问题】
1.简述工程变更采取1和3措施具有哪些优越性。
【分析】
“A段管道从高速铁路桥跨中穿过,B段管道垂直穿越城市道路”
“施工前,项目部进场调研发现:高铁桥墩柱基础为摩擦桩;城市道路车流量较大;地下水位较高,水量大,
土层渗透系数较小。”
【答案】由于施工地段城市道路车流量大,不宜采用明挖法施工;周围环境复杂,有高铁桥基础要求控制
地层变形,宜采用密闭式顶管施工;土层渗透系数小,不宜用井点降水。
2.给出工程变更后泵站地下部分和新建管道的完工顺序,并给出管道的验收试验项目。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
【答案】(1)泵站-A管精段-B管段。
(2)试验项目:严密性试验(闭水、闭气试验)。
3.指出沉井下沉和沉井封底的 方法。
【分析】
下沉:排水下沉、不排水下沉;
封底:干封底、水下封底。
【答案】采用不排水下沉方法,封底采用水下封底。
4.列出设计变更后的工程费用调整项目。
【分析】
(一)取消井点降水技术措施;
1
7 8
9
(二)泵站地下部分采用沉井法施工;
8
4
信
3
(三)管道采用密闭式顶管机顶管施工。
微
【答案】取消明挖法土石方、井点降水费用;增加密闭式顶 管施工费用。系
联
课后总结
唯
一
一、技术考察方向:
1.施工方法、施工工艺选择;
2.施工流程补全、结构识图;
3.某环节中的安全、质量措施是什么;
4.某环节出问题(事故)的原因以及解决措施是什么;
5.基本工程计算。
二、管理类流程
工程(隐蔽工程)验收的流程
方案编制、审批(专家论证)、交底
工程变更、设计变更的流程
索赔的流程
三、考前备考
①考试越来越细化,基础知识要扎实,增加反复记忆遍数。
②案例训练先思考,再书写,最后看答案。一定要写,不要用 “瞪眼法”。
③保持不间断的背诵,持续到进考场前。
