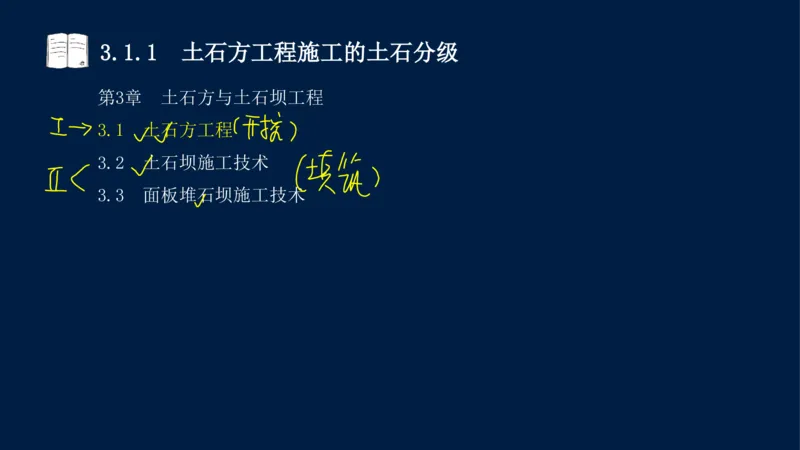

主讲老师:李想3.1.1 土石方工程施工的土石分级

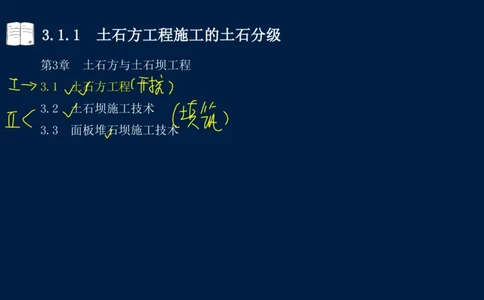

第3章 土石方与土石坝工程
3.1 土石方工程
3.2 土石坝施工技术
3.3 面板堆石坝施工技术3.1.1 土石方工程施工的土石分级

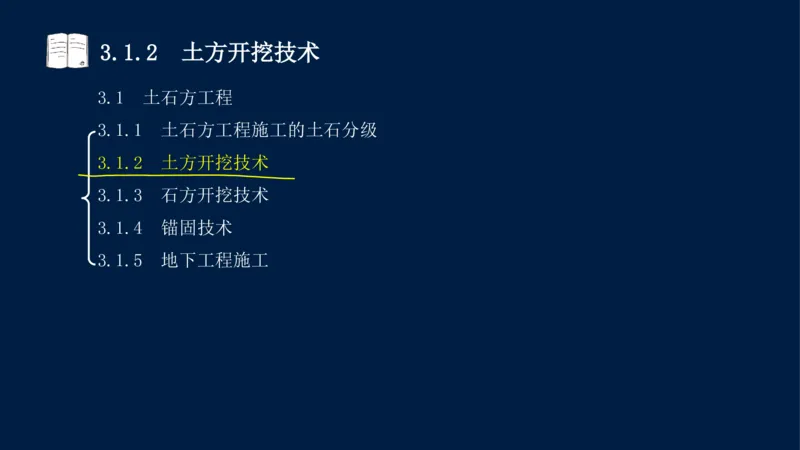

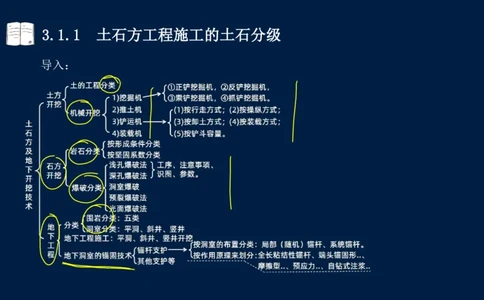

3.1 土石方工程
3.1.1 土石方工程施工的土石分级
3.1.2 土方开挖技术
3.1.3 石方开挖技术
3.1.4 锚固技术
3.1.5 地下工程施工

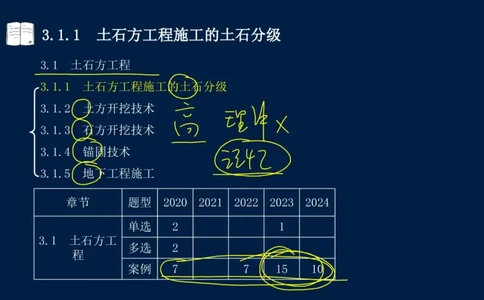

章节 题型 2020 2021 2022 2023 2024
单选 2 1
3.1 土石方工
多选 2
程
案例 7 7 15 103.1.1 土石方工程施工的土石分级
导入:3.1.1 土石方工程施工的土石分级
考情分析:
单选题:2006(1),2017(1),2019(1),2020(1);
多选题:无;
案例题:2006(1),2022(1),2024(1)。
一、二建教材重复程度:90%。3.1.1 土石方工程施工的土石分级
教材内容:
0.前言
1.土的分级 (1张表)
2.岩石的分级 (1张表)
3.洞室开挖的围岩分类 (1张表)3.1.1 土石方工程施工的土石分级
0.前言3.1.1 土石方工程施工的土石分级
0.前言
土石分级,依开挖方法、开挖难易、坚固系数等,共划分
为16级,
➊土分4级,
(2012[10月](2)、2015(2)、2018(2)、2020(1)、
2021(2A)考点,5次相同考点)
(2013(2),2006(1)案例)
➋岩石分12级。(2011(2)、2017(1)考点)。3.1.1 土石方工程施工的土石分级
例题1:2020(1)-5.土石分级中,土分为( )级。
A.3
B.4
C.5
D.6
答案:B
解析:土石开挖,依开挖方法、开挖难易、坚固系数等,
土石共划分为16级,其中,①土分4级,②岩石分12级。
(本题也是2012[10月](2),2015(2),2018(2),2021(2A)
选择题)3.1.1 土石方工程施工的土石分级

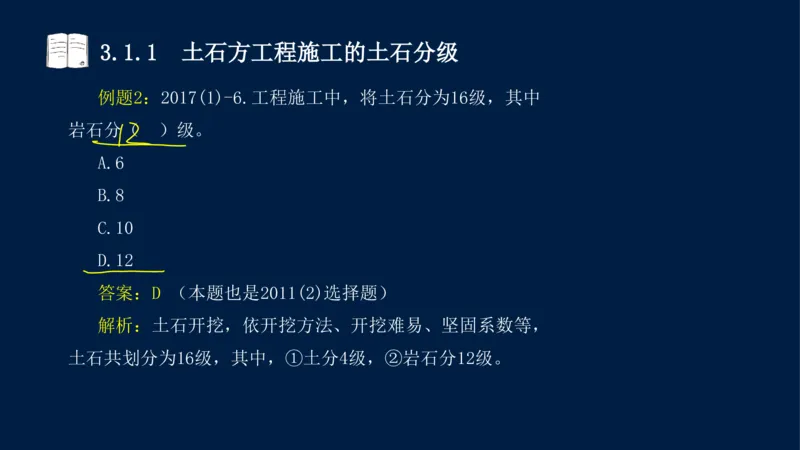

例题2:2017(1)-6.工程施工中,将土石分为16级,其中
岩石分( )级。
A.6
B.8
C.10
D.12
答案:D (本题也是2011(2)选择题)
解析:土石开挖,依开挖方法、开挖难易、坚固系数等,
土石共划分为16级,其中,①土分4级,②岩石分12级。3.1.1 土石方工程施工的土石分级
1.土的分级 (1张表)3.1.1 土石方工程施工的土石分级

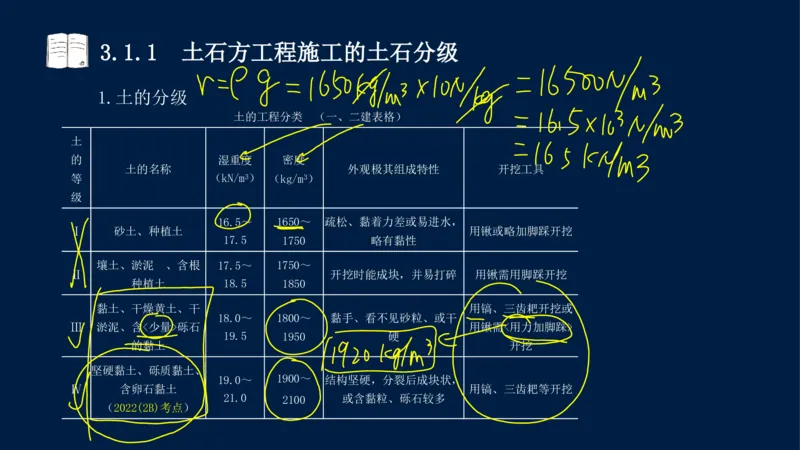

1.土的分级
土的工程分类 (一、二建表格)
土
的 湿重度 密度
土的名称 外观极其组成特性 开挖工具
等 (kN/m3) (kg/m3)
级
16.5~ 1650~ 疏松、黏着力差或易进水,
Ⅰ 砂土、种植土 用锹或略加脚踩开挖
17.5 1750 略有黏性
壤土、淤泥 、含根 17.5~ 1750~
Ⅱ 开挖时能成块,并易打碎 用锹需用脚踩开挖
种植土 18.5 1850
黏土、干燥黄土、干 用镐、三齿耙开挖或
18.0~ 1800~ 黏手、看不见砂粒、或干
Ⅲ 淤泥、含<少量>砾石 用锹需<用力加脚踩>
19.5 1950 硬
的黏土 开挖
坚硬黏土、砾质黏土、
19.0~ 1900~ 结构坚硬,分裂后成块状,
Ⅳ 含卵石黏土 用镐、三齿耙等开挖
21.0 2100 或含黏粒、砾石较多
(2022(2B)考点)3.1.1 土石方工程施工的土石分级

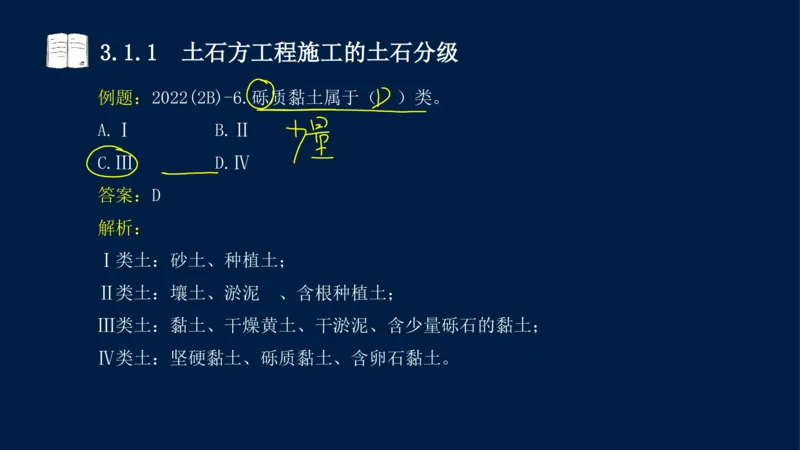

例题:2022(2B)-6.砾质黏土属于( )类。
A.Ⅰ B.Ⅱ
C.Ⅲ D.Ⅳ
答案:D
解析:
Ⅰ类土:砂土、种植土;
Ⅱ类土:壤土、淤泥 、含根种植土;
Ⅲ类土:黏土、干燥黄土、干淤泥、含少量砾石的黏土;
Ⅳ类土:坚硬黏土、砾质黏土、含卵石黏土。3.1.1 土石方工程施工的土石分级
2.岩石的分级 (1张表)3.1.1 土石方工程施工的土石分级
2.岩石的分级
岩石分<12级>,记忆:66大顺。
(始于05、终于15,中间都有规律)

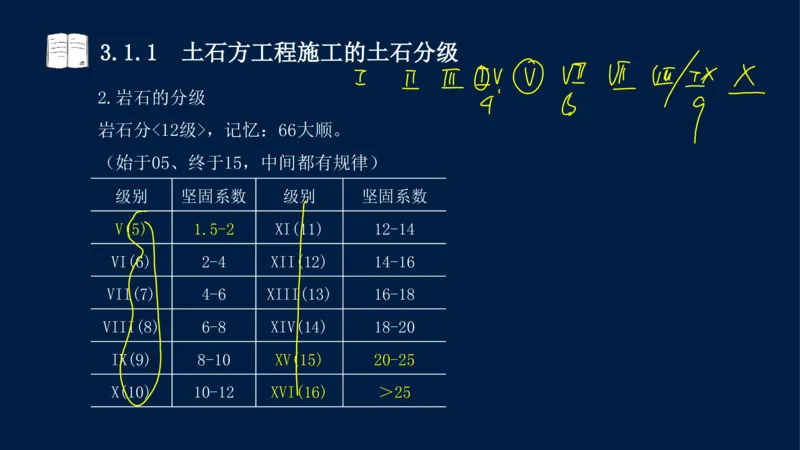

级别 坚固系数 级别 坚固系数
V(5) 1.5-2 XI(11) 12-14
VI(6) 2-4 XII(12) 14-16
VII(7) 4-6 XIII(13) 16-18
VIII(8) 6-8 XIV(14) 18-20
IX(9) 8-10 XV(15) 20-25
X(10) 10-12 XVI(16) >253.1.1 土石方工程施工的土石分级

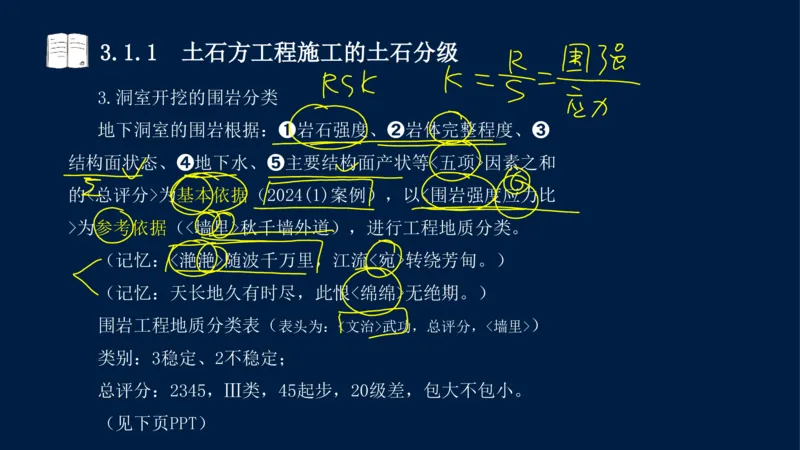

3.洞室开挖的围岩分类 (1张表)3.1.1 土石方工程施工的土石分级
3.洞室开挖的围岩分类
地下洞室的围岩根据:➊岩石强度、➋岩体完整程度、➌
结构面状态、➍地下水、➎主要结构面产状等<五项>因素之和
的<总评分>为基本依据(2024(1)案例),以<围岩强度应力比
>为参考依据(<墙里>秋千墙外道),进行工程地质分类。
(记忆:<滟滟>随波千万里,江流<宛>转绕芳甸。)
(记忆:天长地久有时尽,此恨<绵绵>无绝期。)

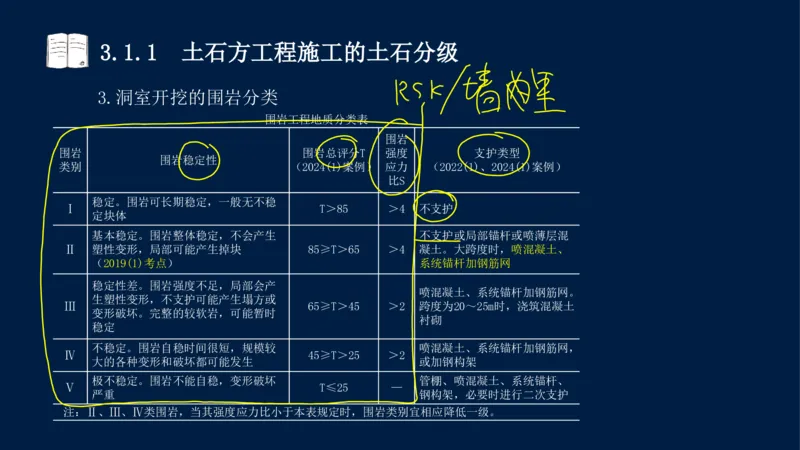

围岩工程地质分类表( )
表头为:<文治>武功,总评分,<墙里>
类别:3稳定、2不稳定;
总评分:2345,Ⅲ类,45起步,20级差,包大不包小。
(见下页PPT)3.1.1 土石方工程施工的土石分级
3.洞室开挖的围岩分类

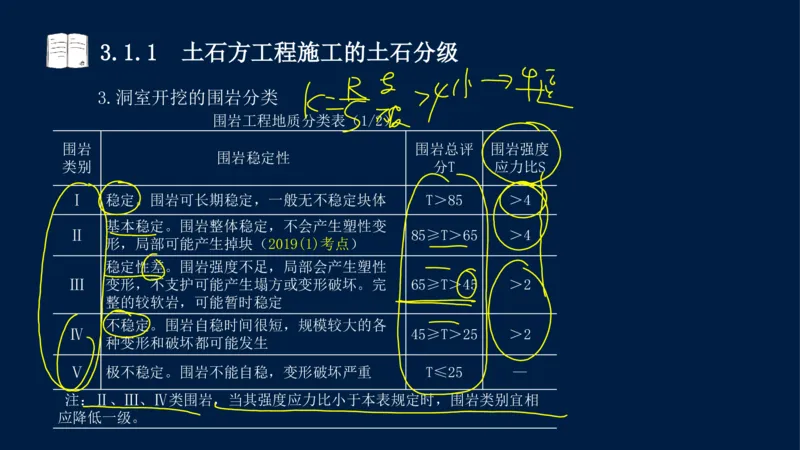

围岩工程地质分类表
围岩
围岩 围岩总评分T 强度 支护类型
围岩稳定性
类别 (2024(1)案例) 应力 (2022(1)、2024(1)案例)
比S
稳定。围岩可长期稳定,一般无不稳
Ⅰ T>85 >4 不支护
定块体
基本稳定。围岩整体稳定,不会产生 不支护或局部锚杆或喷薄层混
Ⅱ 塑性变形,局部可能产生掉块 85≥T>65 >4 凝土。大跨度时,喷混凝土、
(2019(1)考点) 系统锚杆加钢筋网
稳定性差。围岩强度不足,局部会产
喷混凝土、系统锚杆加钢筋网。
生塑性变形,不支护可能产生塌方或
Ⅲ 65≥T>45 >2 跨度为20~25m时,浇筑混凝土
变形破坏。完整的较软岩,可能暂时
衬砌
稳定
不稳定。围岩自稳时间很短,规模较 喷混凝土、系统锚杆加钢筋网,
Ⅳ 45≥T>25 >2
大的各种变形和破坏都可能发生 或加钢构架
极不稳定。围岩不能自稳,变形破坏 管棚、喷混凝土、系统锚杆、
Ⅴ T≤25 —
严重 钢构架,必要时进行二次支护
注:Ⅱ、Ⅲ、Ⅳ类围岩,当其强度应力比小于本表规定时,围岩类别宜相应降低一级。3.1.1 土石方工程施工的土石分级
3.洞室开挖的围岩分类
围岩工程地质分类表(1/2)
围岩 围岩总评 围岩强度
围岩稳定性
类别 分T 应力比S
Ⅰ 稳定。围岩可长期稳定,一般无不稳定块体 T>85 >4
基本稳定。围岩整体稳定,不会产生塑性变
Ⅱ 85≥T>65 >4
形,局部可能产生掉块(2019(1)考点)
稳定性差。围岩强度不足,局部会产生塑性
Ⅲ 变形,不支护可能产生塌方或变形破坏。完 65≥T>45 >2
整的较软岩,可能暂时稳定
不稳定。围岩自稳时间很短,规模较大的各
Ⅳ 45≥T>25 >2
种变形和破坏都可能发生
Ⅴ 极不稳定。围岩不能自稳,变形破坏严重 T≤25 —
注:Ⅱ、Ⅲ、Ⅳ类围岩,当其强度应力比小于本表规定时,围岩类别宜相
应降低一级。3.1.1 土石方工程施工的土石分级
3.洞室开挖的围岩分类

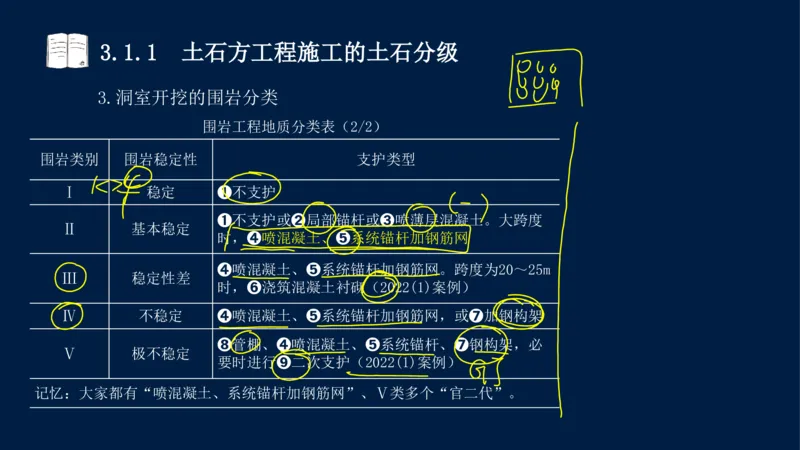

围岩工程地质分类表(2/2)
围岩类别 围岩稳定性 支护类型
Ⅰ 稳定 ➊不支护
➊不支护或➋局部锚杆或➌喷薄层混凝土。大跨度
Ⅱ 基本稳定
时,➍喷混凝土、➎系统锚杆加钢筋网
➍喷混凝土、➎系统锚杆加钢筋网。跨度为20~25m
Ⅲ 稳定性差
时,➏浇筑混凝土衬砌(2022(1)案例)
Ⅳ 不稳定 ➍喷混凝土、➎系统锚杆加钢筋网,或➐加钢构架
➑管棚、➍喷混凝土、➎系统锚杆、➐钢构架,必
Ⅴ 极不稳定
要时进行➒二次支护(2022(1)案例)
记忆:大家都有“喷混凝土、系统锚杆加钢筋网”、Ⅴ类多个“官二代”。3.1.1 土石方工程施工的土石分级

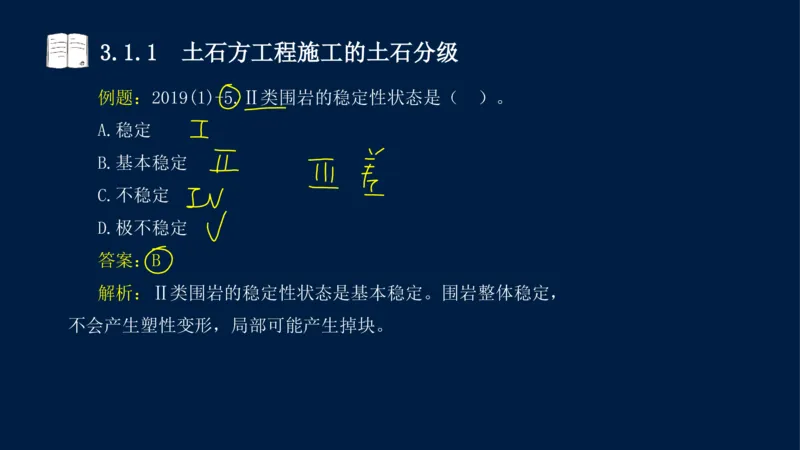

例题:2019(1)-5.Ⅱ类围岩的稳定性状态是( )。
A.稳定
B.基本稳定
C.不稳定
D.极不稳定
答案:B
解析:Ⅱ类围岩的稳定性状态是基本稳定。围岩整体稳定,
不会产生塑性变形,局部可能产生掉块。3.1.1 土石方工程施工的土石分级

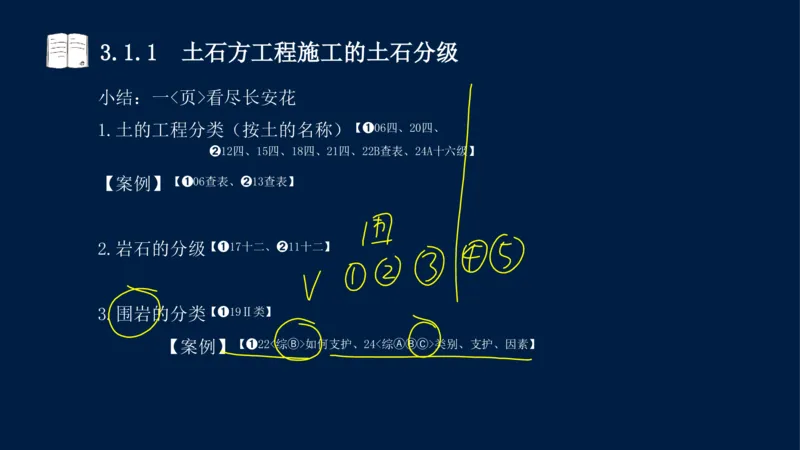

小结:3.1.1 土石方工程施工的土石分级
小结:一<页>看尽长安花
1.土的工程分类(按土的名称)【➊06四、20四、
➋12四、15四、18四、21四、22B查表、24A十六级】
【案例】【➊06查表、➋13查表】
2.岩石的分级【➊17十二、➋11十二】
3.围岩的分类【➊19Ⅱ类】
【案例】【➊22<综Ⓑ>如何支护、24<综ⒶⒷⒸ>类别、支护、因素】3.1.1 土石方工程施工的土石分级3.1.2 土方开挖技术
3.1 土石方工程
3.1.1 土石方工程施工的土石分级
3.1.2 土方开挖技术
3.1.3 石方开挖技术

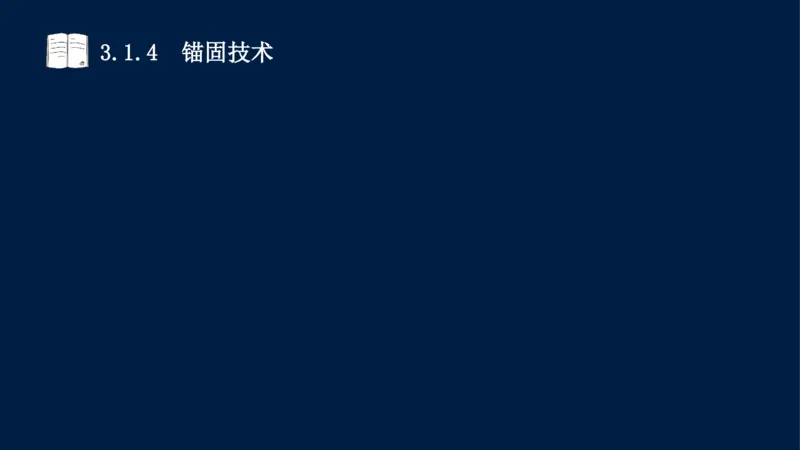

3.1.4 锚固技术
3.1.5 地下工程施工3.1.2 土方开挖技术

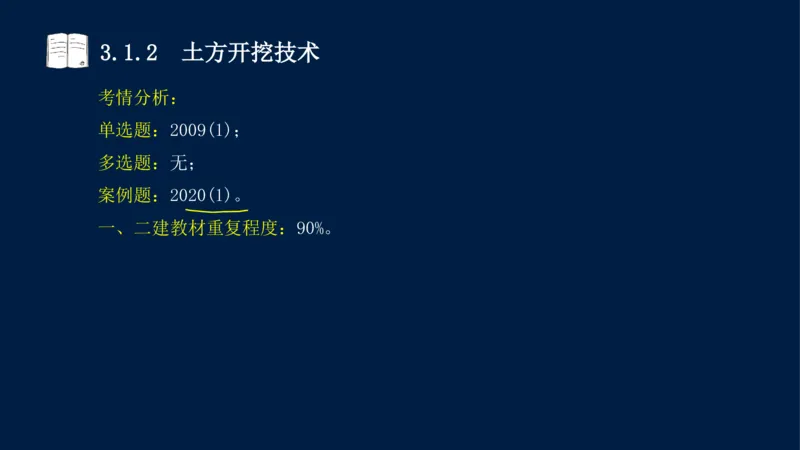

考情分析:
单选题:2009(1);
多选题:无;
案例题:2020(1)。

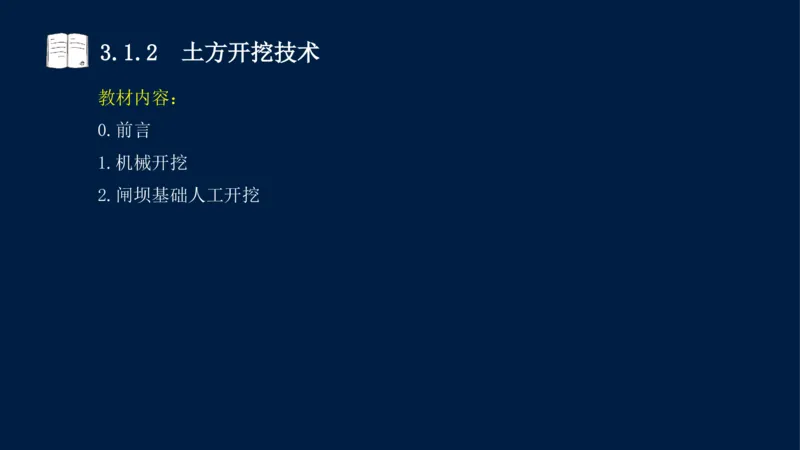

一、二建教材重复程度:90%。3.1.2 土方开挖技术
教材内容:
0.前言
1.机械开挖
2.闸坝基础人工开挖3.1.2 土方开挖技术
0.前言3.1.2 土方开挖技术

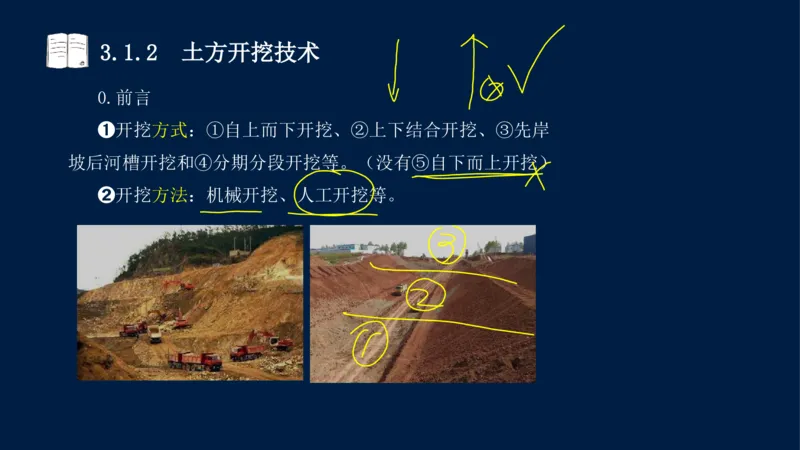

0.前言
➊开挖方式:①自上而下开挖、②上下结合开挖、③先岸
坡后河槽开挖和④分期分段开挖等。(没有⑤自下而上开挖)
➋开挖方法:机械开挖、人工开挖等。3.1.2 土方开挖技术
1.机械开挖3.1.2 土方开挖技术
1.机械开挖

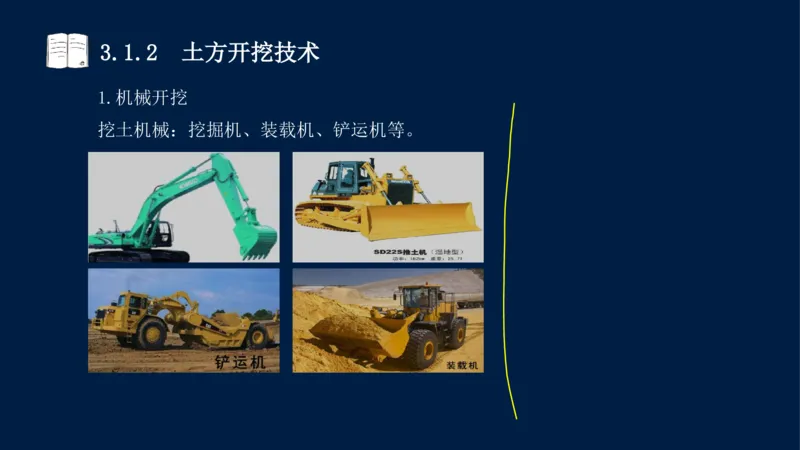

挖土机械:挖掘机、装载机、铲运机等。3.1.2 土方开挖技术
1.机械开挖
挖土机械:挖掘机、装载机、铲运机等。3.1.2 土方开挖技术
1.机械开挖 1)挖掘机
按工作装置分为:(1)正铲、(2)反铲、(3)索铲、(4)抓斗。3.1.2 土方开挖技术
1.机械开挖 1)挖掘机
(1)正铲挖掘机
优点:稳定性好、挖掘力大、生产率高等。
适用:Ⅰ~Ⅳ类土及爆破石渣的挖掘。
挖土特点:向前向上,强制切土,主要挖掘停机面以上的掌子。
工作方式:①侧向开挖、②正向开挖<两种>。
侧向开挖,挖掘机回转角度小,生产效率高。
正向开挖
侧向开挖3.1.2 土方开挖技术
1.机械开挖 1)挖掘机
(2)反铲挖掘机
反铲挖掘机的基本<作业方式>有:①沟端挖掘、②沟侧挖
掘、③直线挖掘、④曲线挖掘、⑤保持一定角度挖掘、⑥超深
沟挖掘和⑦沟坡挖掘等。
二建补充,反铲挖掘机适用:Ⅰ~Ⅲ类土。(2013(2)案
例)
多用于开挖深度不大的基槽和水下石渣。3.1.2 土方开挖技术
1.机械开挖 1)挖掘机

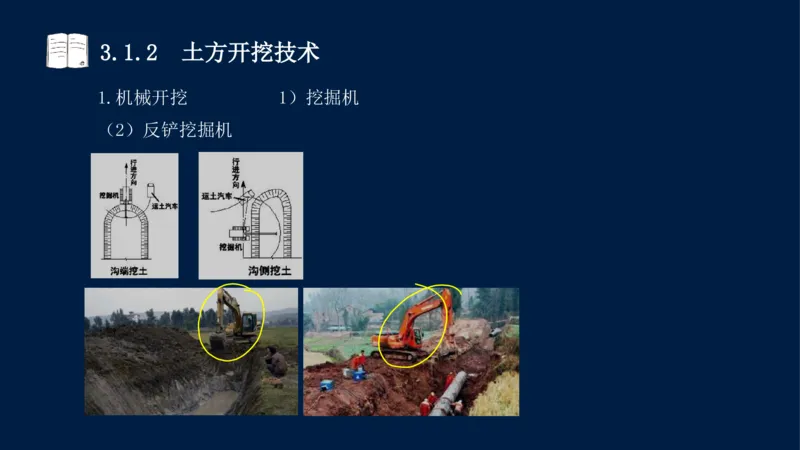

(2)反铲挖掘机3.1.2 土方开挖技术
1.机械开挖 1)挖掘机
(2)反铲挖掘机

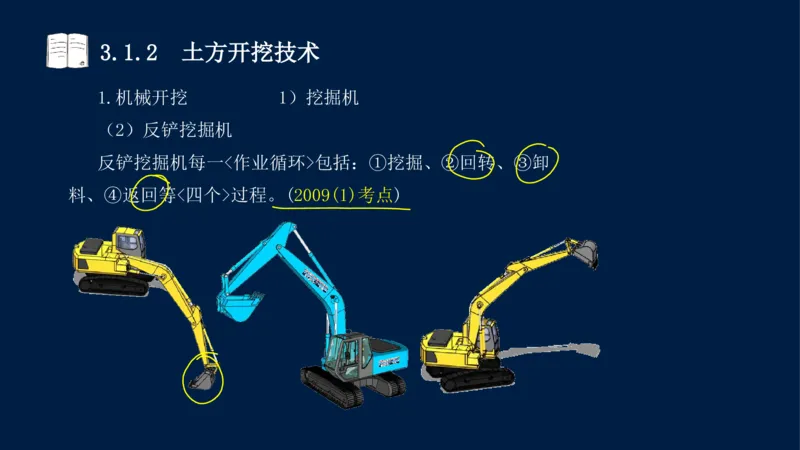

反铲挖掘机每一<作业循环>包括:①挖掘、②回转、③卸

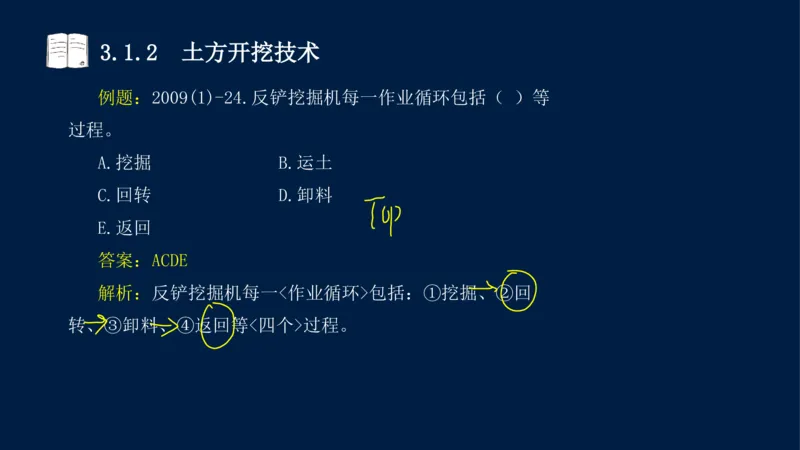

料、④返回等<四个>过程。(2009(1)考点)3.1.2 土方开挖技术
例题:2009(1)-24.反铲挖掘机每一作业循环包括( )等
过程。
A.挖掘 B.运土
C.回转 D.卸料
E.返回
答案:ACDE
解析:反铲挖掘机每一<作业循环>包括:①挖掘、②回
转、③卸料、④返回等<四个>过程。3.1.2 土方开挖技术
1.机械开挖 1)挖掘机
(3)索铲(拉铲)

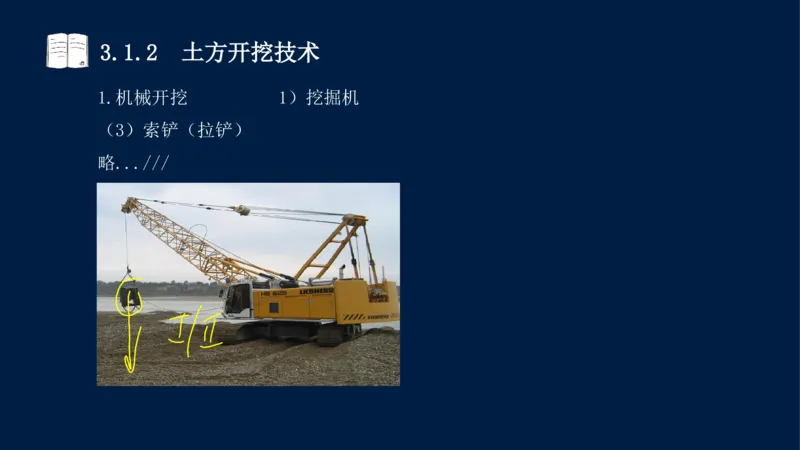

略...///3.1.2 土方开挖技术
1.机械开挖 1)挖掘机

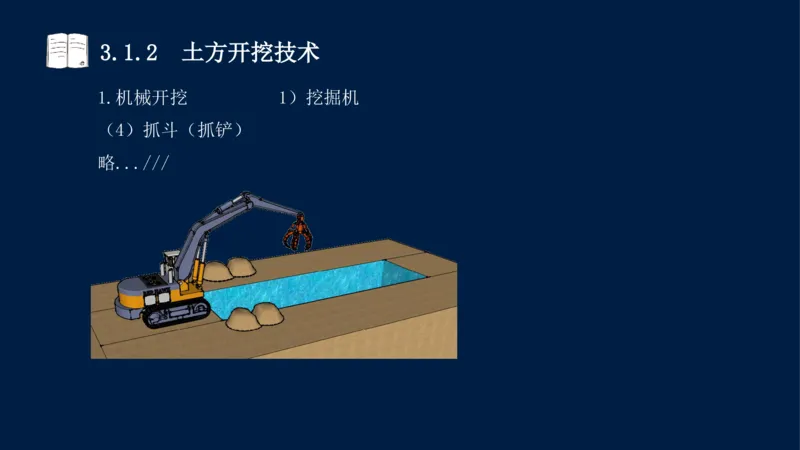

(4)抓斗(抓铲)
略...///3.1.2 土方开挖技术
1.机械开挖 2)装载机
能进行集渣、装载、推运、平整、起重及牵引等工作,生
产率较高,购置费用低。3.1.2 土方开挖技术

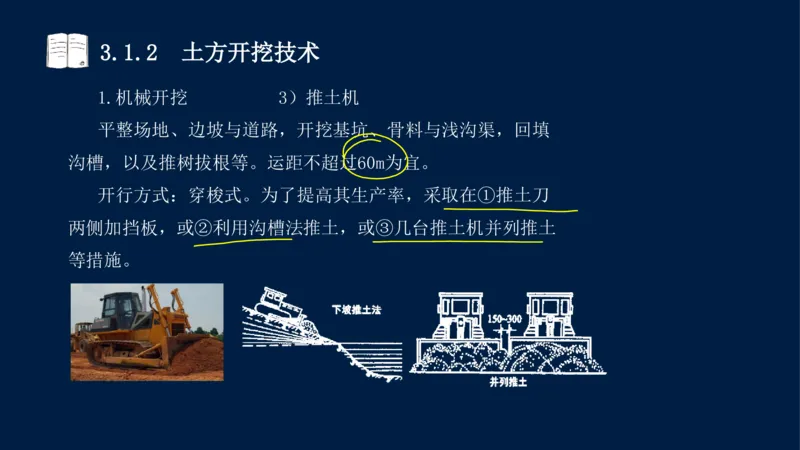

1.机械开挖 3)推土机
平整场地、边坡与道路,开挖基坑、骨料与浅沟渠,回填
沟槽,以及推树拔根等。运距不超过60m为宜。
开行方式:穿梭式。为了提高其生产率,采取在①推土刀
两侧加挡板,或②利用沟槽法推土,或③几台推土机并列推土
等措施。3.1.2 土方开挖技术
1.机械开挖 4)铲运机
分类:①拖式、②自行式<两>类。
作用:集开挖、运输和铺填三项工序于一身的设备,适用
于开挖有黏性的土壤,开挖Ⅰ~Ⅱ级土(Ⅲ、IV级土需翻松),
运距不远(600~1500m)的情况。3.1.2 土方开挖技术

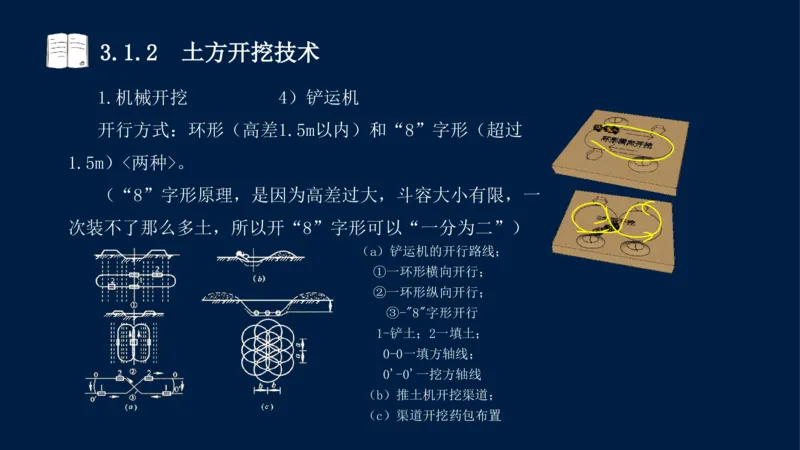

1.机械开挖 4)铲运机
开行方式:环形(高差1.5m以内)和“8”字形(超过
1.5m)<两种>。
(“8”字形原理,是因为高差过大,斗容大小有限,一
次装不了那么多土,所以开“8”字形可以“一分为二”)
(a)铲运机的开行路线;
①一环形横向开行;
②一环形纵向开行;
③-"8"字形开行
1-铲土;2一填土;
0-0一填方轴线;
0'-0'一挖方轴线
(b)推土机开挖渠道;
(c)渠道开挖药包布置3.1.2 土方开挖技术
1.机械开挖 5)机械设备配套原则
(略...///)
开挖机械对土质的适应情况表
开挖机械 砾土 填土及黏土 砂砾石 风化岩石 爆破块石
正铲挖掘机 √ √ √ √ √
拉铲挖掘机 √ ○ √ ○ ×
铲运机 √ ○ × × ×
推土机 √ ○ √ √ √
装载机 √ ○ √ ○ ○
注:选择挖土和运输机械时,应考虑工程量的大小,此外,在选择土方开挖运输机械时,
应尽可能选用容量大、数量少、型号规格单一的机械,便于管理和修配。3.1.2 土方开挖技术
2.闸坝基础人工开挖3.1.2 土方开挖技术
2.闸坝基础人工开挖

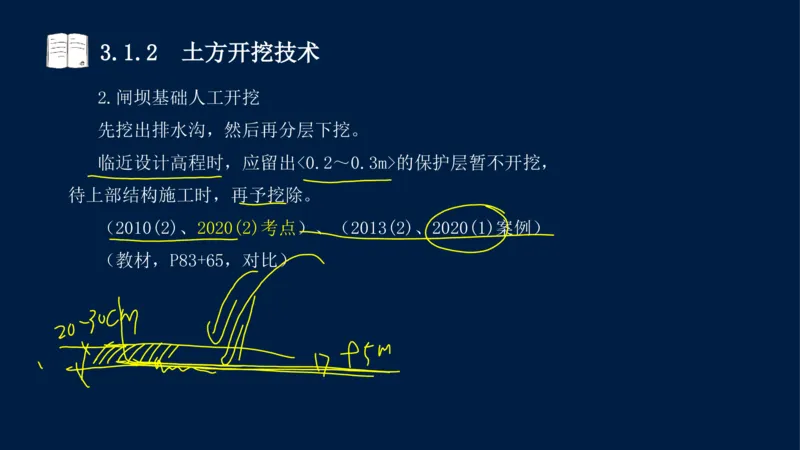

先挖出排水沟,然后再分层下挖。
临近设计高程时,应留出<0.2~0.3m>的保护层暂不开挖,
待上部结构施工时,再予挖除。
(2010(2)、2020(2)考点)、(2013(2)、2020(1)案例)
(教材,P83+65,对比)3.1.2 土方开挖技术
例题:2020(2)-8.人工开挖土方时,预留建基面保护层厚
度一般为( )。
A.0.2-0.3m B.0.3-0.4m
C.0.4-0.5m D.0.5-1.0m
答案:A(本题也是2010(2)选择题)
解析:
闸坝基础人工开挖先挖出排水沟,然后再分层下挖。临近
设计高程时,应留出0.2~0.3m的保护层暂不开挖,待上部结
构施工时,再予挖除。3.1.2 土方开挖技术
2.闸坝基础人工开挖
开挖方法:➊全面逐层下降,也可➋分区呈台阶状下挖,
➋分区台阶状下挖方式有利于布置出土坡道,组织施工也
较方便。
基础分层开挖示意图
(a)全面逐层下挖;(b)分区台阶状下挖3.1.2 土方开挖技术
小结:3.1.2 土方开挖技术
小结:一<页>看尽长安花
1.机械开挖【➊09循环、➋14<二建>铲运机】
【案例】【➋13机械选择】
2.闸坝基础人工开挖【➋10保护层、20保护层】
【案例】【➊20保护层、➋13保护层】3.1.2 土方开挖技术3.1.3 石方开挖技术
3.1 土石方工程
3.1.1 土石方工程施工的土石分级
3.1.2 土方开挖技术
3.1.3 石方开挖技术
3.1.4 锚固技术

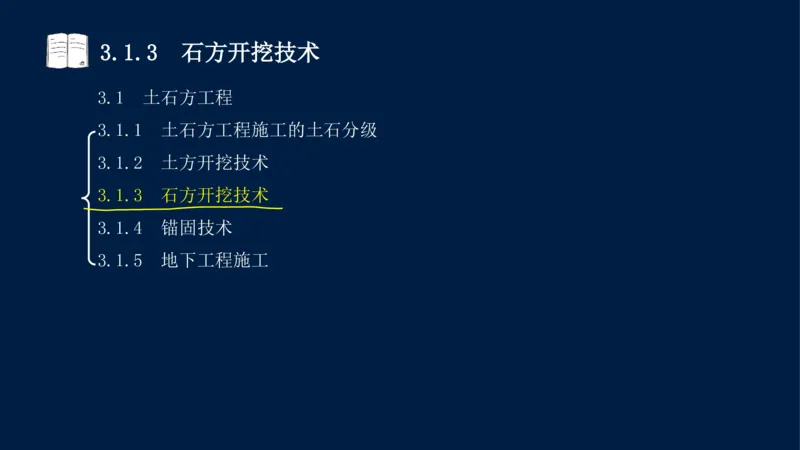

3.1.5 地下工程施工3.1.3 石方开挖技术
考情分析:
单选题:2007(1),2010(1),2011(1),2016(1),
2020(1);
多选题:无;
案例题:无。
一、二建教材重复程度:90%。3.1.3 石方开挖技术
教材内容:
1.开挖方法
2.基础开挖
3.爆破后检查
4.爆破公害控制3.1.3 石方开挖技术
1.开挖方法3.1.3 石方开挖技术
1.开挖方法
石方开挖一般采用<爆破>方法。
➊按照(药室的状态)不同分为:①钻孔爆破、②洞室爆破。
➋按照(爆破对象)不同分为:①明挖爆破、②地下洞室爆
破、③水下爆破、④岩塞爆破、⑤定向爆破筑坝、⑥围堰爆破等。
(2024(2B)案例)3.1.3 石方开挖技术

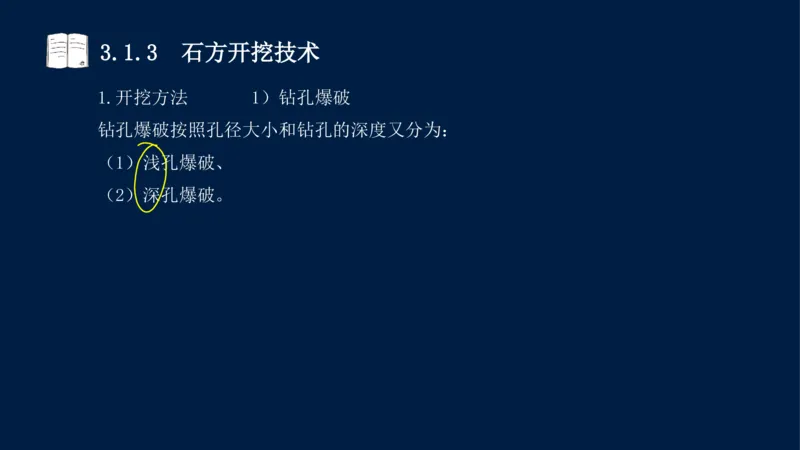

1.开挖方法 1)钻孔爆破
钻孔爆破按照孔径大小和钻孔的深度又分为:
(1)浅孔爆破、
(2)深孔爆破。3.1.3 石方开挖技术
1.开挖方法 1)钻孔爆破

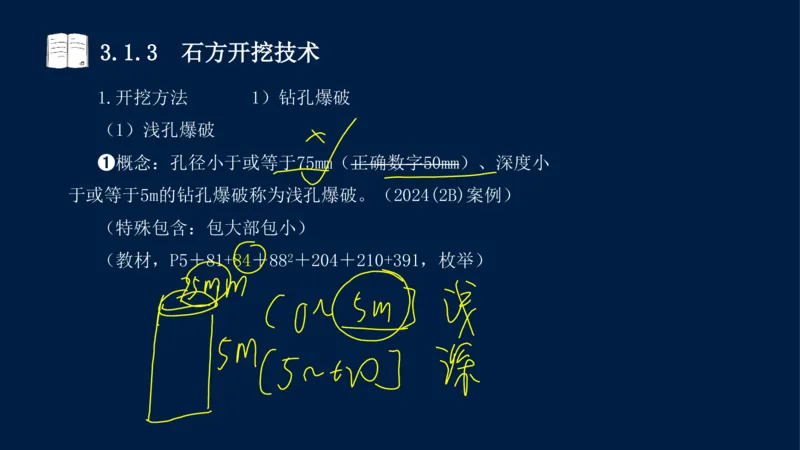

(1)浅孔爆破
➊概念:孔径小于或等于75mm(正确数字50mm)、深度小
于或等于5m的钻孔爆破称为浅孔爆破。(2024(2B)案例)
(特殊包含:包大部包小)
(教材,P5+81+84+882+204+210+391,枚举)3.1.3 石方开挖技术
1.开挖方法 1)钻孔爆破
(1)浅孔爆破

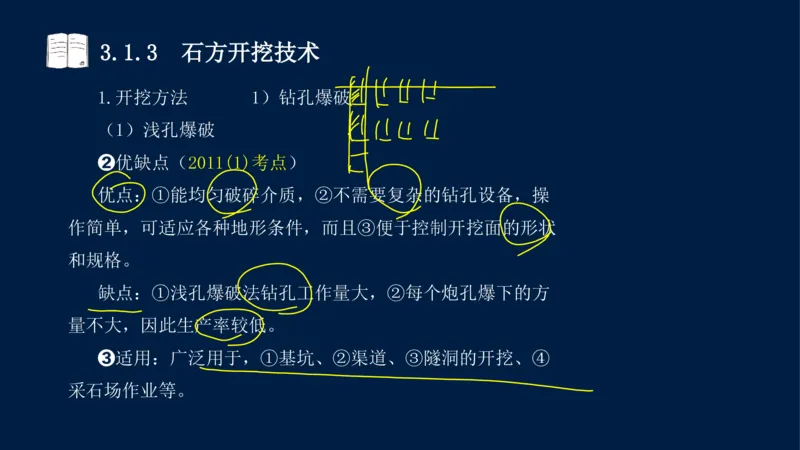

➋优缺点(2011(1)考点)
优点:①能均匀破碎介质,②不需要复杂的钻孔设备,操
作简单,可适应各种地形条件,而且③便于控制开挖面的形状
和规格。
缺点:①浅孔爆破法钻孔工作量大,②每个炮孔爆下的方
量不大,因此生产率较低。
➌适用:广泛用于,①基坑、②渠道、③隧洞的开挖、④
采石场作业等。3.1.3 石方开挖技术

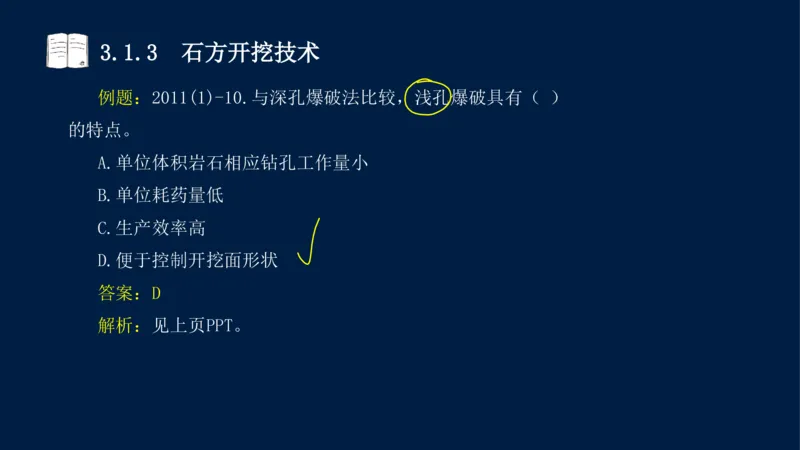

例题:2011(1)-10.与深孔爆破法比较,浅孔爆破具有( )
的特点。
A.单位体积岩石相应钻孔工作量小
B.单位耗药量低
C.生产效率高
D.便于控制开挖面形状
答案:D
解析:见上页PPT。3.1.3 石方开挖技术
1.开挖方法 1)钻孔爆破
(2)深孔爆破

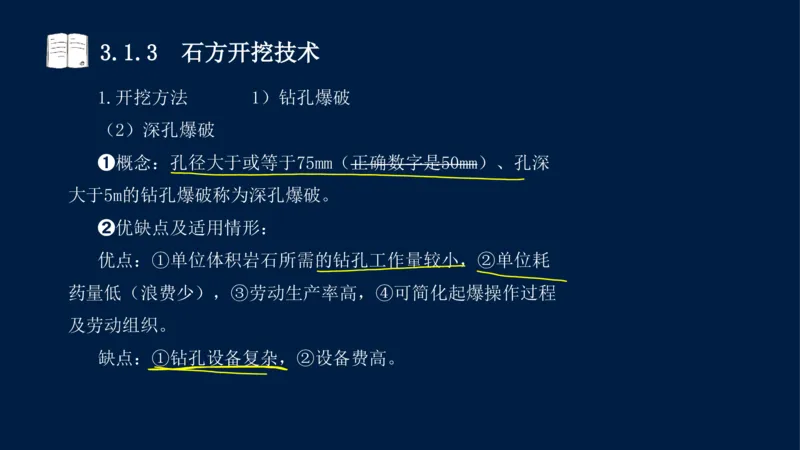

➊概念:孔径大于或等于75mm(正确数字是50mm)、孔深
大于5m的钻孔爆破称为深孔爆破。
➋优缺点及适用情形:
优点:①单位体积岩石所需的钻孔工作量较小,②单位耗
药量低(浪费少),③劳动生产率高,④可简化起爆操作过程
及劳动组织。
缺点:①钻孔设备复杂,②设备费高。3.1.3 石方开挖技术
1.开挖方法 1)钻孔爆破
(2)深孔爆破

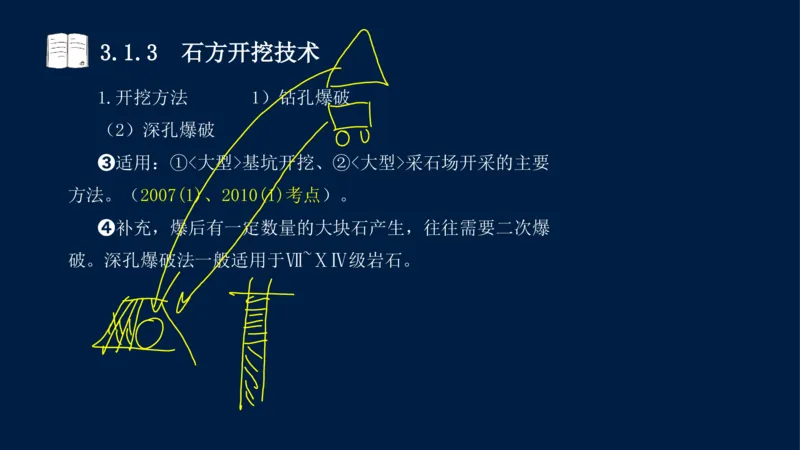

➌适用:①<大型>基坑开挖、②<大型>采石场开采的主要
方法。(2007(1)、2010(1)考点)。
➍补充,爆后有一定数量的大块石产生,往往需要二次爆
破。深孔爆破法一般适用于Ⅶ~ⅩⅣ级岩石。3.1.3 石方开挖技术
1.开挖方法 1)钻孔爆破
(2)深孔爆破
浅孔爆破法阶梯开挖布置
➎深孔爆破的主要参数有:①台阶高度H、②钻孔直径d、
1-堵塞物;2-药包
③底盘抵抗线W 、④炮孔间距a、⑤排距b、⑥超钻深度△H、
d L -装药深度;L -堵塞深度;
1 2
⑦钻孔深度L、⑧堵塞长度L 、⑨单孔装药量Q等。(2011(2) L一炮孔深度
1
案例)3.1.3 石方开挖技术
1.开挖方法 1)钻孔爆破
(2)深孔爆破
➏钻孔爆破需形成台阶状以合理布置炮孔,充分利用天然
临空面或创造更多的临空面。
炮孔宜与岩层层面或节理面垂直,不宜穿过与地面贯穿的
裂缝。(2020(2)考点)3.1.3 石方开挖技术

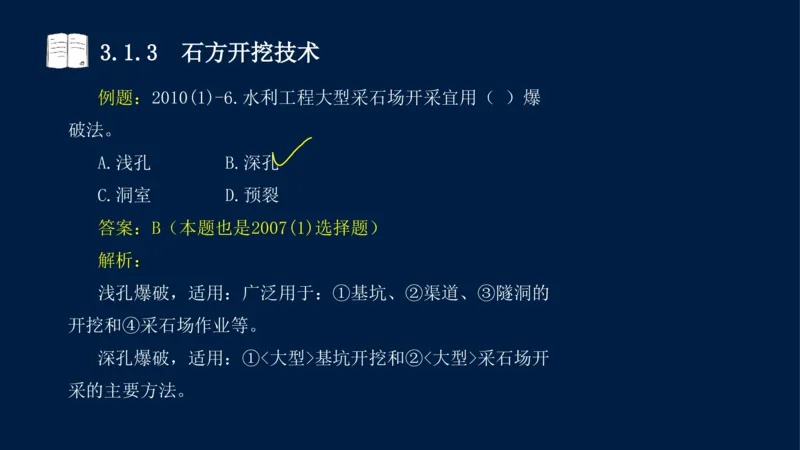

例题:2010(1)-6.水利工程大型采石场开采宜用( )爆
破法。
A.浅孔 B.深孔
C.洞室 D.预裂
答案:B(本题也是2007(1)选择题)
解析:
浅孔爆破,适用:广泛用于:①基坑、②渠道、③隧洞的
开挖和④采石场作业等。
深孔爆破,适用:①<大型>基坑开挖和②<大型>采石场开
采的主要方法。3.1.3 石方开挖技术
1.开挖方法 2)洞室爆破

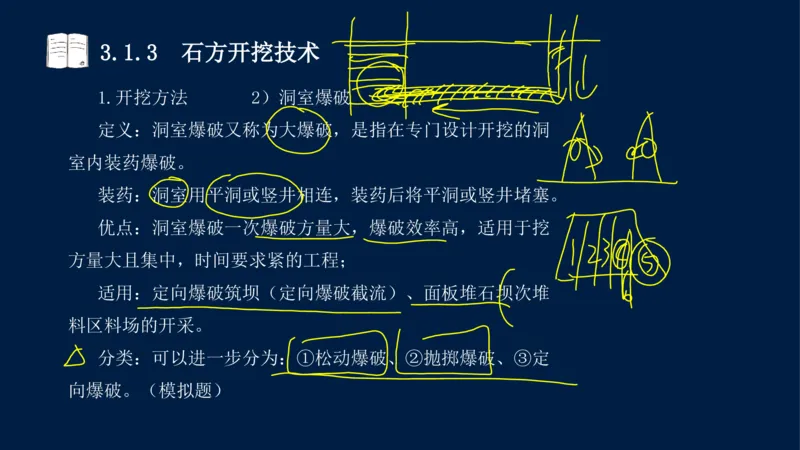

定义:洞室爆破又称为大爆破,是指在专门设计开挖的洞
室内装药爆破。
装药:洞室用平洞或竖井相连,装药后将平洞或竖井堵塞。
优点:洞室爆破一次爆破方量大,爆破效率高,适用于挖
方量大且集中,时间要求紧的工程;
适用:定向爆破筑坝(定向爆破截流)、面板堆石坝次堆
料区料场的开采。
分类:可以进一步分为:①松动爆破、②抛掷爆破、③定
向爆破。(模拟题)3.1.3 石方开挖技术

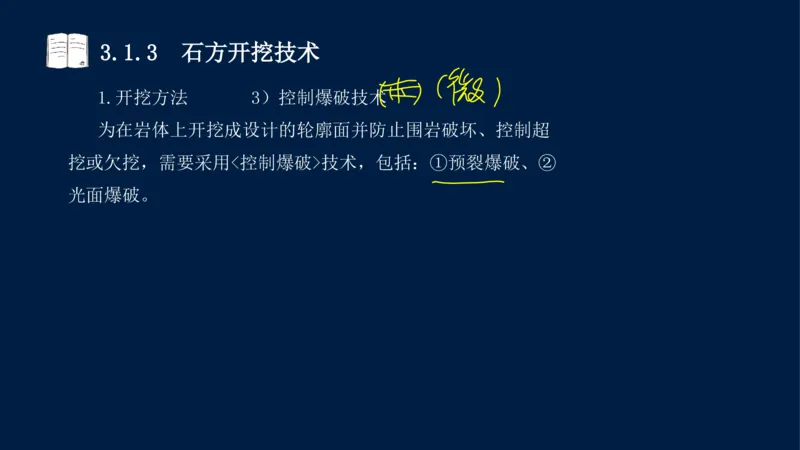

1.开挖方法 3)控制爆破技术
为在岩体上开挖成设计的轮廓面并防止围岩破坏、控制超
挖或欠挖,需要采用<控制爆破>技术,包括:①预裂爆破、②
光面爆破。3.1.3 石方开挖技术
1.开挖方法 3)控制爆破技术

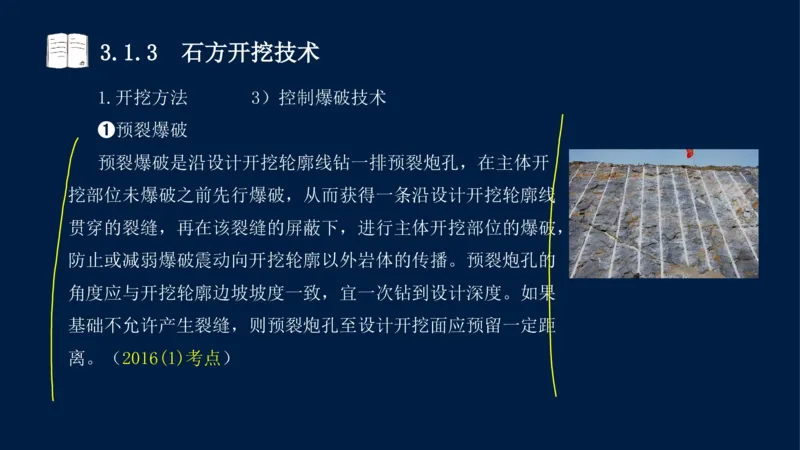

➊预裂爆破
预裂爆破是沿设计开挖轮廓线钻一排预裂炮孔,在主体开
挖部位未爆破之前先行爆破,从而获得一条沿设计开挖轮廓线
贯穿的裂缝,再在该裂缝的屏蔽下,进行主体开挖部位的爆破,
防止或减弱爆破震动向开挖轮廓以外岩体的传播。预裂炮孔的
角度应与开挖轮廓边坡坡度一致,宜一次钻到设计深度。如果
基础不允许产生裂缝,则预裂炮孔至设计开挖面应预留一定距
离。(2016(1)考点)3.1.3 石方开挖技术

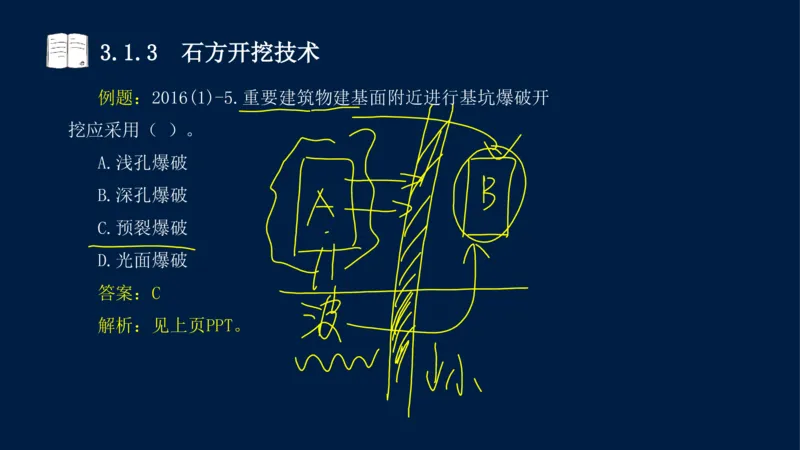

例题:2016(1)-5.重要建筑物建基面附近进行基坑爆破开
挖应采用( )。
A.浅孔爆破
B.深孔爆破
C.预裂爆破
D.光面爆破
答案:C
解析:见上页PPT。3.1.3 石方开挖技术
1.开挖方法 3)控制爆破技术
➋光面爆破
光面爆破是沿设计开挖轮廓线钻一排光面爆破炮孔,再进
行主体开挖部位的爆破,然后爆破设计开挖轮廓线上的光面爆
破炮孔,将作为围岩保护层的"光爆层"爆除,从而获得一个平
整的开挖壁面。对于坝基和边坡开挖,预裂爆破和光面爆破的
开挖效果差不多。地下洞室开挖选择光面爆破较多。对于高地
应力区的地下洞室和强约束力条件下的岩体开挖,光面爆破的
效果更好。3.1.3 石方开挖技术
2.基础开挖3.1.3 石方开挖技术

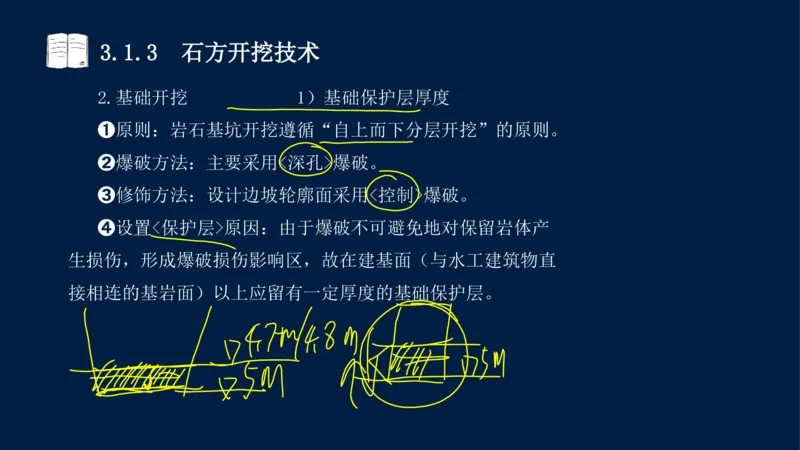

2.基础开挖 1)基础保护层厚度
➊原则:岩石基坑开挖遵循“自上而下分层开挖”的原则。
➋爆破方法:主要采用<深孔>爆破。
➌修饰方法:设计边坡轮廓面采用<控制>爆破。
➍设置<保护层>原因:由于爆破不可避免地对保留岩体产
生损伤,形成爆破损伤影响区,故在建基面(与水工建筑物直
接相连的基岩面)以上应留有一定厚度的基础保护层。3.1.3 石方开挖技术

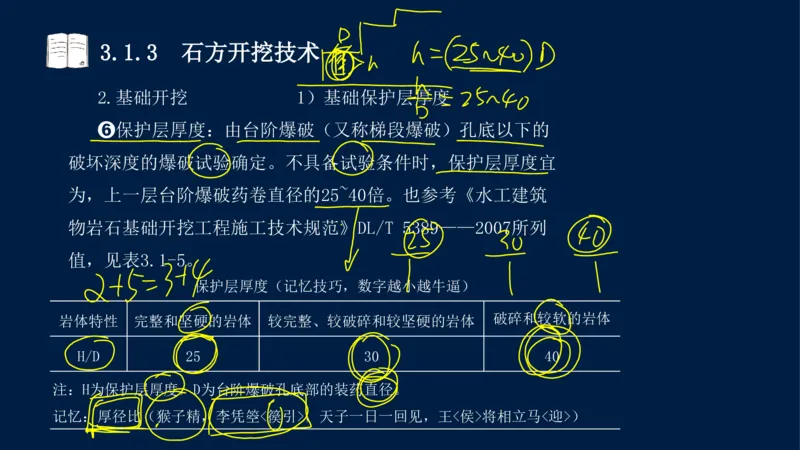

2.基础开挖 1)基础保护层厚度
➏保护层厚度:由台阶爆破(又称梯段爆破)孔底以下的
破坏深度的爆破试验确定。不具备试验条件时,保护层厚度宜
为,上一层台阶爆破药卷直径的25~40倍。也参考《水工建筑
物岩石基础开挖工程施工技术规范》DL/T 5389——2007所列
值,见表3.1-5。
保护层厚度(记忆技巧,数字越小越牛逼)
破碎和较软的岩体
岩体特性 完整和坚硬的岩体 较完整、较破碎和较坚硬的岩体
H/D 25 30 40
注:H为保护层厚度,D为台阶爆破孔底部的装药直径。
记忆:厚径比(猴子精,李凭箜<篌引>,天子一日一回见,王<侯>将相立马<迎>)3.1.3 石方开挖技术
2.基础开挖 2)保护层分层爆破开挖
➐保护层分层爆破开挖(2020(1)考点、2024(2B)案例)。
应按以下要求进行:

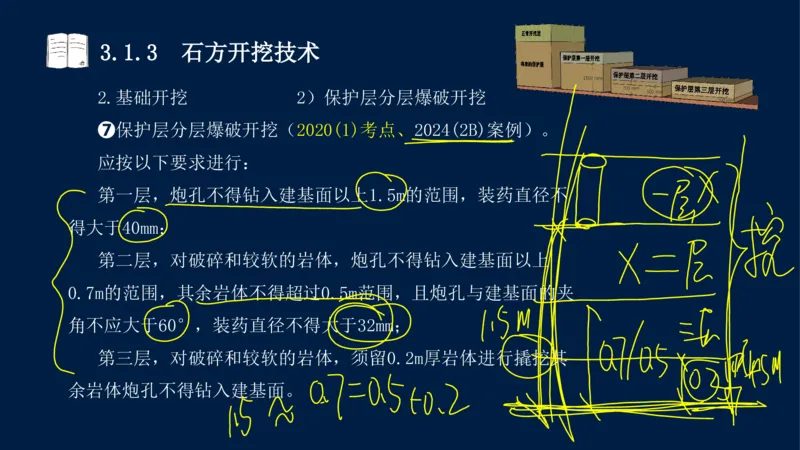

第一层,炮孔不得钻入建基面以上1.5m的范围,装药直径不
得大于40mm;
第二层,对破碎和较软的岩体,炮孔不得钻入建基面以上
0.7m的范围,其余岩体不得超过0.5m范围,且炮孔与建基面的夹
角不应大于60°,装药直径不得大于32mm;
第三层,对破碎和较软的岩体,须留0.2m厚岩体进行撬挖其
余岩体炮孔不得钻入建基面。3.1.3 石方开挖技术
例题:2020(1)-6.水工建筑物岩石建基面保护层可采用
( )爆破法施工。
A.分块
B.分层
C.分段
D.分区
答案:B
解析:保护层开挖一般要求分层开挖。3.1.3 石方开挖技术
2.基础开挖 3)保护层一次爆破
保护层一次爆破开挖法有<三>种:
(1)沿建基面采用水平<预裂>爆破,上部采用①水平孔台阶
爆破、或②竖直浅孔台阶爆破。
(2)沿建基面采用水平<光面>爆破,上部采用①水平孔台阶
爆破。
(3)孔底无水时,可采用①垂直(或倾斜)浅孔,②孔底加
柔性垫层、或③孔底加复合材料(锯末、发泡材料等)垫层的台
阶爆破。3.1.3 石方开挖技术
3.爆破后检查3.1.3 石方开挖技术
3.爆破后检查
爆破后人员进入工作面检查等待时间应符合《水电水利工
程爆破施工技术规范》DL/T 5135——2013的有关要求。
爆破后检查:(教材,P86+205,补充)3.1.3 石方开挖技术
3.爆破后检查
爆破后检查:(教材,P86+205,补充)
教材P205内容:
➊明挖爆破:爆破后5min进入工作面;不能确定有无盲炮
时,应在爆破后15min进入工作面。
➋地下洞室爆破:爆破应在爆破后15min,并经检查确认
洞室内空气合格后,方可准许人员进入工作面。
➌拆除爆破:应等待倒塌建(构)筑物和保留建(构)筑
物稳定之后,方可准许人员进入现场。3.1.3 石方开挖技术

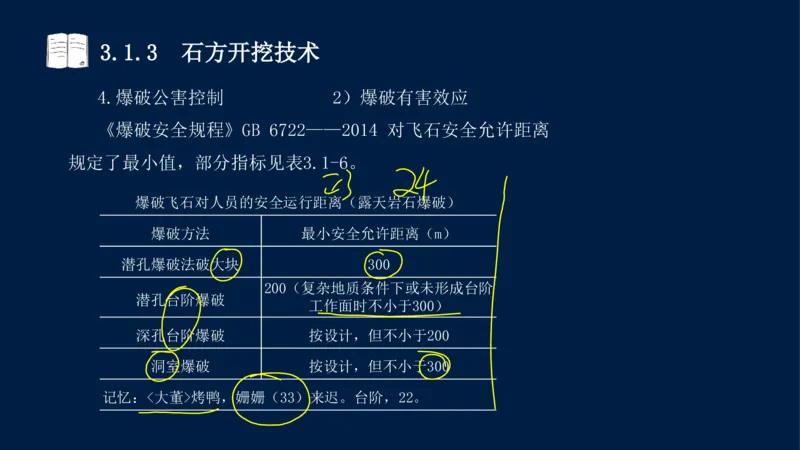

4.爆破公害控制3.1.3 石方开挖技术

4.爆破公害控制 1)爆破有害效应
➊爆破公害:爆破作业时,除对岩石进行破碎外,同时还

会伴生:①爆破飞石、②爆破振动、③空气冲击波、④水中冲
击波、⑤动水压力、⑥噪声、⑦粉尘、⑧有害气体等,对爆区
附近保护对象产生的有害影响及负面作用,此称为爆破有害效
应(又称爆破公害)。
➋为防范和控制爆破飞石、爆破振动、空气冲击波,一般
根据情况对安全控制距离进行计算,以便确定警戒范围和安全
保护措施。3.1.3 石方开挖技术
4.爆破公害控制 1)爆破有害效应
➌衡量爆破振动强度的参数包括:①位移(Δ别人的位
移)、②速度(v牛顿能量公式)、③加速度(a敏感设备)等。
➍质点峰值振动速度(PPV,萨道夫斯基 )
3
与建筑物的破坏程度关联性较强,故普遍采用<质点峰值振动
= ×
速度>作为安全<判断指标>。
➎在锚索灌浆、锚杆灌浆、喷混凝土的强度达到设计强度
的<70%>以前,其<20m>范围内不允许爆破(2023(1)考点)。3.1.3 石方开挖技术
4.爆破公害控制 1)爆破有害效应
➏冲击波包括: 空气冲击波、 水中冲击波。
Ⓐ Ⓑ
空气冲击波:其超压达到一定量值后,会导致影响范围
Ⓐ
内的建筑物破坏和人体器官损伤。一般情况下,空气冲击波的
破坏范围比爆破振动和飞石破坏范围要小,故工程爆破安全距
离是由爆破振动和飞石控制。
:水下爆破产生的< 水中冲击波>对影响范围内的水中
Ⓑ Ⓑ
人员、船舶、水生物有损害。
略...///3.1.3 石方开挖技术
例题:2023(1)-4.锚杆灌浆强度达到设计强度的70%之前,
其( )m范围内不允许爆破。
A.10 B.20
C.30 D.40
答案:B
解析:在锚索灌浆、锚杆灌浆、喷射混凝土的强度达到设
计强度的70%以前,其<20m>范围内不允许爆破。
唐诗三百句:<其>险也如此,嗟<尔>远道之人胡为乎来哉!3.1.3 石方开挖技术
4.爆破公害控制 2)爆破有害效应
《爆破安全规程》GB 6722——2014 对飞石安全允许距离
规定了最小值,部分指标见表3.1-6。
爆破飞石对人员的安全运行距离(露天岩石爆破)
爆破方法 最小安全允许距离(m)
潜孔爆破法破大块 300
200(复杂地质条件下或未形成台阶
潜孔台阶爆破
工作面时不小于300)
深孔台阶爆破 按设计,但不小于200
洞室爆破 按设计,但不小于300
记忆:<大董>烤鸭,姗姗(33)来迟。台阶,22。3.1.3 石方开挖技术
4.爆破公害控制 3)爆破有害效应的控制
(1)在<爆源>上控制,削弱有害效应强度。合理选择爆
破参数、装药量和装药结构;采用深孔微差爆破可削弱爆破振
动和冲击波的强度;合理布置最小抵抗线方向可以控制飞石方
向和距离,降低与控制爆破振动、冲击波和爆破噪声强度。
(2)在<传播途径>上控制,削弱有害效应强度。预裂爆
破、开挖减振槽,可降低爆破振动强度。对临空面进行覆盖、
设立防波屏可以削弱冲击波强度,阻挡飞石。3.1.3 石方开挖技术
4.爆破公害控制 3)爆破有害效应的控制
(3)在<保护对象>上进行防护,防止有害效应损伤(破
坏)。当爆源控制和传播途径控制尚不能满足要求时,可对危
害范围内的构筑物(设施)进行直接防护,措施有防震沟、防
护屏以及表面覆盖等。
(4)在<管理措施>上进行控制,防止有害效应损伤(破
坏)。对作业人员进行安全教育和培训,严格执行有关规章制
度和作业规程。
(模拟,案例题)3.1.3 石方开挖技术
小结:3.1.3 石方开挖技术
小结:一<页>看尽长安花
1.开挖方法(Ⅰ深孔浅孔)【➊07深、10深、11浅、➋20综】
【案例】【➋11<综Ⓐ>图、24B<综ⒶⒷ>区分、爆破方法】
1.开挖方法(Ⅱ其他)【➊16预裂】
2.基础开挖【➊20分层】【案例】【➋24B<综Ⓒ>保护层开挖】
3.爆破后检查【无】
4.爆破公害控制【➊23嗟尔远道】3.1.3 石方开挖技术3.1.4 锚固技术
3.1 土石方工程
3.1.1 土石方工程施工的土石分级
3.1.2 土方开挖技术
3.1.3 石方开挖技术
3.1.4 锚固技术
3.1.5 地下工程施工3.1.4 锚固技术
考情分析:
单选题:无;
多选题:2020(1);
案例题:2023(1)。
一、二建教材重复程度:0%。3.1.4 锚固技术
教材内容:
1.锚固技术的概念
2.锚固的应用领域
3.地下洞室的锚固3.1.4 锚固技术
1.锚固技术的概念3.1.4 锚固技术
1.锚固技术的概念

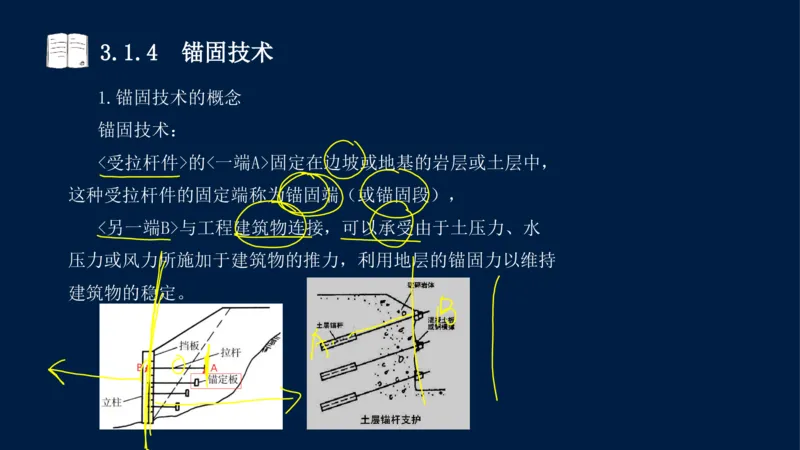

锚固技术:
<受拉杆件>的<一端A>固定在边坡或地基的岩层或土层中,
这种受拉杆件的固定端称为锚固端(或锚固段),
<另一端B>与工程建筑物连接,可以承受由于土压力、水
压力或风力所施加于建筑物的推力,利用地层的锚固力以维持
建筑物的稳定。3.1.4 锚固技术
1.锚固技术的概念
➊天然地层中的锚固方法:钻孔灌浆。(模拟题)
➋人工填土中的锚固方法:锚定板、加筋土<两种>方式。
(记忆:天空,人卯兔)3.1.4 锚固技术
例题:(模拟题).在天然地层中的锚固方法以( )的方
式为主。
A.加筋土
B.锚定板
C.钻孔灌浆
D.喷混凝土
答案:C
解析:
在天然地层中的锚固方法:钻孔灌浆的方式为主。
在人工填土中的锚固方法:锚定板和加筋土两种方式。3.1.4 锚固技术
2.锚固的应用领域3.1.4 锚固技术
2.锚固的应用领域

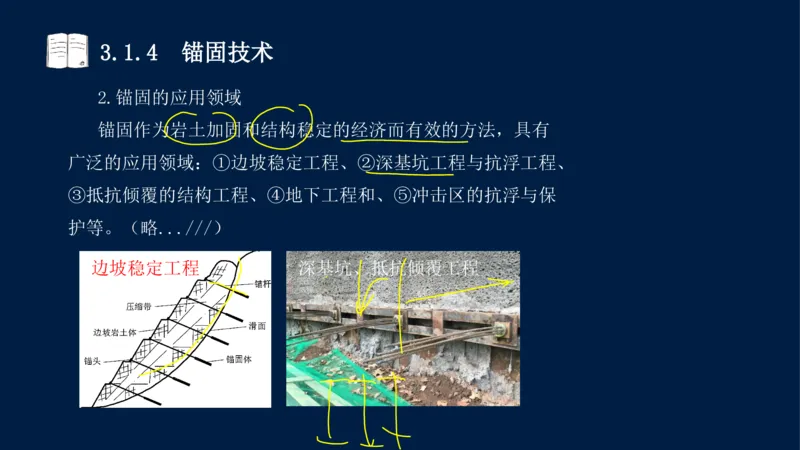

锚固作为岩土加固和结构稳定的经济而有效的方法,具有
广泛的应用领域:①边坡稳定工程、②深基坑工程与抗浮工程、
③抵抗倾覆的结构工程、④地下工程和、⑤冲击区的抗浮与保
护等。(略...///)
边坡稳定工程 深基坑、抵抗倾覆工程3.1.4 锚固技术
3.地下洞室的锚固 0)总说明

锚喷支护是应用<锚杆(索)+喷射混凝土>形成复合体加
固岩体的措施,是喷射混凝土支护、锚杆支护、喷混凝土锚杆
支护、喷混凝土锚杆钢筋网支护和喷混凝土锚杆钢拱架支护等
不同支护形式的统称。3.1.4 锚固技术
3.地下洞室的锚固 1)锚杆支护
➊布置划分为:①局部(随机)锚杆、②系统锚杆
(2020(1)考点)。(记忆:<喜><剧>之王周星星)
①局部(随机)锚杆:东锚下,西锚下,哪里薄弱哪里锚;
②系统锚杆:其实就是全员核酸,东南西北哪里都要锚。3.1.4 锚固技术
3.地下洞室的锚固 1)锚杆支护

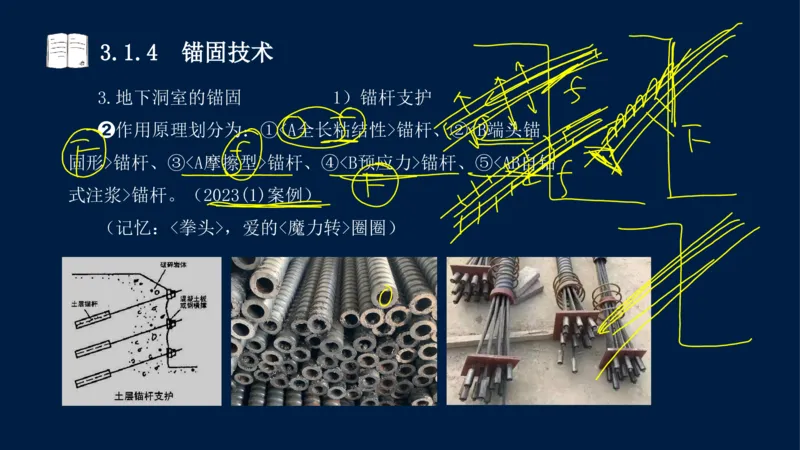

➋作用原理划分为:①锚杆、②锚杆、③锚杆、④锚杆、⑤锚杆。(2023(1)案例)
(记忆:<拳头>,爱的<魔力转>圈圈)3.1.4 锚固技术

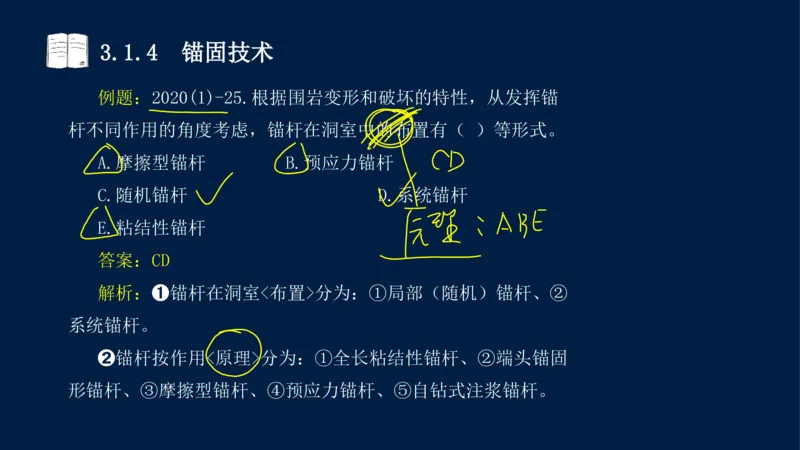

例题:2020(1)-25.根据围岩变形和破坏的特性,从发挥锚
杆不同作用的角度考虑,锚杆在洞室中的布置有( )等形式。
A.摩擦型锚杆 B.预应力锚杆
C.随机锚杆 D.系统锚杆
E.粘结性锚杆
答案:CD
解析:➊锚杆在洞室<布置>分为:①局部(随机)锚杆、②
系统锚杆。
➋锚杆按作用<原理>分为:①全长粘结性锚杆、②端头锚固
形锚杆、③摩擦型锚杆、④预应力锚杆、⑤自钻式注浆锚杆。3.1.4 锚固技术
3.地下洞室的锚固 2)喷混凝土支护
略...///3.1.4 锚固技术
3.地下洞室的锚固 3)钢筋网支护
洞室<跨度较大>或<围岩较破碎>时,可采用钢筋网支护。3.1.4 锚固技术
3.地下洞室的锚固 4)预应力锚索
增加岩体的抗剪强度,并对岩体起加固作用,增大岩层间
的挤压力。
预应力锚索分为:①有粘结(锚索)(有依有靠地质构
造)、②无粘结锚索(无依无靠地质构造,临时)<两>种。3.1.4 锚固技术
小结:3.1.4 锚固技术
小结:一<页>看尽长安花
1.锚固技术的概念【无】
2.锚固的应用领域【无】
3.地下洞室的锚固【➊20布置】【案例】【➊23Ⓑ原理】3.1.4 锚固技术3.1.5 地下工程施工
3.1 土石方工程
3.1.1 土石方工程施工的土石分级
3.1.2 土方开挖技术
3.1.3 石方开挖技术
3.1.4 锚固技术
3.1.5 地下工程施工3.1.5 地下工程施工
考情分析:
单选题:无;
多选题:无;
案例题:2023(1)<两题>。
一、二建教材重复程度:0%。3.1.5 地下工程施工
教材内容:
1.规模分类
2.洞口开挖
3.平洞开挖
4.斜井与竖井开挖
5.掘进机开挖3.1.5 地下工程施工
1.规模分类3.1.5 地下工程施工
1.规模分类 ➊按<倾角>分类
分为:①平洞、②斜井、③竖井<三种>类型。
(2023(1)案例)
①平洞:倾角小于等于6°为平洞(≤6°);
②斜井:倾角6°~75°为斜井,斜井可进一步细分为缓
斜井(>6°,≤48°)和斜井(>48°,<75°);
③竖井:倾角大于等于75°为竖井(≥75°)。3.1.5 地下工程施工
1.规模分类 ➋按<规模大小>分类
地下工程按其规模大小可分为:①特小断面、②小断面、
③中断面、④大断面、⑤特大断面五类,具体尺寸见表。
按断面规模的洞室分类(2023(1)案例)
洞室断面积A
规模分类 跨度B(m) 计算过程
(m2)
特小断面 ≤10 ≤3 ≤3
小断面 10<A≤25 3<B≤5 3<B≤5×1
中断面 25<A≤100 5<B≤10 5×1<B≤5×2
大断面 100<A≤225 10<B≤15 10<B≤5×3
特大断面 >225 >15 >15
记忆:中跨-我爱你(5-12G)
(教材,P5+81+84+88+204+210+391,枚举)3.1.5 地下工程施工
1.规模分类 ➌24版教材增加
地下建筑物开挖<不宜>欠挖,
平均径向<超挖>值:平洞应不大于20cm,
平均径向<超挖>值:缓斜井、斜井和竖井应不大于25cm。
(白话:千万不能少挖,可以多挖,但不能多挖太多。)3.1.5 地下工程施工
2.洞口开挖3.1.5 地下工程施工
2.洞口开挖
洞口段:一般采用<先导洞后扩挖的方法施工>,采取浅孔
弱爆破。
断面较小:也可采用<全断面>开挖、及时支护的方法。
断面较大:当洞口明挖量大或岩体稳定性差、工期紧张时,
可利用<施工支洞或导洞自内向外>开挖,并及时做好支护。3.1.5 地下工程施工
3.平洞开挖3.1.5 地下工程施工
3.平洞开挖
➊平洞开挖方法应根据:①围岩类别、②工程规模、③工
期要求、④支护参数、⑤施工条件、⑥出渣方式<等>确定。
(记忆:违规妻子条件差)
➋中小断面洞室:宜采用<全断面>开挖;
➌大断面、特大断面:宜采用<分层、分区>开挖。
➍下列情况可采用<预先贯通导洞法>施工:
(1)地质条件复杂,需进一步查清;
(2)为解决排水或降低地下水位;
(3)改善通风和优化交通。3.1.5 地下工程施工
3.平洞开挖
➎进尺参数:开挖循环进尺应根据①围岩情况、②断面大
小和支护能力、③监测结果<等>条件进行控制(2023(1)案例),
(记忆:<勤俭治大>家)
(记忆:<请>君试问东流水,别意与<之>谁<短>长。)
➏控制范围:在Ⅳ类围岩中一般控制在2m以内,在Ⅴ类围
岩中一般控制在1m以内。(2023(1)案例)
(记忆:十年生死两茫茫,不<思量>,<五一>劳动节)3.1.5 地下工程施工
4.斜井与竖井开挖3.1.5 地下工程施工
4.斜井与竖井开挖
➊斜井开挖
斜井开挖应综合分析:①地质条件(条件1)、②结构布
置(x,y)、③断面尺寸(S)、④坡度(i)、⑤长度(l)、
⑥交通条件(条件2)等因素选择开挖方法和施工设备。3.1.5 地下工程施工
4.斜井与竖井开挖
➊斜井开挖
倾角 :斜井倾角为6°~30°时,宜采用<自上而下全断
⓵
面开挖>;
倾角 :倾角为30°~45°时,可采用<自上而下全断面
⓶
开挖>或<自下而上开挖>。采用自下而上开挖时,应有扒渣和
溜渣设施;
倾角 :倾角为45°~75°时,可采用<自下而上先挖导
⓷
井、再自上而下扩挖>,或<自下而上全断面开挖>。3.1.5 地下工程施工
4.斜井与竖井开挖
➋竖井开挖:
竖井开挖应综合分析:①地质条件(条件1)、②结构布置
(x,y)、③断面尺寸(S)、④深度、⑤交通条件(条件2)
等因素选择开挖方法和施工设备。3.1.5 地下工程施工
4.斜井与竖井开挖
➋竖井开挖:
情况 :若不具备从竖井底部出渣的条件时,应<全断面>
⓵
自上而下开挖;
情况 :当竖井底部有出渣通道,且竖井断面<较大>时,
⓶
可选用<导井开挖>,扩挖宜自上而下进行。
情况 :当竖井底部有出渣通道时,<小断面>竖井和导井
⓷
可采用反井钻机法、爬罐法或吊罐法进行自下而上全断面开挖。
情况 :在土层中开挖竖井时,应自上而下开挖,边开挖
⓸
边支护。3.1.5 地下工程施工
5.掘进机开挖3.1.5 地下工程施工
5.掘进机开挖
补充:
传统方法(中硬度以上)是:①钻孔爆破法,目前仍然普
遍采用;
对<中硬度以下>围岩也可采用:②掘进机法。
在<浅埋软土地基>中开挖水工隧洞的方法:③盾构法和④
顶管法。3.1.5 地下工程施工
5.掘进机开挖
全断面隧洞掘进机(简称TBM)是一种专用的开挖设备,
它利用机械破碎岩石的原理,完成开挖、出渣、衬砌、回填灌
浆等工序的平行连续流水作业,连续不断地进行掘进。
按照破碎岩石的方法, 掘进机大致可分为:①挤压式
(滚压式)、②切削式<两种>类型;
按照掘进机的作业面是否封闭,可分为:①开敞式(掘进
机)、②单盾式(掘进机)、和③双护盾掘进机。3.1.5 地下工程施工
5.掘进机开挖
地下工程施工,符合下列情况时,可研究选用掘进机施工
的合理性:
(1)圆形断面,洞径3〜12m,洞线比较顺直,洞长超过
5km ,开挖施工支洞及竖井困难或不经济。
(2)围岩类别I 〜Ⅲ类,岩体构造均匀,物理力学指标
适中,岩溶不发育,断层破碎带较少,围岩变形小。
(3)岩石单轴抗压强度在30〜200MPa之间。
(4)地下涌水量较小。
(这些数字,可以考一道冷门的选择题)3.1.5 地下工程施工
5.掘进机开挖
在坚硬、中等坚硬的较<完整>岩体中开挖隧洞时,宜选用
①开敞式掘进机开挖;
在中等坚硬的<完整性较差>的岩体、软岩或局部土层中开
挖隧洞时,宜选用护盾式掘进机(②单盾式掘进机、③双护盾
掘进机)开挖。3.1.5 地下工程施工
小结:3.1.5 地下工程施工
小结:一<页>看尽长安花
1.规模分类【案例】【➊23角度、23Ⓐ断面】
2.洞口开挖【无】
3.平洞开挖【案例】【➊23Ⓒ参数】
4.斜井与竖井开挖【无】
5.掘进机开挖【无】
按断面规模的洞室分类
规模分类 洞室断面积A(m2) 跨度B(m)
特小断面 ≤10 ≤3
小断面 10225 >153.1.5 地下工程施工3.2.1 土石坝施工机械的配置
3.2 土石坝施工技术
3.2.1 土石坝施工机械的配置
3.2.2 土石坝填筑的施工碾压试验
3.2.3 土石坝填筑的施工方法
3.2.4 土石坝的施工质量控制
章节 题型 2020 2021 2022 2023 2024
单选 1 1
3.2 土石坝
多选 2
施工技术
案例 6 9 63.2.1 土石坝施工机械的配置
导入:3.2.1 土石坝施工机械的配置
考情分析:
单选题:无;
多选题:无;
案例题:无。
一、二建教材重复程度:0%。3.2.1 土石坝施工机械的配置
教材内容:
1.挖运机械的类型
2.施工机械的配置方法
3.补充,开挖机械与概算定额2002版搭配3.2.1 土石坝施工机械的配置
1.挖运机械的类型(挖运填)3.2.1 土石坝施工机械的配置
1.挖运机械的类型 1)挖掘机械
<开挖>机械主要是挖掘机。
1.挖运机械的类型 2)挖装运组合机械
<挖运>组合机械主要有:➊推土机、➋铲运机;
<装运>结合的机械则有:➌装载机。3.2.1 土石坝施工机械的配置

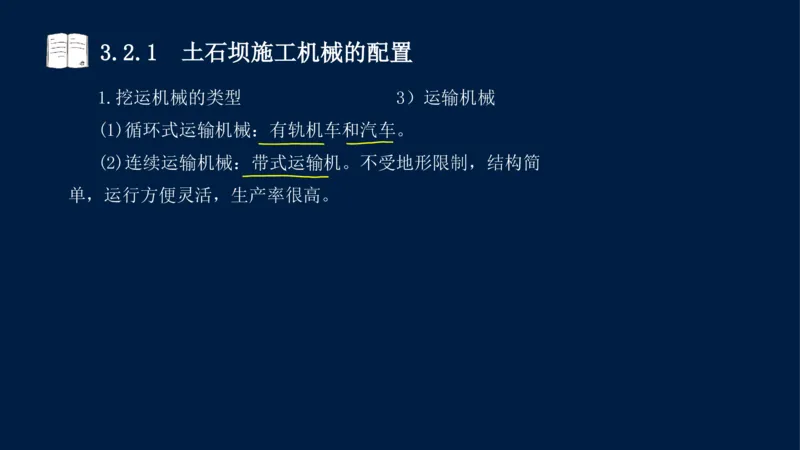

1.挖运机械的类型 3)运输机械
(1)循环式运输机械:有轨机车和汽车。
(2)连续运输机械:带式运输机。不受地形限制,结构简
单,运行方便灵活,生产率很高。3.2.1 土石坝施工机械的配置
2.施工机械的配置方法3.2.1 土石坝施工机械的配置
2.施工机械的配置方法
主要机械:按照①施工条件、②工程进度、③工作面的参
数<选择>主要机械。
配套机械:根据①主要机械的生产能力、②(主要机械的)
性能<选用>配套机械。(模拟题,互相干扰考试)3.2.1 土石坝施工机械的配置
2.施工机械的配置方法
常用土方施工机械的<经济运距>如下:
(1)推土机:①履带式推土机,15~30m时,生产率最大。
②(非履带式推土机)经济运距一般为30~50m,大型推土机
的推运距离不宜超过100m。
(2)装载机:①轮胎装载机,运距不超过100~150m;
②履带式装载机不超过100m。
(3)铲运机:①牵引式铲运机:300m。②自行式铲运机:
200~300m。
(4)自卸汽车:自卸汽车在运距方面的适应性较强。3.2.1 土石坝施工机械的配置
3.补充,开挖机械与概算定额2002版搭配3.2.1 土石坝施工机械的配置
3.补充,开挖机械与概算定额2002版搭配
“挖、运”的机械,在建造师考试当中,很少考核。
但是,如果编写造价,这两类机械,就要掌握。造价中,
是通过机械的选取来<选择>对应的定额的。3.2.1 土石坝施工机械的配置
3.补充,开挖机械与概算定额2002版搭配3.2.1 土石坝施工机械的配置
小结:3.2.1 土石坝施工机械的配置
小结:一<页>看尽长安花
1.挖运机械的类型【无】
2.施工机械的配置方法【无】
3.补充,开挖机械与概算定额2002版搭配【无】3.2.1 土石坝施工机械的配置3.2.2 土石坝填筑的施工碾压试验
3.2 土石坝施工技术
3.2.1 土石坝施工机械的配置
3.2.2 土石坝填筑的施工碾压试验
3.2.3 土石坝填筑的施工方法
3.2.4 土石坝的施工质量控制3.2.2 土石坝填筑的施工碾压试验
考情分析:
单选题:2007(1),2010(1),2013(1),2017(1),
2019(1),2021(1),2022(1B);
多选题:2007(1);
案例题:2012(1),2022(1),2022(1)<超>,2024(1)。
一、二建教材重复程度:90%。3.2.2 土石坝填筑的施工碾压试验
教材内容:
0.补充,土石坝构造(二建知识点)
1.压实机械
2.土料填筑标准
3.压实参数的确定3.2.2 土石坝填筑的施工碾压试验
0.补充,土石坝构造(二建知识点)3.2.2 土石坝填筑的施工碾压试验
0.补充,土石坝构造(二建知识点)3.2.2 土石坝填筑的施工碾压试验
0.补充,土石坝构造(二建知识点)
心墙 反滤料 坝壳料
找目标 干密度 相对密度 孔隙率
计划(P) 找参数 碾压实验1:→找有效的「碾压参数」
找数值 碾压实验2:→找有效的碾压参数的「最优数值」
9个字 挖运填,葡萄牙,街头见。
葡萄 进占法 后退法 进占法
施工(D)
牙 两种碾压方法的选择(进退、圈转)
街头 四类接头(接缝)如何处理
质检(CA)3.2.2 土石坝填筑的施工碾压试验
<李>解万岁:
1.孔隙比e的计算;
2.相对密度D 的计算;
r
3.几组干密度(ρ 、ρ 、ρ )的概念;
max 设计 实际
4.压实度的计算;
5.含水率的计算;

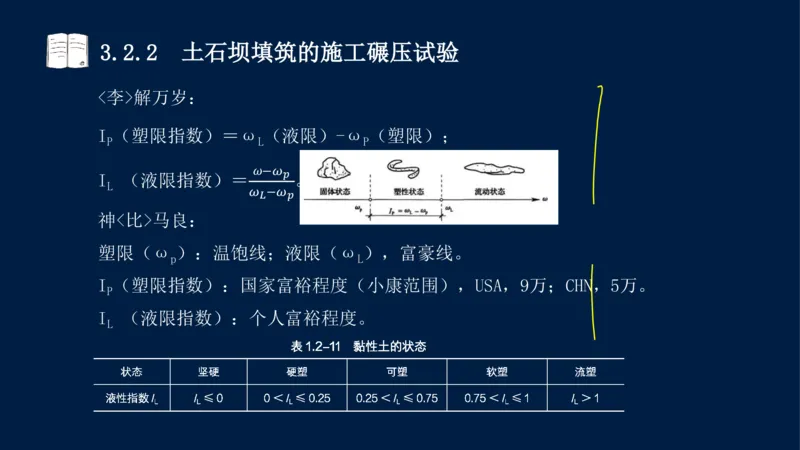

6.塑限、液限的计算。3.2.2 土石坝填筑的施工碾压试验
1.压实机械3.2.2 土石坝填筑的施工碾压试验
1.压实机械
分为:①静压碾压、②振动碾压、③夯击<三种>基本类型。
①静压碾压的碾压机具:羊足碾、气胎碾等;(2021(2B)
考点)
②振动碾压的碾压机具:振动碾;
③夯击的碾压机具:夯板。
(旁白:说曹操曹操到,刚介绍了“挖运”机械,现在介
绍“填”的机械,和第一节内容,形成了一个知识闭环。)3.2.2 土石坝填筑的施工碾压试验
1.压实机械
土料压实作用外力示意图
(a)静压碾压 (b)夯击碾压
(c)振动碾压
(2021(1)考点) (2007(1)考点)3.2.2 土石坝填筑的施工碾压试验
例题:2007(1)-7.用夯板压实土料时,其外力作用示意图
是( )。
A 外力(KN) B 外力(KN)
. .
时间(s) 时间(s)
外力(KN) 外力(KN)
C D
. .
时间(s) 时间(s)3.2.2 土石坝填筑的施工碾压试验
答案:B
解析:
(a)静压碾压 (b)夯击碾压 (c)
振动碾压3.2.2 土石坝填筑的施工碾压试验
1.压实机械
补充,
压实机械与概算定额
2002版搭配
造价中,
是通过机械的选取来
<选择>对应的定额的。
造价软件。3.2.2 土石坝填筑的施工碾压试验
2.土料填筑标准3.2.2 土石坝填筑的施工碾压试验
2.土料填筑标准 1)黏性土的填筑标准
➊填筑标准: 压实度、 最优含水率<作为>设计控制指
Ⓐ Ⓑ
标。(2010(1)考点)
➋计算公式:设计最大干密度=击实最大干密度×压实度
(2022(1)、2023(1)、2024(1)案例)
➌具体要求:
1级、2级坝和高坝的<压实度>应为98%~100%,
Ⓐ
3级中低坝及3级以下的中坝<压实度>应为96%~98%。
Ⓑ
➍加个尾巴:设计地震烈度为8度、9度的地区,宜取大值。
(2009(1)、2013(1)考点)3.2.2 土石坝填筑的施工碾压试验

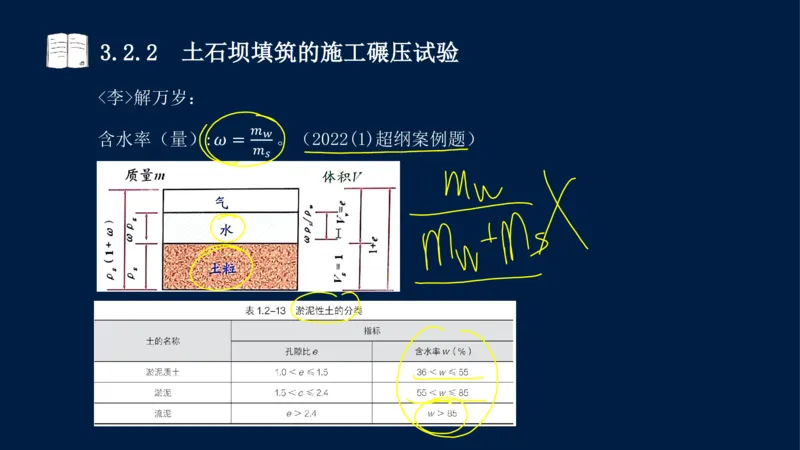

2.土料填筑标准 2)非黏性土的填筑标准
➊填筑标准:以<相对密度D >为设计控制指标。 (结论:相对密度D 越大,颗粒就越密实)
r r
(2017(1)、2022(1B)考点)( )
−
(神比马良:开宾馆,10间房,1 间自住。一间没租去,
= −
;全部租出, 。)
9 0
= = 1 = 9 = = 10 = 0
( ; 。)
租 间 8 租 间 5
9− 9−
2 5 5 8
➋具体要求:砂砾石的<相对密度D >不应低于0.75,砂的<
( 1 ) ( 4 )
= 9−0 = 9 = 9r−0 = 9
相对密度D >不应低于0.7,反滤料宜为0.7。
r3.2.2 土石坝填筑的施工碾压试验
补充知识:二建教材,土料压实标准(1/2)
➊(做梦)
黏性土:用<干密度ρ >控制;
Ⓐ
d
非黏性土:<相对密度D >控制;
Ⓑ
r
石渣和堆石体:<孔隙率n>作为压实指标。
Ⓒ
王安
(<李>解万岁:孔隙率n )
王安石
+
➋(现实)在现场用<相对密度D >来控制施工质量不太方
= = = + +
r
便,通常将<相对密度D >转换成对应的<干密度ρ >来控制。
r d3.2.2 土石坝填筑的施工碾压试验
补充知识:二建教材,土料压实标准(2/2)
➌几组对比
:最大干密度(ρ ),设计干密度(ρ ),实际干
⓵
max 设计
密度( ρ ),三者什么关系,谁最大?
实际
(神比马良:120分/72分/80分)
:压实度就是干密度吗?有什么关系?
⓶
(神比马良:一建90分/二建80分,谁大)
:设计压实度和实际压实度又有什么联系?
⓷
:质量评定,抽10块土,其中有2块土没有达到设计干
⓸
密度,是不是质量评定就不合格了?3.2.2 土石坝填筑的施工碾压试验
例题1:2010(1)-7.土坝黏性土填筑的设计控制指标包括
最优含水率和( )。
A.压实度 B.密实度
C.最大干密度 D.相对密实度
答案:A
解析:
一建教材,黏性土的填筑标准:以<压实度>和<最优含水
率>作为设计控制指标。
二建教材,黏性土:用干密度ρ 控制;非黏性土:相对密
d
度D 控制;石渣和堆石体:孔隙率作为压实指标。
r3.2.2 土石坝填筑的施工碾压试验
例题2:2013(1)-8.水库总库容为5亿m³,设计地震烈度为
8度,相应其均质土坝压实度宜采用( )。
A.96% B.97%
C.98% D.100%
答案:D
解析:
1级、2级坝和高坝的<压实度>应为98%~100%,
3级中低坝及3级以下的中坝<压实度>应为96%~98%。
设计地震烈度为8度、9度的地区,宜取大值。3.2.2 土石坝填筑的施工碾压试验

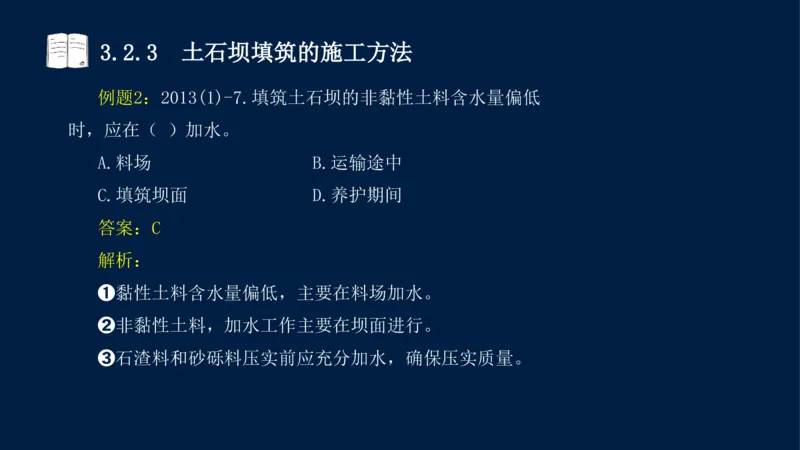

例题3:2017(1)-7.土石坝填筑施工时,砂砾石的填筑标
准应以( )作为设计控制指标。
A.压实度
B.最优含水率
C.最大干密度
D.相对密度
答案:D(本题也是2022(1B)选择题)
解析:砂砾石属于非黏性土,非黏性土的填筑标准:以<
相对密度>为设计控制指标。3.2.2 土石坝填筑的施工碾压试验
3.压实参数的确定 (1)土料填筑压实参数
土料填筑压实参数:①碾压机具的重量、②含水量、③碾
压遍数、④铺土厚度等,对于振动碾还应包括⑤振动频率及⑥
行走速率等。
(2016(2)、2019(1)考点)
(2014(2)、2021(2A)案例)
(2012(1)、2022(1)、2024(1)案例)3.2.2 土石坝填筑的施工碾压试验
例题:2019(1)-25.土石坝土料填筑的压实参数包括( )
等。
A.铺土厚度 B.碾压遍数
C.相对密度 D.压实度
E.含水量
答案:ABE
解析:土料填筑压实参数:①碾压机具的重量、②含水
量、③碾压遍数及④铺土厚度等,对于振动碾还应包括⑤振动
频率及⑥行走速率等。3.2.2 土石坝填筑的施工碾压试验
3.压实参数的确定 (2)找最优含水量的具体
数值
黏性土料压实含水量可取ω =ω +2% 、ω =ω 、ω =ω -
1 p 2 p 3 p
2%三种进行试验。ω 为土料塑限。(2012[10月](2)考点)
p
补充知识:最优含水量与干密度关系。
(排空驭气奔如电,升天入地求之遍。上穷碧落下黄泉,两处茫茫皆不见)3.2.2 土石坝填筑的施工碾压试验
<李>解万岁:
含水率(量) 。(2022(1)超纲案例题)
: = 3.2.2 土石坝填筑的施工碾压试验
<李>解万岁:
塑限(ω ):土由可塑状态过渡到半固体状态时的界限含
p
水率。(非常糟糕的定义)(plastic limit)
液限(ω ):土从由可塑状态到流动状态的界限含水量。
L
(liquid limit)3.2.2 土石坝填筑的施工碾压试验
<李>解万岁:
I (塑限指数)=ω (液限)-ω (塑限);
P L P
I (液限指数)= 。
L
−
神<比>马良:
−
塑限(ω ):温饱线;液限(ω ),富豪线。
p L
I (塑限指数):国家富裕程度(小康范围),USA,9万;CHN,5万。
P
I (液限指数):个人富裕程度。
L3.2.2 土石坝填筑的施工碾压试验
例题:2012[10月](2)-7.在确定土方填筑压实含水量时,
黏性土料需对含水量为ω +2%、ω 、ω -2%的三种情况进行试
p p p
验,此处ω 是土的( )。
p
A.塑限 B.液限
C.最优含水量 D.平均含水量
答案:A
解析:黏性土料压实含水量可取ω =ω +2% 、ω =ω 、
1 p 2 p
ω =ω -2%三种进行试验。ω 为土料塑限。
3 p p3.2.2 土石坝填筑的施工碾压试验
3.压实参数的确定 (3)找h,n的具体数值
黏性土:选取试验①铺土厚度、②碾压遍数,并测定相应
的③含水量、④干密度,作出对应的<关系曲线>。...
最后再分别计算<单位压实遍数的压实厚度>,即比较h /a、
1
h /b、h /c,其中以<单位压实遍数的压实厚度最大者>为最经
2 3
济合理。
铺土厚度、压实遍数、最优含水量
不同铺土厚度、不同压实遍数
、最大干密度的关系曲线
土料含水量和干密度关系曲线3.2.2 土石坝填筑的施工碾压试验
3.压实参数的确定 (3)找h,n的具体数值
试验一: 试验二: 试验三:
铺5米厚, 铺5米厚, 铺6米厚,
压2遍OK, 压5遍OK, 压10遍OK,
即2.5米/遍, 即1米/遍, 即0.6米/遍,
干密度<不合格>。 干密度<合格>。 干密度<合格>。
第一步:找合格;
第二步:找经济、找便宜。3.2.2 土石坝填筑的施工碾压试验
3.压实参数的确定 (4)非黏性土
非黏性土实验:只需作①铺土厚度、②压实遍数、③干密
度的关系曲线(2007(1)、2017(2)考点)。3.2.2 土石坝填筑的施工碾压试验
例题:2017(2)-24.非黏性土料的碾压试验作( )关系曲
线。
A.碾压机具重量 B.铺土厚度
C.压实遍数 D.干密度
E.含水量
答案:BCD(本题也是2007(1)选择题)
解析:非黏性土实验:只需作①铺土厚度、②压实遍数、
③干密度的关系曲线。3.2.2 土石坝填筑的施工碾压试验
小结:3.2.2 土石坝填筑的施工碾压试验
小结:一<页>看尽长安花(1/2)
1.压实机械【➊07图夯、21图气胎、➋21静压】【案例】【➊10工具、➋10工
具】
2.土料填筑标准(Ⅰ黏性土)【➊09<%高>、10控制指标、13<%高>、➋11
控制指标】
2.土料填筑标准(Ⅱ非黏性土)【➊17砂砾石、➋22B砂砾石】
2.土料填筑标准(Ⅲ压实度计算)【案例】【➊15超、22算、23
表超实操、24<综Ⓐ>】
3.压实参数的确定(Ⅰ压实参数)【➊19苡、➋16苡】【案例】
【➊12苡、22苡、24<综Ⓔ>苡、➋14苡、21苡、23A苡】
3.压实参数的确定(Ⅱ找落地)【➊07曲线、➋12塑限、17曲线】3.2.2 土石坝填筑的施工碾压试验
小结:一<页>看尽长安花(2/2) 表5(最大干土度:1.66g/cm3)
环刀号 1
环刀容量 cm3 200
环刀质量 g 188.34
湿密
土样环刀质量 g 578.24
度
土样质量 g
湿密度 g/cm3 1.95
盒号 1 2
盒质量 g 13.40 B 13.21 C
盒+湿土质量 g 52.34 D 43.33 E
含水 盒+干土质量 g 44.96 F 37.61 G
率 水的质量 g
干土质量 g
含水率 %
平均含水率 %
干密度
压实度 %3.2.2 土石坝填筑的施工碾压试验3.2.3 土石坝填筑的施工方法
3.2 土石坝施工技术
3.2.1 土石坝施工机械的配置
3.2.2 土石坝填筑的施工碾压试验
3.2.3 土石坝填筑的施工方法
3.2.4 土石坝的施工质量控制
3.3 面板堆石坝施工技术
3.3.1 面板堆石坝结构布置
3.3.2 坝体填筑施工
3.3.3 面板及趾板施工3.2.3 土石坝填筑的施工方法
考情分析:
单选题:2006(1),2011(1),2013(1)<两题>;
多选题:2012(1),2021(1);
案例题:2012(1),2024(1)。
一、二建教材重复程度:90%。3.2.3 土石坝填筑的施工方法
教材内容:
1.土石坝施工作业的划分
2.坝料开采
3.坝面作业的基本要求
4.结合部位处理 (4种结合部位)3.2.3 土石坝填筑的施工方法
1.土石坝施工作业的划分3.2.3 土石坝填筑的施工方法
1.土石坝施工作业的划分
土石坝分为:①干填碾压(碾压式)、②水中填土、③水
力冲填(包括水坠坝)、④定向爆破等类型。
其中,①碾压式土石坝<最为>普遍。3.2.3 土石坝填筑的施工方法
1.土石坝施工作业的划分
施工作业:准备作业、基本作业、辅助作业、附加作业、
坝面作业。
(1)准备作业:包括“四通一平”及修建生产、生活福
利行政办公用房以及排水清基等项工作。
(2)基本作业:料场土石料开采,挖、装、运、卸以及
坝面铺平、压实、质检等项作业。(挖运填,葡萄牙,街头见)
(5)坝面作业。包括:➊卸料、➋铺料、➌整平、➍洒
水、➎压实、➏质量检验等<工序>。(2021(1)考点、2023(2A)
案例)
坝面作业:(教材,P92+93,重复)3.2.3 土石坝填筑的施工方法
1.土石坝施工作业的划分
(3)辅助作业:➊清除施工场地及料场的覆盖层,从上
坝土石料中➋剔除超径石块、杂物,➌坝面排水,➍层间刨毛、
➎加水等。(缺其不可、一定要做)
(4)附加作业:➊坝坡修整、➋铺砌护面块石、➌铺植
草皮等。(锦上添花、可做可不做)3.2.3 土石坝填筑的施工方法
补充,坝面作业(一、二建,PK)
二建教材:
坝面作业。包括:➊铺土、➋平土、➌洒水或晾晒(控制
含水量)、➍土料压实、➎修整边坡、➏铺筑反滤层、➐排水
体及护坡、➑质量检查等工序。(2023(2A)案例)
一建教材:
(5)坝面作业。包括:➊卸料、➋铺料、➌整平、➍洒
水、➎压实、➏质量检验等<工序>。(2021(1)考点)3.2.3 土石坝填筑的施工方法
例题:2021(1)-7.土石坝坝面作业施工工序的有( )
等。
A.整平 B.洒水
C.压实 D.质检
E.剔除超径石块
答案:ABCD
解析:(3)辅助作业:清除施工场地及料场的覆盖层,
从上坝土石料中剔除超径石块(E选项)、杂物,坝面排水,
层间刨毛和加水等。
(5)坝面作业。包括:➊卸料、➋铺料、➌整平、➍洒
水、➎压实、➏质量检验等。3.2.3 土石坝填筑的施工方法
2.坝料开采3.2.3 土石坝填筑的施工方法
2.坝料开采
1 ) 土料开采,略...///
2 ) 砂砾料开采,略...///
3 ) 石料开采,略...///3.2.3 土石坝填筑的施工方法
3.坝面作业的基本要求3.2.3 土石坝填筑的施工方法
3.坝面作业的基本要求
一建教材,包括:➊铺料、➋整平、➌洒水、➍压实(对
于黏性土料采用平碾,压实后尚须刨毛以保证层间结合的质
量)、➎质检<等>工序。(2021(1)考点)
坝面作业:(教材,P93+92,重复)
二建教材,分为:➊铺料、➋整平、➌压实三个<主要>工
序。(2019(2)、2020(2)案例)(葡萄牙,街头见)3.2.3 土石坝填筑的施工方法
3.坝面作业的基本要求
流水作业施工应先按施工工序数目对坝面分段,然后组织
相应专业施工班组依次进入各工段施工。
就同一工段而言,各专业施工班组按工序依次连续施工;
就各专业施工班组而言,依次连续在各工段完成固定的专
业作业。
各工段都有专业施工班组固定的施工机具,从而保证施工
过程中“人、机、地”三不闲。
(2024(1)案例)3.2.3 土石坝填筑的施工方法
3.坝面作业的基本要求 1)卸料与铺料
(1)“葡萄”的方法(2024(1)案例)
卸料和铺料有<三种>方法,即➊进占法、➋后退法、➌混
合法(进占法与后退法同时采用)。(24版,P93+98)
一般采用进占法,进占法铺料厚度容易控制,容易平整,
压实设备工作条件较好。(因为:质量好、效率高)3.2.3 土石坝填筑的施工方法
(教材,P98,铺料的两种方法)
进占法:优点:减轻了推土机的摊平工作量,使堆石填筑
速度加快;缺点:轮胎磨损较严重,有分离现象。
后退法:优点:减轻轮胎磨损;缺点:摊平工作量大,且
影响施工进度。
进占法
后退法3.2.3 土石坝填筑的施工方法
3.坝面作业的基本要求 2)卸料与铺料
(2)“葡萄”的方式、方法
➊铺料方式:铺料宜<平行>坝轴线进行。(2012(1)-A考
点)
➋铺料方法:防渗体内铺料,自卸汽车卸料宜用<进占法>
倒退铺土。3.2.3 土石坝填筑的施工方法
3.坝面作业的基本要求 2)卸料与铺料
(3)卸料和平土(略...///)
关键:按<设计厚度>铺料整平是保证压实质量的关键。
卸料:带式运输机或自卸汽车上坝<卸料>,
平土:推土机或平土机散料<平土>。3.2.3 土石坝填筑的施工方法
3.坝面作业的基本要求 2)卸料与铺料
(4)加水
➊黏性土料含水量偏低,主要在<料场>加水。(2011(1)、
2012(1)-C考点)
➋非黏性土料,加水工作主要在<坝面>进行。(2013(1)
考点)
➌石渣料和砂砾料<压实前>应充分加水,确保压实质量。
(2012(1)-D考点)3.2.3 土石坝填筑的施工方法
例题1:2011(1)-1.填筑土石坝的黏性土料含水量偏低
时,应优先考虑在( )加水。
A.运离料场前 B.铺料前
C.整平前 D.压实前
答案:A
解析:
➊黏性土料含水量偏低,主要在料场加水。
➋非黏性土料,加水工作主要在坝面进行。
➌石渣料和砂砾料压实前应充分加水,确保压实质量。3.2.3 土石坝填筑的施工方法
例题2:2013(1)-7.填筑土石坝的非黏性土料含水量偏低
时,应在( )加水。
A.料场 B.运输途中
C.填筑坝面 D.养护期间
答案:C
解析:
➊黏性土料含水量偏低,主要在料场加水。
➋非黏性土料,加水工作主要在坝面进行。
➌石渣料和砂砾料压实前应充分加水,确保压实质量。3.2.3 土石坝填筑的施工方法
3.坝面作业的基本要求 2)卸料与铺料
(5)刨毛
光面土层,应刨毛处理,以利层间结合。通常刨毛深度
3~5cm。(2012(1)-E、2013(1)、2018(1)考点)3.2.3 土石坝填筑的施工方法
例题1:2013(1)-9.堤防黏性土料填筑中,在新层铺料
前,对出现的光面应进行( )处理。
A.挖除
B.刨毛
C.碾压
D.洒水
答案:B
解析:光面土层,应刨毛处理,以利层间结合。通常刨毛
深度3~5cm。3.2.3 土石坝填筑的施工方法
例题2:2018(1)-8.黏性土堤防填筑施工中,在新层铺料
前,需对光面层进行刨毛处理的压实机具是( )。
A.羊足碾 B.光面碾
C.凸块碾 D.凸块振动碾
答案:B
解析:
新层铺料前,用<光面碾>这种压实机具对旧层碾压成(光
面层),
然后对碾压好的(光面层)进行<刨毛>处理,
<刨毛>处理后,再对<新层>铺料。3.2.3 土石坝填筑的施工方法
例题3:2012(1)-24.(综合题)关于土石坝填筑作业的说
法,正确的有( )。
A.铺料宜垂直于坝轴线进行,超径块料应打碎
B.按碾压测试确定的厚度辅料、整平
C.黏性土含水量较低,主要应在料场加水
D.石渣料压实前应充分加水
E.采用气胎碾压实的土质,应刨毛处理,以利层间结合3.2.3 土石坝填筑的施工方法
答案:BCDE
解析:
选项A中,铺料方式:铺料宜<平行>坝轴线进行,厚度要
匀,超径打碎,杂物剔除。3.2.3 土石坝填筑的施工方法
3.坝面作业的基本要求 3)压实(碾压)(葡萄
<牙>)
(1)进退错距法
这块区域如何被压4次
(2)圈转套压法3.2.3 土石坝填筑的施工方法
3.坝面作业的基本要求 3)压实(碾压)(葡萄
<牙>)
(1)进退错距法
优点:压实质量容易保证。
错距宽度b按下式计算:b=B/n;
式中 B--碾滚净宽(m),n--设计碾压遍数。
(2006(1)、2020(1)考点)
进退错距法3.2.3 土石坝填筑的施工方法
3.坝面作业的基本要求 3)压实(碾压)(葡萄
<牙>)
(2)圈转套压法
适用:开行的工作面较大,适合于多碾滚组合碾压。
优点:生产效率较高。
缺点:重压、漏压过多,质量难以保证。
圈转套压法3.2.3 土石坝填筑的施工方法
例题:2006(1)-5.土石坝采用进退错距法施工,若施工工
作面宽3.0m,碾压机械碾滚净宽1.5m,设计碾压遍数为5遍,
则错距碾压宽度为( )m。
A.0.3 B.0.5
C.0.6 D.2.0
答案:A
进退错距法公式:b=B/n;
式中:b--错距宽度,B--碾滚净宽(m),n--设计碾压遍
数。3.2.3 土石坝填筑的施工方法
4.结合部位处理 (4种结合部位)3.2.3 土石坝填筑的施工方法
4.结合部位处理 (1)层层接头
在坝体填筑中,层与层之间分段接头应<错开>一定距离,
同时分段条带应与坝轴线平行布置,各分段之间不应形成
过大的高差。接坡坡比一般缓于1:3。
接头错开
1段
2段
3段
分段条带3.2.3 土石坝填筑的施工方法
4.结合部位处理 (2)土砂接头3.2.3 土石坝填筑的施工方法
4.结合部位处理 (2)土砂接头
坝体填筑,一般都采用<土、砂平起>的施工方法。
(2012(1)案例)
一种是<先土后砂>法,即先填土料后填砂砾反滤料;
一种是<先砂后土>法,即先填砂砾料后填土料。3.2.3 土石坝填筑的施工方法
4.结合部位处理 (2)土砂接头
土砂结合部,①当采用羊脚碾与气胎碾<联合作业>时,土
砂结合部可用气胎碾进行压实。②无此条件时可采用夯实机具,
在夯实土砂结合部时,宜<先夯>土边一侧,等合格后<再夯>反
滤料,不得交替夯实,影响质量。3.2.3 土石坝填筑的施工方法
4.结合部位处理 (3)土砼接头3.2.3 土石坝填筑的施工方法
4.结合部位处理 (3)土砼接头
对于坝身与混凝土结构物(如涵管、和墙等)的连接部位,
①(去污)先将结合面的混凝土表面乳皮、粉尘及其附着杂
物清除干净,
②(涂浆)在结合面上洒水湿润,涂刷一层厚约3~5mm的浓黏
性土浆、水泥黏性土浆或水泥砂浆,要边涂刷、边铺土、边碾压,
涂刷高度与铺土厚度一致,并应与下部涂层衔接,不得在泥浆干
涸后铺土和压实。泥浆土与水质量比宜为1 : 3.0~1 : 2.5,宜
通过试验确定。填土含水率控制应大于最优含水率1.0%~3.0%。3.2.3 土石坝填筑的施工方法
4.结合部位处理 (3)土砼接头
对于坝身与混凝土结构物(如涵管、和墙等)的连接部位,
③(轻压)靠近混凝土结构物两侧及顶部0.5m范围内填土,
不能采用大型机械压实时,可采用小型机械夯实或人工夯实。
④(对称)要注意混凝土结构物两侧均衡填料压实,以免对
其产生过大的侧向压力。
(2012[10月](2)、2013(1)、2024(2B)案例)3.2.3 土石坝填筑的施工方法
4.结合部位处理 (4)坝基结合面(土0接头)
➊总方针:
填土,对于基础部位的填土,宜采用<薄层>、<轻碾>的方法。
无论何种坝基,只有填筑厚度达到<2m以上>时,才可以使用
重型压实机械。
➋黏性土、砾质土坝基(土基):应将其表层含水量调节至
施工含水量的<上限>范围,用与防渗体土料相同的碾压参数压实。
然后刨毛3~5cm,再铺土压实。3.2.3 土石坝填筑的施工方法
4.结合部位处理 (4)坝基结合面(土0接头)
➌非黏性土地基(砂砾石地基):应先压实,再铺第一层土
料,其含水量为施工含水量的<上限>,采用轻型机械压实,压实
干密度可<略低>于设计值。
➍岩基(硬基):应先把局部凹凸不平的岩石进行整平,封
闭岩石表面节理、裂隙,防止渗水冲蚀防渗体。若岩基干燥可适
当洒水,并使用含水量<略高>的土料。3.2.3 土石坝填筑的施工方法
4.结合部位处理 (4)坝基结合面
➎前后对比
教材,P94+106,土0接头PK砼0接头。3.2.3 土石坝填筑的施工方法
小结:3.2.3 土石坝填筑的施工方法
小结:(一<页>看尽长安花)
1.土石坝施工作业的划分【➊21工序、➋19工序】
【案例】【➋20<综Ⓐ>工序、23A工序】
2.坝料开采【无】
3.坝面作业的基本要求(Ⅰ葡萄施工)【➊11黏加水、12<综>、13非加
水、13茅、18茅】
【案例】【➊24<综ⒷⒸⒹ>优缺点、组数量、流水要求】
3.坝面作业的基本要求(Ⅱ牙施工)【➊06错距、20错距】
4.结合部位处理【案例】【➊12土砂、13土砼、➋12B土砼、24B土砼】3.2.3 土石坝填筑的施工方法3.2.4 土石坝的施工质量控制
3.2 土石坝施工技术
3.2.1 土石坝施工机械的配置
3.2.2 土石坝填筑的施工碾压试验
3.2.3 土石坝填筑的施工方法
3.2.4 土石坝的施工质量控制3.2.4 土石坝的施工质量控制
考情分析:
单选题:无;
多选题:无;
案例题:2011(1)<超纲>,2013(1)<超纲>,2015(1)。
一、二建教材重复程度:90%。3.2.4 土石坝的施工质量控制
教材内容:
0.前言
1.料场的质量检查和控制
2.坝面的质量检查和控制
3.负温施工的质量检查和控制3.2.4 土石坝的施工质量控制
导入:3.2.4 土石坝的施工质量控制
0.前言3.2.4 土石坝的施工质量控制
0.前言
施工质量控制是土石坝安全的重要保证,它贯穿于土石坝
施工的各个环节和施工<全>过程。
土石坝施工质量控制主要包括:➊料场的质量检查和控制
(施工前)、➋坝面的质量检查和控制(施工中、施工后)。3.2.4 土石坝的施工质量控制
1.料场的质量检查和控制3.2.4 土石坝的施工质量控制
1.料场的质量检查和控制 ➊仓库查“土”和
“石”
(1)<土料场>检查内容:①土质情况、②杂质含量、③
土块大小、④含水量等。
④含水量的检查方法:“手检”和含水量测定仪测定。
手检:手握成团,落地开花;。
机检:含水量测定仪,测试结果直接从LCD读取,即插即
读。
(5)<石料场>检查内容:①石质、②风化程度、③石料
级配大小、④形状。
(此石非彼石:教材,P95+96,对比)3.2.4 土石坝的施工质量控制
1.料场的质量检查和控制 ➋“土”查到问题
怎么办?
(2)含水量<偏高>:
(2020(2)、2022(2B)、2024(2B)案例)
外部措施:改善料场的排水条件和采取防雨措施。
内部措施:进行翻晒处理,采取轮换掌子面的办法,也可
以采用机械烘干法烘干。3.2.4 土石坝的施工质量控制
1.料场的质量检查和控制 ➋“土”查到问题
怎么办?
(3)含水量<偏低>时:
➊黏性土料:在料场加水。
料场加水的有效方法是:①分块筑畦埂(qígěng)→②灌
水浸渍→③轮换取土(2024(2A)案例)。地形高差大也可采用
<喷灌机>喷洒。无论哪种加水方式 ,均应进行现场试验。
➋非黏性土料:可用洒水车在坝面喷洒加水,避免运输时
从料场至坝上的水量损失。3.2.4 土石坝的施工质量控制
百度:
畦埂:畦田两侧用以隔断水流,防止串畦跑水的土埂。3.2.4 土石坝的施工质量控制
1.料场的质量检查和控制 ➋“土”查到问题
怎么办?
(4)含水量<不均匀>:应考虑堆筑“土牛”(大土堆),
使含水量均匀后再外运。3.2.4 土石坝的施工质量控制
2.坝面的质量检查和控制3.2.4 土石坝的施工质量控制
2.坝面的质量检查和控制 (2)检查内容和方法
➊(施工中)的土检查什么:在坝面作业中,应对①铺土
厚度、②土块大小、③含水量、④压实后的干密度等进行检查。
➋(施工中)含水量怎么测定:含水量测定仪测定。3.2.4 土石坝的施工质量控制
2.坝面的质量检查和控制 (2)检查内容和方法
➌(施工中、施工后)干密度的测定:
①黏性土:200~500cm³的环刀取样测定;
(2024(2B)案例)
②砂(土):500cm³的环刀取样测定;
③砾质土、砂砾料、反滤料:灌水法或灌砂法测定
(2010(2)考点);
④堆石:一般用灌水法测定。
⑤砂砾料:因缺乏细料而架空时,灌水法。3.2.4 土石坝的施工质量控制
例题:2010(2)-23.测定反滤料的干密度可采用( )。
A.燃烧法
B.烘干法
C.灌水法
D.蒸发皿法
E.灌砂法
答案:CE
解析:砾质土、砂砾料、反滤料干密度:灌水法或灌砂法
测定。3.2.4 土石坝的施工质量控制
2.坝面的质量检查和控制 (2)力学性能抽样
抽样数量:沿坝高5~10m,取代表性试样(总数不宜少于
30个)进行室内物理力学性能试验。(模拟题)
2.坝面的质量检查和控制 (3)反滤层抽样
①排水反滤层:每层在25m×25m的面积内取样1~2个;
②条形反滤层:每隔50m设一取样断面,每个取样断面每
层取样不得少于4个。(2010(2)、2012(2)考点)3.2.4 土石坝的施工质量控制
例题:2012(2)-7.对土坝条形反滤层进行质量检查时,每
个取样断面每层取样个数最少需( )个。
A.2 B.4
C.6 D.8
答案:B(本题也是2010(2)选择题)
解析:
①排水反滤层:每层在25m×25m的面积内取样1~2个;
②条形反滤层:每隔50m设一取样断面,每个取样断面每
层取样不得少于4个。3.2.4 土石坝的施工质量控制
2.坝面的质量检查和控制 (4)坝面堆石部位
堆石棱体与堆石体的质量检查内:①石料的质量、②风化
程度、③石块的重量、④尺寸、⑤形状、⑥堆筑过程有无离析
架空现象发生等。(案例题)3.2.4 土石坝的施工质量控制
3.负温施工的质量检查和控制3.2.4 土石坝的施工质量控制
3.负温施工的质量检查和控制
三个施工:
➊低温施工:当日平均气温低于0℃时,黏性土料应按<低温
季节>进行施工管理。
➋不要施工:当日平均气温低于-10℃时,<不宜>填筑土料。
(理由:正常情况,0℃水会变成冰,但是土里面的水要变
成冰,要-10℃以下,这个时候土里面液体不能施工了。)
➌正常施工:0℃以上。
不要施工了 低温管理
正常施工
-10℃ 0℃
+N℃3.2.4 土石坝的施工质量控制
3.负温施工的质量检查和控制 ➊低温施工
<低温季节>施工管理
(1)(土的要求)
含水量要求:黏性土含水量略<低于>塑性,防渗体土料含
Ⓐ
水量<不大于(也是低于)>塑性的90%。
(本来加水的目的是方便施工,但是0℃施工的时候,水会
变成冰后“浑水摸鱼”地像石了,这样不好施工)
温度要求:压实土料温度应在-1℃以上。
Ⓑ
机械要求:宜采用<重型>碾压机械。
Ⓒ
薄弱环节要求:坝体分段结合处<不得>存在冻土层、冰块。
Ⓓ3.2.4 土石坝的施工质量控制
3.负温施工的质量检查和控制 ➊低温施工
<低温季节>施工管理
(2)(石头的要求)
含水量要求:砂砾料的含水量应<小于>4%,不得加水。
Ⓐ
温度要求:填筑时应基本保持正温,冻料含量控制在10%
Ⓑ
以下,冻块粒径不超过10cm,且均匀分布。
(冻料含量高或者冻块粒径大,则是在大坝埋了一个冰雷,
天气一暖和,就要爆炸成水了。)3.2.4 土石坝的施工质量控制
3.负温施工的质量检查和控制 ➋不要施工温度
(3)(特殊情况,此时非彼时,此(十)非彼(十))
当<日最低>气温低于-10℃ 时,可以采用搭建<暖棚>进行
施工。3.2.4 土石坝的施工质量控制
小结:3.2.4 土石坝的施工质量控制
小结:(一<页>看尽长安花)
1.料场的质量检查和控制【案例】【➊13<超>复核、15<超>复查、
➋20<综Ⓑ>减水、22B减水、2A加水、
24B<综Ⓑ>减水】
2.坝面的质量检查和控制【➋10干密度、10取样数、12取样数】
【案例】【➊10<综Ⓑ>干密度方法、15<综Ⓑ>反滤层、24B<综Ⓑ>干密度方法】
3.负温施工的质量检查和控制【无】
4.坝体压实检查项目(电力强标DL/T)【➋12反滤料、13过渡料】3.2.4 土石坝的施工质量控制3.3.1 面板堆石坝结构布置
3.3 面板堆石坝施工技术
3.3.1 面板堆石坝结构布置
3.3.2 坝体填筑施工
3.3.3 面板及趾板施工
章节 题型 2020 2021 2022 2023 2024
单选 1 1
3.3 面板堆石
坝 多选 2
施工技术
案例 4 20 5 53.3.1 面板堆石坝结构布置
考情分析:
单选题:2012(1),2022(1);
多选题:无;
案例题:2011(1),2015(1),2021(1)。
一、二建教材重复程度:80%。3.3.1 面板堆石坝结构布置
教材内容:
0.前言
1.堆石材料的质量要求(材料补充,介绍石头)
2.堆石坝坝体分区 (构造补充,介绍堆石坝构造)3.3.1 面板堆石坝结构布置
0.前言3.3.1 面板堆石坝结构布置
0.前言
➊面板:面板堆石坝上游面有薄层<防渗>面板,面板可以
是刚性钢筋混凝土的,也可以是柔性沥青混凝土的。
➋堆石:坝体主要是<堆石>结构。良好的堆石材料,尽量
减少堆石体的变形,为面板正常工作创造条件,是坝体安全运
行的<基础>。3.3.1 面板堆石坝结构布置
1.堆石材料的质量要求3.3.1 面板堆石坝结构布置
1.堆石材料的质量要求
堆石材料质量要求:(2015(1)、2021(1)案例)
①抗压强度、②石料硬度(判断加工难度)、③天然重度
(与e\n有关,判断承载能力)、④软化系数(抗风化能力
饱水, ,意味着喝醉了和没喝酒一样的硬)、⑤碾
干燥
压 后=的 密实度K=和1内摩擦角、⑥碾压后的渗透能力(渗透性)
(4“度”赤水,印度阿三,室内,中枪死了,fuck)
(蓝田日<暖>玉<生>烟)
(此石非彼石:教材,P96+95,对比)3.3.1 面板堆石坝结构布置
2.堆石坝坝体分区3.3.1 面板堆石坝结构布置
2.堆石坝坝体分区(构造介绍)3.3.1 面板堆石坝结构布置
2.堆石坝坝体分区(构造介绍)
主要有:①垫层区、②过渡区、③主堆石区、④下游堆石
区(次堆石料区) 等。(2012(1)、2022(1)考点)
(2011(1)、2015(1)、2021(1)、2019(2)案例)
堆石坝坝体分区
1A—上游铺盖区;1B—压重区;2—垫层区;
3A—过渡区;3B—主堆石区;3C—下游堆石区;
4—主堆石区和下游堆石区的可变界限;5—下游护坡;6—混凝土面板3.3.1 面板堆石坝结构布置
例题:2022(1)-8.面板堆石坝的过渡区位于( )之间。
A.主堆石区与下游堆石区
B.上游面板与垫层区
C.垫层区与主堆石区
D.下游堆石区与下游护坡
答案:C
解析:堆石坝坝体分区主要有:①垫层区、②过渡区、③
主堆石区、④下游堆石区(次堆石料区) 等。3.3.1 面板堆石坝结构布置
2.堆石坝坝体分区 1)垫层区
作用:为<面板>提供平整、密实的基础,将面板承受的水
压力均匀传递给主堆石体,并起辅助渗流控制作用。
2.堆石坝坝体分区 2)过渡区
作用:保护<垫层区>在高水头作用下不产生破坏。
2.堆石坝坝体分区 3)主堆石区
作用:承受<水荷载>的主要支撑体。3.3.1 面板堆石坝结构布置
2.堆石坝坝体分区 4)下游堆石区
作用:<保护>主堆石体及下游边坡的稳定。
下游堆石区采用较大石料填筑,由于该区域的沉降变形对
面板的影响甚微,故对石质和密度要求可以比主堆石区放宽。3.3.1 面板堆石坝结构布置
小结:3.3.1 面板堆石坝结构布置
小结:一<页>看尽长安花
1.堆石材料的质量要求【案例】【➊15四渡锦瑟、21四渡锦瑟】
2.堆石坝坝体分区【➊12图转字、22图转字】
【案例】【➊11图、15图、21图、➋19图】3.3.1 面板堆石坝结构布置3.3.2 坝体填筑施工
3.3 面板堆石坝施工技术
3.3.1 面板堆石坝结构布置
3.3.2 坝体填筑施工
3.3.3 面板及趾板施工3.3.2 坝体填筑施工
考情分析:
单选题:2009(1)、2023(1);
多选题:2016(1)、2021(1);
案例题:2017(1)、2021(1)。
一、二建教材重复程度:90%。3.3.2 坝体填筑施工
教材内容:
0.前言
1.填筑工艺
2.堆石坝的压实参数和施工质量控制3.3.2 坝体填筑施工
导入:3.3.2 坝体填筑施工
0.前言3.3.2 坝体填筑施工
0.前言
堆石体填筑的施工(质量控制)关键是要对<填筑工艺>和
<压实参数>进行有效控制。
(也就是控制“怎么压(葡萄牙)”和压完后”怎么查
“的问题)
(教材的编写时非线性的编写,教材的顺序是 D-P-CA)3.3.2 坝体填筑施工
1.填筑工艺3.3.2 坝体填筑施工
1.填筑工艺
(介绍“怎么铺、压”的问题)(D)
(1)堆石料(右派)怎么铺:
坝体堆石料铺筑宜采用<进占法>,必要时可采用自卸汽车
后退法与进占法结合卸料。(葡萄)
(2)垫层料(左派)怎么铺、怎么压:
摊铺多用<后退法>,以减轻物料的分离。(葡萄)
采用:①斜坡振动碾、②液压平板振动器压实。(牙)3.3.2 坝体填筑施工
进占法,优点:减轻了推土机的摊平工作量,使堆石填筑
速度加快;缺点:轮胎磨损较严重,有分离现象。
后退法,优点:减轻轮胎磨损;缺点:摊平工作量大,且
影响施工进度。
进占法
后退法 (2021(1)考点)3.3.2 坝体填筑施工
例题:2021(1)-23.关于土石坝施工的说法,正确的有( )。
A.进占法时,自卸汽车与推土机不在同一高程
B.后退法时,自卸汽车与推土机在同一高程
C.垫层料的摊铺宜采用后退法
D.堆石料碾压采用羊脚碾
E.石料粒径不应超过压实层厚度3.3.2 坝体填筑施工
答案:CE
解析:
进占法
后退法
TOP不记忆:
“进”字第一笔,是什么?所以,同一高程;
“后”字第一笔,是什么?所以,不在同一高程。3.3.2 坝体填筑施工
1.填筑工艺
(3)堆石料(右派)怎么压:
坝体堆石料碾压应采用<振动>平碾,其工作质量不小于
10t。高坝宜采用重型振动碾,振动碾行进速度宜小于3km/h。
各碾压段之间的搭接不应小于1.0m。(牙)
(4)压实问题怎么办:压实过程中,有时表层<块石有失
稳>现象,采用①斜坡碾压与②砂浆固坡相结合的施工方法。
(牙)3.3.2 坝体填筑施工
2.堆石坝的压实参数和施工质量控制3.3.2 坝体填筑施工
2.堆石坝的压实参数和施工质量控制 1)压实参数
堆石坝的压实参数:①碾重、②行车速率、③铺料厚度、
④加水量、⑤碾压遍数。(2017(1)、2021(1)、2019(2)案例)
对比:
土料填筑压实参数:碾压机具的重量、含水量、碾压遍数
及铺土厚度等,对于振动碾还应包括振动频率及行走速率等。3.3.2 坝体填筑施工
2.堆石坝的压实参数和施工质量控制 2)质量控制
(CA)
堆石坝施工质量控制(5条)(CA)
(1)坝料压实质量检查,应采用:①碾压参数、②干密
度(孔隙率)等参数控制,以控制<碾压参数>为主。(施工前
和施工后)
(2)铺料厚度、碾压遍数、加水量等碾压参数应符合<设
计要求>,铺料厚度应每层测量,其误差不宜超过<层厚>的10%。
(施工前)3.3.2 坝体填筑施工
2.堆石坝的压实参数和施工质量控制 2)质量控制
(CA)
坝料压实检查项目、取样次数见表。
(3)坝料压实检查项目、取样次数见表。
坝料 检查项目 取样次数
坝面 干密度、颗粒级配 1次/(500~1000m³)
垫
层 上游坡面 干密度、颗粒级配 1次/(1500~3000m³)
料
小区 干密度、颗粒级配 1次/(1~3层)
过渡料 干密度、颗粒级配 1次/(1000~5000m³)
干密度、<相对密度D >、颗粒级 1次/(1000~5000m³),
r
砂砾料
配 每层不小于10点
干密度、<孔隙率n>、颗粒级配 1次/(5000~50000m³)
堆石料
(2021(1)案例)(大家都对) (2021(1)案例)3.3.2 坝体填筑施工
2.堆石坝的压实参数和施工质量控制 2)质量控制
(CA)
堆石坝施工质量控制(5条)(CA)
(4)坝料压实检查方法
(2016(1)、2023(1)、2022(2B)考点,2017(1)案例)
试坑
干密度检测方法
直径 厚度
垫层料 挖坑灌水(砂)法 核子密度仪法 ≥最大料径的4倍 碾压层厚
过渡料 挖坑灌水(砂)法 ≥最大料径的3~4倍 碾压层厚
≥最大料径的2~3倍
堆石料 挖坑灌水(砂)法 碾压层厚
最大不超过2米3.3.2 坝体填筑施工
例题1:2016(1)-22.混凝土面板堆石坝的垫层料压实干密
度测量方法有( )。
A.环刀法 B.挖坑灌水法
C.挖坑灌砂法 D.试坑法
E.核子密度仪法
答案:BCE
解析:垫层料压实干密度测量方法有挖坑灌水法、挖坑灌
砂法、核子密度仪法。3.3.2 坝体填筑施工
例题2:2023(1)-5.采用挖坑灌水(砂)法检测面板堆石
坝堆石料压实干密度时,试坑深度为( )。
A.碾压层厚
B.1/3碾压层厚
C.1/2碾压层厚
D.1.5倍碾压层厚
答案:A
解析:试坑厚度为碾压层厚。3.3.2 坝体填筑施工
2.堆石坝的压实参数和施工质量控制 2)质量控制
(CA)
堆石坝施工质量控制(5条)(CA)
(5)测定的干密度,其平均值不小于设计值,标准差不
宜大于50g/m³。当样本数小于20组时,应按合格率不小于90
%,不合格点的干密度不低于设计干密度的95%控制。(类似
质量评定)3.3.2 坝体填筑施工
小结:3.3.2 坝体填筑施工
小结:(一<页>看尽长安花)
1.填筑工艺【➊21综、➋16后退法】
2.压实参数和质量控制(Ⅰ压实参数)【案例】【➊17Ⓐ苡、
21苡、➋19苡】
2.压实参数和质量控制(Ⅱ质量控制)【➊09灌水法、16垫层、23
深度、➋14孔隙率、22B直径二米、23A孔隙率】【案例】【➊17Ⓑ干密度、21堆石检查】
3.堆石体施工质量控制(垫层、过渡、主堆石)【➋13界面处<
二建>】3.3.2 坝体填筑施工3.3.3 面板及趾板施工
3.3 面板堆石坝施工技术
3.3.1 面板堆石坝结构布置
3.3.2 坝体填筑施工
3.3.3 面板及趾板施工3.3.3 面板及趾板施工
考情分析:
单选题:2014(1);
多选题:无;
案例题:2011(1),2015(1),2020(1),
2021(1),2023(1),2024(1)。
一、二建教材重复程度:60%。3.3.3 面板及趾板施工
教材内容:
1.混凝土面板的施工
2.沥青混凝土面板施工
3.接缝止水施工3.3.3 面板及趾板施工
1.混凝土面板的施工3.3.3 面板及趾板施工
1.混凝土面板的施工 0)框架
面板(分为面板和趾板)是主要防渗结构(2014(1)考
点),厚度薄、面积大。
面板的施工主要包括:➊混凝土面板的分块、➋垂直缝砂
浆条铺设、➌钢筋架立、➍面板混凝土浇筑、➎面板养护等作
业内容。(2011(1)、2021(1)、2023(1)、2024(1)案例)
(水浅王八多,遍地是大哥。庙小妖风大,全是案例咖。)3.3.3 面板及趾板施工
例题:2014(1)-8.混凝土面板堆石坝中面板的主要功能是
( )。
A.抗压
B.抗冲
C.抗拉
D.抗渗
答案:D
解析:面板(分为面板和趾板)是主要防渗结构。3.3.3 面板及趾板施工
1.混凝土面板的施工 1)钢筋混凝土面板的分块
面板由<起始板>及<主面板>组成。
(纵缝)的间距决定面板的宽度。
面板通常采用<滑模>连续浇筑。
中部<受压>区垂直缝的间距可为12~ 18m,两侧<受拉>区
的间距可为6~9m。
中等高度以下的坝,面板混凝土<不宜设置>水平缝,高坝
和要求施工期蓄水的坝,面板可以<设置>1~2条水平缝。3.3.3 面板及趾板施工
1.混凝土面板的施工 2)垂直缝砂浆条铺设
<垂直缝>砂浆条一般宽50cm,是控制面板体型的关键。
砂浆铺设完成后,再在其上<铺设止水>,架立侧模。3.3.3 面板及趾板施工
1.混凝土面板的施工 3)钢筋架立
(1)面板宜采用<单层双向>钢筋,钢筋宜置于面板截面
中部,每向配筋率为0.3%~0.4%,水平向配筋率可少于竖向
配筋率。
(2)略...///
(3)略...///3.3.3 面板及趾板施工
1.混凝土面板的施工 4)面板混凝土浇筑
(1)通常面板混凝土采用<滑模>浇筑。
(2)混凝土由混凝土搅拌车运输,溜槽输送混凝土入仓。
12m宽滑模用两条溜槽入仓,16m的则采用三条。
(3)入槽混凝土的坍落度在3~6cm,振捣器应在前50cm处
进行振捣。
(4)起始板可以采取<固定模板>或<翻转模板>浇筑,也
可以采用<滑模>浇筑。(模拟题)3.3.3 面板及趾板施工
1.混凝土面板的施工 5)面板养护
➊面板的养护包括:①保温、②保湿<两项>内容。
➋一般采用草袋<保温>,喷水<保湿>,并要求<连续>养护。
➌面板混凝土宜在低温季节浇筑,加强混凝土面板表面的
保湿和保温养护,直到蓄水为止,或至少<90d>。
(2011(1)、2015(1)案例)
课外:混凝土在正常养护条件下,其强度将随
着龄期的增长而增长。最初7~14d内,强度增
长较快,28d达到设计强度。以后增长缓慢,
但若保持足够的温度和湿度,强度的增长将延
续几十年。普通水泥制成的混凝土,在标准条
件下,混凝土强度的发展大致与其龄期的对数
成正比关系。3.3.3 面板及趾板施工
2.沥青混凝土面板施工3.3.3 面板及趾板施工
2.沥青混凝土面板施工
➊施工方法:①碾压法、②浇筑法、③预制装配法、④填
石振动法。
➋施工特点:铺填及压实层薄,通常板厚10~30cm,施工
压实层厚仅5~10cm,且铺填及压实均在坡面上进行。3.3.3 面板及趾板施工
2.沥青混凝土面板施工
沥青加热
称量
160~190℃
矿粉加热 拌合 装车运输 铺填 压实
称量
100~160℃ 160~190℃ 130~180℃ 130~170℃ 100~140℃
矿石加热
称量
170~200℃ 沥青混凝土施工过程中温度控制3.3.3 面板及趾板施工
3.接缝止水施工3.3.3 面板及趾板施工
3.接缝止水施工
➊接缝止水结构是面板堆石坝安全运行的<关键>问题之一。
➋面板坝接缝包括:趾板缝、周边缝、垂直缝(张性和压
性缝)、防浪墙体缝、防浪墙底缝以及施工缝(水平缝)等,
堆石坝坝体分区
1A—上游铺盖区;1B—压重区;2—垫层区;
3A—过渡区;3B—主堆石区;3C—下游堆石区;
4—主堆石区和下游堆石区的可变界限;5—下游护坡;6—混凝土面板3.3.3 面板及趾板施工
3.接缝止水施工
➌接缝止水材料包括:①金属止水片、②塑料止水带、③
缝面嵌缝材料、④保护膜等。3.3.3 面板及趾板施工
3.接缝止水施工 ➍铜止水带连接
连接方法:连接宜采用①对缝焊接、或②搭接焊接。
强度要求:焊缝处的抗拉强度<不应小于>母材抗拉强度的
70%。
焊接要求:
①对缝焊接:应用<单面>双道焊缝;
②搭接焊接:宜<双面>焊接,搭接长度应<大于20mm>铜止
水带宜用黄铜焊条焊接。3.3.3 面板及趾板施工
3.接缝止水施工 ➎不锈钢止水带焊接
◇不锈钢止水带宜用<钨极氩弧焊>焊接。3.3.3 面板及趾板施工
3.接缝止水施工 ➏焊缝合格标准
焊缝合格标准:金属止水带的①焊缝应表面光滑、②(焊
缝)不渗水、③(焊缝)无孔洞、④(焊缝无)裂隙、⑤(焊
缝无)漏焊、⑥(焊缝无)欠焊咬边伤等缺陷。(2020(1)案
例)(记忆:思国思家思天下,漏焊欠焊咬边伤,光不溜就,
无问<西东>)
如何检验:应抽样用<煤油>等做渗透检验。(2020(1)、
2023(1)案例)3.3.3 面板及趾板施工
小结:3.3.3 面板及趾板施工
小结:(一<页>看尽长安花)
1.混凝土面板的施工(Ⅰ排序)【➊14面板作用】
【案例】【➊11排序、21工序包含、23工序包含、24排序】
1.混凝土面板的施工(Ⅱ养护)
【案例】【➊11<综Ⓑ>九十天、15养护时间和措施、15防渗固坡<删>】
2.沥青混凝土面板施工【无】
3.接缝止水施工【案例】【➊11<综Ⓐ>搭接、20秋香西东煤油、
23<综
ⒶⒸ>搭接、煤油】3.3.3 面板及趾板施工
