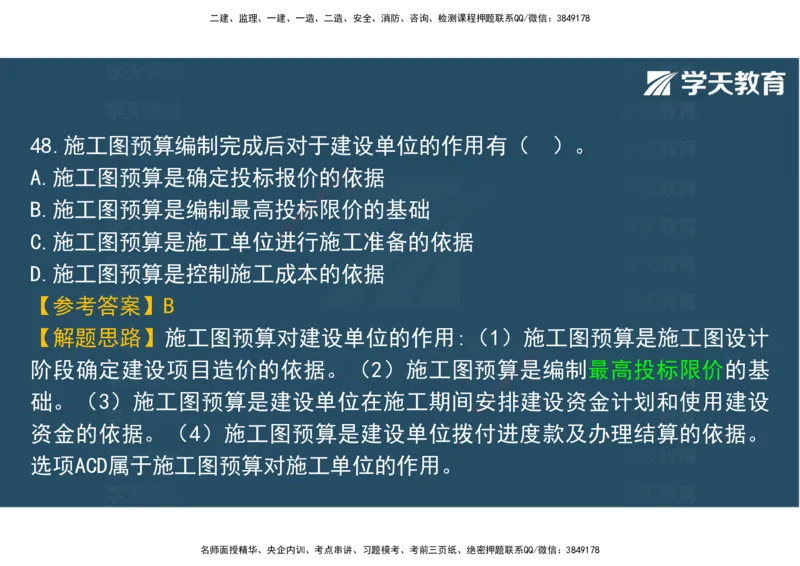

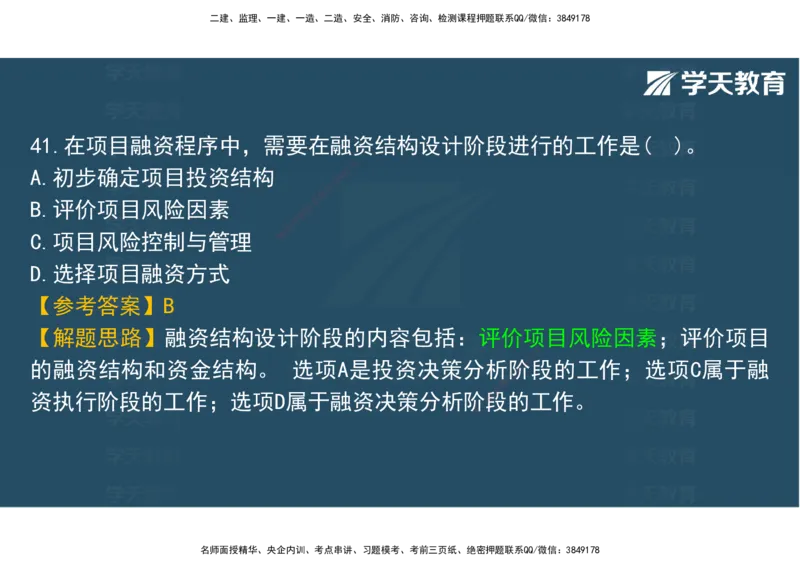

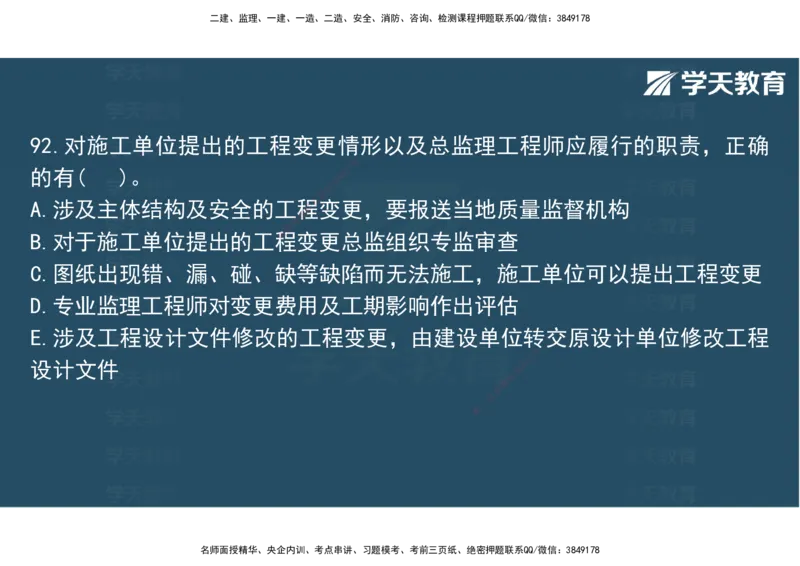

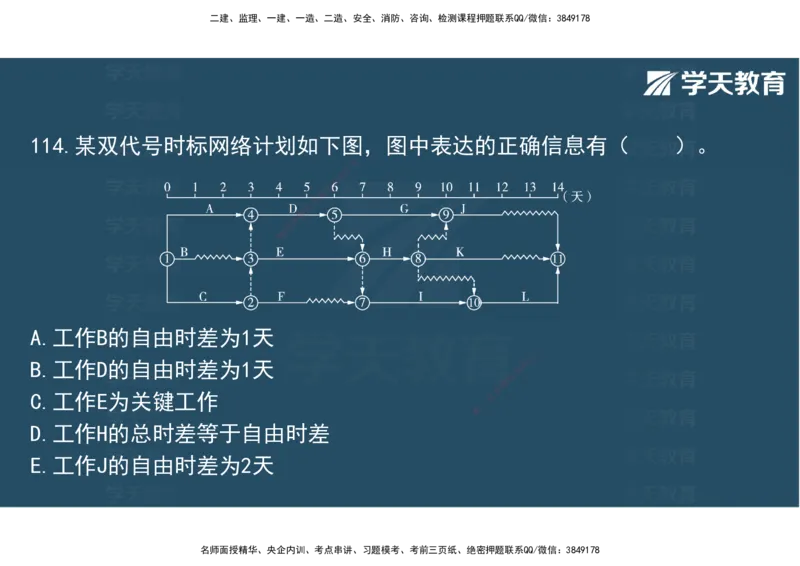

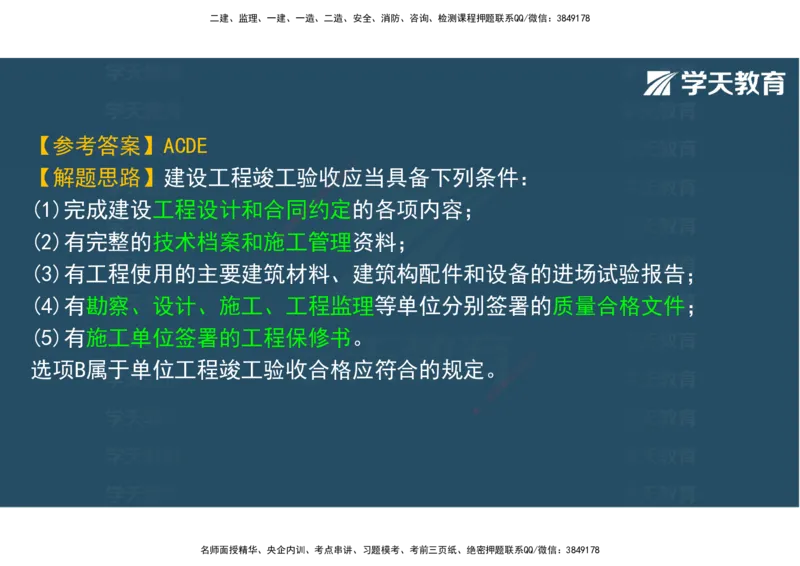

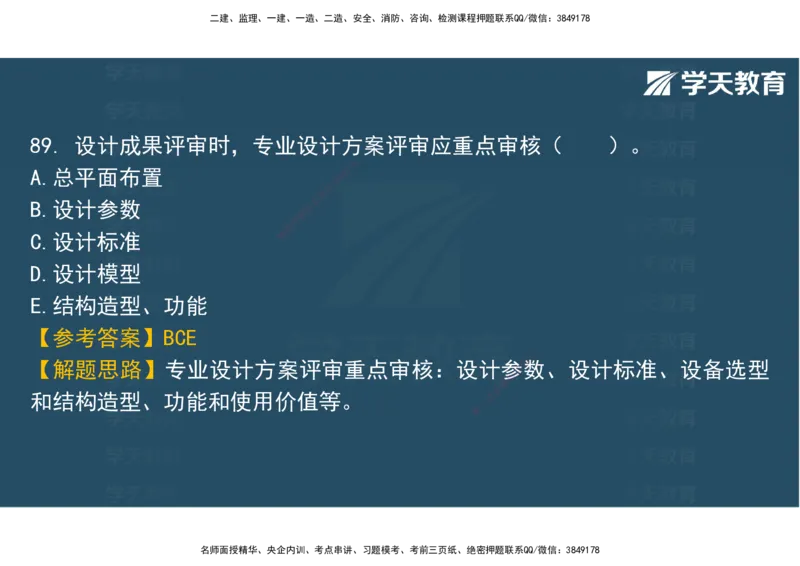

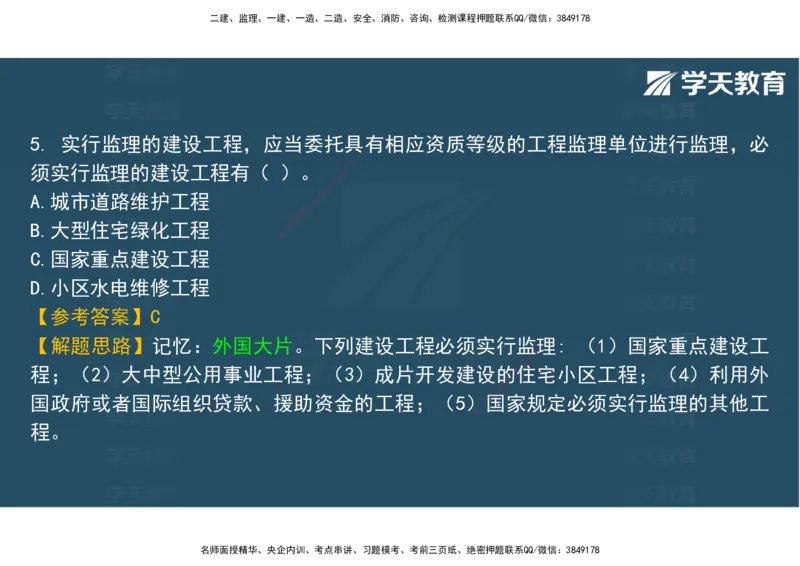

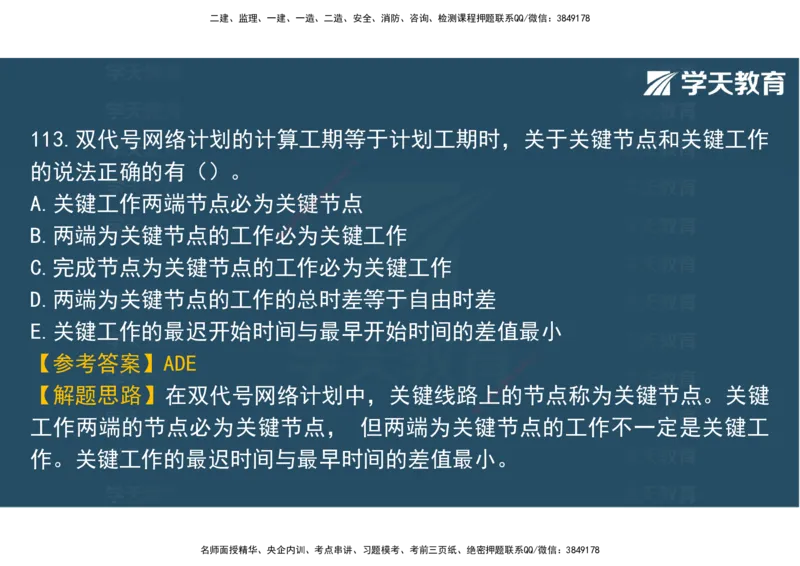

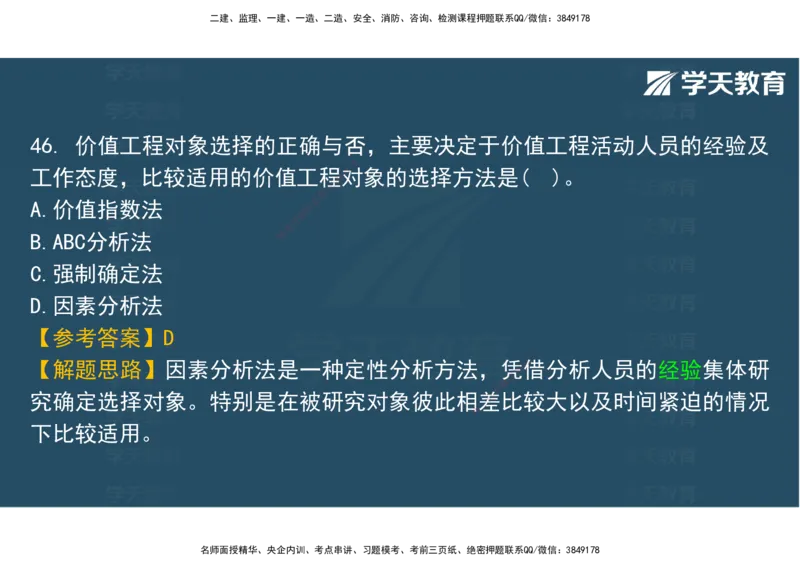

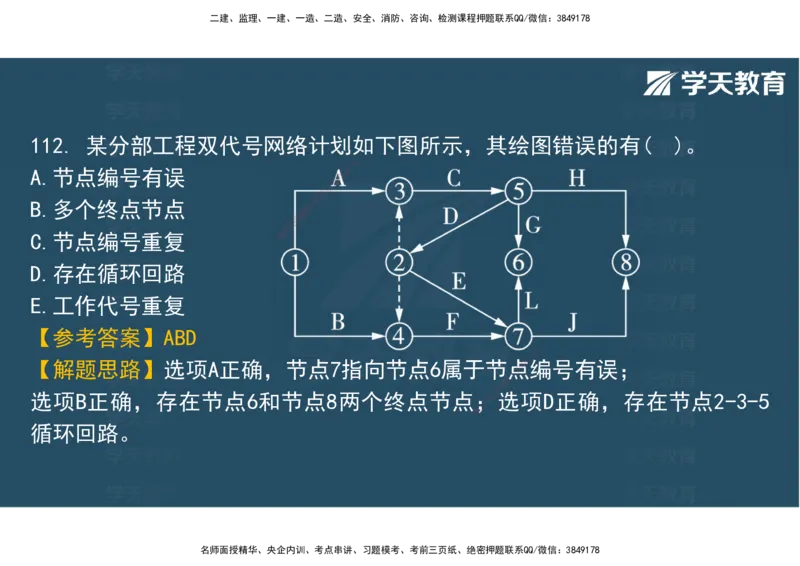

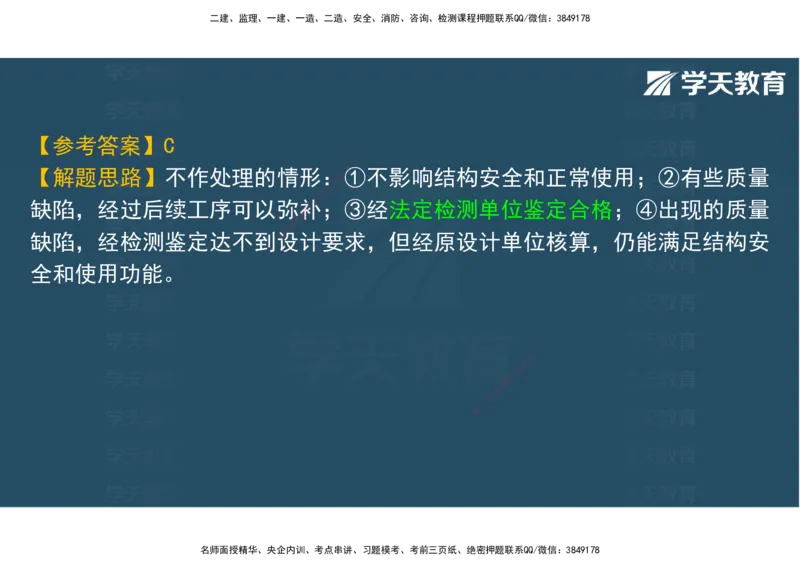

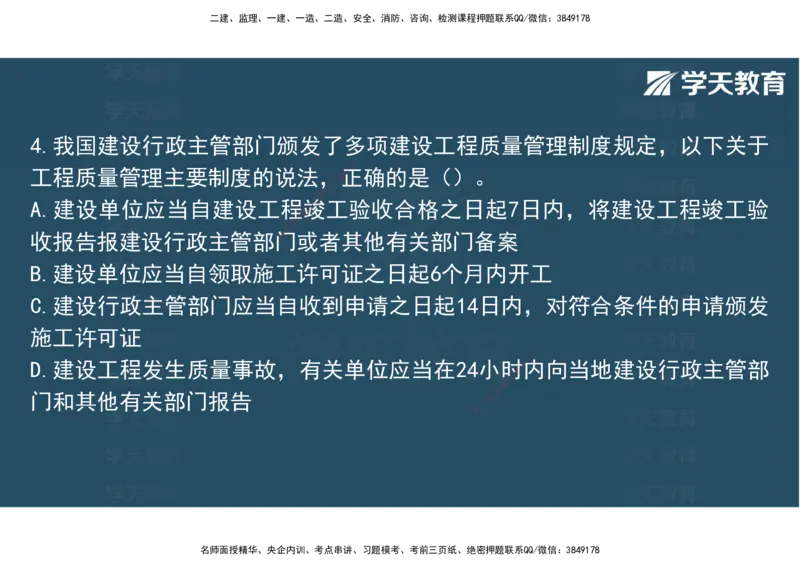

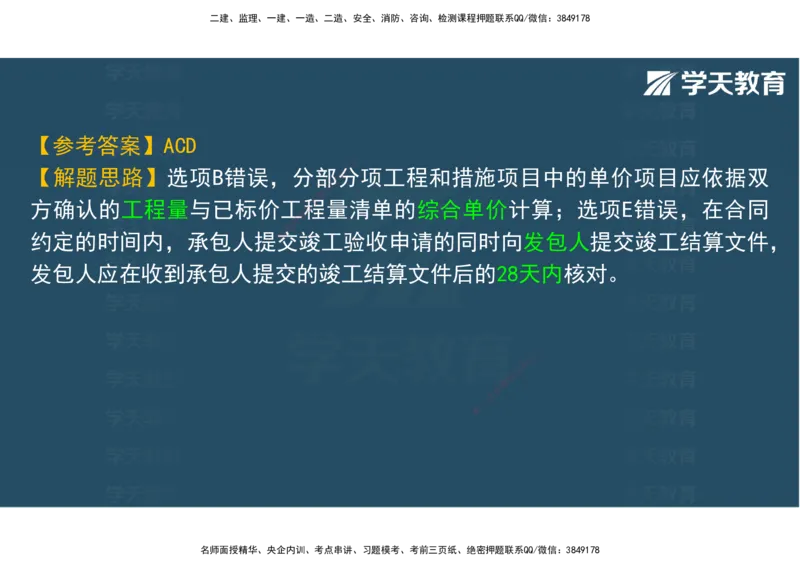

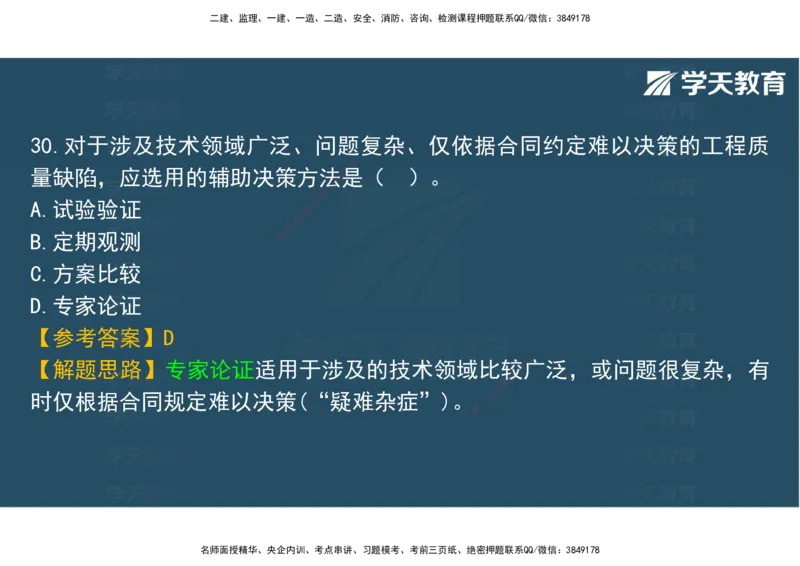

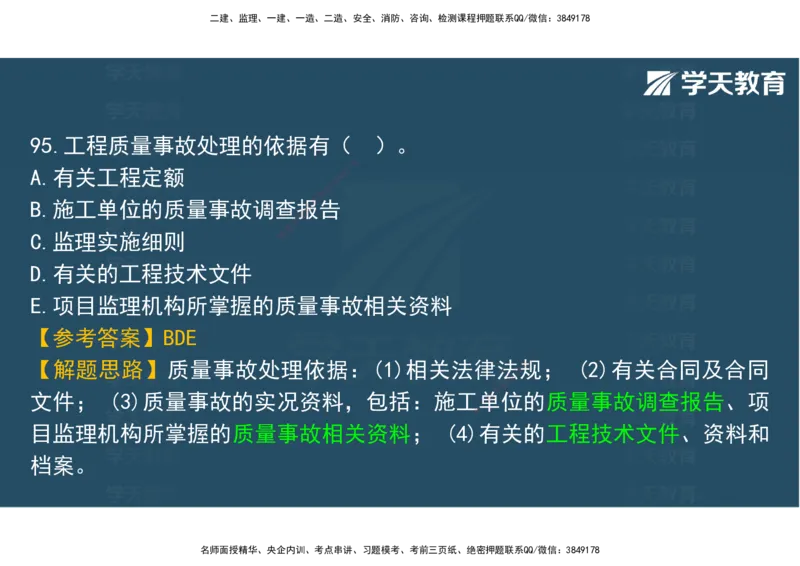

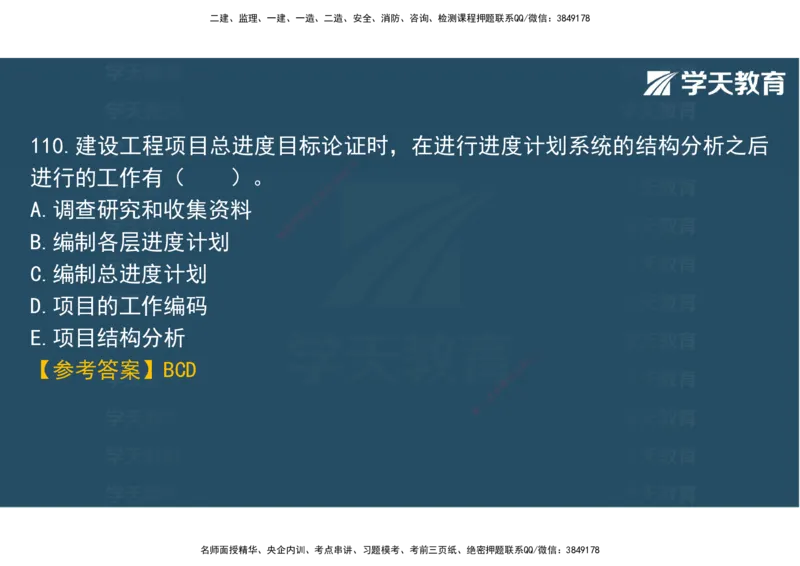

文档内容

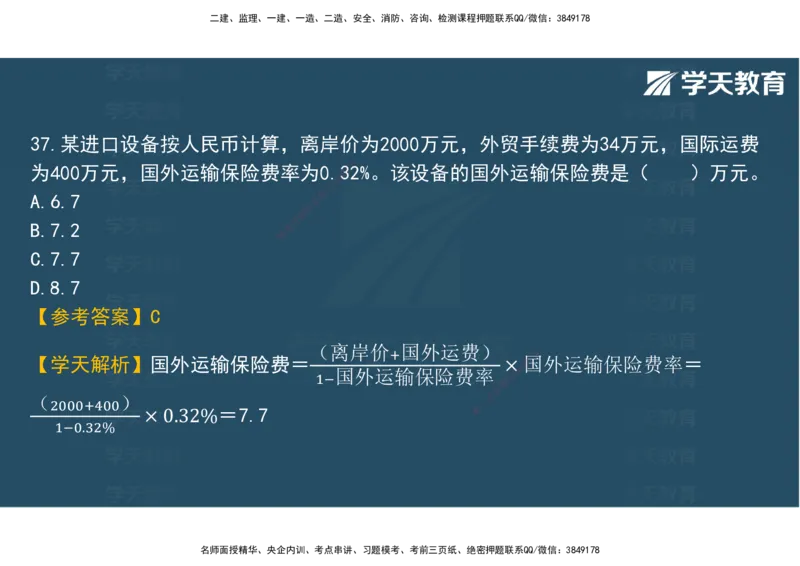

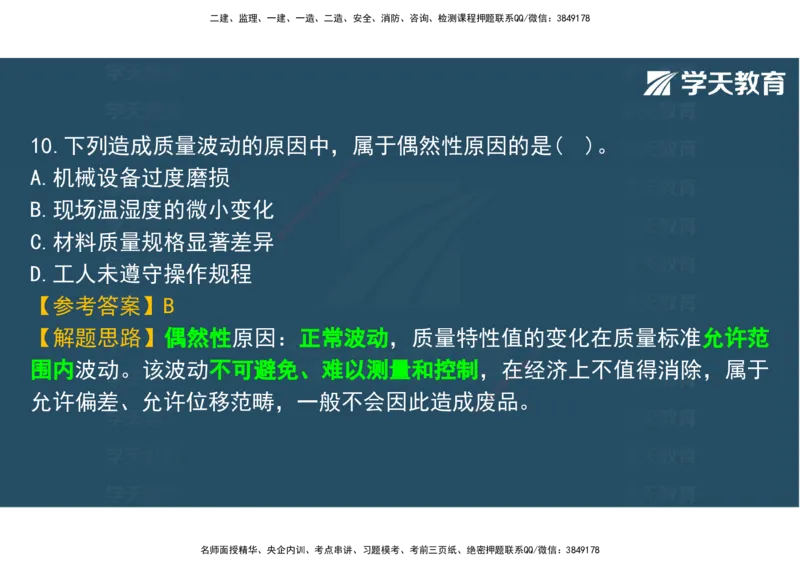

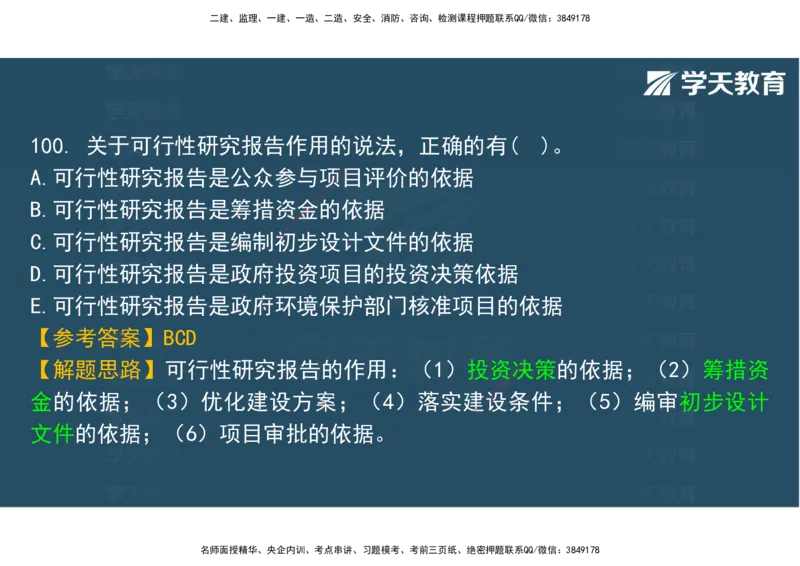

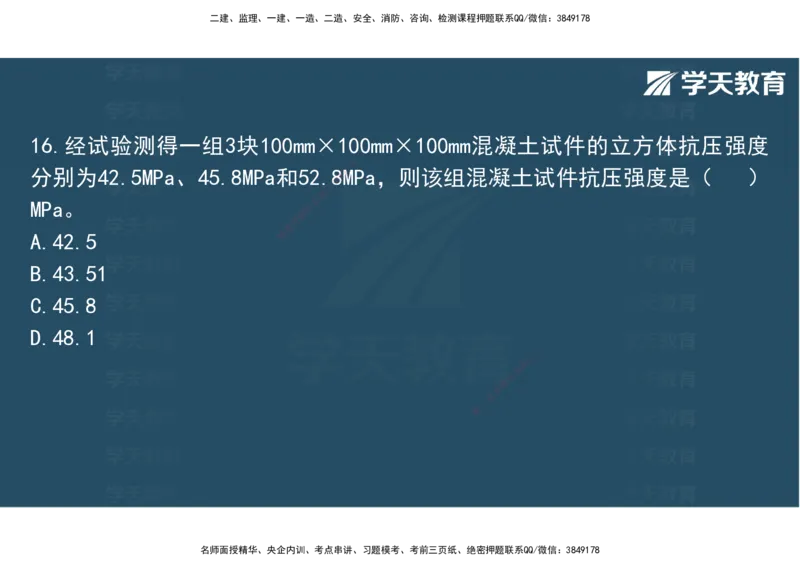

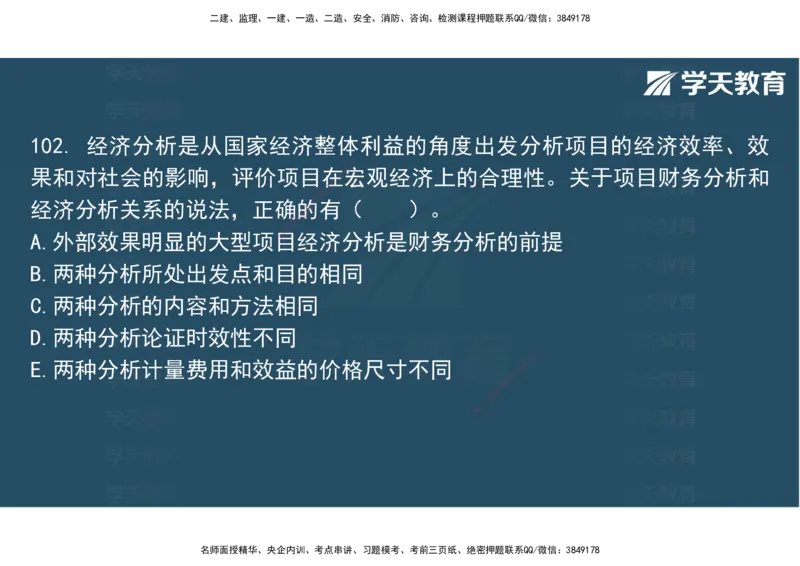

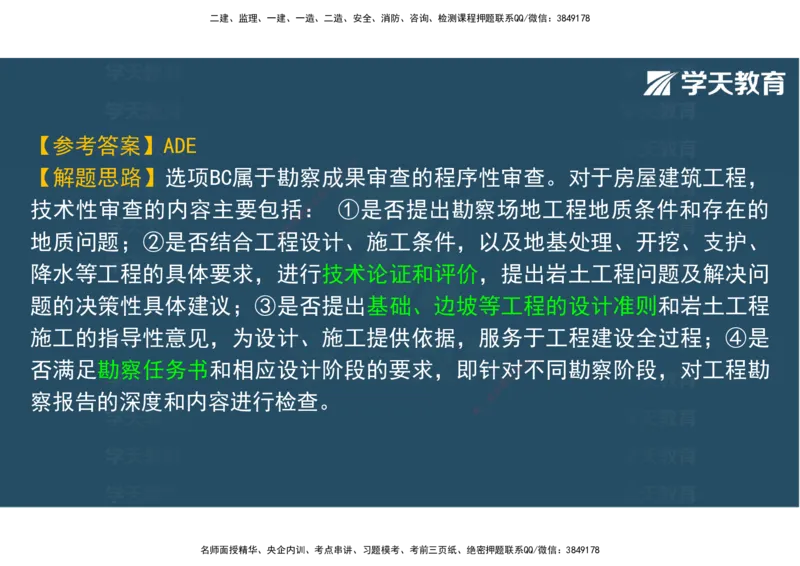

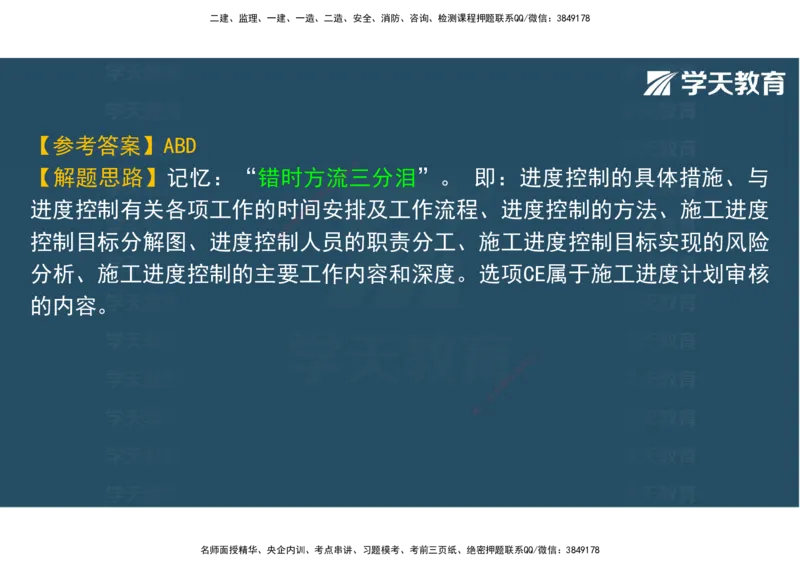

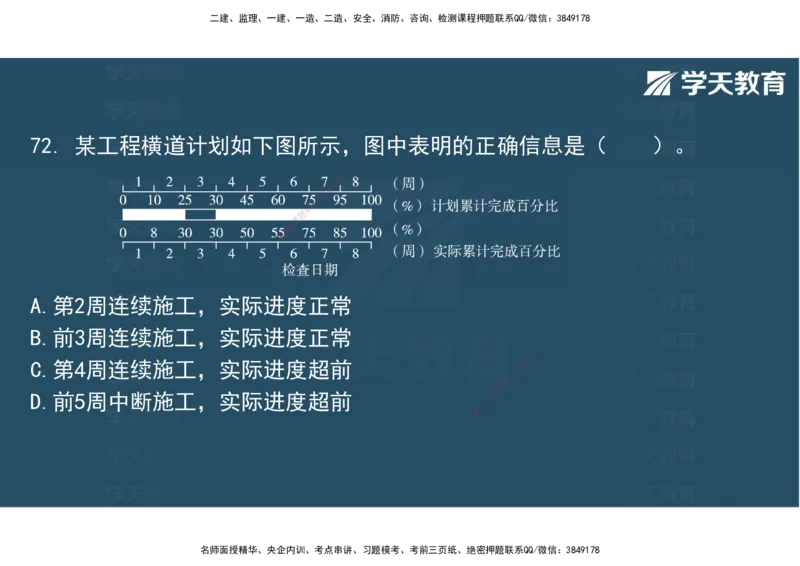

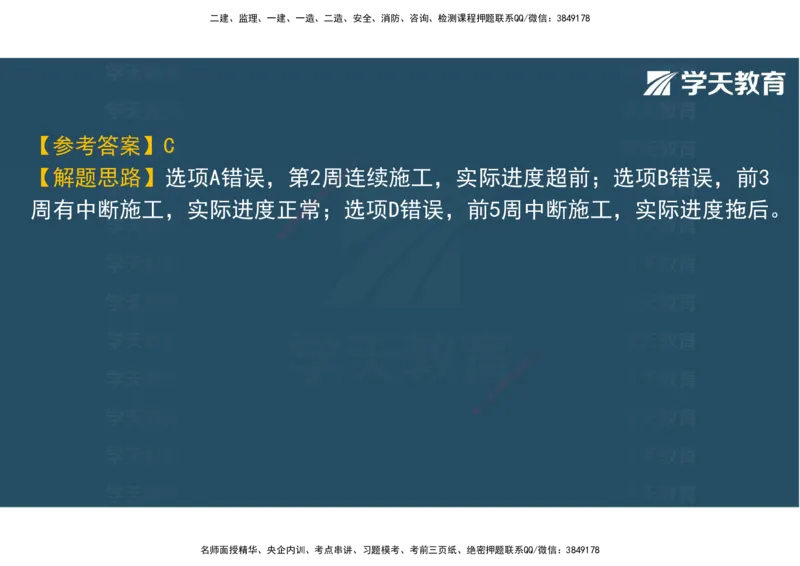

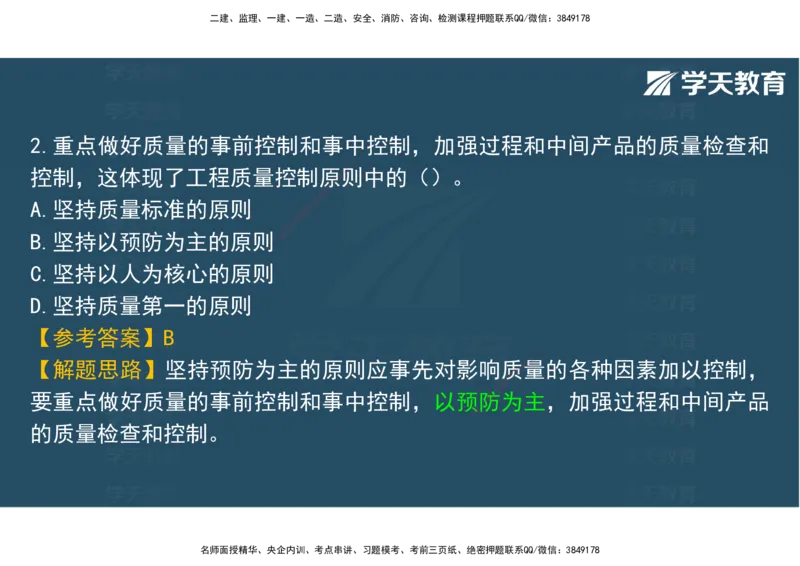

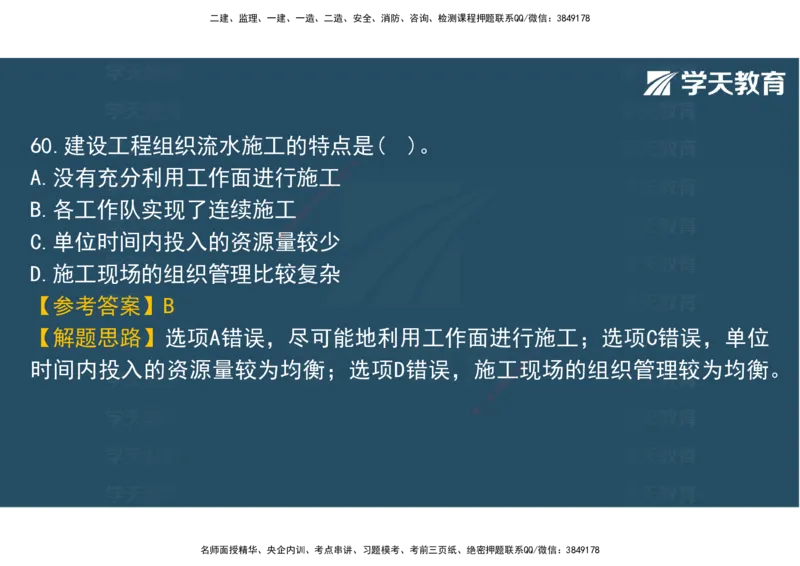

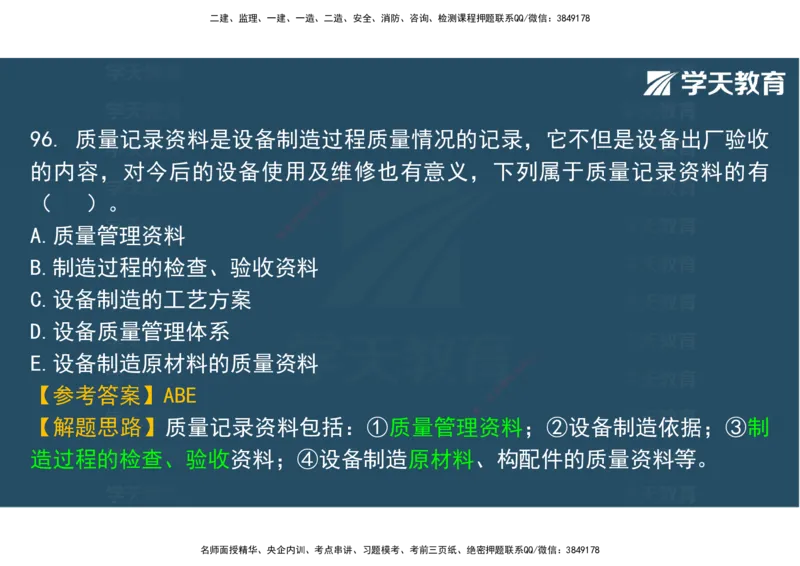

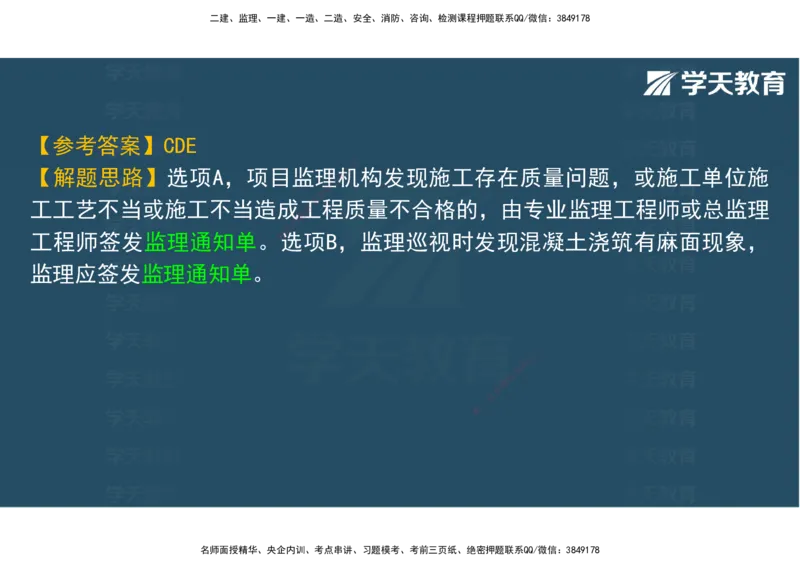

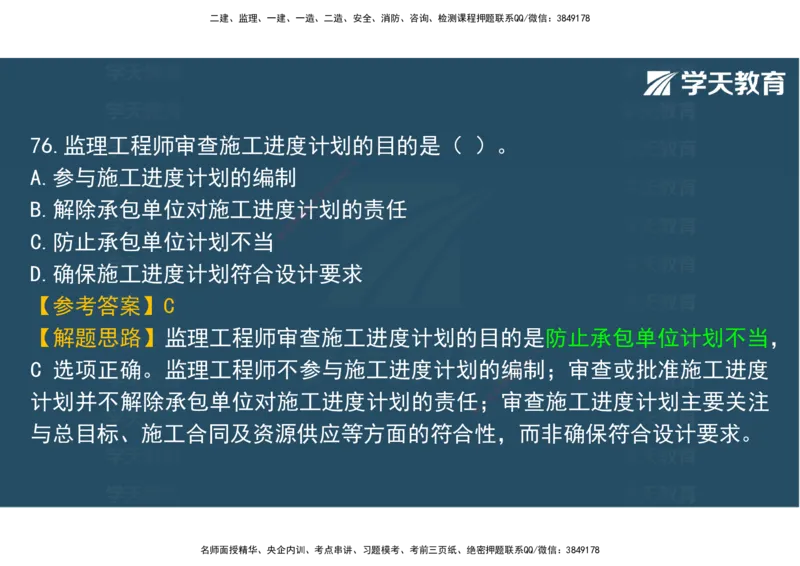

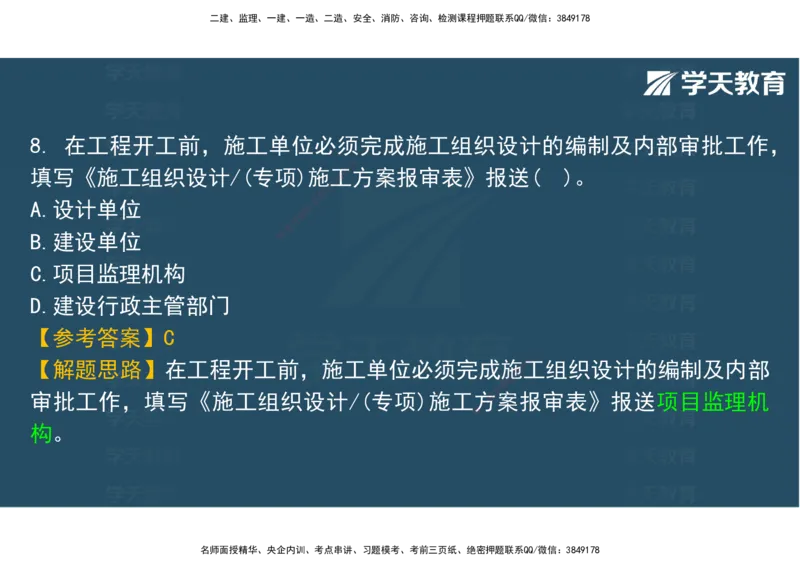

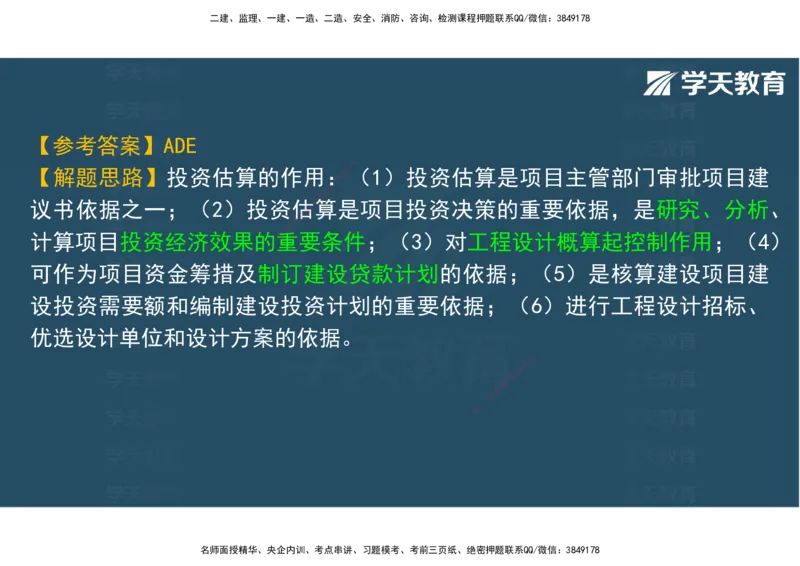

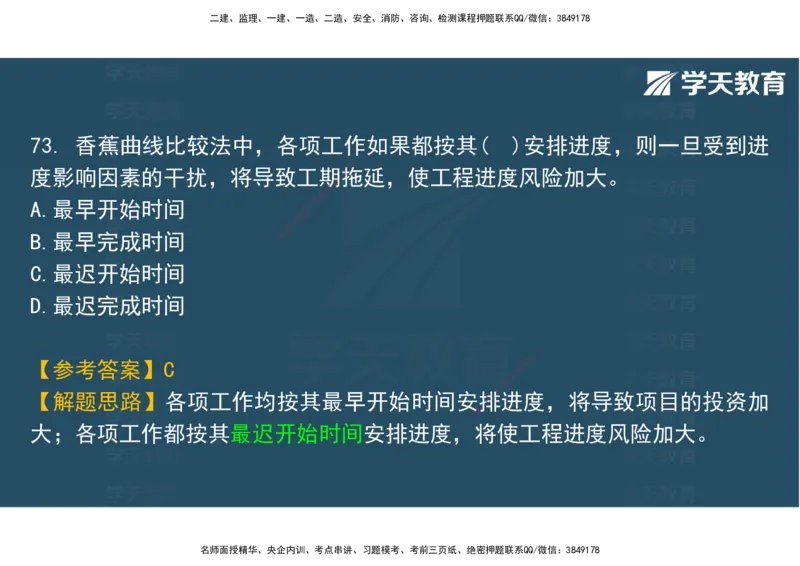

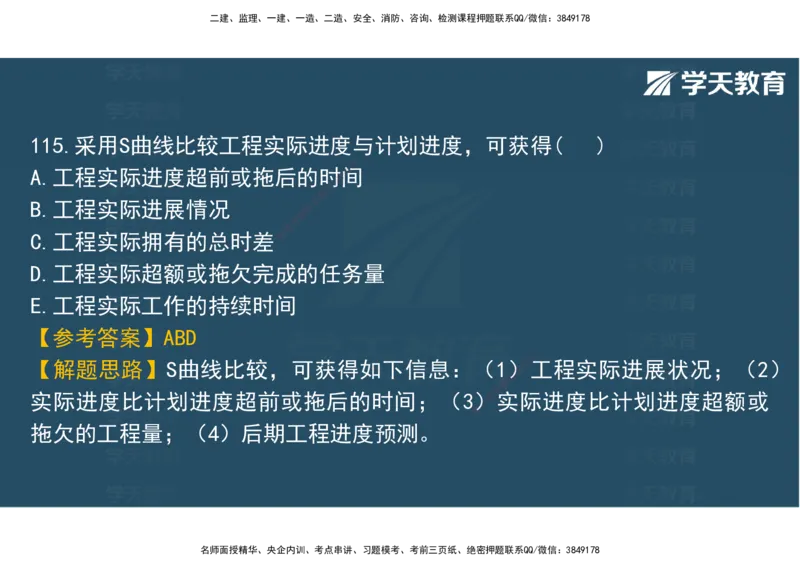

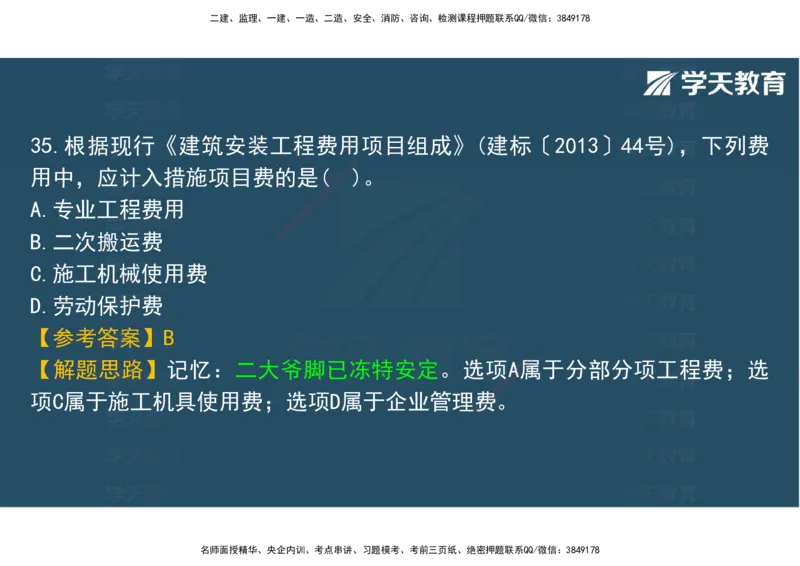

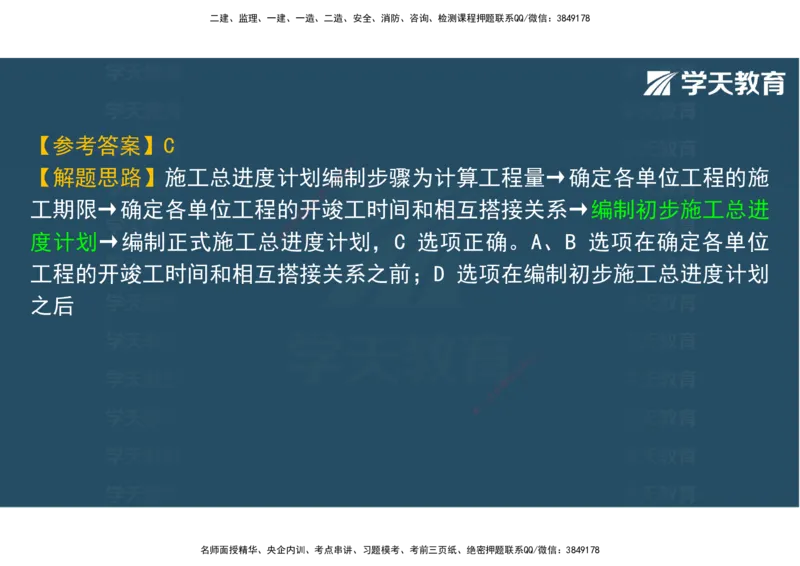

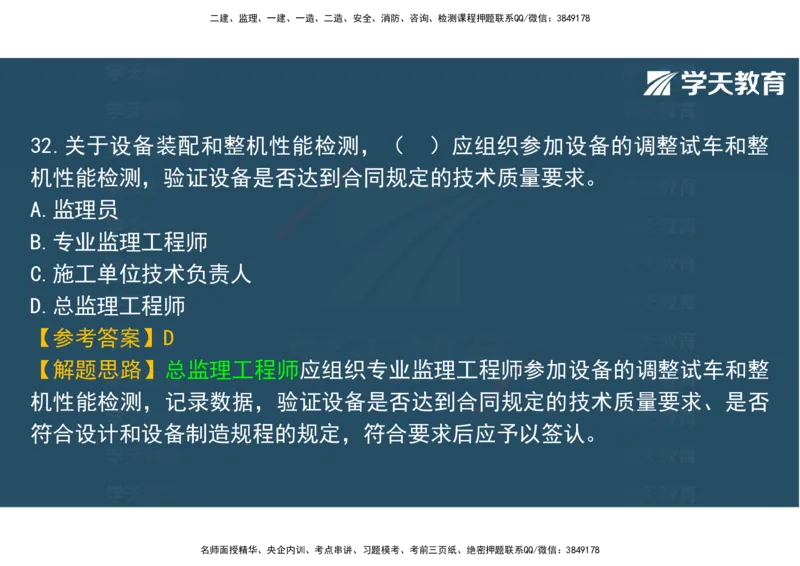

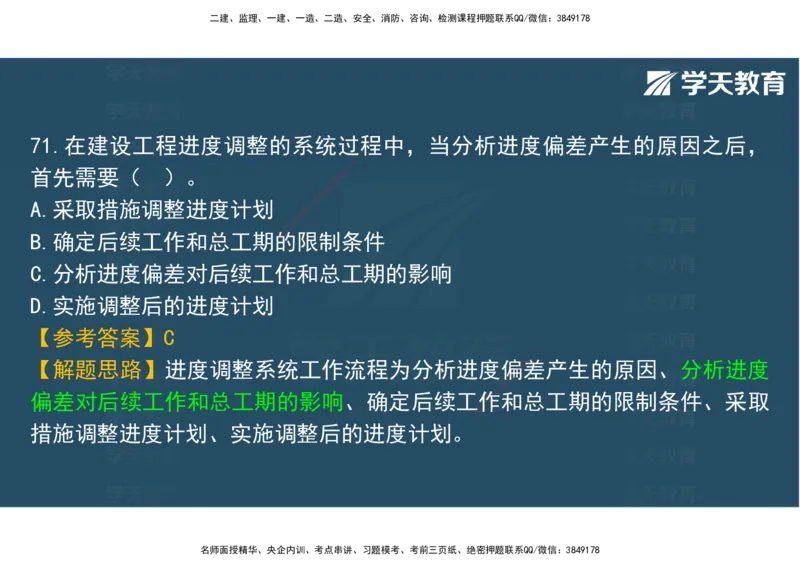

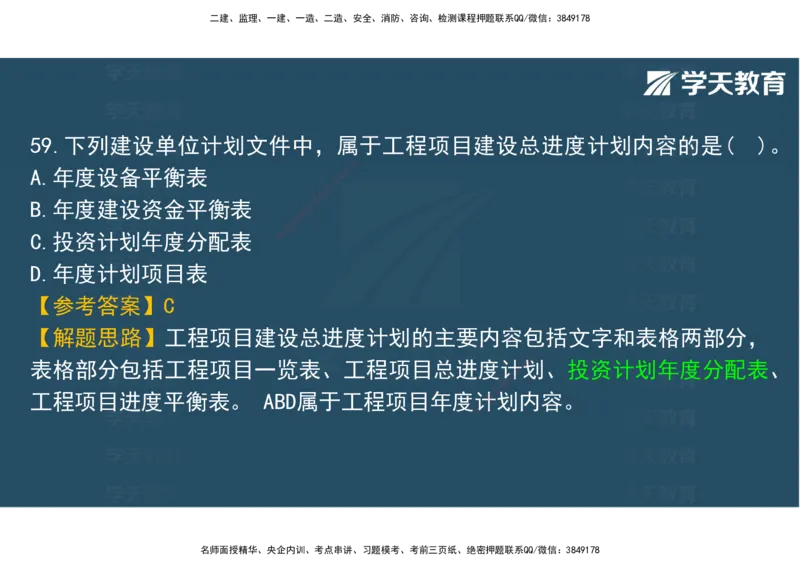

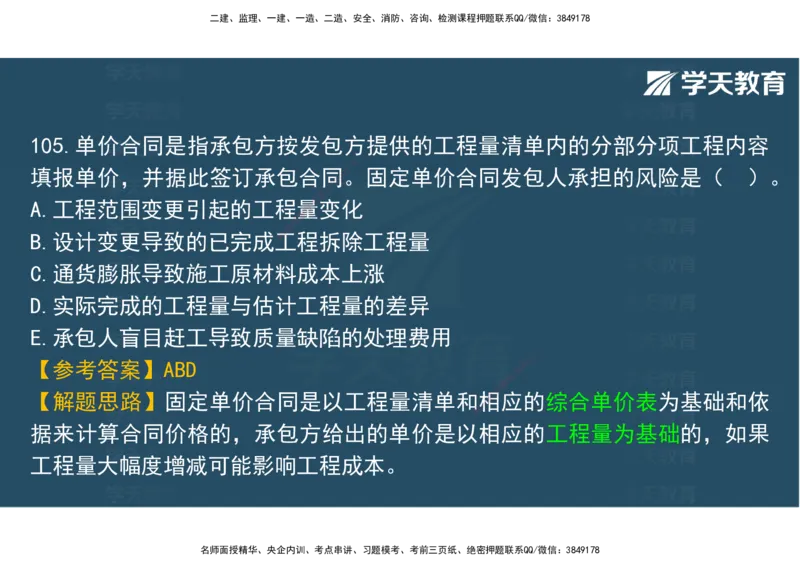

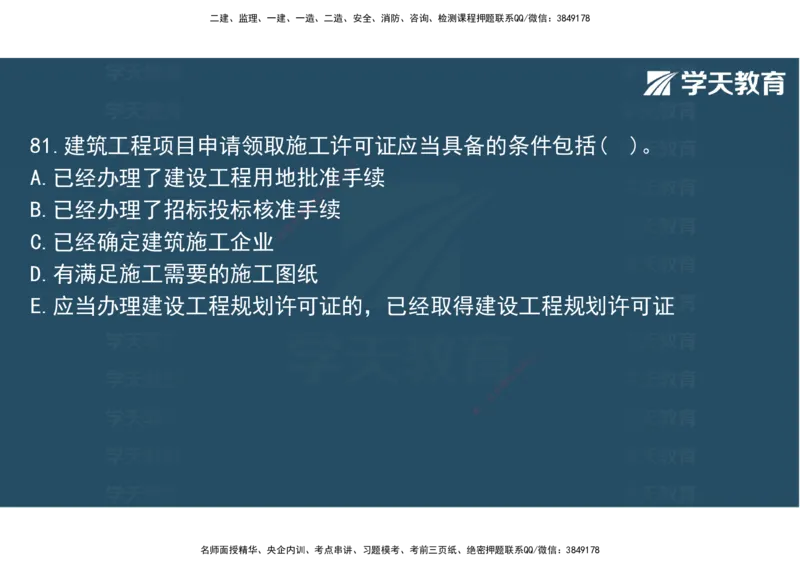

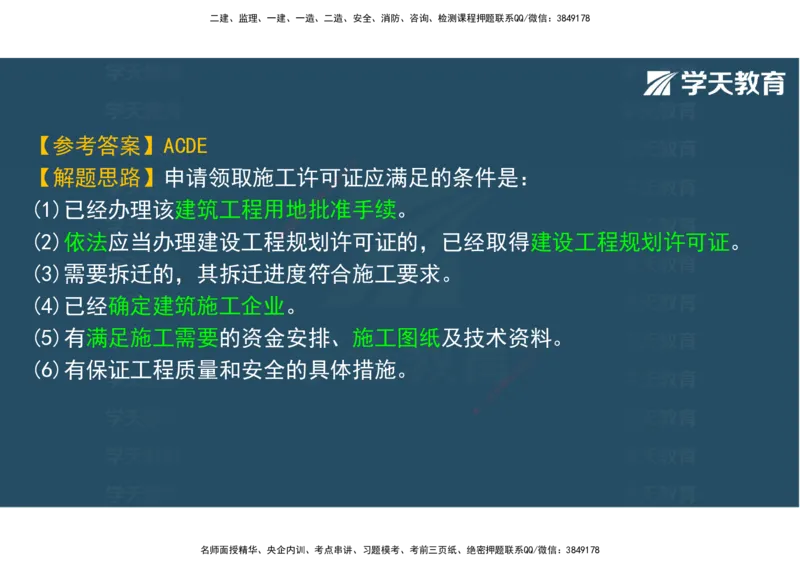

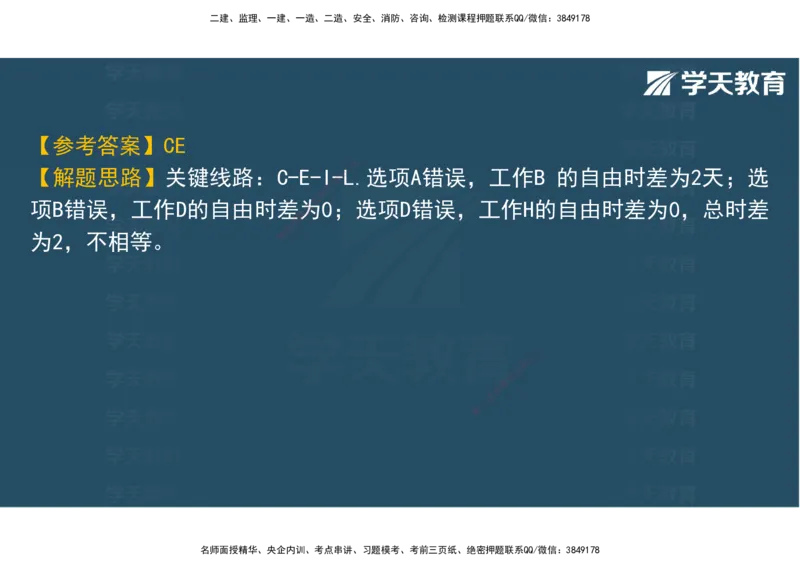

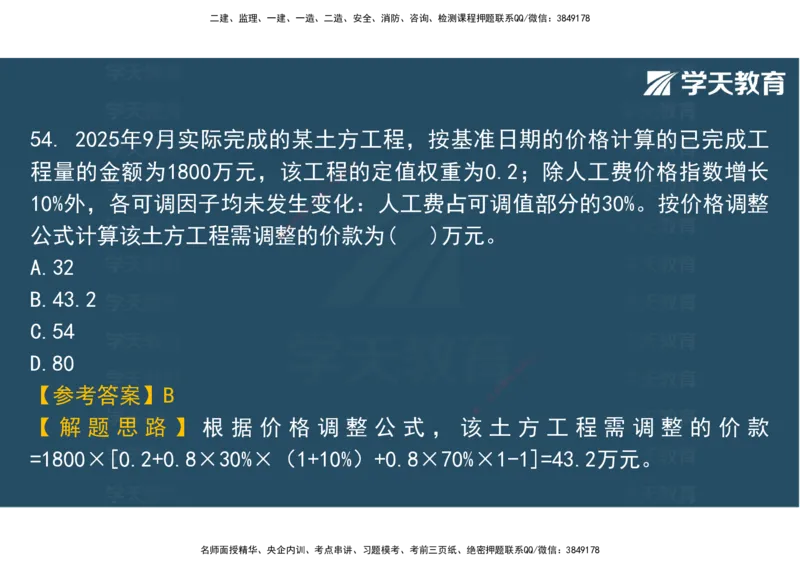

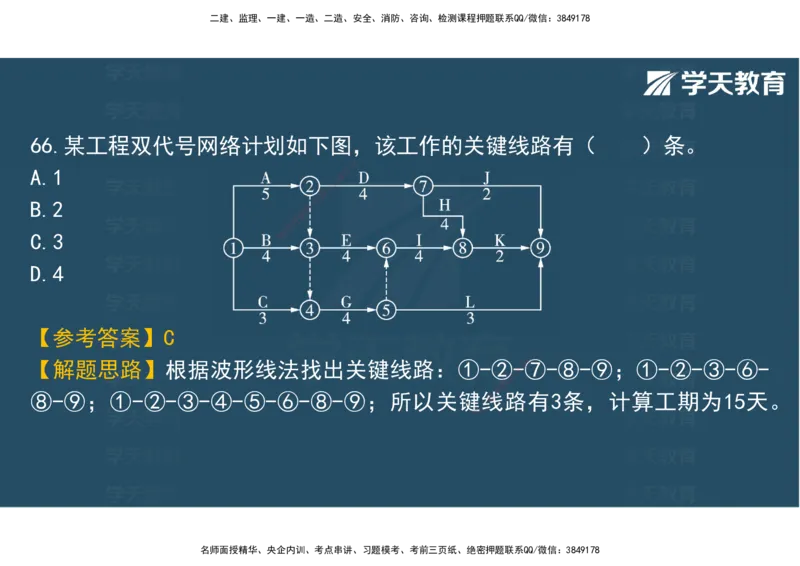

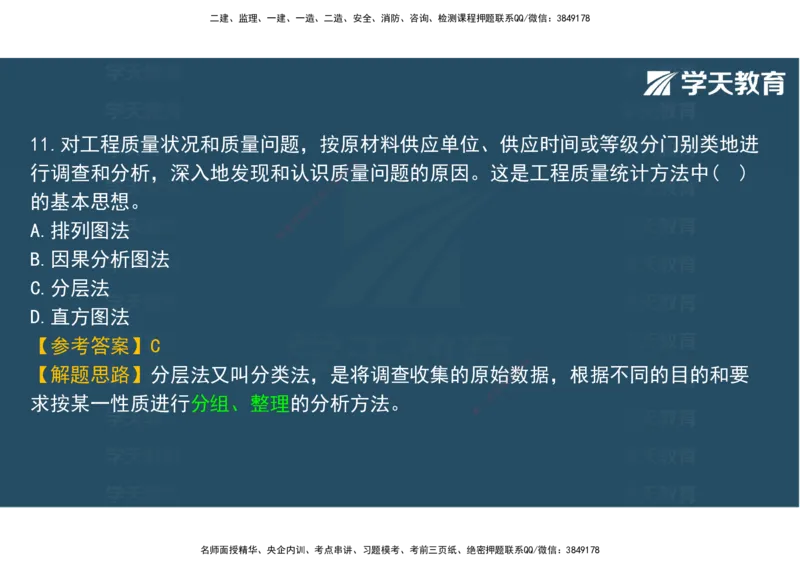

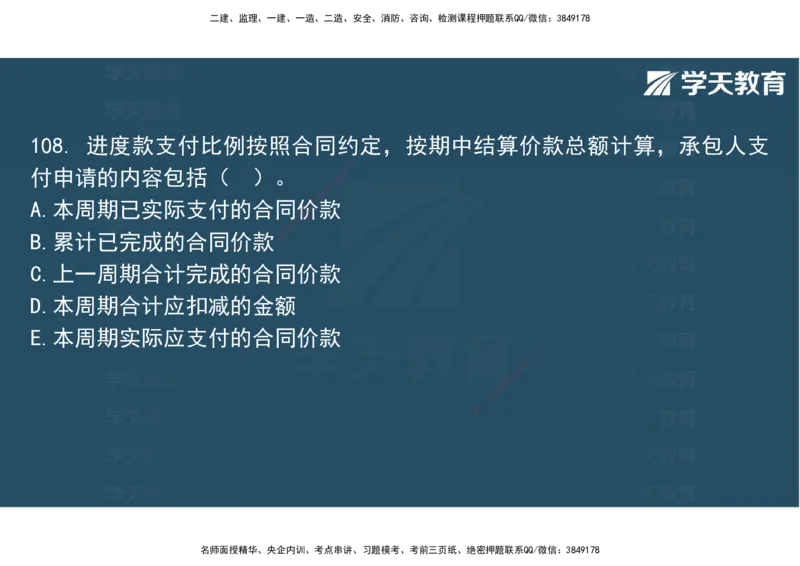

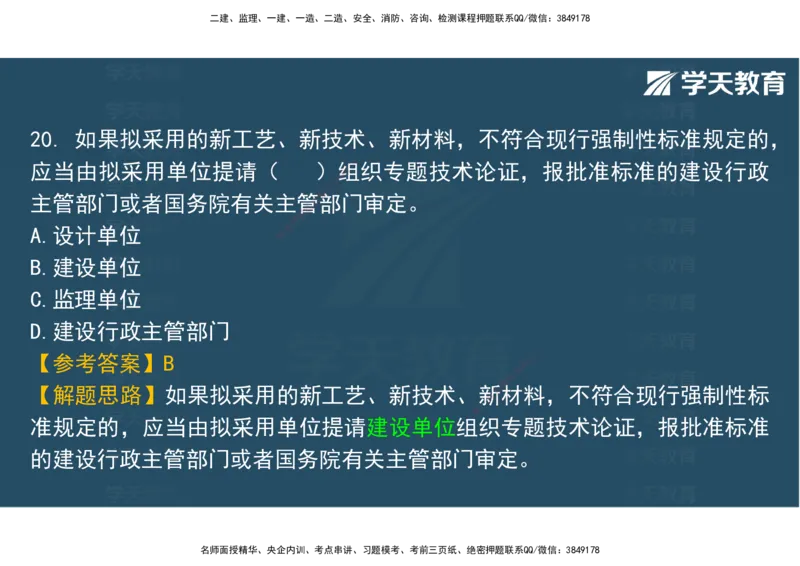

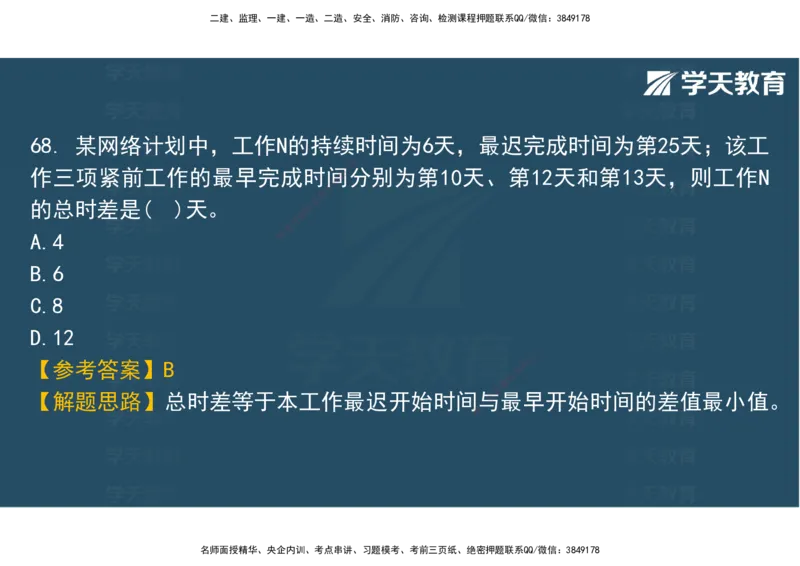

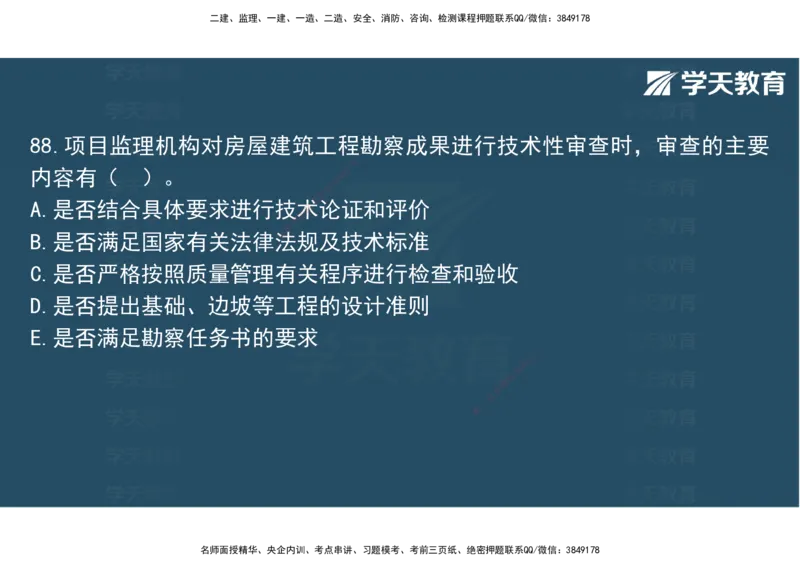

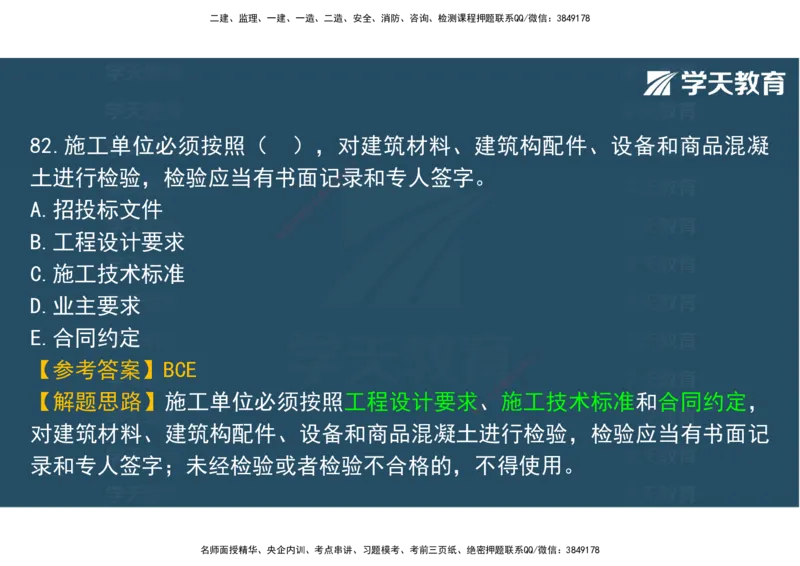

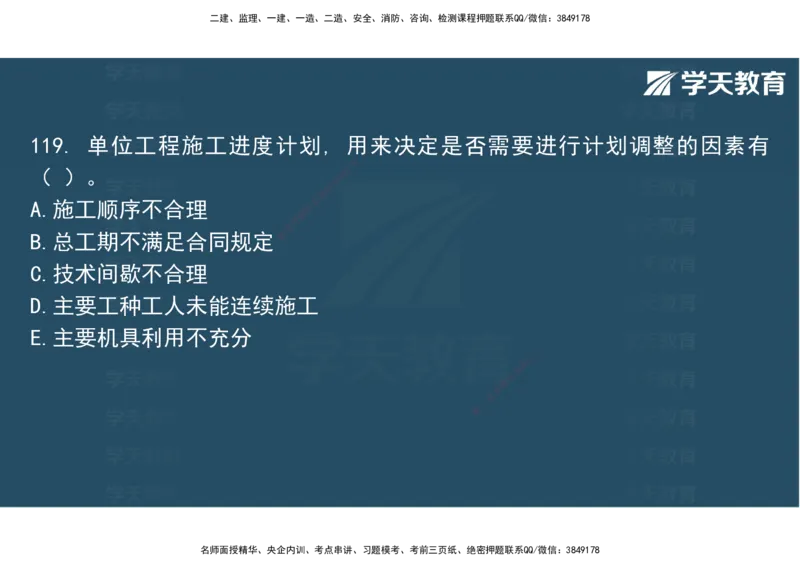

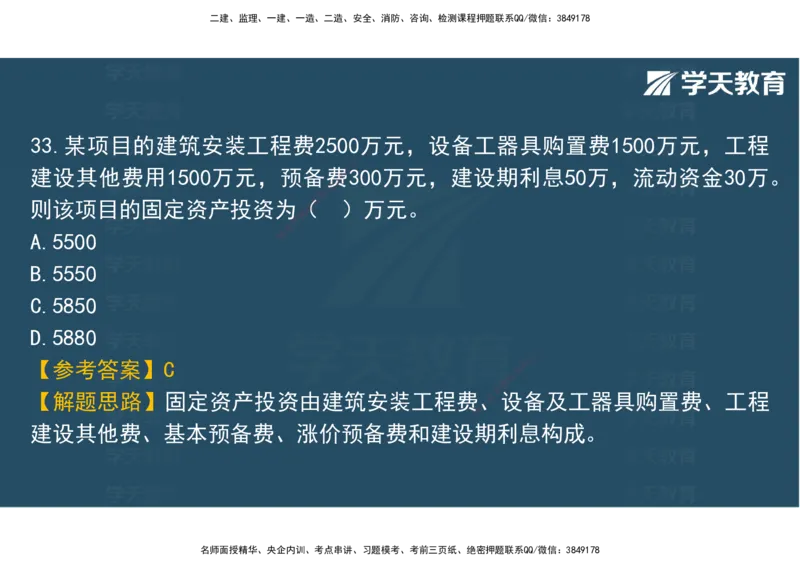

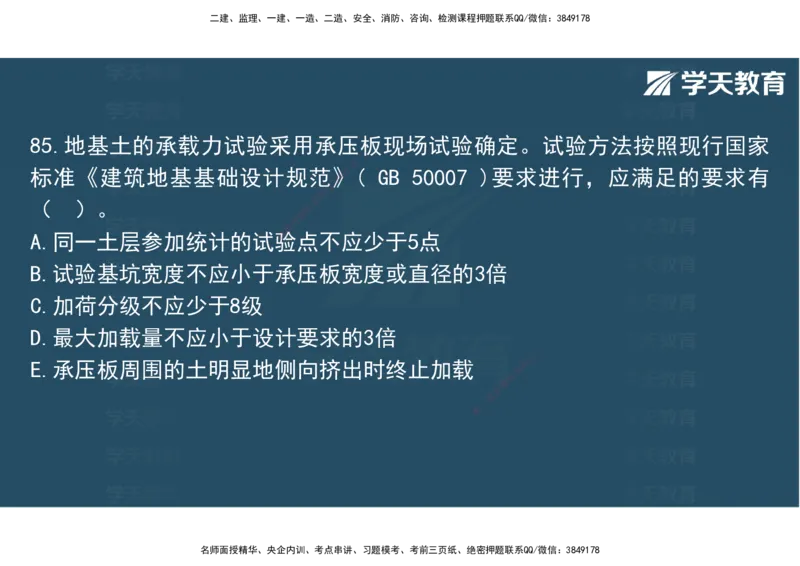

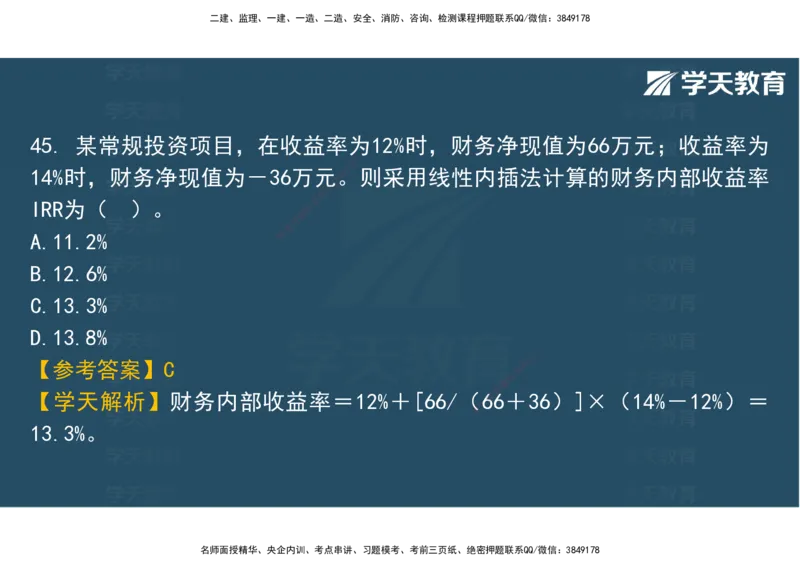

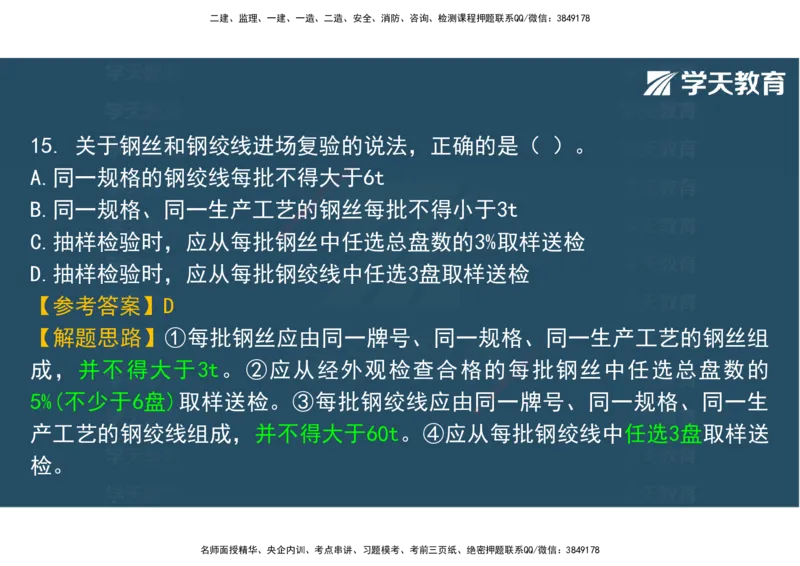

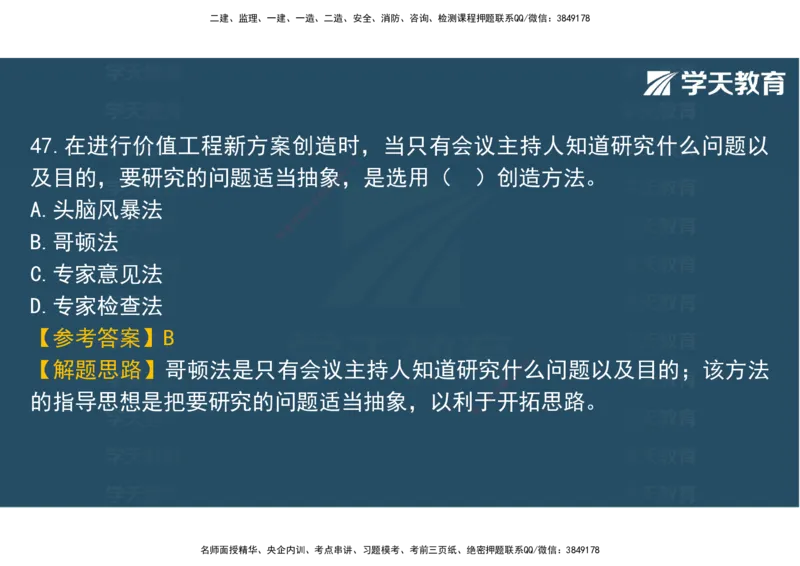

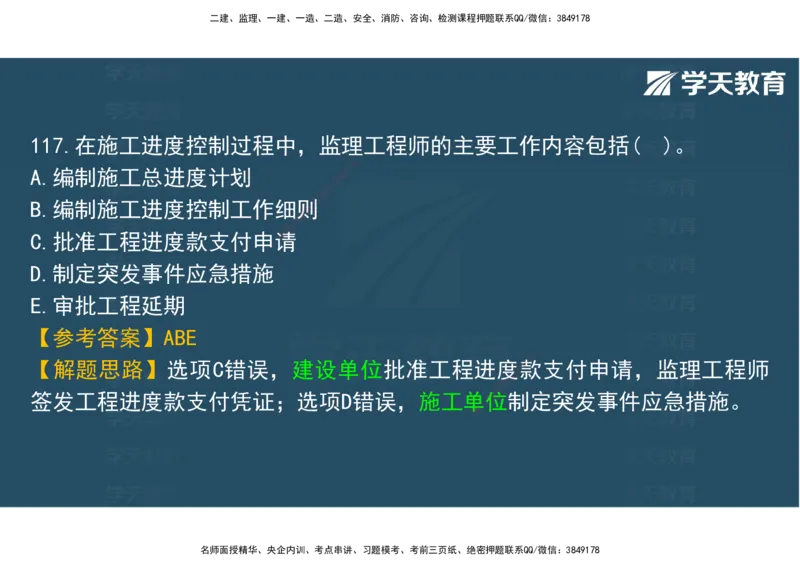

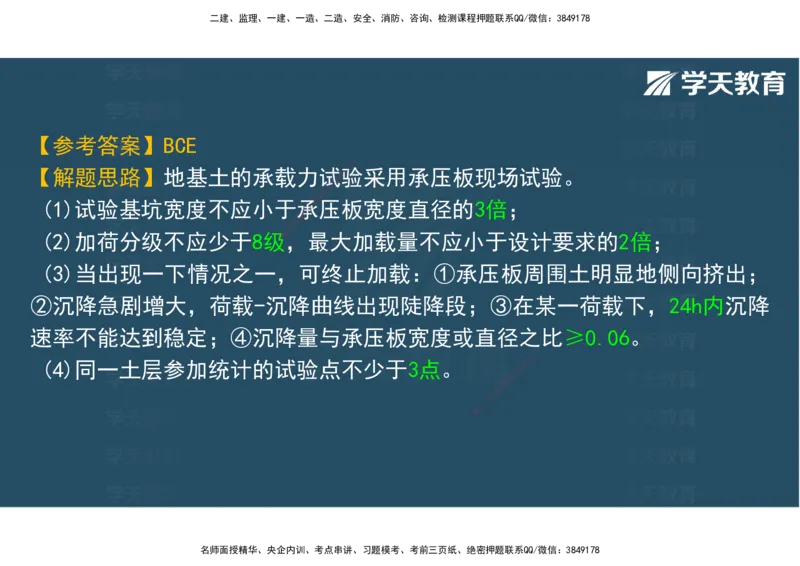

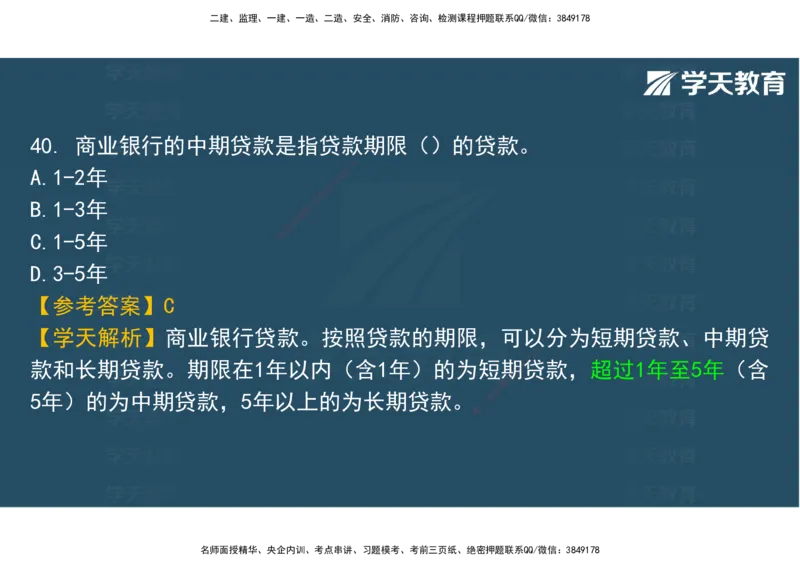

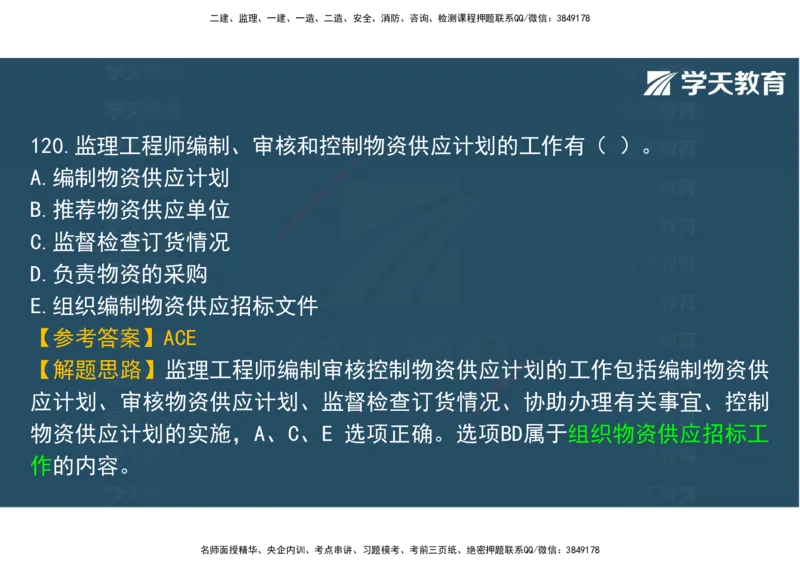

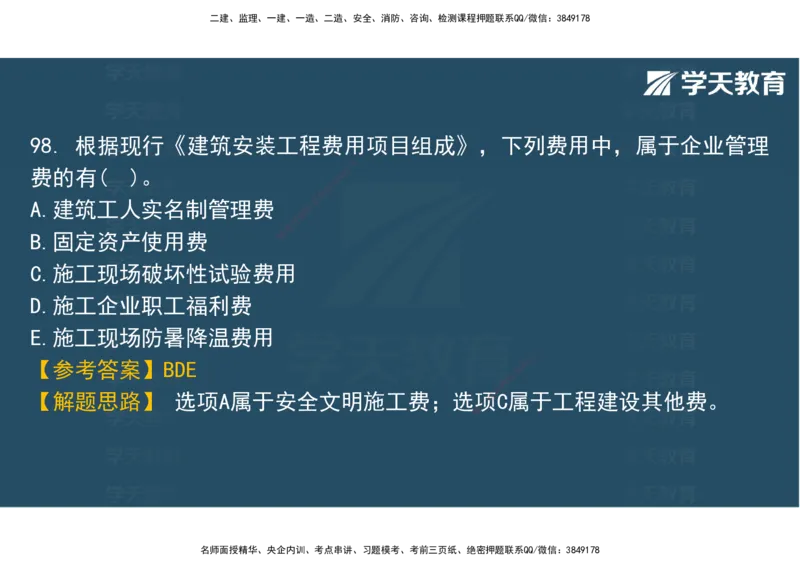

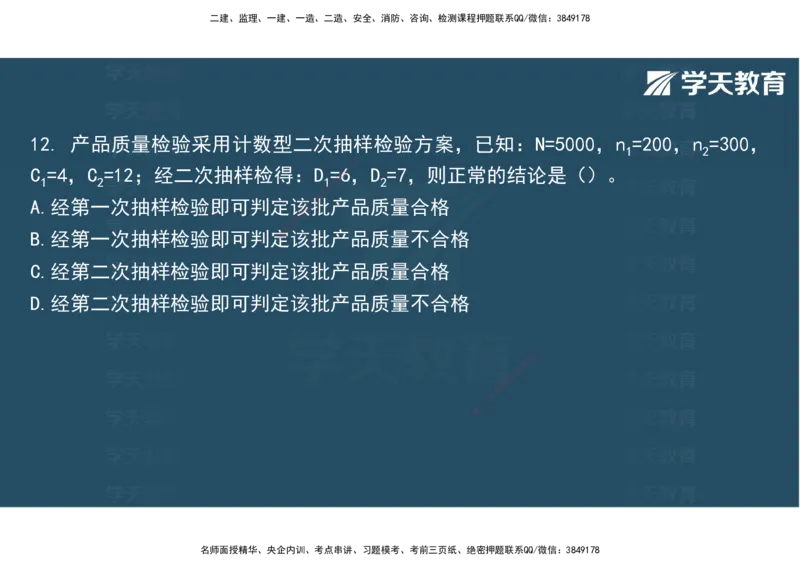

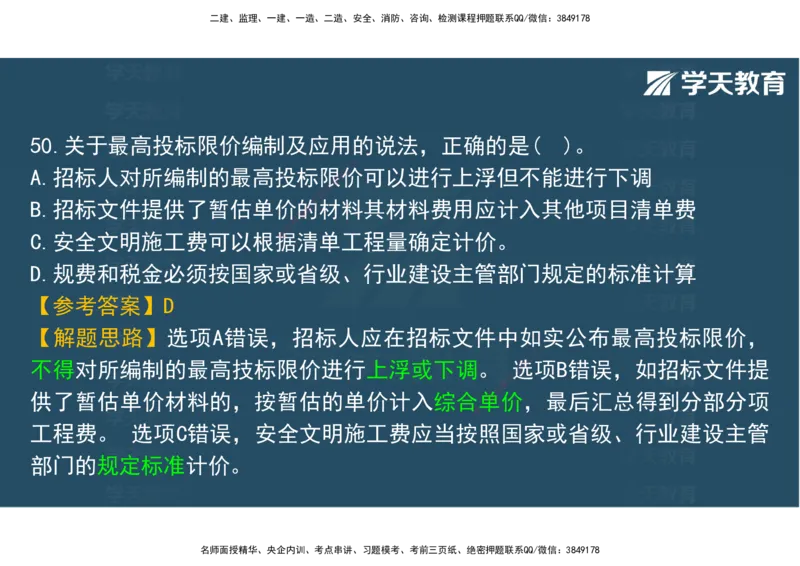

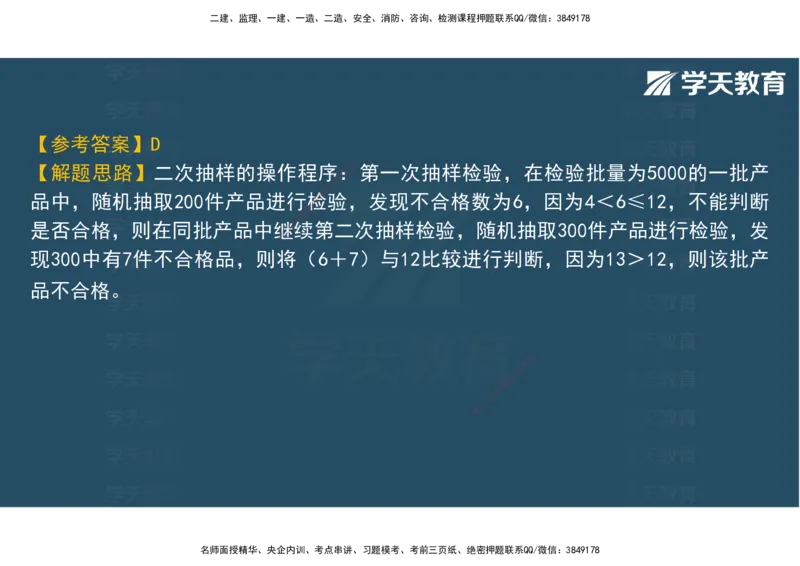

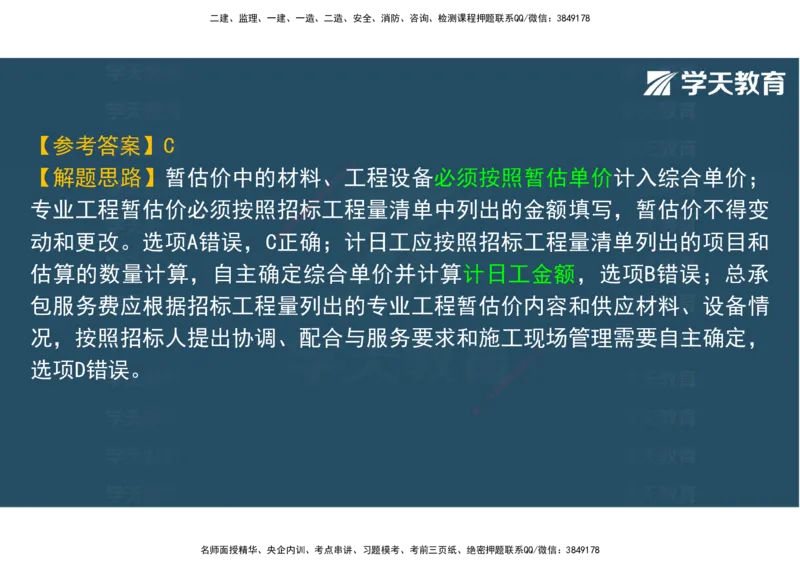

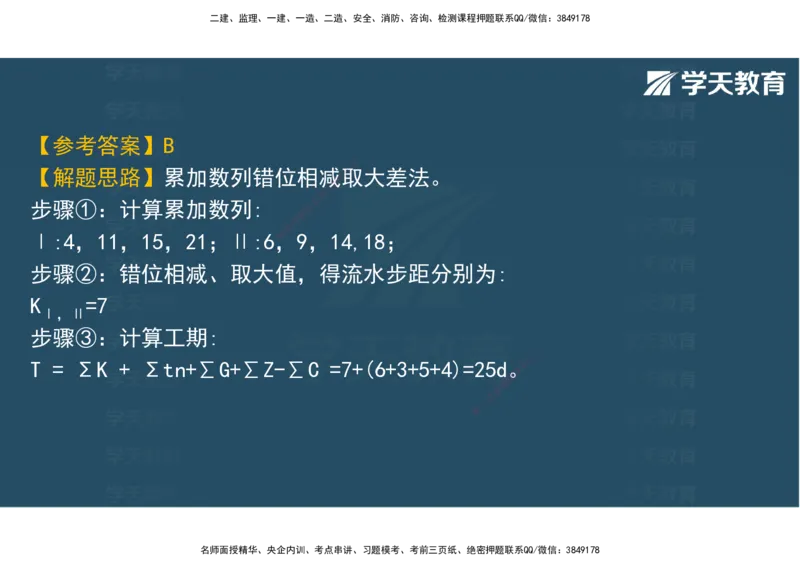

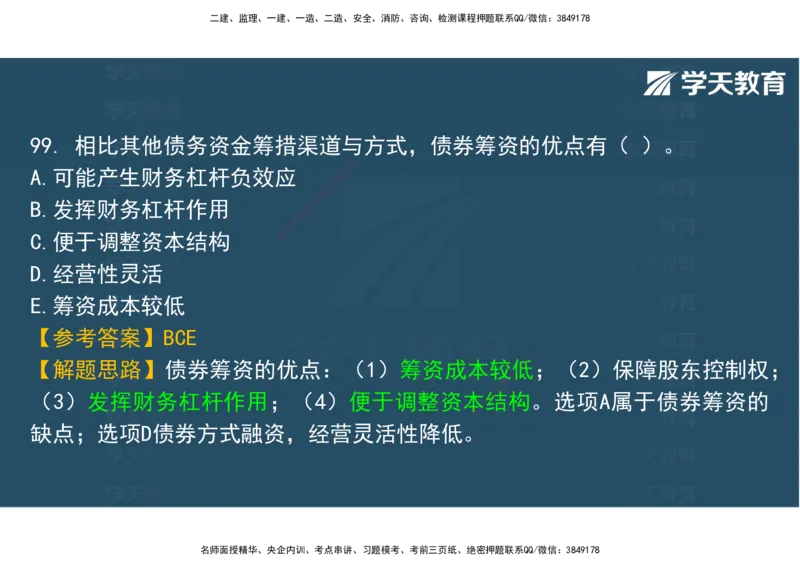

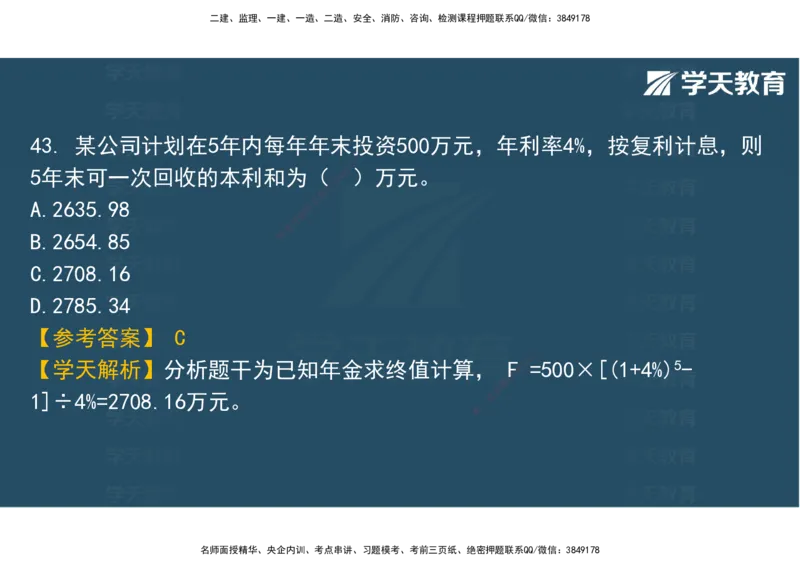

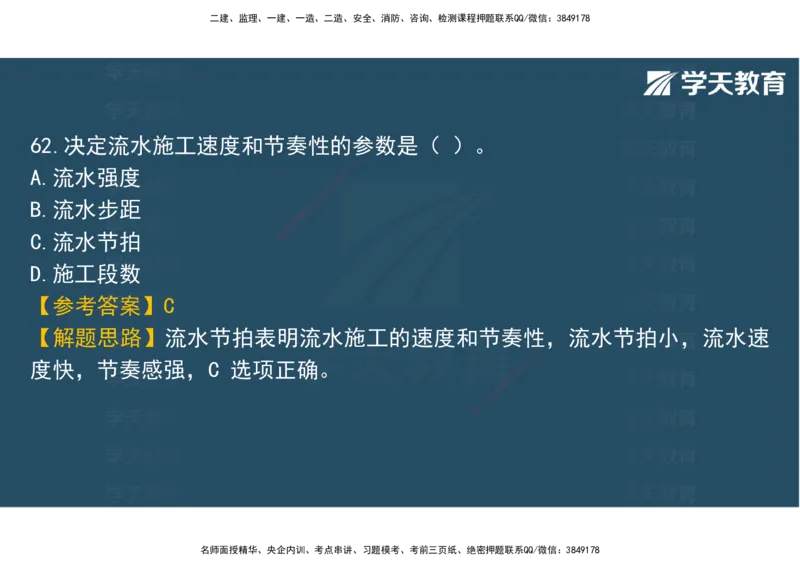

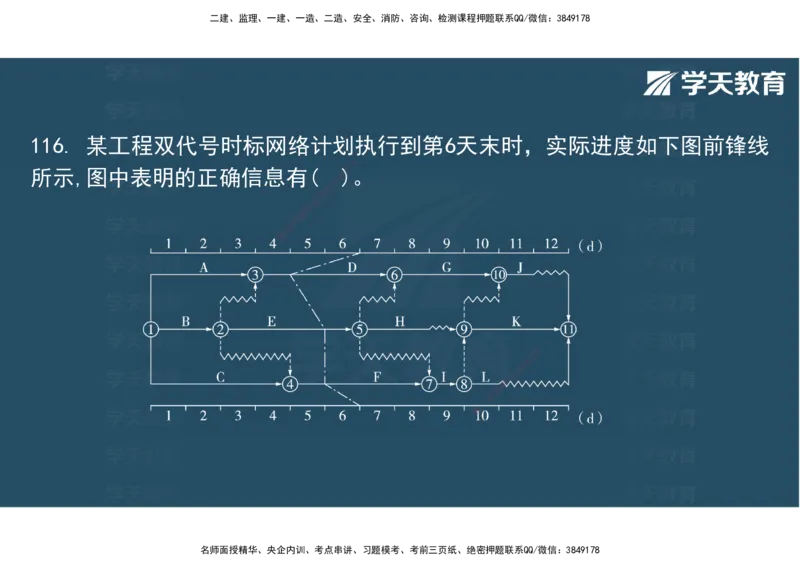

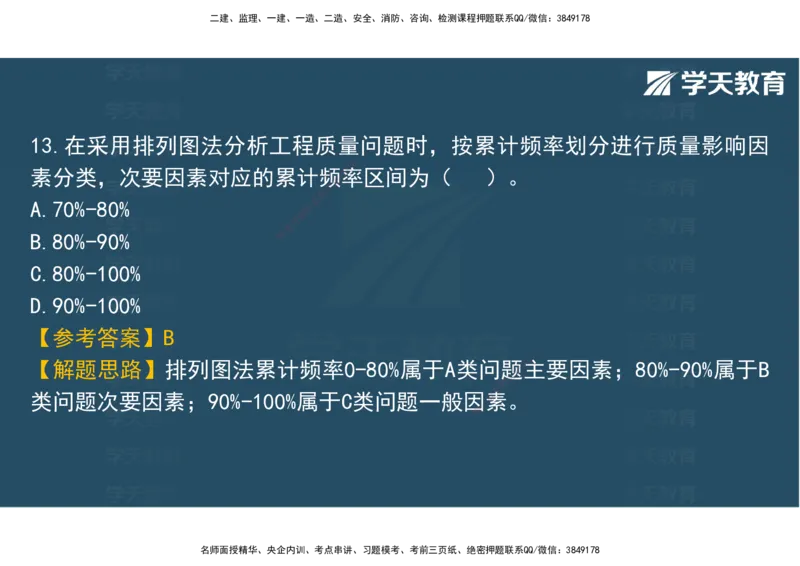

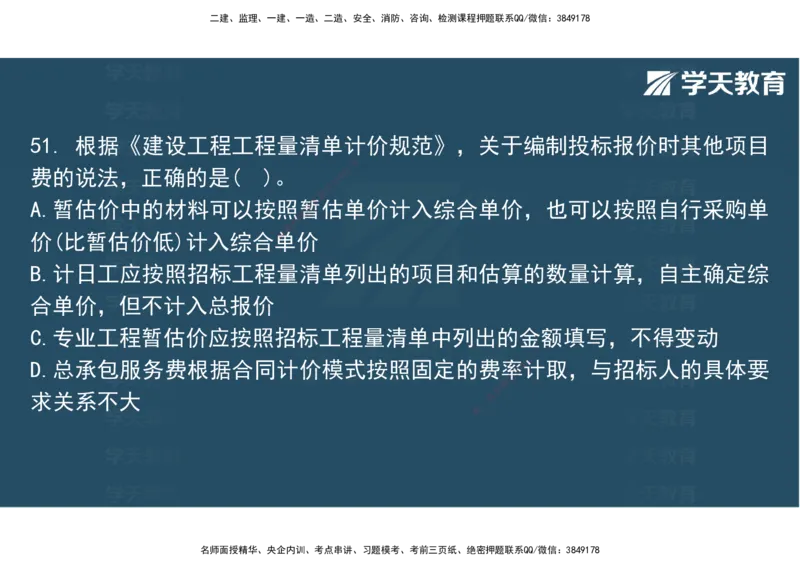

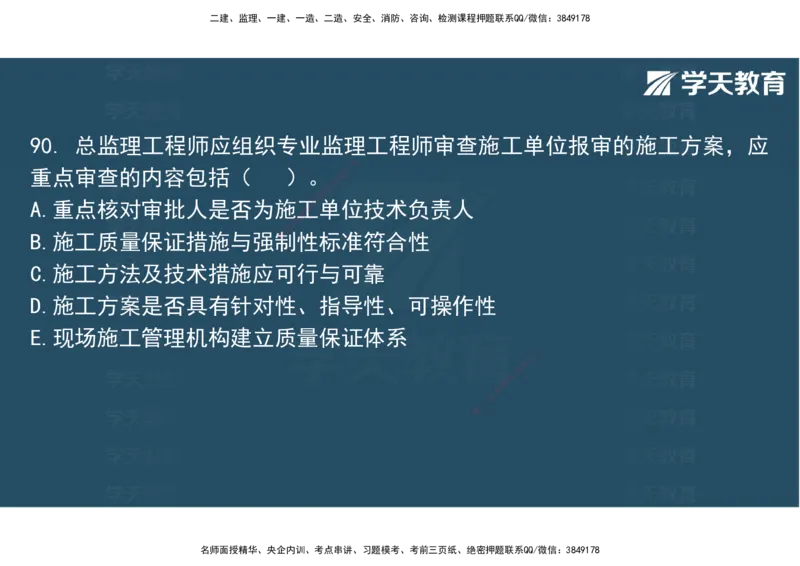

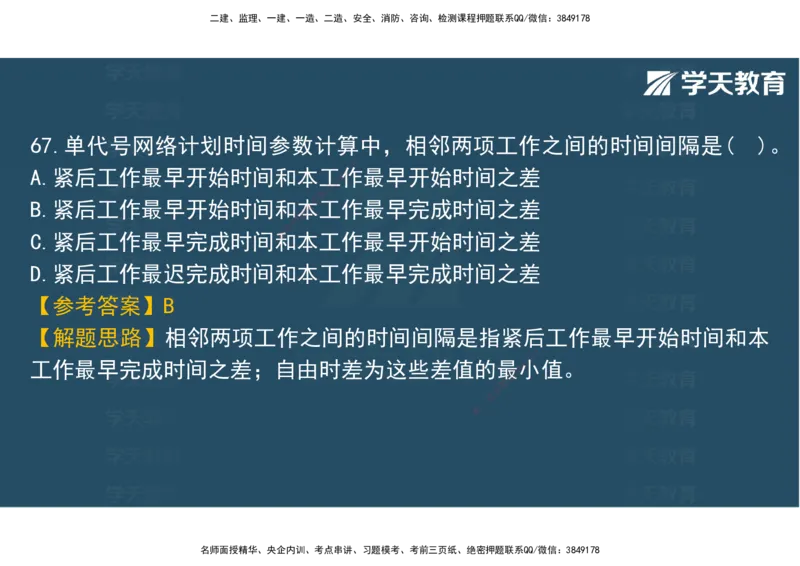

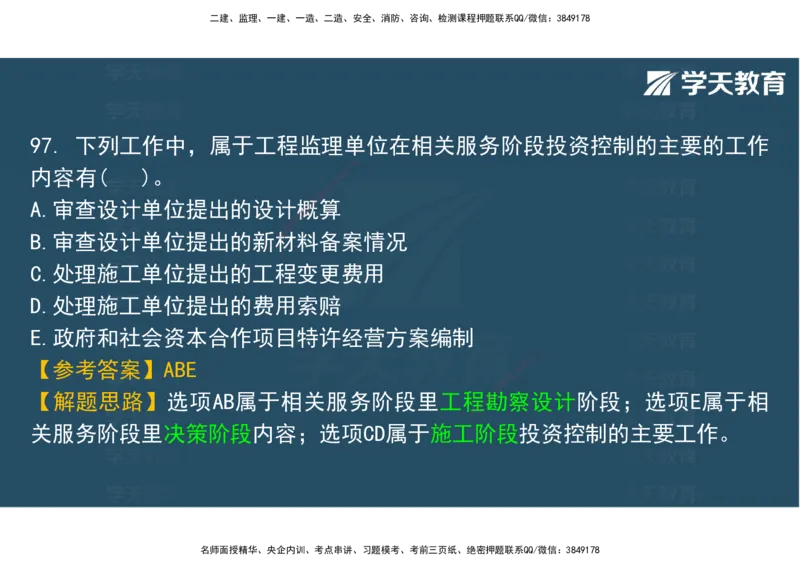

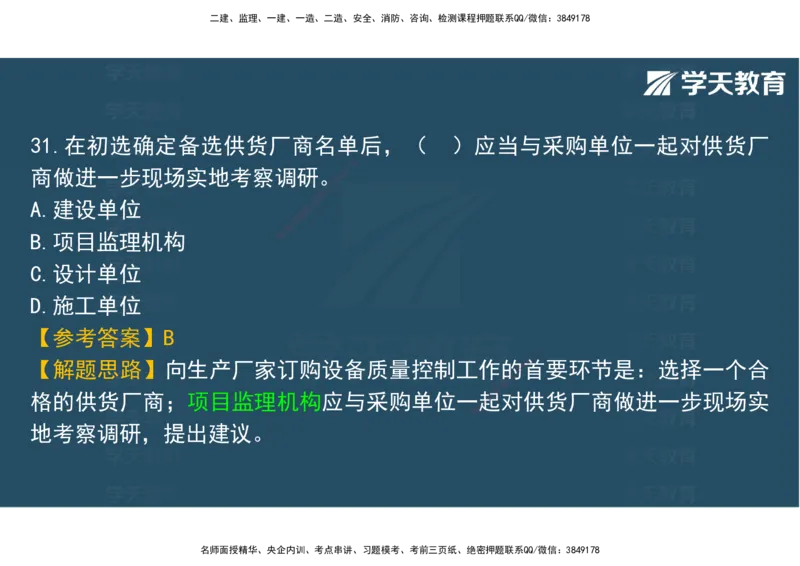

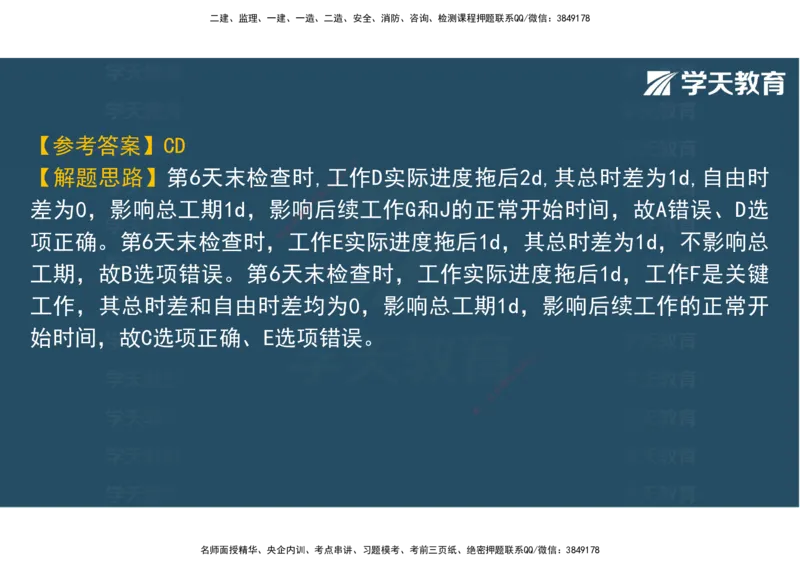

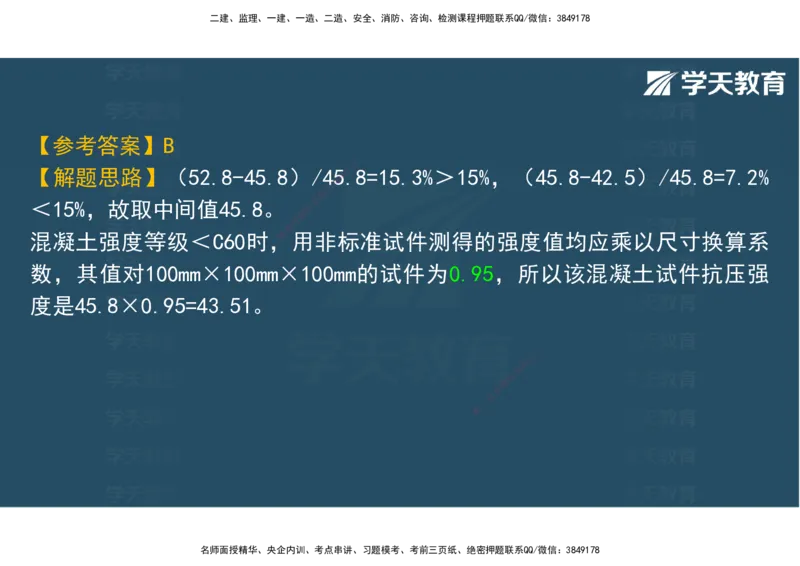

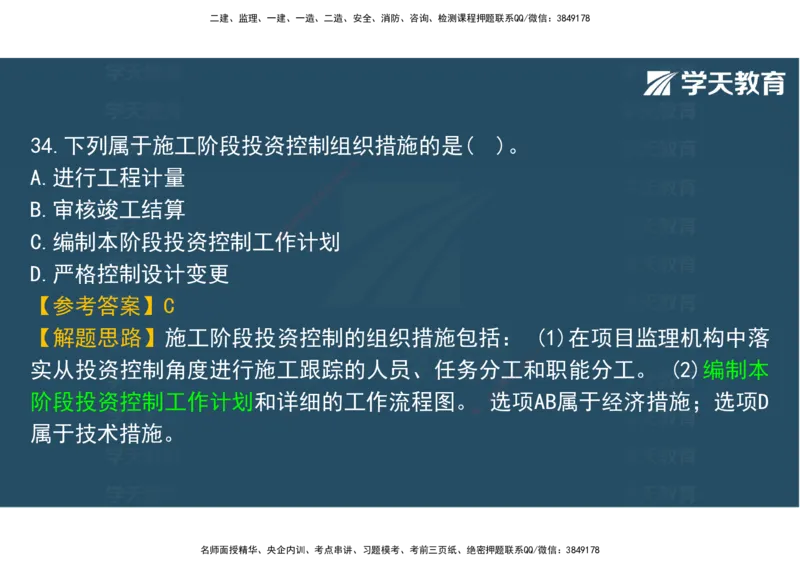

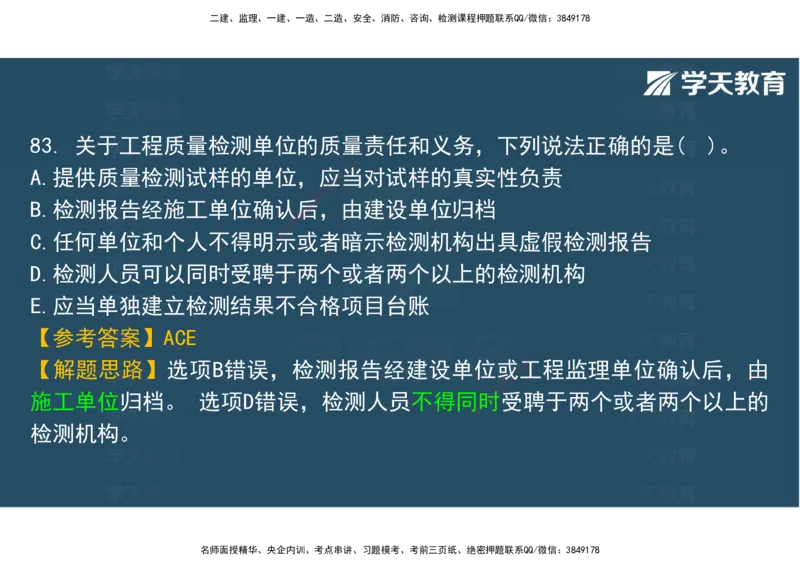

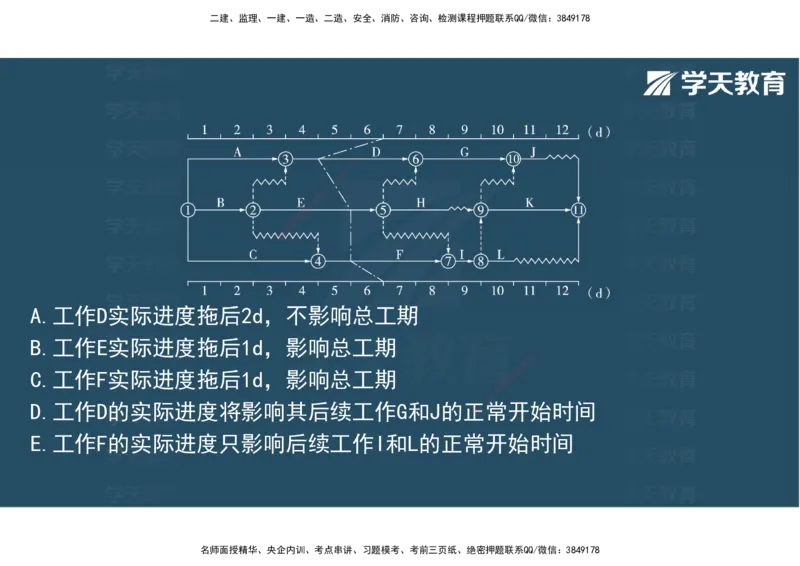

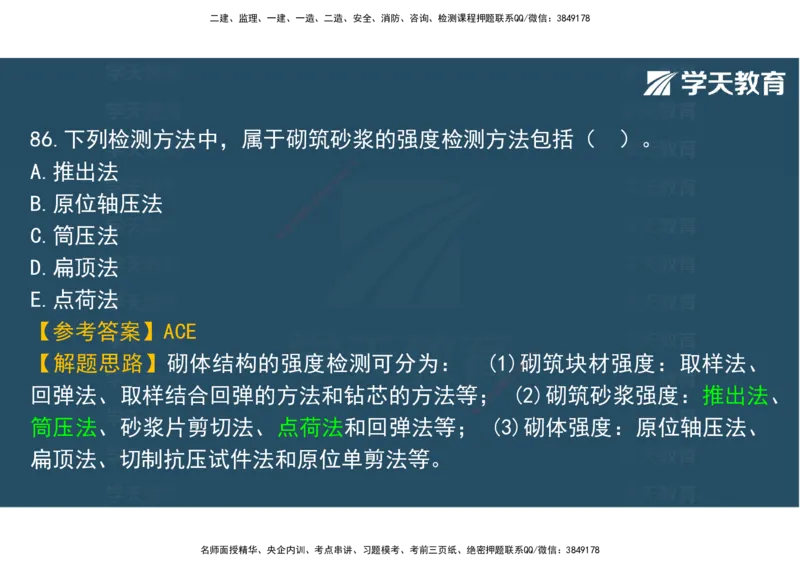

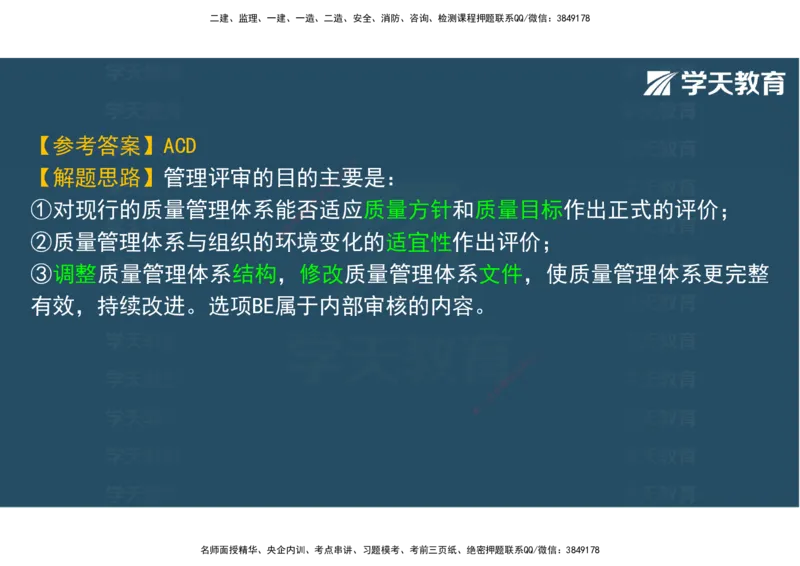

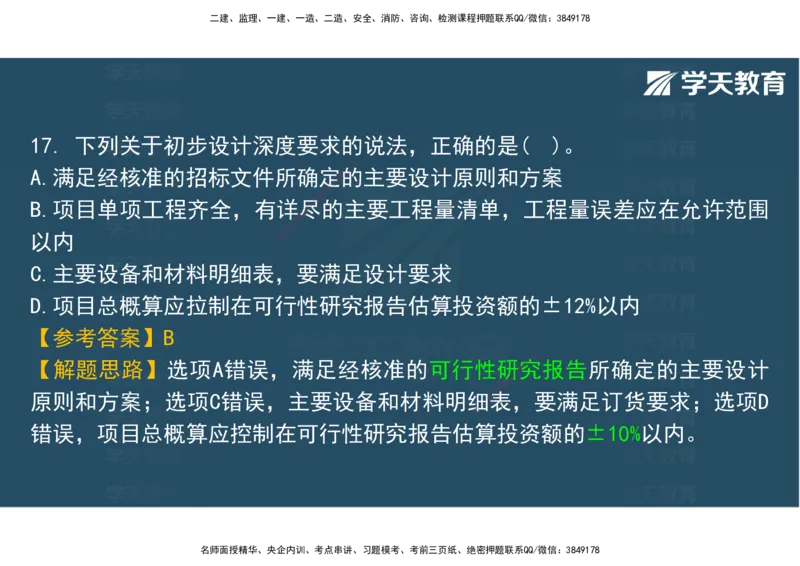

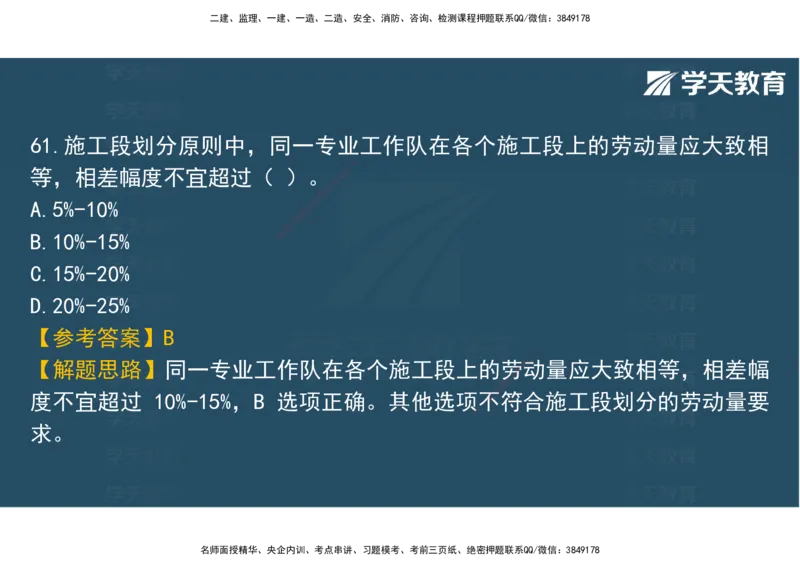

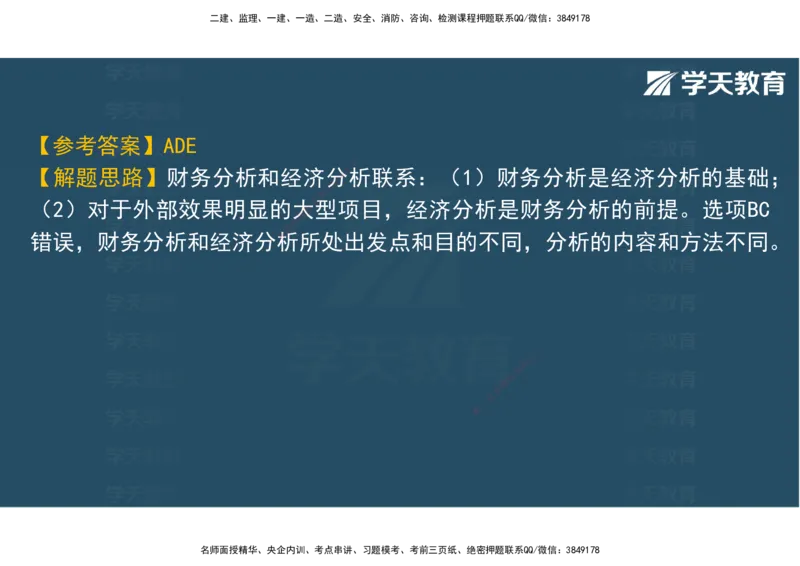

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2025年监理工 程师职业资格考试 8 7 1 9 4 8 3 信 微 系 联 题 押 《建设工程目标控制》 准 精 (土木建筑工程) 模考预测(二) 8 7 1 9 4 8 3 信 微 系 联 一 学天教育教学研究院 唯徐中豪 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 一 、单项选择题 (共80题,每题1分。每题的备选项中,只有1个最符合题意) 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 1.地基基础牢固、建筑物外观大方协调、民用住宅工程让业主安居等都体现 8 7 的是建筑工程质量的( )特性。9 1 4 8 3 信 微 系 A.与环境协调性 联 题 押 准 B.适用性 精 C.耐久性 D.可靠性 【参考答案】B 8 1 7 【解题思路】适用性,即功能,是指工 程满足使用 8 4 9目的的各种性能。包括: 信 3 微 系 理化性能,结构性能,使用性能,外观性能 。 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.重点做好质量的事前控制和事中控制,加强过程和中间产品的质量检查和 8 7 控制,这体现了工程质量控制原9则1 中的()。 4 8 3 信 微 系 A.坚持质量标准的原则 联 题 押 准 B.坚持以预防为主的原则精 C.坚持以人为核心的原则 D.坚持质量第一的原则 【参考答案】B 8 1 7 【解题思路】坚持预防为主的原则应事 先对影响质 8 4 9量的各种因素加以控制, 信 3 微 系 要重点做好质量的事前控制和事中控制,以 预防联 为主,加强过程和中间产品 一 唯 的质量检查和控制。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.当发生下列情况时,施工单位不承担保修责任的是()。 8 7 A.因施工单位未按设计要求施工9造1 成的地基沉降 4 8 3 信 微 系 B.因建设单位购买的材料不合规造成的结构强度不足 联 题 押 准 C.因特大洪水灾害造成的结精 构墙体开裂 D.因施工单位质量问题造成屋 面渗漏 【参考答案】C 【解题思路】下列情况不属于规定的 施工单位保修范围:(1)因使用不当或者 8 1 7 第三方造成的质量缺陷;(2) 不可抗力造 成的质量缺 8 4 9陷。 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 4.我国建设行政主管部门颁发了多项建设工程质量管理制度规定,以下关于 8 7 工程质量管理主要制度的说法,9正1 确的是()。 4 8 3 信 微 系 A.建设单位应当自建设工程竣工验收合格之日起7日内,将建设工程竣工验 联 题 押 准 收报告报建设行政主管部门精 或者其他有关部门备案 B.建设单位应当自领取施工许 可证之日起6个月内开工 C.建设行政主管部门应当自收到 申请之日起14日内,对符合条件的申请颁发 施工许可证 8 1 7 D.建设工程发生质量事故,有关单位应 当在24小时 8 4 9内向当地建设行政主管部 信 3 微 系 门和其他有关部门报告 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】D 8 7 【解题思路】选项A错误,建设单9 1 位应当自建设工程竣工验收合格之日起15 4 8 3 信 微 系 日内,将建设工程竣工验收报告报建设行政主管部门或者其他有关部门备案; 联 题 押 准 选项B错误,建设单位应当精 自领取施工许可证之日起3个月内开工;选项C错 误,建设行政主管部门应当自 收到申请之日起7日内,对符合条件的申请颁 发施工许可证。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 5. 实行监理的建设工程,应当委托具有相应资质等级的工程监理单位进行监理,必 8 须实行监理的建设工程有( )。 1 7 9 4 8 3 信 微 A.城市道路维护工程 系 联 题 押 B.大型住宅绿化工程 准 精 C.国家重点建设工程 D.小区水电维修工程 【参考答案】C 【解题思路】记忆:外国大片。下列建设 工程必须实行监理: (1)国家重点建设工 8 1 7 9 程;(2)大中型公用事业工程;(3)成片 开发建设的 信 3 8住 4 宅小区工程;(4)利用外 微 系 国政府或者国际组织贷款、援助资金的工程;( 5)联国家规定必须实行监理的其他工 一 唯 程。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.合理的组织结构和明确的职责、权限及其协调的关系属于质量管理体系的 8 7 ( )特征。 9 1 4 8 3 信 微 系 A.预防性 联 题 押 准 B.持续受控 精 C.系统性 D.符合性 【参考答案】C 8 1 7 【解题思路】系统性:质量管理体系是 相互关联和 8 4相9 互作用的子系统所组成 信 3 微 系 的复合系统。包括:(1)组织结构;(2) 过程联;(3)资源。 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 7. 关于卓越绩效评价准则与ISO 9000的不同点,下列说法正确的是( )。 8 7 A.卓越绩效模式来自市场准入的9驱1 动 4 8 3 信 微 系 B.ISO 9000的目标是满足顾客要求 联 题 押 准 C.ISO 9000是成熟度评价精 D.卓越绩效更加关注过程 【参考答案】B 【解题思路】选项A错误,卓越绩效 模式来自市场竞争的驱动;选项C错误, 8 1 7 ISO 9000是符合性评审;选项D错误,卓 越绩效更加 8 4 9关注结果。 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 8. 在工程开工前,施工单位必须完成施工组织设计的编制及内部审批工作, 8 7 填写《施工组织设计/(专项)施工9 1方案报审表》报送( )。 4 8 3 信 微 系 A.设计单位 联 题 押 准 B.建设单位 精 C.项目监理机构 D.建设行政主管部门 【参考答案】C 8 1 7 【解题思路】在工程开工前,施工单位 必须完成施 8 4 9工组织设计的编制及内部 信 3 微 系 审批工作,填写《施工组织设计/(专项)施 工方联案报审表》报送项目监理机 一 唯 构。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 9. 企业必须经过体系认证机构的确认,并颁发体系认证证书或办理管理体 8 7 系注册。以下关于认证的说法,9正1 确的是()。 4 8 3 信 微 系 A.认证是由授权的机构进行 联 题 押 准 B.认证是正式承认 精 C.体系认证的对象是某一组织 的质量保证体系 D.认证是证明认可对象具备从事 特定任务的能力 【参考答案】C 8 1 7 【解题思路】认证与认可的区别如下: ①认证是由 8 4 9第三方进行,认可是由授 信 3 微 系 权的机构进行;②认证是书面保证,认可是 正式联 承认;③认证是证明认证对 一 唯 象与认证所依据的标准符合性,认可是证明认可对象具备从事特定任务的能 力。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 10.下列造成质量波动的原因中,属于偶然性原因的是( )。 8 7 A.机械设备过度磨损 9 1 4 8 3 信 微 系 B.现场温湿度的微小变化 联 题 押 准 C.材料质量规格显著差异精 D.工人未遵守操作规程 【参考答案】B 【解题思路】偶然性原因:正常波动 ,质量特性值的变化在质量标准允许范 8 1 7 围内波动。该波动不可避免、难以测量 和控制,在 8 4 9经济上不值得消除,属于 信 3 微 系 允许偏差、允许位移范畴,一般不会因此造 成废联品。 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 11.对工程质量状况和质量问题,按原材料供应单位、供应时间或等级分门别类地进 8 行调查和分析,深入地发现和认识质1 7量问题的原因。这是工程质量统计方法中( ) 9 4 8 3 信 微 的基本思想。 系 联 题 押 A.排列图法 准 精 B.因果分析图法 C.分层法 D.直方图法 【参考答案】C 8 1 7 9 【解题思路】分层法又叫分类法,是将调查 收 集的原始 信 数3 8 4 据,根据不同的目的和要 微 系 求按某一性质进行分组、整理的分析方法。 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 12. 产品质量检验采用计数型二次抽样检验方案,已知:N=5000,n =200,n =300, 1 2 8 7 C =4,C =12;经二次抽样检得:D =961,D =7,则正常的结论是()。 4 1 2 13 8 2 信 微 A.经第一次抽样检验即可判定该系批产品质量合格 联 题 押 准 B.经第一次抽样检验即可判定精该批产品质量不合格 C.经第二次抽样检验即可判定该批产品质量合格 D.经第二次抽样检验即可判定该批产品质量不合格 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】D 8 【解题思路】二次抽样的操作程序:1 7 第一次抽样检验,在检验批量为5000的一批产 9 4 8 3 信 微 品中,随机抽取200件产品进行检验,发现不合格数为6,因为4<6≤12,不能判断 系 联 题 押 是否合格,则在同批产品中继准续第二次抽样检验,随机抽取300件产品进行检验,发 精 现300中有7件不合格品,则将 (6+7)与12比较进行判断,因为13>12,则该批产 品不合格。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 13.在采用排列图法分析工程质量问题时,按累计频率划分进行质量影响因 8 7 素分类,次要因素对应的累计频9率1 区间为( )。 4 8 3 信 微 系 A.70%-80% 联 题 押 准 B.80%-90% 精 C.80%-100% D.90%-100% 【参考答案】B 8 1 7 【解题思路】排列图法累计频率0-80%属 于A类问题 8 4 9主要因素;80%-90%属于B 信 3 微 系 类问题次要因素;90%-100%属于C类问题一 般因联素。 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 14. 质量控制图是在直角坐标系内画有控制界限,描述生产过程中产品质量 波动状态的图形。它的用途是( 7 8 )。 1 9 4 8 3 信 微 A.分析判断产品质量分布状况系 联 题 押 B.判明生产过程是否处于稳准定状态 精 C.系统整理分析质量问题产生 的原因 D.寻找影响质量的主次因素 【参考答案】B 8 【解题思路】利用控制图区分质量波动 原因,判明生1 7 产过程是否处于稳定状 9 8 4 信 3 微 态的方法称为控制图法。排列图、直方图 法是质系量控制的静态分析法,控制 联 一 唯 图就是典型的动态分析法。选项A属于直方图 法;选项C属于因果分析图法; 选项D属于排列图法。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 15. 关于钢丝和钢绞线进场复验的说法,正确的是( )。 8 7 A.同一规格的钢绞线每批不得大9于1 6t 4 8 3 信 微 系 B.同一规格、同一生产工艺的钢丝每批不得小于3t 联 题 押 准 C.抽样检验时,应从每批钢精 丝中任选总盘数的3%取样送检 D.抽样检验时,应从每批钢绞 线中任选3盘取样送检 【参考答案】D 【解题思路】①每批钢丝应由同一牌 号、同一规格、同一生产工艺的钢丝组 8 1 7 成,并不得大于3t。②应从经外观检 查合格的每 8 4 9批钢丝中任选总盘数的 信 3 微 系 5%(不少于6盘)取样送检。③每批钢绞线应 由同联一牌号、同一规格、同一生 一 唯 产工艺的钢绞线组成,并不得大于60t。④应从每批钢绞线中任选3盘取样送 检。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 16.经试验测得一组3块100mm×100mm×100mm混凝土试件的立方体抗压强度 8 7 分别为42.5MPa、45.8MPa和52.89 1MPa,则该组混凝土试件抗压强度是( ) 4 8 3 信 微 系 MPa。 联 题 押 准 A.42.5 精 B.43.51 C.45.8 D.48.1 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】B 8 7 【解题思路】(52.8-45.8)/459 1.8=15.3%>15%,(45.8-42.5)/45.8=7.2% 4 8 3 信 微 系 <15%,故取中间值45.8。 联 题 押 准 混凝土强度等级<C60时,精 用非标准试件测得的强度值均应乘以尺寸换算系 数,其值对100mm×100mm×1 00mm的试件为0.95,所以该混凝土试件抗压强 度是45.8×0.95=43.51。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 17. 下列关于初步设计深度要求的说法,正确的是( )。 8 7 A.满足经核准的招标文件所确定9的1 主要设计原则和方案 4 8 3 信 微 系 B.项目单项工程齐全,有详尽的主要工程量清单,工程量误差应在允许范围 联 题 押 准 以内 精 C.主要设备和材料明细表,要 满足设计要求 D.项目总概算应拉制在可行性研 究报告估算投资额的±12%以内 【参考答案】B 8 1 7 【解题思路】选项A错误,满足经核准 的可行性研 8 4究9 报告所确定的主要设计 信 3 微 系 原则和方案;选项C错误,主要设备和材料 明细联表,要满足订货要求;选项D 一 唯 错误,项目总概算应控制在可行性研究报告估算投资额的±10%以内。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 18.工程监理单位协助建设单位进行施工图设计的协调管理时,建设单位委 8 7 托专业设计单位进行钢结构、混9 1凝土装配式等二次深化设计绘制的图纸,应 4 8 3 信 微 系 由( )审核会签。 联 题 押 准 A.建设单位 精 B.勘察单位 C.原设计单位 D.第三方机构 8 1 7 【参考答案】C 8 4 9 信 3 微 系 【解题思路】协助建设单位开展深化设计管 理。联 钢结构、混凝土装配式、幕 一 唯 墙等需二次深化设计,由深化设计单位出具深化设计图纸,原设计单位审核 会签。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 19.施工图设计阶段,监理单位应协助建设单位组织施工图设计评审,评审 8 7 的重点是( )。 9 1 4 8 3 信 微 系 A.设计标准是否符合要求 联 题 押 准 B.是否符合工程建设强制性精 标准 C.是否符合民用建筑绿色节能 标准 D.设计深度是否符合规定 【参考答案】D 8 1 7 【解题思路】工程监理单位受业主委托 ,评审的重 8 4 9点是:①使用功能是否满 信 3 微 系 足质量目标和标准;②设计文件是否齐全、 完整联 ;③设计深度是否符合规定。 一 唯 选项BC属于施工图审查机构对施工图审查的内容。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 20. 如果拟采用的新工艺、新技术、新材料,不符合现行强制性标准规定的, 应当由拟采用单位提请( )组7 8织专题技术论证,报批准标准的建设行政 1 9 4 8 3 信 微 主管部门或者国务院有关主管系部门审定。 联 题 押 A.设计单位 准 精 B.建设单位 C.监理单位 D.建设行政主管部门 8 【参考答案】B 1 7 9 8 4 信 3 微 【解题思路】如果拟采用的新工艺、新技 术、新系材料,不符合现行强制性标 联 一 唯 准规定的,应当由拟采用单位提请建设单位组 织专题技术论证,报批准标准 的建设行政主管部门或者国务院有关主管部门审定。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 21.工程开工前()应及时主持召开图纸会审会议,图纸会审由()整理会 8 7 议纪要,与会各方会签。 9 1 4 8 3 信 微 系 A.建设单位;监理单位 联 题 押 准 B.建设单位;施工单位 精 C.监理单位;施工单位 D.设计单位;监理单位 【参考答案】B 8 1 7 【解题思路】图纸会审由建设单位主持 召开,监理 8 4 9、施工等相关单位参加, 信 3 微 系 整理会审问题清单,提报给设计单位;施工 单位联整理会议纪要,各方会签。 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 22.进口材料、构配件和设备,施工单位报送进口商检证明文件,并会同 8 7 ( )等相关单位有关人员按合9同1 约定进行联合检查验收。 4 8 3 信 微 系 A.建设单位、供货单位、设计单位 联 题 押 准 B.供货单位、质量管理机构精 、项目监理机构 C.建设单位、施工单位、供货 单位 D.供货单位、设计单位、项目监 理机构 【参考答案】C 8 1 7 【解题思路】进口材料、构配件和设备 ,施工单位 8 4 9报送进口商检证明文件, 信 3 微 系 进行联合检查验收,联合检查由施工单位提 出申联 请,项目监理机构组织,建 一 唯 设单位主持,供货单位参加。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 23.根据《工程质量安全手册(试行)》,关于钢筋混凝土工程施工的说法, 正确的是( )。 7 8 1 9 4 8 3 信 微 A.焊接连接接头试件应从试焊系试验件中截取 联 题 押 B.有抗震设防专门要求的结准构构件,箍筋弯钩的弯折角度不应大于135° 精 C.对有抗冻抗渗的≤C25的混 凝土用砂,含泥量不大于3.0% D.受力钢筋保护层厚度的合格点 率应达到95%及以上 【参考答案】C 8 【解题思路】选项A错误,焊接连接接 头试件应从工1 7程实体中截取;选项B错 9 8 4 信 3 微 误,对有抗震设防专门要求的结构构件 ,箍筋系 弯钩的弯折角度不应小于 联 一 唯 135°;圆形箍筋两末端均应做不小于135° 的 弯钩。选项D错误,受力钢筋 保护层厚度的合格点率应达到90%及以上。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 24.根据《工程质量安全手册(试行)》,下列项目监理机构安全生产的监 8 7 理行为,错误的是( )。 9 1 4 8 3 信 微 系 A.编制监理规划和安全监理实施细则 联 题 押 准 B.按规定对现场实施安全监精 理 C.审核各相关单位资质、安全 生产许可证 D.按规定编制施工组织设计中的 安全技术措施 【参考答案】D 8 1 7 【解题思路】选项D错误,按规定审查 施工组织设 8 4计9 中的安全技术措施或者 信 3 微 系 专项施工方案。 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 25. 根据《危险性较大的分部分项工程安全管理规定》,针对超过一定规模 8 7 的危险性较大的分部分项工程专9 1项施工方案,负责组织召开专家论证会的单 4 8 3 信 微 系 位是( )。 联 题 押 准 A.建设单位 精 B.施工单位 C.监理单位 D.工程质量监督机构 8 1 7 【参考答案】B 8 4 9 信 3 微 系 【解题思路】对于超过一定规模的危大工程 ,施联 工单位应当组织召开专项施 一 唯 工方案专家论证会;实行施工总承包的,由施工总承包单位组织召开。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 26.关于项目监理机构对检验批及隐蔽工程验收的说法,正确的是( )。 8 7 A.主控项目质量抽样检验合格率9应1 达到90%以上 4 8 3 信 微 系 B.检验批应在分项工程验收合格后验收 联 题 押 准 C.专监签认隐蔽工程报审、精 报验表及质量验收记录,准许下道工序施工 D.检验批验收由总监理工程师 组织 【参考答案】C 【解题思路】选项A错误,主控项目 质量抽样检验均应合格。选项B错误,分 8 1 7 项工程验收应在检验批合格后验收;选 项D错误, 8 4检9 验批验收由专业监理工 信 3 微 系 程师组织,施工单位专业质量检查员、专业 工长联参加。 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 27.经返修或加固处理的分部工程,在( )的条件下可按技术处理方案和 8 7 协商文件予以验收。 9 1 4 8 3 信 微 系 A.不改变结构外形尺寸 联 题 押 准 B.不造成永久性影响 精 C.不影响结构安全和使用要求 D.不影响基本使用 【参考答案】C 8 1 7 【解题思路】法定检测机构鉴定,不能 满足最低限 8 4 9度的安全储备和使用功能, 信 3 微 系 必须加固,经返修或加固能满足安全及使用 要求联 ,可按技术处理方案和协商 一 唯 文件的要求予以验收 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 28.工程质量事故发生后,总监理工程师应采取的做法是( )。 8 7 A.立即进行事故原因调查 9 1 4 8 3 信 微 系 B.征得建设单位同意后立即签发工程暂停令 联 题 押 准 C.立即组织抢险救援 精 D.立即要求施工单位提出处理 方案 【参考答案】B 【解题思路】发生质量事故,总监理 工程师征得建设单位同意后,签发工程 8 1 7 暂停令。施工单位进行质量事故调查, 提出质量事 8 4 9故调查报告和经设计等相 信 3 微 系 关单位认可的处理方案,选项AD错误。 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 29.某检验批混凝土试块强度值不满足规范要求,强度不足,在法定检测单 8 7 位对混凝土实体采用非破损检验9 1方法,测定其实际强度达到规范要求,这时 4 8 3 信 微 系 宜采取的处理方法是( )。 联 题 押 准 A.加固处理 精 B.修补处理 C.不作处理 D.返工处理 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】C 8 7 【解题思路】不作处理的情形:9 1①不影响结构安全和正常使用;②有些质量 4 8 3 信 微 系 缺陷,经过后续工序可以弥补;③经法定检测单位鉴定合格;④出现的质量 联 题 押 准 缺陷,经检测鉴定达不到精设计要求,但经原设计单位核算,仍能满足结构安 全和使用功能。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 30.对于涉及技术领域广泛、问题复杂、仅依据合同约定难以决策的工程质 8 7 量缺陷,应选用的辅助决策方法9是1 ( )。 4 8 3 信 微 系 A.试验验证 联 题 押 准 B.定期观测 精 C.方案比较 D.专家论证 【参考答案】D 8 1 7 【解题思路】专家论证适用于涉及的技 术领域比较 8 4 9广泛,或问题很复杂,有 信 3 微 系 时仅根据合同规定难以决策(“疑难杂症” )。 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 31.在初选确定备选供货厂商名单后,( )应当与采购单位一起对供货厂 8 7 商做进一步现场实地考察调研。9 1 4 8 3 信 微 系 A.建设单位 联 题 押 准 B.项目监理机构 精 C.设计单位 D.施工单位 【参考答案】B 8 1 7 【解题思路】向生产厂家订购设备质量 控制工作的 8 4 9首要环节是:选择一个合 信 3 微 系 格的供货厂商;项目监理机构应与采购单位 一起联 对供货厂商做进一步现场实 一 唯 地考察调研,提出建议。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 32.关于设备装配和整机性能检测,( )应组织参加设备的调整试车和整 8 7 机性能检测,验证设备是否达到9合1 同规定的技术质量要求。 4 8 3 信 微 系 A.监理员 联 题 押 准 B.专业监理工程师 精 C.施工单位技术负责人 D.总监理工程师 【参考答案】D 8 1 7 【解题思路】总监理工程师应组织专业 监理工程师 8 4 9参加设备的调整试车和整 信 3 微 系 机性能检测,记录数据,验证设备是否达到 合同联 规定的技术质量要求、是否 一 唯 符合设计和设备制造规程的规定,符合要求后应予以签认。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 33.某项目的建筑安装工程费2500万元,设备工器具购置费1500万元,工程 8 7 建设其他费用1500万元,预备费9 1300万元,建设期利息50万,流动资金30万。 4 8 3 信 微 系 则该项目的固定资产投资为( )万元。 联 题 押 准 A.5500 精 B.5550 C.5850 D.5880 8 1 7 【参考答案】C 8 4 9 信 3 微 系 【解题思路】固定资产投资由建筑安装工程 费、联 设备及工器具购置费、工程 一 唯 建设其他费、基本预备费、涨价预备费和建设期利息构成。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 34.下列属于施工阶段投资控制组织措施的是( )。 8 7 A.进行工程计量 9 1 4 8 3 信 微 系 B.审核竣工结算 联 题 押 准 C.编制本阶段投资控制工作精 计划 D.严格控制设计变更 【参考答案】C 【解题思路】施工阶段投资控制的组 织措施包括: (1)在项目监理机构中落 8 1 7 实从投资控制角度进行施工跟踪的人员 、任务分工 8 4 9和职能分工。 (2)编制本 信 3 微 系 阶段投资控制工作计划和详细的工作流程图 。 联选项AB属于经济措施;选项D 一 唯 属于技术措施。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 35.根据现行《建筑安装工程费用项目组成》(建标〔2013〕44号),下列费 8 7 用中,应计入措施项目费的是( 9 1)。 4 8 3 信 微 系 A.专业工程费用 联 题 押 准 B.二次搬运费 精 C.施工机械使用费 D.劳动保护费 【参考答案】B 8 1 7 【解题思路】记忆:二大爷脚已冻特安 定。选项A 8 4属9 于分部分项工程费;选 信 3 微 系 项C属于施工机具使用费;选项D属于企业管 理费联。 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 36.某材料的出厂价2500元/吨,运杂费80元/吨,运输损耗率2%,采购保管 8 7 费率3%,则该材料的(预算)单9价1 为( )元/吨。 4 8 3 信 微 系 A.2657.40 联 题 押 准 B.2709.00 精 C.2710.55 D.2732.43 【参考答案】C 8 1 7 【学天解析】材料单价=(材料原价+ 运杂费)× 8 4 9(1+运输损耗率)×(1 信 3 微 系 +采购保管费率)=(2500+80)×(1+2%) ×(联1+3%)=2710.55 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 37.某进口设备按人民币计算,离岸价为2000万元,外贸手续费为34万元,国际运费 8 为400万元,国外运输保险费率为0.31 72%。该设备的国外运输保险费是( )万元。 9 4 8 3 信 微 A.6.7 系 联 题 押 B.7.2 准 精 C.7.7 D.8.7 【参考答案】C 【学天解析】国外运输保险费= (离岸价 国外运费) ×9国1 7 8 外运输保险费率= 8 4 国外运输 保险费率 信 3 微 系 ( ) 联 × 0.32%=7.7 唯 一 .% 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 38.某新建项目,建设期2年,计划向银行借款8000万元,第1年借款3000万 8 7 元,第二年借款5000万元,年9利1 率为7%,则该项目估算的建设期利息为 4 8 3 信 微 系 ( )万元。 联 题 押 准 A.250.00 精 B.356.25 C.481.25 D.497.35 8 1 7 【参考答案】D 8 4 9 信 3 微 系 【学天解析】建设期第1年利息=3000/2× 7%=联105万元; 一 唯 建设期第2年利息=(5000/2+3000+105)×7%=392.35万元; 建设期利息总和=105+392.35=497.35万元。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 39.基础设施领域项目通过发行权益型,股权类金融工具筹措的资本金,不 8 7 得超过项目资本金总额的( )。9 1 4 8 3 信 微 系 A.20% 联 题 押 准 B.30% 精 C.40% D.50% 【参考答案】 D 8 1 7 【学天解析】基础设施领域和其他国家 鼓励发展的 8 4 9行业项目,可通过发行权 信 3 微 系 益型、股权类金融工具筹措资本金,但不 得超联过项目资本金总额的50%。地 一 唯 方政府可统筹使用财政资金筹集项目资本金。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 40. 商业银行的中期贷款是指贷款期限()的贷款。 8 7 A.1-2年 9 1 4 8 3 信 微 系 B.1-3年 联 题 押 准 C.1-5年 精 D.3-5年 【参考答案】C 【学天解析】商业银行贷款。按照贷 款的期限,可以分为短期贷款、中期贷 8 1 7 款和长期贷款。期限在1年以内(含1年 )的为短期 8 4 9贷款,超过1年至5年(含 信 3 微 系 5年)的为中期贷款,5年以上的为长期贷款 。 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 41.在项目融资程序中,需要在融资结构设计阶段进行的工作是( )。 8 7 A.初步确定项目投资结构 9 1 4 8 3 信 微 系 B.评价项目风险因素 联 题 押 准 C.项目风险控制与管理 精 D.选择项目融资方式 【参考答案】B 【解题思路】融资结构设计阶段的内 容包括:评价项目风险因素;评价项目 8 1 7 的融资结构和资金结构。 选项A是投资 决策分析阶 8 4 9段的工作;选项C属于融 信 3 微 系 资执行阶段的工作;选项D属于融资决策分 析阶联段的工作。 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 42.根据《政府投资项目可行性研究报告编写大纲(2023年版)》,编写项 8 7 目可行性研究报告时,应在( 9 1 )项下分析拟建项目所在区域的自然环境、 4 8 3 信 微 系 交通运输、公用工程等建设条件。 联 题 押 准 A.项目建设背景和必要性精 B.项目需求分析和产出方案 C.项目选址与要素保障 D.项目运营方案 8 1 7 【参考答案】C 8 4 9 信 3 微 系 【解题思路】项目选址与要素保障包括项目 建设联 条件。分析拟建项目所在区 一 唯 域的自然环境、交通运输、公用工程等建设条件, 改扩建工程要分析现有 设施条件的容量和能力,提出设施改扩建和利用方案。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 43. 某公司计划在5年内每年年末投资500万元,年利率4%,按复利计息,则 8 7 5年末可一次回收的本利和为( 9 1)万元。 4 8 3 信 微 系 A.2635.98 联 题 押 准 B.2654.85 精 C.2708.16 D.2785.34 【参考答案】 C 8 1 7 【学天解析】分析题干为已知年金求终 值计算, F 8 4 9=500×[(1+4%)5- 信 3 微 系 1]÷4%=2708.16万元。 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 44.下列投资方案财务分析指标中,属于静态评价指标的是()。 8 7 A.净现值 9 1 4 8 3 信 微 系 B.动态回收期 联 题 押 准 C.投资收益率 精 D.净年值 【参考答案】C 【解题思路】静态指标:资产负债率 、利息备付率、偿债备付率、投资收益 8 1 7 率、静态投资回收期。ABD属于动态评价 指标。 8 4 9 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 45. 某常规投资项目,在收益率为12%时,财务净现值为66万元;收益率为 8 7 14%时,财务净现值为-36万元。9 1 则采用线性内插法计算的财务内部收益率 4 8 3 信 微 系 IRR为( )。 联 题 押 准 A.11.2% 精 B.12.6% C.13.3% D.13.8% 8 1 7 【参考答案】C 8 4 9 信 3 微 系 【学天解析】财务内部收益率=12%+[66 /(6联6+36)]×(14%-12%)= 一 唯 13.3%。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 46. 价值工程对象选择的正确与否,主要决定于价值工程活动人员的经验及 8 7 工作态度,比较适用的价值工程9对1 象的选择方法是( )。 4 8 3 信 微 系 A.价值指数法 联 题 押 准 B.ABC分析法 精 C.强制确定法 D.因素分析法 【参考答案】D 8 1 7 【解题思路】因素分析法是一种定性分 析方法,凭 8 4 9借分析人员的经验集体研 信 3 微 系 究确定选择对象。特别是在被研究对象彼此 相差联 比较大以及时间紧迫的情况 一 唯 下比较适用。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 47.在进行价值工程新方案创造时,当只有会议主持人知道研究什么问题以 8 7 及目的,要研究的问题适当抽象9,1 是选用( )创造方法。 4 8 3 信 微 系 A.头脑风暴法 联 题 押 准 B.哥顿法 精 C.专家意见法 D.专家检查法 【参考答案】B 8 1 7 【解题思路】哥顿法是只有会议主持人 知道研究什 8 4 9么问题以及目的;该方法 信 3 微 系 的指导思想是把要研究的问题适当抽象,以 利于联开拓思路。 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 48.施工图预算编制完成后对于建设单位的作用有( )。 8 7 A.施工图预算是确定投标报价的9依1 据 4 8 3 信 微 系 B.施工图预算是编制最高投标限价的基础 联 题 押 准 C.施工图预算是施工单位进精 行施工准备的依据 D.施工图预算是控制施工成本 的依据 【参考答案】B 【解题思路】施工图预算对建设单位 的作用:(1)施工图预算是施工图设计 8 1 7 阶段确定建设项目造价的依据。(2) 施工图预算 8 4是9 编制最高投标限价的基 信 3 微 系 础。(3)施工图预算是建设单位在施工期 间安联排建设资金计划和使用建设 一 唯 资金的依据。(4)施工图预算是建设单位拨付进度款及办理结算的依据。 选项ACD属于施工图预算对施工单位的作用。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 49.设计概算文件编制必须建立在正确、可靠、充分的编制依据基础之上。 8 7 对于建筑工程概算的审查内容,9正1 确的是( )。 4 8 3 信 微 系 A.是否符合现行国家、行业、地方政府有关法律、法规和规定要求 联 题 押 准 B.审查各种计价依据使用是精 否恰当,各项费率计取是否正确 C.根据初步设计图纸、概算定 额、工程量计算规则的要求审查工程量 D.审查工程量计算规则与计价规 范规则或定额规则的一致性 【参考答案】C 8 1 7 【解题思路】建筑工程概算审查内容: (1)工程 8 4量9 审查。根据初步设计图 信 3 微 系 纸、概算定额、工程量计算规则的要求进 行审联查;(2)采用的定额或指标 一 唯 的审查。(3)材料价格的审查。(4)各项费用的审查。选项ABD属于施工 图预算的审查内容。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 50.关于最高投标限价编制及应用的说法,正确的是( )。 8 7 A.招标人对所编制的最高投标限9价1 可以进行上浮但不能进行下调 4 8 3 信 微 系 B.招标文件提供了暂估单价的材料其材料费用应计入其他项目清单费 联 题 押 准 C.安全文明施工费可以根据精 清单工程量确定计价。 D.规费和税金必须按国家或省 级、行业建设主管部门规定的标准计算 【参考答案】D 【解题思路】选项A错误,招标人应 在招标文件中如实公布最高投标限价, 8 1 7 不得对所编制的最高技标限价进行上浮 或下调。 选 8 4 9 项B错误,如招标文件提 信 3 微 系 供了暂估单价材料的,按暂估的单价计入综 合单联 价,最后汇总得到分部分项 一 唯 工程费。 选项C错误,安全文明施工费应当按照国家或省级、行业建设主管 部门的规定标准计价。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 51. 根据《建设工程工程量清单计价规范》,关于编制投标报价时其他项目 8 7 费的说法,正确的是( )。 9 1 4 8 3 信 微 系 A.暂估价中的材料可以按照暂估单价计入综合单价,也可以按照自行采购单 联 题 押 准 价(比暂估价低)计入综合单精 价 B.计日工应按照招标工程量清 单列出的项目和估算的数量计算,自主确定综 合单价,但不计入总报价 C.专业工程暂估价应按照招标工程量 清单中列出的金额填写,不得变动 8 1 7 D.总承包服务费根据合同计价模式按照 固定的费率 8 4 9计取,与招标人的具体要 信 3 微 系 求关系不大 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】C 8 7 【解题思路】暂估价中的材料、9 1工程设备必须按照暂估单价计入综合单价; 4 8 3 信 微 系 专业工程暂估价必须按照招标工程量清单中列出的金额填写,暂估价不得变 联 题 押 准 动和更改。选项A错误,C精正确;计日工应按照招标工程量清单列出的项目和 估算的数量计算,自主确定综 合单价并计算计日工金额,选项B错误;总承 包服务费应根据招标工程量列出 的专业工程暂估价内容和供应材料、设备情 况,按照招标人提出协调、配合与服 务要求和施工现场管理需要自主确定, 8 1 7 选项D错误。 8 4 9 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 52.下列应当采用图纸法进行工程计量的项目是()。 8 7 A.保养气象设备 9 1 4 8 3 信 微 系 B.填筑土坑土方计量 联 题 押 准 C.混凝土构筑物的体积 精 D.工程保险费 【参考答案】C 【解题思路】混凝土构筑物的体积, 钻孔桩的桩长采用图纸法; A选项采用 8 1 7 均摊法;B选项采用断面法;D选项采用 凭据法。 8 4 9 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 53.某工程施工过程中发生了一项未在合同中约定的零星工作,增加费用5万 8 7 元,此费用应列入工程的( )中9 1。 4 8 3 信 微 系 A.暂估价 联 题 押 准 B.暂列金额 精 C.总承包服务费 D.计日工 【参考答案】D 8 1 7 【解题思路】现场签证费用的计价方式 ,完成合同 8 4 9以外的零星工作时,按计 信 3 微 系 日工作单价计算。 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 54. 2025年9月实际完成的某土方工程,按基准日期的价格计算的已完成工 程量的金额为1800万元,该工程7的8 定值权重为0.2;除人工费价格指数增长 1 9 4 8 3 信 微 10%外,各可调因子均未发生系变化:人工费占可调值部分的30%。按价格调整 联 题 押 公式计算该土方工程需调整准的价款为( )万元。 精 A.32 B.43.2 C.54 8 D.80 1 7 9 8 4 信 3 微 【参考答案】B 系 联 一 唯 【 解 题 思 路 】 根 据 价 格 调 整 公 式 , 该 土 方 工 程 需 调 整 的 价 款 =1800×[0.2+0.8×30%×(1+10%)+0.8×70%×1-1]=43.2万元。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 55.发包人累计扣留的质量保证金不得超过工程价款结算总额的( )。 8 7 A.1% 9 1 4 8 3 信 微 系 B.3% 联 题 押 准 C.5% 精 D.7% 【参考答案】B 【解题思路】发包人累计扣留的质量 保证金不得超过工程价款结算总额的3%。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 56. 某地下工程,计划到5月份累计开挖土方2万m³,预算单价为80元/m³, 8 7 经确认,到5月份实际累计开挖 4 土9 1 方1.8万m³,实际单价为95元/m³,该工程 8 3 信 微 系 此时的投资偏差和投资绩效指数分别为( )。 联 题 押 准 A.-16;0.84 精 B.-27;0.84 C.16;0.9 D.27;0.9 8 1 7 【参考答案】B 8 4 9 信 3 微 系 【学天解析】投资偏差(CV)=已完工作预 算投联资(BCWP)一已完工作实际 一 唯 投资(ACWP)=1.8×80-1.8×95=-27;投资绩效指数=已完工作预算投资/已 完工作实际投资=(1.8×80)/(1.8×95)=0.84。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 57.下列建设工程进度控制措施中,属于技术措施的是( )。 8 7 A.推行CM承发包模式 9 1 4 8 3 信 微 系 B.建立工程进度报告制度 联 题 押 准 C.审查承包商提交的进度计精 划 D.加强索赔管理 【参考答案】C 【学天解析】选项AD属于合同措施; 选项B属于组织措施。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 58.监理工程师在设计准备阶段进行进度控制的主要任务是( )。 8 7 A.编制单位工程施工进度计划 9 1 4 8 3 信 微 系 B.协助建设单位确定工期总目标 联 题 押 准 C.审查施工单位提交的进度精 计划 D.审查设计单位提交的进度计 划 【参考答案】B 【学天解析】选项A属于施工单位的 任务;选项C属于监理工程师在施工阶段 8 1 7 进度控制任务;选项D属于监理在设计阶 段进度控制 8 4 9任务。 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 59.下列建设单位计划文件中,属于工程项目建设总进度计划内容的是( )。 8 7 A.年度设备平衡表 9 1 4 8 3 信 微 系 B.年度建设资金平衡表 联 题 押 准 C.投资计划年度分配表 精 D.年度计划项目表 【参考答案】C 【解题思路】工程项目建设总进度计 划的主要内容包括文字和表格两部分, 8 1 7 表格部分包括工程项目一览表、工程项 目总进度计 8 4 9划、投资计划年度分配表、 信 3 微 系 工程项目进度平衡表。 ABD属于工程项目年 度计联划内容。 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 60.建设工程组织流水施工的特点是( )。 8 7 A.没有充分利用工作面进行施工9 1 4 8 3 信 微 系 B.各工作队实现了连续施工 联 题 押 准 C.单位时间内投入的资源量精 较少 D.施工现场的组织管理比较复 杂 【参考答案】B 【解题思路】选项A错误,尽可能地 利用工作面进行施工;选项C错误,单位 8 1 7 时间内投入的资源量较为均衡;选项D 错误,施工 8 4现9 场的组织管理较为均衡。 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 61.施工段划分原则中,同一专业工作队在各个施工段上的劳动量应大致相 8 7 等,相差幅度不宜超过( )。 9 1 4 8 3 信 微 系 A.5%-10% 联 题 押 准 B.10%-15% 精 C.15%-20% D.20%-25% 【参考答案】B 8 1 7 【解题思路】同一专业工作队在各个施 工段上的劳 8 4 9动量应大致相等,相差幅 信 3 微 系 度不宜超过 10%-15%,B 选项正确。其他选 项不联 符合施工段划分的劳动量要 一 唯 求。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 62.决定流水施工速度和节奏性的参数是( )。 8 7 A.流水强度 9 1 4 8 3 信 微 系 B.流水步距 联 题 押 准 C.流水节拍 精 D.施工段数 【参考答案】C 【解题思路】流水节拍表明流水施工 的速度和节奏性,流水节拍小,流水速 8 1 7 度快,节奏感强,C 选项正确。 8 4 9 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 63. 某分部工程有3个施工过程,各分为5个流水节拍相等的施工段组织加快 8 7 的成倍节拍流水施工,已知各施9 1工过程的流水节拍分别为4天、6天、4天。 4 8 3 信 微 系 则流水步距和专业施工队数分别为( )。 联 题 押 准 A.6天和3个 精 B.4天和4个 C.4天和3个 D.2天和7个 8 1 7 【参考答案】D 8 4 9 信 3 微 系 【 解 题 思 路 】 流 水 步 距 K= 最 大 公 约 数 (4, 联6, 4)=2 天 ; 专 业 工 作 队 数 一 唯 n´=4/2+6/2+4/2=7。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 64.某工程组织非节奏流水施工,两个施工过程在4个施工段上的流水节拍分 8 7 别为4天、7天、4天、6天和6天、9 1 3天、5天、4天,则该工程的流水施工工期 4 8 3 信 微 系 是( )天。 联 题 押 准 A.18 精 B.25 C.30 D.33 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】B 8 7 【解题思路】累加数列错位相减9取1 大差法。 4 8 3 信 微 系 步骤①:计算累加数列: 联 题 押 准 Ⅰ:4,11,15,21;Ⅱ:6,精 9,14,18; 步骤②:错位相减、取大值, 得流水步距分别为: K =7 Ⅰ,Ⅱ 步骤③:计算工期: 8 1 7 T = ΣK + Σtn+∑G+∑Z-∑C =7+(6+3 +5+4)=25d。 8 4 9 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 65.某双代号网络计划中,对于有紧后工作的某项工作的自由时差为( )。 8 7 A.本工作最迟开始时间-本工作最9 1早开始时间 4 8 3 信 微 系 B.紧后工作最迟开始时间-本工作最早完成时间 联 题 押 准 C.所有紧后工作最早开始时精 间-本工作最迟完成时间的差值的最小值 D.所有紧后工作最早开始时间 -本工作最早完成时间的差值的最小值 【参考答案】D 【解题思路】工作的自由时差是指在 不影响其紧后工作最早开始时间的前提 8 1 7 下,本工作可以利用的机动时间,对 于有紧后 8 4 9工作的工作,自由时差 信 3 微 系 =min(紧后工作最早开始时间-本工作最早完 成时联间) 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 66.某工程双代号网络计划如下图,该工作的关键线路有( )条。 8 7 A.1 9 1 4 8 3 信 微 系 B.2 联 题 押 准 C.3 精 D.4 【参考答案】C 8 1 7 【解题思路】根据波形线法找出关键线 路:①-②- 8 4 9⑦-⑧-⑨;①-②-③-⑥- 信 3 微 系 ⑧-⑨;①-②-③-④-⑤-⑥-⑧-⑨;所以关 键线联 路有3条,计算工期为15天。 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 67.单代号网络计划时间参数计算中,相邻两项工作之间的时间间隔是( )。 8 7 A.紧后工作最早开始时间和本工9作1 最早开始时间之差 4 8 3 信 微 系 B.紧后工作最早开始时间和本工作最早完成时间之差 联 题 押 准 C.紧后工作最早完成时间和精 本工作最早开始时间之差 D.紧后工作最迟完成时间和本 工作最早完成时间之差 【参考答案】B 【解题思路】相邻两项工作之间的时 间间隔是指紧后工作最早开始时间和本 8 1 7 工作最早完成时间之差;自由时差为这 些差值的最 8 4小9 值。 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 68. 某网络计划中,工作N的持续时间为6天,最迟完成时间为第25天;该工 8 7 作三项紧前工作的最早完成时间9 1分别为第10天、第12天和第13天,则工作N 4 8 3 信 微 系 的总时差是( )天。 联 题 押 准 A.4 精 B.6 C.8 D.12 8 1 7 【参考答案】B 8 4 9 信 3 微 系 【解题思路】总时差等于本工作最迟开始时 间与联 最早开始时间的差值最小值。 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 69.某单代号网络计划如下图(时间单位:天),时间参数计算正确的有 8 7 ( )。 9 1 4 8 3 信 微 系 A.工作A的总时差是1天 联 题 押 准 B.计算工期是15天 精 C.工作C的自由时差是3天 D.工作A、 D之间的时间间隔为1 天 【参考答案】C 8 1 7 【解题思路】选项A错误,工作A的总时 差为2天;选 8 4 9项B错误,计算工期为17 信 3 微 系 天;选项D错误,工作A、 D之间的时间间隔 为2联天。 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 70.在工期优化过程中,选择压缩对象时,应优先考虑( )。 8 7 A.缩短持续时间对质量和安全影9响1 大的工作 4 8 3 信 微 系 B.有充足备用资源的工作 联 题 押 准 C.缩短持续时间所需增加费精 用最多的工作 D.非关键工作 【参考答案】B 【解题思路】工期优化选择压缩对象 时宜考虑缩短持续时间对质量和安全影 8 1 7 响不大的工作、有充足备用资源的工作 以及缩短持 8 4 9续时间所需增加费用最少 信 3 微 系 的工作,B 选项正确。A、C 选项与正确考 虑因联素相悖;工期优化主要针对 一 唯 关键工作,D 选项错误。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 71.在建设工程进度调整的系统过程中,当分析进度偏差产生的原因之后, 8 7 首先需要( )。 9 1 4 8 3 信 微 系 A.采取措施调整进度计划 联 题 押 准 B.确定后续工作和总工期的精 限制条件 C.分析进度偏差对后续工作和 总工期的影响 D.实施调整后的进度计划 【参考答案】C 8 1 7 【解题思路】进度调整系统工作流程为 分析进度偏 8 4 9差产生的原因、分析进度 信 3 微 系 偏差对后续工作和总工期的影响、确定后续 工作联 和总工期的限制条件、采取 一 唯 措施调整进度计划、实施调整后的进度计划。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 72. 某工程横道计划如下图所示,图中表明的正确信息是( )。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 A.第2周连续施工,实际进度正常 B.前3周连续施工,实际进度正常 8 1 7 C.第4周连续施工,实际进度超前 8 4 9 信 3 微 系 D.前5周中断施工,实际进度超前 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】C 8 7 【解题思路】选项A错误,第2周9 1连续施工,实际进度超前;选项B错误,前3 4 8 3 信 微 系 周有中断施工,实际进度正常;选项D错误,前5周中断施工,实际进度拖后。 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 73. 香蕉曲线比较法中,各项工作如果都按其( )安排进度,则一旦受到进 8 7 度影响因素的干扰,将导致工期9拖1 延,使工程进度风险加大。 4 8 3 信 微 系 A.最早开始时间 联 题 押 准 B.最早完成时间 精 C.最迟开始时间 D.最迟完成时间 8 1 7 【参考答案】C 8 4 9 信 3 微 系 【解题思路】各项工作均按其最早开始时间 安排联 进度,将导致项目的投资加 一 唯 大;各项工作都按其最迟开始时间安排进度,将使工程进度风险加大。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 74.工程进度计划实施中检查发现,某工作进度拖后4d,该工作总时差和自 8 7 由时差分别为5d和3d,则该工作9 1实际进度偏差对总工期及后续工作的影响是 4 8 3 信 微 系 ( )。 联 题 押 准 A.影响总工期,但不影响后精 续工作 B.不影响总工期,但影响后续 工作 C.既不影响总工期,也不影响后 续工作 D.影响总工期,也影响后续工作 8 1 7 【参考答案】B 8 4 9 信 3 微 系 【解题思路】由题可知该工作延误4天,大 于自联由时差1天,小于总时差1天, 一 唯 所以影响后续工作推迟1天,不影响总工期。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 75.设计阶段工作内容中,属于监理工程的进度控制工作的是()。 8 7 A.编制设计准备阶段工作计划 9 1 4 8 3 信 微 系 B.编制设计阶段总进度计划 联 题 押 准 C.审核各专业出图计划 精 D.审核设计单位提交的工程预 算 【参考答案】C 【解题思路】建设工程设计阶段进度 控制的主要任务是出图控制,监理工程 8 1 7 师要审核设计单位的进度计划和各专业 的出图计划 8 4 9,并在设计实施过程中, 信 3 微 系 跟踪检查这些计划的执行情况,定期将实际 进度联 与计划进度进行比较,进而 一 唯 纠正或修订进度计划。选项AB错误,属于设计单位的进度控制内容;选项D错 误,属于投资控制的内容。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 76.监理工程师审查施工进度计划的目的是( )。 8 7 A.参与施工进度计划的编制 9 1 4 8 3 信 微 系 B.解除承包单位对施工进度计划的责任 联 题 押 准 C.防止承包单位计划不当精 D.确保施工进度计划符合设计 要求 【参考答案】C 【解题思路】监理工程师审查施工进 度计划的目的是防止承包单位计划不当, 8 1 7 C 选项正确。监理工程师不参与施工进 度计划的编 8 4 9制;审查或批准施工进度 信 3 微 系 计划并不解除承包单位对施工进度计划的责 任;联 审查施工进度计划主要关注 一 唯 与总目标、施工合同及资源供应等方面的符合性,而非确保符合设计要求。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 77.施工总进度计划编制步骤中,在确定各单位工程的开竣工时间和相互搭 8 7 接关系之后的步骤是( )。 9 1 4 8 3 信 微 系 A.计算工程量 联 题 押 准 B.确定各单位工程的施工期精 限 C.编制初步施工总进度计划 D.编制正式施工总进度计划 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】C 8 7 【解题思路】施工总进度计划编9 1制步骤为计算工程量→确定各单位工程的施 4 8 3 信 微 系 工期限→确定各单位工程的开竣工时间和相互搭接关系→编制初步施工总进 联 题 押 准 度计划→编制正式施工总精进度计划,C 选项正确。A、B 选项在确定各单位 工程的开竣工时间和相互搭接 关系之前;D 选项在编制初步施工总进度计划 之后 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 78.下列属于进度调整的组织措施的是( )。 8 7 A.采用更先进的施工机械 9 1 4 8 3 信 微 系 B.增加每天的施工时间 联 题 押 准 C.对所采取的技术措施给予精 相应的经济补偿 D.改善外部配合条件 【参考答案】B 【解题思路】增加每天的施工时间属 于组织措施,B 选项正确。采用更先进 8 1 7 的施工机械属于技术措施;对所采取的 技术措施给 8 4 9予相应的经济补偿属于经 信 3 微 系 济措施;改善外部配合条件属于其他配套措 施。联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 79.承包单位严重违反合同,又不采取补救措施时,监理工程师可( )。 8 7 A.拒绝签署付款凭证 9 1 4 8 3 信 微 系 B.要求承包单位支付误期损失赔偿 联 题 押 准 C.取消承包资格 精 D.批准工程延期 【参考答案】C 【解题思路】承包单位严重违反合同 且不补救时,监理工程师可取消其承包 8 1 7 资格,C 选项正确。拒绝签署付款凭证 和要求支付 8 4 9误期损失赔偿针对的是一 信 3 微 系 般工期拖延情况;批准工程延期与这种情况 无关联。 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 80.物资供应计划实施中的检查通常包括( )。 8 7 A.定期检查和不定期检查 9 1 4 8 3 信 微 系 B.定期检查和临时检查 联 题 押 准 C.全面检查和重点检查 精 D.专项检查和综合检查 【参考答案】B 【解题思路】物资供应计划实施中的 检查通常包括定期检查(一般在计划期 8 1 7 中、期末)和临时检查两种,B 选项正 确。通过检 8 4 9查收集实际数据,在统计 信 3 微 系 分析和比较的基础上提出物资供应报告。 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 二 、多项选择题 (共40题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1 个错项。错选,本题不得分;少选,所选的每个选项得0.5分) 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 81.建筑工程项目申请领取施工许可证应当具备的条件包括( )。 8 7 A.已经办理了建设工程用地批准9手1 续 4 8 3 信 微 系 B.已经办理了招标投标核准手续 联 题 押 准 C.已经确定建筑施工企业精 D.有满足施工需要的施工图纸 E.应当办理建设工程规划许可证 的,已经取得建设工程规划许可证 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】ACDE 8 7 【解题思路】申请领取施工许可9证1 应满足的条件是: 4 8 3 信 微 系 (1)已经办理该建筑工程用地批准手续。 联 题 押 准 (2)依法应当办理建设工程精规划许可证的,已经取得建设工程规划许可证。 (3)需要拆迁的,其拆迁进度 符合施工要求。 (4)已经确定建筑施工企业。 (5)有满足施工需要的资金安排、施 工图纸及技术资料。 8 1 7 (6)有保证工程质量和安全的具体措施。 8 4 9 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 82.施工单位必须按照( ),对建筑材料、建筑构配件、设备和商品混凝 8 7 土进行检验,检验应当有书面记9录1 和专人签字。 4 8 3 信 微 系 A.招投标文件 联 题 押 准 B.工程设计要求 精 C.施工技术标准 D.业主要求 E.合同约定 8 1 7 【参考答案】BCE 8 4 9 信 3 微 系 【解题思路】施工单位必须按照工程设计要 求、联 施工技术标准和合同约定, 一 唯 对建筑材料、建筑构配件、设备和商品混凝土进行检验,检验应当有书面记 录和专人签字;未经检验或者检验不合格的,不得使用。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 83. 关于工程质量检测单位的质量责任和义务,下列说法正确的是( )。 8 7 A.提供质量检测试样的单位,应9当1 对试样的真实性负责 4 8 3 信 微 系 B.检测报告经施工单位确认后,由建设单位归档 联 题 押 准 C.任何单位和个人不得明示精 或者暗示检测机构出具虚假检测报告 D.检测人员可以同时受聘于两 个或者两个以上的检测机构 E.应当单独建立检测结果不合格 项目台账 【参考答案】ACE 8 1 7 【解题思路】选项B错误,检测报告经 建设单位或 8 4工9 程监理单位确认后,由 信 3 微 系 施工单位归档。 选项D错误,检测人员不得 同时联 受聘于两个或者两个以上的 一 唯 检测机构。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 84. 管理评审是由监理单位最高管理者关于质量管理体系现状及其对质量方 8 7 针和目标的适宜性、充分性和有9 1效性所作的正式评价。管理评审的目的主要 4 8 3 信 微 系 是( )。 联 题 押 准 A.调整质量管理体系结构,精 修改质量管理体系文件 B.组织结构能否满足质量管理 体系运行的需要 C.对现行的质量管理体系能否适 应质量方针和质量目标作出正式的评价 D.对质量管理体系与组织的环境变化 的适宜性作出评价 8 1 7 E.质量管理体系文件是否覆盖本企业所 有主要质量 8 4活9 动 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】ACD 8 7 【解题思路】管理评审的目的主9要1 是: 4 8 3 信 微 系 ①对现行的质量管理体系能否适应质量方针和质量目标作出正式的评价; 联 题 押 准 ②质量管理体系与组织的环精 境变化的适宜性作出评价; ③调整质量管理体系结构,修 改质量管理体系文件,使质量管理体系更完整 有效,持续改进。选项BE属于内 部审核的内容。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 85.地基土的承载力试验采用承压板现场试验确定。试验方法按照现行国家 8 7 标准《建筑地基基础设计规范》9 1( GB 50007 )要求进行,应满足的要求有 4 8 3 信 微 系 ( )。 联 题 押 准 A.同一土层参加统计的试验精 点不应少于5点 B.试验基坑宽度不应小于承压 板宽度或直径的3倍 C.加荷分级不应少于8级 D.最大加载量不应小于设计要求的3 倍 8 1 7 E.承压板周围的土明显地侧向挤出时终 止加载 8 4 9 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】BCE 8 7 【解题思路】地基土的承载力试9验1 采用承压板现场试验。 4 8 3 信 微 系 (1)试验基坑宽度不应小于承压板宽度直径的3倍; 联 题 押 准 (2)加荷分级不应少于8级精,最大加载量不应小于设计要求的2倍; (3)当出现一下情况之一,可 终止加载:①承压板周围土明显地侧向挤出; ②沉降急剧增大,荷载-沉降曲线 出现陡降段;③在某一荷载下,24h内沉降 速率不能达到稳定;④沉降量与承压 板宽度或直径之比≥0.06。 8 1 7 (4)同一土层参加统计的试验点不少于 3点。 8 4 9 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 86.下列检测方法中,属于砌筑砂浆的强度检测方法包括( )。 A.推出法 7 8 1 9 4 8 3 信 微 B.原位轴压法 系 联 题 押 C.筒压法 准 精 D.扁顶法 E.点荷法 【参考答案】ACE 8 【解题思路】砌体结构的强度检测可分 为: (1)砌1 7 筑块材强度:取样法、 9 8 4 信 3 微 回弹法、取样结合回弹的方法和钻芯的方 法等;系 (2)砌筑砂浆强度:推出法、 联 一 唯 筒压法、砂浆片剪切法、点荷法和回弹法等; (3)砌体强度:原位轴压法、 扁顶法、切制抗压试件法和原位单剪法等。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 87.工程监理单位对勘察质量管理的工作是( )。 8 7 A.编制工程勘察任务书 9 1 4 8 3 信 微 系 B.协助签订工程勘察合同 联 题 押 准 C.审查勘察单位提交的勘察精 方案 D.选择工程勘察单位 E.审查勘察单位提交的勘察成果 报告 【参考答案】BCE 8 1 7 【解题思路】选项AD错误,监理单位应 协助建设单 8 4 9位编制工程勘察任务书和 信 3 微 系 选择工程勘察单位,并协助签订工程勘察合 同。联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 88.项目监理机构对房屋建筑工程勘察成果进行技术性审查时,审查的主要 8 7 内容有( )。 9 1 4 8 3 信 微 系 A.是否结合具体要求进行技术论证和评价 联 题 押 准 B.是否满足国家有关法律法精 规及技术标准 C.是否严格按照质量管理有关 程序进行检查和验收 D.是否提出基础、边坡等工程的 设计准则 E.是否满足勘察任务书的要求 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】ADE 8 7 【解题思路】选项BC属于勘察成9 1果审查的程序性审查。对于房屋建筑工程, 4 8 3 信 微 系 技术性审查的内容主要包括: ①是否提出勘察场地工程地质条件和存在的 联 题 押 准 地质问题;②是否结合工精程设计、施工条件,以及地基处理、开挖、支护、 降水等工程的具体要求,进行 技术论证和评价,提出岩土工程问题及解决问 题的决策性具体建议;③是否提 出基础、边坡等工程的设计准则和岩土工程 施工的指导性意见,为设计、施工提 供依据,服务于工程建设全过程;④是 8 1 7 否满足勘察任务书和相应设计阶段的要 求,即针对 8 4 9不同勘察阶段,对工程勘 信 3 微 系 察报告的深度和内容进行检查。 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 89. 设计成果评审时,专业设计方案评审应重点审核( )。 8 7 A.总平面布置 9 1 4 8 3 信 微 系 B.设计参数 联 题 押 准 C.设计标准 精 D.设计模型 E.结构造型、功能 【参考答案】BCE 8 1 7 【解题思路】专业设计方案评审重点审 核:设计参 8 4 9数、设计标准、设备选型 信 3 微 系 和结构造型、功能和使用价值等。 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 90. 总监理工程师应组织专业监理工程师审查施工单位报审的施工方案,应 8 7 重点审查的内容包括( )。 9 1 4 8 3 信 微 系 A.重点核对审批人是否为施工单位技术负责人 联 题 押 准 B.施工质量保证措施与强制精 性标准符合性 C.施工方法及技术措施应可行 与可靠 D.施工方案是否具有针对性、指 导性、可操作性 E.现场施工管理机构建立质量保证体 系 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】BDE 8 7 【解题思路】应重点审查:①施9 1工方案是否具有针对性、指导性、可操作性; 4 8 3 信 微 系 施工质量保证措施与强制性标准符合性。②现场施工管理机构建立质量保证 联 题 押 准 体系、标准、机构职责、精质量管理人员、质量管理制度、质量管理程序等。 选项A属于程序性审查;选项 C属于施工组织设计的审查内容。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 91. 监理人员发现可能造成质量事故的重大隐患或已发生质量事故,总监理 8 7 工程师应签发工程暂停令。包含9的1 情形有( )。 4 8 3 信 微 系 A.施工单位施工工艺不当 联 题 押 准 B.监理巡视时发现混凝土浇精 筑有麻面现象 C.施工单位违反工程建设强制 性标准 D.施工单位未按审查通过的工程 设计文件施工 E.施工单位未经批准擅自施工并拒绝 项目监理机构管理 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】CDE 8 7 【解题思路】选项A,项目监理机9 1 构发现施工存在质量问题,或施工单位施 4 8 3 信 微 系 工工艺不当或施工不当造成工程质量不合格的,由专业监理工程师或总监理 联 题 押 准 工程师签发监理通知单。精选项B,监理巡视时发现混凝土浇筑有麻面现象, 监理应签发监理通知单。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 92.对施工单位提出的工程变更情形以及总监理工程师应履行的职责,正确 8 7 的有( )。 9 1 4 8 3 信 微 系 A.涉及主体结构及安全的工程变更,要报送当地质量监督机构 联 题 押 准 B.对于施工单位提出的工程精 变更总监组织专监审查 C.图纸出现错、漏、碰、缺等 缺陷而无法施工,施工单位可以提出工程变更 D.专业监理工程师对变更费用及 工期影响作出评估 E.涉及工程设计文件修改的工程变更 ,由建设单位转交原设计单位修改工程 8 1 7 设计文件 8 4 9 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】BCE 8 7 【解题思路】选项A错误,涉及项9 1 目功能、结构主体安全,该变更还要按有 4 8 3 信 微 系 关规定报送施工图原审查机构及管理部门进行审查与批准;选项D错误,总 联 题 押 准 监理工程师组织专业监理工精 程师对工程变更费用及工期影响作出评估。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 93.当分部工程较大或较复杂时,可按( )将分部工程划分为若干子分部 8 7 工程。 9 1 4 8 3 信 微 系 A.施工工艺 联 题 押 准 B.材料种类 精 C.专业系统及类别 D.施工程序 E.设备类别 8 1 7 【参考答案】BCD 8 4 9 信 3 微 系 【解题思路】当分部工程较大或较复杂时, 可按联 材料种类、施工特点、施工 一 唯 程序、专业系统及类别划分为若干子分部工程。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 94.根据《建设工程质量管理条例》,建设工程竣工验收应当具备的条件有 8 7 ( )。 9 1 4 8 3 信 微 系 A.完成建设工程设计和合同约定的各项内容 联 题 押 准 B.主要使用功能的抽查结果精 符合相关专业质量验收规范的规定 C.有完整的技术档案和施工管 理资料 D.有勘察、设计、施工、工程监 理等单位分别签署的质量合格文件 E.有施工单位签署的工程保修书 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】ACDE 8 7 【解题思路】建设工程竣工验收9应1 当具备下列条件: 4 8 3 信 微 系 (1)完成建设工程设计和合同约定的各项内容; 联 题 押 准 (2)有完整的技术档案和施精工管理资料; (3)有工程使用的主要建筑材 料、建筑构配件和设备的进场试验报告; (4)有勘察、设计、施工、工程监 理等单位分别签署的质量合格文件; (5)有施工单位签署的工程保修书。 8 1 7 选项B属于单位工程竣工验收合格应符合 的规定。 8 4 9 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 95.工程质量事故处理的依据有( )。 8 7 A.有关工程定额 9 1 4 8 3 信 微 系 B.施工单位的质量事故调查报告 联 题 押 准 C.监理实施细则 精 D.有关的工程技术文件 E.项目监理机构所掌握的质量事 故相关资料 【参考答案】BDE 8 1 7 【解题思路】质量事故处理依据:(1) 相关法律法 8 4规9 ; (2)有关合同及合同 信 3 微 系 文件; (3)质量事故的实况资料,包括:施 工单联 位的质量事故调查报告、项 一 唯 目监理机构所掌握的质量事故相关资料; (4)有关的工程技术文件、资料和 档案。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 96. 质量记录资料是设备制造过程质量情况的记录,它不但是设备出厂验收 的内容,对今后的设备使用及维7 8修也有意义,下列属于质量记录资料的有 1 9 4 8 3 信 微 ( )。 系 联 题 押 A.质量管理资料 准 精 B.制造过程的检查、验收资料 C.设备制造的工艺方案 D.设备质量管理体系 8 E.设备制造原材料的质量资料 1 7 9 8 4 信 3 微 【参考答案】ABE 系 联 一 唯 【解题思路】质量记录资料包括:①质量管理 资料;②设备制造依据;③制 造过程的检查、验收资料;④设备制造原材料、构配件的质量资料等。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 97. 下列工作中,属于工程监理单位在相关服务阶段投资控制的主要的工作 8 7 内容有( )。 9 1 4 8 3 信 微 系 A.审查设计单位提出的设计概算 联 题 押 准 B.审查设计单位提出的新材精 料备案情况 C.处理施工单位提出的工程变 更费用 D.处理施工单位提出的费用索赔 E.政府和社会资本合作项目特许经营 方案编制 8 1 7 【参考答案】ABE 8 4 9 信 3 微 系 【解题思路】选项AB属于相关服务阶段里 工程联勘察设计阶段;选项E属于相 一 唯 关服务阶段里决策阶段内容;选项CD属于施工阶段投资控制的主要工作。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 98. 根据现行《建筑安装工程费用项目组成》,下列费用中,属于企业管理 8 7 费的有( )。 9 1 4 8 3 信 微 系 A.建筑工人实名制管理费 联 题 押 准 B.固定资产使用费 精 C.施工现场破坏性试验费用 D.施工企业职工福利费 E.施工现场防暑降温费用 8 1 7 【参考答案】BDE 8 4 9 信 3 微 系 【解题思路】 选项A属于安全文明施工费; 选项联C属于工程建设其他费。 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 99. 相比其他债务资金筹措渠道与方式,债券筹资的优点有( )。 8 7 A.可能产生财务杠杆负效应 9 1 4 8 3 信 微 系 B.发挥财务杠杆作用 联 题 押 准 C.便于调整资本结构 精 D.经营性灵活 E.筹资成本较低 【参考答案】BCE 8 1 7 【解题思路】债券筹资的优点:(1)筹 资成本较低 8 4 9 ;(2)保障股东控制权; 信 3 微 系 (3)发挥财务杠杆作用;(4)便于调整 资本联结构。选项A属于债券筹资的 一 唯 缺点;选项D债券方式融资,经营灵活性降低。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 100. 关于可行性研究报告作用的说法,正确的有( )。 8 7 A.可行性研究报告是公众参与项9目1 评价的依据 4 8 3 信 微 系 B.可行性研究报告是筹措资金的依据 联 题 押 准 C.可行性研究报告是编制初精 步设计文件的依据 D.可行性研究报告是政府投资 项目的投资决策依据 E.可行性研究报告是政府环境保 护部门核准项目的依据 【参考答案】BCD 8 1 7 【解题思路】可行性研究报告的作用: (1)投资决 8 4 9 策的依据;(2)筹措资 信 3 微 系 金的依据;(3)优化建设方案;(4)落 实建联设条件;(5)编审初步设计 一 唯 文件的依据;(6)项目审批的依据。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 101.项目可行性研究阶段进行的投资估算是在对项目的建设规模、技术方案、 8 7 设备方案、工程方案及项目实施9 1进度等进行研究并基本确定的基础上,估算 4 8 3 信 微 系 项目投入的总资金。投资估算在项目建设过程中的作用有( )。 联 题 押 准 A.研究分析项目投资经济效精 果的重要条件 B.作为编制施工最高投标限价 的依据 C.作为办理工程竣工结算的重要 依据 D.对工程设计概算起控制作用 8 1 7 E.作为制订建设贷款计划的依据 8 4 9 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】ADE 8 7 【解题思路】投资估算的作用:9 1(1)投资估算是项目主管部门审批项目建 4 8 3 信 微 系 议书依据之一;(2)投资估算是项目投资决策的重要依据,是研究、分析、 联 题 押 准 计算项目投资经济效果的精重要条件;(3)对工程设计概算起控制作用;(4) 可作为项目资金筹措及制订建 设贷款计划的依据;(5)是核算建设项目建 设投资需要额和编制建设投资计 划的重要依据;(6)进行工程设计招标、 优选设计单位和设计方案的依据。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 102. 经济分析是从国家经济整体利益的角度出发分析项目的经济效率、效 8 7 果和对社会的影响,评价项目在9 1宏观经济上的合理性。关于项目财务分析和 4 8 3 信 微 系 经济分析关系的说法,正确的有( )。 联 题 押 准 A.外部效果明显的大型项目精 经济分析是财务分析的前提 B.两种分析所处出发点和目的 相同 C.两种分析的内容和方法相同 D.两种分析论证时效性不同 8 1 7 E.两种分析计量费用和效益的价格尺寸 不同 8 4 9 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】ADE 8 7 【解题思路】财务分析和经济分9 1析联系:(1)财务分析是经济分析的基础; 4 8 3 信 微 系 (2)对于外部效果明显的大型项目,经济分析是财务分析的前提。选项BC 联 题 押 准 错误,财务分析和经济分精析所处出发点和目的不同,分析的内容和方法不同。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 103. 影子价格是一种计算价格,是指依据一定原则确定的,使资源得到合 理配置的价格,能够反映( )。7 8 1 9 4 8 3 信 微 A.社会折现率 系 联 题 押 B.投入物和产出物真实经济准价值 精 C.市场供求状况 D.投资收益率 E.资源稀缺程度 8 【参考答案】BCE 1 7 9 8 4 信 3 微 【解题思路】影子价格是一种计算价格, 是指依系据一定原则确定的,使资源 联 一 唯 得到合理配置的价格,能够反映:①投入物和 产出物真实经济价值;②市场 供求状况;③资源稀缺程度。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 104.在编制单位工程概算时,同时适用于编制建筑工程概算和设备及安装工 8 7 程概算的方法有( )。 9 1 4 8 3 信 微 系 A.类似工程预算法 联 题 押 准 B.扩大单价法 精 C.概算指标法 D.估算指标法 E.预算单价法 8 1 7 【参考答案】BC 8 4 9 信 3 微 系 【解题思路】建筑工程概算编制方法: ①扩 大单联 价法;②概算指标法。设备 一 唯 及安装工程概算编制方法:①预算单价法; ②扩大单价法; ③概算指标法。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 105.单价合同是指承包方按发包方提供的工程量清单内的分部分项工程内容 8 7 填报单价,并据此签订承包合同9 1。固定单价合同发包人承担的风险是( )。 4 8 3 信 微 系 A.工程范围变更引起的工程量变化 联 题 押 准 B.设计变更导致的已完成工精 程拆除工程量 C.通货膨胀导致施工原材料成 本上涨 D.实际完成的工程量与估计工程 量的差异 E.承包人盲目赶工导致质量缺陷的处 理费用 8 1 7 【参考答案】ABD 8 4 9 信 3 微 系 【解题思路】固定单价合同是以工程量清单 和相联 应的综合单价表为基础和依 一 唯 据来计算合同价格的,承包方给出的单价是以相应的工程量为基础的,如果 工程量大幅度增减可能影响工程成本。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 106.关于竣工结算的说法,下列正确的有( )。 8 7 A.暂列金额应减去工程价款调整9,1 如有余额归发包人 4 8 3 信 微 系 B.措施项目中的单价项目应依据已标价工程量清单的项目和金额计算 联 题 押 准 C.措施项目中的总价项目应精 依据已标价工程量清单的项目和金额计算 D.发包人应在收到承包人提交 竣工结算款支付申请后7天内予以核实 E.承包人提交竣工验收申请的同 时向总监提交竣工结算文件 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】ACD 8 7 【解题思路】选项B错误,分部分9 1 项工程和措施项目中的单价项目应依据双 4 8 3 信 微 系 方确认的工程量与已标价工程量清单的综合单价计算;选项E错误,在合同 联 题 押 准 约定的时间内,承包人提精交竣工验收申请的同时向发包人提交竣工结算文件, 发包人应在收到承包人提交的 竣工结算文件后的28天内核对。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 107. 根据《标准施工招标文件》中的通用合同条款,承包人可向发包人索 8 7 赔费用和利润,但不可要求工期9补1 偿的情形有( )。 4 8 3 信 微 系 A.发包人原因导致的工程缺陷和损失 联 题 押 准 B.发包人的原因导致试运行精 失败的 C.异常恶劣的气候条件 D.发包人提供资料错误造成工程 损失 E.发包人要求承包人提前竣工 8 1 7 【参考答案】ABE 8 4 9 信 3 微 系 【解题思路】选项C承包人只能索赔工期; 选项联D承包人可以索赔工期和费用, 一 唯 不能索赔利润。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 108. 进度款支付比例按照合同约定,按期中结算价款总额计算,承包人支 8 7 付申请的内容包括( )。 9 1 4 8 3 信 微 系 A.本周期已实际支付的合同价款 联 题 押 准 B.累计已完成的合同价款精 C.上一周期合计完成的合同价 款 D.本周期合计应扣减的金额 E.本周期实际应支付的合同价款 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】BDE 8 7 【解题思路】进度款支付比例按9 1照合同约定,按期中结算价款总额计算,应 4 8 3 信 微 系 不低于80%,承包人支付申请的内容: 联 题 押 准 (1)累计已完成的合同价精款; (2)累计已实际支付的合同 价款; (3)本周期合计完成的合同价款 ; (4)本周期合计应扣减的金额; 8 1 7 (5)本周期实际应支付的合同价款。 8 4 9 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 109. 下列影响建设工程进度的因素中,属于组织管理因素的有( )。 8 7 A.向有关部门提出各种审批手续9的1 延误 4 8 3 信 微 系 B.地下埋藏文物的保护、处理 联 题 押 准 C.计划安排不周密导致停工精 待料 D.合同签订时遗漏条款 E.施工图纸供应不及时 【参考答案】ACD 8 1 7 【解题思路】选项B属于自然环境因素; 选项E属于 8 4勘9 察设计因素。 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 110.建设工程项目总进度目标论证时,在进行进度计划系统的结构分析之后 8 7 进行的工作有( )。 9 1 4 8 3 信 微 系 A.调查研究和收集资料 联 题 押 准 B.编制各层进度计划 精 C.编制总进度计划 D.项目的工作编码 E.项目结构分析 8 1 7 【参考答案】BCD 8 4 9 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【解题思路】记忆口诀:大顺序,分编计。建设项目总进度目标论证的工作 8 7 步骤如下: (1)调查研究和收集9 1资料;(2)项目结构分析; (3)进度计划系 4 8 3 信 微 系 统的结构分析; (4)项目的工作编码;(5)编制各层进度计划; (6)协调各 联 题 押 准 层进度计划的关系,编制精总进度计划; (7)若所编制的总进度计划不符合项 目的进度目标,则设法调整; (8)若经过多次调整,进度目标无法实现,则 报告项目决策者。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 111.网络图进度计划的优点有( )。 8 7 A.形象、直观,易于编制和理解9 1 4 8 3 信 微 系 B.能够明确表达各项工作之间的逻辑关系 联 题 押 准 C.通过计算可以找出关键线精 路和关键工作 D.可以利用电子计算机进行计 算、优化和调整 E.能够直接找出所有工作的开工 时间 【参考答案】BCD 8 1 7 【解题思路】网络图能够明确表达各项 工作之间的 8 4 9逻辑关系,B 选项正确; 信 3 微 系 通过计算可以找出关键线路和关键工作,C 选项联 正确;可以利用电子计算机 一 唯 进行计算、优化和调整,D 选项正确。A E选项是横道图的优点。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 112. 某分部工程双代号网络计划如下图所示,其绘图错误的有( )。 8 7 A.节点编号有误 9 1 4 8 3 信 微 系 B.多个终点节点 联 题 押 准 C.节点编号重复 精 D.存在循环回路 E.工作代号重复 【参考答案】ABD 8 1 7 【解题思路】选项A正确,节点7指向节 点6属于节点 8 4 9编号有误; 信 3 微 系 选项B正确,存在节点6和节点8两个终点节 点;联选项D正确,存在节点2-3-5 一 唯 循环回路。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 113.双代号网络计划的计算工期等于计划工期时,关于关键节点和关键工作 的说法正确的有()。 7 8 1 9 4 8 3 信 微 A.关键工作两端节点必为关键系节点 联 题 押 B.两端为关键节点的工作必准为关键工作 精 C.完成节点为关键节点的工作 必为关键工作 D.两端为关键节点的工作的总时 差等于自由时差 E.关键工作的最迟开始时间与最早开 始时间的差值最小 8 【参考答案】ADE 1 7 9 8 4 信 3 微 【解题思路】在双代号网络计划中,关键 线路上系的节点称为关键节点。关键 联 一 唯 工作两端的节点必为关键节点, 但两端为关 键节点的工作不一定是关键工 作。关键工作的最迟时间与最早时间的差值最小。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 114.某双代号时标网络计划如下图,图中表达的正确信息有( )。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 A.工作B的自由时差为1天 8 1 7 B.工作D的自由时差为1天 8 4 9 信 3 微 系 C.工作E为关键工作 联 一 唯 D.工作H的总时差等于自由时差 E.工作J的自由时差为2天 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】CE 8 7 【解题思路】关键线路:C-E-I-9 1L.选项A错误,工作B 的自由时差为2天;选 4 8 3 信 微 系 项B错误,工作D的自由时差为0;选项D错误,工作H的自由时差为0,总时差 联 题 押 准 为2,不相等。 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 115.采用S曲线比较工程实际进度与计划进度,可获得( ) 8 7 A.工程实际进度超前或拖后的时9间1 4 8 3 信 微 系 B.工程实际进展情况 联 题 押 准 C.工程实际拥有的总时差精 D.工程实际超额或拖欠完成的 任务量 E.工程实际工作的持续时间 【参考答案】ABD 8 1 7 【解题思路】S曲线比较,可获得如下 信息:(1) 8 4 9工程实际进展状况;(2) 信 3 微 系 实际进度比计划进度超前或拖后的时间; (3)联实际进度比计划进度超额或 一 唯 拖欠的工程量;(4)后期工程进度预测。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 116. 某工程双代号时标网络计划执行到第6天末时,实际进度如下图前锋线 8 7 所示,图中表明的正确信息有( 9)1。 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 A.工作D实际进度拖后2d,不影响 总工期 B.工作E实际进度拖后1d,影响总工期 8 1 7 9 8 4 C.工作F实际进度拖后1d,影响总工期 信 3 微 系 联 一 D.工作D的实际进度将影响其后续工作G和J的 正 唯 常开始时间 E.工作F的实际进度只影响后续工作I和L的正常开始时间 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】CD 8 7 【解题思路】第6天末检查时,工9 1作D实际进度拖后2d,其总时差为1d,自由时 4 8 3 信 微 系 差为0,影响总工期1d,影响后续工作G和J的正常开始时间,故A错误、D选 联 题 押 准 项正确。第6天末检查时,精工作E实际进度拖后1d,其总时差为1d,不影响总 工期,故B选项错误。第6天末 检查时,工作实际进度拖后1d,工作F是关键 工作,其总时差和自由时差均为 0,影响总工期1d,影响后续工作的正常开 始时间,故C选项正确、E选项错误。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 117.在施工进度控制过程中,监理工程师的主要工作内容包括( )。 8 7 A.编制施工总进度计划 9 1 4 8 3 信 微 系 B.编制施工进度控制工作细则 联 题 押 准 C.批准工程进度款支付申请精 D.制定突发事件应急措施 E.审批工程延期 【参考答案】ABE 8 1 7 【解题思路】选项C错误,建设单位批 准工程进度 8 4款9 支付申请,监理工程师 信 3 微 系 签发工程进度款支付凭证;选项D错误,施 工单联位制定突发事件应急措施。 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 118.施工进度控制工作细则是在建设工程监理规划的指导下,由项目监理机 8 7 构进度控制部门的监理工程师负9 1责编制的更具有实施性和操作性的监理业务 4 8 3 信 微 系 文件。其主要内容包括( )。 联 题 押 准 A.施工进度控制目标分解图精 B.进度控制人员的职责分工 C.施工顺序的安排符合施工工艺 的要求 D.进度控制有关各项工作的工作流程 8 1 7 E.施工总进度计划中的项目完整 8 4 9 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】ABD 8 7 【解题思路】记忆:“错时方流9 1三分泪”。 即:进度控制的具体措施、与 4 8 3 信 微 系 进度控制有关各项工作的时间安排及工作流程、进度控制的方法、施工进度 联 题 押 准 控制目标分解图、进度控精制人员的职责分工、施工进度控制目标实现的风险 分析、施工进度控制的主要工 作内容和深度。选项CE属于施工进度计划审核 的内容。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 119. 单位工程施工进度计划, 用来决定是否需要进行计划调整的因素有 8 7 ( )。 9 1 4 8 3 信 微 系 A.施工顺序不合理 联 题 押 准 B.总工期不满足合同规定精 C.技术间歇不合理 D.主要工种工人未能连续施工 E.主要机具利用不充分 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【参考答案】ABC 8 7 【解题思路】当单位工程施工进9 1度计划检查时发现各工作项目的施工顺序、 4 8 3 信 微 系 平行搭接和技术间歇不合理,总工期不满足合同规定需要进行调整,A、B、 联 题 押 准 C 选项正确。主要工种的精工人是否能满足连续、均衡施工的要求;主要机具、 材料等的利用是否均衡和充分 ,不满足需要优化。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 120.监理工程师编制、审核和控制物资供应计划的工作有( )。 8 7 A.编制物资供应计划 9 1 4 8 3 信 微 系 B.推荐物资供应单位 联 题 押 准 C.监督检查订货情况 精 D.负责物资的采购 E.组织编制物资供应招标文件 【参考答案】ACE 8 1 7 【解题思路】监理工程师编制审核控制 物资供应计 8 4 9划的工作包括编制物资供 信 3 微 系 应计划、审核物资供应计划、监督检查订货 情况联 、协助办理有关事宜、控制 一 唯 物资供应计划的实施,A、C、E 选项正确。选项BD属于组织物资供应招标工 作的内容。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 谢谢 观看! 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
