真题改编(四)
【背景资料】
某工程钢筋混凝土基础底板,长度120m,宽度10m,厚度2.0m。混凝土设计强度等级P6C35,设计无后浇带。
施工单位选用商品混凝土浇筑,P6C35混凝土设计配合比为1:1.7:2.8:0.46(水泥:中砂:碎石:水),水
泥用量400kg/m3。粉煤灰掺量20%(等量替换水泥),实测中砂含水率4%、碎石含水率1.2%。采用跳仓法施工

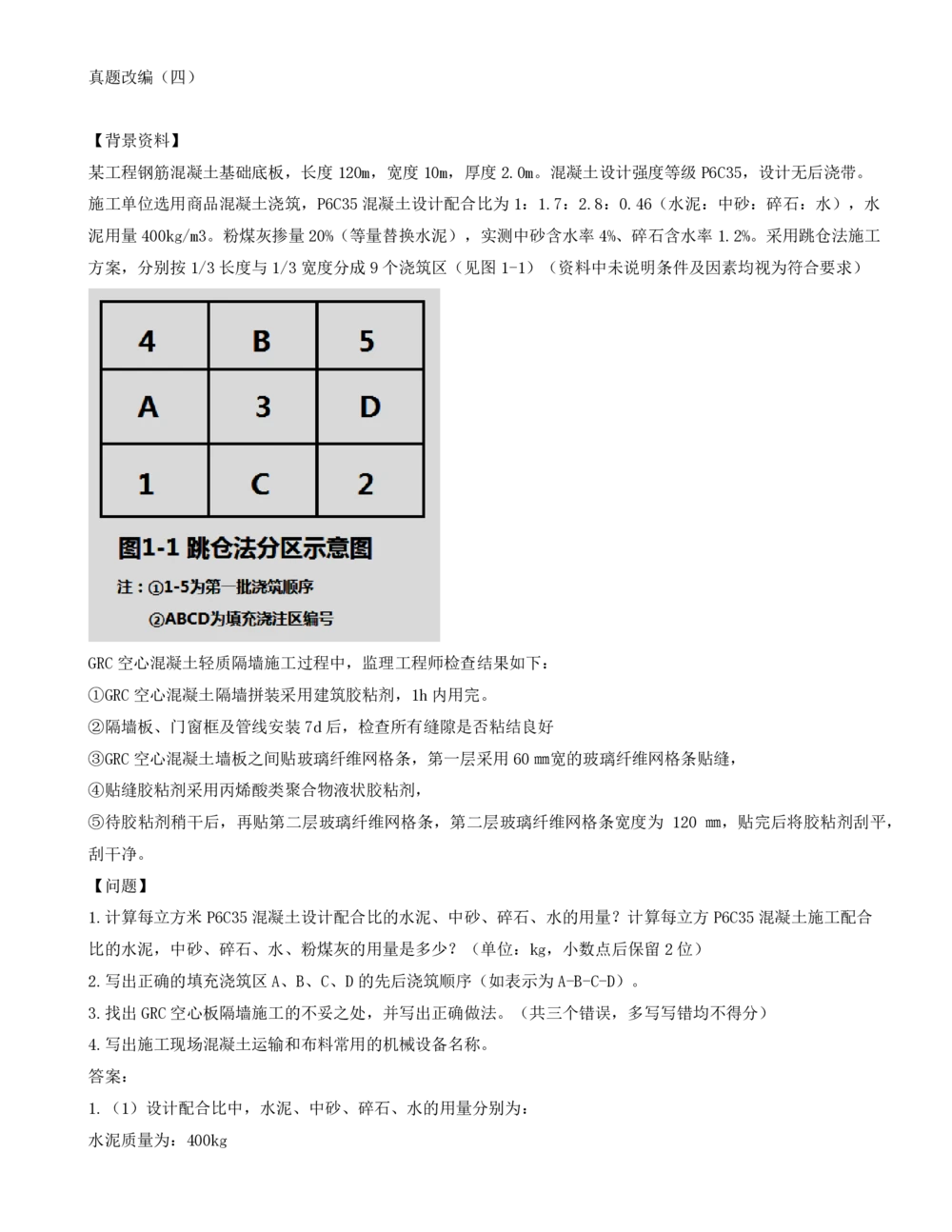

方案,分别按1/3长度与1/3宽度分成9个浇筑区(见图1-1)(资料中未说明条件及因素均视为符合要求)
GRC空心混凝土轻质隔墙施工过程中,监理工程师检查结果如下:
①GRC空心混凝土隔墙拼装采用建筑胶粘剂,1h内用完。
②隔墙板、门窗框及管线安装7d后,检查所有缝隙是否粘结良好
③GRC空心混凝土墙板之间贴玻璃纤维网格条,第一层采用60㎜宽的玻璃纤维网格条贴缝,
④贴缝胶粘剂采用丙烯酸类聚合物液状胶粘剂,
⑤待胶粘剂稍干后,再贴第二层玻璃纤维网格条,第二层玻璃纤维网格条宽度为 120 ㎜,贴完后将胶粘剂刮平,
刮干净。
【问题】
1.计算每立方米P6C35混凝土设计配合比的水泥、中砂、碎石、水的用量?计算每立方P6C35混凝土施工配合
比的水泥,中砂、碎石、水、粉煤灰的用量是多少?(单位:kg,小数点后保留2位)
2.写出正确的填充浇筑区A、B、C、D的先后浇筑顺序(如表示为A-B-C-D)。
3.找出GRC空心板隔墙施工的不妥之处,并写出正确做法。(共三个错误,多写写错均不得分)
4.写出施工现场混凝土运输和布料常用的机械设备名称。
答案:
1.(1)设计配合比中,水泥、中砂、碎石、水的用量分别为:
水泥质量为:400kg中砂质量为:400×1.7=680kg
碎石质量为:400×2.8=1120kg
水的质量为:400×0.46=184kg
(2)砂的含水率为4%,碎石含水率为1.2%。
施工配合比为
1:1.7×1.04(1.768):2.8×1.012(2.8336):0.46-1.7×4%-2.8×1.2%(0.3584)
施工配合比中水泥、中砂、碎石、水、粉煤灰的用量分别为:
水泥的用量为:400×(1-20%)=320kg
砂的用量为:400×1.768=707.2kg
碎石的用量为:400×2.8336=1133.44(kg)
水的用量为:400×0.3584=143.36(kg)
粉煤灰的用量为:400×20%=80(kg)

2.浇筑顺序为C-A-D-B,按照1-2-3-4-5的顺序跳仓浇筑
3.不妥之处一:GRC空心混凝土隔墙拼装采用建筑胶粘剂,1h内用完。
正确做法:胶粘剂要随配随用,并应在30min内用完。
不妥之处二:贴缝胶粘剂采用丙烯酸类聚合物液状胶粘剂。
正确做法:贴缝胶粘剂应与板之间拼装的胶粘剂相同。
不妥之处三:待胶粘剂稍干后,再贴第二层玻璃纤维网格条,第二层玻璃纤维网格条宽度为120㎜,贴完后将胶粘剂刮平,刮干净。
正确做法:第二层玻璃纤维网格条宽度为150㎜
4.混凝土水平运输设备主要有混凝土搅拌输送车、机动翻斗车、手推车等,垂直运输设备主要有混凝土汽车泵
(移动泵)、固定泵、塔式起重机、汽车吊、施工电梯、井架等。
混凝土布料设备主要有混凝土汽车泵、布料机、布料杆、塔式起重机、手推车等。(P92)
【背景资料】
某新建办公楼工程,地下二层,地上二十层,框架剪力墙结构,建筑高度87m。

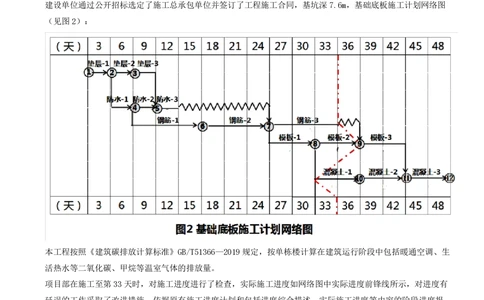

建设单位通过公开招标选定了施工总承包单位并签订了工程施工合同,基坑深7.6m,基础底板施工计划网络图
(见图2):
本工程按照《建筑碳排放计算标准》GB/T51366—2019规定,按单栋楼计算在建筑运行阶段中包括暖通空调、生
活热水等二氧化碳、甲烷等温室气体的排放量。
项目部在施工至第33天时,对施工进度进行了检查,实际施工进度如网络图中实际进度前锋线所示,对进度有
延误的工作采取了改进措施。依据原有施工进度计划和包括进度综合描述、实际施工进度等内容的阶段进度报
告,调整施工部署,针对某分部工程制定流水节拍。
主体结构完成后,项目部为结构验收做了以下准备工作:
(1)混凝土结构工程模板应拆除并将表面清理干净,混凝土结构存在缺陷处应整改完成;
(2)工程技术资料存在的问题均已悉数整改完成;
(3)施工合同、设计文件规定和工程洽商所包括的主体分部工程施工的内容已完成;
(4)安装工程中各类管道预埋结束,位置尺寸准确,相应测试工作已完成,其结果要求;
(5)质监站发出整改(停工)通知书要求整改的质量问题都已整改完成,完成报告书已送质监站归档。对装饰装修工程各隐蔽工程进行验收中,检查了龙骨隔墙、地垄墙钢筋绑扎、石材钢骨架焊接等,均符合要求。

【问题】
1.建筑运行阶段碳排放计算范围还应包括哪些?温室气体还有哪些?
2.指出网络图中各施工工作的流水节拍,如采用成倍节拍流水施工,计算各施工工作专业队数量。
3.进度计划监测检查方法还有哪些?写出第33天的实际进度检查结果,进度报告内容还有哪些?
4.主体结构验收工程实体还应具备哪些条件?装饰装修工程主要隐蔽验收项目还有哪些?
答案:
1.(1)暖通空调、生活热水、照明及电梯、可再生能源、建筑碳汇系统在建筑运行期间的碳排放量。

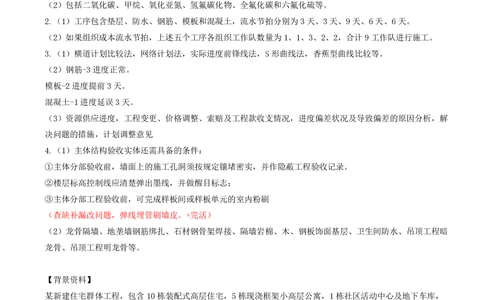

(2)包括二氧化碳、甲烷、氧化亚氮、氢氟碳化物、全氟化碳和六氟化硫等。
2.(1)工序包含垫层、防水、钢筋、模板和混凝土,流水节拍分别为3天、3天、9天、6天、6天。
(2)如果组织成本流水节拍,上述五个工序各组织工作队数量为1、1、3、2、2,合计9工作队进行施工。
3.(1)横道计划比较法,网络计划法,实际进度前锋线法,S形曲线法,香蕉型曲线比较等。
(2)钢筋-3进度正常。
模板-2进度提前3天。
混凝土-1进度延误3天。
(3)资源供应进度,工程变更、价格调整、索赔及工程款收支情况,进度偏差状况及导致偏差的原因分析,解
决问题的措施,计划调整意见
4.(1)主体结构验收实体还需具备的条件:
①主体分部验收前,墙面上的施工孔洞须按规定镶堵密实,并作隐蔽工程验收记录。
②楼层标高控制线应清楚弹出墨线,并做醒目标志;
③主体分部工程验收前,可完成样板间或样板单元的室内粉刷
(查缺补漏改问题,弹线埋管刷墙皮。+完活)
(2)龙骨隔墙、地垄墙钢筋绑扎、石材钢骨架焊接、隔墙岩棉、木、钢板饰面基层、卫生间防水、吊顶工程暗
龙骨、吊顶工程明龙骨等。
【背景资料】
某新建住宅群体工程,包含10栋装配式高层住宅,5栋现浇框架小高层公寓,1栋社区活动中心及地下车库,
总建筑面积31.5万m3,开发商通过邀请招标确定甲公司为总承包施工单位。
签约后合同管理人员做好了合同文件的整理、分类工作。施工过程中对于工程量等进度计划内容进行调整,以
适应业主要求,但先后采用了调整关键工作、非关键工作等方法,均不能解决。
为保证质量,施工过程中建立质量管理标准化制度,制订质量管理标准化文件,文件中明确了人员管理、技术
管理等要求,施工中编写施工过程质量管理记录,内容包括:①使用机具和检验、测量及试验设备的管理记录;
②图纸、变更设计接收和发放的有关记录;③监督检查和整改、复查记录等。
本工程防水遵循以防为主、综合治理的原则,防水材料选择时满足材料性能应与工程使用环境条件相适应。项目部在锤击沉桩法沉桩,根据地质条件、桩型等因素确定桩锤,接桩方法分为焊接,按照“锤击沉桩→接桩

→再锤击沉桩”等步骤按部就班施工,部分施工记录如下:
①预制桩的混凝土强度达到70%后起吊,达到100%后运输和打桩。
②单节桩采用两支点起吊,吊点距桩端为0.15L(桩段长)
③吊运过程中采用拖拉取桩方法。
④到终止沉桩判定阶段,贯入度达到设计要求而桩端标高未达到,继续锤击2阵,每阵5击的贯入度不大于设
计规定的数值,予以确认。
【问题】
1.合同管理人员还应做好合同文件的哪些工作?施工进度计划调整内容还有哪些?当采用其他方法不能解决时,
应选用哪种进度调整方法?
2.质量管理标准化文件中还应明确哪些要求?施工过程质量管理记录内容有哪些?
3.工程防水应遵循的原则还有哪些?防水材料选用还应符合哪些规定?
4.改正锤击沉桩的错误做法。(多写错写均不得分),锤击法的工艺流程还有哪些?接桩方法还有哪些?
答案:
1.(1)合同管理人员应做好合同文件的整理、分类、收尾、保管或移交工作,以满足要求。
(2)调整的内容包括:施工内容、工程量、起止时间、持续时间、工作关系、资源供应等。
(3)当采用其他方法不能解决时,应根据工期要求,将剩余工作重新编制进度计划。
2.(1)施工过程中应建立质量管理标准化制度,制订质量管理标准化文件,文件中应明确人员管理、技术管理、
材料管理、分包管理、施工管理、资料管理和验收管理等要求。
(材资分人验技施)
(2)①施工日记和专项施工记录;
②交底记录;
③上岗培训记录和岗位资格证明;
④使用机具和检验、测量及试验设备的管理记录;
⑤图纸、变更设计接收和发放的有关记录;
⑥监督检查和整改、复查记录等。
(上岗交日志,设备改图纸)
3.(1)工程防水应遵循因地制宜、以防为主、防排结合、综合治理的原则。
(2)防水材料选用应符合:
①材料性能应与工程使用环境条件相适应;
②每道防水层厚度应满足防水设防的最小厚度要求;
③防水材料影响环境的物质和有害物质限量应满足要求。

4.(1)正确做法:
单节桩采用两支点起吊时,吊点距桩端宜为0.2L(桩段长)。吊运过程中严禁采用拖拉取桩方法。
贯入度达到设计要求而桩端标高未达到时,应继续锤击3阵,按每阵10击的贯入度不大于设计规定的数值予以
确认。
(2)施工程序:确定桩位和沉桩顺序→桩机就位→吊桩喂桩→校正→锤击沉桩→接桩→再锤击沉桩→送桩→收
锤→切割桩头。
(3)接桩方法分为焊接、螺纹接头和机械啮合接头等。
(罗汉齿)
