当前位置:首页>文档>11.2025李昌春-五年真题解析-2020年真题-案例分析题1_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_03-习题精析✿实战特训✿模考通关_03-公路《五年真题解析》黄铃HX_讲义

11.2025李昌春-五年真题解析-2020年真题-案例分析题1_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_03-习题精析✿实战特训✿模考通关_03-公路《五年真题解析》黄铃HX_讲义

  • 2026-03-12 14:35:53 2026-01-26 15:30:27

文档预览

11.2025李昌春-五年真题解析-2020年真题-案例分析题1_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_03-习题精析✿实战特训✿模考通关_03-公路《五年真题解析》黄铃HX_讲义
11.2025李昌春-五年真题解析-2020年真题-案例分析题1_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_03-习题精析✿实战特训✿模考通关_03-公路《五年真题解析》黄铃HX_讲义
11.2025李昌春-五年真题解析-2020年真题-案例分析题1_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_03-习题精析✿实战特训✿模考通关_03-公路《五年真题解析》黄铃HX_讲义
11.2025李昌春-五年真题解析-2020年真题-案例分析题1_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_03-习题精析✿实战特训✿模考通关_03-公路《五年真题解析》黄铃HX_讲义
11.2025李昌春-五年真题解析-2020年真题-案例分析题1_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_03-习题精析✿实战特训✿模考通关_03-公路《五年真题解析》黄铃HX_讲义
11.2025李昌春-五年真题解析-2020年真题-案例分析题1_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_03-习题精析✿实战特训✿模考通关_03-公路《五年真题解析》黄铃HX_讲义
11.2025李昌春-五年真题解析-2020年真题-案例分析题1_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_03-习题精析✿实战特训✿模考通关_03-公路《五年真题解析》黄铃HX_讲义
11.2025李昌春-五年真题解析-2020年真题-案例分析题1_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_03-习题精析✿实战特训✿模考通关_03-公路《五年真题解析》黄铃HX_讲义

文档信息

文档格式
pdf
文档大小
0.735 MB
文档页数
8 页
上传时间
2026-01-26 15:30:27

文档内容

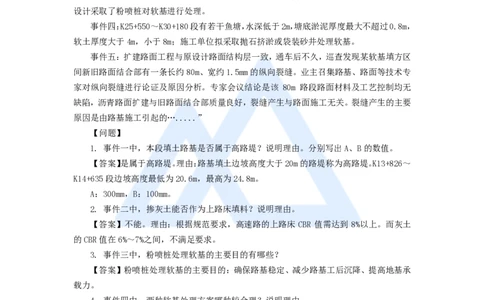

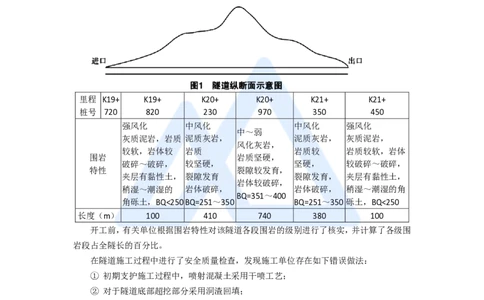

嗨学网 | 职业价值点亮者 三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题 各30分) (一) 【背景资料】 某施工单位承建一分离式双向六车道高速公路山岭隧道工程,其起讫桩号为K19+720~ K21+450,全长1730m。隧道两端洞口100m范围内为偏压浅埋段,其围岩级别为V级。隧道 洞口开挖断面宽度为13.5m,左右洞口中心线间距为50m。隧道左右洞地质情況相同。隧道 最大埋深为80m,隧道纵断面示意图如图1所示。该隧道设计支护结构为复合式衬砌(即初 期支护+混凝土二次衬砌)。 里程 K19+ K19+ K20+ K20+ K21+ K21+ 桩号 720 820 230 970 350 450 强风化 中风化 中风化 强风化 中~弱 灰质泥岩,岩质 泥质灰岩, 泥质灰岩, 灰质泥岩, 风化灰岩, 较软,岩体较 岩质 岩质较 岩质较软,岩体 围岩 岩质坚硬, 破碎~破碎, 较坚硬, 坚硬, 较破碎~破碎, 特性 裂隙较发育, 夹层有黏性土, 裂隙发育 裂隙发育, 夹层有黏性土, 岩体较破碎, 稍湿~潮湿的 岩体破碎, 岩体破碎, 稍湿~潮湿的角 BQ=351~400 角砾土,BQ<250 BQ=251~350 BQ=251~350 砾土,BQ<250 长度(m) 100 410 740 380 100 开工前,有关单位根据围岩特性对该隧道各段围岩的级别进行了核实,并计算了各级围 岩段占全隧长的百分比。 在隧道施工过程中进行了安全质量检查,发现施工单位存在如下错误做法: ① 初期支护施工过程中,喷射混凝土采用干喷工艺; ② 对于隧道底部超挖部分采用洞渣回填; ③ 仰拱和底板混凝土强度达到设计强度75%,允许车辆通行; ④ 二次衬砌距Ⅳ级围岩掌子面的距离为100m。 1 www.haixue.com嗨学网 | 职业价值点亮者 【问题】 1. 该隧道是否属于小净距隧道?说明理由。 【答案】是属于小净距隧道。 理由:隧道间的中间岩墙厚度=50-13.5=36.5m; V级围岩分离式独立双洞的最小净 距=3.5B=3.5×13.5= 47.25m。隧道间的中间岩墙厚度小于V级围岩分离式独立双洞的最 小净距,即:36.5m小于47.25m。故属于小净距隧道。 2. 写出图 1 中 BQ 的中文名称,判 K20+230~K20+970 段、K20+970-K21+350 段围岩级 别,计算Ⅳ级围岩总长与全隧长度的百分比(小数点后保留1位)。 【答案】BQ—围岩基本质量指标。 K20+230~K20+970段:Ⅲ级; K20+970-K21+350段:Ⅳ级。 Ⅳ级总长与全隧长度的百分比:[(380+410)/1730]*100%=45.7% 3. 逐条修改安全质量检査过程中发现的错误做法。 【答案】① 初期支护施工过程中,喷射混凝土采用湿喷工艺; ② 对于隧道底部超挖部分,超挖在允许范围内应采用与衬砌相同强度等级混凝土浇筑; ③ 仰拱和底板混凝土强度达到设计强度100%,允许车辆通行; ④ 二次衬砌距Ⅳ级围岩掌子面的距离不大于90m。 4. 施工单位的错误做法中、哪两条属于重大安全事故隐患(用编号表示)从单位和项 目两个层次分别写出重大安全事故隐患排査治理第一责任人。 【答案】①④属于重大安全事故隐患。 单位重大安全事故隐患排査治理第一责任人:法定代表人。 项目重大安全事故隐患排査治理第一责任人:项目经理。 (二) 【背景资料】 某桥上部为3×25m预应力钢筋混凝土连续箱梁,下部为圆柱式墩,桩基础。桥面宽度 为8.5m,桥面纵坡3.5%,双向横坡1.5%,桥梁高度24m。地基土层从上到下依次为杂填土、 砂岩。施工过程中发生了如下事件: 事件一:项目经理部决定采用盘扣式支架搭设满堂支架浇筑连续箱梁,支架搭设高度 24m,宽度9m,并按规定设置纵、横、平面斜杆,经支架设计验算确定了布置间距并委托第 三方验算。专项施工方案编制完成后,经项目总工程师签字并加盖项目经理部公章,报总监 理工程师签字盖章后即组织施工。 事件二:项目经理部按照专项施工方案完成地基处理、支架搭设、模板、钢筋和预应力 管道安装,经监理工程师现场对模板、钢筋和预应力管道检査验收后浇筑箱梁底板和腹板混 凝土。 2 www.haixue.com嗨学网 | 职业价值点亮者 事件三:箱梁混凝土分两次浇筑,第一次浇筑底板和腹板,第二次浇筑顶板。第一次浇 筑混疑土时纵向由高处向低处浇筑,横向对称浇筑,气温最高达32℃,经过30小时完成混 凝土浇筑。待第一次浇筑混凝士完成,开始洒水养护时发现,先浇筑部分混凝土顶面出现裂缝。 事件四:本桥箱梁为C40混凝土,低松弛钢绞线,夹片式锚具。施工单位在张拉压浆过 程中采取了如下做法: ① 预应力张拉程序为:0→σ (持荷5min锚固); com ② 在水泥浆中加入铝粉膨胀剂; ③ 压浆自高处向低处进行。 【问题】 1. 事件一中,支架工程是否属于超过一定规模的危大工程?专项施工方案实施前还应 完善那些手续? 【答案】是属于超过一定规模的危大工程。完善的手续: ① 专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工 程师签字、加盖执业印章。 ② 施工单位还应当组织召开专家论证会对专项施工方案进行论证。 ③ 专项施工方案实施前,编制人员或者项目技术负责人应当向施工现场管理人员进行 方案交底。 ④ 施工现场管理人员应当向作业人员进行安全技术交底,并由双方和项目专职安全生 产管理人员共同签字确认。 2. 事件一中,支架搭设高宽比是否满足相关规定?如果不满足,说明理由和应采取的 处理措施。 【答案】不满足相关规定。 理由:支架搭设高度24m,宽度9m,高宽比24/9=2.67。根据规范要求支架的高宽比宜 小于或等于2。 采取处理措施:宜扩大下部架体尺寸或采取其他构造措施。 3. 事件二中,浇筑混凝土之前遗漏了哪些验收程序和工序? 【答案】遗漏验收程序:对地基承载力进行验算、支架加载预压。遗漏的工序:设置预 拱度与模板调整。 4. 说明事件三中混凝土产生裂缝的主要原因。 【答案】混凝土产生裂缝的主要原因: (1)浇筑混疑土时纵向浇筑顺序错误。应该由低处向高处浇筑; (2)气温最高达32℃,经过30小时完成混凝土浇筑错误。气温高于25℃,混凝土强 度等级大于C30的混凝土的浇筑时间不超过150分钟。 (3)浇筑时间气温较高。应选择在一天中气温最低且稳定的时段。 5. 逐条判断事件四中施工单位的做法是否正确?若不正确写出正确做法。 【答案】①错误。正确做法:预应力张拉程序为:0→初应力→σcom(持荷5min锚固) ②错误。正确做法:膨胀剂宜采用钙矾石系或复合型膨胀剂。 ③错误。压浆自低处向高处进行。 3 www.haixue.com嗨学网 | 职业价值点亮者 (三) 【背景资料】 某施工单位承建某高速公路K11+320~K30+180段改扩建工程,由双向四车道扩建为双 向六车道,施工过程中发生了如下事件: 事件一:K13+826~K14+635段为填方路段,边坡高度最低为20.6m,最高为24.8m。路 床填筑时每层最大压实厚度宜不大于(A)mm、顶面最后一层压实厚度应不小于(B)mm。 事件二:本工程填方量大,借方困难,部分填料含水量较大,需掺灰处理,经反复试验, 掺灰土的CBR值在6%~7%之间。 事件三:本工程K22+300~K23+100为高填路提,其新拓宽部分局部路段穿越软土地基, 设计采取了粉喷桩对软基进行处理。 事件四:K25+550~K30+180段有若干鱼塘,水深低于2m,塘底淤泥厚度最大不超过0.8m, 软土厚度大于4m,小于8m;施工单位拟采取抛石挤淤或袋装砂井处理软基。 事件五:扩建路面工程与原设计路面结构层一致,通车后不久,巡查发现某软基填方区 间新旧路面结合部有一条长约80m、宽约1.5mm的纵向裂缝。业主召集路基、路面等技术专 家对纵向裂缝进行论证及原因分析。专家会议结论是该 80m 路段路面材料及工艺控制均无 缺陷,沥青路面扩建与旧路面结合部质量良好,裂缝产生与路面施工无关。裂缝产生的主要 原因是由路基施工引起的….....” 【问题】 1. 事件一中,本段填土路基是否属于高路堤?说明理由。分别写出A、B的数值。 【答案】是属于高路堤。理由:路基填土边坡高度大于20m的路堤称为高路堤。K13+826~ K14+635段边坡高度最低为20.6m,最高为24.8m。 A:300mm,B:100mm。 2. 事件二中,掺灰土能否作为上路床填料?说明理由。 【答案】不能。理由:根据规范要求,高速路的上路床 CBR 值需达到 8%以上。而灰土 的CBR值在6%~7%之间,不满足要求。 3. 事件三中,粉喷桩处理软基的主要目的有哪些? 【答案】粉喷桩处理软基的主要目的:确保路基稳定、减少路基工后沉降、提高地基承 载力。 4. 事件四中,两种软基处理方案哪种较合理?说明理由。 【答案】采用袋装砂井合适。理由:袋装砂井适用于深度大于3m的软土地基处理,该 路段塘底淤泥厚度最大不超过0.8m,软土厚度大于4m,小于8m。 5. 写出事件五中裂缝产生的两条主要原因。 【答案】(1)路基压实不均; (2)软基处理不彻底。 (四) 【背景资料】 南方平原地区某一快速通道公路位于滨海区域,气候多雨,公路起讫桩号为 K0+000~ 4 www.haixue.com嗨学网 | 职业价值点亮者 K30+000,线形平顺,双向六车道,无中央分隔带。行车道总宽度为B,每个车道宽度为3.75m。 该公路旧路改建,设计标高为公路中线位置。该工程采用柔性路面面层,基层采用半刚性基 层,路面结构设计示意图如图4-1所示。 图4-1 路面结构设计示意图 为加强路面横向排水,路面橫坡采用改进的三次抛物线型路拱,平均路拱橫坡 i=2%, 路拱大样示意图及其计算公式如图4-2所示。 施工过程中发生了如下事件 事件一:施工单位按公路施工标准化的要求,修建了沥青混合料拌合站,配置了1台拌 合机、3个沥青罐、冷热集料仓各5个。按施工标准化要求设置了下列标识标牌:拌合站简 介牌、混合料配合比牌、材料标识牌、操作规程牌、消防保卫牌、安全警告警示牌。拌合站 简介牌应标识的主要内容有:供应主要构造物情况及质量保证体系。拌合站采用封闭式管理, 四周设置围墙及排水沟,入口处设置彩门及值班室。 事件二:施工单位依托母体试验室组建了工地试验室。母体试验室具有交通运输部公路 水运工程试验检測机构等证书中的综合乙级资质证书,为加强工地试验室外委管理,要求外 5 www.haixue.com嗨学网 | 职业价值点亮者 委试验的检测机构应具备相应的资质和条件,工地试验室应将其有关证书复印件存档备案, 施工单位还制定了如下管理要求: ① 工地试验室超出母体检测机构授权范围的试验检测项目和参数,必须进行外委,外 委试验应向监理单位报备。 ② 外委试验取样、送样过程应进行见证,工地试验室应对外委试验结果进行确认。 ③ 工程建设项目的同一合同段中的施工、监理单位和检测机构应该将外委试验委托给 同一家检测机构。 【问题】 1. 写出图4-1中上面层结构的中文名称。图4-1中下面层沥青混凝土的级配有何特点? 该层压实后,其剩余空隙率要求满足什么范围? 【答案】SMA:沥青玛蹄脂碎石混合料。 沥青混凝土的级配特点:连续密级配矿料。 剩余空隙率要求满足:3%~6%。 2. 计算图4-2中的h3。(单位:m,小数点后保留4位) 【答案】B=6×3.75=22.5m h=B×i/2=22.5×2%/2=0.225m; =H- =0.225-0.0522=0.1728m 3. 事件一中,拌合站简介牌还应标识的内容有哪些?复制下列表格到答题卡上,并按 ℎ3 𝑌𝑌3 表中示例,用直线将“标识标牌名称”与最佳的“设置位置”一一对应连接起来。 6 www.haixue.com嗨学网 | 职业价值点亮者 【答案】拌合站简介牌还应标识的内容有:拌合数量、安全保障体系。 4. 逐条判断事件二中的管理要求是否正确?若不正确写出正确要求。 【答案】①错误。改正:外委试验应向建设单位报备。 ②正确。 ③错误。改正:工程建设项目的同一合同段中的施工、监理单位和检测机构不得将外委 试验委托给同一家检测机构。 5. 写出事件二中外委试验的检测机构应具备的资质和条件。 【答案】接受外委试验的检测机构应取得《公路水运工程试验检测机构等级证书》(含 相应参数)、通过计量认证(含相应参数)且上年度信用等级为B级及以上。 (五) 【背景资料】 某施工单位承接了某高速公路合同段的施工任务。该合同段起讫桩号为 K9+060~ K14+270,公路沿线经过大量水田,水系发育,有大量软土地基,其中在K11+350附近软土 厚度为4.5~8.0m,设计采用水泥粉体搅拌桩进行处理,水泥掺量为14%,桩径为50cm,桩 间距为150cm,呈正三角形布置,桩顶地基设砂砾垫层,厚度为30cm,K13+050的大桥其桥 台后填土较高,荷载较大,需按规范要求进行台背回填。 项目开工前,施工单位编制了实施性施工组织设计,确定了主要分部分项工程的施工方 法、施工机械设备等,制定了进度计划,并经监理工程师批准,双代号网络计划如图5所示。 施工过程中发生了如下事件: 事件一:水泥粉体搅拌桩施工前,施工单位进行成桩试验,确定了满足设计喷入量要求 的水泥粉体搅拌桩施工工艺参数,包括钻进速度、搅拌速度等。施工过程中,施工单位严格 按规范要求进行质量检验,实测项目包括垂直度、承载力、桩长、桩径、桩距等检验发现有 7 www.haixue.com嗨学网 | 职业价值点亮者 部分体出现下沉,下沉量在1.2~2.0m之间不等,施工单位按规范要求采取措施对桩体下沉 进行了处理。 事件二:施工组织设计中,桥台台背回填的技术方案部分内容如下: ① 台背填料选用砂石料或二灰土; ② 自台身起,顺路线方向,填土的长度在顶面处不小于桥台的高度; ③ 锥坡填土与台背填土同时进行; ④ 采用小型机械进行压实,压实度不小于94%; ⑤ 台背回填在结构物强度达到设计强度65%以上进行。 事件三:合同履行过程中,先后出现了以下几个可能影响工期的情形: ① 因设计变更,工作(B)的工程量由50000m增加至60000m; ② 工作(D)结束后,业主指令在工作(G)之前增加一项工程,完成该新增工程需要 30天; ③ 因业主供应的某主要材料检验不合格,导致工作(Ⅰ)开始时间推迟40天。 施工单位按合同约定分别就以上3个情形向业主提出工期索赔。 【问题】 1. 计算网络计划的工期,指出关键线路。 【答案】网络计划的工期:480天。 关键线路:B→D→G→H→K(或①→②→⑤→⑥→⑦→⑧→⑨→⑩)。 2. 事件一中,施工单位在成桩试验中还应确定哪些工艺参数?补充质量检验实测项目。 【答案】成桩试验中还应确定工艺参数:喷粉压力、瞬时喷粉量和累计喷粉量、提升速度。 质量检验实测项目还包括:桩体强度、单桩每延米喷粉量。 3. 写出事件一中桩体下沉应采取的处理措施。 【答案】当孔洞深度在1.5m以内的,可用8%的水泥土回填夯实; 当孔洞深度超过1.5m的,可先将孔洞用素土回填,然后在原位补桩,补桩长度应超过 孔洞深度0.5m。 4. 逐条判断事件二中施工单位的技术方案是否正确?若不正确写出正确技术方案。 【答案】①正确。 ②错误。填土的长度在顶面处不小于桥台的高度加2m。 ③正确。 ④错误。台背与墙背1m范围内,宜用小型机械进行压实,压实度不小于96%。 ⑤错误。台背回填在结构物强度达到设计强度75%以上进行。 5. 事件三中每种情形下可索赔工期分别为多少天?总工期索赔为多少天? 【答案】 情形①可索赔20天。 情形②可索赔30天。 情形③不索赔。 总工期索赔50天。 8 www.haixue.com
