2025环球网校一级建造师《公路工程管理与实务》考点精讲-第20讲
【课前学习建议】
①此讲主要是讲授中央分隔带、路肩、路面质量通病。
②中央分隔带和路肩很容易在案例题中考查识图题,要记住中央分隔带在图中的位置,对于路肩
要区分硬路肩和土路肩。
③对于工程质量通病,先了解其产生的原因,分析原因对照记忆防治措施。
专题三:中央分隔带及路肩施工技术
【考点梳理】

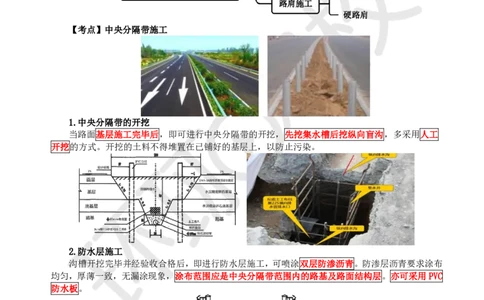

【考点】中央分隔带施工
1.中央分隔带的开挖
当路面基层施工完毕后,即可进行中央分隔带的开挖,先挖集水槽后挖纵向盲沟,多采用人工
开挖的方式。开挖的土料不得堆置在已铺好的基层上,以防止污染。
2.防水层施工
沟槽开挖完毕并经验收合格后,即进行防水层施工,可喷涂双层防渗沥青。防渗层沥青要求涂布
均匀,厚薄一致,无漏涂现象,涂布范围应是中央分隔带范围内的路基及路面结构层。亦可采用PVC
防水板。
3.纵向碎石盲沟的铺设
(1)反滤层可用筛选过的中砂、粗砂、砾石等渗水性材料分层填筑,目前高等级公路多采用土
工布作为反滤层。
扫码关注更多内容
第 1 页 共 7 页学员专用 请勿外泄
(2)碎石盲沟上铺设土工布与回填土隔离。

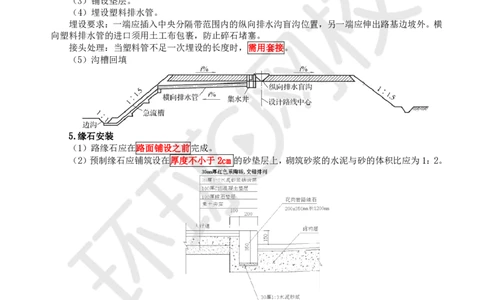

4.埋设横向塑料排水管
(1)路基施工完毕后,即可进行埋设横向塑料排水管的施工。
(2)基槽开挖。
(3)铺设垫层。
(4)埋设塑料排水管。
埋设要求:一端应插入中央分隔带范围内的纵向排水沟盲沟位置,另一端应伸出路基边坡外。横
向塑料排水管的进口须用土工布包裹,防止碎石堵塞。
接头处理:当塑料管不足一次埋设的长度时,需用套接。
(5)沟槽回填
5.缘石安装
(1)路缘石应在路面铺设之前完成。
(2)预制缘石应铺筑设在厚度不小于2cm 的砂垫层上,砌筑砂浆的水泥与砂的体积比应为1:2。
【例题·实务操作与案例分析】
背景资料:
施工单位承接了一新建高速公路 K50+000~K75+000 段路面工程与交通工程的施工,其中包含中
央分隔带及路面排水工程,一般路段中央分隔带断面设计如下图所示。
扫码关注更多内容
第 2 页 共 7 页学员专用 请勿外泄
每千米一般路段中央分隔带主要材料数量表:
设计说明:
1.图中尺寸除注明外均以cm 计。
2.施工中应确保防水层不漏水。
3.土工布A 重量为250g/㎡,其技术指标按相应要求执行。
4.土工布B 重量为500g/㎡,其技术指标按相应要求执行。
施工单位编制了施工组织方案,部分内容摘录如下:
①路基施工完毕后,即可埋设横向塑料排水管;
②当路面底基层施工完毕后,即可开挖中央分隔带;
③中央分隔带应采用大型机械开挖;
④开挖的土料不得直接堆置在已经铺好的路面结构层上,应及时运走;
⑤中央分隔带沟槽开挖完毕并经验收合格后,即可铺设防水层;
⑥防水层施工范围是中央分隔带开挖沟槽与路基的接触面;
⑦应合理安排以下四项工作:a.回填种植土,b.基层施工,c.防水层施工,d.护栏立柱打桩……
【问题】
1.改正中央分隔带施工组织方案中的错误之处(按“把第×条应改为:……”的描述),并简述
埋设横向塑料排水管的施工工艺。
2.指出图中“土工布A”的作用。
3.指出中央分隔带防水层采用的是什么材料。还可以采用什么材料做防水层?
4.写出a、b、c、d四项工作的合理先后顺序。
【参考答案】
1.(1)第②条应改为基层施工完毕后开挖;
第③条应改为采用人工开挖的方式;
第⑥条应改为防水层施工范围是路基及路面结构层。
扫码关注更多内容
第 3 页 共 7 页
碎
φ
石
1 0
盲
0
M
m
沟
7
回
m P
(
土
. 5
土
填
项
V C
粒
工
水
工
种
目
带
布
泥
布
径
植
孔
2
B
砂
A
土
波
~
浆
纹
4 c
管
m )
单 位
m
3 m
2 m
2 m
2 m
3 m
数
1
6
3
3
0
2
2
2
5
7
量
0 0
. 2
4 6
4 6
5 0
8 0学员专用 请勿外泄
(2)埋设横向塑料排水管的施工工艺:
①路基施工完成后,即可进行埋设横向塑料排水管的施工→②基槽开挖→③铺设垫层→④埋设塑
料排水管→⑤沟槽回填。
2.土工布A 的作用作为反滤层,隔离回填土。
3.(1)M7.5水泥砂浆和土工布。
(2)还可采用:双层防渗沥青、PVC防水板。
4.正确顺序为:b→d→c→a。
【考点】路肩施工

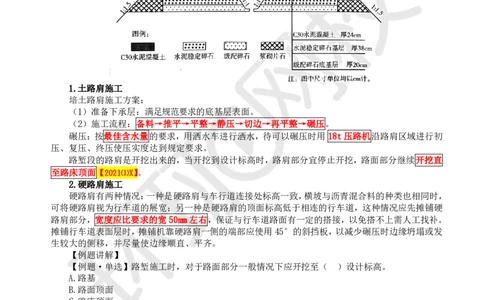

1.土路肩施工
培土路肩施工方案:
(1)准备下承层:满足规范要求的底基层表面。
(2)施工流程:备料→推平→平整→静压→切边→再平整→碾压。
碾压:按最佳含水量的要求,用洒水车进行洒水,待可以碾压时用 18t压路机沿路肩区域进行初
压、复压、终压使压实度达到规定要求。
路堑段的路肩是开挖出来的,当开挖到设计标高时,路肩部分宜停止开挖,路面部分继续开挖直
至路床顶面【2021⑴X】。
2.硬路肩施工
硬路肩有两种情况:一种是硬路肩与车行道连接处标高一致,横坡与沥青混合料的种类也相同时,
可将硬路肩视为行车道的展宽;另一种是硬路肩的顶面标高低于相连的行车道,这种情况应先摊铺硬
路肩部分,宽度应比要求的宽50mm左右,保证与行车道路面有一定的搭接,以免搭不上需人工找补。
摊铺行车道表面层时,摊铺机靠硬路肩一侧的端部应使用45°的斜挡板,以减少碾压时边缘坍塌或发
生较大的侧移,并尽量使边缘顺直、平齐。
【例题讲解】
【例题·单选】路堑施工时,对于路面部分一般情况下应开挖至( )设计标高。
A.路基
B.路面顶面
C.路床顶面
D.上路堤顶面
【答案】C
【解析】路堑段的路肩是开挖出来的,当开挖到设计标高时,路肩部分宜停止开挖,路面部分继
续开挖直至路床顶面。
【例题·单选】培土路肩的施工流程正确的是( )。
A.备料→平整→静压→推平→切边→平整→碾压
B.备料→平整→静压→推平→碾压→切边→平整
C.备料→推平→平整→静压→切边→平整→碾压
D.备料→推平→静压→平整→碾压→平整→切边
【答案】C
【解析】培土路肩施工流程:备料→推平→平整→静压→切边→再平整→碾压。
扫码关注更多内容
第 4 页 共 7 页学员专用 请勿外泄
专题四:路面工程质量通病及防治措施
【考点】无机结合料稳定类基层裂缝防治
1.原因分析
(1)混合料中石灰、水泥、粉煤灰等比例偏大;集料级配中细料偏多,或石粉中性指数偏大。
(2)碾压时含水量偏大。
(3)成型温度较高,强度形成较快。
(4)碎石中含泥量偏高。
(5)路基沉降尚未稳定或路基发生不均匀沉降。
(6)养护不及时、缺水或养护时洒水量过大。
(7)拌和不均匀。
2.预防措施
(1)石灰稳定土基层裂缝
1)改善施工用土的土质,采用塑性指数较低的土或适量掺加粉煤灰。
2)掺加粗粒料,在石灰土中适量掺加砂、碎石、碎砖、煤渣及矿渣等。
3)保证拌和遍数。控制压实含水量,需要根据土的性质采用最佳含水量。
4)在石灰土基层与路面间铺筑一层碎石过渡层,可有效避免裂缝。
5)分层铺筑时,在石灰土强度形成期,任其产生收缩裂缝后,再铺筑上一层,可有效减少新铺
筑层的裂缝。
6)设置伸缩缝,在石灰土层中,每隔5~10m设一道伸缩缝。
(2)水泥稳定土基层裂缝
1)改善施工用土的土质,采用塑性指数较低的土或适量掺加粉煤灰或掺砂。
2)控制压实含水量,需要根据土的性质采用最佳含水量。
3)在能保证水泥稳定土强度的前提下,尽可能采用低水泥用量。
4)一次成型,尽可能采用慢凝水泥,加强对水泥稳定土的养护,避免水分挥发过大。养护结束
后应及时铺筑下封层。
5)合理设计水泥稳定土配合比,加强拌和,避免出现粗细料离析和拌和不均匀现象。
【考点】沥青路面接缝病害防治
预防措施:
1.横向接缝
(1)尽量采用平接缝。采用斜接缝时,注意搭接长度,一般为 0.4~0.8m。
(2)预热软化已压实部分路面,加强新旧混合料的粘结。
(3)摊铺机起步速度要慢,并调整好预留高度摊铺结束后立即碾压,压路机先进行横向碾压(从
先铺路面上跨缝开始,逐渐移向新铺面层),再纵向碾压成为一体,碾压速度不宜过快。同时也要注
意碾压的温度要符合要求。
扫码关注更多内容
第 5 页 共 7 页学员专用 请勿外泄
2.纵向接缝
(1)尽量采用热接缝施工,采用两台或两台以上摊铺机梯队作业。
(2)将已摊铺混合料留100~200mm暂不碾压,作为后摊铺部分的高程基准面,待后摊铺部分完
成后一起碾压。纵缝如为热接缝时,应以 1/2轮宽进行跨缝碾压;纵缝如为冷接缝时,应先在已压实
路上行走,只压新铺层的100~150mm,随后将压实轮每次再向新铺面移动100~150mm。
(3)碾压完成后,用3m直尺检查,用钢轮压路机处理棱角。
【考点】水泥混凝土路面裂缝防治
原因分析:
1.横向裂缝
2.纵向裂缝
3.龟裂【2023⑴A】
(1)混凝土浇筑后,表面没有及时覆盖,在炎热或大风天气,表面游离水分蒸发过快,体积急
剧收缩,导致开裂。
(2)混凝土拌制时水胶比过大;模板与垫层过于干燥,吸水大【2021⑵A】。
(3)混凝土配合比不合理,水泥用量和砂率过大【2021⑵A】。
(4)混凝土表面过度振捣或抹平,使水泥和细骨料过多上浮至表面,导致缩裂。
【考点】水泥混凝土路面断板的防治
1.原因分析
(1)混凝土板的切缝深度不够、不及时,以及压缝距离过大。
(2)车辆过早通行。
(3)原材料不合格。
(4)基层材料的强度不足,水稳性不良、受力不均,出现应力集中而导致断板。
(5)基层标高控制不严和不平整。
(6)混凝土配合比不当。
(7)施工工艺不当。
2.治理措施
(1)裂缝的修补:直接灌浆法、压注灌浆法、扩缝灌注法、条带罩面法、全深度补块法。
(2)局部修补
1)轻微断裂,裂缝有轻微剥落:先画线放样,按画线范围凿开成深50~70mm的长方形凹槽。刷
洗干净后,用快凝细石混凝土填补。
2)轻微断裂、裂缝较宽且有轻微剥落的断板:按裂缝两侧至少各200mm的宽度放样,按画线范
围开凿成深至板厚一半的凹槽,钻孔,清槽,插筋,回填。
3)较为彻底的办法是将凹槽凿至贯通板厚,打洞,插筋,然后用快凝砂浆填塞捣实,待砂浆凝
硬后浇筑快凝混凝土捣实齐平路面即可。
3)整块板更换【2023⑴X】
对于严重断裂、裂缝处有严重剥落、板被分割成3块以上、有错台或裂块并且已经开始活动的断
板,应采用整块板更换的措施。
【例题讲解】
【例题·多选】能有效防治水泥稳定土基层裂缝的措施有( )。
A.采用塑性指数较高的土
B.控制压实含水量,根据土的性质采用最佳含水量
C.在保证水泥稳定土强度的前提下,尽可能增加水泥用量
D.一次成型,尽可能采用快凝水泥
E.加强对水泥稳定土的养护,避免水分挥发过大
【答案】BE
【解析】A选项,改善施工用土的土质,采用塑性指数较低的土或适量掺加粉煤灰或掺砂。C选
项,在能保证水泥稳定土强度的前提下,尽可能采用低的水泥用量。D选项,一次成型,尽可能采用
慢凝水泥。
【例题·单选】混凝土浇筑后,表面没有及时覆盖,容易发生( )。
扫码关注更多内容
第 6 页 共 7 页学员专用 请勿外泄
A.纵向裂缝
B.横向裂缝
C.龟裂
D.滑坡
【答案】C
【解析】混凝土浇筑后,表面没有及时覆盖,在炎热或大风天气,表面游离水分蒸发过快,体积
急剧收缩,导致开裂。
【例题·单选】水泥混凝土路面出现严重断裂、板被分割成3块以上,有错台或裂块并且已经开
始活动的断板,应采用( )治理措施。
A.压注灌浆
B.扩缝灌浆
C.条带罩面
D.整块板更换
【答案】D
【解析】对于严重断裂,裂缝处有严重剥落,板被分割成3块以上,有错台或裂块并且已经开始
活动的断板,应采用整块板更换的措施。
扫码关注更多内容
第 7 页 共 7 页
