文档内容
二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
网址:www.daliedu.cn
2024 年一级建造师考试真题及答案解析
《公路工程管理与实务》
一、单选题(每题1分,共20题,共20分)下列每小题的四个选项中,只有一项是最符合题意的正
确答案,多选、错选或不选均不得分。
1.以下属于骨架植物防护的( )。
A.三维植物网
1
7 8
9
4
8
B.干砌片石护坡 信 3
微
系
C.客土喷播
联
题
D.水泥混凝土空心块护坡押
准
精
【答案】D
【解析】植物防护:种草、铺草皮、客土喷播、植生袋、三维植物网、植树等。
骨架植物防护:浆砌片石(或混凝土)骨架植草、水泥混凝土空心块护坡、锚杆混凝土框架植草。
圬工防护:喷浆、喷射混凝土、干砌片石护坡、浆砌片(卵)石护坡、浆砌片石护面墙、锚杆钢
丝网喷浆或喷射混凝土护坡、封面、捶面。
【考点来源】1.2.1防护工程设置与施工P35 7 8
1
9
4
8
3
信
微
2.下列隧道洞门形式中,属于明洞式的是( ) 系
联
一
A.台阶式洞门
唯
B.拱墙式洞门
C.削竹式洞门
D.翼墙式洞门
【答案】C
【解析】端墙式洞门包括:墙式洞门、翼墙式洞门、台阶式洞门、柱式洞门、拱墙式洞门。
明洞式洞门包括:直削式洞门、削竹式洞门、倒削式洞门、喇叭口式洞门、棚洞式洞门和框架式
洞门。
【考点来源】4.1.2隧道构造P251
3.下列线路中,属于供配电线路的是( )
1
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
网址:www.daliedu.cn
A.视频传输线路
B.10KV变压线路
C.通讯线路
D.接地防雷线路
【答案】B
【解析】供配电线路:①供配电线路按电压等级可分为10kV高压线路、380/220V低压配电线路;
按传输介质可分为架空电线路和电缆线路,②公路低压配电一般采用电缆线路,10kV高压可采用架空
电线路或电缆线路,一般电缆线路沿公路施工敷设较方便,但价格较高、投资大。
4.施工便道穿过通道时,应设置( )标志。
A.限速、限高
8
B.限载、限宽
9
1 7
4
8
C.限速、限载 信 3
微
D.限宽、限高
联
系
题
押
准
【答案】D 精
【解析】施工便道途经 通道,应设置限宽、限高警告标志。
【考点来源】14.2.2便道、 便桥及临时码头建设P482
5.下列文件中,除项目支用合同条款 另有约定外,解释合同文件优先级最高的是( )
A.合同协议书
B.中标通知书
8
C.公路工程专用合同
1
7
9
8
4
D.通用合同条款 信 3
微
系
联
一
【答案】A 唯
【解析】除项目专用合同条款另有约定外,解释合同文件的优先顺序如下:
(1)合同协议书及各种合同附件(含评标期间和合同谈判过程中的澄清文件和补充资料)。
(2)中标通知书。
(3)投标函及投标函附录。
(4)项目专用合同条款。
(5)公路工程专用合同条款。
(6)通用合同条款。
(7)工程量清单计量规则。
(8)技术规范。
(9)图纸。
(10)已标价工程量清单。
2
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
网址:www.daliedu.cn
(11)承包人有关人员、设备投入的承诺及投标文件中的施工组织设计。
(12)其他合同文件。
【考点来源】9.2.2公路工程施工合同履行与管理P387
6.在土方路堑施工,最为常见的作业方式是以( )与运输车辆配合开挖。
A.推土机
B.挖掘机
C.铲运机
D.装载机
【答案】B
【解析】在公路工程施工中,遇到开挖量较大的路堑和填筑高路堤等大工程量时,选用挖掘机配
8
合运输车辆组织施工比较合理。 1 7
9
4
8
【考点来源】1.1.3挖方路基施信工3
P4
微
系
联
7.下列路面结构,属柔性
押
题基层的是( )。
准
A.乳化沥青碎石 精
B.碾压混凝土
C.水泥稳定土
D.石灰工业废渣稳定土
【答案】A
【解析】沥青稳定基层(底基层)又称柔性 基层(底基层),包括热拌沥青碎石、贯入式沥青碎
8
石、乳化沥青碎石混合料基层(底基层)等。 1
7
9
8
4
【考点来源】2.1.3路面沥青稳定基层施工P60 信
3
微
系
联
一
8.滑坡地段路基采用抗滑桩与挡土墙共同支挡时,应( ) 。 唯
A.先做挡土墙后做抗滑桩
B.先做抗滑桩后做挡土墙
C.同时施作抗滑桩和挡土墙
D.交叉施作抗滑桩和挡土墙
【答案】B
【解析】滑坡体上开挖路基和修筑抗滑支挡构筑物时,应分段跳槽开挖,不得大段拉槽开挖,并
随挖、随砌、随填、随务;开挖与砌筑时应加强支撑和临时锚固,并监测其受力状态;采用抗滑挡土
墙共同支挡时,应先做抗滑桩后做挡土墙,
【考点来源】1.1.7特殊路基施工P32
3
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
网址:www.daliedu.cn
9.在水泥混凝土路面中,广泛采用的工程质量最高、施工速度最快、装备最现代化的( )。
A.小型机具
B.三辊轴机组
C.滑模摊铺机
D.碾压混凝土
【答案】C
【解析】滑模摊铺技术在我国自1991年开始推广应用,已经成为我国在高等级公路水泥混凝土路
面施工中广泛采用的工程质量最高、施工速度最快、装备最现代化的高新成熟技术。
【考点来源】2.3.3水泥混凝土路面施工P99
10.以下为低松弛力筋的张拉程序( )。
A.0→初应力→σ
con
(持荷5min锚固)
7
8
1
9
B.0→初应力→1.05σ (持荷5m8in 4锚固)→σ
con 3 con
信
C.0→初应力→1.05σ (持荷微 5min锚固)→0→σ
con 系 con
联
D.0→初应力→σ (持荷题5min锚固)→0→σ (锚固)
con con
押
准
精
【答案】A

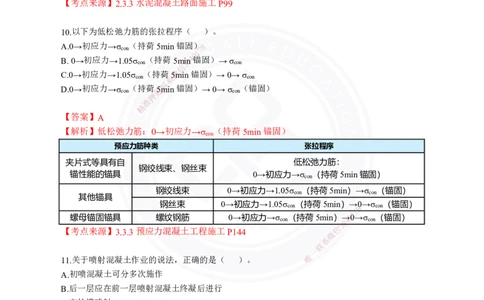

【解析】低松弛力筋:0→ 初应力→σ (持荷5min锚固)
con
预应力筋种类 张拉程序
夹片式等具有自 低松弛力筋:
钢绞线束、钢丝束
锚性能的锚具 0→初应力→σ (持荷5min锚固)
con
钢绞线束 0→初应力→1.05σ
con
(持荷5min)→σ
con
(锚固)
其他锚具
钢丝束 0→ 初应力→1.05σ
con
(持荷5min)→
8
0→σ
con
(锚固)
1
7
螺母锚固锚具 螺纹钢筋 0→初 应力→σ
con
(持荷5min)
8
→4 90→σ
con
(锚固)
【考点来源】3.3.3预应力混凝土工程施工P144
微
信
3
系
联
一
11.关于喷射混凝土作业的说法,正确的是( )。 唯
A.初喷混凝土可分多次施作
B.后一层应在前一层喷射混凝土终凝后进行
C.宜挂模喷射
D.收集混凝土回弹物,重新作喷射混凝土材料
【答案】B
【解析】喷射混凝土作业应符合的规定:
①宜采用湿喷工艺。
②应直接喷在围岩面上,与围岩密贴,受喷面不得填塞杂物。
③应按初喷和复喷混凝土分别进行,复喷混凝土可分层多次施作。
④应分段、分片、分层由下而上顺序进行喷射,拱部喷射混凝土应对称作业。
4
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
网址:www.daliedu.cn
⑤初喷混凝土厚度宜控制在20~50mm。岩面有较大凹洼时,可结合初喷找平。
⑥复喷根据喷射混凝土设计厚度、喷射部位和钢架、钢筋网设置情况,可采用一次作业或分层作
业。拱顶每次复喷不宜大于100mm,边墙每次复喷厚度不宜大于150mm,复喷最小厚度不宜小于50mm。
⑦后一层应在前一层喷射混凝土终凝后进行。若终凝后初喷混凝土表面已蒙上粉尘时,后一层喷
射混凝土作业前,受喷面应冲洗干净。
⑧未掺入速凝剂的混合料存放时间不宜大于2h。
⑨喷射喷嘴宜垂直岩面,喷枪头到受喷面的距离宜为0.6~1.5m。喷射机工作压力宜根据混凝土坍
落度、喷射距离、喷射机械、喷射部位确定,可先在0.2~0.7MPa选择,并根据现场试喷效果调整。
⑩不得挂模喷射。
⑪混凝土回弹物不得重新作喷射混凝土材料。
【考点来源】4.3.4隧道支护与衬砌P273
12.特种设备使用单位应在特种设备检
7
8验 合格有效期届满前1个月向特种设备( )提出定期检验要求。
1
9
A.生产单位 8 4
3
信
B.安全监督部门 微
系
联
C.检验检测机构 题
押
D.安装单位 准
精
【答案】C
【解析】特种设备使用单位 应在特种设备检验合格有效期届满前1个月向特种设备检验检测机构
提出定期检验要求(各特种设备的检 验日期可从检验报告、合格标志查看)。
【考点来源】13.1.2公路工程施工项 目安全管理措施P453
13.关于导线复测的说法,正确的是( )。
8
A.设计单位交桩的导线点,施工单位不能改移
8
4
9 1
7
B.同一项目的导线测量精度只能选用唯一等级的精度 要 求
微
信
3
系
C.同一建设项目内相邻施工段的导线可以不闭合 联
一
D.本标段的起点与终点应与邻标段共用同一条基线 唯
【答案】D
【解析】导线复测:
①导线测量精度应满足各等级的精度要求。
②原有导线点不能满足施工需要时,可增设满足相应精度要求的附合导线点。标段的起点与终点
应选择相邻标段共用同一条基线。
③同一建设项目内相邻施工段的导线应闭合,并满足同等级精度要求。
④对可能受施工影响的导线点,施工前应加以固定或改移,从开工至竣工验收的时间段内应保证
其精度。
【考点来源】15.1.5公路工程施工测量管理P491
5
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
网址:www.daliedu.cn
14.下列选项中,属于沥青路面关键项目的是( )。
A.弯沉值
B.压实度
C.平整度
D.马歇尔稳定度
【答案】B
【解析】沥青混凝土面层和沥青碎(砾)石面层实测项目:矿料级配(△)、沥青含量(△)、
马歌尔稳定度、压实度(△)、平整度、弯沉值、渗水系数、摩擦系数、构造深度、厚度(△)、中
线平面偏位、纵断高程宽度及横坡。
15.下列资质等级说法正确的是( )。
8
7
A.公路工程设计综合资质甲级、乙级
9
1
4
8
3
B.公路行业设计甲级、乙级、
微
丙信级
系
C.隧道工程专业承包分一级联、二级
题
押
D.交通安全分项分一级准、二级
精
【答案】D
【解析】A选项错误,工程 设计综合资质只有一个级别工程设计综合甲级资质。B选项错误,公
路行业设计资质只有一个级别,甲级 资质。
C选项错误,隧道工程专业承包企业 分为一级企业、二级企业、三级企业。D选项正确
8
1
7
9
8
4
信
3
微
系
联
一
唯
16“两区三厂”指的是( )。
A.办公区、生产区、预制厂、钢筋加工厂、拌合厂
6
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
网址:www.daliedu.cn
B.封闭区、办公区、预制厂、钢筋加工厂、拌合厂
C.办公区、生活区、预制厂、钢筋加工厂、拌合厂
D.办公区、封闭区、预制厂、钢筋加工厂、拌合厂
【答案】C
【解析】公路工程”两区三厂建设:办公区、生活区、预制厂、钢筋加工厂、拌合厂。
17.三家企业资质分别是ABC,组成联合体后按哪个等级( )。
A.A
B.B
C.C
D.D
8
7
1
【管案】C 4 9
8
3
信
【解析】联合体参与投标时,微其信用等级按照联合体各方最低等级认定
系
联
题
18.下列属于施工场地建押设费用( )。
准
精
A.实验室建设费
B.贯通便道
C.进出临时便道
D.拌合站设备安拆
【答案】A
【解析】施工场地建设费。按照工地建设标 准化要求进行承包人驻地,工地
8
试验室建设,办公、
1
7
生活居住房屋和生产用房屋等费用;场区平整、场地 硬化、排水、绿化、标
8
志4 9、污水处理设施、围墙
信
3
隔离设施等费用,以及以上范围内各种临时工作便道、 人行便道,工地临微时用水、用电的水管支管和
系
电线支线,临时构筑物、其他小型临时设施等的搭设或租赁 、维修、联拆除及清理的费用。工地试验室
一
唯
所发生的属于固定资产的试验设备和仪器等折旧、维修或租赁 费用 以及施工扬尘污染防治措施费和文
明施工、职工健康生活的费用,但不包括红线范围内贯通便道、进出场的临时便道保通便道费用
19.开工前总承包单位向监理汇报总工作进度计划,还需要( )的进度计划。
A.关键工程
B.重要分部
C.临时工程
D.危大工程
【答案】A
7
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
网址:www.daliedu.cn
【解析】在中标通知书发出后合同规定的时间内,承包人应向监理工程师书面提交以下文件:一
份详细和格式符合要求的工程总体进度计划及必要的各项关键工程的进度计划;一份有关全部支付的
现金流动估算;一份有关施工方案和施工方法的总说明(即通过施工组织设计提出)。
20.下列关于钢围堰施工说法正确的是( )。
A.钢围堰在灌注封底混凝土之前,应将桩身和堰壁上附着的泥浆冲洗干净
B.围堰的结构尺寸、顶面高程应根据承台的结构尺寸、顶面高程确定
C.对围堰结构进行计算时,只考虑施工荷载及结构重力、水流压力、浮力、土压力等荷载
D.钢围堰的混凝土封底厚度应符合设计规定一般不小于2
【答案】A
【解析】C选项错误,对围堰结构进行计算时,除应考虑施工荷载及结构重力、水流压力、浮力、
8
土压力等荷载外,尚应根据现场的具体1 7情况考虑可能出现的冲刷、风力、波浪力、流冰压力、施工船
9
4
8
舶或漂浮物撞击力等作用。钢围堰信的3混凝土封底厚度应符合设计规定:设计未规定时,应根据桩周摩
微
擦力、浮力、围堰结构自重及封系底混凝土自身强度等因素经计算后确定。
联
题
押
二、多选题(每题2分,准共10题,共20分)下列每小题的备选答案中,有两个或两个以上符合题
精
意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
21.下列交通标线质量检验实测 项目中,属于关键项目的有( )。
A.标线线段长度
B.标线宽度
C.标线厚度
D.抗滑值
1
7
8
9
E.逆反射亮度系数
信
3 8
4
微
系
联
【答案】CE
唯
一
【解析】交通标线实测项目:标线线段长度、标线宽度、标 线厚度(△)、标线横向偏位、标线
纵向间距、逆反射亮度系数(△)、抗滑值。
【考点来源】11.2.1公路工程质量数据统计分析方法及应用P426
22.下列材料费中,属于材料预算价的是( )。
A.运杂费
B.采购保管费
C.场外运输损耗费
D.场内运输损耗费
E.材料增值税
8
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
网址:www.daliedu.cn
【答案】ABC
【答案】材料预算价格由材料原价、运杂费、场外运输损耗、采购及保管费组成。
【考点来源】12.1.2公路工程标后预算编制P329
23.当地下水埋藏较深或存在固定含水层时,可采用( )。
A.排水垫层
B.排水隧洞
C.渗井
D.渗沟
E.仰斜式排水孔
8
7
【答案】BCE 9 1
4
8
3
【解析】当地下水埋藏浅或无信固定含水层时,可采用排水垫层、隔离层、暗沟、渗沟等。当地下
微
系
水埋藏较深或存在固定含水层时,可采用仰斜式排水孔渗井、排水隧洞等
联
题
【考点来源】1.3.1路基押地下水排水设置与施工P42
准
精
24.水泥混凝土路面施工中 ,应采用的模板有( )。
A.槽钢模板
B.木模板
C.塑料模板
D.轨模
E.钢制边模
8
1
7
9
8
4
【答案】ADE
微
信
3
系
【解析】施工模板应采用刚度足够的槽钢、轨模或钢制 边侧模板联,不应使用木材、塑料等易变形
一
唯
模板。
【考点来源】2.3.3水泥混凝土路面施工P99
25.关于钢桥面铺装施工的说法,正确的有( )。
A.铺装前宜做试验段
B.铺装前应喷丸或抛丸除锈并作防锈处理
C.桥面铺装宜避开雨期施工
D.可采用钻孔法检测钢桥面沥青混凝土铺装质量
E.铺装层完工后,应规定严禁车辆通行的时限
【答案】ABCE
9
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
网址:www.daliedu.cn
【解析】混凝土铺装质量:
(1)钢桥面铺装的结构层、厚度、材料等应符合设计的规定。
(2)钢桥面铺装施工前应制定专项施工方案,并应做好人员培训、材料的调查试验以及机具设备
的检查维护等准备工作。
(3)钢梁顶面在出厂时应按设计要求涂防锈漆,桥面铺装前应喷丸或抛丸除锈并作防锈处理。
(4)铺装前宜做试验段,试验段的铺设应包括钢桥面铺装的全部工序。
(5)铺装应连续进行;上一层铺装前,其下层应保持干燥、整洁,不得有尘土、杂物、油污或损
坏,不符合要求时应予处理。完工后的铺装层应规定严禁车辆通行的时限。
(6)钢桥面铺装宜避开雨期施工,一旦遇雨应立即停工。只有消除雨水所带来的危害后,方可重
新施工。钢桥面铺装亦不宜在夜间施工。
(7)应采用无损检测法检测钢桥面沥 青混凝土铺装质量,不得采用钻孔法。
8
7
1
【考点来源】3.6.2桥面铺装与防
8
4排9水施工P238
3
信
微
系
26.隧道开挖方法转换应符
题
合联的要求有( )。
押
A.转换前应进行围岩级准别核对
精
B.转换前无需进行技术 交底
C.支护变弱应在较好的围岩 段中进行
D.转换过程中各开挖分部的支护 应及时闭合
E.转换应迅速过渡
【答案】ACD
8
【解析】开挖方法转换应符合的要求
1
7
9
8
4
(1)转换前应进行围岩级别核对,确认开挖方法 和支护参数适用于前信方3围岩。
微
系
(2)分部断面变大、支护变弱应在较好的围岩段中进行 。 联
一
唯
(3)转换前应进行技术交底。
(4)转换应逐渐过渡。
(5)转换过程中各开挖分部应及时支护,及时闭合。
【考点来源】4.3.3隧道开挖P267
27.下列系统中,属于交通机电工程监控系统的有( )。
A.公路收费系统
B.火灾自动报警系统
C.隧道通风控制系统
D.沉降观测系统
E.电力监控系统
10
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
网址:www.daliedu.cn
【答案】BCE
【解析】监控系统按其功能可分为九个子系统:交通(信号)监控子系统、视频监控子系统、调
度(指令)电话子系统、火灾自动报警子系统、隧道通风控制子系统、隧道照明控制子系统、电力监
控子系统、隧道紧急电话子系统、隧道广播子系统。
【考点来源】5.2.1交通机电工程主要构成与功能P313
28.下列公路工程施工进度计划中,以时间为横坐标或横轴绘制的进度计划有( )。
A.垂直图
B.“S”曲线图
C.横道图
D.斜率图
7
8
1
9
4
E.单代号网络图 3 8
信
微
系
联
【答案】BCD 题
押
准
【解析】横道图是以精时间为横坐标,以各分部(项)工程或工作内容为纵坐标,按一定的先后施
工顺序,用带时间比例的水 平横线表示对应工作内容持续时间的进度计划图表。
“S”曲线是以时间为横轴,以 累计完成的工程费用的百分数为纵轴的图表化曲线。垂直图是以公路
里程或工程位置为横轴,以时间为纵 轴,而各分部(项)工程的施工进度则相应地以不同的斜线表示。
斜率图是以时间(月份)为横轴,以 累计完成的工程量的百分数为纵轴,将分项工程的施工进度
相应地用不同斜率表示的图表化曲(折)线。
单代号网络图是以节点及其编号表示工作, 以箭线表示工作之间逻辑关系的8网络图。
1
7
9
【考点来源】10.1.1公路工程施工进度计划类型 P 403 信 3 8
4
微
系
联
29.根据《公路工程建设项目施工安全重大事故隐患基础清单 (试
唯
用一)》,下列安全事故隐患中,属于
施工驻地及场站建设环节重大事故隐患的有( )。
A.在龙门吊倾覆影响范围内设置员工宿舍
B.项目部驻地与高压电力线的安全距离不足
C.未按照专项施工方案组织施工
D.预制梁存放时未采取有效的支撑措施
E.办公板房所用材料的燃烧性能等级未达到A级
【答案】ABE
【解析】
11
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
网址:www.daliedu.cn
8
7
1
9
4
8
3
信
微
系
联
题
押
【考点来源】13.2.2精 公准路工程施工项目事故隐患排查治理P459
30.关于公路工程施工方案 编制、会审及专家论证的说法,正确的有( )。
A.专家论证会应当由业主组织召 开
B.施工方案会审必须审查编制依据是 否符合要求
C.施工方案会审必须审查工程实施的资 源配置是否合理
D.对重大施工方案,应由项目技术负责人组织 编制,中标单位技术管理部门组织审核,由中标单位技
8
术负责人审批 1 7
9
8
4
E.专家论证主要内容应包括安全施工的基本条件审查 信 3
微
系
联
一
【答案】BCDE 唯
【解析】1)对于重大施工方案,应由项目技术负责人组织编制,中标单位技术管理部门组织审核,
必要时组织相关专家进行论证,由中标单位技术负责人进行审批。
2)方案会审的具体要点
(1)施工方案编制依据是否符合要求。
(2)施工方案是否符合有关法规要求。
(3)施工方案计算书是否合规。
(4)审查一些采用四新技术的内容。
(5)施工方案中的资源配置是否合理
3)专家论证
专家论证会应当由施工单位组织召开,实行施工总承包的,由施工总承包单位组织召开。专家论
证主要内容为:
12
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
网址:www.daliedu.cn
(1)专项方案内容是否完整、可行。
(2)专项方案计算书和验算依据是否符合有关标准规范。
(3)安全施工的基本条件是否满足现场实际情况
三、案例分析(共 5 题,前 3 题每题 20 分,后 2 题每题 30 分,共 120 分)请根据背景资料,要
求作答。
【案例一】
某施工单位承建31km一级公路路基工程重交通),包括路堤填筑、路堑开挖、半填半挖路基施工、路
基支挡与防护砌筑等工作内容。其中,K2+300~K2+672为半填半挖路基,其典型横断面示意图如图1所示,
浆砌片石挡土墙高度2.8~4.1m,该地段土质为碎石土。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
施工过程中发生以下事件:
事件一:施工单位向监理单位提交的施工 方案部分内容如下:
①半填半挖路段的开挖,必须待半填断面的原地面处理好并经检验合格后,方可开挖半挖断面。对挖
8
1
7
方中非适用材料必须废弃,严禁填在半填断面内。
8
4 9
信
3
②原地面横坡为1:5~1:2.5的半填半挖路基,填方部分应 按设计要求开挖微台阶,台阶高度不小于规范值,
系
内倾坡度4%,以防出现纵向开裂。 一
联
唯
③挖方部分按要求对路面下80cm范围的原状土进行超挖回填处 理,确保压实度达到95%以减少路基差
异变形。
④填筑时,必须从低处往高处分层摊铺碾压,特别要注意填、挖交界处的拼接,碾压要做到密实无拼
痕。
事件二:挡土墙施工内容包括:A-基坑质检;B-基坑开挖;C-基础施工;D-墙身砌筑;E-墙背
回填;F-伸缩缝与沉降缝施工。在挡土墙墙背回填过程中,2024年1月23日13点21分发生坍塌事故。
事故现场的项目经理立即拨打110与120急救电话。并展开救援:14点37分项目经理向本单位负责人报告
发生了9人伤势可能较重、4人伤势可能较轻的挡土墙坍塌生产安全事故,同时汇报了现场救援的基本情况;
单位负责人接到报告后,于14点55分向事故发生地县级以上人民政府安全生产监督管理部门和负有安全
生产监督管理职责的有关部门如实进行了报告。事故调查报告组最终确认事故造成10人重伤,3人轻伤,
直接损失380万元。
13
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
网址:www.daliedu.cn
【问题】
1.写出图1中构造物M的名称。图1中已标出的各组成部位中,首先应施工哪个部位?
2.逐条判断事件一中的施工方案是否正确。若不正确写出正确施工方案。
3.该路段挡土墙施工是否需要搭设脚手架?若要搭设脚手架,该脚手架是否单独计量?
4.写出事件二中挡土墙施工工序(写出代号即可,如CDE)。
5.写出事件二中的生产安全事故等级。根据《生产安全事故报告和调查处理条例》,项目经理对该坍塌
事故是否涉嫌迟报与谎报?
【参考答案】
1、M:土工格栅。首先应施工截水沟。
2、①正确。
②错误。
正确方案:施工方案台阶高度应不大 于规范值,
8
7
1
③错误。 4 9
8
3
信
正确方案:压实度应达到96微%。
系
④正确。 联
题
押
3、需要设置脚手架。准脚手架不能单独计量。
精
4、BACDFE
5、属于较大安全事故;项 目经理存在对该坍塌事故迟报
【案例二】
某双向四车道高速公路山岭隧道, 地质岩性为板岩,岩体节理较发育,地下水不发育。施工中采用的
开挖方法:川级围岩采用全断面法:Ⅳ级 围岩采用二台阶法:V级围岩采用环形开挖留核心土法,其施工
工序示意图如图2所示。支护采用复合式衬砌。隧 道穿越区域存在煤系地层,其起讫桩号K18+427~K18+440。
根据设计文件。该隧道绝对瓦斯涌出量最大值为1. 5m3/min。
8
1
7
9
8
4
信
3
微
系
联
一
唯
图2 环形开挖留核心土法施工工序示意图
注:A-环形导坑开挖;B-下台阶左侧开挖;C-上部核心土开挖;D-仰拱开挖;E-下台阶右侧开
挖
施工过程中发生以下事件:
14
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
网址:www.daliedu.cn
事件一:穿越煤系地层时,地质超前预报单位对隧道实施地质超前预报时,以地质调查法为基础,以
M预报方法为主,结合物探法进行预报。每次预报长度为50m。
事件二:当隧道施工到K18+430时,测得掌子面回风流附近瓦斯浓度为0.45%,实测最大风速为0.25m/s。
项目部的做法如下:
①爆破作业中,采用煤矿许用的炸药和煤矿许用的电雷管,并进行反向装药。
②爆破网路采用串并联连接方式
③钻孔、装药时,采取了不间断通风。
④通风机设置了两路专用电源,并装设了风电闭锁装置。
事件三:施工企业在对项目专项安全检查时,发现以下安全生产事故隐患:
①隧道内装载机未安装倒车影像装置:
②仰拱未及时封闭成环。
③初期支护连续2榀拱架双侧拱脚同
1
7时8悬空
9
4
8
【问题】 信 3
微
1.写出事件一中M预报方法
联
系的名称。按照地质超前预报长度划分,该隧道地质超前预报属于哪一类?
题
2.根据图2,写出环形开押挖留核心土法的正确开挖顺序(写出代号即可,如ABC.)。写出D工序的紧
准
精
后工序。
3.根据背景资料,该隧道为 哪类瓦斯隧道?逐条判断事件二中项目部的做法是否正确,若不正确写出正
确做法。
4.写出事件三中的重大事故隐患( 写出编号即可,如①.),并写出其易引发的事故类型。判断事件三
中专项安全检查的费用是否在安全生产费用中列支。
【参考答案】
1、M为超前钻探法;隧道地质超前预报属于 中 距离预报。
1
7
8
9
2、开挖顺序:ACBED或ACEBDD工序的紧后 工 序为仰拱初期支护
信
3
8 4
3、属于高瓦斯隧道 微
系
(2)①不正确。 一
联
唯
正确做法:爆破作业中必须采用煤矿许用炸药和煤矿许用电 雷 管,严禁反向装药。
②不正确。
正确做法:爆破网络必须采用串联连接方式,不得并联或串并联。
③正确。
④不正确。
正确做法:通风机设置两路专用电源,并应装设风电闭锁装置和甲烷电闭锁设施。
4、(1)重大事故隐患为②③
(2)易引发的事故类型为坍塌
(3)专项安全检查的费用在安全生产费用中列支。
【案例三】
15
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
网址:www.daliedu.cn
某施工单位承建10km双向四车道高速公路沥青路面工程,所处路段横断面形式为半填半挖和路堑,当
地年降水量为650mm。沥青路面结构示意图如图3所示,其中路面基层施工采用42.5强度等级的普通硅酸
盐水泥,通过重型击实试验可知,水泥稳定级配碎石混合料的最大干密度为2.35g/cm3,压实度标准采用98%。
8
7
1
9
4
8
3
信
施工过程中发生以下事件: 微
系
联
事件一:施工单位对基层题水泥稳定级配碎石材料的组成设计工作,依据《公路路面基层施工技术细则》,
押
准
按照原材料检验、目标配精合比设计、生产配合比设计以及施工参数确定的流程组织实施,其中生产配合比
设计完成了确定料仓供料比例、水泥稳定级配碎石混合料的最佳含水率和最大干密度等技术内容。
事件二:施工单位在组织实 施沥青面层施工时,采取了以下做法:
①由于施工单位下面层施工在人 员、材料、机械设备及施工方案等方面与以往本单位承担的其他类似
工程完全相同,因此决定利用其经验和结果,不再铺筑新的下面层试验路段,并报监理审批。
②沥青混合料的运输,主要根据拌合站的 产量和当地气温条件合理安排运输车辆;运输车的车厢内保
持干净,涂防粘薄膜剂,运输过程中覆盖棚布。
8
③采用两台摊铺机一前一后梯进式施工作业两台 摊 铺机的纵向间距控制在3
8
04 9~1
7
50m,两幅横向有50~
信
3
100mm宽度的重叠,且摊铺过程中随时检查高程、摊铺厚 度、摊铺质量。 微
系
事件三:施工单位(承包人)根据招投标文件和交通运输 部发布的《
联
公路工程施工分包管理办法》,
一
唯
将本工程的沥青路面面层摊铺施工分包给了符合要求的分包人,承 包 人还与某劳务合作公司签订了劳务合
作合同。工程竣工后,分包人以及劳务合作公司均向承包人和发包人提出申请施工分包业绩证明的要求。
【问题】
1.写出图3中A、B构造物的名称
2.计算路面基层施工需要备料的水泥量。(单位:吨,计算结果保留整数)
3.补充事件一中生产配合比设计还应包含的其他两项技术内容。
4.逐条判断事件二中的做法是否正确,若不正确写出正确做法。
5.承包人和发包人对分包人和劳务合作公司提出申请施工分包业绩证明的要求是否支持?若不支持,说
明理由。另分包人和劳务合作公司各自承担工作的施工方案分别由谁负责编制?
【参考答案】
1、A:边沟。B:渗沟。
16
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
网址:www.daliedu.cn
2、体积:2×11.75×10000×0.32=75200m3
混合料总质量:75200×2.35×0.98=173186t
水泥用量:内掺法=173186×0.05=8659t
外掺法=173186×0.05/1-0.05=9115t
3、确定水泥稳定材料的容许延迟时间确定结合料剂量的标定曲线
4、①不正确。
正确做法:需要重新铺装新试验段。
②正确。
③不正确。
正确做法:两台摊铺机的前后间距宜10~20m。
5、分包人有权与承包人共同享有分包工程业绩。分包人业绩证明由承包人与发包人共同出具。劳
务合作不属于施工分包。劳务合作企业以分包人名义申请业绩证明的,承包人与发包人不得出具。
分包施工方案可以由承包单位或者可8 以由分包单位编制,经分包单位技术负责人签字和承包单位
7
1
9
负责人签字。 8 4
3
信
劳务应由施工单位编制。 微
系
联
【案例四】
题
押
某施工单位承建了某
精
跨准海桥梁工程,全程6.8km。单幅桥宽16.5m、非通航孔桥为50m和70m跨径的
连续梁桥,上部结构为等截 面预应力混凝土箱通航孔桥为80m+168m+168m+80m四跨一联的连续刚构桥上
部结构为变截面预应力混凝土箱梁。为减少海上作业时间,全线上部结构采用节段预制拼装施工工艺。节
段梁在预制厂集中预制,存放3个月 后,采用驳船运至现场进行安装通航孔桥节段梁预制模板系统示意图
如图4所示。
(图4暂缺)
施工过程中发生以下事件:
8
事件一:通航孔桥主墩0号采用大直径钢管立柱 +型钢梁支架法现浇,钢管立
9
柱1
7
支承在承台顶面。1号
8
4
节段是第1块预制节段,采用浮吊安装,其他节段梁采用 桥面吊机悬臂拼装
微
。信边
3
跨无法采用悬臂拼装的节
系
段梁采用水中钢管桩+贝雷梁支架法配合浮吊拼装,该处水深 12.15m,海联床40m厚度范围内的地层依次为
一
唯
淤泥,淤泥质黏土,粉质黏土和圆砾土。
事件二:桥面吊机悬臂拼装工艺流程如下:吊机安装及调试→梁段就位→X→节段胶结层涂抹→Y→胶
结层养护固化→悬拼预钢束张拉→吊机解构前移至下一节段施工。施工前,施工单位按施工荷载对桥面吊
机进行了强度验算,且安全系数不小于2。
事件三:切割多余钢绞线用电弧切割。后张法实测项目有:管道间距、管道坐标、张拉应力值、张拉
伸长率。
事件四:暂缺。
【问题】
1.写出图4中模具A、B的名称,图4中节段梁采用的是哪种预制法?
2.事件一中,0号块支架和边跨支架安装完成后是否需要进行预压?分别写出理由。
3.写出事件二中工序X,Y的名称。施工单位还应对桥面吊机进行哪些验算?
17
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
网址:www.daliedu.cn
4.事件三中,逐条改正预应力钢束加工和张拉基本要求中的错误。补充未列出的一项实测项目,并写出
实测项目中的两项关键项目。
5.事件四中,写出C卡的名称,D、E分别是指什么部门?应急预案备案时,还应补充哪些材料?
【参考答案】
1、A:端模;B:内模。节段梁采用的是短线法。
2、(1)0号块不需要预压,对位于刚性地基上的刚度较大且非弹性变形可确定控制在一定范围内
的支架,经计算并通过一定审核程序,确认其满足强度、刚度和稳定性等要求的前提下,可不预压。
(2)边跨支架安装需要预压,宜通过预压的方式,消除地基不均匀沉降和支架的非弹性变形。
3、X:起吊梁段、试拼Y:临时预应力张拉
Y:临时预应力张拉还需进行刚度和稳定性验算。
4、未列出的一项实测项目:断丝滑丝数
主控项目为:张拉应力值(△)、张拉伸长率(△)
8
5、C卡:应急处置卡。风险评估结
1
7果和应急资源调查清单。
9
4
8
【案例五】 3
信
微
某施工单位投标了新建高速系公路工程一标段,全线为整体式路基根据该工程招标文件、《公路工程标
联
题
准施工招标文件》《公路工程押建设项目概算预算编制办法》《公路工程预算定额》等资料编制了投标报价,
准
精
路基工程部分清单子目单价分析数据见表5,其中203-1-a路基挖土分子目机械使用费中机上人员工资占比
为15%,规费率为36%。
8
1
7
9
8
4
信
3
施工单位中标后按期开展施工,施工过程中发生以下事 件: 微
系
事件一:路基施工时恰逢雨季,施工单位编制了雨季施工 方案,部分联施工要求如下
一
唯
①雨期路基施工地段一般应选择碎砾石、岩石等地段施工。
②雨期开挖路堑,当挖至路床顶面以上300~500mm时应停止开挖,并在两侧挖好临时排水沟,待雨
期过后再施工。雨期开挖岩石路基,炮眼呈45角倾斜设置。利用挖方土作填料,含水率符合要求时,应随
挖随填,及时压实。
③每一填筑层表面应做成2%~4%单向路拱横坡以利于排水,高出设计洪水位0.5m以下部位应选用透
水性好、饱水强度高的填料分层填筑。
事件二:该工程部分路堤为中硬岩石的石混填,施工单位按照试验路段确定的工艺流程、工艺参数进
行施工,对每一层压实层的压实质量用B指标进行了检测,每填约3m,高检测了路线中线偏位和C指标。
事件三:某段路基工程施工完成后,施工单位向监理工程师提交了工程量清单计量申请、该段路基填
筑均为利用土方填筑,其中高路堤填筑及排水沟开挖横断面示意图如图5所示
18
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
网址:www.daliedu.cn
【问题】
1、补充雨期施工的地段?
8
7
2、针对事件一中第二条措施有2处
9
1错误,请改正?
4
8
3
3、补充事件二中B和C?
微
信
系
。。。暂缺 联
题
押
【参考答案】 准
精
1、雨期路基施工地段 一般应选择砂类士、碎砾石和岩石地段以及路堑的弃方地段。
2、错误一:雨期开挖岩石 路基,炮眼呈45角倾斜设置。
正确做法:雨期开挖岩石路基 ,炮眼宜水平设置。
错误二:每一填筑层表面应做成 2%~4%单向路拱横坡以利于排水。
正确做法:每一填筑层表面应做成 2%~4%双向路拱横坡以利于排水。
3、B:沉降差。C:宽度。
8
1
7
9
8
4
信
3
微
系
联
一
唯
19
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
