隧道初次衬砌喷射混凝土说法正确的是( )。
A.应选用硅酸盐水泥或普通硅酸盐水泥,凝时间应不大于3min,终凝时间应不大于12min
B.喷射混凝土施工宜采用湿喷工艺
C.喷射混凝土应分段、分片、分层由下而上顺序进行
D.后一层喷射混凝土应在前一层喷射混凝土初凝前进行
E.拱顶每次复喷不宜大于100mm
答案:ABCE
解析:后一层喷射混凝土应在前一层喷射混凝土终凝后进行
隧道有钢架的部位锚杆施工紧邻( )施工之后。
A.初喷混凝土
B.钢筋网
C.钢拱架
D.复喷混凝土
答案:D
解析:
(1)无钢架地段,锚杆在初喷混凝土、挂钢筋网后施作,或在初喷混凝土、挂网钢筋网、复喷后施作。
(2)有钢架地段,锚杆在初喷混凝土、挂钢筋网、立钢拱架、复喷混凝土后施作。
对于围岩压力来得快、来得大,对围岩变形及地表下沉有严格限制要求的较弱破碎围岩隧道工程施工应采用( )
预支护形式。
A.超前锚杆
B.超前小导管注浆
C.管棚
D.插板
答案:C
解析:本题考查的是超前支护。管棚主要适用于围岩压力来得快、来得大,用于对围岩变形及地表下沉有较严格
限制要求的软弱破碎围岩隧道工程中。如土砂质地层、强膨胀性地层、强流变性地层、裂隙发育的岩体、断层破
碎带、浅埋有显著偏压等围岩的隧道中。此外,在一般无胶结的土及砂质围岩中,可采用插板封闭较为有效;在
地下水较多时,则可利用钢管注浆堵水和加固围岩。
关于采用工字钢钢拱架进行隧道支护的说法,
错误的是( )。
A.混凝土能充满钢拱架和围岩间空隙,钢拱架与喷射混凝土粘结好[注:天一文化专有版权,未经许可不可转发或复印传播]
B.可用于混凝土内作为永久衬砌的一部分
C.架设后能立即承载
D.在V,VI级较软弱破碎围岩中使用较多
答案:A
解析:本题考查的是隧道初期支护。钢拱架与围岩间的空隙难以用喷射混凝土紧密充填,与喷射混凝土粘结也不
好,导致钢拱架附近喷射混凝土出现裂缝。

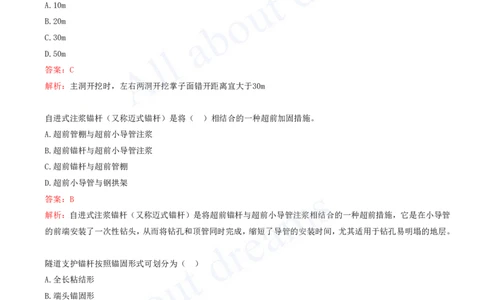

中导洞法施工连拱隧道,左右两洞开挖掌子面错开距离宜大于( )
A.10m
B.20m
C.30m
D.50m
答案:C
解析:主洞开挖时,左右两洞开挖掌子面错开距离宜大于30m
自进式注浆锚杆(又称迈式锚杆)是将( )相结合的一种超前加固措施。
A.超前管棚与超前小导管注浆
B.超前锚杆与超前小导管注浆
C.超前锚杆与超前管棚
D.超前小导管与钢拱架
答案:B
解析:自进式注浆锚杆(又称迈式锚杆)是将超前锚杆与超前小导管注浆相结合的一种超前措施,它是在小导管
的前端安装了一次性钻头,从而将钻孔和顶管同时完成,缩短了导管的安装时间,尤其适用于钻孔易明塌的地层。
隧道支护锚杆按照锚固形式可划分为( )
A.全长粘结形
B.端头锚固形
C.中空注浆形
D.摩擦形
E.预应力形
答案:ABDE
解析:锚轩是用钢筋或其他高抗拉性能的材料制作的一种杆状构件锚杆种类有砂浆锚杆、药卷锚轩、中空注浆锚
杆、自进式锚杆、组合中空锚杆和树脂锚杆等按照锚固形式可划分为全长粘结形、端头锚固形、摩擦形和预应力
形四种[注:天一文化专有版权,未经许可不可转发或复印传播]
下列关于隧道衬砌施工说法正确的是( )。
A.采用拼装模板施工时,应采用先墙后拱或全断面浇筑,不得采用先拱后墙浇筑
B.衬砌采用防水混凝土时,防水混凝土配合比和集料级配应经试验确定,可采用防水水泥或掺加增强密实性的外
加剂
C.在运输过程中如果出现水分蒸发过快现象,可向混凝土拌合物中加水
D.混凝土浇筑应采用混凝土输送泵送料入模、均匀布料;混凝土入模温度应控制在5~32℃
E.两侧混凝土浇筑高差不应大于0.5m,同一侧混凝土浇筑面高差不应大于1.0m
答案:ABD
解析:严禁在运输过程中向混凝土拌合物中加水
混凝土应从两侧边墙向拱顶、由下向上依次分层对称连续浇筑,两侧混凝土浇筑高差不应大于1.0m,同一侧混凝
土浇筑面高差不应大于0.5m

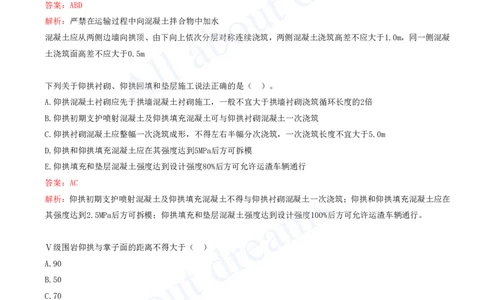

下列关于仰拱衬砌、仰拱回填和垫层施工说法正确的是( )。
A.仰拱混凝土衬砌应先于拱墙混凝土衬砌施工,一般不宜大于拱墙衬砌浇筑循环长度的2倍
B.仰拱初期支护喷射混凝土及仰拱填充混凝土可与仰拱衬砌混凝土一次浇筑
C.仰拱衬砌混凝土应整幅一次浇筑成形,不得左右半幅分次浇筑,一次浇筑长度不宜大于5.0m
D.仰拱和仰拱填充混凝土应在其强度达到5MPa后方可拆模
E.仰拱填充和垫层混凝土强度达到设计强度80%后方可允许运渣车辆通行
答案:AC
解析:仰拱初期支护喷射混凝土及仰拱填充混凝土不得与仰拱衬砌混凝土一次浇筑;仰拱和仰拱填充混凝土应在
其强度达到2.5MPa后方可拆模;仰拱填充和垫层混凝土强度达到设计强度100%后方可允许运渣车辆通行。
Ⅴ级围岩仰拱与掌子面的距离不得大于( )
A.90
B.50
C.70
D.40
答案:D
解析:
1、仰拱与掌子面的距离,Ⅲ级围岩不得超过90m;Ⅳ级围岩不得超过50m;Ⅴ级及以上围岩不得超过40m。
2、软弱围岩及不良地质隧道的二次衬砌应及时施作,二次衬砌距掌子面的距离Ⅳ围岩不得大于90m;Ⅴ级及以上
围岩不得大于70m。[注:天一文化专有版权,未经许可不可转发或复印传播]
隧道防排水应遵循( )原则。
A.以防为主
B.防、排、截、堵相结合
C.因地制宜
D.综合治理
E.以排为主
答案:BCD
解析:本题考查的是公路隧道防水与排水。隧道防排水应遵循“防、排、截、堵相结合,因地制宜,综合治理”
的原则。
关于隧道防排水的说法正确的有( )。
A.边坡、仰坡坡顶的截水沟应结合永久排水系统在洞口开挖前修建
B.洞外路堑向隧道内为下坡时,路基边沟应做成反坡,向路堑外排水
C.正洞施工由斜井、竖井排水时,应在井底设置集水坑,采用相应扬程的抽水机经管路排出井外
D.水平钻孔钻到预期的深度尚未出水时可继续施工
E.中心排水管(沟)设在仰拱下时,应和仰拱、底板同步施工
答案:ABCE
解析:本题考查的是公路隧道施工防排水。选项D应为,水平钻孔钻到预期的深度尚未出水时,可会同设计单位
进一步进行地质和水文的勘测工作,重新判定地下水情况。
下列关于隧道洞内反坡排水的要求说法正确的是( )。
A.根据距离、坡度、水量、设备和施工组织布置管路,一次或分段接力将水排出洞外。
B.井下工作水泵的排水能力应不小于1.5倍正常涌水量
C.井下工作水泵排水应配备备用水泵,备用水泵排水能力不应小于工作水泵排水能力的50%
D.高冒水风险隧道反坡施工时,应准备一定的抢险物资、设备,宜设置一条独立的供电系统和排水管路
E.应做好停电时的应急排水预案和人员、设备的安全保证措施
答案:AE
解析:井下工作水泵的排水能力应不小于1.2倍正常涌水量;
井下工作水泵排水应配备备用水泵,备用水泵排水能力不应小于工作水泵排水能力的70%;高冒水风险隧道反坡
施工时,应准备一定的抢险物资、设备宜设置两个独立的供电系统和排水管路
下列关于隧道防水板施工说法正确的是( )
A.防水板宜选用高分子材料,厚度不宜小于1.5mm
B.防水板铺设应超前二次衬砌施工至少3个衬砌段[注:天一文化专有版权,未经许可不可转发或复印传播]
C.防水板施工对支护表面外露的坚硬物和局部渗漏水处应先进行处理,不平处用砂浆找平,严禁用喷射混凝土找
平
D.防水板应用射钉铺设,与初期支护或岩面应密贴
E.防水板的搭接缝焊接质量应按充气法检查,当压力表达到0.25MPa时停止充气,保持15min,压力下降在10%以
内,焊缝质量合格
答案:AE
解析:防水板铺设应超前二次衬砌施工1-2个衬砌段,并应与开挖掌子面保持一定距离;初期支护表面应平整,
无空鼓、裂缝、松酥,对支护表面外露的坚硬物和局部渗漏水处应先进行处理,不平处用喷射混凝土或砂浆找平;
防水板应元钉铺设,并留有余量,防水板与初期支护或岩面应密贴
关于隧道施工供电线路安装要求的说法,不符合规定的是( )。
A.成洞地段固定的电力线路应使用绝缘良好胶皮线
B.瓦斯地段输电线必须使用胶皮线
C.竖井、斜井应采用铠装电线
D.施工地段临时电线应采用橡套电缆
答案:B
解析:本题考查的是隧道通风防尘及水电作业。成洞地段固定的电线路,应使用绝缘良好胶皮线架设;施工地段
的临时电线路宜采用橡套电缆;竖井、斜井宜使用铠装电缆;瓦斯地段的输电线必须使用煤矿专用密封阻燃铜芯
电缆,不得使用皮线。
目前解决长隧道施工通风比较有效的通风方式是( )。
A.巷道式通风
B.压入式通风
C.抽出式通风
D.混合式通风
答案:A
解析:巷道式通风目前解决长隧道施工通风比较有效的方法
下列关于竖井和斜井施工说法正确的有( )。
A.斜井钻眼方向宜与斜井的倾角一致,眼底应比井底高程略低,避免出现台阶
B.斜井井口、软弱围岩段、井底调车场、作业洞室应加强支护
C.有涌、突水可能的隧道,设备配置应考虑备用,电力应设置单向循环回路
D.竖井宜采用自上往下单行作业法施工
E.竖井宜严禁采用自下往上作业施工[注:天一文化专有版权,未经许可不可转发或复印传播]
答案:ABD
解析:本题考查的是公路隧道辅助坑道施工。选项C应为,有涌、突水可能的隧道,设备配置应考虑备用,电力
应设置双向循环回路;选项E应为,竖井宜采用自上往下单行作业法施工。当正洞掘进已超前竖井位置时,亦可
采用自下往上(反井)的施工方法。
TBM的传统机型主要有( )。
A.开敞式
B.密闭式
C.手掘式
D.单护盾
E.双护盾
答案:ADE
解析:TBM的传统机型主要有开敞式TBM、单护盾TBM、双护盾TBM三种
不良地质地段的隧道开挖施工时,应采取的施工措施是( )。
A.早衬砌
B.强爆破
C.长开挖
D.弱支撑
答案:A
解析:本题考查的是隧道塌方的预防措施。隧道施工预防塌方,选择安全合理的施工方法和措施至关重要。在掘
进到地质不良围岩破碎地段,应采取“先治水、短开挖、弱爆破、强支护、早衬砌、勤量测”的施工方法。必须
制定出切实可行的施工方案及安全措施。
隧道涌水地段采用辅助坑道排水时应符合的要求有( )。
A.坑道应和正洞平行或接近平行
B.坑道底标高应低于正洞标高
C.坑道应超前正洞10~20m,至少应超前1~2个循环进尺
D.坑道底标高应高于正洞标高
E.坑道应和正洞成30度角
答案:ABC
解析:本题考查的是涌水地段施工特点。采用辅助坑道排水时应符合的要求:
1、坑道应和正洞平行或接近平行。
2、坑道底标高应低于正洞底标高。[注:天一文化专有版权,未经许可不可转发或复印传播]
3、坑道应超前正洞10~20m,至少应超前1~2个循环进尺。
下列关于隧道塌方的处理措施说法错误的是( )
A.地表沉陷和裂缝,应采用注浆填充和加固,或采用不透水土壤穷填紧
B.通顶陷穴口的地表四周应挖沟排水,搭设防雨棚遮盖穴顶,洞内衬砌通过塌方后,陷穴应及时回填
C.隧道洞口中小型塌方应将塌体自上而下全部清除,可选用刷坡卸载的方法,同时应对仰坡面自上而下进行喷锚
网加固
D.土质隧道掌子面大型塌方可采用外层初期支护(W)加防护 (F)的方法进行处理
答案:D
解析:塌方规模一般为中、小型,个别为大型塌方,塌方数量不超过5000m,处理时应符合下列规定:
(1)根据塌体内塌腔的矢跨比采取不同的处理措施:
①当矢跨比h/B<0.7时,可采用外层初期支护(W)加内层初期支护(N)再加防(F)的方法进行处理;
②当矢跨比h/B≥0.7时,可采用外层初期支护(W)加防护(F)的方法进行处理
岩石类塌方已塌至隧道上方的原地面时,应及时处理地面塌口,后处理洞内塌,处理洞内塌方时,应采用注浆加
管棚整体加固的处理方法,并应以渗透注浆为主,管棚应为长大管棚。
土质类塌方的围岩级别一般为N~VI级,隧道的围岩以土质或风化岩石为主,塌体呈土状,含有大量的稀土、砂质
土(二三70%)及少量的石屑和孤石,塌方范围以外的未塌部分呈相对不稳定状态,塌方规模一般较大,主要为
大型和特大型塌方处理时应符合下列规定:
(1)土质隧道塌方不宜采用清渣的方式处理
(2)土质隧道塌方可采用注浆加管棚的处理方法,注浆可视塌体中土质(或砂)的颗粒大小分别采用渗透注浆
或劈裂注浆。
下列不属于岩溶岩层的是( )。
A.石灰岩
B.白云岩
C.石膏
D.花岗岩
答案:D
解析:岩溶是指可溶性岩层,如石灰岩、白云岩、白云质灰岩、石膏、岩盐等,受水的化学和机械作用产生沟槽
裂缝和空洞以及由于空洞的顶部塌落使地表产生陷穴、洼地等类现象和作用
下列关于岩溶地区隧道开挖说法正确的是( )。
A.开挖方法宜采用分部开挖法
B.严禁采用全断面法开挖[注:天一文化专有版权,未经许可不可转发或复印传播]
C.当溶洞出现在隧道一侧,应先开挖该侧,待支护完成后,再开挖另一侧挖
D.涌水可能增大时,应加强超前钻孔探测
E.对于岩溶发育地区的隧道,施工中应建立以长距离物探(地震波法)为宏观控制、钻探法为主,其他物探方式
为辅,红外线探测连续施测的综合预报管理体系
答案:ACDE
解析:在Ⅱ-Ⅳ级围岩条件下,中小跨度隧道、溶洞仅占隧道开挖断面内一小部分时,可采用全断面法开挖
当坑道中的瓦斯浓度( )时,遇到火源具有爆炸性。
A.小于5%
B.小于5%~6%
C.在5%~6%到14%~16%
D.大于14%~16%
答案:C
解析:本题考查的是瓦斯地段施工特点。当坑道中的瓦斯浓度小于5%,遇到火源时,瓦斯只是在火源附近燃烧
而不会爆炸;瓦斯浓度在5%~6%到14%~16%时,遇到火源具有爆炸性。
在流沙段开挖隧道,可采用的治理措施有( )。
A.必要时采取井点法降低地下水位
B.采用注浆法充填裂隙
C.采用从下而上分步开挖
D.建立地表沟槽导排系统
E.流沙地段隧道宜采用超短台阶、环形开挖预留核心土法人工开挖
答案:ABDE
解析:本题考查的是流沙地段施工特点。隧道通过流沙地段,处理地下水的问题,是解决隧道流沙、流泥施工难
题中的首要关键技术。施工时,因地制宜,采用“防、截、排、堵”的治理方法。选项C,开挖时必须采取自上
而下分步进行。
关于岩爆地段隧道施工说法,正确的是( )。
A.应采用预裂爆破技术
B.控制循环进尺最大不得大于3m
C.超前注水孔宜布置在隧道边墙及拱部开挖断面轮廓线外10-15cm范围内
D.开挖后应及时喷纤维混凝土封闭,厚度宜为5-8cm
E.防岩爆锚杆可采用模管式、缝管式、水胀式等能及时受力的锚杆,以调整围岩应力分布及加固围岩,锚杆长度
宜为2m左右间距宜为O.5-1.0m[注:天一文化专有版权,未经许可不可转发或复印传播]
答案:CDE
解析:应采用光面爆破技术,使隧道周边圆顺,减少应力集中;严格控制装药量,减少对围岩的扰动;控制循环
进尺,采用短进尺,一般情况下,每循环进尺宜控制在1.0-1.5m,最大不得大于2m。
在膨胀岩土中开挖隧道,施工中有必要对( )进行充分的调查和量测,以便根据围岩动态采取适当的施工措施。
A.围岩压力
B.隧道长度
C.岩体流变
D.锚杆变形
E.地下水情况
答案:ACE
解析:在膨胀岩土中开挖隧道,除事前需要调查膨胀岩土的特性和规模,并参考其他类 似工程实例之外,施工
中有必要对围岩压力、岩体流变、地下水情况进行充分的调查和量测,以便根据围岩动态采取适当的施工措施。
隧道水害的防治措施包括( )。
A.因势利导,给地下水以排走的出路,将水迅速排到洞外
B.将流向隧道的水源截断或尽可能使其水量减少
C.用各种耐腐蚀材料敷设在混凝土衬砌的表面
D.分析病害成因,对症整治
E.堵塞衬砌背后的渗流水,集中引导排出
答案:ABDE
解析:本题考查的是隧道水害的防治。隧道水害的防治措施有:因势利导,给地下水以可排走的通道。将水迅速
地排到洞外;将流向隧道的水源截断,或尽可能使其水量减少;堵塞衬砌背后的渗流水,集中引导排出;合理选
择防水材料;严格施工工艺。
