文档内容
[注:天一文化专有版权,未经许可不可转发或复印传播]
6.4 施工成本分析与管理绩效考核 (4分)
6.4.1 施工成本分析 (1分)
6.4.2 施工成本管理绩效考核 (3分)
6.4.1 施工成本分析
1.施工成本分析的内容和步骤
1)成本分析的依据

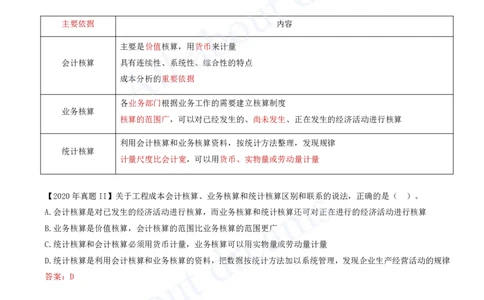

项目成本计划;成本核算资料;会计核算、统计核算、业务核算。
主要依据 内容
主要是价值核算,用货币来计量
会计核算 具有连续性、系统性、综合性的特点
成本分析的重要依据
各业务部门根据业务工作的需要建立核算制度
业务核算
核算的范围广,可以对已经发生的、尚未发生、正在发生的经济活动进行核算
利用会计核算和业务核算资料,按统计方法整理,发现规律
统计核算
计量尺度比会计宽,可以用货币、实物量或劳动量计量
【2020年真题II】关于工程成本会计核算、业务核算和统计核算区别和联系的说法,正确的是( )。
A.会计核算是对已发生的经济活动进行核算,而业务核算和统计核算还可对正在进行的经济活动进行核算
B.业务核算是价值核算,会计核算的范围比业务核算的范围更广
C.统计核算和会计核算必须用货币计量,业务核算可以用实物量或劳动量计量
D.统计核算是利用会计核算和业务核算的资料,把数据按统计方法加以系统管理,发现企业生产经营活动的规律
答案:D
【2020年真题】下列项目成本分析所依据资料中,可以计算项目当前实际成本,并可以确定变动速度和预测成本
发展趋势的是( )。
A.统计核算
B.表格核算
C.会计核算
D.业务核算
答案:A[注:天一文化专有版权,未经许可不可转发或复印传播]
3)成本分析的步骤
①选择成本分析方法
②收集成本信息
③进行成本数据处理
④分析成本形成原因
⑤确定成本结果
【2022年真题】成本分析的步骤包括:①收集成本信息;②选择成本分析方法;③进行成本数据处理;④分析成
本形成原因;⑤确定成本结果。正确的编制程序是( )。
A.①-②-④-③-⑤
B.①-②-⑤-③-④
C.②-①-③-④-⑤
D.②-①-④-⑤-③
答案:C
2.施工成本分析方法
基本分析方法、综合成本分析方法、成本项目的分析方法和专项成本的分析方法
1)基本分析方法
基本分析方法包括:比较法、因素分析法、差额计算法、比率法
⑴比较法(对比分析法)
①将实际指标与目标指标对比:影响目标完成的因素,采取措施。
②本期实际指标与上期实际指标对比:反应施工管理水平的提高程度。
③与本行业平均水平、先进水平对比:找差距
⑵因素分析法(连环置换法)
假定众多因素中的一个因素发生了变化,其他因素不变,然后逐个替换。
因素的替换规则:先实物量,后价值量;先绝对值,后相对值。

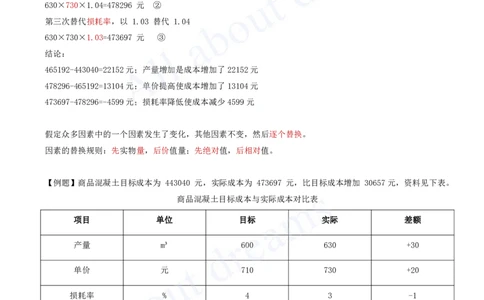

【例题】商品混凝土目标成本为 443040 元,实际成本为 473697 元,比目标成本增加 30657元,资料见下表。
商品混凝土目标成本与实际成本对比表
项目 单位 目标 实际 差额
产量 m³ 600 630 +30
单价 元 710 730 +20[注:天一文化专有版权,未经许可不可转发或复印传播]
损耗率 % 4 3 -1
成本 元 443040 473697 +30657
解析:目标成本 443040 元(600×710×1.04)为分析替代的基础。
第一次替代产量,以 630 替代 600
630×710×1.04=465192 元 ①
第二次替代单价,以 730 替代 710
630×730×1.04=478296 元 ②
第三次替代损耗率,以 1.03 替代 1.04
630×730×1.03=473697 元 ③
结论:
465192-443040=22152元;产量增加是成本增加了22152元
478296-465192=13104元;单价提高使成本增加了13104元
473697-478296=-4599元;损耗率降低使成本减少4599元
假定众多因素中的一个因素发生了变化,其他因素不变,然后逐个替换。
因素的替换规则:先实物量,后价值量;先绝对值,后相对值。
【例题】商品混凝土目标成本为 443040 元,实际成本为 473697 元,比目标成本增加 30657元,资料见下表。
商品混凝土目标成本与实际成本对比表
项目 单位 目标 实际 差额
产量 m³ 600 630 +30
单价 元 710 730 +20
损耗率 % 4 3 -1
成本 元 443040 473697 +30657
【2018年真题II】某单位产品1月份成本相关参数如下表。用因素分析法计算,单位产品人工消耗量变动对成
本的影响是( )元。[注:天一文化专有版权,未经许可不可转发或复印传播]
项目 单位 计划值 实际值
产品产量 件 180 200
单位产品人工消耗量 工日/件 12 11
人工单价 元/工日 100 110
A.-20000
B.-18000
C.-19800
D.-22000
答案:A

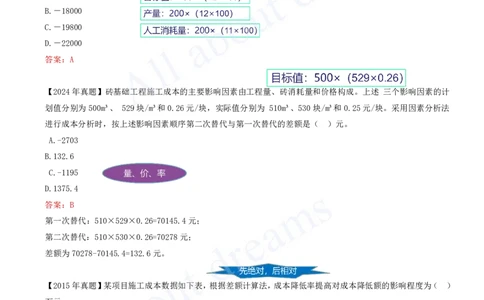

【2024年真题】砖基础工程施工成本的主要影响因素由工程量、砖消耗量和价格构成。上述 三个影响因素的计
划值分别为500m³、 529块/m³和0.26元/块,实际值分别为 510m³、530块/m³和0.25元/块。采用因素分析法
进行成本分析时,按上述影响因素顺序第二次替代与第一次替代的差额是( )元。
A.-2703
B.132.6
C.-1195
D.1375.4
答案:B
第一次替代:510×529×0.26=70145.4元;
第二次替代:510×530×0.26=70278元;
差额为70278-70145.4=132.6元。
【2015年真题】某项目施工成本数据如下表,根据差额计算法,成本降低率提高对成本降低额的影响程度为( )
万元。
项目 单位 计划 实际 差额
成本 万元 220 240 20
成本降低率 % 3 3.5 0.5
成本降低额 万元 6.6 8.4 1.8[注:天一文化专有版权,未经许可不可转发或复印传播]
A.0.6
B.0.7
C.1.1
D.1.2
答案:D
