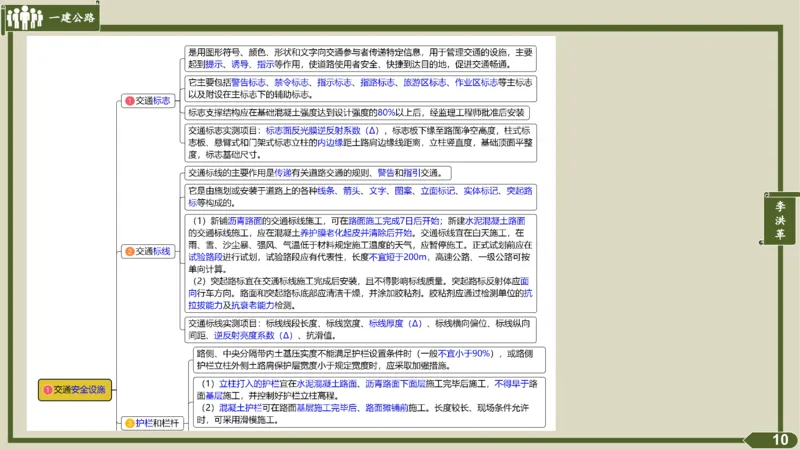

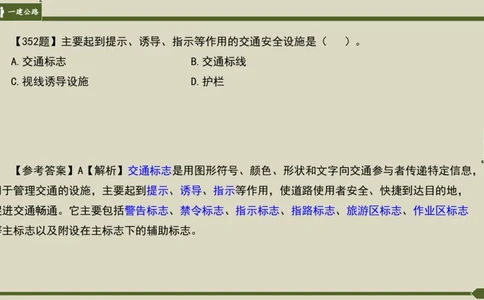

【352题】主要起到提示、诱导、指示等作用的交通安全设施是( )。
A.交通标志 B.交通标线
C.视线诱导设施 D.护栏
李
洪
革
【参考答案】A【解析】交通标志是用图形符号、颜色、形状和文字向交通参与者传递特定信息,
用于管理交通的设施,主要起到提示、诱导、指示等作用,使道路使用者安全、快捷到达目的地,
促进交通畅通。它主要包括警告标志、禁令标志、指示标志、指路标志、旅游区标志、作业区标志
等主标志以及附设在主标志下的辅助标志。
3一建公路

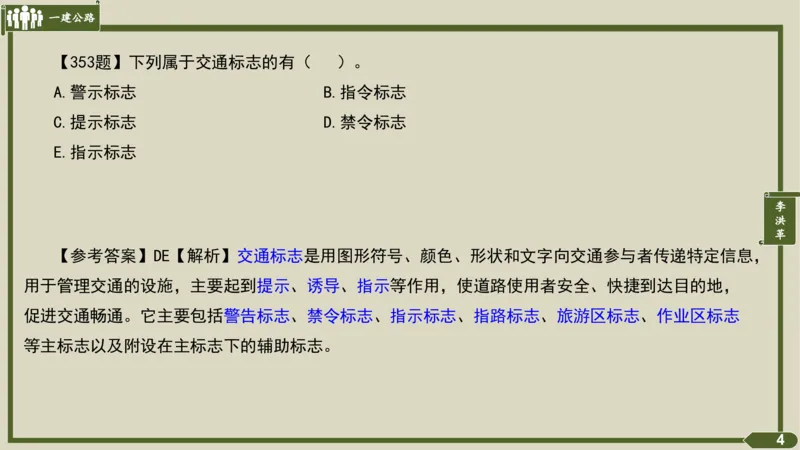

【353题】下列属于交通标志的有( )。
A.警示标志 B.指令标志
C.提示标志 D.禁令标志
E.指示标志
李
洪
革
【参考答案】DE【解析】交通标志是用图形符号、颜色、形状和文字向交通参与者传递特定信息,
用于管理交通的设施,主要起到提示、诱导、指示等作用,使道路使用者安全、快捷到达目的地,
促进交通畅通。它主要包括警告标志、禁令标志、指示标志、指路标志、旅游区标志、作业区标志
等主标志以及附设在主标志下的辅助标志。
4一建公路

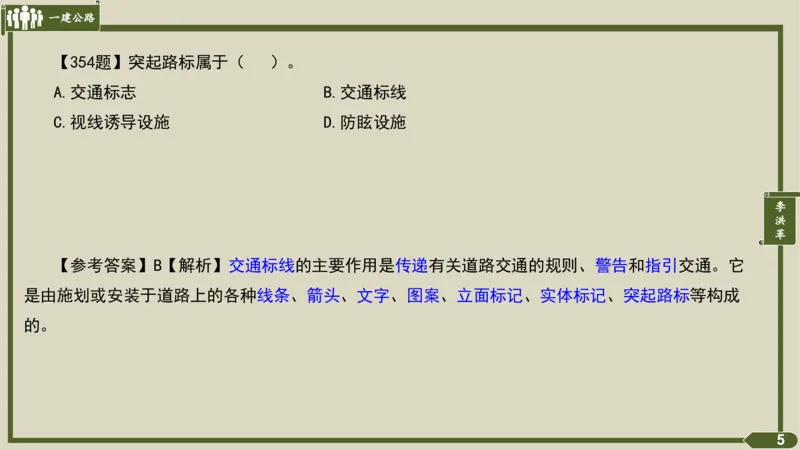

【354题】突起路标属于( )。
A.交通标志 B.交通标线
C.视线诱导设施 D.防眩设施
李
洪
革
【参考答案】B【解析】交通标线的主要作用是传递有关道路交通的规则、警告和指引交通。它
是由施划或安装于道路上的各种线条、箭头、文字、图案、立面标记、实体标记、突起路标等构成
的。
5一建公路

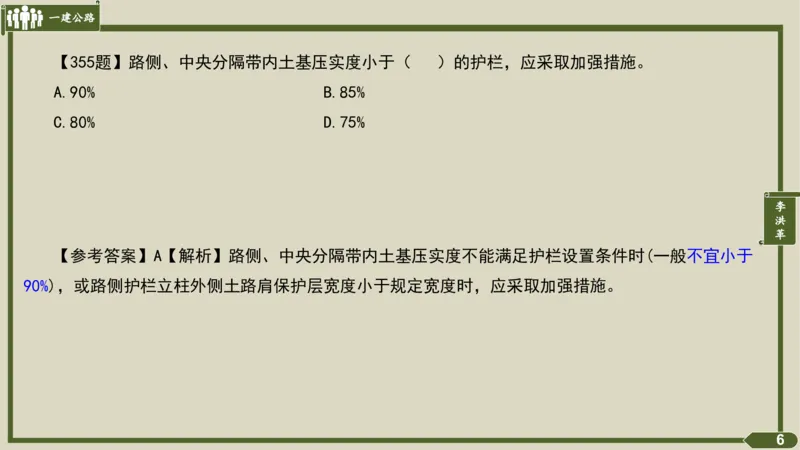

【355题】路侧、中央分隔带内土基压实度小于( )的护栏,应采取加强措施。
A.90% B.85%
C.80% D.75%
李
洪
革
【参考答案】A【解析】路侧、中央分隔带内土基压实度不能满足护栏设置条件时(一般不宜小于
90%),或路侧护栏立柱外侧土路肩保护层宽度小于规定宽度时,应采取加强措施。
6一建公路

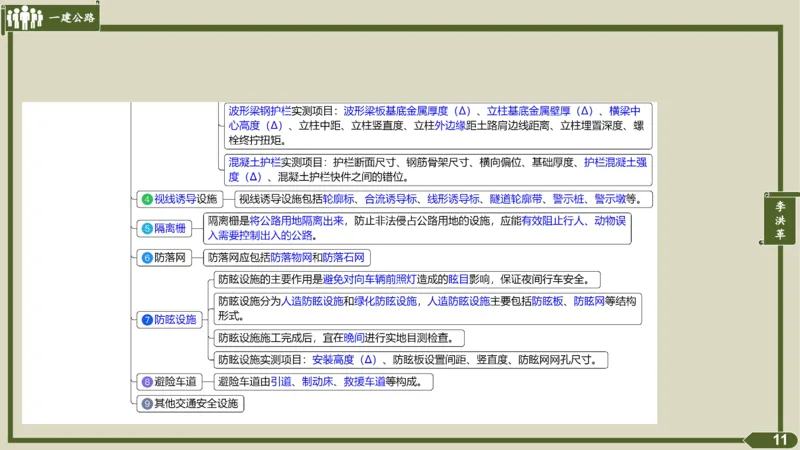

【356题】下列属于视线诱导设施的是( )。
A.线性诱导标 B.护栏
C.警示桩 D.隧道轮廓带
E.防眩设施
【参考答案】ACD【解析】视线诱导设施包括轮廓标、合流诱导标、线形诱导标、隧道轮廓带、
李
警示桩、警示墩等。
洪
革
7一建公路
【357题】新铺沥青路面和水泥混凝土路面什么时候开始画交通标线。突起路标
宜在交通标线施工完成后安装,使用的胶粘剂应通过检测单位的哪两个方面的检测。
【参考答案】
新铺沥青路面的交通标线施工,可在路面施工完成7日后开始;
新建水泥混凝土路面的交通标线施工,应在混凝土养护膜老化起皮并清除后开始。 李
洪
抗拉拔能力、抗衰老能力。 革
【解析】新铺沥青路面的交通标线施工,可在路面施工完成7日后开始;新建水泥混凝土路面的
交通标线施工,应在混凝土养护膜老化起皮并清除后开始。交通标线宜在白天施工,在雨、雪、沙
尘暴、强风、气温低于材料规定施工温度的天气,应暂停施工。正式试划前应在试验路段进行试划,
试验路段应有代表性,长度不宜短于200m,高速公路、一级公路可按单向计算。
胶粘剂应通过检测单位的抗拉拔能力及抗衰老能力检测。
8一建公路

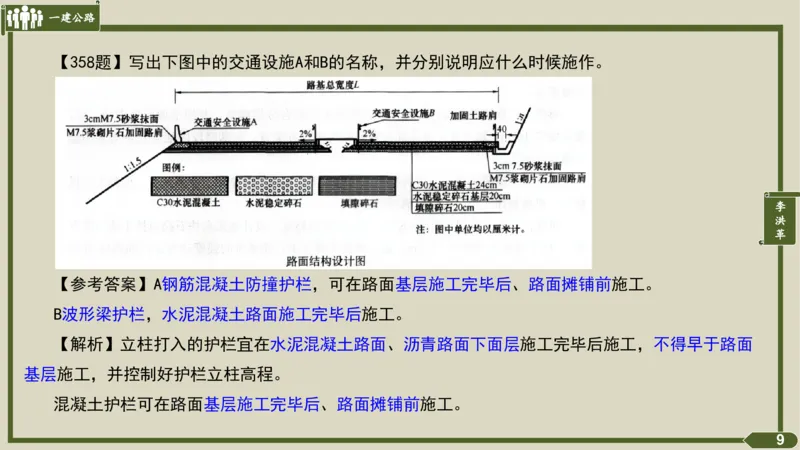

【358题】写出下图中的交通设施A和B的名称,并分别说明应什么时候施作。
李
洪
革
【参考答案】A钢筋混凝土防撞护栏,可在路面基层施工完毕后、路面摊铺前施工。
B波形梁护栏,水泥混凝土路面施工完毕后施工。
【解析】立柱打入的护栏宜在水泥混凝土路面、沥青路面下面层施工完毕后施工,不得早于路面
基层施工,并控制好护栏立柱高程。
混凝土护栏可在路面基层施工完毕后、路面摊铺前施工。
9一建公路
李
洪
革
10一建公路
李
洪
革
11一建公路

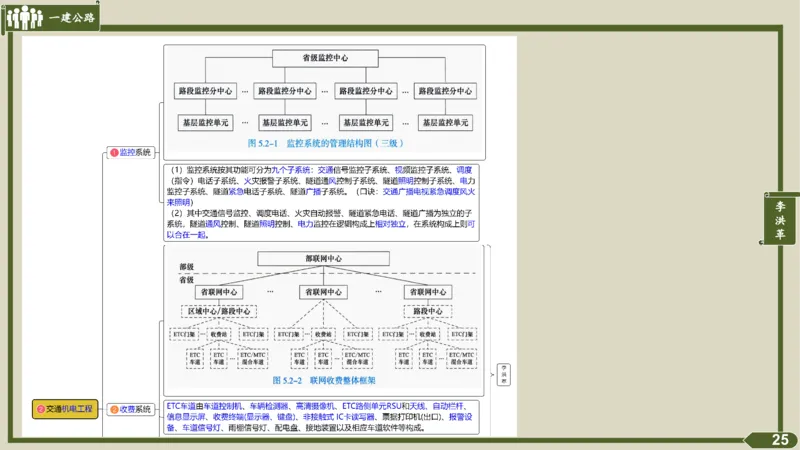

【359题】省级高速公路监控系统三级管理机构的组成是( )。
A.一级监控中心、二级监控中心、三级监控中心
B.道路监控中心、桥梁监控中心、隧道监控中心
C.省级监控中心、地级监控中心、县级监控中心
D.省级监控中心、路段监控分中心、监控所
【参考答案】D【解析】省域内高速公路监控系统设有一个省级监控中心,在一条路段的管理公 李
洪
司内设一个路段监控分中心,对本路的交通监控设施直接进行集中管理,根据地区和建设资金来源 革
的不同,管理范围一般在50-200km;在路监控分中心下可以设几个基层监控单元(包括隧道或桥梁
管理站、监控所等),对特长隧道、特大桥或一定范围内的交通监控设施进行管理,构成三级管理
架构。其管理层次结构如图5.2-1所示。
12一建公路

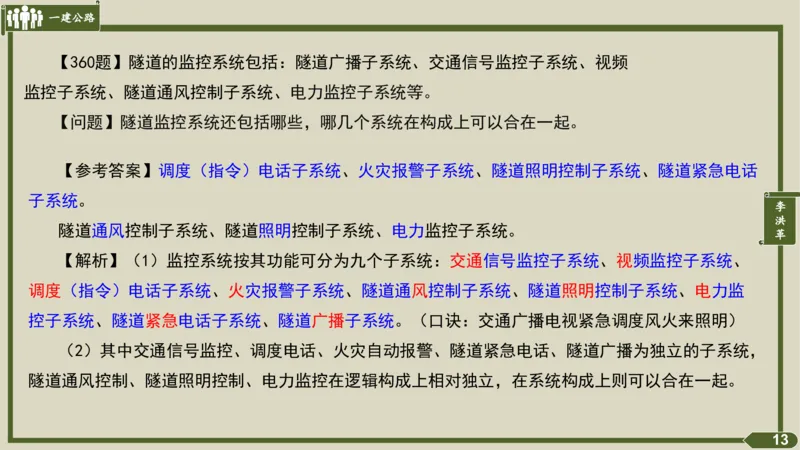

【360题】隧道的监控系统包括:隧道广播子系统、交通信号监控子系统、视频
监控子系统、隧道通风控制子系统、电力监控子系统等。
【问题】隧道监控系统还包括哪些,哪几个系统在构成上可以合在一起。
【参考答案】调度(指令)电话子系统、火灾报警子系统、隧道照明控制子系统、隧道紧急电话
子系统。
李
洪
隧道通风控制子系统、隧道照明控制子系统、电力监控子系统。
革
【解析】(1)监控系统按其功能可分为九个子系统:交通信号监控子系统、视频监控子系统、
调度(指令)电话子系统、火灾报警子系统、隧道通风控制子系统、隧道照明控制子系统、电力监
控子系统、隧道紧急电话子系统、隧道广播子系统。(口诀:交通广播电视紧急调度风火来照明)
(2)其中交通信号监控、调度电话、火灾自动报警、隧道紧急电话、隧道广播为独立的子系统,
隧道通风控制、隧道照明控制、电力监控在逻辑构成上相对独立,在系统构成上则可以合在一起。
13一建公路

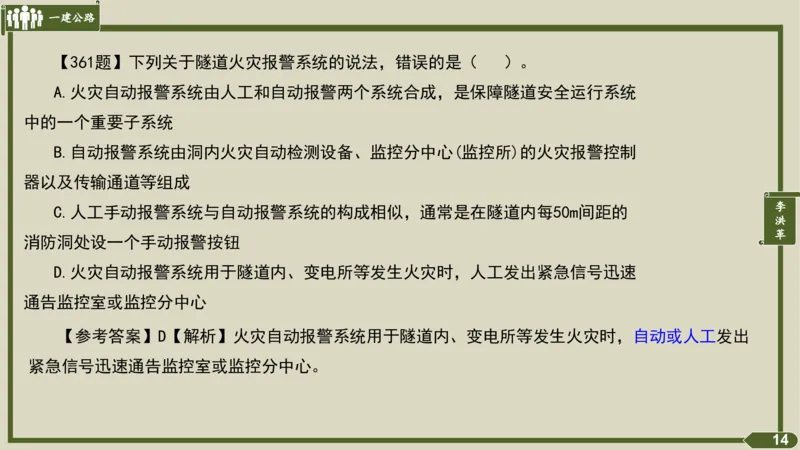

【361题】下列关于隧道火灾报警系统的说法,错误的是( )。
A.火灾自动报警系统由人工和自动报警两个系统合成,是保障隧道安全运行系统
中的一个重要子系统
B.自动报警系统由洞内火灾自动检测设备、监控分中心(监控所)的火灾报警控制
器以及传输通道等组成
李
C.人工手动报警系统与自动报警系统的构成相似,通常是在隧道内每50m间距的
洪
革
消防洞处设一个手动报警按钮
D.火灾自动报警系统用于隧道内、变电所等发生火灾时,人工发出紧急信号迅速
通告监控室或监控分中心
【参考答案】D【解析】火灾自动报警系统用于隧道内、变电所等发生火灾时,自动或人工发出
紧急信号迅速通告监控室或监控分中心。
14一建公路

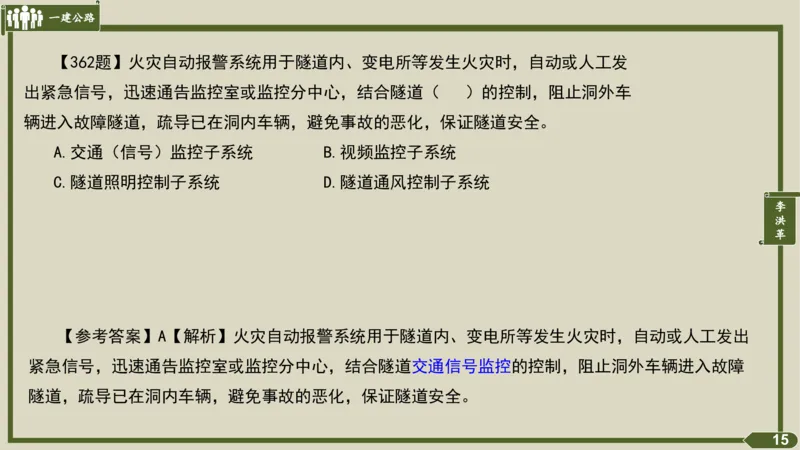

【362题】火灾自动报警系统用于隧道内、变电所等发生火灾时,自动或人工发
出紧急信号,迅速通告监控室或监控分中心,结合隧道( )的控制,阻止洞外车
辆进入故障隧道,疏导已在洞内车辆,避免事故的恶化,保证隧道安全。
A.交通(信号)监控子系统 B.视频监控子系统
C.隧道照明控制子系统 D.隧道通风控制子系统
李
洪
革
【参考答案】A【解析】火灾自动报警系统用于隧道内、变电所等发生火灾时,自动或人工发出
紧急信号,迅速通告监控室或监控分中心,结合隧道交通信号监控的控制,阻止洞外车辆进入故障
隧道,疏导已在洞内车辆,避免事故的恶化,保证隧道安全。
15一建公路

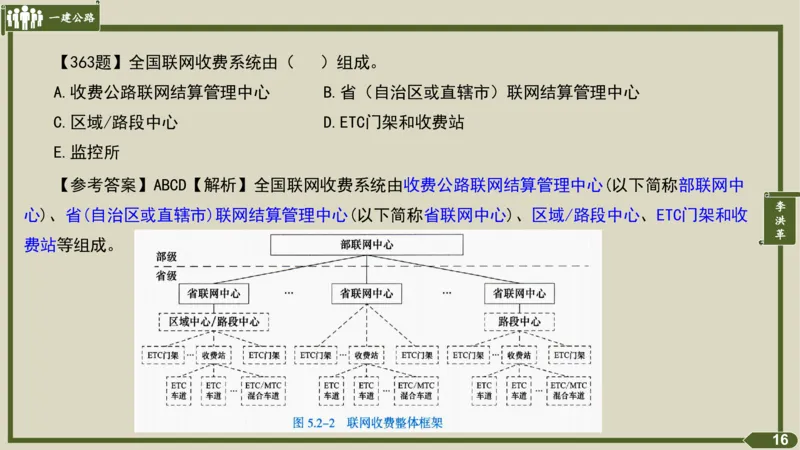

【363题】全国联网收费系统由( )组成。
A.收费公路联网结算管理中心 B.省(自治区或直辖市)联网结算管理中心
C.区域/路段中心 D.ETC门架和收费站
E.监控所
【参考答案】ABCD【解析】全国联网收费系统由收费公路联网结算管理中心(以下简称部联网中
李
心)、省(自治区或直辖市)联网结算管理中心(以下简称省联网中心)、区域/路段中心、ETC门架和收
洪
革
费站等组成。
16一建公路
【364题】考虑到非ETC车辆的收费需求及适应ETC用户的快速发展,原有收费站
入/出口调整为( )为主、( )为辅的方式。
A.ETC车道、MTC车道 B.MTC车道、ETC车道
C.ETC车道、ETC/MTC混合车道 C.ETC/MTC混合车道、ETC车道
【参考答案】C【解析】考虑到非ETC车辆的收费需求及适应ETC用户的快速发展,原有收费站入/
李
出口调整为ETC车道为主、ETC/MTC混合车道为辅的方式。 洪
革
17一建公路
【365题】ETC车道由( )组成。
A.车道控制机 B.自动栏杆
C.RSU(路侧单元) D.车辆检测器
E.OBU(车载单元)

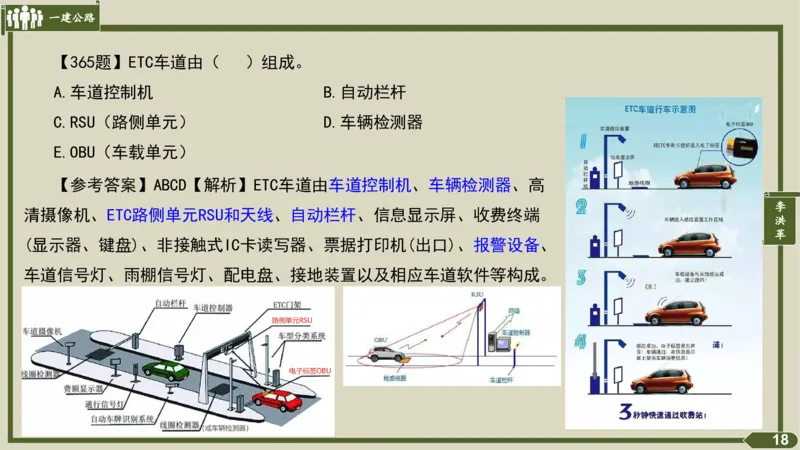

【参考答案】ABCD【解析】ETC车道由车道控制机、车辆检测器、高
李
清摄像机、ETC路侧单元RSU和天线、自动栏杆、信息显示屏、收费终端
洪
革
(显示器、键盘)、非接触式IC卡读写器、票据打印机(出口)、报警设备、
车道信号灯、雨棚信号灯、配电盘、接地装置以及相应车道软件等构成。
18一建公路
【366题】照明方式可以分为( )。
A.一般照明 B.正常照明
C.局部照明 D.混合照明
E.应急照明
李
洪
【参考答案】ACD【解析】
革
照明方式可以分为一般照明、局部照明和混合照明;
照明种类可以分为正常照明和应急照明。
19一建公路

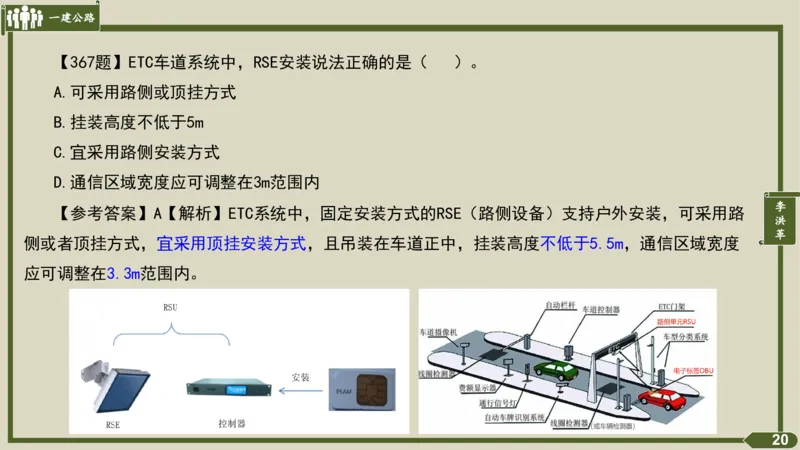

【367题】ETC车道系统中,RSE安装说法正确的是( )。
A.可采用路侧或顶挂方式
B.挂装高度不低于5m
C.宜采用路侧安装方式
D.通信区域宽度应可调整在3m范围内
李
【参考答案】A【解析】ETC系统中,固定安装方式的RSE(路侧设备)支持户外安装,可采用路
洪
革
侧或者顶挂方式,宜采用顶挂安装方式,且吊装在车道正中,挂装高度不低于5.5m,通信区域宽度
应可调整在3.3m范围内。
20一建公路

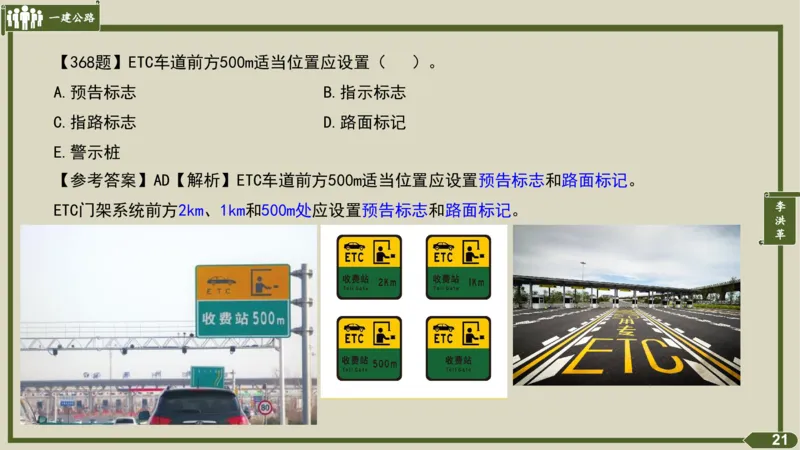

【368题】ETC车道前方500m适当位置应设置( )。
A.预告标志 B.指示标志
C.指路标志 D.路面标记
E.警示桩
【参考答案】AD【解析】ETC车道前方500m适当位置应设置预告标志和路面标记。
ETC门架系统前方2km、1km和500m处应设置预告标志和路面标记。 李
洪
革
21一建公路
【369题】油浸变压器运到现场后,几个月内不安装时应检查油箱密封情况,还
应做什么测试,并注以合格油。
【参考答案】3个月、油的绝缘测试。
【解析】油浸变压器运到现场后,3个月内不能安装时,应检查油箱密封情况,做油的绝缘测试, 李
洪
革
并注以合格油。
变压器应按产品技术文件要求进行检查器身,当满足下列条件之一时,可不检查器身:
①制造厂规定不检査器身;
②就地生产仅做短途运输的变压器,且在运输过程中有效监督,无紧急制动、剧烈振动、冲撞
或严重颠簸等异常情况。
22一建公路
【370题】关于电缆线路敷设的说法,错误的是( )。
A.直埋电缆上、下部应铺以不小于100mm厚的碎石层
B.管道敷设时,电缆管内径与电缆外径之比不得大于1.5
C.直埋敷设的电缆不得平行敷设于管道的正上方或正下方
D.高电压等级的电缆宜敷设在低电压等级电缆的上面
李
E.电缆表面距地面的距离应小于0.7m
洪
革
【参考答案】ABDE【解析】A选项:直埋电缆的上、下部应铺以不小于100mm厚的软土砂层;B选
项:管道敷设时,电缆管内径与电缆外径之比不得小于1.5;D选项:高电压等级的电缆宜敷设在低
电压等级电缆的下面;E选项:电缆表面距地面的距离不应小于0.7m,穿越农田或在车行道下敷设时
不应小于1m,在引入建筑物、与地下建筑物交叉及绕过地下建筑物处可浅埋,但应采取保护措施。
23一建公路

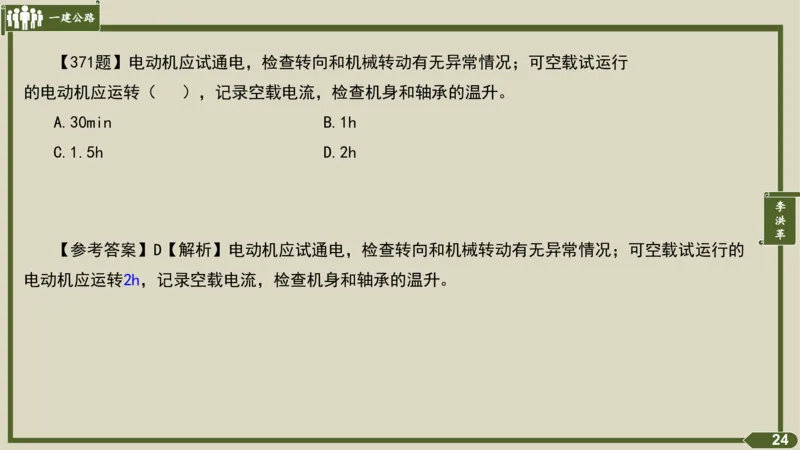

【371题】电动机应试通电,检查转向和机械转动有无异常情况;可空载试运行
的电动机应运转( ),记录空载电流,检查机身和轴承的温升。
A.30min B.1h
C.1.5h D.2h
李
洪
革
【参考答案】D【解析】电动机应试通电,检查转向和机械转动有无异常情况;可空载试运行的
电动机应运转2h,记录空载电流,检查机身和轴承的温升。
24一建公路
李
洪
革
25一建公路
李
洪
革
26一建公路
李
洪
革
27一建公路
【372题】公路建设管理法规体系分为( )。
A.三级四层次 B.三级五层次
C.二级四层次 D.二级五层次
【参考答案】D【解析】公路建设管理法规体系分为二级五层次。第一级为国家级,由国家法律、
国家行政法规和交通运输部法规三层次组成。如《中华人民共和国公路法》《中华人民共和国招标
李
洪
投标法》《公路建设市场管理办法》等。第二级为地方级,由地方行政法规和地方规章两层次组成。
革
28一建公路

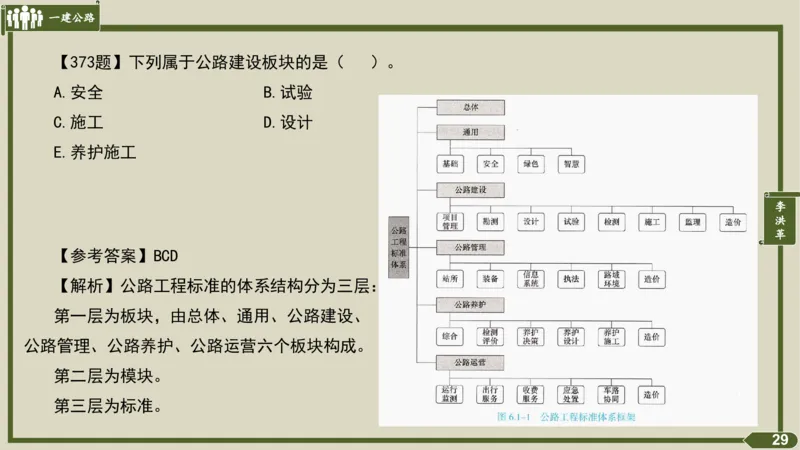

【373题】下列属于公路建设板块的是( )。
A.安全 B.试验
C.施工 D.设计
E.养护施工
李
洪
革
【参考答案】BCD
【解析】公路工程标准的体系结构分为三层:
第一层为板块,由总体、通用、公路建设、
公路管理、公路养护、公路运营六个板块构成。
第二层为模块。
第三层为标准。
29一建公路
【374题】下列关于公路工程设计施工总承包说法,错误的是( )。
A.公路工程总承包招标应当在施工图设计文件获得批准并落实建设资金后进行
B.总承包单位不得是总承包项目的初步设计单位、代建单位、监理单位或以上单
位的附属单位
C.招标人应当合理确定投标文件的编制时间,自招标文件开始发售之日起至投标
李
人提交投标文件截止时间止,不得少于60d
洪
革
D.项目法人应当在施工图预算范围内确定最高投标限价
E.施工图勘察设计费不属于总承包费用
【参考答案】ADE【解析】A选项:公路工程总承包招标应当在初步设计文件获得批准并落实建设
资金后进行;D选项:项目法人应当在初步设计批准概算范围内确定最高投标限价;E选项:总承包
费用或者投标报价应当包括相应工程的施工图勘察设计费、建筑安装工程费、设备购置费、缺陷责
任期维修费、保险费等。(巧记:鉴宝缺设施)
30一建公路
【375题】下列属于设计施工总承包费用的是( )。
A.建筑安装工程费 B.设备购置费
C.初步设计费 D.缺陷责任期维修费
E.保险费
李
洪
革
【参考答案】ABDE【解析】总承包费用或者投标报价应当包括相应工程的施工图勘察设计费、建
筑安装工程费、设备购置费、缺陷责任期维修费、保险费等。(巧记:鉴宝缺设施)
31一建公路
【376题】项目管理机构应当具有与承包或者分包工程的规模、技术复杂程度相
适应的技术经济管理人员,其中( )必须是本单位人员。
A.项目负责人 B.安全主要管理人员
C.质量主要管理人员 D.设计人员
E.计量主要管理人员
李
洪
革
【参考答案】ABCE【解析】项目管理机构应当具有与承包或者分包工程的规模、技术复杂程度相
适应的技术经济管理人员,其中项目负责人和技术、财务、计量、质量、安全等主要管理人员必须
是本单位人员。
32一建公路
【377题】分包人应具备的条件是( )。
A.具有经工商登记的法人资格
B.具有与承包人相同的施工资质
C.具有与分包工程相适应的注册资金
D.必须自有分包工程所需的施工设备
李
E.具有从事完全相同工程经验的管理与技术人员
洪
革
【参考答案】AC
【解析】分包人应当具备如下条件:
(1)具有经工商登记的法人资格。
(2)具有与分包工程相适应的注册资金。
(3)具有从事类似工程经验的管理与技术人员。
(4)具有(自有或租赁)分包工程所需的施工设备。
33一建公路
【378题】承包人对分包工程的实施向发包人负责,并承担( )责任。分包人
对其分包的工程向承包人负责,并就所分包的工程向发包人承担( )责任。
A.连带、连带 B.赔偿、连带
C.连带、赔偿 D.赔偿、赔偿
李
洪
革
【参考答案】B【解析】承包人应当建立健全相关分包管理制度和台账,对分包工程的质量、安
全、进度和分包人的行为等实施全过程管理,按照本办法规定和合同约定对分包工程的实施向发包
人负责,并承担赔偿责任。分包人对其分包的工程向承包人负责,并就所分包的工程向发包人承担
连带责任。
34一建公路
【379题】根据《公路工程施工分包管理办法》,分包人业绩证明有( )出具。
A.承包人与发包人共同 B.发包人和监理共同
C.发包人 D.承包人
李
洪
革
【参考答案】A【解析】分包人有权与承包人共同享有分包工程业绩。分包人业绩证明由承包人
与发包人共同出具。
劳务合作不属于施工分包。劳务合作企业以分包人名义申请业绩证明的,承包人与发包人不得出
具。
35一建公路
【380题】公路施工企业信用评价内容由( )构成。
A.基本信息 B.投标行为
C.履约行为 D.不良行为信息
E.信用评价信息
李
洪
革
【参考答案】BC【解析】评价内容由公路施工企业投标行为、履约行为和其他行为构成。
【对比】公路建设市场信用信息包括公路建设从业单位基本信息、表彰奖励类良好行为信息、不
良行为信息和信用评价信息。
36一建公路

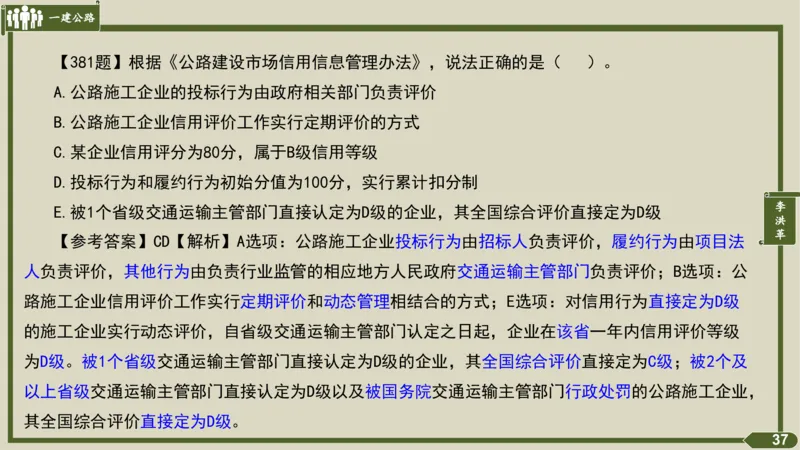

【381题】根据《公路建设市场信用信息管理办法》,说法正确的是( )。
A.公路施工企业的投标行为由政府相关部门负责评价
B.公路施工企业信用评价工作实行定期评价的方式
C.某企业信用评分为80分,属于B级信用等级
D.投标行为和履约行为初始分值为100分,实行累计扣分制
李
E.被1个省级交通运输主管部门直接认定为D级的企业,其全国综合评价直接定为D级
洪
革
【参考答案】CD【解析】A选项:公路施工企业投标行为由招标人负责评价,履约行为由项目法
人负责评价,其他行为由负责行业监管的相应地方人民政府交通运输主管部门负责评价;B选项:公
路施工企业信用评价工作实行定期评价和动态管理相结合的方式;E选项:对信用行为直接定为D级
的施工企业实行动态评价,自省级交通运输主管部门认定之日起,企业在该省一年内信用评价等级
为D级。被1个省级交通运输主管部门直接认定为D级的企业,其全国综合评价直接定为C级;被2个及
以上省级交通运输主管部门直接认定为D级以及被国务院交通运输主管部门行政处罚的公路施工企业,
其全国综合评价直接定为D级。
37一建公路

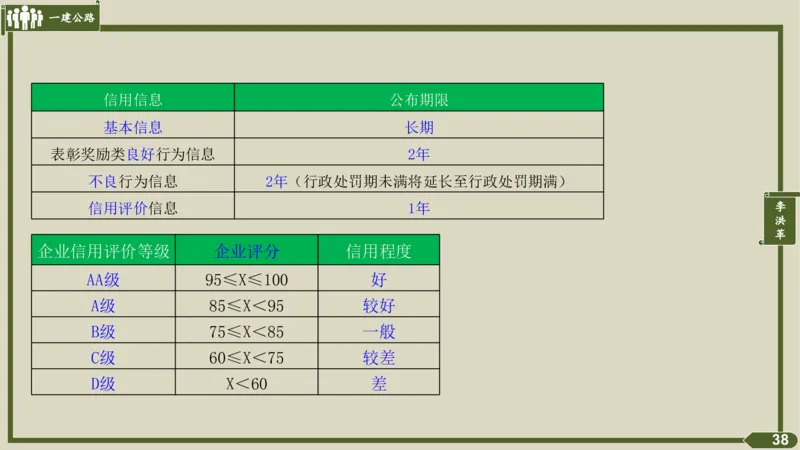

信用信息 公布期限
基本信息 长期
表彰奖励类良好行为信息 2年
不良行为信息 2年(行政处罚期未满将延长至行政处罚期满)
信用评价信息 1年 李
洪
革
企业信用评价等级 企业评分 信用程度
AA级 95≤X≤100 好
A级 85≤X<95 较好
B级 75≤X<85 一般
C级 60≤X<75 较差
D级 X<60 差
38一建公路
【382题】投标行为和履约行为初始分值为100分,实行累计扣分制。其中,投
标行为占( ),履约行为占( )。若有其他行为的,从企业信用评价总得分
中扣除。
A.20%、80% B.30%、70%
C.40%、60% D.50%、50%
李
洪
革
【参考答案】A【解析】投标行为和履约行为初始分值为100分,实行累计扣分制。其中,投标行
为占20%,履约行为占80%。若有其他行为的,从企业信用评价总得分中扣除。
39一建公路

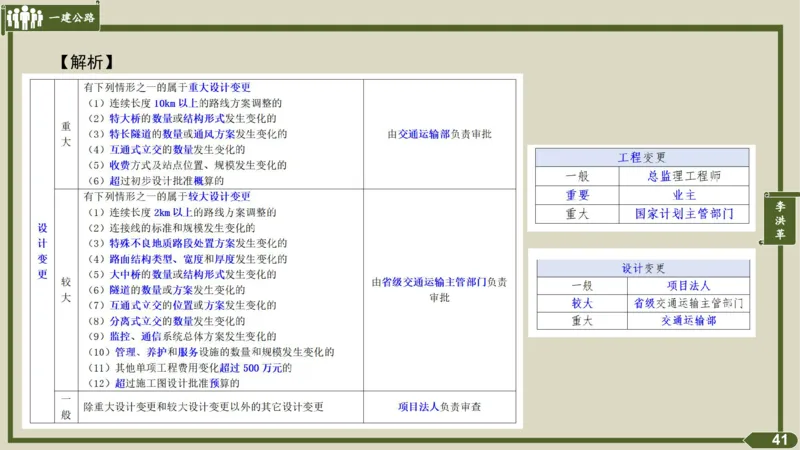

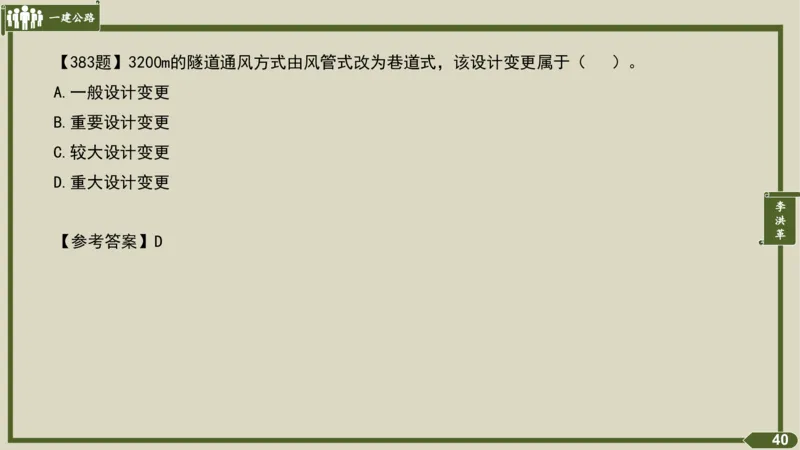

【383题】3200m的隧道通风方式由风管式改为巷道式,该设计变更属于( )。
A.一般设计变更
B.重要设计变更
C.较大设计变更
D.重大设计变更
李
洪
革
【参考答案】D
40一建公路
【解析】
李
洪
革
41一建公路
【384题】下列属于设计变更申请书内容的有( )。
A.变更的主要内容 B.变更的主要理由
C.原监理单位 D.设计变更的类别
E.变更的时间
李
洪
革

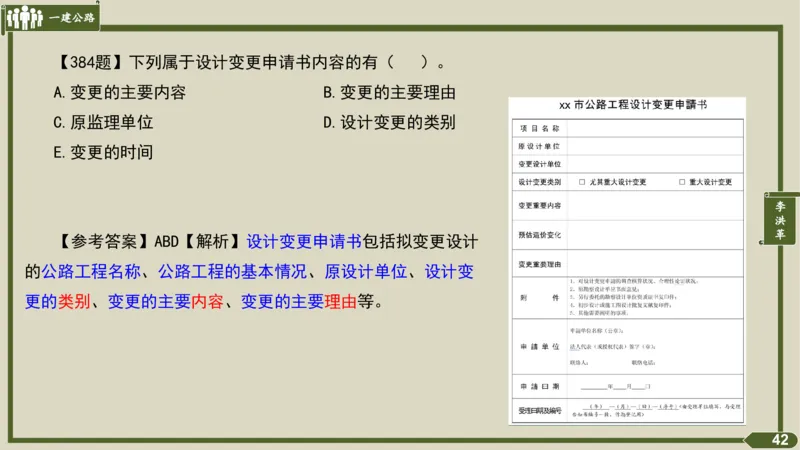

【参考答案】ABD【解析】设计变更申请书包括拟变更设计
的公路工程名称、公路工程的基本情况、原设计单位、设计变
更的类别、变更的主要内容、变更的主要理由等。
42一建公路

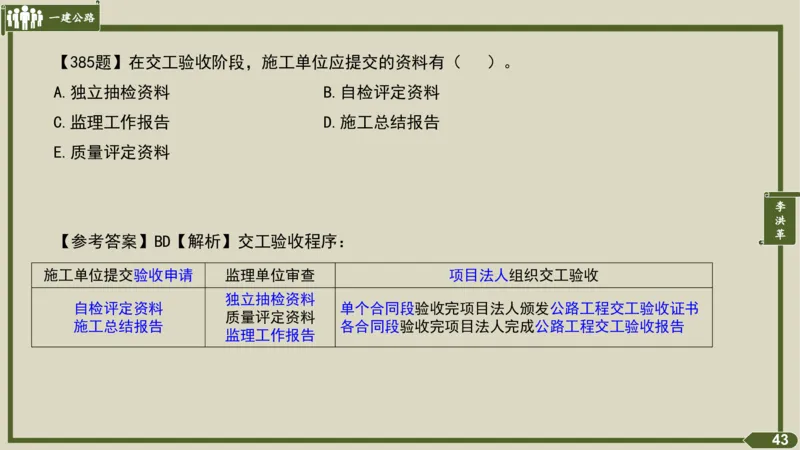

【385题】在交工验收阶段,施工单位应提交的资料有( )。
A.独立抽检资料 B.自检评定资料
C.监理工作报告 D.施工总结报告
E.质量评定资料
李
洪
革
【参考答案】BD【解析】交工验收程序:
施工单位提交验收申请 监理单位审查 项目法人组织交工验收
独立抽检资料
自检评定资料 单个合同段验收完项目法人颁发公路工程交工验收证书
质量评定资料
施工总结报告 各合同段验收完项目法人完成公路工程交工验收报告
监理工作报告
43一建公路
【386题】关于公路工程竣(交)工验收的说法,正确的是( )。
A.竣工验收委员会由交通运输主管部门、项目法人、质量监督机构等单位代表组
成
B.交通运输主管部门负责组织竣工验收
C.竣工验收质量等级评定分为合格和不合格
李
D.通过交工验收的合同段,交通运输主管部门应及时颁发“公路工程交工验收证
洪
革
书”
E.设计单位等代表参加竣工验收工作,但不作为竣工验收委员会成员
【参考答案】BE【解析】选项A:正确的说法应为“竣工验收委员会由交通运输主管部门、公路
管理机构、质量监督机构、造价管理机构等单位代表组成”;选项C:正确的说法应为“交工验收质
量等级评定为合格和不合格”或“竣工验收质量等级评定为优良、合格和不合格”。D选项:通过交
工验收的合同段,项目法人应及时颁发“公路工程交工验收证书”,各合同段全部验收合格后,项
目法人及时完成“公路工程交工验收报告”。
44一建公路
【387题】竣工验收质量评定中,工程质量评分得分大于等于( )分为优良。
A.80 B.75
C.90 D.95
【参考答案】C【解析】竣工验收工程质量评分采取加权平均法计算,其中交工验收工程质量得
李
洪
分权值为0.2,质量监督机构工程质量鉴定得分权值为0.6,竣工验收委员会对工程质量的评分权值
革
0.2。
对于交工验收和竣工验收合并进行的小型项目,质量监督机构工程质量鉴定得分权值0.6,监理
单位对工程质量评定得分权值为0.1,竣工验收委员会对工程质量的评分权值0.3。
工程质量评分大于或等于90分为优良,小于90分且大于或等于75分为合格,小于75分为不合格。
45一建公路
【388题】年度施工产值为2.6亿元,应至少配备专职安全生产管理人员( )
名。
A.3 B.4
C.5 D.6
李
洪
革
【参考答案】C
【解析】施工单位应当根据工程施工作业特点、安全风险以及施工组织难度,按照年度施工产
值配备专职安全生产管理人员,不足5000万元的至少配备1名;5000万元以上不足2亿元的按每5000
万元不少1名的比例配备;2亿元以上的不少于5名,且按专业配备。
46一建公路
【389题】下列属于项目负责人职责的是( )。
A.制止和纠正违章指挥、强令冒险作业、违反操作规程的行为
B.督促落实本项目安全生产整改措施
C.按要求及时、如实报告生产安全事故并合理组织自救
D.组织开展本项目危险源辨识和评估
李
E.组织建立并落实安全风险分级管控和隐患排查治理双重预防工作机制
洪
革
【参考答案】CE
47一建公路

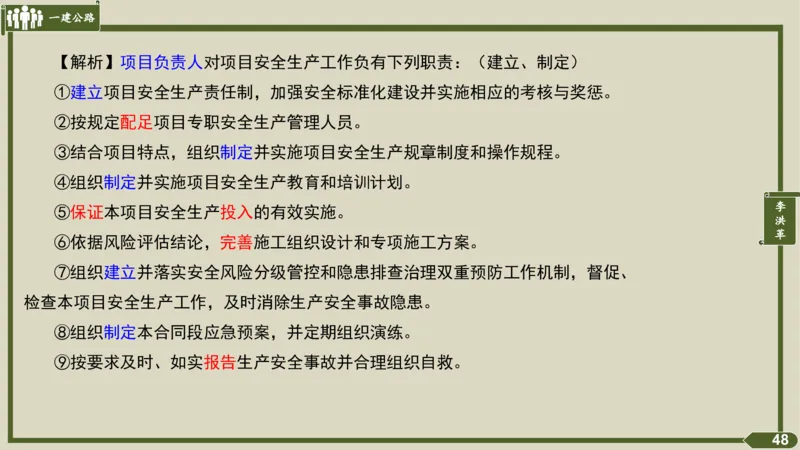

【解析】项目负责人对项目安全生产工作负有下列职责:(建立、制定)
①建立项目安全生产责任制,加强安全标准化建设并实施相应的考核与奖惩。
②按规定配足项目专职安全生产管理人员。
③结合项目特点,组织制定并实施项目安全生产规章制度和操作规程。
④组织制定并实施项目安全生产教育和培训计划。
李
⑤保证本项目安全生产投入的有效实施。
洪
革
⑥依据风险评估结论,完善施工组织设计和专项施工方案。
⑦组织建立并落实安全风险分级管控和隐患排查治理双重预防工作机制,督促、
检查本项目安全生产工作,及时消除生产安全事故隐患。
⑧组织制定本合同段应急预案,并定期组织演练。
⑨按要求及时、如实报告生产安全事故并合理组织自救。
48一建公路
施工单位的专职安全生产管理人员履行下列职责:(参与、落实)
①组织或参与拟订本项目安全生产规章制度、操作规程和生产安全事故应急预案。
②组织或参与本项目安全生产教育和培训,如实记录安全生产教育和培训情况。
③组织开展本项目危险源辨识和评估,督促落实本项目重大危险源的安全管理措
施。
李
④组织或参与本项目应急救援演练。
洪
革
⑤检查本项目的安全生产状况,及时排查事故隐患,提出改进安全生产管理的建
议。
⑥制止和纠正违章指挥、强令冒险作业、违反操作规程的行为。
⑦督促落实本项目安全生产整改措施。
49一建公路
【390题】项目负责人组织建立并落实( )和( )双重预防工作机制,督
促、检查本项目安全生产工作,及时消除生产安全事故隐患整改情况。
李
洪
革
【参考答案】项目负责人组织建立并落实安全风险分级管控和隐患排查治理双重预防工作机制,
督促、检查本项目安全生产工作,及时消除生产安全事故隐患整改情况。
50一建公路

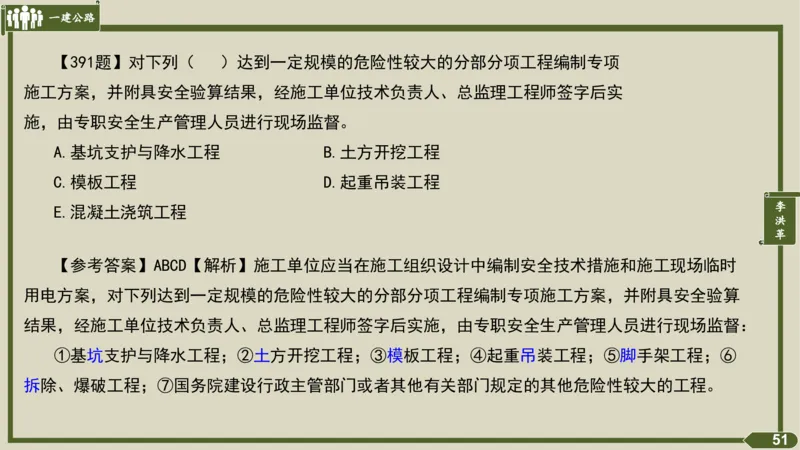

【391题】对下列( )达到一定规模的危险性较大的分部分项工程编制专项
施工方案,并附具安全验算结果,经施工单位技术负责人、总监理工程师签字后实
施,由专职安全生产管理人员进行现场监督。
A.基坑支护与降水工程 B.土方开挖工程
C.模板工程 D.起重吊装工程
李
E.混凝土浇筑工程
洪
革
【参考答案】ABCD【解析】施工单位应当在施工组织设计中编制安全技术措施和施工现场临时
用电方案,对下列达到一定规模的危险性较大的分部分项工程编制专项施工方案,并附具安全验算
结果,经施工单位技术负责人、总监理工程师签字后实施,由专职安全生产管理人员进行现场监督:
①基坑支护与降水工程;②土方开挖工程;③模板工程;④起重吊装工程;⑤脚手架工程;⑥
拆除、爆破工程;⑦国务院建设行政主管部门或者其他有关部门规定的其他危险性较大的工程。
51一建公路
【392题】总体风险评估宜采用( )。
A.风险矩阵法 B.专家调查法
C.作业条件危险性评价法(LEC法) D.指标体系法
E.安全检查表法
【参考答案】BD【解析】施工安全风险评估方法应根据工程的特点和实际进行选择。总体风险
李
洪
评估宜采用专家调查法和指标体系法等方法;专项风险评估可综合采用安全检查表法、作业条件危
革
险性评价法(LEC法)、专家调查法、指标体系法、风险矩阵法等方法,必要时宜采用两种以上方法
比对验证风险评估结果,当采用不同方法得出的评估结果出现较大差异时,应分析导致较大差异的
原因,确定合理的评估结果。
52一建公路
【393题】总体风险评估和专项风险评估等级均分为( )。
A.较小风险 B.低风险
C.高风险 D.较大风险
E.中风险
李
【参考答案】BD【解析】总体风险评估和专项风险评估等级均分为四级:低风险(I级)、一般风 洪
革
险(Ⅱ级)、较大风险(Ⅲ级)、重大风险(Ⅳ级)。
53一建公路
【394题】施工过程中的风险监控宜采用( )方式。
A.信息化 B.智能化
C.动态化 D.安全化
E.可视化
李
洪
革
【参考答案】ABE【解析】施工过程中的风险监控宜采用信息化、智能化、可视化方式。
54一建公路

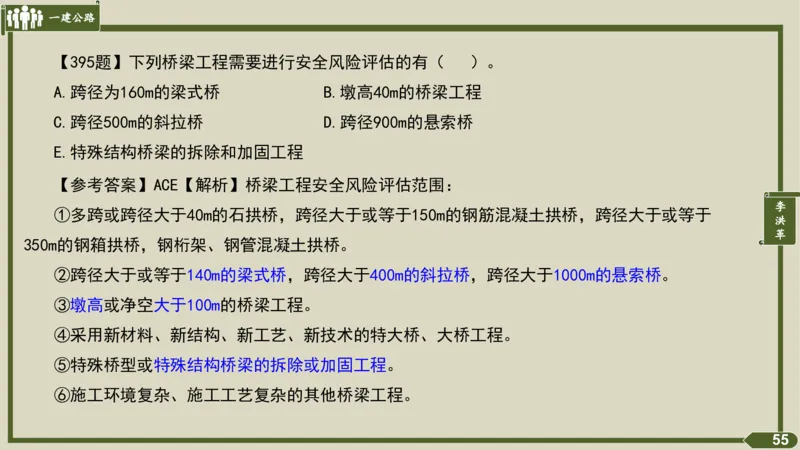

【395题】下列桥梁工程需要进行安全风险评估的有( )。
A.跨径为160m的梁式桥 B.墩高40m的桥梁工程
C.跨径500m的斜拉桥 D.跨径900m的悬索桥
E.特殊结构桥梁的拆除和加固工程
【参考答案】ACE【解析】桥梁工程安全风险评估范围:
李
①多跨或跨径大于40m的石拱桥,跨径大于或等于150m的钢筋混凝土拱桥,跨径大于或等于
洪
革
350m的钢箱拱桥,钢桁架、钢管混凝土拱桥。
②跨径大于或等于140m的梁式桥,跨径大于400m的斜拉桥,跨径大于1000m的悬索桥。
③墩高或净空大于100m的桥梁工程。
④采用新材料、新结构、新工艺、新技术的特大桥、大桥工程。
⑤特殊桥型或特殊结构桥梁的拆除或加固工程。
⑥施工环境复杂、施工工艺复杂的其他桥梁工程。
55一建公路
【396题】下列隧道工程需要安全风险评估的有( )。
A.小净距隧道 B.长度3000m的隧道工程
C.Ⅴ级围岩连续长度40m D.岩溶发育区的隧道
E.隧道改扩建工程
【参考答案】ABDE【解析】隧道工程风险评估范围:
李
①穿越高地应力区、岩溶发育区、区域地质构造、煤系地层、采空区等工程地质或水文地质条
洪
革
件复杂的隧道,黄土地区、水下或海底隧道工程。
②浅埋、偏压、大跨度、变化断面等结构受力复杂的隧道工程。
③长度3000m及以上的隧道工程,Ⅵ、Ⅴ级围岩连续长度超过50m或合计长度占隧道全长的30%及
以上的隧道工程。
④连拱隧道和小净距隧道工程。
⑤采用新技术、新材料、新设备、新工艺的隧道工程。
⑥隧道改扩建工程。⑦施工环境复杂、施工工艺复杂的其他隧道工程。
56一建公路
李
洪
革
57一建公路
【397题】下列关于安全生产监督管理说法,正确的是( )。
A.公路工程施工期间,项目负责人必须在施工现场轮流带班生产
B.项目负责人原则上不得同时承担2个及以上施工合同段安全生产管理工作,确需兼任的,应当
征得项目监理单位的书面同意
C.专职安全生产管理人员为公路工程施工合同段安全生产管理的第一责任人
李
D.对于有专业(或劳务)分包的合同段,分包单位应制定月度带班生产计划,并报监理单位备
洪
革
案
E.项目负责人因其他事务不能带班生产时,项目经理应指定其他项目负责人承担其带班工作,
并提前向项目监理单位报备
【参考答案】AE
58一建公路
【解析】B选项:项目负责人原则上不得同时承担2个及以上施工合同段安全生
产管理工作,确需兼任的,应当征得项目建设单位的书面同意;C选项:项目经理
为公路工程施工合同段安全生产管理的第一责任人,对落实带班生产制度负全面领
导责任。D选项:对于有专业(或劳务)分包的合同段,分包单位应制定月度带班
生产计划,并报承包单位项目经理部备案。对于施工总承包的项目,项目分段(分
李
部或工区)实施单位应制定月度带班生产计划,并报施工总承包项目经理部备案。
洪
革
59一建公路

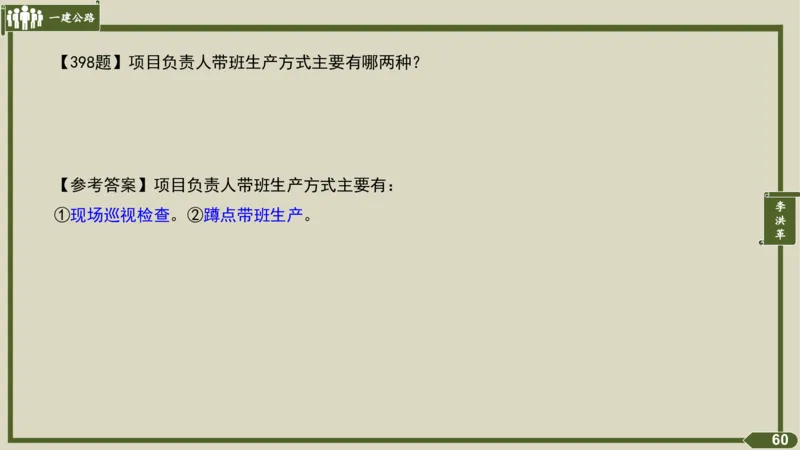

【398题】项目负责人带班生产方式主要有哪两种?
【参考答案】项目负责人带班生产方式主要有:
李
①现场巡视检查。②蹲点带班生产。
洪
革
60一建公路
【399题】下列属于较大质量事故的有( )。
A.中型水运工程主体结构垮塌
B.大型水运工程主体结构报废
C.直接经济损失5200万元
D.一级公路大桥主体结构垮塌
李
E.高速公路项目的路基整体滑移
洪
革
【参考答案】AE
61一建公路
【解析】公路工程质量事故的等级划分:根据直接经济损失或工程结构损毁情况
(自然灾害所致除外) ,公路水运建设工程质量事故分为特别重大质量事故、重大
质量事故、较大质量事故和一般质量事故四个等级。
(1)特别重大质量事故,是指造成直接经济损失1亿元以上的事故。
(2)重大质量事故,是指造成直接经济损失5000万元以上1亿元以下,或者特大
李
桥主体结构垮塌、特长隧道结构坍塌,或者大型水运工程主体结构垮塌、报废的事
洪
革
故。
(3)较大质量事故,是指造成直接经济损失1000万元以上5000万元以下,或者
高速公路项目中桥或大桥主体结构垮塌、中隧道或长隧道结构坍塌、路基(行车道
宽度)整体滑移,或者中型水运工程主体结构垮塌、报废的事故。
(4)一般质量事故,是指造成直接经济损失100万元以上1000万元以下,或者除
高速公路以外的公路项目中桥或大桥主体结构垮塌、中隧道或长隧道结构坍塌,或
者小型水运工程主体结构垮塌、报废的事故。
62一建公路
【400题】质量事故发生后,现场有关人员应立即向事故报告责任单位负责人报
告。事故报告责任单位应在接报2h内,核实、汇总并向( )报告。
A.交通运输主管部门 B.交通运输部应急办
C.国务院应急办 D.建设单位
【参考答案】A【解析】
李
质量事故 报告 洪
革
事故发生后,现场有关人员应立即向事故报告责任单位负责人报告。事故报告责任
一般及以上质量事故 单位应在接报2h内,核实、汇总并向负责项目监管的交通运输主管部门及其工程质
量监督机构报告。
重大及以上质量事故,省级交通运输主管部门应在接报2h内进一步核实,并按工程
重大及以上质量事故
质量事故快报统一报交通运输部应急办转部工程质量监督管理部门。
特别重大质量事故 由交通运输部应急办会同部工程质量监督管理部门及时向国务院应急办报告。
63一建公路
【401题】交通运输主管部门或者其委托的建设工程质量监督机构可以采取
( )、( )、( )等方式对从业单位实施监督检查。
李
洪
革
【参考答案】交通运输主管部门或者其委托的建设工程质量监督机构可以采取随机抽查、备案
核查、专项督查等方式对从业单位实施监督检查。
【对比】P453:安全生产事故隐患排查一般采取日常安全生产检查、综合安全检查、专项安全
检查等方式进行。
64一建公路
李
洪
革
65一建公路
【402题】某桥梁1200m,施工总承包企业和桥梁工程专业承包企业需要最低几
级资质才能承包该工程。
【参考答案】施工总承包企业:一级资质;桥梁工程专业承包企业:一级资质。
【巧记】二级桥大隧中
李
洪
革
66一建公路
【403题】某隧道3200m,施工总承包企业和隧道工程专业承包企业需要最低几
级资质才能承包该工程。
【参考答案】施工总承包企业:特级资质;隧道工程专业承包企业:一级资质。
【巧记】二级桥大隧中
李
洪
革
67一建公路
【404题】高速公路护栏安装,交通工程专业承包企业需要最低几级资质可以承
包该项目。
【参考答案】一级资质。
李
洪
革
68一建公路
【405题】公路工程施工项目经理部的组织结构模式一般有( )。
A.直线职能式 B.顶层设计式
C.代建制度 D.联合组建式
E.职能式
李
洪
革
【参考答案】AE【解析】公路工程施工项目经理部的组织结构模式一般有四种,即直线式、职
能式、直线职能式、矩阵式。目前主要采用的组织结构模式有直线式和直线职能式,大型项目可采
用矩阵式。
69一建公路
【406题】下列属于项目经理部职能部门的有( )。
A.工程技术部 B.档案室
C.安全管理部 D.会议室
E.试验室
李
洪
革
【参考答案】AC【解析】项目经理部一般设置工程技术部、安全管理部、材料设备部、合同经
营部、财务部和办公室六个职能部门。(巧记:安合计办财材)
【对比】P466:项目部一般设项目领导办公室、各职能部门办公室、档案室、试验室、会议室
等。
70一建公路
【407题】根据( )确定项目经理部的组织结构模式。
A.项目管理规划大纲 B.项目管理目标责任书
C.合同要求 D.管理任务
【参考答案】D【解析】项目经理部的组建
李
(1)根据项目管理规划大纲、项目管理目标责任书及合同要求明确管理任务。
洪
革
(2)根据管理任务确定项目经理部的组织结构模式。
(3)根据组织结构,确定岗位职责、权限,以及确定项目领导及部室负责人职务姓名、分工等。
(4)制定工作程序和管理制度。
(5)由组织管理层审核认定。
71一建公路
【408题】一般工程项目施工组织设计的编制流程包括:①选择施工方案,确定
施工方法;②确定施工组织管理机构;③编制工程进度计划;④计算施工工程数量;
⑤编写说明书;⑥设计和布置施工平面图。下列排序正确的是( )。
A.①③④⑥⑤② B.④①③⑥②⑤
C.④①③②⑥⑤ D.⑤④①③⑥②
李
洪
革
【参考答案】B
72一建公路
【解析】一般工程项目施工组织设计的编制流程如下:(量案进人材机临图标
组四书):(1)对工程项目设计图纸、合同、技术规范等进行分析研究,必要时进
行相关资料的收集和调研。
(2)计算施工工程数量。
(3)选择施工方案,确定施工方法。
李
(4)编制工程进度计划。
洪
革
(5)计算人工、材料、机具需要量,编制相关计划。
(6)确定临时工程,编制水、电、气、热供应计划。
(7)设计和布置施工平面图。
(8)确定技术措施计划与计算技术经济指标。
(9)确定施工组织管理机构。
(10)编制质量、安全、环保和文明施工措施计划。(安环质文)
(11)编写说明书。
73一建公路

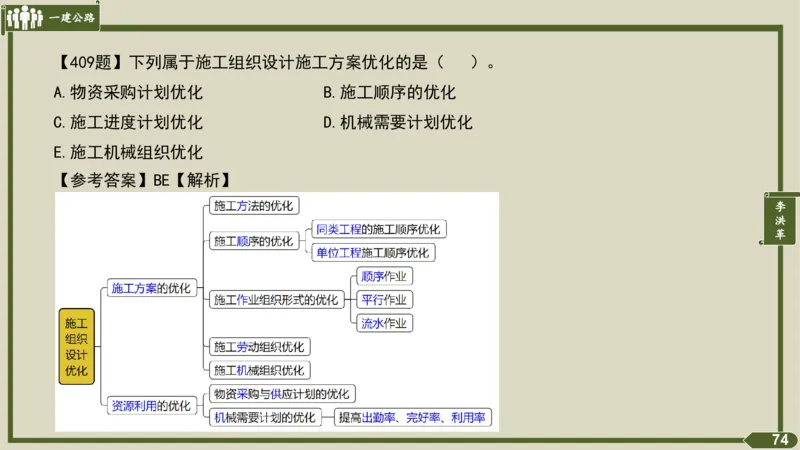

【409题】下列属于施工组织设计施工方案优化的是( )。
A.物资采购计划优化 B.施工顺序的优化
C.施工进度计划优化 D.机械需要计划优化
E.施工机械组织优化
【参考答案】BE【解析】
李
洪
革
74一建公路
【410题】对于重大施工方案,应由( )。
A.项目经理组织编制,施工单位技术管理部门组织审核,施工单位技术负责人
审批
B.项目专业工程师编制,项目技术部门组织审核,项目总工程师审批
C.项目总工程师组织编制,中标单位技术管理部门组织审核,中标单位技术负
李
责人审批
洪
革
D.项目总工程师组织编制,项目技术部门组织审核,中标单位技术负责人审批
【参考答案】C【解析】
75一建公路
【411题】根据《公路工程建设项目招标投标管理办法》,公路工程建设项目在
( ),方可开展施工招标。
A.施工许可证办理后 B.初步设计文件批准后
C.可行性研究文件批准后 D.施工图设计文件批准后
李
【参考答案】D
洪
革
【解析】客观来讲,公路工程施工招标应该具备的条件包括以下几项:
招标人已经依法成立;
公路工程建设项目履行项目审批或者核准手续后,方可开展勘察设计招标;
初步设计文件批准后,方可开展施工监理、设计施工总承包招标;
施工图设计文件批准后,方可开展施工招标。
76一建公路
【412题】下列招标程序排序正确的是( )。①组建评标委员会评标; ②发
售招标文件;③接收投标文件;④组织潜在投标人踏勘项目现场; ⑤编制资格预审
文件;⑥接收资格预审申请文件。
A.⑤⑥②④③① B.⑤⑥②③④①
C.①③②⑤⑥④ D.①⑤⑥②③④
李
洪
革
【参考答案】A
77一建公路
【解析】
李
洪
革
78一建公路
【413题】根据《招标公告和公示信息发布管理办法》,依法必须招标项目的招
标公告和公示信息应当在( )发布。
A.中国招标投标公共服务平台 B.中国建设报
C.项目所在地省级地方指定报纸 D.中国经济导报
E.项目所在地省级电子招标投标公共服务平台
李
洪
革
【参考答案】AE【解析】根据《招标公告和公示信息发布管理办法》,依法必须招标项目的招
标公告和公示信息应当在“中国招标投标公共服务平台”或者项目所在地省级电子招标投标公共服
务平台(以下统一简称“发布媒介”)发布。
79一建公路
【414题】技术特别复杂的特大桥梁和特长隧道项目主体工程,可以采用
( )。
A.合理低价法 B.经评审的最低投标价法
C.技术评分最低投标价法 D.综合评分法
李
洪
革
【参考答案】D【解析】公路工程施工招标评标,一般采用合理低价法或者技术评分最低标价法。
技术特别复杂的特大桥梁和特长隧道项目主体工程,可以采用综合评分法。工程规模较小、技术含
量较低的工程,可以采用经评审的最低投标价法。
80一建公路
李
洪
革
81一建公路
【415题】某新建一级公路里程为30km(包括3座技术复杂的特大桥),建设资
金为财政补助资金、业主自筹及国内银行贷款。项目法人已确定,初步设计已经主
管部门批准。设计单位基本完成了施工图设计,尚未报批,业主将项目分为3个合同
段(每合同段含1座技术特别复杂的特大桥)自行组织施工招标。业主委托咨询单位
编制了最高投标限价和最低投标限价。业主组织了本地投标单位进行施工现场踏勘,
李
在投标截止日前10天,业主书面通知各投标单位,由于未达到收费里程长度,决定
洪
革
将收费站工程从原招标范围内删除。
【问题】
1.业主是否可以对投标单位进行资格预审,资格预审主要审查哪些方面。
2.指出背景资料中的错误之处,并说明理由。
82一建公路
【参考答案】
1.业主可以对投标单位进行资格预审。
资格预审:资格条件、业绩、信誉、技术、资金等多方面的情况进行资格审查。
2.错误之处:设计单位基本完成了施工图设计,尚未报批,就组织施工招标。
理由:施工图设计文件批准后,方可开展施工招标。
李
错误之处:业主委托咨询单位编制了最高投标限价和最低投标限价。
洪
革
理由:不能编制最低投标限价。
错误之处:业主组织了本地投标单位进行施工现场踏勘。
理由:招标人不能仅组织本地投标人现场踏勘。
错误之处:在投标截止日前10天,业主书面通知各投标单位,由于未达到收费
里程长度,决定将收费站工程从原招标范围内删除。
原因:招标人对已发出的招标文件进行必要的澄清或者修改,应当在招标文件
要求提交投标文件截止时间至少15日前发出。
83一建公路
【416题】某公路路基工程的招标人于2021年5月11日向通过资格预审的A、B、C、
D、E共5家投标人发出投标邀请书,其中说明,5月14-18日9:00-16:00在招标人会
议室购买招标文件,6月8日14:00为投标截止时间。该5家投标人均接受邀请,并按
规定时间提交了投标文件。但投标人A在送出投标文件后,发现报价估算有较严重的
失误,在投标截止时间前10分钟递交了一份书面声明,撤回已提交的投标文件。
李
按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的依次顺序
洪
革
为B、D、C、E,故评标委员会推荐投标人B为第一中标候选人。由于投标人B为外地
企业,招标人于6月10日将中标通知书以挂号信方式寄出,投标人B于6月14日收到中
标通知书。
从报价情况来看,4个投标人的报价从低到高的依次顺序为D、C、B、E。6月16
日-7月11日,招标人又与投标人B就合同价格进行了多次谈判,结果投标人B将价格
降到略低于投标人C的报价水平,最终双方于7月12日签订了书面合同。
【问题】指出背景资料中的错误之处,并说明理由。
84一建公路
【参考答案】
错误之处:招标人又与投标人B就合同价格进行了多次谈判。
理由:按照招标文件和中标人的投标文件订立书面合同,合同的标的、价格、
质量、安全、履行期限、主要人员等主要条款应当与上述文件的内容一致。招标人
和中标人不得再行订立背离合同实质性内容的其他协议。
李
错误之处:最终双方于7月12日签订了书面合同。
洪
革
理由:招标人和中标人应当自中标通知书发出之日起30日内,订立书面合同,
而本案例为32日。(或订立书面合同的时间过迟)
85一建公路
【417题】某公路桥梁工程由于技术复杂、工期紧,经有关部门批准,业主经过
多方了解,邀请了A、B、C3家技术实力和资信俱佳的投标人参加该项目的投标。
招标文件中规定:评标时采用合理低价法中标的原则,但最低投标价低于次低
投标价10%的报价将不予考虑。工期不得长于18个月,若投标人自报工期少于18个月,
在评标时将考虑其给业主带来的收益,折算成综合报价后进行评标。若实际工期短
李
于自报工期,每提前1天奖励1万元;若实际工期超过自报工期,每拖延1天罚款2万
洪
革
元。
A、B、C3家投标人投标书中与报价和工期有关的数据汇总见表。
基础工程 下部结构工程 上部及附属工程
上部及附属工程与下部结
投标人
报价 工期 报价 工期 报价 工期
构工程搭接时间(月)
(万元) (月) (万元) (月) (万元) (月)
A 4000 4 10000 10 10200 6 2
B 4200 3 10800 9 9600 6 2
C 4200 3 11000 10 10000 5 3
86一建公路
在评标时考虑工期提前给业主带来的收益为每月400万元,若不考虑资金的时间
价值,应选择哪家投标人作为中标人。
【参考答案】
投标人A的总报价为:4000+10000+10200=24200(万元)。总工期为:4+10+6-2=18(月)。相
应的综合报价为24200(万元)。 李
洪
投标人B的总报价为:4200+10800+9600=24600(万元)。总工期为:3+9+6-2=16(月)。相应 革
的综合报价为24600-400×(18-16)=23800(万元)。
投标人C的总报价为:4200+11000+10000=25200(万元)。总工期为:3+10+5-3=15(月)。相
应的综合报价为25200-400×(18-15)=24000(万元)。
因此,若不考虑资金的时间价值,投标人B的综合报价最低,应选择其作为中标人。
87一建公路
【418题】中标候选人以外的其他投标人的投标保证金应最迟什么时候退还
( )。
A.招标人最迟应当在中标通知书到达后5日内退
B.招标人最迟应当在中标通知书发出后5日内退
C.招标人最迟应当在与中标人签订书面合同后5日内退
李
D.招标人最迟应当在与中标人签订书面合同后3日内退
洪
革
【参考答案】B
88一建公路
【解析】
李
洪
革
89一建公路
【419题】评标委员会对投标文件进行评审后,因有效投标不足3个使得投标明显
缺竞争的,有关说法正确的是( )。
A.必须否决全部投标 B.应当否决全部投标
C.可以否决全部投标 D.以上都不对
李
洪
革
【参考答案】C【解析】评标委员会对投标文件进行评审后,因有效投标不足3个使得投标明显
缺竞争的,可以否决全部投标。未否决全部投标的,评标委员会应当在评标报告中阐明理由并推荐
中标候选人。
【对比】投标人少于3个的,不得开标,投标文件应当当场退还给投标人;招标人应当重新招标。
90一建公路
【420题】工程量清单的内容包括( )、( )、( )、( )和( )
五部分。
李
洪
革
【参考答案】工程量清单的内容包括说明、工程量清单、计日工表、暂估价表、工程量清单汇
总表五部分。(口诀:说清日总价)
91一建公路
【421题】下列关于公路工程量清单的说法,错误的是( )。
A.工程量清单中所列工程数量是估算的或设计的预计数量,仅作为投标报价的共
同基础,不能作为最终结算与支付的依据
B.当图纸与工程量清单所列数量不一致时,以图纸数量作为报价的依据
C.工程量清单中的每一子目须填入单价或价格,且只允许有一个报价
李
D.工程量清单中所列工程量的变动,会降低或影响合同条款的效力,但不免除承
洪
革
包人按规定的标准进行施工和修复缺陷的责任
E.图纸中所列的工程数量表及数量汇总表仅是提供资料,不是工程量清单的外延
【参考答案】BD【解析】B选项:当图纸与工程量清单所列数量不一致时,以工程量清单所列数
量作为报价的依据;D选项:工程量清单中所列工程量的变动,丝毫不会降低或影响合同条款的效力,
也不免除承包人按规定的标准进行施工和修复缺陷的责任
92一建公路

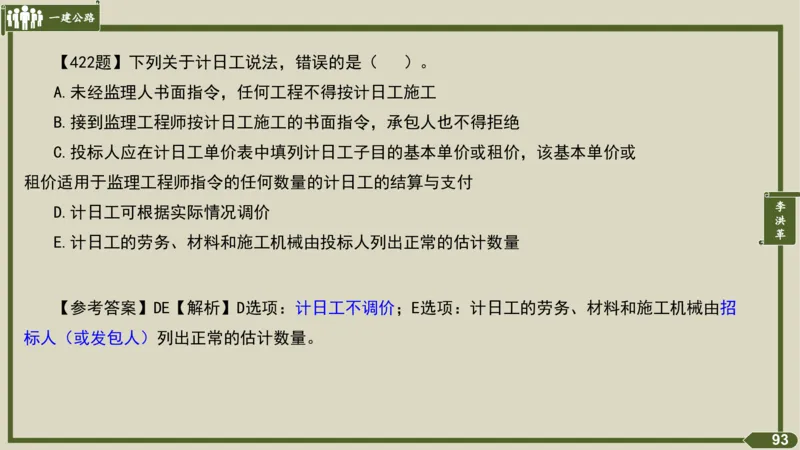

【422题】下列关于计日工说法,错误的是( )。
A.未经监理人书面指令,任何工程不得按计日工施工
B.接到监理工程师按计日工施工的书面指令,承包人也不得拒绝
C.投标人应在计日工单价表中填列计日工子目的基本单价或租价,该基本单价或
租价适用于监理工程师指令的任何数量的计日工的结算与支付
李
D.计日工可根据实际情况调价
洪
革
E.计日工的劳务、材料和施工机械由投标人列出正常的估计数量
【参考答案】DE【解析】D选项:计日工不调价;E选项:计日工的劳务、材料和施工机械由招
标人(或发包人)列出正常的估计数量。
93一建公路
【423题】在计算计日工工资时,不包括以下( )人员。
A.工长 B.直接从事工作的工人且能胜任该工作的工人
C.班长 D.其他质检管理人员
E.监理
李
洪
革
【参考答案】ADE【解析】只有直接从事指定的工作,且能胜任该工作的工人才能计工,随同工
人一起做工的班长应计算在内,但不包括领工(工长)和其他质检管理人员。
94一建公路
【424题】下列属于劳务基本单价的有( )。
A.工资 B.保险
C.劳动保护费 D.利润
E.质检
【参考答案】AC
李
【解析】承包人可以得到用于计日工劳务的全部工时的支付,此支付按承包人填报的“计日工
洪
革
劳务单价表”所列单价计算,该单价应包括基本单价及承包人的管理费、税费、利润等所有附加费。
劳务基本单价包括:承包人劳务的全部直接费用,如:工资、加班费、津贴、福利费及劳动保
护费等。(口诀:加工老虎贴)
承包人的管理费、税费、利润等所有附加费包括:承包人的利润、管理、质检、保险、税费;
易耗品的使用,水电及照明费,工作台、脚手架、临时设施费,手动机具与工具的使用及维修,以
及上述各项伴随而来的费用。
95一建公路
【425题】根据《公路工程标准施工招标文件》,除项目专用合同条款另有约定
外,以下各项中解释合同文件优先的是( )。
A.通用合同条款 B.工程量清单计量规则
C.技术规范 D.项目专用合同条款
【参考答案】D【解析】
李
洪
革
96一建公路

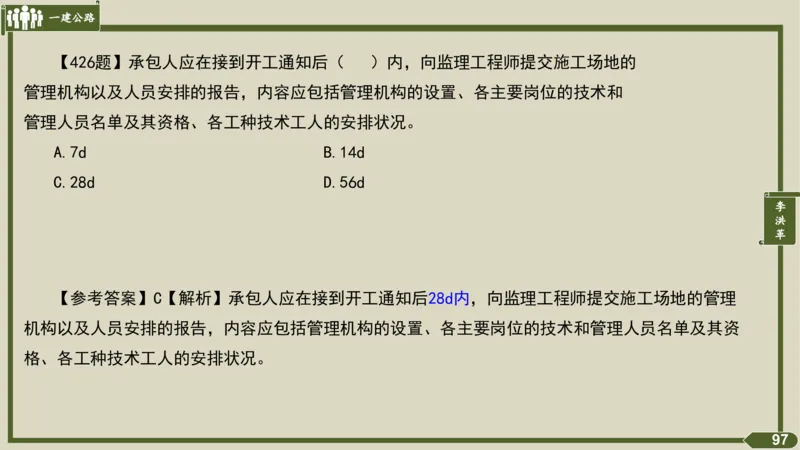

【426题】承包人应在接到开工通知后( )内,向监理工程师提交施工场地的
管理机构以及人员安排的报告,内容应包括管理机构的设置、各主要岗位的技术和
管理人员名单及其资格、各工种技术工人的安排状况。
A.7d B.14d
C.28d D.56d
李
洪
革
【参考答案】C【解析】承包人应在接到开工通知后28d内,向监理工程师提交施工场地的管理
机构以及人员安排的报告,内容应包括管理机构的设置、各主要岗位的技术和管理人员名单及其资
格、各工种技术工人的安排状况。
97一建公路
【427题】发包人应在监理工程师收到进度付款申请单后的( )内,将进度应
付款支付给承包人。
A.7d B.14d
C.28d D.56d
李
洪
革
【参考答案】C【解析】发包人应在监理工程师收到进度付款申请单后的28d内,将进度应付款
支付给承包人。
98一建公路
【428题】工程变更通常实行分级审批管理制度,重大工程变更由( )审批。
A.交通运输部 B.总监理工程师
C.业主 D.国家计划主管部门
李
洪
【参考答案】D【解析】 革
99一建公路
【429题】因设计变更引起价款调整,已标价工程量清单中无适用或类似子目的
单价,则( )。
A.该项工作的总额价不予支付
B.可在合理范围内参照类似子目的单价,由监理工程师按合同约定商定或确定变
更工作的单价
李
C.可在综合考虑承包人在投标时所提供的单价分析表的基础上,由监理人按合同
洪
革
约定商定或确定变更工作的单价
D.由承包人承担
【参考答案】C
100一建公路
【解析】除专用合同条款另有约定外,因变更引起的价格调整按照如下约定处理:
(1)如果取消某项工作,则该项工作的总额价不予支付。
(2)已标价工程量清单中有适用于变更工作的子目的,采用该子目的单价。
(3)已标价工程量清单中无适用于变更工作的子目,但有类似子目的,可在合
理范围内参照类似子目的单价,由监理工程师按合同约定商定或确定变更工作的单
李
价。
洪
革
(4)已标价工程量清单中无适用或类似子目的单价,可在综合考虑承包人在投
标时所提供的单价分析表的基础上,由监理人按合同约定商定或确定变更工作的单
价。
(5)如果本工程的变更指示是因承包人过错、承包人违反合同或承包人责任造
成的,则这种违约引起的任何额外费用应由承包人承担。
101一建公路
【430题】运输部门原因,承包方机械未按期运入现场,导致工期延误,该种工
期延误属于( )延误。
A.可原谅,可补偿
B.可原谅,不可补偿
C.不可原谅,可补偿
李
D.不可原谅,不可补偿
洪
革
【参考答案】D【解析】承包商与运输部门签订运输合同,因为运输部门导致承包人机械未按期
进场,导致工期的延误,属于承包人的责任,所以属于不可原谅,不可补偿。承包人应找运输部门
按合同进行处理。
102一建公路
李
洪
革
103一建公路

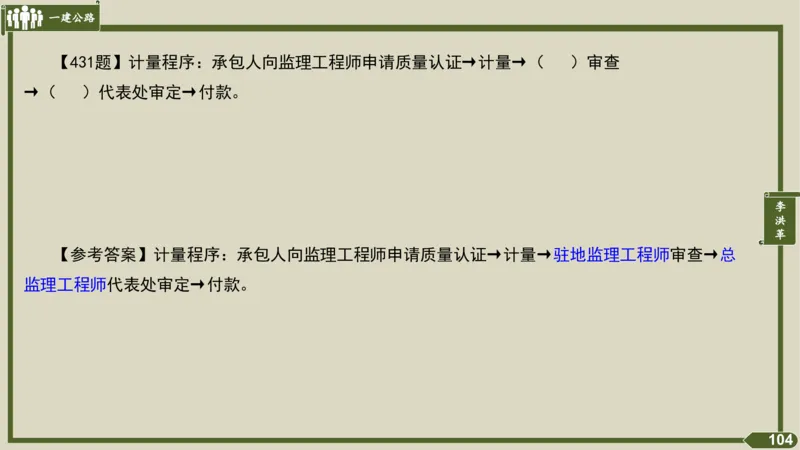

【431题】计量程序:承包人向监理工程师申请质量认证→计量→( )审查
→( )代表处审定→付款。
李
洪
革
【参考答案】计量程序:承包人向监理工程师申请质量认证→计量→驻地监理工程师审查→总
监理工程师代表处审定→付款。
104一建公路
【432题】驻地监理工程师对计量结果的审查包括两个方面?
李
洪
革
【参考答案】驻地监理工程师对计量结果的审查包括两个方面:
一是计量的工程质量是否达到合同标准;
二是计量的过程是否符合合同条件。
105一建公路
【433题】根据《公路工程标准施工招标文件》,一般不单独计量支付的项目有
( )。
A.箍筋 B.模板
C.脚手架 D.橡胶支座
E.定位架立钢筋
李
洪
革
【参考答案】BCE【解析】除合同特殊约定单独计量之外,全部必需的模板、脚手架、装备、机
具、螺栓、垫圈和钢制件等其他材料,应包括在工程量清单中所列的有关支付项目中,均不单独计
量。搭接、接头套筒、焊接材料、下脚料和固定、定位架立钢筋等,则不予另行计量。
106一建公路
【434题】在现场钉桩后( )内,承包人应将设计和进场复测的土方横断面
图连同土方的面积与体积计算表一并提交监理工程师批准。
A.7d B.14d
C.28d D.56d
李
洪
革
【参考答案】D【解析】在现场钉桩后56d内,承包人应将设计和进场复测的土方横断面图连同
土方的面积与体积计算表一并提交监理工程师批准。所有横断面图都应标有图题框,其大小由监理
工程师指定。一旦横断面图得到最后批准,承包人应交给监理工程师原版图及三份复制图。
107一建公路
【435题】以时间为横轴,以累计完成的工程费用的百分数为纵轴的是( )。
A.横道图 B.S曲线图
C.垂直图 D.网络图
李
洪
革
【参考答案】B
108一建公路
【解析】
李
洪
革
109一建公路
【436题】下列流水参数中,属于工艺参数的是( )。
A.施工段 B.流水步距
C.流水强度 D.组织间歇
E.施工过程数
李
洪
【参考答案】CE
革
【解析】公路工程常用的流水参数:
(1)工艺参数:施工过程数n(工序个数)、流水强度V。
(2)空间参数:工作面A、施工段m、施工层。
(3)时间参数:流水节拍t、流水步距K、技术间歇Z、组织间歇、搭接时间。
110一建公路
【437题】进度计划调整的最常用方法是( )。
A.改变某些工作间的逻辑关系 B.关键工作的调整
C.调整施工方案 D.剩余工作重新编制进度计划
【参考答案】B【解析】
李
洪
革
111一建公路
【438题】公路工程质量控制方法有哪些?
【参考答案】公路工程质量控制方法:测量、试验、观察、分析、记录、监督、总结改进。
李
洪
革
112一建公路
【439题】路基现场密度的测定方法有( )。
A.重型击实试验 B.灌砂法
C.环刀法 D.表面振动击实仪法
E.核子密度湿度仪法
【参考答案】BCE
李
【解析】压实度是路基质量控制的重要指标之一,是现场干密度和室内最大干密度的比值。压
洪
革
实度越高、路基密实度越大,材料整体性能越好。现场密度的测定方法有:①灌砂法;②环刀法;
③核子密度湿度仪法。
土的最佳含水量是路基施工的一个重要控制参数,是路基达到最大干密度所对应的含水量。根
据不同的土的性质,测定最佳含水量的试验方法通常有:①轻型、重型击实试验;②振动台法;③
表面振动击实仪法。
113一建公路
【440题】水泥混凝土抗折强度试件为( )。
A.150mm×150mm×150mm
B.150mm×150mm×450mm
C.150mm×150mm×550mm
D.高:直径=1:1圆柱体
李
【参考答案】C【解析】水泥混凝土抗折(抗弯拉)强度试验是以150mm×150mm×550mm的梁形
洪
革
试件在标准养护条件下达到规定龄期后,在净跨径450mm的双支点荷载作用下进行弯拉破坏,并按规
定的计算方法得到强度值。
水泥混凝土抗压强度试验是以边长为150mm的正立方体标准试件,标准养护到28d,再在万能试
验机上按规定方法进行破坏试验测得抗压强度。
114一建公路
【441题】下列不属于钢套箱施工质量控制关键点的是( )。
A.钢套箱的设计与加工制造质量控制
B.钢套箱入水、落床及入土过程中平面位置、高程等控制
C.钢套箱下沉到位后的清底及整平
D.钢套箱水平及竖向限位装置的施工质量控制
李
E.抽水后封底混凝土的调平
洪
革
【参考答案】BC
115一建公路
【解析】

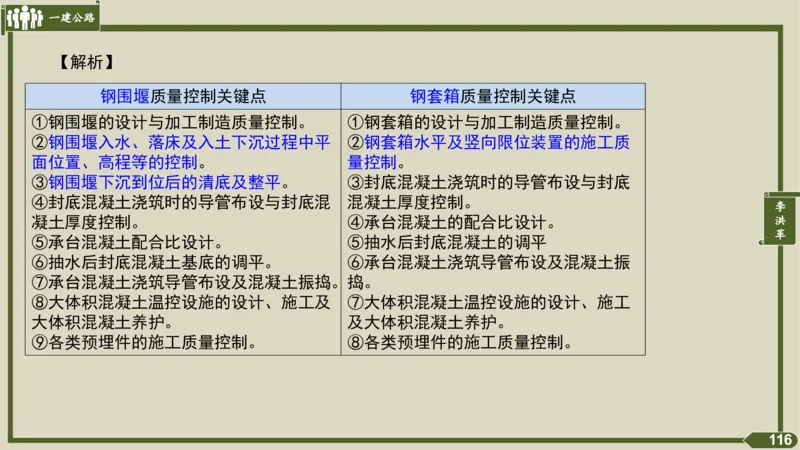

钢围堰质量控制关键点 钢套箱质量控制关键点
①钢围堰的设计与加工制造质量控制。 ①钢套箱的设计与加工制造质量控制。
②钢围堰入水、落床及入土下沉过程中平 ②钢套箱水平及竖向限位装置的施工质
面位置、高程等的控制。 量控制。
③钢围堰下沉到位后的清底及整平。 ③封底混凝土浇筑时的导管布设与封底
④封底混凝土浇筑时的导管布设与封底混 混凝土厚度控制。
李
凝土厚度控制。 ④承台混凝土的配合比设计。 洪
革
⑤承台混凝土配合比设计。 ⑤抽水后封底混凝土的调平
⑥抽水后封底混凝土基底的调平。 ⑥承台混凝土浇筑导管布设及混凝土振
⑦承台混凝土浇筑导管布设及混凝土振捣。捣。
⑧大体积混凝土温控设施的设计、施工及 ⑦大体积混凝土温控设施的设计、施工
大体积混凝土养护。 及大体积混凝土养护。
⑨各类预埋件的施工质量控制。 ⑧各类预埋件的施工质量控制。
116一建公路
【442题】下列不属于先简支后连续质量控制关键点的有( )。
A.后浇段工艺控制 B.后浇段收缩控制
C.永久支座安装控制 D.体系转换工艺控制
李
洪
革
【参考答案】C【解析】先简支后连续:后浇段工艺控制、体系转换工艺控制、后浇段收缩控制、
临时支座安装与拆除控制。(巧记:临时体系后收工)
117一建公路
【443题】挂篮悬臂浇筑过程中是( )控制。
A.裂缝 B.应力
C.线形 D.平整度
李
洪
革
【参考答案】C【解析】挂篮悬臂施工:浇筑过程中的线形控制、边跨及跨中合龙段混凝土的裂
缝控制。
118一建公路
【444题】下列关于公路隧道施工质量控制关键点说法,错误的是( )。
A.正确判断围岩级别,及时调整施工方案
B.认真测量、检查和修正开挖断面,减少超挖,
C.严格遵循不同围岩级别的施工安全步距及喷锚支护
D.在开挖后围岩自稳定时间以内完成监控量测
李
洪
革
【参考答案】D【解析】在开挖后围岩自稳定时间的1/2以内完成监控量测。
119一建公路
【445题】分项工程质量检查的内容包括?
【参考答案】分项工程质量检验应按基本要求、实测项目、外观质量和质量保证资料等检验项
目分别检查。
李
洪
革
120一建公路
【446题】下列属于水泥混凝土面层质量检验的关键项目有( )。
A.弯沉值 B.压实度
C.弯拉强度 D.断板率
E.板厚度
李
洪
革
【参考答案】CE【解析】水泥混凝土面层:弯拉强度(△)、板厚度(△)、平整度、抗滑构
造深度、横向力系数SFC、相邻板高差、纵横缝顺直度、中线平面偏位、路面宽度、纵断高程、横坡、
断板率。
121一建公路

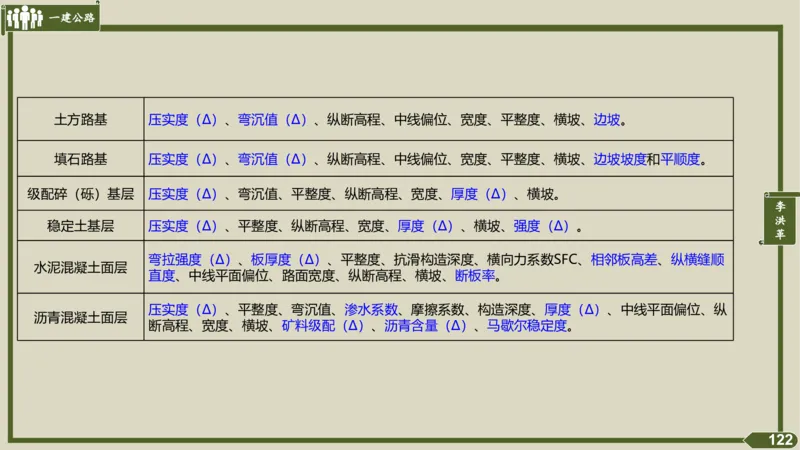

土方路基 压实度(Δ)、弯沉值(Δ)、纵断高程、中线偏位、宽度、平整度、横坡、边坡。
填石路基 压实度(Δ)、弯沉值(Δ)、纵断高程、中线偏位、宽度、平整度、横坡、边坡坡度和平顺度。
级配碎(砾)基层 压实度(Δ)、弯沉值、平整度、纵断高程、宽度、厚度(Δ)、横坡。
李
洪
稳定土基层 压实度(Δ)、平整度、纵断高程、宽度、厚度(Δ)、横坡、强度(Δ)。
革
弯拉强度(Δ)、板厚度(Δ)、平整度、抗滑构造深度、横向力系数SFC、相邻板高差、纵横缝顺
水泥混凝土面层
直度、中线平面偏位、路面宽度、纵断高程、横坡、断板率。
压实度(Δ)、平整度、弯沉值、渗水系数、摩擦系数、构造深度、厚度(Δ)、中线平面偏位、纵
沥青混凝土面层
断高程、宽度、横坡、矿料级配(Δ)、沥青含量(Δ)、马歇尔稳定度。
122一建公路

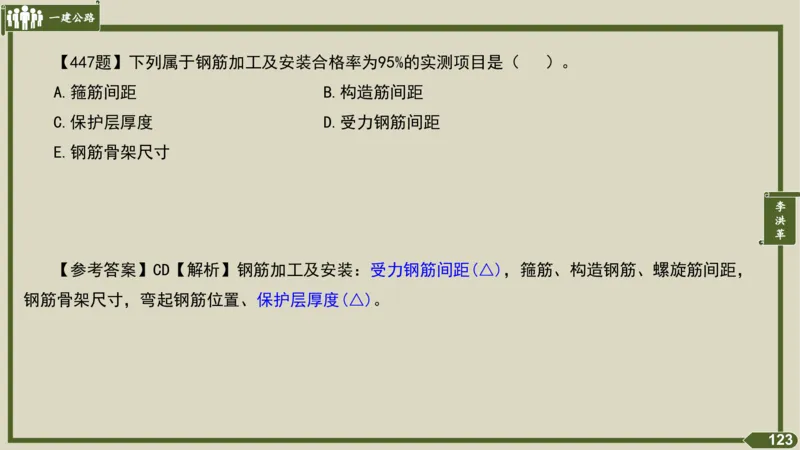

【447题】下列属于钢筋加工及安装合格率为95%的实测项目是( )。
A.箍筋间距 B.构造筋间距
C.保护层厚度 D.受力钢筋间距
E.钢筋骨架尺寸
李
洪
革
【参考答案】CD【解析】钢筋加工及安装:受力钢筋间距(△),箍筋、构造钢筋、螺旋筋间距,
钢筋骨架尺寸,弯起钢筋位置、保护层厚度(△)。
123一建公路
【448题】悬臂现浇比悬臂拼装多检验的实测项目为( )。
A.轴线偏位 B.断面尺寸
C.合龙后同跨对称点高程差 D.平整度
E.顶面横坡
李
【参考答案】BDE【解析】 洪
革
悬臂浇筑梁的实测项目:混凝土强度(△)、轴线偏位、顶面高程、断面尺寸(△)、合龙后同跨
对称点高程差、顶面横坡、平整度、相邻梁段间错台。(断平横)
悬臂拼装梁的实测项目:合龙段混凝土强度(△)、轴线偏位、顶面高程、合龙后同跨对称点高
程差、相邻梁段间错台。
124一建公路
【449题】根据《公路工程质量检验评定标准》,下列检测项目中,属于沥青混
凝土桥面铺装施工质量检验实测项目的是( )。
A.弯沉值 B.厚度
C.平整度 D.抗滑构造深度
E.宽度
李
【参考答案】BCD 洪
革
【解析】沥青混凝土桥面铺装实测项目:压实度(△)、厚度、平整度、渗水系数、横坡、抗
滑构造深度。
水泥混凝土桥面铺装实测项目:混凝土强度(△)、厚度、平整度、横坡、抗滑构造深度。
【对比】沥青混凝土面层实测项目:压实度(Δ)、平整度、弯沉值、渗水系数、摩擦系数、
构造深度、厚度(Δ)、中线平面偏位、纵断高程、宽度、横坡、矿料级配(Δ)、沥青含量
(Δ)、马歇尔稳定度。
125一建公路
【450题】下列属于交通标线质量检验关键项目的是( )。
A.标线线段长度 B.标线厚度
C.逆反射亮度系数 D.标志面反光膜逆反射系数
E.标线宽度
李
【参考答案】BC 洪
革
【解析】交通标志实测项目:标志面反光膜逆反射系数(△)、标志板下缘至路面净空高度、
柱式标志板、悬臂式和门架式标志立柱的内边缘距土路肩边缘线距离、立柱竖直度、基础顶面平整
度、标志基础尺寸。
交通标线实测项目:标线线段长度、标线宽度、标线厚度(△)、标线横向偏位、标线纵向间
距、逆反射亮度系数(△)、抗滑值。
126一建公路
【451题】单位工程质量评定合格应符合的规定有( )。
A.评定资料应完整 B.实测项目应合格
C.所含分项工程应合格 D.外观质量应满足要求
E.检验记录应完整
【参考答案】AD【解析】
李
洪
革
127一建公路
【452题】施工企业和项目经理部签订责任书的主要依据是( )。
A.项目估算(直接)成本 B.项目预算(直接)成本
C.计划预算(直接)成本 D.实际预算(直接)成本
【参考答案】B【解析】
李
洪
革
128一建公路
【453题】各种费用表如下,请分别列出上缴企业费用和项目预算总成本的表达
式。 费用 金额(元)
直接费 A
措施费 B
总部管理费 C
现场管理费 D
李
利润 E
洪
革
规费 F
税金 G
专项费用 H
设备购置费 K
【参考答案】
上缴企业费用=C+E。
项目预算总成本=A+B+D+H+K。
129一建公路
【454题】自有机械总费用表如下,请分别列出不变费用和可变费用。
费用 金额(元)
折旧费 A
电费 B
机驾人员工资 C
检修费 D
李
维护费 E
洪
革
燃、油料费 F
安拆辅助费 G
其他费用 H
【参考答案】不变费用=A+D+E+G。可变费用=B+C+F+H。
【解析】自有机械总费用=Σ某种机械型号的(不变费用+可变费用)
不变费用包括折旧费、检修费、维护费和安拆辅助费。
可变费用包括:燃、油料费、电费、机驾人员工资及其他费用等。
130一建公路
【455题】下列属于设备购置费的有( )。
A.隧道消防设备 B.路网运行监测
C.夜间施工增加费 D.特种设备检测检验费用
E.供配电及照明设备
李
洪
【参考答案】ABE【解析】设备购置费是为满足公路初期运营、管理需要购置的构成固定资产标
革
准的设备和虽低于固定资产标准但属于设计明确列入设备清单的设备费用,包括渡口设备,隧道照
明、消防、通风的动力设备,公路监控、收费、通信、路网运行监测、供配电及照明设备等。
131一建公路

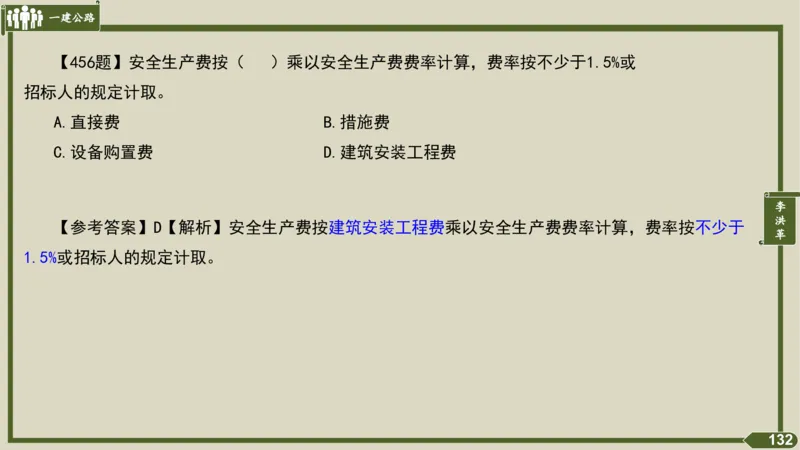

【456题】安全生产费按( )乘以安全生产费费率计算,费率按不少于1.5%或
招标人的规定计取。
A.直接费 B.措施费
C.设备购置费 D.建筑安装工程费
李
洪
【参考答案】D【解析】安全生产费按建筑安装工程费乘以安全生产费费率计算,费率按不少于
革
1.5%或招标人的规定计取。
132一建公路
【457题】安全生产费按( )乘以安全生产费费率计算,费率按不少于1.5%或
招标人的规定计取。
A.直接费 B.措施费
C.设备购置费 D.建筑安装工程费
李
洪
【参考答案】D【解析】安全生产费按建筑安装工程费乘以安全生产费费率计算,费率按不少于
革
1.5%或招标人的规定计取。
133一建公路

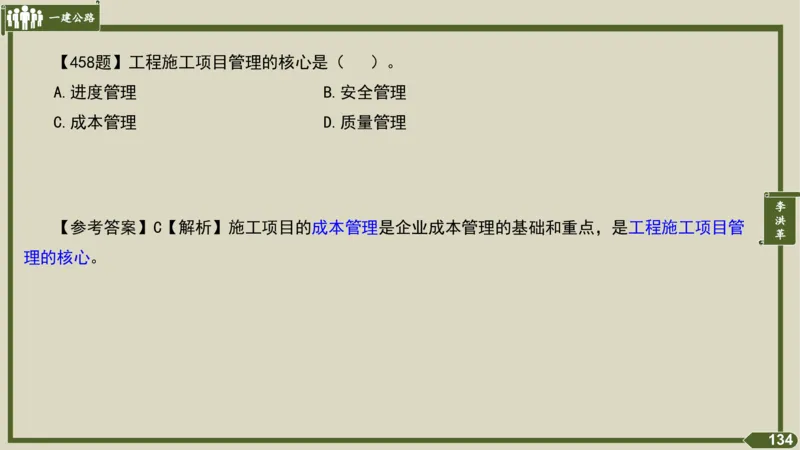

【458题】工程施工项目管理的核心是( )。
A.进度管理 B.安全管理
C.成本管理 D.质量管理
李
洪
【参考答案】C【解析】施工项目的成本管理是企业成本管理的基础和重点,是工程施工项目管
革
理的核心。
134一建公路

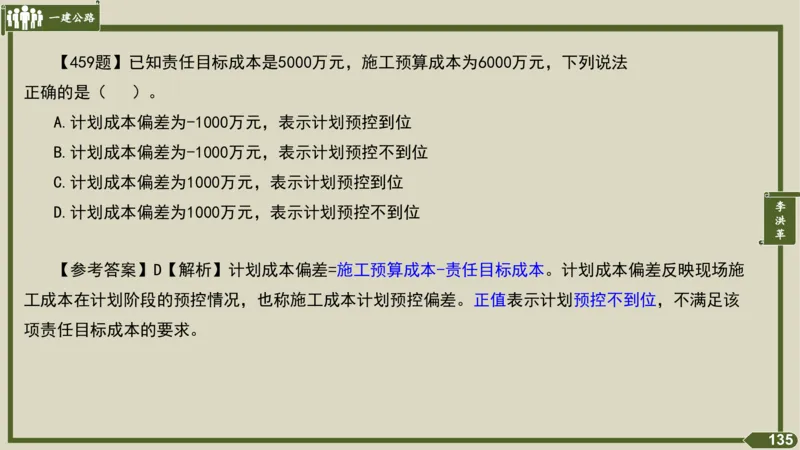

【459题】已知责任目标成本是5000万元,施工预算成本为6000万元,下列说法
正确的是( )。
A.计划成本偏差为-1000万元,表示计划预控到位
B.计划成本偏差为-1000万元,表示计划预控不到位
C.计划成本偏差为1000万元,表示计划预控到位
李
D.计划成本偏差为1000万元,表示计划预控不到位
洪
革
【参考答案】D【解析】计划成本偏差=施工预算成本-责任目标成本。计划成本偏差反映现场施
工成本在计划阶段的预控情况,也称施工成本计划预控偏差。正值表示计划预控不到位,不满足该
项责任目标成本的要求。
135一建公路

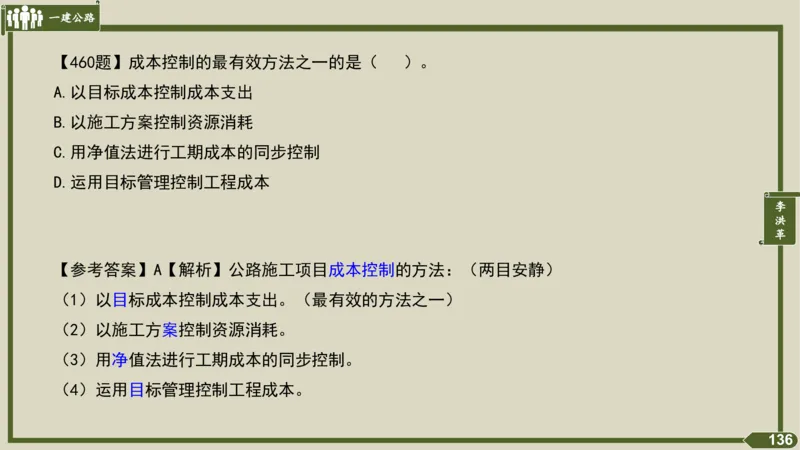

【460题】成本控制的最有效方法之一的是( )。
A.以目标成本控制成本支出
B.以施工方案控制资源消耗
C.用净值法进行工期成本的同步控制
D.运用目标管理控制工程成本
李
洪
革
【参考答案】A【解析】公路施工项目成本控制的方法:(两目安静)
(1)以目标成本控制成本支出。(最有效的方法之一)
(2)以施工方案控制资源消耗。
(3)用净值法进行工期成本的同步控制。
(4)运用目标管理控制工程成本。
136一建公路
【461题】项目负责人应组织制定本项目安全生产操作规程,操作规程一般分为
( )。
A.工种安全操作规程 B.设备(机具)安全操作规程
C.消防安全操作规程 D.作业工序安全操作规程
E.火灾安全操作规程
李
洪
革
【参考答案】ABD【解析】项目负责人应组织制定本项目安全生产操作规程,操作规程一般分为
工种安全操作规程、设备(机具)安全操作规程以及作业工序安全操作规程。
137一建公路
【462题】安全管理制度审核后由( )签发并组织培训。
A.安全员 B.项目负责人
C.施工单位技术负责人 D.施工单位法定代表人
【参考答案】B【解析】项目安全管理制度由项目负责人组织相关部门编制;由负责法律事务的
部门进行合规性审查,涉及全员性的制度,应经过职工代表大会或职工代表进行审核;最后由项目
李
负责人签发并组织培训。
洪
革
138一建公路
【463题】下列关于预应力锚固施工风险控制措施说法,错误的是( )。
A.钻孔后要清孔,锚索入孔后2h内注浆
B.施工后应进行锚固力基本试验
C.锚索张拉时,千斤顶后方区域严禁站人
D.脚手架高度25m时,应设置一组缆风索
李
E.切割时前方不得站人
洪
革
F.对锚固力较小的地层应加大钻孔孔径和自由段长度
【参考答案】ABDF【解析】A选项:钻孔后要清孔,锚索入孔后1h内注浆。B选项:正式施工前
应进行锚固力基本试验;D选项:脚手架高度在10-15m时,应设置一组(4-6根)缆风索,每增高10m
再增加1组,缆风索的地锚应牢固。F选项:对锚固力较小的地层应加大钻孔孔径和锚固段长度。
139一建公路
【464题】下列关于水泥混凝土路面施工,错误的是( )。
A.维修、保养或检查清理搅拌系统、供料系统应封闭下料门、切断电源、锁定安
全保护装置、悬挂“禁止靠近”安全警示标志,并派专人看守
B.混凝土浇筑过程中应检查模板、支架、钢筋骨架的稳定、变形情况
C.洒水养护时,应避开配电箱和周围的电气设备
李
D.切缝、刻槽作业范围应设警戒区
洪
革
【参考答案】A【解析】维修、保养或检查清理搅拌系统、供料系统应封闭下料门、切断电源、
锁定安全保护装置、悬挂“严禁合闸”安全警示标志,并派专人看守。
140一建公路
【465题】下列关于悬臂浇筑施工风险控制措施,说法错误的是( )。
A.挂篮加工完成后应先进行试拼
B.挂篮的抗倾覆、锚固和限位结构的安全系数均不得大于2
C.挂篮行走应缓慢,速度宜控制在0.1m/min以内
D.挂篮移动行走,应先解除挂篮尾部锚固,然后在尾部安装平衡重,以防止挂篮
李
倾覆
洪
革
E.加载和卸载要分级进行
【参考答案】BD【解析】B选项:挂篮的抗倾覆、锚固和限位结构的安全系数均不得小于2;D选
项:在解除挂篮尾部锚固前,应先在挂篮尾部安装足够的平衡重,以防止挂篮倾覆;挂篮的移动行
走应两端对称、缓慢地进行,并应加强观测,防止转角、偏位而造成挂篮受扭。
141一建公路
【466题】下列关于隧道工程洞口失稳控制措施,说法错误的是( )。
A.增加地表水下沉监控量测频率,分析洞口变形发展趋势
B.控制开挖量,减少围岩扰动
C.施工过程中,加强第三方监控量测,及时预测预警
D.合理控制开挖断面高度,特别是台阶开挖时,第一步开挖的台阶高度不宜超过
李
1/2的开挖高度
洪
革
【参考答案】D【解析】
142一建公路
【467题】按照专项风险评估确定的风险等级,隧道坍塌事故可从前期调查、A、
支护方式、B、二次衬砌、安全教育等方面分别制定具体措施。写出A和B的名称。
【参考答案】A开挖作业、B监控量测。
按照专项风险评估确定的风险等级,隧道坍塌事故可从前期调查、开挖作业、支护方式、监控
量测、二次衬砌、安全教育等方面分别制定具体措施。
李
洪
革
143一建公路
李
洪
革
144一建公路
【468题】按照专项风险评估确定的风险等级,隧道涌水突泥事故可从前期资料
收集、A、开挖作业、警报装置、B、防涌水突泥培训等方面分级制定具体对策措施。
李
【参考答案】A施工计划、B应急措施。
洪
革
按照专项风险评估确定的风险等级,隧道涌水突泥事故可从前期资料收集、施工计划、开挖作
业、警报装置、应急措施、防涌水突泥培训等方面分级制定具体对策措施。
145一建公路

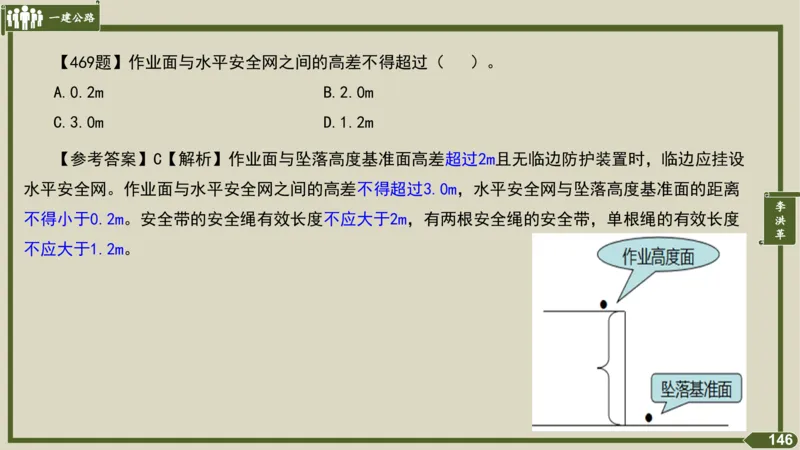

【469题】作业面与水平安全网之间的高差不得超过( )。
A.0.2m B.2.0m
C.3.0m D.1.2m
【参考答案】C【解析】作业面与坠落高度基准面高差超过2m且无临边防护装置时,临边应挂设
水平安全网。作业面与水平安全网之间的高差不得超过3.0m,水平安全网与坠落高度基准面的距离
李
不得小于0.2m。安全带的安全绳有效长度不应大于2m,有两根安全绳的安全带,单根绳的有效长度
洪
革
不应大于1.2m。
146一建公路

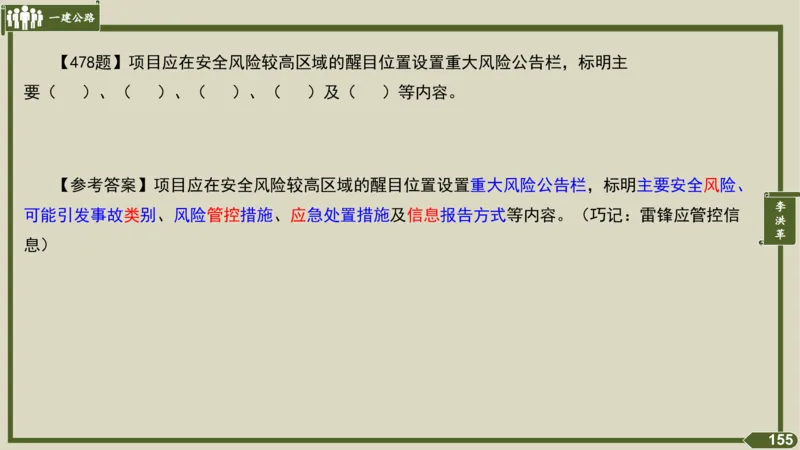

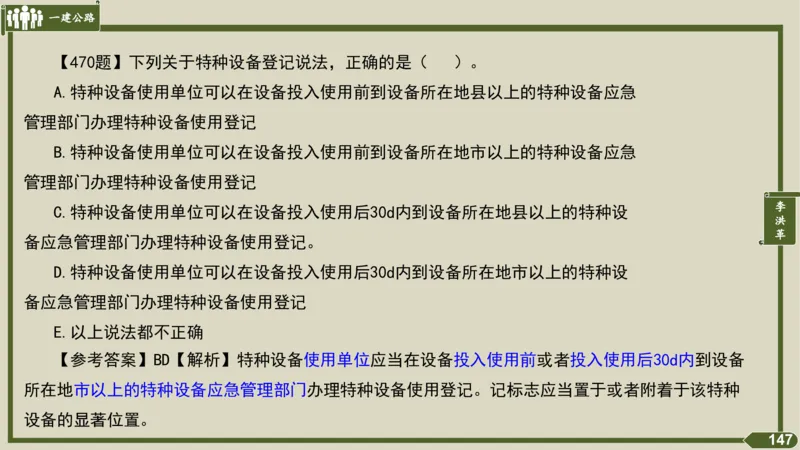

【470题】下列关于特种设备登记说法,正确的是( )。
A.特种设备使用单位可以在设备投入使用前到设备所在地县以上的特种设备应急
管理部门办理特种设备使用登记
B.特种设备使用单位可以在设备投入使用前到设备所在地市以上的特种设备应急
管理部门办理特种设备使用登记
李
C.特种设备使用单位可以在设备投入使用后30d内到设备所在地县以上的特种设
洪
革
备应急管理部门办理特种设备使用登记。
D.特种设备使用单位可以在设备投入使用后30d内到设备所在地市以上的特种设
备应急管理部门办理特种设备使用登记
E.以上说法都不正确
【参考答案】BD【解析】特种设备使用单位应当在设备投入使用前或者投入使用后30d内到设备
所在地市以上的特种设备应急管理部门办理特种设备使用登记。记标志应当置于或者附着于该特种
设备的显著位置。
147一建公路
【471题】下列关于中毒、火灾、暴风雨管理措施说法,错误的是( )。
A.人工挖孔桩中,要进行毒气试验和配备通风设施
B.室外220V灯具距地面不得低于2.5m
C.普通灯具与易燃物距离不宜小于500mm
D.五级以上大风严禁登高作业
李
E.严禁现场焚烧有毒有害物质
洪
革
【参考答案】BCD【解析】B选项:室外220V灯具距地面不得低于3m,室内220V灯具距地不得低
于2.5m;C选项:普通灯具与易燃物距离不宜小于300mm;聚光灯等高热灯具与易燃物距离不宜小于
500mm,且不得直接照射易燃物;D选项:六级以上大风严禁登高作业。
148一建公路
【472题】下列关于风险源辨识的说法,错误的是( )。
A.以“抓大放小”的原则自下而上排查
B.要涵盖所有作业活动和设备设施
C.分析风险源可能导致的生产安全事故途径和后果
D.建立风险源辨识清单
李
洪
革
【参考答案】A【解析】发动全员对每个风险点,以“穷尽”的原则自下而上排查,要涵盖所有
作业活动和设备设施,人、机、料、法、环因素,全面辨识存在的风险源,并分析风险源可能导致
的生产安全事故途径和后果,建立风险源辨识清单。
149一建公路
【473题】目前,多推荐安全风险等级评估的方法是( )。
A.专家调查法 B.指标体系法
C.作业条件危险性评价法(LEC) D.风险矩阵法
E.安全检查表发
李
洪
革
【参考答案】CD【解析】目前,多推荐使用风险矩阵法和作业条件危险性评价法(LEC)开展安
全风险等级评估。
150一建公路
【474题】作业条件危险性评价法(LEC)中,C代表( )。
A.发生事故的可能性大小
B.人体暴露在这种危险环境中的频繁程度
C.安全风险数值指标
D.一旦发生事故会造成的损失后果
李
洪
革
【参考答案】D【解析】影响作业条件危险性的因素主要包括:
L-发生事故的可能性大小。
E-人体暴露在这种危险环境中的频繁程度。
C-一旦发生事故会造成的损失后果。
151一建公路
【475题】影响作业条件危险性的因素主要包括哪些?
【参考答案】影响作业条件危险性的因素主要包括:
L-发生事故的可能性大小。
李
洪
E-人体暴露在这种危险环境中的频繁程度。 革
C-一旦发生事故会造成的损失后果。
152一建公路

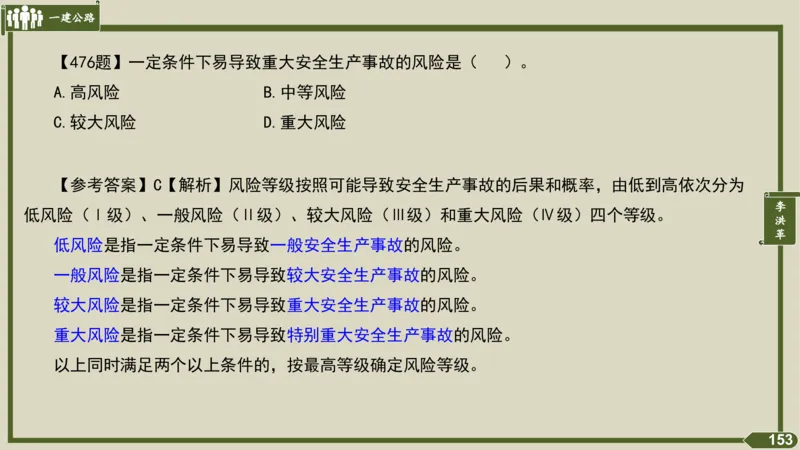

【476题】一定条件下易导致重大安全生产事故的风险是( )。
A.高风险 B.中等风险
C.较大风险 D.重大风险
【参考答案】C【解析】风险等级按照可能导致安全生产事故的后果和概率,由低到高依次分为
李
低风险(Ⅰ级)、一般风险(Ⅱ级)、较大风险(Ⅲ级)和重大风险(Ⅳ级)四个等级。
洪
革
低风险是指一定条件下易导致一般安全生产事故的风险。
一般风险是指一定条件下易导致较大安全生产事故的风险。
较大风险是指一定条件下易导致重大安全生产事故的风险。
重大风险是指一定条件下易导致特别重大安全生产事故的风险。
以上同时满足两个以上条件的,按最高等级确定风险等级。
153一建公路
【477题】安全风险分级管控清单应包括风险源位置、风险源名称、( )、
( )、( )、( )、管控责任主体等内容。
【参考答案】安全风险分级管控清单应包括风险源位置、风险源名称、风险源可能导致事故的
李
途径、可能导致的事故类型、安全风险等级、风险管控措施、管控责任主体等内容。(位名途类等
洪
革
措施主体)
154一建公路
【478题】项目应在安全风险较高区域的醒目位置设置重大风险公告栏,标明主
要( )、( )、( )、( )及( )等内容。
【参考答案】项目应在安全风险较高区域的醒目位置设置重大风险公告栏,标明主要安全风险、
李
可能引发事故类别、风险管控措施、应急处置措施及信息报告方式等内容。(巧记:雷锋应管控信
洪
革
息)
155一建公路
【479题】根据《公路水运工程安全生产监督管理办法》,( )在投入使用
前,施工单位应当组织有关单位进行验收,或者委托具有相应资质的检验检测机构
进行验收,验收合格后方可使用。
A.翻模 B.施工测量仪器
C.挂篮 D.滑模
李
E.移动模架
洪
革
【参考答案】ACDE
【解析】设备进场验收登记制度。翻模、滑(爬)模等自升式架设设施,以及自行设计、组装
或者改装的施工挂(吊)篮、移动模架等设施在投入使用前,施工单位应当组织有关单位进行验收,
或者委托具有相应资质的检验检测机构进行验收。验收合格后方可使用。
156一建公路
李
洪
革
157一建公路
【480题】安全生产事故隐患排查一般采取( )、( )、( )等方式
进行。
【参考答案】安全生产事故隐患排查一般采取日常安全生产检查、综合安全检查、专项安全检
查等方式进行。
对比:交通运输主管部门或者其委托的建设工程质量监督机构可以采取随机抽查、备案核查、 李
洪
专项督查等方式对从业单位实施监督检查。 革
158一建公路
【481题】对排查出的事故隐患应分类登记,重大事故隐患现场应悬挂醒目标示
牌向社会公示,并报( )备案。
A.交通运输主管部门
B.地方县级人民政府安全监督管理部门
C.地方市级人民政府安全监督管理部门
李
D.地方县级以上地方人民政府负有安全生产监督管理职责的部门
洪
革
【参考答案】B【解析】【注意对比】应线上隐县特市上
应急预案:将演练情况报送所在地县级以上地方人民政府负有安全生产监督管理职责的部门。
重大事故隐患现场应悬挂醒目标示牌向社会公示,并报地方县级人民政府安全监督管理部门备
案。
特种设备使用单位应当在设备投入使用前或者投入使用后30d内到设备所在地市以上的特种设备
应急管理办理特种设备使用登记。
159一建公路
【482题】下列属于重大事故隐患的有( )。
A.路基爆破作业未设置警戒区
B.改建工程未按交通组织方案实施
C.水中沉井初沉未考虑水流对河床冲刷影响
D.挂篮拼装后未预压、锚固不规范
李
E.硬岩仰拱开挖长度应不大于5m
洪
革
【参考答案】ABCD【解析】教材P453页。
160一建公路

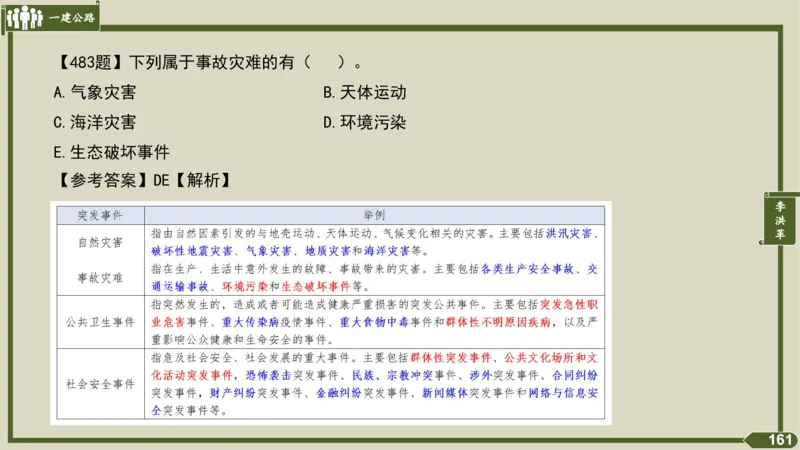

【483题】下列属于事故灾难的有( )。
A.气象灾害 B.天体运动
C.海洋灾害 D.环境污染
E.生态破坏事件
【参考答案】DE【解析】
李
洪
革
161一建公路
【484题】下列属于社会安全事件的有( )。
A.突发急性职业危害事件 B.财产纠纷突发事件
C.合同纠纷突发事件 D.重大传染病疫情事件
E.群体行突发事件
【参考答案】BCE【解析】
李
洪
革
162一建公路

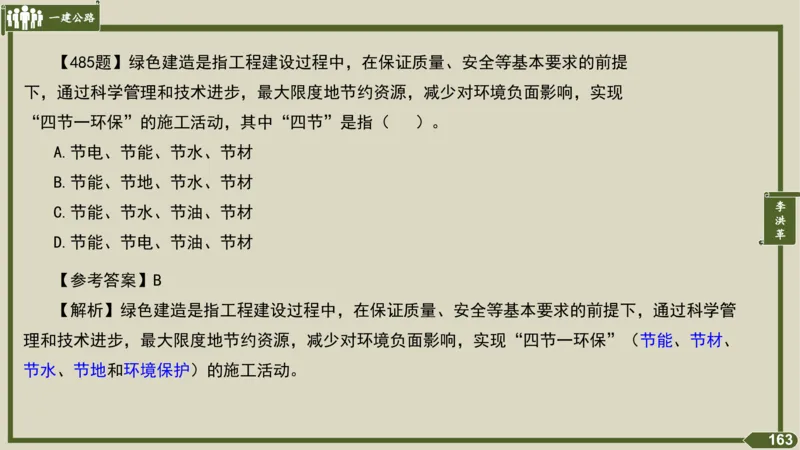

【485题】绿色建造是指工程建设过程中,在保证质量、安全等基本要求的前提
下,通过科学管理和技术进步,最大限度地节约资源,减少对环境负面影响,实现
“四节一环保”的施工活动,其中“四节”是指( )。
A.节电、节能、节水、节材
B.节能、节地、节水、节材
李
C.节能、节水、节油、节材
洪
革
D.节能、节电、节油、节材
【参考答案】B
【解析】绿色建造是指工程建设过程中,在保证质量、安全等基本要求的前提下,通过科学管
理和技术进步,最大限度地节约资源,减少对环境负面影响,实现“四节一环保”(节能、节材、
节水、节地和环境保护)的施工活动。
163一建公路

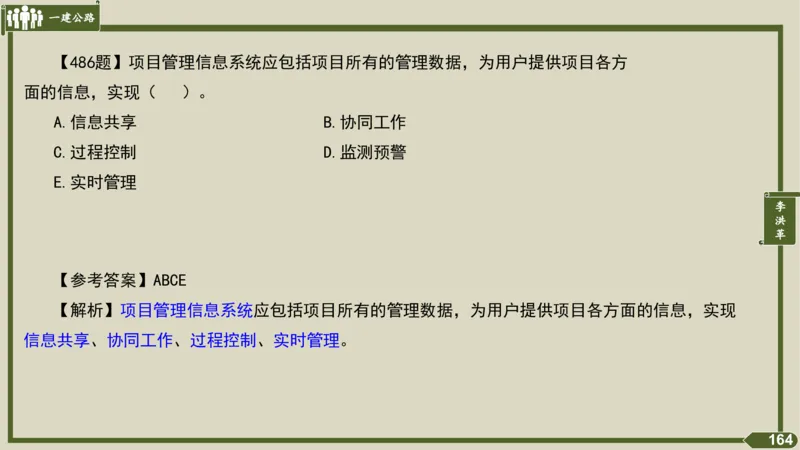

【486题】项目管理信息系统应包括项目所有的管理数据,为用户提供项目各方
面的信息,实现( )。
A.信息共享 B.协同工作
C.过程控制 D.监测预警
E.实时管理
李
洪
革
【参考答案】ABCE
【解析】项目管理信息系统应包括项目所有的管理数据,为用户提供项目各方面的信息,实现
信息共享、协同工作、过程控制、实时管理。
164一建公路
【487题】施工阶段应重点对隧道机械设备的用能进行计量的有( )。
A.隧道掘进 B.隧道初期支护设备
C.隧道二次衬砌模板台车 D.隧道通风设备
E.隧道养护设备
李
洪
革
【参考答案】AD
【解析】施工阶段应重点对下列机械设备的用能进行计量:
①挖掘、装载、运输等施工机械。
②路面混合料拌合设备,摊铺、碾压机械。
③桥梁桩工机械和构件预制、安装机械。
④隧道掘进、通风设备。
165一建公路
【488题】原材料的采购、运输、堆放、A、处理、B、配发等环节应以减少材料
损耗和运转能耗为原则。
李
洪
革
【参考答案】A加工、B存储。
【解析】原材料的采购、运输、堆放、加工、处理、存储、配发等环节应以减少材料损耗和运
转能耗为原则。
166一建公路
【489题】关于施工单位项目部驻地建设要求的说法,正确的有( )。
A.自建房最低标准为活动板房,搭建不宜超过三层
B.项目经理部人均办公面积一般不小于6㎡
C.生活污水排放应进行规划设计,设置一级沉淀池
D.寒冷地区驻地办公区、生活区应采用集中供暖设施,严禁电力取暖
李
E.驻地采用院落封闭管理,距离集中爆破区300m以外
洪
革
【参考答案】BD
【解析】A选项:自建房屋最低标准为活动板房,建设宜选用阻燃材料,搭建不宜超过两层;C
选项:生活污水排放应进行规划设计,设置多级沉淀池,通过沉淀过滤达到排放标准;E选项:离集
中爆破区500m以外,不得占用独立大桥下部空间、河道、互通匝道区及规划的取、弃土场。
167一建公路
李
洪
革
168一建公路
【490题】下列关于预制场规模和相关设备配备说法,错误的是( )。
A.钢筋棚至少1座
B.吊装设备至少1台
C.模板数量按照台座数量的1/(4-6)匹配
D.每片梁板设喷管不得少于2条
李
E.喷管长为梁体长
洪
革
【参考答案】BDE
169一建公路
【491题】根据拌合站建设标准要求,水泥混凝土拌合站最低配置为( )。
A.1台拌合机
B.每台3个水泥罐
C.每台4个集料仓
D.场地面积35000㎡
李
E.每台冷热集料仓各5个
洪
革
【参考答案】BC
170一建公路
李
洪
革
171一建公路
【492题】关于钢筋加工厂的说法,正确的有( )。
A.钢筋厂进口设置在端部,出口设置在原材料堆放区
B.钢筋加工厂内应设一条不小于4m宽的通道
C.棚内场地应碾压密实,采用不小于10cm厚的C15水泥混凝土进行硬化
D.纵向每18m设一条预留槽用于预埋电线
李
E.半成品、成品应按使用、安装次序进行分类、分批存放,堆高不超过120cm并
洪
革
按规定做好标识
【参考答案】DE【解析】A选项:钢筋厂进口设置在端部,出口设置在半成品堆放区域;B选项:
钢筋加工厂内应设一条不小于4.5m宽的通道;C选项:棚内场地应碾压密实,采用不小于10cm厚的
C20水泥混凝土进行硬化;场区内道路的基础应碾压密实,设置不小于20cm厚的碎石或石灰改善土,
采用不小于20cm厚的C20水泥混凝土进行硬化。
172一建公路
【493题】钢筋加工厂,厂内围挡粘贴哪些安全文明标识标牌?
李
洪
革
【参考答案】厂内围挡粘贴钢筋加工图、钢筋加工与运输流程图、设备操作规程、安全标识牌、
文明宣传标语、质量宣传标语等安全文明标识标牌。(巧记:家家安设文职)
173一建公路
【494题】适用于水位差较大、作用于码头上的水平力也较大情况的是( )。
A.大板式 B.框架式
C.无梁大板式 D.承台式
【参考答案】B
李
洪
革
174一建公路
【495题】不是施工资料的是( )。
A.工程招投标及承包合同文件 B.施工记录
C.物资资料 D.施工管理资料
李
洪
【参考答案】A
革
【解析】(1)基建文件:决策立项文件,建设规划用地、征地、拆迁文件,勘察、测绘、设计
文件,工程招投标及承包合同文件,开工文件、商务文件、工程竣工备案文件等。
(2)监理资料:监理管理资料、施工监理资料、竣工验收监理资料等。
(3)施工资料:施工管理资料、施工技术文件、物资资料、测量资料、施工记录、验收资料、
质量评定资料等。
175一建公路
【496题】下列关于技术档案编制要求说法,错误的是( )。
A.工程资料中文字材料幅面尺寸规格宜为A4幅面
B.利用施工图改竣工图,视情况标明变更修改的依据
C.凡施工图结构、工艺、平面布置等有重大改变,应当重新绘制竣工图
D.变更部分超过图面1/4的,应当重新绘制竣工图
李
E.所有竣工图应加盖竣工图章
洪
革
【参考答案】BD
【解析】B选项:利用施工图改竣工图,必须标明变更修改的依据;D选项:凡施工图结构、工
艺、平面布置等有重大改变,或变更部分超过图面1/3的,应当重新绘制竣工图。所有竣工图应加盖
竣工图章。
176一建公路
【497题】下列属于竣工图表的是( )。
A.变更设计一览表 B.变更图纸
C.进度计划表 D.施工原始资料
E.工程竣工图
【参考答案】ABE【解析】施工技术档案目录
李
(1)竣工图表:变更设计一览表、变更图纸、工程竣工图。
洪
革
(2)工程管理文件:图纸会审纪要、开工报告、分项工程开工申请单及附件、工程技术要求、
施工组织设计、施工方案、技术交底。
(3)施工质量控制文件。
(4)施工安全及文明施工文件。
(5)进度控制文件。
(6)合同管理及计量支付文件。
(7)施工原始记录。(8)技术总结。
177一建公路
【498题】项目经理及总工程师必须( )审阅监测日报并签署下一步施工意
见。
A.每天 B.每周
C.每半个月 D.每月
李
洪
革
【参考答案】A【解析】项目经理及总工程师必须每天审阅监测日报并签署下一步施工意见。
178一建公路
【499题】下列应建立一个记录簿的是( )。
A.地形地貌测量 B.控制网建立和复测
C.工序检查测量 D.施工放样测量
E.竣工测量
李
洪
革
【参考答案】BE【解析】测量记录簿应结合工程实际情况分册管理。一般贯通复测、控制网建
立和复测、竣工测量等综合性测量建立一个记录簿,其余按照单位工程分别建立记录簿。
179一建公路
【500题】试验检测台账分为管理和技术台账,下列属于技术台账的有( )。
A.试验/检测台账 B.原材料进场台账
C.设备台账 D.样品台账
E.外委试验台账
李
洪
革
【参考答案】ABDE【解析】试验检测台账分为管理和技术台账。
管理台账一般包括人员、设备、标准规范等台账。
技术台账一般包括原材料进场台账、样品台账、试验/检测台账、不合格材料台账、外委试验台
账等。(外不试原样)
180一建公路
【501题】适用于除岩层、卵石、漂石外的各种土质地质条件,尤其在市政桥梁
及场地受限的工程中使用的是( )。
A.螺旋钻机 B.冲击钻机
C.回转斗钻机 D.液压旋挖钻孔机
【参考答案】D【解析】
李
(1)全套管钻机:主要用于大型桥梁钻孔桩的钻孔施工。
洪
革
(2)冲击钻机:用于灌注桩钻孔施工,尤其在卵石、漂石地质条件下具有明显的优点。
(3)回转斗钻机:适用于除岩层外的各种土质地质条件。
(4)液压旋挖钻孔机。适用于除岩层、卵石、漂石外的各种土质地质条件,尤其在市政桥梁及
场地受限的工程中使用。
(5)螺旋钻机:用于灌注桩、深层搅拌桩、混凝土预制桩钻打结合法等工艺,适用土质的地质
条件。
181一建公路
【502题】施工机械选择的一般原则有( )。
A.适应性 B.先进性
C.耐用性 D.通用性
E.经济性
李
洪
【参考答案】ABDE
革
【解析】施工机械选择的一般原则有:适应性、先进性、通用性、专用性、经济性。
182一建公路

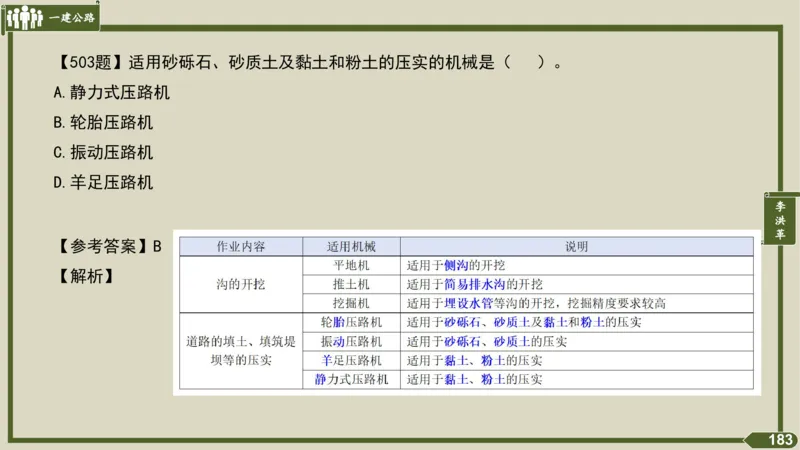

【503题】适用砂砾石、砂质土及黏土和粉土的压实的机械是( )。
A.静力式压路机
B.轮胎压路机
C.振动压路机
D.羊足压路机
李
洪
革
【参考答案】B
【解析】
183一建公路
【504题】下列关于沥青混凝土搅拌设备的配置,说法错误的是( )。
A.一般摊铺能力要相当于生产能力的70%左右
B.高等级公路一般选用生产量高的强制间歇式沥青混凝土搅拌设备
C.以摊铺、拌和为主导机械并与自卸汽车、碾压设备配套作业,进行优化组合,
使沥青路面施工全部实现机械化
李
D.沥青混合料拌合厂一般包括原材料存放场地、沥青贮存及加热设备、搅拌设备、
洪
革
试验室及办公用房
【参考答案】A【解析】根据工作量和工期选择生产能力和移动方式,一般生产能力要相当于摊
铺能力的70%左右。
184一建公路
【505题】施工机械应做好机械的验收和交付使用工作,一般检验的方法和步骤
可分为( )。
A.内部检查 B.外部检验
C.启动试验 D.空运转试验
E.重载试验
李
洪
革
【参考答案】BDE
【解析】做好机械的验收和交付使用工作。根据机械来源的不同,应经过不同的检验和试验,
一般检验的方法和步骤可分为:外部检验、空运转试验和重载试验。(外空重)
