第12章 施工质量管理
本章内容
12.1 民航机场工程施工过程质量控制及质量事故处理
12.2 民航机场工程投运前验收
12.3 民航通信导航监视设备及助航灯光系统设施飞行校验管理
12.1 民航机场工程施工过程质量控制及质量事故处理

12.1.1 施工过程中的质量保证体系及措施
1.质量保证体系
1)自检体系组成
①.项目经理部下应设质量安全部,在项目经理和总工程师的领导下负责工程质量的检测、验收。
②.工地试验室作为工程施工自检体系的核心部门,在质量检测科领导下工作
③.工程自检人员包括:项目经理、总工程师、责任工程师、质量检查人员、试验人员、检测人员、记录人员和
内业人员等。
2)质量保证体系工作职责
①.检查和控制施工组织计划方案的实施,做好工程质量目标细化分解方案的落实和执行工作,并对设计文件负
有复核责任
②.对工程(包括单项工程)的开工准备情况进行自检自查,提交工程开工报告及有关的开工准备资料,向监理
工程师报批【2011A4-2】
③.在工程实施过程中,对各种原材料、半成品及每道工序或工艺过程进行严格的检查控制
④.对重点部位、重要工序、关键环节,设专人负责管理,负专门的质量责任
⑤.负责混凝土搅拌站和基层混合料拌合站的质量监控⑥.按施工合同及有关规范要求的项目、程序、方法、频率、时间进行试验检测工作,保证质量检查控制的及时
性、准确性。
⑦.自检体系人员根据自己的职责,进行现场管理,不得出现空位及漏检、漏查现象
⑧.负责已完工工序或完工分项工程的自检、报验,施工原始记录的整理、存档。
【背景资料】【2011A4-2】节选

某新建机场飞行区指标为4E,A施工单位中标承建了该跑道基层、面层和道面标志施工项目。为确保工期目标的
实现,施工单位加大了施工准备工作力度,在当年4月30日,人员、材料、机械设备均准备就绪,有关室内试验
均已完成。施工单位决定于5月1日正式展开基层施工。对此,监理单位予以制止。
问题:2.施工单位在正式展开基层施工前,应履行哪些报批程序并完成哪些施工项目内容?
答案:
①.报批程序:需履行开工报告报批手续,
②.施工项目内容:
在正式展开施工前,先进行试验段施工,将试验段施工方案报监理单位审批,经批准后,方可进行试验段施工。
在试验段施工结束后,需向监理单位提交试验段总结报告,待批准后,方可正式展开施工。
3)质量保证体系工作程序
①.开工前负责:原材料的试验、配合比设计及定位放线测量工作的校验;施工准备情况的自检自查;开工报告
的报批。
②.施工过程中负责:进行工序及工艺过程的试验检测控制;规范操作方法,改进和提高工艺水平,控制工程的
质量标准;记录、整理施工原始记录;对完工的分项工程或部位进行自检评定,形成自检记录,对自检合格的工
程提交转序申请报告;对工程施工过程中出现的各种影响工程质量的情况、问题,及时进行协调、改正和处理;
负责落实建设单位、监理工程师关于工程施工及质量的要求或指令
③.工程竣工后负责:对工程进行自检评定;完成竣工报告;负责工程质量责任期内出现的质量缺陷问题的处理:
完成竣工资料;配合有关部门对工程进行交(竣)工工程质量鉴定和竣工验收工作。2.质量保证措施
1)组织保证措施
①.项目经理部设质量检测科,由专职质检工程师负责(试验、测量人员参加)对施工队的各项施工内容进行检
查评定。
②.各施工队设质检组和专职质检员,严格按“自检、互检、交接检、日检、周检、月评比”开展活动,以消除
质量隐患,确保工序质量。

2)制度保证措施
①.强化全员质量意识
②.完善岗位责任制,明确各部门的职责。
③.做好隐蔽工程施工记录,严格隐蔽工程的验收制度。
④.工程施工所用的计量器具必须经计量部门鉴定合格后方可使用。
⑤.完善质量保证体系。由专职质检工程师、试验员及测量员组成质检组,具体负责对各道工序及成品(半成品)
的检测验收,监督施工工艺的贯彻执行情况,并将跟踪检查情况及时反馈,向项目经理、总工程师提供质量动态
信息,使整个建设工程项目全过程、全方位处于有效的质量监控之下。为保证工程质量,严格实行“五不施工”
和“三不交接”制度(“五不施工”:施工图纸未复核不施工;测量资料未校核不施工;技术交底不清楚不施工;
材料无合格证不施工;上道工序未经检测验收,下道工序不施工。“三不交接”:无自检资料不交接;无专职质检
人员验收签字不交接;无施工记录不交接)。
⑥.实行奖优罚劣制度
⑦.施工期间,实行每日工地例会制度。
3)技术保证措施①.组织专业技术人员学习图纸,熟悉和掌握施工图纸的全部内容和设计意图。及时参加由建设单位、设计单位、
监理工程师组织的图纸会审会议。
②.对施工人员进行技术交底,使施工人员明确技术要求、质量标准和操作规程以便科学组织、合理安排施工作
业。
③.为保证施工的顺利展开,进场后及时与建设单位、监理工程师等有关部门和人员取得联系,接收场区内建设
单位提供的施工控制桩和水准点,共同进行复测。

④.在工地建立试验室。试验、检测设备进场安装完成后,立即报请法定或者经计量授权的计量技术机构进行校
核和检定,取得使用合格证后投入试验、检测工作。
首先进行原材料试验,水泥稳定碎石基层、水泥混凝土配合比方案优选,并报建设单位监理工程师审批。
4)材料保证措施
①.原材料供应场(厂)由质检科、试验室和材料部门相关人员共同确定,只有经检测、试验合格的材料方可使
用。
②.试验室在规范要求的基础上对进场工程材料增加检验频率,杜绝不合格材料进场。
③.对材料验收人员和检测人员实行材料质量责任追究制度。
④.无条件服从建设单位、监理工程师及设计单位对工程材料质量的监督
⑤.所有进场的水泥、沥青、钢材、砂、碎石及外加剂,必须索要原始材质化验单,经工地试验室复试合格,并
抽送建设单位、监理工程师指定的试验中心检测合格后,方可进场使用;同时还要定期、不定期地随机分批抽查。
⑥.每批进场水泥验收时要做好抽查、检验记录。
对不同时间进场的水泥分库、分罐储存,设明显标识,遵循“先进先用”的原则。⑦.对进场的砂、碎石等材料要按品名、规格分类堆放并设标识牌,填写现场验收记录。当遇雨天或有其他不宜
材料进场的原因时,暂停进料,防止污染。
⑧.对材料采购全过程按设计规定进行控制,确保采购的材料质量符合规定要求,现场材料的贮存、保管设专人、
专库,并认真填写入库单。
12.1.2 施工过程中的质量控制重点及检测要求
详见个专业部分内容
12.1.3 施工过程中的验收管理
1.检验批验收管理
1)检验批的概念
检验批是指按同一生产条件或按规定的方式汇总起来供检验用的,由一定数量样本组成的检验体。
检验批是工程验收的最小单位,是分项工程乃至整个建筑工程质量验收的基础。检验批应由专业监理工程师组织
施工单位项目专业质量检查员、专业工长等进行验收。
2)检验批质量验收合格应符合下列规定
①.主控项目的质量经抽样检验均应合格
②.一般项目的质量经抽样检验合格
③.具有完整的施工操作依据、质量验收记录
2.隐蔽工程验收管理
1)隐蔽工程的验收程序【2023A2-3】
隐蔽工程的验收程序:自检、开单、通知、验收、签证、后续施工。
2)隐蔽工程验收的注意事项
①.隐蔽工程在隐蔽前应由施工单位通知有关单位进行验收,并形成验收文件。
②.自检含施工单位的“三检”,自检并合格,才能开单通知,保证单、实一致,不合格整改后须重新检验合格方
可签证。3)钢筋工程隐蔽验收的要点:
①.按施工图核査纵向受力钢筋,检查钢筋品种、直径、数量、位置、间距、形状。
②.检查混凝土保护层厚度,构造钢筋是否符合构造要求。
③.钢筋锚固长度,钢筋加密区及加密间距。
④.检查钢筋接头:如绑扎搭接,要检查搭接长度、接头位置和数量(错开长度接头百分率),焊接接头或机械连
接,要检查外观质量,取样试件力学性能试验是否达到要求,接头位置(相互错开)数量(接头百分率)。
【2023A2-3】【背景资料】
某大型机场T1航站楼已启用多年,为将机场年旅客吞吐量提升至4200万人次,拟新建T2航站楼......
事件二:由于天气原因T2航站楼建筑封顶时间较计划滞后了一个月,建设单位决定并行施工,要求T2航站楼内相
关施工单位调整施工方案。在某登机口区域,甲施工单位综合布线地面预埋管线敷设与精装专业地面石材铺设交
叉施工。甲施工单位完成管线预埋后直接提出验收申请,监理单位未批准。
问题:3.说明事件二中监理单位未批准的理由,并给出正确验收程序。
答案:
综合布线管线预埋属于隐蔽工程,施工单位应先自检合格,并经监理工程师检验合格后,方可进行后续施工。
正确的验收程序为:自检、开单、通知、验收、签证、后续施工。
3.民航专业工程项目划分
1)民航专业工程项目划分层级
工程项目应逐级划分为单位(子单位)工程、分部(子分部)工程、分项工程和检验批。

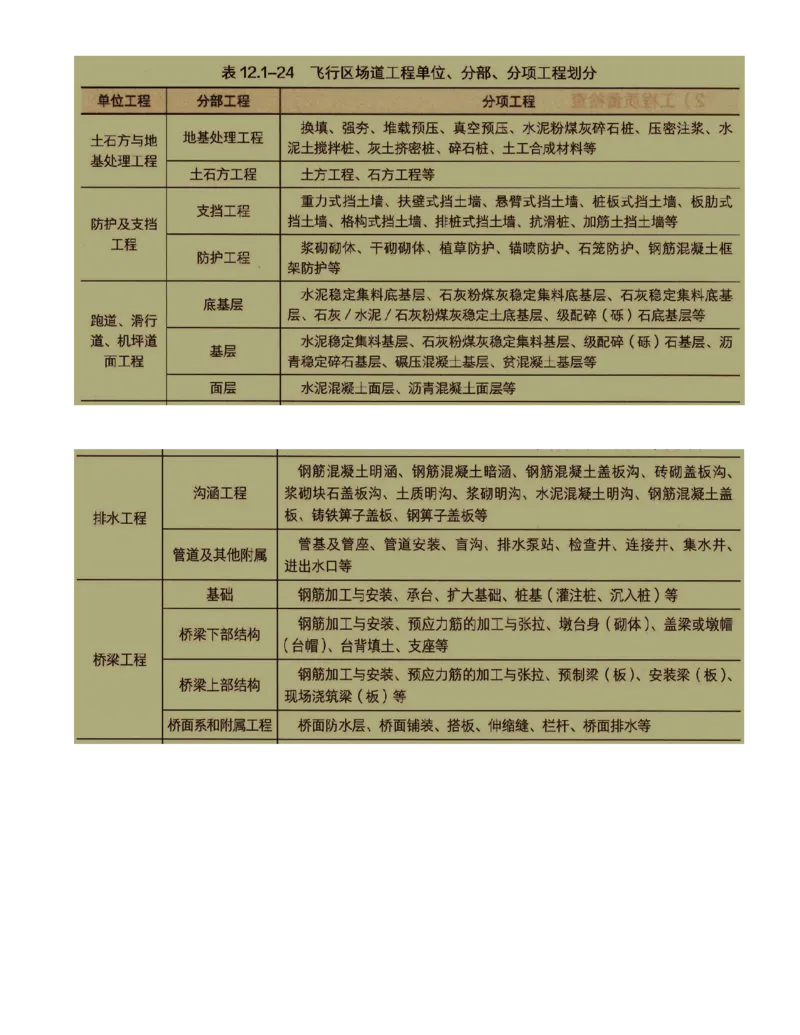

(1)飞行区场道工程的划分见表12.1-24。(2)民航机场空管工程的划分:
民航空管工程分为通信工程、导航工程、监视工程、气象工程、航行情报工程信息工程、配套工程。其中导航工

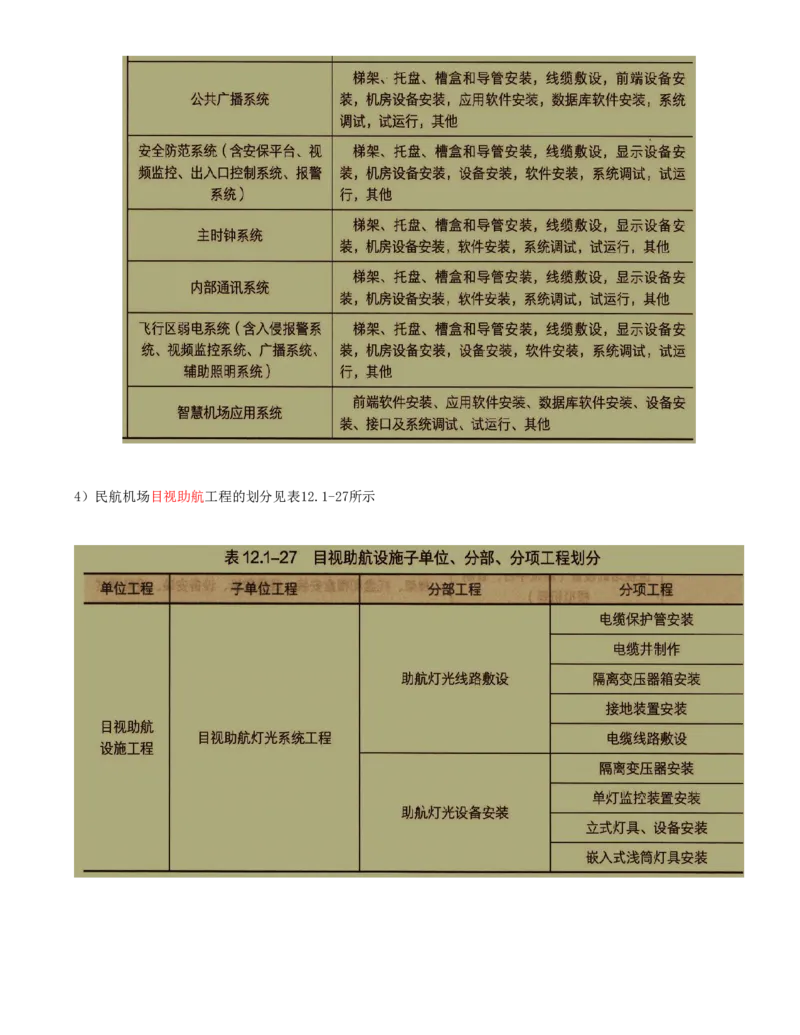

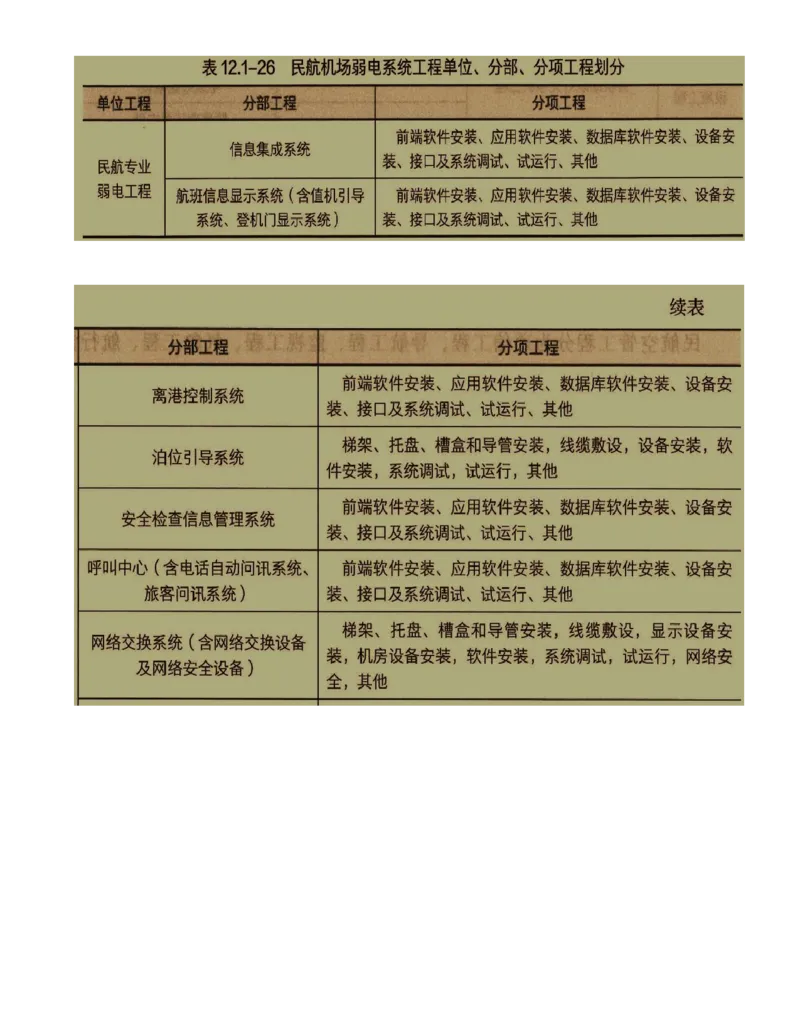

程和监视工程的划分见表12.1-25所示。3)民航机场弱电系统工程的划分见表12.1-26所示。4)民航机场目视助航工程的划分见表12.1-27所示4.分项工程验收管理
分项工程应按主要工种、材料、施工工艺、设备类别等进行划分。
分项工程划分依据
如机场工程土石方施工中的碾压、平整等均为分项工程。
组成 分项工程可由一个或若干个检验批组成
检验批划分 检验批可根据施工及质量控制和专业验收需要按楼层、施工段、变形缝等进行划分。
应由监理工程师组织施工单位项目专业质量(技术)负责人进行验收。分项工程所含的检
分项工程
验批质量均应合格;质量验收记录应完整。
5.分部工程验收管理分部工程的划分应按下列原则确定:
分部工程的划分应按专业性质、建筑部位确定;当分部工程较大或较复杂时,可按材料种类、施工特点、施工程
序、专业系统及类别等划分为若干子分部工程。
1)分部工程验收合格的规定
①.所含分项工程质量均应合格;
②.质量控制资料应完整
③.有关安全、节能、环境保护及主要使用功能的检验和抽样检测结果应符合有关规定
④.观感质量应符合要求
