文档内容
二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
2025环球网校一级建造师《建筑工程管理与实务》考点精讲
第12讲-3.2 土石方工程施工(2)

【课前学习建议】
本讲需掌握的内容有
①开挖深度与降水方法的选择:了解不同开挖深度条件下,适用的降水方法,如井点降水、深
井降水等,并掌握它们的适用范围及优缺点。
②基坑底突涌验算及防治措施:熟悉基坑底突涌的风险因素,掌握验算过程中的关键参数和计
算方法,以及在设计和施工阶段可以采取的预防和应对措施。
③降水方法的选择与适用条件:理解不同降水技术的原理,如何根据土层结构、渗透性、工程
规模等因素选择合适的降水方法。
④截水帷幕的作用与材料选择:学习截水帷幕的功能,即阻止地下水流入基坑。
⑤回灌技术的应用与效果:了解回灌技术的目的是为了维持地下水位,防止地面沉降或邻近建
筑物受影响。

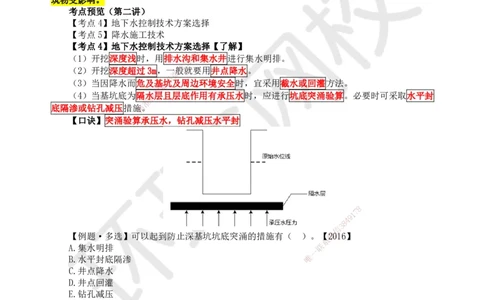

考点预览(第二讲)

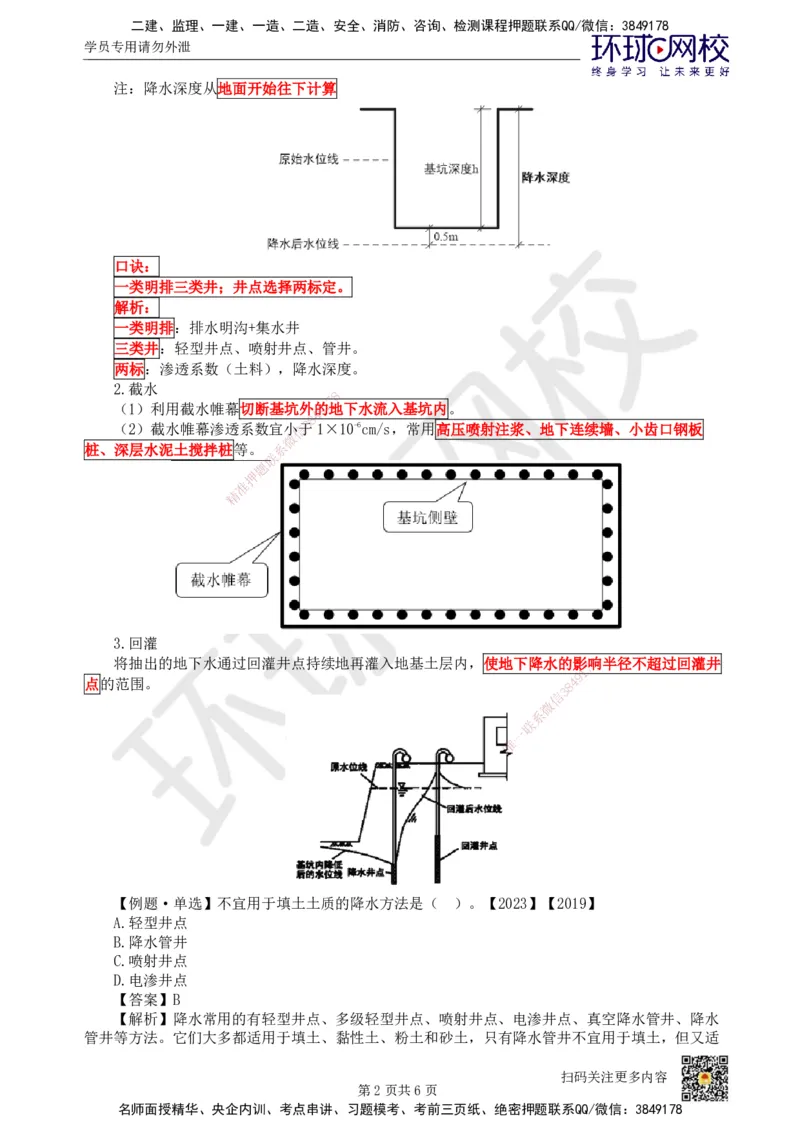

【考点4】地下水控制技术方案选择
【考点5】降水施工技术
【考点4】地下水控制技术方案选8 择【了解】
7
1
(1)开挖深度浅时,用排水沟4 9和集水井进行集水明排。
8
3
信
(2)开挖深度超过3m,一般就要用井点降水。
微
系
(3)当因降水而危及基联坑及周边环境安全时,宜采用截水或回灌方法。
题
(4)当基坑底为隔水押层且层底作用有承压水时,应进行坑底突涌验算。必要时可采取水平封
准
底隔渗或钻孔减压措施精。
【口诀】突涌验算承压水,钻孔减压水平封
8
7
1
9
4
8
3
信
【例题·多选】可以起到防止深基坑坑底突涌的措施有( )。【微2016】
系
A.集水明排 联
一
B.水平封底隔渗 唯
C.井点降水
D.井点回灌
E.钻孔减压
【答案】BE
【解析】当基坑底为隔水层且层底作用有承压水时,应进行坑底突涌验算。必要时可采取水平
封底隔渗或钻孔减压措施。
【考点5】降水施工技术【重要】
【考频分析】2023单选
1.降水方法选择
降水方法 轻型井点 喷射井点 降水管井
土料要求 填土、黏性土、粉土和砂土 碎石土和黄土(不宜填土)
真空:>1×10-6cm/s(大)
渗透系数 1×10-7~2×10-4cm/s(小)
非真空:>1×10-5cm/s(大)
单级:6m以内
降水深度 8~20m >6m
多级:6~10m
扫码关注更多内容
第1页共6页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
注:降水深度从地面开始往下计算
口诀:
一类明排三类井;井点选择两标定。
解析:
一类明排:排水明沟+集水井
三类井:轻型井点、喷射井点、管井。
两标:渗透系数(土料),降水深度。

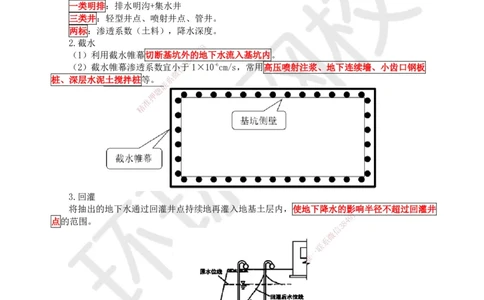

2.截水
8
7
(1)利用截水帷幕切断基坑外9的1地下水流入基坑内。
4
8
(2)截水帷幕渗透系数宜小信于 3 1×10-6cm/s,常用高压喷射注浆、地下连续墙、小齿口钢板
微
桩、深层水泥土搅拌桩等。 系
联
题
押
准
精
3.回灌
将抽出的地下水通过回灌井点持续地再灌入 地基土层内,使地下降水的影8响半径不超过回灌井
1
7
9
点的范围。 8 4
信
3
微
系
联
一
唯
【例题·单选】不宜用于填土土质的降水方法是( )。【2023】【2019】
A.轻型井点
B.降水管井
C.喷射井点
D.电渗井点
【答案】B
【解析】降水常用的有轻型井点、多级轻型井点、喷射井点、电渗井点、真空降水管井、降水
管井等方法。它们大多都适用于填土、黏性土、粉土和砂土,只有降水管井不宜用于填土,但又适
扫码关注更多内容
第2页共6页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
合于碎石土和黄土。

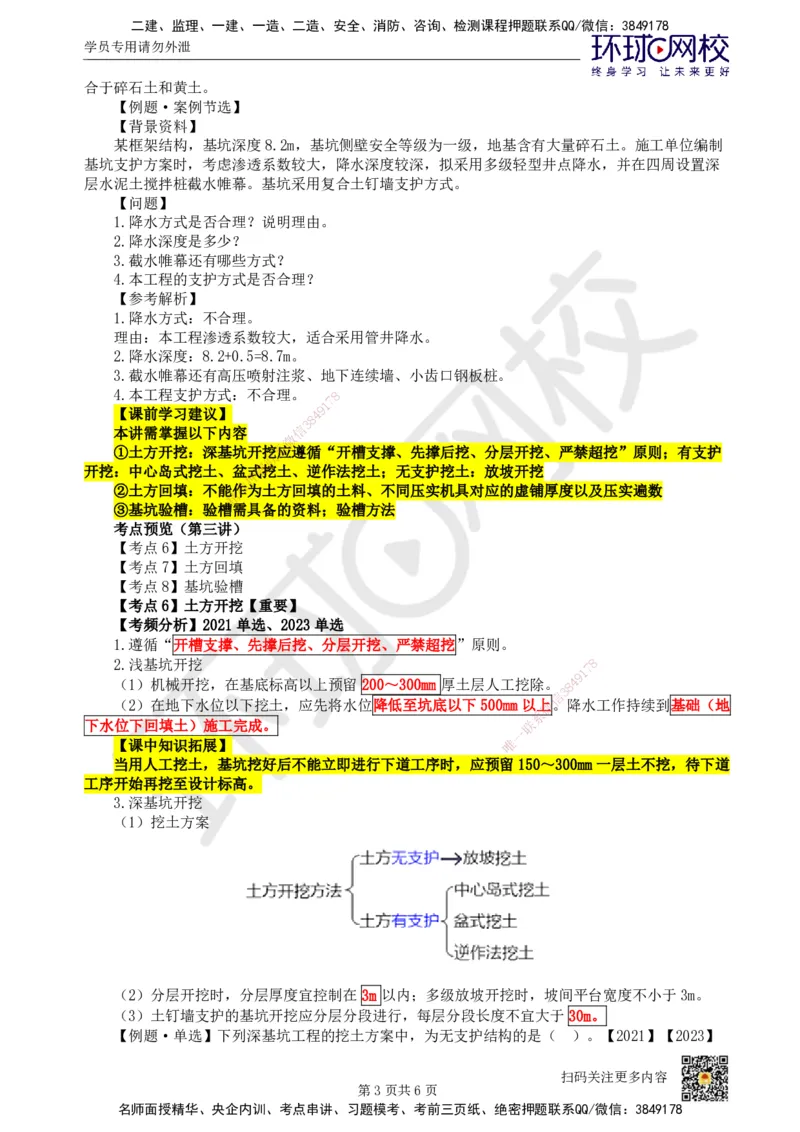

【例题·案例节选】
【背景资料】
某框架结构,基坑深度8.2m,基坑侧壁安全等级为一级,地基含有大量碎石土。施工单位编制
基坑支护方案时,考虑渗透系数较大,降水深度较深,拟采用多级轻型井点降水,并在四周设置深
层水泥土搅拌桩截水帷幕。基坑采用复合土钉墙支护方式。
【问题】
1.降水方式是否合理?说明理由。
2.降水深度是多少?
3.截水帷幕还有哪些方式?
4.本工程的支护方式是否合理?
【参考解析】
1.降水方式:不合理。
理由:本工程渗透系数较大,适合采用管井降水。
2.降水深度:8.2+0.5=8.7m。
3.截水帷幕还有高压喷射注浆、地下连续墙、小齿口钢板桩。
4.本工程支护方式:不合理。 8
7
1

【课前学习建议】 4 9
8
3
本讲需掌握以下内容 信
微
①土方开挖:深基坑开挖系应遵循“开槽支撑、先撑后挖、分层开挖、严禁超挖”原则;有支护
联
开挖:中心岛式挖土、盆式题挖土、逆作法挖土;无支护挖土:放坡开挖
押
②土方回填:不能作准为土方回填的土料、不同压实机具对应的虚铺厚度以及压实遍数
精
③基坑验槽:验槽需 具备的资料;验槽方法
考点预览(第三讲)
【考点6】土方开挖
【考点7】土方回填
【考点8】基坑验槽
【考点6】土方开挖【重要】
【考频分析】2021单选、2023单选
1.遵循“开槽支撑、先撑后挖、分层开挖、严禁超挖”原则。
2.浅基坑开挖
1
7 8
9
(1)机械开挖,在基底标高以上预留 200~3 00mm 厚土层人工挖除。 8 4
信
3
(2)在地下水位以下挖土,应先将水位降低至坑 底以下500mm以上微。降水工作持续到基础(地
系
下水位下回填土)施工完成。 联
一
【课中知识拓展】 唯
当用人工挖土,基坑挖好后不能立即进行下道工序时,应预 留150~300mm一层土不挖,待下道
工序开始再挖至设计标高。
3.深基坑开挖
(1)挖土方案
(2)分层开挖时,分层厚度宜控制在 3m 以内;多级放坡开挖时,坡间平台宽度不小于3m。
(3)土钉墙支护的基坑开挖应分层分段进行,每层分段长度不宜大于 30m。
【例题·单选】下列深基坑工程的挖土方案中,为无支护结构的是( )。【2021】【2023】
扫码关注更多内容
第3页共6页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
A.逆作法挖土
B.盆式挖土
C.放坡挖土
D.中心岛式挖土
【答案】C
【解析】深基坑工程的挖土方案,主要有放坡挖土、中心岛式(也称墩式)挖土、盆式挖土和
逆作法挖土。前者无支护结构,后三种皆有支护结构。
【例题·案例节选】
【背景资料】

某办公楼工程,地下三层,地上二十层,基础埋深14.5m,钢筋混凝土框剪结构。地基土层为粉
质黏土和粉砂,地下水为潜水,地下水位于地表下9m。在基坑降水的施工方案中说明:采用轻型井
点降水,地下水位以下挖土的过程中,基坑降水至基坑坑底标高处,降水工作持续至基础垫层施工
完毕。
【问题】指出基坑降水施工方案不妥之处,并写出正确做法。
【参考解析】
不妥1:采用轻型井点降水。

正确做法:应采用喷射井点降水。8
7
1
不妥2:基坑降水至基坑坑底标4 9高处。
8
3
正确做法:应降到坑底以下信500mm以上。
微
不妥3:降水工作持续至系基础垫层施工完毕。
联
正确做法:应持续到基题础(包括地下水位下回填土)施工完成
押

【考点7】土方回填准【重要】
精
【考频分析】2020 多选、2022多选
1.土料要求
(1)不能选用淤泥、淤 泥质土、有机质大于5%的土、含水量不符合压实要求的黏性土。
(2)填方土应尽量同类土。
2.从场地最低处开始,由下而上 整个宽度分层铺填。
3.每层虚铺厚度应根据夯实机械确定,如下表所示。
压实机具 分层厚度(mm) 每层压实遍数(次)
平碾 250~ 300 6~8
8
振动压实机 250~35 0 1
7
3~4
9
8
4
【课中知识拓展】 信 3
微
压实机具 分层厚度(mm) 系每层压实遍数(次)
联
柴油打夯机 200~250 一 3~4
唯
人工打夯 <200 3~4
4.填方应在相对两侧或周围同时进行回填和夯实。(对称)
5.填方的密实度要求和质量指标通常以压实系数表示。
6.应在下层土的压实系数经试验合格后方可回填上层土。
即:每层回填土的压实系数应单独取样送检。
7.冬期施工每层铺土厚度应比常温施工时减少20%~25%,预留沉降量比常温时增加。
【例题·多选】不能用做填方土料的有( )。【2022】
A.淤泥
B.淤泥质土
C.有机质大于5%的土
D.砂土
E.碎石土
【答案】ABC
【解析】填方土料应符合设计要求,保证填方的强度和稳定性。一般不能选用淤泥、淤泥质
土、有机质大于5%的土、含水量不符合压实要求的黏性土。填方土应尽量采用同类土。
扫码关注更多内容
第4页共6页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
【例题·多选】关于土方回填的说法,正确的有( )。【2020】
A.回填料应控制含水率
B.根据回填工期要求,确定压实遍数
C.下层的压实系数试验合格后,进行上层施工
D.冬期回填时,分层厚度可适当增加
E.先有取样点位布置图,后有试验结果表
【答案】ACE
【解析】填筑厚度及压实遍数应根据土质、压实系数及压实机具确定。冬期回填时,每层铺土
厚度应比常温施工时减少20%~25%。
【例题·案例节选】【2018】
【背景资料】
监理工程师在检査土方回填施工时发现:回填土料混有建筑垃圾;土料铺填厚度大于400mm;采
用振动压实机压实2遍成活;每天将回填2~3层的环刀法取的土样统一送检测单位检测压实系数,
对此出整改要求。
【问题】指出土方回填施工中的不妥之处?并写出正确做法。
【参考解析】
不妥1:回填土料混有建筑垃圾;8
7
1
正确做法:应尽量采用同类土,4 9不能混有建筑垃圾。
8
3
不妥2:土料铺填厚度大于信400mm;
微
正确做法:振动压实机夯系实,土料铺填厚度250~350mm。
联
不妥3:采用振动压实题机压实2遍成活;
押
正确做法:采用振动准压实机时,每层压实3~4遍。
精
不妥4:2~3层土样 统一送检;
正确做法:应每层土单独取样送检。

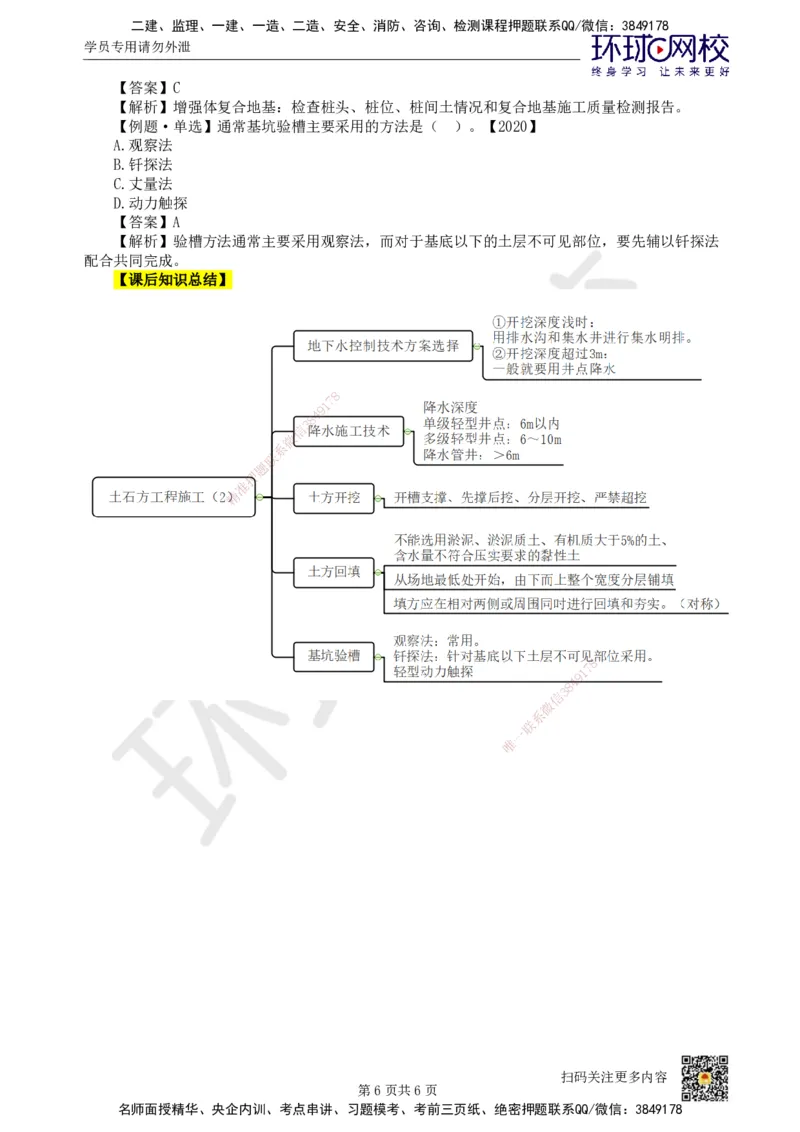

【考点】基坑验槽【重要 】
【考频分析】2020单选、20 22单选
1.验槽需具备的资料
(1)地基基础设计文件
(2)岩土工程勘察报告
(3)轻型动力触探记录(可不进行时除 外)
8
(4)地基处理或深基础施工质量检测报告
1
7
9
2.地基处理工程验槽 8
4
信
3
(1)换填地基、强夯地基:检查处理后的地基均 匀性、密实度等检微测报告和承载力检测资料。
系
(2)增强体复合地基:检查桩头、桩位、桩间土情况 和复合地联基施工质量检测报告。
一
3.验槽方法 唯
(1)观察法:常用。
方法 (2)钎探法:针对基底以下土层不可见部位。
(3)轻型动力触探
(1)重点观察柱基、墙角、承重墙下或其他受力较大部位。
观察法 (2)难以鉴别的土质采用洛阳铲挖至一定深度再鉴别。
(3)直接观察时,可用袖珍式贯入仪作为辅助手段。
基槽检验时,应检查下列内容:
轻型动 (1)地基持力层的强度和均匀性。
力触探 (2)浅埋软弱下卧层或突出硬层。
(3)浅埋的会影响地基承载力或稳定性的古井、墓穴或空洞等。
【例题·单选】增强体复合地基现场验槽应检查( )。【2022】
A.地基均匀性检测报告
B.冻土保温检测资料
C.桩间土情况
D.地基湿陷性处理效果
扫码关注更多内容
第5页共6页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用请勿外泄
【答案】C
【解析】增强体复合地基:检查桩头、桩位、桩间土情况和复合地基施工质量检测报告。
【例题·单选】通常基坑验槽主要采用的方法是( )。【2020】
A.观察法
B.钎探法
C.丈量法
D.动力触探
【答案】A
【解析】验槽方法通常主要采用观察法,而对于基底以下的土层不可见部位,要先辅以钎探法
配合共同完成。
【课后知识总结】
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
扫码关注更多内容
第6页共6页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
