2025环球网校一级建造师《建筑工程管理与实务》考点精讲
第12讲-3.2-3.3土石方与地基基础工程施工(2)
【考点】桩基础的施工☆☆☆
考频:2024单;2022案例
1.钢筋混凝土预制桩
根据打(沉)桩方法的不同,钢筋混凝土预制桩施工方法分为锤击沉桩法和静力压桩法。
(1)锤击沉桩施工程序:
确定桩位和沉桩顺序→桩机就位→吊桩喂桩→校正→锤击沉桩→接桩→再锤击沉桩→送桩→收
锤→切割桩头。
(2)静力压桩法施工程序:
测量定位→压桩机就位→吊桩、插桩→桩身对中调直→静压沉桩→接桩→再静压沉桩→送桩→
终止压桩→检查验收→转移桩机。
8
7
1
9
4
8
3
信
微
系
场地平联整 确定桩位及沉桩顺序 桩机就位
题
押
准
精
吊桩、喂桩 锤击沉桩 接桩
(3)施工要求对比总结:
记忆口诀:双手相合,叩拜罗汉,保通过
8
施工要求 锤击沉桩 静力压1 7桩
9
4
①先深后浅、先大后小、先长后 3 8
①先深后浅、先长后信短、先大后小、避免密集
短、先密后疏 微
②施工场地开阔时系,从中间向四周进行;场地
沉桩顺序 ②密集桩群:从中间向四周或两边 联
狭长时,从中间一向两端对称进行;沿建筑物长
对称施打;当一侧毗邻建筑物时, 唯
度线方向进行
由毗邻建筑物处向另一方向施打
①接桩接头宜高出地面0.5~1m
①接桩方法:焊接法,螺纹式、啮合式、卡扣
接桩方法 ②接桩方法:焊接、螺纹接头和机
式、抱箍式
械啮合接头
①标高为主,压力为辅
①桩端标高控制为主,贯入度控制
②摩擦桩应按桩顶标高控制;端承摩擦桩,应以
为辅
桩顶标高控制为主,终压力控制为辅;端承桩应
②当桩终端达到坚硬,硬塑黏性
以终压力控制为主,桩顶标高控制为辅;
土,中密以上粉土、砂土、碎石土
【记忆提示:魔高一尺道高一丈】
及风化岩时,可以贯入度控制为
终止沉桩
主,桩端标高控制为辅;
③贯入度达到设计要求而桩端标高
未达到时,应继续锤击3阵,按每
阵10击的贯入度不大于设计规定
的数值予以确认
扫码关注更多
第 1 页 共 6 页 内容
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
①锤击沉桩时,预制桩的混凝土强度达到70%后方可起吊,达到100%后方可运输和打
桩;
②锤击沉桩时,单节桩采用两支点起吊时,吊点距桩端宜为0.2L(桩段长)。吊运过
其他 程中严禁采用拖拉取桩方法;
③静力压桩施工前进行试压桩,数量不少于3根;
④静力压桩同一承台桩数大于5根时,不宜连续压桩。密集群桩区的静压桩不宜24h
连续作业,日停歇时间不宜少于8h
【例题·单选】关于锤击沉桩法进行混凝土预制桩施工时,说法错误的是( )。
A.混凝土强度达到70%后方可运输和打桩
B.单节桩采用两支点起吊时,吊点距桩端宜为桩段长的0.2倍
C.吊运过程中严禁采用拖拉取桩方法
D.接桩接头宜高出地面0.5~1m
【答案】A
【解析】强度达到70%后方可起吊,达到100%后方可运输和打桩。
【例题·多选】静力压桩施工时,桩的沉桩顺序正确的有( )。
A.应按照“先深后浅、先长后短、先大后小、避免密集”的原则进行
B.“先浅后深、先短后长、先小后8大、避免密集”的原则进行
7
1
9
C.施工场地开阔时,从中间向四4周进行
8
3
信
D.施工场地开阔时,从四周向中间进行
微
系
E.场地狭长时,从中间向两端对称进行,沿建筑物长度线方向进行。
联
题
【答案】ACE
押
准
【解析】本题考查静力压桩的要求。B选项错误,应“先深后浅、先长后段、先大后小、避免密
精
集”的原则进行。D选项 错误,施工场地开阔时,从中间向四周进行。
【例题·案例节选】【2020改编】【背景资料】
某企业新建研发中心大楼 工程。地下一层,地上十六层,总建筑面积28000㎡,基础为钢筋混
凝土预制桩,二层以上为装配式混 凝土结构,外墙装饰部分为玻璃幕墙,实行项目总承包管理。
在静压预制桩施工前用2根桩进行了试压;施工时桩基专业分包单位按照“先深后浅,先大后
小,先长后短,先密后疏”的顺序进行 ,该桩为端承摩擦桩,当终压力达到设计要求时,立即终止
沉桩。
【问题】
1.该桩在施工过程中的做法有哪些不妥?并 给出正确做法?
1
7 8
9
【参考答案】 8 4
信
3
1.(1)不妥之处及正确做法有: 微
系
不妥1:施工前用2根桩进行了试压; 联
一
正确做法:静力压桩施工前进行试压桩,数量不少于3 根。 唯
不妥2:按照“先深后浅,先大后小,先长后短,先密后疏 ”的顺序进行;
正确做法:应按照先深后浅、先长后短、先大后小、避免密集的顺序进行。
不妥3:当桩顶标高达到设计要求时,终止沉桩;
正确做法:端承摩擦桩,应以桩顶标高控制为主,终压力控制为辅,所以当终压力达到设计要
求时,不能作为终止沉桩的主要判定条件,不能立即终止沉桩。
2.钢筋混凝土灌注桩施工
制备泥浆池 护筒埋设 钻孔
扫码关注更多
第 2 页 共 6 页 内容
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
下放钢筋笼 水下浇筑混凝土 成桩
(1)泥浆护壁钻孔灌注桩施工工艺流程

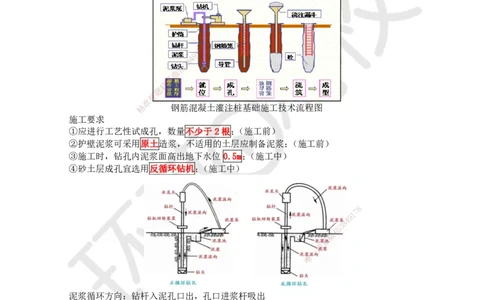

场地平整→桩位放线→开挖浆池、浆沟→护筒埋设→钻机就位、孔位校正→成孔、泥浆循环、
清除废浆、泥渣→清孔换浆→终孔验收→下钢筋笼和钢导管→二次清孔→浇筑水下混凝土→成桩。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精 钢筋混凝土灌注桩基础施工技术流程图
施工要求
①应进行工艺性试成孔 ,数量不少于2根;(施工前)
②护壁泥浆可采用原土造浆 ,不适用的土层应制备泥浆;(施工前)
③施工时,钻孔内泥浆面高出地下水位 0.5m;(施工中)
④砂土层成孔宜选用反循环钻机;(施工中)
8
1
7
9
8
4
信
3
微
系
联
一
唯
泥浆循环方向:钻杆入泥孔口出,孔口进浆杆吸出
⑤清孔后孔底沉渣厚度端承型桩应不大于50mm,摩擦型桩应不大于100mm;抗拔、抗水平荷载
桩应不大于200mm。(施工中)
⑥水下混凝土强度应按比设计强度提高等级配置,坍落度宜为 180~220mm;水下混凝土灌注应
采用导管法连续灌注;水下混凝土超灌高度应高于设计桩顶标高1m以上,充盈系数不应小于1。
⑦桩底注浆导管应采用钢管,单根桩上数量不少于两根。注浆终止条件应控制注浆量与注浆压
力两个因素,以前者为主。满足下列条件之一即可终止注浆:
a.注浆总量达到设计要求;
b.注浆量不低于80%,且压力大于设计值。
(2)沉管灌注桩
①沉管灌注桩施工可选用单打法、复打法或反插法。单打法适用于含水量较小土层,复打法或
反插法适用于饱和土层。
扫码关注更多
第 3 页 共 6 页 内容
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄

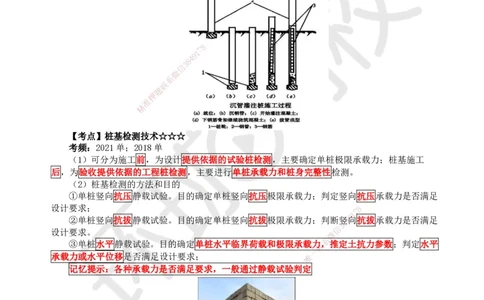

②沉管灌注桩成桩过程为:桩机就位-锤击(振动)沉管-上料-边锤击(振动)边拔管,并继续
浇筑混凝土-下钢筋笼,继续浇筑混凝土及拔管-成桩。
③桩管沉到设计标高并停止振动后应立即浇筑混凝土。
④管内灌满混凝土后应先振动,再拔管。拔管过程中,应分段添加混凝土,保持管内混凝土面
不低于地表面或高于地下水位1~1.5m。
⑤桩身配钢筋笼时,第一次混凝土应先浇至笼底标高,然后放置钢筋笼,再浇混凝土到桩顶标
高。
⑥沉管灌注桩全长复打桩施工时,第一次灌注混凝土应达到自然地面,复打施工应在第一次浇
筑的混凝土初凝之前完成。初打与复打的桩中心线应重合。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
【考点】桩基检测技术☆ ☆☆
考频:2021单;2018单
(1)可分为施工前,为设计提 供依据的试验桩检测,主要确定单桩极限承载力;桩基施工
后,为验收提供依据的工程桩检测,主 要进行单桩承载力和桩身完整性检测。
(2)桩基检测的方法和目的
①单桩竖向抗压静载试验。目的确定单桩竖向抗压极限承载力;判定竖向抗压承载力是否满足
设计要求; 8
1
7
②单桩竖向抗拔静载试验。目的确定单桩竖向 抗拔极限承载力;判断竖
8
4 9向抗拔承载力是否满足
信
3
设计要求。
微
③单桩水平静载试验。目的确定单桩水平临界荷载 和 极限承载力联
系
,推定土抗力参数;判定水平
一
承载力或水平位移是否满足设计要求; 唯
记忆提示:各种承载力是否满足要求,一般通过静载试验判 定
④钻芯法。目的测检灌注桩桩长、桩身混凝土强度、桩底沉渣厚度,判定或鉴别桩端持力层岩
土性状,判定桩身完整性类别。
⑤低应变法。目的检测桩身缺陷及其位置,判定桩身完整性类别。
⑥高应变法。目的判定单桩竖向抗压承载力是否满足设计要求;检测桩身缺陷及其位置,判定
桩身完整性类别;分析桩侧和桩端土阻力;进行打桩过程监控。
⑦声波透射法。目的检测灌注桩桩身缺陷及其位置,判定桩身完整性类別。
扫码关注更多
第 4 页 共 6 页 内容
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
桩身完整性判定方法:钻芯法、高应变法、低应变法、声波透射法
(3)桩基检测开始时间应满足的条件
①采用应变法和声波透射法检测,受检桩混凝土强度不应低于设计强度70%且不应低于15MPa。
②采用钻芯法检测,受检桩混凝土龄期应达到 28d,或者同条件养护试块强度达到设计强度要
求。
(4)验收检测时,宜先进行桩身完整性检测,后进行承载力检测。
(5)桩身完整性分为I类桩、Ⅱ类桩、Ⅲ类桩、IV类桩共4类。I类桩桩身完整;Ⅱ类桩桩
身有轻微缺陷,不会影响桩身结构承载力的正常发挥;Ⅲ类桩桩身有明显缺陷,对桩身结构承载力
有影响;IV类桩桩身存在严重缺陷。
(6)选用钻芯法时,每根受检桩的钻孔数量及位置要求:桩径小于1.2m的桩可为1~2个孔;
桩径为1.2~1.6m的桩宜为2个孔;桩径大于1.6m的桩宜为3个孔。钻孔位置宜在距桩中心
(0.15~0.25)D 范围内均匀对称布置。
8
7
1
9
4
8
3
信
微
系
联
【例题·多选】下列混题凝土灌注桩质量检查项目中,在混凝土浇筑前进行检查的有( )。
押
A.孔深 准
精
B.孔径
C.桩身完整性
D.承载力
E.沉渣厚度
【答案】ABE
【解析】本题考查大体积混凝土的 施工工艺要求。C、D两项均为混凝土浇筑后要检查的选项。
故答案为ABE。
【例题·单选】为设计提供依据的试验 桩检测,主要确定( )。【2018】
A.单桩承载力 8
1
7
B.桩身混凝土强度
8
4 9
C.桩身完整性 信
3
微
D.单桩极限承载力 系
联
【答案】D
唯
一
【解析】桩基施工前,试验桩检测单桩极限承载力,为设 计 提供依据。
【例题·单选】判定或鉴别桩端持力层岩土性状的检测方法是( )。【2021】
A.钻芯法
B.低应变法
C.高应变法
D.声波透射法
【答案】A
【解析】钻芯法,目的测检灌注桩桩长、桩身混凝土强度、桩底沉渣厚度,判定或鉴别桩端持
力层岩土性状,判定桩身完整性类别。
【总结】
扫码关注更多
第 5 页 共 6 页 内容
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
扫码关注更多
第 6 页 共 6 页 内容
