P63~65 2.2.1 各种围堰施工要求
围堰施工属于在河道施工桥梁拟采取的措施之一。教材中只介绍了河道中施工桥梁采
用围堰这一种措施,其实,除围堰施工以外,河道施工时还可以采用筑岛、导流管涵、导
流明渠和水上作业平台等措施,在以往的一二建市政专业考试中,除了考核围堰以外,也
经常考核到导流管涵、导流明渠和水上作业平台的施工。
1. 围堰施工的一般规定
(1)围堰高度应高出施工期间可能出现的最高水位(包括浪高)0.5~0.7m。
(2)围堰应减少对现状河道通航、导流的影响。对河流断面被围堰压缩而引起的冲
刷,应有防护措施(包括河岸与堰外边坡)。
(3)堰内平面尺寸应满足基础施工的需要。
(4)围堰应防水严密,不得渗漏。
(5)围堰应便于施工、维护及拆除。围堰材质不得对现况河道水质产生污染。
拓展:
围堰可能涉及到的考点:
(1)办理手续(河道管理部门、航运部门)。
(2)方式选择。
(3)高度(高出最高水位的浪高以上0.5~0.7m)。
(4)材料的要求:不能对河道造成污染。
(5)技术要求:上游开始,下游合龙。
(6)围堰施工要求:位置正确,范围、高度满足施工要求,强度满足施工期间河水冲
刷要求,施工期间保证不渗漏,不能影响河道通航或正常运行。
2. 各类围堰适用范围(见表2.2.1)
围堰类型 适用条件
土围堰 水深≤1.5m,流速≤0.5m/s,河边浅滩,河床渗水性较小
土袋围堰 水深≤3.0m,流速≤1.5m/s,河床渗水性较小,或淤泥较浅
土 木桩竹条 水深1.5~7.0m,流速≤2.0m/s,河床渗水性较小,能打桩,盛
石 土围堰 产竹木地区
围 水深1.5~7.0m,流速≤2.0m/s,河床渗水性较小,能打桩,盛
竹篱土围堰
堰 产竹木地区
竹、铁丝笼围堰 水深4.0m以内,河床难以打桩,流速较大
堆石土围堰 河床渗水性很小,流速≤3.0m/s,石块能就地取材
1
www.haixue.com嗨学网 | 职业价值点亮者
围堰类型 适用条件
深水或深基坑,流速较大的砂类土、黏性土、碎石土及风
板 钢板桩围堰
化岩等坚硬河床。防水性能好,整体刚度较强
桩
深水或深基坑,流速较大的砂类土、黏性土、碎石土河床。
围 钢筋混凝土板桩
除用于挡水防水外还可作为基础结构的一部分,亦可拔除周
堰 围堰
转使用,能节约大量木材
流速≤2.0m/s,覆盖层较薄,平坦的岩石河床,埋置不深
套箱围堰
的水中基础,也可用于修建桩基承台
双壁围堰 大型河流的深水基础,覆盖层较薄、平坦的岩石河床

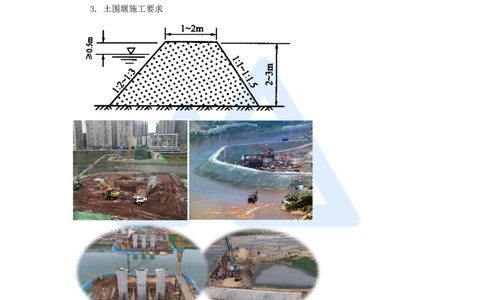

3. 土围堰施工要求
4. 土袋围堰施工要求
5. 钢板桩围堰施工要求
2
www.haixue.com嗨学网 | 职业价值点亮者

(1)有大漂石及坚硬岩石的河床不宜使用钢板桩围堰。
(4)施打前,应对钢板桩的锁口用止水材料捻缝,以防漏水。
(5)施打顺序一般从上游向下游合龙。
(6)钢板桩可用捶击、振动、射水等方法下沉,但在黏土中不宜使用射水下沉方法。
(7)经过整修或焊接后的钢板桩应用同类型的钢板桩进行锁口试验、检查。接长的钢
板桩施工时其相邻两钢板桩的接头位置应上下错开。
7. 套箱围堰施工要求
(1)无底套箱用木板、钢板或钢丝网水泥制作,内设木、钢支撑。套箱可制成整体式
或装配式。
(2)制作中应防止套箱接缝漏水。
(3)下沉套箱前,应清理河床。若套箱设置在岩层上时,应整平岩面。当岩面有坡度
时,套箱底的倾斜度应与岩面相同,以增加稳定性并减少渗漏。
有底套箱
3
www.haixue.com嗨学网 | 职业价值点亮者

8. 双壁钢围堰施工要求
(1)双壁钢围堰应作专门设计,其承载力、刚度、稳定性、锚锭系统及使用期等应满
足施工要求。
(2)双壁钢围堰应按设计要求在工厂制作,其分节、分块的大小应按工地吊装和移运
能力确定。
(3)双壁钢围堰各节、块拼焊时,应按预先安排的顺序对称进行。拼焊后应进行焊接
质量检验及水密性试验。
【2019年一建案例真题四】
背景资料:某公司承建一座城市快速路跨河桥梁,该桥由主桥、南引桥和北引桥组
成,分东、西双幅分离式结构,主桥中跨下为通航航道,施工期间航道不中断……河床地
质自上而下为厚3m淤泥质黏土层、厚5m砂土层、厚2m砂层、厚6m卵砾石层等;河道最
高水位(含浪高)高程为19.5m,水流流速为1.8m/s。桥梁立面布置如下图所示。
项目部编制的施工方案有如下内容:
(2)由于河道有通航要求,在通航孔施工期间采取安全防护措施,确保通航安全。
4
www.haixue.com嗨学网 | 职业价值点亮者

桥梁立面布置及主桥上部结构施工区段划分示意图
(高程单位:m,尺寸单位:mm)
(3)根据桥位地质、水文、环境保护、通航要求等情况,拟定主桥水中承台的围堰施
工方案,并确定了围堰的顶面高程。
【问题】5. 施工方案(3)中,指出主桥第16、17号墩承台施工适宜的围堰类型;围
堰顶高程应为多少米?
【参考答案】
(1)承台施工适宜的围堰类型:钢套箱(筒)围堰(或钢板桩围堰);
(2)围堰顶高程应为20.0~20.2m。
筑岛—筑岛相当于将围堰填平后进行施工。
水上作业平台
5
www.haixue.com嗨学网 | 职业价值点亮者
【2020年一建案例真题三】
背景资料:某公司承建一座跨河城市桥梁。基础均采用φ1500mm钢筋混凝土钻孔灌注
桩,设计为端承桩,桩底嵌入中风化岩层2D(D为桩基直径);桩顶采用盖梁连结;盖梁高
度为1200mm,顶面标高为20.000m。河床地层揭示依次为淤泥、淤泥质黏土、黏土、泥
岩、强风化岩、中风化岩。
项目部编制的桩基施工方案明确如下内容:

(1)下部结构施工采用水上作业平台施工方案。水上作业平台结构为φ600mm钢管桩
+型钢+人字钢板搭设。水上作业平台如下图所示。
3#墩水上作业平台及桩基施工横断面布置示意图
(标高单位:m;尺寸单位:mm)
【问题】1. 结合背景资料及上图,指出水上作业平台应设置哪些安全设施?
【参考答案】
水上作业平台上应设置:周边设置护栏及防撞设施;警示标志、警示灯及照明设施;
防触电设施;台面防滑设施;护筒孔口加盖;救生衣及救生圈等。
6
www.haixue.com嗨学网 | 职业价值点亮者

导流管涵:
【2010年一建案例真题三】
背景资料:某公司承接一座城市跨河桥A标,为上、下行分立的两幅桥,上部结构为
现浇预应力混凝土连续箱梁结构,跨径为70m+120m+70m。
A标两幅桥的上部结构采用碗扣式支架施工,由于所跨越河道流量较小,水面窄,项
目部施工设计采用双孔管涵导流,回填河道并压实处理后作为支架基础,待上部结构施工
完毕以后挖除,恢复原状。
【问题】
1. 该公司项目部设计导流管涵时,必须考虑哪些要求?
【参考答案】
项目部设计导流管涵时,必须考虑下列要求:
(1)管涵过水面积(直径)必须满足施工期间河水最大流量要求。
(2)管涵强度(管材、管壁厚度)必须满足上部荷载要求。
(3)管涵长度必须满足支架地基宽度要求。
(4)管涵设置位置避开桥梁基础。
导流明渠
7
www.haixue.com嗨学网 | 职业价值点亮者
【2022年二建案例真题一】

背景资料:某工程公司承建一座城市跨河桥梁工程。河道宽36m,水深2m,流速较
大,两岸平坦开阔。桥梁为三跨(35+50+35)m预应力混凝土连续箱梁,总长120m。
经方案比选,确定导流方案为:从施工位置的河道上下游设置挡水围堰,将河水明渠
导流在桥梁施工区域外,在围堰内施工桥梁下部结构。上部结构采用模板支架现浇法施
工。
【问题】简述导流方案选择的理由。
【问题】简述导流方案选择的理由。
【参考答案】
(1)导流明渠施工简单,方便、灵活,速度快,造价低,过流能力大。
(2)现场具备导流条件(河道窄、水浅、两岸平坦开阔)。
(3)支架法旱地作业更易保证桥梁施工安全。
小结:
本节课程介绍的是在河道中施工桥梁下部结构应采取的措施,教材中只介绍了围堰一
种措施,但是在以往的案例考试中还涉及到桥梁的导流明渠、导流管涵、水上作业平台
等。后期也应该注意筑岛的相关要求。考试内容从施工要求、施工方式的选择、安全注意
事项等方面展开,属于记忆性知识点和实操性考核相结合的内容。
