《建设工程项目管理》真题解析一、单选题
1.建设工程管理工作的核心任务是( )。
A.质量管理
B.安全管理
C.目标控制
D.增值服务
【答案】D
组配色方案,
【解析】建设工程管理工作是一种增值服务工作,其核心任务是
为工程的建设和使用增值。一、单选题

2.根据《建设项目工程总承包管理规范》,项目总承包方管理工
作涉及( )。
A.项目决策管理、设计管理、施工管理和试运行管理
B.项目设计管理、施工管理、试运行管理和项目收尾
C.项目决策管理、设计管理、施工管理、试运行管理和项目收尾
D.项目设计管理、采购管理、施工管理、试运行管理和项目收尾
组配色方案,一、单选题
【答案】D
【解析】参考《建设项目工程总承包管理规定》GB/T50358-
2017的规定,项目总承包方的管理工作涉及:
(1)项目设计管理。
(2)项目采购管理。
(3)项目施工管理。
组配色方案,
(4)项目试运行管理和项目收尾等。一、单选题

3.关于项目管理职能分工表的说法,正确的是( )。
A.业主方和项目各参与方应编制统一的项目管理职能分工表
B.管理职能分工表不适用于企业管理
C.可以用管理职能分工描述书代替管理职能分工表
D.管理职能分工表可以表示项目各参与方的管理职能分工
组配色方案,一、单选题
【答案】D

【解析】业主方和项目各参与方应编制统一的项目管理职能分
工表说法错误,正确说法为:业主方和项目各参与方,如设计单
位、施工单位、供货单位和工程管理咨询单位等都有各自的项目
管理的任务和其管理职能分工,上述各方都应该编制各自的项目
管理职能分工表;
组配色方案,
管理职能分工表不适用于企业管理说法错误,正确说法为:管
理职能分工表也可用于企业管理;一、单选题
可以用管理职能分工描述书代替管理职能分工表说法错
误,正确说法为:如使用管理职能分工表还不足以明确每个
工作部门的管理职能,则可辅以使用管理职能分工描述书;
管理职能分工表可以表示项目各参与方的管理职能分工
说法正确。
组配色方案,一、单选题
4.下列工程项目决策阶段策划工作内容中,属于组织策划的
是( )。
A.设计项目管理组织结构
B.制定项目管理工作流程
C.确定项目实施期组织总体方案
D.进行项目管理职能分工
组配色方案,一、单选题
【答案】C
【解析】组织策划其主要工作内容包括:
(1)决策期的组织结构;
(2)决策期任务分工;
(3)决策期管理职能分工;
(4)决策期工作流程;
组配色方案,
(5)实施期组织总体方案;
(6)项目编码体系分析。一、单选题
5.下列工程项目策划工作中,属于实施阶段策划的是( )。
A.项目实施期管理总体方案策划
B.项目实施的风险策划
C.实施期合同结构总体方案策划
D.生产运营期经营管理总体方案策划
【答案】B
组配色方案,一、单选题

【解析】项目实施阶段策划的内容如下:
1.项目实施的环境和条件的调查与分析
2.项目目标的分析和再论证
3.项目实施的组织策划
4.项目实施的管理策划
5.项目实施的合同策划
组配色方案,
6.项目实施的经济策划
7.项目实施的技术策划
8.项目实施的风险策划等一、单选题
6.与施工总承包模式相比,施工总承包管理模式在合同价格方面
的特点是( )。
A.合同总价一次性确定,对业主投资控制有利
B.施工总承包管理合同中确定总承包管理费和建安工程造价
C.所有分包工程都需要再次进行发包,不利于业主节约投资
D.分包合同价对业主是透明的
组配色方案,一、单选题
【答案】D
【解析】施工总承包管理模式与施工总承包模式相比在合同价方
面有以下优点:
(1)合同总价不是一次确定,某一部分施工图设计完成以后,再
进行该部分施工招标,确定该部分合同价,因此整个建设项目的合
同总额的确定较有依据;
组配色方案,
(2)所有分包都通过招标获得有竞争力的投标报价,对业主方节
约投资有利;
(3)在施工总承包管理模式下,分包合同价对业主是透明的。一、单选题
7.根据《建设工程项目管理规范》,项目管理实施规划应由(
)组织编制。
A.项目技术负责人
B.项目经理
C.企业技术负责人
D.企业负责人
组配色方案,
【答案】B
【解析】项目管理实施规划,是在项目开工之前由项目经理主持
编制。一、单选题
8.根据《建筑施工组织设计规范》,关于施工组织设计审批的说
法正确的是( )。
A.专项施工方案应由项目技术负责人审批
B.施工方案应由项目总监理工程师审批
C.施工组织总设计应由建设单位技术负责人审批
D.单位工程施工组织设计应由承包单位技术负责
组配色方案,一、单选题
【答案】D
【解析】专项施工方案应由项目技术负责人审批说法错误,正确
说法为:专项施工方案应由施工单位技术负责人批准;
施工方案应由项目总监理工程师审批说法错误,正确说法为:施
工方案应由项目技术负责人审批;
施工组织总设计应由建设单位技术负责人审批说法错误,正确说
组配色方案,
法为:施工组织总设计应由总承包单位技术负责人审批;
单位工程施工组织设计应由施工单位技术负责人或技术负责人授
权的技术人员审批。一、单选题
9.施工过程中投资的计划值和实际值进行比较时,相对于工程合
同价可作为投资计划值的是( )。
A.投资估算
B.工程结算
C.施工图预算
D.竣工决算
组配色方案,
【答案】C
【解析】在施工过程中投资的计划值和实际值进行比较时,相对
于工程合同价,工程概算和工程预算都可作为投资的计划值。一、单选题

10.根据施工质量事故调查处理的一般程序,事故处理的最后一
步工作是( )。
A.提出事故鉴定结论
B.提交事故处理结果
C.提交事故处理报告
D.提出事故处理方案
组配色方案,
【答案】C
【解析】本题考察的是施工质量问题和质量事故的处理一、单选题
11.项目各参与方沟通过程的五个要素是指沟通主体、沟通客
体、沟通介体以及( )。
A.沟通内容和沟通渠道
B.沟通环境和沟通方法
C.沟通内容和沟通方法
D.沟通坏境和沟通渠道
组配色方案,
【答案】D一、单选题

12.取得建造师注册证书的人员是否担任工程项目施工的项目经
理,取决于( )。
A.建设行政主管部门
B.建筑业企业
C.建设单位
D.建设监理部门
组配色方案,
【答案】B一、单选题

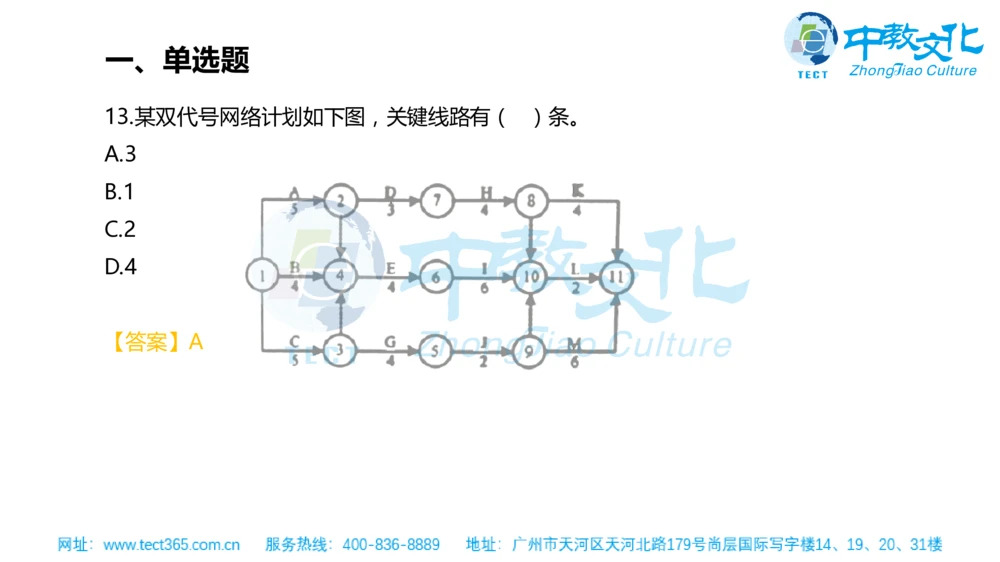

13.某双代号网络计划如下图,关键线路有( )条。
A.3
B.1
C.2
D.4
组配色方案,
【答案】A一、单选题
14.关于施工单位质量事故预防措施的说法,错误的是( )。
A.控制建筑材料及制品的质量
B.做好施工现场环境管理
C.对施工图进行审查复核
D.选择正确的施工顺序
【答案】C
组配色方案,一、单选题

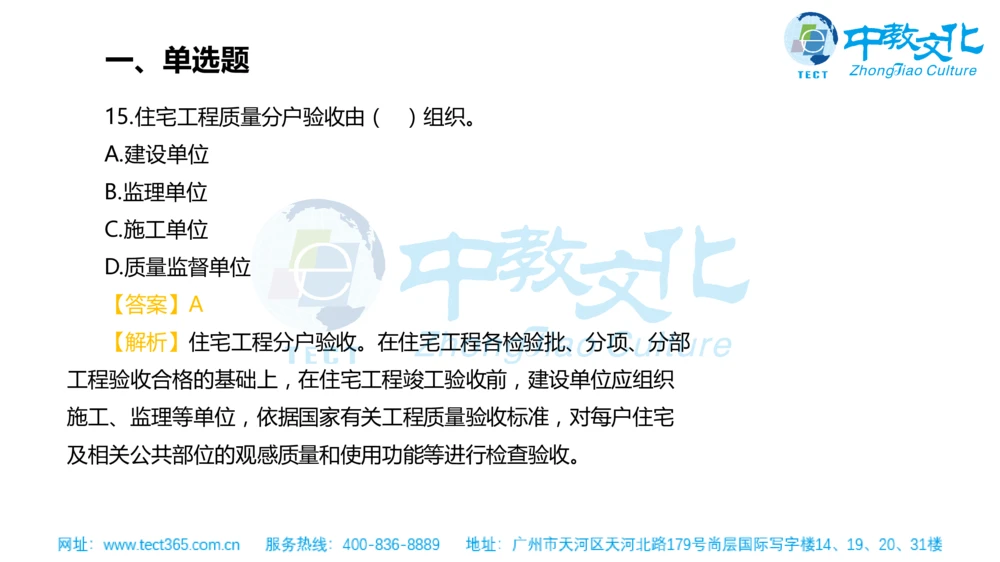

15.住宅工程质量分户验收由( )组织。
A.建设单位
B.监理单位
C.施工单位
D.质量监督单位
【答案】A
组配色方案,
【解析】住宅工程分户验收。在住宅工程各检验批、分项、分部
工程验收合格的基础上,在住宅工程竣工验收前,建设单位应组织
施工、监理等单位,依据国家有关工程质量验收标准,对每户住宅
及相关公共部位的观感质量和使用功能等进行检查验收。一、单选题

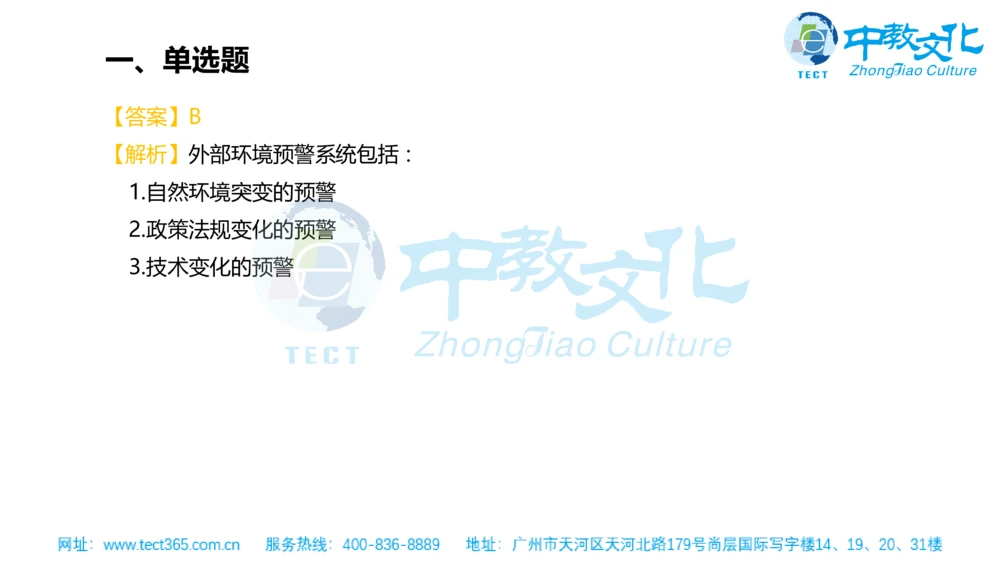

16.在安全生产管理预警体系中,技术变化的预警属于( )
系统。
A.内部管理不良预警
B.外部环境预警
C.预警信息管理
D.事故预警
组配色方案,一、单选题
【答案】B
【解析】外部环境预警系统包括:
1.自然环境突变的预警
2.政策法规变化的预警
3.技术变化的预警
组配色方案,一、单选题
17.建设工程项目全面质量管理中的“全面”是指( )的
管理。
A.工程质量和工作质量
B.决策过程和实施过程
C.管理岗位和工作岗位
D.全方位和全流程
组配色方案,
【答案】A
【解析】建设工程项目的全面质量管理,是指项目参与各方所进
行的工程项目质量管理的总称,其中包括工程(产品)质量和工作质量
的全面管理。一、单选题
18.在编制施工成本计划时通常需要进“两算”对比,“两算”
指的是( )。
A.设计概算、施工图预算
B.施工图预算、施工预算
C.设计概算、投资估算
D.设计概算、施工预算
组配色方案,
【答案】B
【解析】“两算”对比表指同一工程内容的施工预算与施工图预
算的对比分析表。一、单选题
19.对建设工程项目整个实施阶段的进度进行控制是( )的
任务。
A.投资方
B.总承包方
C.施工总承包管理方
D.项目使用方
组配色方案,
【答案】A
【解析】业主方进度控制的任务是控制整个项目实施阶段的进
度,投资方即业主方。一、单选题
20.下列建设项目信息中,属于经济类信息的是( )。
A.工作量控制信息
B.合同管理信息
C.质量控制信息
D.风险管理信息
【答案】A
组配色方案,一、单选题

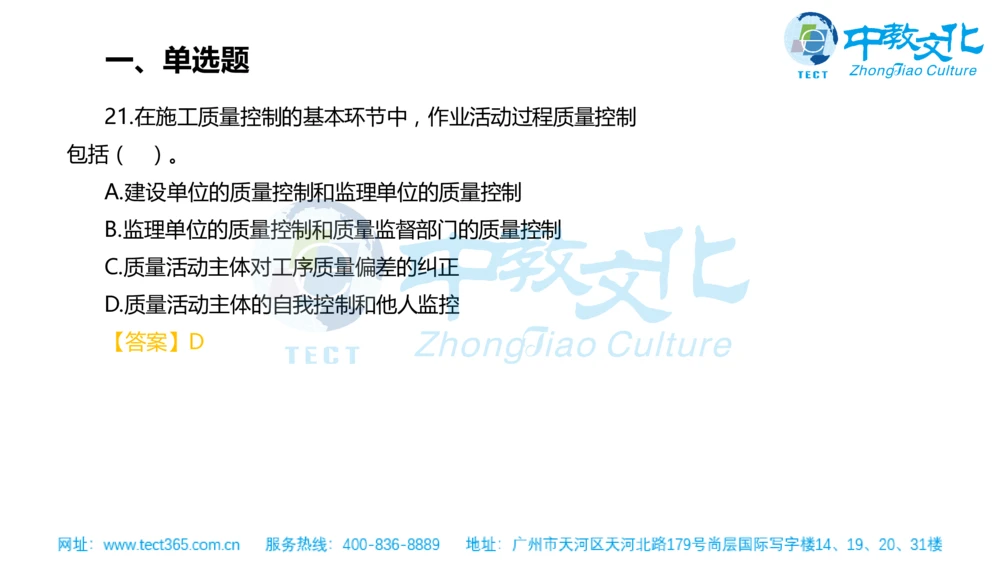

21.在施工质量控制的基本环节中,作业活动过程质量控制
包括( )。
A.建设单位的质量控制和监理单位的质量控制
B.监理单位的质量控制和质量监督部门的质量控制
C.质量活动主体对工序质量偏差的纠正
D.质量活动主体的自我控制和他人监控
组配色方案,
【答案】D一、单选题
22.根据《建设工程施工专业分包合同(示范文本)》,关于
专业工程分包人责任和义务的说法,正确的是( )。
A.分包人应允许发包人授权的人员在工作时间内合理进入分
包工程施工场地
B.分包人必须服从发包人直接发出的指令
C.遵守政府有关主管部门的管理规定但不用办理有关手续
D.分包人可以直接与发包人或工程师发生直接工作联系
【答案】A
组配色方案,一、单选题
23.根据《中华人民共和国建筑法》,工程监理人员发现工
程设计不符合建筑工程质量标准或者合同约定的质量要求的,应
当( )。
A.报告总监理工程师
B.报告建设单位要求设计单位改正
C.通知施工单位
组配色方案,
D.报告审图机构和建设行政主管部门
【答案】B一、单选题
24.国际工程施工承包合同争议解决的方式中,最常用、最有效,
也是应该首选的是( )。
A.仲裁
B.协商
C.调解
D.诉讼
组配色方案,
【答案】B
【解析】协商解决争议是最常见也是最有效的方式,也是应该首
选的最基本的方式。一、单选题
25.建设工程质量监督机构对地基基础混凝土强度进行监督检测,
属于政府质量监督中的( )。
A.生产过程监督
B.工程实体质量监督
C.工程质量行为监督
D.施工管理状况监督
组配色方案,
【答案】B
【解析】工程实体质量监督,是指主管部门对涉及工程主体结构
安全、主要使用功能的工程实体质量情况实施监督。一、单选题
26.下列计算方法中,不属于工程咨询合同咨询费计算方法
的是( )。
A.工程进度百分比
B.人月费单价法
C.工程建设费用百分比
D.按日计费法
组配色方案,
【答案】A
【解析】常用的咨询费计算方法有:人月费单价法、按日计费
法、工程建设费用百分比一、单选题
27.在采用因果分析图法进行质量问题原因分析,“混凝土振捣
器损坏”属于( )的因素。
A.人
B.材料
C.机械
D.环境
组配色方案,
【答案】C一、单选题

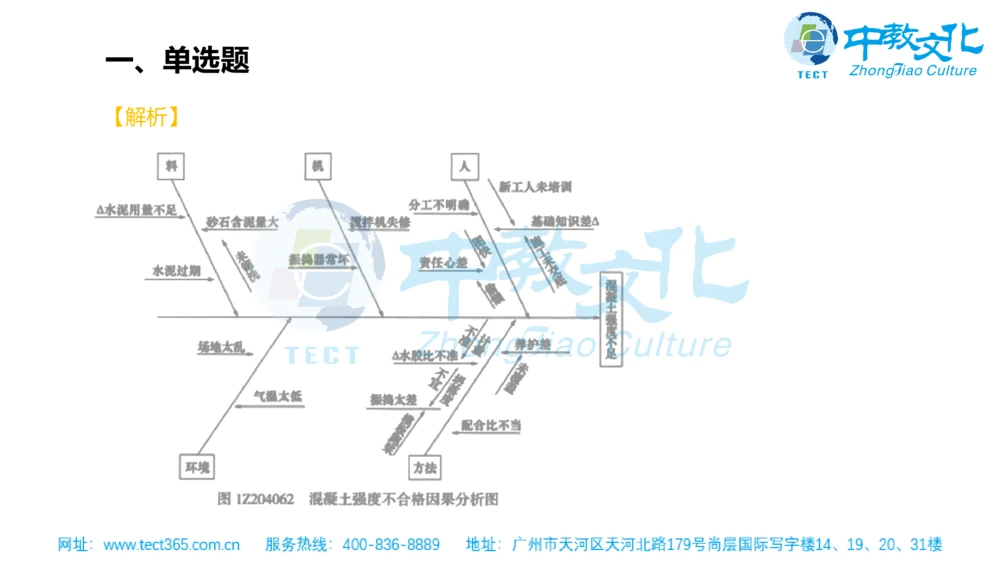

【解析】
组配色方案,一、单选题
28.某按单价合同进行计价的招标工程,在评标过程中发现某投
标人的总价与单价的计算结果不一致,原因是投标人在计算时将钢
材单价4000元/吨误作为2000元/吨。对此,业主有权( )。
A.以总价为准调整单价
B.以单价为准调整总价
C.要求投标人重新提交钢材单价
组配色方案,
D.将该投标文件作废标处理
【答案】B
【解析】当总价和单价的计算结果不一致时,以单价为准调整总
价。一、单选题
29.某项目施工横道图进度计划如下表,如果第二层支设模板需
要在第一层浇筑混凝土完成1天后才能开始,则有1天的层间技术间
歇,正确的层间间隙是( )。
组配色方案,一、单选题
29.某项目施工横道图进度计划如下表,如果第二层支设模板需
要在第一层浇筑混凝土完成1天后才能开始,则有1天的层间技术间
歇,正确的层间间隙是( )。
A.Z1
B.Z3
C.Z2
组配色方案,
D.Z4
【答案】B一、单选题
30.施工单位应定期组织事故发生时疏散及抢救方法的训练和演

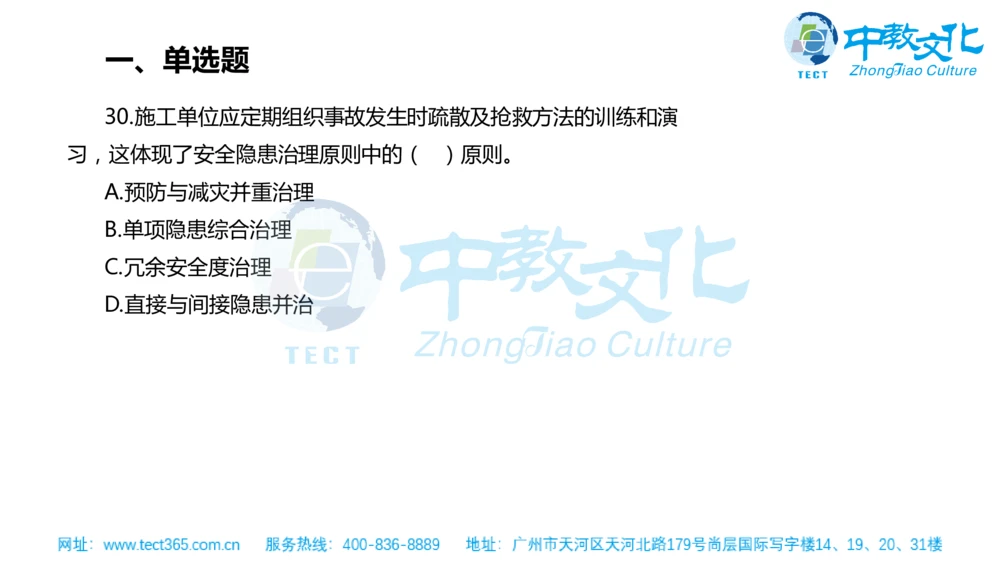

习,这体现了安全隐患治理原则中的( )原则。
A.预防与减灾并重治理
B.单项隐患综合治理
C.冗余安全度治理
D.直接与间接隐患并治
组配色方案,一、单选题
【答案】A
【解析】(4) 预防与减灾并重治理原则
治理安全事故隐患时,需尽可能减少发生事故的可能性,如果不
能安全控制事故的发 生,也要设法将事故等级减低 但是不论预防措
施如何完善,都不能保证事故绝对不会发 生,还必须对事故减灾作
好充分准备,研究应急技术操作规范。如定期组织训练和演习,使
组配色方案,
该生产环境中每名干部及工人都真正掌握这些减灾技术。一、单选题
31.某工程第三个月末时的已完工作实际费用(ACWP)为
1200万元、已完工作预算费用(BCWP)为1000万元、计划工
作预算费用(BCWS)为1500万元,根据赢得值法判断分析应
采取的措施是( )。
A.迅速增加人员投入
B.增加高效人员投入
组配色方案,
C.抽出部分人员,增加少量骨干人员
D.用工作效率高的人员更换一批工作效率低的人员
【答案】D一、单选题
【解析】
组配色方案,一、单选题
32.关于横道图进度计划特点的说法,正确的是( )。
A.可以识别计划的关键工作
B.不能表达工作逻辑关系
C.调整计划的工作量较大
D.可以计算工作时差
【答案】C
组配色方案,一、单选题
【解析】横道图也可将工作简要说明直接放在横道上横道图可将

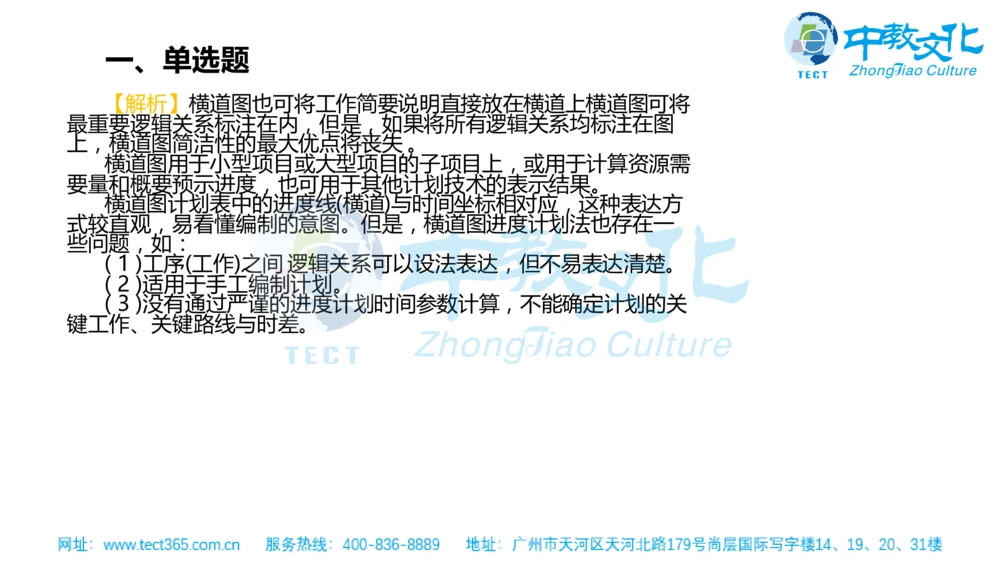

最重要逻辑关系标注在内,但是,如果将所有逻辑关系均标注在图
上,横道图简洁性的最大优点将丧失 。
横道图用于小型项目或大型项目的子项目上,或用于计算资源需
要量和概要预示进度,也可用于其他计划技术的表示结果。
横道图计划表中的进度线(横道)与时间坐标相对应,这种表达方
式较直观,易看懂编制的意图。但是,横道图进度计划法也存在一
些问题,如:
( 1 )工序(工作)之间 逻辑关系可以设法表达,但不易表达清楚。
( 2 )适用于手工编制计划。
( 3 )没有通过严谨的进度计划时间参数计算,不能确定计划的关
组配色方案,
键工作、关键路线与时差。一、单选题
33.某工程因脚手架坍塌造成960万元的直接经济损失,根据
《生产安全事故报告和调查处理条例》,该事故属于( )。
A.一般事放
B.特别重大事故
C.重大事故
D.较大事故
组配色方案,
【答案】A一、单选题

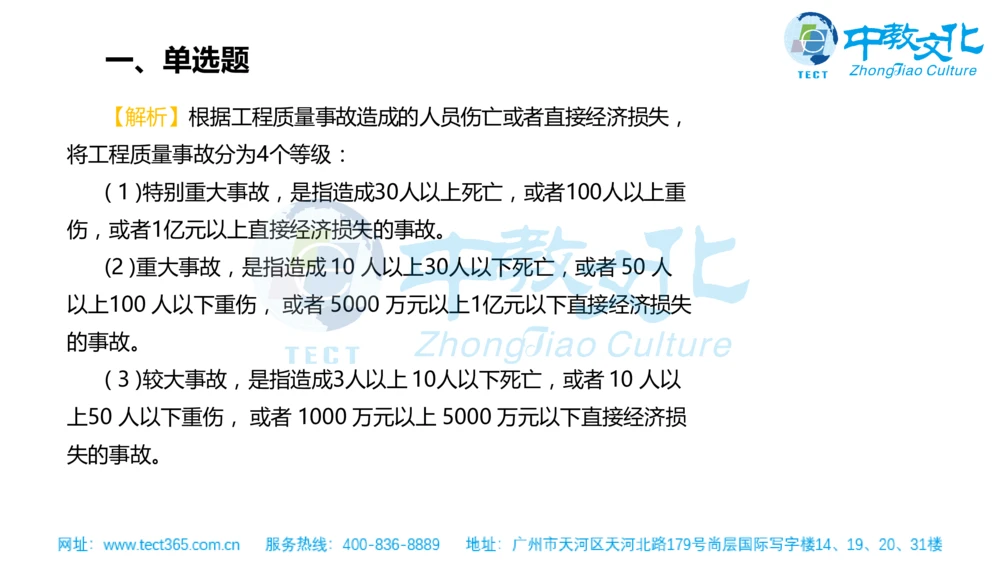

【解析】根据工程质量事故造成的人员伤亡或者直接经济损失,
将工程质量事故分为4个等级:
( 1 )特别重大事故,是指造成30人以上死亡,或者100人以上重
伤,或者1亿元以上直接经济损失的事故。
(2 )重大事故,是指造成 10 人以上30人以下死亡,或者 50 人
以上100 人以下重伤, 或者 5000 万元以上1亿元以下直接经济损失
组配色方案,
的事故。
( 3 )较大事故,是指造成3人以上 10人以下死亡,或者 10 人以
上50 人以下重伤, 或者 1000 万元以上 5000 万元以下直接经济损
失的事故。一、单选题
( 4 )一般事故,是指造成3人以下死亡,或者 10 人以下重伤,
或者 100 万元以上 1000 万元以下直接经济损失的事故 。
该等级划分所称的"以上"包括本数,所称的"以下"不包括本数
组配色方案,一、单选题
34.建设行政主管部门市场诚信信息平台上良好行为记录信息的
公布期限般为( )个月。
A.3
B.6
C.12
D.36
组配色方案,
【答案】D
【解析】良好行为记录信息公布期限一般为3年,法律、法规另
有规定的从其规定。一、单选题
35.质量控制活动包括:①设定目标;②纠正偏差;③测量检查;
④评价分析正确的顺序是( )。
A.①-②-③-④
B.①-③-④-②
C.③-①-②-④
D.③-④-①-②
组配色方案,一、单选题
【答案】B
【解析】质量控制是质量管理的一部分,是致力于满足质量要求
的一系列相关活动。这些活动主要包括:
(1)设定目标:按照质量要求,确定需要达到的标准和控制的区
间、范围、区域。
(2)测量检查:测量实际成果满足所设定目标的程度。
组配色方案,
(3)评价分析:评价控制的能力和效果,分析偏差产生的原因。
(4)纠正偏差:对不满足设定目标的偏差,及时采取针对性措施
尽量纠正偏差。一、单选题

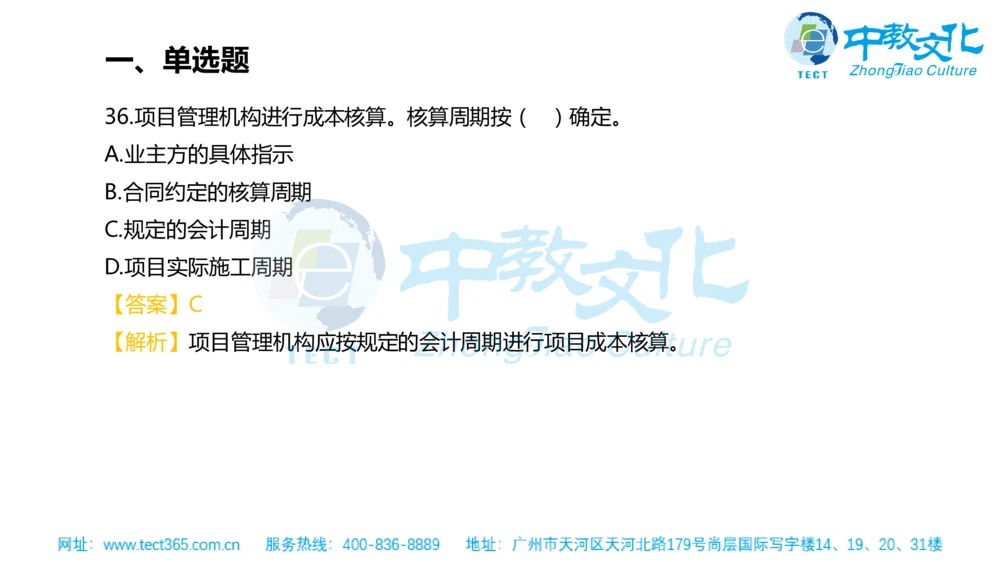

36.项目管理机构进行成本核算。核算周期按( )确定。
A.业主方的具体指示
B.合同约定的核算周期
C.规定的会计周期
D.项目实际施工周期
【答案】C
组配色方案,
【解析】项目管理机构应按规定的会计周期进行项目成本核算。一、单选题
37.下列施工成本管理措施中,不需要增加额外费用的( )。
A.组织措施
B.合同措施
C.技术措施
D.优化措施
【答案】A
组配色方案,
【解析】组织措施是其他各类措施的前提和保障,而且一般不需
要增加额外的费用,运用得当可以取得良好的效果。一、单选题

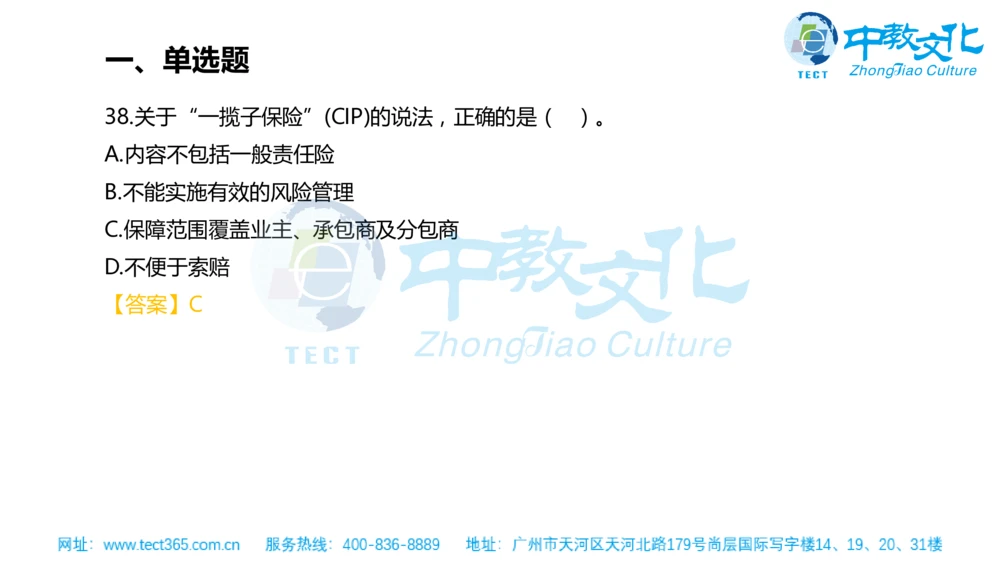

38.关于“一揽子保险”(CIP)的说法,正确的是( )。
A.内容不包括一般责任险
B.不能实施有效的风险管理
C.保障范围覆盖业主、承包商及分包商
D.不便于索赔
【答案】C
组配色方案,一、单选题

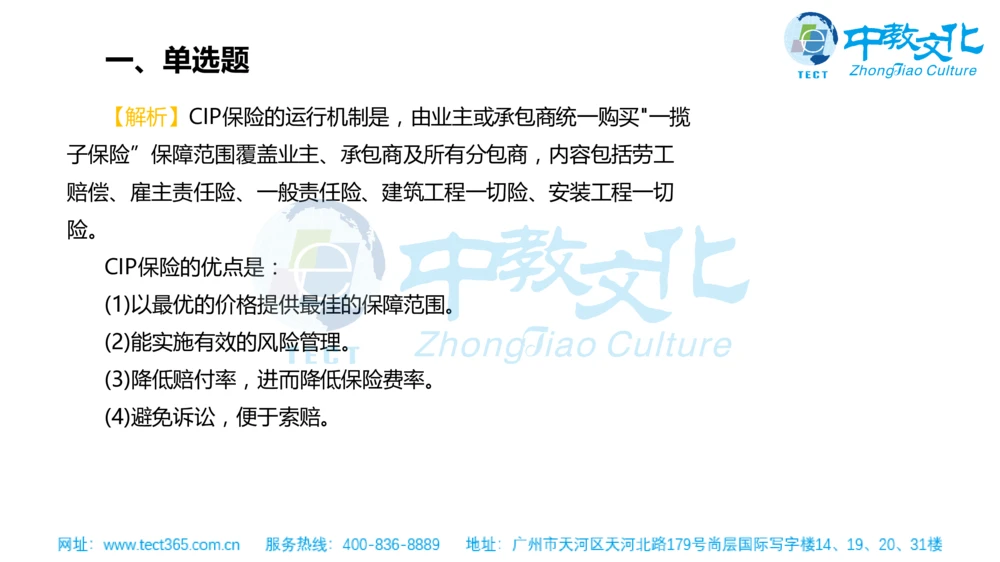

【解析】CIP保险的运行机制是,由业主或承包商统一购买"一揽
子保险”保障范围覆盖业主、承包商及所有分包商,内容包括劳工
赔偿、雇主责任险、一般责任险、建筑工程一切险、安装工程一切
险。
CIP保险的优点是:
(1)以最优的价格提供最佳的保障范围。
组配色方案,
(2)能实施有效的风险管理。
(3)降低赔付率,进而降低保险费率。
(4)避免诉讼,便于索赔。一、单选题
39.为减少环境因素对施工质量的不利影响,施工企业主要采取
( )方法。
A.风险控制
B.动态控制
C.跟踪管理
D.静态控制
组配色方案,
【答案】A
【解析】环境因素对工程质量的影响,具有复杂多变和不确定性
的特点,具有明显的风险特性。要减少其对施工质量的不利影响,
主要是采取预测预防的风险控制方法。一、单选题
40.关于施工项目成本表格核算法的说法,正确的是( )。
A.人为控制因素少、精度高
B.项目财务部门比较常用
C.方便操作、但覆盖面较小
D.对核算工作人员的专业水平要求较高
组配色方案,一、单选题
【答案】C
【解析】表格核算法是通过对施工项目内部各环节进行成本核
算,以此为基础,核算单位和各部门定期采集信息,按照有关规定
填制一系列的表格,完成数据比较、考核和简单的核算,形成工程
项目成本的核算体系,作为支撑工程项目成本核算的平台。这种核
算的优点是简便易懂,方便操作,实用性较好;缺点是难以实现较
组配色方案,
为科学严密的审核制度,精度不高,覆盖面较小。一、单选题
41.双代号网路计划中,某工作最早第3天开始,工作持续时间2
天,有且仅有2个紧后工作,紧后工作最早开始时间分别是第5天和
第6天,对应总时差是4天和2天。该工作的总时差和自由时差分别是
( )。
A.0天,0天
B.4天,1天
组配色方案,
C.3天,0天
D.2天,2天一、单选题
【答案】C
【解析】总时差等于其最迟开始时间减去最早开始时间,或等于
最迟完成时间减去最早完成时间。由此可知紧后工作的最迟开始时间
分别是第9天和第8天。则该工作的最迟开始时间等于(9,8)min=8,
该工作的最早完成时间:3+2=5,则总时差=8-5=3。
自由时差是指在不影响其紧后工作最早开始的前提下,工作i一j可
组配色方案,
以利用的机动时间。故自由时差=(5-5,6-5) min=0一、单选题

42.关于承包人施工合同分析内容的说法,正确的是( )。
A.应明确承包人的合同标的
B.分析工程变更补偿范围,通常以合同金额的一定百分比表示,
百分比值越大,承包人的风险越小
C.合同实施中,承包人必须无条件执行工程师指令的变更
D.分析索赔条款,索赔有效期越短,对承包人越有利
组配色方案,一、单选题
【答案】A
【解析】B选项,工程变更的补偿范围通常以合同金额一定的百
分比表示,通常这个百分比越大,承包人的风险越大;C选项在合同
实施中,如果工程师指令的工程变更属于合同规定的工程范围,则承
包人必须无条件执行;如果工程变更超过承包人应承担的风险范围,
则可向业主提出工程变更的补偿要求。D选项,工程变更的索赔有效
组配色方案,
期,由合同具体规定,一般为 28 天,也有 14 天的,一般这个时间
越短,对承包人管理水平的要求越高,对承包人越不利。一、单选题
43.施工项目的专项成本分析中,“成本支出率”指标用于分
析( )。
A.工期成本
B.成本盈亏
C.分部分项工程成本
D.资金成本
组配色方案,

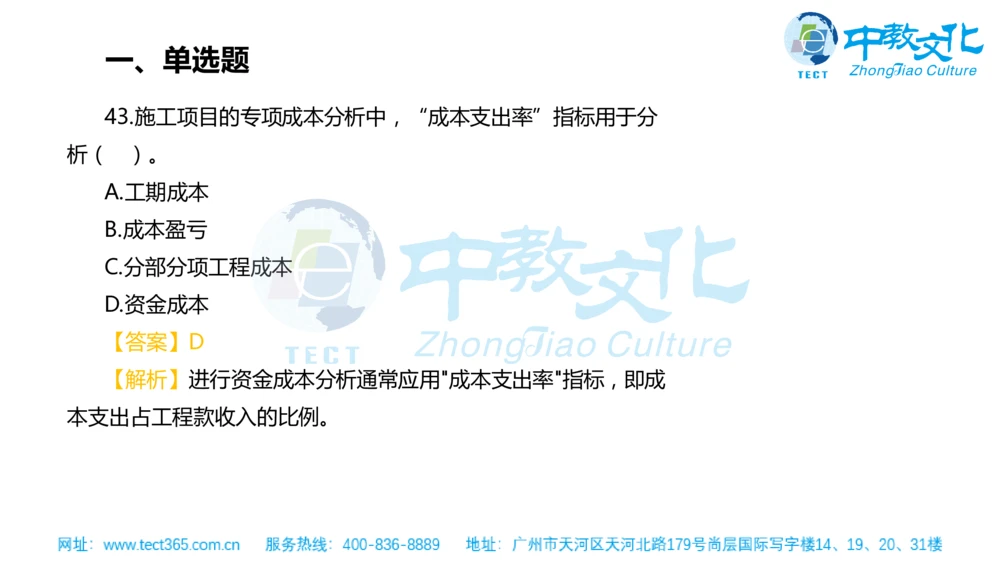

【答案】D
【解析】进行资金成本分析通常应用"成本支出率"指标,即成
本支出占工程款收入的比例。一、单选题
44.评价和诊断项目质量控制体系的有效性,一般由( )进
行。
A.项目监理单位
B.项目管理的组织者
C.项目咨询单位
D.第三方认证机构
组配色方案,
【答案】B
【解析】项目质量控制体系的有效性一般由项目管理的组织者
进行自我评价与诊断,不需进行第三方认证,其评价的方式不同。一、单选题

45.工程项目管理信息系统中,属于进度控制功能的是( )。
A.合同执行情况的查询和分析
B.编制资源需求量计划
C.根据工程进展进行投资预测
D.根据工程进展进行施工成本预测
组配色方案,一、单选题
【答案】B
【解析】进度控制的功能
( 1 )计算工程网络计划的时间参数,并确定关键工作和关键路线
( 2 )绘制网络图和计划横道图
( 3 )编制资源需求量计划
( 4 )进度计划执行情况的比较分析
组配色方案,
( 5 )根据工程的进展进行工程进度预测一、单选题
46.梁板类简支受弯混凝土预制构件进场时应进行( )检验。
A.混凝土强度
B.预埋件
C.结构性能
D.灌浆强度
【答案】C
组配色方案,
【解析】梁板类简支受弯预制构件进场时应进行结构性能检验,
结构性能检验应符合国家现行有关标准的有关规定及设计的要求。一、单选题

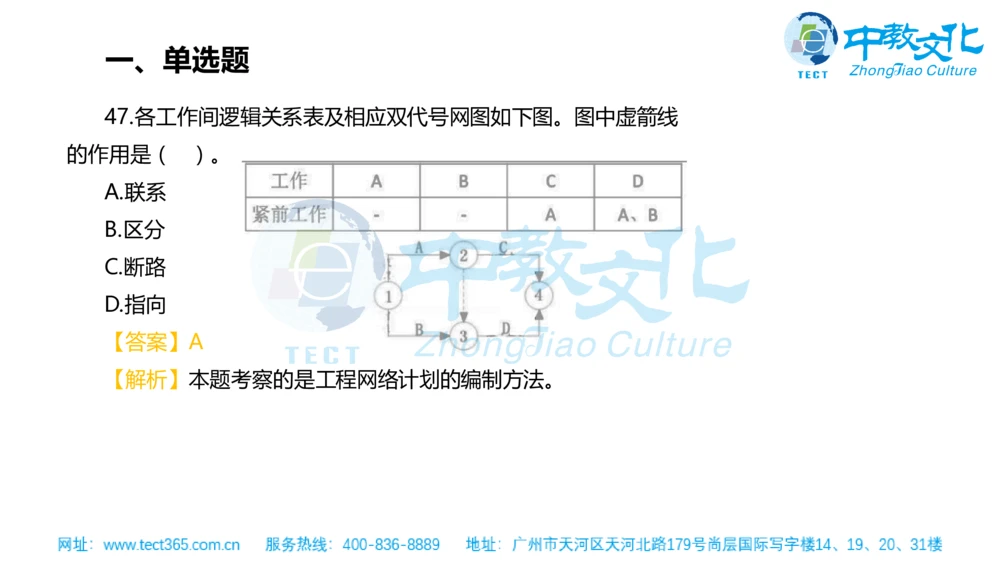

47.各工作间逻辑关系表及相应双代号网图如下图。图中虚箭线
的作用是( )。
A.联系
B.区分
C.断路
D.指向
组配色方案,
【答案】A
【解析】本题考察的是工程网络计划的编制方法。一、单选题
48.关于招标信息发布的说法,正确的是( )。
A.投资1000万的工程施工招标可以采用不公开的式发布信息
B.招标公告只能在中国招标投标公共服务平台发布
C.自招标文件出售之日起至停止出售之日止,最短不得少于5天
D.投标人必须自费购买相关招标或资格预审文件,未中标时予以
退还
组配色方案,
【答案】C一、单选题
【解析】投资1000万的工程施工投标可以采用不公开的方式发
布信息说法错误,工程招标是一种公开的经济活动,因此要采用公
开的方式发布信息。
招标公告只能在中国招标投标公共服务平台发布说法错误,根据
国家发展改革委2017年11月23日颁布的第10号令《招标公告和公示
信息发布管理办法》(2018年1月1日开始执行),依法必须招标项目
的招标公告和公示信息应当在“中国招标投标公共服务平台”或者
项目所在地省级电子招标投标公共服务平台(以下统一简称“发布媒
介”)发布。
组配色方案, 投标人必须自费购买相关或资格预审文件,未中标时予以退还说
法错误,招标文件或者资格预审文件售出后,不予退还。一、单选题
49.根据《中华人民共和国担保法》,建设工程中采用的投标保
函、履约保函属于( )担保。
A.保证
B.抵押
C.留置
D.定金
组配色方案,一、单选题
【答案】A
【解析】抵押是指债务人或者第三人不转移对所拥有财产的
占有,将该财产作为债权的担保。债务人不履行债务时,债权人
有权依法从将该财产折价或者拍卖、变卖该财产的价款中优先受
偿。
留置是指债权人按照合同约定占有债务人的动产,债务人不
组配色方案,
履行债务时,债权人有权依法留置该财产,以该财产折价或者以
拍卖、变卖该财产的价款优先受偿。一、单选题
50.下列分部分项工程中,必须编制单项安全技术措施的
是( )。
A.室内隔墙砌筑
B.女儿墙钢筋绑扎,
C.基坑混凝土内支撑拆除
D.地下室外墙防水施工
组配色方案,一、单选题
【答案】C
【解析】对于大中型工程项目、结构复杂的重点工程,除必须在
施工组织设 计中编制施工安全技术措施外,还应编制专项工程施工
安全技术措施,详细说明有关安全方面的防护要求和措施,确保单
位工程或分部分项工程的施工安全。对爆破、拆除、起重吊装、水
下、基坑支护和降水、土方开挖、脚手架、模板等危险性较大的作
组配色方案,
业,必须编制专项安全施工技术方案一、单选题
51.下列项目成本分析所依据资料中,可以计算项目当前实际成
本,并可以确定变动速度和预测成本发展趋势的是( )。
A.统计核算
B.表格核算
C.会计核算
D.业务核算
组配色方案,一、单选题
【答案】A
【解析】统计核算是利用会计核算资料和业务核算资料 ,把生
产经营活动客观现状的大量数据,按统计方法加以系统整理,以发
现其规律性。它的计量尺度比会计宽,可以用货币计算,也可以用
实物或劳动量计量。它通过全面调查和抽样调查等特有的方法,不
仅能提供绝对平均数指标,还能提供相对数和平均数指标 ,可以计
组配色方案,
算当前的实际水平,还可以确定变动速度以预测发展的趋势。一、单选题
52.下列事件中,承包人不能提出工期索赔的是( )。
A.开工前业主未能及时交付施工图纸
B.异营常恶劣的气候条件
C.业主未能及时支付工程款造成工期延误
D.因工期拖延,工程师指示承包人加快施工进度
【答案】D
【解析】工程延期索赔,因为发包人未按合同要求提供施工条
件,或者发包人指令工程暂停或不可抗力事件等原因造成工期拖延
的,承包人向发包人提出索赔;如果由于承包人原因导致工期拖延,
组配色方案, 发包人可以向承包人提出索赔;由于非分包人的原因导致工期拖延,
分包人可以向承包人提出索赔。一、单选题
53.下列建设工程项目进度控制措施中,属于经济措施的
是( )。
A.增加进度控制的岗位和人员
B.编制资源需求计划
C.比较分析工程物资的采购模式
D.分析施工技术的先进性和经济合理性
组配色方案,
【答案】B
【解析】经济措施是最易为人们所接受和采用的措施,管理人员
应编制资金使用计划,确定、分解成本管理目标,对成本管理目标
进行风险分析,并制定防范性对策。一、单选题
54.企业最高管理者按技计划的时间间隔对职业健康安全管理体
系进行评价,称为( )。
A.初始状态评审
B.管理评审
C.内部車核
D.合规性评价
组配色方案,
【答案】B
【解析】管理评审是由组织的最高管理者对管理体系的系统评
价,判断组织的管理体系面对内部情况和外部环境的变化是否充
分适应有效,由此决定是否对管理体系做出调整,包括方针、目标
机构和程序等。一、单选题
55.关于双代号时标网络计划的说法,正确的是( )。
A.时间坐标系方向可以垂直向上
B.节点中心必须对准相应时标位置
C.可以用水平虚箭线表示虚工作
D.时间坐标必须是日历做表体系
组配色方案,一、单选题
【答案】B
【解析】双代号时标网络计划的一般规定
(1)双代号时标网络计划必须以水平时间坐标为尺度表示工作
时间。时标的时间单位应根据需要在编制网络计划之前确定,可
为时、天、周、月或季。
(2)时标网络计划中所有符号在时间坐标上的水平投影位置,
组配色方案,
都必须与其时间参数相对应。节点中心必须对准相应的时标位
置。
(3)时标网络计划中虚工作必须以垂直方向的虚箭线表示,有
自由时差时加波形线表示。一、单选题

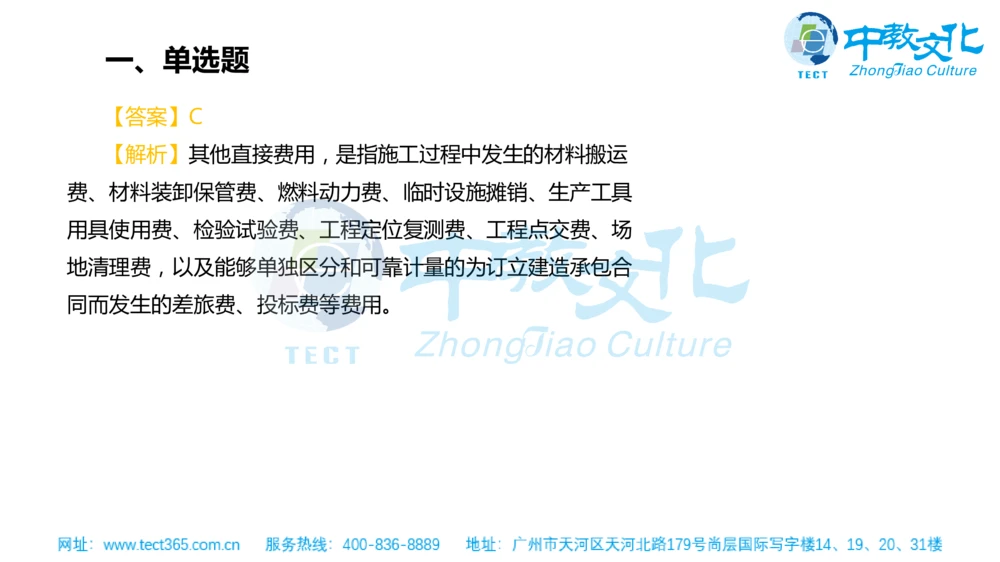

56.根据《财政部关于印发<企业产品成本核算制度>(试行)的
通知》,下列工程成本费用中,属于其他直接费用的是( )。
A.有助于工程形成的其他材料费
B.为管理工程施工所发生的费用
C.工程定位复测费
D.企业管理人员的差旅交通费
组配色方案,一、单选题
【答案】C
【解析】其他直接费用,是指施工过程中发生的材料搬运
费、材料装卸保管费、燃料动力费、临时设施摊销、生产工具
用具使用费、检验试验费、工程定位复测费、工程点交费、场
地清理费,以及能够单独区分和可靠计量的为订立建造承包合
同而发生的差旅费、投标费等费用。
组配色方案,一、单选题
57.某混凝上工程施工情况如下图,清单综合单价为1000元/m3,
按月结算,根据赢得值法,该工程6月末进度偏差(SV)是( )万元。
A.-215
B.-200
C.-125
D.-60
组配色方案,
【答案】A一、单选题
58.根据《建设工程安全生产管理条例》,达到一定规模的危险
性较大的起重吊装工程应由( )进行现场监督。
A.施工单位技术负责人
B.总监理工程师
C.专职安全生产管理人员
D.专业监理工程师
组配色方案,一、单选题
【答案】C
【解析】施工单位应当在施工组织设计中编制安全技术措施和施
工现场临时用电方案,对下列达到一定规模的危险性较大的分部分
项工程编制专项施工方案,并附具安全验算结果,经施工单位技术
负责人、总监理工程师签字后实施,由专职安全生产管理人员进行
现场监督,包括基坑支护与降水工程;土方开挖工程、模板工程;起重
组配色方案,
吊装工程、脚手架工程;拆除、爆破工程;国务院建设行政主管部门或
者其他有关部门规定的其他危险性较大的工程。一、单选题
59、根据《建设项目总承包合同示范文本(试行》,关于建设
工程 项目发包人权利和义务的说法,错误的是( )。
A. 负责办理项目的审批、核准或备案手续,取得项目用地的使
用权
B. 履行合同中约定的合同价格调整、付款、竣工结算义务
C. 发包人认为有必要的时候,有权以书面形式发出暂停通知
组配色方案,
D. 发包人对因承包人原因给发包人带来的损失不能提出赔偿
【答案】D一、单选题
60.根据《建设工程施工合同(示范文本》,工程隐蔽部位经承包
人自检确认具备覆盖条件的,承包人应在共同检查前( )小时书面
形式近知监理人检查。
A.48
B.12
C.24
组配色方案,
D.36一、单选题
【答案】A
【解析】除专用合同条款另有约定外,工程隐蔽部位经承包人自
检确认具备覆盖条件的,承包人应在共同检查前48小时书面通知监
理人检查,通知中应载明隐蔽检查的内容、时间和地点,并应附有
自检记录和必要的检查资料。
组配色方案,一、单选题
61.在应急预案体系的构成中,针对具体设施所制定的应急处置
措施属于( )。
A.综合应急预案
B.专项应急预案
C.现场处置方案
D.应急行动指南
组配色方案,
【答案】C
【解析】现场处置方案是针对具体的装置、场所或设施、岗位所
制定的应急处置措施。一、单选题
62.对水泥土墙支护施工过程质量进行检测试验的主要参数
是( )。
A.抗拔力
B.完整性
C.抗渗性
D.锁定力
组配色方案,
【答案】B一、单选题
【解析】
组配色方案,一、单选题

63.关于建设工程施工现场环境保护措施的说法,正确的
是( )。
A.主要道路应换土覆盖,定期洒水清扫
B.施工现场必须使用预拌混凝土
C.施工现场可以焚烧材料包装物
D.搭设专用封闭通道清运建筑物内垃圾
组配色方案,
【答案】D一、单选题
【解析】(3)施工现场道路应指定专人定期洒水清扫,形成制
度,防止道路扬尘。
( 4 )对于细颗粒散体材料(如水泥 粉煤灰、自灰等)的运输 储
存要注意遮盖、 密封,防止和减少飞扬。
( 6 )除设有符合规定的装置外,禁止在施工现场焚烧油毡、橡
胶、塑料、皮革、树叶、枯草、各种包装物等废弃物品以及其他
组配色方案,
会产生有毒、有害烟尘和恶臭气体的物质。
( 9 )大城市市区的建设工程已不容许搅拌混凝土 在容许设置
搅拌站的工地,应将搅拌站封闭严密,并在进料仓上方安装除尘
装置,采用可靠措施控制工地粉尘污染。一、单选题
64.根据《建设工程项目管理规范》,一级风险指( )。
A.风险后果严重,可能在较大范围内造成破坏或人员伤亡
B.风险后果一般,对工程建设可能造成破坏的范围较小
C.风险后果在一定条件下可以忽略,对工程本身以及人员等不会
造成较大损失
D.风险后果是灾难性的,并造成恶劣社会影响和政治影响
组配色方案,
【答案】D一、单选题
【解析】工程建设风险事件按照不同风险程度分为四个等级:
①一级风险。风险等级最高,风险后果是灾难性的,并造成恶劣
社会影响和政治影响。
②二级风险。风险等级较高,风险后果严重,可能在较大范围内
造成破坏或人员伤亡。
③三级风险。风险等级一般,风险后果一般,对工程建设可能造
组配色方案,
成破坏的范围较小。
④四级风险。风险等级较低,风险后果在一定条件下可以忽略,
对工程本身以及人员等不会造成较大损失。一、单选题
65.下列成本计划中,用于确定责任总成本目标的是( )。
A.指导性成本计划
B.竞争性成本计划
C.响应性成本计划
D.实施性成本计划
【答案】A
组配色方案,
【解析】指导性成本计划是选派项目经理阶段的预算成本计划,
是项目经理的责任成本目标。它是以合同价为依据,按照企业的预
算定额标准制定的设计预算成本计划,且一般情况下以此确定责任
总成本目标。一、单选题
66.某基础工程合同价为3000万元,合同总工期为30个月,施工
过程中因设计变更,导致增加额外工程600万元,业主同意工期顺延
根据比例分析法,承包商可索赔工期( )个月。
A.3
B.4
C.8
组配色方案,
D.6
【答案】D
【解析】工期索赔值=原合同工期×附加或新增工程造价/原合同
总价=30*600/3000=6个月一、单选题
67.下列项目质量风险中,属于管理风险的是( )。
A.项目采用了不够成熟的新材料
B.项目组织结构不合理
C.项目场地周边发生滑坡
D.项目现场存在严重的水污染
组配色方案,一、单选题
【答案】B
【解析】( 3 )管理风险
工程项目的建设、设计、施工、监理等工程质量责任单位的质
量管理体系存在缺陷,组织结构不合理,工作流程组织不科学,任
务分工和职能划分不恰当,管理制度不健全,或者各级管理者的管
理能力不足和责任心不强,这些因素都可能对项目质量造成损害。
组配色方案,一、单选题

68.关于建设工程施工现场食堂卫生防疫要求的说法,正确的是
( )。
A.制作间灶台及周边应贴瓷砖高度不小于1.5m
B.项目管理人员定期进入现场督制作间进行卫生防疫检查
C.食堂外应设置开放式泔水桶
D.炊事人员必须持岗位技能证上岗
组配色方案,一、单选题
【答案】A
【解析】( 1 )食堂必须有卫生许可证,炊事人员必须持身体健康
证上岗。
( 6 )食堂应设置独立的制作间、储藏间,门扇下方应设不低于
0.2m 的防鼠挡板。制作间灶台及其周边应贴资砖,所贴瓷砖高度不
宜小于1.5m ,地面应做硬化和防滑处理。
组配色方案,
( 10 )食堂外应设置密闭式泪水桶, 并应及时清运。一、单选题
69.关于建设工程项目总进度目标论证工作顺序的说法,正确的
是( )。
A.先进行计划系统结构分析,后进行项目工作编码
B.先进行项目工作编码,后进行项目结构分析
C.先编制总进度计划,后编制各层进度计划
D.先进行项目结构分析,后进行资料收集
组配色方案,一、单选题
【答案】A

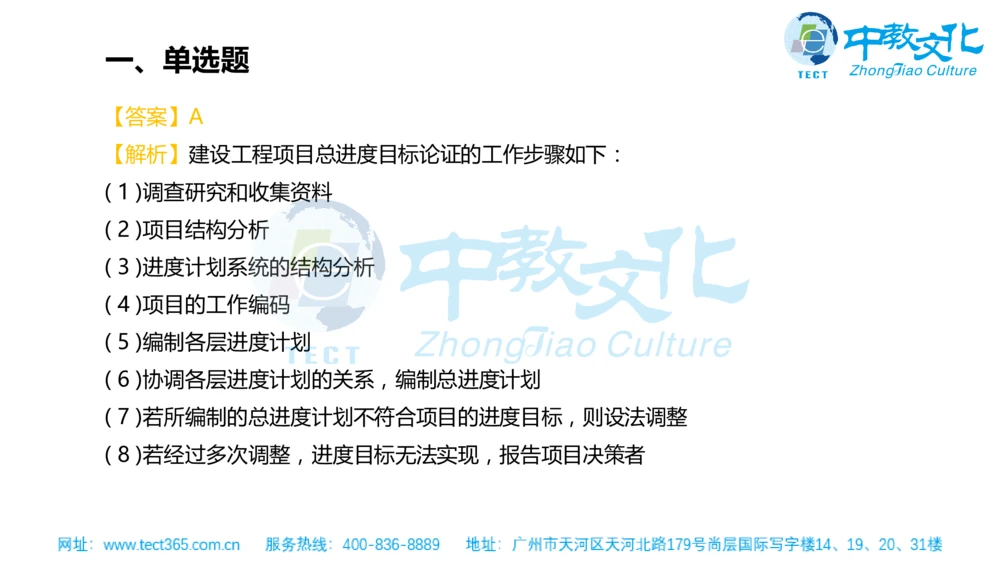

【解析】建设工程项目总进度目标论证的工作步骤如下:
( 1 )调查研究和收集资料
( 2 )项目结构分析
( 3 )进度计划系统的结构分析
( 4 )项目的工作编码
组配色方案,
( 5 )编制各层进度计划
( 6 )协调各层进度计划的关系,编制总进度计划
( 7 )若所编制的总进度计划不符合项目的进度目标,则设法调整
( 8 )若经过多次调整,进度目标无法实现,报告项目决策者一、单选题

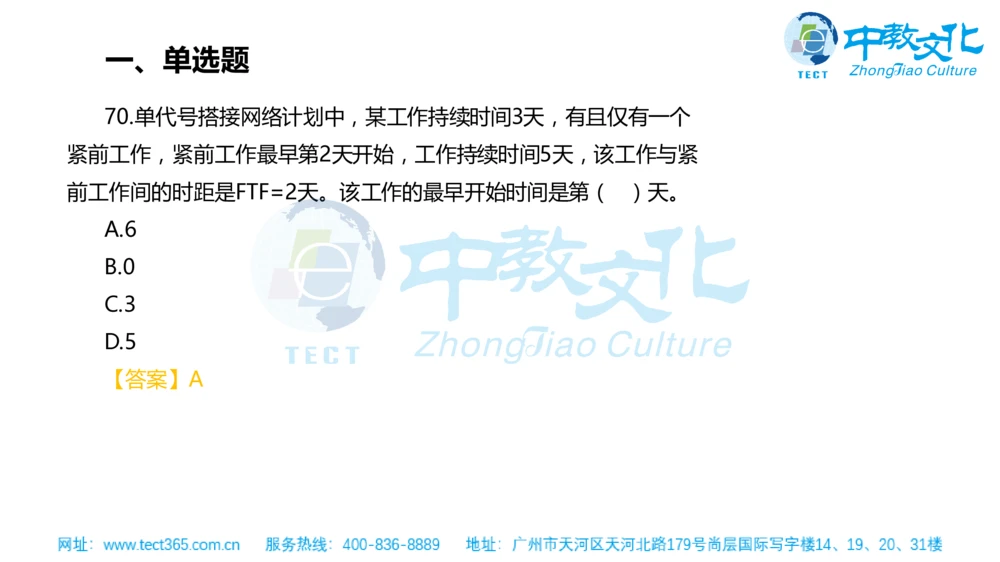

70.单代号搭接网络计划中,某工作持续时间3天,有且仅有一个
紧前工作,紧前工作最早第2天开始,工作持续时间5天,该工作与紧
前工作间的时距是FTF=2天。该工作的最早开始时间是第( )天。
A.6
B.0
C.3
组配色方案,
D.5
【答案】A二、多选题
71.某项目时标网络计划第2、4周末际进度前锋线如下图,关于
该项目进度情况的说法,正确的有( )。
A.第2周末,工作C提前1周,工期提前1周
B.第2周末,工作A拖后2周,但不影响工期
C.第2周末,工作B拖后1周,但不影响工期
D.第4周末,工作D拖后1周,但不影响工期
组配色方案,
E.第4周末,工作F提前1周,工期提前1周二、多选题
【答案】BCDE
【解析】第2周末检查时,A拖后2周,因为A有2周的总时差,
所以不影响工期。B拖后1周,B有1周的总时差,所以不影响工期。
C虽然提前1周,但是也不能使得工期提前1周。第4周末检查时,D
拖后1周,因为有2周的总时差,不影响工期。工作F提前1周,即使
D拖后1周,D仍剩余1周的总时差,E进度正常,E也存在1周的总时
组配色方案,
差,所以工期提前1周.二、多选题
72.关于生产安全事故应急预案管理的说法,正确的有( )。
A.生产经营单位应每半年至少组织一次现场处置方案演练
B.生产经营单位应每年至少组织一次综合应急预案演练
C.地方各级人民政府应急管理部门的应急预案应当报同级人民政
府备案
D.非生产经营单位的应急管理方面的专家均可受邀参加应急方案
组配色方案,
的评审
E.施工单位应急预案设计应响应等级内容变更的,应重新进行修
订二、多选题
【答案】ABCE
【解析】参加应急预案评审的人员应当包括应急预案涉及
的政府部门工作人员和有关安全生产及应急管理方面的专家;
评审人员与所评审预案的生产经营单位有利害关系的,应
当回避;
C选项。地方各级安全生产监督管理部门的应急预室,应当
组配色方案,
报同级人民政府和上一级安全生产监督管理部门备室;
生产经营单位应每年至少组织一次综合应急预室演练;生
产经营单位应每半年至少组织一次现场处理方室演练。二、多选题
73.下列建设工程项目计划中,存在关联关系的进度计划
有( )。
A.施工总进度计划和主体工程进度计划
B.主体钢结构施工进度计划和设备安装进度计划
C.设计进度计划和维修进度计划
D.项目月度计划和周计划
组配色方案,
E.土建施工进度计划和主材供货进度计划二、多选题
【答案】AD
【解析】在建设工程项目进度计划系统中各进度计划或各子系统
进度计划编制和调整时必须注意其相互间的联系和协调,如:(1)总
进度规划(计划)、项目子系统进度规划(计划)与项目子系统中的单项
工程进度计划之间的联系和协调。(2)控制性进度规划(计划)、指导性
进度规划(计划)与实施性(操作性)进度计划之间的联系和协调。(3)业
组配色方案,
主方编制的整个项目实施的进度计划、设计方编制的进度计划、施
工和设备安装方编制的进度计划与采购和供货方编制的进度计划之
间的联系和协调等。二、多选题
74.下列施工现场噪声控制措施中,属于控制传播途径的
有( )。
A.选用吸声材料搭设防护棚
B.便用耳塞、耳罩等防护用品
C.改变震动源与其他刚性结构的连接方式
D.限制高音喇叭的使用
组配色方案,
E.进行强噪声作业时严格控制作业时间
【答案】AC
【解析】B是接受者的防护,DE是严格控制认为噪声二、多选题
75.建设工程索赔成立的前提条件有( )。
A.与合同对照事件已造成了承包人工程项目成本的额外支出或
直接工期损失
B.造成费用增加或工期损失的原因,按合同约定不属于承包人
的行为责任或风险责任
C.造成费用增加或工期损失额度巨大,超出了正常的承受范围
组配色方案,
D.索赔费用计算正确,并且容易分析
E.承包人按合同规定的程序和时间提交了索赔意向通知和索赔
报告二、多选题
【答案】ABE
【解析】索赔的成立,应该同时具备以下三个前提条件:
(1)与合同对照,事件已造成了承包人工程项目成本的额外支
出,或直接工期损失。
(2 )造成费用增加或工期损失的原因,按合同约定不属于承包
人的行为责任或风险责任。
组配色方案,
(3) 承包人按合同规定的程序和时间提交索赔意向通知和索赔
报告。
以上三个条件必须同时具备,缺一不可。二、多选题
76.建筑施工企业进行质量管理体系认证的程序包括( )。
A.培训
B.申请和受理
C.定期监督检查
D.审核
E.审批与注册发证
组配色方案,
【答案】BDE
【解析】企业质量管理体系认证的程序
( 1 )申请和受理( 2 )审核(3)审批与注册发证二、多选题
77.施工项目竞争性成本计划是( )的估算成本计划。
A.选派项目经理阶段
B.投标阶段
C.施工准备阶段
D.签订合同阶段
E.制定企业年度计划阶段
组配色方案,
【答案】BD
【解析】竞争性成本计划是施工项目投标及签订合同阶段的估算
成本计划二、多选题
78.根据《建设工程安全生产管理条例》,施工单位应当组织专
家进行专项施工方案论证的有( )。
A.脚手架工程
B.拆除爆破工程
C.深基坑工程
D.地下暗挖工程
组配色方案,
E.高大模板工程
【答案】CDE
【解析】涉及深基坑、地下暗挖工程、高大模板工程的专项施工
方案,施工单位还应当组织专家进行论证、审查。二、多选题
79.下列影响工程进度因素中,属于承包人可以要求合理延长工
期的有( )。
A.业主在工程实施中增減工程量对工期产生不利影响
B业主在工程实施中改变工程设计对工期产生不利影响
C.因进场材料不合格而对工期产生不利影响
D.因施工操作工艺不规范而对工期产生不利影响
组配色方案,
E.突发的极端恶劣的气候对工期产生不利影响二、多选题
【答案】ABE

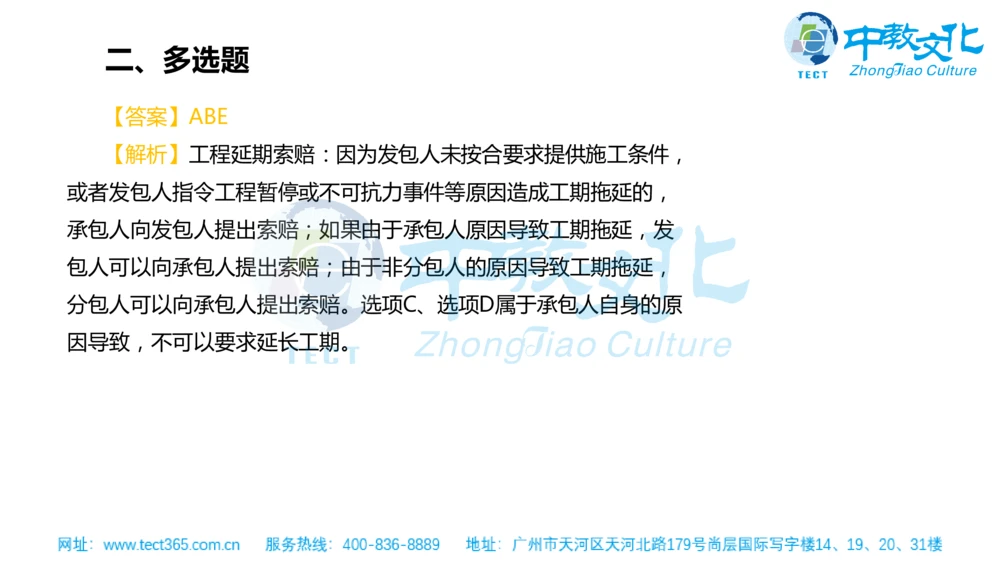

【解析】工程延期索赔:因为发包人未按合要求提供施工条件,
或者发包人指令工程暂停或不可抗力事件等原因造成工期拖延的,
承包人向发包人提出索赔;如果由于承包人原因导致工期拖延,发
包人可以向承包人提出索赔;由于非分包人的原因导致工期拖延,
分包人可以向承包人提出索赔。选项C、选项D属于承包人自身的原
组配色方案,
因导致,不可以要求延长工期。二、多选题
80.直方图的分布形状及分布区间宽窄取决于质量特性统计数据
的( )。
A.最大值
B.最小值
C.平均值
D.标准偏差
组配色方案,
E.离散性
【答案】CD
【解析】直方图的分布形状及分布区间宽窄是由质量特性统计数
据的平均值和标准偏差所决定的。二、多选题
81.根据《建设项目工程总承包管理规范》,工程总承包方在项
目管理收尾阶段的工作有( )。
A.办理决算手续
B.办理项目资料归档
C.清理各种债权债务
D.进行项目总结
组配色方案,
E.考核评价项目部人员
【答案】BDE
【解析】项目管理收尾:办理项目资料归档,进行项目总结,对
项目部人员进行考核评价,解散项目部。二、多选题

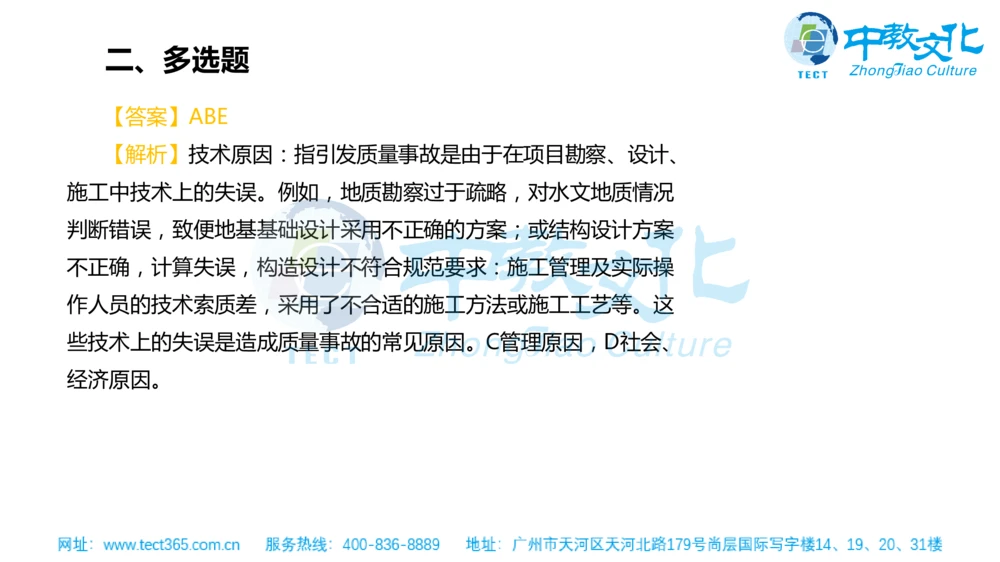

82.下列施工质量事故发生原因中,属于技术原因的有( )。
A.因地质勘察不细导致的桩基方案不正确
B.因计算失误导致结构设计方案不正确
C.因施工管理混乱导致违章作业
D.违反建设程序的“三边”工程
E.采用不合适的施工方法、施工工艺
组配色方案,二、多选题
【答案】ABE
【解析】技术原因:指引发质量事故是由于在项目勘察、设计、
施工中技术上的失误。例如,地质勘察过于疏略,对水文地质情况
判断错误,致便地基基础设计采用不正确的方案;或结构设计方案
不正确,计算失误,构造设计不符合规范要求:施工管理及实际操
作人员的技术索质差,采用了不合适的施工方法或施工工艺等。这
组配色方案,
些技术上的失误是造成质量事故的常见原因。C管理原因,D社会、
经济原因。二、多选题

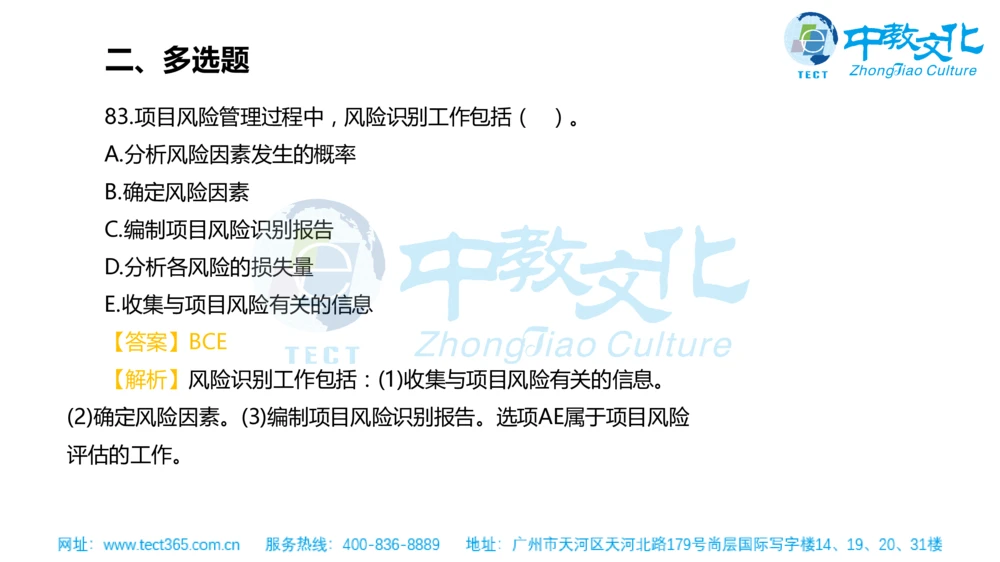

83.项目风险管理过程中,风险识别工作包括( )。
A.分析风险因素发生的概率
B.确定风险因素
C.编制项目风险识别报告
D.分析各风险的损失量
E.收集与项目风险有关的信息
组配色方案,
【答案】BCE
【解析】风险识别工作包括:(1)收集与项目风险有关的信息。
(2)确定风险因素。(3)编制项目风险识别报告。选项AE属于项目风险
评估的工作。二、多选题
84.关于施工项目安全技术交底的说法,正确的有( )。
A.施工项目必须实行逐级安全技术交底
B.交底内容应针对潜在危险因素和存在问题
C.涉及“四新“项目,必须经过两阶段技术交底
D.定期向多工种交叉施工的作业队做口头技术交底
E.交底时应将施工程序向班组长进行详细交底
组配色方案,
【答案】ABCE二、多选题
【解析】安全技术交底的要求如下:
(1)项目经理部必须实行逐级安全技术交底制度,纵向延伸到班
组全体作业人员;
(2)技术交底必须具体、明确,针对性强;
(3)技术交底的内容应针对分部分项工程施工中给作业人员带来
的潜在危险因素和存在问题;
组配色方案,
(4)应优先采用新的安全技术措施;
(5)对于涉及“四新”项目或技术含量高、技术难度大的单项技
术设计,必须经过两阶段技术交底,即初步设计技术交底和实施性
施工图技术设计交底;二、多选题
(6)应将工程概况、施工方法、施工程序、安全技术措施等向工
长、班组长进行详细交底;
(7)定期向由两个以上作业队和多工种进行交叉施工的作业队伍
进行书面交底;
(8)保存书面安全技术交底签字记录。
定期向多工种交叉施工的作业队做口头技术交底说法错误,正确
组配色方案,
说法为:定期向由两个以上作业队和多工种进行交叉施工的作业队
伍进行书面交底。二、多选题
85.混凝土预制构件吊运时需考虑的质量控制措施包括( )。
A.选择符合环保要求的吊装机械设备
B.按照构作尺寸、重量选择吊具
C.编制专项方案并组织专家评审
D.计算确定构件的吊点数量、位置
E.控制吊索水平夹角不应小于45度
组配色方案,
【答案】ABDE二、多选题
【解析】混凝土预制构件吊运时需考虑的质量控制措施包括:
(1)对施工所用的机械设备,应根据工程需要从设备选型、主
要性能参数及使用操作要求等方面加以控制,符合安全、适用、经
济,可靠和节能、环保等方面的要求。
(2)对施工中使用的模具、脚手架等施工设备,除可按适用的
标准定型选用之外,一般需按设计及施工要求进行专项设计,对其
组配色方案,
设计方案及制作质量的控制及验收应作为重点进行控制。
(3)混凝土预制构件吊运应根据构件的形状、尺寸、重量和作
业半径等要求选择吊具和起重设备,预制柱的吊点数量、位置应经
计算确定,吊索水平夹角不宜小于60°,不应小于45°.二、多选题

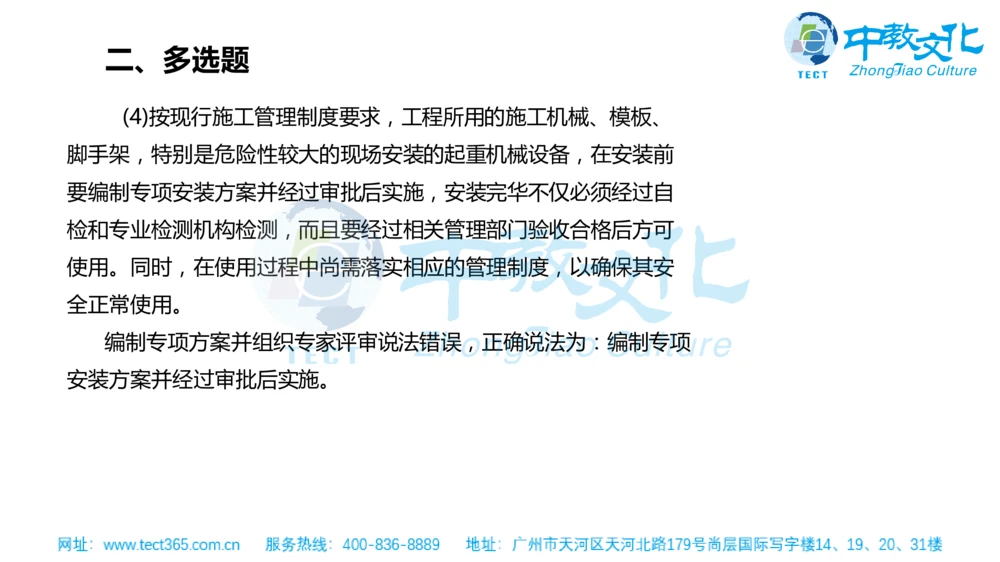

(4)按现行施工管理制度要求,工程所用的施工机械、模板、
脚手架,特别是危险性较大的现场安装的起重机械设备,在安装前
要编制专项安装方案并经过审批后实施,安装完华不仅必须经过自
检和专业检测机构检测,而且要经过相关管理部门验收合格后方可
使用。同时,在使用过程中尚需落实相应的管理制度,以确保其安
全正常使用。
组配色方案,
编制专项方案并组织专家评审说法错误,正确说法为:编制专项
安装方案并经过审批后实施。二、多选题
86.下列建设工程项目进度控制措施中,属于技术措施的
有( )。
A.分析装配式混凝土结构和现浇混凝土结构对施工进度的影响
B.采用网络计划技术优化工程施工工期
C.分析无粘结预应力混凝土结构的技术风险
D.通过比较钢网架高空散装法和高空滑移法的优缺点选择施工方
组配色方案,
案
E.通过变更落地钢管脚手架为外爬式脚手架缩短工期
【答案】ADE
【解析】BC属管理措施。二、多选题
87.下列建设工程项目施工生产费用中,属于直接成本的
有( )。
A.支付给生产工人的奖金
B.周转材料租赁费
C.管理人员的办公费
D.管理人员的差旅交通费
组配色方案,
E.施工机具使用费
【答案】ABE
【解析】直接成本是指施工过程中耗费的构成工程实体或有助于
工程实体形成的各项费用支出,是可以直接计入工程对象的费用,
包括人工费、材料费和施工机具使用费等。CD属企业管理费。二、多选题

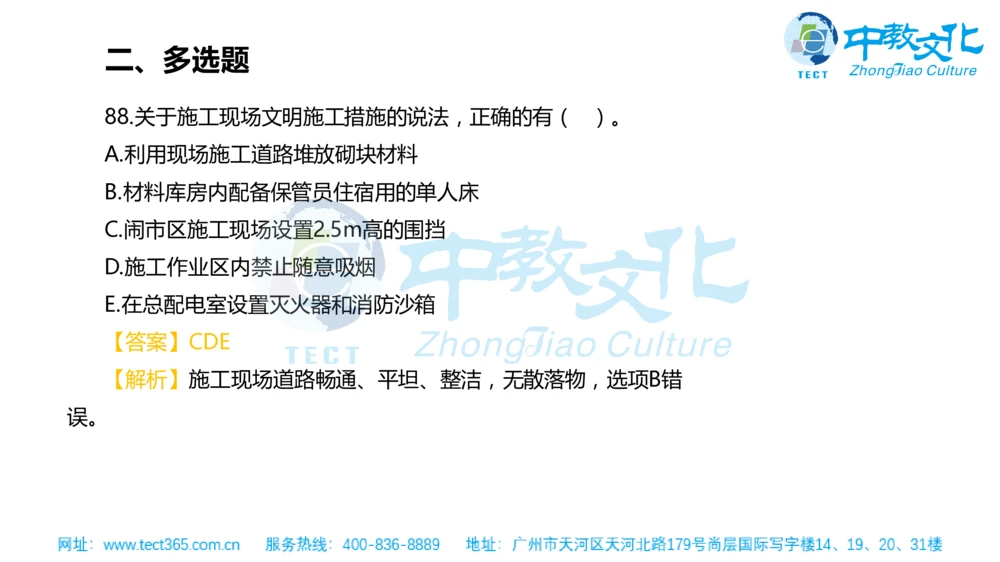

88.关于施工现场文明施工措施的说法,正确的有( )。
A.利用现场施工道路堆放砌块材料
B.材料库房内配备保管员住宿用的单人床
C.闹市区施工现场设置2.5m高的围挡
D.施工作业区内禁止随意吸烟
E.在总配电室设置灭火器和消防沙箱
组配色方案,
【答案】CDE
【解析】施工现场道路畅通、平坦、整洁,无散落物,选项B错
误。二、多选题
89.对业主而言,成本加酬金合同的优点有( )。
A.可以通过分段施工缩短工期
B.适用于技术简单、结构方案容易确定的工程
C.适用于时间紧迫的抢险救灾工程
D.根据自身力量和需要,深入介入控制工程施工和管理
E.通过确定最大保证价格约束工程成本
组配色方案,二、多选题
【答案】ADE
【解析】对业主而言,成本加酬金合同的优点:①可以通过分段
施工缩短工期,而不必等待所有施工图完成才开始招标和施工。②
可以减少承包商的对立情绪,承包商对工程变更和不可预见条件的
反应会比较积极和快捷.③可以利用承包商的施工技术专家,帮助改
进或弥补设计中的不足。④业主可以根据自身力量和需要,较深入
组配色方案,
地介入和控制工程施工和管理。⑤也可以通过确定最大保证价格约
束工程成本不超过某一限值,从而转移一部分风险。二、多选题
90.下列施工机械便用费控制措施中,属于控制台班数量的
有( )。
A.加强施工机械设备内部调配
B.加强机械设备配件管理
C.加强设备租赁计划管理
D.提高机械设备利用率
组配色方案,
E.按油料消耗定额控制油料消耗二、多选题
【答案】ABD
【解析】控制台班数量的措施:(1)根据施工方案和现场实际情
况,选择适合项目施工特点的施工机械,制定设备需求计划,合理
安排施工生产,充分利用现有机械设备,加强内部调配,提高机械
设备的利用率。(2)保证施工机械设备的作业时间,安排好生产工序
的衔接,尽量避免停工、窝工,尽量减少施工中所消耗的机械台班
组配色方案,
数量。(3)核定设备台班定额产量,实行超产奖励办法,加快施工生
产进度,提高机械设备单位时间的生产效率和利用率。(4)加强设备
租赁计划管理,减少不必要的设备闲置和浪费,充分利用社会闲置
机械资源。二、多选题
91.下列工程施工变更情形中,由业主承担责任的有( )。
A.不可抗力导致的设计修改
B.环境变化导致的设计修改
C.原设计失误导致的设计修改
D.政府部门要求导致的设计修改
E.施工方案出现错误导致的设计修改
组配色方案,
【答案】ABCD
【解析】选项E由施工单位承担。二、多选题
92.关于正式投标及投标文件的说法,正确的有( )。
A.标书密封不满足要求,经甲方同意投标是有效的
B.项目经理部组织投标时不需要企业法人对于投标项目经理的授
权书
C.通常情况下投标不需要提交投标担保
D.在招标文件要求提交的截止时间后送达的投标文件,招标人可
组配色方案,
以拒收
E.标书提交的基本要求是签章、密封二、多选题
【答案】DE
【解析】投标人在投标截止日之前所提交的投标是有效的,超过
该日期之后就会被视为无效投标。在招标文件要求提交投标文件的截
止时间后送达的投标文件,招标人可以拒收;如果项目所在地与企业
距离较远,由当地项目经理部组织投标,需要提交企业法定代表人对
于投标项目经理的授权委托书;通常投标需要提交投标担保。
组配色方案,二、多选题
93.某双代号网络计划如下图,关于工作时间参数的说法,正确
的有( )。
A.工作B的最迟完成时间是第8天
B.工作C的最迟开始时间是第7天
C.工作F的自由时差是1天
D.工作G的总时差是2天
组配色方案,
E.工作H的最早开始时间是第13天二、多选题
【答案】AD
【解析】通过计算,工作C的最迟开始时间是第6天,工作F的
自由时差是2天,工作H的最早开始时间是第12天。
组配色方案,二、多选题

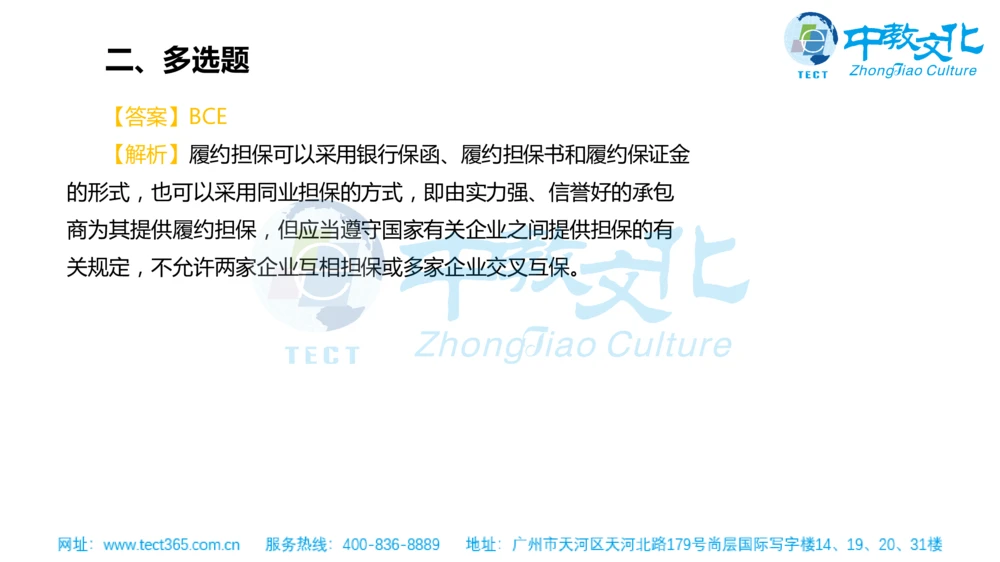

94.在招标文件中要求中标人提交履约担保的形式有( )。
A.房屋抵押权证
B.保证金
C.由保险公司开具的履约担保书
D.有价证券
E.商业银行开具的担保函
组配色方案,二、多选题
【答案】BCE
【解析】履约担保可以采用银行保函、履约担保书和履约保证金
的形式,也可以采用同业担保的方式,即由实力强、信誉好的承包
商为其提供履约担保,但应当遵守国家有关企业之间提供担保的有
关规定,不允许两家企业互相担保或多家企业交叉互保。
组配色方案,二、多选题
95.关于工程项目成本核算的说法,正确的有( )。
A.成本核算应坚持形象进度、产值统计、成本分析同步的原则
B.工程成本核算是企业会计核算的重要组成部分
C.工程项目内各岗位成本责任核算一般采用业务核算法
D.会计核算法人为控制因素较多、精度不高
E.施工单位应在项目部设成本会计进行成本核算
组配色方案,二、多选题
【答案】ABE
【解析】选项A错误,应是:项目成本核算应坚持形象进度、项
目成本核算,两者互补,相得益彰,确保工程项目成本核算工作作
的 产值统计、成本归集同步的原则。选项C错误,用表格核算法进
行工程项目施工各岗位成本的责任核算和控制,用会计核算法进行
工程开展。选项D错误,核算方法的优点是科学严密,人为控制的
组配色方案,
因素较小而且核算的覆盖面较大;缺点是对核算工作人员的专业水
平和工作经验都要求较高。二、多选题
96.下列成本分析工作中,属于综合成本分析的有( )。
A.年度成本分析
B.工期成本分析
C.资金成本分析
D.月度成本分析
E.分部分项工程成本分析
组配色方案,
【答案】ADE
【解析】综合成本的分析方法B包括:分部分项工程成本分析,
月(季)度成本分析,年度成本分析,竣工成本的综合分析。二、多选题

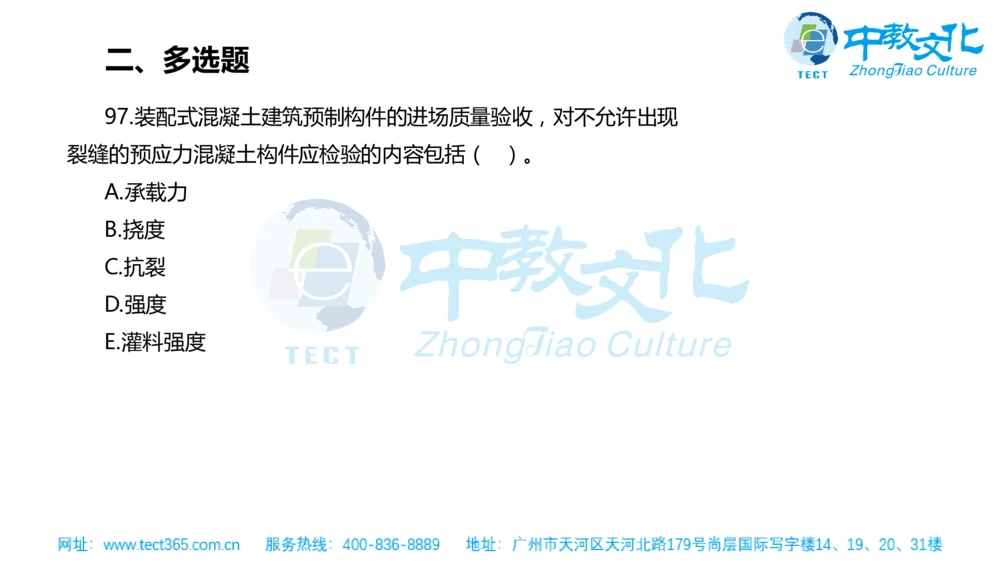

97.装配式混凝土建筑预制构件的进场质量验收,对不允许出现
裂缝的预应力混凝土构件应检验的内容包括( )。
A.承载力
B.挠度
C.抗裂
D.强度
组配色方案,
E.灌料强度二、多选题
【答案】ABC
【解析】钢筋混凝土构件和允许出现裂缝的预应力混凝土构件应
进行承载力、挠度和裂缝宽度检验;不允许出现裂缝的预应力混凝
土构件应进行承载力、挠度和抗裂检验。
组配色方案,二、多选题
98.下列工作流程组织中,属于管理工作流程组织的有( )。
A.基坑开挖施工流程
B.设计变更工作流程
C.投资控制工作流程
D.房屋装修施工流程
E.装配式构件深化设计流程
组配色方案,
【答案】BC
【解析】管理工作流程组织,如投资控制、进度控制、合同管
理、付款和设计变更等流程。二、多选题
99.关于建设工程项目总进度目标论证的说法,正确的有( )。
A.总进度目标的论证涉及工程实施条件分析
B.总进度目标的论证是顶目决策阶段的策划工作
C.总进度目标的论证应分析实施阶段各项工作之间的逻辑关系
D.论证前宜收集类似项目的进度资料
E.分析论证总进度目标实现的可能性应在项目实施过程中进行
组配色方案,二、多选题
【答案】AD
【解析】在建设工程项目总进度目标论证时,往往还没有掌握
比较详细的设计资料,也缺乏比较全面的有关工程发包的组织、施
工组织和施工技术等方面的资料,以及其他有关项目实施条件的资
料,因此,总进度目标论证并不是单纯的总进度规划的编制工作,
它涉及许多工程实施的条件分析和工程实施策划方面的问题。
组配色方案,二、多选题
100.下列双代号网络图中,存在的绘图错误有( )。
A.存在多个起点节点
B.箭线交叉的方式错误
C.存在相同节点编号的工作
D.存在没有箭尾节点的箭线
E.存在多余的虚工作
组配色方案,二、多选题
【答案】ABE
【解析】选项A,有①、②两个起点节点,故错误。选项B,⑤
→⑦箭线交叉的方式错误。选项E,②③之间的虚工作多余。
